可用工时流程与规范:PMO人力资源计划落地方案关键指标

可用工时不是把员工每月的工作日乘以八小时,也不是把团队所有人的剩余时间相加后当成项目产能。对 PMO 来说,真正要回答的是:在明确的时间窗口内,扣除休假、固定运营、跨项目协作和必要缓冲后,哪些技能的人可以投入多少时间,何时可以投入,以及这份计划在什么条件变化时需要重算。本文给出一套可执行的可用工时流程与规范,并用明确标注的情景模拟说明指标口径、计划校验和工具落地方式。

一、核心结论:可用工时是一种有条件的供给承诺

1. 先统一“可用”的定义

我在设计人力计划时,会先把“可用工时”定义为:某个员工或某类技能在指定期间内,扣除法定休息、已确认休假、固定运营职责、已承诺工作和风险缓冲后,可用于新计划工作的时间。这个定义强调三个要素:人、时间窗口、工作边界。缺少任何一项,数字都容易被误读。

例如,“后端工程师本月有 120 小时可用”并不完整。它至少应补充:是哪个团队、哪个月份、是否已扣除值班、是否包含会议、数据最后更新时间是什么。若这些口径没有说明,项目经理可能把 120 小时理解为可承诺产能,而员工则认为其中还有支持任务,最后形成的是数字一致、责任不一致。

我建议把可用工时视为容量区间,而不是精确到小时的承诺。计划阶段可以用人天或百分比做资源配置;临近执行时,再由团队结合任务拆分、依赖关系和已知中断,将容量更新到周粒度。精度要与决策场景匹配,而不是越细越好。

2. 把“工时总量”拆成供给、占用和缓冲

可用工时计划至少要区分三层:理论工时、可计划工时、可承诺工时。理论工时是工作日与标准工时的乘积;可计划工时扣除休假、固定职责和已知会议;可承诺工时还要为不可预见的支持、返工和协作留出空间。三者不能混用。

口径 计算思路 适用场景 常见风险
理论工时 工作日 × 标准日工时 粗略测算上限、年度规划 容易被误当成真实产能
可计划工时 理论工时 − 已确认休假 − 固定职责 − 已知非项目占用 月度资源盘点、需求评审 未纳入突发工作和协作成本
可承诺工时 可计划工时 − 风险缓冲 − 已承诺但未登记的工作 季度承诺、项目排期 若缓冲设置不透明,容易被质疑“留余量”

在一个 20 个工作日的月份里,标准工时按每天 8 小时计算,理论工时为 160 小时。但若员工每周有固定值班、会议和内部职责,真正适合排入项目的时间可能远低于 160 小时。PMO 的价值不是把理论上限做得更漂亮,而是让团队对剩余时间的使用方式形成共同预期。

3. 指标要支持决策,而不只是汇报

我通常把指标分成三类。第一类用于判断容量是否够,例如技能可用工时、需求负荷率和关键角色缺口。第二类用于判断计划是否可靠,例如预测偏差、计划变更率和数据完整率。第三类用于判断系统是否健康,例如加班占比、临时插单比例和关键人员集中度。

如果管理层只看到“团队利用率 95%”,很难知道该做什么。这个数字可能意味着资源紧张,也可能意味着会议、支持工作被低报,甚至意味着团队没有空间处理风险。单一利用率不应直接作为绩效指标,更不应成为要求员工填满每个小时的理由。

二、背景与真实场景:为什么人力计划总在执行中失真

1. 组织通常同时运行多套时间账本

在中大型组织里,工时信息往往散落在项目排期、迭代计划、假期系统、值班表、部门报表和个人日历中。每套账本都有自己的用途,但字段、更新时间和责任人可能不同。PMO 在月末汇总时看到的,常常是几周前的资源状态,而业务负责人已经在会议上做了新的承诺。

这类问题并不一定源于员工不配合。更常见的原因是数据责任不清:项目经理维护需求,职能经理掌握人员安排,员工知道实际占用,PMO 汇总口径,管理层决定优先级。若没有约定谁负责确认哪一类数据,系统里即使有很多记录,也不代表计划可信。

我会把数据源按“事实发生地”区分:假期与出勤由人事或考勤流程确认;项目工作由项目负责人维护;值班、运营和支持由相应职能负责人登记;技能与角色由团队管理者确认。PMO 不应替所有人猜数据,而应维护规则、校验差异并推动责任人确认。

2. 一次常见的月度排期冲突

以下案例为情景模拟,不代表特定企业的真实统计。某产品团队有 12 名成员,月度理论工时合计 1,920 小时。排期会上,项目负责人把 1,720 小时安排给三个交付项目,表面上只剩 200 小时机动空间。会后盘点发现,团队还承担 180 小时值班与客户问题处理、150 小时固定协作与评审、96 小时已批准休假。即使这些工作都没有新增,原排期也已经超出可计划容量。

这次冲突并非“员工效率不高”,而是排期时把理论工时当成了项目产能。后来把值班和固定职责纳入统一口径后,三个项目中有一个功能被调整到下一窗口,另一个项目把范围拆成了必需项和可延期项。项目总工时没有神奇地变多,但承诺开始与实际供给相符。

在这类场景里,我优先检查两件事:第一,是否把未登记工作当作零;第二,是否把所有角色视为可以互换。实际计划里,设计、测试、数据分析和发布管理的供给通常不能彼此抵扣。总工时看起来充足,并不意味着瓶颈技能也充足。

3. 工具只能让规则可执行,不能代替规则

当人员、项目和协作关系复杂到表格无法稳定维护时,企业可能会考虑使用项目管理平台或资源管理能力较完整的系统。以 PingCode 为例,中大型企业及 100 人以上组织可把项目计划、工作项、负责人和周期信息放在相对统一的工作流中,再按组织实际情况补充资源字段、状态规则和报表口径。是否适合,仍要看现有流程、权限和数据治理能力,不能仅凭功能清单判断。

我不会把工具上线等同于管理改善。若团队没有明确“谁确认可用时间、多久更新一次、临时工作如何登记”,系统只是把分歧数字化。较稳妥的做法是先选一个项目群做流程试点,把计划、实际占用和变更原因跑通,再决定是否扩大范围。

三、常见误区:数字看起来精确,计划却不可靠

1. 把工作日乘以八小时当作可交付产能

理论工时适合做上限参考,不适合作为项目承诺。员工的工作时间包含沟通、评审、辅导、突发支持和职责切换。若把所有时间都分配给项目,计划会隐含一个不现实的假设:员工可以连续工作、没有协作成本、没有临时事项,也不需要恢复空间。

我会将“理论容量”与“计划容量”并列展示,而不只展示一个折算后的数字。这样管理者能看到容量减少是来自休假、固定职责,还是风险缓冲,也能讨论哪些占用可以调整,哪些属于必须保留的组织成本。

2. 把忙碌程度等同于利用率

日历排满不代表项目产出增加。大量会议、频繁切换和临时响应可能让每个人都很忙,却让关键任务不断等待。利用率如果只用“已登记工时 ÷ 工作时间”计算,还会受到记录习惯影响:记录细致的团队看起来更忙,漏记的团队反而显得有余量。

因此,我会把利用率与等待时间、在制工作量、交付周期和加班情况一起观察。若工时利用率持续提高,但交付周期变长、返工增加,通常说明组织正在把缓冲压缩成排队和加班,并没有真正提升交付能力。

3. 用全组织平均数掩盖瓶颈角色

一个项目群平均还有 300 小时可用,并不能证明项目可以按期启动。如果缺口集中在测试架构、数据工程或安全评审等关键技能上,其他角色的富余时间无法自动弥补。平均值会让容量看起来健康,实际瓶颈却可能决定交付日期。

资源评审至少要按技能、团队和时间窗口切片。对于稀缺技能,还应记录替代方案:能否通过范围调整减少需求、能否由具备相邻技能的人承担部分工作、能否安排培训或外部支持。只报告缺口而没有替代路径,无法支持决策。

4. 把预测偏差归咎于个人估算能力

工时预测偏差可能来自需求变化、依赖延迟、线上问题、评审返工、角色切换或数据漏记。若每次偏差都被简化为“估算不准”,团队会倾向于把数字报得更保守,甚至减少透明度。PMO 应先做原因分类,再讨论估算方式。

我建议把偏差拆为范围变化、计划外支持、外部等待、返工、休假变化和估算误差。这样复盘可以指向可改进的管理动作,例如提前确认依赖、设立支持容量,或在需求冻结点之后管理范围变更,而不是把所有问题交给个人承担。

5. 用季度计划的精度管理每周执行

季度人力计划的用途是识别方向、关键角色缺口和跨项目冲突,不应假装能准确预测三个月后的每个小时。越远的时间窗口,需求和人员安排的不确定性越大。强行细化到小时,往往只增加维护成本,却不会增加预测能力。

更合理的方式是分层管理:季度层面看容量区间和关键岗位;月度层面确认项目投入比例;周度层面处理具体工作和实际变化。计划更新的频率要与决策频率一致,不宜要求全员每天重复提交不会被使用的数据。

四、专业判断逻辑:建立一套能解释、能复核的计算方法

1. 先确定时间窗口和标准口径

正式计算前,先确认计划按自然月、迭代周期还是财务周期统计,并明确工作日历、标准日工时、假期处理方式和跨时区规则。若一个团队按迭代统计,另一个团队按自然月统计,汇总时就必须说明换算方法,不能把不同窗口的数字直接相加。

还要区分“小时”“人天”和“全职当量”。人天换算通常以组织约定的标准日工时为基础,但如果不同地区、岗位采用不同工时制度,应保留原始单位和换算口径。报表里的换算值不能覆盖原始事实,否则追溯时很难判断差异来自排班还是计算方法。

2. 按员工、技能和工作类别分别核算

单纯按员工姓名统计,适合短期排期,却不够支持组织层面的资源决策。PMO 还要知道工作需求需要什么技能、哪些能力只有少数人掌握、一个人是否同时承担管理和交付职责。技能标签不必追求过细,但应足以区分交付过程中不可互换的角色。

同时要把工作分类,例如项目交付、产品运营、客户支持、内部治理、培训辅导和休假。分类过多会提高维护成本;分类过少则无法解释容量流向。实践中应从管理问题倒推字段:如果管理层需要决定是否增加支持轮值,就必须把支持工作单独识别,而不是混入项目工时。

3. 采用三段式公式,而不是单一折减系数

对单个员工在一个计划窗口内,可以用以下思路核算:理论工时减去已确认休假和固定职责,得到可计划工时;再减去已承诺但未排入项目计划的工作,以及按风险级别设置的缓冲,得到可承诺工时。每一项扣减都应有来源或负责人,避免出现无法解释的“经验折扣”。

计算层级 表达式 核验问题
理论工时 计划工作日 × 标准日工时 日历和标准工时是否适用于该员工?
可计划工时 理论工时 − 休假 − 固定职责 − 已知非项目工作 扣减项是否有明确数据源?
可承诺工时 可计划工时 − 未登记承诺 − 风险缓冲 缓冲是否有历史依据或风险理由?

缓冲不宜用一个全组织固定比例机械处理。稳定、低变更的内部项目与高不确定性的客户交付,风险暴露不同;承担值班的团队与工作较可预测的团队,计划外负荷也不同。缓冲可以按团队历史观察和项目风险分层设定,并在复盘中修正,而不是作为长期不透明的常数。

4. 用负荷率识别冲突,但不要把它变成考核分数

负荷率可以定义为已分配计划工时除以可承诺工时。它适合用来发现过载、闲置和资源冲突,但不适合脱离上下文进行排名。负荷率超过 100% 通常表示计划有冲突;低于某个区间也不一定是低效,可能是该人员承担了应急准备、知识沉淀或尚未排定的高优先级任务。

我更关注负荷率的分布和持续时间,而非单点值。例如,某角色连续三个周期超过可承诺容量,比一次短暂峰值更值得升级处理。反过来,若团队长期把计划排到满载,任何范围变化都会变成延期或加班,说明计划没有为波动留下空间。

5. 用计划准确性衡量流程,而不是衡量个人

建议观察计划值与实际投入的偏差,但要清楚说明统计口径。一个可操作的团队级指标是:按类别比较计划工时和实际记录工时,分别计算绝对偏差与偏差方向。持续高估可能代表计划过于保守;持续低估则可能意味着支持工作、协作成本或返工没有进入计划。

不能只看总偏差。有些类别可能相互抵消,例如项目开发低估 100 小时,而支持工作高估 100 小时,汇总后偏差为零,但资源计划仍然失真。因此,偏差至少应按团队、工作类别和技能角色分层分析,并结合变更原因。

6. 设置数据质量门槛

在数据进入资源评审前,我会要求具备最少的完整信息:人员或角色、所属团队、计划窗口、工作类别、预计投入、负责人、更新时间和数据状态。若缺少更新时间,数字可能已经过期;若缺少状态,草案和已确认计划就会混在一起。

可以设置两种质量指标。完整率用于判断必填字段是否齐全;及时率用于判断计划是否在约定时间内更新。两项都不能替代数据准确性,但可以先把“无法判断可信度”的记录筛出来。对于高影响的关键角色,最好要求职能负责人复核,而不是依赖批量导入后自动通过。

五、具体案例与数据观察:从总量缺口找到真正的约束

1. 情景模拟:团队总量够,关键技能仍然不够

以下数字为情景模拟,用于演示分析方法,不是行业基准或特定企业的实测结果。假设某项目群有 40 人,下月理论工时为 6,400 小时。扣除休假、固定运营、值班和已确认的非项目工作后,可计划工时为 4,860 小时。再按项目风险与团队历史负荷设置不同缓冲,最终可承诺工时为 4,130 小时。

项目组合提出 4,320 小时需求,整体缺口为 190 小时,表面上约占可承诺容量的 4.6%。如果只看总量,管理者可能认为通过少量加班即可解决。但按技能拆分后发现,测试与发布保障岗位缺口 150 小时,产品分析缺口 90 小时,而多个开发角色反而有一定余量。此时增加普通开发投入不会消除真正瓶颈。

我会把这个案例的决策顺序设为:先确认哪些需求必须由稀缺技能完成,再判断是否可以拆分或错峰;其次评估相邻技能人员能否承担标准化工作;最后才考虑外部资源或范围延后。把总工时缺口拆成角色缺口,通常比直接要求团队“提高利用率”更能找到可行方案。

技能角色 可承诺工时 项目需求 情景缺口 优先处理方式
后端开发 1,360 小时 1,300 小时 无,余量 60 小时 保留部分余量,支持依赖任务
测试与发布保障 620 小时 770 小时 150 小时 先做测试范围分层和发布窗口错峰
产品分析 340 小时 430 小时 90 小时 明确必需分析项,延后低优先级专题
交互设计 410 小时 390 小时 无,余量 20 小时 检查后续窗口是否有前置需求

2. 情景模拟:计划外支持比估算误差更值得先处理

另一个情景模拟中,某团队连续三个周期出现计划投入低于实际投入的情况。把差异按类别拆分后,发现项目开发估算偏差约为 7%,但客户支持和线上问题处理比计划多出约 18%。这意味着仅仅改进任务估算,可能无法消除大部分偏差。更有效的动作可能是建立支持轮值、分离应急容量,并明确何种问题需要中断项目工作。

这类数据还可能暴露一个组织选择:支持工作是被正式承认为固定职责,还是被当成“顺手处理”的额外劳动。若一名工程师每周都要处理支持,但计划里不单列,其项目交付计划必然反复高估。把支持容量显性化后,项目可用时间表面上变少,实际交付反而更可预测。

3. 情景模拟:从满载排期转向风险可控排期

假设某团队当前把可计划工时的 96% 分配给项目。一个月内只要出现依赖等待或突发问题,团队就需要压缩测试、延长工作时间或延期。若将项目排期降至 84%,88%,并把剩余容量明确分配给支持和变更缓冲,短期看似减少了承诺量,但计划被打断后的恢复空间会增大。这个范围只是示意性管理假设,实际值应从团队历史记录和业务风险中校准。

重要的是,不要把未分配容量直接解释成闲置。若预留时间用于应急、技术治理或高优先级插单,应在资源计划中标注用途、负责人和释放条件。没有用途和触发规则的缓冲,可能成为争议;有规则的缓冲,才是可治理的风险容量。

4. 用图表追踪容量如何从理论值变为承诺值

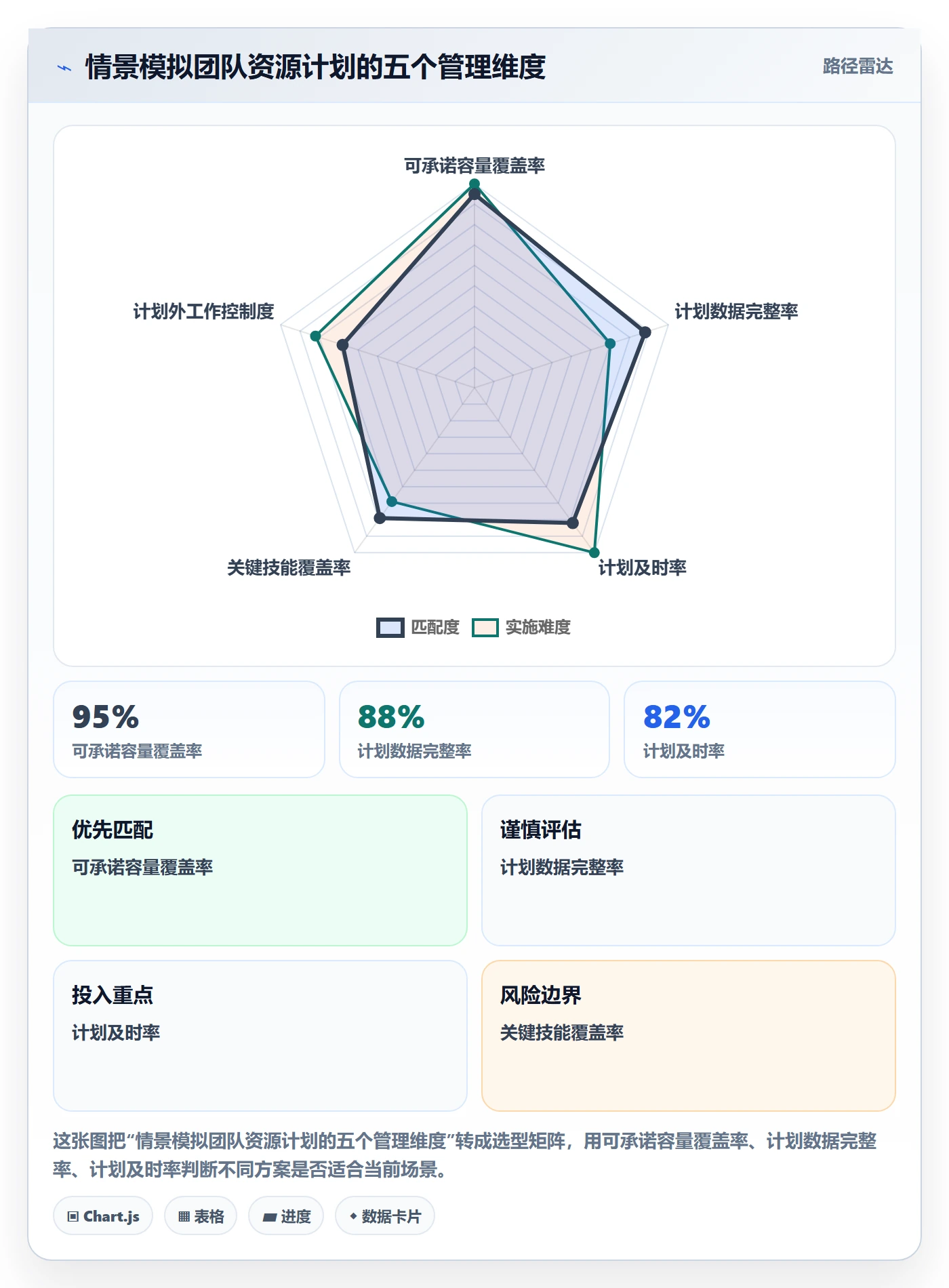

下图使用情景模拟数据,呈现理论工时经过已知扣减和风险缓冲后,如何转化为可承诺工时。它补充的是“容量损失发生在哪里”,便于管理者讨论哪些扣减属于刚性约束,哪些可以通过流程调整改善。

可用工时流程与规范:PMO人力资源计划落地方案关键指标

5. 用负荷分布而不是平均值寻找瓶颈

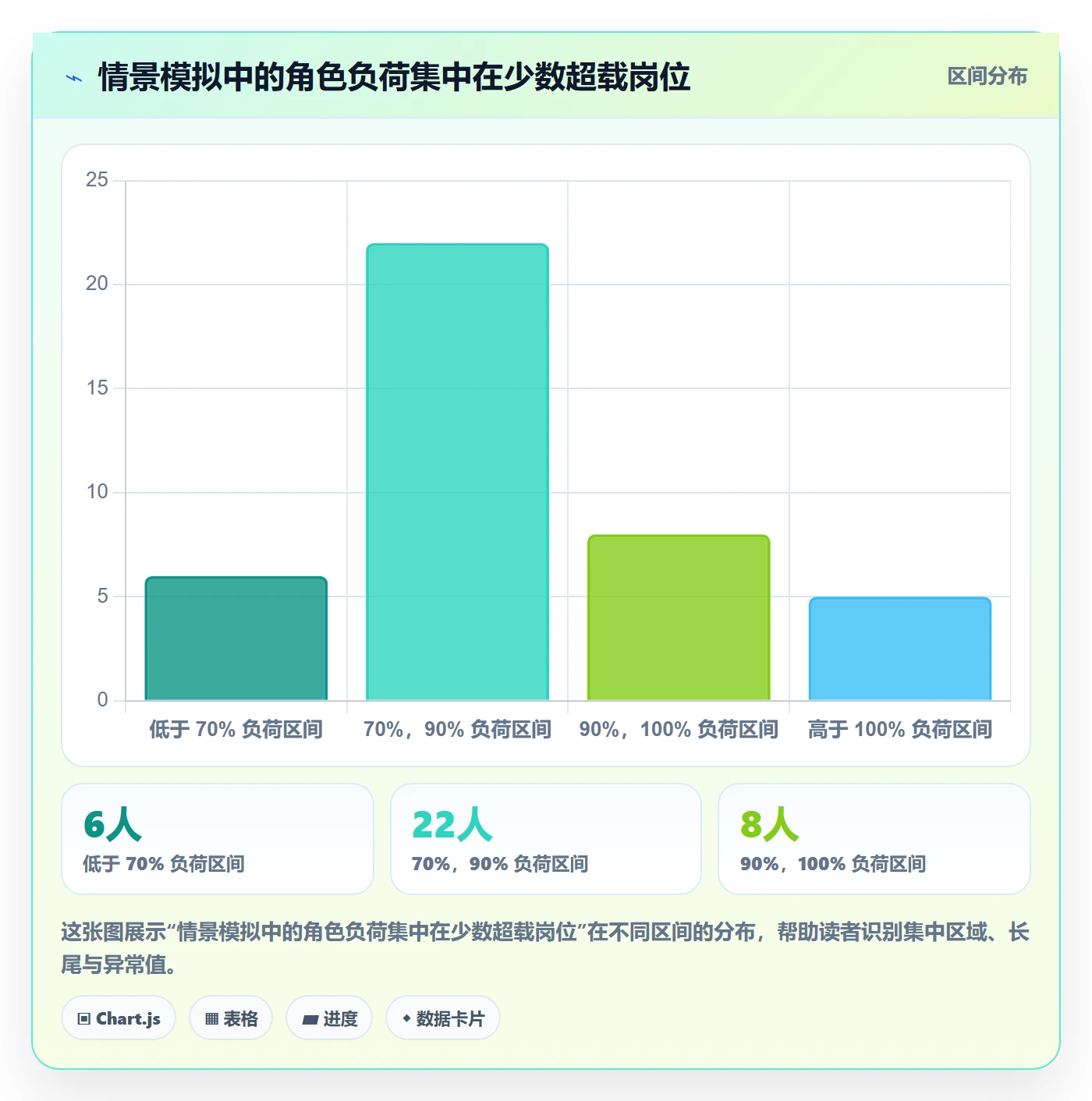

平均负荷会隐藏关键角色的过载。因此我会把人员或技能组的负荷按区间观察,区分低负荷、相对平衡和超载人群。下图的区间是用于演示的分类口径,团队应依据实际制度定义边界。它能帮助 PMO 判断问题是广泛分布,还是集中在少数关键角色。

可用工时流程与规范:PMO人力资源计划落地方案关键指标

六、流程与规范:把资源盘点变成稳定的经营节奏

1. 建立月度滚动流程

成熟的可用工时流程不是月底临时催表,而是围绕固定节点滚动更新。对多数项目组合,我会采用月度资源盘点、周度变化确认的节奏;高变化业务可提高关键岗位更新频率,但不必让所有人每天重复填报。流程目标是及时发现冲突,而不是制造额外行政工作。

  1. 第一步:确认窗口和日历。PMO 在周期开始前公布统计窗口、节假日口径、标准工时和提交截止时间。

  2. 第二步:汇集人员约束。职能负责人确认休假、值班、固定职责、培训和其他已知安排。

  3. 第三步:核对项目需求。项目负责人按技能角色和计划阶段提交需求,标注工作范围、优先级、依赖和可信程度。

  4. 第四步:进行供需匹配。PMO 按团队、技能和时间窗口识别过载、冲突与闲置,并检查关键岗位是否存在集中风险。

  5. 第五步:组织决策。业务负责人决定范围、顺序、期限或资源调整,不把冲突留给员工自行加班消化。

  6. 第六步:锁定基线并记录变更。已确认计划形成版本基线,新增事项必须注明影响范围、决策人和替代安排。

  7. 第七步:周期复盘。比较计划与实际,按原因分类修订缓冲、工时分类和流程规则。

2. 明确责任边界

同一条资源记录不应由多人重复维护。项目负责人负责需求和工作优先级,职能负责人负责人员供给与技能判断,员工或团队负责反馈实际占用及已知变化,PMO 负责口径、流程、冲突分析和升级机制,管理层负责在资源不足时做优先级取舍。

PMO 不应擅自把某个人从一个项目移到另一个项目,也不应替团队承诺交付日期。它的核心工作是提供可信的供需视图,让有决策权的人看见冲突,并把决定转化为计划变化。责任分清后,计划讨论才不会陷入“系统里有数字,为什么没人负责”的循环。

3. 设定变更阈值和升级条件

所有变更都要求走复杂审批,流程会变得迟缓;完全不记录变更,基线又会失去意义。我倾向于区分轻微调整与重大变更。轻微调整可由项目负责人在既定容量内更新;涉及关键岗位超载、里程碑变化、跨部门资源挪动或重大范围调整时,应进入管理层决策。

阈值可以按照组织规模和风险设置,例如角色负荷连续超过承诺容量、关键里程碑受影响、计划外工作超过团队预留容量,或同一员工在多个项目间被重复承诺。阈值是触发讨论的信号,不是自动惩罚规则。触发后,应明确谁在何时作出取舍。

4. 保留基线与版本历史

如果每次更新都覆盖旧计划,团队无法判断偏差来自预测质量还是需求变化。建议保留基线版本、变更时间、变更原因、影响角色和批准人。数据记录不必复杂,但至少要能回答:原计划是什么、何时改变、为什么改变、谁确认了新承诺。

版本历史也能帮助识别重复发生的系统性问题。例如某一类项目经常在测试阶段增加需求,说明计划输入或范围管理可能需要调整;某团队每个周期都出现大量临时支持,说明支持容量应进入常规资源模型。复盘必须能回到当时的计划,才有解释力。

5. 让工具服务于工作流

工具落地时,我会优先验证几个实际动作:能否把工作需求按技能、时间窗口和负责人记录;能否区分草案、待确认和已锁定状态;能否查看团队容量与项目需求的冲突;能否追踪变更历史;能否按权限展示个人信息。若系统只能导出一张总表,却无法帮助责任人确认和处理变化,仍然需要大量人工协调。

使用 PingCode 或其他项目管理平台时,建议先确定组织已有数据如何衔接,以及哪些数据必须来自权威系统。员工个人信息、休假和考勤数据应遵循组织权限与隐私要求;不宜为了排期,把敏感信息无差别展示给所有项目成员。项目管理数据与人事数据的边界,应由企业治理规则确定。

七、关键指标:少而有效,避免指标变成填报负担

1. 容量与负荷指标

可承诺工时用于说明某个角色或团队在指定窗口内可用于新项目的容量。它必须标注时间范围、计算口径和数据更新时间,否则跨团队比较没有意义。

负荷率用于识别已分配需求与可承诺容量之间的关系。建议按团队和技能观察,同时记录连续超载周期。若负荷率只是月末的一次快照,管理者很难判断压力是短期峰值还是长期结构性问题。

关键技能缺口可以按“已确认需求工时减去可承诺工时”计算。这个指标直接帮助组织判断是否调整范围、错峰或引入替代能力;同时要标注需求可信度,避免把早期构想和已批准工作混为一谈。

2. 计划可信度指标

计划偏差率观察计划投入与实际投入的差异,应按工作类型拆分,并明确实际投入数据的来源。若实际工时依靠事后回忆填报,偏差值可能更多反映记录质量,而不是工作预测能力。

计划变更率可以观察周期内发生重大调整的工作量占比。变更本身不一定是坏事,需求变化快的业务需要调整;重点是变更是否有原因、影响评估和决策记录。没有解释的高变更率,才是治理风险。

数据完整率与及时率用于衡量资源信息是否足以支持决策。完整率看必填字段,及时率看是否按约定周期更新。两者是基础指标,不应被误解为资源效率指标。

3. 组织健康与风险指标

计划外工作占比可以揭示支持、突发事项或临时优先级调整对项目容量的侵蚀。若长期上升,应评估是否建立专门支持机制、调整服务等级或重新确定项目承诺,而不是持续要求员工吸收波动。

关键人员集中度关注关键工作是否过度依赖少数人。可以统计某类核心任务中由前三名人员承担的比例,作为知识集中风险的提示。高集中度不必立即通过招聘解决,也可能通过文档、结对、培训和流程标准化逐步缓解。

加班与延期联动比单看加班更有信息量。如果加班增加并未改善里程碑达成,可能说明瓶颈并非投入时间不足,而是依赖、决策等待或返工导致的系统问题。管理层需要避免以加班数据证明计划合理。

4. 指标组合示意

下图为情景模拟,用不同指标解释一个团队的资源健康状况。它不提供跨企业排名,也不构成行业标准;主要用于说明为什么应将容量、准确性和计划外负荷并列观察。

可用工时流程与规范:PMO人力资源计划落地方案关键指标

八、不同情况下的行动建议:先判断约束,再决定怎么调配

1. 需求增长快于人员供给

若项目需求持续增加,而新增人员短期内无法到岗,我会先把需求分层:法务、安全、稳定性和客户关键承诺等不可延期事项;其次是能够拆分或分阶段交付的事项;最后是价值存在但时间弹性较大的优化工作。不要先把所有需求平均削减,也不要把缺口自动转化成加班。

接下来应做三项检查:关键依赖能否提前解决、范围能否拆成最小可交付单元、不同项目是否争用同一稀缺技能。若主要瓶颈是技能而非总人数,可以考虑内部培训、结对、临时轮岗或专业外部支持;若瓶颈是决策和等待,增加人手未必有效。

2. 需求低于供给,但交付仍然延迟

这时不应立即用“资源太少”解释结果。可以检查在制工作是否过多、工作是否经常切换、评审和决策是否排队、依赖团队是否按时提供输入。若团队负荷不高但交付周期仍长,瓶颈可能在流程而不是人数。

行动上可以限制同时进行的工作量,明确项目的优先顺序,减少跨项目分配。若不同团队都在等待同一个决策人或共享平台团队,应将等待时间单独记录,并由管理层处理依赖治理,而不是继续给每个项目增加并行任务。

3. 团队承担大量不可预测的支持工作

若客户问题、线上故障或临时运营工作频繁中断计划,可考虑建立轮值、分级响应和服务窗口。轮值人员的项目容量应相应扣减;非轮值人员则尽量保护连续工作时间。若所有人都随时响应,支持工作看似无人专职,实际会让整个团队持续被打断。

还要分析支持工作来源。如果重复问题占比高,应通过产品修复、知识库、自动化或服务流程降低需求;若是业务扩张带来的稳定工作量,则应把它作为正式职责和容量需求,不应一直列为意外。

4. 存在稀缺角色或单点依赖

对于只有一两个人掌握的能力,短期计划应设置保护容量,避免多个项目同时依赖同一人。中期要为关键任务安排替代人员、知识交接和操作文档;长期再判断是否需要招聘、培训或重新设计流程。

若关键人员同时承担架构决策、项目交付和团队管理,简单增加其项目工时只会把风险集中得更严重。可以拆分决策职责、明确授权边界,或把可标准化的工作分配给其他成员。容量计划应体现真实依赖,而不仅是岗位名册。

5. 数据质量较差或团队不愿填报

先问数据是否真的用于决策。若员工填报后没有人查看、冲突也没有处理,抵触很可能源于流程无效。应先缩减字段,只保留资源决策必需信息,并给出清晰反馈:某项填报将用于何种排期或风险判断。

不要以追踪每个人每小时的方式获取“精确数据”。对于资源规划,多数组织通过计划投入、工作类别和周期性实际记录即可支持决策。若需要更细粒度的成本核算,应由组织明确目的、权限、合规要求和额外管理成本,而不是把精细填报当作默认选项。

九、不同情况下的取舍:精度、灵活性与管理成本

1. 小团队与大组织的口径取舍

小团队成员关系简单,短周期口头确认加轻量看板可能足够;强行建立复杂审批和多层数据模型,维护成本可能超过收益。随着项目数、跨部门协作和共享角色增多,组织才需要更正式的容量分类、版本管理和权限控制。

大组织更需要统一定义,但不应强迫所有业务采用完全相同的工作分类。可以统一最低字段、指标定义和升级规则,同时允许部门增加少量本地字段。统一的是可比较的底层口径,不是每个团队必须用同一套工作语言。

2. 精细到小时,还是以人天和比例管理

按小时管理适合明确、短期、受约束的工作,例如值班排班、专业服务交付或法规要求严格的任务;按人天或投入比例管理更适合早期组合规划和中长期资源判断。时间越远,越应该使用区间和比例,而不是假设未来每小时都能准确分配。

若工时粒度从人天细化到小时,却没有提升决策质量,通常不值得增加填报负担。判断标准不是数据看起来有多精细,而是这份精度能否改变资源决策、风险识别或成本核算。

3. 统一利用率目标,还是按工作类型设定

统一利用率目标方便汇报,却容易误导不同职责的团队。客户支持、研发探索、治理岗位和项目交付的波动特征不同。更合适的做法是按工作类型建立参考区间,并说明区间背后的工作性质,而不是让所有团队都追求同一个满载数值。

若管理层坚持使用单一利用率,应同时展示至少一项反向约束,例如加班、计划外工作或交付周期,避免把容量压缩解释为效率提升。利用率是资源配置的观察指标,不是组织健康的完整代理变量。

4. 统一预留缓冲,还是按风险分层

统一缓冲便于操作,但会忽略项目稳定程度和团队职责差异;风险分层更贴近实际,却需要更好的数据和沟通。组织可以先采用简单的团队级参考值,积累几轮计划与实际数据后,再按支持强度、需求变化和依赖复杂度调整。

缓冲必须有使用规则。若某项目没有消耗缓冲,需判断它是合理的风险准备,还是容量被重复预留;若缓冲频繁被同一类临时工作耗尽,则应把那类工作从偶发事件升级为常规容量。缓冲不是可以随意争抢的隐藏资源。

5. 集中配置资源,还是由业务团队自主安排

集中配置有利于解决跨项目冲突、共享专家和组织优先级问题,但响应速度可能较慢;完全下放能提高团队自主性,却可能导致共享资源重复承诺。多数中大型组织适合混合治理:团队内日常排期由业务负责人处理,跨部门稀缺角色和重大优先级冲突由组合层协调。

选择哪种方式,取决于资源是否可替代、需求变化速度和冲突成本。若多个项目争用同一角色,集中视图不可缺;若团队职责稳定、相互依赖少,过度集中审批可能只增加等待。治理结构应由冲突模式决定,而非由组织架构图决定。

十、落地检查清单与下一步:先跑通闭环,再扩大范围

1. 首轮试点的检查项目

启动试点时,不需要一次收齐所有历史数据。先选择一个项目群或一个共享技能明显的部门,确认计划窗口、容量口径、数据责任人和重大变更条件。目标是验证供需评审能否发现真实冲突,并促成范围、顺序或资源决策。

  • 统计窗口、工作日历和标准工时是否清楚。

  • 休假、值班、支持和固定职责是否能被识别。

  • 项目需求是否按技能与时间窗口表达,而非只给总人天。

  • 草案、待确认和锁定计划是否能够区分。

  • 资源冲突是否有明确决策人和处理时限。

  • 计划变更是否保留原因、影响和批准记录。

  • 数据权限是否符合组织隐私和信息治理要求。

  • 计划复盘是否能将偏差归到范围、支持、依赖或估算等原因。

2. 建议采用三个周期逐步校准

第一个周期重点跑通口径,不急于把数据用于绩效评价。找出字段缺失、工作类别不清和重复承诺问题,记录哪些信息无法从现有系统获得。

第二个周期重点校准预测。比较计划与实际,检查偏差是否集中在特定技能、支持工作或某类项目,判断当前缓冲是否过高或不足。不要因一次异常就大幅调整参数,应结合异常原因。

第三个周期开始评估决策效果:关键资源冲突是否更早暴露,项目优先级是否更清晰,计划外工作是否更透明,重大变更是否有记录。若流程没有改善这些问题,应先简化或重做规则,而不是继续增加报表。

3. 复盘时提出五个具体问题

  1. 实际投入与计划偏差最大的工作类别是什么?

  2. 偏差来自需求变化、外部等待、计划外支持、返工还是估算误差?

  3. 总容量充足时,是否仍有关键技能或时间窗口的局部缺口?

  4. 哪些缓冲被使用,是否用于原先定义的风险?

  5. 本周期哪些资源决策改变了范围、顺序或交付结果?

4. 最终判断:把计划准确性放在“满载程度”之前

可用工时流程最容易被误用的地方,是把它做成更精细的排班表,却没有改变资源决策。真正成熟的 PMO 人力资源计划,不是承诺每个人每周都有固定比例的项目工作,而是让组织在需求变化时知道容量在哪里、约束是什么、谁能作出取舍,以及改变计划会产生什么后果。

我最看重的不是计划看起来有多满,而是计划变动时组织能否解释原因、快速调整并保护关键工作。理论工时告诉我们上限,可承诺工时帮助我们做承诺,计划偏差和变更记录则告诉我们下一轮要改什么。三者形成闭环,工时数据才会从报表变成管理能力。

下一步可以从一个资源冲突最频繁的项目群开始:统一一个计划窗口,按技能列出需求,扣除已知职责并保留可解释的缓冲,召开一次由项目负责人和职能负责人共同参与的供需评审。先解决一个真实冲突,再决定哪些规则值得制度化、哪些数据值得进入工具。这样建立的规范,才更可能被团队持续使用。

常见问题解答(FAQ)

1. 可用工时到底应该按员工合同工时,还是按真正能投入项目的时间计算?

我在做项目排期时,曾把团队每周40小时直接当成可用工时,结果两周后任务持续延期,大家却都觉得自己已经超负荷。我想知道,PMO到底应该如何剔除会议、请假、支持工作和临时事项,得到一个可信的可用工时数字?

可用工时不能直接等同于合同工时,建议按“总工时,固定损耗,历史波动预留”计算。以一名每周标准工时40小时的研发人员为例,扣除例会与沟通6小时、需求澄清和代码评审4小时、日常支持3小时、平均请假与培训2小时,再预留20%的突发缓冲8小时,最终用于项目承诺的可用工时只有17小时左右。

这个数字看起来偏低,但它更接近真实交付能力。我通常把工时拆成四层:总工时、可计划工时、可承诺工时、实际投入工时。总工时适合做劳动成本核算,可计划工时适合做资源盘点,可承诺工时才适合进入项目排期,实际投入工时则用于复盘偏差。一个实用的口径表是:总工时40小时;扣除固定会议和协作10小时后为30小时;

扣除支持、培训、请假等5小时后为25小时;再按历史波动预留20%,最终承诺工时为20小时。若团队过去三个月的计划完成率只有80%,就不应继续按25小时承诺,而应把20小时作为更稳妥的计划基线。

判断口径是否合理,可以看两个指标:连续四周计划工时兑现率是否稳定在85%至95%,以及临时插单是否经常挤占已承诺任务。如果兑现率低于80%,通常不是员工效率低,而是可用工时计算过于乐观。

PMO应统一定义“哪些时间必须扣除”,否则不同部门会用不同算法报数,最后形成一张看似精确、实际无法比较的人力计划表。

2. PMO如何用可用工时判断项目是否缺人,而不是只看人员数量?

我遇到过一个项目,名义上有12个人,但关键阶段仍然无法按期交付;另一个项目只有7个人,却能稳定完成迭代。我不理解为什么人数差异没有反映真实产能,想用可用工时和技能匹配建立更准确的人力判断方法。

判断缺人不能只看人数,至少要同时看时间容量、技能容量和时间窗口。一个项目需要在4周内完成240小时工作量,如果团队每周每人只有20小时可承诺工时,那么12名成员理论上有960小时容量,但如果其中只有2人具备核心架构能力,项目仍可能在关键路径上缺人。

我建议采用“需求工时×技能类型”与“人员可用工时×技能类型”的双向核算。示例:项目未来4周需要前端160小时、后端240小时、测试180小时、产品120小时;团队对应可承诺容量分别为前端200小时、后端160小时、测试240小时、产品80小时。

总容量看似充足,但后端缺80小时、产品缺40小时,真正的瓶颈是关键技能,而不是总人数。可以用下面的判断方式:总容量缺口=需求工时,可用工时;技能缺口=某技能需求,该技能可用工时;窗口缺口=关键任务最晚开始时间,人员可投入时间。

若总容量没有缺口,但技能缺口超过该技能需求的15%,应优先调配具备相邻技能的人员或缩小范围,而不是继续扩充普通人手。我的经验是,很多所谓“缺人”的项目,实际缺的是能够在正确时间投入的关键技能。PMO在做资源决策时,应把人员列表升级为“技能、熟练度、可投入时段、替代关系”四维资源表。

3. 可用工时利用率设定多少才合理,为什么不能把团队利用率做到越高越好?

我曾经把团队目标利用率设到95%,短期内看起来产出很高,但几乎所有临时需求都会导致排期崩溃,成员也开始压缩测试和文档时间。后来我发现,利用率越高并不代表交付效率越高,想知道PMO应该如何设置合理区间。

项目型团队不宜把可用工时利用率长期设为100%,因为排期需要吸收需求变更、缺陷返修、跨团队等待和紧急支持。以每人每周25小时可承诺工时为例,稳定交付团队的计划使用率通常可控制在80%至90%;关键路径团队或外部依赖较多的团队,建议控制在75%至85%;

只有工作高度标准化、变更极少的重复型工作,才适合接近90%以上。我更关注“承诺利用率”和“真实利用率”的区别。承诺利用率=已排入项目的计划工时÷可承诺工时;真实利用率=实际有效产出工时÷可承诺工时。

如果一个团队计划利用率95%,但真实利用率只有78%,说明大量时间被等待、返工和临时切换消耗,继续加任务只会放大拥堵。根据排期复盘,计划利用率从95%降到85%后,虽然表面排入的工时减少了约10%,但延期任务数量可能下降25%至35%,这是因为团队获得了处理波动的空间。

建议设置三档预警:利用率低于70%,检查需求输入是否不足或人员是否错配;70%至90%,作为大多数项目团队的健康区间;超过90%连续两周,暂停新增承诺并检查返工率、等待时间和紧急任务比例。PMO不应把利用率当成员工绩效分数,而应把它当作系统拥堵指标。

若利用率很高但交付周期变长,问题通常在流程瓶颈,而不是人员不努力。

4. 如何把可用工时流程真正落地,避免人力计划只停留在表格填报?

我参与过一次资源计划上线,前两周所有人都按要求填写了可用工时,第三周开始数据就越来越随意,项目经理也不再相信报表。我想知道,一个可用工时流程怎样设计,才能让数据持续更新,并且真正影响排期、预警和资源决策?

可用工时流程能否持续,关键不在表格做得多复杂,而在于数据是否进入实际决策。建议建立“月度基线、周度确认、日常记录、滚动纠偏”的四层机制:月度由部门负责人确认未来6至8周的人员可用性;每周由项目负责人确认下周承诺工时;成员按任务记录实际投入;PMO每周比较计划与实际并调整后续容量。

我在设计流程时,会强制每条资源数据至少包含五个字段:人员或角色、所属项目、可投入日期、每周可承诺工时、不可用原因。不可用原因不能只写“其他”,而应拆成假期、培训、支持、跨部门会议、待分配和技能不匹配。这样做的价值在于,PMO不仅能看到缺口,还能判断缺口是否可通过调整会议、错峰培训或变更范围解决。

一个适合落地的周度检查表可以是:计划可用工时与实际投入偏差是否超过20%;关键岗位未来两周是否存在连续缺口;临时任务是否占用超过10%的承诺容量;成员是否有超过两周未更新记录;项目是否把未确认资源计入了正式承诺。若出现任一项,系统只做黄色预警;

若关键技能缺口超过15%、或连续两周实际投入超过承诺容量的110%,则升级为红色预警,必须由项目负责人和资源负责人共同决策。工具方面,某项目管理工具适合承载任务、工时和状态变更,某项目管理平台适合做资源台账、容量汇总和预警,但工具不能替代口径治理。

建议先用一个项目组试运行4周,比较填报耗时、计划兑现率、临时插单比例和延期任务数,再决定是否推广。若填报时间超过每人每周10分钟,却没有带来排期调整或资源决策,说明流程只是增加行政负担,应立即删减字段和审批环节。

核心关键词

读者评论

江
江舒然

我们团队过去只按项目排期统计投入,值班和客户支持经常被漏掉,月末才发现容量早已超了。把工作类别拆开后,冲突更容易解释;难点是要明确谁来及时维护这些数据。

郭
郭诗涵

按技能看容量比看全员总工时实用得多。不过技能标签需要定期校准,否则人员转岗或能力变化后,资源报表仍可能给出过时结论。

孙
孙承宇

我认可季度看区间、周度再细化的做法。想补充的是,缓冲最好结合实际插单和返工情况定期回顾,若长期沿用固定比例,容易变成没人说得清依据的扣减项。

文章包含AI辅助创作:可用工时流程与规范:PMO人力资源计划落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538681
