资源冲突怎么做?项目经理最佳实践:人力资源计划从0到1

项目计划已经排到下周,关键开发却同时被两个项目经理标成“本周必须投入”;业务负责人说不能延期,技术负责人说人已经满负荷,团队成员则在三个群里分别收到不同优先级。这类资源冲突,通常不是员工不配合,而是组织把“需求”误当成了“可用产能”。我做资源计划时,先不问“谁能再挤一点时间”,而是先核对工作量、技能、可用时间和决策权限,再决定削范围、调顺序、加资源还是改日期。

一、先讲核心结论:资源冲突不是排班问题,而是优先级与产能的共同问题

1. 先区分“资源不够”和“资源被错误承诺”

资源冲突看起来像某个人被多个项目同时占用,根因却可能完全不同。可能是组织确实没有足够的产能,也可能是工作量估算偏差、关键技能集中在少数人身上、项目优先级没有统一,或者负责人把同一段时间重复分配给多个任务。

这几种情况不能用同一个办法解决。若是总产能不足,调一张排期表并不会让人手变多;若是重复承诺,增加招聘也未必有用;若是技能瓶颈,把普通任务从一个人转给另一个人,还可能增加返工。

我的判断顺序是:先验证需求,再核实产能,然后确认技能匹配,最后才做人员分配。顺序倒过来,容易把“谁看起来有空”当成“谁适合接活”,把暂时没有日程安排误当作真实空闲。

2. 人力资源计划的目标,是让承诺可信,而不是让利用率好看

高利用率并不等于高产出。一个工程师每天被排满会议、开发、评审和救火任务,表面上没有闲置时间,实际上可能没有连续的专注时段。相反,保留少量缓冲看起来降低了利用率,却能吸收缺陷修复、临时决策和跨团队等待带来的波动。

我会把资源计划的核心结果定义为四件事:关键里程碑有明确责任人;人员负荷没有建立在长期加班上;跨项目冲突有升级和决策路径;计划偏离时,团队知道先调整什么。

因此,人力计划不是一张静态的姓名,任务表,而是一套持续更新的管理机制。它要回答的不只是“谁做什么”,还包括“为什么由他做”“什么时候能做”“被什么工作挤占时由谁决策”。

3. 先用四个口径判断冲突是否真实

资源冲突需要用统一口径讨论,否则项目经理说“需要两个人”,职能经理说“只需半个人”,双方可能只是统计单位不同。启动排查时,我会把以下四个口径写到同一张表里。

  • 工作量:完成任务需要的有效人时或人天,区分估算值与实际值。
  • 可用时间:扣除休假、固定会议、支持工作和已承诺任务之后的可投入时间。
  • 技能要求:任务所需的具体能力、熟练度和必要审批权限,而不只写岗位名称。
  • 时间窗口:工作必须发生的日期范围,以及能否前移、后移或拆分。

只有这四项都对齐,才能讨论调人。否则,所谓“资源冲突”可能只是把不可比的需求塞进了同一张甘特图。

资源冲突怎么做?项目经理最佳实践:人力资源计划从0到1

二、为什么资源冲突总在关键时刻爆发

1. 资源计划往往从工作量开始,却没有从约束开始

常见的启动会议会讨论功能范围、上线日期和预算,却很少追问同一个问题:真正不可替代的技能在哪里?项目表里可能有十名开发人员,但只有一人能批准数据库变更;团队里可能有五名设计师,却只有一人熟悉某个受监管流程。

这就是名义人数和有效产能的差异。对于资源管理,人数只是粗粒度信息。要判断团队能否承担工作,需要知道每个角色的技能、熟练度、可投入时间和替代难度。

我通常会把“工作包”拆到能够估算、分配和验收的程度,再对每个工作包标注所需技能与依赖。例如“完成数据迁移”太宽泛;“梳理字段映射”“编写迁移脚本”“执行演练”“核对迁移结果”才可能分别由不同能力的人承担。

2. 项目优先级分散在多个决策者手里

两个项目同时说自己“最高优先级”,并不意味着团队有两个最高优先级,而是组织没有完成真正的排序。项目经理通常能看到本项目的承诺,却看不到其他团队的全部承诺;职能经理知道人员情况,却未必掌握每个项目的业务后果。

当没有统一的组合决策机制时,冲突会在执行层被迫解决。工程师会按谁催得更急、谁的会议更多、谁的领导更有影响力来分配时间。这个机制看似灵活,实质上把组织级取舍变成了个人承压。

只要项目优先级不能落到可比较的决策标准上,资源争夺就会持续发生。标准可以因组织而异,但至少应明确业务价值、监管或客户承诺、延期代价、风险暴露和资源稀缺程度。

3. 需求变化没有同步更新人员承诺

计划在启动时通常是“合理”的,冲突经常来自后续变化:范围增加、客户验收口径改变、生产问题插入、关键人员休假或某项依赖延期。若变更只更新了任务清单,却没更新资源负荷,原计划便会逐渐失真。

我见过的典型迹象是:状态会上每个项目都显示“按计划”,但同一名专家的未来两周已经被排出超过两周的工作量。表格没有报红,不代表人员可以同时完成多项全职工作。

因此,资源计划必须与变更控制连接。每项重要变更都要回答:新增工作由谁承担、会挤占哪项承诺、里程碑是否需要调整、由谁批准这一取舍。

4. 任务切换成本被低估了

计划表常把一天切成若干小时,仿佛员工能在不同项目之间无损切换。但复杂工作需要上下文:读设计、复现问题、理解历史决策、确认依赖关系。频繁切换会让分配出去的工时无法完整转化为产出。

这并不意味着每个人只能做一个项目,而是要区别“并行参与”和“频繁切换”。若一个人每周需要在四个项目间来回处理紧急事项,组织就应把协作成本计入计划,而不是假设四个项目都能按满额产能推进。

5. 计划没有给不确定性留位置

缺陷、审批、环境问题和跨团队等待不是偶发到可以忽略的噪音。对于新技术、新团队或需求不稳定的工作,若计划恰好把每个人的每个工作日全部填满,一次小偏差就会将压力传导到后续所有任务。

缓冲不是随意多加时间,而是对不确定性作出显性安排。可以按风险和历史偏差设置缓冲,也可以采用分阶段估算、滚动计划或预留支持容量。关键在于让缓冲有依据、有所有者、有释放规则。

三、常见误区:看起来在解决冲突,实际是在转移压力

1. 误区一:把所有人的可用时间按百分比平均分配

平均分配最容易落地,也最容易掩盖关键技能瓶颈。一个团队可能有充足的执行工时,却只有一名架构评审人;也可能多个成员都显示有空,但任务依赖特定权限、领域知识或客户关系。

资源计划应以工作包的技能需求为起点,而不是先给每个人切一块百分比,再把任务塞进去。对可以替代的工作,优先培养备份;对短期难以替代的工作,则要控制并行任务、安排集中时段,并降低单点故障风险。

2. 误区二:把加班当作资源补充

短期加班可能解决一次紧急发布,但不能作为常态产能。长期依赖加班,会让估算越来越乐观:团队把超时工作当作正常节奏,项目计划就会忽略真实工作容量。随后出现更多延期,组织又用更多加班弥补,形成循环。

如果某个项目必须靠持续加班才能按期完成,我不会把它判断为“团队执行力强”,而会先核查范围、估算、依赖和决策时效。偶发高峰可以通过明确期限和补休管理;长期高峰则要做组织层面的容量调整。

3. 误区三:只看利用率,不看任务完成与质量

利用率适合观察容量有没有被占用,不适合单独评价团队效率。高利用率可能同时伴随较多返工、等待和延期;较低的短期利用率也可能是团队保留了处理故障和不确定性的空间。

我更关注一组互相校验的信号:计划工作量与实际完成量的偏差、任务等待时间、返工比例、关键人员过载持续时间,以及里程碑变更次数。任何单一数字都容易被误读。

4. 误区四:把“有空”理解成“能接任务”

员工日历空白,可能是因为还没有被分配任务;也可能是因为正在处理未登记的支持工作、等待审批、补文档,或需要完整时间完成复杂工作。没有记录的工作不等于不存在。

我会在资源评估中专门核实“隐性工作”,尤其是线上支持、故障响应、面试、培训、内部评审和临时汇报。团队若长期不记录这些工作,计划就会系统性低估,而不是偶尔估错。

5. 误区五:冲突出现后再找人协调

临时协调有必要,但不能替代规则。若每次冲突都靠项目经理私下找职能经理谈判,最后得到的往往是没有书面边界的口头承诺。下一次排期时,同一批人仍然可能被重复分配。

更稳妥的做法是提前约定升级路径:项目经理可以在授权范围内调整任务顺序;涉及多个项目、关键里程碑或业务优先级变化时,由组合负责人或授权决策人裁决;涉及人员发展、长期容量和岗位配置时,由职能负责人共同参与。

6. 误区六:计划工具能自动替代管理判断

工具可以汇总工作量、显示重叠排期、提醒逾期和记录变更,却不能自动判断哪个客户承诺更重要,也不能替管理层决定是否牺牲范围换时间。把数据录入工具之后,若决策权、口径和更新责任不清,最后只会得到一张更整齐的旧表。

在中大型企业或百人以上组织里,项目、团队和职能部门往往跨越多个业务单元。类似 PingCode 的项目管理平台可以作为计划、任务、迭代和协作信息的共享载体;但平台是否有用,取决于组织是否把项目优先级、人员可用性和变更决策连接起来,而不是取决于界面上能否显示一条排期。

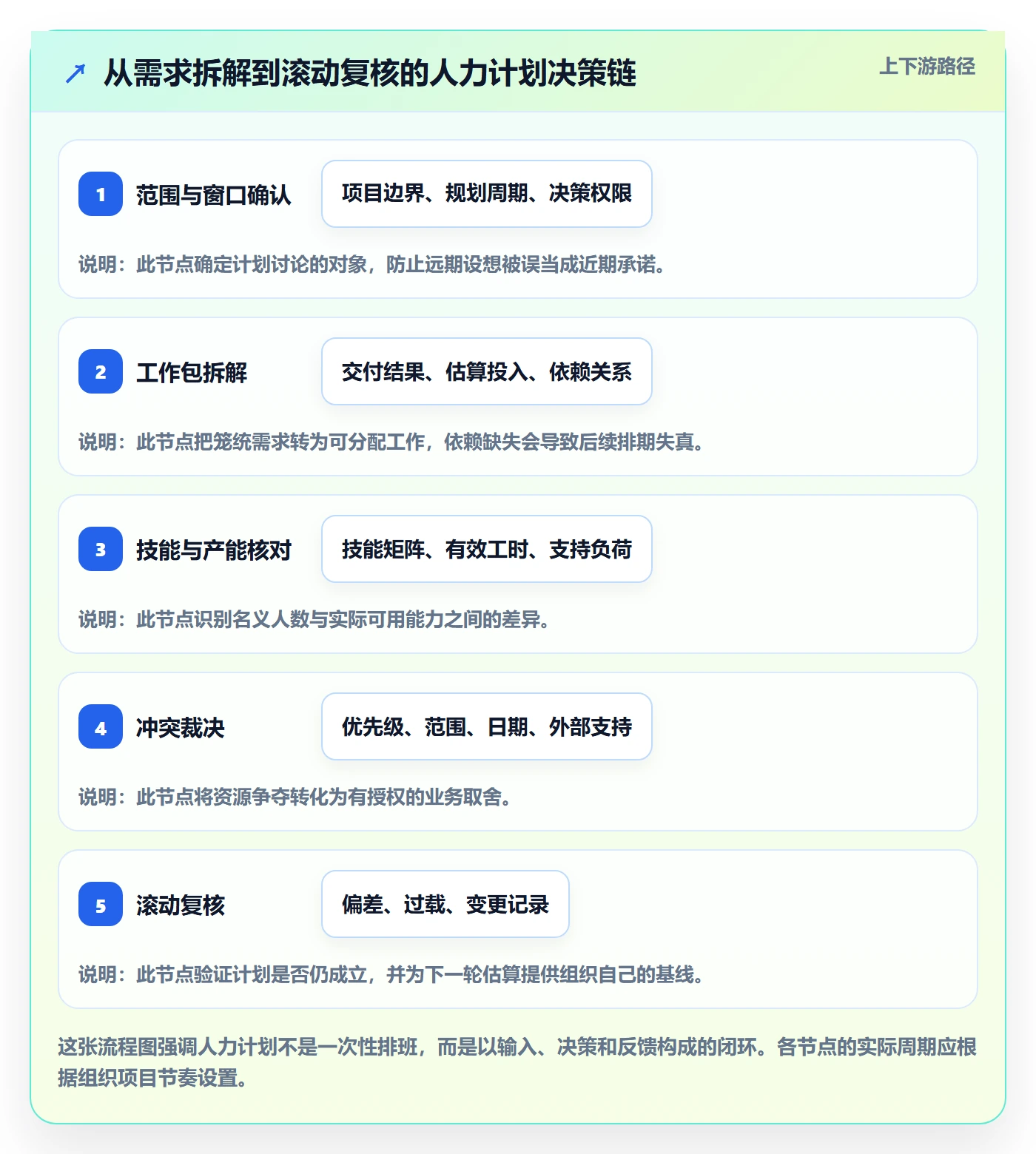

四、专业判断逻辑:从需求到人力计划的六步法

1. 第一步:明确规划边界和决策范围

先确定这次计划覆盖哪些项目、团队、技能和时间窗口。范围太小,可能只看到单个项目的缺人;范围太大,又可能把信息不完整的远期工作伪装成精确计划。

我一般建议按“近期细、远期粗”的方式规划。近期任务可以拆到周或迭代,远期则以角色、技能和容量区间表达。具体颗粒度应结合组织节奏、交付周期和变更频率调整,不必假装能提前精确到每个人每天的安排。

同时要写清谁有权做哪些决定。项目经理可调整任务顺序,不代表有权取消另一个项目;职能经理能确认人员可用,不代表可以单方面改变产品承诺。权责不清时,资源计划无法形成有效承诺。

2. 第二步:把范围拆成可估算的工作包

资源计划最容易在工作分解过粗时失真。一个工作包至少要能说明交付结果、完成条件、预计投入、所需技能、前置依赖和目标时间窗口。

例如,“完成新版权限能力”不适合直接分配给某个人。可以拆为需求澄清、权限模型设计、接口实现、前端交互、自动化验证、迁移与发布准备。拆分不应无限细化,目标是让团队能估算并识别依赖,而不是制造大量维护成本。

估算时应区分“理想投入”和“日历周期”。某项开发可能需要五个有效人天,但若要经过评审、测试环境排队和外部审批,日历时间可能远超过五天。把两者混为一谈,常会让资源计划在截止日期附近集中爆裂。

3. 第三步:建立技能矩阵,而不是只列姓名和岗位

技能矩阵要能回答:谁能独立完成、谁需要协助、谁只能在评审或审批中支持,以及哪些能力目前只有一个人掌握。等级可以用“可独立负责、可协作、正在培养、暂不具备”等定性标识,也可以使用组织已有的能力标准。

我不建议为了追求精确,给每个人的每项技能都打到小数点后一位。技能数据的价值在于识别替代路径和风险,不是给员工贴标签。矩阵应定期与真实项目经历更新,并允许员工和主管纠正过时信息。

对于单点技能,资源方案通常有三种:降低该技能的并行需求;安排结对或知识转移,建立备份;购买外部短期支持。选择哪一种,要考虑时间、保密要求、质量风险和后续维护成本。

4. 第四步:计算有效产能,而不是照抄标准工时

有效产能可以从名义工时出发,扣除已知不可用于项目交付的时间,再结合历史完成情况进行校正。这里不存在适用于所有团队的固定折扣率。产品研发团队、客户交付团队、运维团队和管理团队的会议、支持与突发工作结构都不同。

一个实用的估算框架是:

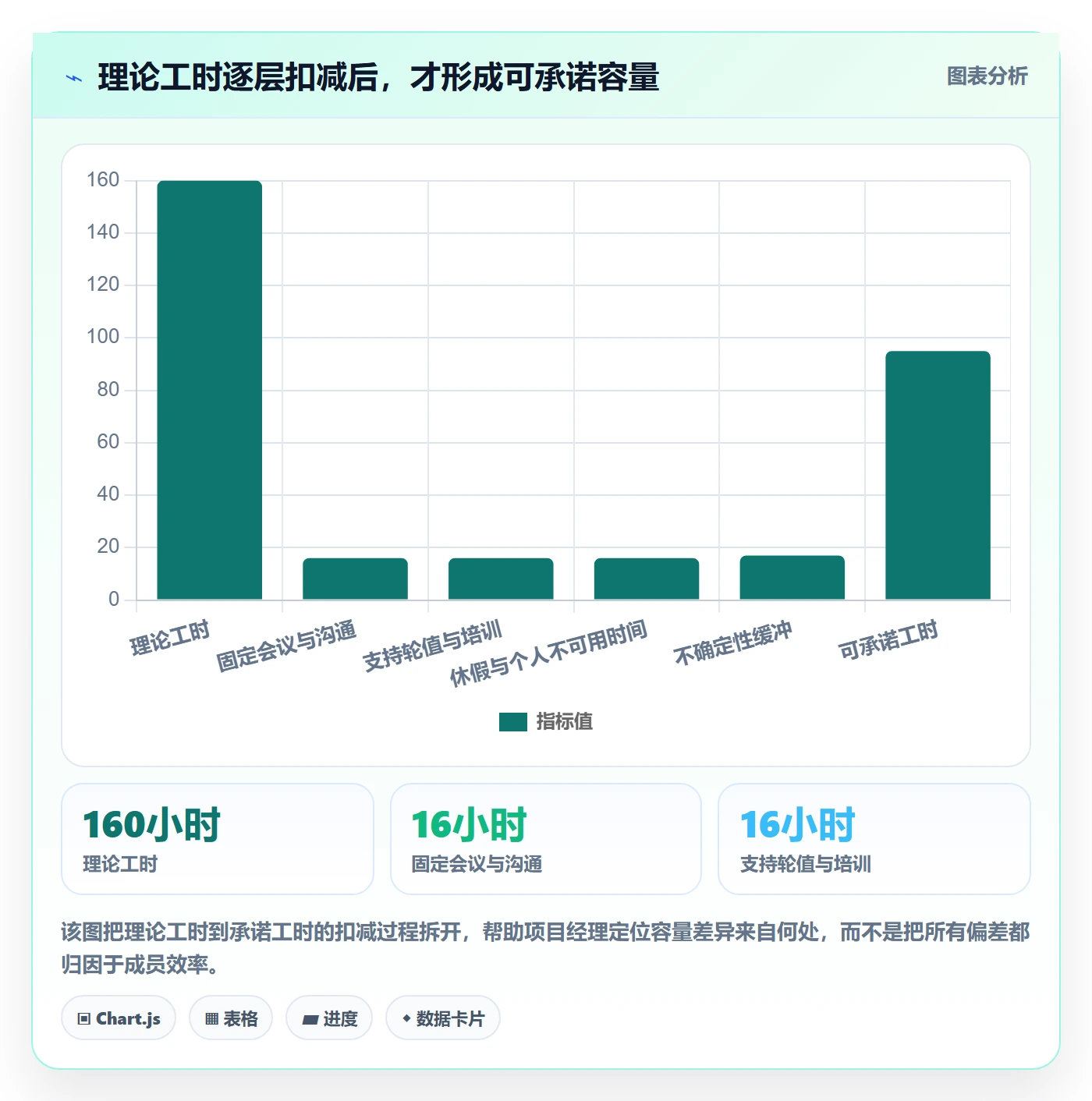

可计划产能 = 名义工作时间 − 休假与固定事务 − 已承诺支持工作 − 其他已确认任务。

对高不确定任务,还应把计划产能与风险缓冲分开记录。不要把缓冲直接算成某个人“剩余可用”的工时,否则其他项目很快会把它占满。缓冲的用途和释放权限应提前说明。

产能估算最好用历史数据校准。例如,比较过去若干个周期的计划投入与实际完成,而不是只看打卡时间。若数据还不成熟,可以先用两到三个周期建立基线,并明确这是团队内部观察,不是通用行业标准。

5. 第五步:按优先级和依赖关系配置资源

分配时先处理关键路径、不可替代技能、外部承诺和高风险工作,再处理可移动的普通任务。不要先把所有任务平均铺开,再发现关键审批人没有时间。

项目优先级建议至少设置一个明确的决策层级,而不是只允许所有项目都填“高”。一个简化方法是把项目划分为必须守住、优先推进、可调整窗口和暂缓观察几类,并记录分类理由与批准者。

当两个项目确实争用同一资源时,项目经理应提交可比较的选项,而不是只说“我缺人”。例如:方案甲守住客户承诺但削减非核心范围;方案乙维持范围但延迟上线;方案丙引入外部支持但增加成本和交接风险。决策人需要看到每个方案的结果,而不只是请求本身。

6. 第六步:建立滚动检查和变更联动

计划的检查频率应与工作节奏一致。变化快的交付团队可以在每个计划周期复核;稳定项目可以按里程碑或月度复核。频率太低会失去预警能力,频率过高又会制造大量无效维护。

每次检查重点不是把所有任务重新排一遍,而是识别三类变化:实际完成与估算偏差是否扩大;关键技能的负荷是否超过可持续范围;新增工作是否挤占已批准承诺。

建议设置触发条件,例如关键人员连续两个周期过载、关键里程碑预计偏差超过约定阈值、同一技能出现多个不可兼容的承诺。具体阈值应由团队用历史数据确定,而不是把示意值当成行业标准。

每次重要调整都应留下简短记录:发生了什么变化、谁批准、影响哪些项目、采取了什么取舍、何时复核。这样才能避免同一冲突在不同会议里被反复讨论。

资源冲突怎么做?项目经理最佳实践:人力资源计划从0到1

五、具体案例:一个关键专家被三个项目同时预订

1. 案例背景:表格显示有时间,工作事实却不支持

以下是一个经过简化的情景案例,用来说明判断方法,不代表某家企业的真实经营数据。某企业同时推进客户交付、内部平台升级和数据治理三个项目。三位项目负责人都把同一名资深数据工程师安排在下月投入,分别承诺了约六个、八个和五个人天。

排期表里这名工程师看起来每周只在各项目工作一部分时间,总量似乎可以拼起来。进一步核对后发现,他还承担生产支持和数据库变更审批;三个项目的关键工作又集中在相同两周内,且需要连续完成。

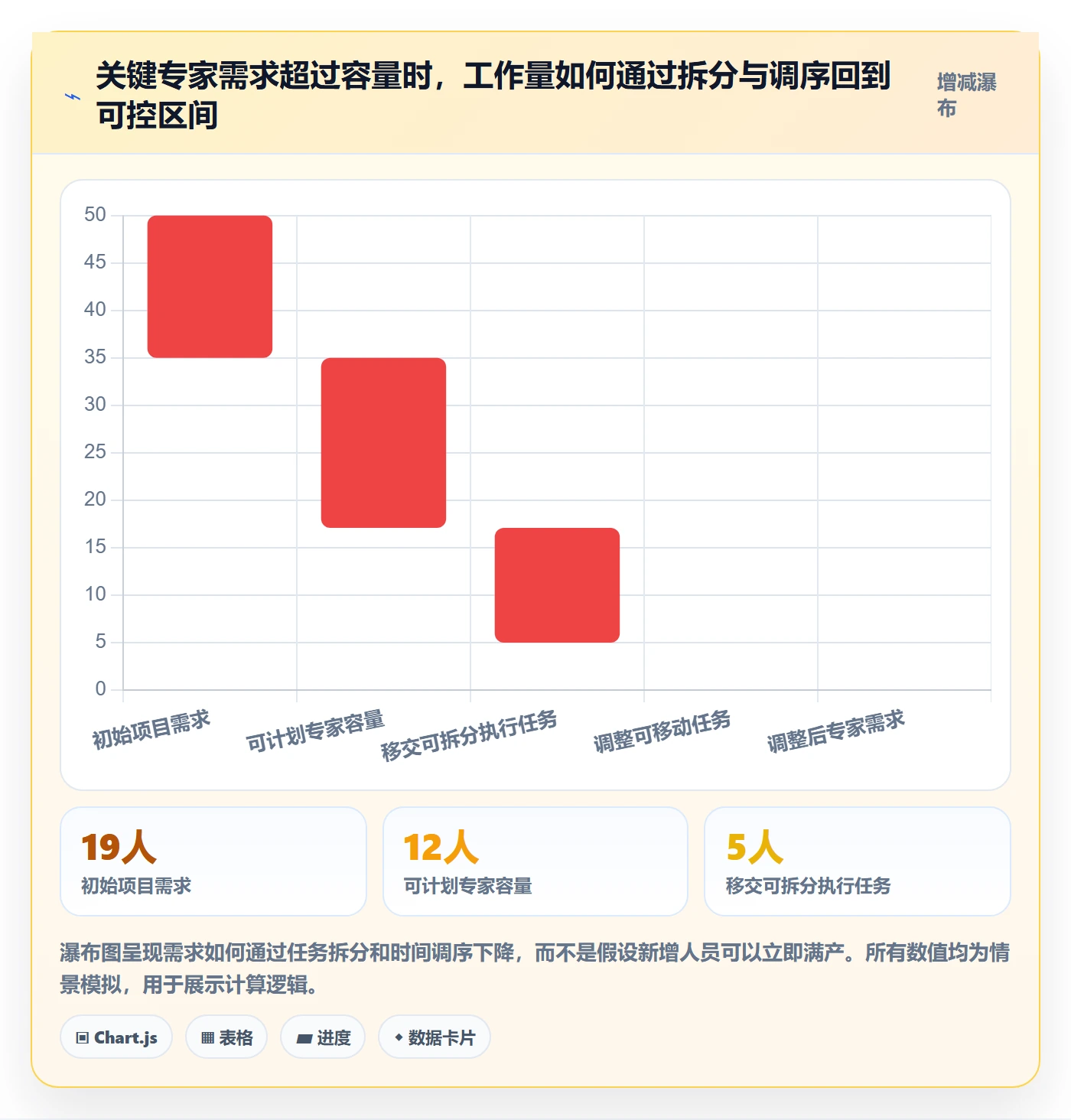

问题不是“这名员工不愿意配合”,而是三个项目的承诺没有纳入同一张容量视图。原排期合计需求为十九个人天,尚未计入支持工作和审批时间,明显超过该时间窗口的可用投入。

2. 先把冲突从人身判断改写成可决策事实

我会先把口头描述改写成事实:该技能在目标窗口的需求超过可计划容量;三个项目的任务不能由同一名专家在同一时间并行完成;其中部分工作可以调整顺序,部分工作受客户窗口约束;目前团队没有足够的备份能力。

这样的表述有两个作用。第一,它避免把问题归咎于个人意愿;第二,它让管理层可以讨论范围、时间、支持方式和优先级,而不是陷入“谁更着急”的拉扯。

接下来要补齐决策信息:各项目延期的业务影响、工作是否能拆分、需要专家亲自完成的部分、哪些任务可由其他成员在指导下承担,以及外部支持的引入周期。

3. 比较四种方案,不把“加人”当成唯一答案

方案 处理方式 主要收益 主要成本或风险 适用条件
调整顺序 按客户窗口和业务优先级安排专家工作,移动可延期任务 不增加直接人力成本,降低时间重叠 被后移项目的里程碑可能变化 至少有一个项目存在可调整窗口
拆分专家职责 专家只负责设计、关键评审和高风险变更,其余由团队成员执行 减少稀缺技能被低风险工作占用 需要明确质量检查和交接边界 任务可以模块化,团队有基本技能基础
建立内部备份 安排结对、演练和知识转移,逐步培养第二责任人 降低后续项目的单点风险 短期需要投入培训和复核时间 技能会持续被多个项目使用
引入外部支持 由外部人员承担边界清楚的执行工作,内部专家保留关键决策 在时间紧时增加可用执行能力 存在交接、保密、质量和管理成本 任务可清晰外包,审批与访问要求允许

在这个情景里,较稳妥的组合通常不是“所有项目都按原计划不动”,而是先让专家负责关键设计和不可替代审批,再由第二成员承担可拆分的实施部分,同时将一个可移动项目的非关键工作移出冲突窗口。若客户期限不可变,则应明确削减范围或补充外部支持,并把额外管理成本纳入方案。

这类组合不是万能答案。若任务高度耦合、数据访问受到严格限制、外部人员无法在窗口前完成合规流程,外部支持可能来不及;若内部备份尚未具备安全执行能力,强行授权反而增加事故风险。

4. 用小范围的负荷观察验证方案

资源方案批准后,我不会只把名字改到计划表里,而会在接下来一个计划周期观察三件事:专家的实际投入是否回到可持续范围;备份人员接手的工作是否产生额外返工;被调整项目的里程碑是否仍有足够缓冲。

如果备份人员需要大量返工,说明任务拆分或技能准备不足,不应简单归因于“新人效率低”。如果专家的支持时间仍被临时事务吞噬,则应重新评估支持职责和响应机制。若调整后的项目仍然延期,决策记录能帮助团队判断是估算偏差、依赖问题还是优先级变化造成的。

一项资源决策真正完成,不是因为排期表更新了,而是因为组织知道方案是否有效,且知道何时需要重新裁决。

资源冲突怎么做?项目经理最佳实践:人力资源计划从0到1

六、从零到一搭建人力资源计划:一份可执行的工作清单

1. 第一个阶段:先建立最小可用数据

刚开始不要追求一套覆盖所有岗位、所有技能、所有项目的完美系统。先选一个项目组合或一个交付团队,建立最小字段集,让计划能被核对、能发现冲突、能追溯变更。

  • 项目或工作流名称、业务负责人、优先级及批准者。
  • 工作包、完成条件、估算投入、目标时间窗口和依赖项。
  • 所需技能、主要责任人、备份人员及技能熟练度说明。
  • 人员可用时间、休假、固定事务、支持职责和已承诺工作。
  • 冲突事项、决策选项、批准结果、影响范围和复核日期。

数据能否维护,比字段是否丰富更重要。若每次更新都要花数小时,团队会绕开系统,另建个人表格。初始版本应聚焦真正影响分配与决策的字段,等使用者稳定后再补充细节。

2. 第二个阶段:选择一个有代表性的试点

试点不应挑最简单、冲突最少的项目,否则看不出机制是否有效;也不应一开始覆盖全公司,否则口径差异会让团队忙于治理数据,而不是解决问题。

较好的试点通常有多个并行工作流、明确的关键技能、持续发生的跨团队协作,以及愿意参与决策的业务负责人。试点的成功标准应包括计划质量和使用成本,例如冲突发现是否提前、临时协调是否减少、数据更新是否能在合理时间完成。

试点开始时先记录当前情况作为内部基线:每周期发生多少次资源冲突、冲突通常提前几天发现、多少任务因关键人员被占用而等待、维护计划需要多少工时。数据未必完美,但要定义一致,才有比较价值。

3. 第三个阶段:固定节奏,而不是靠临时催更新

计划更新应嵌入现有工作节奏,而不是另开一套没人参加的会议。比如在项目组合评审前收集容量变更,在迭代规划时确认近期工作,在里程碑复盘时校正估算偏差。

每个环节都要有明确责任人。项目经理更新工作包和项目需求;职能负责人确认人员可用性与技能安排;业务或组合决策人处理项目间取舍;团队成员反馈真实支持负荷和任务状态。

对于使用项目管理平台的团队,可以把任务、负责人、状态和依赖放在一个可追踪空间,把技能和容量信息与组织实际流程关联起来。以 PingCode 这类面向中大型团队的项目管理平台为例,使用者可根据组织需要评估其项目协作和信息汇总能力;选型时仍要核实资源规划深度、权限模型、数据导出和与现有流程的适配情况,不能仅凭功能清单判断是否适合。

4. 第四个阶段:从单项目排期扩展到组合管理

单个项目可以通过项目经理与职能经理协商解决多数近期安排,但当多个项目反复竞争同一技能,组织需要组合层面的视图和决策机制。

扩展时应先统一几项关键定义:项目优先级如何确定;何种冲突必须升级;资源容量以何种周期计算;计划变更需要记录哪些影响;谁对跨项目承诺负责。没有这些定义,扩大工具覆盖面只会扩大数据不一致。

规模化后,组织也不应试图让所有未来工作都精确到人。对于远期需求,可先按技能族和容量区间管理;临近启动窗口后,再由项目团队细化到具体工作包和人员。

5. 用试点指标判断机制是否产生了价值

我建议建立少量、定义清楚的指标,而不是把所有可统计数据都做成看板。指标应帮助回答:冲突是否更早暴露、计划是否更可信、关键人员是否得到保护、协调成本是否下降。

指标 建议定义 适合观察的问题 注意事项
计划负荷偏差 实际投入与计划投入的差异,按团队或技能类别观察 估算和容量是否持续失准 要区分计划变更和执行偏差,不能直接作为个人绩效排名
冲突提前发现时间 从首次识别冲突到受影响里程碑的间隔 机制是否让团队更早发现风险 需要统一“首次识别”的记录方式
关键技能等待时间 工作因缺少指定技能而等待的时间 是否存在技能瓶颈或审批单点 要区分真实技能缺口与流程等待
计划变更频次 约定周期内发生的关键资源或里程碑调整次数 需求稳定性和决策机制是否改善 变更次数下降不一定代表更好,隐瞒变更会造成反效果
计划维护工时 维护资源和工作计划所需的人工时间 管理机制是否过于繁重 应与冲突减少和决策质量一起评估

这些指标没有通用目标值。先用内部基线观察,再设定符合团队成熟度的改善目标。若为了让数字变好而压低冲突登记、少报支持工作,指标就会失去作用。

资源冲突怎么做?项目经理最佳实践:人力资源计划从0到1

七、不同情况下怎么行动:先看约束,再选方法

1. 项目很多,但优先级不清楚

先暂停“平均分配”。把项目放到同一张组合清单中,列出业务价值、外部承诺、延期代价、风险和资源需求,要求授权决策人完成排序。

项目经理可以准备事实和方案,但不应擅自替组织宣布哪一个项目更重要。若管理层不愿排序,团队就会通过加班、延迟质量活动或私下抢人来隐性排序,最终付出更高代价。

2. 项目优先级清楚,但关键技能不足

先确认缺口属于短期容量不足还是长期能力不足。短期缺口可以考虑重排任务、拆分工作、借调或外部支持;长期缺口则要考虑招聘、培养、岗位设计或降低对单一技能的依赖。

若任务风险很高,不能为了补容量把工作交给尚未准备好的人员。可以采用结对执行、专家复核、受控权限和分阶段授权,让能力建设与交付风险同时受到管理。

3. 团队有名义空闲,却频繁延期

此时应优先排查隐性工作、过多并行、依赖等待和估算口径,而不是马上新增人员。抽样记录两到四周的时间去向,观察支持工作、会议和临时任务是否被遗漏。

如果主要问题是多任务切换,减少同时开启的工作可能比增加人更有效;如果主要问题是外部审批等待,则增加执行人员未必能缩短周期;如果问题来自估算系统性偏低,就需要重建估算依据。

4. 目标日期不可变,范围可以调整

先区分必须交付的核心结果和可以后续补齐的内容。范围调整应由产品、业务和项目决策者共同确认,不能让执行团队自行压缩测试或文档来换取日期。

设定明确的质量底线和验收条件,再将可延后功能列入后续计划。这样做的代价是分阶段交付和后续维护安排,而不是假装所有范围都能在原日期内完成。

5. 目标日期不可变,范围也不可变

这是风险最高的组合。若范围、时间和质量底线都锁死,组织只能讨论是否补充可用产能、改变依赖条件、降低等待时间,或接受更高的执行风险。没有一种方案能凭口号消除物理约束。

外部支持可能快速增加部分能力,但要核对上手周期、访问权限、交接和复核成本;内部调动可能更熟悉业务,却会把压力转移到其他项目。项目经理需要呈现总影响,而不是只展示本项目的局部收益。

6. 团队长期超负荷

长期超负荷应作为容量和组织设计问题升级,不应只通过个人时间管理解决。分析持续数个周期的负荷、缺陷和返工、休假情况、离职风险及未完成工作积压,再决定停止低优先级工作、补充能力或重新承诺日期。

如果团队总是依靠最资深成员救火,计划看上去可能短期稳定,组织风险却在累积。要把知识转移、关键岗位备份和支持工作分流纳入资源计划,而不是等待人员突然不可用后再响应。

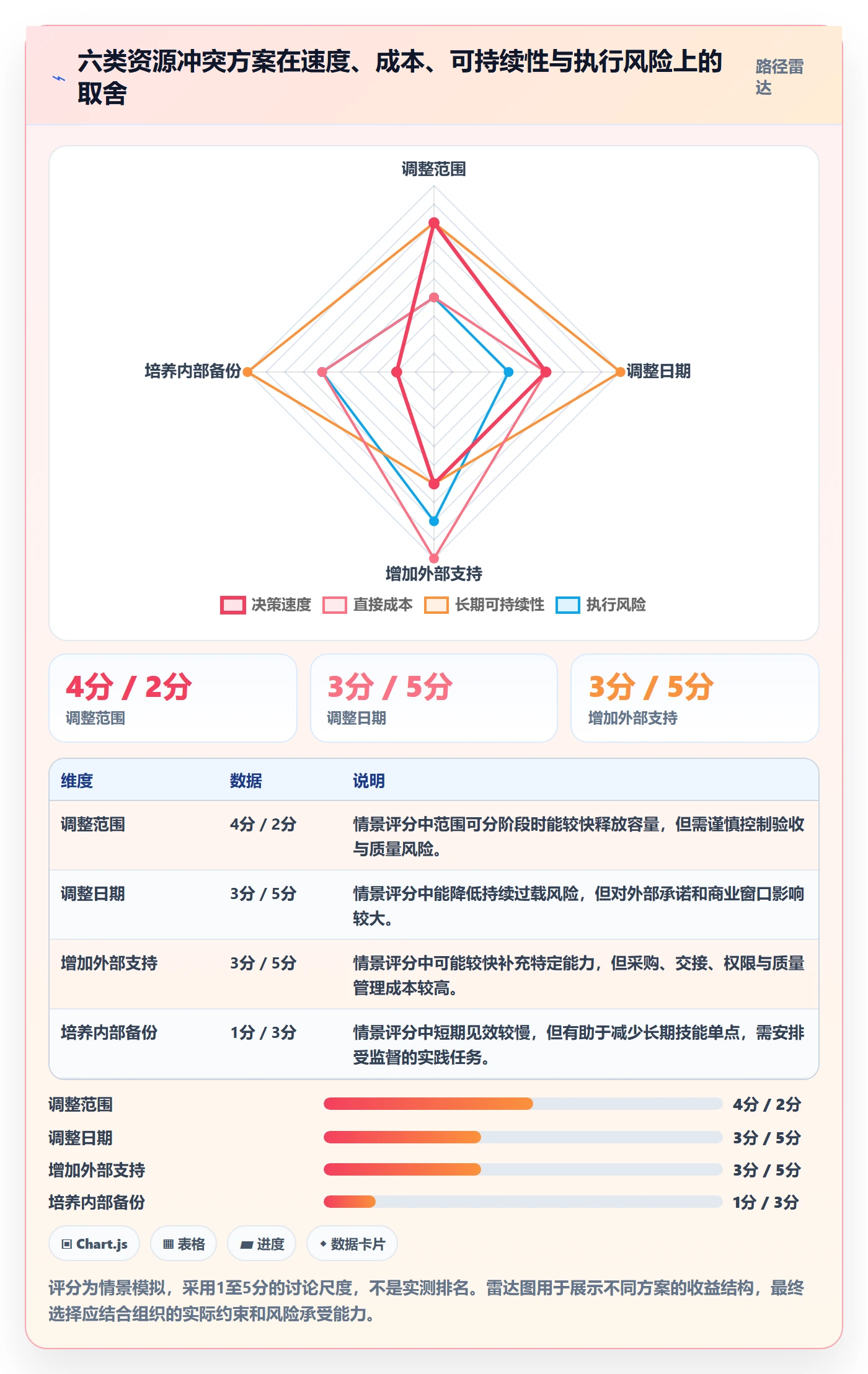

八、取舍原则:每一种解法都有成本,关键是把成本摆到桌面上

1. 调整范围:用功能边界换时间确定性

调整范围适合核心价值明确、功能可以分阶段交付的项目。它能减少近期工作量,让团队集中资源完成最重要结果。

代价是后续交付、用户预期管理和依赖关系需要重新安排。若所谓“削范围”只是把质量、安全、合规或必要验证排除在外,就不是合理取舍,而是把风险藏到上线之后。

2. 调整日期:用时间换完成质量与团队可持续性

调整日期适合需求完整性高、关键技能短期难补、质量风险不可接受的情形。日期改变通常比持续透支团队更透明,也更便于重新安排依赖。

代价是商业窗口、客户承诺和其他项目的排期可能受影响。调整日期时应说明影响范围、临时缓解措施、下一次检查点,而不是只发出一个新的日期。

3. 增加资源:用成本换容量,但不要忽略磨合曲线

增加内部人员、临时借调或外部支持,只有在工作可拆分、技能匹配、上手周期可接受时,才可能增加有效产能。复杂任务加入新人后,资深人员需要投入指导时间,短期总产能未必立刻上升。

增加人员还会带来沟通、权限、设备、管理和交接成本。应估算净增产能,而不是只按新增人数乘以标准工时。

4. 降低并行:用机会成本换更稳定的交付流

减少并行项目能降低切换成本和关键人员争用,特别适合多个项目都处于“启动了但没有完成”的状态。将有限资源集中在少数优先事项上,往往能让完成的工作更早释放价值。

代价是部分项目需要等待,发起方可能认为项目被降级。因此,要公开排序依据和重新启动条件,避免把暂缓变成无限期搁置。

5. 培养备份:用短期投入换长期韧性

培养备份不会让本周的产能突然翻倍,却能降低未来对关键个人的依赖。适合稀缺技能重复出现、项目周期足以安排学习、错误后果可通过监督控制的场景。

代价包括专家指导时间、短期效率波动和质量复核成本。培养计划应有真实任务、分阶段授权和明确验收,不应只靠课程完成率判断是否具备独立能力。

6. 采用管理工具:用信息透明换取持续维护责任

项目管理平台可以帮助团队共享任务、负责人、依赖和变更记录,减少信息散落在不同表格和聊天记录中的情况。对跨项目协作多、团队规模较大、需要权限和审计的组织,统一工作空间尤其有价值。

但工具引入也需要配置、培训、数据治理和持续运营。评估时不要只看功能数量,应选择一个真实流程试跑,核对团队是否能低成本维护计划、管理者是否能看懂冲突、数据是否支持授权决策,以及平台能否适应现有协作方式。

资源冲突怎么做?项目经理最佳实践:人力资源计划从0到1

九、落地前的检查:让计划可执行、可解释、可修正

1. 计划是否基于真实工作,而非口头愿望

检查工作包有没有交付结果、验收条件和依赖关系;估算是否区分投入与日历周期;支持工作和固定事务是否进入容量计算。若需求仍然模糊,应标记为待澄清,而不是强行分配到具体人员身上。

2. 每个关键技能是否有备份或风险说明

对关键路径上的单点技能,至少要说明替代方案、不可替代的原因和风险接受人。没有备份不一定立即意味着计划失败,但必须让决策者知道风险真实存在,而不是等到人员休假或离职时才发现。

3. 冲突发生时是否有人有权裁决

资源计划要明确项目经理、职能负责人和组合决策人的职责边界。若冲突升级后仍然没有人能决定哪项工作先做,团队最终还是会用加班和私下协商承担组织没有完成的决策。

4. 变更之后是否能够追溯影响

项目范围、交付日期或人员承诺发生变化时,应同步更新相关工作包和受影响项目。每次变更不必写成长篇报告,但要能回答谁提出、谁批准、改变了什么、后续如何检查。

5. 数据能否帮助行动,而不是制造新的汇报负担

如果团队花大量时间填表,却无法更早发现冲突或更快完成决策,就需要简化字段、调整更新频率或重新设计责任分工。好的资源计划应减少重复沟通,而不是把重复沟通换成重复录入。

十、总结:先管理承诺,再管理人力

资源冲突的表象是“人不够”,底层经常是工作量没有拆清、技能没有识别、优先级没有排序、支持工作没有入账,或者变更没有进入同一套决策机制。单纯把任务换一个名字、把人力百分比重新分配,不能消除这些结构性问题。

我更愿意把人力资源计划理解为一份“承诺边界说明”:哪些工作要完成,谁具备相应能力,团队在什么时间窗口内有多少真实容量,发生冲突时由谁决定放弃、延后或加资源。它的价值不在于让每个人的日历没有空白,而在于让项目承诺与组织能力相匹配。

下一步可以从一个真实冲突开始:选出未来四到六周内最紧张的项目组合,列清工作包、技能需求、有效产能和共同占用的人员;再请有授权的负责人在范围、时间、资源和优先级之间作出选择。先把一次冲突处理得可解释、可追踪,再把它沉淀成团队的固定流程。

常见问题解答(FAQ)

1. 资源冲突怎么判断是排期问题还是人手不足?

我手上两个项目都说自己缺人,但团队成员的日历看起来并没有排满。我不确定是任务估时不准、关键技能只有一个人会,还是确实需要增加人手,应该先查什么?

先不要把“缺人”直接等同于“招人”或“加班”。把冲突拆成三类核对:同一成员是否在同一时段被安排了多项工作;工作量是否超过其实际可投入时间;任务是否依赖少数特定技能或审批权限。项目计划中的每周 40 小时也不等于 40 小时可用于项目,会议、支持工作和休假都要扣除。

可先按周汇总未来 4 至 6 周的任务工时,并与成员确认实际可投入比例。如果总工时超出容量,是容量冲突;如果总工时未超但交付仍延误,优先检查估时、依赖关系和技能匹配。只有在调整优先级、错开排期或拆分任务后,关键路径仍持续超载,才有依据讨论补充人手。

2. 从 0 到 1 制定人力资源计划,第一步应该做什么?

我以前做计划时,通常先把任务分给团队成员,后来才发现有人被多个项目重复安排。现在要从零建立人力资源计划,我不知道应该先列岗位、任务还是人员,怎样做才不至于一开始就变成一张没人维护的表?

先从交付物和任务清单出发,而不是从现有人员名单出发。为每项关键任务标注所需技能、责任角色、预计投入、最晚开始时间和前置依赖,再把这些需求映射到具体人员或待补缺口。第一版不必追求精确到小时,可以用周为单位标出主要投入,并明确谁负责更新。

计划至少应包含成员可投入容量、技能覆盖、任务责任人、备份人选、冲突升级路径和复核频率。一个实用的检查办法是:随机抽一项关键任务,能否说清楚由谁负责、需要什么技能、何时投入、遇到冲突由谁决定优先级;答不出来的部分就是计划尚未落地的地方。

3. 两个项目争同一个关键人员时,项目经理该怎么排优先级?

我同时负责多个项目,其中一位熟悉核心系统的同事被两个项目经理都安排在本周交付前的关键任务上。我不想只靠谁催得急来决定,也担心调走他之后另一个项目会延期,有没有一套可以解释清楚的判断方法?

先把争议从“谁更急”转成可比较的影响:分别列出任务是否位于关键路径、延迟会影响哪些里程碑或客户承诺、是否存在替代人员、延期一周的成本,以及调配后另一个项目的影响。优先处理不可替代、延误后果更大且存在明确时限的工作;

如果两个项目都满足这些条件,就由共同资源负责人或项目组合决策者裁定,而不是让个人私下承受冲突。决定后要同步更新两边的计划、风险和相关方预期,并记录取舍理由。若同一技能反复成为瓶颈,应安排结对、交接文档或培养备份人员;否则每次排期都只是把冲突往后推。

4. 人力资源计划多久更新一次,出现什么情况必须重排?

我做过一次人员计划,启动时看起来合理,但需求变更、有人休假后,表格很快就过期了。我不确定应该固定每周更新,还是只有发生延期时才调整,也担心频繁改计划让团队更难执行。

建议采用“固定复核加触发式更新”:每周用短会核对未来 2 至 4 周的关键任务和人员容量;出现关键成员离岗、需求范围变化、任务估时显著偏差、关键路径变化或外部依赖延期时,立即评估是否重排。更新时不要只改负责人姓名,还要同步检查投入比例、任务先后关系、交付日期和受影响项目。

为减少频繁变动,可以区分已承诺的近期工作与尚可调整的远期安排,并记录每次调整的原因和影响。判断计划是否有效,不看它改了多少次,而看团队能否提前发现冲突、相关方是否及时知道取舍,以及承诺日期是否建立在真实容量上。

核心关键词

读者评论

于
于嘉禾

我们团队以前也常把日历空档当成可用产能,后来把线上支持和临时评审单独记下来,排期偏差确实少了一些。文章里强调先核实隐性工作,这点很实用。

尹
尹依诺

技能矩阵有助于发现单点依赖,不过维护起来也需要成本。想了解实际操作中怎么避免矩阵很快过时,同时又不让成员觉得是在给个人能力打分?

何
何雨

优先级冲突最后还是要有人拍板,这个判断很现实。我们遇到的难点是决策人确认得慢,团队只能等;除了明确升级路径,是否有办法给这类决策设定响应时限?

文章包含AI辅助创作:资源冲突怎么做?项目经理最佳实践:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538149

赞 (0)
飞飞飞飞
资源负载流程与规范:项目经理人力资源计划最佳实践关键指标
上一篇 2小时前
工作量最佳实践:项目经理人力资源计划最佳实践,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
