人员投入计划最常见的失效,不是“人数不够”,而是计划里写着 12 人,真正能在关键两周投入的却只有 6 人:有人被其他项目借走,有人只在周会上被算作“半个人”,还有人虽然名义上在项目中,实际承担的工作与关键路径无关。项目经理做人员投入管理,不能只回答“需要多少人”,还要说明“何时需要、需要什么能力、实际能投入多少、变更时怎么调整”。

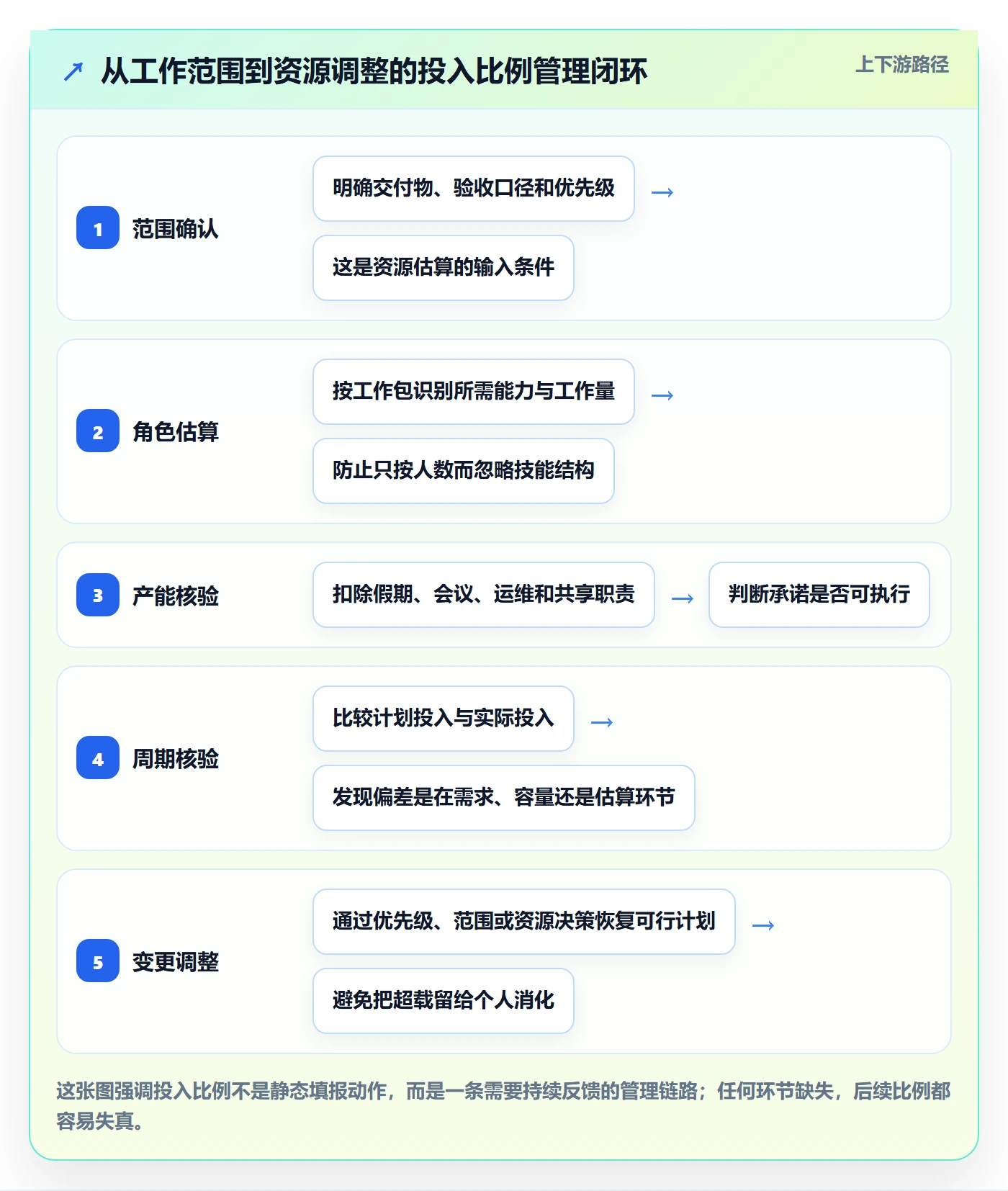

一、先讲核心结论:人员计划不是人数表,而是供需控制系统
1. 把“需要几个人”改写成“何时需要什么能力,投入多少时间”
我判断一份人力资源计划是否能落地,通常先看它能不能回答四个问题:工作在什么时候发生、需要什么技能、每个角色能投入多少有效工时、计划变化时由谁做决定。缺少其中任何一项,计划就很容易退化成一张静态名单。
例如,“需要 2 名后端工程师”不是可执行的需求。更有用的表述是:“第 3,5 周需要 1 名熟悉支付接口的后端工程师,每周可投入 24 小时;第 6 周开始转为每周 8 小时维护支持。”前一种写法只能表达愿望,后一种写法才有机会与资源池、任务依赖和里程碑对齐。
核心原则是按阶段、角色和可用工时做计划,按交付结果和风险做校准。人数是资源供给的一种表达,不是项目产能本身。一个拥有 8 名成员、但关键接口工程师每周只能投入 6 小时的团队,不一定比 5 名连续投入的团队更有产出。
2. 用“可用产能”替代“名义编制”

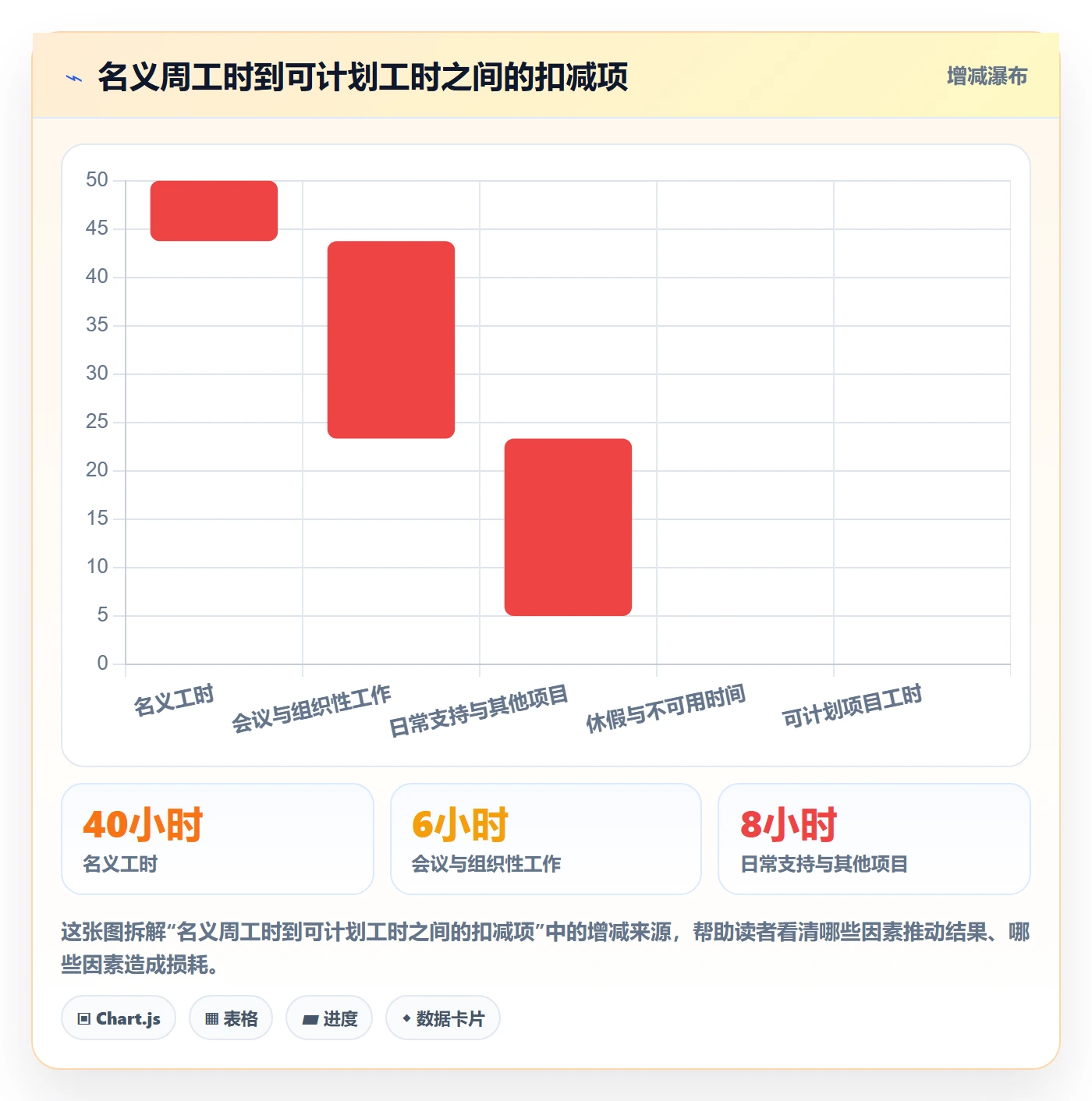

项目经理常把团队人数直接乘以工作日,得出项目产能。这个算法看似简单,实际会漏掉会议、支持工作、休假、跨项目切换、审批等待和返工。计划中的 40 小时,不等于 40 小时都能用于项目任务。

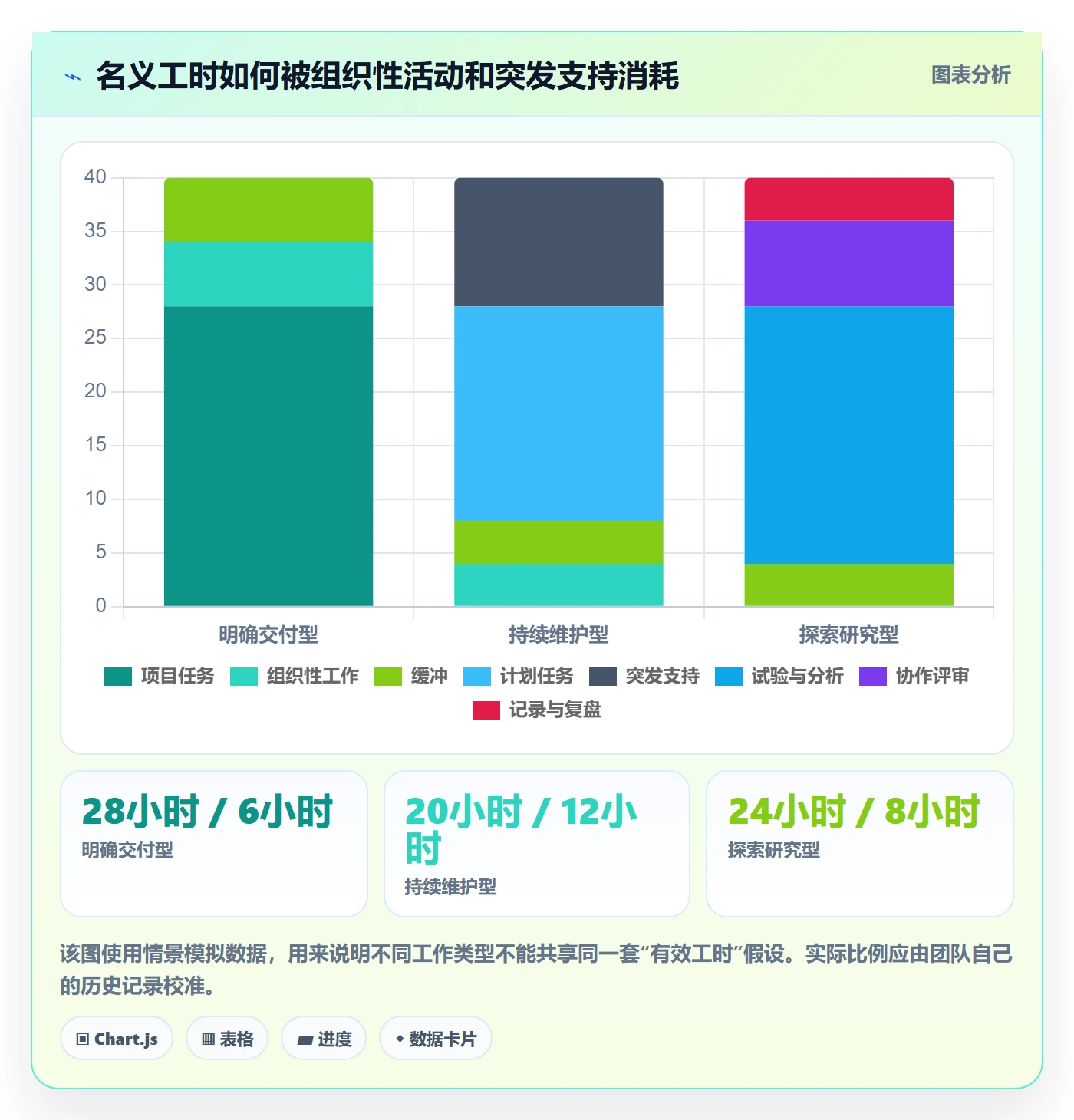

我建议把每人的时间至少分为四类:项目任务、组织性工作、其他项目或日常支持、不可预先分配的缓冲。对知识型工作而言,排满所有工时往往不是高效,而是把不确定性藏进日历里。计划应展示现实约束,而不是制造虚假的精确感。
| 计划对象 | 常见写法 | 更可执行的写法 | 主要用途 |
|---|---|---|---|
| 人员需求 | 需要 2 名开发 | 第 3,5 周需要 1 名后端,每周 24 小时 | 核对资源窗口与技能匹配 |
| 投入比例 | 成员投入 50% | 每周约 20 小时,周二、周四优先处理项目工作 | 降低碎片化与等待 |
| 交付能力 | 团队每周完成 30 个任务 | 根据最近 4 个迭代的完成量和任务类型估算 | 制定可信的范围与里程碑 |
| 资源风险 | 人员紧张 | 测试环境工程师仅 1 人,且同时支持两个上线窗口 | 提前安排替补或调整顺序 |
3. 计划的价值在于尽早暴露冲突,而不是保证一切不变
人员计划不是承诺每个人从启动到收尾都按同一比例工作。它的价值是把未来可能发生的供需冲突提前摆到桌面上:哪一周会有关键技能缺口,哪个里程碑依赖某位专家,哪类工作如果延期会造成资源峰值,哪些人员需要在变更评审时重新确认。

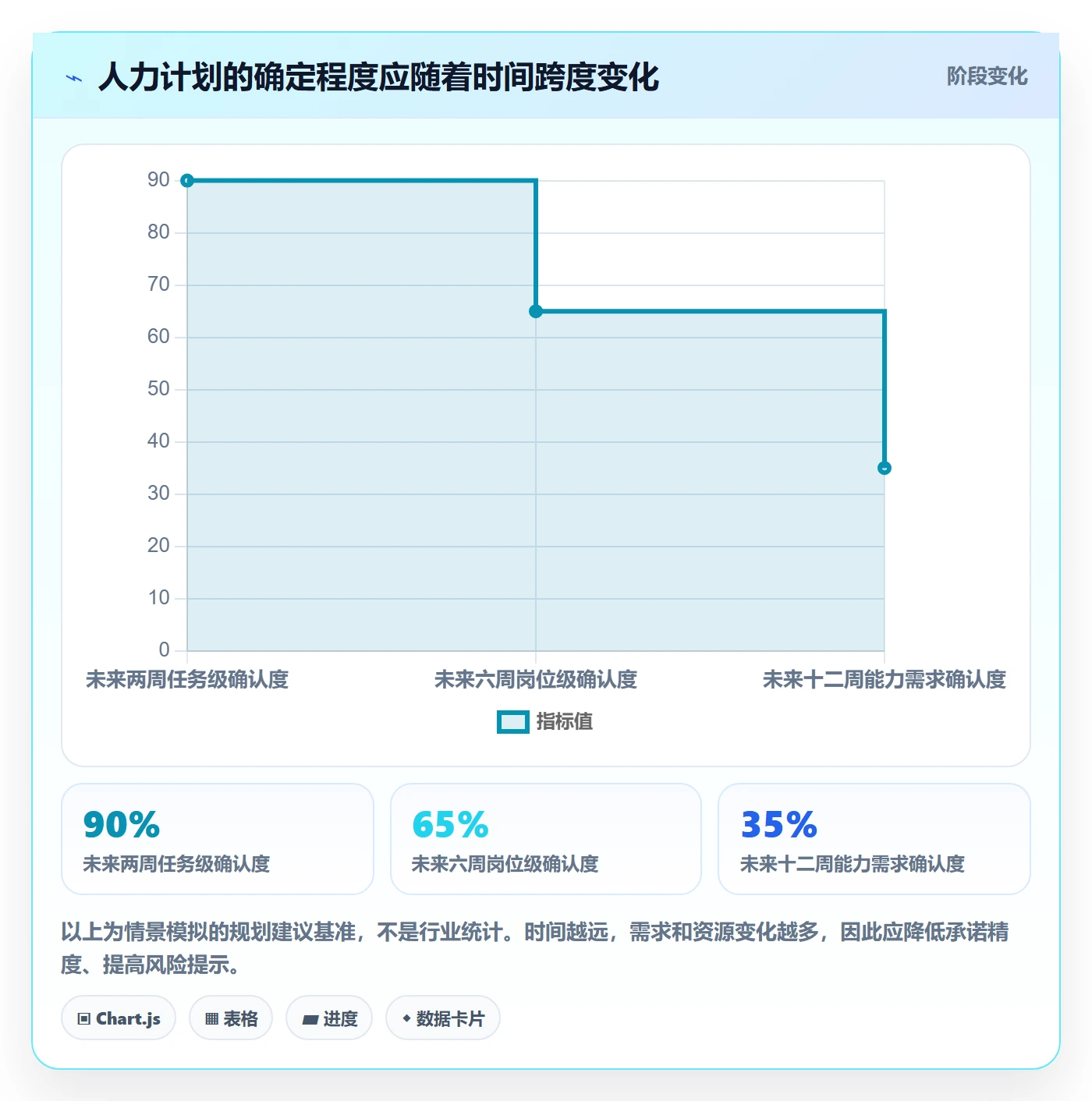

因此,我会把资源计划视为一个滚动控制系统:远期做方向性规划,近期做详细排期,执行中根据实际数据校正。精确到小时的计划只适用于短周期、任务边界清楚的工作;对探索型、创新型工作,精细到小时通常是假精确。

二、背景和真实场景:资源冲突通常藏在日历和依赖关系里
1. “有名字”不等于“有产能”
在多项目组织里,资源表上出现某位专家的名字,并不代表项目拿到了他的工作时间。该专家可能同时承担线上故障、架构评审、招聘面试和两个项目的关键任务。项目计划如果只记录“参与”,没有记录可用时段与优先级,冲突就会在执行过程中以延期、等待和临时加班的形式出现。
尤其要关注稀缺技能,而不是只关注职位名称。两个团队都需要“后端开发”,并不意味着可以互换;一个熟悉遗留系统迁移的工程师,可能无法被刚加入的通用开发立即替代。计划时应区分职位、技能、业务知识和系统权限,必要时把“可替代性”也列入资源风险。
2. 跨部门项目的瓶颈常出现在交接点
我在分析跨部门计划时,会把重点放在交接,而不只盯着各部门的人数。需求人员提交材料的速度、架构评审的排队时间、测试环境的可用性、业务验收人的响应周期,都会影响实际投入的转化率。某个角色看起来只需投入 10 小时,但如果这些时间无法与上下游配合,项目仍可能等待一周。
举例说,业务、研发、测试三组人员都“已到位”,但需求确认每周只安排一次,测试数据要由另一个部门临时准备,开发完成后还需等待安全评审。此时真正的瓶颈不是总工时不够,而是关键活动之间没有形成连续的工作流。增加开发人数可能只会扩大等待中的工作量。
3. 人员计划的对象不只是项目成员
完整的人力资源计划还应考虑项目经理、业务负责人、决策人、外部供应商和共享服务团队。某些角色不必每天参与,但必须在特定决策点及时投入。若只统计直接执行任务的人,评审、审批、数据准备、合规检查和运营交接等关键职责就容易被遗漏。
对于 100 人以上的组织,多项目之间的资源协调往往不可能仅靠项目经理私下沟通。此时需要明确项目组合层面的优先级、资源负责人和升级路径。以 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台为例,价值不在于“把名字放进系统”,而在于让计划、任务、迭代、依赖和进展记录尽量处于同一条可追溯链路中。工具能帮助呈现冲突,但不能替代管理层决定哪个项目优先。
4. 先识别资源的时间形态,再决定计划颗粒度
不同项目对人的投入方式差别很大。明确型工作通常可以按周估算;维护型工作常被突发支持打断;研究型工作则需要探索时间,结果不确定但过程仍需投入。把三类工作都用“每人每周 40 小时”来管理,会让预测误差被错误归因于个人效率。
| 工作类型 | 典型时间形态 | 计划重点 | 适合的复核节奏 |
|---|---|---|---|
| 明确交付型 | 任务边界相对清楚,依赖可识别 | 估算工作量、关键路径和角色窗口 | 每周或每个迭代 |
| 持续维护型 | 计划任务与突发支持并存 | 预留支持容量,明确响应优先级 | 每周检查未计划工作占比 |
| 探索研究型 | 产出范围不确定,需通过试验缩小未知 | 设置时间盒、阶段性假设和退出条件 | 按探索里程碑复核 |
| 跨部门协调型 | 投入时间少但等待依赖多 | 确认决策窗口、交接标准和责任人 | 按关键决策节点检查 |

三、常见误区:看起来精细,实际无法指导决策
1. 误区一:按编制人数直接换算工作量
“8 个人做 8 周,等于 64 人周”是容易理解却危险的推算。成员技能不同、任务不可并行、沟通成本会随协作人数增长,休假与支持工作也会消耗时间。只有在工作可以拆分、接口清晰、人员技能匹配时,增加人手才可能提高短期产出。
对串行任务或高度耦合任务,增加人员可能带来更多交接和同步负担。若项目已经受制于一个评审岗位或外部接口,那么新增开发人员不会自动缩短等待时间。先定位瓶颈,再决定是否扩员,比单纯以总人数判断资源是否充足更稳妥。
2. 误区二:把 50% 投入当成每天稳定半天
一个人每周投入 50%,可能是每天有四小时连续时间,也可能是每周只有两天集中参与,也可能是被临时工作随时打断。这三种安排对任务切换、评审等待和团队协作的影响完全不同。单独一个百分比无法表达时间形态。
如果任务需要连续专注或频繁与团队协作,我会优先约定可用窗口,而不是只填投入比例。例如“周一至周三上午处理项目事项”比“投入 60%”更能帮助团队安排评审和交付。对于跨时区或兼职成员,还要记录响应时限和交接要求。
3. 误区三:把加班当作常态容量
短期冲刺中的加班,有时可以处理偶发峰值;如果计划从一开始就依赖持续加班,它就不是缓冲,而是未经批准的长期超负荷。长期超负荷会侵蚀质量、增加返工、提高离职风险,也会让计划的基线失去可信度。
项目经理可以把加班作为有期限、有触发条件、有退出安排的应急选项,但不应把它纳入正常产能基线。若阶段性工作量持续超过可用容量,应优先调整范围、日期或资源,而不是把压力转移给团队成员。
4. 误区四:平均分配资源就能减少冲突
平均分配看起来公平,却可能同时降低关键项目的交付效率。人员安排应围绕优先级、关键路径、风险和技能稀缺度,而不是为了表格整齐给每个项目分到相同份额。真正公平的做法,是让资源分配规则透明,并说明取舍依据。
例如,一个关键上线窗口需要安全专家连续参与两周,另一个项目只需要其进行一次评审。将专家平均切成每个项目 50%,可能导致两个项目都无法及时获得有效支持。更合理的安排可能是先集中完成上线评审,再按明确日期转向另一项目。
5. 误区五:用工时精确度掩盖估算的不确定性
把一个月后的工作估算到 3.5 小时,不代表计划更专业。精度和准确性不是一回事:范围未知、需求频繁变更或技术方案尚未验证时,详细工时表只会让不确定性显得更确定。
我通常按“远期区间、近期细化”的原则处理:范围不稳定时使用区间和假设;进入近期、工作分解清楚后再细化到周或任务。每次估算都应保留影响结果的主要假设,例如需求冻结日期、环境可用时间和关键人员投入比例。
6. 误区六:只记录投入,不记录结果和等待
填报了多少小时,只能说明时间被记录,不能说明价值已经交付。如果成员不断填报工时,却无法解释产出、阻塞和剩余工作,管理层得到的是活动痕迹,而不是决策信息。
人员投入数据至少要与工作状态、交付结果和阻塞原因结合。比如“测试工程师投入 24 小时”之外,还要知道完成了多少测试场景、因环境问题等待多久、缺陷回归是否影响发布。否则,项目可能把流程问题误认为人效问题。

四、专业判断逻辑:从工作包推导资源,而不是从现有人头反推计划
1. 先把交付范围拆到可估算的工作包
人员计划应从范围开始。若项目只写“完成系统升级”,就很难判断需要哪些角色、多少时间和哪些依赖。我会先把交付物拆成工作包,再拆成有明确完成标准的活动。拆分不必无限细,但至少要达到能够估算、指派责任和识别前置条件的程度。
一个实用的工作包通常包含交付结果、验收条件、估算范围、责任角色、依赖项和主要不确定性。若团队无法说清完成条件,往往也无法可靠估算人员投入。此时应先补充需求澄清或技术探索,而不是立即要求成员给出精确工时。
(1)工作包拆分的检查问题
- 完成后能否用可观察的结果验证,而非只描述“参与”或“支持”?
- 是否有明确的责任人,以及需要协作的角色?
- 任务是否依赖外部审批、环境、数据或其他团队的交付?
- 估算包含了测试、评审、文档、迁移、培训和上线支持吗?
- 如果范围变化,能否识别受影响的工作包和人员窗口?
2. 用技能矩阵识别缺口和单点依赖
职位名称不够用。我建议建立轻量技能矩阵,把关键工作所需能力与团队成员的熟练度、可用时间和替代性关联起来。矩阵不是给员工贴能力等级标签,而是发现“谁能做、谁能复核、谁能接替、何时可用”。
| 能力项 | 熟练度定义 | 项目核查问题 | 风险信号 |
|---|---|---|---|
| 业务流程理解 | 能独立解释业务规则并确认边界 | 谁负责澄清例外场景? | 只有一位业务专家掌握关键规则 |
| 系统集成 | 能设计接口、处理兼容和故障恢复 | 谁能完成方案并排查联调问题? | 接口知识集中在单一工程师 |
| 测试验证 | 能设计场景、准备数据并判断风险 | 测试环境与数据由谁保障? | 测试资源到后期才临时申请 |
| 合规与安全 | 能识别控制要求并完成必要评审 | 评审窗口和材料准备时间是否明确? | 评审角色共享且没有预留日期 |
关键技能只有一名熟练人员时,不一定立刻要招聘。可以先评估工作是否能前置、能否减少依赖、能否培养替补、能否引入外部支持,或是否应把该成员的参与安排在关键决策点。资源风险管理的目标不是消灭所有单点,而是让单点依赖可见、可缓解、可接受。
3. 计算容量时区分“可用时间”和“可交付能力”
可用时间是日历上的供给,交付能力则是团队在特定工作类型、质量标准和协作条件下实际完成工作的能力。二者相关,但不能画等号。工时估算适合有明确工作量的任务;在迭代型团队中,历史完成量更适合用于短期预测;对于探索工作,则要用时间盒和阶段性产出来控制投入。
如果使用历史数据,先确认口径一致。是否统计未完成工作?缺陷修复算不算交付量?团队成员是否发生变化?迭代长度是否一致?不做这些核对,直接把历史平均值套到新团队,容易把环境差异错算成效率差异。
(1)容量估算示例
假设一个 6 人团队在接下来两周共有 480 个名义工时。根据排期,团队会议和评审预计占 54 小时,日常支持占 48 小时,已知休假占 16 小时,其他项目承诺占 72 小时。可计划的项目时间为 290 小时,而不是 480 小时。
即使得到 290 小时,也不能直接承诺“完成 290 小时的工作”。还要检查技能是否匹配、依赖是否就绪、任务能否并行,以及估算是否包含测试和返工。若过去同类工作经常出现环境等待,就应把这项风险写入预测,而不是寄希望于每个人加快速度。

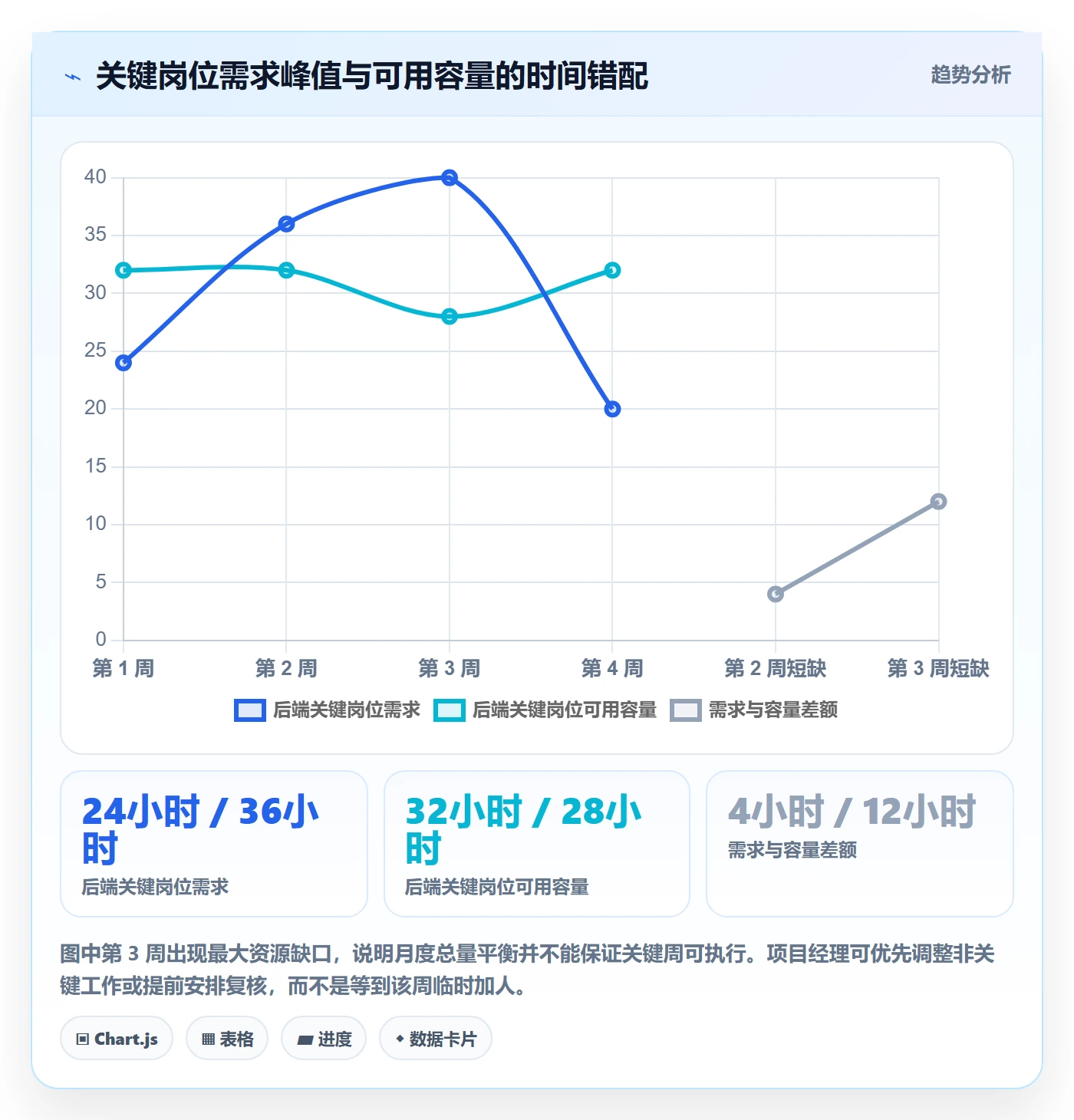

4. 把资源峰值放进时间轴,找出真正的瓶颈周
月度总工时容易掩盖短期冲突。某个角色全月投入 80 小时,看起来足够;但如果工作集中在同一周,而该成员那周只能投入 8 小时,里程碑仍会失守。项目经理应把需求拆到周或迭代,尤其关注关键路径上的稀缺角色与固定窗口。
资源峰值并不总意味着缺人。有时可以通过调整工作顺序、提前评审、错开测试、削减并行任务来平滑需求。判断前应先问:这项工作必须在该周由该角色完成吗?能否提前准备、延后非关键任务、增加复核人,或把产出拆成阶段交付?

5. 用风险调整而非单一估算表达不确定性
不同任务的估算可信度不同。已做过多次的常规工作,可以用历史值和窄区间;新技术验证、外部接口或需求未定的工作,应该用宽区间,并标明影响区间的假设。对外承诺时,明确“基准估算”和“风险预留”分别是什么,比给出一个看似准确的日期更专业。
我会把风险拆成发生可能性、影响范围、预警信号和应对措施。例如,“第三方接口文档可能不完整”不能只写成一句风险,应补充:接口联调前两周获取完整样例;若逾期未提供,则先完成模拟服务和非依赖任务,并在项目例会上升级。
6. 用决策规则管理变更,而非每次临时争资源
计划发生变化时,项目经理需要有一套可复用的判断规则。需求增加、人员临时离开或优先级调整,都应明确由谁评估、影响哪些工作、是否调整范围或日期、需要谁批准。没有规则时,资源争夺往往变成谁催得更急,组织就把人投给谁。
变更决策可以围绕四个选项展开:维持范围并延后日期、维持日期并缩小范围、增加资源并承担协调成本、接受风险并保留补救方案。每种选择都应附带后果,而不是只问“能不能想办法”。
五、具体案例与数据观察:一次资源计划如何从静态名单变成可执行方案
1. 案例说明与数据口径
以下是一个匿名化的企业项目情景,用于说明分析方法,不代表任何单一企业的公开统计。某组织计划在 12 周内完成一项业务系统改造,参与角色包括业务负责人、产品、后端、前端、测试、安全和运维。项目启动时,团队名册上有 11 人,但其中 4 人同时承担其他项目。
初始计划按“角色人数”估算:后端 3 人、前端 2 人、测试 2 人、产品 1 人、业务 2 人、运维 1 人。第一次资源核对后发现,后端实际可投入约 1.6 个全职当量,测试在第 7,9 周只能提供 0.5 个全职当量,运维只在上线准备阶段可参与。数字看上去依旧充足,时间分布却明显不匹配。
这里的全职当量只作为汇总口径:把某一角色在一周内的可用项目工时除以该岗位的标准周工时。它便于比较容量,不意味着可以把不同技能的人互相替代。
2. 初始计划的三个隐性问题
第一,需求确认被平均安排在整个周期内,却没有给业务负责人设置固定决策窗口。需求问题累积到开发阶段后才集中处理,导致研发人员等待澄清。
第二,测试被安排在开发完成之后,测试高峰与另一项目的验收窗口重叠。即使测试总工时按月看够用,关键两周仍然缺少可用容量。
第三,运维和安全被视为上线前的“支持角色”,没有在方案阶段参与风险检查。结果是上线前发现需要补充审计日志和部署回滚方案,影响了原定交付范围。
3. 重新排布后,先消除等待,再讨论是否扩员
项目经理先把业务澄清改为每周两次的固定时段,并要求需求按验收条件提交;接着把测试用例设计前移到开发期间,避免测试人员在后期才介入;同时让安全和运维在方案评审阶段各投入一次集中时间,尽早发现上线约束。
此外,团队把需求拆成核心流程和增强功能两批。若关键岗位容量不足,先保证核心流程通过验收,增强功能作为可选范围。这个调整没有增加人数,却减少了“开发完成但等待确认”“代码完成但等待测试”的闲置时间。
| 资源计划观察项 | 调整前情景 | 调整后情景 | 判断口径 |
|---|---|---|---|
| 业务需求等待 | 问题集中在阶段末确认 | 每周固定两次澄清窗口 | 观察问题提出到明确结论的时间 |
| 测试介入时点 | 开发完成后集中测试 | 开发期间参与用例设计和阶段验证 | 观察缺陷发现时点与回归压力 |
| 安全与运维参与 | 上线前集中检查 | 方案阶段评审,临近上线复核 | 观察后期变更与上线准备返工 |
| 范围控制 | 全部功能按同一优先级推进 | 核心流程优先,增强功能可调整 | 观察关键结果是否受非关键工作挤压 |
4. 数据观察要看“时间损耗发生在哪里”

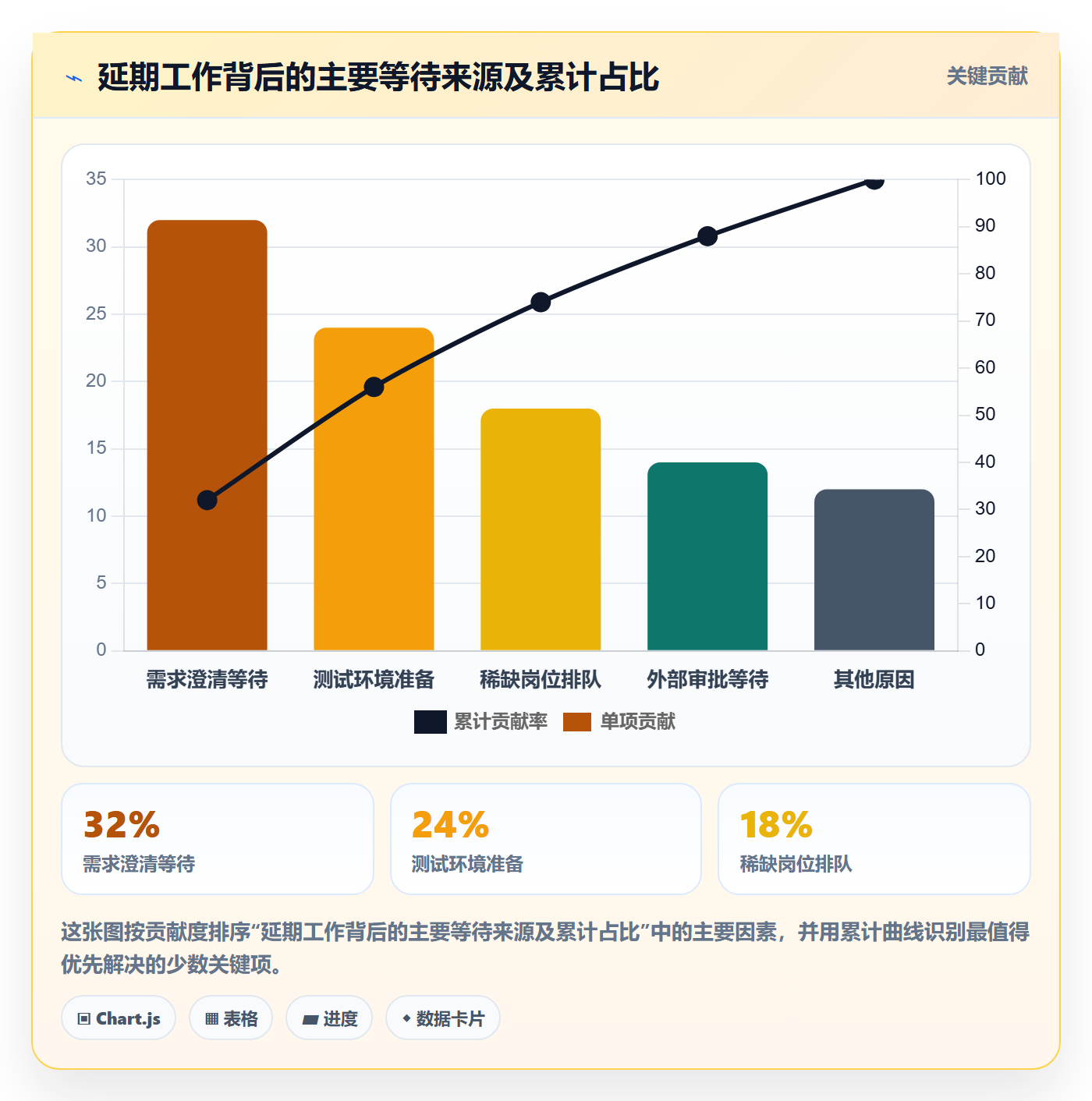

在这类项目里,我不会只盯着“计划人天与实际人天偏差”。更有解释力的观察包括:任务等待时间、阻塞原因分布、返工工时占比、关键角色被打断次数、需求澄清周期,以及里程碑前的资源峰值。数据的价值是帮助定位系统性问题,不是给个人贴效率标签。
假设团队记录显示,延期工作中约三成与需求等待有关,约两成与环境准备有关,约一成与关键岗位排队有关。这些比例属于情景示意,不是行业基准。它们提示项目经理优先改善澄清、环境和评审窗口,而不是立即要求团队普遍加班。
对于这类观察,建议至少连续记录 4,6 周,且采用一致的分类口径。样本太少时,某一周的事故可能放大偶然波动;口径改变时,趋势也不可直接比较。看板上的百分比最好能够追溯到工作项和原因记录,而不是人工总结后失去原始上下文。

5. 复盘时不要把相关性误判成因果
如果一个迭代在加人后完成量增加,不能马上断言“增加人员导致效率提升”。可能同时发生了范围缩小、需求更稳定、环境问题解决或团队熟练度提升。复盘时应记录同期变化,尽量比较工作类型相近的周期,并检查是否有质量、返工和等待成本被转移到后续阶段。
反过来,完成量短期下降也不一定说明团队表现变差。新成员需要熟悉业务,重构和质量改进会暂时降低可见的功能数量,但可能减少未来维护成本。管理者应把速度、质量、风险和长期负担放在一起观察,避免用单一指标奖励局部最优。
六、人员投入管理落地清单:从启动到收尾建立稳定节奏
1. 启动阶段:确认范围、角色、假设和权限
项目启动时,先把人员计划的输入条件写清楚。项目范围、目标日期、验收标准、关键依赖和资源优先级如果尚未确定,人员计划只能是初步预测,不应包装成无条件承诺。
- 确认项目范围与阶段性成果,并标注尚未确定的事项。
- 列出交付工作包、责任角色、依赖关系和验收条件。
- 识别关键技能、稀缺岗位、替补人员及技能单点风险。
- 询问每位共享成员的实际可用窗口,而不只记录投入比例。
- 确认资源冲突的决策人、升级路径和项目优先级来源。
- 记录估算假设、风险预留和需要管理层批准的承诺。
2. 规划阶段:把供需表与工作时间轴对齐
资源表应同时包含角色需求和时间分布。单独的人员名单回答不了何时缺人,单独的任务计划也不一定能发现共享人员冲突。将工作包、角色、周次和可用容量放在一起,才能识别峰值和关键路径上的缺口。
| 计划字段 | 记录内容 | 为什么需要 |
|---|---|---|
| 工作包与完成标准 | 交付物、验收条件、估算区间 | 避免用模糊活动填满资源表 |
| 角色与技能 | 责任角色、所需能力、复核人 | 确认岗位名称背后的真实能力要求 |
| 时段与可用容量 | 周次、可用工时、不可用窗口 | 暴露短期峰值和跨项目冲突 |
| 依赖与风险 | 前置条件、等待方、预警点、缓解措施 | 区分人力不足与流程等待 |
| 决策与变更权限 | 谁确认优先级、谁批准范围或日期调整 | 避免每次冲突都从头争论 |
3. 执行阶段:短周期核对实际投入与阻塞原因
执行中不必让所有成员每天填写繁复工时。如果组织需要成本核算、合同结算或法规留痕,工时记录应按相关制度执行;如果管理目标是提升交付预测,就应同时保留任务状态、阻塞原因、已完成结果和剩余工作。
我通常采用每周一次的资源核对,重点看未来两到四周,而不是反复解释上周每一个小时。短周期核对要回答:关键角色下周是否可用?任务是否具备开工条件?哪些工作正在等待?新增需求会挤占什么?需要谁在何时做决定?
(1)周度资源核对流程
- 更新成员可用窗口、休假、支持任务和其他项目承诺。
- 检查未来两到四周的关键工作包与技能需求。
- 标出容量缺口、依赖等待、重复占用和单点风险。
- 比较可选方案:换序、缩范围、改日期、增加支持或接受风险。
- 记录决定、责任人、完成时间和下次复核节点。
4. 变更阶段:给每一种取舍留下可追溯记录
当资源不足时,建议把选项摆在同一张影响表中。不要把“多找一个人”当成唯一解决方案,因为新人加入需要熟悉时间,协作成本也可能增加。对关键岗位而言,短期借调一位熟悉业务的专家,有时比引入多名新成员更有效;对于标准化工作,扩大执行资源则可能更合理。
| 选择 | 可能收益 | 主要成本或风险 | 适用情境 |
|---|---|---|---|
| 调整任务顺序 | 不增加人员即可消除峰值 | 可能影响其他依赖或阶段目标 | 工作包可重新排序,且关键路径允许调整 |
| 缩小或分期交付范围 | 保护核心日期和关键结果 | 需要业务方接受功能延后 | 需求有清楚的优先级和可分批验收方式 |
| 增加熟悉业务的资源 | 可能快速补足稀缺技能 | 机会成本高,需协调其他项目 | 关键窗口明确,且人员能立即承担责任 |
| 引入新成员或供应商 | 适合扩大标准化执行工作 | 学习、沟通、权限和质量成本上升 | 任务可拆分,接口清楚, onboarding 时间可接受 |
| 接受日期变化 | 避免长期超负荷和质量下降 | 可能影响市场窗口、合同或上下游安排 | 范围和质量不可妥协,资源短期无法补足 |
5. 收尾阶段:把预测偏差转化为下一次计划输入
收尾复盘不应停留在“估算不准”或“人手不足”。要进一步区分偏差来自工作量估计、资源可用性、技能匹配、等待依赖、返工、范围变更还是计划纪律。只有原因足够具体,下一次计划才有可操作的改进点。
我会保留三类复盘材料:第一,计划容量与实际可用容量的差异;第二,任务等待和返工的主要来源;第三,哪些调整确实改善了交付、哪些只是把问题推迟到了后续阶段。把这些记录用于下一项目的估算区间和资源风险,而不是用于简单排名个人。

七、不同情况下的行动建议与取舍
1. 小团队、单一项目:优先减少切换和模糊分工
小团队通常没有复杂的资源调度系统,但成员身兼多职,协调成本并不低。我建议把工作范围压到团队能稳定完成的数量,明确每个人的主责和复核关系,并为突发支持留出容量。小团队最容易犯的错,是把每个人都安排到多个并行任务,结果每件事都在等待交接。
如果成员少于十人且项目相对独立,轻量表格、共享日历和每周资源评审可能足够。工具不必复杂,但必须有单一可信的数据位置,避免计划散落在聊天记录、个人表格和会议纪要中。
2. 多项目、中大型组织:先建立优先级,再谈资源池
当多个项目争用同一批专家时,项目经理无法单独解决资源冲突。组织需要定义项目优先级、共享角色容量、冲突升级机制和资源承诺的责任人。没有这些规则,所谓资源池只是一个更大的争抢列表。
对于 100 人以上、多团队协作的组织,管理平台可以辅助呈现项目进度、工作项、人员安排和依赖变化。以 PingCode 为例,中大型组织可评估它是否能承载从目标、计划、工作项到交付跟踪的协作流程;但采购前应先明确组织需要解决的具体问题,例如跨项目负荷不可见、计划调整无法追溯或不同团队口径不一致。工具的适用性取决于流程、权限、数据治理和团队采用度,不应仅凭功能清单判断。
3. 资源长期不足:先识别结构性缺口,不要长期借用临时支持
如果同一关键岗位连续多个周期超载,或每个项目都靠临时借调才能启动,问题可能不是单个项目计划不好,而是组织能力配置不足。此时需要在招聘、培养、外包、技术标准化、减少并行项目和调整业务优先级之间做选择。
招聘能增加长期供给,但有招聘周期和融入成本;培养替补见效较慢,却能降低单点风险;外包适合边界清楚、交付标准可验收的工作,但不一定适合掌握核心业务知识的职责。项目经理应把缺口的持续时间、技能稀缺程度和知识敏感性一起纳入判断。
4. 需求高度不确定:用阶段门和时间盒控制投入
探索型项目不适合从第一天就承诺完整团队和完整工期。可以先设定一个短周期验证阶段,投入有限的跨职能小组,明确要验证的假设、需要获得的证据和停止条件。只有关键假设通过验证后,才扩大投入和细化后续计划。
这种做法的取舍是,早期产出可能不是用户可见功能,却能降低后续大规模投入失败的风险。若管理层只接受“确定日期、完整范围”的计划,项目经理应解释当前的不确定性和下一次可决策节点,而不是用虚假的确定性换取暂时认可。
5. 临近上线、人手突然减少:先保关键路径和风险控制
人员临时离开时,不要把所有工作平均分给剩余成员。先识别上线所必需的交付、法规或安全要求、数据迁移、回滚能力、监控与运营交接,再判断哪些增强功能可以延后。对于关键岗位的离岗风险,尽快完成知识交接和访问权限确认,避免“人还在编制里、关键知识却无法交接”。
如果剩余团队无法同时保障日期、范围和质量,应尽早向决策人提供备选方案。能推迟的日期就明确推迟;可分期的范围就标注验收边界;无法妥协的安全要求则不能用“后续补做”来替代。每个取舍都应写明影响责任和风险接受人。
6. 预算有限:比较长期成本,而不只看工时费率
低费率资源未必意味着低总成本。如果成员缺少领域经验,可能需要更多指导、增加沟通和返工;高费率专家若被用于常规重复工作,也可能造成资源浪费。预算取舍要看任务复杂度、知识密集度、错误代价、协作成本和交付周期。
可以将工作分为三类:必须由熟悉业务的核心成员承担的判断型工作;可由有经验成员按标准完成的专业工作;适合流程化或外部支持的重复执行工作。只有先完成这种拆分,预算讨论才不会停留在“人越便宜越好”或“专家越多越保险”。
八、管理软件和数据治理:工具能做什么,不能做什么
1. 先定义资源数据的最小可用口径
资源管理系统最容易失败的原因之一,是字段太多、定义不一致。项目组记录“投入 50%”,部门按“每月人天”统计,财务按合同工时核算,管理层再把这些数据合并比较,最后得到看似精确、实际无法解释的数字。
上线工具前,应先约定几个基本口径:可用时间是否扣除会议与休假;投入比例的统计周期是什么;任务估算和实际记录是否包含沟通与返工;外部依赖等待如何记录;已确认资源和候选资源如何区分。口径统一比图表漂亮更重要。
2. 把权限、隐私和使用目的提前说明
人员投入数据可能涉及员工隐私、绩效评估和组织决策。管理者应说明收集目的、可见范围、保留周期和数据用途,避免成员认为工时记录会被机械地用于个人排名。数据使用不透明,会导致记录失真,最终损害计划本身。
对项目经理而言,优先收集完成计划和识别阻塞所必需的数据即可。若业务并不需要记录到分钟,就没有必要要求成员填写到分钟。粒度越细,维护负担越大,也越容易让管理注意力偏离交付问题。
3. 选工具时先跑真实场景,不要只看演示流程
评估项目管理平台时,我会选一个正在发生的跨团队项目做小范围验证,至少覆盖资源冲突、需求变更、任务依赖、权限设置、报表口径和数据导出。演示环境通常路径顺畅,真实项目却会包含临时借调、跨部门审批、范围调整和历史数据迁移。
- 资源日历是否能呈现未来几周的实际可用窗口?
- 工作项与角色、技能、依赖和里程碑之间能否关联?
- 变更是否保留记录,能否追溯谁在何时调整了计划?
- 管理视图能否区分计划投入、已确认投入和实际完成?
- 权限与数据导出能否满足组织治理和审计要求?
- 团队是否愿意持续更新,还是只能靠管理员代填?
若工具无法解决流程中最主要的冲突,先不要扩大部署。可先统一资源确认机制和数据定义,再选择适合的系统承载。管理软件能降低信息分散和重复汇总成本,但它无法替组织回答“哪个项目更重要”,也无法代替负责人对取舍承担责任。
九、最后总结:人员投入管理的核心,是把约束说清楚并持续校准
1. 一份可执行的人力计划应具备六个条件
- 范围拆分到可估算、可验收的工作包。
- 角色需求明确到技能、责任和复核关系。
- 人员供给有真实时间窗口,而不只是名单和百分比。
- 关键周、关键岗位、外部依赖和单点风险都可见。
- 变更发生时有选择、有影响分析,也有决策责任人。
- 执行数据能用于预测和改进,而不是只用于事后追责。
2. 下一步可以从一张资源冲突表开始
如果你现在手上已经有项目,可以先不用重做所有流程。选出未来四周的关键工作包,列出所需技能、预计工时、可用人员、依赖条件和未确认事项。把“人员已安排”和“资源已确认”分开标记,再与各职能负责人核对时间窗口。
随后挑出最可能影响里程碑的三个缺口,分别提出至少两个可行方案:调整顺序、缩小范围、改变日期、增加资源或接受风险。记录决策人和复核时间,下一周再对照实际情况更新。这个小闭环通常比一次性制作厚重的人力资源计划更有用。
3. 独特观点:计划的成熟度不取决于精确到几小时,而取决于能否提前做出取舍
人员投入管理真正要解决的,不是把每个人的日历填满,而是让组织在资源有限时知道哪些工作值得优先完成、哪些能力必须保护、哪些风险应尽早接受或缓解。计划越真实,越可能暴露“不可能同时满足”的目标;这不是计划失败,而是管理决策终于有了依据。
下一步,请先检查你所在项目的关键岗位和未来四周的资源峰值。若发现缺口,先判断它来自总量不足、技能不匹配、时间窗口错位,还是等待与依赖,再选择对应的处理方式。能解释资源为什么不够、缺口会影响什么、有哪些替代方案的人力计划,才真正具备落地价值。
常见问题解答(FAQ)
1. 项目经理如何制定一份不失真的人力资源计划?
我以前做研发项目时,最初是按任务工期直接倒推人数,结果计划表看起来很满,实际执行却不断延期。后来我想知道,人员投入到底应该按理论工时计算,还是要把会议、沟通、请假和返工都算进去?
我建议先算可用产能,再安排任务,而不是把员工每天8小时全部当成项目工时。以一个10人研发团队为例,扣除例会、需求澄清、代码评审、环境等待、休假和临时支持后,个人每周真正可用于计划任务的时间通常只有24至30小时。
我的做法是先用过去4至6周的工时记录计算有效投入率,再按岗位分别设定系数:研发约70%至75%,测试约65%至70%,项目经理约50%至60%,设计与专家岗位约60%至70%。例如某成员名义上每周40小时,按70%有效投入率计算,计划工时只能按28小时安排。
计划中的任务总工时如果达到35小时,就应该提前拆分、延期或调配人员,而不是等到周末才发现进度落后。实践中,资源计划至少要包含人员、角色、可用时间、已承诺工作、任务工时、投入比例和不可用原因这几项。
判断计划是否可信,可以看两个指标:计划利用率最好控制在80%至90%之间,关键岗位连续两周超过100%则说明存在过载;如果整体利用率低于60%,则可能是任务估算过粗、人员技能不匹配,或计划中没有明确的可交付成果。
2. 人员技能矩阵应该怎么建立,才能真正帮助项目分工?
我曾经做过一次跨部门项目,表面上有足够的人手,但真正会处理核心接口、数据迁移和线上故障的人只有两名。项目一忙起来,所有问题都集中到这两个人身上,所以我想知道技能矩阵怎样设计才不会变成一张形式化的名单?
技能矩阵不能只写“会”或“不会”,否则无法支持排期和风险判断。我通常按1至4级记录能力:1级是了解概念,2级能在指导下完成,3级能独立交付,4级能处理复杂问题并指导他人;同时为每项关键技能增加最近一次实际交付时间和可独立承担的任务类型。
比如“数据库迁移”标为3级,但如果过去12个月没有做过类似工作,我不会把这个人直接当作核心执行者,而会将其有效等级下调一级。建立矩阵后,重点不是统计总人数,而是识别三类风险:某项关键技能只有1人达到3级以上;某个工作包需要多个技能叠加但没有完整人选;核心人员同时承担多个关键路径任务。
我的经验是,关键技能最好至少有1名主责和1名可替补,替补人员每个迭代至少参与一次相关任务,不能等主责请假时才临时接手。可以给技能设置权重,例如核心接口开发权重5,普通文档整理权重1,再计算每个人与任务的匹配分。匹配分高但负荷已超过85%的人,不一定比匹配分略低但负荷只有60%的人更适合承担任务。
人员配置的目标不是追求“最强的人做所有事”,而是让关键能力形成可持续的备份结构。
3. 项目执行中出现人员过载,应该怎样判断是临时波动还是必须调整计划?
我以前遇到过成员连续两周加班,团队却认为只是项目冲刺,直到关键人员请假后,大家才发现很多任务没人接。现在我比较困惑:人员投入达到什么程度就应该调整范围、工期或资源,而不是继续让团队硬扛?
我会把人员负荷分成三个区间,而不是只看有没有加班。计划投入率低于85%通常属于可控区间;连续一周达到85%至100%需要检查任务依赖和临时事项;连续两周超过100%,或关键岗位超过90%且承担关键路径任务,就应当触发调整。调整前先区分三种原因:估算偏差、范围新增、资源实际减少。
三者的解决方式不同,不能一律增加人手。我的处理顺序通常是先冻结新增需求,再把任务按“关键路径、固定日期、可延后”分组,优先保护影响交付节点的工作;然后检查是否存在一个人被多个项目重复预约。如果是估算偏差,就拆分任务并用剩余工作的实际完成速度重新预测;
如果是范围新增,就要求明确增加工期、人员或减少其他范围;如果是资源减少,则重新计算可交付内容。一个实用的判断公式是:剩余工时除以团队未来可用工时,得到新的负荷比。如果剩余工时为480小时,未来4周团队可用工时只有400小时,即使没有新的风险,项目也已经存在至少80小时缺口。
此时继续要求团队“提高效率”通常只是把延期推迟暴露。资源调整应该留下记录,包括触发原因、影响任务、决策人和新基线,避免后续把计划失真归咎于执行人员。
4. 人员投入管理用电子表格就够了吗,什么时候需要项目管理平台?
我带过的小团队最开始用电子表格管理人员投入,几十个人以内还能勉强维持,但后来出现了版本冲突、重复填报和工时口径不一致的问题。我不想为了追求工具而上工具,想知道应该根据哪些信号决定是否迁移到某项目管理平台?
电子表格适合人员少、项目少、变更频率低的场景,但它的瓶颈通常不是容量,而是责任链和数据时效。以我测试过的一类团队为例,8人、2个项目、每周更新一次时,表格维护成本约为每周1至2小时;
当规模增长到30人、5个项目、每天都有任务变更时,项目经理往往要花半天以上核对不同版本,仍然难以确认谁是真正的最新负责人。出现以下信号时,就值得考虑某项目管理平台:同一成员被多个项目重复占用;任务负责人、截止时间和实际投入分散在不同文件;周报中的进度与任务记录无法对应;
项目经理需要手工合并多个部门数据;管理层无法在一天内得到可信的资源缺口。选择工具时,我不会先看功能数量,而会重点测试四件事:任务变更后人员负荷是否自动更新,成员能否快速反馈实际投入,负责人是否能看到跨项目冲突,历史数据能否追溯。
上线前应先统一工时口径,例如计划工时记录预计投入,实际工时记录真实消耗,剩余工时记录完成任务仍需的时间,三者不能混用。建议先选一个项目运行2至4周,对比工具上线前后的计划偏差、周报耗时和过载发现提前量。如果只是把原有表格搬进系统,却没有统一角色、字段和更新责任,工具不会解决问题,反而会增加填报负担。
核心关键词
文章包含AI辅助创作:人员投入管理方法大全:项目经理人力资源计划最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538110
读者评论
我们团队以前也按“投入50%”排人,后来发现有人是集中两天参与,有人每天被临时事项打断,实际进度差异很大。把可用时间段和响应时限写清楚,确实比单填比例更有用。
文章提到交接点是瓶颈,这点在跨部门项目里很常见。只是实际落地时,审批和环境准备往往不由项目经理控制,除了识别等待时间,还需要提前约定升级机制和责任人,否则发现问题后仍然只能被动等待。
我比较认同用历史迭代数据校准产能,但还要注意任务类型差异。缺陷修复、需求开发和技术预研混在一起统计,平均完成量很容易失真。建议按工作类型分别记录,数据量足够后再用于后续估算。
