资源冲突通常不是“人不够”这么简单,而是同一个关键成员被多个项目同时当成了可随时调用的资源。项目经理手里有排期,职能经理手里有人员,业务负责人手里有优先级;如果三方没有共用的需求口径、决策时限和升级路径,资源表即使填得再完整,也只能记录冲突,不能解决冲突。本文的核心判断是:人力资源计划要从“谁有空”升级为“谁在什么时间、以什么能力、为哪个业务结果投入多少可用产能”,并用少量可审计的指标管理协同。
一、先讲结论:资源冲突管理的核心是把决策机制落到指标上
1. 资源冲突不是排班问题,而是优先级和权责问题
我判断一场资源冲突是否进入管理层面的处理,不看会议上争论得多激烈,而看三个问题能否被回答:冲突涉及谁、影响哪些交付、谁有权在多长时间内作出取舍。若这三个问题没有明确答案,项目经理通常只能重复催人、改计划、补报表。
排期软件可以显示某位工程师在同一周被两个项目各排了五天,却不能自动决定哪项业务更重要。这个决策需要组织事先约定优先级规则、授权边界和升级机制。因此,资源管理系统负责提供可信事实,治理机制负责作出取舍;把两者混为一谈,是不少企业资源计划失灵的根源。
有效协同至少要同时管理四个层面:需求是否清楚、产能是否真实、冲突是否可见、决策是否闭环。只统计“分配率”而不记录技能匹配、工作类型和变更来源,容易把表面繁忙误当成有效产出。
2. 用一个指标组合代替“忙不忙”的单一判断
我建议把指标分成领先指标与结果指标。领先指标用于提前发现问题,例如资源需求覆盖率、关键岗位单点依赖率、冲突未决时长;结果指标用于检验取舍是否有效,例如里程碑准时率、返工工时占比、关键人员加班时长。
不要把所有指标都塞进一张月报。项目经理需要周度看冲突和未来产能,职能经理需要看人员负荷与技能梯队,项目组合负责人需要看优先级变化对整体交付的影响。相同数据可以共享,但不同角色应看到不同决策视图。
| 管理问题 | 建议指标 | 指标回答什么 | 常见误读 |
|---|---|---|---|
| 需求是否真实 | 已确认需求覆盖率 | 未来周期内有多少需求具备明确角色、工时和交付边界 | 把尚未审批的意向需求也算成已确认 |
| 冲突是否及时处理 | 冲突未决时长 | 从首次识别到形成决定经过多久 | 只统计已解决冲突,忽略长期挂起项 |
| 人员是否过载 | 有效负荷率 | 承诺投入相对于可用产能的比例 | 把会议、支持、休假等全部当作可交付工时 |
| 计划是否兑现 | 里程碑准时率 | 资源决策是否转化为交付结果 | 只看按期完成,不看范围缩水和质量代价 |
3. 优先建立“需求,产能,决策,复盘”闭环
资源冲突管理不必一开始就建设复杂的全企业资源系统。对于多数组织,更有效的第一步是统一需求字段、建立滚动产能视图、规定冲突升级时限,并在每次决策后记录理由和影响。
我会把管理闭环概括为四个动作:项目经理提交可比较的资源需求;职能经理核验可用产能和技能匹配;项目组合负责人依据业务优先级作出取舍;项目团队在交付后反馈偏差原因。若最后一步缺失,组织只会不断解决同一种冲突,却无法修正造成冲突的计划方式。

二、背景与真实场景:为什么人力计划常常在执行前就失真
1. 矩阵组织里,项目经理通常没有完整的人事调度权
在矩阵型组织中,项目经理对范围、进度和交付负责,职能经理对人员培养、专业质量和团队稳定负责。两边的职责都合理,但资源冲突发生时,双方容易使用不同的时间尺度:项目经理关注本次迭代或里程碑,职能经理关注整个团队的持续负荷和长期能力建设。
这种结构下,“请把某位专家借给我两周”并不是完整的需求。还需要说明这两周具体解决什么问题、是否必须由该专家完成、交付验收标准是什么、原有任务如何处理,以及如果没有此人,项目会损失什么。没有这些信息,职能经理很难判断是紧急需求还是项目计划不足。
2. 需求、预算和可用时间往往来自不同系统
一个常见的断裂是:项目计划里有任务,预算表里有费用,职能团队另有排班表;三者的人员名称、周期单位和工时口径并不一致。项目经理看到的是“需要一名数据工程师”,职能经理看到的是“某位员工本月还有四天余量”,而项目组合负责人看到的则是“业务目标按期上线”。
如果没有统一的资源需求对象,管理者只能靠会议拼接事实。会议纪要记录的是结论,未必记录了当时使用的产能假设;计划表显示的是当前版本,也未必能解释上周为什么改期。结果是组织无法区分真实资源短缺、需求反复变更和计划估算偏差。
3. 资源占用必须区分承诺、预测和实际
我倾向于把资源时间分成三类:承诺投入是已经批准、必须优先保障的工作;预测投入是基于当前计划的估计,仍可能变化;实际投入是事后记录的真实消耗。三者若混在一个数字里,就会出现“计划看起来满了,但没人知道哪些工作真的必须做”的情况。
例如,某位架构师被三个项目各登记为每周两天。如果其中一个只是预留咨询时间,一个需要参加评审,另一个要求持续开发,三项投入的可替代性和中断成本完全不同。单纯把六天相加会发现超载,却不能说明应当取消哪一项。
4. 能力供给比人数更容易成为真正瓶颈
“团队有十个人”不等于“有十个人能做这项工作”。某些任务需要特定领域知识、系统权限、认证资质或历史决策背景。把人数作为唯一供给单位,往往会高估可替代性,尤其在安全、数据、架构、合规和核心系统改造等领域。
因此,资源计划至少要记录角色和技能层级。对关键任务而言,除了主责人员,还应识别备份人员、知识转移成本和最低交接周期。一个看似只占用资深员工两天的任务,若没有备份安排,可能在请假或突发故障时造成数周等待。

三、常见误区:看似精细的计划为什么反而诱发更多冲突
1. 把百分之百利用率当作效率目标
当每个人的计划利用率都被要求接近百分之百,表格会显得“资源充分利用”,但系统几乎没有应对变更的缓冲。只要需求延迟、线上故障或评审返工出现,计划就会通过加班、任务切换和延期来吸收波动。
利用率不是越高越好。对需要协作、评审和问题处理的知识工作,持续满载会让待办任务排队,降低响应能力。更重要的是,项目计划中的百分之百常常是“被分配的工时”,不是“可持续的有效产出”。
2. 把冲突交给最能争取的人
没有统一优先级规则时,资源很容易流向表达最强势、汇报最频繁或关系更近的项目。这样的非正式协商短期可能让单个项目脱困,却会损害团队对公平性的判断,也使项目经理把精力花在谈判而不是交付上。
解决办法不是禁止沟通,而是要求沟通使用相同的决策材料:业务影响、最晚需要日期、延期成本、替代方案、资源占用区间和风险。这样可以减少“谁的声音大谁先拿人”的隐性机制。
3. 只看人天,不看工作形态和切换成本
同样八个人天,可能是连续两周投入,也可能是跨两个月每周抽半天。对需要沉浸工作的任务,后者往往造成更多上下文切换和等待;对短时评审或顾问支持,分散投入反而可能更合理。
计划应记录投入模式,而不仅是总量。至少区分连续投入、固定时段、按需支持和阶段性评审。若任务需要连续专注,却被拆成许多碎片,项目经理应把切换损耗纳入估算,而不是默认工时可以线性相加。
4. 把估算误差当成员工执行不力
当实际工时高于计划,管理者容易追问“为什么做慢了”,但偏差也可能来自需求变化、依赖等待、测试返工、环境问题或角色不匹配。若只追责个人,员工会倾向于报低风险、保守隐藏问题,下一轮计划仍然缺乏可信输入。
我会要求偏差复盘先归因,再讨论责任。对每项偏差标记主要来源:范围变化、估算不足、外部等待、技能缺口、质量返工或临时支持。只有能区分原因,组织才知道应调整计划方法、业务治理还是能力供给。
5. 只记录冲突数量,不记录冲突的严重程度
十个低影响的半天评审冲突,未必比一个关键专家缺席造成的上线风险更重要。冲突数量适合衡量管理负担,却不能替代风险分级。建议按影响范围、最晚解决时间、替代性和交付后果评估冲突。
如果一个冲突已经有替代人员、任务可后移且不影响关键路径,其处理优先级可以较低;如果任务处于关键路径、依赖单一专家、且延期会触发合同或合规后果,就应进入快速升级通道。
| 误区 | 表面表现 | 潜在代价 | 修正方式 |
|---|---|---|---|
| 追求满负荷 | 计划利用率长期接近百分之百 | 缓冲消失,突发事项挤压交付 | 设置团队级缓冲,并监测加班与等待 |
| 只按人天分配 | 不同工作都用总工时比较 | 忽略连续投入和切换成本 | 同时记录投入模式与任务关键性 |
| 冲突靠私下协调 | 结果取决于个人关系和影响力 | 决策不可复盘,公平性受损 | 建立统一评审材料和授权边界 |
| 偏差归咎个人 | 超时即被视为执行不力 | 风险被隐藏,估算持续失真 | 按变更、等待、返工、能力等类别归因 |
四、专业判断逻辑:先识别冲突类型,再决定处理方式
1. 将冲突分成四类,避免用同一套办法处理
资源冲突可以按根因分为需求冲突、产能冲突、技能冲突和优先级冲突。需求冲突是多个项目在同一时间申请同一资源;产能冲突是整体工作量超过团队可持续供给;技能冲突是有人但没有适配能力;优先级冲突则是各方对“什么必须先做”没有一致结论。
分类的价值在于避免把所有问题都转化为“再招一个人”。如果团队总量足够但技能集中在少数人身上,补充一般人手未必能解除关键瓶颈;如果需求持续插队,单纯扩编也可能只会让更多工作同时启动。
2. 资源需求应包含六个可比较字段
我在评审资源需求时,会检查六项信息:所需角色与技能等级、投入时间窗、预计工时或容量比例、交付物与验收标准、最晚决策日期、无资源时的业务影响。缺少这些信息的申请,应先补齐,不宜直接进入资源争抢。
“需要一名高级后端开发,尽快支持”不是可执行需求。更好的表达是:“需要具备某领域经验的高级开发,在未来三周连续投入约八个工作日,完成接口迁移与压测;若在周五前不能确认,联调窗口预计顺延一周,替代方案是缩小首期范围。”后一种表述既能让职能经理核算产能,也让决策人看到取舍。

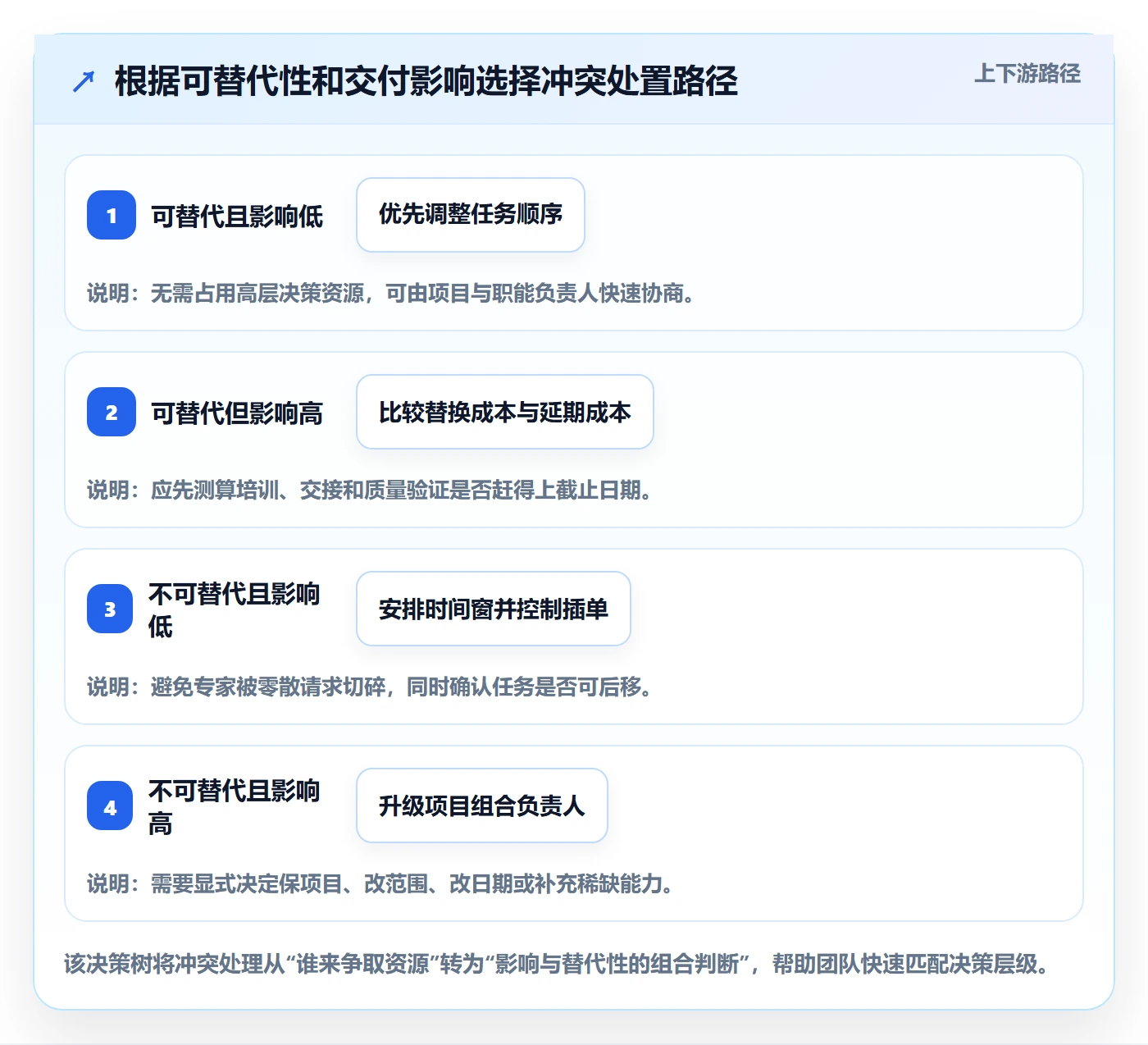

3. 先做可替代性判断,再做资源优先级排序
冲突讨论不应从“哪个项目更重要”直接开始。先问这项工作是否必须由指定人员完成,能否拆分、换人、延后、自动化或交由外部服务;随后才比较业务价值与延期后果。这样可以避免把稀缺专家当作默认解决所有难题的通用资源。
可替代性可以用四个维度判断:技能是否稀缺、交接所需时间、成果是否依赖隐性知识、替代人员是否能在截止日期前达到质量要求。若替代成本低,优先考虑分散任务;若替代成本高,则应保护专家的连续工作时间并建立备份能力。
4. 用“价值、时限、风险、替代性”作出可解释的取舍
我不建议用一个看似精确的综合分数自动分配人力。不同业务对价值、合规、客户承诺和风险的权重并不相同,分数容易掩盖管理判断。可以先用四项问题建立决策记录,再由有授权的负责人判断:业务价值是什么、最晚决策时间是什么、延误会造成什么风险、是否存在可行替代方案。
评分可用于排序和暴露分歧,但不应假装成客观真理。若两个项目价值相近,决策人应明确说明为何选择其中之一,以及另一项的日期、范围或质量目标将如何调整。
5. 设计冲突升级时限,而不是只写“必要时上报”
没有时间限制的升级机制,往往会把冲突拖到最后一刻。建议按影响级别设定处理时限:一般冲突由项目经理和职能经理在一个工作日内核对;影响里程碑的冲突在两个工作日内进入项目组合评审;涉及合规、安全、重大客户承诺的事项立即升级到指定负责人。
具体时限应按组织节奏调整。重点不是机械规定“几小时必须解决”,而是明确谁负责召集、需要哪些材料、决策人缺席时由谁代理,以及未达成一致时采用什么临时保护措施。
| 冲突等级 | 判定参考 | 建议处理窗口 | 临时控制动作 |
|---|---|---|---|
| 一般 | 可替代、无关键路径影响 | 一个工作日内 | 由项目经理与职能经理协调工作顺序 |
| 重要 | 影响阶段交付或多个团队依赖 | 两个工作日内 | 冻结新增需求,保留关键人员时间窗 |
| 重大 | 涉及合规、安全、重要客户承诺或高额损失 | 立即启动 | 指定决策人,明确临时负责人和风险告知 |

五、具体案例与数据观察:把冲突从会议争论变成可验证的决策
1. 案例设定:两个项目同时需要同一名数据专家
下面使用一个匿名化的情景模拟说明方法,不代表特定企业的真实经营数据。某中大型企业有一个客户数据平台改造项目和一个经营分析项目,两者都需要同一位数据专家。前者希望专家连续投入两周完成数据模型评审,后者希望其分散投入三周支持指标口径和数据核查。
如果只按总工时比较,两个项目都可以把需求写成“约八天”,看起来无法区分。进一步核验后发现,平台改造任务必须在接口冻结前完成,且替代人员需要至少一周交接;经营分析任务中约三分之一是可复用的标准核查,可以由团队另一名成员完成,专家只需要参加两次关键评审。
此时,合理方案不是简单把专家一分为二,而是先保护平台改造的连续工作窗口,再将经营分析中的可标准化部分转交,保留专家参与口径确认的关键节点。若经营分析项目无法接受该安排,则由项目组合负责人决定是否调整范围或交付日期。
2. 用统一口径记录方案,而不是只记录最终分配结果
这个案例中,资源申请表至少应记录:需求提出日期、所需技能、连续或分散投入、最晚确认日期、替代方案、影响说明、决策人和最终安排。若只记录“专家归项目甲”,项目乙团队会认为资源被抢走,也无法在后续复盘中解释为什么采取了该方案。
会议记录还应保留被放弃选项及其代价。例如,方案一是专家优先支持平台改造,经营分析延期评审;方案二是两边各分一半,但两个任务都承受切换成本;方案三是外部补充短期顾问,但需承担交接和质量验收风险。记录代价并非增加文书,而是让取舍可以被复核。
3. 用示意数据观察流程质量,不把结果误写成因果证明

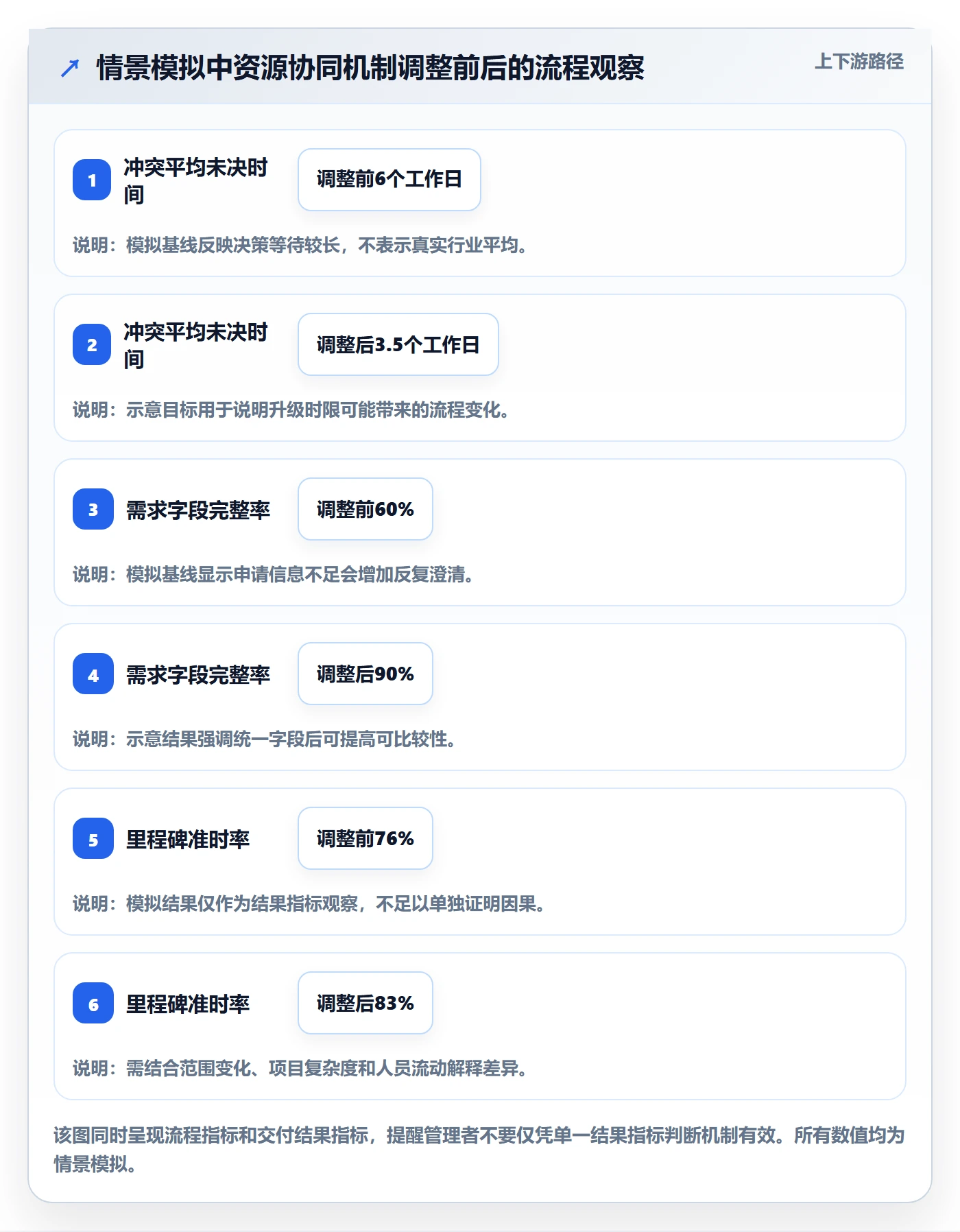

为便于演示,可以假设一个团队在实行统一申请模板和每周资源评审后,连续观察两个季度。情景模拟中,冲突平均未决时间从六个工作日降至三点五个工作日,关键需求字段完整率从百分之六十提高到百分之九十,里程碑准时率从百分之七十六提高到百分之八十三。
这些数值只是用于解释如何设计观察口径,并非行业基准,也不能证明流程本身导致了全部变化。正式评估时还需记录项目规模、需求变更、人员流动和同期管理举措;更稳妥的做法是比较同一团队前后周期,并按项目类型分组,避免拿一个好季度就宣布机制有效。
4. 指标要能驱动行动,不只是好看
资源需求完整率低,行动应是改善需求模板和培训项目经理;冲突未决时间长,行动应是明确授权与升级路径;负荷率偏高且加班增加,行动应是减少并行工作、调整范围或补充能力。若指标变化后没有对应动作,它只是报表,不是管理工具。
同时要检查副作用。例如,需求完整率提升可能只是增加了填写负担;准时率提高可能来自缩小范围而未充分告知;利用率下降也不必然是浪费,可能是团队获得了必要缓冲。每个指标都应配一个解释条件和反向检查项。

5. 以协作平台支撑数据,不让工具替代组织判断
对于多项目并行、跨团队依赖较多的中大型组织,资源协同通常需要项目计划、工作项、人员负荷和决策记录能够关联。以 PingCode 为例,企业可以围绕项目与工作项记录责任角色、时间计划、依赖关系和变更状态,再配合组织内部约定的资源评审流程,让项目、职能和管理层查看相同事实。
工具能否解决问题,关键不在于页面上是否有资源日历,而在于数据是否及时、口径是否统一、权限是否符合组织结构。若工作项不更新、估算没有校准、职能团队不认可资源视图,系统只会把旧问题搬到新界面。上线前应先选一个跨团队场景试运行,验证申请字段、负荷计算、审批路径和变更留痕。
我会把工具评估分成三个问题:第一,是否能把项目需求与人员投入关联起来;第二,是否能区分计划、承诺和实际;第三,是否能保留决策变更的原因与责任人。若关键能力缺失,先用轻量流程补齐,不要为了追求全自动化而让团队维护两套重复数据。
六、不同情况下的行动建议:从小团队到多项目组织分层实施
1. 项目数量少、团队规模小:先用一张共享冲突清单
如果组织只有少量并行项目,通常不需要一开始就建立复杂的项目组合委员会。项目经理与职能负责人可以每周用一张共享清单核对未来四至六周的关键角色需求,重点记录冲突、最晚决策日期、替代方案和负责人。
建议先固定会议节奏和字段,而不是追求高频更新。每次评审只讨论已达到升级条件的事项,普通任务由团队自行调整。清单应有明确的维护责任人,并在决策后同步到项目计划,避免出现“会里同意了、系统里没改”的双轨状态。
2. 中型组织、跨部门并行:建立滚动产能视图和固定评审周期
当项目数量增加,人工逐条协调容易让决策积压。可按月滚动看未来八至十二周,按周处理近期冲突。职能经理提供角色级产能,项目经理提交需求,项目组合负责人处理跨项目优先级。对需求变化频繁的业务,不必要求所有任务精确到小时,但必须识别关键角色和关键时间窗。
月度视图用于判断结构性供需缺口,周度会议用于处理短期冲突。两种节奏不要混在一起:如果每周会议反复讨论长期招聘问题,短期交付冲突得不到处理;如果只看近期排期,组织又会持续错过能力建设窗口。
3. 多事业部或百人以上组织:把项目组合决策与人员治理连接起来
较大型组织通常存在多层优先级和地域、部门、产品线之间的竞争。此时需要明确哪些事项由团队自行解决,哪些由事业部负责人裁决,哪些必须进入企业级组合评审。授权边界不清,会导致所有冲突都上报,管理层被细节淹没;边界过宽,则局部负责人可能牺牲全局目标。
建议设立统一的冲突等级、升级条件和决策记录标准,并将关键岗位的后备计划纳入职能管理。对于高稀缺技能,可以按能力池管理,而不是把人员永久归属到某个项目;但能力池也需要设定服务优先级,否则只是把资源争抢从项目间搬到了能力池负责人之间。
4. 临时紧急项目:先保护关键交付,再补齐计划治理
事故响应、监管要求或重要客户问题往往无法等待完整的月度评审。紧急机制应允许授权负责人快速调用资源,但必须说明触发条件、临时占用期限、被挤压工作的影响和恢复时间。紧急不应成为长期绕过计划的通道。
临时调用结束后,应在约定时间内补录实际投入和受影响项目,确认哪些任务需要重新承诺。如果同一类“紧急事项”频繁发生,管理者应判断它是否已成为常规工作,并为其建立固定容量,而不是不断从项目计划中抽人。
5. 组织正在导入管理工具:先验证数据流程,再扩大范围
试点时我会选择一个有真实跨职能依赖、但风险可控的项目群,覆盖需求提出、产能确认、冲突决策和实际反馈四个环节。试点不只看用户是否登录系统,还要看数据是否被用于决策、计划变更是否同步、项目经理是否减少重复汇总。
试点成功的标准应包括行为变化,而不只是功能上线。例如,冲突是否更早暴露、需求澄清往返次数是否下降、决策理由是否可追溯、维护数据所耗时间是否可接受。若只把原有表格复制到系统里,团队增加了录入工作,管理质量却没有变化,就需要先重做流程。
七、指标设计与运行:少而有效,比多而无人负责更重要
1. 建议建立六项基础指标
资源协同初期可以从六项指标开始:需求字段完整率、关键角色需求覆盖率、有效负荷率、冲突未决时长、关键岗位单点依赖率、承诺里程碑准时率。它们分别覆盖输入质量、供需关系、负荷状态、决策效率、连续性风险和交付结果。
指标定义必须写清楚分子、分母、统计周期、数据来源和责任人。例如,有效负荷率可定义为已承诺项目工时除以扣除休假、固定支持和必要例会后的可计划工时。若每个部门都自行解释“可用工时”,横向比较就没有意义。
2. 避免把示意阈值直接当作考核标准
不同团队的工作类型差异很大。产品研发、客户实施、运营支持和研究探索的可计划比例并不相同。某团队的有效负荷率达到百分之八十五可能仍有缓冲,另一团队达到同样水平却已无法处理突发支持。因此,先观察自身基线,再设目标,不要照搬外部数字。
阈值可分为预警线与行动线。预警线用于提示风险,行动线则要求具体决策。例如,关键角色未来四周连续超出可用产能时,预警;连续两个周期未解决且影响关键路径时,触发升级。阈值是管理触发器,不是员工绩效分数。
3. 设置反指标,防止指标被“优化”成坏结果
单独追求准时率,团队可能通过砍掉测试或缩小范围来达标;单独追求利用率,团队可能把低价值任务塞满日历;单独追求冲突处理速度,决策者可能快速做出未经评估的取舍。因此,主指标需要配套反指标。
例如,里程碑准时率旁边同时看范围变更率和生产缺陷;负荷率旁边看加班时长与等待时间;冲突解决时间旁边看二次返议比例。若主指标改善而反指标恶化,说明团队可能只是把成本转移到别处。

4. 每月复盘趋势,每周处理异常
周度管理应关注未来几周的冲突、关键人员缺口、需求变化和决策逾期;月度复盘则看趋势:需求是否越来越晚提出、临时插单是否增加、特定技能是否持续成为瓶颈、计划准确度是否改善。
趋势分析比单次排名更有价值。如果同一岗位连续三个月供需紧张,可能需要培养备份、调整架构或重新评估项目组合;如果只有某个项目短期紧张,可能通过时间窗调整解决。不同问题需要不同投资,不能只凭某一周的过载图决定招聘。
八、不同情况下的取舍:什么时候保人、保项目、保范围或保日期
1. 保关键人员连续性:适用于稀缺技能和高切换成本任务
如果任务高度依赖隐性知识、需要长时间专注,且换人会造成显著交接成本,我倾向于保护关键人员的连续工作窗口。此时,宁可调整其他任务的启动时间,也不要把专家切成多个碎片时段。
这一选择的代价是短期内其他项目可能延后。管理者应明确受影响范围,并决定是否安排知识转移、建立备份或降低相关项目的首期目标。不能一边要求专家持续专注,一边继续接受未经评审的临时请求。
2. 保项目但缩范围:适用于日期刚性高、交付可分阶段的情况
如果合同、活动窗口或监管节点决定了日期,且产品或服务可以分阶段交付,缩小首期范围可能比增加并行资源更稳妥。前提是核心价值和验收标准仍然成立,不能把关键安全、质量或合规要求当作可选功能。
缩范围必须对利益相关者透明。项目经理应说明哪些能力进入后续版本、对用户有什么影响、何时补齐。若只在内部删任务而不调整对外承诺,短期看似保住日期,长期会损害信任。
3. 保范围但调整日期:适用于价值完整性高、日期弹性较大的情况
当交付内容必须整体完成、拆分会导致重复建设或无法形成可用价值,而日期又有一定弹性时,调整日期可能是成本最低的方案。关键在于尽早调整,不要等到剩余时间不足时才把资源冲突解释成不可避免的延期。
延期决策应说明新的关键路径、依赖变化和风险降低措施。若只是把截止日期往后推,却不减少并行工作或变更频率,团队仍会以同样方式再次失速。
4. 增加资源:适用于任务可并行、上手成本低且瓶颈明确的情况
增加人手并非总能缩短工期。若新增人员需要资深成员投入大量时间培训,或者任务高度耦合,短期内反而可能增加协调成本。补充资源更适合工作可拆分、依赖稳定、接口清楚、交接成本可控的场景。
在决定招聘、外包或临时借调之前,先估算上手时间、质量审核能力、权限办理和沟通成本。若项目只剩短周期,新增人员可能赶不上关键节点;此时调整范围或日期往往更现实。
| 优先保留的对象 | 适用条件 | 可能收益 | 必须接受的代价 |
|---|---|---|---|
| 关键人员连续性 | 技能稀缺、切换成本高、任务依赖隐性知识 | 减少等待与上下文切换 | 其他项目可能需要调整计划 |
| 交付日期 | 日期刚性高,范围可分阶段 | 保住关键窗口或外部承诺 | 必须明确首期范围和后续补齐安排 |
| 完整范围 | 功能不可拆分,日期存在弹性 | 保证整体价值和验收完整性 | 需要尽早调整对外计划 |
| 新增资源 | 工作可并行、交接成本低、瓶颈明确 | 增加短期吞吐能力 | 承担培训、协作和质量控制成本 |
九、落地路线:用四周建立最小可行的资源冲突机制
1. 第一周:统一需求定义和角色责任
先确定资源需求的必填字段、谁能提出需求、谁确认产能、谁作优先级决定、谁维护记录。不要试图在这一周解决所有组织结构问题,先选定一个真实项目群,确保项目经理和职能经理对“承诺、预测、实际”有共同理解。
同时列出关键技能和高风险岗位,标记是否有备份人员。若岗位信息涉及隐私或敏感数据,应遵循企业的数据访问规则,只开放完成决策所需的信息。
2. 第二周:建立未来周期的资源视图
收集未来四至八周已确认需求,并区分固定支持、项目交付、休假和能力建设。资源视图无需一开始达到精确到小时的程度;对多数决策而言,角色级别、投入比例和关键时间窗已经足够。
重点检查同一关键人员是否被多个项目重复承诺,以及需求是否集中在同一时间。对输入不完整的项目,不要默认为零风险,而应标记为“待确认”,并设定补齐日期。
3. 第三周:运行一次真实冲突评审
从当前冲突中挑选影响明确的事项,按统一模板评估价值、时限、风险和替代性。会议结束时必须形成决定、责任人、受影响计划和复核时间。若没有人拥有最终决定权,应先解决授权问题,而不是继续讨论更精细的分配方案。
评审后检查决策是否被同步到项目计划和人员工作安排。若执行层仍按旧计划工作,说明流程没有真正闭环,不能把会议达成一致当作资源已经到位。
4. 第四周:复盘数据质量和实施成本
检查需求字段完整率、冲突未决时间、手工汇总耗时、数据更新及时性和计划变更次数。还要询问项目经理、职能经理和团队成员:哪些信息最难获取、哪些字段没人使用、哪些决策仍靠线下补充。
如果管理机制增加了大量重复录入,就合并数据源或减少字段;如果冲突仍然拖延,就调整授权和升级时限;如果负荷预测常常失准,就校准可用工时和估算方法。机制应以解决真实问题为目标,而不是追求表单完整。
- 先定义口径:统一角色、技能、时间窗、承诺和实际投入的含义。
- 再建立可见性:让项目、职能和组合负责人查看同一组事实。
- 随后明确决策:规定冲突等级、处理时限、授权人和备选方案。
- 最后持续校准:复盘偏差和副作用,逐步改善估算与能力供给。
十、总结:资源冲突管理的成熟度,体现在组织如何承认代价
1. 不存在没有代价的资源分配
当多个项目争用同一批人,组织最终总要在日期、范围、质量、成本和人员持续性之间取舍。成熟的管理不是让所有项目都得到“全额资源”,而是把取舍依据、决策责任和后续影响说清楚。
我最看重的不是资源表看起来多精确,而是团队能否在问题尚未变成延期之前,识别哪个关键岗位会过载、哪些需求可以替代、谁有权做决定,以及被推迟的工作如何重新承诺。
2. 下一步从一个可观察的冲突开始
如果你准备优化现有流程,不妨先选一个最近发生的真实冲突,回看需求何时提出、信息缺了什么、谁等待了谁、哪些方案被考虑、决策花了多久,以及最后的交付代价。不要先问“该买什么工具”,先问“这次冲突为什么直到最后一刻才可见”。
随后选择三项基础指标试运行一个月:需求字段完整率、冲突未决时长和关键里程碑准时率,并为每项指标指定负责人和行动规则。当资源数据能够触发及时、可解释、可复盘的取舍,人力资源计划才真正成为项目协同机制,而不只是另一张排期表。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源冲突流程与规范:项目经理人力资源计划协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537965
读者评论
我们团队以前把资源冲突简单归结为“缺人”,后来发现主要问题是关键岗位集中在少数人身上。把备份人员、交接周期和连续投入要求写进计划后,临时抢人的情况确实少了一些,但培养替代者需要长期投入,不能只靠表格解决。
文章提到区分承诺、预测和实际投入,这一点对复盘很有帮助。实际工作中最难的是工时记录是否准确,很多支持、沟通和等待没有被及时登记,导致有效负荷率看起来比真实情况更乐观。
我比较认同冲突处理要有时限和升级路径。不过优先级判断仍然离不开管理层的取舍,指标只能提供事实,不能替代决策。若组织不愿明确延期、缩范围或补资源,流程设计得再完整也容易变成记录问题的工具。
