人员投入计划最常见的失误,不是“少算了几个人”,而是把所有人的可用时间都当成了项目产能。一个团队账面上有 12 名工程师,不代表下个月就能为某个项目提供 12 人的完整产出:有人承担线上值守,有人被多个项目共享,有人需要处理评审、沟通和返工,还有人虽然名义上投入 50%,却每天被临时需求切成碎片。项目经理要做的,不只是填一张人力表,而是把“谁能在什么时候,以什么技能,稳定完成什么工作”变成可讨论、可更新、可追责的计划。
一、核心结论:人员投入计划管理的是可兑现产能
1. 人力计划不是人数清单,而是供需匹配机制
我判断一份人员投入计划是否可用,通常不先看总人数,而是看它能不能回答五个问题:哪些工作需要哪些能力,能力何时可用,投入比例是多少,谁有权调整优先级,以及偏差出现后如何重新安排。缺少其中任何一项,计划就容易变成“人头加总”,看起来完整,执行时却没人能兑现。
例如,项目计划写着“后端工程师 2 人、测试 1 人”,仍不足以支持排期。两名后端工程师可能都不熟悉目标系统;测试人员可能要等接口冻结后才能开始;若关键架构师只在前两周投入 20%,项目后半段出现技术决策时,团队仍然会停下来等人。人数不是工作能力的同义词,职称也不是可替代性的证明。
有效的人力计划应该以工作包为起点,以技能和时间为约束,以承诺产出为落点。它至少需要连接工作分解结构、角色技能、人员日历、其他项目占用、关键依赖和变更规则,而不是在项目立项时估一次、之后不再更新。
2. 计划质量取决于约束是否透明
计划无法消除所有不确定性,但可以把不确定性摆到桌面上。若产品需求尚未稳定,人员计划就应标注需求变更风险;若关键岗位只有一位专家,就应标注单点风险;若同一位测试负责人同时服务三个版本,就应明确冲突时的决策人。
我更愿意看到一份写明“当前承诺成立的前提”的计划,而不是一份精确到小数、却没有边界条件的计划。前者能够指导决策,后者容易制造虚假的确定感。
3. 先区分三种产能,再谈投入比例

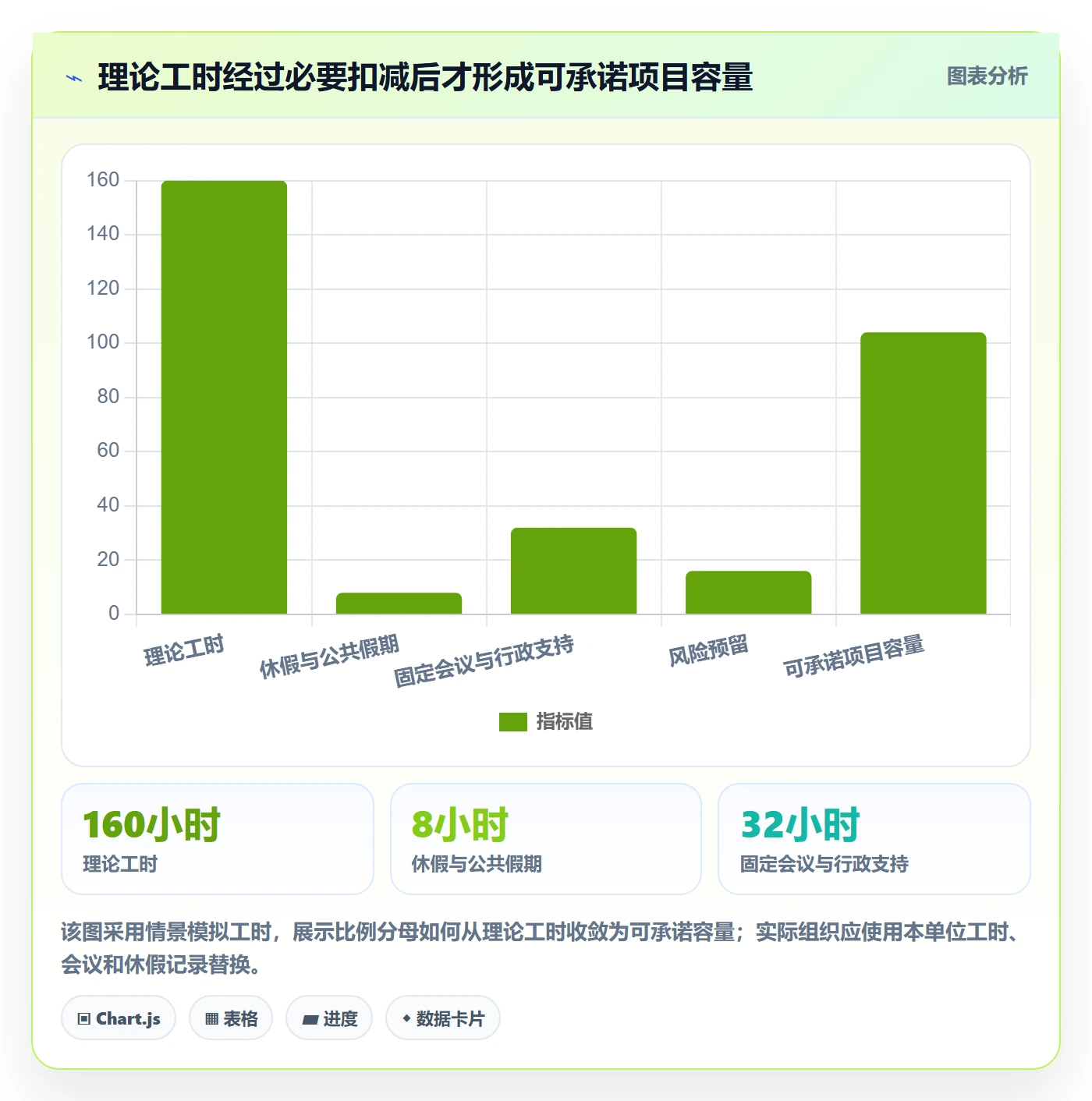

人员计划里常见的“投入 100%”,可能指名义安排、日历时间或实际可用于项目的专注时间。这三者并不相等。项目经理应将团队容量分成三层:合同或组织层面的名义容量、扣除固定职责后的可分配容量,以及考虑会议切换和工作中断后的有效产能。
| 容量口径 | 含义 | 容易发生的误读 | 计划用途 |
|---|---|---|---|
| 名义容量 | 人员在组织日历中的工作时间 | 把全部工作日都当成项目时间 | 初步估算上限 |
| 可分配容量 | 扣除休假、值守、固定会议等后的时间 | 忘记共享职责和固定支持工作 | 跨项目资源协调 |
| 有效产能 | 进一步考虑中断、切换和协作成本后的工作能力 | 假定任务切换没有成本 | 承诺交付范围与节奏 |
下面的数值是用于说明口径差异的情景模拟,不是行业统计。它展示了为什么“有 10 人”不能直接推导出“每周有 50 人天”可用于项目。

二、从真实场景出发:为什么计划总在人齐之后才失效
1. 多项目共享人员,让每个计划单看都合理
在中大型组织中,开发、测试、架构、安全和运维人员往往不是单项目专属。项目 A 认为专家下周可投入 30%,项目 B 也把同一周的 30% 写进计划,职能团队还预留了 20% 处理线上问题。每份计划单独看都像是合理安排,合起来却超过了一个人的实际容量。
这类冲突通常不是项目经理不负责任,而是组织缺少共同的容量视图。项目经理只看自己的里程碑,职能经理只看团队工作量,高层只看项目组合目标,于是资源冲突被推迟到执行阶段,最后由一线人员用加班和上下文切换承担代价。
我建议把资源讨论分成两个层级。项目层级确认“这项工作需要什么角色、何时需要、可接受的投入范围”;组合层级决定“多个项目争抢同一能力时,哪个项目先做、哪个范围后移”。项目经理可以提出需求,但不应假设自己能单方面占用共享资源。
2. 关键岗位只有一人,排期就隐藏了单点故障
有些计划中,架构设计、安全评审、数据迁移或发布审批只分配给一个人。只要此人休假、临时转岗或被线上事故占用,依赖他的工作就会停摆。团队可能有十几个人,关键路径却仍取决于一个专家的两小时评审。
这时增加普通人手未必能解决问题。更有效的动作可能是提前预约专家窗口、安排副手参与、沉淀决策记录、拆小评审批次,或者把不可替代的任务安排在风险更低的时间段。人员计划应该呈现依赖结构,而不只是角色数量。
3. 需求变化会同时改变人员数量和技能结构
需求变动并非只增加工时。新增一项数据迁移功能,可能需要数据库、测试、运维和安全人员在不同阶段参与;改动核心接口,也可能使原先准备好的测试方案失效。若只把新增需求换算成总人天,容易忽略技能供需错位和工作顺序变化。
因此,范围变更评估至少应同时检查三项:新增工作量、关键角色的时间窗口、对既有依赖和验收顺序的影响。新增 20 人天,如果都集中在当前已经饱和的测试岗位,和新增 20 人天分散到有余量的岗位,排期结果完全不同。

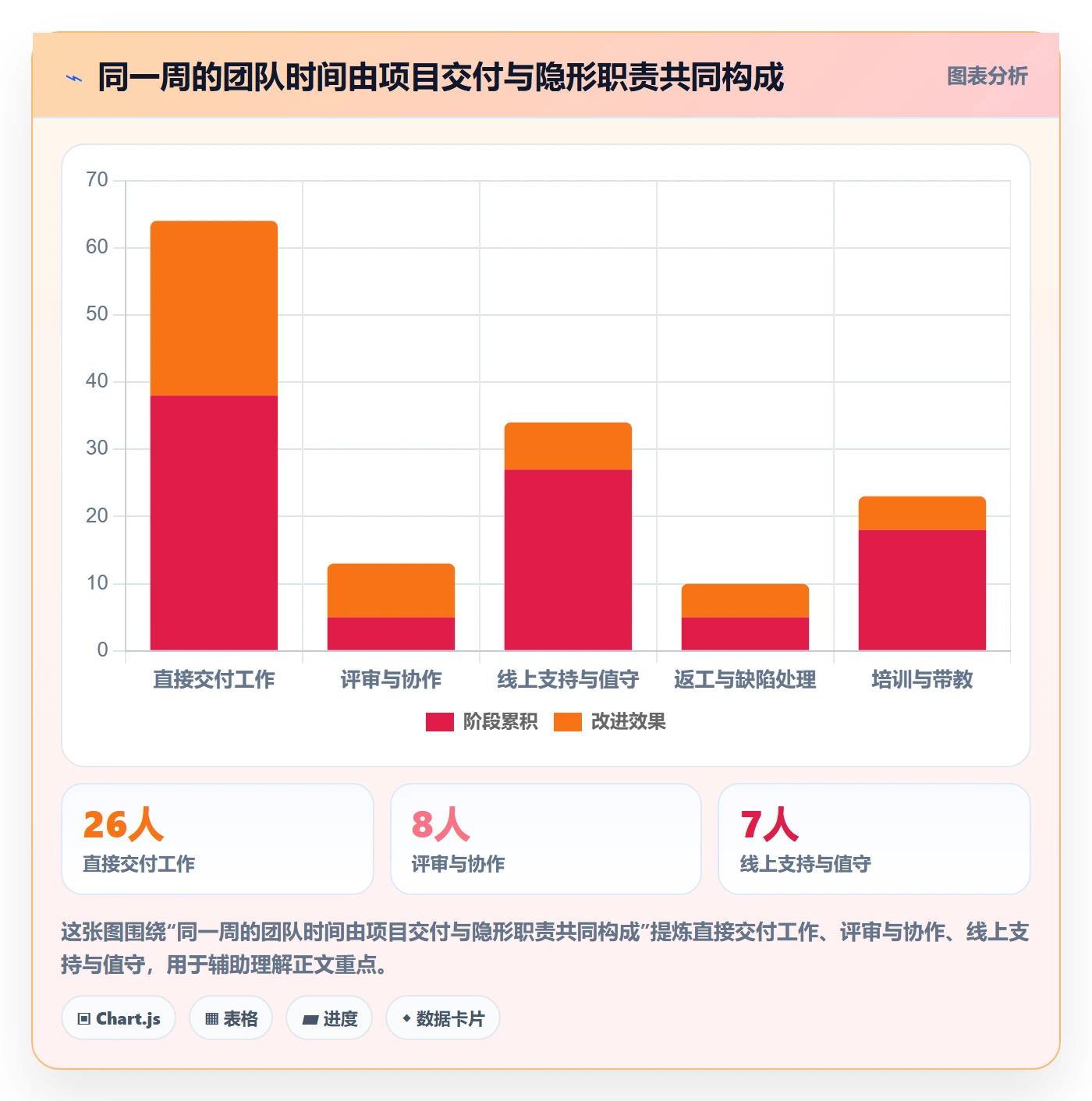

4. 组织中的“隐形工作”会吞掉计划余量
需求澄清、代码评审、跨团队同步、故障响应、带教和发布准备,往往不会以完整工作包出现在项目计划里,却会持续消耗人员时间。很多团队把这类工作称为“杂事”,但它们并非没有价值,只是没有被显式计入容量。
一个实用做法是先从过去四至八周的工作记录中,抽样观察团队时间如何分布。不要一开始就要求每个人精确记录每分钟,而是先识别占用最大、波动最高、最容易被忽视的类别。观察的目标是找到系统性容量缺口,不是建立对员工的微观监控。

三、常见误区:看起来在管人,实际在回避决策
1. 误区一:按人数平均分配工作
把 60 人天平均分给 6 个人,每人 10 人天,数学上成立,执行上却可能失真。任务要求的技能、依赖关系和人员熟悉度并不平均。若其中 20 人天集中在数据建模,而团队只有一位熟悉业务数据的人,平均分配只会掩盖瓶颈。
我会先按工作包拆解技能需求,再安排主责、协作和审核角色。主责人对结果负责,协作者承担可拆分的实施工作,审核者保障质量或风险控制。三种角色不能一律用“参与”表示,否则既无法估算负荷,也难以判断责任边界。
2. 误区二:把投入百分比当成可随意拼接的时间块
“开发人员投入 50%”不等于每天有半天可用。若这半天每天都在不同时间段,实际工作可能因等待和切换而难以形成连续产出。对需要深度专注的工作,稳定的连续时段通常比零散的小块时间更有价值。
我在评估共享人员安排时,会追问投入的时间形态:是每周固定两天,还是每天临时插入;是整个迭代集中支持,还是随叫随到;是否存在必须参加的评审窗口。比例相同,工作组织方式不同,项目结果可能差别很大。
3. 误区三:计划变更等于计划失败
项目计划不是一次性承诺的静态文件。需求、人员可用性、质量反馈和外部依赖都可能变化。真正值得担心的不是计划调整,而是团队没有记录调整原因、没有评估影响,也没有同步新的承诺日期。
我建议把计划版本管理起来,至少保留基线、当前预测和变更说明。基线用于理解承诺如何变化,当前预测用于安排行动,变更说明帮助组织判断偏差来自估算、外部依赖、范围变化还是资源冲突。只保留最新计划,会让复盘失去上下文。
4. 误区四:忙碌程度就是投入程度
会议很多、消息回复很快、任务看板上状态频繁变化,并不等于项目产出高。高忙碌度有时只是工作碎片化的结果。项目经理若用在线时长或任务数量衡量人员投入,容易鼓励表面活动,反而削弱团队对完成质量和交付结果的关注。
更合理的观察方式是把容量和产出分开看:容量描述团队可用多少时间,产出描述完成了哪些可验收工作,质量指标描述结果是否稳定。若投入持续上升,已完成工作却没有改善,应优先检查返工、等待和并行过载,而不是先要求大家再加速。
5. 误区五:关键岗位临时补人就能追回进度
新增成员需要熟悉业务、环境、代码、规范和协作方式。若工作高度耦合,资深成员还要投入时间带教和拆解任务,短期内新增人手可能先增加沟通成本。补人不是无效,但要考虑学习曲线、任务可拆分性和接入时点。
当项目已经进入最后一周,补入一名陌生成员往往不如缩小范围、调整验收顺序或增加现有成员的连续工作时间有效。若仍要补人,应选可以独立承担边界清晰工作的人,并安排明确的知识入口和验收责任。
四、专业判断逻辑:从工作包推导投入,而不是从空闲人员反推工作
1. 先明确项目边界和交付节奏
制定人员计划前,我会先确认交付范围、验收口径、关键日期、质量约束和不可移动的依赖。若这些条件模糊,人员估算只能给区间,不能装作精确预测。此时最重要的不是把表格填满,而是标明哪些假设会显著改变资源需求。
例如,需求是否需要兼容旧数据、是否支持灰度发布、是否必须经过独立安全评审,都会改变角色构成和工作顺序。把这些问题延后到排期完成之后,通常会造成资源计划反复推倒重来。

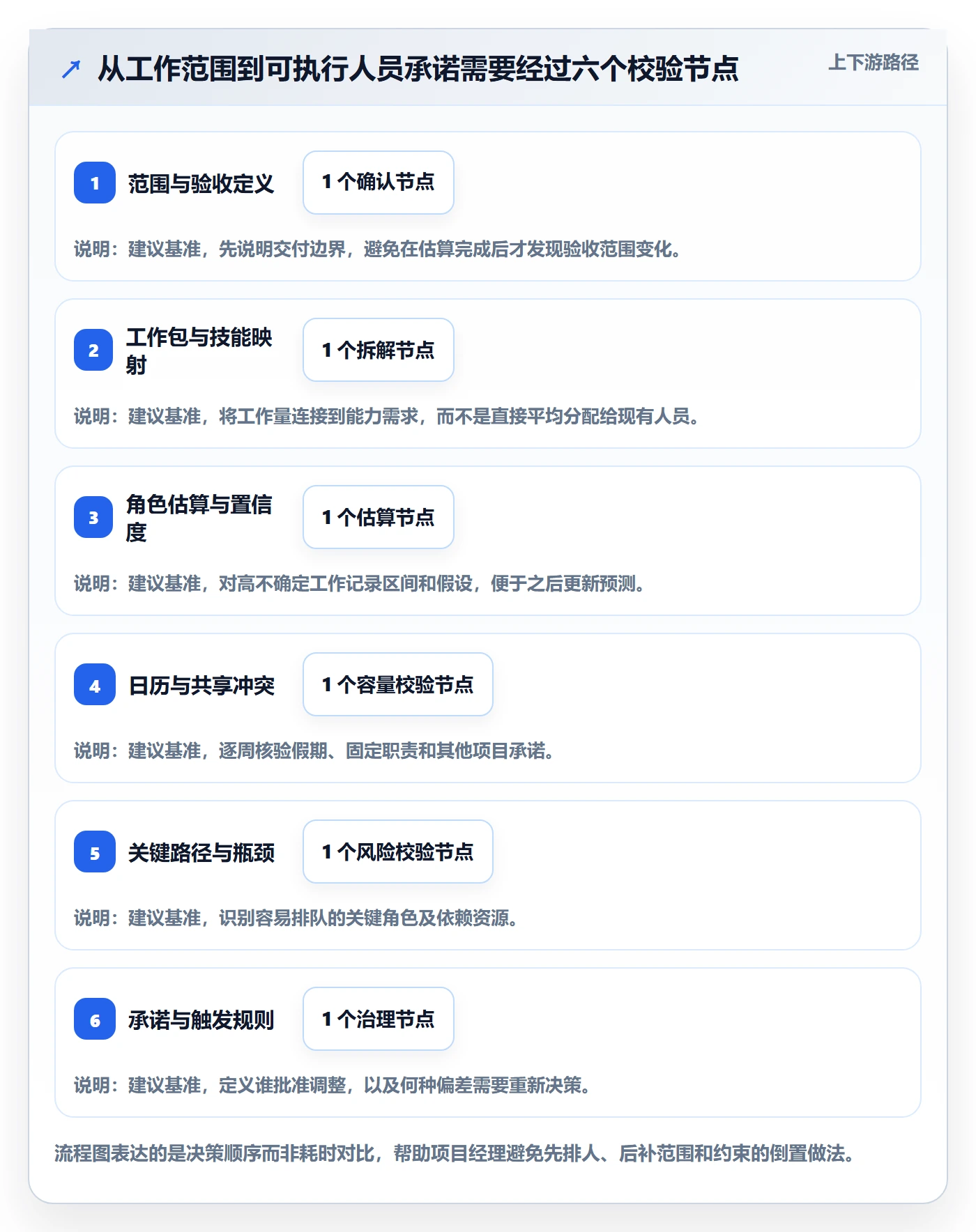

2. 把范围拆成可估算、可验收的工作包
工作包应有清楚的完成定义,能够指出交付物、责任角色、依赖条件和验证方式。任务过大时,估算的不确定性会放大;任务过碎时,维护计划本身又会消耗过多精力。我的经验是,工作包的粒度应服务于决策:短周期内能够检查进展,出现偏差时能够重新安排。
一个工作包不一定等于一个人。跨职能交付通常需要多人协作,但仍要明确唯一的结果责任人。若一个任务挂着多个负责人,却没人负责推进验收,它在计划里往往已经埋下了延期风险。
3. 将工作量估算转换为角色需求
先估算工作量,再映射到所需角色和技能。估算可以采用历史相似任务、专家判断、三点估算或团队相对估算,但必须注明估算依据和置信程度。对于从未做过的工作,我不会只写“需要 5 人天”,而会同时记录关键假设和预留的验证点。
三点估算适合表达不确定性:乐观值代表条件顺利时的工作量,最可能值反映团队当前判断,悲观值考虑主要风险发生时的结果。它不是为了制造复杂度,而是让决策者知道“5 人天”究竟是稳定估算,还是在假设顺利时才成立。
4. 用人员日历校验可用性
把技能需求映射到具体人员后,要逐周检查可用性,而不只是看整个项目周期的平均投入。法定假期、个人休假、值班安排、招聘到岗、培训、发布冻结期和其他项目承诺,都可能改变实际窗口。
核对时应区分三类资源:已经确认的承诺、需要协调的共享资源、尚未落实的能力缺口。只有第一类可以直接进入基准计划;第二类需要明确协调责任人和确认日期;第三类必须作为风险或前置条件呈现,不能假设它会自动出现。
5. 检查瓶颈,而非只看总人天
总人天充足,不代表关键路径有足够的人。评审专家、测试环境、数据准备、发布窗口和业务验收都可能形成瓶颈。检查方式是把任务依赖画出来,观察哪些工作必须等待某个角色或资源完成,再评估这些节点是否存在排队或单点风险。
当瓶颈角色持续满载时,常见选项包括调整工作顺序、扩大可独立执行的任务边界、培养备份人员、减少并行项目,或把不急的工作移出当前窗口。单纯要求瓶颈人员提高利用率,通常只会让排队更长。
6. 明确计划的安全余量与触发条件
余量不是任意加一个百分比,而是针对不确定性保留的管理空间。需求稳定、任务重复、团队熟悉的工作,可以使用较小缓冲;新技术、跨组织依赖、数据迁移和审批链条复杂的工作,需要更多验证时间。余量应放在风险真正发生的位置,而不是平均摊给每个人。
计划还应设置触发条件,例如某项依赖晚于约定日期、缺陷回流超过团队基线、关键岗位连续两周超载时,启动范围或资源评审。触发条件清楚,管理层就能在问题变成延期之前讨论取舍。

五、案例与数据观察:一份计划如何从满载变成可兑现
1. 案例边界:模拟一个跨职能交付项目
下面使用一个情景模拟案例,不代表特定企业的真实业绩。某中大型企业计划在 10 周内上线一项客户服务流程改造,涉及产品、研发、测试、数据、安全、运维和业务验收。项目最初有 14 人参与,计划表显示关键团队平均投入 80%,项目负责人据此认为资源基本充足。
深入核对后,团队发现:两名后端工程师同时承担另一个版本发布;测试负责人在第五周开始参与高优先级专项;数据迁移依赖一位专家进行方案审核;运维同事只在发布周提供支持。总人数看起来够,真正可用的关键能力却没有覆盖完整周期。
2. 第一次校验:把名义投入还原成每周容量
项目组将每周容量按角色拆开,并扣除值守、固定支持、休假和其他承诺。结果不是所有角色都短缺:产品和前端有一定余量,测试在中后期明显超载,数据专家在第四周形成排队,运维容量则集中在发布阶段。
这一步改变了讨论方式。原本的议题是“是否需要再加人”,现在变成“是否能提前锁定数据审核窗口、把部分测试工作前移、让现有工程师补齐测试自动化,以及是否需要调整上线范围”。不同问题对应的解决成本并不相同。
| 角色 | 每周需求 | 核实后可用 | 主要风险 | 可采取动作 |
|---|---|---|---|---|
| 产品与业务分析 | 约 3 人天 | 约 4 人天 | 需求决策等待会阻塞下游 | 固定需求评审和决策窗口 |
| 后端开发 | 约 10 人天 | 约 8 人天 | 共享人员叠加其他版本任务 | 确认连续投入时段,拆分非关键功能 |
| 测试 | 约 6 人天 | 约 4 人天 | 中后期测试负荷集中 | 提前准备数据和测试用例,补充可复用自动化 |
| 数据与安全 | 阶段性约 2 人天 | 关键周约 1 人天 | 单点审核形成排队 | 提前预约审核,指定备份评审人 |
| 运维与发布 | 发布周约 3 人天 | 发布周约 2 人天 | 环境准备和窗口安排较晚 | 前置演练,明确发布回滚责任 |
表格数字为情景模拟,用于说明角色需求和可用容量的比较方式。实际项目应根据团队工时日历、历史任务和人员确认结果填报,不能把示意值当作通用基准。

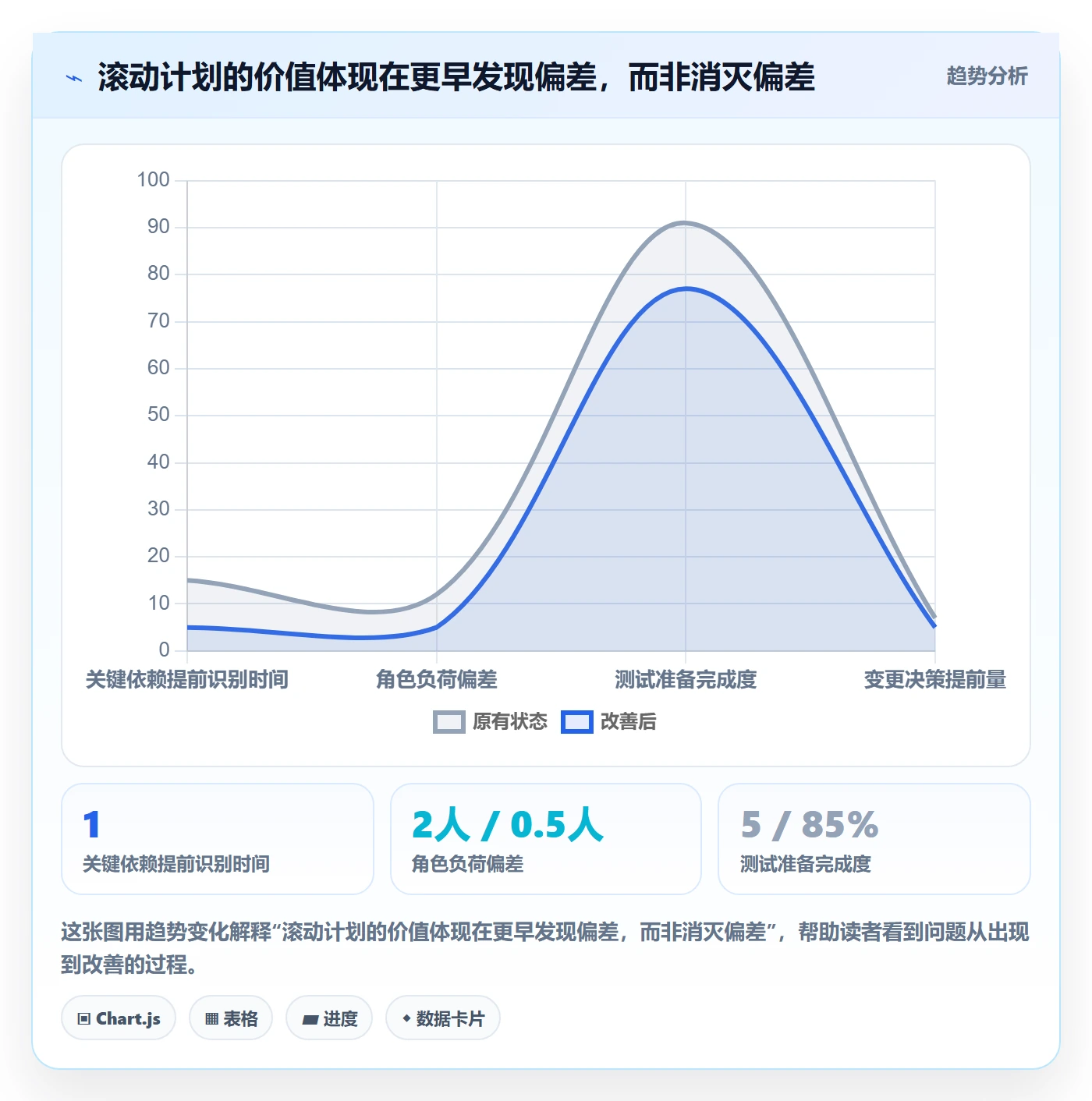

3. 第二次校验:用滚动预测代替一次性承诺
项目组没有继续把 10 周计划当成不会变化的承诺,而是采用四周滚动窗口:近期工作细化到人员和工作包,较远期只保留角色需求、依赖和风险假设。每周检查剩余工作量、已完成验收项、关键角色负荷和依赖状态,只有在信息足够时才细化后续安排。
这种做法不是降低计划要求,而是把精度放在正确的位置。对两周内的工作,团队需要知道谁负责、何时交付、依赖什么;对两个月后的工作,如果需求和外部条件尚未稳定,精确到个人每天投入多少小时并没有可靠依据。
4. 第三次校验:先处理瓶颈,再讨论扩员

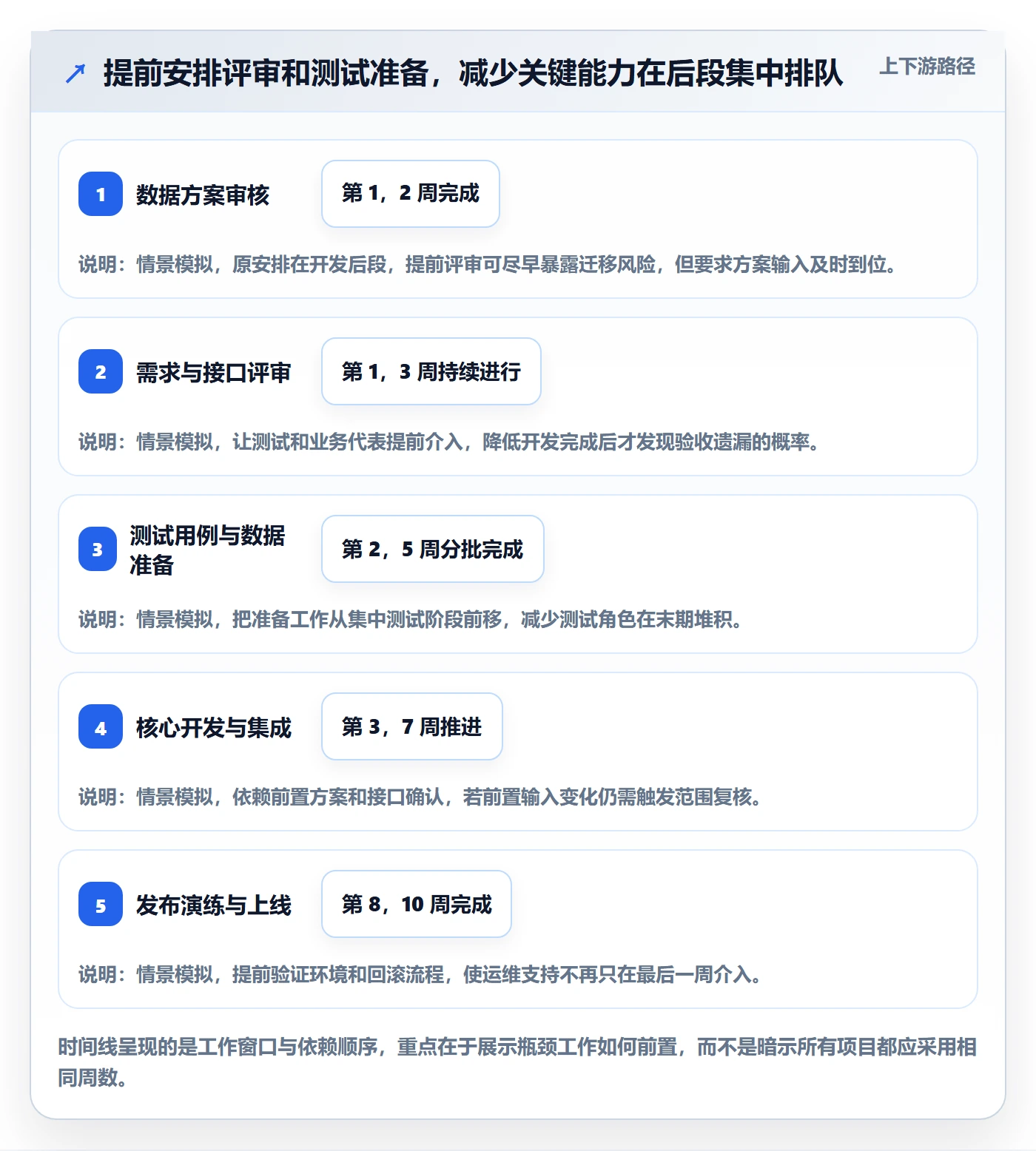

项目组采取了四项动作:把数据方案评审提前到开发启动前;让测试代表参与需求澄清和接口设计;由一名开发人员与测试负责人共同建立核心回归用例;将低优先级报表能力移到下一阶段。运维团队则在项目早期参加一次发布演练,避免把环境问题留到上线前处理。
这些动作没有简单增加总人数,却减少了等待和后置返工。其关键不在于“每个人更努力”,而在于重新安排工作进入瓶颈角色的时点,并让部分准备工作由其他成员提前完成。此类调整能否成功,取决于任务是否可拆分、质量责任是否明确,以及新增协作是否会引入更多交接成本。

5. 结果评价要看承诺可信度,而不是只看是否按时
案例复盘时,不能只问项目是否在第十周上线。还应检查计划与实际的差距、变更是否及时披露、关键岗位是否持续超载、返工是否集中在某个环节,以及上线质量是否满足约定。若项目按时交付但依赖长期加班、质量问题显著增加,这不应被简单评为“计划成功”。
建议记录几类趋势:承诺工作包按期验收率、角色负荷偏差、阻塞等待时间、返工工作量占比、计划变更提前发现时间。单个指标不能独立解释绩效,但趋势组合可以帮助分辨问题来自估算、范围、技能、协调还是执行方式。

六、协同管理全流程:把计划变成可持续运行的机制
1. 立项阶段:先确定需求边界和能力假设
立项时不必立刻精确到每个成员每天的安排,但应识别关键角色、预计投入窗口、外部依赖、能力缺口和高风险假设。项目经理要与职能负责人确认哪些资源已承诺、哪些需要申请、哪些目前不可获得,并把确认状态写清楚。
对尚未定型的需求,可以使用范围区间和角色容量区间。比如“预计需要两至三名后端人员,具体取决于历史数据兼容范围”,比“需要 2.5 人”更能提示决策者真正需要确认的事项。
2. 规划阶段:形成工作包、人员日历与负荷视图
规划阶段要把工作分解结构与资源计划连接起来。每个重要工作包至少要有责任角色、估算区间、预期开始时间、依赖项、验收条件和风险等级。随后按周汇总岗位需求,与人员日历及其他项目承诺对照,找出供需不平衡的时段。
这时应保留估算依据。若估算参考了过去相似项目,应说明相似之处;若由专家判断,应记录关键假设;若任务尚未验证,则安排一个短周期的探索工作,而不是把未知工作直接塞进确定性排期。
3. 执行阶段:建立短周期检查和偏差说明
执行中建议按固定节奏检查计划。检查内容不是逐人追问“今天忙不忙”,而是看工作包是否按预期验收、关键角色的负荷是否超出容量、等待是否增加、范围是否变化,以及后续依赖是否仍成立。
出现偏差时,先分类再行动。估算偏差需要更新预测和估算方法;范围变化需要评估交付目标;人员冲突需要跨项目协调;质量回流需要检查流程与测试覆盖;外部依赖延迟则需要谈判窗口、准备替代方案或调整顺序。不同原因不应统一归结为“团队进度慢”。
4. 变更阶段:把范围、资源、日期放在同一张决策桌上
变更评审至少要回答:新增或修改了什么工作,影响哪些角色和周次,是否改变关键路径,额外投入从哪里来,若资源无法增加要让出什么范围或日期。只批准需求、不讨论资源和时间,是把决策成本转嫁给执行团队。
我建议使用“变更前后对照”记录,不只是修改计划表。记录新增工作量、受影响角色、依赖变化、对质量和发布窗口的影响,以及批准人。这样在项目结束后,组织才能判断偏差来自执行还是决策过程。
5. 收尾阶段:把人员释放与知识交接纳入计划
人员投入计划不应在上线当天结束。项目收尾还包括缺陷观察、运行交接、文档补齐、经验复盘和人员释放。若所有人同时转走,遗留问题可能没人处理;若没有释放规则,团队又可能长期被项目占用。
项目经理应提前定义过渡责任:谁处理上线后问题,谁拥有系统知识,何时由项目团队转交给运维或业务团队,哪些成员可以释放,哪些成员需要短期保留。释放人员不是行政动作,而是资源组合重新分配的一部分。
6. 工具与数据:让事实可见,但不让工具替代判断
人员计划涉及工作项、角色、日历、依赖、任务状态和调整记录,分散在表格、会议纪要和聊天记录里,容易出现多个版本。对于中大型企业和 100 人以上组织,协同管理平台可以帮助关联项目任务、负责人、排期、工作负荷和变更记录,降低跨团队信息同步成本。
以 PingCode 为例,团队可以围绕项目和工作项维护责任人与计划信息,并在项目协作中汇总任务状态、排期和风险。它的价值不在于自动替项目经理决定谁该做什么,而在于把工作与人员安排之间的关系呈现出来,让冲突更早进入协商。
工具选型时,我会优先验证三个问题:能否按项目、人员和时间查看负荷;能否保留计划变更和责任记录;能否与团队现有研发或业务流程衔接。若工具只能显示人员忙闲,却无法关联工作包和优先级,最终仍可能只是更漂亮的资源日历。
导入平台之前,也要先统一角色定义、工作状态、计划粒度和更新责任。基础数据没有治理,工具只会更快地传播错误信息。对组织效率的改善不能仅凭“上线了软件”判断,而应观察协调时间、冲突发现时点、计划更新及时性和跨团队等待是否发生变化。

七、不同组织与项目情境下的行动建议
1. 小团队、单项目:先建立轻量但真实的容量表
小团队不需要一开始就引入复杂的资源管理制度。项目经理可以用简单表格记录角色、每周可用时间、固定职责、关键任务和休假,再用每周短会核对计划偏差。重点是让隐形工作和关键依赖被看见,而不是精确统计每个人的每小时产出。
若团队成员技能相近,可以采用主责与互备方式,减少单点依赖。若成员技能差异明显,就应把工作包与技能映射做细一些,避免平均分配造成返工。
2. 多项目共享资源:先解决优先级治理,再谈排期优化
共享资源冲突无法只靠项目经理之间互相协调解决。组织需要明确项目优先级、资源决策人和冲突升级路径。若所有项目都被定义为最高优先级,资源管理实际上没有优先级。
当资源持续被多个项目争抢时,可以建立固定的组合评审节奏:查看关键岗位未来数周需求,识别重叠和过载,决定哪些工作延后、拆分或降级。评审结论必须落实到项目承诺,而不能只停留在“大家再协调一下”。
3. 需求不稳定、探索性强:用阶段门和小批量投入
探索项目很难在启动时准确估算完整人力。此时可先投入小团队完成技术验证、用户研究或流程试点,达到预设证据门槛后再扩大投入。阶段门的判断标准应预先约定,例如关键技术可行、核心流程被验证、主要外部依赖得到确认。
这种方式牺牲了一部分早期排期确定性,换取避免过早投入大量人员。若组织要求探索项目从第一天就给出精确上线日期和完整人力曲线,项目经理应明确说明其假设与风险,而不是用虚假的精确数字满足表格要求。
4. 临近上线、无法扩员:优先保护关键路径和质量底线
时间紧且无法补人时,先识别关键路径上的必要工作和可延期范围。保留安全、数据完整性、关键业务验收和回滚准备,评估是否能将低优先级功能拆出。不能因为排期压力就把必要验证从计划中删除,之后把质量风险留给用户和运维团队。
若所有功能都被认定为不可延期,项目经理要把矛盾升级为明确的管理决策:日期、范围、资源和质量之间至少需要重新校准一个约束。所谓“全部不变”通常不是计划,而是未被承认的风险。
5. 远程或跨地域团队:计划中要显式考虑协作窗口
跨时区协作会影响问题响应、评审排期和交接节奏。人员计划应记录团队重叠工作时段、需要同步决策的活动和可异步完成的工作。若所有跨团队任务都依赖实时会议,时差就会变成持续等待。
可将决策输入标准化:提交背景、待决问题、截止时间和所需反馈;把常规评审安排到固定窗口;把可异步处理的任务写成清楚的交付条件。这样做不是要求所有人适应更多会议,而是减少等待关键人的不必要时间。
6. 招聘或外包补能力:比较到岗时间与任务学习曲线
当能力缺口持续多个周期,招聘、内部调配或外包可能是合理选项。但要将到岗时间、知识交接、权限审批、沟通管理和质量验收纳入计划。外部人员并不会因为签约就立即形成有效产能。
如果工作边界清晰、交付物可验收、环境和规范成熟,外部支持更容易产生效果;如果需求每天变化、业务知识高度隐性、核心决策频繁调整,外部补人可能增加协调负担。先判断工作可移交性,再决定来源。

八、取舍与风险:人员计划不是把利用率推到最高
1. 高利用率与交付稳定性之间的取舍
把所有人安排到接近满负荷,短期看似减少闲置,实际会压缩应对变更、故障和返工的空间。没有缓冲的团队,一旦某项任务晚一天,后续工作就会整体排队。对变化频繁的项目,留出合理机动能力通常比追求每个人日历填满更可靠。
但余量也不是越多越好。项目经理要结合需求波动、技术新颖度、外部依赖和交付风险,解释为什么需要某种缓冲。若工作高度重复且输入稳定,过多闲置会造成资源浪费;若不确定性高,过度压缩容量则会让小问题演变成全局延期。
2. 专家集中与能力分散之间的取舍
让最熟练的专家负责所有关键工作,可能提高短期质量,却加重单点依赖;让更多人参与,可以分散风险,但会产生学习和协作成本。对关键能力,我通常建议明确主责和备份,让备份通过评审、结对或小任务逐步承担实际工作,而不是仅仅在组织图上指定一个名字。
若项目周期很短,专家集中处理可能是更现实的选项,但应留下可复用的决策记录,并明确上线后的知识交接安排。若相关系统会长期维护,能力分散的收益更大,组织应把带教时间纳入计划,而不是期待它在项目之外自动发生。
3. 资源专属与共享之间的取舍
专属团队减少切换,提高响应和责任清晰度,但可能增加待机成本;共享团队提高资源复用,却需要更强的优先级治理和时间窗口管理。选择哪种方式,要看任务连续性、依赖密度、技能稀缺程度和项目组合波动。
任务需要每日协作、交付高度耦合或环境复杂时,专属投入更容易形成连续产出。专家只需在明确节点提供设计或审核时,共享模式可能更经济。但共享不等于随时可用,必须把预约和冲突规则写进计划。
4. 精细跟踪与团队自主之间的取舍
人员计划需要足够细,才能发现冲突;但细到每日逐小时追踪,可能增加行政负担并损害信任。管理者应以决策所需的最小数据为原则:角色负荷、工作包状态、关键依赖和偏差原因通常比个人每小时活动明细更有价值。
若项目涉及安全合规、受监管交付或高风险发布,可能需要更强的过程记录;若团队成熟、工作稳定,可以采用轻量更新和例外管理。管理力度应与风险相匹配,而不是因为工具能采集数据就尽可能多采集。
5. 赶进度与保护质量之间的取舍
增加并行任务、压缩评审、削减测试,都可能在短期内让看板上的工作更快向前移动,却将成本推迟到返工、故障和维护阶段。项目经理应要求决策者说明质量风险由谁接受、影响范围是什么、是否有回滚和补救方案。
如果通过减少范围可以守住质量和日期,通常比让所有角色同时加班更可持续;如果日期具有硬性约束,则应优先保留安全、数据和核心业务验证,并公开未交付内容。取舍的关键不是永远选择某一项,而是让每项代价都可见、可解释、可追溯。

九、落地清单:项目经理下一步可以怎么做
1. 先做一次真实容量盘点
选择未来四周作为观察窗口,按角色收集可用时间、固定职责、休假和已承诺工作。先核实关键岗位,不必要求团队为所有细碎活动精确填报。若发现同一个人被多个项目重复占用,先确认事实和优先级,再更新计划。
2. 把高风险工作包标出来
重点标记新技术、数据迁移、跨团队审批、单点专家依赖和验收标准未定的工作。对这些工作使用区间估算、短周期验证或提前预约评审,不要用一条确定日期掩盖多个未经验证的前提。
3. 为资源冲突设定明确的升级路径
团队应知道谁负责确认共享资源,冲突何时提交,最终由谁决定优先级。若项目经理无权调整项目组合,就不要默默承担决定责任。将选项和影响写清楚,让有授权的人在范围、日期、质量和资源之间作出明确取舍。
4. 每周更新预测,不必每周重做整张计划
固定检查关键工作包、负荷变化、等待时间和依赖状态。偏差没有改变决策时,不必反复调整全部排期;偏差影响关键路径、重要资源或交付边界时,应立即更新预测并同步相关人。
5. 在项目结束时复盘估算与容量假设
对照最初计划与实际情况,检查哪些任务低估、哪些职责未计入、哪些岗位形成瓶颈、哪些调整有效。把复盘结果用于相似项目的估算和人员配置,不要把一次复盘变成员工个人的责任归因。
| 检查问题 | 如果答案是否定的,优先补什么 |
|---|---|
| 每个关键工作包是否有明确责任人和验收条件? | 补齐责任边界、交付定义和依赖关系 |
| 共享人员的投入窗口是否得到职能负责人确认? | 确认承诺时段,并建立冲突升级机制 |
| 计划是否扣除了值守、休假和固定支持职责? | 用人员日历重算净容量,避免以名义工时承诺 |
| 高风险依赖是否有替代方案或提前验证安排? | 建立风险触发条件、备份角色或阶段门 |
| 变更是否同时评估范围、人员和日期? | 引入变更前后对照,并明确批准人 |
| 计划更新是否能说明原因和决策依据? | 保留基线、当前预测与变更记录 |
十、结语:把人的时间当作约束,把协作当作系统能力
人员投入管理真正要解决的,不是怎样让每个人看起来更忙,而是如何让工作需求、能力供给和决策节奏彼此匹配。人数只是起点,技能、时间窗口、切换成本、依赖关系和优先级治理,才决定计划能否兑现。
我最看重的判断标准是:计划能否尽早暴露不可兑现的承诺,并让组织在成本仍可控时作出选择。若项目只能靠最后阶段加班、临时补人和压缩验证来维持日期,问题通常不在团队“不够拼”,而在计划没有把约束说清楚。
下一步可以从一个正在执行的项目开始:选取未来四周,核对关键岗位净容量,把共享承诺和固定职责写出来,标记瓶颈工作包,再约一次跨项目资源确认。先让真实约束可见,再决定增人、调序、减范围或延后日期。一份好的人力资源计划,不保证项目永远不变;它让变化发生时,团队知道该依据什么作出下一步决定。
常见问题解答(FAQ)
1. 项目启动时,人员投入计划应该怎么做才不只是排一张名单?
我刚接手一个跨部门项目,手里有任务清单,也知道大概要几个人,但每个岗位具体投入多少、什么时候投入并不清楚。人员计划是按任务逐项估算,还是先按项目周期给每个人分配比例?
先按交付物拆任务,再估算每项任务所需的角色、工时和时间窗口,最后与成员的实际可用时间核对。比如一个为期 8 周的项目,不应只写“安排 1 名测试人员”,而应明确测试在第 5 至第 7 周需要约 60 小时,并确认这段时间对方是否还承担其他项目。
判断计划是否可执行,重点看任务负责人、投入时段、工时依据和依赖关系是否明确;只有姓名和岗位的表格,通常还不能算人员投入计划。
2. 团队成员同时参与多个项目,怎么判断人员计划是否超载?
我发现团队成员在几个项目里都被标注为“部分投入”,但每个项目单看都觉得合理,最后却频繁延期。有什么办法能在项目开始前发现这种隐性超载,而不是等到任务拖了才协调?
不要把“投入 50%”直接当成每天有 4 小时可用,因为会议、支持工作和临时任务会切碎时间。可以按周统计成员的承诺工时,并预留缓冲:例如每周工作 40 小时,计划性任务先按 30 至 34 小时安排,再把剩余时间留给协作与突发事项。
若同一成员多个项目的周承诺持续超过其可用工时,或关键任务集中在同一时间段,就应提前调整优先级、交付顺序或人员配置。判断超载时看时间重叠和关键路径影响,不只看投入百分比。
3. 项目经理没有团队成员的直接管理权,如何协调资源冲突?
我负责项目进度,但成员由职能部门安排,遇到项目任务和部门日常工作冲突时,对方经常先处理部门事项。我不想只靠催促推进,应该怎样把资源冲突谈清楚并形成可执行的决定?
先把冲突从“谁更重要”转成可比较的影响:列出受影响任务、最晚需要人员的日期、延期后对交付物或其他任务的连带影响,再给出可选方案,例如调整范围、错开任务或由其他人接手。与职能负责人确认优先级和承诺时,记录具体负责人、投入时段及复核日期;
如果双方无法决定,应按组织约定升级,而不是让成员私下承受相互矛盾的指令。有效协调的结果不是口头答应“尽量支持”,而是明确哪项工作优先、资源何时到位、变化后由谁确认。
4. 项目执行中需求和工期变化,人员投入计划应该多久更新一次?
我过去把人员计划当作启动阶段的文档,后来需求变更后,计划和实际投入越来越对不上,团队也不知道哪些安排已经失效。更新频率应该固定按周进行,还是只有发生重大变化时才调整?
建议固定节奏检查,并在触发条件出现时立即更新。常见触发条件包括范围变更、关键成员缺席、任务估算明显偏差,以及关键路径发生变化;日常可每周核对未来两到三周的人员需求与可用性。更新时保留原计划、当前预测和变更原因,例如某项工作从 40 小时增至 55 小时,并说明新增工时由谁承担、哪些任务因此后移。
固定检查能发现逐渐积累的偏差,触发式更新则避免重大变化等到例会才处理;若只改日期、不同步调整资源和范围,计划仍然无法指导决策。
核心关键词
文章包含AI辅助创作:人员投入管理指南:项目经理如何做好人力资源计划,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537942
读者评论
我们团队共享测试和架构人员时,确实常出现几个项目都按满额排期的情况。把冲突提前放到组合层面讨论,比到临近节点再协调有效;不过容量扣减最好基于一段时间的实际记录,直接套比例容易失真。
文中把投入比例和时间形态区分开很实用。我们试过让共享同事每天抽几小时支持项目,结果频繁切换,任务很难连续完成。后来改成固定整块时间后好一些,但遇到线上故障时还是需要明确谁来调整优先级。
记录计划基线和变更原因对复盘有帮助,但不太适合把每项工作都细化到个人每天的小时数。团队规模不大时,维护成本可能超过收益;我更倾向按周看角色容量和关键依赖,再对风险较高的任务细化。
