投入比例制度最容易失效的地方,不是比例算错,而是把“某员工本月投入项目A 60%”误当成可以直接执行的排班指令。项目经理据此承诺进度,部门负责人却仍按职能优先级分配工作;到了月底,项目工时表显示投入不足,团队成员则认为自己整个月都在救火。要让投入比例真正落地,制度必须同时规定比例的口径、分配权、变更流程和偏差处理方式。本文以一个中型研发组织的匿名化场景为例,拆解如何从人力资源计划走到可运行的投入管理机制;
文中案例数字为情景模拟,用于展示测算方法,不代表行业统计结论。
一、核心结论:投入比例不是工时承诺,而是一套资源治理规则
1. 先把比例定义清楚,再讨论分给谁
我在设计人力资源计划时,首先要求团队说明“投入比例”的分母是什么。它可以是一个人每周可用于工作的有效容量,也可以是扣除会议、休假、培训和公共事务后的可分配容量。两种口径得出的数字可能相差很大,若不先统一,项目经理、职能经理和财务团队看到的“50%”就不是同一个意思。
例如,员工每周名义工时为40小时,计划休假4小时,固定团队会议4小时,必要的支持与行政事务预留4小时,那么本周可分配容量为28小时。若项目计划占其可分配容量的50%,对应的是14小时,而不是20小时。制度必须明确分母、扣减项、统计周期和数据来源,否则投入比例只是一种看似精确的表达。
我的判断是:比例先用于形成资源承诺,再用于观察实际偏差;它不是对个人每分钟工作内容的控制工具。项目计划需要知道某一技能在某个周期能获得多少容量,管理者需要知道资源冲突出现在哪里,团队成员则需要知道优先级和变更由谁决定。三者的需要不同,制度设计不能只服务其中一方。
2. 制度至少要覆盖四个闭环
一份可执行的投入比例方案,至少要有四个相互衔接的闭环:需求提出、容量核定、资源确认、偏差复盘。只发布一张“人员投入百分比表”,却不规定需求如何进入、冲突如何裁决、变化如何留痕,最终通常会退化为月末补填数据。
- 需求提出:项目说明所需角色、技能、时间窗口、交付物和最低连续投入时长。
- 容量核定:职能负责人核对员工可用容量,扣除已知休假、固定职责和必要预留。
- 资源确认:明确每项投入由谁批准、优先级如何排序、确认有效期多长。
- 偏差复盘:按周或双周比较计划与实际,判断偏差来自估算、插单、等待、技能错配还是记录口径。
四个环节中,最常被忽略的是“确认有效期”。如果项目组在季度初拿到一个长期有效的人员承诺,业务优先级变化后仍把它当作不可调整的配额,组织就会把计划僵化当成稳定。资源确认应当有周期、有条件、有复核点,不能因为某次审批通过就永久占用。

3. 先让资源承诺可信,再追求统计精细
很多组织一开始就追求精确到小时的投入数据,但真正影响项目结果的,往往是资源承诺是否可信。若项目经理拿到的“每周两天”实际会被临时任务挤占,那么把工时记录从半小时粒度改成15分钟粒度,并不能修复计划质量。
我建议先回答三个问题:这项投入是否能被成员本人理解并确认?临时任务出现时谁有权调整?偏差达到什么程度会触发重新计划?这三个答案比先选择复杂系统、先做全员填报更重要。数据精度需要服务决策,不应成为独立目标。
二、背景与真实场景:多项目组织为什么容易把比例做成“数字游戏”
1. 典型场景:一个人同时服务三个优先级不同的项目
以下案例来自匿名化情景推演,组织设有产品、研发、测试和交付职能,团队规模约120人,项目经理负责交付计划,职能负责人负责专业能力建设与人员管理。组织并非没有项目计划,而是项目计划之间缺少共同的资源协调规则。

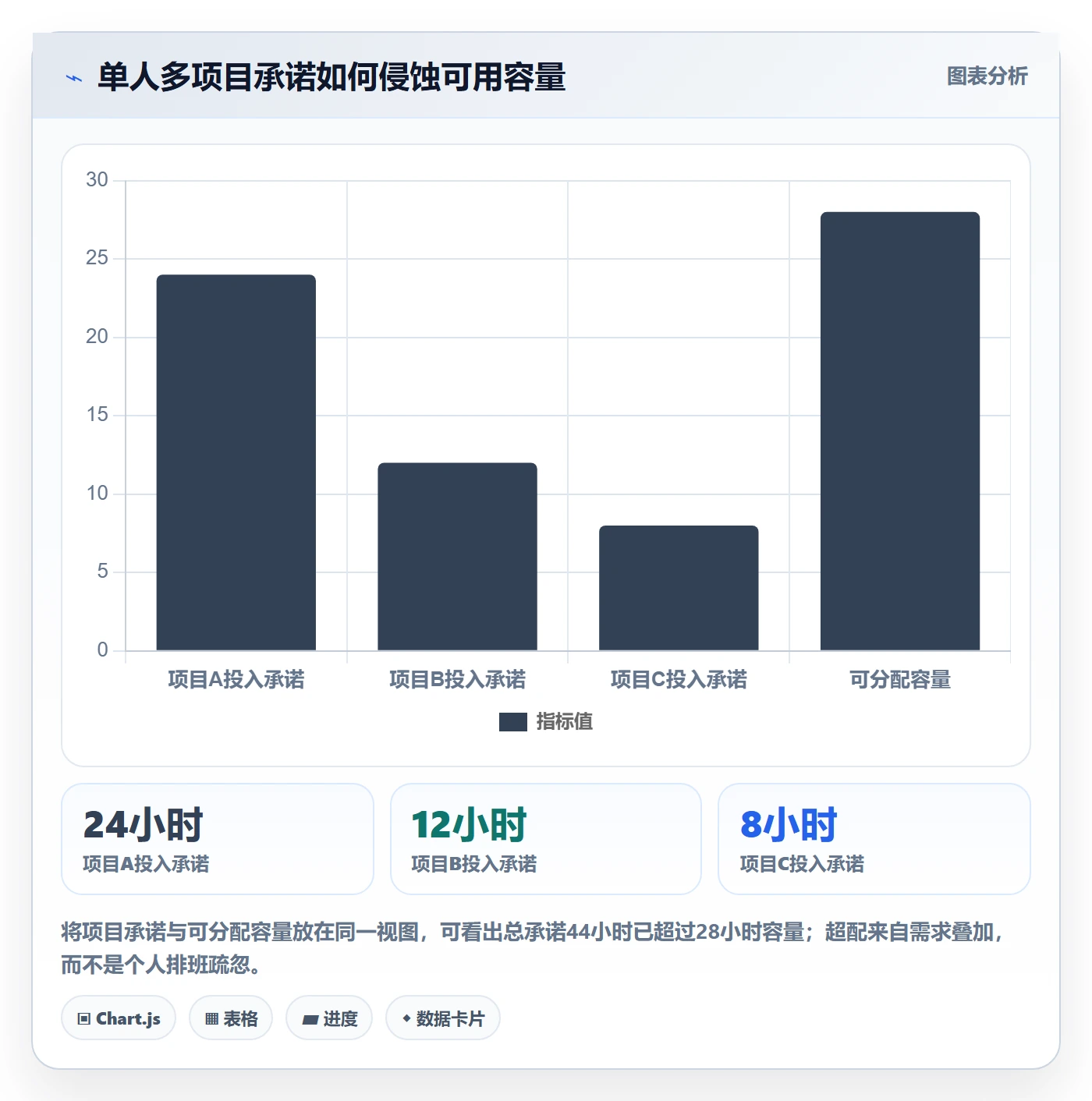

一名资深测试工程师同时支持三个项目。项目A在版本发布前需要集中验证,项目B处于需求澄清阶段,项目C则有持续的线上问题处理任务。三个项目分别提出每周投入60%、30%和20%,合计110%。每个项目单独看都能说明理由,但没有一个机制能判断哪个需求应当缩减,也没有人明确承担协调责任。
如果把三个比例机械地写入资源表,表面上只是超配10%;实际影响却可能更大:项目A以为测试资源已经锁定,项目B认为自己拥有固定份额,项目C则认为线上支持不可延后。测试工程师需要在任务间频繁切换,项目经理仍按最初计划估算交付日期,管理层直到版本风险暴露才发现承诺彼此冲突。
在这样的场景里,“投入比例”不是简单的分摊题,而是一个优先级治理问题。比例之和超过100%是明显信号,但比例之和刚好100%也不代表计划可靠:任务等待、上下文切换、临时支持和技能瓶颈都可能让有效产出低于名义容量。
2. 组织设计中的五类约束
投入计划通常受到五类约束。第一类是容量约束,包括休假、培训、固定会议和日常运营;第二类是技能约束,某个角色人数足够并不代表关键技能有人可用;第三类是连续性约束,零散的几小时未必能完成需要长时间专注的工作;第四类是优先级约束,多个项目可能都被标记为“最高”;第五类是治理约束,项目经理与职能负责人可能对人员安排拥有不同程度的决定权。
我的经验判断是,资源冲突不应首先被解释为员工“配合度不够”。当多个负责人都能向同一员工追加任务,却没有统一的取舍规则时,冲突是制度的必然结果。把系统填报率提高、催促员工每天更新工时,可能会让组织更早看到冲突,却不会自动解决冲突。
3. 为什么团队规模越大,越不能依赖口头协调
小团队可以靠站会和熟人默契协调资源,因为参与者少、任务关系透明、决策路径短。团队增长后,项目数量、跨职能依赖和人员流动同步增加,原有口头约定会变成不可追溯的隐性规则。某位主管知道“这名工程师其实每周还要支持线上问题”,其他项目经理却看不到,计划自然会建立在不完整信息上。
对于100人以上、项目并行较多的组织,制度的价值不是增加审批层级,而是让资源事实可见、例外可解释、决策可复盘。项目管理平台可以帮助呈现需求、角色、容量和计划变化,但不能代替管理层确定优先级。系统记录的是治理结果,不是治理本身。

三、常见误区:看似精细的投入比例,为什么仍然无法指导交付
1. 把名义工时直接当作可交付容量
每周40小时只是劳动时间的名义口径,不等于40小时都能分配给项目。固定会议、招聘面试、代码评审、技术支持、合规培训、休假和临时故障都可能占用时间。若项目计划将所有名义工时分完,组织实际是在默认员工没有任何协作和恢复空间。
这并不意味着所有团队都应统一预留某个固定比例。运营型团队、产品探索团队、交付团队的工作结构不同,预留比例应通过历史数据和业务节奏校准。比起照搬一个“通用最佳比例”,我更关注组织是否识别了稳定的固定负荷,以及波动负荷是否有明确的缓冲池。
2. 把投入百分比当作产出百分比
一名工程师投入项目50%,不代表其能交付另一个全职人员一半的成果。工作难度、技能匹配、环境等待、任务依赖和切换成本都会影响产出。投入比例只描述时间或容量的分配,不是绩效分数,也不是项目进度的线性换算器。
特别是需要持续专注的工作,分散投入可能造成明显损耗。比如某任务需要连续半天完成设计和验证,若安排成每天一小时,表面上周投入总时长一致,实际可能反复花时间恢复上下文。资源计划应当记录连续性要求,而不只记录百分比。
3. 以月度平均掩盖关键周的短缺
一个人整月投入项目A 40%,看起来十分稳定,但项目的关键集成周可能需要80%投入。如果只看月度平均,管理者会误以为资源充足;如果只看某一周的峰值,又可能错把短期冲刺当成长期需求。周期粒度应当匹配交付节奏,至少让关键里程碑周可见。
因此,我倾向于把计划分为近期明确窗口和远期预测窗口。近期窗口可以落实到周或迭代,远期窗口保留范围和假设,不制造虚假的确定性。越远的投入比例,越应表达为预测而不是承诺。
4. 把工时记录等同于资源管理
工时记录可以帮助识别计划与实际偏差,却不能说明偏差的原因。若记录显示某人本月有30%时间用于项目外工作,管理者仍需进一步判断:这是不可预见的线上故障、低估的支持负荷、无效会议,还是优先级临时变化?只记录“实际投入”,没有原因分类,就难以形成制度改进。
另外,过度细颗粒度的记录会提高维护成本,也可能诱发为了填表而填表。团队最终需要的是足以做决策的数据,而不是看起来完整的时间流水。对大多数计划治理场景,周级容量、项目级投入、偏差原因和变更记录,比每个任务的分钟级统计更有用。
5. 误把“资源冲突”交给员工自行解决
当两个项目负责人都向成员提出紧急任务,要求成员自己“协调一下”,实质上是把组织级优先级决策下放给没有裁决权的人。成员通常会选择声音最大、关系最直接或后果最明显的一方,长期下来,真正重要但不紧急的工作反而持续被挤压。
制度应明确冲突升级路径:员工可以报告冲突,但最终由具备组合优先级视角的角色作取舍。若冲突涉及跨部门目标,应由项目组合负责人或指定资源协调机制裁决,而不是期待项目经理之间自然达成一致。

四、专业判断逻辑:怎样制定既能执行又不僵化的比例规则
1. 先选分配口径:名义时间、有效容量还是角色配额
制度设计的第一项选择,是明确比例究竟以什么为分母。名义时间易理解、易统计,但容易高估可用资源;有效容量更贴近计划,却依赖可靠的固定负荷数据;角色配额适合团队级规划,例如某团队每个迭代提供若干测试人日,但不适合所有工作都需要个人级追踪的组织。
| 口径 | 适合场景 | 主要优点 | 主要风险 | 建议控制点 |
|---|---|---|---|---|
| 名义工时比例 | 组织刚开始建立资源计划 | 简单、容易解释 | 忽略会议、支持与休假,易高估容量 | 明确它是粗略预测,不直接承诺交付 |
| 有效容量比例 | 多项目并行、需要周期性资源协调 | 更接近实际可分配时间 | 扣减项估算不准时形成新的假精确 | 定期校准固定负荷和实际偏差 |
| 团队角色配额 | 工作可由同技能成员替换完成 | 减少个人级排班成本,保留团队弹性 | 关键技能或个人依赖容易被隐藏 | 对稀缺技能单独标注,不只看团队总量 |
| 人日或人周承诺 | 范围和时间窗口明确的交付任务 | 便于与里程碑和工作包关联 | 容易被误读为连续、完整可用 | 同时标注投入窗口和连续性要求 |
我通常建议渐进采用:先用团队级容量识别明显冲突,再对稀缺技能和关键里程碑采用个人级计划。对可互换角色过早做个人精细排期,会增加维护成本;对不可替代的关键专家只看团队总人数,又会掩盖瓶颈。
2. 用容量预算替代“每个人必须刚好100%”
资源表上每个人的项目比例相加等于100%,看起来整齐,但这往往只是表格约束,不是运营现实。一个项目需要的角色可能随阶段波动,支持工作也会变化。制度不必强迫每个周期都把个人填满,而应识别可分配容量、已承诺容量、缓冲容量和未分配容量。
可采用如下关系进行核算:
可分配容量 = 名义容量 – 已知缺勤 – 固定职责 – 必要公共事务
已承诺容量 = 已批准项目投入之和
容量余量 = 可分配容量 – 已承诺容量
当容量余量为负数,意味着超配,应在计划批准前处理;余量长期过高,则可能是需求预测不足、资源配置不匹配,或团队确实需要保留探索与应急能力。制度应设定观察区间,而不是把所有未分配容量视为浪费。
3. 按任务特征区分“比例”与“连续块”
对于可以异步处理、任务颗粒较小的工作,投入比例可能足以指导安排;对于架构设计、复杂调试、关键测试和客户现场交付,连续投入块可能比总比例更重要。两名成员都承诺每周投入12小时,一人可提供三个连续半天,另一人只能每天零散提供两小时,二者对项目的实际价值并不相同。
我会要求项目经理在资源申请中标记连续性要求,例如“每周需两个连续半天”或“版本冻结周需优先响应”。这不是追求排班细节,而是防止把时间总量相同误当成可替换资源。
4. 建立分层计划:承诺、预测与缓冲分开呈现
计划中的确定程度不同,应使用不同状态表达。近期已确认的资源是承诺;中期仍依赖需求或优先级的资源是预测;用于应对波动的容量是缓冲。把三者都显示成确定百分比,会制造错误信心。
- 承诺容量:经项目负责人和职能负责人共同确认,进入近期执行窗口。
- 预测容量:基于当前假设估算,需在指定复核点重新确认。
- 缓冲容量:用于不可预测支持或风险处置,未经授权不应被长期项目占用。
- 未分配容量:尚未承诺的资源,不等同于闲置,应结合招聘、技术债和能力建设目标判断。
这样的分层让管理层能回答“哪些资源已经锁定”“哪些还只是预测”“发生波动时可以动用多少”,比一张颜色丰富但状态混杂的资源热图更有决策价值。
5. 让偏差阈值触发动作,而非只触发警报
偏差监控如果只标红,不规定后续动作,最终会形成警报疲劳。制度需要设定触发条件和责任人。以下阈值可作为情景模拟中的起点,组织应根据历史误差和业务风险校准,而不是当作通用标准。
| 观察信号 | 建议触发条件 | 需要采取的动作 | 责任角色 |
|---|---|---|---|
| 容量超配 | 已承诺容量连续两周超过可分配容量 | 重新排序需求,调整范围或补充资源 | 项目组合负责人、职能负责人 |
| 投入偏差 | 实际投入连续两周期低于计划且影响关键路径 | 分类原因,重估剩余工作和日期 | 项目经理、团队负责人 |
| 关键技能单点 | 关键交付依赖单一人员且无替补 | 安排结对、转移知识或调整交付顺序 | 职能负责人 |
| 支持负荷突增 | 支持工作超过预留容量并持续两个周期 | 调整支持轮值、降低承诺或处理根因 | 运营负责人、项目组合负责人 |
阈值的重点不是数字本身,而是让重复偏差从“个人没有按计划投入”转变为“组织计划假设需要修正”。第一次偏差可能是偶发,连续偏差通常意味着流程、负荷或优先级存在结构性问题。
五、案例与数据观察:把制度从表格变成可复核的运行机制
1. 案例设定:120人研发组织的季度资源计划
以下是情景模拟案例。某研发组织约120人,设有产品、工程、测试和交付团队,季度内并行推进8个项目。管理层发现,项目计划经常在中期出现资源冲突,月底的投入统计又难以解释延期原因。组织决定先不追求全面工时精算,而是试行“滚动六周容量计划、双周复核、月度组合裁决”。
试点选择三个项目和两个职能团队,共涉及36人。每个项目需要提交角色、关键工作包、时间窗口、依赖条件和优先级依据;职能负责人确认人员容量和技能约束;资源协调会议只处理超配、关键技能冲突和优先级争议,不逐项审批所有任务。
试点基线采用四项观察指标:计划容量超配率、关键角色缺口数、计划与实际投入偏差、资源调整决策耗时。数字用于内部比较,并非外部基准。观察周期为试点前六周与试点运行后六周,数据来自项目资源表、双周复盘记录和变更日志。
2. 设计资源申请单:减少“要人”而不说明工作
试点中,项目申请不再接受“需要一名高级测试投入50%”这种孤立描述。申请人需要说明为什么需要该技能、需要在哪些周投入、交付物是什么、是否可由其他角色替代,以及如果拿不到资源会影响哪项承诺。这样做让资源讨论从“谁更重要”转为“需求的业务后果是什么”。
对于关键岗位,还要求区分持续性和峰值需求。例如,项目可能需要测试角色在六周内平均投入30%,但在发布前一周需要70%。计划表将平均需求与峰值窗口分开,避免用平均值掩盖关键周短缺。
3. 运行规则:角色负责确认,组合机制负责取舍
项目经理负责提出需求并说明交付影响;职能负责人负责核实技能、可用容量和替代方案;资源协调人负责汇总冲突;项目组合负责人对跨项目优先级做最终裁决。成员本人可以指出计划不可行或上下文切换风险,但不承担替多个项目负责人做取舍的责任。
资源确认以双周为执行周期,远期四周只保留预测状态。若出现紧急插单,提出方必须说明任务来源、截止时间和被挤出的事项。资源协调人更新计划,并通知受到影响的项目,不允许只在聊天记录里口头调整。
4. 试点观察:先看机制变化,再看结果数字
下表为情景模拟的试点观察值,目的是展示指标如何用于判断制度是否有效。它不应被解读为任何组织必然能够达到的改善幅度。真实应用时,应保留团队规模、项目复杂度、统计口径和观察周期,避免把不同条件下的数字直接比较。

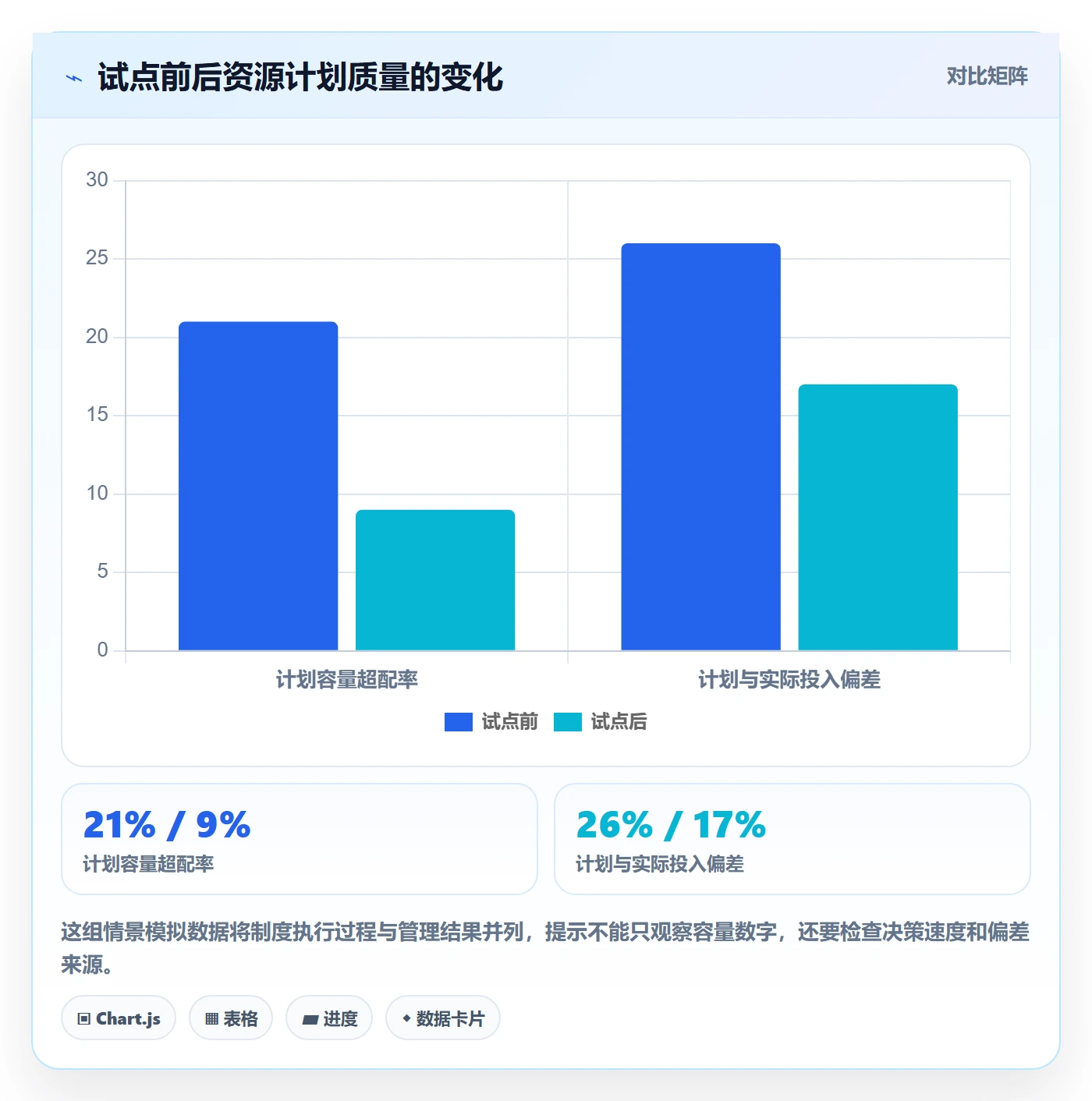

| 观察指标 | 试点前六周 | 试点运行后六周 | 解读 |
|---|---|---|---|
| 计划容量超配率 | 21% | 9% | 申请阶段暴露冲突后,部分需求被延后或缩小 |
| 关键角色缺口数 | 每两周平均7项 | 每两周平均4项 | 技能与时间窗同时标注,替代方案更早进入讨论 |
| 计划与实际投入偏差 | 平均26% | 平均17% | 偏差仍存在,但能区分临时插单与估算不足 |
| 资源调整决策耗时 | 中位数8个工作日 | 中位数3个工作日 | 指定裁决人后,跨项目等待减少 |
值得注意的是,超配率下降并不代表产出必然提高。试点期间,团队将部分低优先级需求移出季度承诺,这可能让计划看起来“更少”,但实际上提高了承诺可信度。若组织只用项目数量或利用率评价成果,就可能惩罚主动暴露风险、合理收缩范围的团队。

5. 复盘发现:系统记录提高了可见性,但制度决定了行为
试点中,团队使用项目管理平台记录资源申请、确认状态、计划窗口和变更原因。系统带来的直接价值是减少多份表格之间的口径冲突,让项目经理能够查看谁提出需求、谁确认容量、哪次调整影响了哪些工作包。它并没有自动裁决项目优先级,也不能替代负责人对技能和风险的判断。
如果组织选择PingCode等项目管理平台承载相关流程,应先检查它是否支持与现有项目、迭代、人员角色和权限模型衔接,能否保留变更记录,并能让不同层级查看合适粒度的信息。中大型组织或100人以上团队尤其要评估跨团队权限、数据治理、现有系统集成和维护责任。选型时不宜只看演示中的资源热图是否直观,关键是流程变更后能否追溯、指标口径能否统一、团队是否愿意持续维护数据。
另一个实际边界是,平台中的“资源利用率”不应直接成为个人绩效指标。利用率高可能意味着计划充分,也可能意味着没有缓冲、团队长期过载;利用率低可能是预测偏差,也可能是组织有意保留应急或探索能力。没有上下文的单一数字,很容易把健康的资源弹性误判为浪费。
6. 成功标准:数据减少了争论,还是只是增加了报表
试点结束时,我会问管理层四个问题:冲突是否比以前更早暴露?资源调整是否更快?延期是否更容易定位到具体原因?项目承诺是否更接近真实容量?如果系统里有更多字段,但上述问题没有改善,说明团队可能只是把旧流程数字化,并未建立新的决策规则。
若希望检验制度是否带来长期变化,可以在后续两个季度观察承诺变更频率、关键技能单点依赖、临时插单比例和延期原因结构。对比时应保证统计口径一致,并将需求变化、团队规模和产品复杂度作为解释因素。六周试点可以验证流程可运行,不能单独证明制度已经成熟。
六、不同情况下的行动建议:从最小可行制度开始

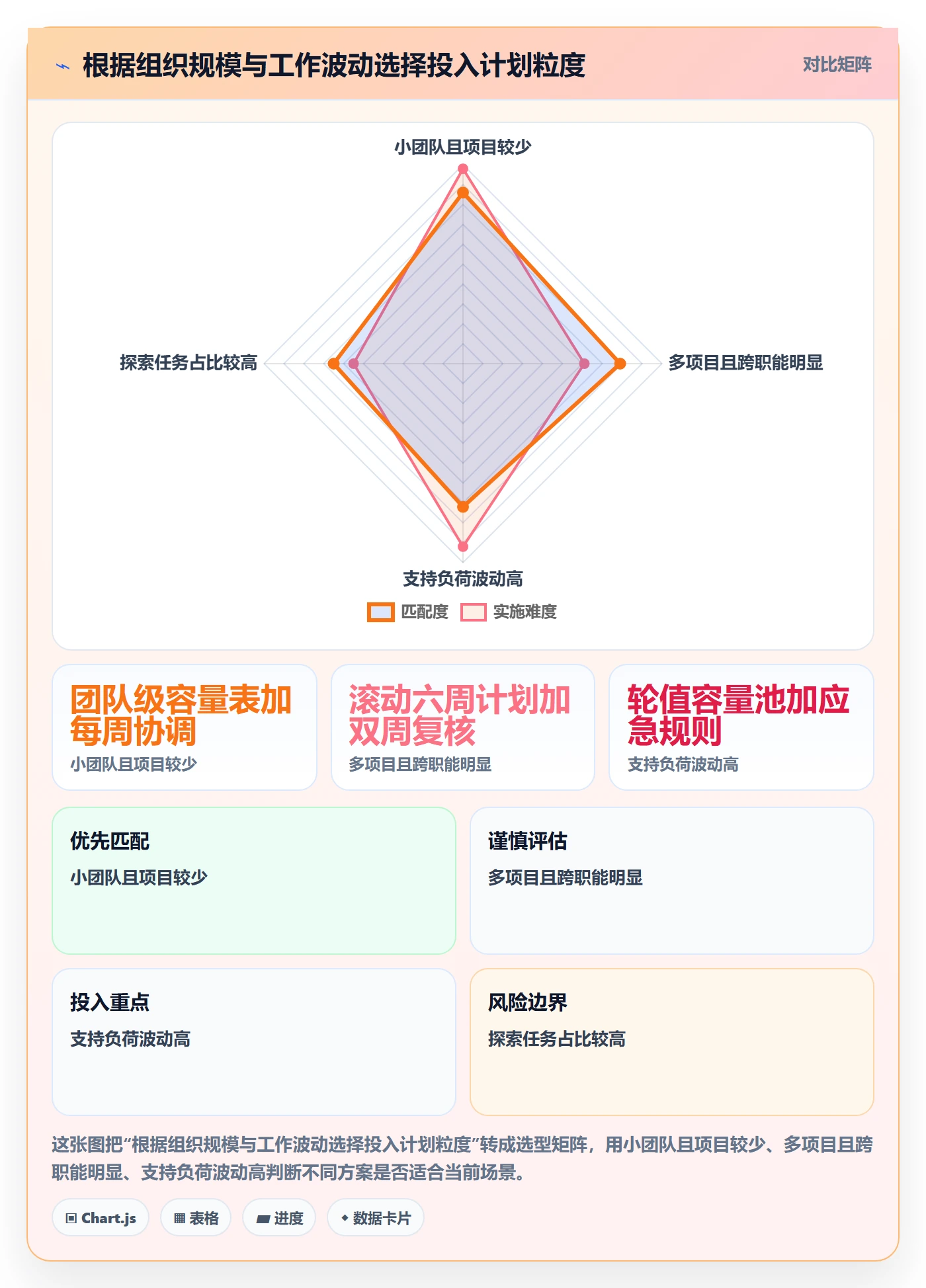

1. 只有少量项目、团队规模较小
如果组织项目不多、成员之间沟通直接,不需要马上建立复杂的资源委员会。先用一张统一的滚动计划表,列出员工或角色、可分配容量、已承诺项目、关键时间窗和风险备注。每周安排短会处理超配与临时变化,月末复盘预测偏差。
- 先统一比例分母和固定职责扣减口径。
- 只记录影响决策的主要项目,不追踪每个微任务。
- 明确谁可以变更计划,并要求通知受影响的负责人。
- 连续两个周期出现同类偏差时,再调整制度或资源预留。
小团队的重点是避免流程超过问题本身。若每次资源变更都要填写长表并等待多级审批,团队会绕开制度,重新回到私下协调。
2. 100人以上、多项目并行的中大型组织
中大型组织需要将容量计划与项目组合优先级连接起来。建议建立固定的滚动资源窗口、明确职能确认人和组合裁决人,并把跨团队稀缺技能列为重点管理对象。项目数量多时,资源会议不应逐个讨论所有人,而应聚焦超配、关键路径、单点技能和高风险变更。
若通过项目管理平台支持流程,应先设计数据责任边界:谁录入需求、谁确认容量、谁更新偏差、谁能查看个人级信息。对涉及个人数据的内容,应遵循组织内部的数据治理和隐私要求;管理视图尽可能使用角色与团队容量,只有确有必要时才下钻到个人计划。
平台导入宜分阶段进行。先选择一个职能团队和若干高优先级项目试点,再验证数据字段、权限、提醒和报表是否适配工作流程。不要同时推动全员填报、绩效制度调整和项目流程重构,否则难以判断阻力来自工具、制度还是管理方式。
3. 研发、创意或探索工作占比较高
探索型工作的不确定性高,任务难以提前拆成稳定的工时承诺。此时不宜把每个人的未来几个月都填满固定比例,可以将容量分为已承诺交付、探索预算和应急缓冲,并设置阶段性复核点。计划要表达的是资金和注意力边界,而不是假装能够准确预测每项探索工作的产出。
项目经理应说明探索工作的假设、阶段目标和停止条件。例如,投入一个周期用于验证技术路径,若关键假设不成立,则停止扩大投入。这比长期保留一个模糊的“20%创新时间”更能帮助组织进行取舍。
4. 客服、运维或线上支持负荷较高
支持工作波动明显时,不建议把所有人员的剩余时间预先分配给项目。可以采用轮值池、按历史窗口估算的支持容量和应急升级规则。若支持负荷长期超过预留,应先分析故障来源、服务等级和人员配置,而不是持续压缩项目投入来吸收问题。
对轮值人员,资源计划应标记其值守窗口及被打断工作的恢复成本。若成员在值守周仍按普通项目容量排满,组织就把应急责任隐藏在个人加班和上下文切换中。
5. 管理层要求快速提高利用率
遇到“把所有人利用率提高到某个固定水平”的要求时,我会先追问目标是降低闲置、提高交付,还是压缩成本。三者需要的措施不同。把利用率提高到接近满载,可能减少短期空档,却会降低应对变化的能力,并使排队、等待和延期风险增加。
可以先用八到十二周数据分析未分配容量的去向:是技能不匹配、需求不足、审批等待、项目切换、支持占用,还是计划粒度不合适。只有明确原因后,才能决定是调整招聘、改变优先级、减少会议、建设替补技能,还是保留缓冲。

七、不同情况下的取舍:制度要管理冲突,不是消灭所有弹性
1. 个人级计划与团队级计划之间的取舍
个人级计划能更早识别专家瓶颈,也方便发现某人被多个项目重复占用;代价是维护成本高,且容易让计划变成对个人时间的过度监控。团队级计划更灵活,适合技能可替换、工作可分派的团队;缺点是可能掩盖稀缺技能和关键人员依赖。
我的建议不是二选一,而是分层:常规资源以团队或角色容量管理,关键专家、关键路径和强连续性任务再下钻到个人。只有当个人级信息能改变决策时,才值得承担相应维护成本。
2. 高利用率与保留缓冲之间的取舍
高利用率适用于需求稳定、交付流程成熟且工作可预测的环境;保留缓冲更适用于线上故障多、需求变化快或关键人员稀缺的环境。缓冲不是免费资源,过多会降低短期可见产能;过少则会把不确定性转嫁给员工和项目日期。
组织可以根据历史临时需求、交付波动和恢复时间来校准缓冲,而不是设定一个全公司统一比例。若某团队长期依赖临时加班完成计划,缓冲不足几乎可以确定是管理设计问题,而不是个人效率问题。
3. 固定承诺与动态调整之间的取舍
固定承诺能给项目经理稳定预期,但在业务变化时可能形成资源锁定;动态调整能快速响应新情况,却会让团队不断切换、降低计划可信度。两者之间需要变更规则:什么级别的优先级变化可以触发重分配,谁批准,哪些已承诺交付必须重新评估,受影响方如何获知。
尤其要避免“新任务加进来,旧承诺不变”的隐形超配。每次新增高优先级工作,都应明确相应的退出项、延期项或补充资源。没有取舍的优先级调整只是把成本推迟到项目延期时暴露。
4. 细粒度数据与团队信任之间的取舍
更细的数据可能改善成本归集和资源预测,但也会增加填报负担,并让团队担心被用于单纯排名。制度应说明数据用途、访问权限和保留周期,并避免用短期投入偏差直接评价个人绩效。
管理者可以定期检查数据是否真实帮助了决策:如果详细记录没有改变资源安排、项目范围或风险处置,就应考虑降低采集粒度。数据治理的目标是减少错误决策,不是让每个人都处于持续可量化的状态。
5. 标准化制度与职能差异之间的取舍
全组织统一口径有利于汇总,但不同职能的工作规律并不相同。测试、运维、产品探索、客户交付和平台工程对连续性、突发负荷和成果衡量的要求各异。可以统一核心定义、状态和升级规则,同时允许职能团队设置不同的容量扣减项与复核周期。
若每个团队都自行定义比例,组织无法横向比较;若所有团队都使用同一套细节规则,制度又会失真。较稳妥的做法是统一“语言和治理边界”,允许“业务参数和执行节奏”适度差异。
八、落地检查清单:发布制度前先验证关键问题
1. 口径是否能被不同角色复述
请项目经理、职能负责人和成员分别解释一次“投入比例”的含义。如果三方对分母、统计周期、扣减项和实际用途的解释不同,制度还没有准备好。尤其要检查比例是对名义工时还是可分配容量的百分比,是否允许出现短期峰值超过日常计划。
2. 冲突出现时是否有人有权裁决
制度必须写明资源冲突的升级路径和最终责任人。若所有人都能提出需求,却没有人能决定哪项需求延期,组织实际上没有资源治理机制。审批流程也应设定响应时限,避免关键资源长期卡在等待状态。
3. 变更是否同步影响交付承诺
资源变化不能只更新人员表,还要检查范围、里程碑和风险是否需要调整。任何新增任务都要回答“它替代什么、影响什么、由谁确认”。若管理系统只记录人员比例,却不关联受影响的交付项,资源数据很难形成完整决策链。
4. 复盘是否能区分计划误差和执行问题
偏差分析至少要区分估算不足、需求变化、支持插单、技能不匹配、等待依赖、人员缺勤和执行效率问题。不同原因对应不同管理动作。若所有偏差都被归为“投入不足”,组织会持续用催促和加班处理本应由优先级或能力规划解决的问题。
5. 试点是否有明确退出或扩展条件
试点开始前要写明验证目标、观察周期和扩展条件。例如,资源申请完整度达到可分析水平、关键冲突能在规定周期内裁决、团队维护成本在可接受范围内,才考虑扩大覆盖。若流程导致项目经理额外维护大量重复表格,先简化流程,而不是要求团队适应低效设计。
九、结语:比例的价值,在于让组织更早做出取舍
投入比例看起来是一个数字问题,实质上是组织如何分配注意力、处理冲突和兑现承诺的问题。成熟的制度不会承诺每个人都被精确利用,也不会让计划表填满就等于资源已经可靠。它会让关键假设透明,让冲突尽早出现,让变更有责任人,并让项目范围和日期随资源现实一起调整。
我最看重的判断标准不是资源表有多完整,而是组织能否在延期之前回答三个问题:我们承诺了多少容量?哪些工作正在争夺同一项能力?出现变化时,谁决定放弃什么?如果这三个问题仍只能靠临时会议和个人加班回答,比例制度还没有真正落地。
下一步可以从一个职能团队、两个到三个项目开始,统一容量分母,建立滚动六周计划,设置双周资源复核,并记录每次偏差的原因。先用真实运行数据校准固定负荷和缓冲,再决定是否引入更细的个人级管理或项目管理平台。好的投入比例制度,不是把每个人填到100%,而是让每一项承诺都有依据、每一次变化都有取舍、每一个偏差都能转化为下一轮计划的改进。
常见问题解答(FAQ)
1. 项目人力投入比例应该按什么口径制定?
我在做年度项目计划时,常看到有人把每个人的投入比例直接填成100%,但实际工作里还有会议、支持和临时任务。我不确定制度里的比例究竟应该表示工时占比、工作优先级,还是项目承诺。
先把“投入比例”定义为某人在一个约定周期内,分配给某项目的可用工作时间比例,而不是绩效权重或任务重要性。例如,员工每周名义工作40小时,扣除例会、行政事务和必要支持后,按32小时作为计划容量;某项目投入50%,对应约16小时。
制度应同时写明统计周期、分母口径和不纳入项目工时的事项,否则同一个“50%”可能分别被理解成每周20小时或16小时。建议用实际工时和交付偏差抽查首个周期,校准口径后再推广。
2. 如何设计项目投入比例审批规则,避免资源计划变成填表?
我发现项目经理提交的资源计划经常很快获批,但执行时关键人员仍然被多个项目同时占用。我想知道审批环节应该具体核对什么,才能提前发现计划里的冲突,而不是等延期后再追责。
审批不应只看比例合计是否为100%,还要核对角色、时间段和关键交付是否匹配。可以设置三级规则:项目经理提出需求,职能负责人确认人员可用性,资源协调人检查跨项目冲突;单人单周计划超过可用容量的85%时触发复核,超过100%时不得直接批准,须调整范围、日期或人员。
这个阈值是管理预警线,不是所有组织的固定标准,应根据加班、支持工作和历史偏差数据调整。审批记录保留变更原因,便于判断冲突来自需求变更还是初始估算不足。
3. 项目成员同时参与多个项目时,投入比例怎样分配才合理?
我手头有一个核心工程师同时支持两个项目,还要处理线上问题。两个项目经理都希望他投入较高比例,我担心简单平均会让关键节点都没人负责,也不知道临时支持应当如何计入计划。
不要先按项目平均分配,而应先识别不可替代的交付责任和时间窗口,再为支持工作预留容量。比如每周可计划容量按32小时计算,线上支持先预留8小时,剩余24小时再分配给两个项目;若项目甲正处于集成关键期,可安排16小时给甲、8小时给乙,而不是机械地各占50%。
同时指定临时任务的优先级规则:紧急支持占用预留时段,超过预留额度则由负责人决定是否暂停低优先级任务,并更新比例和交付日期。这样比例反映真实取舍,而不是掩盖资源不足。
4. 投入比例制度实施后,如何判断它是否有效并及时调整?
我担心制度上线后大家只按月填数字,计划表看起来完整,项目却仍然延期。我想知道应该观察哪些信号,才能判断比例设置有用,还是只是增加了管理工作量。
建议按月比较计划投入、实际投入和里程碑结果,不要单独用工时达成率评价个人。可跟踪三项指标:关键岗位计划偏差、跨项目超配人数、因资源冲突导致的里程碑延期;例如连续两个月偏差超过20%,就检查估算口径、临时工作预留和需求变更记录。若多数人员实际投入长期低于计划,可能是容量分母过于保守或项目需求未落实;
若长期高于计划,则可能存在超配或未登记工作。每季度根据这些记录修订规则,并保留调整前后的数据,才能区分制度改善与项目难度变化。
核心关键词
文章包含AI辅助创作:投入比例落地方案:项目经理开展人力资源计划的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537708
读者评论
我们团队试过按周填投入比例,前两个月数据确实更清楚了,但职能负责人临时插单后仍常常没有同步到项目计划里。相比继续提高填报频率,我更关心冲突发生时谁能在当天拍板,以及调整结果能否被所有相关项目看到。
文章提到连续投入的重要性,这点在测试和设计工作中很明显。不过实际排期还要考虑成员的熟练度差异:同样的两天投入,熟悉业务的人和刚接手的人产出差别很大。若只看容量比例,可能仍会高估短期可交付范围。
容量扣减项最好不要只靠管理者估算。我们曾把会议和支持事务按固定比例预留,后来发现发布期和故障期波动很大,静态比例反而失真。建议同时保留历史实际数据和特殊周期标记,否则复盘时很难判断是计划问题还是业务节奏变化。
