项目人力计划最常见的失误,不是“少算了几个人”,而是把工作量、岗位、可用时间和交付责任混成一张人数表:计划写着需要 12 人,实际却有 4 个关键岗位无法按时到岗;团队看起来满员,关键路径仍然等待。人力规划要解决的不是编制数字,而是让正确的人在正确的时间,以可承受的成本承担明确的交付责任。下面我按项目经理可执行的流程,拆解规划、校准、跟踪和避坑方法。文中的案例数据均为情景模拟,用于展示计算逻辑,不代表某家企业的实际业绩。

一、核心结论:人力规划不是“报人数”,而是管理交付能力

1. 先把规划对象从人数改成能力供给

我判断一份人力计划是否有用,通常先看它能不能回答五个问题:项目需要交付什么、每项交付需要什么能力、能力在哪个时间段投入、资源是否真的可用、资源不足时采取什么措施。若文档只有“开发 6 人、测试 2 人、产品 1 人”,这不是计划,只是一张岗位数量表。

人数不等于产能。一个熟悉业务的高级工程师,可能比两名刚加入项目的成员更快处理复杂接口;但如果高级工程师同时负责三个项目,他的日历可用时间也可能不足。规划时必须把“岗位数量”拆成“角色能力、投入比例、可用窗口和熟练度”,否则人数看似充足,交付能力仍然短缺。

我的基本判断是:先按工作包估算需求,再按人员日历核实供给,最后按关键路径处理缺口。不要先定团队编制,再把工作量硬塞进去。项目范围、质量门槛和依赖关系决定需要什么能力;预算和人员供给决定能否按原计划交付。

2. 把人力计划做成可更新的决策文件

人力计划不是立项时一次性提交的附件。需求变化、人员请假、外部审批、环境准备和缺陷返工都会改变资源需求。真正有用的计划应至少包括基准方案、当前预测、差异原因和应对动作,并明确谁有权确认调配、谁负责更新预测。

我建议把计划分成四层:工作量层回答要做多少工作;能力层回答需要什么技能;日历层回答何时投入、投入多少;治理层回答出现冲突时谁来决策。四层互相对应,管理者才能分清“工作量增加”和“资源没到位”不是同一类问题。

计划层 核心问题 常用记录 缺失后的典型后果
工作量 交付物和活动需要多少工作 工作包、估算工时、验收条件 任务遗漏或工期被低估
能力 完成工作需要什么经验和技能 角色、技能等级、关键知识 人数充足但关键工作无人能接
日历 人员何时能投入多少时间 投入比例、假期、支持任务、并行项目 计划资源与现实时间冲突
治理 谁确认、谁调配、谁批准变化 责任人、决策时限、升级路径 缺口被反复讨论却没有行动

3. 先明确计划的决策边界

项目经理不一定拥有人员调配权,但必须拥有资源需求的解释权。项目经理要说明“哪项工作缺什么能力、缺口在哪段时间、对哪个里程碑产生什么影响、有哪些可选措施”;职能经理或资源负责人则确认“谁能投入、投入比例和释放条件”。边界不清,计划会变成双方互相等待的文件。

人力计划也不应承诺超出控制范围的结果。比如外部审批耗时、供应商资源确认和临时业务支持,都应作为假设或风险记录,而不是默认为“按时发生”。计划写得越精细,不代表不确定性越低;它只意味着不确定性被更清楚地暴露出来。

人力资源计划人力规划教程:项目经理流程优化,避坑指南

二、背景和真实场景:为什么团队“看起来很忙”,项目却仍然延期

1. 计划工时与日历工时经常不是一回事

在多项目并行的组织里,员工的工作日并不等于项目可用日。会议、客户支持、合规培训、代码评审、休假和临时故障处理都会占据时间。若项目经理把每人每周 40 小时都计入项目容量,计划从第一周起就已透支,只是透支没有出现在表格里。

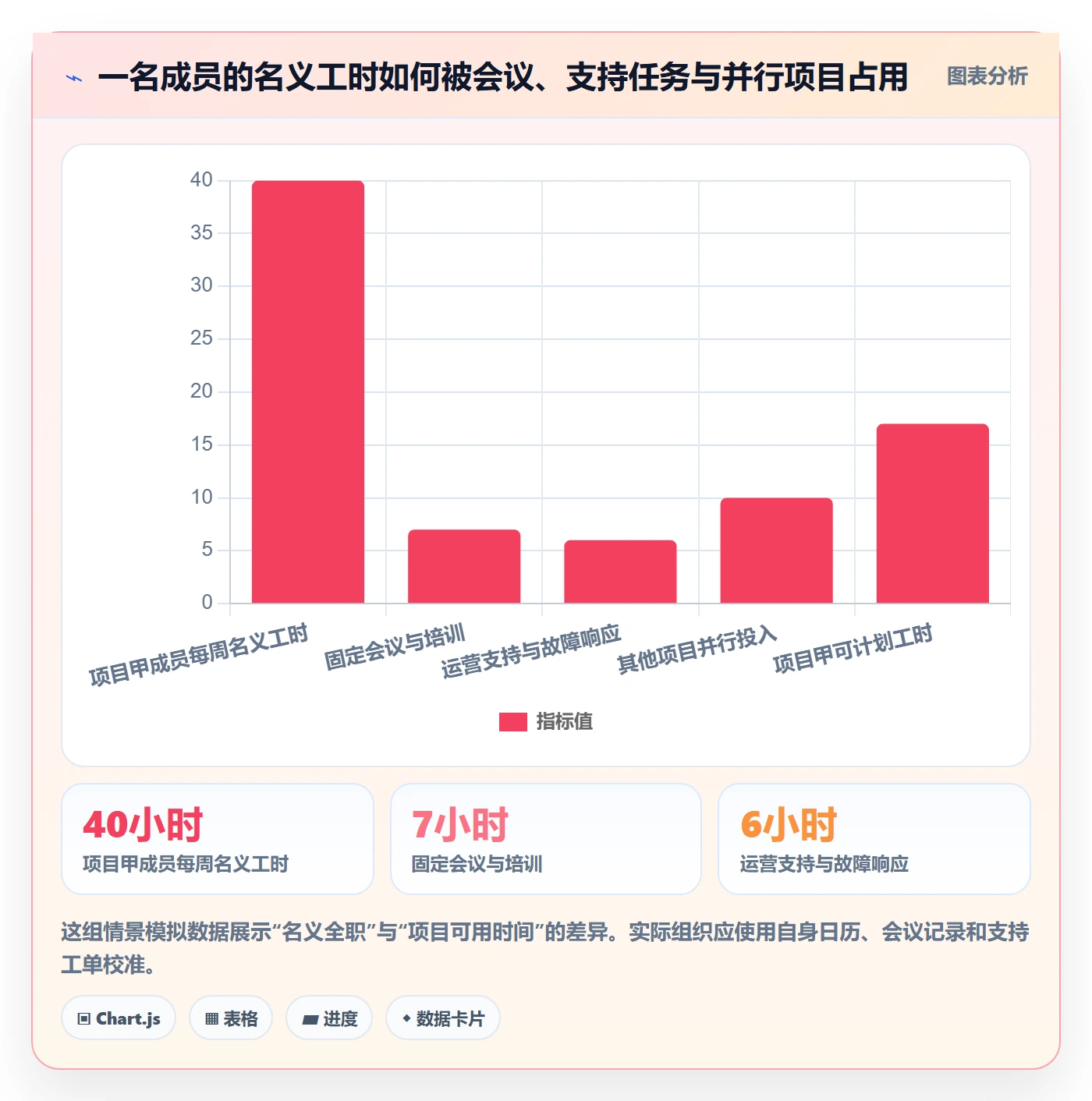

我更愿意先估算“净可用容量”,再谈任务分配。对某成员来说,周工作时间为 40 小时,固定会议约 6 小时,支持工作约 5 小时,另有跨项目投入约 12 小时,那么本项目可计划时间不是 40 小时,而是约 17 小时。若这些占用不稳定,应使用区间或情景,而不是把单一数字包装成确定承诺。

有一个容易被忽视的细节:资源日历要按角色和阶段分别看。架构师在方案阶段投入较高,进入稳定开发期后可能降下来;测试人员在早期承担测试设计,后期执行与回归会明显增多。按整个项目平均分配每个人的投入比例,会掩盖峰值阶段的冲突。

2. 资源冲突通常先表现为等待,而非加班

项目延期并不总是因为团队效率低。有时真正的瓶颈是一个关键审批人、一个稀缺测试环境维护者,或者一位掌握历史接口知识的工程师。其他成员即使满负荷,也可能因为等这些节点而无法继续。

在排查延期时,我会先画出工作依赖,而不是先要求团队加速。若四项任务都等待同一个数据接口确认,问题不在四支执行小组,而在接口确认的责任和可用时间。将瓶颈资源识别出来,比笼统增加人手更有针对性。

3. 计划应反映工作系统,而不是只反映项目团队

项目经理经常只统计正式项目成员,却忽略安全、法务、采购、财务、运维和业务验收等支持角色。这些人可能不属于项目编制,但他们的响应时间会影响关键路径。计划中应区分“直接执行资源”和“外部依赖资源”,并为后者记录工作量、请求时间、响应承诺和升级方式。

例如,采购团队每月只安排固定窗口处理供应商合同。如果项目直到计划采购日期才提交材料,实际等待时间可能超过项目表格里预留的处理工时。此类资源不是简单的“投入几小时”,而是带有排队和时点约束的服务能力。

4. 组织规模越大,协调成本越不能忽略

在 100 人以上的组织中,人员往往分属不同部门、产品线或区域,项目经理看到的资源状态可能滞后于实际变化。团队越多,越需要统一角色定义、状态口径和更新节奏,否则一个部门说“有空”,另一个项目却已经把同一人排满。

此时管理工具的价值不是替代判断,而是降低信息汇总和追踪成本。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合关注的不是“是否有资源看板”这一单点功能,而是项目、工作项、负责人、计划时间、进度和风险能否形成可追溯关系。平台只能承载流程,不能替组织决定资源优先级。

人力资源计划人力规划教程:项目经理流程优化,避坑指南

三、常见误区:最容易把人力计划做成形式主义的六种方式

1. 先报人数,后找工作

“这个项目要 10 个人”往往来自历史印象、预算上限或某次会议的口头判断。人数若没有对应工作包和阶段投入,就无法回答团队为什么需要这些人,也无法在范围变化时判断应该增员、延期还是减少交付范围。

我会追问:“这 10 人分别承担哪些可验收工作?各自在哪几周投入?若其中两人延迟到岗,哪项交付受影响?”如果问题答不出来,人数就还不是可执行计划。

2. 把 100% 投入当作默认值

把一个人写成项目全职投入,并不会自动让职能部门停止派活。若没有资源负责人确认、起止日期和释放条件,100% 只是项目经理的愿望值。对共享资源,应记录“计划投入比例”和“确认状态”,不要把二者合并成同一个数字。

高风险做法是把“口头表示支持”当作资源承诺。更稳妥的做法是明确确认人、确认时间和资源窗口;如果尚未确认,就把它列为待决事项,并准备替代方案。

3. 用平均人数掩盖阶段性峰值

项目全周期平均 8 人,不代表每个阶段 8 人都够用。需求澄清、架构设计、集成测试和上线准备的资源结构不同。平均值会把前期过剩和后期短缺抵消掉,结果是曲线平滑,交付却在关键节点拥堵。

我会要求按周或按迭代查看关键角色负荷。对于时间跨度较长的项目,月度也许适合预算复核,但不一定适合识别短期瓶颈。排程颗粒度应与决策周期匹配,而不是为追求表格精细而细到每天。

4. 把工时估算当成承诺期限

工作量 80 小时,不等于两名成员在一周内必然完成。任务存在依赖、切换、返工和等待,人员也有不同熟练度。把工时直接除以人数来推工期,会忽略并行效率的上限。

特别是有大量协作和接口依赖的工作,临时加人可能增加沟通成本。若工作可以拆分、接口清晰、培训成本低,加人可能有帮助;若工作高度耦合,新增人员可能先增加解释和评审负担,不能立刻换来产能。

5. 只关注执行人员,遗漏决策和验收资源

开发做完,不代表业务验收就能立即完成。业务专家可能只有固定评审窗口;安全审核可能需要完整材料;数据迁移需要运维协助。计划只写执行团队,会把“完成”定义成代码提交,却没有覆盖真正的交付验收。

因此我会把项目成员分成执行角色、决策角色、支持角色和验收角色。后面三类资源可能投入时间很少,却掌握关键路径上的确认权。计划应记录他们的可用时段和所需输入。

6. 发现缺口后只做“加人”一种选择

资源缺口有多种解法:调整范围、改变顺序、错峰安排、降低并行度、培训替补、购买外部服务,或者延后里程碑。加人只是其中一种,而且通常伴随招聘、采购、权限、培训和知识传递成本。

如果瓶颈是决策等待或工作依赖,加人通常不是第一选择。先确认缺口属于数量不足、技能不足、时间窗口不匹配,还是责任不清,再选择措施。诊断错了,措施越积极,浪费可能越大。

人力资源计划人力规划教程:项目经理流程优化,避坑指南

四、专业判断逻辑:从交付物到资源容量的五步规划法

1. 第一步:定义交付物和验收标准

先从项目范围出发,把目标拆成可检查的交付物,而不是直接拆成员工任务。交付物可以是业务流程、系统模块、培训方案、数据迁移结果或上线准备包。每项交付物要说明验收人、完成条件和依赖,避免不同角色对“完成”的理解不一致。

如果范围尚未稳定,不应伪装成精确排期。可以先做滚动式规划:近期工作拆细并确认,远期工作保留区间估算和假设。这样既能启动项目,也不会把早期不确定性藏在一个看似准确的日期里。

2. 第二步:拆工作包并标出依赖关系

把交付物拆成可估算、可分配、可验收的工作包。拆分到什么程度,取决于任务是否需要不同能力、是否存在交接、是否需要独立跟踪。过粗的工作包无法识别资源差异;过细则会增加维护成本,甚至让团队把时间花在更新表格而不是交付。

每个工作包至少记录负责人角色、估算区间、前置条件、输出物和验收方式。对于依赖外部团队的工作,写明请求材料和最晚发起时间。项目经理由此能区分“实际执行时间”和“等待时间”,避免把两者混算。

3. 第三步:用角色能力矩阵识别技能缺口

我更常用“角色,能力,责任”矩阵,而不是仅靠岗位名称。比如“数据迁移工程师”这个职位名称不一定说明其是否熟悉目标系统、数据清洗规则和回滚方案。能力矩阵可用简单等级表达:能独立完成、需要复核、可在指导下执行、尚未具备。

等级不是绩效排名,而是项目排程输入。对高风险工作,至少要有一名能独立处理的人;若只有一人具备关键能力,计划就存在单点风险。此时可选择安排备份、提前培训、补充外部支持或调整任务顺序。

工作包 所需能力 最低可执行条件 风险提示
接口方案确认 业务规则、系统集成、架构评审 业务代表与技术负责人共同确认 仅有技术估算可能遗漏业务约束
数据清理与迁移 数据分析、脚本处理、回滚验证 至少一名独立执行者和一名复核者 关键知识集中在单一成员时,应准备备份
回归测试 测试设计、业务场景、环境操作 测试环境与测试数据按期就绪 环境未就绪时,测试人力可能被迫空等
上线验收 业务验收、运维支持、风险决策 明确验收人、值守窗口和回退责任 执行团队不能代替业务负责人作出验收决定

4. 第四步:估算需求,并把不确定性显式写出来

估算可采用历史数据、专家判断或三点估算。对于不确定工作,可记录乐观、最可能和悲观工作量,再根据项目风险决定采用何种区间。三点估算并不会自动让预测准确,它的价值是迫使团队讨论“什么条件下会变成悲观情景”。

例如,某数据迁移工作估算为 8、12、20 人日。若数据质量尚未抽样,不能简单对外承诺 12 人日;应先做小规模剖析,或者把数据清理风险作为前置活动。真正提高预测质量的,通常不是公式更复杂,而是关键假设被验证得更早。

估算单位要保持一致。若部分成员用人日、部分用小时,且工作日长度不同,合并之后可能制造精确错觉。涉及跨团队比较时,还要说明估算包含哪些活动,是否包含评审、返工、会议和等待。

5. 第五步:核对资源日历与关键路径

需求侧估算完成后,再核对供给侧日历。逐人确认可投入时间、假期、其他项目承诺和固定职责;逐角色检查需求峰值与供给峰值是否重叠。若关键角色在某个时间段供给不足,应优先分析该缺口是否影响关键路径,而不是先对全团队平均加人。

项目经理可以用“负荷率”作为预警工具:某时段计划工时除以可用工时。负荷率超过可用容量,说明存在冲突;但负荷率低于 100% 也不代表无风险,因为技能不匹配、依赖等待和任务集中仍可能造成瓶颈。这个数值是排程信号,不应直接作为个人绩效指标。

人力资源计划人力规划教程:项目经理流程优化,避坑指南

五、具体案例:一个百人以上组织如何从“缺人”追到真正瓶颈

1. 案例背景:表面短缺的是测试人员

以下是为说明分析过程构造的模拟案例。某中大型企业启动跨部门客户服务系统升级,项目涉及业务规则梳理、接口改造、数据迁移、回归测试和上线培训。项目组成员分属产品、研发、测试、运维和业务部门,相关组织规模超过 100 人。

项目第一版计划显示:开发 6 人、测试 3 人、产品 2 人,计划 12 周完成。进入第 4 周后,团队报告测试工作可能延期,项目负责人提出“再增加两名测试”。但把工作依赖摊开后,发现测试团队有可用时间,主要问题是接口稳定时间晚于原计划,且业务规则确认由两名兼职人员承担,他们的会议窗口每周只有一次。

2. 诊断过程:把“人不够”拆成四种缺口

我会先把问题拆成数量、能力、时间窗口和流程责任四类。数量缺口指总工作量确实超过可用产能;能力缺口指有人但不会做;时间窗口缺口指人员有能力却在需求时段不可用;流程责任缺口则是没人明确承担决策或输入责任。

在这个案例中,测试执行人手并非主要短板。测试案例可以并行准备,但接口持续变化,导致用例反复修改;业务确认窗口太少,规则冻结时间不断后移。即使增加测试人员,新增成员也只能更早进入等待或返工状态。

表面现象 核查发现 根因类型 优先措施
测试计划延后 接口字段尚未稳定 依赖与时序缺口 明确接口冻结日期与变更负责人
业务规则多次修改 确认人每周只有一个评审窗口 决策资源窗口不足 安排集中评审并设定未决项升级时限
测试团队看似满负荷 部分时间花在重复维护用例 返工成本 先稳定核心规则,再扩展回归范围
项目经理要求加人 新增人员需要熟悉系统和数据 培训与协作成本 先对比加人、错峰和范围分层方案

3. 调整方案:把资源配置从平均分配改为围绕瓶颈

模拟项目组采用了三项调整。第一,安排业务代表在两周内进行两次集中规则确认,并将未决项分为“影响关键路径”和“可后续确认”。第二,接口负责人每日更新阻塞事项,明确哪些字段必须冻结、哪些变更可以兼容。第三,测试团队先准备不依赖最终接口的测试设计和数据检查,再把执行资源集中到稳定后的关键链路。

项目没有立即增加两名测试,而是保留了一名短期支援人员,作为接口稳定后测试峰值的补充。这样做的取舍是:短期内测试团队的可见产出不一定立刻增加,但能减少重复维护;同时也承担业务确认若继续延误,后续执行窗口仍然可能被压缩的风险。

若企业使用 PingCode 等项目管理平台,可以将工作项、依赖、负责人、计划时间、状态和风险关联起来,便于查看阻塞从哪里传到哪项交付。但工具中的“负责人已指派”不等于资源已确认,“任务已完成”也不一定等于验收通过。字段设计必须围绕决策问题,而不是为了填满页面。

4. 结果评估:不要只看是否赶上日期

模拟案例中,团队以三个指标复盘:关键接口按期冻结率、测试用例重复修改次数、业务未决项平均关闭时间。它们比“新增了几个人”更能解释资源调整是否有效。为避免把情景数字误当成真实案例,以下仅展示一组假设性对比。

人力资源计划人力规划教程:项目经理流程优化,避坑指南

5. 案例结论:先修复流动,再扩大容量

这类案例给我的提醒是,团队可能不是缺人,而是工作流不畅。接口迟迟不稳定、需求反复确认、验收窗口缺失,都会让已投入的人力不能转化为交付结果。项目经理应先确认瓶颈所在,再判断增加容量是否有用。

如果复盘后发现,工作包明确、输入稳定、任务可以并行、现有资源确实连续超载,那么加人或外包可能合理。若任务仍在等待决策或频繁返工,先增加人员通常只会扩大协调面。

六、流程优化:让计划跟得上项目,而不是每月重做一张表

1. 建立“基准,预测,实际”的三套口径

基准是批准后的计划,用于识别范围或承诺变化;预测是结合当前情况对未来的判断;实际是已经发生的投入和交付结果。三者不能混用。若每次偏差都直接改掉原计划,团队就失去判断偏差和复盘的参照。

预测应随着证据更新,而不是为了让表格看起来稳定而延迟调整。某关键成员确认无法按期到岗,就应该尽快反映在预测中,同时记录假设变化。项目经理要解释的是“为什么变了、影响什么、选了什么应对”,而不是掩盖变化。

2. 用固定节奏校准,而不是每天追问所有人

对大多数团队来说,每周一次资源与关键路径核对,通常比每天要求所有成员更新大量字段更可持续。关键阶段可增加频率,例如上线前、迁移前或外部依赖密集期。更新频率应与决策速度匹配:如果没有人会基于每日数据作决策,每日录入就可能只是额外负担。

一次有效的校准会议可以控制在几个问题内:上周计划投入与实际差异是什么;未来两周哪项关键能力出现冲突;哪些依赖将导致等待;需要谁在何时作出决定;当前预测是否改变。会议结束时应形成责任人、动作和截止时间,而不是只更新状态颜色。

3. 资源冲突要有明确升级规则

共享资源冲突不可避免,关键是冲突出现后如何选择。项目经理、职能经理和项目发起人应提前约定优先级依据,例如监管期限、业务价值、合同承诺、关键路径影响和替代成本。没有规则时,资源分配容易取决于谁声音更大、谁先找到资源负责人。

升级机制应规定响应时限。比如普通冲突两个工作日内由项目与职能负责人协商;影响关键里程碑的冲突当日升级项目发起人。具体时间可根据组织节奏调整,重点是让等待本身变得可见。

4. 建立资源变更记录,减少重复争论

每次重要变化都记录触发原因、影响范围、选项、决策人和生效日期。这样下次复盘时,团队可以区分“估算偏差”“范围变化”“人员缺席”和“外部等待”,而不至于把所有延期都归咎于执行效率。

记录不必繁琐。一条变化记录只要能回答“发生了什么、原计划是什么、现在变成什么、为何变化、谁决定、后续如何验证”就有价值。若记录本身需要多人重复填报,优先考虑减少重复字段,而不是再加一份日报。

人力资源计划人力规划教程:项目经理流程优化,避坑指南

5. 让工具承载事实,不让工具替代责任

项目管理平台应支持把计划、实际、负责人、依赖和风险放在同一条工作链路中。否则项目经理要从多个表格和聊天记录中拼接状态,既慢又容易出现版本不一致。对于人员规模较大的组织,统一口径和权限管理尤其重要。

以 PingCode 为例,评估其是否适合组织时,我会关注几个落地问题:能否按团队和项目查看工作项及状态;资源变动是否能留下记录;权限是否适配跨部门协作;关键数据能否导出或与现有流程衔接;使用者能否在现有工作节奏内维护信息。产品功能是否存在只是第一层,数据是否有人持续维护才决定管理价值。

不建议一开始就追求复杂的个人利用率排名。利用率高并不必然代表效率高,甚至可能意味着团队没有缓冲、支持任务被隐藏或计划长期过载。工具指标应用来发现系统性瓶颈,不应用来简单惩罚个体。

七、不同情况下的行动建议:先判断缺口属于哪一类

1. 资源总量不足:评估加人、减范围和延长工期

如果工作包稳定、技能匹配、人员日历已经核实,仍然出现持续性的总量缺口,项目经理应把至少三种方案并列比较:增加资源、减少或分阶段交付范围、调整完成日期。不要只汇报“缺 3 人”,要说明每种方案对成本、质量、交付时间和风险的影响。

加人适用于任务可拆分、上手时间可控、接口清楚的情况。若新增人员要投入大量时间学习历史系统,或工作高度耦合,应谨慎估计增员后的净产能。可以先安排短周期试运行,验证新增人员是否真正缓解瓶颈。

2. 关键技能不足:优先安排备份与知识转移

只有一人掌握关键流程、系统权限或供应商接口,是典型的单点风险。短期可通过结对、评审和操作手册降低依赖;中期安排替补人员跟做;长期则把知识转移纳入正常交付,而非等关键人员离职或请假时才处理。

培训也需要计划容量。不能一面要求成员全力交付,一面假定知识转移会自然发生。要为导师和学习者安排明确时间,并设计可验证的结果,例如替补人员独立完成一次演练、能够按文档回滚,或通过关键操作检查。

3. 时间窗口不匹配:调整顺序或锁定资源窗口

如果成员有能力但不能在目标时段投入,先判断任务是否可以提前准备、拆开或调整顺序。比如在业务专家到场前,团队可以先梳理现有规则和待确认问题;在测试环境准备完成前,可以先设计测试数据和检查方案。

对于无法移动的关键窗口,应尽早预约并获得确认。上线值守、外部评审和业务验收往往具有固定时点,越靠近日期越难协调。若确认仍未完成,应将其作为显性风险,并准备延期或替代方案。

4. 依赖和返工过多:先修复流程输入

当成员工时投入很多但完成工作不多时,先检查输入是否稳定、验收标准是否明确、依赖是否及时满足。增加人手不能自动缩短等待时间,也无法消除不清晰需求造成的返工。

可将工作分为“可继续推进”“等待外部输入”“因变更需重做”三类,观察延误主要落在哪里。若大量任务属于等待,改进依赖响应和决策机制;若大量任务返工,改进需求澄清和变更控制;若任务已就绪却长期未完成,再评估容量和能力。

5. 需求仍不稳定:采用滚动式计划和分阶段承诺

新业务、探索性研发和政策变化较多的项目,远期估算天然不稳定。此时不应为了满足模板而给出虚假的精确人数和日期。近期安排详细,远期保留区间,阶段结束后依据新信息重新规划,是更诚实也更有用的做法。

滚动式计划并不等于频繁改口。要区分“预测更新”和“基准变更”:预测可以因新证据调整,基准变更则要走相应批准流程。这样既能适应变化,也保留管理承诺的边界。

6. 组织共享资源严重:建立组合层面的优先级机制

多个项目争用同一类专家时,单个项目经理无法独立解决。组织需要在组合层面明确哪些项目优先、哪些任务可以延后、稀缺能力是否需要集中管理。否则每个项目都按 100% 计算同一批专家,最终所有计划都显得合理,整体却不可执行。

对稀缺资源,可以设置统一请求入口、可见的时间窗口和决策责任人。若计划需求变化频繁,资源负责人需要看到的不只是项目名称,还包括投入时段、工作类型、关键路径影响和替代方案。

人力资源计划人力规划教程:项目经理流程优化,避坑指南

八、不同情况下的取舍:速度、成本、质量和团队韧性

1. 赶工与质量:压缩时间不等于压缩检查

当里程碑不可移动时,团队可能考虑并行开发、缩减范围或增加班次。并行化可以缩短部分等待,但会增加接口协调与返工风险;减少测试时间可能让缺陷延后暴露;加班则可能降低后续持续产能。项目经理需要写清楚风险转移到哪里,而不是只给出一个更早的日期。

相对稳妥的做法是先划分不可妥协的质量门槛和可调整的交付范围。对于高风险功能,保留必要的验证与回滚能力;对于可延后功能,考虑分批上线。把“按时交付”拆成可讨论的选项,通常比用整体加班来维持原范围更可控。

2. 内部培养与外部补充:看见效时间和知识留存

内部培养熟悉组织流程,有助于长期能力建设,但短期产能释放较慢;外部专家可以迅速补足稀缺经验,却需要明确交接和保密边界。选择时不应只比较日费率,还要比较上手时间、交付责任、知识留存和后续维护成本。

如果需求是短期、专业性强且边界清晰,外部服务可能合适;如果能力会持续成为组织核心需求,内部培养更值得投入。两种方式也可以组合:外部专家解决关键风险,同时安排内部成员共同参与,避免项目结束后知识随服务结束而消失。

3. 高利用率与缓冲:空闲不一定是浪费

如果所有关键成员都被排到 100% 以上,计划看起来高效,实际对变化极其脆弱。一个缺陷、一次审批延迟或一场突发支持,就可能把多个下游任务推迟。缓冲不是放任低效,而是为不可避免的波动保留承受能力。

缓冲设置应结合项目风险和历史偏差,不能所有角色统一预留同一个比例。稳定、可重复的工作可以较少缓冲;外部依赖多、数据质量不确定或单点技能明显的工作,应重点管理不确定性。更重要的是说明缓冲为应对什么风险,避免被当作可随意占用的“空闲时间”。

4. 详细规划与维护成本:精度要服务决策

按天记录每个人的资源分配,可能适合短期上线窗口,却未必适合一年期项目。计划越细,维护成本越高;若数据源不可靠,细粒度只会让错误显得更精确。规划颗粒度应由风险、决策频率和团队实际维护能力共同决定。

我会优先细化关键路径、稀缺能力和不可移动窗口,对低风险、可替代工作采用较粗估算。这样能把管理注意力放在真正会改变决策的信息上,也能减少为了报表而报表的工作。

九、落地检查表:用一小时验证计划是否可执行

1. 立项和基准确认时检查

  • 交付物是否有清晰验收条件,工作包是否能对应到实际产出。

  • 工作量是否说明估算依据、单位和关键假设。

  • 关键角色是否明确到能力要求,而非只写岗位名称。

  • 人员可用时间是否扣除了固定会议、支持任务、休假和并行项目。

  • 外部审批、业务验收和运维支持是否进入关键依赖清单。

  • 资源尚未确认的部分是否标注责任人、确认日期和备选方案。

2. 每周资源校准时检查

  • 未来两周是否有关键角色的投入冲突或不可移动窗口。

  • 上周的计划与实际差异是否有明确原因分类。

  • 任务延迟属于工作量不足、技能不匹配、等待、返工还是决策缺失。

  • 新增人员是否有明确工作、指导人、权限和上手安排。

  • 当前预测是否需要调整,基准是否需要走正式变更。

  • 本周资源决策是否有责任人和完成时间。

3. 项目复盘时检查

复盘不要只问“谁估错了”,还要问估算时掌握了什么信息、哪些假设后来失效、工作等待时间有多长、关键知识是否集中、资源承诺是否兑现。若组织把所有偏差都归结为个人能力,成员会倾向于报保守数字或隐藏风险,计划质量反而下降。

把复盘结果沉淀为组织自己的估算样本,比照搬其他企业的平均人日更有价值。样本至少记录业务类型、复杂度、团队熟练度、依赖条件和实际结果。若项目差异很大,不能因为名称相似就直接套用历史数字。

人力资源计划人力规划教程:项目经理流程优化,避坑指南

十、结语:让人力计划成为提前做选择的工具

1. 最重要的不是预测完全准确,而是尽早暴露选择

项目人力规划不可能消除所有变化。它的价值在于让团队尽早看见能力缺口、日历冲突、单点依赖和决策等待,并在问题变成延期之前讨论取舍。计划越早揭示“按原范围、原日期、现有资源无法同时成立”,它就越有管理价值。

我的独特判断是:人力计划质量,不看人数表有多整齐,而看资源冲突出现时,团队能否迅速定位原因并做出有依据的选择。如果每次偏差都靠加班和临时借人解决,计划并未发挥管理作用;如果计划能解释工作、能力、时间和责任之间的关系,组织才真正拥有调整空间。

2. 下一步从一个关键路径工作包开始

不必先重做整套管理体系。下一步可以挑一个最容易延期的关键路径工作包,核对交付标准、能力要求、估算区间、资源日历、外部依赖和确认责任人。再用两周观察计划投入与实际等待、返工之间的差异。

当这条链路能被清楚说明,再把方法扩展到其他高风险工作。用组织自己的数据校准估算,用固定节奏更新预测,用明确的决策规则处理冲突。这样形成的人力计划,才不是一份项目启动时交差、之后无人维护的表格,而是一套帮助项目经理优化流程、减少资源浪费并提前避坑的工作机制。

常见问题解答(FAQ)

1. 项目经理做人员规划时,应该先估算工作量还是先看现有人员?

我负责的项目经常是任务已经排到人头上,才发现关键岗位撞期。想先估算工作量,又担心估算不准;先看现有人手,似乎又容易被当前编制限制住。到底怎样安排顺序更稳妥?

建议先从交付物和任务拆分出发估算工作量,再核对现有人员的技能、可用时间和并行项目,而不是先按编制倒推任务。实操时,可把任务拆到一至两周内能验收的粒度,记录角色、预计工时、最晚开始时间和依赖关系;然后按每人每周实际可投入时间排期。

举例来说,一名员工名义上每周工作40小时,扣除例会、支持和行政工作后,项目可用时间可能只有24至30小时。若计划按40小时排满,项目一开始就埋下延期风险。估算不必假装精确,先给区间,例如开发任务为3至5人日,并在完成首批任务后用实际工时校准。

2. 怎样判断项目缺人,还是流程低效造成了产能不足?

我遇到过团队连续加班,但里程碑还是往后推的情况。大家第一反应是申请增员,可我不确定问题究竟是人手不够,还是需求反复、审批等待和返工占掉了时间。有没有办法在加人之前把原因分清?

先区分“工作时间不足”和“有效产出受阻”。连续两到三周记录任务的等待时间、实际处理时间、返工次数和阻塞原因:如果任务大部分时间在排队等审批、等需求确认或等环境,增加执行人员通常只会让队列变长;如果任务持续处于可执行状态,关键岗位利用率长期接近满负荷,且工作量预测超过可用工时,才更像真实缺员。

一个实用信号是比较周期时间与实际处理时间:例如任务从开始到完成用了10天,真正处理只有3天,优先优化等待环节;若两者接近且团队没有缓冲,则应评估补人、缩范围或调整期限。不要只看加班时长,因为加班可能掩盖流程瓶颈。

3. 项目人员规划表应该包含哪些字段,才能支持每周调整?

我以前做过人员计划表,里面只有姓名、岗位和项目阶段,开会时看着完整,真正遇到请假或需求变更却不知道该怎么改。我想把表做得更能指导行动,但又不希望字段多到没人维护。哪些信息最值得保留?

保留能触发决策的字段即可:任务或交付物、所需角色与技能、负责人、预计工时区间、计划起止时间、依赖项、每周可用工时、风险等级和替补方案。每周更新一次实际投入与剩余工作量,并标明数据更新时间;不建议把表做成只记录百分比的“完成度看板”,因为80%完成不等于剩余工作可预测。

比如某项测试预计还需4至6人日,唯一熟悉该模块的测试人员下周只有2天可用,这比显示“完成80%”更能提示项目经理立即调整顺序或安排交接。字段若无法改变排期、范围或资源决策,就可以删掉。

4. 人员规划发生变化时,项目经理应该怎样避免反复救火?

我的项目经常因为员工临时请假、优先级变化或关键任务延期而重排计划。每次都靠项目经理临时找人,短期似乎能顶住,但团队越来越疲惫,其他项目也被牵连。我应该设置什么机制,让调整更有依据?

把人员调整做成有规则的变更,而不是临时协调。先约定触发条件,例如关键岗位可用工时下降超过20%、关键任务预测延期超过3个工作日,或新增需求使阶段工作量增加超过10%,触发影响评估;评估时同时列出对范围、日期、质量和其他项目的影响,再由有决策权的人确认取舍。

保留一份滚动四周的资源视图,每周只重点复核近期任务和关键技能的冲突,并为单点岗位准备交接材料或备份人选。若无法增员,优先比较延后非关键工作、缩小本阶段范围和延长工期,而不是默认让现有人手无限加班。这样能让每次调整留下依据,也便于复盘预测与实际的偏差。

核心关键词

读者评论

郭
郭佳宁

我们团队以前按每人每周40小时排任务,后来把会议、值班和跨项目支持扣掉后,才发现不少成员实际只能投入一半左右。把日历占用写清楚,确实比单纯报人数有用。

崔
崔泽宇

文中强调资源确认很重要,这点有体会。不过共享资源的可用比例常常每周都变,计划更新频率设得太高也会增加维护负担,实际操作中怎么平衡这两点?

蔡
蔡子涵

关键路径上的审批和验收角色确实容易被漏掉。我们曾经开发按期完成,却因业务验收人只有固定评审时段而延后上线;把这类窗口提前列进计划,比临近节点催人有效。

文章包含AI辅助创作:人力资源计划人力规划教程:项目经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537674

赞 (0)
飞飞飞飞
资源负载流程与规范:项目经理人力资源计划流程优化关键指标
上一篇 1小时前
工作量最佳实践:项目经理人力资源计划流程优化,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
