资源冲突落地方案:项目经理开展人力资源计划的流程优化案例解析
项目计划里写着“后端工程师两人、测试一人”,真正排期时却发现,这三个人已经被另外两个项目占满了。项目经理如果只是把冲突上报,或把工期往后挪,问题并没有解决:团队仍然不知道谁先做、哪些工作能并行、延期会影响什么。资源冲突的落地方案,不是简单地把人名填进甘特图,而是把需求、能力、可用时间、优先级和决策权放进同一套可复核的流程。
我判断一份人力资源计划是否有效,通常不先看表格是否完整,而看它能不能回答三个问题:冲突发生时依据什么排序;排序后谁有权确认取舍;确认的结果如何进入后续排期和复盘。本文以一个面向多个并行项目的中大型产品研发团队为例,拆解从冲突发现到方案落地的流程。案例中的人数、工期和改善幅度均为情景模拟,用于展示计算方法,不代表任何企业的统计结果。
一、先讲核心结论:人力资源计划的重点不是“分人”,而是建立可重复的决策规则
1. 资源冲突要按能力、时间和优先级三层识别
“缺两名工程师”不是足够准确的资源描述。项目经理需要进一步确认:缺的是哪类能力、在哪个时间窗口缺、缺口会阻塞哪项交付。例如,某项目需要一名熟悉数据迁移的后端工程师连续投入五个工作日,而资源池里只有一名工程师具备该经验;即使团队还有三名后端工程师,也不意味着冲突已经解决。
因此,我会把资源需求拆成三个维度。能力说明“谁能做”,时间说明“何时能做”,优先级说明“为什么这项工作先做”。三项同时明确,冲突才可比较。否则,团队表面上是在争人,实际上可能是在争技能、争时间窗口,或者争决策权。
尤其要把“人数”改写为“能力人天”。一名工程师在一周内不可能同时为三个项目各投入五天。把工作量按角色和周次展开后,项目经理才能看出短缺到底出现在总量、专业能力,还是关键时间窗口。
2. 先保护关键路径,再优化整体负荷
当关键路径上的工作被延迟,项目总工期可能随之延长;而非关键路径上的任务,通常存在调整顺序或缓冲的空间。我的排序原则是先确认依赖关系和可延迟范围,再比较业务价值、风险和投入,不以“谁先提出申请”或“谁的项目经理声音更大”作为分配规则。
这并不意味着关键路径上的任务永远优先。如果这项任务的交付价值低、延期影响可控,而另一项任务关系到合规、安全或重要客户承诺,管理层可以改变优先级。但这个变化必须留下决策记录,并同步更新排期,否则团队会同时接到彼此矛盾的指令。
3. 人力计划必须同时包含方案、责任人和复核点
计划表里只有“某人负责某任务”,仍不足以支撑执行。至少还应说明投入比例、起止日期、能力要求、依赖项、替代人员、冲突处理责任人和复核日期。对于暂时无法确认的资源,应该标为“待决策”或“条件性承诺”,而不是用一个看似确定的姓名掩盖风险。
我更愿意接受一份标明不确定性的计划,也不愿意接受一份精确到每天、但没有经过资源负责人确认的计划。前者可以触发管理决策;后者往往把风险推迟到冲刺开始后才暴露。
| 计划要素 | 需要回答的问题 | 缺失时的典型后果 |
|---|---|---|
| 能力 | 需要什么经验、技能或授权? | 有空闲人员却无法独立完成关键任务 |
| 时间 | 从哪天到哪天,需要投入多少比例? | 两个项目把同一时间段重复预订 |
| 优先级 | 冲突时按什么业务规则取舍? | 由职位、嗓门或临时承诺决定分配 |
| 责任 | 谁确认资源,谁批准变更? | 项目经理、职能负责人和团队各自理解不同 |
| 复核 | 何时检查计划是否仍然成立? | 人员变动后,排期继续沿用旧假设 |
二、背景和真实场景:冲突往往不是“人不够”,而是计划颗粒度不一致
1. 一个多项目并行团队的典型场景
为了说明流程,我使用一个情景模拟案例:某企业产品研发部门有六个并行项目,涉及产品、后端、前端、测试和数据工程等角色。团队按月度规划项目目标,但部分任务按周排期,另一些任务只在项目启动会上粗略估算总人天。结果是项目组合层面看似有足够人力,落到具体周次时,熟悉核心系统的后端工程师和测试负责人却被重复安排。
模拟团队有八名后端工程师,但其中三人掌握历史数据迁移经验,两人近期承担线上稳定性工作。表面上的“八人可用”,换成能力和时间视角后,可用于新项目的迁移能力只有一到两个人。项目经理若只按岗位总人数分配,很容易把缺口误判成“人效低”或“执行慢”。
冲突通常在项目启动后一至两周才集中暴露。原因不一定是团队突然变忙,而是不同项目使用了不同口径:有的把人员填为全职,有的把人力写成每周两天,有的只写角色、不写姓名,还有的把“已申请”当成“已确认”。这四种状态混在一起,管理者看到的是一张完整表格,执行者看到的却是四套不兼容的承诺。
2. 为什么月度计划不能直接代替周度承诺
月度计划适合讨论容量和优先级,但它不能自动证明某个具体人员在某周可投入。假设一个工程师本月可用于项目工作的时间为十六个工作日,月度层面看起来能覆盖两个项目各八天;但如果两个项目都要求在第二周完成联调,这个分配在时间上仍然不可行。
我会把月度计划视为“容量边界”,把周度计划视为“可执行承诺”。月度层面确定哪些项目进入资源池、哪些能力存在短缺;周度层面再验证具体人员、具体时间和任务依赖。对于变化频繁的团队,可在周度检查之外设置短周期滚动窗口,不必把每个人的全部工作都精确排到数月以后。
3. 多项目组织的结构性难点
在百人以上组织中,项目资源往往跨越多个部门,项目经理通常没有对所有成员的直接管理权。项目经理能够提出需求,却未必有权改变职能团队的工作安排;职能负责人掌握专业人员,却可能看不到项目之间的业务影响。这种权责分离会放大信息延迟,让冲突在多个会议里来回传递。
这类组织的关键问题不只是管理工具,而是资源承诺的治理方式。使用项目管理平台(如 PingCode)可以把工作项、责任人、时间安排和变更记录放在共同视图中,便于发现重复安排、汇总需求和追踪决策;但工具不能替代优先级规则,也不能自动判断哪项业务承诺应该让步。上线前先统一字段和确认流程,比先搭建复杂仪表盘更重要。

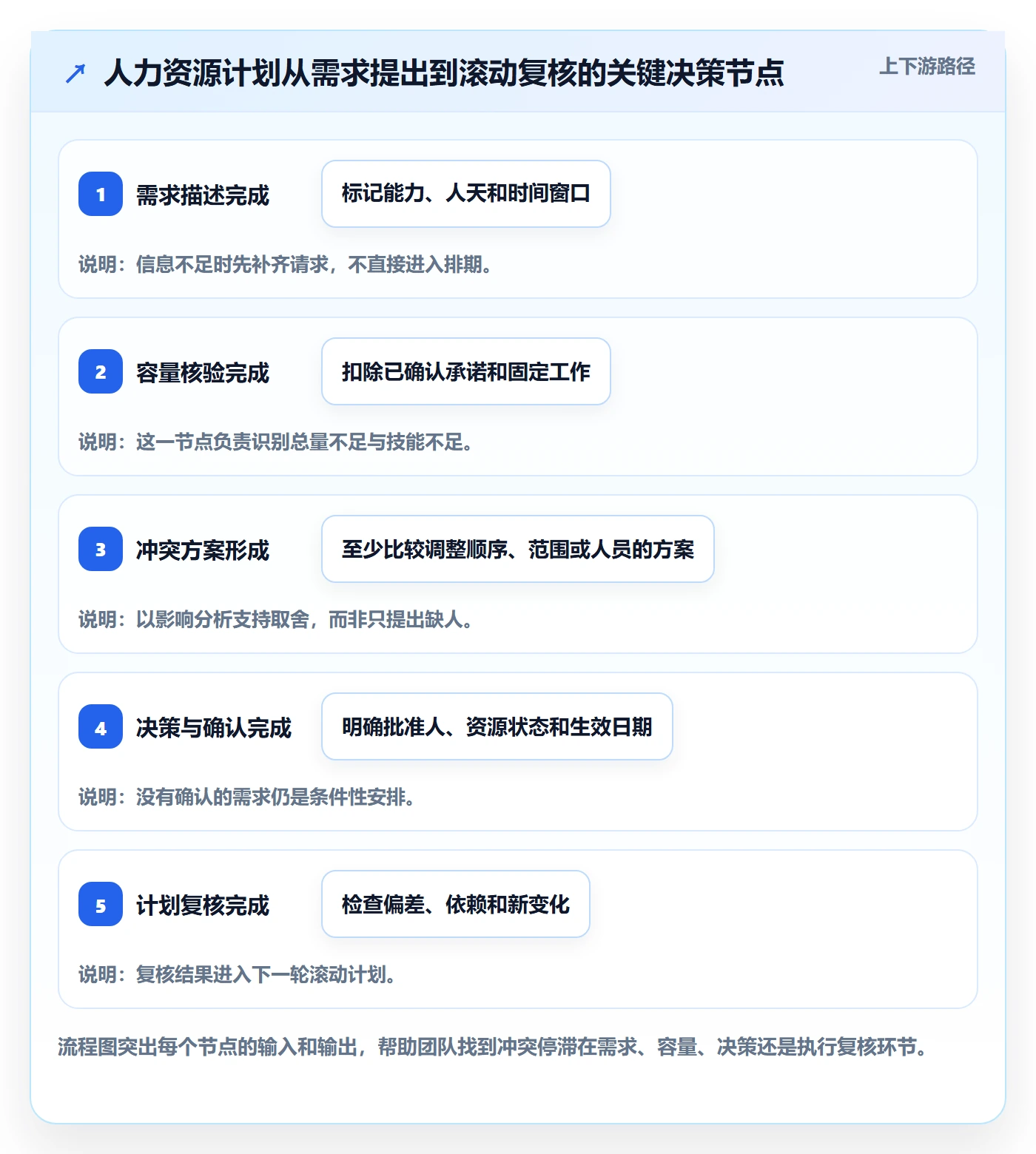

下图是情景模拟中,冲突从“总量看起来充足”到“按能力和时间展开后出现缺口”的过程示意。它不是行业基准,目的是提醒项目经理:总人数与可用能力之间可能存在明显差异。

三、常见误区:看起来像在提高效率,实际是在推迟冲突暴露
1. 把人员填进计划,就当作资源已经确认
项目经理在计划表中填入姓名,最多只能说明提出了需求。除非资源本人和相应负责人都确认了时间窗口、投入比例和优先级,否则这项安排仍属于待确认状态。常见问题是:项目经理把“已申请”理解为“已批准”,职能经理则把它理解为“有空时尽量支持”。双方都认为已经沟通过,项目启动时才发现承诺的含义完全不同。
我建议为每项资源安排设置明确状态,例如“草案、待资源负责人确认、已确认、受阻、释放”。状态的价值不在于颜色好看,而在于管理者能区分需求和承诺。未经确认的资源不能用于对外承诺确定日期。
2. 把超负荷当作短期加班问题
多个项目都把同一个人安排到百分之百以上,不会因为把计划写得更细就消失。持续加班还会降低估算可靠性,增加返工和交接成本。短期加班可以应对突发事件,但不能成为解决长期资源缺口的默认选项。
资源负荷也不能只按“每人每天八小时”计算。会议、支持、评审、请假和临时任务会占用可用时间。团队如果不区分计划容量和实际投入,就容易把所有偏差都归咎于个人执行效率。更有用的做法是按角色或团队统计一段时间内的计划投入、实际投入和非项目工作量,找出容量假设是否失真。
3. 只比较人天,不比较技能稀缺性与交接成本
两个任务各需要五人天,不代表它们可以由同一个人互换完成。领域经验、系统权限、技术栈和质量责任都会影响替换成本。新成员接手一个任务时,除了实现工作,还需要理解背景、环境和决策记录。若把这段时间忽略,纸面上省下的人天可能转化为实际延期。
替代人员计划不应只写“可以找其他人”。我会要求写清替代者需要掌握什么、最短交接时间是多少、替代后哪些质量风险会上升,以及由谁进行复核。若交接成本高于等待资源的成本,替换并不一定是最佳方案。
4. 把工具里的负责人字段当作真实容量模型
项目管理平台可以集中显示工作项和责任归属,但一个负责人字段通常不能完整表达多人协作、阶段性投入、请假、跨团队支持和技能限制。若组织把负责人字段直接当成资源计划,平台里的“有负责人”就会被误读成“有容量”。
我会把工具当作计划的记录和协作界面,而不是决策替身。资源模型至少需要区分任务责任人、实际参与者、投入比例、时间范围和确认状态。工具里若没有这些字段,可以先从导出表或轻量台账开始,不必为了追求自动化而强行复制一套复杂流程。
5. 用平均利用率掩盖关键岗位的局部拥堵
一个部门整体利用率只有百分之七十,不代表没有冲突。平均数可能掩盖少数关键技能人员已经满负荷,而其他岗位仍有余量。反过来,利用率很高也不一定说明团队效率好,可能意味着缓冲不足,任何变更都会引发连锁延期。
因此,我会同时看团队总容量、关键技能容量和关键时间窗口。人力计划应识别“局部瓶颈”,而不只是计算部门平均负荷。尤其要关注那些只有一两名成员掌握、且交付依赖较强的技能。
四、专业判断逻辑:把资源冲突转化为能比较、能决策、能复盘的问题
1. 先统一资源需求的最小描述单元
我建议将每项需求描述为“能力+工作量+时间窗口+优先级+依赖”。例如:“需要具备数据迁移经验的后端工程师,投入约五人天,安排在第六周,任务影响上线前数据验证,依赖测试环境在周二前就绪。”这个描述比“需要一名后端”更容易被评估,也更容易找到替代方案。
工作量可用人天估算,但应标注置信程度。早期探索任务可能只有区间估计,例如三至五人天;执行期任务可收窄到较明确的范围。把不确定性写出来,比为了表格整齐而写一个精确数字更诚实,也更有利于管理缓冲。
2. 先确认可用容量,再接受项目需求
项目启动时,项目经理往往先估算范围,再根据估算结果去“要人”。更稳妥的做法是同步查看当前容量和在途承诺。容量不是编制人数,而是扣除固定运营任务、已确认项目工作、休假和必要缓冲后的可安排时间。
团队可以根据自身历史数据设置容量假设。例如,先用最近六至八周的计划与实际投入记录,估算不同角色的可投入比例,再按月滚动调整。这个比例不是普遍标准,不应直接照搬其他组织。研发支持负担、会议密度、产品阶段和团队成熟度都会改变实际容量。
3. 建立有边界的优先级决策规则
我不建议把所有资源冲突都交给项目经理自行拍板。项目经理需要提供影响分析,业务负责人或项目组合决策人则需要处理跨项目取舍。可以先设定几个判断维度,再明确哪类情况由谁决策。
- 合规与安全:若延迟可能造成合规风险、数据风险或安全隐患,应先评估风险暴露时间,而不是只比较项目收益。
- 外部承诺:确认合同、客户窗口和正式发布承诺是否可变更,避免把内部计划日期误当成不可调整的外部期限。
- 关键路径影响:估算资源缺口是否会推迟项目终点,还是只影响可缓冲的局部任务。
- 业务价值与时效性:评估收益大小、收益窗口和错过窗口的成本,不把“战略项目”当成无需论证的优先级标签。
- 替代成本:比较调整范围、改变顺序、使用外部支持、培训替代者和推迟交付的综合成本。
优先级规则的目的不是让所有决定都变成公式,而是让讨论从“哪个项目更重要”转向“这次取舍牺牲什么、换来什么”。管理者仍需要判断,但判断应基于同一组信息。
4. 区分资源冲突的四种处理路径
| 处理路径 | 适用条件 | 主要代价 | 必须同步更新 |
|---|---|---|---|
| 调整顺序 | 任务依赖允许、延后不会触发更大损失 | 局部等待,可能增加在制品 | 里程碑、依赖关系、受影响团队 |
| 调整范围 | 可拆分交付,部分功能可延后 | 短期交付内容减少,后续仍需补做 | 验收标准、产品说明、对外承诺 |
| 替换或培养人员 | 技能可迁移,交接时间可接受 | 培训、复核和质量风险 | 交接计划、权限、质量责任人 |
| 增加外部或临时容量 | 需求有明确边界,外部人员能快速上手 | 沟通、采购、信息安全和管理成本 | 准入、任务拆分、交付检查点 |
这些路径不是互斥的。一个项目可以先调整任务顺序,同时让替代人员完成低风险模块,把稀缺专家留给关键决策。但组合方案必须说明接口和验收责任,否则“多找几个人帮忙”可能只是增加协调成本。
5. 资源计划要有冻结窗口,也要有变更机制
如果排期每天都可以无记录地调整,团队无法形成稳定预期;如果排期一旦确认就完全不能改,计划又会失去适应变化的能力。我的做法是区分近期承诺和远期预测:近期安排变更需要说明原因、影响和批准人;远期资源需求则保持滚动更新,不假装具有同等确定性。
例如,未来一至两周的任务可以作为相对稳定的执行窗口;更远的需求只用于容量预估和优先级讨论。具体窗口长度要结合团队交付节奏调整,不应把一个固定数字当作通用规则。
6. 让每次冲突都有决策记录
决策记录不必冗长,但至少应包括冲突资源、受影响项目、备选方案、最终选择、批准人、影响日期和复核点。一个月后发生延期时,团队才有机会区分:是当初判断失误、需求变化,还是执行偏差。
如果组织使用项目管理平台,可把决策记录关联到相关工作项、迭代或里程碑,避免资源决定只留在聊天记录里。工具要帮助团队回溯“为什么这么排”,而不只是展示“现在排成什么样”。
五、流程优化案例:从重复预订到可确认的人力承诺
1. 案例边界与初始状态
以下案例为情景模拟,不是某家企业的真实业绩数据。设定对象是一支约一百二十人的产品研发组织,六个项目同时推进,其中三个项目在相近时间需要后端工程师和测试负责人。原有流程以项目启动会收集人力需求,项目经理分别维护表格,职能负责人通过邮件和会议协调。
初始状态有三个可观察问题。第一,同一名工程师在两个项目的同一周都被排为百分之百投入。第二,项目表格中的人员状态不统一,“意向支持”和“已确认”容易混淆。第三,冲突发生后,需要重新召集多个项目负责人讨论,但讨论前缺少统一的延期影响和替代方案信息。
在情景模拟中,我们抽取四周排期作为基线:被列入计划的关键技能人员中,约百分之二十二存在同期重复承诺;资源冲突从提出到形成明确决定,平均需要四个工作日;每月用于人工汇总和核对的时间约为二十四小时。这些数值是案例演算输入,不应被理解为行业平均或公开调查结果。
2. 第一步:把项目需求改成可比较的资源请求
流程优化首先不是换软件,而是规范需求。每个项目经理在启动评审前提交资源请求,填写能力、预计人天、需要的周次、任务依赖、优先级理由和可替代方案。需求未写清时间窗口时,资源负责人不能直接承诺;没有业务影响说明时,项目组合层面也不宜只凭项目名称判断先后。
请求分为两类:确定性需求和探索性需求。确定性需求适合进入具体排期;探索性需求先获得有限容量,用于技术验证或范围澄清,完成后再提交下一阶段资源申请。这样可以避免项目早期把整段能力全部预订,却还没有足够证据证明工作量。
3. 第二步:建立角色与能力容量视图
团队按周汇总各角色的可用容量,并额外标记稀缺技能。容量视图不要求一开始做到个人分钟级排班,先以团队和周为单位识别明显冲突,再对关键岗位细化到具体人员。这样可以控制维护成本,同时避免用过粗的部门平均数掩盖瓶颈。
在项目管理平台(如 PingCode)中,可结合团队实际配置工作项负责人、时间区间、估算、项目归属和状态等信息,并通过视图或报表辅助核查。具体能力与配置方式需以组织当前使用版本和流程为准。我的建议是先小范围验证字段能否支持实际决策,再决定是否扩大使用,而不是先建立一套没人维护的复杂资源模型。

下图展示情景模拟中的流程指标变化。数据只用于说明优化方向:减少重复承诺并不等于增加人数,而是让需求经过确认、冲突处理和排期复核后再进入执行计划。

4. 第三步:设立短会处理冲突,不让例会承担全部协调工作
对影响近期里程碑的冲突,安排固定节奏的短会,由项目经理、职能负责人和必要的业务决策人参加。会前由冲突提出方提交影响分析;会上只讨论需要拍板的分歧,不重新讲完整项目背景。若冲突不影响近期计划,则进入滚动容量评审,不占用紧急决策会议。
会议需要形成明确结果:继续原方案、调整顺序、缩减范围、换人或升级决策。不能以“再看看”“双方继续协调”作为最终结论。若无法当场决定,应明确谁在什么时间前补充什么信息,由谁作最终判断。
5. 第四步:将取舍写回项目计划
冲突决定完成后,项目经理要同步修改任务日期、依赖关系、验收范围和对外里程碑。资源被释放的项目也应确认人员何时可以重新投入;资源被借调的项目要明确交接和返回条件。若只在会议纪要里写“某工程师下周支持项目甲”,却没有更新其他项目的计划,重复承诺仍然存在。
对于跨部门工作,建议把决定通知直接关联到受影响的任务,而不是只发给几个经理。这样,实际执行者可以看到变化的上下文,避免依靠二手转述理解任务优先级。
6. 第五步:用小规模试点检验流程是否有效
流程实施初期,不要同时要求所有团队精确填写所有资源字段。先选择一个项目组合或一个职能团队进行四至六周试点,观察三类问题:需求填写是否太费时、资源状态是否能被一致理解、冲突决策是否真的更快。若字段多到无法持续维护,就删掉对决策没有贡献的字段。
试点复盘时,不只看计划是否按期,更要追踪计划偏差从哪里产生:需求是否临时改变、可用容量估错、技能替代失败、审批延迟,还是依赖条件没有按时满足。只有把偏差分因,组织才能决定下一轮是改善估算、调整规则,还是增加某项能力储备。
7. 案例中的指标应如何解读
冲突决策时间下降,不一定意味着项目交付速度同比提升。流程变化首先改善的是发现和决策的及时性,最终交付结果还受需求稳定性、技术风险、外部依赖和质量门槛影响。若团队只追求决策速度,可能快速做出错误取舍。
重复承诺率也需要明确分母。例如,按“关键岗位人员数”计算和按“排期条目数”计算,会得到不同结果。比较前后数据时,应保持统计周期、岗位范围、重复定义和状态口径一致,并记录样本规模。没有统一口径的百分比看起来精确,实际上无法说明改善幅度。
六、落地流程:项目经理可以按这套顺序开展人力资源计划
1. 盘点项目组合,而不是只盘点自己的项目
项目经理先列出当前在途项目、关键里程碑、主要依赖和已作出的外部承诺。若只了解自己的项目,就无法判断某位成员为什么已经被占用,也无法提出有现实依据的调度方案。
- 确认项目是否处于探索、开发、验证、发布或运维阶段。
- 标记关键路径任务、固定窗口和不可随意移动的外部约束。
- 识别跨项目共用的角色、技能和关键人员。
- 区分正式承诺、候选需求和尚未批准的工作。
2. 把范围拆成可估算的工作包
对于尚未拆解的高层级任务,不要直接分配具体人员。先拆出工作包和交付物,估算工作量区间,标记前置条件和技能要求。任务太大时,资源估算会把不确定性隐藏在一个总数里,后续一旦延期也难以定位原因。
拆分不等于把工作切成许多微小任务。拆分的目的,是让团队能判断谁做、何时做、完成后如何验收。若任务之间高度耦合,过度拆分反而会增加协调成本,应保留足够完整的工作单元。
3. 按角色、能力和时间计算需求
项目经理可以先用简单表格记录每个工作包所需的角色、人天和时间区间,再对稀缺能力单独标记。不要一开始就假设任务可以完全并行;需考虑评审、集成、环境和决策依赖。多人同时投入也不一定缩短工期,沟通成本可能抵消新增容量。
对不确定性高的任务,使用范围估计并标注置信程度。对于高风险工作,可先安排短周期验证,再根据结果更新总需求。这样比在项目启动时一次性预订大量资源更灵活。
4. 扣除非项目承诺后,确认真实容量
每个团队需要识别固定运维、客户支持、会议、培训、休假和突发工作。容量计算可以先用团队历史记录建立初始假设,再逐步校准。不要把理论工作日直接当成可交付人天,也不要为了让计划通过而压低非项目工作的估算。
若组织暂时没有可靠的实际投入数据,可以先做四周轻量记录,按周统计计划投入、实际项目投入和非项目工作。记录目的不是考核个人速度,而是验证容量假设。若记录工具引发过多填报负担,应缩小字段范围,优先保留能帮助决策的信息。
5. 识别冲突并生成备选方案
当需求总量超过可用容量,或者关键技能在同一时段被重复安排,就进入冲突处理。项目经理应至少准备两个可比较方案:例如调整任务顺序与推迟里程碑,或缩减首期范围与增加临时支持。每个方案都要说明成本、风险、影响对象和需要的决策权限。
“需要更多人”不是备选方案,而是一个待评估的请求。项目经理要进一步说明新增人员何时可上手、谁负责交接、增加多少协调工作,以及是否存在采购或权限限制。
6. 获得明确承诺后,再基于资源发布执行计划
资源负责人确认之前,项目计划应保留条件状态。确认之后,项目经理再向团队发布执行安排,并同步任务负责人、时间窗口、交付标准和冲突升级渠道。外部承诺日期应基于已确认容量,不应将尚未批复的人员需求当成确定输入。
确认不代表永不变更。若出现生产事故、人员离职或业务优先级调整,团队需要按既定变更机制重新评估。记录变更原因和影响,可以避免团队把合理调整误解为无序变更。
7. 定期复核计划,而不是只在启动和延期时检查
计划复核可以按团队迭代节奏进行,也可以在关键节点前增加专项检查。复核重点不是逐项追问每个人做了什么,而是确认:需求是否改变、容量假设是否仍成立、关键依赖是否就绪、风险是否超过缓冲、原优先级是否发生变化。
如果计划偏差反复出现在同一角色或相同阶段,问题可能不是某个项目经理估算失误,而是组织容量分配方式存在结构性不足。此时应调整能力储备、工作入口或项目组合节奏,而不是单纯要求团队更努力。

七、不同情况下的行动建议:按冲突类型选择处理方式
1. 总容量不足:先做项目组合取舍
当多个项目所需人天整体超过团队容量,优先级排序不能只在单个项目内部完成。项目经理应汇总不同项目的价值、风险、外部承诺和延期影响,交由有权限的项目组合负责人决策。若管理层决定所有项目都不延期,就必须明确额外容量从哪里来,以及成本和风险由谁承担。
总容量缺口通常有三种处理方式:降低同时进行的项目数量、延后部分范围,或引入额外容量。降低在制项目数可能使部分项目等待,但往往能减少团队切换和协调负担;增加人员则适合工作可拆分、交接成本可控的任务。两种方式都不应只凭直觉选择。
2. 总人数够、关键技能不足:优先处理能力瓶颈
如果缺口集中在少数技能岗位,单纯增加通用人员可能没有帮助。可以比较内部培训、结对交付、外部专家支持和任务边界调整。短期内,先让稀缺专家承担方案评审、风险判断和关键接口工作,其他成员承接可标准化部分,可能比让专家包揽所有实施任务更有效。
能力培养需要计划时间,不能被当作立即可用的替代。若人员从零开始学习,新项目必须预留熟悉业务、获得权限和接受评审的时间;对高风险模块,还应安排有经验的人员承担最终质量责任。
3. 关键窗口冲突:把窗口价值和可移动性分开比较
若两个任务都必须在同一周完成,先查清这个窗口为何不可移动。是客户验收日、法规要求、市场活动,还是内部习惯性日期?若只是内部目标日期,可能可以调整顺序;若是外部固定窗口,则需要评估任务能否提前、拆分或采用临时替代方案。
不要只比较两个日期的先后,还要比较错过窗口的后果。一个任务延后两天可能影响整个发布,另一个任务延后一周可能没有显著损失。窗口约束需要结合依赖和业务影响解释,而不是把计划表中的日期当作天然不可改变。
4. 人员临时离岗:先保交付连续性,再讨论责任归属
人员突然离岗时,优先盘点其负责的未完成工作、关键知识、访问权限和未记录决策。安排替代者前,明确哪些任务可以继续、哪些必须等待交接,哪些可以暂时停止。团队不应在信息不全的情况下把整份工作平均分给其他成员。
长期而言,关键岗位需要降低单点依赖。可以通过代码评审、文档化、轮岗和结对减少知识集中,但这些活动也会占用产能,应纳入计划。不能一边要求团队降低单点风险,一边把所有可用容量都排满。
5. 需求经常变动:将探索容量和交付容量分开管理
当项目需求变化频繁,精确到数月后的个人排期会很快失效。可将近期执行安排与远期需求预测分开:近期任务确认到人和时间,远期部分按角色能力估算,并设置重新评估节点。探索活动先获得有限资源,验证后再进入稳定交付计划。
这不是降低计划质量,而是让计划精度匹配信息成熟度。信息越不确定,计划越应表达区间和条件;信息越成熟,才越适合形成具体承诺。
6. 跨部门协作困难:先明确决策权与升级路径
如果项目经理无法直接协调职能团队,流程需要明确谁可以确认资源、谁能调整优先级、谁负责解决跨部门争议。没有决策权的会议越多,协调成本越高。建议在项目启动时就约定冲突升级的时间要求和决策责任人,而不是等到里程碑受影响才临时找人。
升级并不等于把问题推给上级。项目经理应提供清晰的选项和影响:选择方案甲会延期哪些交付、方案乙会增加什么成本、方案丙会扩大哪些风险。决策者才有条件基于组织目标做出明确取舍。
7. 工具和流程刚起步:先用轻量模板,再逐步自动化
小团队可以先用统一表格或项目管理平台中的基础字段运行流程,重点是确保所有项目使用相同的资源状态和确认口径。待团队明确哪些视图、提醒和汇总真正有用之后,再考虑自动化重复核对和风险提示。
对于使用 PingCode 的中大型组织,适合先围绕项目需求、工作项、责任归属和状态流转建立统一视图,再验证是否能支持资源冲突识别和决策追踪。不要把工具价值简化为“自动排人”。跨项目优先级判断、能力匹配和业务取舍仍需要组织中的责任人承担。
八、不同情况下的取舍:没有一种方案能同时满足速度、成本与稳定性
1. 调整优先级与增加人手的取舍
调整优先级的现金成本通常较低,但会让部分项目等待,可能损失业务窗口或影响客户承诺。增加人手可以保留更多项目并行,但新成员上手、管理和沟通需要时间,短期内未必提高有效产能。若工作高度耦合,增加人手还可能增加协调负担。
选择时应比较“延期损失”与“新增容量的总成本”,而不是只比较人力预算和计划日期。若待新增人员无法在关键窗口前完成交接,招聘或外包可能无法解决眼前的冲突。
2. 关键专家集中投入与多人分摊的取舍
让关键专家集中投入,通常能缩短关键判断和高风险工作的等待时间,但会形成单点依赖,也可能挤压其他职责。多人分摊有利于培养团队能力,却可能增加交接和评审成本。对有复杂上下文的任务,我倾向于让专家负责关键决策和质量门槛,让其他成员承担边界清晰的实施任务。
如果选择集中投入,应明确专家退出条件和知识交接安排;如果选择多人分摊,应明确接口和最终责任人。否则,团队可能既失去专家的完整投入,也没有获得足够的能力扩散。
3. 提前锁定资源与保留弹性的取舍
提前锁定资源有助于保障重要里程碑,但若需求尚未成熟,过早占用人员可能阻塞其他项目。保留弹性可以应对变化,却可能导致关键能力在需要时不可用。更合理的方式是按确定程度分层:近期关键任务明确承诺,远期需求保留范围和条件,稀缺能力则进行有限的容量预留。
预留容量不是闲置,也不是随意占位。应说明预留原因、截止日期和释放规则。若项目在约定节点前无法证明需求成立,资源就应回到公共容量中。
4. 详细排期与低维护成本的取舍
个人级、日级排期可以更早暴露局部冲突,但维护成本高,且容易因为频繁变化而过时。团队级、周级视图更轻量,却可能漏掉关键人员的同时承诺。可以采用分层管理:一般工作按团队和周查看,稀缺角色和关键路径任务再细化到个人。
判断细化程度的标准不是“能不能填得更细”,而是“多一层信息是否会改变决策”。如果精确到小时也不会改变资源选择,就不值得增加维护负担。
5. 内部培养与外部采购的取舍
内部培养能够沉淀组织能力,长期更有利于降低技能瓶颈,但需要时间,且培训期间会降低部分成员的即时产出。外部支持适合技能需求短期集中、边界明确、准入条件可满足的工作,但会带来沟通、安全、采购和知识留存成本。
如果任务涉及核心系统、长期维护或高敏感数据,外部人员的权限范围、审查机制和后续交接必须事先设计。若只比较报价,不计算管理和交接成本,方案可能显得便宜,却把更高风险留给内部团队。
九、指标与复盘:用数据判断流程是否改善,而不是用数字装饰计划
1. 先定义指标口径,再讨论目标值
资源冲突管理常用指标包括重复承诺率、冲突识别提前量、决策周期、计划变更频率、资源核对耗时和关键任务延期率。每个指标都要说明统计范围、分母、采集周期和责任人。相同名称的指标如果口径不同,不能直接比较。
例如,“冲突识别提前量”可以定义为从发现资源冲突到受影响任务开始日期的工作日数;“决策周期”可以定义为从完整请求提交到决策正式记录的工作日数。定义明确后,团队才知道要改善的是发现太晚,还是决策太慢。
2. 关注过程与结果之间的因果链
重复承诺减少,不一定意味着交付按期率提高;交付按期率提高,也可能是因为团队增加了加班,而不是流程变好。因此,复盘需要结合过程指标和结果指标:冲突何时发现、决策用了多久、变更是否及时同步、延期由什么原因造成、加班是否增加。
更有解释力的复盘会把每次延期归类为资源不足、需求变化、技术不确定性、外部依赖、决策延迟或估算偏差,再观察哪些原因具有重复性。这样才能避免用一个总体完成率掩盖不同问题。
3. 设定试点基线,不把模拟数据当成承诺
组织可以选取一个稳定的试点范围,先连续记录四至六周,建立自己的基线。基线不是考核目标,而是描述现状。试点阶段的改善幅度受项目组合、团队结构和季节性工作影响,不应直接外推到其他部门。
如果试点规模较小,单个项目延期就可能显著改变比率。此时应同时报告样本数和原始事件数量,例如“在十二项关键工作中,有三项发生重复承诺”,不要只写一个百分比。对管理决策而言,透明呈现样本边界比追求看上去漂亮的数字更重要。

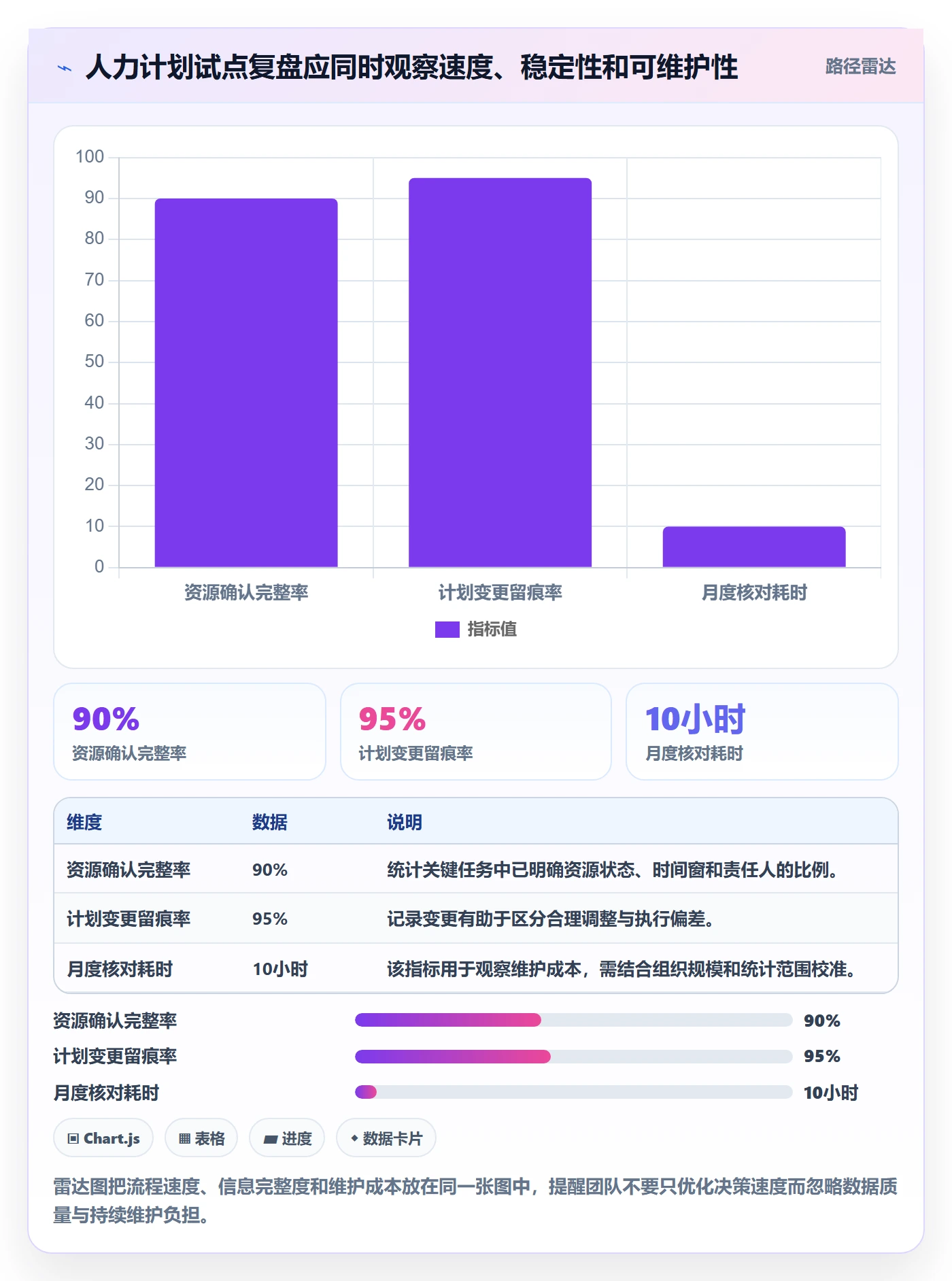

下图提供一组建议的复盘框架,目标值需由试点团队根据基线设定,不是行业标准。它的重点是把“结果是否变好”与“过程是否可控”分别观察。

4. 复盘结论要对应行动,而不只是解释过去
复盘最终应回答:哪个容量假设需要调整、哪类技能存在结构性短缺、哪个决策节点拖延、哪些工作可以拆分或提前验证、哪些字段值得保留。若复盘只形成“加强沟通”“提高意识”这类结论,下一个周期大概率还会重复同样的冲突。
行动项需要有负责人、完成时间和验证方式。例如,“在下个周期前建立数据迁移能力备份”还不够具体;可以进一步明确由谁制定培养任务、安排多少结对时间、通过什么实际工作验证替代能力。资源计划的改进本身也需要资源。
十、下一步怎么做:从一个高频冲突开始,而不是一次重建全部流程
1. 选一个能看见问题的试点范围
选择多个项目共享同一类稀缺资源的团队,或近期反复发生延期的项目组合。范围太小,可能观察不到跨项目冲突;范围太大,则难以区分流程问题和其他变化。试点前先确认相关项目经理、职能负责人和决策人都愿意提供必要信息。
2. 用一张表先跑通最小闭环
表格至少记录项目、任务、能力、估算人天、时间窗口、优先级理由、依赖、资源状态、批准人和复核日期。先让团队用这张表完成需求提交、容量核对、冲突讨论和计划更新。若组织已有项目管理平台,就评估能否用现有字段和视图承载这些信息,避免重复维护两套数据。
3. 选取少量指标持续观察
第一轮试点不需要十几个指标。可以先观察重复承诺率、冲突决策周期、资源确认完整率和人工核对耗时,并同时记录延期原因。每个指标都要有一致的计算口径,不能在看到结果后再修改定义。
4. 试点结束后,决定标准化、调整还是停止
如果信息完整度提升、冲突更早发现且维护成本可接受,就把有效字段和会议节奏标准化。如果流程改善了冲突识别,却显著增加项目经理填报负担,就简化输入或改为只对关键岗位细化。如果仍然无法决策,问题可能在于优先级权限不清,而不是表格设计不够复杂。
十一、结语:真正可执行的人力计划,敢于把取舍写在明处
资源冲突并不一定是项目经理计划做得差,也不一定代表团队人手不足。它往往暴露的是能力、时间、承诺和决策权之间没有统一口径。只增加表格、增加会议或让员工加班,可能让冲突暂时不那么显眼,却无法让组织更有把握地交付。
我认为,人力资源计划最重要的变化,是从“谁填了谁的名字”转向“组织是否确认了这项工作在这个时间由具备相应能力的人完成”。这需要明确需求、验证容量、比较方案、确认决策、同步计划并持续复核。流程不必一开始就复杂,但每一次取舍都应看得见、说得清、查得到。
下一步可以从最近一次资源冲突开始:还原需求是何时提出的、资源何时被确认、冲突何时被发现、谁做了决定、计划有没有同步更新。若团队无法回答其中任意两项,就先补齐这一段流程,再考虑扩展工具或建立更完整的容量模型。成熟的人力计划不是承诺所有项目都按原计划完成,而是让组织在变化发生时,能够更早、更透明地决定什么先做、什么调整,以及由谁承担影响。
常见问题解答(FAQ)
1. 资源冲突落地方案中,项目经理应先解决“谁优先”还是先解决“谁有空”?
我以前遇到过研发、测试和产品同时被三个项目抢人的情况,大家都拿着业务负责人发来的紧急消息要求插队。项目经理如果只统计每个人还有多少工时,很快就会陷入反复协调,我想知道资源冲突到底应该从哪个判断入口开始。
建议先判断事项优先级,再判断人员可用性,不能把“谁有空”当成资源分配的第一原则。我的做法是先建立一张资源冲突判定表,把客户承诺、业务影响、延期损失、依赖关系和不可替代性放在同一张表里评分。
以一次包含6个项目、23名研发与测试人员的排期为例,我将项目分成四级:P0为已签订交付日期且延期会产生合同或上线风险,P1为核心业务项目,P2为内部优化项目,P3为探索性需求。每个冲突任务再按交付影响、紧急程度、技术依赖、替代资源四项各评1至5分,综合分达到16分以上才允许触发紧急调度。
实际执行中,原本有11个“紧急”资源申请,经过评分后只保留4个,资源协调会议从每周90分钟降到35分钟。之后再计算人员可用容量:有效工时不能按月度标准工时直接计算,而要扣除会议、值班、培训、请假和环境等待时间。
我通常按每人每周40小时、有效投入率70%至80%估算,并给关键岗位预留10%至15%的缓冲。最终分配顺序是:先保障高优先级关键路径,再安排可替代岗位,最后处理低优先级工作。这个顺序的核心不是让最忙的人继续加班,而是优先保护延期成本最高的工作。
2. 如何用容量管理避免项目经理把人力资源计划做成一张静态名单?
我曾经做过一版月度人力资源计划,表里清楚写着每个项目需要几名开发和测试,但执行两周后仍然频繁缺人。后来我发现,计划记录的是“岗位数量”,却没有记录人员在不同阶段的实际投入比例,这种计划为什么容易失效,应该怎么改?
人力资源计划不能只写“开发2人、测试1人”,至少要同时记录人员、时间窗口、投入比例、工作类型和可替代性。我在一个迭代周期为两周的项目中,将容量拆成“可用容量、已承诺容量、风险预留”三部分。以一名开发每周40小时为例,扣除例会、评审、支持和休假后,可计划工时按30小时计算;
如果其中已有22小时被既有任务占用,真正可分配容量只有8小时,而不是把他当作还有18小时可以使用。下面是一组实际采用过的计算口径:人员名义工时40小时,固定事务8小时,支持与沟通4小时,休假折算2小时,风险缓冲4小时,可计划容量22小时。这个数字比直接按40小时排任务保守,但更接近真实交付能力。
更重要的是要按项目阶段动态调整投入比例:需求澄清期产品和架构人员投入较高,开发期研发投入较高,联调和发布期测试、运维投入会突然上升。我通常每周更新一次未来三周的滚动容量,而不是每月一次性锁死计划。当某人的未来两周负荷超过90%时,系统标记为高风险;
低于60%时,不会立即塞入新任务,而是先检查他是否被等待、返工或依赖阻塞。我的判断是,容量管理的价值不在于算出一个看似精确的数字,而在于提前暴露“哪一周、哪个岗位、哪条关键路径”会断供。
3. 多个项目争抢同一名专家时,项目经理如何判断是共享资源还是建立专职小组?
我曾经让一名数据库专家同时支持四个项目,表面上每个项目都分到了资源,实际上他每天在不同群聊之间切换,任何一个问题都无法及时闭环。后来我想判断,什么情况下继续共享专家是划算的,什么情况下应该把人临时组建成专职小组。
判断共享还是专职,不能只看项目数量,关键要看切换成本、关键路径依赖和问题响应时限。我通常用三个指标做决定。第一是任务耦合度:如果专家需要连续参与需求、设计、开发和联调,任务之间高度连续,频繁切换会造成上下文丢失,适合阶段性专职;如果只是每周提供一次评审或解决独立问题,则适合共享。
第二是响应时限:要求2小时内响应的生产问题,不适合把专家排在四个项目的普通支持队列里。第三是切换成本:当同一名专家每天在不同项目之间切换超过3次,或者每周用于重新了解背景的时间超过4小时,就应重新评估组织方式。
在一次跨项目资源调整中,一名专家被四个项目分别占用25%、25%、20%和20%,理论利用率90%,但实际有效产出只有约65%;调整为两个核心项目各40%、公共支持10%,并设置固定支持时段后,关键问题平均响应时间从1.8个工作日降到0.6个工作日,返工事项减少约30%。
我更建议采用“时间盒共享”而不是“随叫随到共享”:例如每周二、周四上午集中处理公共技术问题,其他时间保护核心项目的连续工作。只有当项目处于连续交付、技术依赖高度集中或延期损失明显高于协调成本时,才值得建立临时专职小组。
4. 项目资源冲突已经发生后,项目经理如何通过流程优化而不是加班解决问题?
我见过一些团队一发现资源冲突就延长工作时间,短期看似保住了节点,但两周后缺陷数量和离职情绪一起上升。我想知道,资源冲突发生后有哪些可执行的流程动作,才能避免每次都靠加班补洞?
资源冲突发生后,第一步不是要求团队加班,而是冻结新增需求、重新识别关键路径,并把所有未完成工作按“必须完成、可以降级、可以延期、可以取消”四类处理。
我在一次版本延期风险处理中,团队原计划交付28项需求,经过价值和依赖分析后保留18项核心内容,将6项改为简化版本,4项顺延到下一迭代,最终没有增加总工时,版本仍按期上线。第二步是把资源冲突从口头争议改成可追踪的变更流程。任何临时调人申请必须写明占用谁、占用多久、影响哪个原项目、释放条件是什么;
没有释放条件的借调,通常会演变成长期吞噬资源。第三步是设置资源回收点,例如每周三检查一次借调人员是否仍有必要继续投入,任务完成或阻塞超过两个工作日就重新分配。第四步是复盘冲突来源,而不只是复盘谁没有按时交付。我会区分四类原因:需求临时增加、估算偏差、关键岗位单点依赖、跨团队等待。
如果连续两个迭代都出现同一岗位冲突,就不应继续靠排期技巧解决,而要建立备份人员、知识文档或培训计划。某项目管理工具在这里的作用,是把资源申请、容量、任务依赖和变更记录放到同一处,方便形成决策证据;它不能替代优先级判断,也不能自动消除组织层面的资源争抢。
真正有效的流程是“冻结范围,重排关键路径,明确借调边界,设置回收点,复盘结构性原因”,而不是简单地把工期向后推或把工作时间向后延。
核心关键词
文章包含AI辅助创作:资源冲突落地方案:项目经理开展人力资源计划的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537662
读者评论
我们之前也把“已申请”当成了资源确认,启动后才发现负责人理解的是有空再帮忙。把确认状态分开确实有用,不过还得明确由谁更新,否则台账很快会过期。
按能力和时间窗口看缺口,比只看部门人数更接近实际。想请教的是,团队历史投入数据不完整时,前几轮容量估算怎么做,才能避免把临时经验值固化成长期标准?
关键路径优先不一定适用于所有情况,文中也提到合规和客户承诺可能改变排序。我觉得复盘时最好记录被延后的项目及影响,不然每次冲突都只看到眼前的取舍。
