资源池流程与规范:项目负责人资源管理最佳实践关键指标

资源池流程与规范:项目负责人资源管理最佳实践关键指标

项目资源池最容易暴露的问题,不是“人不够”,而是同一个人同时被三个项目当作下周可用:项目计划写着 100% 投入,部门排期也写着 100%,员工自己的工作清单却已经排到晚上。项目负责人要管理的不是一张人员名单,而是一套把需求、能力、时间、优先级和决策责任连起来的机制。本文将从资源池的运行流程、关键指标、常见误区和取舍方法入手,给出一套可落地的管理框架;文中涉及的示例数字均为情景模拟,不代表特定企业的实测结果。

一、先讲核心结论:资源池不是“谁有空谁上”

1. 资源池管理的核心是把承诺变成可验证的供需匹配

我判断一个团队的资源管理是否成熟,不先看系统里有多少员工资料,而看项目负责人能不能回答五个问题:需求是什么、需要什么能力、从什么时候开始、投入多少、发生冲突时谁做决定。若其中任何一项只能靠口头确认,资源池就还不是管理机制,只是名单或排期表。

资源池不是把所有员工集中起来等待分配,也不是一种绕过部门管理的“人才市场”。它的实质是统一资源需求口径、统一可用产能口径、公开分配规则,并在需求变化时留下可追溯的调整记录。项目负责人负责提出和维护需求,职能负责人或资源管理角色确认能力与可用性,项目组合决策者处理跨项目优先级冲突。

我建议把资源池管理的目标定义为:在有限产能下,让高优先级工作获得足够能力,同时尽早暴露无法满足的承诺。这比追求“每个人都排满”更重要。排满可能意味着没有缓冲、没有学习时间,也没有处理线上故障或突发需求的余地。

2. 先建立四条管理原则,再选工具

  • 需求先于人选:先说明交付物、能力、时间窗和投入,再讨论由谁承担。
  • 能力与可用性分开:员工具备某项能力,不等于当前可以投入该项目。
  • 计划与承诺分开:资源申请、方案评估、正式承诺要有不同状态,不能把“想要”写成“已安排”。
  • 冲突要有裁决人:项目负责人可以提出优先级,但跨部门冲突通常需要项目组合或职能管理者决策。
  • 变更要留痕:任何影响关键路径的资源增减,都应记录原因、批准人和后续影响。

这几条原则看起来基础,却能解决很多“计划表很漂亮、实际执行全靠协调”的问题。尤其在多项目组织里,管理者要避免让资源请求者自行把多个项目的投入相加后,默认为员工可以超负荷完成。

3. 不要把利用率当成唯一的成功指标

高利用率不必然代表高效率。若把员工可投入工时全部排满,任务切换、评审、沟通、培训、缺陷处理和临时支持都会被挤到计划之外。表面上利用率接近 100%,实际上可能出现延期、返工和加班上升。资源管理需要同时看承诺兑现、需求等待、关键岗位集中度和工作负荷,而不是只看排期是否填满。

对于知识工作者,我通常建议先把“可计划产能”与“名义工时”分开。名义工时是合同或考勤意义上的时间;可计划产能则需扣除固定会议、支持工作、休假、培训及其他不可用于项目交付的时间。具体扣除比例应由组织历史数据校准,不宜照搬所谓行业标准。

资源池流程与规范:项目负责人资源管理最佳实践关键指标

二、背景和真实场景:资源问题通常先表现为承诺冲突

1. 同一资源被重复承诺,常常不是员工“不配合”

在多项目组织里,资源冲突往往由三个局部正确的决定叠加而成:项目负责人为了守住里程碑,先预订关键开发人员;职能经理为了保障部门交付,也安排同一人处理内部任务;员工为了不让任何一方失望,默认接受两边工作。每个人都在解决眼前问题,最后却形成一个没人正式批准的超负荷计划。

这类问题不能简单归因为沟通不充分。沟通可以让冲突更早被发现,但无法替代优先级裁决。如果两个项目确实都重要,组织必须选择调整范围、交付时间、资源配置或风险接受方式。让员工自己在两项承诺之间“想办法”,只是把管理决策转嫁给执行者。

项目负责人在资源会议上应该明确提出选择题,而不是只报困难。例如:“若关键测试人员本周只能投入 50%,需要在推迟验收一周、减少本轮测试范围、或从其他团队借入有经验人员中选择一种。”这让讨论从“能不能帮忙”变成“组织愿意接受什么代价”。

2. 资源池的边界,要覆盖能力、时间和决策权

一份有效的资源池至少包含三类信息。第一类是供给信息:岗位、技能、熟练度、地点、可投入时间和不可用时段。第二类是需求信息:项目阶段、所需技能、投入曲线、开始与结束时间、交付物及优先级。第三类是治理信息:谁可以提出申请、谁确认可用性、谁批准跨项目调配、冲突升级到哪里。

如果只记录员工姓名和技能标签,项目负责人看不到时间冲突;如果只看工时,团队又可能忽略任务难度和技能匹配;如果有数据却没有决策责任,系统只是把冲突数字化。三个层次缺一不可。

3. 规模越大,越需要统一口径而非更多表格

在 100 人以上的组织中,资源信息常分散在项目计划、个人日历、部门表格、工单系统和聊天记录里。各团队的字段名称可能相同,计算方式却不同:一个团队把休假算进产能,另一个团队不算;一方以自然周为单位,另一方以迭代为单位;有人按百分比填投入,有人按人天填写。数字看似可以汇总,实际并不可比。

这时管理者需要先统一“一个资源需求记录”的定义,再讨论是否采购或配置项目管理工具。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,使用时重点不应是把所有表格搬进去,而是先确认需求字段、项目角色、审批边界、状态流转和数据责任人。工具适合承载流程与记录,但不能替组织决定哪个项目更重要。

4. 把资源池看成动态系统,而非静态花名册

资源供需会随项目阶段变化。需求分析阶段可能需要业务分析、架构和产品决策;开发阶段需要稳定的工程产能;上线前会集中消耗测试、运维和客户支持能力。若资源池只记录“项目需要两名开发人员”,没有说明阶段和投入曲线,组织既可能过早占用资源,也可能在真正需要时来不及补位。

我会要求项目负责人按时间窗拆分需求。例如,“后端工程师 1 人、连续 6 周、前 2 周 50%、后 4 周 80%”,比“需要一名后端工程师”更可评估。若需求不确定,也要标记为预测而非承诺,并明确下次确认时间。

资源池流程与规范:项目负责人资源管理最佳实践关键指标

三、常见误区:看起来有流程,实际没有形成控制

1. 误区一:把“申请资源”当作“资源已经到位”

很多项目计划里出现了人员姓名,团队便认为资源已经锁定。但姓名出现在计划中,可能只代表项目负责人提出了请求,并不代表职能经理确认,也不代表员工日历中存在可用时间。一个人如果同时出现在多个项目的正式排期里,问题不在于计划写得不够详细,而在于状态没有区分清楚。

我建议至少设置“草拟、待评估、已确认、执行中、调整中、已释放”六种状态。申请阶段允许项目负责人表达需要;待评估阶段确认能力和时间;已确认阶段才可纳入承诺基线。这样既能让需求提前可见,也能防止未批准的资源需求被误当成组织承诺。

2. 误区二:只按人数匹配,不看技能熟练度与关键路径

两个项目都说需要一名测试人员,不代表两项需求可以互换。一个项目可能需要自动化测试能力,另一个需要业务场景测试;一名新手和一名熟练人员,也不能在关键节点上简单按“一个人”计算。资源配置要匹配具体能力与风险,不应把人数当作唯一计量单位。

能力标签也不宜无限细分。标签太粗,会把不具备实战能力的人误判为可替代;标签太细,维护成本又会高到没人更新。我倾向于将技能定义成团队能识别的有限等级,例如“可独立交付、可在指导下完成、具备基础认知”,再用最近的任务或交付记录佐证等级。

3. 误区三:利用率越高,管理越好

如果管理者把 95% 或 100% 利用率设为普遍目标,团队通常会出现三种反作用:预留缓冲消失,突发工作挤占计划工作;为了维持数字,员工把沟通、复盘和维护工作隐藏在项目工时之外;任务切换变多,完成周期反而拉长。

我更关心计划负荷是否与组织任务特征匹配。稳定、重复、可预测的工作可以有较高计划负荷;探索性研发、客户交付和线上支持则需要更多弹性。与其设一个所有团队都必须达到的利用率,不如结合延期率、加班趋势、在制任务数量和需求波动,判断负荷是否过高。

4. 误区四:只做月度盘点,忽视滚动更新

每月更新一次资源计划,对短周期项目通常太慢。即使资源总量没有变化,需求范围、故障、验收结果和休假安排都可能改变。若项目负责人直到月底才更新,当前资源表反映的可能已经是过去,而不是未来。

建议设立轻量的滚动机制:项目团队每周核对未来四至六周的关键岗位;项目组合层每两周或每月处理跨项目冲突;发生范围变化、关键人员缺席或里程碑漂移时,立即触发专项更新。更新频率应跟随业务变化速度,而不是机械追求天天填表。

5. 误区五:把资源池当作个人排名工具

资源数据可以揭示工作负荷和技能缺口,但不适合脱离上下文评判个人绩效。某人项目投入低,可能是承担了招聘、指导新人或平台维护;某人投入高,也可能是需求估算失真、任务分配不均或团队长期缺人。若员工认为填报数据会被直接用来排名,数据质量往往会迅速下降。

数据治理应明确用途:资源计划用于判断供需、风险和优先级;绩效评估需要结合结果、职责和质量。两者可以互相参考,但不能用单一的填报比例替代管理判断。

6. 误区六:没有备份方案,却把关键岗位写成“已安排”

某个关键岗位只有一名熟练人员,项目计划上看似已满足需求,实际却隐藏着单点风险。人员休假、离职、临时被调走或同时承担线上保障,都可能让关键路径停摆。资源池需要记录的不只是“当前谁在做”,还包括可替代人员、交接时间和替补能力差距。

备份不一定意味着同时投入第二个人。对于低频、低风险工作,文档和必要交接可能已足够;对于安全、结算、核心系统上线等高影响环节,则可能需要双人复核或演练。关键是把备份成本与中断损失摆在一起判断。

资源池流程与规范:项目负责人资源管理最佳实践关键指标

四、专业判断逻辑:先算需求,再算供给,最后处理冲突

1. 需求申请要写到足以做决策

资源需求不是一句“缺人”,而是一份可以被评估的业务请求。项目负责人提交申请时,至少应说清楚交付物、所需角色或技能、开始和结束时间、投入比例、是否可拆分、延期或替代方案,以及需求的确定程度。

  • 交付物:这项资源支持什么可验收成果?
  • 能力:需要什么岗位、技能等级或领域经验?
  • 时间窗:何时开始,何时结束,关键节点在哪里?
  • 投入曲线:持续投入、阶段性投入还是短时评审?
  • 弹性:能否更换人员、推迟开始、减少范围或分阶段交付?
  • 风险:若资源未满足,会影响哪项里程碑、质量或合规要求?
  • 确定性:这是正式承诺需求、预测需求,还是待方案确定的假设?

如果项目还处于早期,投入数字不可能精确到小数点。此时要做的是标注区间和置信度,而不是假装已经准确。例如“需要 0.5 至 1 名数据工程师,预计持续三至五周,方案评审后确认”。明确不确定性,反而能让管理层决定是否预留容量。

2. 供给盘点要区分“名义供给”与“可承诺供给”

名义供给是组织里具备相应能力的人数;可承诺供给是扣除现有承诺、休假、固定职责和必要缓冲后,能够分配给新需求的能力。项目负责人如果直接拿员工总数减去当前项目人数,通常会高估供给,因为人员可能还承担支持、管理、培训或跨团队协作。

计算时可以先从个人或团队日历得到可工作时间,再扣除已确认工作和不可避免的固定占用。这个计算适合揭示供需缺口,不应被理解为个人工时审计。对于高度协作、任务难以切成连续时间块的工作,还要注意碎片化成本:零散两小时未必等价于连续两小时产能。

3. 资源匹配要先过硬约束,再做软优化

我会把匹配规则分成两层。硬约束决定“能不能做”:能力门槛、时间冲突、地点或合规要求、关键里程碑期限。软约束决定“谁更合适”:领域经验、团队熟悉度、发展目标、交接成本和其他项目的影响。

先检查硬约束,可以避免项目负责人把个人偏好当作必要条件;再比较软约束,才能在多个可行方案中选择代价较低的方案。若没有任何方案满足硬约束,正确动作是升级决策或调整范围,而不是悄悄降低质量要求。

4. 优先级不能只靠项目负责人各自打分

项目负责人对自己项目的价值和紧迫性最了解,但也最容易高估本项目相对于其他工作的优先级。因此,优先级规则要由组织共同制定,至少包含战略价值、客户或合规影响、时间敏感性、失败代价、资源稀缺程度和调整空间。

评分模型可以帮助排序,却不能取代管理判断。比如一个低成本项目得分高,但可能依赖同一位稀缺架构师;另一个项目得分略低,却有不可变更的监管期限。管理层应看到评分背后的假设,并记录最终取舍,而不是只保存一个加权总分。

5. 评估资源方案时,比较完整成本而非“谁更空”

临时抽调一个人,表面成本可能很低,实际却可能产生交接、上下文切换、当前项目延期和回补培训等隐性成本。资源方案比较应至少考虑交付收益、对原任务的影响、切换成本、质量风险和可逆性。

若任务可拆分,可以考虑短期评审、固定答疑窗口或交接包,而不是把人员整个调走;若任务高度依赖连续上下文,频繁借调反而不经济。我更倾向于先尝试改变工作边界,再改变人员归属。

6. 关键岗位要用容量预警,而不只看总人数

组织可能总体上有足够人力,但某项稀缺技能只有一人,仍然会卡住多个项目。资源池应追踪岗位层级的供需差异、单点依赖和未来窗口,而不只是统计总人数。对于稀缺能力,可以采用需求预审、轮值支持、知识沉淀、外部采购或培养替补等措施。

不同措施解决的问题不同。外部采购能缩短短期缺口,但需要交接和质量控制;内部培养长期有效,却不能假设新人立即具备关键岗位能力;减少并行项目有时比增加人员更快,因为在制工作过多会增加切换和等待。

五、具体案例与关键指标:用一个冲突窗口看清问题

1. 情景案例:三项工作同时争用同一技能

以下是情景模拟,不是某家企业的真实经营数据。某组织有三个同时推进的项目:客户交付项目 A、内部平台升级项目 B、合规改造项目 C。未来四周都需要后端工程能力,但团队中能够独立处理核心模块的人员有限。项目负责人最初都按“满投入”申请,汇总后出现明显超额。

项目 业务背景 原始申请 主要约束
项目 A 客户合同交付 2 名后端,连续 4 周 客户验收时间固定,范围仍有少量可拆分项
项目 B 内部平台升级 1.5 名后端,连续 4 周 可以分两批上线,当前版本存在运维维护成本
项目 C 合规改造 1 名后端,连续 4 周 关键控制点有明确时间要求,需保留代码审查能力

如果把申请直接相加,就是四周内需要 4.5 人的后端投入。资源盘点后发现,团队名义上有 5 名后端人员,但其中一人承担生产支持,一人还需要处理历史维护,真正可用于新项目的能力低于名单人数。关键问题不是算术,而是三个申请都没有区分必须由资深人员完成的部分与可以交给其他成员的部分。

我会先要求三个项目把任务拆成“必须由熟练人员承担”“可由中级人员在指导下完成”“可延后或缩小范围”三类。拆分后,项目 A 把一部分非核心报表功能移到下一版本;项目 B 调整发布节奏,先做高风险维护项;项目 C 保留关键控制点和审查安排。此时资源分配不再是把某个人从一个项目搬到另一个项目,而是重新组合工作与能力。

2. 资源池的关键指标:先控制需求质量与交付结果

关键指标不应过多。我建议从需求、供给、执行、结果四层选择指标。每层只留能触发管理动作的指标。如果一个数字连续数月异常,却没有对应负责人和决策动作,它就只是报表装饰。

指标 计算口径 管理问题 触发动作
需求完整率 具备角色、时间窗、投入、交付物和负责人字段的有效需求数 ÷ 全部有效需求数 项目申请是否足以评估? 缺字段的需求退回补充,不进入承诺基线
资源确认周期 从提交完整申请到确认或拒绝的工作日中位数 供需决策是否及时? 周期持续拉长时检查审批层级、容量信息和升级路径
关键技能负荷率 已确认需求工时 ÷ 该技能可承诺工时 稀缺岗位是否形成瓶颈? 超出组织设定阈值时,评估排期、替代方案和培养计划
资源变更率 基线确认后发生的人员或投入变化次数 ÷ 已确认资源安排数 计划稳定性是否不足? 变化集中在特定阶段时复核预测和需求拆分质量
关键任务按期完成率 按期完成的关键资源任务数 ÷ 到期关键资源任务数 资源配置是否支撑关键里程碑? 下滑时检查能力匹配、前置依赖及资源连续性
关键岗位单点覆盖率 有合格替补或可执行交接方案的关键岗位数 ÷ 关键岗位总数 人员缺席时是否会导致工作中断? 对高影响岗位安排知识转移或冗余保障

计算口径应先在小范围内试用,确认数据采集方式与业务含义一致。比如“资源变更率”如果把主动优化和被动救火混在一起,就无法用于定位问题;可以进一步分类记录变更原因,例如需求变化、人员缺席、优先级调整、估算偏差和紧急支持。

资源池流程与规范:项目负责人资源管理最佳实践关键指标

3. 指标要有分母、时间窗与分层口径

“有多少人忙不过来”不是可执行指标。管理者要问:忙不过来的是哪种岗位、在哪些周、因哪类工作、相对于什么可用产能。汇总数据可以发现趋势,分层数据才能帮助定位原因。按项目阶段、技能类别、部门和需求类型切分时,要避免切得过细,以免样本过小、数据被误读。

指标也要有明确的观察周期。例如月度统计可能掩盖单周峰值,季度平均可能掩盖某个发布窗口的集中需求。对关键岗位,我会同时看未来四至六周的滚动预测和过去一至三个月的实际变化。预测与实际的差距,比单独看预测数字更能体现计划质量。

4. 结果指标与预警指标要一起看

延期率、按期完成率属于结果指标,能告诉团队发生了什么,却未必能及时预警。关键技能负荷率、需求确认周期、资源变更频率和在制项目数量则更接近前置信号。只看结果,管理者往往等到里程碑失守才介入;只看预警,又可能对每次波动过度反应。

建议把指标组合成管理对话,而不是设置一个孤立红线。例如关键技能负荷连续两周超过设定阈值,同时资源变更率上升、关键任务按期完成率下降,就需要重新审视并行项目和任务范围。单一指标超阈值可以先调查;多项指标共同恶化才考虑升级决策。

资源池流程与规范:项目负责人资源管理最佳实践关键指标

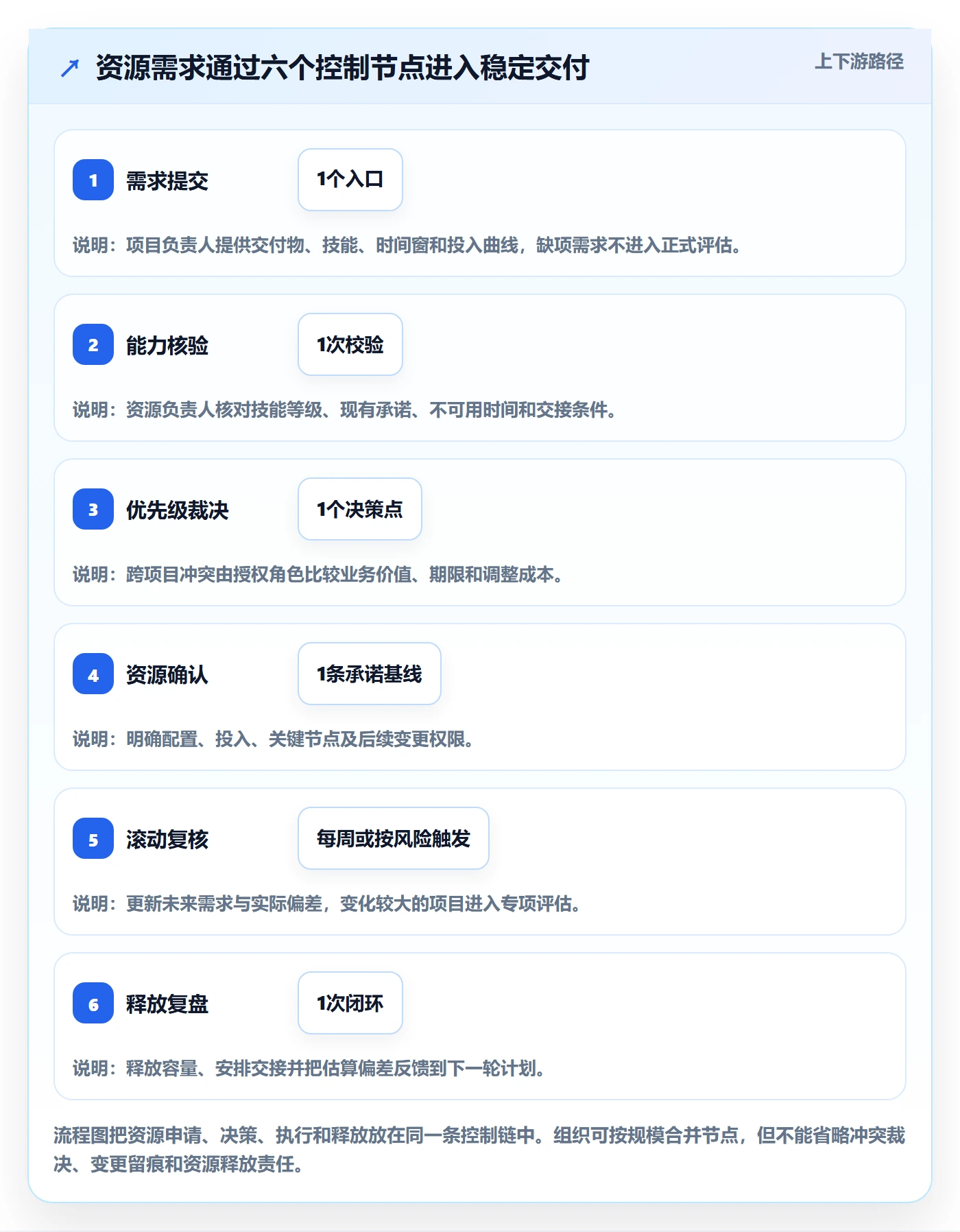

六、资源池流程与规范:从申请到释放形成闭环

1. 第一步:项目负责人提交标准化需求

申请必须由对交付负责的人提出,不能让资源管理人员代替项目团队猜测需求。项目负责人应先把工作拆到可估算的交付单元,再提交技能、投入、时间和风险。如果需求还处于探索阶段,可提交范围区间并标为预测,但要设定复核节点。

流程规范中要明确,临时口头协助可以用于小规模、低风险事项,但不能因此绕过资源记录。若临时支持持续超过组织设定的期限或开始影响原项目,就应补录正式需求并重新评估。

2. 第二步:职能或资源负责人核验能力与产能

核验不是简单说“有”或“没有”,而是确认技能匹配、现有承诺、休假计划、支持任务和连续性需求。对于关键岗位,还要检查替补方案与交接成本。资源负责人发现信息不足时,应返回具体问题,不应把模糊需求直接塞进排期。

如果团队采用共享人员模式,资源确认最好以时间窗和投入比例表达,并与个人日历或团队计划相互校验。若工具无法做到自动同步,也要明确由谁负责维护,避免计划表与实际工作各自漂移。

3. 第三步:项目组合层处理优先级冲突

当多个项目争用同一资源时,项目负责人负责陈述业务影响和可调整空间,职能负责人提供能力与供给事实,项目组合决策者负责取舍。会议结果必须写明被延后、缩小或承担风险的事项,不能只记录“继续协调”。

对冲突方案的记录应包含:决策日期、参与角色、选择理由、受影响的项目、恢复或复审条件。这样下次计划变化时,团队可以沿用已经确认的边界,而不是重新从头争论。

4. 第四步:确认基线,并公开变更规则

资源正式确认后,应形成基线:需求范围、人员或能力配置、投入时间、关键节点和负责人。基线不是不可变,而是让所有人知道变化发生在哪里。调整如果影响关键路径或其他项目,须经过相应层级批准;轻微、短期且不改变承诺的调整,可授权项目团队内部处理。

变更规则应按影响程度分级。比如,不改变交付时间、范围和其他项目安排的小幅投入调整,由项目负责人和职能负责人确认;影响里程碑、跨项目借调或关键岗位风险的变化,升级到项目组合层。具体阈值由组织设定,不必追求复杂审批矩阵。

5. 第五步:执行中滚动预测,识别偏差

执行阶段要比较计划投入与实际进展,但不能把实际工时填报当成唯一真相。某项任务花费多,可能来自估算偏差、需求变化、技术债或协作等待。项目负责人应解释偏差的业务原因,并判断它是否改变后续资源需求。

滚动预测应聚焦未来,而非只记录过去。建议每周更新关键岗位未来四至六周的需求,并标出确定、可能和待定三类。对于远期需求,精度通常较低,过早锁定个人容易降低整体调度空间;可以先预留能力类别或容量区间,临近时再确认具体人员。

6. 第六步:项目结束及时释放与复盘

项目阶段结束或需求取消后,应及时释放资源,避免计划仍显示占用,导致其他团队误判供给。释放时核对未完成工作、知识交接、遗留风险和后续支持安排。人员释放不等于项目关系结束,维护责任和响应窗口仍需明确。

复盘重点不是追问“谁申请错了”,而是识别系统性偏差:需求估算是否持续偏低、关键技能是否长期短缺、审批是否过慢、临时任务是否没有入口、资源变更是否集中在同一阶段。把复盘结果反馈到下一轮预测,资源池才会逐步变准。

  1. 统一需求模板和资源状态定义。
  2. 明确项目负责人、职能负责人、项目组合决策者的权限边界。
  3. 先在一至两个项目群试运行,记录缺失字段和冲突原因。
  4. 每两周复核关键技能未来容量与高优先级需求。
  5. 每月检查指标口径、异常案例和变更原因。
  6. 每季度调整技能目录、资源预留和审批规则。

资源池流程与规范:项目负责人资源管理最佳实践关键指标

七、不同情况下的行动建议与取舍

1. 项目少、团队小:轻流程优先于系统建设

如果只有少量项目、人员稳定且资源冲突不频繁,先用统一模板和每周短会即可。重点记录关键岗位的未来需求、人员不可用时间和正式承诺。此时不值得为了“看起来专业”增加多层审批,也不需要把所有工作精细到小时。

小团队的取舍是接受一定程度的人工维护,换取低流程成本。但要设定最基本的规则:谁确认资源、何时更新、冲突由谁裁决。缺少这三个约定,即使只有十几个人,也会出现资源安排靠记忆的风险。

2. 多项目并行、关键岗位共享:优先建立容量视图

当多个项目共享同一类稀缺技能时,管理重点应从个人名单转向技能容量和时间窗口。先识别未来四至六周的高峰,再比较项目重要性与调整空间。不要等到所有项目都进入执行阶段,才发现关键人员已经被锁定。

这类组织可以接受一定的标准化成本,例如统一技能目录、需求状态和变更原因。收益是更早发现瓶颈,并让资源调整有共同依据。若当前项目组合尚不透明,先做少数关键岗位的可视化,通常比全面铺开更容易成功。

3. 需求高度不确定:保留容量,不要过早锁定个人

探索性项目、创新工作或方案尚未确定的需求,不宜提前把具体人员长期排满。可以采用阶段性承诺:先确认短期发现工作所需能力,待方案、工作量和风险更加明确后,再确定后续配置。这样能减少资源被低置信度计划占住的机会成本。

保留容量也不是免费选项。若缓冲过大,团队会降低短期可交付能力;若缓冲过小,需求一变就会触发全盘重排。项目负责人应根据需求波动、外部期限和资源稀缺性设定缓冲,并定期复核未使用容量是否仍有必要。

4. 合规或客户期限固定:优先保障关键路径和替补能力

面对不可变更的监管期限或合同验收节点,资源安排应强调连续性、专业能力和替补覆盖。若关键工作只有一个人掌握,短期内可以通过审查、交接文档和演练降低风险;长期则应培养替补或重新设计任务边界。

此时的取舍可能是接受更高的人力成本,避免关键路径因单点缺席而停摆。但并非所有岗位都需要双人配置。判断依据应是影响程度、发生概率和恢复时间,而不是简单执行“关键工作一定配两个人”的口号。

5. 临时需求频繁:给临时工作建立入口和容量配额

如果大量支持工作以聊天消息进入,计划看起来总是被“临时打断”。解决方法不是要求员工拒绝所有求助,而是为支持类工作设置统一入口、优先级和容量预算。达到一定影响时,临时事项应进入资源计划,避免长期隐性占用。

对高频、可预测的支持工作,可以安排轮值或专门容量;对低频、高影响事件,则建立升级规则和应急角色。两种机制不宜混为一谈:轮值优化日常响应,应急机制保护重大事件处理能力。

6. 工具已经很多但数据仍不可信:先治理口径再做自动化

如果组织已有项目计划、工时系统和人员目录,却无法回答某项资源是否真正可用,先不要继续增加看板。优先确定数据来源、更新责任、状态定义和同步频率,再选择自动化集成点。自动化能减少重复输入,但不能修复含义不一致的数据。

使用项目管理平台时,可以从一个流程闭环开始:提交需求、审批确认、变更记录、到期释放。试运行后观察数据完整率、资源确认周期和重复填报情况,再扩大范围。工具配置越复杂,越要确认它降低了哪一项管理成本,而不是只增加了多少字段。

组织情形 优先动作 主要收益 需要接受的代价
团队小、项目少 统一模板与短周期协调 启动快、维护成本低 依赖人工更新和负责人纪律
多项目争用稀缺技能 建立技能容量与优先级裁决 提前暴露冲突、减少重复承诺 需要统一口径和跨部门决策
探索性需求较多 分阶段承诺、保留有限缓冲 减少过早锁人和计划返工 短期产能看起来不够饱和
期限不可变、影响高 保护关键路径并设计替补 降低单点故障与验收风险 增加交接、复核或备份成本
临时支持频繁 建立入口、轮值和应急容量 让隐性工作可见、分配更公平 需要为非项目工作预留容量

八、资源池管理的落地检查与最终判断

1. 先用四周完成最小可行试点

不必一开始就给全公司建立复杂资源管理体系。可以选一个项目群和几类关键岗位,运行四周:第一周统一需求模板与可用产能口径;第二周建立资源确认和冲突裁决;第三周记录变更与需求偏差;第四周复盘关键指标和流程负担。

试点应明确成功条件,例如完整需求比例提高、关键岗位冲突更早暴露、资源确认等待减少,或项目团队不再重复填报多套表格。条件要贴合当前问题,不要为了显得成熟而一次设定十几个指标。

2. 每次资源冲突都留下可学习的决策记录

记录不需要写成长篇报告,但至少说明冲突是什么、有哪些可行方案、最终选择什么、放弃了什么、何时复审。几个月后回看,组织就能发现自己是否总是牺牲同一类工作、是否高估某项能力供给、是否缺少可替代方案。

这类记录还可以帮助项目负责人做更好的需求申请。若过去多次因为“关键技能不足”导致延期,下次立项时就应提前识别能力获取周期,而不是把资源短缺留到执行阶段处理。

3. 资源池成熟度看决策质量,不看表格厚度

成熟的资源池不意味着每个人每天都被精确排到小时,也不意味着所有项目都能获得申请资源。它意味着需求有依据、供给可解释、冲突有裁决、变更有记录、释放有责任,并且组织能够根据真实结果修正估算。

如果系统里有很多字段,却没人相信数据;如果审批流程很长,却没有人有权做优先级取舍;如果员工被要求填报利用率,却无法拒绝重复承诺,那么资源池只是在放大原有问题。相反,一个简单但责任清楚、口径一致、定期复核的流程,往往更有效。

4. 下一步从最痛的资源冲突开始,而不是从工具开始

项目负责人可以先选最近一次延期、临时借调或关键岗位冲突,倒查四件事:需求是否完整、产能是否真实、优先级是否清楚、变更是否及时。找到最主要的断点后,只改一条规则,并观察四周变化。

资源池管理最重要的判断,不是“还能不能再挤出一个人”,而是“哪项承诺值得占用稀缺产能,组织愿意为此放弃什么”。先把这个问题摆到桌面上,再用流程、指标和工具记录选择,项目负责人才能从被动协调者变成有依据的资源决策参与者。

常见问题解答(FAQ)

1. 资源池流程应该如何设计,才能避免“有资源但项目仍缺人”?

我以前接手过一个同时运行 18 个项目的研发团队,资源池里登记了 42 个人,但项目负责人每次申请资源仍要在群里反复询问。后来我发现,问题不在于没有资源池,而在于资源池只记录了姓名和岗位,没有记录真实可用时间、技能熟练度和已承诺工作量。

我想知道,一个能真正支持项目决策的资源池,至少应该包含哪些字段和流程?

我建议把资源池设计成“人员主数据、能力标签、时间容量、项目承诺、分配状态”五类信息,而不是一张简单的人员名单。人员主数据包括部门、岗位、汇报关系和成本归属;能力标签至少要区分“了解、可独立完成、可带人”三档;时间容量要记录每周理论工时、固定会议、休假和不可调度时间;

项目承诺则记录已经分配到具体项目的工时;分配状态建议使用待分配、已预留、执行中、释放中四种状态。实际落地时,我会采用四步流程。第一步由部门负责人每周确认人员的可用工时,不能直接套用每周 40 小时,而是先扣除固定会议、支持性工作和休假。

第二步由项目负责人提交资源申请,申请中必须写明角色、技能、开始时间、结束时间、每周工时和优先级。第三步由资源协调人检查冲突,优先处理同一人员在同一时段被多个高优先级项目占用的情况。第四步在周会后锁定未来两周的排期,超过两周的安排只作为预测,不作为硬承诺。

我在一个 12 人研发小组试过这种方式,第一周先清理重复人员和过期项目,资源池人数从 42 条记录校正为 31 名有效成员;随后把每个人的真实可用产能按每周 32 至 36 小时计算,而不是按 40 小时计算。

两周后,临时调人次数从每周约 15 次降到 6 次,项目负责人也能在 10 分钟内回答“谁能在下周投入 16 小时”这个问题。判断资源池是否有效,不要看登记人数,而要看三个结果:资源申请是否能在规定时间内得到答复、已分配工时与实际投入是否接近、项目是否还频繁依赖临时借人。

我的经验是,资源池的准确率达到 85% 以上、未来两周可用容量可预测,才算真正进入可用状态。

2. 项目负责人应该重点关注哪些资源管理关键指标?

我曾经把资源利用率当成项目健康度的重要指标,结果发现团队利用率达到 96% 时,项目延期反而更严重。后来复盘才发现,高利用率意味着没有缓冲,任何请假、返工或紧急缺陷都会直接挤压计划。我想知道,资源池管理到底应该看哪些指标,哪些指标容易被误读?

资源管理不能只看利用率,至少要同时观察容量覆盖率、分配准确率、资源冲突率、关键角色缺口率、计划偏差率和临时调度次数。利用率可以用“已承诺工时 ÷ 可用工时”计算,但它只能说明资源被占用了多少,不能说明工作是否合理。

对多数知识型团队,我通常把 75% 至 85% 视为相对健康区间,低于 70% 要检查需求不足或能力错配,高于 90% 则要警惕排期过满和返工风险。我会把指标分为三组。第一组是事前预测指标,包括未来两周容量覆盖率和关键技能缺口率;

如果未来两周的需求工时为 320 小时,可确认可用工时只有 280 小时,容量覆盖率就是 87.5%,这意味着项目计划已经存在 40 小时缺口。第二组是过程指标,包括资源冲突率和临时调度次数;同一人员在同一时间被两个项目占用,或者一周内发生多次临时换人,都说明计划质量不足。

第三组是结果指标,包括计划工时与实际工时偏差、延期归因中由资源导致的比例,以及人员跨项目切换次数。我建议建立一个简单的周度看板:第一行显示总可用工时、已承诺工时和剩余容量;第二行显示超过 85% 利用率的人员数量、关键角色缺口和冲突任务数;第三行显示上周计划与实际偏差,以及本周新增的临时调度。

这样比单独展示“团队利用率 92%”更有判断价值。在我测试过的团队中,加入“跨项目切换次数”后,管理判断明显更准确。一名工程师即使只被分配了 70% 工时,如果同时服务 5 个项目,也可能因为上下文切换损失大量时间。我的经验是,单人每周参与超过 3 个项目时,应把他视为高风险资源;

如果关键岗位连续两周利用率超过 90%,应优先调整范围或交付时间,而不是继续压缩个人时间。

3. 多个项目同时争抢同一名专家时,资源池应如何分配和升级?

我遇到过一个测试专家同时被三个项目申请,其中一个项目临近上线,一个项目是重要客户定制,另一个项目则是内部技术升级。三个项目负责人都认为自己的需求最紧急,最后靠负责人临时拍板,导致团队对分配结果缺乏信任。我想知道,资源冲突应该依据什么规则处理,怎样让分配结果可解释、可复盘?

资源冲突不能靠谁先发消息、谁级别高或谁在会议上更强势来解决,而应提前定义优先级评分。我的做法是把业务影响、交付紧迫度、延期损失、资源替代难度和管理层承诺五项分别打分,再按照权重计算总分。例如业务影响占 30%,交付紧迫度占 25%,延期损失占 25%,替代难度占 15%,管理承诺占 5%。

评分不是为了制造复杂流程,而是为了让冲突从“争人”变成“比较损失”。当同一专家被多个项目申请时,我会先做三项检查。第一,确认申请是否真的需要该专家,能否由熟练度较低但经过指导的人员承担。第二,确认需求是否必须连续占用,很多评审、方案确认和缺陷分析其实只需要半天,并不需要整周锁定。

第三,确认是否能通过拆分任务、调整顺序或引入外部支持来降低冲突。在实际操作中,我建议设置三级处理机制:项目负责人之间可以解决的,由双方在 24 小时内协商;涉及两个以上高优先级项目的,由资源协调人根据评分和交付风险决定;涉及公司级客户承诺或关键里程碑的,再提交项目组合负责人审批。

每次冲突都要留下申请时间、需求工时、评分、最终分配和放弃方案,否则下次仍会重复争抢。我曾将一名测试专家每周 32 小时的可用时间拆成 16 小时给上线项目、8 小时给客户定制项目、4 小时用于内部技术升级,剩余 4 小时作为缺陷缓冲,而不是把 32 小时全部排满。

结果上线项目按期完成,客户项目只延期了半天,内部升级则顺延一周。这个案例说明,资源分配的目标不是让每个项目都得到完整资源,而是在明确损失的前提下,优先降低整体延期成本。如果一个项目长期依赖某名专家,说明问题已经从排期冲突升级为单点风险。

此时应把专家的知识转移、候补人员培养和关键文档补齐纳入资源计划,而不是每次继续为同一个人开绿色通道。

4. 企业应该先买资源管理工具,还是先建立资源池流程和规范?

我参与过一次资源管理系统上线,团队一开始直接购买了功能完整的平台,花了近两个月配置字段和报表,但上线后大家仍然通过表格和聊天工具报资源。复盘发现,系统没有解决“什么叫可用工时”“谁有权锁定资源”“临时变更是否需要审批”等基本规则。

我想知道,资源管理工具在什么阶段值得购买,如何避免花钱买到一个没人维护的系统?

我的判断是:先建立最小可行流程,再选择工具;但也不建议等流程完美后才开始数字化。最稳妥的方式是先用一张结构清晰的表格或某项目管理工具做 2 至 4 周试运行,验证资源字段、审批责任和指标口径,再把已经稳定的流程迁移到某项目管理平台中。

工具可以提高透明度和计算效率,却无法替团队定义优先级,也不能替负责人承担资源取舍责任。在试运行阶段,我只保留六个核心字段:人员、角色、可用工时、已分配工时、项目优先级、时间区间。先不要一开始就添加几十个技能标签、复杂成本模型和多层审批,否则团队会把精力放在填表,而不是做资源决策。

两周后重点检查三件事:项目负责人是否按时更新、部门负责人是否认可可用工时、冲突发生后能否根据记录复盘。如果这三项都做不到,换工具通常也不会改善结果。选择工具时,我会重点测试四个场景,而不是只看功能清单。第一,能否按周查看个人和团队的剩余容量;第二,能否区分计划分配、实际投入和临时占用;

第三,资源冲突发生时能否追溯是谁、何时、以什么优先级锁定了资源;第四,项目变更后能否保留历史版本。很多系统展示报表很漂亮,但无法保存资源调整前后的记录,最后管理层仍然只能凭印象判断。我还会用一个简单的投入产出比判断是否值得采购。

假设一个 20 人团队每周因资源冲突和重复沟通损失 30 小时,按每小时综合成本 150 元计算,每月损失约 1.8 万元。如果工具、实施和维护的月均成本低于可减少损失的一半,并且团队愿意持续更新,采购才有现实意义。

反之,如果团队规模只有 5 人、项目很少且资源冲突每月不到两次,先用共享表格和固定周会往往更划算。工具上线后,必须明确数据责任:项目负责人更新需求和分配,部门负责人确认人员容量,资源协调人维护冲突和规则,管理层只查看结果并处理跨部门取舍。

没有责任人的资源池,最多只能生成一张看起来精确、实际上过期的报表。

核心关键词

读者评论

秦
秦安琪

我们之前也试过按每人每周40小时排项目,后来发现会议、值班和临时支持都没算进去。先把可计划产能口径统一,确实比追求排满更有用。

向
向亦辰

需求拆到岗位、时间窗和投入曲线后更容易发现冲突。不过想了解,小团队没有专职资源管理角色时,跨项目优先级通常由谁来定,才能避免最后还是负责人私下协调?

袁
袁野

资源数据不用于个人排名这点很重要。若填报结果会直接影响绩效,大家很难如实记录支持和协作时间;但完全不看个人负荷,也可能忽略长期过载,实际执行时需要把用途和反馈机制说清楚。

文章包含AI辅助创作:资源池流程与规范:项目负责人资源管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537434

赞 (0)
飞飞飞飞
资源分配落地方案:项目负责人开展资源管理的最佳实践案例解析
上一篇 32分钟前
资源管理方法大全:项目负责人资源管理最佳实践落地清单
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
