资源管理资源池教程:项目负责人协同管理,避坑指南

资源管理资源池教程:项目负责人协同管理,避坑指南,重点不是把所有人的名字放进一张表,而是让团队在需求变化时能回答三个问题:谁有可用时间、这段时间能承诺什么、发生冲突由谁作出取舍。资源池做得越细,不一定越有效;如果没有统一口径、更新责任和决策规则,它只会把旧信息整理得更漂亮。下面我用一套可落地的管理方法,拆解资源池的设计、协同、验证和常见失误。文中的演示数据均为情景模拟,不代表特定企业的统计结果。

一、先讲核心结论:资源池不是名单,而是承诺机制

1. 资源池要回答的是“可承诺多少”,而不是“有多少人”

我判断一个资源池有没有用,通常不先看字段数量,而是看项目负责人能否基于它作出可执行的承诺。仅仅知道团队有 20 名开发、8 名测试,并不能回答下周能不能接一个紧急需求。要做判断,还必须知道每个人的技能、当前任务、实际可用比例、休假或支持安排,以及已经承诺但尚未排进计划的工作。

因此,资源池应当由“人或能力单元、时间区间、任务承诺、技能约束、决策责任”组成。人数是静态库存,可用容量是动态供给,项目承诺则是已经被占用的供给。将这三者混为一谈,是资源规划失真的常见起点。

我的核心判断是:资源池的最小有效单元不是某个人,而是“某人在某个时间段内、具备某项能力、可用于某类工作的一段容量”。例如,“李工”不是足够的资源记录;“李工,未来两周,每周可投入 2 天,熟悉支付接口,已承诺 3 天版本修复”才接近可用于决策的信息。

2. 把容量、占用和余量分开管理

资源管理中常见的混乱,来自把“计划工时”当成“可用工时”。一个人每周 40 小时,不代表能把 40 小时全部安排给项目。会议、代码评审、故障响应、跨团队沟通、培训和休假都会消耗容量。管理者如果按满负荷排期,表面上没有闲置,实际却把风险转嫁给执行团队。

我建议先使用一个简单的容量公式,再根据团队性质校准:

净可用容量 = 工作日容量 × 专注时间系数 − 已确认的非项目工作 − 已承诺任务

例如,某位工程师一周有 5 个工作日,团队用历史记录估算专注时间系数为 0.72,固定支持和例会共占 0.5 天,已承诺工作占 2 天,那么剩余项目容量约为 5 × 0.72 − 0.5 − 2 = 1.1 天。这个数不是精确预测,而是避免把理论工时误当作可承诺工时的起点。

3. 资源池必须连着决策规则

资源池会暴露冲突,却不会自动解决冲突。若两个项目同时要同一位架构师,表格里标红只能说明问题存在;真正需要的是规则:由谁确认优先级、谁能调整范围、是否允许延期、是否有备选人员,以及冲突多久必须给出结论。

我通常要求每个资源冲突至少有一个明确的决策责任人。项目负责人可以提出需求和影响,职能负责人可以判断技能与可用性,项目组合或业务负责人需要在优先级冲突时作出取舍。没有这个闭环,资源池会变成“大家都看得到,但没人能拍板”的公开问题墙。

4. 先建立可信的窄口径,再逐步扩展

很多团队一开始就想覆盖全公司、所有岗位、所有工时,结果维护成本过高,数据很快过期。我更建议从一个真实协作范围试点:例如一个产品线的研发、测试和设计角色,滚动管理未来 6 至 8 周的容量,只记录会影响承诺的字段。

试点的目标不是把每小时都追踪出来,而是让项目负责人提前发现超配、关键技能单点依赖和跨项目抢占。两三个计划周期后,再根据实际偏差决定是否扩展部门、细化技能或引入工具。先做到数据能支撑一次正确取舍,再追求覆盖率。

资源管理资源池教程:项目负责人协同管理,避坑指南

二、背景和真实场景:资源冲突通常发生在承诺之后

1. 需求入口不同,团队却共用同一批人

一个常见场景是:产品团队按季度路线图安排新功能,销售团队承诺了重点客户交付,运维团队又需要处理线上问题。每个团队单独看计划都合理,但他们争用的是同一批开发、测试、架构和数据人员。冲突不是因为某个项目负责人不会排期,而是因为需求入口彼此隔离,资源信息却没有汇总到共同视图中。

在这种情况下,项目负责人容易只看到自己项目的任务表,不知道同一名专家已经被另外两个项目预订。资源冲突往往在关键节点才浮现:接口评审延期、测试环境无人维护、上线审批缺少安全人员。此时再讨论资源,已经从计划问题变成了交付危机。

2. 工程师不是可以任意替换的标准工时

资源池常被误做成“人天库存”。但技能、领域知识、权限和协作关系都会影响替代性。两名开发人员即使都能写代码,也未必能在同一周内互换:一个掌握历史结算逻辑,另一个刚加入团队;一个有生产环境变更权限,另一个还未完成授权。

这意味着资源规划必须同时看“容量”和“能力匹配”。如果只看剩余工时,管理者可能把任务分给有空但不具备必要经验的人,形成隐性培训成本、返工成本或质量风险。资源池不能代替技术判断,但应当把关键约束明确呈现。

3. 资源过载往往先表现为切换,而不是加班

过载不一定立刻显示为超时。团队成员可能同时参加多个项目会议,每天在需求评审、缺陷处理和临时支持之间切换。任务看起来都有人负责,实际完成周期却拉长。对项目负责人来说,最容易误判的一点是:只统计工时占用,不统计任务切换成本。

我会特别关注同时进行中的任务数、被临时打断的次数和任务等待时间。如果一个人名义上有 20% 空闲,但每天都在不同项目之间切换,这部分余量未必能组成连续、可交付的工作块。资源池应记录关键的时间约束,例如必须连续投入、依赖固定搭档或需要集中评审,而不只是填写百分比。

4. 适合管理资源池的组织条件

小团队也需要协同,但未必需要复杂系统。若团队人数少、项目较少、成员技能重叠度高,站会和共享看板可能足以处理大部分问题。随着组织规模和项目交叉增加,口头协调会越来越依赖少数管理者的记忆,信息也难以复核。

对于中大型企业、尤其是 100 人以上的组织,项目并行、角色分工和审批链条通常更复杂。此时可以用统一平台承载人员能力、项目计划、工时或容量、风险和决策记录。例如,PingCode 可作为这类组织评估项目协同与资源信息整合时的一个候选平台;是否适合,仍要看组织流程、权限模型、数据集成和实施成本,不能仅凭产品功能清单下结论。

三、常见误区:看起来精细,实际上更难决策

1. 把资源池做成通讯录或技能标签墙

通讯录能回答“谁在团队里”,技能标签能回答“可能会什么”,但两者都不能说明“什么时候能承担什么”。如果资源池只有姓名、部门、职级和技能,项目负责人仍然要逐个询问当前负责人,资源协同并没有真正发生。

技能标签也容易出现主观膨胀。有人自评熟悉某技术,可能只参加过一次培训;有人没有填写标签,却长期承担关键模块。我的做法是把技能证据分层:接触过、可独立完成、可指导他人,并记录最近一次实际使用的时间或项目。它不需要变成能力考核,但应当能帮助分配任务。

2. 把每个人排到 100%,误以为资源利用率越高越好

满负荷计划在表格里看起来效率高,却没有为缺陷、需求变更、评审等待和突发支持留出空间。越是依赖跨团队协作的工作,越需要有缓冲。把每个人的计划填满,通常只是把不可预测的工作藏起来,最后通过加班或延期支付。

我更倾向于用团队数据设定容量边界,而不是追求一个统一利用率。若工作以创新和复杂研发为主,连续专注时间往往比表面占用率重要;若工作以稳定、可预测的服务请求为主,可以用历史到达量和处理时长估计值班容量。不同工作性质不能用同一条“利用率越高越好”的标准。

3. 把个人意愿或主管口头确认当成承诺

项目负责人常会收到“应该能做”“我尽量挤一下”这样的答复。它们表达的是意向,不是资源承诺。承诺至少应明确工作内容、投入区间、优先级、依赖条件和确认人。否则,项目计划会把不确定性包装成确定日期。

特别要注意“先答应,再协调”的习惯。项目负责人如果直接向成员分配跨部门任务,成员可能同时收到多个管理者的指令,造成隐形加班和优先级冲突。更稳妥的方式是由职能负责人确认容量,由项目负责人确认交付范围,并把冲突升级到有权调整优先级的人。

4. 只统计人天,不看技能稀缺和任务连续性

“还剩 10 人天”并不意味着任何项目都能立刻使用这 10 人天。剩余容量可能分散在多个半天,不能满足需要连续开发的任务;也可能由不具备目标技能的人组成;还可能受环境权限、外部依赖或固定值班安排限制。

因此,资源池的余量需要加上可用性解释:容量是否连续、能力是否匹配、依赖是否满足、是否允许被新项目占用。没有这些信息,资源数字越精确,越可能制造错误信心。

5. 把资源计划当成静态基线,忽略滚动更新

资源计划不是项目立项时填一次就结束。需求变更、缺陷、休假、招聘延迟和关键人员支援都会改变容量。若更新周期跟不上变化,计划表只是历史记录。频繁更新也不等于有效:每个人每天调整百分比,会让维护成本高到没人愿意做。

我建议按风险设置更新频率。未来两周的承诺区间,可以每周校准一次;两周至两个月的预测区间,可以在项目组合会议或里程碑前更新;更远期只保留角色级别的估算,不假装拥有个人级精度。

6. 先买工具,再补管理规则

工具可以统一视图、权限和工作流,但无法替团队决定优先级,也无法自动让过时数据变可信。如果岗位定义含糊、负责人不明、需求入口分散,系统只会更快地汇集矛盾信息。

选工具前,我会先拿一个具体冲突做演练:两个项目争用同一位测试负责人,项目优先级不同,临时故障又占用半天。观察系统能否显示容量、影响、替代方案和决策记录。如果仍然需要多人在聊天里重新拼凑信息,问题首先可能在流程或数据设计,而不在界面。

资源管理资源池教程:项目负责人协同管理,避坑指南

四、专业判断逻辑:怎样把资源信息变成可执行计划

1. 先定义资源粒度,再定义字段

资源粒度决定维护成本和决策精度。若项目负责人需要确定某位专家下周能否参加评审,就需要人员级、周级信息;若只做年度能力规划,团队角色级或技能组级信息可能足够。粒度越细,维护频率越高,错误也越容易积累。

我会先问三个问题:谁会使用这份信息、要作出什么决定、决定需要多精确。若答案是“项目负责人每周安排具体成员”,就不能只给部门总人数;若答案是“高层判断季度能力缺口”,也没必要维护每个人每天的工时。

2. 把资源信息拆成四层

为了避免一张表承担所有职责,我会把资源池的信息分成四层。四层可以放在同一平台的不同视图中,但定义应保持一致。

  • 资源身份层:成员、团队、岗位、汇报关系、工作地点和关键联系人。
  • 能力约束层:技能、领域经验、权限资格、可替代角色和学习中的能力。
  • 容量计划层:可投入时间、固定支持、休假、已承诺任务、预留缓冲和时间区间。
  • 决策记录层:需求来源、优先级、冲突、选择方案、决策人和变更原因。

这四层的重点不是字段多,而是相互关联。项目计划改变时,容量视图应该能找到对应任务;技能风险出现时,负责人应该能看到替代方案;冲突解决后,决策记录应能解释为什么一个项目延期、另一个项目保住了关键节点。

3. 用“承诺窗口”代替虚假的长期精确度

资源预测越远,个人级信息通常越不可靠。未来一两周的安排可能相对具体;未来两个月会受需求变化、招聘和故障影响;更远的计划往往只能估计角色或团队容量。把这些不同可信度的信息放在同一张精细排期表上,容易让管理者误把预测当承诺。

我会将计划分为三个窗口:近期承诺、滚动预测和能力假设。近期承诺要有确认责任人;滚动预测要注明置信程度和主要假设;能力假设只用于讨论缺口,不直接对外承诺交付日期。

计划窗口 建议粒度 用途 必须说明的内容
未来 0,2 周 成员或明确技能角色,按周或工作日 安排已确认任务、评审、测试和上线工作 负责人、范围、依赖、可用容量和变更规则
未来 3,8 周 成员或小团队,按周估算 识别跨项目冲突和阶段性能力缺口 预测假设、关键依赖、置信程度和替代方案
未来 2 个月以上 岗位、团队或技能组 讨论路线图、招聘、外包和能力建设 需求情景、能力缺口、长期不确定性

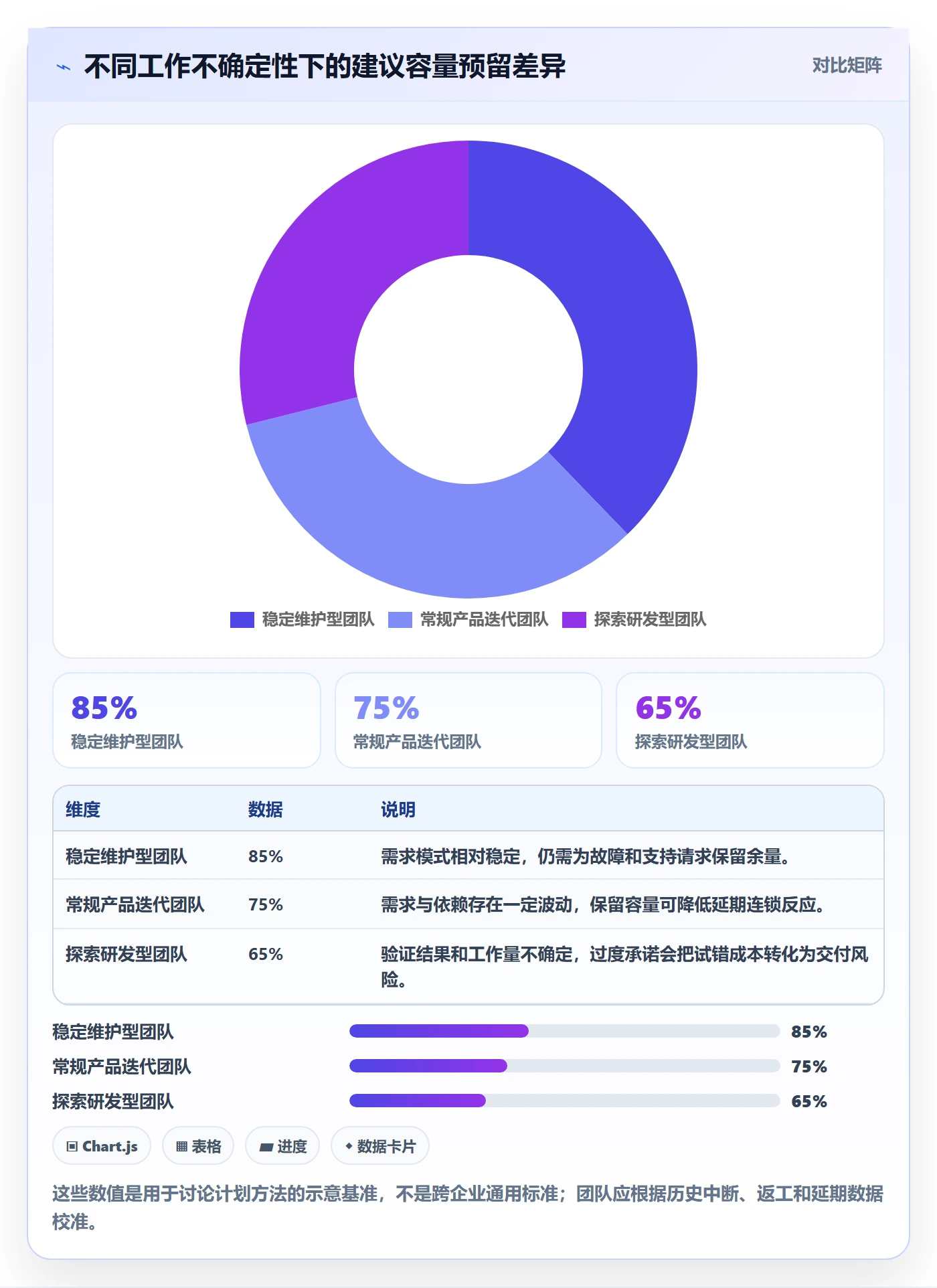

4. 评估容量时,把有效工作时间和不确定性一起考虑

容量评估不宜只使用标准工时。团队可以用最近几个周期的实际交付情况,估算专注时间、支持任务和返工的影响。要注意,历史均值并不自动代表未来:如果团队正在换技术栈、上线新系统或扩张,历史数据可能不再适用。

我会把容量结果拆成“可计划容量”和“风险缓冲”。对于已知且稳定的工作,可以使用历史区间;对于跨团队依赖多、需求不稳定的项目,要留出更宽的缓冲。缓冲不是空闲浪费,而是吸收变更的保险。具体比例应通过本组织的数据验证,而不是从其他企业直接照搬。

5. 用冲突等级决定升级路径

不是所有资源冲突都要上升到高层。可替代、影响较小且能在团队内解决的问题,应尽量由项目负责人和职能负责人处理;涉及关键里程碑、合规要求或多个业务线优先级的冲突,则需要更高层作出取舍。

  • 低级冲突:同一团队内的任务顺序调整,且不影响对外承诺,由团队负责人和项目负责人确认。
  • 中级冲突:跨项目争用稀缺技能,可能影响阶段目标,由产品线或项目组合负责人决定优先级。
  • 高级冲突:涉及客户承诺、法规、安全、重大收入或组织级路线图,由有权调整范围、时间和资源的业务负责人决策。

升级时不要只说“缺人”。应提供至少两种方案,例如缩减范围、调整日期、借调人员、降低并行度或接受风险,并说明每种方案的成本。管理层要解决的是取舍,不是猜测问题有多严重。

6. 用指标看健康度,不把指标变成个人排名

资源管理指标的目的,是发现系统性瓶颈,不是给员工贴效率标签。我通常优先观察团队层面的预测偏差、关键技能集中度、未决冲突时长、临时插单比例和任务切换情况。若直接用个人利用率排名,成员可能会把工作拆得更碎、延迟暴露问题,反而破坏协作。

指标也要结合业务类型解释。支持团队的突发工作多,计划完成率可能不如稳定研发团队;探索性项目早期的不确定性高,估算误差可能较大。要比较,先确保工作类型和统计口径相近,再讨论差异。

资源管理资源池教程:项目负责人协同管理,避坑指南

五、案例与数据观察:一次模拟资源冲突如何被提前处理

1. 场景设定:两个项目争用同一名测试负责人

以下是用于说明方法的情景模拟,并非某家企业的真实案例。某产品组织有三个并行项目:A 项目计划完成客户核心功能,B 项目准备进行平台升级,C 项目负责线上稳定性改造。三者都需要熟悉自动化测试框架的测试负责人,而这项能力在团队里只有两人具备。

如果各项目单独排期,A 项目在第二周安排集成测试,B 项目在第二周安排回归测试,C 项目也在同一周安排上线前验证。三份计划都把同一名负责人标为“可投入 50%”,但没有共享资源视图。表面上每个项目都有人,合计承诺却已经超过可用容量。

2. 先算容量,再讨论谁更重要

资源池显示,两名测试负责人未来两周分别有 6 天和 5 天可用于项目测试。与此同时,团队预计有 2 天线上支持工作,另需 1 天处理安全回归。经过固定工作扣除后,可供三个项目使用的净容量约为 8 天。三个项目原始需求合计 12 天,缺口不是“某个人不配合”,而是 4 天的明确容量缺口。

把缺口量化后,讨论就从争抢个人转为比较方案。A 项目需要 4 天测试,其中 2 天是客户验收必需;B 项目可以把一部分兼容性测试延至下一周期;C 项目中的上线验证不能省略,但可以由第二位测试负责人承担部分工作。最终方案可以是:保留 A 的验收关键路径、完成 C 的风险验证、将 B 的低风险兼容测试后移,并安排开发人员补充自测证据。

3. 将容量冲突转化为范围、日期和风险的取舍

冲突管理不应只问“能不能加人”。若没有可用的熟练人员,临时拉入新人可能增加交接和复核成本。项目负责人可以比较四类选项:改变范围、改变日期、改变资源组合、接受风险。每种方案都应说明影响,而不是把代价藏在执行人员的加班里。

方案 资源影响 交付影响 适用条件
保持范围与日期,增加熟练人员 需要确认实际可用容量,不能仅通过名义借调完成 最有利于维持原承诺,但可能挤占其他优先工作 组织确有可替代人员,且交接成本可控
保持日期,缩小交付范围 减少关键技能投入时长 可以守住核心价值,但要明确延期项和验收边界 需求可拆分,业务方接受分阶段交付
保持范围,调整日期 降低并行争用,保留必要验证时间 原日期承诺需要更新,客户或上下游需同步 质量或合规验证不能压缩,且延期成本可接受
维持计划并接受风险 不增加资源,但风险落在返工、缺陷或支持负担上 短期看似不变,后续可能出现更高的修复成本 风险低、可监控、责任人明确且有回退方案

4. 观察指标:不仅看计划是否完成,还看预测是否可信

如果团队只记录“项目最终有没有交付”,就很难知道资源管理是否改善。一次交付成功,可能是因为临时加班;一次延期,也可能来自需求大幅改变。更有解释力的做法,是同时跟踪计划偏差、临时插单比例、冲突解决时长和关键技能依赖。

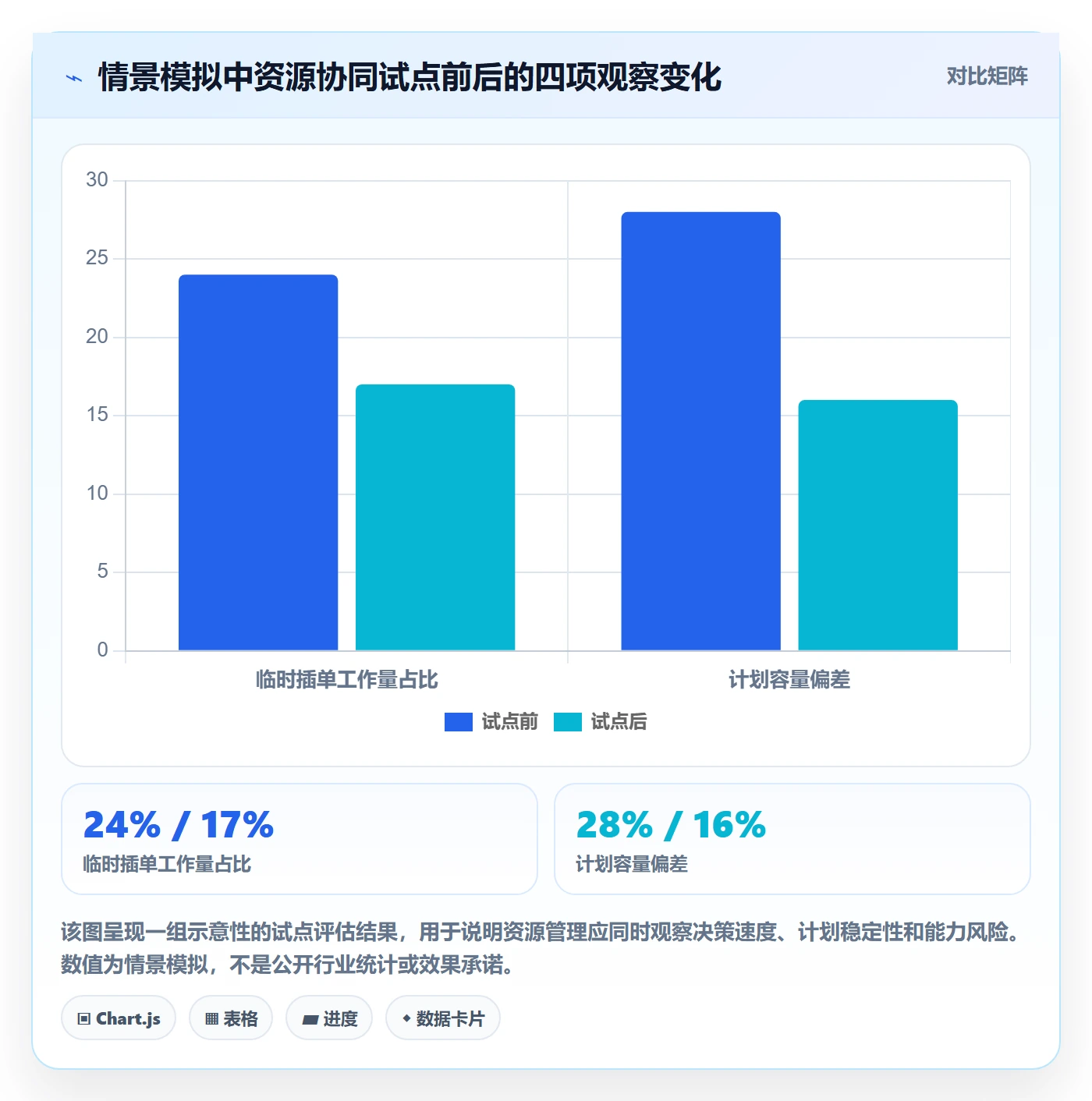

以情景模拟为例,试点团队可在开始前设定 6 周观察周期:记录每周计划容量与实际投入的差异,统计临时插单占总工作量的比例,跟踪跨项目冲突从提出到决策的时间,并检查关键技能是否集中在单人身上。下表数字仅用于展示如何设计观察口径,不能当作普遍目标。

观察项 试点前情景值 试点后情景值 解释方式
资源冲突平均确认时间 4.5 个工作日 1.5 个工作日 用于判断责任人与升级机制是否减少等待,不代表冲突总量必然下降。
临时插单工作量占比 24% 17% 用于观察需求入口和容量预留是否改善,需区分真正紧急事件与计划外需求。
计划容量偏差 每周约 28% 每周约 16% 用于比较预测与实际投入的一致性,数值应按团队工作类型解释。
关键技能单人依赖数 5 项 3 项 用于识别能力集中风险,下降不等于已经完成有效替补培养。

5. 怎样区分改善来自资源池还是其他变化

资源池上线后,指标变好不必然意味着工具或流程就是原因。同期可能发生了需求减少、团队扩编、项目延期,或管理层改变了优先级。若要做相对可信的评估,应先记录观察窗口内的重要变化,并尽可能比较同一团队不同周期,或者比较工作性质接近的团队。

我建议将改进分为三类:信息改善,例如冲突更早暴露;决策改善,例如方案和责任人更清晰;结果改善,例如预测偏差或返工下降。前两类通常较早出现,最终交付指标往往滞后。不要只用短期准时率评判资源管理,否则团队可能通过降低承诺、隐藏需求或牺牲质量获得表面改善。

资源管理资源池教程:项目负责人协同管理,避坑指南

六、落地步骤:用一个周期建立可维护的资源池

1. 第一步:明确管理范围和决策场景

先选一个具体场景,不要从“全公司资源数字化”开始。可以从跨项目争用测试能力、共享设计资源、关键架构师负载,或客户交付团队排班切入。写清楚谁会查看、谁负责更新、哪些决策必须依赖这份信息。

我通常把试点范围控制在一个业务线或一个项目组合,并纳入确实存在共享资源的团队。若参与者只是同一部门、任务也几乎没有交叉,试点很难验证跨团队协同价值。

2. 第二步:统一资源与任务口径

建立字段前先统一定义。例如,“可用”究竟指完全空闲、可在某项任务中投入,还是尚未被项目正式预订;“已承诺”是否包含支持工作;“一人天”按 7.5 小时、8 小时还是本组织的工作日口径计算。这些定义不一致,汇总结果没有可比性。

必要字段应尽量少而明确。首轮可包括成员或技能角色、所属团队、可投入时间区间、容量比例或人天、已承诺任务、固定工作、技能匹配、数据更新时间、确认人和备注。敏感信息不应无目的采集,休假等信息只需以容量影响方式呈现,不必暴露个人隐私细节。

3. 第三步:建立需求入口和容量检查

新项目提出资源需求时,至少应提交任务范围、所需角色或技能、开始与结束时间、投入强度、依赖条件、优先级和业务影响。没有时间窗的“需要一个人”,无法进入有效的容量核对;没有范围的“需要 50%”,也无法评估是否合理。

资源负责人收到需求后,先检查现有承诺和固定工作,再核对能力及连续投入要求。出现冲突时,不要让项目负责人各自私下谈判;应将方案带入约定的协同会议或升级通道,记录最终选择及受影响项目。

4. 第四步:建立滚动校准节奏

资源池的更新频率应与工作变化速度匹配。研发和项目交付团队可每周校准近期两周,双周检查未来一至两个月;高波动的支持或运营团队,可能需要更频繁地看需求队列和班次容量。更新会议不必变成逐人报工时,重点是新增需求、重大变更、技能瓶颈和未决冲突。

每次校准都要处理“过期承诺”。如果任务已经取消,容量要释放;如果日期变化,要同步新的占用区间;如果实际投入与计划明显偏离,要注明原因。旧数据不清理,资源池会出现看似饱满、实际无人负责的幽灵占用。

5. 第五步:回看预测偏差并调整假设

在试点结束后,比较计划容量与实际投入,不是为了追责,而是校准估算假设。若会议时间被持续低估,应调整专注时间系数或单独记录固定协作负担;若紧急支持总是挤占项目计划,应建立轮值容量;若任务经常被拆小后仍延期,应检查依赖等待和任务切换,而不是简单增加人天。

一个有用的回顾会回答:哪类工作最容易超出估算、哪些技能最常成为瓶颈、资源冲突在哪个节点等待最长、哪些承诺后来被反复修改。只有这些反馈能回到规则和数据模型中,资源池才会逐步变准。

6. 第六步:决定是否使用管理平台

当共享表格已经无法支持权限控制、跨项目汇总、历史追踪和提醒时,可以评估项目管理平台。评估不要只看功能列表,而要带着真实流程试用:资源需求如何提出、容量如何冲突提示、负责人如何审批、任务变化如何回写、管理层如何看到不同层级的信息。

对于中大型组织或 100 人以上团队,可以把 PingCode 纳入候选方案评估,重点验证其项目协同、工作项关联、权限配置、报表能力和与现有系统的集成是否贴合实际。选择任何平台前,都应确认数据迁移、使用培训、配置维护和持续运营成本;若组织规则尚未统一,先做流程梳理通常比直接上线复杂功能更稳妥。

七、不同情况下的行动建议:按组织成熟度选择做法

1. 小团队、项目少:先用轻量看板和固定协调节奏

如果团队人数较少、成员技能重叠、项目负责人彼此熟悉,可以先用共享表格或轻量看板。重点记录近期承诺、固定支持和关键冲突,不必建立细致的个人能力档案。每周用 20 至 30 分钟检查未来两周的交付负载,出现冲突时由明确的团队负责人拍板。

此阶段最重要的是形成一致口径,而不是购买系统。若所有人都能快速看到任务和容量,且调整有责任人,简单工具完全可能足够。只有当信息重复维护、冲突追踪困难或历史数据无法复核时,才考虑扩展。

2. 多项目共用专业角色:优先管理稀缺技能

若多个项目争用架构、安全、数据、测试或设计等专业角色,先建立技能组容量视图。项目负责人应提交具体时间窗和任务要求,职能负责人确认供给,组合负责人处理优先级。对于高度依赖单人的能力,还要同步制定替补培养或外部支持方案。

这类组织不应只展示个人负载,还应显示技能集中度和替代路径。若唯一专家排得很满,管理层需要看到的不只是“人太忙”,还包括该能力对哪些项目构成关键路径、培养第二位负责人需要多少时间。

3. 需求变化频繁:采用短承诺周期和明确缓冲

产品需求、线上问题或客户优先级经常变化时,远期个人排期会很快过期。可将近期两周做成正式承诺,后续只保留角色级容量和需求情景;为支持、缺陷修复或临时评审留出专门缓冲,并统计缓冲被何种工作消耗。

如果缓冲总是被同一类请求吃掉,说明问题可能不是容量不足,而是入口治理不足。例如临时需求没有优先级门槛,或业务团队能绕过排期直接找工程师。资源池应帮助组织识别这类机制,而不只是给临时工作找位置。

4. 项目多、组织复杂:用项目组合视角管理承诺

当项目数量多、部门边界明显、资源跨多个业务线流动时,单项目负责人很难看全局。此时需要有项目组合层的优先级规则、共同的数据口径和清晰的升级机制。资源池可以提供容量与冲突信息,但最终取舍仍需要结合战略价值、客户承诺、风险和机会成本。

组织可以按月或按双周召开组合校准会议,集中处理超过团队权限的冲突。会议材料不应是一长串人员名单,而应呈现项目需求、关键能力缺口、方案成本、决策截止时间和未决风险。这样管理层讨论的才是取舍,而不是逐个追问状态。

5. 远程或跨地域协作:减少依赖口头记忆

跨地域团队的协作时间、节假日和工作时段可能不同。资源池应标明可协作窗口、主要交接节点和时区约束,但不必把成员在线时间当作个人绩效数据。项目安排应尽量把评审、依赖确认和异步交付写清楚,减少必须实时等待某位专家的情况。

这类团队要特别关注交接等待时间。资源看起来充足,但如果关键问题需要等待 24 小时才得到答复,任务周期仍可能被拉长。将知识沉淀、轮值安排和异步决策纳入资源规划,往往比单纯增加投入比例更有效。

八、不同情况下的取舍:精细化、透明度与维护成本

1. 人员级计划还是角色级计划

人员级计划适合近期任务明确、人员技能差异显著、项目负责人需要确认具体交付责任的场景。它能提高可执行性,但维护频率更高,也更容易被误用为个人监控。角色级计划适合中长期预测和能力规划,维护成本低,但无法直接作为具体交付承诺。

我的建议是近期人员级、远期角色级。若长期计划因人员变动而频繁失效,就不要强行维持精细表格;若近期任务仍只有部门人数,没有具体负责人,则需要提高计划粒度。

2. 高利用率还是预留缓冲

高利用率能让资源在稳定、可预测的工作中得到较充分使用,但会降低组织吸收突发事件的能力。预留缓冲看起来像未占用容量,却能降低插单对既有承诺的冲击。两者没有统一最优解,应结合需求波动、质量要求和交付失败成本决定。

如果工作到达稳定、任务可拆分、替补充分,可以适当提高计划占用;如果工作依赖单点专家、需求频繁变化、故障影响重大,就应保留更大弹性。不要用一个全公司通用比例覆盖所有团队。

3. 集中分配还是团队自治

集中资源管理有利于跨项目看全局、处理稀缺技能冲突,但可能增加审批等待,也可能不了解团队的技术细节。团队自治能快速调整日常工作,却容易造成资源被局部最优占用,跨项目需求无法协调。

比较稳妥的做法是分层授权:团队内部的小幅调整由团队负责人决定;跨项目争用和重大日期变化由组合层裁决;涉及战略顺序、客户承诺或重大风险的取舍由业务负责人确认。权限边界越清晰,协同成本越低。

4. 完全透明还是按角色限制访问

公开容量和项目承诺有利于减少重复询问,也便于跨团队提前发现冲突。但人员的休假、个人安排和某些客户信息属于敏感内容,不需要为了资源管理向所有人开放。透明的重点是让相关角色看到决策所需信息,而不是让所有信息对所有人开放。

可以将视图分层:项目成员查看任务和团队容量;项目负责人查看项目相关资源约束;职能负责人查看本团队的容量与分配;组合负责人查看跨项目冲突和优先级。个人隐私只以可用容量的变化呈现,遵循最小必要原则。

5. 共享表格还是管理平台

共享表格适合早期试点、团队规模有限、流程尚在探索的情况。它的优势是灵活、易上手、成本低;不足是权限、审计、关联和自动提醒能力有限,容易出现多份版本和字段定义漂移。

管理平台适合多项目、多角色、需要历史追踪和权限分层的组织,但上线前要投入流程设计、数据清理、培训和维护。若团队无法指定资源池的数据责任人,再强的平台也会变成另一个需要填报的系统。

比较维度 共享表格 项目管理平台 选择依据
启动成本 较低,适合快速试点 通常包含配置、培训和迁移成本 是否已有明确的跨项目管理需求
信息关联 依赖人工维护,容易出现重复版本 可把任务、项目、角色和记录关联起来 是否需要追踪变更来源与历史决策
权限管理 细粒度控制能力有限 更适合按角色配置不同视图 是否涉及多部门、客户或敏感信息
维护要求 简单但容易依赖表格维护者 需要管理员、流程负责人和数据责任人 组织是否能持续运营,而非只完成上线
适用阶段 需求验证、团队级试点 流程稳定后扩展到多项目协同 先验证决策价值,再决定是否扩大投入

九、避坑检查清单与结尾行动建议

1. 开始试点前检查这几件事

  • 是否说清资源池要支持的具体决策,而不是笼统地“提高效率”。
  • 是否区分理论工时、净可用容量和已确认承诺。
  • 是否明确数据更新责任人、更新周期和过期数据处理规则。
  • 是否有冲突升级路径,以及最终优先级决策人。
  • 是否记录技能匹配、时间连续性和关键依赖,而不只统计人天。
  • 是否将近期承诺与中长期预测分开,避免虚假精确。
  • 是否把团队指标用于改善系统,而不是个人排名或变相考核。
  • 是否安排回顾周期,验证流程是否减少等待和预测偏差。

2. 资源池失效时,先检查原因而不是先加字段

如果项目负责人仍然反复私下询问资源,检查视图是否能回答实际问题;如果数字经常不准确,检查更新责任和口径是否统一;如果冲突暴露了却长期无人处理,检查决策权限;如果成员总是超负荷,检查临时需求入口和缓冲规则。

不断增加字段通常不是解决办法。每个字段都应对应一个明确决策,否则数据维护成本会增加,却不一定提高判断质量。能删掉的字段,就不要为了“看起来专业”而保留。

3. 下一步怎么做

如果你正在从零搭建资源池,我建议本周先选一个有真实资源冲突的项目组合,列出共享角色、未来两周承诺和固定支持工作;随后统一容量口径,找出一个已经存在的冲突,记录不同方案的范围、日期和风险影响。

接下来用一个滚动周期验证:每周更新近期容量,记录冲突提出时间、决策时间、计划偏差和临时插单来源。一个周期后再决定是否需要扩展字段、增加治理会议,或引入项目管理平台。若组织已超过 100 人且跨项目协作频繁,可以把 PingCode 等平台纳入有场景的对照评估,但先确认流程责任和数据口径,再谈工具功能。

4. 最后一个判断:资源池的价值在于让取舍提前发生

资源池不应承诺“所有项目都能按原计划完成”,也不应以把每个人排满为成功。它真正的价值,是把冲突从交付末端提前到决策阶段,让管理者在成本还可控时比较范围、日期、资源和风险。

我的独特判断是:资源管理成熟度不取决于资源表有多精细,而取决于组织能否在承诺之前暴露容量约束,并由合适的人及时作出取舍。从一个真实冲突开始,先把信息、责任和决策闭环做实,再逐步扩大覆盖范围,这比一开始追求全员、全项目、全时段的完美资源池更可靠。

常见问题解答(FAQ)

1. 资源池应该按什么维度建立,才能避免“看起来人很多,实际没人可用”?

我准备把团队成员统一放进一个资源池,但不确定按部门、技能还是项目来分类。之前我见过资源表里人数不少,临近排期时却发现关键技能的人都被占满了,这种情况该怎么设计分类?

建议用“人员+可交付技能+可用时间”作为资源池的基本记录,而不是只按部门建名单。可以为每个人维护主技能、可替代技能、每周可投入工时、已承诺工时和不可用时段;例如某开发人员每周工作40小时,扣除会议、支持和休假后,可规划工时可能只有28小时。

分类要服务于实际分配:如果项目负责人需要找能做接口联调的人,技能标签应能直接筛选出具备该经验且近期有余量的人。避免把“在岗”误当成“可用”,也不要把技能标签无限细分到无人维护;先围绕近期项目的关键任务设置少量可验证标签,再按季度复核。

2. 多个项目同时争抢同一位成员时,项目负责人按什么规则协调优先级?

我负责的项目依赖一位测试同事,但另一个项目也在同一周安排了验收,我不想只靠私下找人协调。遇到这种冲突时,应该看谁先提出需求、谁的项目更重要,还是有更稳妥的判断依据?

不要按“谁催得急”或“谁先占了日历”决定优先级。建议由项目负责人和资源管理责任人共同核对三项信息:项目承诺日期、任务是否处于关键路径、延后一周的业务影响;再比较替代方案,例如调整验收顺序、拆分测试范围或临时借调具备相近技能的人。

实践中可把冲突登记为一条决策记录,写明受影响项目、可选方案、决定人和复核日期。这样做的重点不是追求所有项目都不延期,而是让延期风险透明,并避免同一位成员被不同负责人重复承诺。

3. 资源池里的可用工时应该如何估算,才不会把团队排到满负荷?

我按每个人每周40小时排任务,表面上计划都能完成,实际却频繁被会议、线上故障和临时需求打断。是不是应该预留固定比例的缓冲?如果预留太多,又担心资源利用率不好看。

不要把合同工时直接当成项目产能。可先用最近4至6周的记录估算基线:从工作时间中扣除例会、支持轮值、休假及已确认的非项目工作,再看任务实际投入与计划投入的偏差。举例来说,若某角色每周40小时中平均有8小时用于固定会议和支持,剩余32小时也不宜全部排满;

对需求变动较多的团队,可先把约10%至20%留作缓冲,并按历史偏差调整,而不是把比例当成通用标准。判断排期是否可靠,重点看关键角色有没有连续超载、临时工作是否被记录,以及缓冲是否被反复消耗;若缓冲连续数周用尽,应调整承诺或补充能力,而非继续压缩休息时间。

4. 资源管理资源池如何与项目计划协同,避免更新不同步和责任不清?

我现在在项目计划里维护任务和负责人,又在资源表里记录工时,两个地方经常对不上。负责人变更后,有时项目计划更新了,资源表却没改,最后排期失真;有什么简单的协同流程能减少这种情况?

先明确唯一的任务信息来源:任务负责人、计划起止时间和预计工时由项目计划维护,资源池侧重点记录人员能力、可用容量和跨项目承诺;不要让两份表分别维护同一字段。每周进行一次短周期核对,检查未来两至四周的角色负载、未确认需求和负责人变更;临近里程碑时可提高到每周两次。

项目负责人负责提交需求变化,资源协调人负责检查冲突并推动决策,变更必须注明生效日期。若团队使用某项目管理工具或某项目管理平台,可用统一字段和变更记录降低重复录入;工具本身不会自动解决权责问题,关键是规定谁更新、何时更新,以及冲突由谁裁决。

核心关键词

读者评论

梁
梁俊杰

我们团队以前按每人每周40小时排计划,临时支持一来就全乱。把固定支持和专注时间单独算后,排期确实更接近实际,不过系数最好定期按团队记录调整。

田
田天佑

按周看容量对短期安排有帮助,但两三个月后的个人级预测很难准确。我们目前远期只估角色和技能组,临近里程碑再确认具体人员,维护成本低一些。

汪
汪星宇

资源冲突表里标出来不代表有人会处理。实际协作中,最难的是谁有权调整项目优先级;如果决策人和反馈时限没写清,数据再完整也只是提醒。

文章包含AI辅助创作:资源管理资源池教程:项目负责人协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537293

赞 (0)
飞飞飞飞
资源管理如何做好岗位?项目负责人协同管理与操作步骤
上一篇 44分钟前
资源分配管理方法大全:项目负责人资源管理协同管理落地清单
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
