资源占用表里显示某位工程师未来两周只有 60% 的负载,项目负责人却在周会上听到三个项目都说“这项工作只能由他做”。这类冲突通常不是排期表算错了,而是团队把资源占用等同于工时百分比,漏掉了任务优先级、技能稀缺度、协作等待和临时工作。要把资源管理真正做成决策机制,负责人必须追踪需求如何进入、如何分配、怎样执行、何时变化,以及占用最终换来了什么交付。
一、先讲结论:资源管理不是把人填满,而是控制承诺
1. 资源占用率不能单独代表项目健康
我判断资源管理是否有效,不先问“每个人是不是排满了”,而先问三个问题:团队承诺的工作是否有明确来源;关键工作是否有合适的人在合适时间承担;发生变化时,负责人能否看出影响并及时调整。占用率只是输入之一,不是最终结果。
一个团队可以达到 95% 的计划占用率,同时不断延期;也可能只有 75% 的计划占用率,却能稳定按时交付。前一种情况可能把会议、返工、临时支持和等待都挤到了计划之外;后一种情况则可能保留了处理不确定性和紧急工作的空间。两者不能只凭百分比定优劣。
我的核心判断是:资源管理的目标不是提高“忙碌程度”,而是提高有效产出,并使承诺、能力和风险彼此匹配。因此,至少要同时看计划占用、实际投入、关键技能供需、任务切换、交付兑现和临时工作比例。
2. 把占用分成计划、实际与有效三层
计划占用反映团队承诺了多少工作;实际投入反映时间最终花在哪里;有效产出则关注投入是否形成可验收的成果。三者之间的差异,才是管理者需要解释的部分。
- 计划占用:按工作日历、角色能力和已确认任务估算的容量需求。
- 实际投入:成员真实用于任务、支持、会议、排障和返工的时间。
- 有效产出:经过验收、达到质量要求,并对项目目标产生贡献的成果。
如果一个人计划投入 32 小时,实际投入 40 小时,但交付仍未达到验收标准,管理者不能把这 8 小时差异简单解释为“执行效率低”。它可能来自需求反复、依赖阻塞、能力不匹配,也可能是估算口径不一致。先找到差异来源,再谈优化。
3. 先建立可解释的资源管理闭环
我建议把全流程拆成八个环节:需求进入、需求澄清、容量测算、优先级决策、资源分配、执行监控、变更调整、复盘校准。每一环节都要留下可追溯的信息,否则负责人看到的只是一张当下的排期快照。
- 记录需求来源、业务价值、期望时间和验收条件。
- 估算可用容量,并扣除休假、固定支持、例会和必要缓冲。
- 按优先级、技能、依赖关系和时间窗口安排资源。
- 执行中追踪实际投入、阻塞、返工和需求变化。
- 当容量或范围发生变化时,明确调整承诺,而不是默默加班。
- 项目结束后用实际结果修正估算和容量假设。
这八步不是为了增加流程,而是为了回答一个现实问题:当两个项目都需要同一位关键成员时,谁有权决定先做什么,延期或降范围的代价由谁确认?资源数据若不能支持这类决策,就只是统计材料。

二、真实场景:为什么“看起来有空”仍然无法接活
1. 日历上的空白不等于可以承诺的容量
一位成员的日历没有排满,不代表他可以立即接下一项任务。剩余时间可能被生产支持、跨团队答疑、面试、培训、评审、代码维护或突发故障占用。还有一种更隐蔽的情况:某项任务只剩零散时段,无法形成足够长的专注窗口。
对需要连续思考的设计、研发、分析工作,四个一小时的空档不一定等于一个四小时工作块。上下文切换会带来重新理解问题、恢复资料和同步进度的成本。资源表如果只累加小时,不描述时间分布,就会高估可用容量。
我会把成员的时间至少拆成四类:项目交付、运行支持、组织协作、不可预见事项。前两类一般需要进入计划基线;组织协作要有合理上限;不可预见事项则通过缓冲承接。分类并非越细越好,关键是分类能否改变资源决策。
2. 多项目并行时,关键人才会成为系统瓶颈
在中大型组织里,资源冲突往往不是“所有人都忙”,而是少数关键角色被多个项目同时依赖。例如只有一位熟悉某条业务链路的架构师,或某个测试环境只由一组人员维护。团队总人天看上去充足,关键技能却不足。
这时用“项目总人天”做平均分配,会掩盖局部瓶颈。比如项目 A 还差 20 人天、项目 B 也还差 20 人天,看起来可以各分一半;但如果两边都依赖同一名安全评审人员,真正的约束不是 40 人天,而是那位人员在指定时间内能否完成评审。
我的做法是把资源供需同时按角色和技能拆开:先看整体容量,再看稀缺技能,再看依赖节点。需要时把“人”暂时抽象为能力池,避免过早把任务锁定到个体;到执行阶段,再根据上下文、经验和连续性确定具体责任人。
3. “平均忙碌”会把结构性风险藏起来

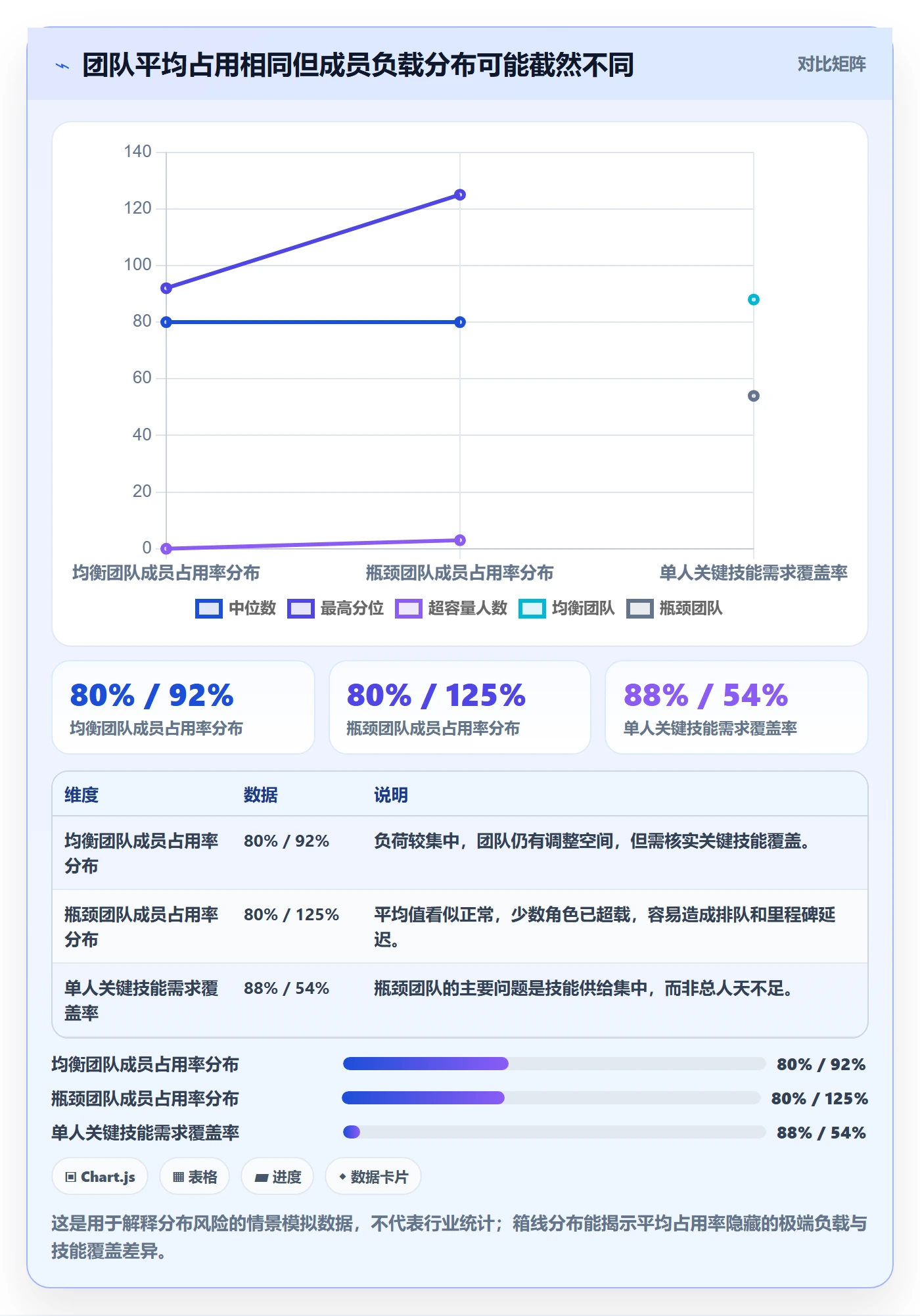

假设一个 12 人团队平均计划占用率为 80%,这个数字并不能说明团队有 20% 的可用容量。可能 9 人承担的任务都在 70% 左右,另外 3 位关键成员已经超过 100%。平均值会把极端负载冲淡,导致负责人误以为还有空间。
所以我更关注分布,而不是单一平均值。至少观察成员占用率的中位数、最高分位、超过容量的人数,以及关键角色的需求缺口。若高负载集中在少数岗位,处理方式应该是拆依赖、培养替补或调整范围,而不是要求全团队“再提高效率”。
资源占用还具有时间维度。一个人本月 80% 的平均负荷,可能意味着前两周 110%、后两周 50%。如果交付窗口在前半月,平均数会错过真正的风险。因此,容量应按周或按关键里程碑观察;周期越短、依赖越强,越需要细粒度排期。

三、常见误区:占用数字为什么会越做越漂亮,交付却没变好
1. 把百分之百占用当成资源利用的最佳状态
如果每个人每周都被安排满,任何小幅需求变动都会造成连锁延期。评审延迟半天,可能挤压开发窗口;一个生产问题,可能把测试计划推到下周;成员请假,则让原本的承诺无法兑现。满负荷排期没有给系统留下吸收波动的能力。
但这不意味着越多缓冲越好。缓冲必须有来源、有用途、有边界。若每个团队都把大量时间标为“预留”,项目负责人就无法判断是真有不确定性,还是缺乏规划。更有效的做法是按工作类型、历史波动和交付风险设定缓冲,并在周期结束后比较预测与实际。
我的判断原则是:确定性越低、依赖越多、故障影响越大,预留缓冲越重要;任务越标准化、节奏越稳定,缓冲越可以依据历史数据收紧。
2. 用工时精确到小数,掩盖估算本身的不确定性
把一个月后的工作估算为 17.5 小时,看起来比估算 2 至 3 天更精确,但精度不等于准确度。若需求尚未澄清、依赖尚未验证,精确到半小时只是把不确定性包装成数字。
早期估算应体现范围和信心程度。例如,低置信度需求可以给出区间并标记前置条件;接近执行时再根据已完成的探索、技术验证和验收细化。资源管理不需要所有数字从一开始就精确,需要的是让决策者知道数字有多可靠。
我通常把估算拆为三个问题:工作量大概多大,时间窗口是否固定,估算信心有多高。前两者决定是否能排,后者决定需要多少缓冲、是否先做验证,以及承诺是否应该分阶段。
3. 把所有“忙”都归为项目工作
成员说“这周都在做项目”,并不意味着时间都投入了可交付任务。会议、同步、故障响应和重复沟通都可能以项目名义发生。若不拆分活动类型,实际投入报告就无法回答“为什么做了这么多,成果仍然没出来”。
不过,记录也不能无限细。要求成员逐分钟填写,会产生高昂管理成本,还可能鼓励人为凑数。我倾向于只记录能触发决策的粒度:项目任务按合理时间块记录,临时支持记录事件类别和大致耗时,会议通过日历或固定分类汇总,避免把精力耗在没有管理价值的精确度上。
4. 只看个人利用率,不看任务流动和等待
个人利用率高,并不保证项目流动快。如果任务长期卡在审批、测试环境、外部接口或评审队列里,成员可能在等待期间切换到别的任务。此时资源表显示人人有事做,但整体周期越来越长。
我会把等待时间和处理时间分开。若任务从开始到完成需要 12 个工作日,真正投入只有 4 天,其余时间在等待依赖,那么新增一位执行人员未必有用。更合理的动作可能是提前预约评审、缩短审批链、准备替代方案,或先处理队列中最能解锁后续工作的事项。

四、专业判断逻辑:先算容量,再谈分配与优先级
1. 从名义工时推导可承诺容量

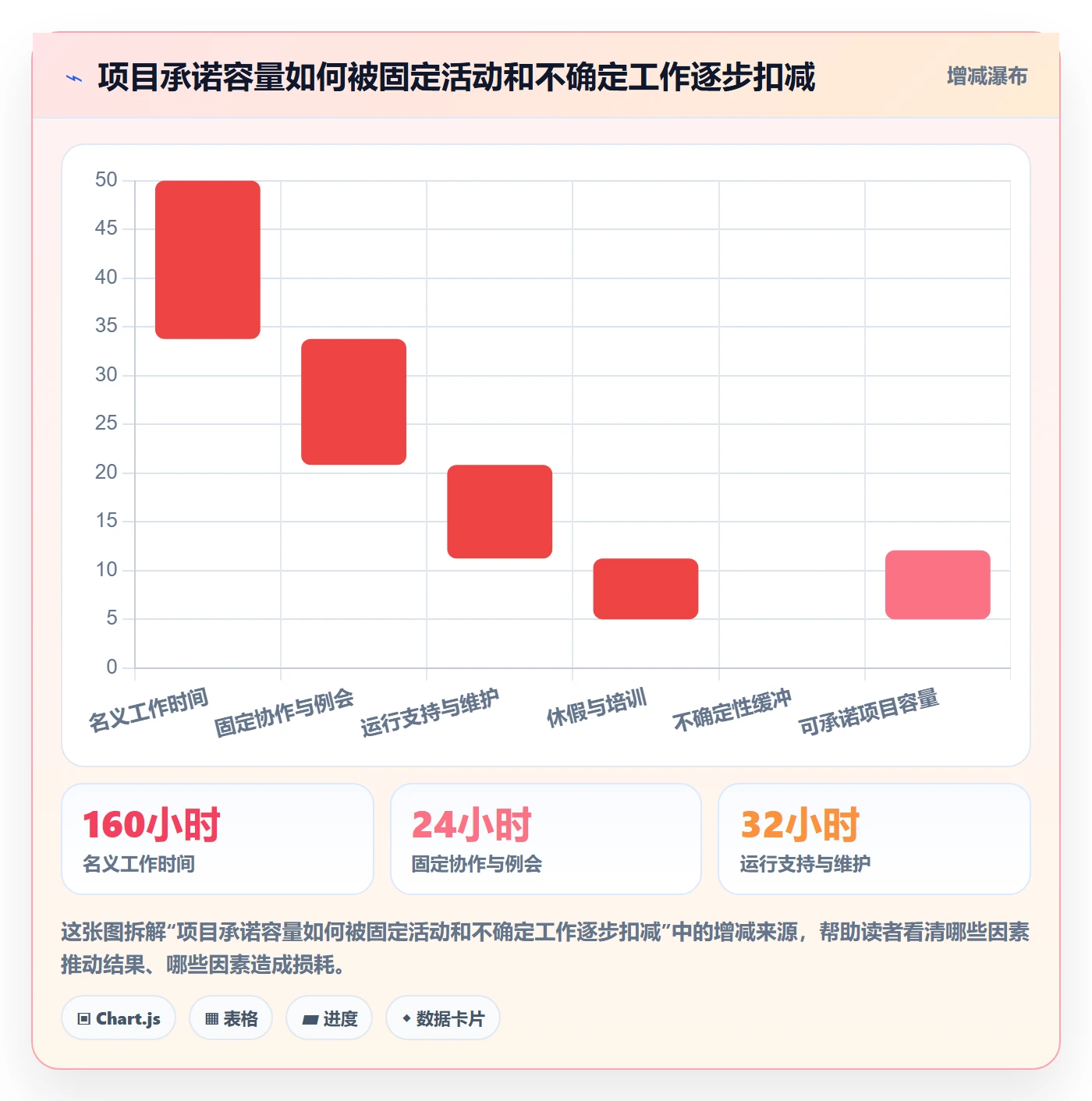

名义工时是计算起点,不是排期答案。最简单的月度容量模型可以写成:可承诺容量 = 工作日 × 每日有效工时 − 已确认固定工作 − 已知休假 − 风险缓冲。关键不是公式复杂,而是扣减项口径一致,并能追溯来源。
“每日有效工时”尤其需要谨慎。不要机械地把八小时全部算作可交付时间,也不要为了显得保守而随手假设一个统一折扣。不同岗位、不同工作模式差别很大。可以先从团队历史记录估计项目交付、支持、协作等时间构成,再以月度或季度为周期校正。
若没有可靠历史数据,我宁愿先用粗粒度区间,也不制造伪精确。比如以团队过去四至六周的日历和任务记录做基线,标出休假、固定支持和高频会议;再挑选一个完整周期校验预测偏差。关键是注明“当前为暂定口径”,让数字随着证据增加而更新。
2. 资源冲突时采用明确的优先级维度
资源不足时,不能只按谁先提需求、谁声音最大,或谁的项目级别最高来分配。我通常会把业务价值、时间敏感度、失败代价、技能稀缺度、依赖解锁能力和范围可调整性放在同一张决策表中讨论。
| 判断维度 | 需要回答的问题 | 负责人可采取的动作 |
|---|---|---|
| 业务价值 | 交付后支持什么目标,能否量化或验证? | 要求需求方说明预期收益、风险降低或合规需要。 |
| 时间敏感度 | 期限是否来自法规、市场窗口、合同或内部偏好? | 区分不可移动日期和可协商日期,避免把偏好误当硬约束。 |
| 失败代价 | 延期、降级或不做分别会造成什么影响? | 将影响具体化为成本、客户风险、运营中断或机会损失。 |
| 技能稀缺度 | 是否只有少数人员具备所需经验? | 评估培养替补、外部协作、拆分任务或改变技术路径。 |
| 解锁能力 | 完成此任务是否能解除多个后续工作的阻塞? | 优先处理能缩短队列、稳定接口或明确关键假设的工作。 |
| 范围弹性 | 是否可以分阶段交付、缩小首期范围或延后低价值部分? | 用范围调整替代未经确认的超负荷承诺。 |
这张表不应该被伪装成精确的自动评分器。它的作用是让冲突公开化:谁提供了价值判断,谁确认了期限,哪些风险被接受。评分可以帮助排序,但不能取代有权负责人承担取舍。
3. 用瓶颈视角分配稀缺资源
对稀缺技能,我先检查需求能否拆分,再检查是否需要这项技能贯穿全程,最后才决定由谁承担。很多任务可以把探索、实现、评审和交接拆成不同阶段,让稀缺专家只投入最需要判断力的节点,而不是从头到尾包办。
如果一个专家每周被五个项目各安排 20%,实际可能产生大量上下文切换。看上去每个项目都拿到了资源,实际每个项目都要等人切换回来。与其让关键成员在多条线上平均分配,不如集中处理一段时间内最重要的工作,再安排明确的交接。
可行的分配原则是优先减少关键资源的排队和切换,而不是追求所有项目同时启动。当启动的项目多于团队完成能力时,未完成工作会堆积;在制任务越多,切换和协调越频繁,关键人员的等待队列也越长。
4. 区分硬约束、软约束与可谈判条件
硬约束包括已确定的法规期限、客户合同节点、固定停机窗口或不可移动的外部依赖。软约束则可能是内部目标日期、习惯性承诺或尚未确认的需求方期待。还有一类条件可以谈判,例如首期范围、交付顺序、验收方式或资源投入时段。
在会议中,我会把约束分三栏列出,并要求每一条有明确责任人。若需求方坚持某日期,项目负责人需要追问日期背后的代价;若技术团队认为必须由某专家完成,则要追问能否通过评审、结对或拆解任务降低单点依赖。
这种判断方式可以防止“日期、范围和资源都不动”的三角承诺。如果三项全部锁死,团队只能承担超时、质量下降或隐性加班的后果。决策者必须明确选择至少一个可调整项。

五、案例与数据观察:用一个项目组合看清占用偏差
1. 示例背景与口径说明
下面用一个情景模拟案例说明分析方法。假设一家有 120 名员工的企业,产品、研发、测试和运营团队同时推进三个季度项目;共有 18 名成员参与,周期为六周。案例中的数字是为了演示资源分析步骤而构造的,不是企业调查结果,也不代表任何行业基准。
团队最初只按项目人天排期,排期表显示 18 人的计划占用率为 82%。到第三周,项目负责人发现两个里程碑延迟,测试资源集中在最后两周,产品分析师被多个项目重复预订。表面上团队还有 18% 空间,实际却无法把工作顺畅地推进。
我会先核对五类数据:个人可承诺容量、任务计划投入、实际投入、阻塞等待时间、交付验收结果。随后将总量按角色、周次和项目拆开,找到偏差到底发生在哪里,而不是立即把问题归结为团队执行不力。
2. 总量看似足够,关键岗位却形成排队
| 角色 | 六周可承诺容量 | 已排计划需求 | 需求缺口 | 主要风险 |
|---|---|---|---|---|
| 产品分析 | 180 小时 | 225 小时 | 45 小时 | 多个项目并行澄清,决策等待时间增加。 |
| 软件研发 | 720 小时 | 650 小时 | 容量余量 70 小时 | 总量有余,但关键模块集中在两名成员。 |
| 质量验证 | 240 小时 | 310 小时 | 70 小时 | 测试任务后置,缺陷修复与回归验证挤在末期。 |
| 平台运维 | 120 小时 | 105 小时 | 容量余量 15 小时 | 尚未计入两次高风险发布支持,缓冲不足。 |
全团队汇总后,计划需求是 1290 小时,可承诺容量是 1260 小时,表面差距只有 30 小时。但角色拆分显示,产品分析和质量验证合计缺口 115 小时,研发与运维的余量不能自动补上这两个缺口。总量平衡不等于能力结构平衡。
如果按占用率平均削减每个项目 2% 左右,反而可能削到最不该削的地方。更好的处理顺序是先验证分析工作是否重复、测试是否可以提前、哪些研发任务能自测或分阶段交付,再讨论新增资源或调整日期。
3. 时间分布比六周总量更能解释延期

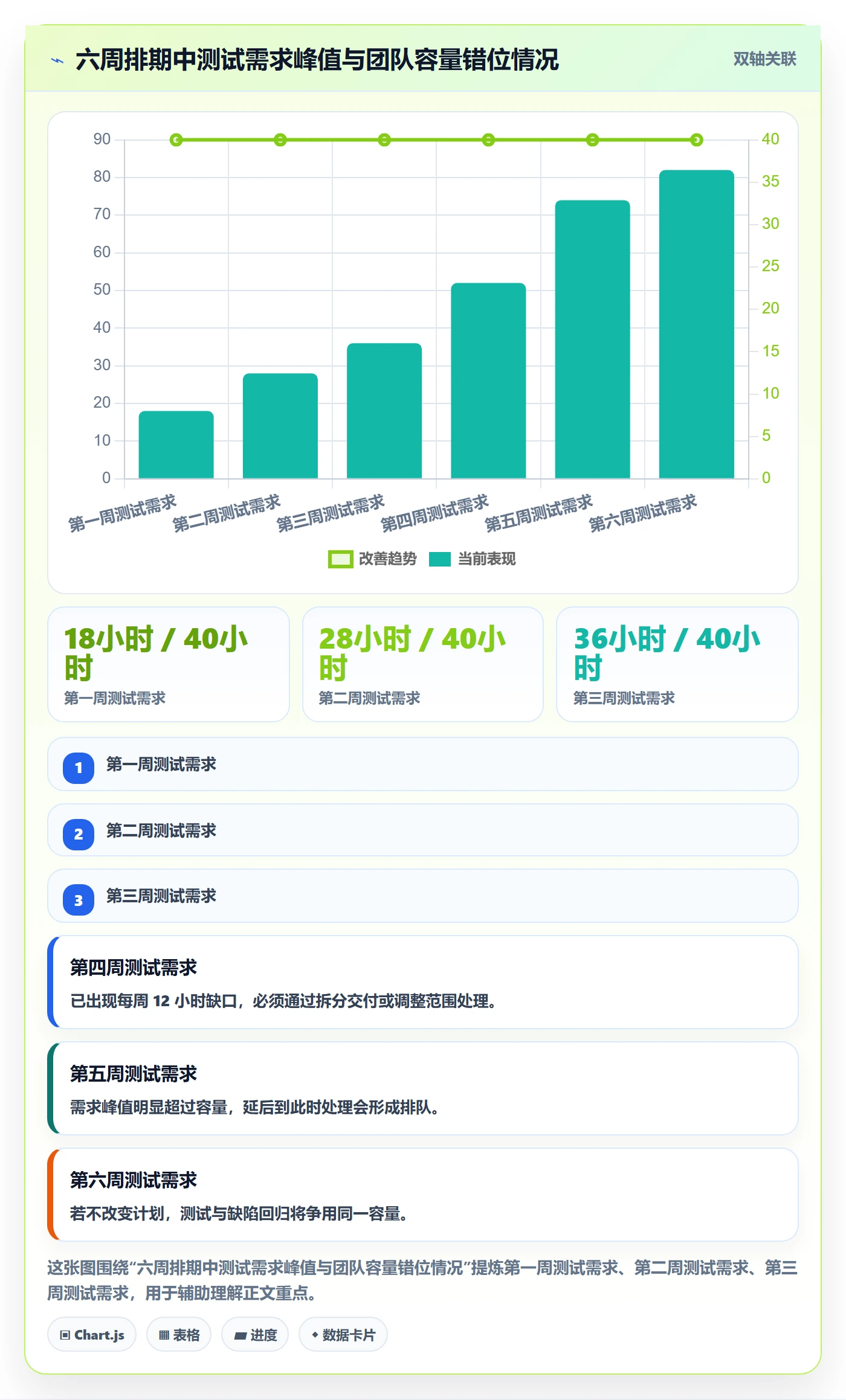

逐周检查后,问题进一步显现:质量验证的需求在第五、六周达到峰值,分别需要 74 小时和 82 小时,而当周可承诺容量只有 40 小时。前四周则有一部分测试人员没有明确的可执行任务。不是团队“总体缺测试”,而是测试进入计划太晚。
产品分析的 225 小时计划需求中,有 36 小时来自三项目重复开展的同类访谈和数据核对。若先共享调研框架与基础数据,再分别处理项目差异,需求可能下降;但这需要先确认数据能否共用,不能为了节省工时而忽略业务边界。
研发方面,两个核心模块都依赖同一位成员完成接口设计。表格显示研发有余量,但余量分布在其他技能上。项目负责人安排结对评审、提前完成接口决策,并把非关键实现交由熟悉代码的成员承担后,才真正释放了瓶颈。

4. 调整后看结果,不把“更忙”当成改善
团队采取三项调整:把测试设计前移到第二周;将两个项目重复的基础调研合并,保留差异部分单独验证;把接口设计集中在首周决策,由关键成员评审、其他成员承担实现。与此同时,项目负责人减少一项低优先级功能的首期范围,并与需求方确认验收边界。

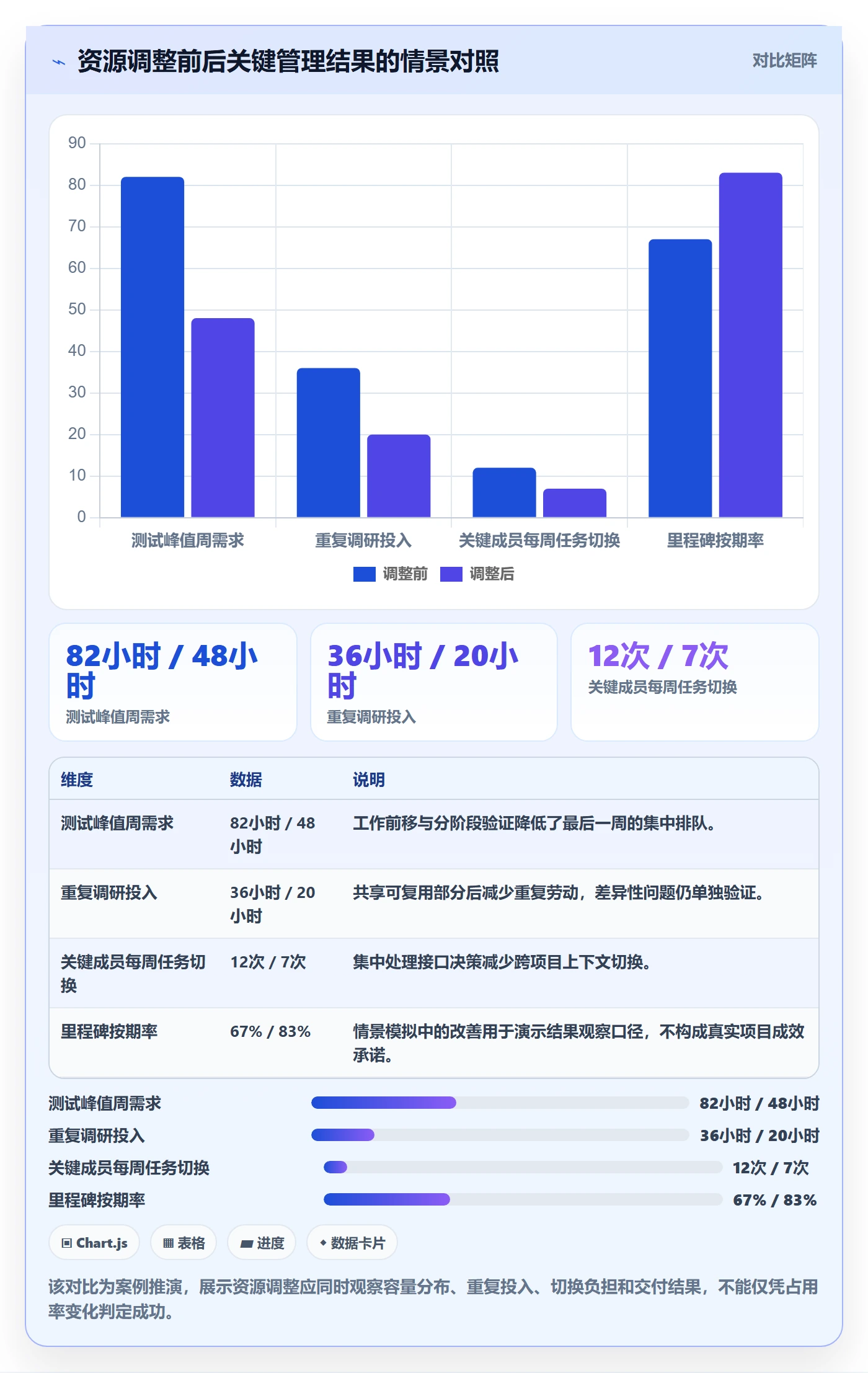

在这个情景模拟中,质量验证峰值需求从第五周的 74 小时、 第六周的 82 小时,调整为第三至第五周分布在 38、46、48 小时。仍然有短时超量,但缺口更早暴露,团队可以协商交付顺序,而不是把全部风险堆到发布前。
调整效果不应只看计划表变得平滑。我会继续追踪验收一次通过率、缺陷回归等待、实际加班、关键资源切换次数和里程碑兑现。若测试提前却导致大量无效等待,或范围缩减后业务目标未达成,那就不能称为改进。

六、落地工具与数据:让资源信息足以支持决策
1. 先定义最小字段,不要一上来追求大而全
资源管理工具是否够用,取决于信息能否连接需求、任务、成员、时间和结果。工具字段多,不一定更专业;如果关键字段无人维护、定义相互矛盾,最后仍然只能靠会议口头解释。
我建议从最小可用数据集开始:项目与任务标识、责任角色、预计投入、计划时间窗、优先级、依赖关系、状态、实际投入、阻塞原因、变更记录和验收结果。成员能力信息可以按技能、熟练度和可替代性维护,但需要明确更新责任和访问权限。
| 信息类别 | 建议字段 | 管理用途 | 常见维护责任 |
|---|---|---|---|
| 需求 | 来源、价值、期限、验收条件、优先级 | 判断需求是否具备进入排期的条件。 | 需求负责人或项目负责人 |
| 容量 | 工作日历、休假、固定支持、角色技能、缓冲 | 计算真实可承诺容量并识别供需缺口。 | 团队负责人及成员共同确认 |
| 计划 | 任务、负责人、投入估算、起止窗口、依赖 | 呈现计划负荷与关键路径冲突。 | 任务负责人,项目负责人审核 |
| 执行 | 实际投入、阻塞、返工、变更、状态 | 解释计划与实际之间的偏差。 | 执行成员按约定频率更新 |
| 结果 | 验收状态、交付时间、缺陷、目标达成情况 | 评估资源投入是否转换为有效产出。 | 项目负责人及验收责任人 |
2. 建立一个让管理者能读懂的资源看板
资源看板不必把所有信息铺满一屏。我更愿意设计四个视图:容量视图回答“谁在什么时候可用”;角色供需视图回答“哪种技能成为瓶颈”;项目承诺视图回答“哪些里程碑可能冲突”;偏差视图回答“计划与实际差异来自哪里”。
看板要支持从汇总下钻到原因。例如某周质量岗位显示 120% 占用,负责人应能看到对应项目、任务、计划来源和时间窗口;若无法下钻,超载提示只能引发焦虑,不能带来行动。
对 100 人以上、跨团队协作频繁的组织,可以评估使用 PingCode 这类项目管理平台,将项目、任务、成员和协作信息连接起来。选择时我不会只看是否提供资源视图,而会验证数据能否覆盖实际决策:计划是否能按角色或成员汇总,任务变更是否可追踪,权限是否适合跨部门协作,报表能否导出核验,以及成员使用成本是否可接受。
任何平台都不能自动替组织解决优先级冲突。工具擅长把需求和负载显性化,不能替管理者决定哪个客户承诺可以调整、哪个风险可以接受、哪些工作不值得做。若组织没有明确的决策责任人,新增系统可能只是把旧争论搬到新界面。
3. 用一致口径降低数据维护成本
项目负责人、职能经理和成员对“占用”的理解常常不同。有人把预计工时当占用,有人把任务持续周期当占用,还有人把整个团队的工作都平均到每个人。口径不统一时,数字不能横向比较,讨论容易陷入谁填错了。
在开始收集数据前,我会写清四条规则:容量按自然周还是工作周统计;估算单位使用小时、人天还是容量比例;会议与支持如何分类;变更之后由谁更新计划。规则不必一次设计到完美,但要有版本,并明确何时复核。
采集的频率也要和决策节奏匹配。长期产品路线可以按月或按迭代看容量;临近发布、依赖密集的项目要按周核对;突发事件则通过变更流程即时记录。若每小时刷新一次,却每月才做资源决策,数据更新频率只会增加负担。
4. 数据质量要通过抽样核验,而不是全员填表考核
资源数据具有管理敏感性。若成员担心投入记录被直接用于个人绩效排名,可能会低报支持工作、把时间归入更容易解释的任务,或把估算调得更保守。数据看起来完整,真实性却下降。
我更倾向于把数据首先用于容量预测和流程改进,并定期抽样核对:比较日历、任务变化和支持记录是否大致一致;检查高偏差任务是否有合理解释;检查同类工作估算是否系统性偏高或偏低。抽样关注流程规律,不应把单个时间记录直接当成个人能力结论。
对于个体绩效,资源占用率最多是背景信息之一。它无法单独体现任务难度、质量、协作贡献、技术债处理和风险承担。把它直接变成绩效排名指标,可能诱导团队追求填满日程、拆小任务或避开不确定工作。

七、不同情况怎么做:按组织阶段和风险选择管理强度
1. 小团队、任务变化快:保留轻流程,盯住冲突和承诺
规模较小、成员经常直接沟通的团队,不一定需要搭建复杂的资源系统。先建立一份可共享的周计划,标注任务、责任人、关键日期、依赖和预计投入;每周用短会确认本周承诺、临时变化和最需要解锁的问题。
这种团队的关键风险通常不是缺少报表,而是工作入口太多、临时插单没有退出机制。建议指定一个人维护需求队列,新增紧急事项时同步说明要延后什么。若每次加任务都不撤任务,所谓的优先级最终会变成“全部优先”。
适用边界是团队成员之间能快速沟通、角色数量不多、资源冲突可在一张表内解释。一旦项目并行增加、依赖跨部门扩散或关键技能集中,简单周表就需要增加角色容量和变更追踪能力。
2. 中大型组织、跨团队并行:管理角色容量与决策权
人数超过 100 的组织,常见问题是信息散落在多个项目计划、部门表格和个人日历里。此时不应先试图让所有数据达到同一精度,而应先统一资源口径、项目优先级和变更责任,再选择适合的项目管理平台支持跨团队汇总。
项目负责人负责明确交付范围、里程碑和风险;职能负责人负责维护技能供给、成员发展和专业质量;业务负责人负责目标价值与优先级取舍。若一个角色承担了所有决定,容易出现项目负责人抢人、职能经理保护成员、业务方继续加需求的三方拉扯。
在这类组织中,建议设立固定的资源决策节奏,例如每两周复核未来四至八周的关键技能供需。会议只处理例外和冲突,不逐条重读计划。每个冲突要形成决定:加资源、换人、改范围、改日期、降低风险或明确接受风险。
3. 高不确定性项目:先买信息,再做长期承诺
创新项目、技术探索和需求未定的项目,早期任务的工作量往往无法准确估算。此时直接排满多个迭代,会把猜测固化成承诺。更合理的办法是先安排短周期验证:原型、技术试验、用户访谈、数据检查或依赖确认。
验证阶段不以“完成全部功能”为目标,而以降低关键不确定性为目标。项目负责人应提前定义验证问题、时间盒、成功信号和停止条件。验证完成后,再用新信息重新估算范围和容量;若关键假设被证伪,应允许停止或转向。
这种做法会让早期计划看起来没有传统甘特图那么完整,却更诚实。对不确定性高的工作,固定日期的详细计划往往只是表面确定。阶段性承诺可以减少投入已经扩大、方向却仍未确认的沉没成本。
4. 维护、支持与交付混合:为突发工作设置独立容量
如果团队既承担新项目又负责线上支持,建议把支持容量单独建模。可依据过去一段时间的工单数量、处理时长和严重程度估计基础负荷,再为高影响事件设置明确的升级与调度规则。把支持任务藏在项目计划中,会让交付估算长期失真。
当支持负荷超过预留时,不应只要求成员“挤一挤”。先确认是短期异常还是长期容量问题:若连续多个周期超出基线,可能需要增加轮值、改进自动化、降低故障来源或正式减少项目承诺。
支持工作也要区分即时响应和可排期维护。严重故障需要快速处理,常规升级、文档、自动化和技术债可以安排在容量窗口中。把所有维护都标为紧急,会让团队无法保护长期稳定性;把所有维护都延期,又会在未来增加事故和运维成本。
八、取舍、指标与下一步:让资源决策经得起复盘
1. 指标组合要覆盖容量、流动、结果与代价
资源管理不能只靠一个总占用率。指标应分层,避免把不同问题混成一张排行榜。负责人可以从以下几类开始,按组织成熟度逐步补充。
| 指标类别 | 建议观察项 | 能回答的问题 | 使用限制 |
|---|---|---|---|
| 容量 | 计划占用率、实际投入、超容量人数、技能供需缺口 | 承诺是否超过当前可用能力? | 占用率不能直接等同于绩效或交付效率。 |
| 流动 | 在制任务数、任务周期、等待时间、切换次数 | 工作是否被排队或上下文切换拖慢? | 任务粒度要相对一致,周期需按任务类型分组。 |
| 结果 | 里程碑兑现率、验收一次通过率、缺陷返工、目标达成情况 | 投入是否转化为符合预期的交付? | 不能忽略质量、范围和外部依赖变化。 |
| 代价 | 加班时长、临时插单、返工成本、支持负荷 | 当前交付速度是否以不可持续的代价换来? | 应看趋势和团队情境,不用单次异常下结论。 |
建议先选少量能触发行动的指标,而不是一次性建设几十个看板。例如,连续两周超容量且里程碑风险升高,可以触发范围或日期评审;关键技能需求超过供给,可以触发拆分任务或培养替补;任务等待时间变长,可以检查依赖和审批队列。
2. 对指标改善保持怀疑,避免局部优化
若占用率提高而交付兑现率下降,说明团队可能把更多工作塞进系统,却没有改善流动。若平均周期缩短但缺陷返工明显增加,可能是质量被牺牲。若加班下降但范围缩减过多,也需要回到业务目标判断是否值得。
每次资源调整都应事先写下预期:希望降低哪类瓶颈,预计影响哪个交付结果,可能增加什么成本。复盘时除了看结果,也检查外部条件是否变化。这样才能区分“措施有效”“环境刚好变好”和“指标口径变化”。
对于样本量较小的团队,不要把一个周期的波动当作确定规律。可以观察滚动多个周期的趋势,并按项目类型、技能和风险等级分组。数据越少,越需要结合任务证据和团队访谈,而不是用复杂图表制造权威感。

3. 资源不足时,五种取舍各有成本
增加资源:适用于工作可以并行、任务边界清晰且新成员上手时间可接受的情况。若工作高度依赖领域知识,临时加人可能先增加沟通和培训负担,未必马上提高产出。
调整日期:适用于外部依赖或关键技能窗口不可压缩、质量风险不可接受的情况。改期可能影响市场窗口或合同承诺,因此需要同步评估业务损失,并尽早通知相关方。
缩小范围:适用于首期价值可以通过核心能力实现、低优先级功能可延后的情况。范围调整要说明哪些验收条件仍满足,避免只删工作量、不重新确认成果。
改变顺序:适用于存在多个可独立交付阶段,或某项工作能提前解除后续阻塞的情况。调整顺序可能改变依赖和测试安排,不能只按最容易完成的任务排序。
明确接受风险:适用于决策者了解潜在影响,且风险后果在组织可接受范围内的情况。风险接受必须写明责任人、观察信号和触发后的应对方式,不能用一句“先做再说”代替决策。
4. 做一张下周就能用的资源检查清单
如果团队目前还没有成熟的资源管理流程,不必等到系统上线或数据完整再开始。先围绕未来四周做一次小范围盘点,重点找出不能同时兑现的承诺、被反复预约的关键能力,以及没有记录的临时支持。
- 列出未来四周所有已承诺的里程碑,并标注责任人、验收人和关键依赖。
- 按成员或角色核算可承诺容量,扣除休假、固定支持、例会和必要缓冲。
- 检查计划需求是否超过容量,尤其关注关键技能与单周峰值,不只看团队总量。
- 把冲突整理成选择题:调整日期、范围、顺序、资源,或明确接受风险。
- 执行一周后核对计划与实际,记录阻塞、切换、返工和新增需求。
- 四周后复盘预测偏差,更新容量口径和估算方式,再决定是否增加工具或流程。
这张检查清单的价值不在于一次算准所有工时,而在于让隐性承诺变成可讨论的选择。若团队连冲突都没有共同记录,任何精细预测都缺乏稳定输入。
5. 最后的判断:占用是信号,不是目标
我看资源管理,最看重的不是团队能否把每个人的日历填满,而是组织能否在需求变化时说明白:我们为什么做这件事,谁有能力完成,何时可以兑现,若资源不够要牺牲什么。这个答案越清楚,资源数据越有价值。
下一步可以从一个项目组合或一个关键团队开始,统一容量口径,观察未来四至六周的角色供需和任务分布;随后选一项真实冲突,记录决策及结果。先让数据改变一次取舍,再逐步扩展流程与平台,通常比先做一套庞大制度更容易得到真实反馈。
资源管理不是消灭所有冲突,而是让冲突更早出现、让取舍有依据、让承诺与能力保持一致。当负责人能解释资源占用背后的原因、代价和结果,资源表才从排班工具变成项目决策工具。
常见问题解答(FAQ)
1. 项目负责人如何分析资源占用,避免只看工时总数?
我手上有一张按人统计的工时表,合计看起来没有超预算,但项目还是频繁延期。我想知道,资源占用到底该看哪些数据,才能发现问题?
不要只看总工时,至少同时看计划负荷、实际投入、任务切换和关键路径。一个可操作的口径是:资源负荷率=某人在某周期内已承诺的工作量÷该周期可用工作量。比如一名成员每周可投入 40 小时,已排任务 36 小时,负荷率为 90%;如果其中 12 小时还依赖未确认需求,这个数字就不能视为可靠产能。
建议按周、按角色统计,并把请假、会议、支持工作等不可用于项目交付的时间从可用工作量中扣除。分析时再对比计划工时与实际工时:持续超出计划可能是估算偏差,也可能是返工或需求变更,不能简单归因于个人效率。
2. 资源占用全流程应该怎样从需求排到交付?
我负责一个跨部门项目,需求、开发、测试都在不同团队,常常是前面排得很满,到了测试阶段才发现没人接。我应该按什么顺序做资源规划,才能减少这种断档?
可按“拆工作,估工时,确认角色,核对可用性,排优先级,滚动复核,交付复盘”推进。先把需求拆成可验收的任务,并标明负责人、所需角色、预计工时和前置依赖;再按成员真实可用时间排期,而不是把每个人默认成每周满负荷。
以一个 4 周迭代为例,若测试预计需要 32 小时,但测试人员每周只有 6 小时可投入该项目,就应在排期时暴露约 2 周以上的容量缺口,而不是等开发完成后再协调。每周复核一次近期任务,临近里程碑时提高复核频率;交付后比较估算与实际投入,将偏差原因记录到下一轮估算中。
3. 发现成员资源超载时,项目负责人应该先调整什么?
我看到一位关键成员同时挂着多个高优先级任务,日历也基本排满了。直接把任务分给其他人又担心交接成本更高,应该怎样判断是调人、改范围,还是调整日期?
先判断超载发生在关键路径、瓶颈角色还是可并行工作上,再比较三种调整的总成本。若任务依赖该成员的专业判断,临时换人可能增加交接和返工;可以先减少其并行任务,让关键任务连续完成。若超载来自新增需求,应由负责人确认是否缩小范围或推迟低优先级事项;
若所有任务都必须保留,则应评估延期或补充资源,并把培训、交接时间计入计划。一个实用的预警规则是:成员连续两周负荷率超过 100%,或关键任务频繁被打断,就启动资源评审,而不是等到里程碑失守才处理。阈值应结合团队历史数据校准,不宜当成普遍定律。
4. 项目资源占用数据怎样分析,才能分清估算问题和执行问题?
我发现某类任务实际工时总比计划高,有人认为是成员执行慢,也有人认为一开始就估少了。我应该看哪些记录,才能避免把资源分析变成简单的绩效排名?
把偏差拆成估算误差、范围变化、等待依赖、返工和执行过程五类,并按任务类型、阶段和角色比较,而不是只按个人汇总。例如某任务计划 20 小时、实际 30 小时,若新增需求占 6 小时、等待外部确认占 4 小时,真正需要复核的原计划偏差只有约 0 小时;
若没有范围和等待变化,才进一步检查拆分粒度、技术风险或执行方式。建议保留计划工时、实际工时、变更记录、阻塞起止时间和验收结果,连续观察至少数个迭代。工时数据适合用于容量预测和流程改进,不宜脱离任务难度、质量与依赖关系,直接作为个人绩效结论。
核心关键词
文章包含AI辅助创作:资源管理资源占用全流程:项目负责人数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537244
读者评论
实际排资源时,最难的不是算出占用率,而是统一“实际投入”的口径。有人把评审和排障记到项目里,有人完全不记,最后数据很难横向比较。建议先定义少量固定分类,再用几周数据校准,不然模型再完整也容易失真。
我们团队也遇到过平均负载不高、关键岗位却排队的情况。按技能和时间窗口拆分后,确实比看总人天有用。不过能力池最终仍要落到具体负责人,否则任务交接成本和上下文损耗可能被低估。
文中提到保留缓冲很有价值,但缓冲如果长期不复盘,容易变成各项目默认的隐性容量。实际使用时可以按月比较预计与实际消耗,并把未使用或超支原因分类,逐步调整比例,而不是固定套用一个百分比。
