资源分配怎么做?项目负责人协同管理:资源管理从0到1

资源分配做不好,项目计划表看起来仍然完整,真正执行时却会出现同一个人被三个项目同时预约、关键评审无人参加、任务不断顺延的情况。我的判断是:资源管理不是把人名填进排期表,而是持续回答三个问题,项目当前需要什么能力、这些能力何时可用、发生冲突时谁有权做取舍。先建立可核验的资源事实,再设定决策规则,最后用实际负荷滚动校准,才是项目负责人从零开始协同管理资源的可靠路径。

一、先讲核心结论:资源分配不是“派人”,而是做取舍

1. 先把“需要什么”说清楚,再讨论“谁来做”

项目负责人最容易陷入的误区,是会议一开始就讨论“让谁负责”。但如果任务边界、所需能力、预计投入和完成时间都没说清楚,讨论人选只会让团队更快达成一个未经验证的承诺。

我通常先把资源需求拆成四项:工作成果、所需角色或技能、投入量、时间窗口。例如,“需要一名后端工程师”太模糊;“在第 3 至第 5 周投入约 8 人天,完成接口改造并通过联调”才足以进入排期讨论。

人力资源需求要用任务和能力表达,不能只用职位名称表达。同一名工程师可能擅长旧系统排障,却不熟悉目标架构;同一名设计师可能能做视觉方案,但没有可用时间完成交互验收。名字相同,不代表能力和可用性相同。

2. 资源分配的目标不是让每个人都满负荷

把所有成员排到 100% 并不等于效率最高。项目工作包含需求变更、缺陷处理、评审等待、跨团队沟通和突发支持;如果计划没有余量,任何一个环节的小延误都会沿依赖关系传导。

我更关注资源计划能否保护关键路径、关键能力和必要的缓冲,而不是每个人的日历是否塞满。对于不可替代的专业角色,留出合理的机动时间,往往比把他的空档全部填满更能提高交付确定性。

3. 先建立一套最小规则,别一开始追求复杂系统

从零开始时,资源管理不需要先做完整的组织级能力模型,也不需要先购买一套复杂工具。负责人可以先统一资源口径、登记任务需求、记录承诺占用、规定冲突升级方式,并每周检查一次偏差。

这套最小规则的重点不是表格有多漂亮,而是不同项目的“投入 50%”能否被解释为相同含义、人员负责人是否认可排期、冲突是否能在承诺前暴露。工具可以帮助记录和提醒,但不能替团队决定优先级。

管理问题 最低限度要记录什么 负责人要作出的判断
项目需要什么资源 任务成果、角色技能、投入量、时间窗口 需求是否必要,是否能拆分或调整
资源是否可用 已承诺工作、支持工作、休假与固定会议 可用时间是否真实,是否存在隐性占用
多个项目冲突 影响范围、依赖关系、最晚决策时间 谁有权排优先级,延期代价是什么
计划是否可信 计划投入与实际投入、阻塞时间、完成情况 偏差来自估算、执行还是治理机制

这张表的用途不是替代项目计划,而是把“人不够”这类笼统判断拆成可行动的问题。资源不足可能是技能不匹配,也可能是优先级冲突、任务粒度过大或可用时间估错;不同原因对应的解决办法完全不同。

二、资源管理为什么会失灵:真实场景里的隐性冲突

1. 一个人同时被多个项目“预订”

在矩阵型组织里,员工通常既有职能经理,也服务于一个或多个项目。项目负责人看到的是计划中的分配比例,职能经理看到的是团队整体负荷,员工感受到的则是每天不断切换的任务。三种视角都可能真实,却未必一致。

典型情况是项目 A 按 60% 预约一名测试工程师,项目 B 按 50% 预约同一人,部门日常支持又占去约 20%。纸面分配合计已经超过 100%,但每个项目仍可能认为自己的计划合理,因为各自只看到了局部承诺。

更隐蔽的问题是,百分比不能直接说明工作能否完成。一个人即使只有两个项目,如果两个项目都要求每天参加即时评审、及时答疑和频繁切换,实际损耗也可能高于一个集中完成的整块任务。

2. 稀缺资源往往不是“人数少”,而是等待时间长

项目团队常把资源瓶颈归结为缺少某个岗位,但瓶颈也可能是一个必须经过的审批、只有一位专家掌握的知识、共享测试环境,或者依赖另一个团队的接口确认。把人员数量补上,不一定能消除这些等待。

我会追问:如果这个角色今天新增一名成员,项目关键路径能提前多少?如果答案不明确,就要先定位瓶颈究竟是产能、能力、优先级,还是流程等待。否则容易花成本扩编,却发现任务仍然卡在决策和依赖上。

3. 计划中的“空闲”常被低估的工作吃掉

常规支持、线上故障、面试、部门会议、合规检查和临时需求,往往没有进入项目排期,却真实占用了团队时间。若只计算项目任务,人力计划就会系统性高估可用产能。

团队不必把每一次沟通都登记成工时,但要识别稳定存在的非项目负荷。例如,某专业小组每周固定承担值班和咨询,就应在容量测算时先扣除这部分,再讨论新项目可以承诺多少投入。

下图是一个用于说明负荷核算方法的情景模拟,并非行业平均值。它展示了为什么从“名义工作时间”直接推算项目产能会产生过度承诺。

资源分配怎么做?项目负责人协同管理:资源管理从0到1

4. 组织中的资源冲突,本质上常是优先级冲突

当两个项目都需要同一名关键成员时,单靠项目负责人之间互相协调,容易演变成谁关系更好、谁催得更频繁,谁就先拿到资源。这样的机制看似灵活,长期却会让承诺失去可信度。

项目负责人可以提出影响评估和建议,但如果两个项目属于不同业务优先级,最终决策应由有权比较业务价值和风险的治理角色作出。把这种冲突推给员工自行加班,既没有解决优先级问题,也会把组织决策成本转嫁给个人。

三、拆解常见误区:看似精细,实际会误导决策

1. 误区一:按人头分配,忽略能力与任务颗粒度

“这个项目给两名工程师”不是完整的分配方案。两个人可能都不具备关键模块的经验,也可能在同一任务上相互等待。更有效的做法,是把工作拆成可交付成果,明确所需能力、责任人和协作边界,再确定需要多少人。

当任务还没有拆清时,人数估算往往只是在给不确定性贴上一个看似精确的数字。此时可以先安排短周期的方案验证或技术调研,而不是把整个阶段的人员投入一次性锁定。

2. 误区二:把百分比排期当成可执行承诺

“某人本月投入 50%”需要进一步解释:是每天半天,还是两周全职、两周不参与?任务是否允许集中完成?是否需要即时响应?如果这些问题没有答案,比例只是一个表面上统一、实际含义各异的数字。

对需要连续专注的工作,我更倾向于谈成块的时间窗口和明确成果;对需要持续响应的运维或支持工作,则应明确响应时段、容量上限和升级规则。资源分配的单位,应服务于工作的节奏,而不是为了填表方便。

3. 误区三:把利用率越高等同于效率越高

利用率适合观察容量是否长期闲置或过度占用,却不能单独评价团队绩效。若所有关键人员一直处于满载状态,缺陷、变更和依赖延误就没有缓冲,只能通过加班、降质量或推迟其他项目消化。

高利用率还可能促使团队把工作拆得过细、频繁启动新任务,结果是同时进行的工作增加,等待和切换也增加。管理者应一起看交付周期、阻塞时间、返工和承诺偏差,而不是只追求一个利用率数字。

4. 误区四:用“谁有空”代替“谁最适合”

把任务交给眼下最空的人,短期看似解决了排期,长期可能因学习曲线、返工和审核负担付出更高成本。但反过来,把所有关键工作都压在资深专家身上,也会制造单点瓶颈和知识集中风险。

我会把分配拆成两种目标:本次交付的效率,以及组织未来的可替代性。对高风险任务安排有经验的人负责,对可控任务安排搭档学习,并预留复核时间,往往比“专家全部包办”更稳健。

5. 误区五:任务一旦排上,就不允许调整

资源计划是依据当前信息做出的承诺,不是不能修改的契约。需求变化、故障、人员离职或外部依赖变化,都可能使原计划不再合理。真正的问题不是计划调整,而是没有变更规则,导致每个项目都悄悄插队。

应明确哪些变化由项目负责人自行调整,哪些变化必须经过资源负责人或项目组合治理角色确认。特别是挤占已承诺资源时,要同时说明被挤占任务的影响,避免只记录新增工作、不记录机会成本。

6. 误区六:工具上线后,冲突自然会消失

资源管理工具可以提高信息可见性,记录工作分配、进度、依赖和容量变化,但如果组织没有统一优先级规则,工具只会更快展示冲突,不会替管理者解决冲突。

对于中大型企业和 100 人以上组织,项目、职能、部门之间的依赖更多,单靠个人表格容易出现版本不一致和数据更新滞后。以 PingCode 这类项目管理平台为例,可以作为集中呈现项目工作、责任分工和进展状态的协同载体;但是否适配,仍需依据组织现有流程、权限治理、数据要求及系统集成情况评估,不能把平台能力等同于管理机制。

四、专业判断逻辑:把资源需求变成可比较的决策

1. 建立统一的资源需求描述

我建议每项资源需求至少包含六个字段:交付物、所需能力、责任角色、预计投入、需要时间、依赖条件。必要时增加优先级、风险等级和可替代方案。字段不必复杂,但同类需求必须用同一口径表达。

字段 示例写法 它解决的问题
交付物 完成支付回调改造并通过集成测试 避免把岗位活动误当成项目成果
所需能力 熟悉支付接口、幂等处理和现有订单服务 让能力匹配不止停留在职级名称
预计投入 约 6 人天,估算区间 5 至 8 人天 显示估算不确定性,避免虚假精确
时间窗口 第 4 周开始,需在第 5 周联调前完成 区分可移动工作与关键依赖任务
依赖条件 测试环境与第三方沙箱账号需提前就绪 防止将等待时间误算为人员产能不足
替代方案 先缩小首期接口范围,复杂场景进入后续迭代 让资源不足时有真实选项,而非只剩加人

估算区间比单一数字更适合早期决策。项目越早期,需求和方案越不稳定,越不应把“6 人天”伪装成确定事实。负责人可以记录估算依据,并在工作完成后比较估算与实际投入,逐步识别团队在哪类任务上容易低估。

2. 同时评估资源的稀缺性、可替代性和时间敏感度

同样是需要 5 人天的工作,资源分配优先级可能完全不同。一个任务若只有少数人具备所需技能、错过窗口会阻塞多个团队,就比可延后且容易替代的任务更值得优先协调。

我常用四个问题辅助判断:是否位于关键路径;技能是否稀缺;延后会造成什么损失;是否存在缩小范围、改变顺序或培养替代人的办法。这不是机械打分模型,而是避免只按工时大小排序的检查框架。

  • 关键路径影响:该任务延期是否会直接推迟里程碑,还是有可用浮动时间?
  • 技能稀缺程度:是否只有一人能够完成,是否有经过验证的备份人选?
  • 时间敏感程度:是否受外部窗口、合同节点、合规期限或市场活动约束?
  • 替代空间:能否拆分、降级首期范围、调整顺序或通过培训增加可用能力?
  • 延误代价:延迟一周造成的业务、质量、合规或客户影响是什么?

只有当这些问题得到相对明确的回答,负责人才能解释为什么一个项目先拿到资源,而另一个项目需要延期或缩小范围。可解释的取舍比看起来公平的平均分配更重要。

3. 分清容量、需求与承诺,避免把三者混成一个数字

容量是团队在某个时间窗口内实际可能用于工作的时间;需求是项目完成目标所需的投入;承诺则是组织决定在考虑优先级、风险和能力后接受的工作量。需求大于容量时,承诺必须通过增加资源、减少范围、延长时间或接受风险来重新平衡。

这三个概念分开后,资源讨论就不再是“我们不够努力”,而是“在现有容量和依赖条件下,哪一种范围与时间组合最合理”。这能帮助负责人把讨论从个人压力拉回到组织决策。

4. 用组合判断而不是单项目视角处理冲突

当资源只在单个项目中讨论,每个负责人都会证明自己的任务“最急”。跨项目冲突必须放到组合层面比较:哪些目标直接支持年度重点,哪些交付受监管或合同约束,哪些工作能创造后续产能,哪些项目可以阶段性暂停。

比较时不必追求所有业务价值都折算成一个精确分数。可以采用定性等级加证据说明,并明确由谁做最终决定。关键是决策过程留痕:选择了什么、放弃了什么、预计影响何时复核。

示意数据展示了不同需求状态下的处理重点。它不是通用评分标准,也不意味着某一类项目天然优先;实际组织要以自身战略、风险偏好和授权机制设定排序规则。

资源分配怎么做?项目负责人协同管理:资源管理从0到1

5. 让估算误差成为改进依据,而不是追责依据

如果团队每次估算偏差都被用来评价个人,成员会倾向于报出保守数字,甚至把风险藏到执行阶段。更好的做法是按任务类型回看偏差:需求不清、依赖等待、返工、跨团队协作或突发支持,哪一类最常造成实际投入超过计划。

当偏差主要来自等待,增加执行人员可能无效;当偏差来自重复返工,应先改善需求和验收;当偏差来自稳定的支持负荷,应调整容量基线。数据的作用是找出机制问题,而不是把所有偏差归咎于个人效率。

五、从零到一的落地流程:先做出能运行的资源闭环

1. 第一步:盘点资源,但只盘点能影响决策的信息

资源盘点不等于收集每个人的完整履历。对项目负责人来说,最需要知道的是:谁可以承担哪些类型的工作、什么时间可投入、哪些工作已经承诺、谁负责确认容量、哪些能力存在单点风险。

对中大型团队,可按能力域、团队或服务单元汇总,不必在每次项目讨论中公开个人敏感信息。管理需要的是可用于安排工作的可见性,而不是不必要的个人监控。

  • 先列出未来一个到两个计划周期内的项目和固定运营工作。
  • 按关键能力标出当前负责人、可协作人员和候补人员。
  • 记录休假、值班、固定支持及已经确认的里程碑任务。
  • 由职能负责人或资源责任人核对可用容量,而非由项目负责人单方面填写。
  • 标注信息更新时间和可信程度,避免把过期数据当成承诺。

如果组织尚无完整技能地图,可以从少数关键能力开始。先识别“只有一人能做”的环节,往往比一次性给全员做复杂技能评分更有价值。

2. 第二步:把需求拆成可交付、可调整的工作包

资源分配以工作包为单位通常比以整个项目为单位更灵活。一个工作包应有明确成果、验收条件、负责人、依赖关系和大致时间窗口。若任务持续数月且边界不清,应进一步拆分或先安排探索阶段。

拆分不是为了制造更多任务,而是为了辨别哪些部分真正需要稀缺能力,哪些部分可以并行,哪些部分可以延后。拆得太碎会提高协调成本;拆得太粗又会让风险和依赖被隐藏,负责人需要根据决策粒度平衡。

3. 第三步:做容量核算,并给不确定性留出空间

容量核算要以实际可工作时间为基础,扣除稳定的非项目负荷,并考虑团队的工作方式。若没有历史数据,可以先用短周期记录建立基线,不要把某个经验比例包装成适用于所有团队的标准。

缓冲并非浪费资源。它用于吸收合理范围内的变更和波动,尤其适用于需求不稳定、依赖多、外部响应时间不可控的项目。缓冲太小会导致计划脆弱,缓冲太大则可能掩盖低效或缺少承诺,最好结合风险来源说明用途。

4. 第四步:先排关键依赖,再排可移动任务

排资源时,优先标出关键路径任务、外部交付、不可替代角色和固定时间窗口。之后再安排可移动、可并行或可降级的任务。这样能减少团队先排满容易做的工作,最后才发现关键专家的时间已经被占满。

遇到资源冲突时,不要只问“谁先提”。应比较业务影响、延误代价、依赖位置、替代可能和变更成本。若冲突跨越不同项目负责人权限,应升级至明确的决策人,不让一线成员背负组织级优先级选择。

5. 第五步:形成明确承诺,并同步记录被挤占的工作

资源分配决定后,要把承诺落实到任务、时间窗口和责任人。若一个新任务挤占了原计划,原任务必须同步调整;只新增承诺、不删减旧承诺,会让计划表持续膨胀,最后变成没人相信的愿望清单。

承诺也要包含必要条件。例如,团队可以承诺在某日期完成联调,前提是测试环境按期开放、业务规则在约定时间冻结。把前提写清楚不是推卸责任,而是让计划的风险边界可见。

6. 第六步:按固定节奏检查偏差并重新预测

每周或每个迭代检查资源计划时,重点看承诺是否仍成立、实际投入是否偏离、阻塞是否改变关键路径、是否出现新冲突。检查频率要与工作变化速度匹配;过于频繁会制造汇报负担,过于稀疏则会错过调整窗口。

负责人要区分“状态更新”和“资源决策”。更新进度可以由任务责任人提供;改变项目优先级、占用稀缺能力或调整里程碑,则要由具备相应授权的人确认。两类讨论混在一起,容易让会议耗时却没有决策。

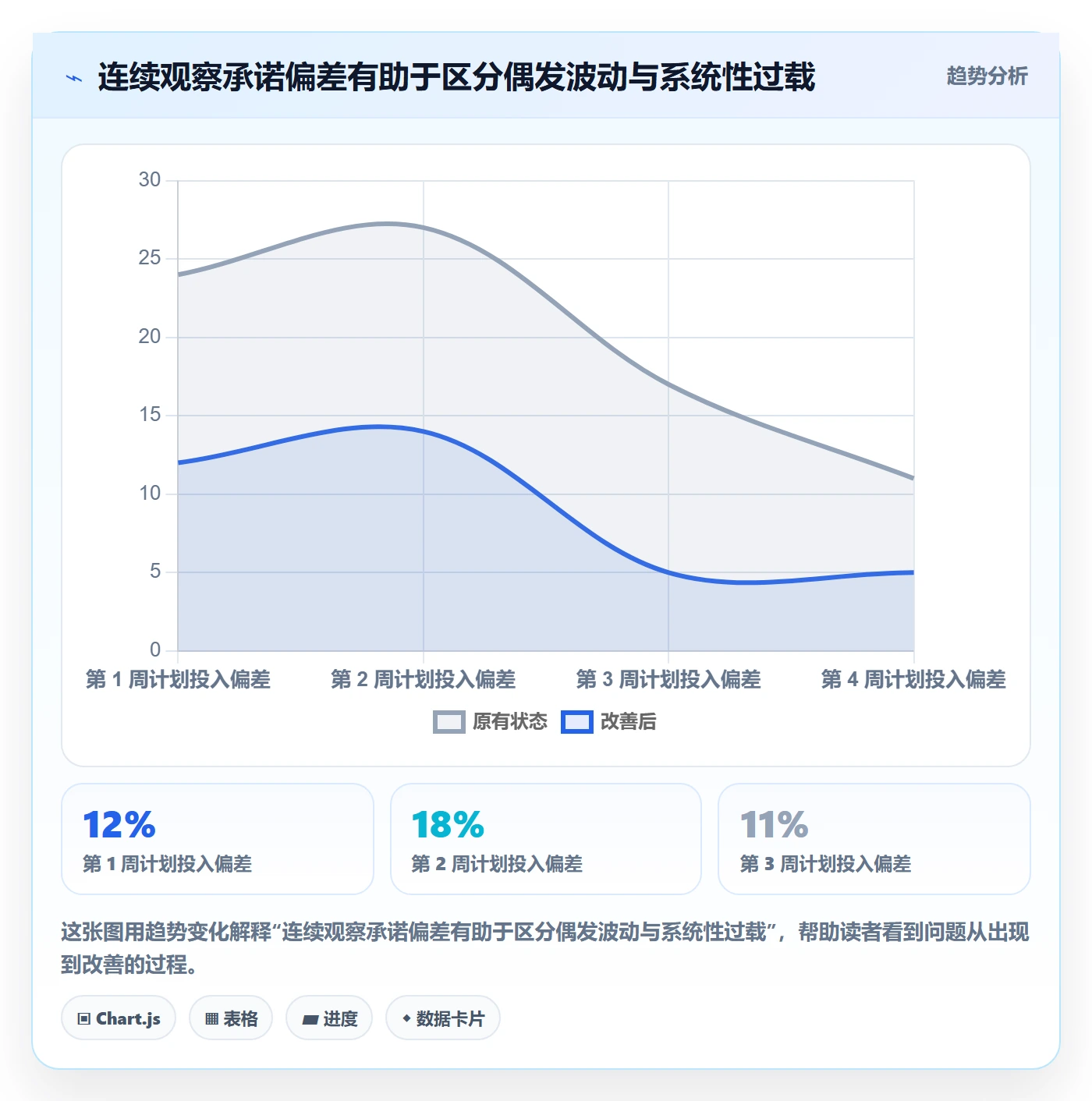

下图是建议用于团队试运行的资源闭环基线,属于管理建议而非行业统计。它强调每个决策点应产生可核验的输出,而不是只完成一次资源会议。

资源分配怎么做?项目负责人协同管理:资源管理从0到1

六、案例与数据观察:一个共享专业团队如何减少“假排满”

1. 案例背景:三个项目争用同一组专业能力

以下是基于常见项目管理场景构造的匿名化情景案例,数字用于说明分析方法,不代表任何企业的实测绩效。某企业有约 120 名产品与研发相关成员,三个项目共用一组测试与数据能力,项目负责人分别按各自计划向关键成员提出投入需求。

最初的排期表显示,关键测试能力每周可投入约 5 人天,三个项目合计安排了约 6.5 人天。每个负责人都认为自己的需求合理,因为单看自己项目的任务量并不大。但实际推进中,测试工作持续延迟,工程团队反复等待,项目会议上却找不到一个统一的资源事实。

2. 第一次诊断:把“测试人手不足”拆成四种原因

我不会在这一步立刻建议招聘或外包,而会先核对需求、能力、时间和等待。团队复盘发现,计划没有扣除固定支持,两个项目的测试窗口重叠,部分用例直到开发后期才准备好,还有一项集成测试被外部环境审批阻塞。

这意味着瓶颈并非单纯的测试产能。即使临时增加测试人员,环境未就绪和用例未准备的问题仍会造成等待;若不调整时间窗口,新增人员也可能只能在同一个拥堵节点排队。

观察到的现象 表面解释 进一步核实后的原因 对应行动
测试任务延期 测试人员数量不足 固定支持负荷未计入容量 先校准可承诺容量基线
两个项目都等待同一人 排期不够细 测试窗口重叠且没有组合级决策 按依赖和延误代价错开窗口
测试开始后频繁返工 执行质量不稳定 用例准备较晚,验收边界不清 把用例评审前移到开发阶段
集成验证长时间停滞 需要更多测试人力 外部环境审批是关键阻塞 指定依赖责任人和升级时点

3. 调整后的方案:先改顺序,再重新承诺

团队没有简单按比例削减三个项目的投入,而是把工作拆成可先行的准备任务和必须集中执行的验证任务。一个项目先完成用例评审,另一个项目将非关键验证后移;关键路径上的集成测试则安排固定窗口,并明确环境审批的最晚日期。

同时,项目负责人把原来“每人每周投入多少”的约定改为“哪个工作包在何时由谁完成”。职能负责人负责确认每周可承诺容量,项目负责人负责说明任务优先级和依赖,跨项目冲突则由组合层的授权人决定。

4. 观察结果:判断改善时,不只看延期有没有消失

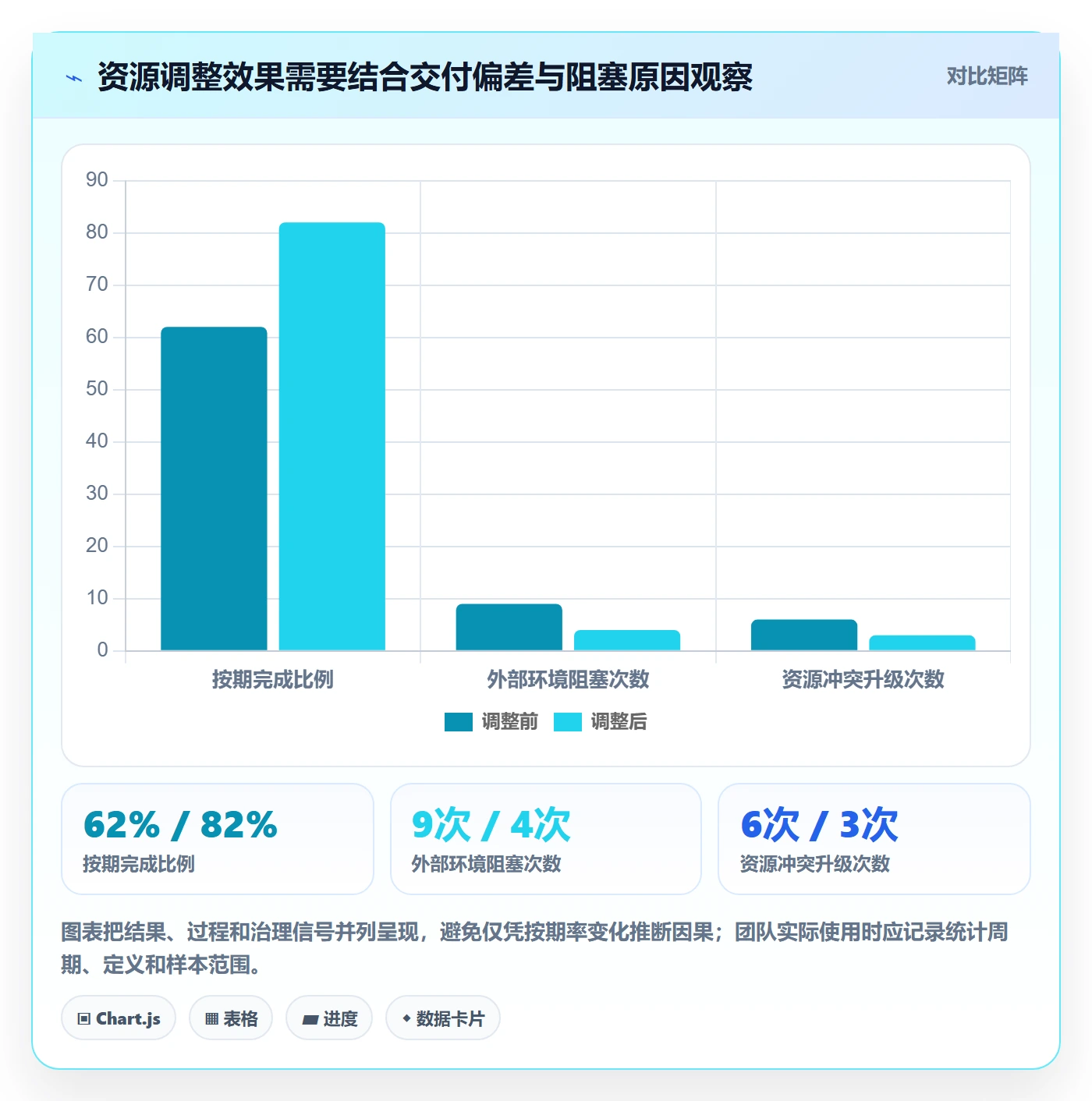

在这个模拟案例里,团队以四周为观察周期,记录测试工作实际开始时间、阻塞原因、计划偏差和返工情况。假设调整前按期完成比例为 62%,调整后提升至 82%;同一周期内,因环境等待造成的阻塞从 9 次降到 4 次。这些数字仅用于演示评估方式,不应被引用为真实项目效果。

比单一的按期率更重要的是,团队能区分容量不足、依赖等待和需求准备不足。若只看到按期率提升,管理者可能误以为增加资源有效;而原因分类才能说明究竟是哪项措施改变了结果,也能判断改善是否可复制。

资源分配怎么做?项目负责人协同管理:资源管理从0到1

5. 如果采用项目管理平台,如何避免把数据录入变成新负担

当项目数量和协作团队增多,资源信息分散在表格、聊天记录和个人日历中,负责人会花大量时间核对版本。此时,项目管理平台可以帮助统一工作项、责任人、状态和依赖信息,并支持团队按约定节奏更新。

以 PingCode 为例,中大型企业或 100 人以上组织可以把它纳入项目协同方案评估:先选一个跨团队项目试点,明确需要解决的是工作可见性、计划同步、跨团队依赖还是进度追踪,再检查权限、流程适配、数据治理与现有系统连接方式。平台是否适合,必须通过实际流程验证,不能仅凭功能列表判断。

试点阶段要避免一次性要求所有成员录入大量资源字段。优先记录影响决策的最小信息:任务、责任人、预计时间窗口、依赖、状态和变更原因。若这些数据不能帮助团队减少重复确认或提前发现冲突,就应调整字段与流程,而不是继续加重填报。

七、按不同情况行动:资源策略没有一套适合所有团队

1. 小团队、项目少:先用轻量容量表和短周期复核

如果团队人数不多、项目依赖相对简单,先用共享表格或现有协作工具即可。关键是每个成员的已承诺工作、固定支持和可用窗口有人负责维护,且团队每周能识别冲突并作出决定。

小团队不必为了看起来成熟而设计复杂评分模型。把需求拆清、避免重复预约、保留少量机动能力,并在项目变化时同步调整承诺,通常比建设完整资源系统更有价值。

2. 中大型组织、项目交叉多:建立组合级容量与冲突治理

当多个部门共享稀缺角色,单项目负责人已经无法掌握全貌时,需要有组合层面的资源视图和明确的升级路径。资源负责人或治理委员会要能够比较项目优先级,并有权确认先做什么、延后什么、由谁承担影响。

管理平台在这种情况下更有机会产生价值,但前提是组织先统一核心概念和决策权限。若每个部门对“已分配”“可用”“优先级”都有不同定义,系统只会把口径冲突数字化。

3. 需求高度不确定:分阶段释放资源,避免过早锁定

探索性项目或新业务试验的需求通常难以一次估准。此时可以先给小规模团队一个验证阶段,设定假设、时间盒和继续投入条件;达到条件后再扩大资源,不满足条件则及时缩小范围或停止。

分阶段投入不是不相信项目,而是承认早期信息有限。若一开始就长期占住稀缺资源,机会成本可能高于试验本身;若完全不投入,团队又无法获得足以做判断的证据。

4. 关键专家只有一人:先降低单点风险,再谈扩产

如果一个关键能力只掌握在一人手里,首先要确认工作是否真的必须由这位专家执行,还是需要其复核。能够拆分的工作,可以让其他成员先完成准备、测试或文档,专家聚焦在判断和高风险部分。

中期要通过结对、代码或方案评审、知识记录和轮岗增加备份能力。短期加班能把当前任务推过去,却不会减少下一次冲突;如果核心人员持续被多个项目争抢,应把能力建设作为明确的资源投资。

5. 项目已延误:先区分恢复交付与保护长期产能

已延误项目容易触发“把所有人都调过来”的反应。负责人应先找出当前真正的瓶颈,确认增加人员是否能够缩短剩余工作,而不是增加沟通和交接。如果问题在于外部审批、需求未决或关键路径之外的返工,调人未必有效。

恢复计划还应明确其他项目会受到什么影响。短期集中资源可能是合理选择,但必须记录被延期的工作、预计恢复时间和风险复核点。否则一个项目的救火会悄悄转化为多个项目的延期。

情境 优先动作 不建议的做法 复核信号
小团队、低复杂度 统一容量表和周度冲突检查 先上线复杂的组织级资源系统 重复预约和临时插队是否减少
多项目共享稀缺能力 建立组合级排序和升级机制 让员工自行决定服务哪个项目 冲突是否在承诺前被发现
探索性工作 小批量投入并设继续条件 一次性锁定长期产能 验证结果是否改变后续投入决定
关键专家单点 拆分工作并培养备份能力 长期依赖专家加班 替代人员能否独立完成标准任务
项目严重延期 定位瓶颈并评估恢复方案 不评估影响就抽调所有人 关键路径是否真的缩短

八、资源管理的关键取舍:公平、效率与可持续性

1. 平均分配不一定公平,优先级分配也不等于偏袒

把资源平均分给所有项目,表面上没有人吃亏,实际可能让最重要的目标都无法按期完成。按优先级集中资源更有效率,却可能让低优先级项目长期得不到支持。

解决办法不是追求每个项目得到相同人天,而是公开优先级规则、说明影响并定期复核。公平更接近“用一致的规则解释差异”,而不是“每个人拿到相同份额”。

2. 集中资源能减少切换,但会增加阶段性等待

让团队一次专注一个工作包,通常能减少任务切换;但如果依赖链长、项目窗口不同,过度集中可能让其他工作排队。多任务并行看起来更忙,却未必更快,因为每个任务都可能等待同一组人。

负责人应根据工作是否可并行、切换成本、依赖时间和业务窗口决定节奏。关键在于控制同时进行的工作数量,而非把所有任务都标记为“进行中”。

3. 外包或临时支援能补容量,不一定能补组织知识

外部资源适合范围明确、成果可验收、知识交接成本可控的工作。若工作涉及核心架构、隐性业务规则、长期维护或高敏感数据,短期补人可能需要额外审核、培训和沟通,未必能立即提升净产能。

比较内外部方案时,应把交接、质量控制、权限管理、知识留存和退出成本一起计算。外包不是“免费增加人手”,而是用不同成本结构换取阶段性能力。

4. 使用工具能提升透明度,但会增加治理与维护成本

集中平台可以减少版本分散和重复核对,也会带来字段设计、权限、流程维护、培训和数据质量管理的成本。组织规模越大、项目协同越复杂,透明度的收益越可能覆盖这些成本;流程简单的团队则可能用轻量工具更合适。

工具选型应围绕实际决策场景验证:能否看见跨项目冲突,能否追踪承诺变化,能否区分计划容量和实际进度,能否适配权限与现有系统。不要只用“功能多不多”判断价值。

5. 留缓冲与提高利用率之间,需要按风险而不是口号选择

低风险、工作稳定、任务边界清楚的团队,可以采用更紧凑的排期;依赖多、需求易变、承担关键支持的团队,则应保留更有弹性的容量。不存在适用于所有组织的固定缓冲比例,团队应根据历史偏差和风险来源逐步校准。

如果缓冲长期未被使用,可能需要检查是否估算过度保守;如果缓冲每个周期都被临时工作吃掉,则要检查固定支持是否被遗漏。缓冲要能解释、能追踪、能复盘,才不是随意留白。

九、衡量是否改善:少看忙碌程度,多看交付与风险信号

1. 先定义指标口径,避免同名数字各说各话

“利用率”“按期率”“资源冲突次数”如果没有统一口径,横向比较很容易误导。比如按期完成是按原始基线计算,还是按批准变更后的计划计算?支持工作是否计入容量?统计周期是自然周还是迭代?这些都应先明确。

指标不宜越多越好。对资源管理的初期试点,选择少量能驱动决策的指标即可:承诺偏差、阻塞时间、关键能力冲突、计划外工作占比和资源变更次数。每个指标都应对应一个可采取的行动。

2. 组合观察领先信号和滞后结果

按期交付和里程碑达成属于滞后结果,能说明最终发生了什么,却不一定及时指出风险。关键任务的资源覆盖、依赖逾期、临时插队、计划外支持负荷,则更像领先信号,可帮助负责人提前介入。

若只追踪最终结果,团队往往等到延期发生才开始调人;若只看领先信号,又可能因为过早报警而增加管理噪音。两类信息结合,才能同时判断现状和趋势。

资源分配怎么做?项目负责人协同管理:资源管理从0到1

3. 资源管理成熟度应看决策质量,而不是报表数量

如果团队能够更早发现冲突、清楚说明取舍、减少未经授权的插队,并在变化后及时重排承诺,资源管理就已经产生价值。反过来,报表越来越多,却没有改变项目决策,说明数据收集和管理动作脱节。

成熟的资源管理不是让所有计划都准确到小时,而是让计划的假设、风险和调整路径足够清楚。管理者不必消灭不确定性,但应避免用虚假的精确掩盖不确定性。

十、结尾:从一个项目开始,把资源事实变成协作规则

资源分配的真正难点,不是算出每个人还能挤出多少时间,而是让不同项目在同一套事实和规则下竞争有限能力。只看项目局部,大家都会觉得自己的需求合理;把需求、容量、依赖和机会成本放在一起,组织才有条件作出清楚的选择。

我的独特判断是:资源管理的第一项产出不应是一张满负荷的排期表,而应是一套能暴露冲突、解释取舍、允许调整的决策机制。人员、工具和数据都服务于这个机制;如果机制缺席,越精细的排期越可能只是精细地记录了过度承诺。

下一步可以从一个跨团队项目开始:列出关键工作包,核实实际可用容量,标注稀缺能力和依赖,再由有权限的人确认优先级。连续运行几个周期后,复盘估算偏差、阻塞和临时插队的来源,再决定是否需要扩展流程或引入项目管理平台。先把一个冲突处理好,再把规则复制到更多项目,比一开始追求全面铺开更稳妥。

常见问题解答(FAQ)

1. 项目资源分配怎么从0到1?

我刚开始负责一个跨部门项目,需求、人员和时间都不太确定。想先搭一套简单可执行的资源管理方法,但担心表格做得很复杂,团队反而不愿意更新。

先别从工具或甘特图开始,先建立一份能回答三个问题的资源清单:要交付什么、谁能做、什么时候有空。可按“任务,所需角色,预计工时,开始与截止时间,负责人,依赖项”登记,再与每个人现有工作核对。举例来说,假设一个功能交付需要设计16小时、开发40小时、测试16小时,不能只看总计72小时;

还要确认开发是否必须等设计完成,以及测试是否集中在最后两天。第一周用短周期校准:每天记录实际投入,每周比较计划与实际。如果偏差主要来自等待审批,就先改依赖流程,而不是继续给人员加任务。资源管理从0到1的目标不是预测得绝对准确,而是尽早暴露冲突,并让调整有依据。

2. 多个项目同时抢人时,项目负责人该怎么协调?

我手上的几个项目都说自己最紧急,同一位关键同事被排了三份工作。我不想靠谁声音大就优先谁,也不确定应该让负责人之间直接协商,还是由我统一做决定。

不要按项目负责人催得有多急分配资源,先把请求放到同一张优先级表里。建议至少比较业务影响、截止日期的真实约束、延期代价、关键路径影响和替代方案;每项用高、中、低即可,暂时不必伪装成精确分数。

比如,项目甲延期会影响客户上线,项目乙延期只影响内部演示,那么即便乙的截止日期更早,也未必应该先拿走关键开发人员。负责人负责提出需求和影响,职能主管确认人员可用时间,项目组合决策人处理跨项目取舍。协调会上要明确记录“谁在什么日期前做什么,以及因此延后了什么”,否则所谓达成一致,往往只是把冲突藏起来。

3. 发现成员超负荷或任务延期,应该先加人还是调整计划?

我发现一个核心成员连续几周都在加班,手上的任务还是没有按计划完成。团队有人建议再安排一位同事支援,但我担心交接和沟通会让进度更慢,想知道怎样判断更稳妥。

先判断瓶颈是什么,再决定加人。把延期拆成等待、返工、技能不足、任务估算偏差和并行任务过多几类,并看最近一到两周的实际记录。如果成员大部分时间在等评审或外部输入,加人通常不能解决问题;如果任务边界清楚、工作可拆分,而且接手者具备相应技能,支援才可能有效。

一个实用检查是列出交接成本:新成员需要多少小时熟悉背景、谁来答疑、哪些文件或环境尚未准备。若新增人员预计要花两天熟悉,而剩余工作只有三天,净收益可能很低。优先考虑缩小范围、解除依赖或调整期限;只有确认可拆分且交接成本可控时,再补充资源,并安排明确的交接负责人。

4. 资源计划应该多久更新一次?用什么指标判断分配是否合理?

我目前每周更新一次排期,但项目变化经常发生在周中,更新太频繁又怕团队把时间都花在报进度上。我还不确定看工时、任务完成率,还是加班情况,才能判断资源安排是否出了问题。

更新频率应跟变化速度匹配,而不是固定追求每天重排。稳定项目可每周复核一次;需求频繁变动或处于上线冲刺阶段时,可在每周复核之外,对关键依赖和人员冲突做简短的日常检查。

指标要组合看:计划投入与实际投入的偏差用于发现估算问题,关键任务等待时间用于发现协作瓶颈,延期任务比例用于观察交付风险,加班和任务切换频次用于识别持续超载。比如,若完成率看似正常,但某成员连续两周加班、频繁切换任务,就不能据此判断分配合理。出现显著偏差时,先定位原因,再调整范围、顺序或人员;

不要为了让报表恢复绿色而修改基线或把未完成任务拆小掩盖风险。

核心关键词

读者评论

吕
吕梓萱

我们团队以前也按“投入50%”排人,后来发现每天都要响应的任务根本无法按半天切开。现在会同时标注连续投入时段和响应要求,排期冲突明显少了,但临时支持仍很难准确估算。

田
田浩然

资源表刚开始维护时很容易变成额外的登记工作,尤其是非项目事务经常漏填。实际使用中,先只追踪关键岗位和关键路径更可行,等积累几周真实数据后再扩大范围,否则数据看着完整,判断未必可靠。

谢
谢依诺

文章把取舍权限讲得比较清楚,不过小团队未必需要复杂的资源模型。我们五六个人时,用共享表加每周一次短会就能解决大部分冲突;真正困难的是负责人是否愿意明确延期哪个任务,而不是工具功能够不够多。

文章包含AI辅助创作:资源分配怎么做?项目负责人协同管理:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537242

赞 (0)
飞飞飞飞
资源管理角色教程:项目负责人数据分析,避坑指南
上一篇 42分钟前
资源池管理方法大全:项目负责人资源管理数据分析落地清单
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
