资源管理效率低,往往不是因为团队里缺少人,而是项目负责人不知道“谁在什么时候被什么工作占用、这项工作是否真的优先、占用之后交付风险会怎样变化”。我做资源分析时,通常先把讨论从“大家都很忙”改成三个可核对的问题:未来四周需求超过供给多少、关键岗位的负荷是否集中、哪些资源调整能换来最大的交付改善。下面的方法和模板,重点不是把人排得更满,而是让资源决策有口径、有边界,也能在变化发生时快速重算。
一、先讲核心结论:资源效率不是利用率越高越好
1. 把资源管理从“排人”变成“管理决策”
我把项目资源管理拆成四类决策:需求是否值得进入计划、供给是否真实可用、冲突是否需要升级、变更是否产生了预期结果。排期只是其中一环。如果需求价值、技能匹配和工作依赖没有进入分析,即便排期表精确到小时,也可能只是把不确定性画得更整齐。
因此,项目负责人要追踪的不是一个孤立的“资源利用率”,而是需求、能力、负荷、交付、风险之间的关系。资源数据要能回答“为什么这项工作由这个人负责”“如果延期或插单,影响谁”“调整之后改善了什么”,否则数据再多也难以支撑决策。
2. 四个问题比一张满负荷排期表更有价值
- 需求:哪些工作已经承诺,哪些只是待评估?需求的优先级由谁确认?
- 供给:团队每周真正可用于项目工作的容量是多少?休假、会议、运维和支持是否已扣除?
- 负荷:高负荷集中在哪些岗位和时间段?是全团队资源不足,还是少数关键技能形成瓶颈?
- 结果:调配之后,交付周期、返工、延期风险或外部成本是否改善?
这四个问题能把资源讨论从情绪判断变成管理动作。比如“开发很忙”不是可执行结论;“未来三周后端可用容量为 72 人天,已承诺需求为 91 人天,其中 14 人天属于未确认优先级的插单”才足以支持取舍。
3. 我优先看“有效容量”和“负荷分布”
有效容量指一段时间内,扣除固定会议、休假、值班、日常支持等明确占用后,团队可以承接计划工作的能力。它不是员工合同工时的简单总和,也不是把每个人每天都假设成满额产出。
负荷分布则看工作是否集中在少数人、少数技能或少数阶段。团队平均利用率看起来健康,并不代表风险低:平均值可能掩盖一名架构师超载、两名测试人员闲置,或所有关键评审都卡在同一个人身上。
下面的数字是用于说明计算方法的情景模拟,不是行业基准。假设一支 10 人团队每人每周名义工时 40 小时,扣除会议、支持和休假后的有效容量合计为 286 小时;计划工作需求为 312 小时,名义缺口是 26 小时。若团队平均利用率达到 94%,但关键岗位负荷达到 125%,平均数就不能说明资源安排合理。
4. 资源管理的目标是稳定交付,而非消灭空闲
我不会把“每个人都被排满”当作优秀资源管理的证明。任务依赖变化、临时故障和评审等待都会产生真实波动。若计划没有缓冲,任何小幅偏差都会把压力传递到后续环节,最终以加班、返工或延期的形式出现。
更实用的目标是:让团队在可承受的负荷下,按优先级交付承诺工作,同时保留应对变化的空间。资源分析因此要同时看利用率、等待时间、返工和承诺兑现,而不能只奖励把日历填满。
二、背景和真实场景:为什么“大家都忙”仍然会延期
1. 计划看起来充足,关键技能却可能没有余量
在跨职能项目里,工作量总和不能直接替代岗位能力。一个项目可能有足够的总人天,却缺少能完成安全评审、数据迁移或关键架构决策的人。把一般开发容量当成稀缺技能容量,会让计划在总量上成立、在执行上卡住。
我会把资源至少按“人员或角色、技能、时间段、项目、任务类型”几个维度观察。具体拆到哪一层,取决于决策需要:小团队可以只按角色和周统计;多项目并行的组织,通常还要区分团队、业务线和关键技能。拆分越细,数据维护成本越高,不应为了报表好看而无止境加维度。
2. 需求变化比静态排期更值得管理
项目计划发布后,需求并不会停止变化。客户问题、监管要求、市场窗口、技术风险都可能改变优先级。若资源表只记录最初计划,项目负责人看到的是“计划与现实不一致”;若记录变更原因、提出时间和决策人,负责人才能判断变化来自合理的业务响应,还是缺少准入机制。
我建议把工作分成至少三类:已承诺工作、已批准但未承诺工作、待评估需求。三类工作不应共享同一个“已排期”状态。待评估需求若直接占用资源,团队会低估已承诺工作的真实风险。
3. 不同管理规模,需要不同的资源分析颗粒度
小型团队往往可以通过每周例会和简单的共享表格掌握负荷,过早建设复杂模型反而让维护成本超过收益。多项目、多部门、跨区域的组织,则更容易出现数据口径不一致、岗位供给难以核实、计划冲突无人裁决等问题,需要统一的资源视图和变更流程。
对于 100 人以上、项目和产品并行较多的组织,我会优先检查:是否有统一的人员与角色目录、是否能区分承诺和预测、是否留存资源变更记录、是否可以按团队和时间窗口汇总负荷。像 PingCode 这类面向中大型组织的项目管理平台,可以作为集中承载需求、计划与协作信息的一种选择;但工具本身不会自动解决优先级冲突,仍需要明确业务负责人和决策规则。
4. 建立基线前,先明确统计口径
同一个“利用率”,如果分母有人用名义工时,有人用扣除会议后的有效容量,跨团队比较就没有意义。还有人把请假算入分母,有人从分母扣掉;有人把支持工作归入项目,有人完全不记录。数据看起来精确,实际却在比较不同定义。
每个指标都应配一张口径卡:名称、公式、时间粒度、纳入范围、排除范围、数据来源、责任人和更新频率。第一次建立资源分析时,我宁愿先统一三个核心口径,也不建议同时上线十几个定义含混的指标。
三、常见误区:看似精细,实际会把决策带偏
1. 把利用率当成绩效指标
高利用率可以说明容量被安排得较满,却不能证明工作价值高、交付顺利或团队效率好。若把利用率直接用于个人考核,成员可能倾向于多报工时、拆分任务、避免承担不确定工作,管理者得到的反而是更难使用的数据。
我会把利用率用于团队和时间窗口层面的容量诊断,而不单独用于个人优劣评价。个人维度更适合讨论工作类型、任务难度、协作负担和交付结果,避免把岗位差异压扁成一个百分比。
2. 把所有工时都当成同一种工时
需求开发、故障处理、代码评审、客户支持、培训和跨团队协调,对项目推进的作用不同。只记录“投入了多少小时”,却不区分工作类型,就很难解释为什么计划容量总是被侵蚀。
分类不必过细。先能区分计划工作、非计划支持、管理与协作、休假与固定占用,通常已经足以找到主要偏差。如果分类选项太多,填写者会随意选择,最终形成看似丰富、实际不可比的数据。
3. 把平均负荷当成真实风险
团队平均负荷是汇总信号,不是风险地图。一个团队平均负荷 85%,可能每个人都在 85% 附近,也可能多数人只有 60%,但关键专家达到 150%。两种情况对应完全不同的行动。
因此,平均值必须和分位数、超载人数、技能瓶颈、关键任务集中度一起看。资源分析最重要的不是给团队贴上“忙”或“不忙”的标签,而是定位哪一项约束会延迟交付,以及有没有替代路径。
4. 把所有不确定性都塞进精确排期
估算到小数点后两位不等于计划可靠。若需求定义还不清楚,却把任务分配到具体日期和小时,精度只会制造虚假的确定感。对高不确定工作,更适合用区间、阶段门槛和滚动窗口管理。
我会把近期工作排得更细,把远期工作保留为能力区间和优先级队列。例如,未来两周落实人员和任务,第三至第六周按角色估算容量,之后只保留高优先级需求及关键依赖。随着信息成熟,再逐步扩大精度。
5. 把工具上线当成治理完成
工具能集中数据、减少重复录入、展示冲突,却不能替团队决定哪个项目应延期,也不能自动判断某位专家是否可替代。若没有统一的角色定义、优先级规则和资源冲突升级路径,系统中的状态只会更快地产生不一致。
选工具时,我会验证一个具体工作流,而非只看功能清单:需求如何进入、谁确认优先级、容量如何更新、冲突如何升级、调整后如何追踪结果。对于中大型组织,可以评估 PingCode 等项目管理平台是否适配现有协作和治理方式,但应先把决策流程说清楚,再配置字段与权限。
四、专业判断逻辑:从数据到行动的五步分析法
1. 先定义分析窗口和决策对象
资源分析必须先回答“为了做什么决定”。如果目标是判断下月能否承诺新项目,分析窗口可以是未来四至八周;如果目标是解释最近的延期,则要回看实际投入和依赖等待;如果目标是评估招聘需求,则要看持续性缺口,而不是单周尖峰。
决策对象也要明确:是项目、团队、角色、技能,还是具体人员。通常先从团队和角色层面分析,只有在需要确认稀缺技能、交接和具体排期时,才下钻到个人。这样既减少无关的个人监控,也能降低数据维护负担。
2. 建立供给口径:从名义工时到有效容量
一个适合周计划的基础公式是:有效容量 = 名义工时 − 休假 − 固定会议 − 值班与支持 − 其他已确认占用。各项要避免重复扣减。例如,若固定会议已经计入“其他已确认占用”,就不能再扣一次。
如果团队没有稳定的历史记录,可以先用小样本建立基线:连续记录四至六周的计划工时、非计划支持、休假和会议占用。这个周期不是普遍标准,而是便于观察常见波动的起点;若项目有明显季节性或发布周期,应延长观察或按阶段分层。
团队成熟后,可以用历史数据估计不同角色的有效容量区间,而非假定每周固定值。对值班密集、客户支持多或跨时区协作的团队,容量折减尤其重要。折减比例应由本团队记录推导,不宜照搬其他组织的经验数字。
3. 建立需求口径:把工作拆到可以判断的粒度
资源计划中的需求至少要有负责人、所属项目、角色或技能、预计工作量、目标时间、优先级、依赖和状态。工作包过大时,预计工时与实际进展难以对应;工作包过小时,维护任务本身就成为负担。
可操作的判断标准是:一个工作项是否有明确的交付物、是否能在一个计划周期内检查进展、是否能识别主要依赖。若不能,就先拆解或标记为探索性工作,不要假装它已经可以精确排期。
4. 计算负荷,但保留不确定性
常用的需求负荷率为:需求负荷率 = 计划工作需求 ÷ 有效容量。这个比率适合快速筛查,但不能直接等同于延期概率。需求估算偏差、技能不可替代性、任务依赖和外部等待,都会改变实际风险。
对不确定工作,我建议记录低、中、高三种估算,或使用一个估算范围。若项目负责人只接受单点数字,也至少要保留估算置信度和更新日期。需求变更时,优先更新假设与范围,再重算负荷,避免把旧预测当作当前事实。
5. 从缺口定位到动作,而不是停在红色预警
发现某角色超载后,要继续判断缺口来源:是总容量不足、技能匹配不足、工作安排不均、优先级冲突,还是非计划工作异常增多。只有定位原因,才知道该增加人员、调整范围、换人、延后、自动化,还是减少支持噪声。
我的资源决策顺序通常是:先核实需求优先级,再检查是否可以拆分或延后;之后看能否转移到具备能力且有容量的人;再评估临时支持、外部采购或招聘。招聘不是所有缺口的第一解法,因为招聘周期、培训成本和未来需求回落都可能使短期问题变成长期固定成本。

五、案例与数据观察:一个跨职能项目如何识别真正瓶颈
1. 案例背景:总人天够用,项目仍然排不上
下面是一个用于演示分析过程的模拟案例。某企业同时推进产品改版、数据迁移和合规整改,团队共 12 人,涉及产品、前端、后端、测试和安全评审。负责人按总容量估算,发现团队未来四周有 1,040 小时有效容量,三个项目的计划需求为 1,000 小时,于是初步判断资源充足。

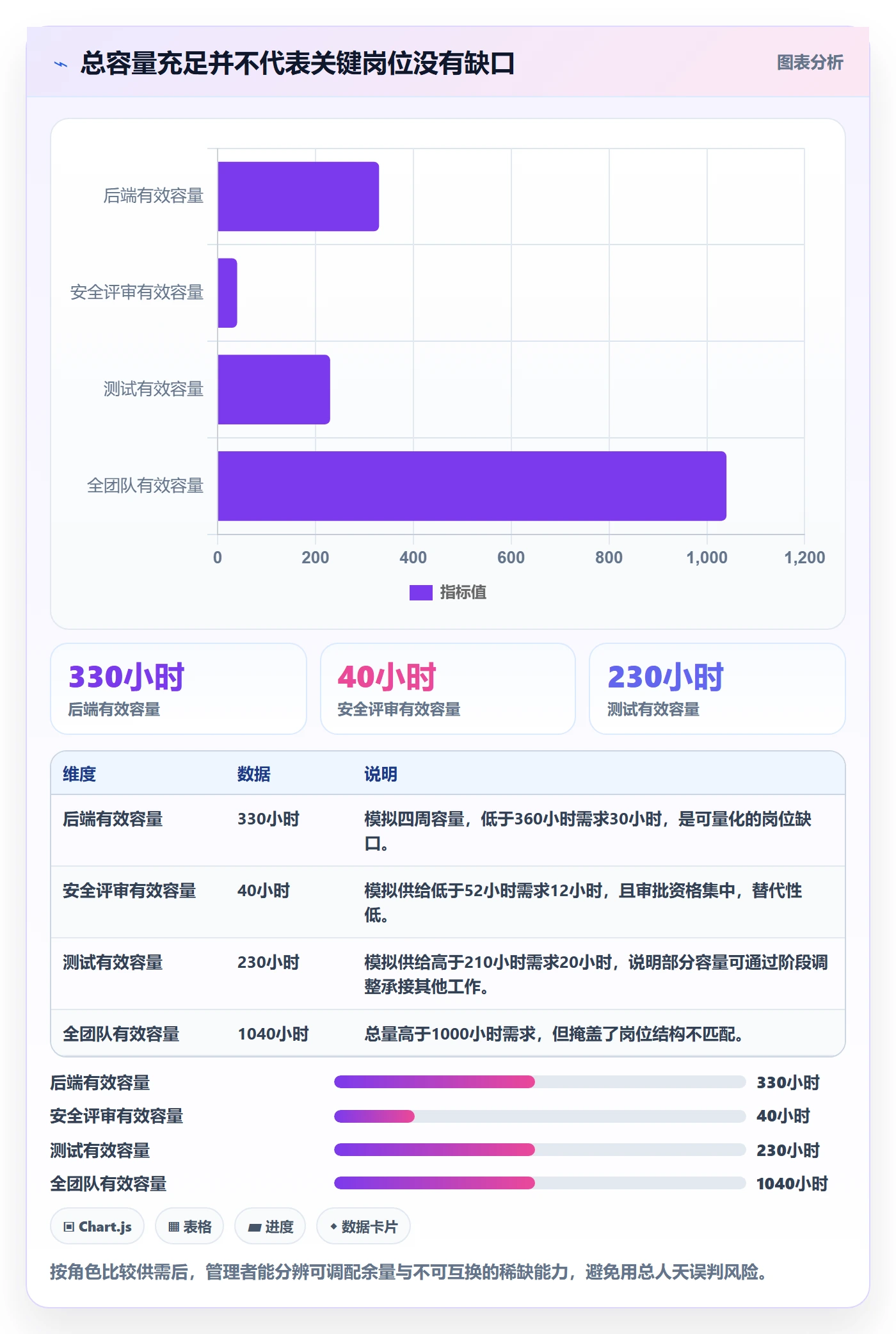

进一步按角色拆分后,情况不同:后端需求为 360 小时、有效容量 330 小时;安全评审需求为 52 小时,但唯一具备正式审批能力的专家只有 40 小时可用;测试岗位有 210 小时需求和 230 小时容量。总量看似有余,两个关键环节却存在缺口。
如果只增加测试人员,无法解决安全审批等待;如果让后端团队继续加班,可能把代码完成时间提前,却无法缩短评审排队。真正的约束不是“团队人少”,而是后端容量和安全评审两个不同性质的瓶颈。

2. 先把需求拆开,再区分“必须做”和“可以移动”
项目负责人把三个项目的需求按承诺状态重新整理:已承诺工作 720 小时,已批准但未承诺 190 小时,待评估需求 90 小时。经业务负责人复核,待评估需求中有 35 小时属于低优先级的报表优化,不需要占用当前窗口。
这一步没有创造新的资源,却避免了把尚未决定的工作当成必做任务。负责人也发现,部分后端需求可以分两个阶段交付:先完成迁移必需接口,再将非关键性能优化放到下一窗口。调整的关键不是随意砍范围,而是确认依赖与业务后果后作出明确取舍。
3. 用工作类型观察非计划负荷的侵蚀

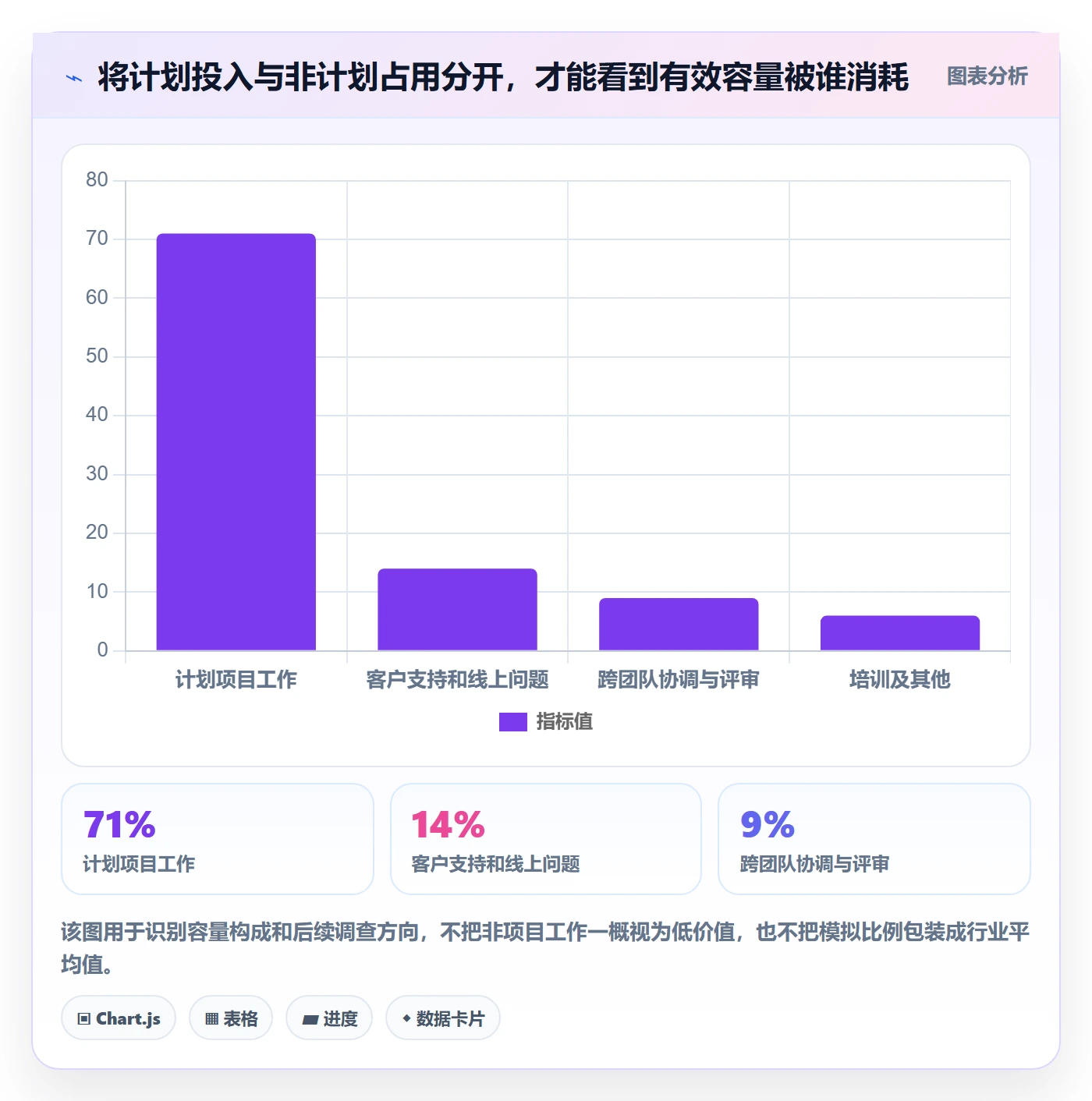

团队抽查了最近四周的工时记录,模拟汇总显示:计划项目工作 71%,客户支持和线上问题 14%,跨团队协调与评审 9%,培训及其他 6%。这些比例只是该案例的样本推演,不可当作其他团队的标准值。它的价值在于提出问题:支持工作究竟是稳定职责,还是异常事件?协调时间是必要治理,还是信息重复传递?
经核对,客户支持中有一部分问题来自同一类接口变更,团队决定建立问题归类和变更通知机制;同时把安全评审提前到设计阶段,不再等到代码接近完成才集中排队。这两项动作分别减少重复支持和后置等待,作用路径不同,不能用简单的“节省多少人天”混为一谈。

4. 对调整动作做前后验证,而不是只记录“已优化”
团队没有用“资源利用率上升”作为唯一成功标准,而是选择三个可复核结果:关键岗位排队时长、已承诺里程碑按期率、临时插单造成的计划变更次数。调整后的数据仍需经过多个周期验证,不能因为某周表现改善就宣称机制有效。

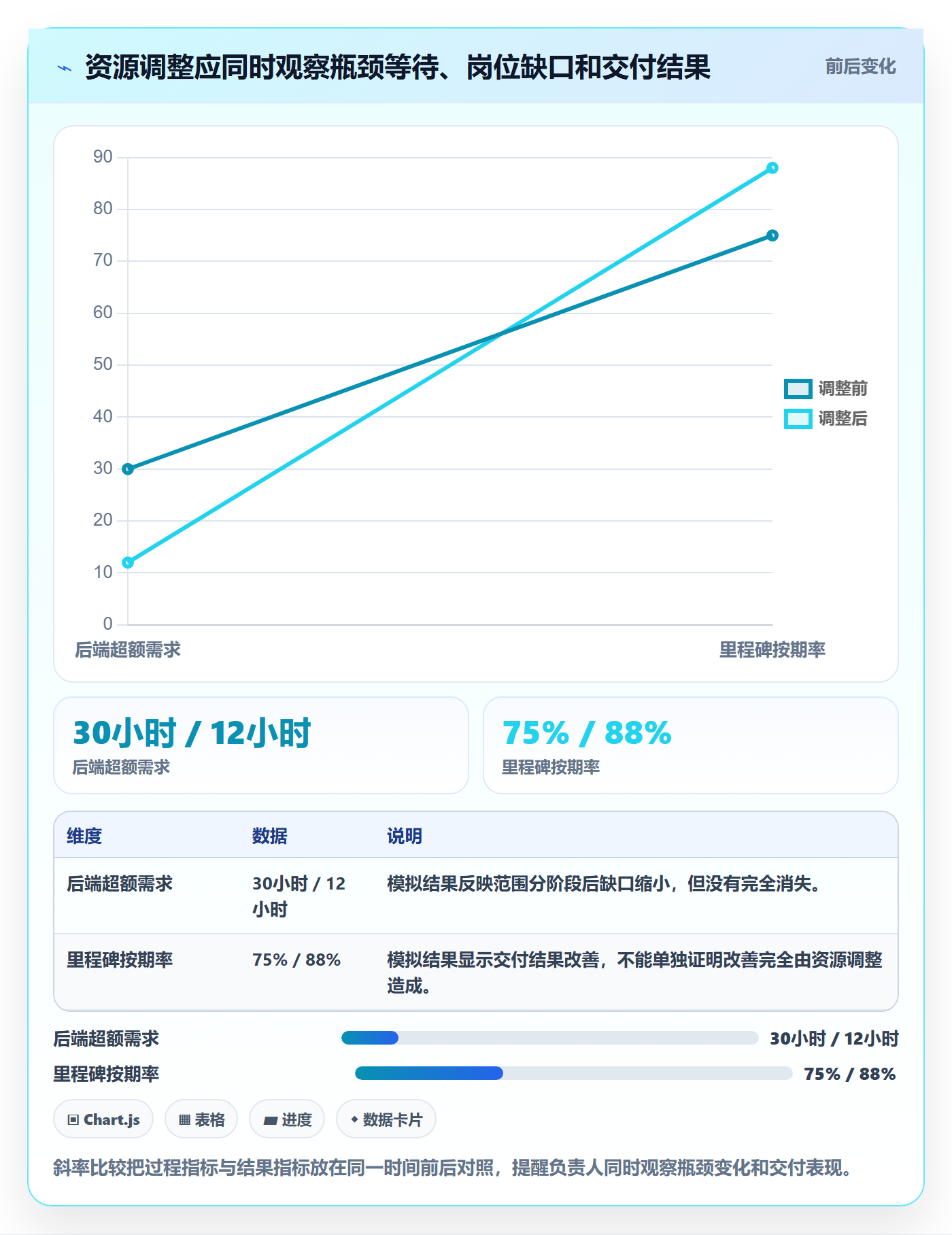

案例中的模拟对比显示,安全评审等待从平均 8 个工作日降到 4 个工作日,后端超额需求从 30 小时降到 12 小时,按期里程碑比例从 75%提高到 88%。这些数值是为了演示如何设定前后观察口径而构造的情景数据,实际组织应以自身系统记录、统一时间窗口和相同统计规则核验。

5. 结果解释要排除“看上去有效”的假因果
前后数据变好,不一定是某项资源动作单独带来的效果。需求范围可能变化,团队可能刚好结束高峰期,客户反馈节奏也可能不同。为了减少误判,我会记录同一窗口内的需求量、工作复杂度、关键人员休假和外部依赖变化。
如果组织允许,可选取相近项目或相邻周期作参照;若不能构造合理对照,也应把结论写成“与改善同时发生”而不是“证明由某项动作导致”。资源治理数据的目标是支持更好的下一次决策,不是为既有决策制造漂亮结论。
六、可直接使用的资源分析模板
1. 资源需求台账:让每项占用都能追溯
下表适用于初次建立资源台账。字段不必一次性全上,先保留能够支持优先级判断、容量核算和变更追溯的字段。若团队规模较小,可以将“技能”与“角色”合并;若涉及多个项目或审批职责,应避免合并掉关键差异。
| 字段 | 填写要求 | 为什么要记录 | 检查问题 |
|---|---|---|---|
| 工作项名称 | 用可交付结果描述,避免只写“支持项目” | 便于追踪范围与交付 | 完成后能否被验收? |
| 所属项目 | 使用统一项目名称或编码 | 支持跨项目汇总 | 是否存在重复归属? |
| 负责人及角色 | 记录执行责任和所需角色 | 区分个人安排与技能供需 | 是否只有某一人具备资格? |
| 预计工作量 | 注明单位、估算日期和置信度 | 避免旧估算被当成事实 | 估算是否包含依赖等待? |
| 时间窗口 | 采用周或冲刺等统一粒度 | 使供需在同一时间范围比较 | 是否与团队计划周期一致? |
| 优先级与承诺状态 | 区分已承诺、已批准、待评估 | 支持需求取舍和变更治理 | 谁有权改变优先级? |
| 依赖与风险 | 记录前置任务、审批和外部交付 | 发现容量之外的等待瓶颈 | 延迟会影响哪些后续工作? |
| 变更记录 | 记录提出人、原因、日期与决策 | 解释计划为何偏离 | 变更是否挤占已承诺工作? |
2. 周度供需表:让冲突在承诺之前出现
周度表的核心不是预测得绝对准确,而是尽早暴露超载和技能瓶颈。建议按“团队或角色 × 周”汇总,只有在需要安排具体交接、休假和稀缺专家时,再查看个人层面的明细。
| 角色或团队 | 名义容量 | 固定占用 | 有效容量 | 已承诺需求 | 待评估需求 | 负荷率 | 决策动作 |
|---|---|---|---|---|---|---|---|
| 后端开发 | 按排班统计 | 休假、值班、会议 | 名义容量减固定占用 | 已批准且有交付日期的工作 | 尚未承诺的候选工作 | 已承诺需求除以有效容量 | 拆分、转移、延后或补充容量 |
| 测试 | 按排班统计 | 回归、支持、固定会议 | 名义容量减固定占用 | 当前版本测试与验收 | 尚未进入窗口的需求 | 已承诺需求除以有效容量 | 调整测试窗口与依赖顺序 |
| 安全评审 | 按具备审批资格者统计 | 固定评审、其他审批 | 资格人员可用时段 | 已预约评审 | 待排期评审 | 需求时长除以有效容量 | 前移评审、分批审查或培养替代能力 |
3. 资源决策记录:防止同一个冲突反复讨论
资源冲突经常不是没人发现,而是每次会议都从头解释。用简短决策记录固定结论,可以减少重复争论,也能在结果不如预期时回看当时依据。记录应包含备选方案,而不是只写最终选择。
| 记录项 | 示例写法 |
|---|---|
| 冲突描述 | 未来三周后端容量缺口约12小时,影响迁移接口和报表优化 |
| 业务影响 | 接口延期会影响联调;报表优化可移至下一窗口 |
| 备选方案 | 削减范围、调整顺序、跨团队支援、外部补充 |
| 决策与理由 | 先移出低优先级优化,保留接口交付;理由为依赖关系更强 |
| 决策责任人 | 业务负责人确认优先级,项目负责人更新计划 |
| 复查日期与结果指标 | 下个周计划复查缺口、依赖等待和里程碑状态 |
4. 月度资源复盘:检查模型是否有用,而不只是检查数字
月度复盘不必变成大型汇报。每次回答四个问题即可:预测和实际偏差在哪里、偏差来自估算还是需求变化、哪些岗位持续成为瓶颈、上月采取的动作是否改变了结果。若同一类偏差连续出现,优先修正流程或估算方法,而不是要求团队“下次更准确”。
- 比较计划工作量与实际完成量,并标记范围变化。
- 比较预计容量与真实可用容量,识别固定占用是否漏记。
- 统计非计划支持来源,区分可避免问题和必要响应。
- 回看资源决策的后续结果,记录有效动作及其适用边界。
七、指标体系:让数据回答不同层次的问题
1. 供给指标:团队真实有多少可用能力
供给指标用于回答容量在哪里、有哪些约束。常见指标包括有效容量、关键技能可用时段、固定占用比例和人员替代覆盖率。这里的“替代覆盖率”不是为了追踪个人表现,而是识别某项关键工作是否过度依赖单人。
团队容量最好按角色或技能聚合,再结合个人可用窗口作执行安排。只有总人数、没有角色结构的数据,对复杂项目的资源决策帮助有限;只有个人排班、没有汇总视图,则很难判断组织层面的持续缺口。
2. 需求指标:团队承诺了多少工作
需求指标可以包括已承诺需求量、待评估需求量、需求变更次数、范围增长率和优先级分布。要特别区分“排入讨论”“获批”“已承诺”这几种状态,因为它们对容量的占用效力不同。
如果待评估需求不断进入排期,负责人就会误以为团队超载只是执行问题。实际可能是组织没有设置需求准入门槛。观察需求状态的流转和停留时间,常常比单纯统计项目数量更能说明资源治理是否顺畅。
3. 流程指标:工作是否被等待和返工消耗
资源紧张不一定意味着工作量太大,也可能意味着排队时间长、交接不顺、返工反复。流程指标可观察任务等待时间、评审排队时长、返工比例、阻塞任务天数和交接次数。它们帮助识别非产出时间究竟来自哪里。
这些指标需要结合任务类型解释。评审等待缩短有价值,但若审查质量下降、缺陷漏出增加,就不是成功。返工比例下降也可能来自记录口径变化,因此要检查定义和数据完整性是否稳定。
4. 结果指标:资源调整是否改善交付
结果指标可选择承诺兑现率、里程碑按期率、交付周期、延期天数和关键风险暴露时间。不要同时追踪大量结果指标,否则会议会把注意力转向解释报表,而不是解决约束。
指标之间要有逻辑关系:资源调整应先改变容量或等待,再影响交付表现。若结果改善但过程指标没有变化,可能还有其他因素在起作用;若过程改善、结果暂未变化,也可能是影响存在时间滞后。

5. 指标选择要少而稳定
如果团队刚开始做资源分析,我会先保留五项:有效容量、已承诺需求、按角色的负荷率、非计划工作占比、承诺兑现率。等口径稳定后,再根据真实决策需要增加评审等待、技能覆盖或返工指标。
一个指标只有在数据能稳定采集、有人负责解释、出现异常时能触发行动,才值得长期保留。如果指标既不能影响优先级,也不能改变资源安排,只是每月多一张图,它很可能不值得维护。
八、不同情况下的行动建议:不要用同一招解决所有缺口
1. 短期尖峰:先保护承诺,再处理低优先级需求
当缺口只出现在一两个周期,且之后需求会回落时,我优先采取可逆动作:推迟低优先级工作、缩小非关键范围、调整交付顺序,必要时寻求短期支援。与其为短期尖峰立刻增加长期编制,不如先核实峰值是否真实、是否由需求集中或估算偏差造成。
短期调配也要计算交接成本。临时加入的人若需要长时间熟悉代码、流程或客户背景,未必能在窗口内产生净增量。把任务拆成边界明确、交接成本低的部分,通常比把整个项目转交给外部人员更稳妥。
2. 持续性缺口:观察多个周期后再决定招聘或外包
若同一技能连续多个周期超载,且需求有稳定来源,才需要评估长期供给方案。选择招聘前,先核实负荷是否可通过自动化、流程调整、减少重复工作或培养内部替代能力缓解。
外部采购适合工作边界清晰、交付物可验收、知识转移安排明确的场景。对于核心架构、长期维护和高度依赖内部业务知识的工作,单纯按短期人天外包可能增加沟通和返工成本。比较方案时,应把管理、培训、交接和退出成本纳入总成本,而不是只比报价。
3. 总容量足够、关键技能短缺:优先修复瓶颈
当团队总体负荷不高,却被某个稀缺技能卡住时,扩招一般性岗位帮助有限。可以尝试提前安排该技能参与、把评审拆到早期阶段、培养备份人员,或重排任务依赖,让其他角色先完成不依赖瓶颈的工作。
技能培养不能只写在发展计划里。要为影子评审、结对工作和知识文档安排真实容量,否则“培养备份”会被日常工作挤掉。需要审批资质的岗位还要确认正式授权条件,不能把“跟过项目”误认为具备独立承担能力。
4. 需求频繁插队:先治理优先级与变更入口
如果每周都出现新需求,资源计划反复失效,问题可能不在排期,而在承诺机制。建议设置统一的变更入口,要求提出方说明业务价值、时间要求、被挤出的工作和批准人。插单应显式展示机会成本,不应默认为团队可以通过加班吸收。
对于确实需要快速响应的业务,可以预留一部分容量作为应急窗口,但容量比例应依据历史支持需求和风险承受能力逐步校准。预留过少会导致计划频繁失真,预留过多则可能闲置。关键是把它作为可见的管理选择,而非隐形浪费。
5. 数据质量不足:先做低成本观察,不要急着建复杂模型
如果工时记录缺失、项目状态不一致,先用四至六周的轻量记录建立基线。可以抽样记录非计划工作、固定占用和关键岗位排队,不要求所有员工填报每个细节。目标是确认主要误差来自哪里,再决定是否扩大采集范围。
如果团队无法稳定解释某个指标,就先暂停跨团队比较。管理者可以用本团队的前后趋势做改善观察,但要明确口径变化和样本限制。数据缺失时,透明承认不确定性,比制造精确但不可信的结论更专业。
九、不同情况下的取舍:资源决策没有无成本选项
1. 加人、延后和缩范围,分别解决不同问题
加人适合需求持续且工作可并行、人员能够快速产生有效贡献的情况;延后适合工作价值仍在但窗口不再合理的情况;缩范围适合交付目标可以分阶段实现、非关键功能可后移的情况。三者不是管理者“强硬或妥协”的区别,而是针对供给、时间和范围三个变量的不同调整。
决策会上,我会要求方案说明被保护的目标和接受的代价。比如“增加一名开发”要说明到岗时间和交接成本;“延期两周”要说明对客户、依赖方和收入窗口的影响;“缩减范围”要说明验收标准是否仍然成立。
2. 外部支援和内部培养,取决于时间跨度与知识沉淀
外部支援能更快补足特定执行能力,但可能带来接口沟通、质量控制和知识留存问题。内部培养启动慢,却能提高长期替代性和团队韧性。若工作是短期、边界清楚、低知识耦合,外部支援可能更合适;若技能长期影响核心交付,内部培养通常更值得投入。
这两种方案也可以组合:外部力量承担边界明确的任务,内部成员参与评审和知识转移。项目负责人需要明确交付验收、资料归档、权限回收和退出计划,避免项目结束后留下无人维护的成果。
3. 精细记录和低摩擦协作,取决于决策价值
记录到个人和小时,有助于处理复杂的交接、稀缺技能和高成本资源,但会增加填报负担,也可能让员工感到被监控。按团队和周汇总,维护成本低、适合容量规划,却不足以解决具体人员冲突。
我的原则是只采集能改变决策的数据。若某个字段不会影响优先级、排期、风险或结果复盘,就不必默认加入表单。对人员数据尤其要说明用途、访问范围和保留周期,避免资源管理演变成无边界的个人监控。
4. 缓冲与利用率,取决于工作波动和交付代价
高不确定、高依赖、多客户支持的团队,通常需要更多可调整空间;工作稳定、流程重复、需求变化较少的团队,可以把计划做得更紧。但缓冲并非固定百分比,应该依据历史偏差、应急频率、等待成本和组织风险承受能力进行校准。
如果某项目延误一天的代价很高,适度保留缓冲可能比把短期负荷推到极限更经济;如果业务窗口清晰、任务高度标准化,过多缓冲也可能造成机会成本。负责人要解释缓冲用于承接什么风险,以及何时释放,而不是把缓冲当作不可触碰的闲置资源。
十、落地节奏:用四周建立第一版资源分析机制
1. 第一周:对齐范围与口径
选定一个业务单元或项目组合,明确分析窗口、角色分类、容量公式、需求状态和数据责任人。先把名义容量、固定占用、有效容量的定义写下来,并通过一两个实际例子确认大家理解一致。
同时确定本轮决策目标,例如判断未来六周是否能接受新项目,或识别当前延期项目的关键技能瓶颈。范围过大时,数据汇总会迟迟无法完成;从一个真实决策切入,更容易建立使用习惯。
2. 第二周:收集供需数据并标记不确定项
汇总已承诺工作、已批准工作和待评估需求,按角色或技能映射到时间窗口。对无法准确估算的工作,不要空缺后假装没有需求;标注估算范围、假设和置信度,明确下一次更新条件。
供给侧同步记录休假、固定会议、值班、支持和审批职责。若历史数据缺失,可由团队负责人和成员共同校准,并把这一轮作为初始估计,避免在数据不足时对个人进行精确比较。
3. 第三周:召开一次以取舍为中心的资源评审
会议只讨论需要决策的冲突,不逐条朗读表格。对每个冲突呈现需求价值、有效容量、依赖影响、备选方案、代价和决策责任人。尚未获得优先级确认的需求,先回到业务方补齐信息,不要让项目负责人独自承担业务取舍。
会议结束时,记录决策、理由、负责人和复查时间。若不同部门意见冲突,应升级到有权调整项目优先级的层级,而不是把冲突留给执行团队自行消化。
4. 第四周:验证预测与实际差异,确定下一轮改进
比较计划容量和真实占用,识别偏差最大的来源:估算、需求变更、非计划支持、依赖等待还是数据漏记。不要立刻要求每个人精确填报更多细节,先挑最影响决策的偏差修复。
第一轮的成功标准不是“预测完全准确”,而是管理者能更早看见冲突、能说明取舍、能追踪动作结果。若一轮之后仍无法回答资源缺口来自哪里,就调整数据口径或分析层级,而不是简单增加报表数量。
十一、工具与治理:系统负责显性化,管理者负责作判断
1. 先确定工作流,再决定配置哪些字段
资源管理工具需要承接需求、计划、协作、变更和复盘信息。选择时,先用一个真实项目验证完整路径:提出需求、确认优先级、核算容量、发现冲突、作出调整、记录结果。若流程只能展示计划,却无法留下变更原因和责任人,复盘价值会受到限制。
对于项目较多、部门较多、需要统一视图的中大型组织,可以把 PingCode 纳入候选方案评估。评估重点应放在组织规模适配、权限与数据治理、跨项目汇总、现有协作流程衔接、报表口径和维护成本,而不只是演示页面是否直观。
2. 试点时检查数据进入系统的真实成本
试点中要观察实际填写时间、重复录入情况、字段解释是否一致、负责人是否能及时更新。若系统数据只能靠专人每周手工整理,且业务团队不愿维护,那么高质量视图也难以持续。
可以先选一个跨职能项目组合试运行,连续观察几个计划周期,并设置退出或调整条件。例如,若关键字段缺失率持续偏高,先简化表单;若不同团队对有效容量解释不同,先统一口径;若工具不能支持必要的权限边界,再重新评估架构和方案。
3. 把权限、隐私与公平性纳入资源治理
资源计划可能涉及个人工作量、休假和技能信息。管理者应明确哪些角色可以查看个人明细、数据用于何种决策、是否用于绩效考核、保留多久。没有必要让所有项目成员看到完整的个人负荷明细,团队层面的汇总往往足以开展资源讨论。
如果把计划数据用于评价个人,应谨慎控制混杂因素:任务复杂度、协作责任、突发支持和跨团队依赖都可能影响工时和交付。缺乏这些背景的数据不适合直接用于简单排名或奖惩。
十二、常见问题与专业判断
1. 利用率达到多少才算合理?
没有适用于所有团队的单一目标值。工作波动大、临时支持多、任务依赖复杂的团队,需要留出更多应变空间;任务稳定且流程标准化的团队,计划可以更紧。应结合历史偏差、延期代价、支持频率和交付质量,建立本团队的可接受区间。
2. 没有工时记录,还能做资源分析吗?
可以。先从有效容量、承诺需求、岗位负荷、里程碑和非计划工作类别入手,不必要求所有工作都精确到小时。通过几周的轻量观察建立初始基线,再逐步验证估算与实际偏差。
3. 资源冲突应该由项目负责人还是职能经理决定?
项目负责人通常负责呈现交付影响、备选方案和时间后果;职能经理负责确认岗位能力、人员可用性和团队发展约束;跨项目优先级则应由有业务授权的负责人裁定。责任边界不清时,团队容易在没有决策权的情况下承担冲突成本。
4. 多久复盘一次资源数据?
团队层面的短期供需可以按周或按冲刺更新,项目组合和长期供给可以按月或按季度讨论。频率应匹配决策速度:更新过慢会错过调整窗口,更新过快但没有新信息,只会增加维护成本。
5. 资源不足时,为什么不直接让大家加班?
加班可能暂时增加可用工时,却也会提高疲劳、缺陷和后续恢复成本,不能被当作稳定供给。若偶发且有明确期限,可能作为应急措施;若成为常态,应重新审视范围、优先级、流程瓶颈和长期能力配置。
十三、下一步:从一个真实冲突开始,而不是从一张大报表开始
1. 选定未来四至六周的真实决策
挑一个正在发生的资源冲突,明确需要决定的是新需求能否进入、哪个里程碑要调整,还是稀缺技能要如何安排。围绕这个决定收集最少必要数据:有效容量、已承诺需求、岗位或技能、时间窗口、依赖、变更状态。
2. 先算清“谁的容量被什么占用”
不要先追求精密的个人利用率。先按团队和关键角色整理供需,标出固定占用、非计划支持和未确认需求。若发现总量充足但岗位缺口明显,就沿着技能和依赖继续下钻;若总量确实不足,再比较范围、时间、临时支援和长期供给方案。
3. 把决策和复查条件写下来
每次资源调整都记录采用了什么方案、放弃了什么、谁批准、何时复查,以及预期改变的过程和结果指标。到了复查日,比较预测与实际,修正下一轮容量假设。这样积累的不是一套静态模板,而是组织自身的决策经验。
我对资源管理的核心判断是:效率不等于把人排满,而是让有限能力优先流向最有价值、最可交付的工作,并让不可避免的取舍变得清楚、可追踪。下一步先挑一个正在延期或频繁插单的项目,用周度供需表算出有效容量和关键岗位缺口;只要团队能据此作出一次更清晰的范围、时间或人员决策,资源分析就已经开始产生价值。
常见问题解答(FAQ)
1. 项目负责人如何用数据判断资源已经超载,而不是只凭团队成员的反馈?
我负责的项目看起来每个人都排满了,但进度还是不断延期。我想知道,应该看哪些数据才能分清是真超载、任务估算偏差,还是等待和返工造成的假忙?
不要只看任务数量或成员填报的忙碌程度,建议按人、按周汇总可用工时、已承诺工时、实际投入和等待时间。可用一个简化指标:负荷率=已承诺工时÷可用工时;例如某成员一周可用工时为32小时,已承诺任务为40小时,负荷率为125%,就应检查是否需要拆分、延期或转移任务。
可用工时应扣除休假、会议和固定支持工作,不能直接按40小时计算。实际判断时,还要同时看任务逾期率与等待时间:负荷率高且逾期率上升,才更像持续超载;负荷率不高但任务仍延期,则优先排查依赖阻塞、估算偏差或返工。
2. 资源管理表格应该记录哪些字段,才能支持实际调度而不只是做汇报?
我以前做过一张资源表,里面有姓名、任务和截止日期,但开会时还是回答不了谁能接新工作。我想知道最少要增加哪些字段,才能让表格真正辅助安排资源?
建议至少记录:成员或角色、任务、优先级、计划工时、实际工时、开始与截止日期、任务状态、依赖项、可用工时和风险备注。计划工时与实际工时要分开,否则无法识别估算系统性偏差;依赖项和状态则能区分“人手不足”与“工作卡在等待”。
每周更新一次即可,关键是统一口径,例如所有工时都按小时填写,状态只使用待开始、进行中、受阻、已完成等固定选项。表格若无法在几分钟内看出未来两周的负荷和受阻任务,就应删减装饰性字段,而不是继续增加栏目。
3. 多个项目争用同一批成员时,项目负责人应按什么规则分配资源?
我遇到过两个项目负责人同时说任务紧急,最后只能靠谁催得更勤来决定先后。我想建立一套团队能接受的分配规则,也希望规则既考虑业务价值,又不让关键成员长期被透支。
可以先用统一的排序标准,而不是比较谁的声音更大:评估业务影响、截止日期不可变性、延迟代价、依赖关系和所需技能,再由相关负责人共同确认优先级。遇到同一关键成员被多个高优先级任务争用时,不要把他的工时重复计入不同项目;应明确一项主任务,其他任务调整范围、日期或人员配置。
每周用资源表检查未来两周的负荷,若某人持续超过团队设定的容量上限,例如连续两周高于可用工时的85%至90%,就应讨论转移工作或降低承诺,而不是把加班当作默认缓冲。
4. 怎样用资源数据发现项目正在失速,并及时调整计划?
我通常要等到里程碑延期才意识到项目有问题,但那时再加人往往已经来不及。我想知道有哪些领先指标可以提前预警,以及出现异常后应该先调整资源还是先改计划?
可每周追踪四项信号:里程碑完成率、逾期任务占比、受阻任务数量、关键角色的负荷率。若连续两周逾期占比上升,同时受阻任务增加,问题通常不只是个别成员执行慢;先检查依赖、需求变更和决策等待,再判断是否需要调整资源。若只是单一技能岗位超载,可以尝试拆分任务、安排具备相邻技能的成员协作或调整非关键工作;
若整体完成率持续低于计划,则应重新估算剩余工作并与相关方确认范围或日期。补人并非总能加速,尤其在任务交接成本高、流程瓶颈明显时,新增人员可能先增加沟通负担。
核心关键词
文章包含AI辅助创作:资源实操方法:项目负责人提升资源管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537196
读者评论
把有效容量和名义工时分开后,确实更容易解释为什么排期总是超出。我们团队的问题主要在临时支持没有记录,导致每周都觉得是执行慢,实际是容量被持续侵蚀。
文章对平均利用率的提醒很有价值。不过实际落地时,技能标签和估算准确度往往比表格本身更难维护,尤其是一个人同时承担开发、评审和客户支持时,分类容易失真。
我比较认同先调整范围、优先级和任务分配,再考虑招聘。建议模板里再增加变更后的复盘字段,例如延期是否减少、返工是否下降,否则资源调整很容易停留在经验判断。
