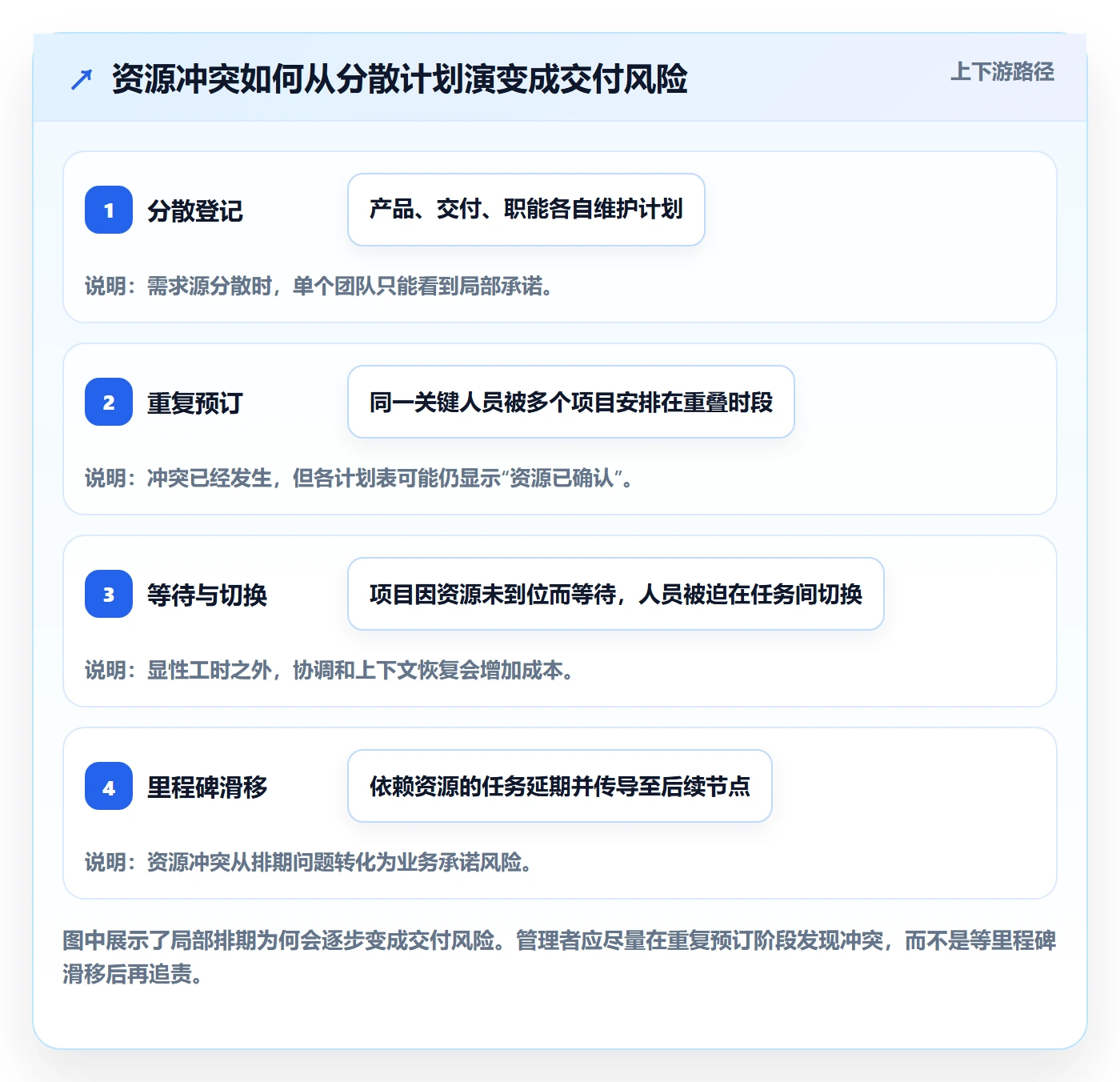

项目负责人最容易误判的风险,往往不是“没人做”,而是计划表上每个人都被排到了百分之百:关键岗位没有缓冲、任务依赖同一个专家、临时需求挤占原定工作,最后进度延期却被解释成“执行力不够”。资源管理从0到1,不是先买工具、做排班表,而是建立一套能看见供需、识别冲突、及时调整并留下决策依据的机制。
一、先讲核心结论:资源管理不是把人排满,而是把风险提前显影
1. 项目负责人真正要管理的是供需缺口
我判断一个项目的资源管理是否有效,不先看甘特图有多整齐,而看负责人能否回答四个问题:未来四周关键工作需要哪些能力;这些能力由谁提供、能投入多少;需求变化时谁有权调整;资源不足会影响哪个里程碑。
资源不只是人。它包括专业技能、可用工时、预算、设备、数据权限、外部供应商和决策时间。很多项目表面上缺人,实际缺的是某个时段内具备特定经验的人,或者缺少能在两天内拍板的业务负责人。
资源管理的核心产物不是一张人员名单,而是一张持续更新的“需求,供给,风险,决策”链路。如果只有名单,没有容量和优先级;只有工时,没有技能和依赖;只有风险颜色,没有责任人与触发条件,这套管理就还没有从0走到1。
2. 先管关键路径和瓶颈,再管整体利用率
高利用率不等于高产出。一个专家被排到每周40小时,可能看上去充分利用;但若他同时负责架构评审、线上故障、两个项目的方案确认,任何一项临时事件都会造成队列拥堵。
我更关注“关键能力的等待时间”和“关键任务的可替代性”。普通任务延后一两天可能只影响局部;关键接口人迟迟无法确认,可能同时卡住开发、测试、采购和上线准备。资源管理的优先级,应当先处理对关键路径有放大效应的瓶颈。
3. 从0到1的最低可行机制
不用一开始就建立复杂的组织级资源池。一个项目负责人可以先落实六件事:统一任务口径、估算关键工作量、标注技能要求、确认实际可用容量、设置冲突升级规则、每周滚动校准。
- 统一口径:任务至少写清交付物、负责人、协作人、预计投入和完成条件。
- 识别能力:不能只写“开发两人”,还要说明需要何种技术栈、权限或业务知识。
- 按容量排计划:投入量要扣除例会、支持工作、休假和其他项目承诺。
- 显式记录冲突:不能靠负责人私下协调后不留痕。
- 设置触发条件:例如关键岗位容量低于需求的80%,或依赖确认超过两个工作日,就启动调整。
- 滚动复盘:计划不是承诺不变,而是对最新事实作出可解释的修订。
如果团队规模较大、跨部门依赖多,表格会很快出现版本冲突和责任不清。此时可以借助 PingCode 这类项目管理平台,将需求、任务、负责人、排期和风险记录关联起来。对于100人以上的组织,关键不是工具能否展示更多字段,而是各团队能否用同一套口径更新数据,并让决策者看见跨项目的资源冲突。
二、背景和真实场景:为什么计划看起来合理,执行却不断失控
1. 项目资源不是静态数字
项目计划常把资源写成“前端2人、后端3人、测试1人”,但这类数字没有说明人员何时可用、能投入多少、是否具备对应能力,也没有说明他们是不是同时服务其他项目。编制数量是组织层面的存量,项目容量是某一时间窗口内可用于交付的有效供给,二者不能直接画等号。
举例来说,一位工程师名义上每周工作40小时,但每周需要参加例会、处理线上支持、协助代码评审,并承担临时需求。若这些工作平均占去12小时,再考虑上下文切换,项目可计划的时间可能只剩20至24小时。把40小时全写进项目计划,不是积极,而是把未识别的风险藏进日期里。
2. 典型场景:三个项目争用一个关键角色
在跨部门产品交付中,常见的瓶颈不是开发人数不足,而是只有一位熟悉核心数据模型的架构师。产品方案需要他评估接口,开发需要他确认边界,测试需要他解释异常规则,生产发布又要求他参与变更评审。
每个项目单独看都认为“只占用一点时间”,合并后却形成排队。更麻烦的是,这些工作常被拆散到几十分钟的会议和即时消息里,个人日历看似有空,实际完整专注时段已经消失。资源冲突因此不会自动出现在项目计划中,而会表现为任务等待、反复返工和决策延迟。
3. 多项目组织里,局部最优会制造整体延期
部门负责人可能希望每个人都保持高利用率,项目经理希望自己的任务尽快完成,职能专家则希望减少被打断。三种目标都合理,但如果没有统一优先级,团队会倾向于同时启动尽可能多的工作,造成在制品过多、等待时间变长。
这也是为什么“再加一个项目”不只是多几张任务卡,而是会增加沟通、切换和依赖成本。资源管理要同时问:有没有人在做、能不能做、什么时候能做、做了之后会挤掉什么,以及不做的代价是什么。
4. 观察数据要讲清口径,不能把估算包装成行业事实
不同企业的岗位结构、会议负担和工作性质差别很大。没有统一调研来源时,我不会把某个项目中的利用率或延期率说成行业平均值。下文涉及的案例数据均为情景模拟,用于展示计算与判断方法,不代表某家企业的真实经营数据或行业统计。
团队可以先用四到六周建立自己的基线:记录计划投入、实际投入、等待时长、临时插单、返工原因和关键岗位中断次数。样本不必一开始很大,但必须有一致定义。否则两个团队的“完成率”可能一个按任务关闭计算,一个按验收通过计算,比较出来的差异没有决策价值。

三、常见误区:看似在管资源,实际是在积累延期风险
1. 把人员数量当成资源容量
“这个项目有五个人”无法说明项目能否按期完成。五个人可能分别只有20%的可用容量,也可能技能完全不匹配;一名资深人员能处理复杂问题,却未必能代替多名执行人员完成全部工作。
修正方法是把人员数量转换成时间窗口内的有效容量。例如按周记录每个角色的可投入工时,并明确已知扣减项。关键技能还应单独建模,避免把不同能力的人简单相加。
2. 把100%排满当作效率高
排满意味着没有空间吸收估算误差、紧急任务、评审等待和返工。项目越依赖不确定需求,越不能用满负荷计划来制造确定感。缓冲不是浪费,而是对波动的承接能力。
但缓冲也不能随意加一个百分比了事。团队应区分风险来源:需求不明确,应该先拆解和验证;供应商交期不稳,应该设置采购和替代方案;关键角色单点依赖,应该培养替补或调整顺序。统一加10%并不能解决这些性质不同的问题。
3. 把“共享资源”理解成随叫随到
共享专家如果没有服务窗口、优先级和响应时限,通常会成为所有项目都能申请、但没有项目能稳定获得的资源。此时项目负责人看见的是“专家支持”,团队体验到的却是排队和反复打断。
更可执行的做法是建立预约和分级规则。例如常规咨询在固定时段集中处理,关键路径阻塞可升级,生产事故按预先约定的级别插队。规则不是为了增加流程,而是让插队成本显性化。
4. 只看利用率,不看流动效率
资源利用率只回答“有多少时间被占用”,不回答工作是否顺利流动。团队把每个人都排满,可能让任务数量上升,却让等待和切换同时增加。若一个任务需要架构、产品、开发和测试连续接力,任何一个角色的排队都可能拉长端到端交付时间。
因此要同时看在制品数量、等待时长、返工率、关键任务按期率和被打断频率。利用率可以用于发现闲置或超负荷,但不能单独作为绩效目标,更不宜用它评价个人价值。
5. 把风险登记表当作风险控制
风险表里写着“人员不足,影响进度”,如果没有风险责任人、发生概率、影响范围、触发信号和预案,实际上只是把担忧归档。真正的控制要求在风险变成问题之前采取动作。
例如“测试环境可能延迟”应进一步拆为:环境申请最晚何时提交、谁确认、超过几天启动替代环境、哪些测试可以先用模拟数据完成。风险越靠近可观察信号,越容易被管理。
6. 把临时加人当成快速补救
新成员加入后需要了解业务、系统、规范和历史决策。若任务边界模糊、代码结构复杂、文档不足,资深人员还要花时间指导。短期内增加人手可能提升沟通负担,而不是立即增加产能。
当项目已经延期时,先判断工作能否并行、知识转移需要多久、增加人员会不会扩大接口数量。若瓶颈在审批或外部依赖,增加开发人员基本无效;若瓶颈是可拆分且文档成熟的执行任务,增加人手才可能缩短周期。
四、专业判断逻辑:先识别约束,再决定如何配置
1. 先把工作拆到可估算、可验收的粒度
“完成系统改造”无法用于容量管理。至少要拆成可检查的交付物,例如接口清单、数据迁移脚本、权限规则、测试用例、灰度方案和回滚步骤。拆分的目标不是把任务拆得越小越好,而是让负责人能看见依赖、技能和验收条件。
如果任务超过一到两周仍无法说明完成状态,通常意味着范围还不清楚,或者交付物混合了多个不同类型的工作。此时继续排人只会让不确定性变成排期幻觉。
2. 为每项工作标注资源属性
我建议每项关键工作至少记录五类属性:角色或技能、预计投入、最早可开始时间、前置依赖、可替代程度。项目较复杂时,再加上环境、权限、外部供应商和决策人等约束。
| 资源属性 | 要回答的问题 | 常见错误 | 管理动作 |
|---|---|---|---|
| 技能 | 这项工作需要什么经验或权限? | 只按岗位名称匹配 | 标注具体能力和最低胜任条件 |
| 容量 | 在指定周期能投入多少有效时间? | 直接使用标准工时 | 扣除支持、会议、休假及其他承诺 |
| 依赖 | 谁或什么条件未满足就无法开始? | 只记录任务负责人 | 明确依赖方、交付日期和等待升级规则 |
| 替代性 | 负责人不可用时谁能接手? | 默认团队里总有人可以顶上 | 指定替补或拆分知识转移任务 |
| 决策权 | 谁能确认范围、优先级和风险接受? | 把审批等待误判为执行慢 | 设置决策人及响应时限 |
3. 用有效容量而不是名义工时排计划
可先用简单公式估算每周有效容量:可用工时减去固定会议、支持工作、休假和已经承诺给其他项目的时间,再乘以一个经过团队校准的专注系数。专注系数不是行业常数,应由团队自己的历史数据得出。
例如某角色每周名义40小时,固定会议5小时、运维支持7小时、其他项目承诺10小时,剩余18小时。若团队观察到临时切换平均还占去约15%,可用于新项目计划的时间约为15小时,而不是40小时。这个估算的价值不在小数点,而在让隐藏成本进入讨论。
在多人共享同一技能时,按周汇总可能掩盖某一天的冲突。上线窗口、评审会、测试环境开放等时间敏感工作,还要按日或关键日期检查容量,不应只看月度总量。
4. 识别单点依赖和资源瓶颈
对每个关键交付物,问三件事:是否只有一个人能完成;此人是否被多个项目同时依赖;一旦不可用,是否存在可执行的替代路径。若答案分别是“是、是、否”,这就是优先级很高的资源风险。
可替代性不等于找一个名字写上去。替补必须能在目标时间内接手,所需权限、文档和背景知识都要可获得。若接手需要两周,而风险窗口就在三天后,替补只是名义上的。
5. 将风险分成容量、能力、依赖和决策四类
- 容量风险:需求总量大于有效供给,或关键时段冲突。
- 能力风险:有人员但缺乏必要技能、经验或权限。
- 依赖风险:任务被其他团队、供应商、环境或数据条件卡住。
- 决策风险:范围、优先级或验收标准迟迟无人确认。
分类的作用是避免所有问题都用“加人”处理。容量风险可能要调整范围或顺序;能力风险可能要培训或外部支持;依赖风险要前置申请和替代路径;决策风险则需要明确授权和升级时间。
6. 建立触发式升级,而不是等到延期再汇报
资源风险要有可观察的触发条件。比如:关键岗位未来两周需求超过有效容量的110%;依赖任务超过约定日期两个工作日未交付;同一任务连续两次因资源冲突改期;单一专家承担三个以上关键路径节点。阈值应按项目风险承受度设定,不必全组织统一。
触发后,负责人要提交选项,而不是只报坏消息。选项可以是缩小范围、调整顺序、借调人员、延后非关键功能、增加外部支持或接受风险。每个选项都写清成本、影响和决定期限。

7. 让调整有顺序:先保护关键路径,再处理局部均衡
发生冲突时,我会先确认是否影响关键路径和不可移动的外部窗口,再看任务是否可拆分或并行,最后才讨论个人负荷均衡。把每个人平均分配工作,看起来公平,却可能让关键任务失去连续性。
也要明确“谁能决定什么”。项目负责人可以调整项目内顺序,却未必有权改变职能部门优先级;项目发起人可以决定范围取舍;职能负责人可以安排专业资源。权责不清会让资源会议变成反复讨论而没有结论。
五、案例与数据观察:用一个模拟项目演示从冲突到决策
1. 案例背景:六周交付计划被两个关键岗位卡住
以下是一个情景模拟案例:某企业要在六周内交付一项内部业务流程改造,团队包括产品、后端、前端、测试和数据人员。项目计划已经列出任务,但资源表只有姓名和起止日期,没有记录成员对其他项目的承诺。
在启动后的第二周,产品负责人发现接口方案待确认,测试环境申请未完成,数据人员又被另一个项目临时借用。原计划看起来只晚了两天,但关键路径上三个任务存在串行依赖,任何一个延误都会向后传导。
2. 先把名义容量还原成有效容量
模拟统计显示,架构专家每周名义可投入40小时,扣除固定评审、线上支持、既有项目和协调时间后,项目可稳定获得约16小时;数据人员每周名义可投入32小时,实际稳定容量约14小时。项目原计划分别需要专家每周22小时、数据人员每周20小时,缺口不是执行慢,而是计划一开始就超过供给。
项目负责人没有直接要求两人加班,而是把工作分成必须在本周完成、可以后移、可以由其他角色承担三类。结果发现,部分接口评审可以合并,低优先级报表可以延后,数据清洗有一段可由业务分析人员按清晰规则完成。
3. 用选项比较代替“再协调一下”
| 方案 | 对进度的影响 | 成本或风险 | 适用条件 |
|---|---|---|---|
| 保持范围,关键人员加班 | 短期可能守住原日期 | 疲劳、质量下降,且后续支持工作仍存在 | 仅适用于短时、明确且可恢复的峰值 |
| 延后低优先级报表 | 核心流程可按目标日期交付 | 业务方需接受分阶段上线 | 功能可独立发布,且不影响核心验收 |
| 补充一名数据人员 | 中期可能增加处理能力 | 交接和权限配置需要时间 | 任务可拆分、规则稳定、交接成本可控 |
| 增加两周验证窗口 | 交付日期后移,质量风险降低 | 影响业务活动安排或外部承诺 | 上线风险高于延期成本,且日期可协商 |
4. 做出取舍,并把决定写回计划
模拟案例中,团队选择延后低优先级报表,并把数据清洗中规则明确的一段交给业务分析人员;架构专家每周保留两个固定评审窗口,临时问题按等级升级。项目没有假装资源缺口消失,而是重新确定交付范围和关键依赖。
调整之后,团队每周检查三个信号:关键任务等待时间、架构评审队列长度、未完成依赖数量。模拟观察中,评审等待由平均5个工作日降至约2个工作日,未完成依赖由7项降至3项,核心流程按调整后的验收范围进入测试。这些数值仅用于说明追踪方法,不应被当成效果承诺。

5. 数据观察的重点不是结果漂亮,而是能否追溯原因
项目复盘时,如果只报告“按期完成”,容易忽略团队靠加班、范围缩水或质量风险换来的结果。应同时记录原始承诺、变更决策、实际投入和验收范围。这样下次估算时,才知道差异来自工作量误判、需求变化、资源冲突还是决策等待。
我建议至少保留以下数据:计划工时与实际投入、关键任务等待时间、临时插单数、任务返工次数、人员切换频次、关键岗位替代覆盖情况。数据字段不必很多,能帮助定位原因比仪表盘复杂更重要。
6. 用项目管理平台时,先统一规则再追求自动化
对于100人以上、多团队并行的组织,资源数据很难靠项目负责人逐个询问维持。PingCode这类项目管理平台可以帮助团队把需求、迭代、任务、依赖和风险放在可追踪的工作流中,减少信息散落在表格、邮件和聊天记录里的问题。
但工具不会自动纠正资源口径。若一个团队按“预计工时”填报,另一个团队按“人日”填报;有人更新任务状态,有人只在周会上口头汇报,汇总视图仍然可能误导决策。建议先统一字段含义、更新频率、角色权限和升级规则,再配置看板、报表或跨项目视图。
在实际使用中,项目负责人可以优先让平台回答三个问题:未来两周哪些关键角色超出容量;哪些任务因外部依赖等待;哪些风险已经触发但尚未有决策。若系统无法支持组织的全部资源规划,也可以把它作为任务和风险的事实来源,与财务、人力或排班系统通过明确流程协同,而不是要求一个工具包办所有管理问题。
六、不同情况下的行动建议:从小团队到多项目组织
1. 小团队、单项目:用轻量台账先形成共同事实
如果团队少于十人且只服务一个项目,不必马上引入复杂资源池。用一张共享表或项目看板记录任务、负责人、预计投入、依赖、风险和本周可用容量,已经足以发现大多数明显冲突。
- 每周确认未来两周的关键任务,而不是只看当前迭代。
- 把支持工作和会议时间单独估算,不将其当作“额外免费容量”。
- 指定任务替补,至少确保关键交付物有文档和权限交接路径。
- 每次调整记录原因,避免计划不断变更却无法复盘。
小团队的主要风险通常不是数据工具不足,而是角色重叠和单点知识。负责人应减少关键专家被频繁打断,优先把重复咨询整理成决策记录、模板或常见问题。
2. 多项目共享专家:设服务窗口和跨项目优先级
当多个项目争用同一批专家时,项目负责人单独优化自己的排期解决不了全局冲突。需要职能负责人或项目组合负责人明确优先级,并定义资源申请、变更和升级方式。
建议设置固定的资源协调周期,例如每周看未来四周的需求和供给,日常只处理触发阈值的紧急事项。会议必须以冲突清单和决策选项为输入,不能让各项目轮流陈述“都很重要”。
共享资源还要有明确服务边界:普通咨询的响应时限、紧急事项的定义、请求的入口、每周可承接的容量。若所有问题都标为紧急,紧急机制就会失去区分能力。
3. 需求高度不确定:分阶段承诺,不要过早锁死人员
探索型项目或新产品工作,初期需求和工作量往往无法精确估算。此时不要把远期每周工时写得像确定承诺,而应先安排短周期验证,明确验证问题、退出条件和下一阶段决策点。
资源可以按阶段配置:先提供少量跨职能成员验证问题是否成立;证据达到门槛后,再投入完整开发与测试资源。这样做牺牲了一部分表面上的排期确定性,换取减少错误方向上的沉没成本。
4. 交付日期不可移动:先缩范围,再讨论加人
如果合同、监管窗口或业务活动决定日期不能变,项目负责人要尽早与发起人确认最低可交付范围。把范围拆成必须上线、可延后、可人工临时处理三类,并确保延期功能不会影响核心流程、合规和安全要求。
随后评估增加资源是否来得及产生贡献。若新成员的交接成本超过剩余时间,可能不如把成熟任务外包、延后非关键验收或调整上线策略。任何取舍都要写明质量边界,不应把“按期”当成唯一指标。
5. 关键岗位单点依赖:投资替补能力,而非只买保险
关键人员不可替代时,短期可以通过固定窗口、降低并行项目数和提前准备材料减少中断;中期应安排结对、轮岗、技术说明和权限备份。培养替补会占用当期容量,但它降低的是未来故障时的恢复时间。
如果岗位涉及高度专有知识或外部授权,替代方案可能不是培养第二个完全等价的人,而是降低依赖:简化方案、标准化接口、保留供应商支持渠道,或调整设计使少数专家不必参与每个决策。
6. 多团队、百人以上组织:先治理口径,再做全局视图
组织规模变大后,单一项目负责人很难掌握所有成员的真实容量。应先约定组织层面的最小数据标准,例如角色分类、容量单位、更新周期、任务粒度和风险等级。之后再通过平台或数据集成形成跨项目视图。
跨项目视图要能区分“计划需求”和“已确认供给”,也要标明数据更新时间。两周前更新过的容量,不应被呈现为实时承诺。管理者需要看见不确定性,而不是只看到整齐的数字。
工具选型也应围绕管理闭环评估:项目和任务能否关联;跨团队依赖能否追踪;权限是否适配组织结构;报表能否解释数据来源;变更是否留痕;团队能否持续维护数据。功能数量不是首要标准,持续使用的成本和决策质量才是。

七、不同情况下的取舍:每个方案都要说清楚付出的代价
1. 加人还是减范围
加人适合任务可拆分、交接材料完整、增加后能独立产出且剩余周期足够的情形。减范围适合日期固定、非核心功能可以延后、核心验收标准明确的情形。
如果工作高度耦合、知识集中在少数人员手里,短期加人可能增加协调负担;如果范围涉及监管、安全或关键业务控制,单纯减范围可能不可接受。负责人应把新增人员的上手时间和范围缩减的业务影响同时列出。
2. 加班还是调整日期
加班更适合短时、可预测、可恢复的峰值,例如明确的上线准备或一次性迁移窗口。若延期原因是持续容量不足、需求不断变化或审批长期等待,加班只是把结构性问题转移给团队。
调整日期虽然可能产生业务机会成本,但可以保住验证、测试和恢复演练。尤其是涉及资金、隐私、稳定性或安全的交付,日期承诺不能覆盖质量底线。负责人要区分“晚一点上线”的成本和“带着未验证风险上线”的成本。
3. 集中资源还是并行多个项目
集中资源能缩短一个项目的等待链路,更适合有明确关键路径、阶段性价值高、团队能完整交付的工作。并行安排则能维持多个项目的连续推进,但对共享专家和跨团队沟通要求更高。
如果项目之间存在共同瓶颈,盲目并行会让每个项目都在等同一批人。可尝试限制同时启动的关键工作数量,让少数项目完整通过瓶颈,再启动下一批。这种方式可能让部分项目暂时没有“忙碌感”,却能减少整体排队。
4. 采用自有团队还是外部支持
外部支持适合边界清楚、验收标准明确、知识交接成本可控的工作,例如标准化测试、专项审计或短期设计支持。涉及核心架构、持续运营和长期业务知识的部分,外包后仍需要内部人员承担判断、验收和风险责任。
比较成本时不要只看合同金额,还要计算需求澄清、权限开通、沟通、返工、验收和后续维护。外部资源能增加供给,但不能自动消除依赖管理。
5. 要求高利用率还是保留缓冲
高利用率适合需求稳定、工作可预测、故障少且任务之间切换成本低的场景。高不确定项目、生产支持岗位和关键专家应保留缓冲,否则任何临时事件都会把计划推向延期。
缓冲的大小不应由个人直觉决定。可以先观察过去数周的插单量、估算误差和等待时间,再设定团队层面的容量区间。缓冲也要公开用途,避免被误解成闲置,或在资源会议中被无差别分走。
6. 用个人英雄兜底还是建设系统能力
个人英雄能在紧急时刻帮助项目脱险,但如果每次都靠同一人救火,组织实际上是在用隐性加班掩盖流程缺陷。负责人应在问题解除后追问:为什么只有一个人知道、为什么预警没有提前、为什么决策必须等到最后一刻。
系统能力建设会占用短期时间,例如整理文档、培训替补、改善申请流程和统一数据口径。但它能降低下一次事件的恢复成本。对于重复出现的风险,继续依赖临时协调通常比投入基础治理更贵。
八、从0到1的落地节奏:四周建立可运行的资源控制闭环
1. 第一周:盘点工作和约束
先收集项目未来六至八周的关键交付物,标出负责人、技能要求、预计投入、依赖和最晚决策时间。不要试图一次性盘点组织所有资源,先覆盖关键路径和最容易发生冲突的岗位。
这一周的目标不是做出完美预测,而是找出明显的计划假设:哪些人被多个项目重复占用,哪些工作没有清晰验收条件,哪些外部依赖尚未确认。
2. 第二周:确认有效容量和优先级
与职能负责人和团队成员核对可用时间,把固定支持、会议、休假、其他项目承诺和关键节点纳入视图。对无法准确估算的工作,标记不确定性,不要强行给出看似精确的数字。
随后明确冲突发生时的决策人和优先级原则。优先级至少要考虑业务价值、承诺日期、风险暴露、依赖影响和替代方案,而不是谁在会议上表达得更急。
3. 第三周:设置预警和升级规则
为关键岗位、外部依赖和决策等待设定触发条件。每个风险至少有责任人、观察信号、应对动作和最晚处理时间。风险登记不要只在周会更新,重大触发应能及时通知有决策权的人。
同时明确变更记录:谁提出调整、改变了什么、影响哪些任务、谁批准、何时重新评估。透明记录能减少“我以为你已经同意”的二次冲突。
4. 第四周:复盘预测误差并校准
比较原计划与实际情况,重点不在追究个人偏差,而在找系统性误差:任务是否拆分不足;支持时间是否低估;依赖是否确认过晚;评审是否集中在少数专家;团队是否被过多并行工作打断。
根据复盘结果调整估算口径、容量区间和升级阈值。资源管理机制只有能根据实际数据改变,才算真正运行起来;如果每周只是重复填表,不会改善决策。
5. 一页式周度检查清单
- 未来两周关键路径上的工作是否都有明确负责人和验收条件?
- 关键角色的有效容量是否超过已确认需求?超出部分来自什么假设?
- 是否存在一个人同时承担多个不可替代的关键节点?
- 哪些任务正在等待外部团队、供应商、环境、权限或业务决策?
- 本周临时插单挤占了哪些已承诺工作,是否需要重新排序?
- 哪些风险已达到触发条件,谁需要在何时作出决定?
- 本周计划发生变化时,业务方是否理解对应的范围、日期或质量取舍?
九、结尾:先让冲突可见,再谈资源优化
1. 资源管理的独特价值在于提前暴露代价
我对项目资源管理的判断很明确:它不是让每个人更忙,也不是把每个小时都填进工具,而是让团队在延期成为事实之前,知道供需缺口在哪里、谁有权决定、有哪些可选代价。
项目负责人从0到1,不需要先建一套庞大的制度。先把任务、能力、容量、依赖和决策连接起来;再用几周实际数据校准;最后把重复发生的冲突变成组织规则。这个顺序比先追求精美报表更可靠。
2. 下一步:从一个关键岗位开始做四周试运行
读完后可以立即选出项目里最容易卡住的一个岗位,连续四周记录其有效容量、任务等待、临时打断和替代覆盖情况。每周召开一次短会,针对冲突提出至少两个可比较的方案,并记录最终取舍。
当资源问题能够被描述、量化、升级和复盘,项目负责人就不再只是“催人推进”,而是在管理系统的约束与选择。从一个瓶颈岗位开始,通常比试图一次性管理所有资源,更容易得到真实、可持续的改进。
常见问题解答(FAQ)
1. 项目负责人从0到1做资源管理,第一步应该做什么?
我刚接手一个跨部门项目,大家都说会配合,但没人能说清每周能投入多少时间。我担心计划排得很满,到了关键节点才发现核心成员被其他事情占走,应该先从哪里入手?
先别急着排完整进度表,先做一张“任务,角色,可用时间,依赖关系”清单。把项目拆到能在一至两周内验收的任务,逐项标明负责人、所需技能、预计投入和前置条件,再与成员及其直属负责人逐一确认。
这里最容易踩的坑是把“某人参与项目”当成“某人有稳定产能”:例如一位工程师名义上投入一半时间,但如果每周只有两天能连续处理项目任务,实际交付节奏可能远低于一半。资源计划应以确认过的可用时段为依据,并先锁定关键路径上的稀缺角色。
2. 项目角色怎么划分,才能避免多人负责却没人拍板?
我参与过的项目里,任务经常挂着好几个负责人的名字,出了问题大家都说自己只是协助。现在我在做负责人,既不想事事亲自决定,也不想因为分工含糊让风险拖到最后,该怎么划角色?
每项关键交付物都要有一个明确的最终负责人,同时把执行、审批、咨询和知会区分开。以一次接口变更为例,可以由开发负责人执行、技术负责人审核、产品负责人确认业务影响,相关测试人员提前知会;但不能把“开发和测试共同负责”当作最终责任归属。
判断分工是否清楚,可以抽查延期、范围变更和质量问题三类决策:如果团队无法在几分钟内说清谁有权决定、谁必须提供意见,角色设计就还不够具体。
3. 资源不足时,项目负责人应该怎么做风险控制?
我手上的项目同时缺测试人力和业务确认时间,团队建议先把任务都排进去,之后再想办法。我担心这种做法只是把风险藏在计划里,但也不确定应该先砍范围、延时间还是申请增援,怎么判断更稳妥?
先把资源缺口换算成可比较的影响,而不是只说“人不够”。例如测试预计需要10个工作日,但确认可用窗口只有6天,就要明确少掉的4天会影响哪些验收项、发布日期和返工概率。随后比较三种方案:缩小首期范围、调整日期、补充具备相应技能的人,并记录每种方案的成本与剩余风险。优先保护关键路径和高后果风险;
如果增加人员会带来交接成本,且任务已接近完成,增援未必比缩范围有效。无法在团队权限内解决时,应带着缺口、影响和可选方案升级,而不是只报一个问题。
4. 怎样判断项目资源计划是否可靠,而不是纸面排得很漂亮?
我做过一份看起来很完整的排期,每个人都有任务,节点也都对齐了,可执行几周后还是不断延期。我想知道除了看甘特图和完成率,还有哪些信号能早点发现资源计划不真实?
看计划是否可靠,重点检查承诺、流动和依赖是否经得起实际节奏验证。可以每周记录计划投入与实际可用时间、任务等待时间、阻塞原因和返工情况;例如连续两周都出现关键任务等待业务确认超过两天,即使团队完成率尚可,也说明计划漏算了决策资源。再抽查关键成员是否同时承担多个项目的紧急任务,以及交接是否造成重复沟通。
建议用两周作为首轮校准周期:若实际投入持续低于计划,或关键任务反复等待,就调整产能假设和里程碑,而不是继续用原估算压缩后续任务。
核心关键词
文章包含AI辅助创作:角色怎么做?项目负责人风险控制:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537120
读者评论
我们团队也常把共享专家排满,最后大家都在等评审。固定咨询时段确实可能减少打断,但遇到临近上线的紧急问题,升级规则和响应时间得提前约定,否则只是把排队挪了个地方。
有效容量的算法适合做讨论起点,不过专注系数很难一开始就估准。我们试过连续记录几周,发现临时支持的波动比预期大,按单周数据排计划还是容易失真。
风险触发条件有助于减少临到延期才协调,但阈值设得太多也会增加维护负担。实际项目里我更愿意先盯住关键岗位冲突和依赖逾期,再逐步补充其他指标。
