资源管理技能全流程:项目负责人流程优化与一文讲清
项目计划看起来排得很满,真正执行时却常常卡在同一个人身上:关键工程师同时支持三个项目,需求临时插入后没人说得清该推迟什么,项目负责人只能一边催进度、一边向各方解释延期。资源管理的难点并不是把人名填进甘特图,而是持续回答三个问题:需要什么能力、何时需要、发生冲突时由谁决定取舍。把这三个问题连成闭环,资源管理才会从“排人”变成项目流程优化。
一、先讲核心结论:资源管理不是排满日历,而是管理承诺
1. 资源管理的核心对象是可兑现的能力
项目负责人容易把资源理解为“几个人、多少人天、哪几台设备”。这些当然重要,但它们只是资源的数量面。真正影响交付的是资源能否在正确时间,以合适的技能和权限,完成明确的工作。
例如,两个团队都说有一名开发人员可投入,并不意味着他们能互相替代。一个熟悉核心服务架构,另一个刚完成入职培训;前者可以处理高风险设计,后者可能需要明确任务边界和评审支持。只统计人数,会把能力差异、交接成本和关键知识依赖藏起来。
我把资源管理定义为:在业务优先级、能力供给、工作负载和不确定性之间,建立可追踪、可调整的承诺机制。这一定义比“安排谁做什么”更有用,因为它要求项目负责人既看分配结果,也看分配依据和承诺边界。
2. 先管瓶颈,再谈利用率
不少团队把资源利用率当成首要目标,期待每个人始终有任务。但在知识工作中,持续满负荷往往意味着没有空间处理评审、故障、沟通和需求变更。日历上的忙碌不等于有效产出,甚至可能意味着工作在等待、返工和切换中不断堆积。
我更建议从瓶颈入手:识别哪些技能、决策权限、设备或外部审批会限制项目流动。若系统架构师只需参与三个关键评审,就不应把他按整周人天平均分配到所有项目;应优先保护评审窗口,避免临时会议挤掉真正稀缺的工作。
利用率适合做风险观察,不适合单独作为绩效目标。资源管理的结果应同时看交付承诺是否可信、关键工作是否等待、返工是否减少,以及团队是否保留了应对变化的空间。
3. 资源计划必须带有假设和失效条件
一份没有假设的资源计划,看上去确定,实际却容易在变化发生时失去解释力。计划至少应写清需求范围、技能要求、投入时间、依赖条件、预留比例和变更触发条件。比如,测试负责人每周投入两天,是建立在需求冻结日期不变、测试环境按期开放的前提上。
我会把资源承诺分成三类:已经确认的投入、等待批准的投入、基于假设的暂定投入。三者在计划里应明确区分。这样一旦依赖条件失效,项目负责人不必假装原计划仍然成立,而可以按预先约定的规则重新协商。
资源计划的成熟度,不是看它能否预测所有变化,而是看变化出现后,团队能否迅速知道哪些承诺失效、谁有权调整、影响会传到哪里。
二、背景和真实场景:为什么资源冲突经常到执行中段才爆发
1. 多项目共享人员,冲突被分散在不同会议里
在多项目组织中,一名专家可能同时被产品、研发、交付和运维团队预约。每个项目局部看都有合理理由:本周要评审方案、下周要处理客户问题、月底前还要完成版本验收。问题在于,这些承诺通常分散在不同表格、聊天记录和例会纪要中,没有一个地方呈现完整负载。
项目负责人因此容易把“对方说可以支持”误当成正式承诺。支持可能只是意向,未必包含可用时段、优先级、交付物和冲突处理方式。等任务真正到来,资源所有者才发现同一时间已被多个项目占用。
对中大型企业和百人以上组织来说,资源冲突还常常跨越部门边界。项目负责人未必拥有调配职能团队的权限,因此资源管理不能只靠个人催办,还需要明确资源负责人、项目组合决策者和升级路径。
2. 资源不足常表现为等待,而非明显的超负荷
有些团队看起来没有人加班,项目却持续延期。原因可能是工作卡在少数审批人、架构评审、环境配置或数据权限上。执行人员并不一定超负荷,但他们在等待一个无法替代的输入。
如果只看工时或任务数量,管理者容易误判为“团队还有余量”。我会进一步检查工作流中的等待时间、返工次数和依赖交接。资源管理不只管理劳动投入,也要管理资源从一个工作阶段流向下一个阶段的速度。
3. 需求变化会把隐性资源债务推到台面上
项目启动时,团队可能用经验估计工作量,却没有识别技能缺口、知识集中和临时支持成本。需求一旦变化,隐藏的问题就一起出现:原定负责人休假、替补没有权限、测试环境尚未准备、外部供应商排期已锁定。
这类情况可以称为资源债务:过去为了快速启动而没有解决的能力、交接和容量问题。它不会自动消失,只会在关键节点以延期、返工、质量风险或团队疲劳的形式被偿还。
4. 一份示意性项目组合观察
下面是用于说明机制的情景模拟,不代表行业调查或某家企业的真实统计。假设一个交付组织同时运行六个项目,共享两名架构师和三名测试负责人。月初每个项目都拿到了口头支持,但没有统一登记投入时段与优先级。
模拟复盘发现,资源冲突中最常见的并不是“总人数不够”,而是关键能力集中、需求进入时间重叠,以及项目变更没有同步更新资源承诺。这个观察提醒我:在做招聘或增加预算之前,先确认是否存在调度和信息透明问题。
| 观察维度 | 情景模拟结果 | 项目管理含义 |
|---|---|---|
| 关键技能集中 | 2名架构师承担6个项目的关键评审 | 单点依赖可能造成多个项目同时等待 |
| 计划外工作 | 每月约有20%可用工时被临时支持占用 | 不预留缓冲会把计划推向持续失真 |
| 资源承诺冲突 | 约三分之一冲突在启动后才被发现 | 需要在组合层面审查投入,而非只看单项目计划 |
| 需求变更记录 | 部分变更未同步到人员排期 | 变更控制必须连接资源计划与交付计划 |
这些数值是情景模拟,用来展示风险如何形成,不应被引用为组织基准。实际团队应从自己的排期、工单、会议记录和延期原因中建立基线,再根据项目类型和岗位特性解释差异。

三、常见误区:看起来精细,实际会让资源计划更脆弱
1. 把百分之百排满当成管理能力强
把每个人的时间排满,确实能让计划看上去有秩序,却会让任何小变化都变成冲突。评审延期、需求澄清、生产问题和跨团队沟通都是实际工作的一部分。如果计划没有为这些工作留空间,团队只能通过加班、压缩质量活动或不断改期来吸收波动。
我不建议所有团队使用同一个固定缓冲比例。产品探索阶段的不确定性高,缓冲应更充足;成熟、重复性高的交付可以依据历史数据逐步收紧。缓冲不是随意的空闲,而是对已知不确定性的显式安排。
2. 把工时估算当成任务承诺
“预计需要三天”只说明工作量估计,不代表人员真的能在这三天连续投入。某位工程师每周名义上有五天工作时间,但如果还承担值班、招聘面试和跨项目评审,项目可获得的连续时间可能远低于五天。
因此我会分别记录工作量、日历跨度和可用投入。工作量回答“完成任务大约需要多少有效工时”;日历跨度回答“从开始到完成会经过多久”;可用投入回答“资源在这段时间内实际能投入多少”。三个数字混为一谈,项目日期就容易产生虚假精确感。
3. 只按人数比较,不看技能和熟练度
“团队有十名开发人员”不能直接推导出“具备十人份的任意开发能力”。新业务需要领域知识,关键系统需要特定经验,部分任务还需要授权或资质。若技能不匹配,增加人手可能先增加指导、沟通和集成成本。
技能盘点也不应演变成给员工贴永久标签。能力会随项目实践、培训、人员流动而改变。更实用的做法是记录当前可承担的任务类型、独立完成程度、所需支持和可用替补,并定期更新。
4. 把问题交给项目管理软件自动解决
某项目管理平台可以帮助汇总工作项、日历、依赖、资源负载和变更记录,但它不能替组织决定哪个项目更重要,也不能替职能负责人承诺人员投入。若优先级规则模糊、数据没人维护,系统只会更快展示一份过时的计划。
我通常先梳理管理规则,再决定工具配置:哪些字段必须填写,谁更新可用性,冲突由谁裁决,变更如何留痕,报表多长时间复核一次。对中大型企业而言,平台的价值在于让跨团队信息可追踪、可讨论,而不是替代责任划分。
例如,PingCode可作为组织内项目、工作项与协作信息的管理载体之一,尤其适合需要跨团队追踪交付过程的场景。是否适合具体组织,仍应通过权限模型、流程配置、数据治理和试点结果验证,不能仅凭功能清单作决定。
5. 把资源冲突当作个人协调能力不足
项目负责人擅长沟通当然有帮助,但重复出现的冲突通常不是某个人“协调得不够好”,而是组织缺少共同的优先级规则。若两个项目都被定义为最高优先级,资源负责人无论把人给谁,都会被另一方认为不合理。
资源冲突需要上升到决策层级:项目负责人说明影响和选项,职能负责人说明能力与容量,项目组合负责人依据业务价值、风险和承诺作取舍。把制度性冲突长期压给一线负责人,只会增加沟通消耗,不会提高供给。
四、专业判断逻辑:从需求识别到容量承诺的六步流程
1. 先把交付物拆成资源需求,而不是先点名
我会从项目范围和关键交付物开始,识别每项工作需要的角色、技能、经验等级、权限和时间窗口。先写“需要具备某类能力的人”,再讨论由谁承担,可以降低项目负责人过早锁定熟悉人员的倾向。
一个可用的需求描述应包括:工作结果、所需技能、估计工作量、最晚开始时间、前置条件、不可替代性和验收人。比如“需要熟悉支付链路的工程师,在接口冻结前完成风险评审,约需两次半天会议”,比“借一名高级开发两周”更容易被准确评估。
2. 建立资源目录,但只收集决策所需信息
资源目录不是员工档案的复制品。项目调度真正需要的是岗位或能力类别、当前可用窗口、已承诺工作、替补情况、主要限制和资源责任人。个人敏感信息、与工作决策无关的评价,不应被无边界地纳入调度表。
对外部供应商、实验室、设备和测试环境,也可以用同样逻辑建目录。关键是把“谁能提供什么、什么时候可用、需满足什么前置条件”说清楚,而不是只维护一份静态资产清单。
3. 用容量评估代替名义人数
名义工时不等于可分配工时。我建议按周期计算容量时,先从日历工时中扣除休假、法定假日、例行运维、固定会议、值班和已承诺工作,再将剩余容量按技能和时段分组。团队层面可以使用历史交付数据校准估计,而不是假设每个人每天都能贡献相同数量的有效工作。
容量评估不需要一开始就追求小数点精度。对计划周期较长、需求波动较大的工作,按团队或技能组估算通常比逐人逐小时精确排班更稳健。只有在实验设备、现场服务或稀缺专家确实需要预约时,才需要细化到个人和具体时段。
4. 先找瓶颈,再做资源平衡
当项目负载超过容量时,不要马上把所有任务平均摊薄。先找出决定交付速度的瓶颈:关键技能是否只有一人掌握?审批窗口是否有限?测试环境是否共享?某个团队是否承担大量未计划支持?瓶颈识别能帮助负责人把调整作用在真正限制流动的位置。
找到瓶颈后,常见选择包括调整优先级、改变交付顺序、增加替补、减少范围、延后低价值工作、购买外部能力或拆分交付批次。每种方式都需要评估成本和风险,不能把“加人”当成唯一答案。
5. 将资源冲突转成可比较的决策选项
资源冲突会上,我不会只说“人不够”,而会准备两到三个方案。每个方案说明资源投入、交付日期、范围变化、质量或运营风险,以及决定最晚需要在何时作出。管理层这样才能在业务价值和机会成本之间做取舍。
例如,方案甲保护高优先级版本,延后低优先级分析任务;方案乙保留全部范围,但把交付日期顺延两周;方案丙临时采购外部测试支持,但增加费用并保留知识交接风险。方案不是为了证明某个请求合理,而是让代价透明。
6. 建立滚动复盘和变更触发机制
资源计划不是启动时批准一次就不再更新。需求变化、人员缺勤、依赖延期、缺陷激增和优先级调整都可能改变容量。项目负责人需要规定复核节奏:短周期团队可每周查看负载和依赖,长周期项目可在阶段门、版本计划和重大变更时重新评估。
复盘时重点检查预测偏差的来源,而不是只问谁没完成。偏差可能来自估算误差、等待时间、临时支持、技能不匹配、任务拆分不当或决策延迟。记录原因后,才能改进下一轮容量假设。

五、具体案例:把“借两个人”改成一项可讨论的资源决策
1. 案例背景与数据口径
以下是一个情景模拟案例,数据仅用于演示分析方法,并非某家企业的实际项目记录。某中大型企业准备在八周内完成一项客户服务系统升级,产品、研发、测试和运维共同参与。项目负责人最初提出:希望研发增加两人,测试增加一人,以确保按期交付。
进一步拆解后发现,延期风险并不平均分布。核心接口设计依赖一名熟悉旧系统的工程师;测试环境需要运维团队提前配置;产品需求在前两周仍可能变化;测试团队在上线前会出现集中负载。简单增加三名人员,未必能解决这些时序和能力问题。
| 工作包 | 关键能力 | 计划投入 | 主要依赖 | 风险信号 |
|---|---|---|---|---|
| 接口梳理与方案评审 | 旧系统架构知识 | 约40小时 | 业务规则确认 | 知识集中于一名工程师 |
| 功能开发与集成 | 服务端开发、接口联调 | 约260小时 | 接口方案冻结 | 需求变更会造成返工 |
| 测试设计与执行 | 业务测试、自动化回归 | 约180小时 | 测试环境与稳定构建 | 负载集中在后半程 |
| 上线准备 | 运维、发布与回滚能力 | 约56小时 | 安全检查、变更审批 | 审批窗口不可随意移动 |

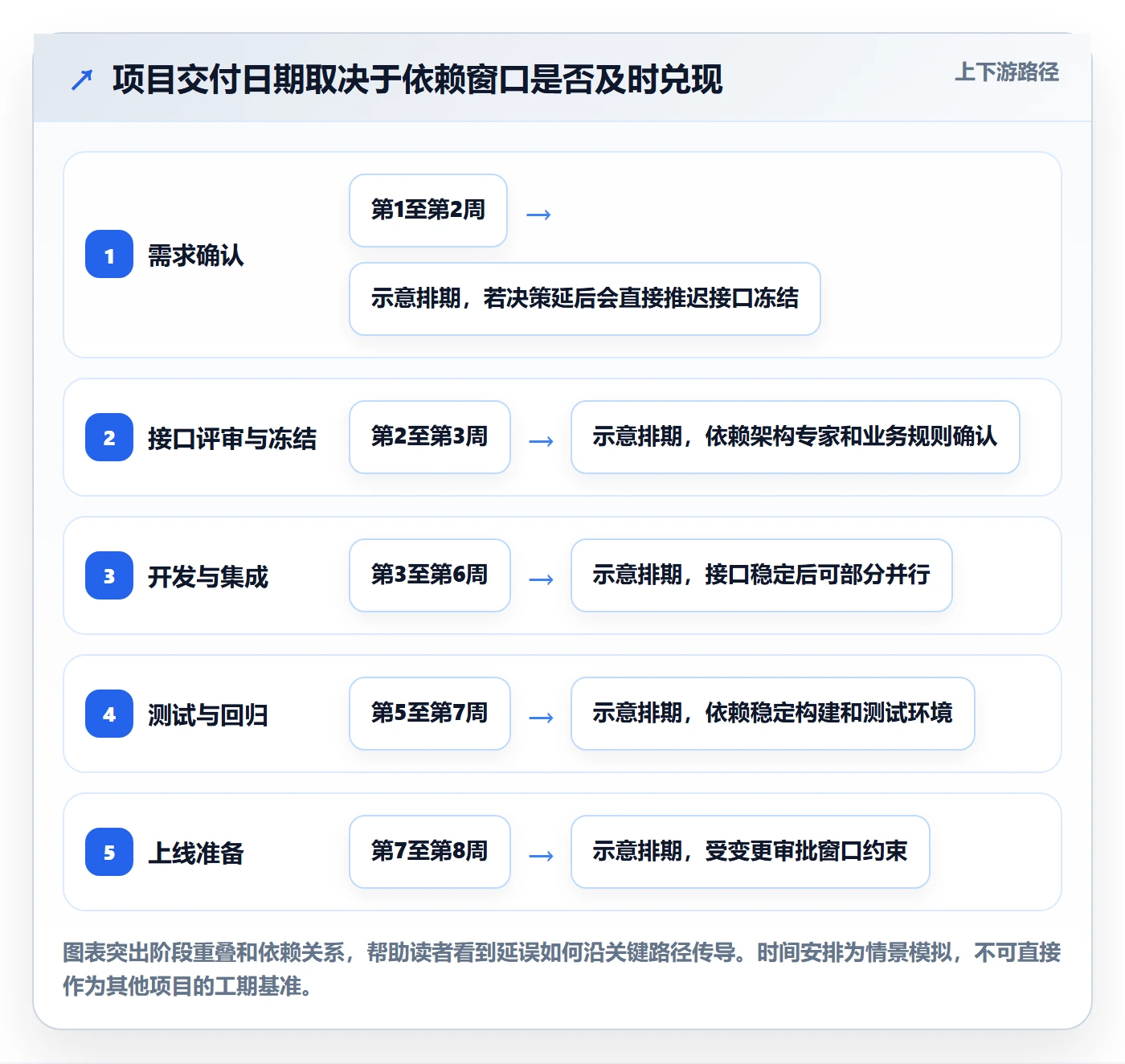

2. 先用依赖顺序解释日期风险
项目团队把工作包按依赖顺序画出:需求确认后才能冻结接口;接口冻结后,开发才能稳定并行;可部署构建形成后,测试环境和回归测试才具备有效输入;上线准备则需要审批窗口。这个顺序说明,项目的关键风险不是总人天不足,而是前两周的决策和环境准备可能拖延后续工作。
团队于是将架构评审安排在前两周的固定窗口,并指定一名替补工程师参加评审和记录关键决策。这样做没有马上增加开发总人数,却降低了关键知识单点依赖。项目负责人同时推动产品负责人在约定日期前冻结高风险需求,对之后的变更记录范围和日期影响。
3. 对比三个方案,而不是把人力需求当成唯一解
| 方案 | 资源安排 | 预期效果 | 代价与边界 |
|---|---|---|---|
| 方案甲:不增加人员 | 保护架构评审与运维准备窗口,调整低优先级需求 | 在范围收敛前提下,减少关键等待 | 需要业务方接受部分功能后移 |
| 方案乙:增加开发支持 | 增加一名熟悉相关技术栈的工程师,明确交接任务 | 开发并行度提高,补齐部分实现能力 | 若接口仍变化,新增人员也会承受返工 |
| 方案丙:增加测试与环境支持 | 提前预约测试环境,并安排短期测试支持 | 降低后期测试积压和上线前等待 | 需确保测试人员熟悉业务并有稳定构建输入 |
项目组合评审后,团队选择了组合方案:不为所有阶段平均加人,而是保护前期架构窗口、增加短期测试支持,并把一项低优先级功能移至后续迭代。选择依据不是“哪个方案看起来人最多”,而是哪项投入能解除关键路径约束,并减少总返工风险。
4. 复盘时看预测质量,不只看最终是否按期
假设项目最终按期上线,仍不能据此断定资源计划优秀。团队还应检查接口冻结是否按时、测试等待是否降低、临时支持占用是否超出预留、加人后是否出现明显交接成本,以及延期风险是否提前暴露。准时交付可能来自合理规划,也可能来自加班或牺牲质量,二者不能混为一谈。
在这个情景模拟中,建议跟踪三类结果:过程指标,如关键评审等待时间;交付指标,如测试缺陷关闭周期;健康指标,如计划外投入和加班趋势。数据要和变更、依赖及工作类型一同解释,不能把指标单独用作个人绩效排名。


六、不同情况下的行动建议:用同一套逻辑处理不同资源问题
1. 小团队或单项目:先建立轻量容量视图
小团队不需要一开始就建立复杂的资源治理委员会。项目负责人可以维护一张轻量表,记录工作包、角色技能、负责人、每周可投入时间、依赖、风险和更新时间。关键是让团队在计划会上共同确认,而不是由负责人独自填写后要求大家照做。
如果团队成员稳定、项目数量少,按周看团队容量通常足够。把计划周期控制在团队能够预测的范围内,避免用精确到小时的长周期排班制造错误确定性。每周复盘未完成工作和临时支持,再逐步校准容量假设。
2. 多项目共享专家:建立资源池与优先级裁决机制
当多个项目共享少数专家时,应把需求放到组合层面比较。项目申请需要说明最晚需要时间、参与时长、任务结果、缺少该资源的影响和替代方案。资源负责人则确认可用窗口、其他承诺和替补能力。
如果冲突无法由项目团队自行解决,应约定升级时限和决策人。一个实际可行的规则是:影响关键路径或客户承诺的冲突,在下一个组合评审前提交;涉及重大经营风险的冲突,按组织既有的紧急机制升级。规则要明确到人和时限,不能只写“必要时协调”。
3. 需求持续变化:用情景容量而非单一承诺
探索性项目不适合用一份固定资源计划覆盖很长周期。可以建立基准、保守和扩展三种情景:基准情景描述当前最可能的工作量;保守情景覆盖需求变动或依赖延误;扩展情景说明业务价值成立时可以追加哪些能力。
情景计划不是给项目留下任意扩张空间,而是提前说明触发条件。例如,只有在用户验证达到约定标准后,才启动扩展团队;若关键需求迟迟未确认,则暂停新增开发投入,先处理业务决策。这样可以降低资源提前投入却没有有效工作输入的风险。
4. 受监管或高风险项目:优先保护独立检查和可追溯性
合规、安全、医疗、金融或关键基础设施项目,资源安排不能只看速度。需要确认评审、验证、签署和审计记录所需的角色是否独立,关键岗位是否存在职责冲突,替补人员是否具备授权资格。
在这类项目里,减少资源冲突不应以取消必要审查为代价。应提前锁定验证窗口、维护资格和授权记录,并把审批等待纳入计划。项目负责人需要在阶段开始前确认资源可用,而不是到交付末期才临时寻找具备资质的人。
5. 资源数据分散:先统一口径,再考虑系统整合
当组织同时使用表格、工单、日历和各部门系统时,先定义统一的资源口径:可用时间按自然周还是工作日计算?例行支持是否计入?工作量以小时、天还是相对规模表示?跨项目投入如何避免重复计算?这些问题不解决,数据汇总只会让误差变得更整齐。
之后再决定是否通过某项目管理工具、资源计划软件或企业级平台整合信息。评估重点应包括权限、数据维护责任、历史记录、跨项目视图、变更追踪和导出能力。对于百人以上组织,建议选一个资源冲突明显的业务域做试点,观察使用负担和决策改善,再扩大范围。
七、不同情况下的取舍:资源管理没有一种方案适合所有项目
1. 增加人手,还是削减范围
增加人手适合工作可以拆分、技能容易补齐、交接成本可控且关键路径仍有足够时间的情况。若任务高度依赖单一专家判断,新增人员可能无法立即形成产出;如果需求仍不稳定,更多人还可能放大沟通和返工。
削减范围适合交付期限固定、核心价值清晰、低优先级功能可以延后或替代的项目。代价是利益相关者需要接受分批交付,项目负责人必须明确哪些结果仍然满足业务目标,不能只把“少做一点”当作没有影响的方案。
2. 专家集中处理,还是培养替补
专家集中处理通常短期效率较高,适用于交付周期短、任务高度专门化且风险可控的场景。它的弱点是人员缺席、任务并行或知识流失时,项目会出现明显脆弱点。
培养替补需要投入指导和实践机会,短期可能降低专家可用于交付的时间,但能减少长期单点依赖。对持续运营的系统、长期产品和关键业务流程,我通常更愿意把知识转移安排进计划,而不是等人员离开或冲突发生后再补救。
3. 精细到个人排期,还是按团队容量管理
个人排期适合设备预约、现场服务、稀缺资质和确有时段冲突的工作。它能回答谁在何时执行,但维护成本高,计划变化后容易迅速过时。
团队容量适合变化较快、任务能够在团队内流转的知识工作。它减少虚假精度,关注团队整体吞吐和未完成工作。两者不是非此即彼:组织可以在组合层面用团队容量预测,在关键专家和设备上使用个人级预约。
4. 追求资源利用率,还是保留缓冲
在需求稳定、工作重复、供给容易补充的场景中,提高利用率可能有助于控制成本。但当工作不确定、依赖多、故障影响大时,适度缓冲是维持流动和应对突发的必要条件。
缓冲不能成为没有依据的“安全垫”。我会要求缓冲对应明确风险:需求变更、支持工作、缺陷返修、供应商等待或季节性负荷。项目结束后再比较实际消耗和预估差异,逐步调整,而不是所有项目统一套用一个比例。
5. 自建流程,还是借助管理平台
团队小、项目少、流程简单时,一张维护良好的共享表格可能已经足够。表格的优势是成本低、修改快;不足是权限、历史变更、跨项目视图和重复数据检查能力有限。
项目数量多、协作链条长、管理责任分散时,平台更容易形成统一视图和审计轨迹,但前提是组织愿意定义数据责任、治理规则和使用边界。工具投入不是流程成熟度的替代品,平台上线后仍需要持续清理过时承诺和无效字段。
八、把资源管理变成日常流程:项目负责人可以直接采用的检查节奏
1. 项目启动前:完成需求与容量的双向确认
启动前,项目负责人应确认交付范围、关键工作包、所需能力、可用时间、依赖条件和资源责任人。对关键岗位,要问清楚投入是已承诺还是暂定,投入是否包含会议、评审和交接,冲突出现时由谁裁决。
我建议把启动评审的最后一个问题设为:“若当前关键资源在预计窗口内无法投入,最先受影响的交付物是什么?”这个问题能快速暴露单点依赖,也能逼迫团队准备替代方案,而不只是讨论理想排期。
2. 执行期间:关注先行信号,不等延期结果出现
项目团队可以每周观察关键资源等待时间、需求变更数量、未计划工作占比、工作项停滞时间和返工情况。指标不必全部同时建立,先选能解释当前项目风险的少数指标,并确保团队知道数据的统计口径。
若关键任务连续多个周期没有可用资源,或工作项长时间停留在等待状态,就应触发评估。负责人需要判断是资源供给不足、依赖未满足、任务定义不清,还是优先级冲突。仅靠催办,可能把系统性等待掩盖成个人执行问题。
3. 发生变更时:同步更新范围、容量和日期
每次重要范围变更都应重新审视资源影响。变更记录至少包含新增工作量估计、受影响技能、可用窗口、关键依赖、对当前承诺的影响以及批准人。若变更只更新需求列表而不更新资源计划,团队就会在同一日期承受更多工作,计划自然失真。
对于紧急变更,可先按组织授权机制快速处理,但仍应补录决策、影响和责任人。快速决策不等于不留记录;可追溯性让后续复盘知道为什么发生取舍,也避免团队反复争论已经决定的事项。
4. 阶段结束后:用偏差原因改进估算和配置
阶段复盘时,不要只统计“计划投入与实际投入差了多少”。还要问偏差由哪些因素构成:技能不匹配、等待审批、需求返工、临时支持、环境不可用、估算偏差还是团队切换成本。若多个项目反复出现同一原因,应在组织层面改善供给或流程。
复盘结果要能改变下一轮计划。例如,若某类工作平均需要额外等待评审,就把评审窗口提前纳入容量安排;若新成员上手时间明显高于预期,就将指导投入和交接任务显式计划。没有行动变化的复盘,只是在整理过去。
九、资源管理的指标与数据边界:不要让数字替代判断
1. 建议从四类指标建立最小观测集
为了让资源计划既可读又可调整,我通常把指标分成供给、流动、结果和健康四类。供给关注可用容量与承诺负载;流动关注等待和停滞;结果关注交付、缺陷与变更影响;健康关注计划外投入和持续超负荷。
| 指标类别 | 可选指标 | 能回答的问题 | 注意事项 |
|---|---|---|---|
| 供给 | 技能组可用容量、已承诺容量、替补覆盖率 | 哪些能力不足,承诺是否超过供给 | 容量需区分岗位、时段和固定职责 |
| 流动 | 资源等待时间、工作停滞时长、依赖解除时间 | 任务为什么没有向前移动 | 等待不一定由人员不足造成 |
| 结果 | 计划兑现率、返工比例、关键里程碑偏差 | 资源安排是否支持可预测交付 | 要结合范围变更和质量要求解释 |
| 健康 | 计划外投入占比、持续加班趋势、跨项目切换频次 | 当前交付速度是否以不可持续方式获得 | 不宜直接用于个人排名或惩罚 |
2. 统一口径比增加指标更重要
不同团队若对“可用工时”“完成工作量”和“临时支持”采用不同定义,汇总数据不能直接比较。建立仪表板之前,先写清数据字典:统计周期、纳入范围、更新责任人、异常处理和数据用途。
数据还应分清事实、估算和预测。过去记录的实际投入是事实;需求阶段的工作量通常是估算;未来某周可用容量则是预测。把预测显示成确定数字,会让管理层高估计划的可靠性。
3. 避免把指标变成绩效排名
资源管理指标用于改进系统,不是简单衡量个人努力。若把工时利用率或任务完成量直接用于排名,成员可能倾向于拆小任务、隐藏支持工作、拒绝协作或报出过于保守的估算。指标一旦改变行为,就可能不再真实反映工作。
我更建议在团队和项目层面观察趋势,针对异常进行讨论。若确需评估个人贡献,应结合职责、任务复杂度、质量、协作和上下文,不要用单一资源指标代替完整判断。
十、结尾:从排人转向管理承诺,下一步先做一件小事
1. 独特观点:资源问题首先是决策与信息问题
资源短缺当然存在,但很多延期并不是单纯缺人造成的。资源没有明确承诺、技能需求没有拆清、临时支持没有被记录、优先级没有裁决、变更没有传导到排期,这些信息和决策问题会让组织误以为只能靠加人解决。
我的判断是:成熟的资源管理不追求把每个人的日历填满,而是让重要承诺有依据、冲突有出口、变化有反馈。项目负责人真正要管理的,不是“谁看起来有空”,而是工作能否在合适的能力、时段和决策条件下持续向前流动。
2. 下一步行动:从一个共享资源开始试行
如果团队当前没有统一的资源流程,不必先做大型系统建设。选一个冲突最频繁的共享资源,例如架构专家、测试环境或客户支持岗位,连续四周记录需求、承诺窗口、实际等待、临时工作和冲突处理结果。
四周后复盘三个问题:哪些需求最常在计划后才暴露?资源真正受限的是总量、技能还是时间窗口?哪些冲突本可以通过提前决策避免?据此先调整一个规则,再评估是否需要扩大到其他资源类型。
资源管理流程优化的起点,不是更复杂的表格,而是让每一次资源请求都能说清工作结果、时间窗口、依赖条件和取舍代价。当这四项信息稳定下来,项目负责人才能从临时协调者转变为可预测交付的组织者。
常见问题解答(FAQ)
1. 项目负责人如何把资源管理从“谁有空谁接活”改成可追踪的全流程?
我负责的项目经常出现一种情况:任务已经排进计划,执行时才发现关键成员同时被两个项目占用。临近交付再临时借人,进度表看起来没变,实际风险却已经堆起来了;我想知道资源管理到底该从哪一步开始。
先别从排期表开始,先把需求、能力、可用时间和责任人连成一条记录。一个可执行的流程是:拆解交付物并估算所需技能;核对成员在目标周期内的实际可用工时;识别跨项目冲突;确认负责人和替补;按周检查偏差并调整。
比如一个两周迭代有5名成员,每人名义上可投入80小时,但扣除会议、支持和休假后,实际可规划容量只有约60小时,不能按400小时承诺。建议为每项关键任务记录“需求技能、预计工时、负责人、截止时间、依赖项、风险状态”,并在资源变更时同步更新。
这样做的判断依据是:资源问题通常不是缺一张表,而是需求、容量和承诺没有在同一处被核对。
2. 项目资源应该按人数、工时还是技能来分配?
我以前按成员人数平均分任务,结果有人手里任务不多却卡在稀缺技能上,另一些人则因为会议和支持工作根本没有整块时间。只看人数或工时,似乎都解释不了项目为什么还是延期。
三种口径都要看,但用途不同:人数用于判断团队规模,工时用于核算容量,技能用于判断任务是否真的有人能完成。分配时先按技能匹配,再以可用工时校验负荷,最后检查人数是否足以覆盖并行工作。
举例来说,设计任务估算20小时,如果唯一具备相关经验的成员本周只能投入8小时,即使团队还有两名空闲成员,任务也不能据此视为有20小时可用产能。可以用“需求工时÷可用工时”观察负荷,但不要把超过100%直接当成可持续承诺;临时支援、返工和协调成本都可能使实际容量更低。
3. 项目成员同时参与多个项目时,负责人怎样尽早发现资源冲突?
我遇到过任务分别看都排得下,放到同一周却发现关键成员被多个项目重复安排的情况。大家都觉得自己的任务优先,最后只能靠临时协调;我想知道有没有比等到延期后再处理更可靠的办法。
把资源计划按成员和周汇总,而不是只按项目查看。每周比较每个人的承诺工时与可用工时,并为关键岗位单独标记高风险任务。例如某成员一周实际可投入30小时,却在三个项目中分别被安排18、10和8小时,总承诺36小时,超出的6小时就是需要当周处理的明确冲突。
处理顺序可按交付影响、依赖关系和调整成本排序:先判断哪些任务阻塞后续工作,再协商改期、缩小范围或安排合格替补。不要只靠红黄绿状态;每个冲突最好写明决策人、解决期限和备选方案,否则颜色只是提醒,不会自动释放资源。
4. 资源计划多久更新一次,才能既及时又不让团队陷入填表?
我担心资源计划更新太少会失真,更新太频繁又会让成员把时间花在报数上。尤其需求经常变化时,我不确定每天更新、每周更新,还是只在里程碑前更新更合适。
更新频率应跟变化速度和决策周期匹配,而不是固定追求实时。多数按周协作的项目可以每周做一次容量与风险核对;出现范围变更、关键成员请假、依赖延误或预计工时偏差明显时,再触发临时更新。
为了减少负担,让成员只维护会影响决策的字段,例如剩余工时、下一交付日期、阻塞原因和需要的支持,不要要求每天重复填写完整计划。试行两到三周后,检查资源冲突是否更早暴露、计划偏差是否下降,以及维护耗时是否可接受;如果表格更新频繁但没有改变人员、优先级或交付承诺,就说明记录粒度可能过细。
核心关键词
文章包含AI辅助创作:资源管理技能全流程:项目负责人流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/536920
读者评论
我们团队之前也把人天和日历时间混着估,结果任务看着只要几天,实际被值班和评审切得很碎。把可用投入单独列出来后,日期估算确实更接近现实。
资源目录要是靠项目负责人手动维护,更新频率可能是个问题。文章提到定期复核,但实际操作中由谁负责更新、多久核对一次,可能还得结合团队节奏定下来。
我认同先找瓶颈再谈加人。遇到共享专家冲突时,列出延期、减范围和外部支持几个选项,通常比单纯争取更多投入更容易推动决策;不过选项里的质量风险也需要有依据。
