跨部门资源池最常见的失败,不是“没有把人放进表格”,而是表格里显示有 12 名工程师,项目负责人却找不到一个能在本周接手关键任务的人。资源总量看起来充足,真正可用的能力、时间窗口和决策权限却没有对齐。本文从一个明确标注为情景模拟的企业案例出发,拆解资源池怎样从“人力名单”变成可用于项目决策的管理机制,并说明适用边界、实施步骤和需要付出的代价。

一、先讲核心结论:资源池不是共享名单,而是有规则的供需系统

1. 资源池的价值在于让稀缺能力可见、可承诺、可调整

我判断一个资源池是否真正落地,不先看有多少人、多少项目被录入,而先问三个问题:管理者能否识别未来四到八周的能力缺口?项目负责人能否知道申请资源要经过什么流程?被分配资源的人能否清楚自己在什么时间、以什么优先级服务哪个目标?三个问题如果没有答案,资源池通常只是换了名字的通讯录或排班表。

跨部门资源管理的核心对象也不是“人头”,而是具备某种能力、在某段时间内可被承诺的工作容量。同一名工程师可能熟悉多个技术栈,但只有一部分时间可用于新项目;同一个设计师可能在组织架构上属于一个部门,却同时支撑三个产品线。把这些复杂关系压成“某某可用”,很容易形成虚假的供给。

我建议先把资源池定义为一套供需治理机制,至少包括:能力目录、容量口径、需求入口、优先级规则、承诺与变更规则、实际投入记录和复盘机制。工具可以帮助记录与提醒,但不能替组织决定谁有权打断既有承诺、怎样处理冲突、什么项目应当延期。

2. 成功指标应关注承诺质量,而不是资源利用率越高越好

资源利用率常被当作资源管理的总目标,但我不建议把它单独设成团队绩效指标。利用率接近百分之百,可能意味着每个人都没有处理线上事故、代码评审、跨团队协作和临时变化的余量。短期看起来“没有闲置”,长期却容易造成任务排队、质量下降和交付失约。

更实用的目标是提高承诺可信度:已经承诺的工作能否按约定窗口获得合适能力;项目需求变化后,影响是否及时暴露;管理者能否在项目启动前看见冲突,而不是等到延期后再追责。资源池的价值不是让所有人更忙,而是让组织更早发现“现在不能同时做这么多事”。

  • 可见性:能力、可用时间和已有承诺是否能被相关决策者查看。
  • 可预测性:申请进入后,多久能得到明确答复,答复是否包含时间和范围。
  • 可调整性:优先级变化时,能否同步影响范围、排期和责任人。
  • 可追溯性:资源冲突由谁判断,决定基于什么依据,后续是否复盘。

对 100 人以上、多个职能部门共同交付产品或项目的组织,我通常建议先建立轻量级的组合治理,而不是一开始就追求全员实时填报。以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,可以承载项目、需求、任务和跨团队协作信息;但组织仍需先约定资源口径与决策规则,否则平台只会更快地复制原有混乱。

二、背景与真实场景:冲突往往藏在“看起来都合理”的局部计划里

1. 情景模拟:同一批专业人员被多个部门同时视为可用

以下案例为情景模拟,用于说明常见机制问题,不代表某一家企业的实测结果。某家约 600 人的软件与服务企业,设有产品、研发、测试、数据和实施团队。企业同时推进一个客户交付项目、一次核心产品升级和一项内部数据治理工作。三个项目都经过部门评审,也都被认为具有合理业务价值。

项目负责人各自提交了人员需求:客户交付需要两名后端工程师连续支持六周;产品升级需要三名后端工程师分批投入;数据治理希望一名数据工程师每周固定投入两天。部门负责人看到的却是三份彼此独立的计划,每一份都假设目标人员“有一定空间”。当计划进入执行阶段,工程师实际还要承担故障响应、代码评审、内部咨询和既有版本维护。

到第三周,项目团队发现进度偏差。交付经理认为研发响应不及时,研发负责人认为需求方频繁插单,产品经理则认为资源早已在评审会上口头确认。这里的根因并非员工不配合,而是“需求、容量、承诺、变更”没有形成同一条可追溯链路。每个部门都在做局部最优,组织却没有全局可执行的资源计划。

2. 看似简单的资源申请,实际上至少包含六类信息

我会把资源申请拆成业务结果、能力要求、投入窗口、投入强度、优先级依据和替代方案。只写“需要一名高级工程师”通常不够,因为高级是职级,不一定代表所需能力;只写“需要 50%”也不够,因为没有说明是连续半天、每周两天,还是在关键节点集中投入。

申请信息 需要回答的问题 缺失时常见后果
业务结果 资源投入后,哪个可验证结果会发生变化? 资源争夺退化为部门影响力竞争
能力要求 需要哪些具体技能、经验或授权? 人选到位,但任务仍无法推进
时间窗口 何时开始、何时结束、哪些节点不可移动? 计划按月成立,关键周却无人可用
投入强度 需要多少工作日或容量比例,是否连续? 多个项目重复占用同一容量
优先级依据 价值、风险、合规或客户承诺依据是什么? 冲突时只能依赖职级或声音大小
替代方案 能否拆范围、延后节点、培训替补或外部采购? 唯一方案变成“立刻给人”

3. 资源池的边界要从一开始讲清楚

资源池不等于所有员工都变成可自由调用的共享资源。专业团队仍然承担能力建设、质量保障和人员发展责任;项目负责人负责把需求描述清楚并接受取舍;组合层面的管理者负责在跨部门冲突中作出优先级决定。资源池解决的是协调与透明问题,不应被用来绕过直属管理关系,更不能把资源分配权交给最擅长催办的人。

另一个边界是,资源池并不天然适用于所有工作。高度重复、节奏稳定、由固定团队端到端负责的工作,可能更适合长期团队容量规划;需要在多个部门间共享的稀缺专家、阶段性职能支持和并行项目冲突,才是资源池价值更明显的场景。

资源池落地方案:跨部门团队开展资源管理的最佳实践案例解析

三、常见误区:把表格做得更精细,不等于把管理做得更有效

1. 误区一:把员工名单和技能标签当成资源池

名单只能回答“组织里有谁”,技能标签最多回答“某人可能会什么”,两者都不能直接回答“他下个月是否可以承担这个任务”。真正可用于计划的资源信息至少要包含能力证据、可投入窗口、已有承诺和责任归属。否则,项目负责人会把名册里的名字当成空闲资源,部门负责人则会把同一个名字反复从不同计划中保护下来。

技能目录也不宜一开始追求几百个标签。标签越细,维护成本越高,分类口径越容易出现分歧。我通常会先识别影响项目交付的关键能力,例如特定系统的架构决策、合规审查、特定设备调试或客户现场实施,再为这些能力设置明确的熟练度证据,而不是给每个人建立一份看起来完整、实际难以维护的技能画像。

2. 误区二:用资源利用率压缩全部缓冲

如果管理层只问“每个人有没有排满”,团队就会把临时工作藏到计划外。结果是表面利用率提高,实际加班和上下文切换变多,计划可信度反而下降。资源规划应该保留必要的波动空间,并将它与工作类型联系起来:事故响应频繁的团队需要更高的缓冲;节奏稳定的批量工作可以采用更紧凑的容量计划。

我更看重的是容量是否有解释,而不是数字是否接近满载。若某团队计划投入容量为 80%,剩余 20% 用于故障和支持,就应记录依据并周期性复核;若长期只投入 50%,也要区分是实际有余量、需求不足,还是大量工作没有进入系统。一个脱离工作类型的统一利用率目标,既可能惩罚必要的韧性,也可能掩盖低效。

3. 误区三:项目获批后,资源就自动锁定

项目审批通常确认的是业务意图和资金边界,不一定等于具体资源已经被承诺。若评审材料只写项目目标和预计周期,却没有明确能力、投入比例、起止窗口与冲突裁决人,那么项目仍处于“有预算、无容量”的状态。把这两个阶段混为一谈,是许多计划表看上去完整、落地时却不断返工的原因。

我建议把“需求已提出”“资源已评估”“容量已承诺”“人员已确认”分成不同状态。尤其要避免将“某部门原则支持”当作可执行承诺。正式承诺应包含资源类别、时间范围、投入比例、交付责任和变更条件,必要时还要记录替补安排。

4. 误区四:优先级由最强势的项目负责人决定

当冲突出现时,谁更频繁升级、谁与高层关系更近,往往会得到更多资源。但这不是优先级机制,而是把决策成本转移给个人。优先级应至少考虑战略贡献、客户或合规承诺、风险窗口、依赖关系、投入成本和可替代性。各组织可以采用不同权重,但必须能解释为什么一个项目的窗口优先于另一个项目。

我也不主张建立过度复杂的加权评分表。评分可以帮助决策者发现争议,但不能替代判断。比如一个合规截止日期不会因为收入分值较低就自动让位;一个技术债项目若不处理将使多个交付项目同时受阻,也不能只按短期收入排在末位。需要做的是把不可交换条件和可比较因素分开。

5. 误区五:上线平台,就等于完成资源治理

平台能提高信息一致性,减少重复填表,留下变更记录,也能将需求、任务和项目状态串联起来。但系统无法自动消除组织中的权责冲突。如果项目经理可以随意改投入比例,部门负责人却不知道;如果每个部门对“可用容量”的定义不同;如果高层口头插单不进入计划,任何工具都会得到不完整数据。

因此,工具选型应放在机制设计之后。对中大型组织,可先评估某项目管理平台能否支持多项目视图、角色权限、跨团队依赖、容量计划、变更记录和数据导出,再用真实流程做小范围验证。不要只看功能清单,也不要在尚未形成共同口径时一次性要求全员填写大量字段。

四、专业判断逻辑:先定口径,再算容量,最后谈分配

1. 建立供需模型:需求和供给必须用同一种时间单位

资源池常见的计算错误,是需求按“人数”估算,供给按“工时”统计,最后再用一个百分比硬凑。更稳妥的做法是选定统一单位,例如每周工作日、每两周容量点或每月可投入工时,并明确是否包含会议、支持工作、休假、培训和日常维护。

假设一个团队有 10 名工程师,理论周容量为 10 人乘 5 天,即 50 人日。但若平均每人每周需要 0.8 天处理支持与评审,团队还要预留 10% 的事故缓冲,实际可用于项目计划的容量就不能直接按 50 人日计算。这个模型不是为了追求精确到小数点,而是避免把理论工时误认为可承诺容量。

可用一个简单公式建立第一版口径:

可承诺容量 = 理论工作容量 − 已知非项目工作 − 休假与培训 − 风险缓冲 − 已确认项目承诺。

如果团队无法准确估算某一项,先用连续几周的实际记录形成基线,并明确该数值是暂定假设。比起伪装成精确的预测,一个带有口径、更新时间和误差范围的估算更有管理价值。

2. 区分岗位容量、能力容量与个人容量

岗位容量回答“这类工作大致有多少人力供给”,能力容量回答“关键技能有多少可用投入”,个人容量回答“具体人员在特定窗口还能承担多少工作”。三者不能互相替代。组织可能拥有十名开发人员,却只有一人能批准某个高风险架构变更;也可能有足够的整体测试容量,却在特定版本窗口缺少熟悉某类设备的测试人员。

我会先用岗位容量做组合层面的粗筛,再用能力容量定位瓶颈,最后在正式承诺时落实到个人或明确的团队代表。这样既避免过早把所有人拆成细颗粒度,也能避免宏观人数充足掩盖稀缺能力短缺。

判断层次 核心问题 适合的计划尺度 典型风险
岗位容量 团队总体能承担多少工作? 季度或月度组合计划 稀缺技能被平均数掩盖
能力容量 某类专业能力何时成为瓶颈? 未来四至十二周 能力标签陈旧或证据不足
个人容量 具体人员在特定窗口能否履约? 未来一至六周 过早锁定个人,降低团队调度弹性

3. 使用“窗口承诺”而非永久占用

跨部门项目往往需要阶段性投入,不一定需要整个人员长期转移。我的做法是把资源承诺设计成带起止时间的窗口,例如“第 1 至第 3 周每周两天,完成接口方案评审和关键模块开发;第 4 周重新评估”。这比“某工程师支持项目”更容易检查,也更容易在需求变化时进行协商。

承诺窗口还要区分硬约束与可协商部分。客户验收日、法定合规期限、上线冻结窗口可能属于硬约束;内部评审、非关键功能和可拆分工作则可能允许调整。没有这种区分,组织容易把每个日期都说成绝对不能动,最终只能靠加班同时满足所有承诺。

4. 将优先级裁决分成常规决策与升级决策

日常的容量调整应尽量由业务负责人和职能负责人在约定范围内解决。例如,当需求变化不超过已承诺容量的一小部分,且不影响其他关键节点时,可以在团队层面调整。若变化影响多个项目、核心里程碑或对外承诺,则应进入组合层决策,而不是让一线人员在冲突中自行选择。

升级机制要给出时限。资源冲突如果两周都没有裁决,实际上就是默认延误已经发生。可以规定普通申请在三个工作日内反馈,跨部门重大冲突在固定的每周组合会议上裁决;紧急安全或合规事件则走单独通道。时限的目的不是制造审批,而是避免需求在等待中持续变形。

资源池落地方案:跨部门团队开展资源管理的最佳实践案例解析

五、案例拆解:一个百人以上组织如何从冲突表转向可执行资源池

1. 先做四周基线,而不是第一天就要求全员精确预测

继续使用前述情景模拟。组织并没有马上要求所有团队填报未来半年每个人的工时,而是先选了三个存在明显冲突的专业团队,观察四周:每周计划投入、实际投入、支持工作、临时插单、休假和关键任务等待时间。这样做的目的是校准口径,而不是给个人打分。

基线期发现,计划与实际差异较大的原因并不相同:部分工程师被线上支持打断,部分项目需求在评审后改变,另一些工作则因为等待外部接口而没有真正消耗预留容量。把所有偏差都归因于“估算不准”,会让组织错过真正的流程问题。记录偏差原因,比盲目增加填报频率更重要。

建议至少收集以下字段:团队或能力类别、计划窗口、计划容量、实际投入、非项目工作、变更原因、等待时间和承诺状态。若组织没有稳定的工时系统,可以先按半天或工作日记录,避免一开始细到分钟,增加记录负担却不能改变决策。

2. 建立最低可用能力目录,先覆盖稀缺能力

案例团队首先识别出五类会影响关键项目排期的能力:核心系统架构、数据管道、自动化测试、客户现场部署和安全审查。每类能力设定三个层级,并要求提供可验证证据,例如近期负责过的模块、能否独立完成评审、是否具备必要授权。目录并没有覆盖所有岗位,只先管理冲突成本最高的能力。

能力目录的维护责任放在职能负责人,而不是由每个员工自行不断修改。员工可以补充经历,负责人需要确认熟练度和可替代程度。若一项能力只有一名熟练人员,资源池就应把它标记为单点风险,并同时讨论培训、结对或外部支持,而不是仅仅把这名人员排得更满。

3. 采用滚动窗口,把长期方向与短期承诺分开

案例组织把资源计划拆为三个时间层次:未来两周形成相对明确的个人或团队承诺;未来三至八周按能力和预计容量滚动规划;更长期只记录需求趋势与重大依赖,不假装已经精确到个人。随着项目接近执行窗口,再逐步把粗略需求转化为正式承诺。

这种分层减少了远期计划的虚假精度。六个月后的人员安排通常会受到新需求、休假、客户变化和技术风险影响;如果一开始就锁定个人,计划一变,整个资源池都要重排。相反,长期阶段先确认能力需求和优先顺序,短期阶段再落实具体人选,既保留方向感,也避免过早锁死。

4. 设置一名流程负责人和一个有授权的冲突裁决机制

资源池日常维护不需要另设一个庞大的管理部门,但必须有人负责流程完整性。案例中由项目管理办公室承担申请质量检查、会议组织、数据口径维护和决策记录;职能负责人负责确认能力与可用容量;业务组合负责人负责涉及多项目的优先级冲突。每个角色的责任不同,不能把协调员变成没有授权却要为结果负责的人。

每周的资源会议只处理例外,不逐条朗读全部计划。议题限制为:新出现的关键需求、超出预设阈值的容量冲突、里程碑受影响的变更、稀缺能力单点风险和逾期未决事项。会议结束时必须记录决定、理由、影响项目、责任人和复查时间。没有决定的议题要明确下一步和截止时间。

5. 情景数据观察:先衡量决策变快没有,再看利用率变化

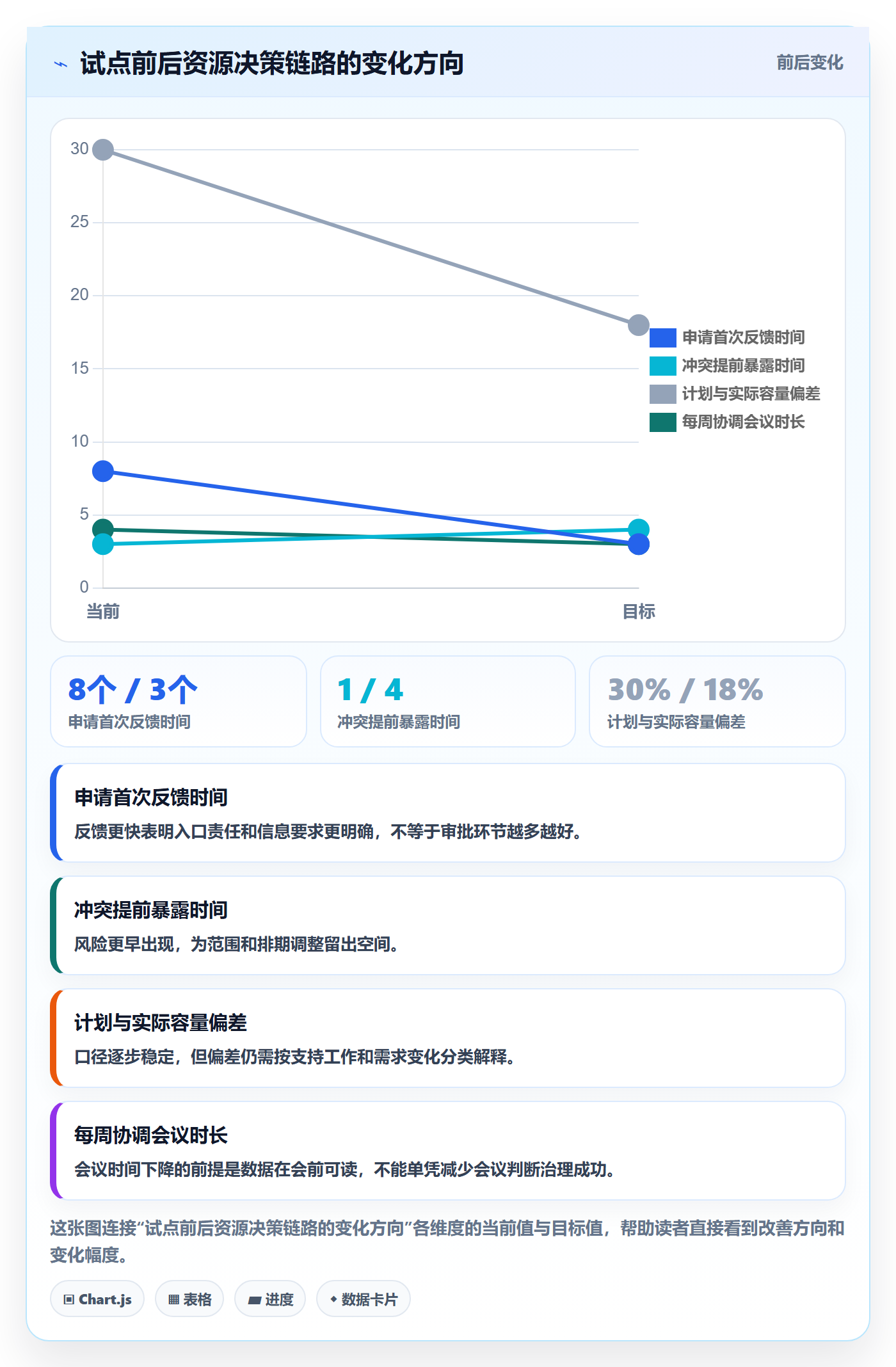

下面数据为样本推演,不是企业公开实测结果。它展示一套资源池试点可能采用的观测方式:以三个共享专业团队、约 40 名人员为试点,记录上线前后的申请响应、提前暴露冲突、计划与实际偏差以及会议投入。数值用于说明指标设计,不应直接当作行业基准。

指标 试点前情景值 试点后情景值 管理含义
资源申请首次反馈时间 8 个工作日 3 个工作日 需求入口和责任人更清楚
关键冲突提前暴露时间 约 1 周 约 4 周 有更多时间缩范围或调整排期
计划与实际容量偏差 约 30% 约 18% 口径逐步校准,但仍需解释支持工作变化
每周资源协调会议时长 约 4 小时 约 2.5 小时 会前数据整理减少,会议更集中于例外决策
未记录的跨项目插单 每月约 12 次 每月约 5 次 插单仍存在,但更多进入正式变更流程

这些数值不能证明某个平台带来固定收益,因为结果同时受到领导授权、项目数量、需求稳定性和团队文化影响。它们更适合作为试点设计的示例:启动前先定义指标口径,试点期间记录变更因素,结束时分析变化来自流程、人员、产品节奏还是统计方式调整。

资源池落地方案:跨部门团队开展资源管理的最佳实践案例解析

6. 如何判断试点结果是否可信

我会从三个角度检查试点数据。第一,前后统计口径是否一致,例如申请反馈时间从提出申请还是从资料完整后开始计算。第二,试点期间项目数量和工作类型是否发生重大变化。第三,指标改善是否伴随副作用,例如会议时间减少,但未决冲突增加;计划偏差降低,但团队把临时工作转移到未记录渠道。

如果资源池上线后,管理层更早看到项目无法同时满足全部目标,这并不意味着试点失败。真实的改善有时会先表现为冲突增加、延期决定提前、项目范围主动缩减。资源池的作用是把隐藏成本转为可讨论的取舍,不是把所有冲突都变成绿色状态。

六、不同情况下的行动建议:从最小闭环开始,不要一次覆盖全组织

1. 组织尚无统一项目入口时,先解决需求登记和优先级

如果项目和工作项散落在邮件、即时消息、个人表格与口头承诺里,先不要建立精细的个人容量模型。优先统一项目入口,要求每个申请说明业务结果、负责人、目标窗口、所需能力、优先级依据和替代方案。先看清“哪些工作正在竞争”,再讨论“每个人有多少可用容量”。

此阶段的成功标准不是数据覆盖率达到百分之百,而是关键项目和跨部门需求不再通过私下承诺绕过组合审视。可以先覆盖影响客户、收入、安全、合规或核心产品节点的项目,其余常规工作继续沿用部门管理。

2. 项目数量多、资源冲突频繁时,先建立组合级容量视图

若多个项目反复争夺同一批专家,组织应先按能力类别汇总未来四至八周需求与供给,而不是立即公开每个人的全部日程。能力级视图能更快发现瓶颈,也减少管理者把资源池误解为个人监控工具的风险。

当某类能力持续短缺时,要同时评估需求侧和供给侧。需求侧可以拆分范围、错开关键窗口、降低非关键工作优先级;供给侧可以培训替补、建立结对机制、引入外部专业支持或调整团队边界。长期短缺若只靠反复协调同一名专家,资源池会把问题显示出来,却不会自动解决问题。

3. 组织正在快速变化时,缩短计划窗口并提高更新频率

产品方向、客户需求或组织架构变化频繁时,季度级个人承诺很快过期。可以保留季度目标与能力趋势,但把具体人员安排集中在未来两到四周,采用每周滚动更新。短窗口不是放弃规划,而是承认远期信息不够确定,不以虚假的精确度制造承诺。

每次滚动更新都应保留变更原因。若总是只更新新计划、不记录旧计划为何失效,管理层无法判断问题来自估算、需求治理、依赖等待还是战略频繁转向。资源规划越动态,历史变化记录越重要。

4. 稀缺专家只有一人时,把单点风险纳入决策而非只做排期

当一项关键能力只有一名熟练者,排期表能告诉管理层谁被占用,却不能消除业务连续性风险。应设置能力风险等级、替代人员和知识转移计划。替代者不必立即达到同等熟练度,但需要明确可以承担的任务范围,以及升级到专家的条件。

对于短期必须由专家负责的事项,可以设立集中评审窗口,减少零散打断;对于重复咨询,应整理模板、设计自助材料或安排固定答疑时段。这样做的价值不是让专家永远退出支持,而是把高成本的随机响应转化为可规划的服务方式。

5. 只有少数项目需要共享职能支持时,保持轻量治理

如果跨部门协作只发生在几个重大项目中,建立全员级资源系统可能不划算。可先用共享需求台账、固定协调会议和明确的变更记录完成闭环。只要能追踪需求状态、容量判断、冲突决定和实际投入,轻量机制就有机会满足管理需要。

随着项目数量、部门数量和变更频率上升,再评估是否引入统一平台。升级的触发条件应与治理复杂度有关,例如重复维护数据的成本明显上升、管理者无法及时看到跨项目依赖,或资源变更经常没有留下记录,而不是单纯因为市场上有更多功能。

资源池落地方案:跨部门团队开展资源管理的最佳实践案例解析

七、不同情况下的取舍:透明度、灵活性和管理成本不可能同时最大化

1. 个人级排期更精细,但维护和心理成本也更高

个人级排期适合短周期、强依赖、关键节点明确的交付工作。它能让团队知道谁在何时承担什么责任,也能快速识别冲突。但如果把个人时间规划到每小时,并要求频繁更新,记录成本会显著上升,员工也容易把系统理解为监控工具。

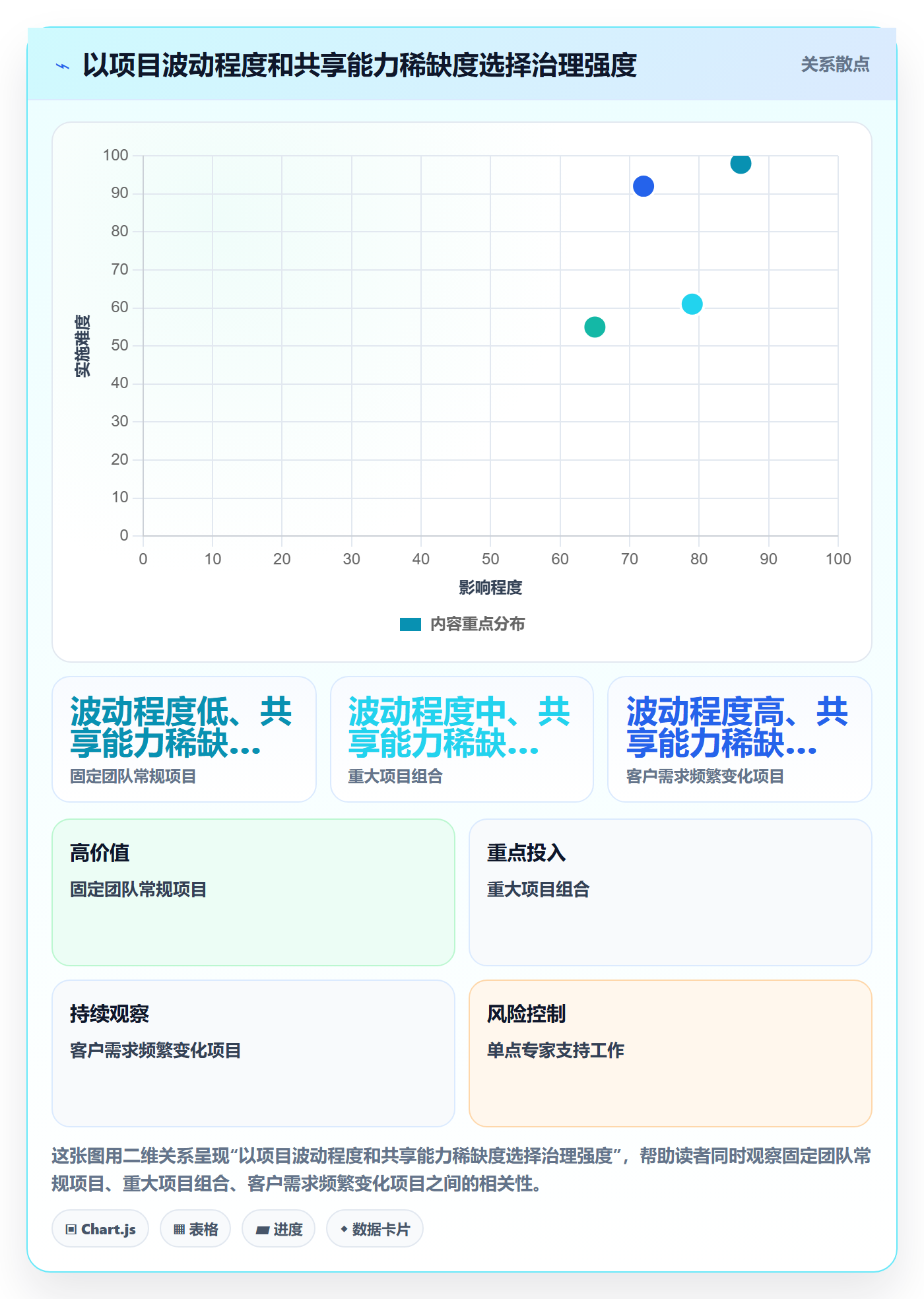

能力级或团队级容量视图更轻,适合中期组合分析,却不一定足以支撑上线周、客户现场或高风险评审。实际做法通常不是二选一,而是按时间尺度分层:远期看能力和团队容量,近期对关键人员做有限度的具体承诺。

2. 中央化裁决提高一致性,却可能形成排队瓶颈

由组合负责人统一处理跨部门冲突,能减少部门之间互相推诿,也有利于依据整体价值取舍。但若所有小变更都要经过中央审批,组织会在资源会议上排队。相反,完全分散授权虽然速度快,却容易让同一能力被不同项目重复承诺。

更合理的是设定授权阈值:影响一个团队、变化较小且不碰关键节点的调整,由团队负责人处理;影响多个项目、关键专家或对外承诺的调整,才进入组合裁决。阈值应写清楚,并定期观察它是否导致过多升级或过多的未受控变更。

3. 缓冲容量降低短期利用率,却提高系统韧性

缓冲看起来像未被利用的时间,但在需求变化、故障响应和紧急客户问题出现时,它是组织保持交付能力的条件。是否需要多大缓冲,应依据团队工作的波动性、历史中断和关键窗口决定,不能把同一比例套给所有团队。

缓冲也不是可以随意占用的“空闲时间”。如果某个项目反复把预留容量用于新增范围,原本用于风险的空间就会消失,管理者必须重新审视项目承诺。保留缓冲的同时,需要设定使用规则和复核机制,否则缓冲会变成没有记录的备用资源。

4. 标准化提高可比性,但过度统一会抹平工作差异

统一字段、状态和时间口径,有助于管理者汇总跨部门数据;但研发、设计、实施、法务和运营的工作节奏并不完全相同。强行使用同一套任务粒度或利用率公式,可能让数据看起来可比较,实际却比较的是不同定义。

可以统一决策所需的最小信息,例如目标、窗口、能力、容量、责任和变更原因;团队内部如何拆任务、估工作量和管理日常节奏,则保留必要差异。标准化的目标是让跨部门协作能对话,不是让所有工作变得一模一样。

5. 工具集成节省重复录入,却增加数据治理责任

当项目、任务、人员和工时信息分散在多个系统时,集成有机会减少重复录入。但集成会带来字段映射、权限控制、同步延迟、重复记录和责任归属问题。若没有数据负责人和错误处理流程,集成后的错误数据可能比手工表格更难发现,因为使用者会默认系统之间已经自动一致。

工具评估可分两步:先用真实场景验证需求、容量、权限、变更记录和报表是否能形成闭环;再验证与现有的人事、工时、财务或研发工具如何交换必要数据。避免一次性同步所有个人信息。遵守最小必要原则,只收集支持资源决策所必需的数据,并明确谁能看、谁能改、多久保留。

八、落地路线:用十二周完成试点、复盘与扩展决策

1. 第一至第二周:界定问题范围与决策权限

选定一个存在明显共享资源冲突的业务范围,明确试点项目、团队和能力类别。同步确认谁负责需求质量、谁确认容量、谁裁决冲突、谁维护数据。若这几个角色无法被明确指定,先暂停工具配置,先解决权责问题。

  • 写明资源池要解决的两到三个具体问题,例如冲突发现太晚、申请无统一入口或承诺频繁变更。
  • 确定不纳入试点的工作,避免范围不断扩大。
  • 约定时间单位、计划窗口和容量口径。
  • 设定普通申请与紧急申请的处理时限。
  • 为重大冲突指定有授权的最终裁决人。

2. 第三至第六周:建立基线并运行最小流程

先收集当前计划和实际投入的差异,关注团队层面,不急于用数据评价个人。同步运行最小申请表和每周例外会议,观察需求是否能说清楚、容量是否能解释、冲突是否有人决定。对每次变更保留原因,不要为了让报表整齐而覆盖历史记录。

这一阶段应主动寻找系统性噪声:是否有大量支持工作没有归属?是否项目计划普遍不包含评审和返工?是否某些部门把“可用”解释成“暂未排满”?这些问题会直接影响后续容量模型。先修正口径,再谈预测精度。

3. 第七至第十周:验证工具与数据视图是否支持决策

此时再用实际申请和冲突场景测试工具。检查是否能从项目需求追溯到能力和窗口,是否能看到同一人员或能力在多项目中的承诺,是否能记录裁决与影响,是否能按角色限制敏感信息。某项目管理平台如需参与评估,应使用试点数据和真实工作流程,不要只用演示环境里的理想案例。

报表重点不是做得漂亮,而是能回答具体问题:未来四周哪类能力短缺?哪些项目依赖单点人员?哪些资源承诺因变更而失效?哪个团队的容量偏差主要来自支持工作?报表若不能帮助采取行动,就应删减,而不是不断增加仪表盘。

4. 第十一至第十二周:评估结果,决定扩展、调整或停止

复盘时同时看收益、成本和副作用。收益可以包括冲突更早暴露、申请响应更快、承诺变更更透明;成本包括数据维护时间、会议时间、平台配置和培训投入;副作用包括过度个人化、团队缓冲被侵蚀、决策集中造成排队或指标被操纵。

扩展不是默认结论。如果试点改善明显、流程成本可接受,而且决策权责稳定,可以扩大到相邻团队。若问题主要来自战略频繁变动或项目入口失控,先修正上游治理。若试点只增加填报、没有改变资源冲突处理方式,应停止扩面并回到机制设计。

资源池落地方案:跨部门团队开展资源管理的最佳实践案例解析

九、衡量指标与风险控制:不要让容易统计的数字取代真正目标

1. 选择能解释机制的指标,而不是只选一个总分

指标应覆盖申请质量、容量预测、交付影响和治理成本。申请响应时间缩短,若资源承诺准确率同时下降,不能算完整改善;计划偏差下降,若未登记工作大量增加,也不能视为真实提升。指标组合的意义在于互相校验,避免组织只优化一个数字。

指标类别 可观察指标 需要搭配检查的内容
需求质量 一次提交信息完整率、澄清次数 字段是否真正帮助判断,而非增加形式负担
决策效率 申请首次反馈时间、冲突裁决周期 反馈是否包含可执行决定,而非仅确认收到
计划质量 计划与实际容量偏差、承诺变更次数 偏差来源是否按需求变化、支持工作和估算误差分类
交付影响 因资源冲突导致的里程碑变更、等待时间 是否把主动调整范围误记为失败
治理成本 数据维护时长、会议时长、重复录入次数 成本下降是否以降低信息质量为代价

2. 保护数据不被用于错误的绩效归因

资源数据能说明某项工作被计划给谁、投入窗口如何变化,却不能单独解释个人绩效。实际投入高,可能因为需求返工、依赖阻塞或系统故障;计划利用率低,可能因为能力不匹配或外部等待。若管理者把资源池数据直接用于个人排名,员工就会倾向于隐藏支持工作、夸大任务时间或拒绝承担不确定工作。

试点阶段应明确数据用途,优先用于项目组合、容量规划和流程改善。若组织确需把部分信息用于人员管理,应设立独立口径和复核过程,不能将未校验的估算值当作个人绩效事实。透明度只有建立在合理使用的基础上,才会促使团队提供更可信的信息。

3. 设定数据质量的最低门槛和异常处理流程

数据完整不等于数据可信。每条正式承诺至少需要责任人、时间窗口、能力要求、容量范围和审批状态;缺少关键字段的申请应退回补充,而不是由协调人员猜测。对重复记录、窗口冲突、长期未更新和超出容量的事项设置提醒,但不要让系统提醒替代责任人判断。

还应保留修改记录,尤其是资源承诺被撤回、时间被推迟或容量被重新分配时。发生争议时,历史记录能帮助团队区分“原本没有承诺”和“承诺后来被改变”。这种追溯能力不仅用于问责,更重要的是让组织看到决策模式是否稳定。

十、工具与机制如何配合:先做工作流验证,再做系统选型

1. 先判断需要工具解决的具体摩擦

如果当前最大的问题是资源需求没有统一入口,优先选择能支持流程表单、状态流转和责任提醒的方案;如果冲突主要来自多个项目对共享能力的重复占用,应优先验证跨项目视图与时间窗口;如果决策经常没有依据,则要补齐目标、优先级和变更记录,而不是先购买更复杂的容量预测功能。

评估工具时,我会用四个真实问题做演示测试:能否在一个视图中看见某能力未来六周的已确认承诺?资源变化后,相关项目负责人是否能收到影响信息?不同角色是否只能查看和修改其职责范围内的数据?历史决策能否导出并复盘?回答这些问题,比逐项打勾功能清单更接近真实使用。

2. PingCode的例子应放在适配评估,而不是替代管理结论

针对中大型企业和 100 人以上组织,PingCode 可以作为项目与协作平台的评估对象之一,重点考察它能否与组织已有的需求、项目、任务和团队协作流程配合。评估时应以实际流程进行验证:需求从提出到评审如何流转,项目计划如何关联任务,跨团队变更如何留痕,管理者需要的组合视图是否能在权限范围内生成。

我不会仅凭产品定位推断某个组织一定适合采用该平台。组织规模只是评估背景,不是采购结论。对于已经有成熟工具链的团队,还要比较重复录入成本、集成维护责任、迁移风险和用户学习成本;对于流程仍在变化的团队,则更应先用小范围试点确认管理规则,再决定配置复杂度。

3. 评估工具的总成本,不只看订阅价格

总成本至少包括许可与实施费用、流程设计时间、数据清理、系统集成、培训、日常管理员投入和用户维护时间。一个低价工具若要求大量手工同步,实际成本可能更高;一个功能强的平台若没有明确流程负责人,也可能长期出现数据过期和用户绕行。

试点测算时,可以记录每周用于资源数据整理的总工时、重复录入次数、会议准备时间和系统维护时间。再与原流程比较,判断工具是否减少了协调成本,还是只是把协调工作转移给项目管理员。不要把“上线率”或“登录人数”作为工具价值的替代指标。

十一、结语:资源池真正管理的是组织承诺,而不是人的空闲时间

1. 用可解释的取舍,替代看似精确的满载计划

跨部门资源管理最重要的变化,不是让每个人的日程都被看见,而是让组织知道哪些目标正在竞争同一批能力,谁有权作出取舍,决定会怎样影响交付。资源池不能创造额外的人力,也不会让互相冲突的期限自动兼容;它能做的是让冲突更早、依据更清楚、代价更可控。

我会把落地顺序概括为:先统一需求入口,再明确容量口径;先管理稀缺能力,再逐步细化个人承诺;先确定裁决权限,再选择工具;先验证决策质量,再扩大覆盖范围。任何一步都不必追求一步到位,但每一步都要能回答“谁根据什么作出什么决定”。

2. 下一步行动:从一个资源冲突最频繁的团队开始

如果准备开始,我建议选一个确实存在跨部门冲突、管理者愿意共同复盘的团队,先用四周记录需求窗口、计划容量、实际投入和变更原因。不要先追求全组织录入,也不要先制定复杂评分模型。四周后,检查冲突是否更早被发现、申请是否更容易判断、协调成本是否可接受,再决定是否引入或扩展平台。

最值得坚持的原则是:资源池要让组织更诚实地面对取舍,而不是让所有项目都看起来已经获得资源。当资源无法同时满足所有目标时,明确谁先做、谁后做、哪些范围缩减,往往比一张满载却无法兑现的资源表更有价值。

常见问题解答(FAQ)

1. 跨部门团队落地资源池,第一步应该做什么?

我负责的项目经常同时申请研发、测试和设计资源,但每个部门都用自己的表格,开会时才发现同一个人被排了两项工作。我想先建资源池,却不确定该先统一工具、岗位还是统计口径。

先统一资源口径,不要急着统一工具。建议选一个有明确负责人、周期为4至8周的试点项目,盘点参与部门、人员角色、可投入工时、已有承诺和不可用时段,并约定统一的更新时间。一个实用的最小字段集是:人员或岗位、所属团队、可用工时、已分配工时、技能标签、时间范围、数据责任人。

比如每周40小时的名义工时,扣除例会、值班和休假后,实际可排期工时可能只有28至32小时;若直接按40小时计算,资源池会从第一周起就高估供给。先让试点团队用同一口径更新两轮,再决定是否需要更换或配置某项目管理工具。

2. 资源池里的人员可用工时,怎样估算才不容易失真?

我以前按员工每周40小时来排计划,结果项目一启动,例会、临时支持和休假就把排期挤满了。我想知道资源池应该记理论工时,还是只记真正能交付项目的时间。

资源池应记录可承诺的项目工时,而不是合同工时。可用工时可按“工作时长-固定运营事务-已确认任务-休假与值班”估算,并给不确定事项留出缓冲。例如某成员每周40小时,固定会议与支持占8小时,已有任务占12小时,预计可供新项目承诺的时间约为20小时;若团队临时需求多,可再保留其中10%至20%作为缓冲。

判断估算是否可信,不看表格填得多精确,而看连续4周的预测与实际偏差:若大多数成员的偏差持续超过20%,就应先查明会议、支持任务或需求变更是否漏记,而不是简单提高个人负载上限。

3. 跨部门资源冲突时,应该由谁决定优先级?

我遇到过研发部门答应了项目负责人,职能经理却认为成员不能被抽走的情况,最后大家反复拉会也没有结论。我想把冲突处理规则写进资源管理流程,但担心变成只有管理层能决定。

把决定权拆成两层:项目负责人说明交付影响与最晚决策时间,部门负责人确认技能、容量和业务风险;当两者无法达成一致时,由预先指定的组合负责人或项目组合会议按公开规则裁决。规则至少应比较业务价值、截止日期、延期代价、替代方案和资源稀缺度,并记录被延后项目及原因。

比如同一位测试人员被两个项目申请时,不宜只按谁先提出申请决定;若一个项目临近合规验收、另一个项目可调整范围,优先级就应反映延期后果。每次冲突都应形成简短决策记录,避免同一问题下周重新争论。

4. 怎么判断资源池试点是否有效,而不只是多了一张表?

我担心团队把人员和工时填进系统后,实际排期仍然靠私聊和临时协调。除了看填报率,我还应该追踪哪些指标,才能判断资源管理真的改善了决策?

用决策结果衡量,而非只看填报动作。试点开始前先记录基线,随后每周观察资源申请到确认的平均时长、已承诺工时与实际投入的偏差、因资源冲突造成的延期数,以及临时插单比例。举例来说,若基线确认资源平均需要5个工作日,试点目标可设为4周内降至3个工作日以内,同时不让已承诺工时与实际投入的偏差恶化;

具体目标应根据团队现状设定,不必照搬固定比例。若填报率很高但冲突和延期没有下降,通常说明数据没有进入优先级决策,或可用工时口径仍不可信;此时应调整责任与流程,而不是继续增加字段。

核心关键词

读者评论

程
程云舟

文中把“资源已评估”和“容量已承诺”分开很实用。我们实际协作时最容易混淆的就是部门负责人一句“可以支持”被当成正式排期,直到临近交付才发现投入窗口根本没确认。

丁
丁清越

容量模型保留支持、培训和故障缓冲这一点比较符合研发实际。不过缓冲比例不能长期固定,最好结合历史工单和版本节奏定期校准,否则也可能变成无法解释的机动空间。

于
于思源

资源池落地的难点确实不在填表,而在冲突谁来裁决。建议再补充升级路径和响应时限,例如申请几天未获答复时由哪一级组合负责人介入,否则流程完善后仍可能卡在口头协调。

文章包含AI辅助创作:资源池落地方案:跨部门团队开展资源管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/536761

赞 (0)
飞飞飞飞
岗位最佳实践:跨部门团队资源管理最佳实践,常见问题
上一篇 36分钟前
资源怎么做?项目负责人入门指南:资源管理从0到1
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
