跨部门项目最常见的资源管理失败,不是“人不够”,而是同一个人被三个部门同时当成可用:业务负责人按项目计划排了他,职能经理按部门目标安排了他,员工本人却不知道哪件事可以拒绝。等到里程碑延期,团队才发现资源表里写着 100% 可用,现实中却没有一段完整时间。做好人员管理,关键不是把每个人塞进排期,而是让需求、优先级、可用容量和决策权进入同一套可复核的机制。
一、先讲核心结论:资源管理不是排人头,而是管理承诺
1. 把“谁有空”改成“谁能在什么条件下承诺什么结果”
我判断跨部门资源管理是否成熟,通常不先看排班表是否漂亮,而看四个问题有没有明确答案:这项工作为什么做、由谁对结果负责、关键人员能投入多少时间、出现冲突时谁有权作取舍。四个问题中只要有一个靠临场协调,计划就很可能只是愿望清单。
“某位工程师本月有 50% 时间”并不等于项目获得了半个人。还要明确这 50% 是每周固定两天,还是随时插入的零碎时间;是否包含评审、沟通和返工;遇到线上故障时是否会被打断。可用容量必须描述投入条件,而不只是填一个百分比。
更实用的资源承诺可以写成:“数据分析师每周二、周四各投入半天,负责指标口径确认和验收数据,不承担临时经营报表;若紧急任务占用超过半天,由业务负责人决定延期哪项交付。”这句话包含了人员、时间、职责、边界和冲突处理,比“投入 25%”更能支持执行。
2. 用四层管理对象组织资源信息
我建议把资源管理拆成四层,而不是把所有信息堆进一张人员名单。第一层是需求:工作包需要什么能力、何时需要、持续多久;第二层是容量:人员实际能分配的时间和技能;第三层是承诺:谁批准了哪些投入;第四层是变更:新增需求如何改变原来的安排。
四层之间要能互相追溯。某项工作延期时,团队应能查到它当初依赖谁、投入承诺是什么、实际被什么事项打断、谁批准了优先级变化。否则复盘只会变成“沟通不足”,而无法改进具体机制。
- 需求层:工作成果、截止时间、依赖关系、所需技能。
- 容量层:有效工作时间、固定职责、休假、支持任务和不可打断时段。
- 承诺层:资源负责人、投入比例、开始与结束日期、交付责任。
- 变更层:新增任务、紧急程度、被挤出的工作、审批人和影响范围。
3. 用交付可靠性而非忙碌程度评价资源利用
团队常把高利用率当成效率,但跨部门工作里,资源被排到满格通常意味着没有缓冲处理缺陷、依赖延误和紧急事件。若每个人的时间都被预先占满,任何新增工作都只能靠加班、隐性延期或牺牲质量消化。
因此,我更关注三类结果:承诺交付是否按期完成、关键人员被打断的频率是否下降、资源冲突从发现到决策需要多久。利用率可以作为诊断信息,却不应单独成为管理目标。真正有价值的计划,是团队敢于承诺、发现偏差后能及时重新排序。
二、背景和真实场景:跨部门协作为什么比单部门排期难
1. 目标不同,导致同一份时间被重复承诺
跨部门项目常同时涉及产品、研发、市场、运营、财务、法务或客户成功。每个部门都有自己的指标和周期:市场要赶活动窗口,研发要控制技术风险,运营要保障日常服务,财务要守预算,法务要保证合规。员工接受多条工作线,并不意味着这些工作自动形成了统一优先级。
在单一部门内,经理通常能够直接调整任务顺序;跨部门项目则常出现“项目负责人有交付责任,却没有资源调度权”的结构。于是项目负责人不断请求,职能经理不断权衡,员工在多头指令之间自行选择。最后,组织把系统性的优先级问题归咎于个人执行力。
2. 名义容量与有效容量之间有隐藏损耗
有效容量不是合同工时减去休假这么简单。会议、代码评审、客户支持、部门例会、审批、临时咨询和上下文切换都会消耗时间。关键人员尤其容易成为“公共资源”:别人只看到他被分配了多少项目,却看不到他承担了多少答疑和救火工作。
在规划时,我会把容量拆为固定职责、项目投入、支持与运营、休假及缓冲。以一个每周可投入 40 小时的岗位为例,如果固定职责占 12 小时、支持工作占 8 小时、休假和培训折算占 4 小时,剩下的 16 小时才是可供项目规划的基数。这里的数字只是计算示例,实际比例应由团队连续记录后校准,不能把示例直接当行业标准。
3. 项目阶段变化会改变人员需求结构
项目启动期需要业务分析、架构评估和风险识别;开发期更依赖工程能力和快速决策;试点期可能需要测试、客户支持、运营培训;上线后则可能转为稳定性、反馈处理和流程移交。用“项目总共需要几个人”来规划,会掩盖阶段之间的能力差异。
这也是为什么资源计划应按工作包和时间窗口管理。某个岗位在前两周投入较多、随后退出,并不代表项目团队不稳定;只要交接物、决策责任和依赖节点明确,阶段性投入反而比长期挂名更有效。
4. 远程和混合协作让“可联系”被误认为“可用”
员工在线、回复消息快,并不意味着可以持续切换到另一个项目。远程团队尤其容易把即时响应当成投入证明,结果让核心人员每天处理多个短任务,真正需要连续思考的工作被推到下班后。资源管理要区分响应窗口与专注时间:前者用于协作,后者用于完成高认知负荷任务。
组织可以通过异步更新、固定答疑时段和明确的紧急升级路径减少打断。关键不是要求所有人少开会,而是让会议有明确目的、参与者和决策产出,并为需要连续工作的人保留可预期的时间块。

三、常见误区:看似在管资源,实际在放大冲突
1. 误区一:把人员利用率做到越高越好
利用率接近满格时,表面上没有闲置,实际上团队对变化几乎没有吸收能力。一个依赖环节延迟、一次高优先级故障或一个关键决策缺席,就会把后续工作一起推迟。跨部门项目的工作量存在波动,计划若完全没有缓冲,就等于默认现实不会变化。
我会先判断高利用率来自稳定、可预测的重复工作,还是来自多项目竞争和不停切换。前者可以通过流程改进提高效率;后者应先降低并行任务和打断,而不是要求员工更快。忙碌程度不是产出,产出也不自动等于价值。
2. 误区二:用一个总百分比代替明确的投入安排
“投入 30%”缺少时间分布信息。员工可能把工作分散到每天半小时,项目却需要连续两天完成分析;也可能项目负责人期待随叫随到,职能经理只批准了固定的每周时间。百分比看起来精确,却没有回答何时投入、怎样协作、超出范围怎么办。
改善方式是把比例转换为可执行的容量单位,例如每周两天、每周 12 小时或某个阶段完成指定工作包,并写明优先级冲突的处理规则。对于工作性质变化较大的岗位,还应以交付成果和响应时限补充单纯的工时承诺。
3. 误区三:先定上线日期,再倒推人员投入
日期先行并非总是错误,市场窗口、法规期限或客户承诺可能确实不可移动。问题在于团队把固定日期误当作固定范围:需求增加、依赖未确认、关键角色缺位,却仍要求原日期和原质量不变。三者无法同时满足时,组织必须明确选择,而不是把代价转嫁给一线员工。
我会要求项目负责人把范围、日期、质量和资源约束放在同一个决策页上。若日期不能动,就应讨论缩减范围、增加替代能力或分阶段发布;若范围必须完整,则应重新估算日期和资源。没有取舍记录的“承诺”,通常只是把风险推迟到临近交付才暴露。
4. 误区四:把多任务切换当成个人时间管理问题
一个人同时参与五六条工作线时,问题往往不在于他不会规划,而在于组织允许多个团队向同一资源发出高优先级任务。切换会带来重新理解背景、寻找资料、确认状态和恢复专注的成本。若管理者只要求员工“提高效率”,却不减少并行工作,管理动作就没有触及根因。
处理时应先设置并行工作上限,再按项目价值和交付风险排序。对关键专家,可以设立固定服务窗口、轮值机制或指定替补,减少所有人随时打断他的冲动。若任务确实不能等待,就由有权者明确暂停另一项工作。
5. 误区五:资源表更新了,就认为资源冲突已解决
资源表是事实记录,不是冲突裁决机制。表上标出某位员工被两个项目重复占用,如果没有人负责协调,表格只会更清楚地呈现问题,并不会自动产生解决方案。成熟做法需要明确升级路径、决策时限和决策人。

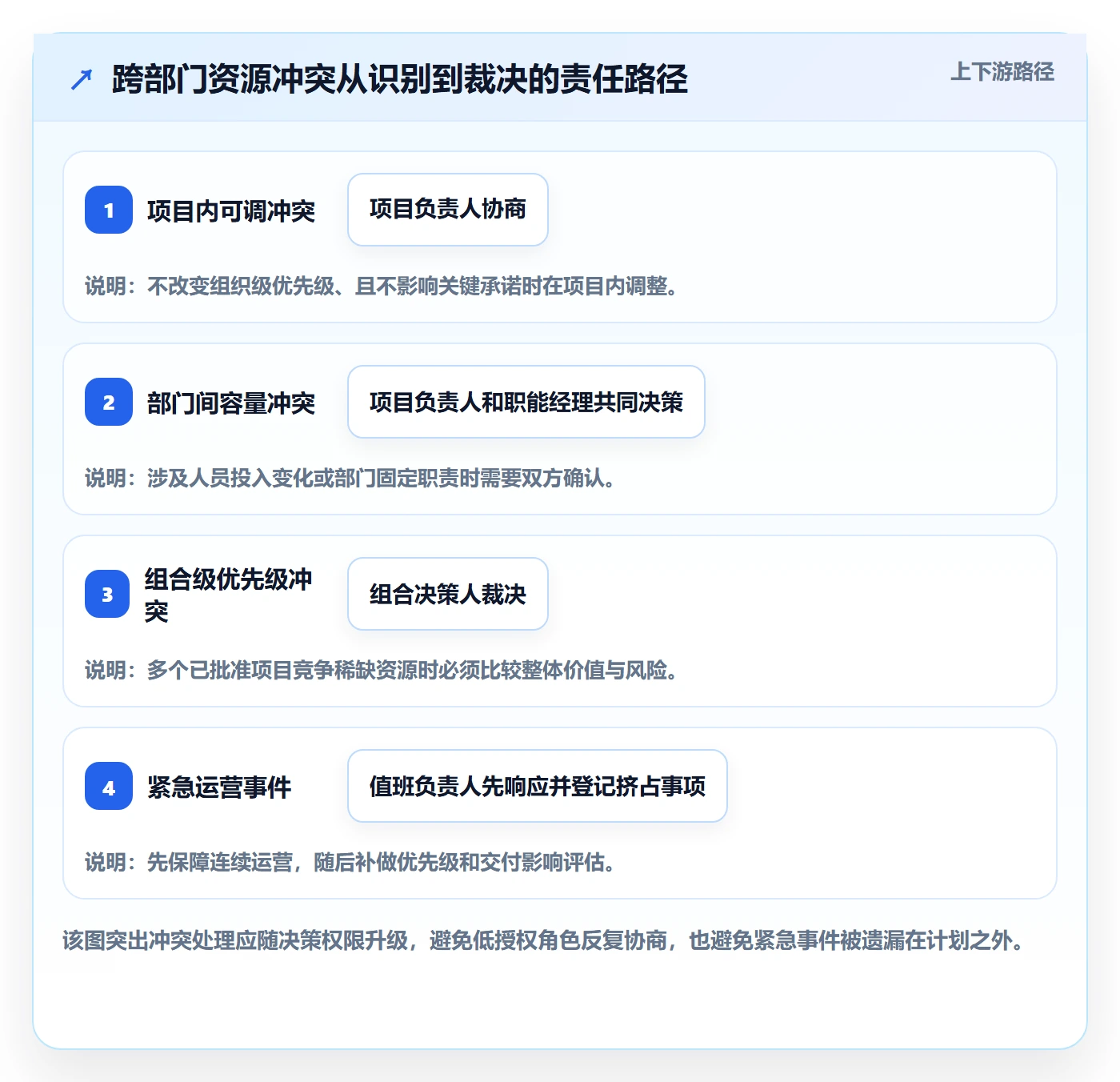

建议把冲突按影响分级:不影响关键里程碑的,由项目负责人协商;可能影响跨部门承诺的,由职能经理和项目负责人共同处理;涉及组织级优先级、客户承诺或重大风险的,提交组合决策人。每一级都要记录被推迟的事项,避免冲突只在会议上口头解决。
6. 误区六:认为工具能替代管理责任
人员管理软件、项目管理平台和电子表格都可以提升可见性,但它们无法替管理层回答“哪个项目更重要”。工具能够提示重复分配、容量超限和延期风险,前提是数据有人维护、角色定义清晰、冲突有明确的裁决机制。
对中大型企业及 100 人以上组织,使用 PingCode 这类项目管理工具时,我更看重是否能把项目目标、工作项、负责人、计划投入、依赖和状态变更串起来,而不是只看功能列表。选择系统之前,先选定最小可行流程;流程尚未统一时,系统往往只是把原来的混乱搬到新界面。
四、专业判断逻辑:怎样判断资源需求、优先级和风险
1. 从工作包反推能力,而不是从现有人名正向填任务
先列出必须完成的工作成果,再判断每个成果需要什么能力、何时介入、需要多长连续时间、依赖谁提供输入。随后才匹配人员。若先从“谁现在有空”开始,很容易让熟悉的人不断接手不适合的工作,也会忽略团队缺少的能力。
工作包需要足够具体,但不必拆成细碎的小时级任务。可以用可验收的成果来划分,例如“确认数据口径并完成样例验证”,而不是笼统的“支持项目”。每项工作至少要有负责人、验收人、预计窗口和前置条件。
2. 用有效容量估算,而不是把名义工时全部分配
容量估算可以从过去四到八周的实际记录开始,按角色观察固定工作、支持请求、项目交付和休假。没有历史数据时,可以先用短周期试运行,明确数字属于初始假设,并在每周复盘后调整。不要因为系统需要填一个数字,就把估算伪装成精确事实。
还要区分“可投入时间”和“可交付能力”。同样 10 小时,熟悉领域的成员可能能完成一项工作,刚接触业务的人则需要更多澄清与评审。估算时应考虑经验、任务复杂度、交接成本和依赖等待,而不是简单按工时比例折算产能。
3. 用价值、时限、风险和替代性共同排序
优先级不应只由提出需求的人决定。我常用四个维度作为讨论框架:业务价值、时间约束、失败风险、替代能力。高价值但时间弹性的工作,可以排在法规期限明确的任务之后;低价值却占用稀缺专家的工作,可能需要重新设计方案或降低服务级别。
可以使用轻量的相对评分帮助讨论,但评分不是机械决策。若某项任务分数较低,却涉及安全、合规或客户重大承诺,应由负责人解释为什么风险维度需要加权。模型的作用是把假设摊开,而不是用数字掩盖判断。
| 判断维度 | 需要回答的问题 | 可观察证据 | 常见误判 |
|---|---|---|---|
| 业务价值 | 完成后改变什么结果? | 收入、成本、客户体验、风险暴露或战略目标 | 把“领导关注”直接等同于价值 |
| 时间约束 | 截止日期为何不可移动? | 合同、法规、活动窗口、依赖节点 | 把内部承诺日期当作外部硬期限 |
| 失败风险 | 延迟或失败会造成什么影响? | 客户损失、运营中断、返工或合规后果 | 只看发生概率,不看影响程度 |
| 替代能力 | 能否换人、降级或分阶段完成? | 技能覆盖、文档成熟度、交接时间 | 把关键专家的个人知识当成无限供给 |
4. 把单点依赖识别为组织风险,而不是个人标签
如果只有一个人能批准、分析或完成某项关键工作,团队就存在单点依赖。不要把“不可替代”当作优秀员工的勋章,它也意味着休假、离职、临时故障都会放大风险。处理方法不是立刻要求该员工培训所有人,而是明确替补范围、知识转移计划和必要的投入时间。
优先检查关键节点:业务规则确认、系统权限、发布批准、数据定义、客户沟通和故障响应。为每个节点指定主责人与备份人,并记录备份人何时参与过实际任务。只有名字没有实操经验的替补,并不能真正降低风险。
5. 把缓冲放在不确定性最高的环节
缓冲不是项目末尾随意预留几天,而是针对不确定来源设计:需求澄清可能反复、外部供应商交付不稳定、审批窗口有限、关键测试环境存在排队。越依赖外部输入或跨团队决策的环节,越需要显式暴露等待时间和应急方案。
如果所有阶段都加同样比例的缓冲,计划会变得臃肿,却不一定更可靠。更好的做法是标注风险事件、影响范围、触发信号和负责人,并对关键依赖设置最晚确认日期。风险被提早看见,团队才有机会调整范围或安排替代路径。
6. 根据决策权配置升级路径
项目负责人可以协调工作顺序,却未必能决定部门目标;职能经理可以分配人员,却未必有权改变企业级优先级。因此,冲突升级路径要与决策权匹配。若同一层级反复讨论却无法裁决,说明问题已经超出该层级授权,不应再用更多同步会议消耗时间。
我建议为升级事项设定一页式信息:冲突是什么、影响哪些交付、有哪些可选方案、每个方案的代价、最晚决策时间。决策人不必重新调查全部细节,但必须选择取舍并承担相应影响。
五、实操全流程:从需求进入到交付复盘
1. 第一步:建立统一的需求入口

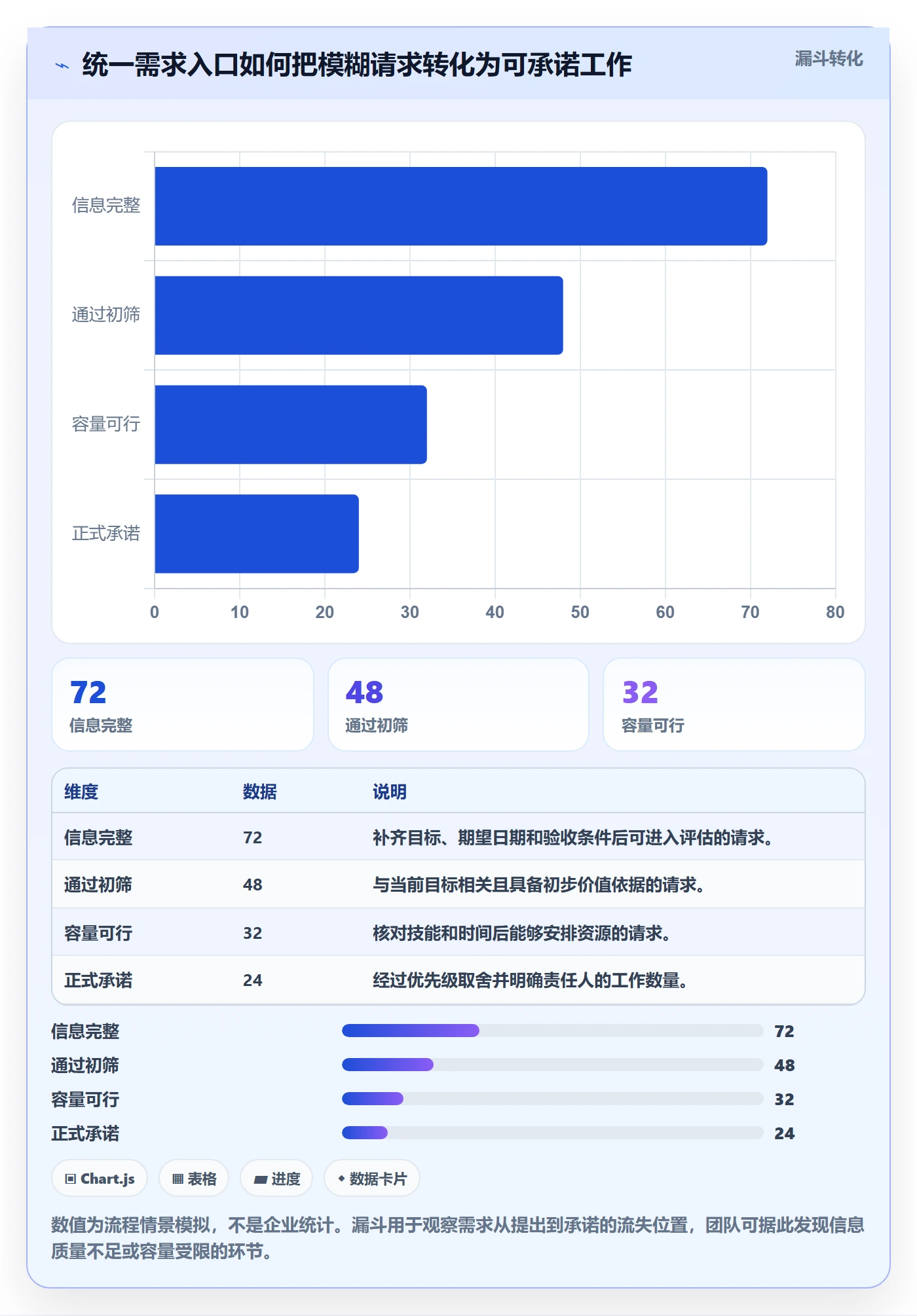

跨部门需求如果从邮件、群聊、会议纪要和口头交代同时进入,团队很快就无法判断哪些工作已被承诺。设置统一入口,不是增加审批门槛,而是确保需求有基本信息:提出人、业务目的、期望日期、影响对象、验收标准和依赖条件。
入口可以是表单、工作流或项目管理工具。早期不必追求复杂字段,先保证每项需求可追踪、可讨论、可退回补充。缺少目标或验收条件的请求,应先澄清,不要直接分配给某个人“先看看”。
2. 第二步:进行需求分层与初步筛选
不是所有需求都需要进入正式项目。可先分为紧急运营、法规或合同事项、已批准项目、待评估机会和一般改进。不同类型采用不同响应规则:紧急运营要有轮值和升级机制,探索性需求要先验证假设,正式项目则需要形成范围、负责人和资源申请。
筛选会议的目的不是给需求贴标签,而是减少隐性承诺。若某项工作被判定为高优先级,就要说明它挤占了哪些工作;若没有资源,则要明确等待、缩小范围或寻求替代方案。没有被接受的需求也要有状态和解释,避免它在私下持续催办。
3. 第三步:拆解工作包、能力和依赖
项目负责人和职能负责人共同拆解关键成果,标出必须由特定能力承担的工作,以及可以由多人完成的工作。随后检查工作包之间的顺序:谁先提供数据,谁负责决策,谁做验证,什么时候需要交接。
拆解时要特别识别等待时间。若业务确认需要三天、法务审查需要一个审批窗口,计划不能只计算实际操作工时。把依赖作为单独事项管理,才能区分“人员没有完成”和“上游输入未到”。
4. 第四步:估算容量并形成资源承诺
容量估算先从岗位或技能组开始,再落实到具体人员。这样可以避免过早锁定某个关键员工,也能让职能经理提出替代方案。待主要工作和能力要求明确后,形成具体承诺:投入时段、持续周期、交付责任、替补安排和冲突升级方式。
对于不确定性较高的工作,可用短周期承诺替代长期锁定。例如先承诺两周探索和风险验证,再依据结果决定是否扩大投入。这样做不是不负责任,而是让资源承诺与信息成熟度相匹配。
5. 第五步:召开资源协调会,只处理需要决策的问题
资源协调会不应逐项朗读计划。会前由负责人更新需求、容量、风险和需要裁决的冲突;会上只讨论跨项目争用、关键依赖、超出授权的取舍和重大变化。没有冲突的工作通过异步更新即可,避免把团队时间消耗在状态汇报上。
每项决策都要记录结论、决定人、被推迟的工作、对里程碑的影响和复查日期。没有明确决定人的事项,不应被记录成已批准。会后由项目负责人同步受影响人员,确保员工不再同时收到相互矛盾的任务指令。
6. 第六步:执行中监控偏差,而不是只盯截止日期
每周观察几个领先信号:关键人员实际可用时间、工作包等待时间、未决依赖数量、并行项目数、临时插单和预计完成日期变化。截止日期是滞后指标,等它变红才处理,往往已经失去低成本调整机会。
当实际投入偏离计划时,先区分原因:工作量估算偏差、任务优先级变化、人员缺席、依赖延迟、返工还是能力不匹配。原因不同,动作也不同。不能把所有偏差都归结为“加资源”,有些问题加人反而会增加沟通和交接成本。
7. 第七步:变更必须带着代价进入决策
项目中新增需求时,提出者需要说明价值和时间要求;项目负责人评估影响;职能负责人确认容量;决策人选择增加投入、推迟既有工作、压缩范围或调整日期。这个过程可以很轻量,但不能缺少“哪项承诺发生变化”的说明。
如果组织允许新增任务只加不减,计划就会逐渐失去可信度。员工会学习到:计划只是表面文件,真正的工作由谁催得急决定。此时,再要求员工按计划工作没有意义,管理层必须先恢复变更规则。
8. 第八步:阶段结束后复盘预测误差与机制问题
复盘不要只问项目是否按期,而应比较最初估算和实际发生:哪些工作包低估了,哪些岗位被支持任务占用,哪些依赖等待最长,哪些决策拖延导致返工,哪些风险提前处理后避免了损失。复盘对象是机制和假设,不是寻找一个人承担全部责任。
复盘结果要进入下一轮规划。例如发现关键专家每周有大量临时咨询,就应建立轮值或知识库;发现法务审查总在临近上线才启动,就要把审查节点前移;发现某岗位持续过载,则应调整项目组合或培养备份能力。


六、案例与数据观察:一支产品交付团队如何看清隐藏占用
1. 案例背景:项目计划正常,关键节点却持续延期

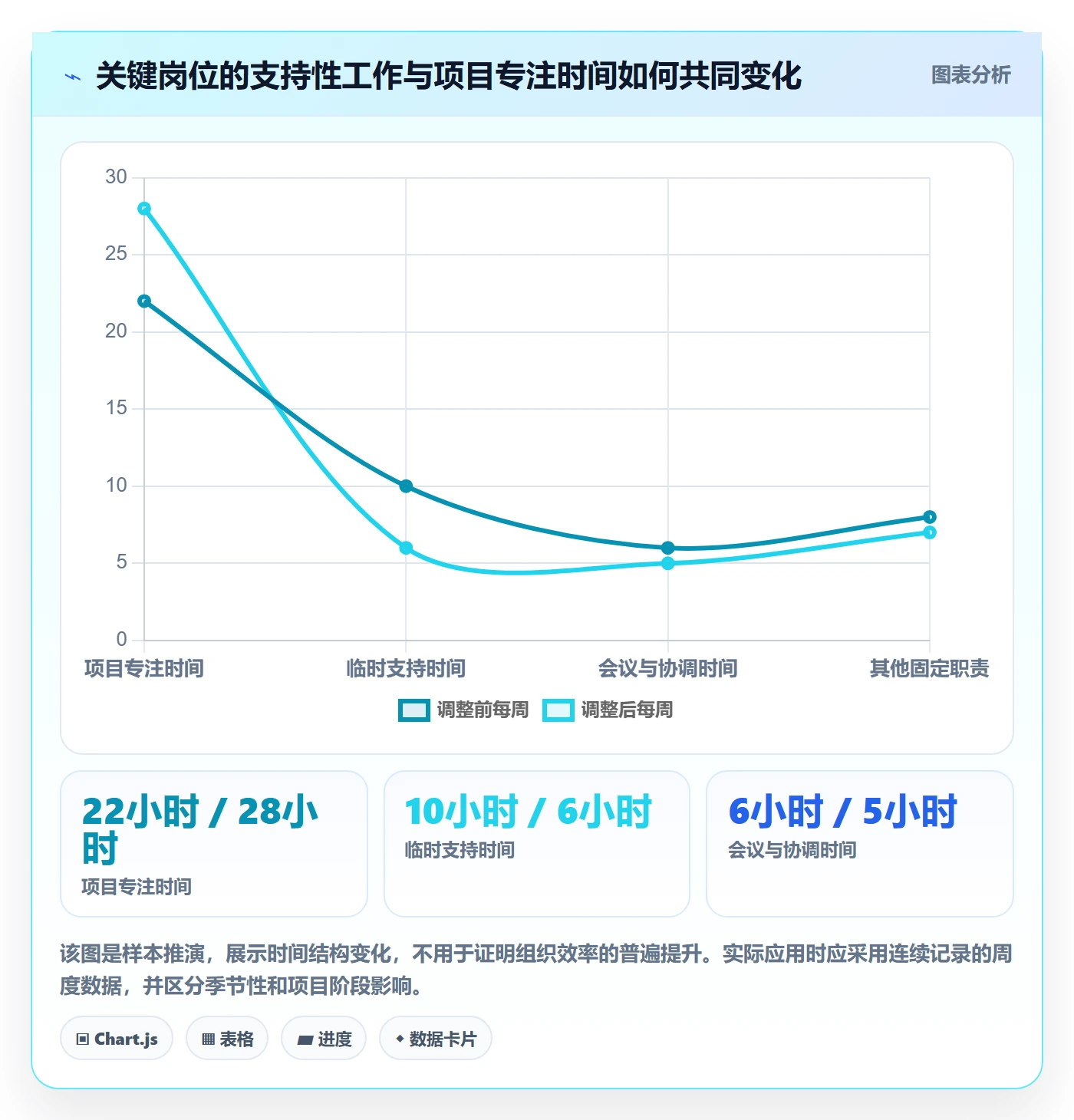

下面是一个匿名化的情景案例,用于演示分析方法,数字为样本推演,不代表某家企业的实测数据。一支约 120 人的产品交付组织同时推进客户功能、内部平台升级和日常运维。项目计划显示关键工程角色平均投入约七成,但连续两个周期都出现评审排队、测试晚到和关键人员临时被拉走的情况。
最初的解释是“研发排期太满”。进一步把四周的事项按来源分类后,团队发现,正式项目之外还有运营支持、跨团队答疑、临时数据分析和重复会议。多数支持事项没有负责人,也没有工时记录,因此不出现在项目负荷表里,却持续占用关键岗位的工作时间。
2. 诊断方式:先记录被打断的工作,再决定是否加人
团队连续四周记录关键人员的工作类型和被打断情况,只记录类别、耗时区间、来源和是否影响原定任务,不采集与业务无关的个人信息。这样的短期观察能帮助团队识别系统性占用,不应被用来监控个人每分钟做了什么。
记录之后,团队没有立刻申请新增编制,而是先做三项调整:将重复答疑集中到固定时段;指定一名轮值人员处理一般支持;把高频问题沉淀为可复用说明。对于必须由专家处理的事项,要求需求方提供问题背景、影响和期望响应时间,减少零散询问。
3. 变化判断:等待和切换比单纯缺人更值得先处理
在情景推演中,最初观察到的不是总工时缺口,而是计划工作被切碎、评审等待时间长、责任边界不清。调整后,项目负责人更容易区分容量不足与流程等待:若工作已分配却卡在输入,就催依赖;若专家被支持请求持续占用,就调整服务方式;若项目确实超出团队容量,再提交资源或范围取舍。
这类分析的价值不在于声称某个比例能普遍提升效率,而在于建立因果链:记录占用来源,识别可以标准化的支持工作,减少关键人员的随机切换,再观察交付可靠性是否改善。若只展示“调整前后效率提升”,却不披露观测周期和口径,就容易把巧合误当成效果。

4. 反例提醒:单纯增加人员可能让交接成本先上升
若工作依赖复杂、领域知识集中,新增人员短期内需要培训、评审和上下文交接。此时直接加人可能让专家更忙,因为他要同时完成原工作和辅导工作。更稳妥的做法是先把任务拆成可独立交付的模块,准备文档和环境,再评估新成员可以承担的边界。
反过来,如果工作高度标准化、边界清晰、训练周期短,而且需求长期稳定,增加人员或外部支持可能是合理选择。判断重点不是“加人有没有用”,而是“新容量何时开始产生净产出、需要谁承担交接成本、需求是否持续存在”。
七、不同情况下的行动建议:按组织规模和任务特征选择机制
1. 资源较紧张、尚无统一排期时:先建立最小规则
团队规模不大或管理基础较弱时,先用一张共享资源表即可,不必马上部署复杂系统。表中保留项目、工作包、负责人、角色、投入窗口、关键依赖、风险、状态和决策人。每周固定一次短会处理冲突,其他更新异步完成。
这个阶段最重要的不是字段完整,而是所有新增工作都进入同一入口,所有优先级变化都能留下记录。先运行四到六周,再根据冲突类型补字段。如果一开始就设计几十种状态和审批层级,团队会把时间花在维护表格,而不是做判断。
2. 多项目竞争同一批专家时:管理并行上限和替补能力
当多个项目反复争用少数专家,先列出真正的稀缺能力,而不是简单列出明星员工。把专家投入分为必须本人决策、可以由团队成员执行、可以通过模板或自动化解决三类。优先减少前两类之外的低价值请求。
同时为关键节点培养备份人,采取共同评审、轮值处理和小范围任务交接。备份能力建设需要容量,不能只在主责人员空闲时“顺便培训”。若组织不愿投入培养时间,就应接受单点依赖的风险并设置应急预案。
3. 交付日期不可移动时:明确范围和质量的保护边界
客户承诺、法规期限或外部窗口可能让日期不能变。此时应尽早识别最小可交付范围,区分必须上线、可后续补齐和可以取消的工作。若为守日期而降低质量,必须明确哪些验证不能省、哪些风险由谁接受,不能用“大家努力一下”代替风险决策。
如果范围和质量同样不可退让,就需要评估额外容量、替代路径和决策时间。容量增加不是免费选项,可能带来成本、协调和培训负担;但晚到的风险暴露通常更昂贵。决策应基于交付影响和可逆性,而不是团队是否已经很忙。
4. 需求高度不确定时:采用短周期探索和滚动承诺
新业务、创新项目或需求仍在验证时,不建议过早把稀缺人员锁定数月。可以先安排短周期探索,明确要验证的假设、结束条件和下一次决策日期。探索结束后再决定继续、调整方向或停止投入。
滚动承诺并不意味着团队不愿意负责,而是承认信息会逐步增加。每个周期都应有可观察的成果,例如用户验证、技术试验、风险清单或成本估算。若连续多个周期只有讨论,没有可验证产出,应重新判断项目是否值得继续。
5. 日常运营和项目共用人员时:分离服务容量与项目容量
支持、故障处理和运营工作若不断从项目时间中抽取,项目排期会长期偏乐观。可以给支持工作设置容量池或轮值角色,再依据历史记录调整。若故障量波动较大,采用明确的升级阈值和备用人员,比让所有人随时待命更容易保护专注工作。
需要提醒的是,容量池不是把支持工作隐藏起来。应定期观察支持请求来源、重复问题、响应时限和影响范围,判断是否能够通过产品改进、知识沉淀或服务边界减少需求。临时支持不断增长,可能是上游流程问题的信号。
6. 中大型组织跨部门项目多时:从个人排期升级到组合治理
当组织同时运行多个项目,仅靠项目经理各自协调,容易出现同一资源被重复承诺。此时需要设置定期的项目组合审视,比较目标、战略价值、依赖、资源瓶颈和风险,并明确哪些项目继续、暂停、缩小范围或重新排序。
使用 PingCode 等项目管理工具时,可以先围绕统一项目视图和工作项关系建立数据口径,再逐步连接资源计划、进度风险和变更记录。工具部署应从一个真实痛点开始,例如关键岗位过载、需求入口分散或跨项目依赖不可见,并用可量化的过程指标判断是否改善。
八、不同情况下的取舍:没有万能的资源分配方案

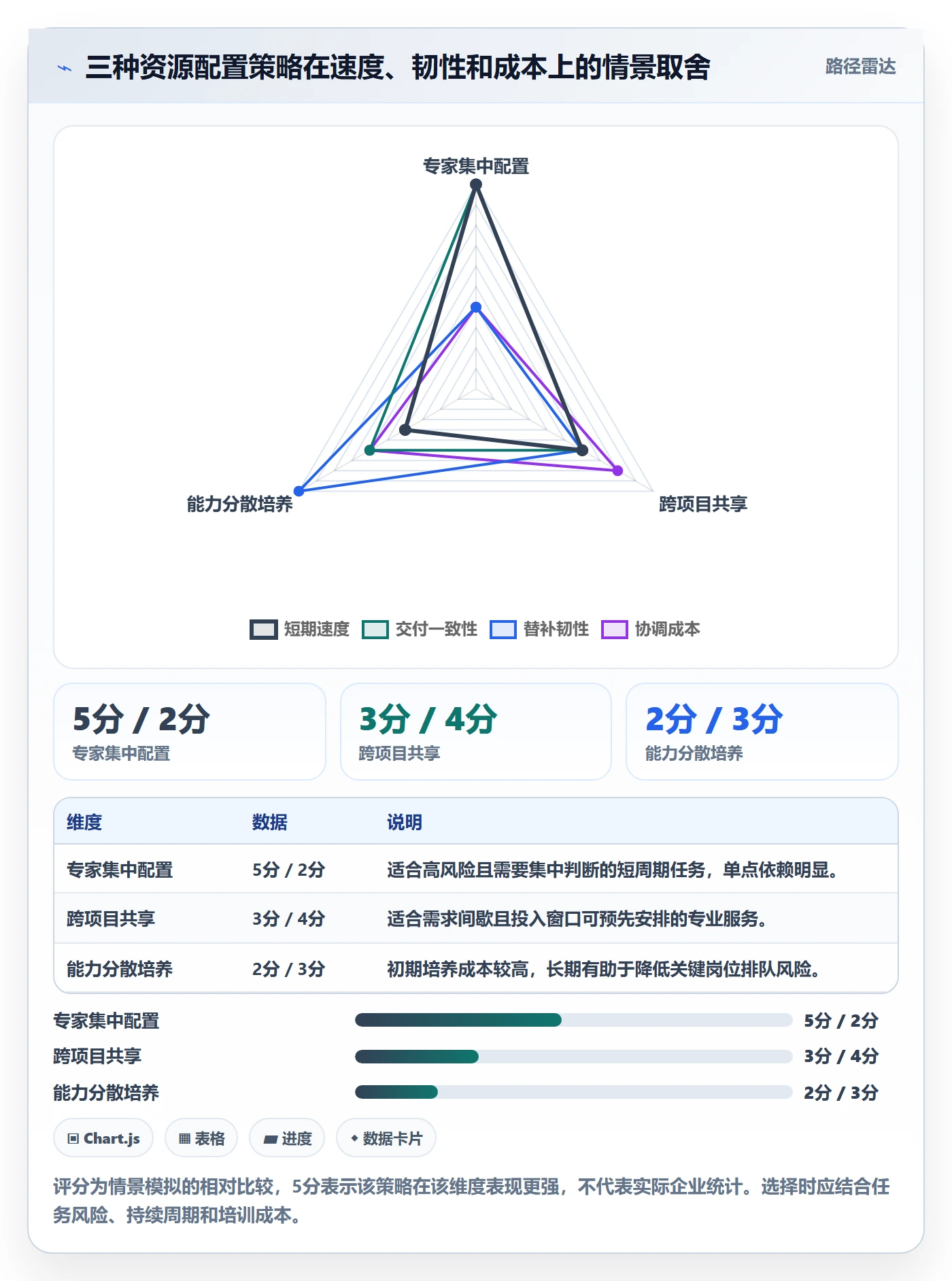

1. 专家集中处理,还是分散培养更多人
集中由专家处理,初期质量和速度通常更可控,也能减少重复学习;代价是单点依赖和排队风险。分散培养更多人,可以增加长期韧性,却要承担培训、评审和短期质量波动。
如果工作高风险、发生频率低且经验依赖强,可以保留专家主责,同时安排备份参与关键节点。如果任务重复、规则稳定、请求量持续上升,就应优先建立标准流程和能力覆盖,而不是无限增加专家工作量。
2. 全职投入,还是跨项目共享
全职投入能够减少切换、加快决策,适合周期紧、依赖密集或关键路径上的工作;共享投入更适合需求间歇、专业能力稀缺或工作量尚不稳定的场景。共享资源不是必然低效,前提是投入窗口固定、优先级明确、交接成本可控。
如果一个人每天被多个项目临时调用,名义上是资源共享,实际是资源碎片化。应把共享安排改成固定服务时段、阶段性驻场或明确工作包,而不是要求员工在不同团队之间持续切换。
3. 保留缓冲,还是追求短期利用率
缓冲会降低表面利用率,但能提高团队吸收变化的能力。若任务稳定、输入可靠、工作重复,较低缓冲可能可以接受;若依赖多、外部变化频繁、关键节点风险高,完全排满往往不经济。
缓冲不应成为无法解释的空闲。团队应说明缓冲保护什么风险、何时可以释放、谁有权使用。这样既避免无意义的闲置,也避免计划稍有波动就靠加班补洞。
4. 自建能力,还是外部采购
自建适合长期形成核心能力、需要持续维护或涉及重要知识产权的工作;外部采购适合短期峰值、标准化服务或组织暂时缺少的专门能力。比较时不能只看报价,还要纳入沟通成本、管理开销、知识转移、数据风险和退出成本。
若外部人员承担核心决策却没有长期业务背景,交接和变更成本可能高于预期。若任务边界清晰、验收标准稳定,外部支持可能更灵活。决策前应明确成果归属、权限、交付验收和合作结束后的知识沉淀。
5. 即时响应,还是异步协作
即时响应适用于生产事故、客户重大影响和有明确时限的决策。若普通问题都按紧急处理,团队会失去连续工作时间,真正的事故也更难被识别。为每类请求定义响应等级、渠道和责任人,能减少“谁在线就找谁”的随机分配。
异步协作适合状态更新、常规评审和可在约定窗口内处理的问题。异步不等于不沟通,而是要求请求带有背景、期望行动和截止时间。真正需要讨论的事项再开会,并在会议结束时记录决定和负责人。

九、指标与工具:看什么、怎么记录、何时升级系统
1. 先建立少量能触发行动的指标
指标不是越多越专业。资源管理的指标应帮助团队发现偏差并采取行动,而非只用于汇报。可以先看承诺工作按期完成率、关键资源超配时长、未决依赖等待时间、临时插单数量、资源冲突平均裁决时间和返工原因分布。
每项指标都要写清口径。例如“按期完成”按原始日期还是经批准变更后的日期;“超配”按计划工时还是按岗位容量;“等待时间”从提交请求还是从条件具备开始计算。口径不清时,团队会花时间争论数字,而不是处理问题。
| 指标 | 建议观察方式 | 能回答的问题 | 使用边界 |
|---|---|---|---|
| 承诺交付可靠性 | 按批准后的基线观察周期性变化 | 团队的计划与执行是否逐渐更可信? | 必须记录范围变化,避免只看日期结果 |
| 关键资源超配时长 | 比较计划需求与有效容量 | 哪些岗位长期承担过量承诺? | 不能据此单独评价个人绩效 |
| 依赖等待时间 | 记录等待开始、解除和责任环节 | 延误来自执行还是输入和决策? | 需区分外部等待与团队内部等待 |
| 临时插单频率 | 按来源、紧急级别和被挤出工作分类 | 计划之外的工作是否持续侵蚀容量? | 事故和正常变更应分开统计 |
| 冲突裁决时长 | 从冲突提交到明确决定计算 | 升级路径和决策权是否有效? | 复杂决策要结合影响,不能只追求快 |
2. 区分过程指标和结果指标
过程指标包括需求完整度、依赖确认及时性、冲突裁决时间和容量更新频率;结果指标包括交付可靠性、返工、客户影响和关键岗位过载。过程指标能更早提供信号,结果指标能检验组织是否真正获得价值,两类指标应一起看。
如果过程指标改善而结果没有变化,可能说明流程记录变规范,但实际瓶颈仍在别处。若结果偶然变好,但过程仍混乱,也不应急着宣布机制有效。至少需要观察多个周期,并记录项目阶段、需求变化和外部事件等背景。
3. 什么时候从表格升级到管理工具
当跨部门项目数量增加、同一人员被多个团队反复争用、计划版本难以追溯、状态更新依赖人工汇总时,表格的维护成本会开始超过它的灵活性。此时可以评估项目管理工具是否支持权限、依赖、变更记录、视图汇总和数据导出等实际需要。
评估时不要只让供应方演示理想流程。准备一组真实场景:一名员工跨三个项目、一个关键依赖延迟、需求临时插入、负责人休假、项目优先级发生变化。让使用者现场操作,观察冲突是否容易暴露、变更是否可追踪、管理者能否看懂影响。
4. 工具上线分阶段,避免把低质量数据规模化
第一阶段先统一项目、工作项、状态和角色口径;第二阶段试点资源视图和变更记录;第三阶段再讨论自动化提醒、组合分析和管理报表。每阶段都需要指定业务负责人、数据责任人和使用反馈渠道。工具配置不是一次性项目,口径调整和培训也要纳入计划。
如果组织已有 PingCode 等平台,可从一两个典型跨部门项目试点,而不是全公司同时铺开。试点前记录基线,例如需求从提出到分配的时间、关键依赖等待、资源冲突数量和计划变更次数;试点后用相同口径比较,并结合访谈判断原因。数据改善应能解释为流程变化,而不是只因统计方式改变。
十、常见边界与风险:人员管理不能越过的线
1. 容量数据用于改进系统,不应变成人员排名
资源数据容易被误用为个人效率排行榜。不同任务的复杂度、上下文、责任范围和风险差异很大,把工时或任务数直接横向比较,可能鼓励拆小任务、隐藏支持工作或拒绝困难工作。指标应优先用于团队规划和流程改进,个人绩效需要更完整的背景与管理判断。
数据采集应遵循必要性原则,只收集解决资源问题所需的信息,并说明访问权限、用途和保留周期。员工需要知道这些数据如何使用,避免“资源可见性”变成不透明的监控工具。
2. 不要把长期过载解释为员工投入不足
如果同一岗位连续多个周期超配,首先检查项目组合、职责边界、支持工作和优先级决策。短期加班可能解决一次明确的紧急情况,却不能成为弥补长期容量缺口的默认方案。持续过载会增加错误、返工、离职和知识集中等风险。
当组织确实无法满足全部需求时,应降低承诺数量、调整范围或重新安排日期。拒绝一部分低价值工作,是资源管理的一部分;把每项请求都接受下来,才会让真正重要的承诺失去可信度。
3. 不要因工具可见性增加无效会议和填报
工具上线后,团队可能为了让看板完整而重复填表、反复同步状态。若一项数据没有对应决策或行动,就要考虑是否值得维护。系统应尽可能从工作流中自然产生信息,避免让员工为了管理报表而额外录入同一内容。
每季度可以检查一次字段、通知、审批和会议:哪些没有人使用,哪些信息已经重复,哪些提醒造成疲劳。管理制度要允许删除过时要求,而不是只会增加新要求。
十一、落地清单:让第一轮资源管理在两周内启动
1. 第一天到第三天:确认范围和责任
- 选定一个正在发生跨部门冲突的项目组合,不要从抽象制度开始。
- 指定项目负责人、职能资源负责人和最终优先级决策人。
- 列出项目目标、关键日期、验收成果、已知依赖和当前争用岗位。
- 说明数据采集范围、用途和访问权限,避免员工误解为个人监控。
2. 第四天到第七天:建立需求与容量基线
- 把分散在邮件、会议和群聊中的在办工作纳入统一清单。
- 对关键岗位记录固定职责、项目工作、支持任务、休假和培训。
- 标注哪些投入是已批准承诺,哪些仍是待评估假设。
- 列出重复分配、单点依赖和等待时间最长的工作包。
3. 第二周:处理冲突并试运行节奏
- 按业务价值、时限、风险和替代能力排序,不以催促声音大小排序。
- 对每个重大冲突提出至少两个方案,并写明代价和受影响事项。
- 建立每周短周期复核,会上只处理决策、依赖和容量变化。
- 试运行后记录预测偏差、临时插单和团队反馈,调整容量估算。
4. 第三周以后:按问题复杂度决定是否系统化
如果主要问题是需求入口分散,先优化入口;如果主要问题是优先级无人裁决,先建立决策机制;如果问题是技能缺口,安排培养或外部支持;如果问题是信息版本不一致、多个项目无法共享状态,再评估工具和自动化。不要用购买系统替代组织决策,也不要因担心系统复杂而继续依赖不可追踪的口头承诺。
十二、结尾:资源管理的目标,是让承诺可信、取舍透明
1. 管理好资源,先管理组织如何做选择
跨部门资源管理最容易被误解为排期技术,真正的难点却是选择:有限的能力先支持什么,哪些需求暂缓,谁承担变更代价,关键岗位如何避免成为组织的隐形瓶颈。只要这些问题没有明确答案,再精细的计划也会被临时指令覆盖。
我更愿意用一句话概括成熟资源管理:让每一项投入都有依据,每一个承诺有边界,每一次改变都说清楚代价。这比把每个人的利用率推到最高更难,但能让团队把精力放回真正重要的交付上。
2. 下一步先做一项具体动作
读者可以从本周开始,选出最常被多个项目争用的一个岗位,记录两周内的计划投入、固定职责、支持请求、依赖等待和实际交付。然后召开一次只讨论取舍的协调会:明确保留什么、推迟什么、谁有权决定、怎样保护专注时间。
先把一处真实冲突解决好,再扩展到更多项目。资源管理不需要从一套庞大的制度开始,而要从一次可追溯的承诺和一次透明的取舍开始,逐步让团队形成稳定、可复盘、能适应变化的协作方式。
常见问题解答(FAQ)
1. 跨部门团队做资源管理,第一步应该先统一什么?
我负责的项目同时需要产品、研发、测试和运营支持,大家都说手头排满了,但没人能说清具体忙在哪。我想知道,是先上排期表,还是先把需求和优先级统一起来?
先统一需求入口、优先级和资源口径,再排期。否则同一个需求可能被不同部门重复估算,或在排期后又因优先级变化被挤掉。可以先建立一张共享清单,至少记录交付目标、负责人、所需角色、预计投入、期望日期和优先级;投入统一按人日或人周计量,不要有人填“半天”、有人填“尽量支持”。
例如一个跨部门需求需要产品2人日、研发8人日、测试3人日,就先确认这13人日分别由谁承担,再讨论日期。优先级建议由项目负责人和业务决策人共同确认,不能仅按提出部门的紧急程度排序。
2. 如何识别跨部门团队的真实产能,而不是按人数估算资源?
我看团队有十几个人,按人数计算似乎能同时做不少项目,但实际交付总是延期。我怀疑大家被会议、支持工作和临时任务占用了时间,想知道应该怎样估算才不至于把计划做得过于乐观?
不要把在岗人数直接当作可用产能。按角色逐人估算未来一段时间的实际可投入量,并扣除休假、固定会议、值班和已承诺工作;对高频支持任务,可根据最近4至6周的记录留出容量。
举例来说,一名每周工作5天的研发人员,固定会议约0.5天、值班与支持约1天、已有任务占用2天,那么本周可承接的新工作约为1.5天,而不是5天。这里的数字只是估算示例,关键是用历史记录校正,并每周复盘实际投入与计划差异。若某个角色连续数周利用率接近满载,优先级再高的新需求也应明确说明要推迟哪项旧工作。
3. 多个部门争抢同一位关键成员时,资源冲突该由谁、按什么规则处理?
我遇到过研发负责人同时答应两个项目,双方都说自己的交付最紧急,最后只能靠临时加班补缺口。我不确定项目经理有没有权直接分配人员,也担心只按截止日期判断会牺牲更重要的事情。
资源冲突应由有跨项目决策权的人处理,通常是资源负责人、部门负责人或项目组合决策人;项目经理负责把冲突和影响讲清楚,不应私下承诺同一份产能。建议比较四项信息:业务影响、不可错过的外部期限、延迟成本、替代方案。
比如项目甲晚一周会影响客户验收,项目乙晚一周只影响内部演示,那么在资源有限时,甲可能优先,但应同时确认乙的新日期。决策记录要写明被支持的项目、被延期的工作、责任人和复核时间。没有明确取舍的“两个都要”,本质上是把冲突转嫁给执行人员。
4. 跨部门资源计划多久更新一次,怎样避免排期表很快失真?
我试过做一张详细排期表,刚开始大家都很配合,但需求一变,表格很快就没人维护了。我想知道更新频率应该多高,哪些变化必须同步,才能让计划既可靠又不过度消耗团队时间?
把计划分成两个层次:未来1至2周的承诺计划每周核对,之后的中期资源预测每两周或每月滚动更新;具体节奏取决于需求变化速度。不要要求每个人每天维护大量字段,只需在变更时更新负责人、投入、开始或结束日期、依赖关系和风险。
可以设定触发条件,例如工作量变化超过20%、关键角色更换、依赖任务延期超过2个工作日,或交付日期发生变化,就必须同步相关部门。每周用15至30分钟检查变更、冲突和决策即可。衡量计划是否有效,不看表格填得多细,而看资源冲突能否提前暴露、承诺日期的偏差是否逐步缩小。
核心关键词
文章包含AI辅助创作:人员管理指南:跨部门团队如何做好资源管理,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/536271
读者评论
以前我们也填资源百分比,实际执行时经常被会议和临时支持打断。改成固定时间段加交付物后,冲突确实更容易暴露,但前提是职能经理愿意承认这些时间不能随意挪用。
文章提到单点依赖很有现实意义。我们团队的问题不只是缺替补,而是关键知识没有文档化,临时安排别人接手时还要重新熟悉背景,交接成本常被计划低估。
我比较认同资源表不能代替决策。工具能提示一个人被多个项目占用,却不能判断哪个项目该延期。实际落地时,最好同时规定冲突升级人和处理时限,否则表格更新得越勤快,大家反而越容易产生错觉。
