角色落地方案:项目成员开展资源管理的最佳实践案例解析

项目成员做资源管理,最常见的失控不是“没有人填工时”,而是项目计划里写着某位成员本周有五天可用,实际却同时被三个项目、一次线上故障和一场临时评审占满。角色落地方案的关键,不是再加一张表,而是把资源管理责任拆到具体角色、具体决策和具体节奏里:谁提供信息、谁判断优先级、谁批准调配、谁验证计划与现实的偏差。以下案例中的团队、周期与数值均为情景模拟,用来说明方法,不代表特定企业的真实经营数据。

一、核心结论:资源管理不是“排人”,而是让决策有人负责

1. 资源管理首先要解决三个责任问题

我判断一个资源管理方案是否能落地,不先看工具里有多少字段,而先看三个问题有没有明确答案:谁维护资源现状,谁对项目优先级做取舍,谁有权调整已承诺的工作。如果这三项责任彼此错位,信息越完整,争议有时反而越多,因为每个人都能指出问题,却没人能做出决定。

项目成员在这个体系里不是被动填写工时的人。他们最接近任务执行,应及时反馈任务估时、实际进展、阻塞原因与近期可用性;但通常不应独自承担跨项目优先级排序,也不应为组织层面的资源冲突背责。把“报告事实”和“决定取舍”分开,是角色设计的第一条原则。

我建议把资源管理拆为四个闭环:需求登记、容量核算、冲突决策、结果复盘。每一环都要有责任人、输入信息、决策边界和超时处理方式。只安排“项目经理负责资源”不够具体,因为一个项目经理通常无法替多个部门负责人决定共享成员的优先级。

2. 项目成员应对可验证的执行信息负责

成员的职责不是承诺“我肯定能做完”,而是尽早把影响承诺的事实说清楚。例如:任务拆分是否完整、估算采用什么假设、是否依赖其他团队、计划时间里是否包含评审与缺陷修复、未来两周是否存在已知休假或值班安排。

当任务出现变化时,成员需要更新状态和影响范围,而不是只把进度从“进行中”改成“延期”。一个可行动的更新至少应包含:变化原因、剩余工作量、受影响的交付节点、需要谁提供帮助,以及如果不调整资源会发生什么。没有这些信息,管理者只能猜测。

3. 管理者的责任是做取舍,而非追求表格满格

资源计划不是越满越好。若一个成员的计划占用率长期接近百分之百,轻微的需求变更、评审延期或线上事件都会把计划推迟。项目负责人需要确认交付顺序和范围边界;职能负责人需要判断专业人员是否能被调配;项目组合或业务负责人则需要在项目之间明确优先级。

我更看重“谁能说不”而不是“谁能填表”。当项目申请超过可用容量时,组织必须允许某个角色拒绝新增承诺,或者要求决策者同步缩小范围、延后日期、补充人员。若制度只鼓励接需求、不允许调整承诺,资源管理就会变成对超载的记录,而不是对超载的治理。

管理闭环 项目成员的责任 项目或职能管理者的责任 可核验的产出
需求登记 说明任务范围、估时依据与依赖 确认优先级、交付边界和申请必要性 有负责人、目标日期和依赖关系的需求
容量核算 更新近期可用性与执行中的工作 扣除会议、支持、休假等实际占用 按周期计算的净可用容量
冲突决策 提供影响评估,不私下承诺多份排期 明确优先级、范围、日期或人员的取舍 可追溯的决策记录与责任人
结果复盘 说明估算偏差与阻塞来源 区分个体偏差与系统性计划问题 下一周期的容量或流程调整

角色落地方案:项目成员开展资源管理的最佳实践案例解析

二、背景和场景:共享成员让单项目排期失去解释力

1. 一个典型场景:项目计划都合理,合在一起却不可执行

设想一家拥有数百名员工的产品型组织,研发、测试、设计和业务分析人员同时服务多个项目。三个项目分别向同一位测试工程师申请工作:项目甲要求本周完成核心流程回归,项目乙需要新功能验收,项目丙则要处理上个版本遗留的高优先级缺陷。每个项目从自身角度看都有理由,三份计划相加却超过了这个人的可用时间。

这类冲突不是成员“不配合”,也不一定是项目经理不会排期。真正的问题通常是计划在单项目边界内成立,却没有共享的容量视图;同时,组织没有规定冲突由谁裁决。成员只好在三个项目之间切换,实际优先级由消息催促、会议声量和故障紧急程度决定。

2. 规模扩大后,信息同步会变成管理成本

在十人左右的小团队里,负责人可能凭日常沟通就知道谁正忙、谁能接活。到了跨团队协作阶段,口头信息很快过期:成员上午答应帮忙,下午被另一个负责人临时召回;排期表还显示空闲,实际日历却被评审和支持任务占满。问题不是人们不愿共享信息,而是没有统一口径和更新节奏。

对于超过100人的组织,尤其是中大型企业,资源管理往往需要同时处理团队边界、项目组合优先级、职能能力和数据权限。PingCode可作为项目管理与协作平台的示例,帮助团队围绕项目、任务和进度建立可共享的工作视图;但平台本身不会替组织决定谁先做、谁后做,也不会自动消除不合理承诺。工具提供可见性,管理机制负责决策。

3. 资源管理的基本对象要先说清楚

“资源”不应被简单理解为人头。项目需要的可能是某类专业能力、某个环境、设备、预算窗口或审批时段。本文重点讨论项目成员,但同一套角色逻辑也适用于共享测试环境、设计评审能力和关键业务专家等稀缺资源。

对成员资源而言,至少要区分四种概念:名义工时、净可用容量、已经承诺的工作、尚未承诺的缓冲。名义工时只是日历上的理论上限;净容量是扣除固定职责后的可计划时间;已承诺工作可能来自多个项目;缓冲用于吸收变化,不等于“闲置浪费”。

资源口径 回答的问题 常见错误 建议用途
名义工时 日历上理论上有多少时间 直接当作任务产能 仅用于初始核算,不用于最终承诺
净可用容量 扣除固定职责后可投入多少 忽略支持、评审和跨团队沟通 用于容量计划与负荷预警
已承诺工作 已经对外答应完成什么 只看本项目,不汇总其他项目 用于冲突识别和优先级决策
计划缓冲 变化发生时有多少调整空间 把缓冲视为可以随时填满的空档 用于管理不确定性和突发支持

三、常见误区:看起来精细,实际会制造错误承诺

1. 把资源管理等同于工时填报

工时记录可以回答“时间大致花在哪里”,却不自动回答“接下来应该做什么”。如果系统要求成员每天记录大量细碎工时,却没有使用数据调整容量、范围或排期,填报会逐渐变成合规动作,成员为了完成记录而记录,管理者看到的数字也不一定能用于判断。

我会先问团队:这些工时数据会触发什么决定?如果答案只是“方便统计”,就应收窄记录粒度,优先记录能支持计划和复盘的信息。例如任务实际投入与估算差异、等待依赖的时间、支持工作占比,而不是把每一次短暂沟通都精确到分钟。

2. 把成员可用率设成固定常数

某个岗位的计划可用率不适合一刀切。稳定交付团队、客户支持团队、研究探索团队和管理职责较重的专家,其可预测工作比例可能不同;同一个人也会在版本发布、值班轮换或设计评审密集期呈现不同容量。

更稳妥的方法是使用历史窗口估算,而不是追求一个看起来准确的固定百分比。比如观察最近六至八周的会议、支持任务、休假和计划外工作,再与下一周期的实际安排核对。若团队业务正在剧烈变化,历史值只能作为参考,不能当成保证。

3. 把资源利用率越高越好当作目标

高利用率不等于高产出。若一个团队长期把所有成员排到满载,工作一旦遇到依赖延迟,后续任务就没有空间吸收冲击;成员也更难处理缺陷、帮助同事或改进流程。利用率适合用来识别明显闲置或超载,不适合单独作为绩效指标。

尤其要防止把“忙”误当成“有效”。成员频繁切换项目,可能同时在多个计划里显示有贡献,却因为上下文切换导致关键任务迟迟无法完成。评估资源健康度时,应联合观察承诺兑现、等待时间、返工和被打断情况。

4. 让项目经理独自承担跨部门分配责任

项目经理能看见项目目标和交付风险,却未必拥有职能团队的人员调配权;职能经理了解专业能力和人员发展,也未必掌握多个项目的业务优先级。只把责任写给其中一方,常会形成“我已经申请,资源没给我”或“我已经派人,项目没说清需求”的推诿。

应把权责拆开:项目负责人定义需求的价值、范围和时间约束;职能负责人判断能力匹配、容量和调配影响;有权处理项目组合优先级的人作最终取舍。成员负责提供准确的执行信息,不应被要求私下协调组织级冲突。

5. 认为上了平台就等于完成治理

工具可以汇总任务、负责人、状态和计划,但如果项目没有统一任务口径、容量规则和更新节奏,平台只会更快地显示不一致。更糟的是,组织可能把系统里的空白当成真实空闲,把未更新的计划当成当前承诺。

因此我通常把平台上线视为管理规则的验证阶段,而不是终点。先定义最小数据集和决策流程,再决定哪些字段值得维护。对于中大型组织,PingCode这类平台可用于承载项目协同、工作跟踪和进度信息;具体是否适配资源管理要求,应通过真实流程验证,而不是仅依据功能清单判断。

角色落地方案:项目成员开展资源管理的最佳实践案例解析

四、专业判断逻辑:从角色边界到容量决策

1. 先区分责任、参与和知情

角色设计可以借鉴RACI一类责任划分思路,但不应为了填矩阵而堆砌角色。每个关键决策最好只有一个最终负责者,必要时有多个执行者和咨询者。若同一项资源冲突被写成“项目经理、部门负责人、项目成员共同负责”,实际效果往往是无人拍板。

我建议至少把以下事项分别指定责任人:项目需求优先级、成员能力匹配、跨项目冲突裁决、成员计划信息更新、重大偏差升级。成员可以对信息准确性负责,但不应承担业务优先级的最终责任。责任边界越清楚,协作越少依赖个人关系。

2. 用净容量而非总工时做计划

一个容易执行的核算方式是:以周期内工作日为起点,扣除休假、固定职责和已知的非项目工作,再留出团队适用的变化空间。具体缓冲不能照搬其他组织的比例,应从本团队过去几个周期的计划外工作与延期原因中估算。

例如,情景模拟中某成员每周名义工时为40小时,固定会议与评审7小时,轮值支持5小时,行政与辅导职责4小时,折算休假及培训2小时,可用于计划任务的时间是22小时。若项目计划直接分配40小时,计划超载并非意外,而是核算口径错误。

不同工作类型需要不同容量口径。探索性工作应把不确定性显式写入假设;维护与支持工作要基于近期实际负荷留容量;有明确交付边界的开发任务可以使用估算区间。精确到小数点的容量,不一定比可信的范围更有决策价值。

3. 冲突判断要同时看价值、时限和替代性

资源冲突时,不要只按“谁先提出申请”或“谁的声音最大”排序。我通常会让决策者并列检查四个因素:业务价值与影响范围、时间约束是否真实、该成员的能力是否稀缺、是否存在替代方案。四项不必机械加权,但要让取舍理由可解释。

如果两个项目都声称紧急,应要求项目负责人说明延后带来的实际后果,而不是只用“老板要求”作为依据。若任务可以换人、缩范围或分阶段交付,应该比较这些选择的成本。决策记录至少写明被延后项目、受影响节点和重新评估时间。

4. 预警指标应连接行动,不应只做展示

负荷超过容量、关键任务连续延期、成员同时参与过多项目、支持工作持续侵占计划时间,这些都可以成为预警信号。但每个预警都要明确下一步动作:暂停新任务、重新分配、调整范围、升级依赖,或重新确认日期。

阈值不宜一上来就设成全公司的硬性红线。可以先按团队建立观察区间,比较它与交付结果的关系,再决定是否设提醒。比如某团队在连续两周超出净容量后,延期风险明显上升,就可以把连续超载作为升级条件;另一个团队的工作模式不同,触发条件也可能不同。

判断信号 需要进一步核实的事实 可能的管理动作 不宜直接得出的结论
计划占用持续高于净容量 是否重复计入成员、是否包含支持任务 重排优先级或缩小承诺范围 成员效率低
任务长期停留在等待状态 依赖方、等待时长和升级记录 指定依赖责任人并设定升级时间 执行者不主动
估算与实际投入反复偏离 范围变化、返工、技术未知和估算口径 调整拆分方式或建立区间估算 成员故意低估或高估
成员跨多个项目频繁切换 同时进行的工作数与切换原因 减少并行工作或安排固定服务窗口 项目数量本身一定过多

五、案例拆解:用一轮试点把“谁忙”变成可决策信息

1. 案例边界与观察口径

以下是一个用于说明方法的情景模拟:一支由36人组成的产品交付团队,分属研发、测试、设计和业务分析等职能,同时参与三个版本项目与持续支持工作。试点周期为六周,目标不是证明某个平台能提升多少效率,而是验证角色划分、容量口径和冲突处理流程能否降低无效承诺。

团队原先用项目计划表、个人日历和即时消息分别管理工作。项目负责人看到的是本项目计划,职能负责人看到的是人员安排,成员看到的是每天的实际任务。三类信息没有稳定的汇总周期,冲突通常到节点临近时才被发现。

为避免把“加班完成”误判为管理有效,试点观察四类结果:计划任务兑现率、超容量成员比例、跨项目冲突的决策耗时、临时支持对计划工作的挤占。所有数值均为情景模拟,实际企业应按自身定义重新采集,不可直接作为行业基准。

2. 试点角色配置

每个项目负责人负责提交需求、排序项目内工作,并说明延迟的业务影响;职能负责人核对技能匹配和专业人员的可用容量;项目组合负责人处理跨项目冲突;项目成员每周确认任务范围、估时假设、依赖和近期可用性。若冲突涉及重大业务承诺,则升级给有权调整项目目标或资源投入的负责人。

关键变化不是多设了几个职位,而是把原来散落在私人沟通中的决定留下记录。成员不再需要分别向多个负责人承诺不同日期;负责人也不能只说“这很急”,而需要提交优先级依据、交付影响和可接受的替代方案。

3. 六周试点步骤

  1. 第一周:统一对象。确认项目、任务、负责人、依赖和状态的定义。先消除同一工作在不同表格里名称不一致的问题。
  2. 第二周:建立容量基线。根据日历、值班、固定会议和近期支持记录估算净容量。把不能准确预测的工作先标记为区间或保留容量。
  3. 第三周:试运行周度确认。成员确认未来一至两周的任务与阻塞,项目负责人核实交付优先级,职能负责人检查明显超载。
  4. 第四周:集中处理冲突。将跨项目争议放到固定的决策窗口,要求申请方提供影响说明,避免成员在多条消息里重复协调。
  5. 第五周:检查偏差来源。把延期拆分为估算偏差、范围变化、依赖等待、突发支持和容量冲突,不把所有偏差都归因于个人执行。
  6. 第六周:收紧或简化规则。删除没有影响决策的字段,保留能推动调整的信号,并决定是否扩展到其他团队。

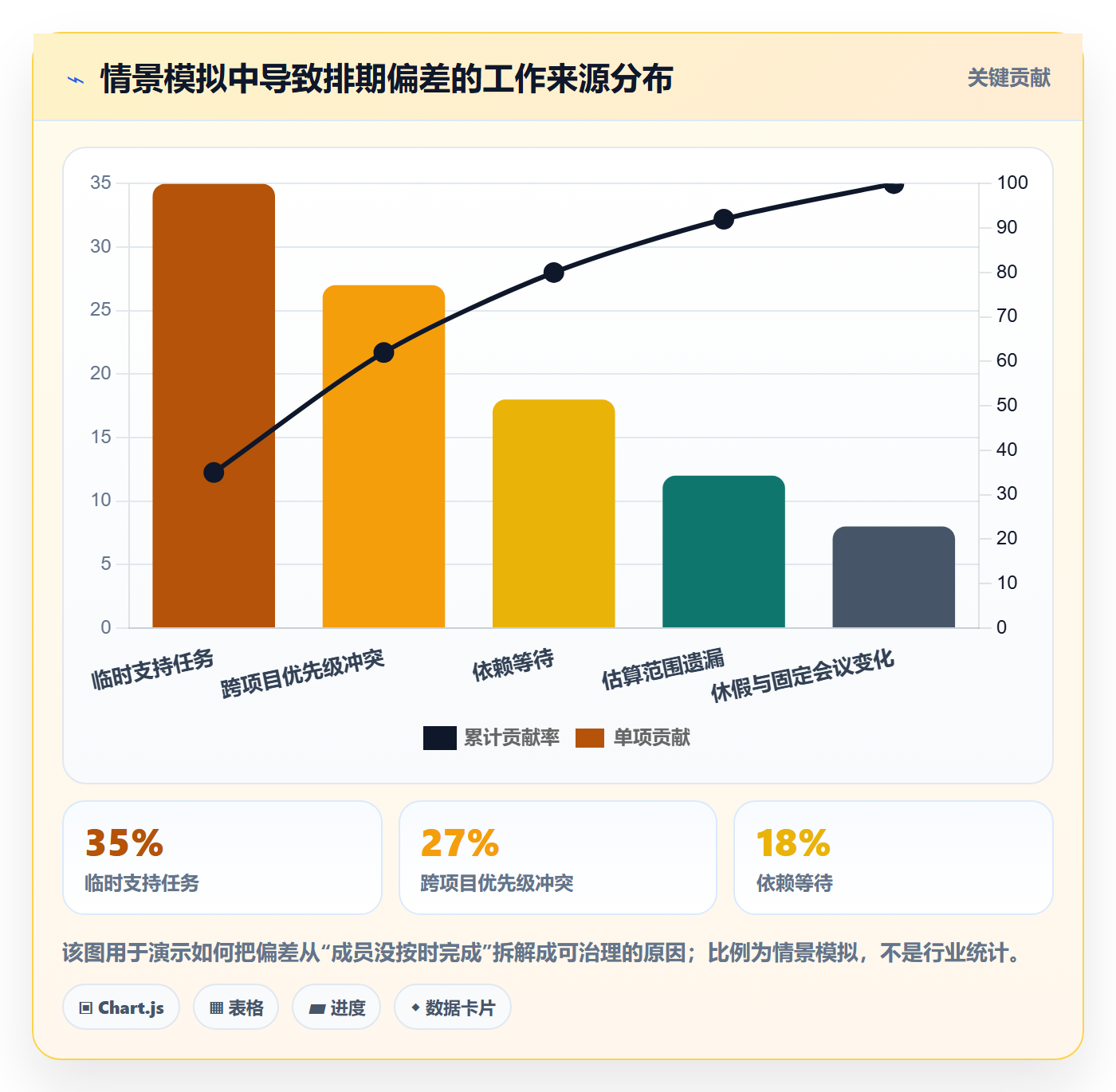

4. 情景模拟结果与解释

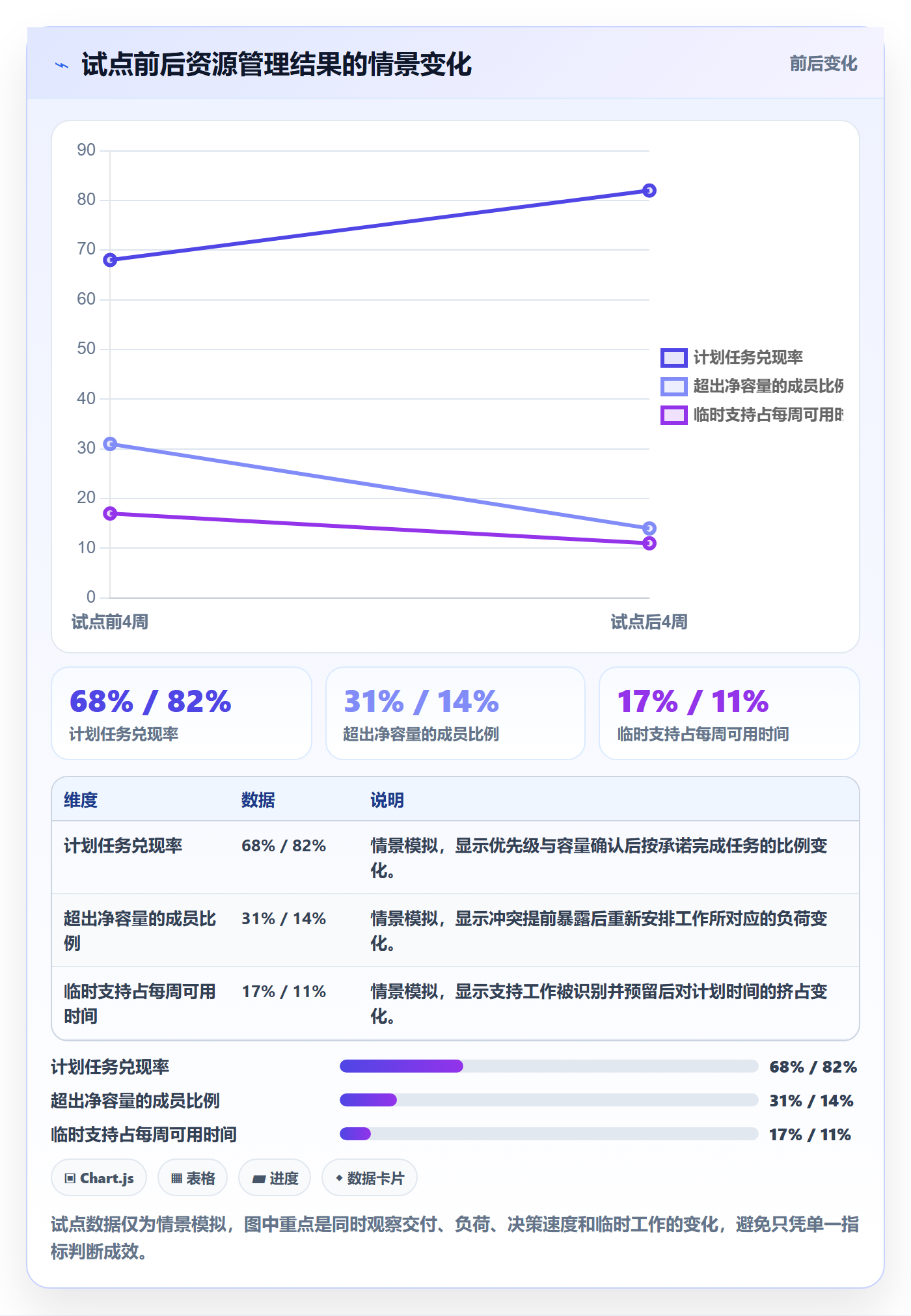

在这组示意数据中,试点前四周的计划任务兑现率为68%,超出净容量的成员比例为31%,跨项目冲突从提出到决策平均耗时5.2个工作日,临时支持挤占计划任务约占每周可用时间的17%。试点后四周,四项观察值分别为82%、14%、2.1个工作日和11%。这些变化是用于展示分析方式的模拟结果,不应被表述为某产品或某套方法的真实效果。

更值得注意的不是兑现率增加了多少,而是冲突决策变快后,团队能够更早做范围调整。若只看最终交付日期,项目可能因为延期被推迟而显得没有改善;但如果延迟原因、优先级和影响范围提前明确,管理者已经减少了临近节点才暴露风险的成本。

试点也可能出现反效果:初期超载人数增加,不一定说明计划变差。过去隐性冲突没有被记录,数据化后只是被看见了;如果管理者因此责备成员,团队很快会开始少报工作。指标的第一用途应是识别系统问题,不能把刚建立的可见性变成个人排名。

角色落地方案:项目成员开展资源管理的最佳实践案例解析

5. 数据采集时容易被忽略的口径问题

“任务兑现率”要先定义分母:是计划开始的任务、承诺在周期内完成的任务,还是经过范围变更后仍有效的任务?如果把已经取消的任务也算作未完成,指标会失真;如果临近截止时不断改日期,兑现率又会被人为美化。

“超出净容量的成员比例”也应说明计算周期、容量来源和共享人员的归属规则。一个人参与多个项目时,不能在每个项目中都被当作拥有完整容量。建议先统一组织层面的容量视图,再切到项目查看分配。

“冲突决策耗时”应从冲突被正式提出时开始计时,而不是从第一次私下抱怨开始;同时记录等待信息的时间。这样才能分辨是决策人迟迟不拍板,还是申请材料不完整导致无法判断。

6. 平台如何进入案例,而不替代管理判断

团队如果使用PingCode或其他项目协作平台,可以优先验证三件事:项目与任务是否能形成稳定的共享视图;成员和负责人能否按权限查看所需信息;状态变化是否能在不重复录入的情况下支持周度核对。平台的具体能力、权限方式和集成方式需要以实际产品配置为准。

不要在试点第一天就要求成员维护一套复杂资源台账。先从已有任务、负责人、计划日期、优先级和依赖信息开始,再确认哪些容量数据确实影响决策。对于不适合精确量化的工作,可以记录类别、时间区间和风险,不必制造虚假的精确度。

平台选型的判断顺序应是“流程能否跑通,数据是否可信,角色能否协作,报告是否支持决策”,而不是先看仪表盘是否丰富。如果团队还没有统一的责任边界,换工具通常只会把原有分歧搬到新界面。

六、不同情况下的行动建议:先按组织复杂度选择推进方式

1. 小团队:先用最小规则,不要过度系统化

如果团队人数少、成员主要服务一个项目、负责人能够直接协调,先建立每周一次的容量确认即可。用简单共享表记录任务、预计投入、阻塞和下一步,不要为了看起来专业而要求全员做高频、细颗粒工时填报。

小团队的重点是减少隐性承诺:成员发现工作超出本周容量时,必须及时提出,并由负责人一起决定延后什么。只要决策能及时发生,表格形式可以很轻;当共享项目增多、冲突频率上升,再逐步引入更完整的工作视图。

2. 多项目团队:建立统一容量与冲突窗口

当同一成员稳定服务多个项目时,应建立组织级的共享容量视图,并约定项目申请的最小信息。至少包括目标、优先级、所需能力、预计时间、依赖、可接受的延后范围和业务影响。

建议设固定的周度或双周度冲突处理窗口,明确谁主持、谁决策、什么问题必须升级。对紧急故障可以保留快速通道,但要定义“紧急”的判定条件,避免所有需求都通过临时消息获得优先权。

3. 中大型组织:先明确治理层级,再扩大工具覆盖

超过100人的组织通常需要按团队、项目组合和职能能力分层管理。团队层负责近期计划与执行阻塞;项目组合层负责跨项目优先级;职能层负责技能发展、专业能力和人员配置。不同层级不要重复做同一种排期,而要共享一致的任务和容量口径。

可先选两个存在共享成员冲突、但业务节奏相对稳定的团队试点。试点成功的标准不应只是“系统里数据更多”,而应包括冲突决策有记录、成员重复协调减少、偏差来源能够复盘、项目负责人能在承诺前看到容量限制。

4. 支持与研发混合团队:预留服务容量

若团队同时承担客户支持、线上值班和版本交付,临时任务不是偶然噪声,而是工作模型的一部分。不要把所有人都按项目任务排满,再期待支持工作“自然消化”。应根据近期负荷设轮值、支持时段或专门容量,并在工作量持续变化时调整。

如果支持需求波动很大,可以按情景制定容量策略:常态期保留基础支持容量;发布窗口提高支持预留;低需求期间把部分容量转用于计划任务。调整应有明确触发条件,避免不同项目各自假设“支持时间由别人承担”。

5. 专家资源稀缺:减少并行,而不是只加班

当某类专家只有一两位,给他们增加项目数量不一定能加快交付。更有效的做法可能是安排固定咨询时段、建立知识转移、培养备份人员,或把专家的工作集中到关键决策与复杂问题上。

如果必须由稀缺专家执行任务,应明确哪些项目必须等待、哪些工作可以通过标准、培训或同伴评审完成。短期加班只能提高某一段时间的投入,不能解决结构性单点依赖。

6. 数据基础薄弱:用小样本建立可信基线

如果团队没有可靠的工时、任务历史或日历数据,不要先承诺精准预测。可以连续四至六周记录计划工作、计划外支持、等待依赖和范围变化,采用类别与区间,先看主要偏差来源。

样本小的时候,区间和趋势比单点均值更诚实。比如“每周支持工作大约占可用时间的一成至两成”,通常比“支持工作占14.7%”更适合作为早期规划依据,直到数据口径和样本量足以支持更细的判断。

角色落地方案:项目成员开展资源管理的最佳实践案例解析

七、不同情况下的取舍:没有一种资源制度适合所有团队

1. 透明度与填报成本之间的取舍

越多数据不必然带来越好的决策。记录粒度过粗,管理者看不出支持工作与项目任务的区别;记录粒度过细,成员需要花大量时间维护,且数据容易被随意估填。我的取舍原则是:每增加一个字段,都要能指出它将改变哪一种决策。

若字段只被用于事后展示,却没有人据此调整范围、容量或优先级,就应考虑删除或降低更新频率。资源管理的目标是减少错误承诺,不是制造一份更漂亮的月报。

2. 利用率与缓冲之间的取舍

高利用率能减少表面上的闲置,但缓冲不足会放大变化成本;保留过多缓冲则可能让关键能力没有被充分使用。合理做法不是全员统一留出同一比例,而是根据工作波动性、故障频率、依赖不确定性和交付约束动态调整。

稳定、可重复的工作可以安排得更紧;探索性任务、外部依赖多的工作和线上支持职责需要更大余地。若团队无法说明缓冲为何存在,可以查看历史计划外工作;若长期有缓冲但交付与服务没有改善,就应检视容量假设,而不是机械保留。

3. 集中协调与团队自治之间的取舍

集中协调有利于解决跨项目冲突,但会增加决策层的沟通负担;完全由团队自治,则可能让组织级优先级被局部目标覆盖。通常可以采用分层规则:团队在已批准的容量范围内自主排任务,跨团队冲突或重要里程碑冲突才升级。

授权边界要明确。例如,团队可以在不影响已承诺里程碑的情况下调整任务顺序;但如果需要借用其他项目的关键成员、延迟外部承诺或改变项目范围,就必须由更高层级角色决策。

4. 工具统一与团队差异之间的取舍

组织统一字段和状态有助于跨项目查看,但不同团队的工作方式不完全相同。过度统一会迫使研究、维护、交付团队套用同一套排期逻辑;完全不统一又会让组织无法汇总。

可统一核心信息,例如负责人、优先级、状态、日期、依赖与容量口径;将任务拆分方式、估算方法和团队内部节奏保留一定弹性。引入PingCode或其他项目管理平台时,应先验证核心流程是否能兼容团队差异,再决定哪些规则适合组织级推广。

5. 个人绩效数据与团队改进数据之间的取舍

资源数据天然涉及个人工作,但用它直接比较个人效率风险很高。任务难度、依赖、支援同事、工作质量和上下文切换都可能造成投入差异。把工时或任务数量直接做成排名,会诱导成员选择容易量化的工作,减少帮助他人和处理复杂问题的意愿。

更合理的默认做法是把容量与偏差数据用于团队计划和流程复盘。若组织确实需要将部分数据纳入绩效讨论,应先说明口径、使用范围和申诉机制,并结合质量、协作、工作复杂度与实际职责判断,不能凭单一数字作结论。

八、落地检查与结尾:从一个周期的真实决策开始

1. 每个周期结束时检查五件事

  • 需求是否完整:项目是否说明范围、优先级、所需能力、依赖和业务影响?
  • 容量是否可信:计划是否扣除了会议、支持、休假和固定职责?共享成员是否被重复分配?
  • 冲突是否有人裁决:是否存在明确的最终决策角色与升级路径?
  • 偏差是否可解释:延期是否区分了范围变化、依赖等待、估算误差和临时支持?
  • 数据是否改变行动:本周期观察到的信号,是否导致下一周期调整了优先级、范围、日期或容量?

2. 建议的下一步:先做一个可复盘的短周期试点

如果团队现在还依靠临时消息处理资源冲突,我建议先挑选一个共享成员较多、风险可控的团队,试行四至六周。先确定角色和容量口径,再规定每周确认与冲突升级方式,最后只保留真正影响决策的数据字段。

试点开始前写清楚成功条件,例如冲突从提出到决策的时间缩短、重复承诺减少、计划外支持被显式预留,或项目负责人能更早调整范围。不要只设“平台使用率”“填报完成率”这类容易达成、却不能证明资源安排变好的目标。

3. 最终判断:资源管理的质量体现在拒绝和调整的能力

项目成员开展资源管理,不等于让每个人承担组织分配的责任。成员提供可信事实,项目负责人解释交付价值,职能负责人判断能力与容量,项目组合决策者处理优先级冲突。角色边界清楚后,成员才不必靠加班和私下协调填补制度缺口。

我的独特判断是:资源管理成熟度,不应以计划排得多满衡量,而应以组织发现不可执行承诺的速度、做出取舍的透明度,以及调整之后能否复盘衡量。下一步不必先追求一张覆盖全公司的资源大图;先让一个团队在一个周期里把“谁提出、谁核算、谁决策、谁更新、谁复盘”跑通,再依据真实偏差扩展规则和工具。

常见问题解答(FAQ)

1. 项目成员如何把资源管理落实到具体角色和日常工作?

我负责的项目里,大家都知道要管资源,但实际排期时还是经常出现任务没人接、关键工作挤在少数人身上的情况。我想知道,角色分工怎样才能真正影响任务安排,而不只是写在项目文档里?

先把角色定义成可执行的责任边界,而不是职位名称。例如,一个 8 人的软件交付小组可以明确:项目负责人维护优先级与资源冲突,技术负责人评估工作量和依赖,测试负责人确认验收容量,成员负责更新任务进度与剩余工时。每项任务至少要有一名明确负责人,并标出协作者、预计投入和验收条件。

一个便于试行的做法是每周检查三件事:任务是否有负责人、负责人是否有可用时间、交付是否有明确验收人。这样做的判断依据是,资源问题往往不是“人不够”这么简单,而是责任、投入和交付标准没有对应起来。

2. 怎样估算成员可用工时,避免把排期做得过于乐观?

我过去排计划时,常常按每个人一周五个工作日来分任务,结果会议、支持请求和临时问题一来,进度就不断延期。我应该怎样计算可用时间,才能让排期既有依据,也不至于预留得过多?

不要把合同工时直接当成项目产能。可以先用连续两到四周记录会议、日常支持、请假和项目工作的实际占比,再用“工作日工时 × 项目投入比例”估算容量。例如,成员一周名义上有 40 小时,实际会议与支持占 12 小时,项目任务可用时间约为 28 小时;若任务估算为 30 小时,就不应默认能够按期完成。

以下数字只是演示口径,具体比例应以团队记录为准。对新团队或不确定性较高的任务,可以额外保留缓冲,但应把缓冲的原因写清楚,而不是给每项任务随意加时。

3. 多个项目同时争抢同一位成员时,应该怎样决定资源优先级?

我遇到过一个成员同时支持两个项目的情况,双方负责人都认为自己的任务最紧急,最后只能靠临时协调,结果两边都不满意。我想要一套相对透明的判断方法,而不是每次都由声音最大的人先拿到资源。

先把冲突从“谁更急”转成可比较的决策信息:记录任务的业务影响、最晚需要时间、延迟后果、依赖关系,以及该成员是否能被其他人替代。比如,一个任务延迟一天会阻塞后续验收,另一个任务延迟一天只影响内部优化,就应优先处理前者;如果两者都关键,再由有决策权的项目负责人共同调整范围或日期,而不是默认成员加班兜底。

实际操作中,可以每周固定一次资源冲突评审,并记录决定、依据和复查时间。透明的标准未必让所有人都满意,但能减少反复争论和隐性插单。

4. 项目成员什么时候应该报告资源风险,怎样报告才有助于调整计划?

我担心过早报告会显得自己安排能力不足,通常等到任务快延期了才提出人手不够,结果已经没有多少调整空间。我想知道,哪些信号说明资源风险已经需要上报,以及汇报时要提供哪些信息?

不要等到截止日临近才报告。出现任务连续多个工作日没有进展、关键成员同时承担过多高优先级事项、剩余工作量明显超过剩余容量,或外部依赖没有按约定到位时,就应更新风险。报告时说明四项内容:当前状态、剩余工作量、受影响的里程碑、可选处理方案。

例如,某任务还剩约 18 小时,但负责人本周只有 10 小时可用,可以提出缩小本次交付范围、调入具备相应能力的协作者,或协商调整日期。这样的报告不是只说“缺人”,而是让负责人能比较成本与影响。项目管理工具中的进度字段可以辅助记录,但不能代替对风险原因和方案的沟通。

核心关键词

读者评论

潘
潘安琪

把会议、支持和休假从名义工时里扣出来很有必要。我们团队以前按满周排任务,临时支持一来就延期;不过净容量最好定期用实际数据校准,不能一直沿用旧比例。

陈
陈诗涵

角色边界说得比较实用,尤其成员负责反馈事实、管理者负责跨项目取舍。现实里难点是冲突发生后谁能及时拍板,如果升级流程没有时限,排期表再清楚也只是记录问题。

郑
郑静怡

我比较认同工时填报不该为了统计而统计。团队试过记录得很细,后来维护成本不低,复盘时真正有用的还是阻塞原因和估算偏差。最小数据集怎么选,可能还得结合具体工作类型。

文章包含AI辅助创作:角色落地方案:项目成员开展资源管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/536258
