资源管理资源分配教程:跨部门团队入门指南,避坑指南

跨部门资源分配最常见的失误,不是团队缺少人手,而是每个部门都把同一名关键成员按“全职可用”写进计划:产品认为他投入 80%,研发认为他投入 60%,运营又默认他能随时处理紧急事项。计划表看起来总人力充足,到了执行阶段却不断延期。资源管理的入门关键,不是把人名填进甘特图,而是把需求、可用时间、优先级和决策权放进同一套规则中。

一、先讲核心结论:分配资源不是分人,而是管理承诺

1. 先分配可兑现的产能,再谈项目排期

我判断一份资源计划是否可信,第一眼不会看“项目有多少人”,而会看这几个数字是否经过折减:成员合同工时、固定事务、休假、会议、支持工作和不可预见任务。一个名义上每周工作 40 小时的人,通常不等于每周能给项目稳定提供 40 小时。

对跨部门工作,我建议先采用净可分配产能:从工作时间中扣除固定运营事务、已有承诺、休假和必要缓冲,剩余部分才进入新需求分配。若数据尚不完整,先把 70%,80% 作为初始容量上限进行试运行,而不是把每个成员排满。这个比例是建议基准,不是适用于所有组织的行业定值。

比如一位工程师每周名义工作 40 小时,日常维护占 8 小时,固定会议占 5 小时,已有项目占 18 小时,剩余 9 小时也不宜全部承诺给新项目。若再留出约 20% 的剩余容量作为波动缓冲,可承诺给新需求的时间只有约 7 小时。用 40 小时做计划,会把不确定性藏在进度风险里。

2. 每项需求都要有优先级、负责人和退出条件

跨部门资源冲突通常不是因为没人知道工作重要,而是因为每个部门都能说明自己的工作重要。没有组织层面的优先级规则时,冲突会被推给个人:谁催得急,谁先得到资源;谁不愿拒绝,谁就被排进更多任务。

我会要求每个资源需求至少写清四件事:预期结果、最晚需要时间、不可替代的技能、如果暂缓会造成什么影响。再增加一个容易被忽略的字段:什么条件发生时,这项工作可以暂停或退出。退出条件能防止低优先级项目长期占着稀缺专家,却没有人在管理层面承认它已经失去价值。

3. 资源计划必须有固定的决策节奏

资源分配不是项目启动时开一次会就结束。需求、缺陷、市场窗口和人员状态都会变化,因此需要固定节奏复核。对多数跨部门团队,我建议每周检查近期冲突,每月重新审视未来一至两个季度的容量;若业务变化快,则缩短滚动周期,但不必每天重排全部资源。

有效的资源管理最终要回答三个问题:现在承诺了什么,冲突在哪里,谁有权改变承诺。工具能让这些信息更容易被看见,却不能代替组织确定谁来拍板。

管理问题 最低限度的可见信息 没有信息时的典型后果
人是否真的可用 净产能、已有工作、休假与固定事务 名义满员,实际持续超载
任务是否值得优先 业务收益、截止时间、延迟代价 谁催得急,谁先占资源
冲突由谁处理 决策人、升级路径、复核周期 成员夹在多个负责人之间自行协调
需求是否可以退出 暂停条件、完成定义、复盘节点 低价值工作持续占用稀缺能力

二、为什么跨部门资源计划总会失真

1. 部门计划按局部最优编制,资源却属于共享系统

一个部门通常根据自己的目标制定计划:研发看版本,市场看活动窗口,销售看客户承诺,财务看预算节点,人力资源团队看招聘和组织事项。这些计划单独看都可能合理,但它们可能同时依赖同一位架构师、数据分析师、法务伙伴或设计负责人。

问题出在计划之间缺少共同的容量视图。部门负责人看到的是“我申请了两周”,成员看到的是“我被四边同时预约”,管理层看到的则常常是“项目都已立项”。如果系统只记录项目日期,不记录人员在同一时段的分配比例,冲突就会被延迟到执行中才暴露。

2. 稀缺技能比总人数更容易形成瓶颈

总人力数字常常掩盖技能供给差异。一个团队有 30 人,不代表拥有 30 份相同的产能;真正的瓶颈可能集中在一名掌握特定系统的工程师,或两名能够做关键评审的专业人员。把人头数当作产能,会导致看似合理的资源配置在关键节点上停滞。

我会把资源至少拆成三个维度:人数、可投入时间、技能或权限。只有三者同时匹配,资源才算可用。涉及审批、数据访问或系统发布权限时,替代人选还必须具备实际操作资格,不能只因为岗位名称相近就视为可替代。

3. 任务切换成本通常没有被写进计划

一个人同时服务五个项目,不代表五个项目都各自得到 20% 的有效产出。每次切换任务都要重新加载背景、查找决策记录、恢复上下文,还可能需要与不同团队重新同步。尤其是需要连续思考的工作,碎片化安排会降低完成速度。

管理者常用“每个人都分一点”来化解资源争议,但这种做法可能把原本明确的冲突变成所有项目都慢一点。对需要连续专注的任务,我宁可讨论某位成员在一个短周期内集中投入两个项目,也不建议把每天的工作切成多段而不说明切换成本。

4. 会议中的口头承诺缺少可追溯的版本

跨部门会上常出现“这周帮一下”“先支持到版本结束”“下个月再看”的表达。它们听起来灵活,却缺少明确的工作量、截止日期和退出机制。几周后,各方对承诺范围的记忆可能不同,资源争议就变成了责任争议。

我建议把口头协商转成最小记录:谁申请、谁提供、投入比例、起止时间、优先级、被挤出的工作以及复核日期。记录不需要复杂,但必须可追溯。若新增任务没有说明将取代什么工作,它就不是资源决策,只是额外加码。

三、常见误区:看起来精细,实际更难执行

1. 误区一:把 100% 利用率当成高效率

资源表格排满,会让计划显得“产能利用充分”,却意味着任何缺陷、客户问题、评审延迟或临时请假都要通过加班、延期或挤压其他任务来消化。利用率高不是效率高的充分条件,尤其当团队工作存在不确定性时,零缓冲会放大波动。

更可靠的做法是把容量分成承诺工作、运营工作和波动缓冲,并分别观察。缓冲不是闲置,而是用来吸收计划外事件的能力。如果缓冲长期完全没有使用,可以逐步调整;如果每周都被耗尽,就说明团队负载或预测方式有问题。

2. 误区二:只统计工时,不看交付依赖

两项工作各需要 20 小时,不代表它们可以并行。有些任务依赖同一份数据、有些需要前一项决策完成后才能启动,还有些必须等待特定专家集中评审。只比较总工时,会忽略先后顺序与关键路径。

分配前应先确认任务之间的依赖关系:哪些可以并行,哪些必须串行,哪些存在共同瓶颈。如果人员已经有空,但上游输入还未确认,继续把资源“填满”只会产生等待中的工作,增加管理成本。

3. 误区三:项目负责人可以直接占用别的部门成员

项目负责人可以提出需求,但通常不应单方面改变其他团队的工作承诺。否则职能负责人无法保证运维、合规、质量或团队能力建设等工作;成员也会收到相互矛盾的指令。

更清晰的边界是:项目负责人说明目标和时间要求,资源负责人确认可投入范围,组合层面的决策人处理优先级冲突。资源提供方有权说明能力边界,项目方有义务说明延迟成本,最终决策者则承担取舍责任。

4. 误区四:把“紧急”当成优先级的完整理由

紧急描述的是时间压力,不等于业务价值。一个临时请求可能真的有高风险,也可能只是申请方没有提前规划。每次都为“紧急”让路,会奖励晚提出需求的行为,并破坏已经做出的承诺。

我通常要求申请方回答:不做会产生什么可验证的后果?影响范围是什么?是否存在较小的替代方案?需要谁批准挤出当前工作?能清楚回答这些问题的紧急事项,才有理由进入资源冲突决策。

5. 误区五:上了工具,冲突就会自动消失

资源管理工具可以集中呈现项目、工作量、成员和状态,但如果组织没有统一的工时口径、优先级规则和冲突处理人,工具只会让混乱显示得更快。表单越完整,不代表决策越成熟;数据录入越勤,也不代表计划越准确。

我建议先用一张轻量资源表跑通决策,再决定是否扩大到管理平台。若组织已有较复杂的研发项目组合、跨团队依赖和多角色协作,可评估 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台是否适配。评估重点应是能否支持组织现有流程,而不是仅看功能清单。具体能力、配置方式和适用范围,应以供应商当前资料与实际演示为准。

四、专业判断逻辑:如何把需求转成可执行的分配方案

1. 第一步:统一资源单位与统计口径

先决定组织按什么单位管理资源:人天、小时、全职当量,还是以技能角色为单位。不同单位可以并存,但必须明确换算方式。若一个团队用人天,另一个团队用百分比,第三个团队只写“支持”,比较时就会发生口径误差。

对知识工作,我通常建议用周作为排期和复核单位,用小时或人天记录估算输入,再以投入比例呈现长期分配。精度不应超过决策需要:若人员每周的实际任务每天都变,按季度精确到小时的计划只会制造虚假确定性。

(1)先区分容量与需求

容量是团队在特定周期内能够提供的有效工作量;需求是项目希望获得的投入。两者要分别记录,不能用“已分配工时”反推真实容量。已经超载的计划仍可能显示 100% 已分配,但它不是可交付计划。

(2)对不同工作使用不同估算粒度

稳定重复的工作可以按历史平均值估算;探索性任务宜用区间;高不确定项目应明确假设并滚动更新。把不确定任务写成精确的 17.5 小时,会显得专业,却可能掩盖估算本身并不可靠。

2. 第二步:计算可分配产能,而不是照搬名义工时

一个简单的估算框架是:可分配产能等于可用工作时间,减去休假、固定运营责任、已承诺任务和合理缓冲。这个框架用于团队级计划,不是对个人的生产力评分。它的目的在于避免承诺超过供给,而不是把每小时都变成监控对象。

例如某团队本周名义工作量为 200 小时,计划休假和固定支持占 24 小时,既有项目承诺 126 小时,团队保留 20 小时缓冲,那么新增项目可用容量约为 30 小时。此时新增需求若估算为 45 小时,应该讨论拆分、延期或降低范围,而不是把 45 小时全部写入表格。

缓冲比例要看工作性质。运营故障多、需求变化大的团队应保留更多缓冲;输入稳定、工作重复度高的团队可以逐步降低缓冲。不要把某个固定比例直接复制到所有部门。

3. 第三步:按业务价值和延迟代价比较需求

当资源不足时,不能只按项目名称或职位级别排序。我会将需求拆成可比较的问题:预期收益或风险避免、时间窗口、延迟影响、依赖关系、所需技能、投入规模。若收益难以精确量化,就记录证据与假设,不要强行制造看似准确的评分。

一个实用的优先级判断可以采用四档:必须在期限内完成、当前周期优先、可排入后续周期、暂不承诺。关键在于每一档都有进入和退出条件。例如法规期限或高严重度服务故障可以进入必须完成;“高管希望尽快看到”本身不能自动进入最高档。

4. 第四步:识别瓶颈角色和依赖链

把需求映射到角色后,找出需求总量高于供给的技能组。若所有团队都依赖同一位数据工程师,问题不是他“时间管理不好”,而是组织把关键能力集中在单点上。解决方案可能是调整范围、培训替补、重排项目或外部采购,不一定是让关键成员加班。

接着检查关键路径:瓶颈工作是否必须由该人完成?是否能把审核、设计或实现拆开?是否能通过标准、模板或自动化减少对单一专家的依赖?资源管理不应止于分配,更应持续降低结构性依赖。

5. 第五步:先做取舍,再发布计划

任何新需求进入已满负荷的团队,都必须明确挤出什么。讨论时把“新增工作”与“被推迟工作”放在同一张决策记录里,并注明影响。这样,管理层看到的不只是某项目的局部收益,也能看到组织为它支付的机会成本。

如果没有任何工作愿意被挤出,说明组织实际上没有做优先级决策,只是在把成本留给执行团队。计划发布前,我会要求每个新增承诺都有负责人、期限、投入、依赖和被替代事项。

6. 第六步:用滚动复核替代一次性排期

跨部门资源计划更适合滚动管理。近期一至四周的安排可以相对具体;更远的计划以角色容量和方向性预留为主,并随着需求和风险变化更新。远期计划精确到个人每天的任务,往往会在信息尚未成熟时制造大量返工。

复核时不要只问“有没有延期”,还要问估算偏差来自哪里:需求变化、依赖延迟、容量高估、临时支持还是决策迟缓。只有找到偏差来源,下一轮分配才会变得更准确。

资源管理资源分配教程:跨部门团队入门指南,避坑指南

五、一个跨部门案例:看起来缺人,根因其实是承诺冲突

1. 场景设定:三个部门同时需要同一类能力

下面是一个用于说明方法的情景模拟,不代表任何组织的真实运营数据。某家中型企业准备同步推进客户门户改版、内部数据看板和一次渠道活动。三项工作分别由产品、数据和市场团队牵头,但都需要一位熟悉客户数据接口的工程师参与。

工程师每周名义工时为 40 小时,其中常规支持和固定会议合计约 12 小时,既有版本工作已占 20 小时。三个新项目各自申请每周 10 小时,合计 30 小时。若只看申请,似乎只需“协调一下”;若看净产能,新增请求已经远高于可承诺容量。

2. 第一次盘点:把隐性承诺摊开

我会先把三项申请改写为同一口径:目标、截止时间、所需技能、预计投入、延迟影响,以及能否拆分。盘点后发现,客户门户在两周后有客户验收窗口;渠道活动需要的是数据导出能力,而非完整接口改造;内部看板的一项指标仍在定义阶段,短期并不需要工程师持续参与。

这时冲突就不再是“哪个部门更重要”,而是不同需求是否真的需要同一位专家、是否必须在同一时间发生。重新识别任务范围,比简单按比例分摊更有价值。

3. 第二次分配:先保护不可替代的关键路径

模拟方案将工程师的有限新增容量优先用于客户门户关键接口,安排集中投入;渠道活动先使用已有导出模板,并由数据分析师完成字段核对,工程师只做一次短时评审;内部看板暂缓到指标定义完成后再申请工程资源。这样做并非给某个部门“特权”,而是减少了不必要的专家投入。

值得注意的是,渠道活动并没有被否决,而是调整了交付方案。如果只按原始申请分配,每项都得到一点时间,三个项目可能都无法按时完成;通过缩小需求和改变任务结构,才能释放稀缺技能。

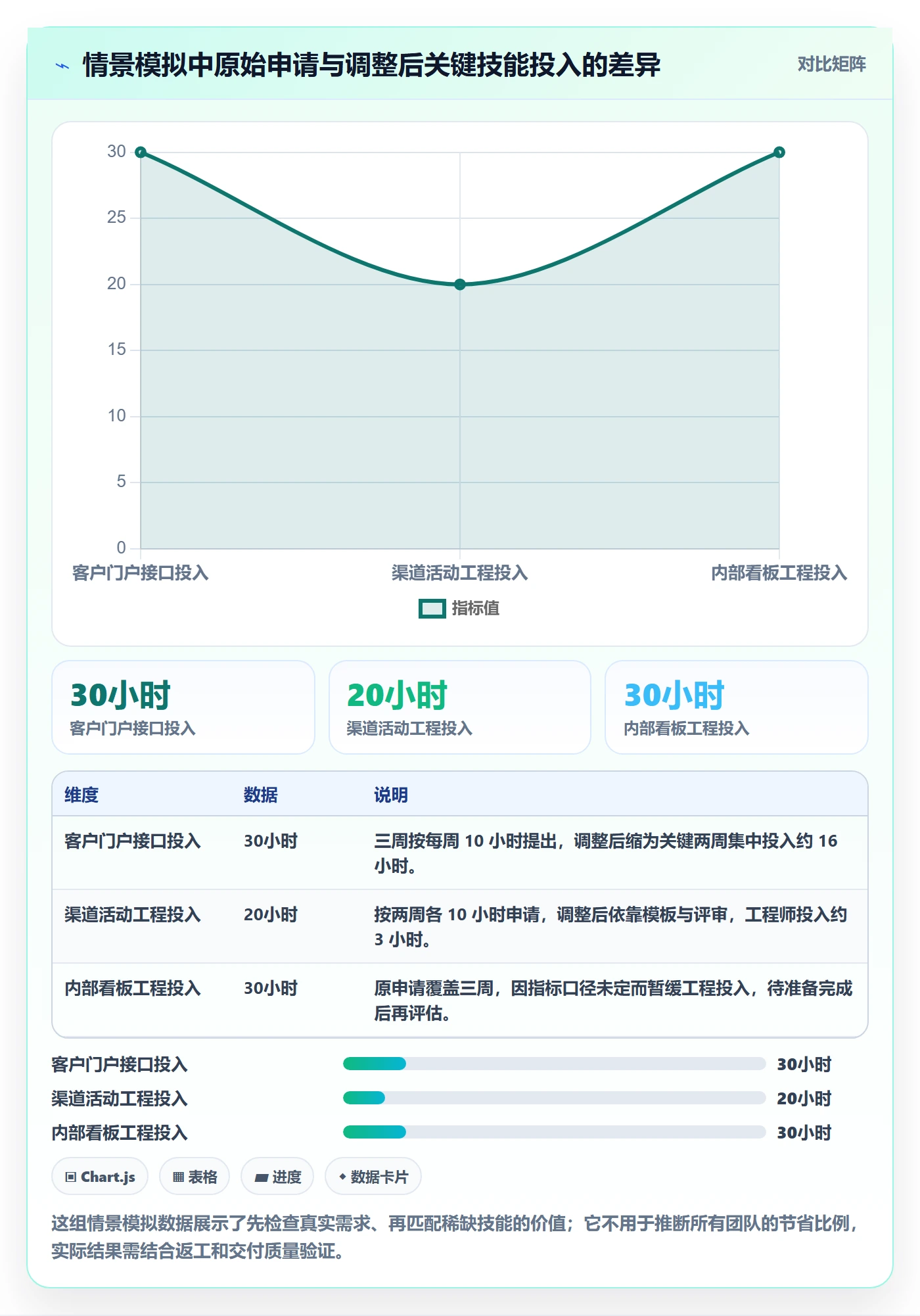

工作项 初始申请 调整后方案 调整依据
客户门户接口 每周 10 小时,持续三周 关键两周集中投入,共约 16 小时 与客户验收窗口直接相关,接口能力不可替代
渠道活动数据准备 每周 10 小时,持续两周 沿用模板,工程师评审约 3 小时 核心需求是数据导出,不需要完整改造
内部数据看板 每周 10 小时,持续三周 先完成指标定义,后续再评估投入 上游口径未定,提前投入可能返工

4. 复核结果:少承诺不等于少交付

这组模拟数据的重点不是声称能提高多少效率,而是展示资源重构的逻辑。原始申请总计约 50 小时;调整后,关键工程师投入约 19 小时,其余工作通过模板、替代角色和延后决策处理。真正节省的不是“人力成本数字”,而是避免专家被低价值或尚未准备好的任务占用。

项目复核时还应观察返工、等待和延期,而不只看投入时间。如果短期内减少专家工时,却导致后续质量问题增加,方案就不成功。资源分配的效果要用交付结果和风险变化共同判断。

资源管理资源分配教程:跨部门团队入门指南,避坑指南

六、不同规模和成熟度团队的落地方式

1. 小团队:先用一张表和一场短会,不必先买系统

若团队只有少量项目、负责人彼此熟悉,先用共享表格即可。建议字段包括成员或角色、可用容量、已有承诺、需求名称、投入比例、起止时间、优先级、冲突状态和决策人。表格的目标是暴露冲突,不是把每个工作小时都登记到分钟。

每周安排一次 30,45 分钟资源复核,讨论新增需求、超载角色和需要拍板的取舍。若会议总在逐条读表,说明信息格式不够清晰;若会议没有决策人,只能记录“再协调”,则需要先明确治理责任。

2. 中型团队:按角色和项目组合管理,降低个人排程成本

项目数量增加后,逐个成员、逐个任务安排会迅速变得难维护。可以先按技能角色看容量,例如后端、测试、数据分析、合规评审,再在近期确定具体人员。对于尚未立项的远期需求,先占用角色级容量,不必过早锁定个人。

当跨团队依赖较多时,可用项目组合视图识别同一角色的需求峰值,并把审批与交付节奏连起来。若组织考虑使用管理平台,可把流程落地、权限、数据口径和迁移成本作为评估重点。PingCode 可以作为相关类型的平台案例进入演示和适配评估,但是否适合应以组织规模、流程复杂度、现有系统衔接和实际验证结果为准。

3. 大型组织:把资源分配放进组合治理,而不是单靠项目经理协调

大型组织通常存在多层级目标、跨区域团队、不同成本中心和专业能力稀缺等问题。此时需要明确资源决策层级:团队负责人解决日常分配,部门级组合会议处理跨团队冲突,组织级决策人处理重大优先级与预算取舍。

不要把所有冲突都升级到高层,否则决策队列会成为新的瓶颈。应定义升级阈值,例如超过某个关键角色容量、影响已承诺的客户日期、涉及合规风险或需要跨部门改变优先级时才升级。阈值可以从试运行中校准,不必一开始追求精确。

4. 高不确定性团队:用区间、情景和短周期承诺

探索型产品、创新业务和重大技术改造,需求变化可能很大。此时不要把远期计划写成确定的人日承诺,而应给出情景区间:最小可行范围、预期范围和高风险范围,并说明每种情况需要的能力和决策点。

短周期承诺的意义不是频繁改计划,而是把确定性与不确定性区分开。近期开工的任务给出明确投入;尚未完成用户验证的工作先保留方向性容量,避免过早锁定关键人员。

七、实施时要观察什么:指标不是越多越好

1. 先看容量偏差,而不是只看忙碌程度

建议记录计划容量与实际可用容量的偏差,按团队或技能角色汇总。若某角色连续数周高估可用时间,可能是固定事务遗漏、需求估算偏乐观或支持工作未纳入计划。指标应帮助解释系统问题,而不是用于评判某个人是否“够忙”。

还可以观察预测准确率,但需先定义口径。例如,以周为单位比较计划投入和实际投入,说明范围变更、临时支持是否计入。统计口径不一致时,数字之间无法比较,也容易诱发为了指标而少报变更。

2. 看工作在制数量和切换情况

在制工作太多,成员会频繁切换,等待依赖和返工也更难被看见。与其只提高个人利用率,不如观察团队同时推进多少项重要工作,以及被阻塞的任务停留多久。某些团队减少并行项目后,单个项目进度更稳定,但这种结果需要结合业务窗口和交付周期判断。

若团队成员经常在一天内切换多个项目,可以试着安排固定服务时段或成块投入,并记录实施前后的等待时间、返工率和按期完成情况。不要仅凭“感觉更专注”就宣布成功。

3. 看冲突处理速度和被挤出工作的代价

资源管理不仅关心新项目拿到多少人,也要观察冲突从提出到决策的时间,以及新增承诺导致哪些工作延期。若冲突平均要经过多轮会议才有决定,组织可能缺少授权;若冲突解决很快但被挤出的工作从不记录,管理层就看不到机会成本。

可以建立简短的决策日志:日期、冲突对象、最终选择、被推迟的工作、决策依据和复核日期。定期回看哪些类型的需求总能插队,有助于识别优先级规则是否被执行。

资源管理资源分配教程:跨部门团队入门指南,避坑指南

八、避坑清单:把最容易漏掉的决策写进流程

1. 需求还没准备好时,不要先锁定关键人员

开始日期、验收标准和上游输入都不明确时,过早占用稀缺专家可能制造等待。可以先安排短时发现工作,例如需求澄清或技术评估,再根据结果确定完整投入。这样既能保留推进速度,也避免把大量产能压在未验证假设上。

2. 临时支持要设置期限和复核点

“先帮两天”很容易变成长期职责。临时支援单应注明起止日期、预计投入、原团队联系人和期满处理方式。到期后要明确归还、续期或正式调整,而不是默认成员继续被两个团队同时管理。

3. 关键角色不能只留一名替补在表格里

名义替补不等于可立即接手。要检验替补是否拥有必要权限、文档和实践经验,是否参与过关键决策,是否能在规定时间内完成任务。没有经过演练的备份,只能算风险缓解设想,不能算已具备的替代产能。

4. 不要把活动性工作与项目工作混为一谈

客户支持、线上事故、合规响应和持续维护,往往不适合按普通项目的稳定工时估算。应为其单独保留容量或设置轮值机制。否则项目计划看起来合理,运营工作却会不断打断交付,最终双方都认为对方不守承诺。

5. 不要用个人加班填补结构性容量缺口

短期加班可以应对真正的紧急情况,但不应成为常规资源计划的一部分。若一个团队连续多个周期依赖加班维持承诺,应重新审视项目范围、业务优先级、人员结构和服务负担。持续把计划风险转嫁给个人,会损害质量、留任和长期交付能力。

6. 变更记录要说明原因,而不只是改日期

计划延期后只更新日期,会抹去原始判断和偏差来源。至少记录变更原因、影响范围、批准人和新复核点。这样做不是追责,而是让组织知道下一次估算需要修正什么:需求准备不足、上游等待、资源冲突还是风险低估。

九、不同情况下的取舍:没有一种排法适合所有团队

1. 交付速度与资源利用率之间如何取舍

若业务窗口短、客户承诺明确,组织可能愿意降低其他项目优先级,集中资源快速完成关键交付。代价是部分工作延期,计划应明确记录这些影响。若任务价值相近且没有紧急窗口,则减少并行、稳定工作节奏,通常比追求每个人每天都满负荷更容易获得可预测结果。

2. 专家集中投入与多人分摊之间如何取舍

集中投入适合依赖强、上下文复杂、需要快速完成关键路径的工作;多人分摊适合任务可拆解、标准明确、并行工作之间接口清晰的场景。集中容易形成单点风险,分摊则会增加协调成本。决策前应比较技能不可替代性、交接成本和任务依赖,而不是把平均分配当作公平。

3. 精确排期与保留灵活性之间如何取舍

已进入执行、范围清晰的近期任务,值得做相对精确的安排;尚未验证的远期工作,应保留弹性。过于精细会产生频繁维护成本,过于粗略则无法发现近期冲突。较好的折中是分层规划:近期具体到角色和时间,中期明确容量与依赖,远期表达目标和情景。

4. 自建表格与管理平台之间如何取舍

表格适合流程简单、参与人数有限、需要快速试错的团队;当多项目、多层级权限、复杂依赖、历史追溯或跨团队汇总成为日常负担时,再评估平台化。工具采购前,先列出必须解决的三个问题,例如资源视图是否统一、变更是否可追溯、管理者能否看到冲突及其机会成本。

评估时可以用真实项目做试点,而不是只看演示环境。选取一个跨部门项目,验证角色容量维护、成员分配、依赖更新、权限、报表和数据导出等实际流程。确认试点期间由谁维护数据、谁处理异常,以及现有工具如何衔接。适配程度比功能数量更重要。

十、可以直接执行的四周入门计划

1. 第一周:清点项目、角色和固定工作

列出当前所有正在推进和待启动的工作,补充负责人、目标、时间窗口和关键依赖。同步统计各角色的固定支持、会议、维护和已有承诺。数据不必一次完美,重点是把最明显的重复占用和瓶颈角色找出来。

2. 第二周:统一优先级和容量口径

由部门负责人共同确定优先级档位、净产能计算方法和冲突升级条件。把“紧急”“重要”“领导关注”等模糊词转成可解释的判断依据。先覆盖高风险角色,不必强迫全组织在一周内完成所有历史项目的精细估算。

3. 第三周:运行一次真实资源复核

把新增需求、超载角色、依赖冲突和计划外工作带入会议。每项冲突必须形成明确结果:批准、拆分、延后、替代方案或暂不承诺。记录最终选择和被挤出的事项,观察决策是否真的由有权限的人作出。

4. 第四周:回看偏差,调整规则而不是责怪个人

对比计划与实际,找出偏差最大的两三类原因。若大量时间被支持工作打断,就调整支持容量;若项目总因指标未定而等待,就把需求准备度纳入启动条件;若争议总卡在同一层,就明确授权。改进对象是机制与假设,不是给成员贴上“效率低”的标签。

  1. 先选择一个跨部门项目组合做试点,不要一开始覆盖所有部门。
  2. 把关键角色的可用容量、已有承诺和固定工作放到同一视图。
  3. 要求每个新增需求说明收益、时间窗口、所需能力和延迟代价。
  4. 设置每周冲突复核和每月中期容量更新,并记录决策结果。
  5. 四周后检查预测偏差、等待时间、返工和冲突处理速度,再决定是否扩大范围或引入平台。

如果试点没有减少冲突,不要立刻归因于团队不配合。先检查数据口径是否统一、项目是否漏报、负责人是否有决策权,以及计划外运营工作是否被忽略。工具和模板不能弥补缺失的管理责任。

十一、最后的判断:好的资源管理,是让取舍显性化

1. 不追求“每个人都被安排满”,追求承诺可以兑现

资源表上的空白并不必然代表浪费,满格也不代表效率。关键是组织是否知道哪些容量被预留、哪些风险需要缓冲、哪些工作暂时没有资源,以及为什么作出这样的选择。

2. 不把冲突藏在执行层,把机会成本带到决策层

如果新增项目需要挤出已有工作,就应由有权设定优先级的人作出决定。让成员自己在多个负责人之间“协调到平衡”,看似灵活,实际是把组织取舍和失败风险转给个人。

3. 下一步先做一件小事:找出最拥挤的关键角色

本周可以先挑出一个被多个项目反复申请的角色,列出未来四周的名义工时、固定事务、已承诺工作和新增请求,再让申请方说明延迟代价。把冲突摊开、明确谁来决策、记录被推迟的工作,通常比立刻增加一套表格或软件更能改善分配质量。

跨部门资源分配的核心不是把有限的人切得更碎,而是用透明规则决定哪些承诺值得兑现、哪些需求应该改写、哪些工作必须暂缓。当容量、优先级和责任边界同时可见,团队才有可能从“谁都很忙”走向“重要的事确实在完成”。

常见问题解答(FAQ)

1. 跨部门团队做资源分配,第一步应该做什么?

我刚开始协调产品、研发和运营时,最容易先问每个部门“能派几个人”,然后发现大家报的口径完全不同。到底应该先定人数,还是先把需求和可用时间理清?

先统一工作口径,再谈人数:把每项工作写成可验收的交付物,标出负责人、预计投入、截止时间和依赖关系。比如“研发支持两周”太模糊,可以改成“某位研发每周投入 2 天,完成接口联调,依赖产品在周三前确认字段”。随后统计成员的实际可用工时,扣除会议、值班和既有任务;

如果一名成员每周名义上有 40 小时,但已有任务和固定会议占去 28 小时,就不应按 40 小时继续分配。先把需求、能力和可用时间放到同一张表里,才有条件讨论优先级。

2. 如何判断一个人是否已经被过度分配?

我担心任务表上每个人都有事,看起来很公平,实际却有人同时背着好几个关键节点。除了看任务数量,我还能用什么方法识别超载,避免项目到了交付前才暴露风险?

不要用任务条数判断负荷,应比较同一时间窗口内的承诺工时与可用工时,并把关键技能的集中程度单独标出来。可以先设一个团队自己的预警线,例如未来两周计划投入超过可用工时的 80% 时复核;这个比例不是通用定律,需结合突发支持、工作类型和团队历史校准。

举例来说,某位测试人员两周可用 60 小时,已排 52 小时,表面只超出 80% 预警线一点,但如果其中 30 小时都压在上线前最后三天,就存在明显的时间集中风险。此时应拆分交付、调整顺序或安排备份,而不是只把任务平均分给其他人。

3. 跨部门出现资源冲突时,应该由谁来决定优先级?

我遇到过两个部门都说自己的需求最紧急,协调会上大家各自解释业务背景,最后还是靠职位高低拍板。有没有一种更透明的方式,让团队知道为什么某项工作先做、另一项延后?

由有权承担业务结果的人确定优先级,项目负责人负责把影响和取舍摆清楚;不要让资源协调者单独替业务做价值判断。可以统一比较四项信息:截止时间、延迟后果、预期收益和所需关键资源,并记录决定及复核日期。

例如,需求甲晚一周会导致合同交付违约,需求乙晚一周只是内部报表延后,在投入相近且没有更高风险时,甲通常应优先;但若乙是甲的前置依赖,排序就要按依赖关系调整。争议无法解决时,提交同一层级的业务负责人决策,并明确被推迟事项的影响,避免会后各部门各自理解。

4. 资源分配后,怎样减少临时插单和反复改计划?

我发现排期刚确认,临时需求就不断进来,团队只好一边加班一边把原任务往后挪。是不是应该把计划排得更满,还是留出余量,并规定什么情况下才允许插单?

不要把全部可用时间排满。可先用最近几周的实际记录估算会议、支持和返工占用,再为不可预见工作留出缓冲;如果没有历史数据,可先试行每周预留约 15% 的可用工时,运行两到四周后根据实际插单量修正。插单应说明业务影响、所需技能、截止时间,并由指定负责人确认;同时必须明确它替换或推迟了哪项已承诺工作。

每周检查计划与实际偏差:若缓冲连续多周用不完,可以减少;若经常耗尽,则应调整容量估算或限制并行项目,而不是长期依赖加班补缺口。

核心关键词

读者评论

王
王宇轩

我们团队之前也遇到过同一个人被多个项目重复预约的问题,后来改成按周确认实际投入,冲突确实少了。不过临时故障和客户支持很难提前量化,缓冲比例还是需要根据历史数据持续调整。

毛
毛书瑶

文中强调决策权很重要,这点比较符合实际。很多资源表做得很细,但遇到跨部门争议时没人拍板,最后还是靠成员加班解决。我更关心的是,优先级冲突记录下来后,如何确保负责人真的按记录执行。

侯
侯舒然

按技能和权限识别瓶颈比单纯看人数更有价值。我们曾经以为增加普通人手就能提速,结果关键审核仍集中在一位专家手里。只是对小团队来说,维护完整的容量数据也有成本,建议先从关键岗位和高风险项目试行。

文章包含AI辅助创作:资源管理资源分配教程:跨部门团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/536190

赞 (0)
飞飞飞飞
团队最佳实践:项目成员资源管理最佳实践,常见问题
上一篇 38分钟前
技能最佳实践:跨部门团队资源管理实操方法,常见问题
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
