角色怎么做?项目成员协同管理:资源管理从0到1

角色怎么做?项目成员协同管理:资源管理从0到1

项目成员都在忙,关键任务却总在等人:开发说需求没冻结,产品说评审已经通过,测试说环境还没准备好,项目负责人最后发现,真正的瓶颈不是“人手少”,而是没人说清楚谁在什么时间对什么结果负责。角色设计不是给成员贴职级标签,而是把决策权、执行责任、协作关系和可用时间放进同一张管理地图。

一、核心结论:先定义责任边界,再谈资源分配

1. 角色不是岗位名称,而是项目中的责任组合

我判断一个项目的角色设计是否有效,不看组织架构里有多少岗位,而看四个问题能不能被快速回答:谁对最终结果负责,谁完成具体工作,谁提供专业意见,谁需要及时知会。

同一个人可以在不同项目中承担不同角色,也可以在一个项目里身兼数职。但角色必须对应具体工作和决策范围。比如,“技术负责人”如果只是一项头衔,却没有方案决策权、技术风险跟踪职责和资源协调机制,就不能帮助项目协同。

从0到1的顺序应该是:拆出结果和交付物,明确工作责任,确认成员可用时间,再设置协作规则和反馈节奏。顺序颠倒,通常会变成先拉群、先排人,后续再靠会议补责任。

2. 资源管理不等于把人员排满

项目资源包括成员的技能、可投入时间、决策权限、依赖关系和外部条件。只看人数或工时,容易把“名义上有资源”误认为“实际能交付”。一个每周只能投入半天的专家,不能被当作全天候的关键路径成员。

在项目启动时,我更关注资源是否能在需要的时间出现,而非表格里是否已经填上名字。对于稀缺技能,还要确认替补人选、知识交接方式和等待时的替代方案。

3. 用最小角色模型启动,再根据风险扩展

小项目通常不需要复杂的治理结构。一个负责人、一组执行成员、必要的专业评审者和需要知情的相关方,足以开始运转。随着并行团队增加、外部依赖变多或决策成本上升,再细分角色和审批边界。

我常用一个检查原则:每项关键交付物至少有一位明确的最终责任人;每项关键决策有明确的决策者;每项高风险依赖有具体的跟进人。如果一个任务有五个“共同负责”,往往等于没有人负责。

二、背景和真实场景:为什么“人都在项目里”仍然协同不起来

1. 典型场景:多人参与,工作却在交接处停住

以一个跨部门的客户服务系统改版为例。产品团队负责流程和需求,研发团队负责接口与页面,测试团队负责验收,业务运营团队提供规则和试点反馈。每个部门都派了成员,项目计划也列了任务,但接口字段迟迟没有确认,测试账号没人申请,试点范围也在评审后继续变化。

这类项目的问题不一定是成员不积极,而是角色没有覆盖实际协作链。产品可能负责写需求,却没人对需求变更后的影响做决策;研发能实现接口,却没有权限确认业务字段;测试能发现问题,却不知道谁能接受风险或推迟上线。

如果项目负责人只问“谁手里有空”,就会把成员放进任务表,却没有安排谁来完成确认、谁来拍板、谁来处理阻塞。协作的关键节点没有责任人,项目就会在部门边界上反复等待。

2. 资源冲突常来自投入时间没有被核实

部门负责人可能说某位专家“支持项目”,但这句话没有说明投入比例、支持时段、响应时间和优先级。当项目进入关键评审期,专家又同时承担线上故障、其他项目评审和日常管理工作,项目团队才发现所谓的“已分配资源”只是口头承诺。

对关键成员,我会把可用时间拆到具体周期,而不是只写“20%投入”。例如,未来两周每周安排两个半天参加方案评审和接口确认;紧急问题在一个工作日内响应。这个约定并不保证没有冲突,但会让冲突可以提前暴露。

3. 项目规模不同,协同成本也不同

单团队、短周期项目,角色可以轻量;多团队、跨职能或涉及合规审批的项目,则需要更清楚的责任矩阵、升级路径和变更规则。中大型企业及100人以上组织尤其容易出现“团队规模大、参与者多、信息路径长”的情况,角色边界不清会被层级和并行项目放大。

使用项目管理平台时,工具能帮助团队集中记录任务、责任人、状态、依赖和决策,但它不能替代管理者确认授权。以PingCode为例,这类面向中大型企业及100人以上组织的协作场景,重点不应只是把所有人加进项目,而应先定义项目结构、权限边界和信息维护责任,再决定哪些流程适合工具化。

角色怎么做?项目成员协同管理:资源管理从0到1

三、常见误区:角色表为什么看起来完整,实际却不管用

1. 把岗位名称当作责任说明

“产品、研发、测试、运营”是职能类别,不等于项目责任。项目需要说明成员具体负责哪个交付物、在哪个节点参与、可以作出什么决定。否则,角色表只是在重复组织架构,不能指导当天的工作。

例如,“测试负责验收”仍然不够具体。是负责制定验收标准、组织测试执行、确认缺陷严重级别,还是有权建议暂停发布?不同责任需要的权限和协作对象并不相同。

2. 用“共同负责”回避决策者缺位

跨部门项目经常把“产品和研发共同负责方案”写进任务说明。共同讨论没有问题,共同承担最终责任却容易造成两类后果:意见不一致时没人拍板;结果不理想时双方都认为对方应负责。

更有效的写法是区分“提出方案、提供意见、作出决定、执行落地”。决策者可以听取多人意见,但最终选择必须有明确归属。若决策需要委员会或负责人会议作出,也要指定召集人、输入材料和决策期限。

3. 把成员的全部工时都算成项目产能

成员的日历上看似有空,不意味着那段时间可以稳定用于项目。临时支持、会议、值班、审批和上下文切换都会吞掉可用时间。用满负荷排期,往往把不确定性推迟到交付期才暴露。

对关键路径成员,我会要求计划中留出调整空间。具体比例不宜机械套用:稳定、重复的工作可以安排得紧一些;依赖多、需求易变或成员同时承担运维职责的工作,则应保留更大的缓冲,并把缓冲原因写清楚。

4. 把任务分配当作一次性动作

成员角色不是项目启动时填完就不再变化。需求变更、成员休假、风险升级、范围调整都会改变责任分布。若角色表半年不更新,团队就可能继续按过期信息找人、等人、升级问题。

我建议在关键里程碑、范围变化和核心成员变动时重新检查角色,而不是每周无差别地重做全表。更新应由项目负责人发起,角色相关人确认,项目记录保留变化时间和原因。

5. 认为工具配置能自动生成协同机制

项目管理工具可以展示任务、进度、负责人和依赖,但不会自动判断某位成员是否有权接受业务风险,也不会替团队决定谁对交付结果负责。只把组织架构导入系统,通常会得到一张更整齐的通讯录,而不是更清晰的资源模型。

工具配置前,先问三个问题:哪些信息必须由项目成员维护,哪些状态由规则自动更新,哪些决策仍需人工确认。把“责任人”“协作人”和“审批人”混成一个字段,界面看起来简单,后续却会增加沟通成本。

四、专业判断逻辑:怎样把角色、责任和资源连起来

1. 从交付物反推角色,而不是从部门名单正向填人

我会先列出项目需要完成的结果,再把结果拆成可验收的交付物。角色定义要跟着交付物走:谁产出、谁验收、谁提供专业输入、谁批准影响范围或风险。这样做可以避免“人先到齐,职责后来补”的惯性。

交付物要可识别,而不是抽象地写“完成系统建设”。例如,可以拆成已确认的业务流程、接口契约、可运行的功能版本、验收结果、试点复盘和上线决策记录。交付物越清楚,责任边界越容易检查。

2. 区分执行责任、结果责任、咨询责任和知会责任

我建议角色设计至少区分四类责任。执行责任表示谁完成工作;结果责任表示谁对交付物是否达标负责;咨询责任表示谁必须在决策前提供专业意见;知会责任表示谁需要获得进度或结果信息。

这四类责任并不要求每个任务都做复杂矩阵。小项目可以用任务表中的角色字段表达,大项目可以建立责任矩阵。重点是让每个人知道自己需要做什么、何时介入、遇到分歧找谁。

责任类型 要回答的问题 常见角色 容易出现的误解
执行责任 谁具体完成工作 开发、分析、测试、运营执行人 任务负责人被误认为拥有最终决策权
结果责任 谁确认交付物达到要求 交付负责人、业务负责人、项目负责人 多人都“共同负责”,导致无人最终确认
咨询责任 谁必须在决定前提供意见 安全、法务、架构、数据专家 咨询者被误认为可以无限期阻止决策
知会责任 谁需要及时了解状态和决定 业务主管、支持团队、相关项目方 被抄送的人越来越多,信息却没有重点

3. 用决策权限验证责任是否真实

责任如果没有相应权限,就会变成“背结果但不能作决定”。我会针对关键交付物确认:负责人能否调整执行顺序,能否要求依赖方按时提供输入,能否提出范围变更,能否升级风险,能否在既定标准下接受交付。

权限不必无限大,但必须有边界。例如,测试负责人可以按既定严重级别阻止不满足发布门槛的版本;是否接受业务风险则由明确的业务决策者确认。权限边界清晰,团队才不会把所有问题都推给项目经理。

4. 资源评估同时看能力、可用时间和依赖风险

分配成员时,我会分别检查技能匹配、时间可用性和依赖可控性。技能匹配回答“能不能做”,时间可用性回答“什么时候能做”,依赖可控性回答“是否会因为别人没准备好而无法做”。三者缺一不可。

如果某项工作必须由唯一专家完成,应把它标成关键资源依赖,而不是普通任务。若该专家的投入时间无法保证,就要讨论替代方案:拆小评审范围、提前评审、培养备份、调整顺序,或者明确风险由谁接受。

5. 让信息更新责任与决策责任分开

任务状态维护者未必是最终责任人。执行成员可以更新进度,项目负责人负责检查跨任务依赖,决策者负责记录取舍。把这些职责分开,既能减少负责人逐条追问,也避免成员误以为更新状态就等于承担全部结果责任。

角色怎么做?项目成员协同管理:资源管理从0到1

五、具体案例:把一个跨部门改版项目从“有人”变成“有人负责”

1. 案例背景和数据口径

下面以一个模拟的客户服务系统改版项目说明操作过程。案例数据是情景模拟,用于展示资源管理方法,不代表某企业的真实经营结果。项目周期为12周,涉及产品、研发、测试、运营和安全评审,共14名参与者,其中6人承担多个项目。

项目启动时,团队的初始问题包括:需求变更没有统一确认人;接口评审依赖一位专家;测试环境申请没有明确责任人;业务试点范围由多个部门分别提出。项目组曾将14人全部列为项目成员,但名单无法说明投入时间、交付责任和决策权限。

2. 第一步:把目标拆成可验收交付物

项目负责人先把“完成系统改版”拆成六项交付物:业务流程和需求基线、接口方案、可测试版本、验收记录、试点运行结果、上线或延期决策。每项交付物都标明验收标准和目标日期,避免把“开发完成”误当成整个项目成功。

这一步最重要的发现是:原计划把开发完成作为主要里程碑,却没有把试点反馈和上线决策纳入交付范围。结果责任因此被补充到业务负责人和项目负责人,而不是继续压在研发身上。

3. 第二步:逐项明确谁执行、谁确认、谁提供输入

团队为六项交付物分别指定执行人和结果负责人。产品负责人负责需求基线,技术负责人负责接口方案,研发负责人负责版本交付,测试负责人负责验收记录,运营负责人负责试点结果,项目负责人组织上线决策并推动风险升级。

安全和业务专家被定义为咨询角色,必须在约定日期前提供评审意见。若意见未能按时完成,项目负责人需要升级影响,而不是无限等待。相关部门主管作为知会对象获得关键状态和决策记录,不必加入每一次执行讨论。

4. 第三步:核实时间,而不是相信“会支持”

团队对14位成员进行投入核实,发现只有8人可以稳定提供项目所需时间,另有4人只能在固定窗口参与,2人的投入完全取决于临时工作安排。项目组没有把后6人简单删除,而是调整了他们的介入方式:提前预约评审、把问题集中到固定时段,并为关键评审设置替补人选。

对于技术专家,团队把原先“需要时支持”改成每周两个固定评审时段,提前一天提供材料。对于运营代表,团队安排每周一次试点准备检查,确保业务规则不会拖到测试末期才提出。

5. 第四步:给关键依赖设定响应规则

项目组识别出三个关键依赖:接口字段确认、测试环境开通和试点业务名单。每项依赖都记录提供方、需求日期、验证方式和升级路径。依赖方如果不能按期提供,不是直接记为“进度落后”,而是评估对后续工作和里程碑的具体影响。

例如,测试环境申请需要平台支持团队执行,但测试负责人对申请资料完整性负责。这样既没有把实际执行任务推给测试,也没有让“环境没开通”成为无人跟进的外部问题。

6. 第五步:用阶段数据判断机制是否有效

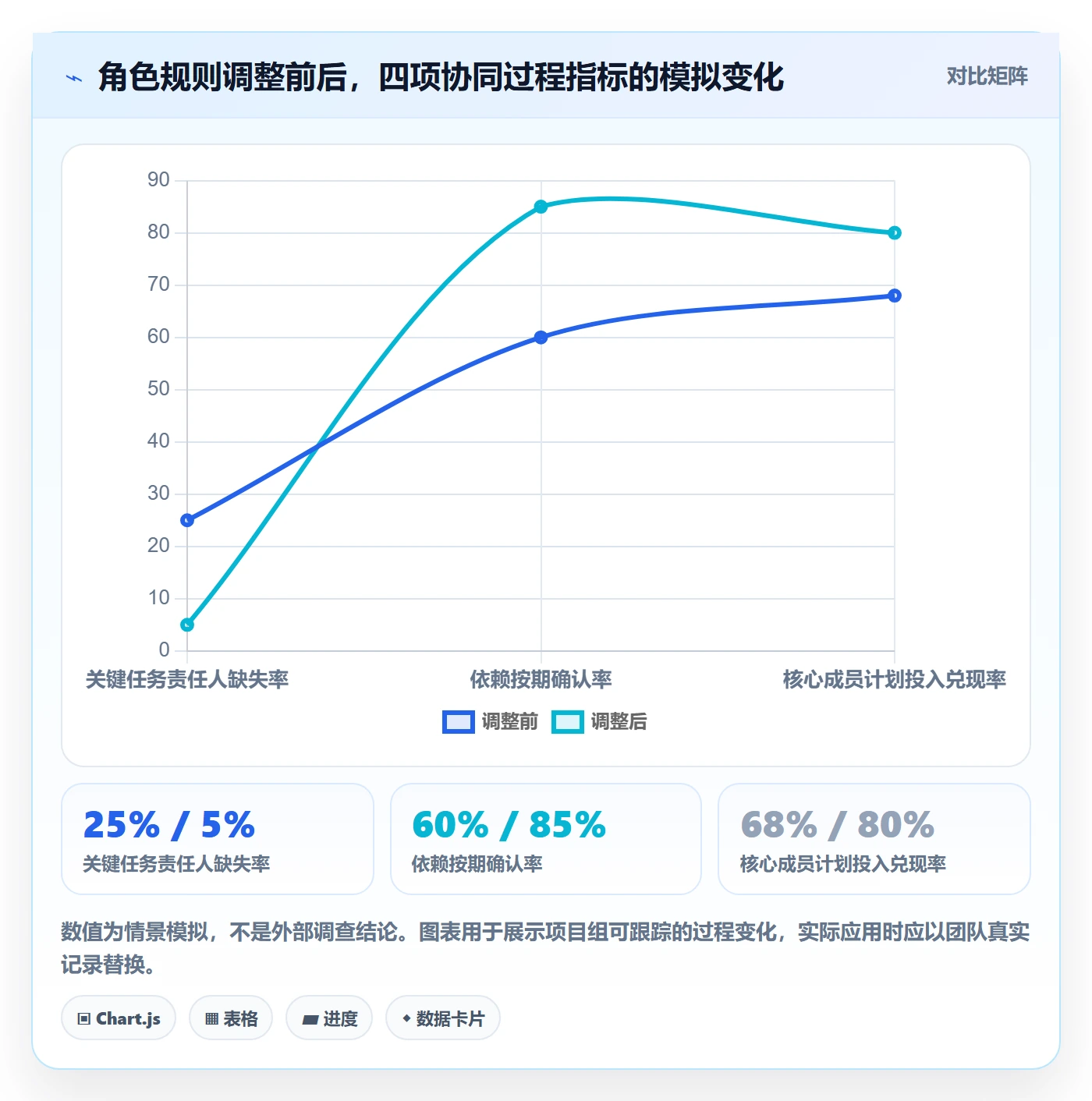

模拟项目跟踪了四类观察指标:关键任务责任人缺失率、依赖按期确认率、核心成员计划投入兑现率和决策平均等待时间。为了避免把示意数字包装成行业事实,表中数据明确标注为情景模拟,只用于说明如何建立项目自身的基线。

观察指标 初始状态 四周后状态 管理含义
关键任务责任人缺失率 模拟值:25% 模拟值:5% 责任边界更完整,但仍需检查剩余任务是否属于非关键工作
依赖按期确认率 模拟值:60% 模拟值:85% 约定提供方和确认时间后,等待情况更容易提前暴露
核心成员计划投入兑现率 模拟值:68% 模拟值:80% 固定工作窗口改善了可预测性,但不能消除临时工作冲突
决策平均等待时间 模拟值:4.5个工作日 模拟值:2个工作日 明确决策者和升级路径减少了悬而未决的讨论

这些数据不能证明角色治理单独带来了所有改善。项目范围、人员经验和外部条件都会影响结果。它们更适合作为项目自己的过程指标:团队先记录真实基线,再观察责任调整后变化,并结合项目复杂度解释差异。

角色怎么做?项目成员协同管理:资源管理从0到1

六、从0到1的落地方法:用一周建立可运行的角色机制

1. 第一天:确认项目范围和关键交付物

先写清楚项目目标、范围边界、主要里程碑和验收结果。不要急着把所有任务拆到最细,而是先确定哪些结果会影响项目成败,哪些交付物必须跨部门协作。

如果项目目标还在变化,先把待决问题列出来,注明谁负责提出方案、谁负责决策、最晚何时决定。不要把未确认的范围当作已承诺计划。

2. 第二天:识别任务依赖和关键角色

从交付物向前追踪输入条件,找出必须由其他团队或专业人员提供的内容。优先识别独占技能、审批等待、环境准备、数据提供和外部供应等依赖,因为这些事项最容易在执行阶段造成队列。

对于每项关键依赖,指定一位跟进人和一位提供方联系人。跟进人不一定亲自完成工作,但要负责确认进度、发现延误并推动升级。

3. 第三天:核对成员的真实可用时间

对关键成员确认未来几个周期的投入窗口、日常职责冲突和不可用时段。项目负责人不需要掌握每个人所有工作细节,但要知道哪些承诺可靠、哪些只是暂定支持。

如果部门之间存在优先级冲突,不能靠项目成员自行“挤时间”解决。应让有资源配置权限的主管参与取舍,明确项目优先级、投入比例或交付范围调整。

4. 第四天:写清角色、权限和升级路径

围绕关键交付物,明确执行人、结果负责人、咨询者和知会者。再检查结果负责人是否有相应决策权限,执行人遇到阻塞时是否知道向谁升级,咨询者是否有明确反馈期限。

如果负责人无权协调依赖或接受范围变化,就要调整权限、指定有权支持的人,或者降低该负责人的责任范围。不能只把责任写得很重,却不给完成责任所需的条件。

5. 第五天:建立轻量运行节奏

运行机制不必靠大量会议。可以用每周一次的依赖检查、里程碑前的风险复核和重大变化时的角色更新维持协同。例会只讨论需要决策、需要跨团队配合或需要升级的事项,不逐条朗读任务清单。

会议结束后记录决定、责任人、完成日期和影响范围。对不能当场决定的问题,写清所需输入和最晚决策时间。没有责任人与时间的会议结论,通常很难转化成行动。

6. 第六天:把角色信息放到团队实际工作的地方

角色与责任信息应靠近项目任务、交付物和决策记录,而不是散落在多份文件、聊天记录和个人记忆里。若使用项目管理平台,建议从一个试点项目开始,先配置少数真正影响协作的字段,再按成员使用反馈调整。

字段是否有用,取决于能否帮助团队作出行动。若一个字段没人维护、没有人据此决策,也不影响风险识别,就不要因为“看起来全面”而强行要求填写。

7. 第七天:做一次压力测试

选一个关键场景进行演练:核心成员临时无法参与、依赖方逾期、需求发生变化,或者评审意见相互冲突。观察团队能否在几分钟内找到责任人、决策者和升级路径。

如果大家只能通过群聊搜索历史消息才能找出答案,说明角色机制还没有落地。此时优先补齐决策和依赖信息,不必急着扩展更多管理字段。

角色怎么做?项目成员协同管理:资源管理从0到1

七、不同情况下的行动建议:按项目复杂度调整治理强度

1. 小团队、短周期项目:优先防止责任遗漏

小团队不需要先搭建完整的责任矩阵。用一张简表记录交付物、负责人、参与者、目标日期和风险即可。成员兼任多个角色是正常的,但每项关键结果仍要有一个最终确认人。

如果项目周期只有几周,最重要的是让决定迅速落地。可以用短周期检查代替复杂审批,把需要跨职能确认的事项集中处理,避免每个人都等待完整流程。

2. 多团队并行项目:优先管理接口和依赖

团队增加后,任务本身未必更难,交接接口却会更多。应明确跨团队交付物的提供格式、验收人、时间要求和变更流程。只写“团队甲支持团队乙”并不足够,必须说明支持什么、何时完成、如何验证。

对于多个团队共享的专家或平台资源,应公开可用窗口和优先级规则。若资源冲突不可避免,安排一个有权排序的责任人,而不是让各团队私下争抢。

3. 需求不稳定项目:把决策角色前置

探索型项目的需求会变化,不能只按稳定执行计划配置成员。应让业务决策者更早参与,定期确认假设、范围和停止条件。执行角色可以保持灵活,但变更决定必须有明确责任人。

建议把“已确认”“待验证”“暂不纳入”区分开。这样可以防止团队把讨论中的设想当作承诺,也减少成员因不断返工而失去计划可信度。

4. 合规或高风险项目:提高审批和证据要求

涉及安全、隐私、财务或法规要求时,咨询者和批准者不能混为一谈。咨询者提供专业判断,批准者对风险接受或业务授权负责。关键评审意见、整改结果和例外决策要留下可追溯记录。

此类项目不宜为了速度省略必要的控制点,但也要避免把所有参与者都变成审批人。每增加一个必须批准的环节,就应确认它解决的风险是什么,以及是否存在更轻量的控制方式。

5. 远程或跨时区团队:把异步责任写清楚

远程协作中,“随时问一下”不是可靠机制。对需要输入或审批的事项,明确背景材料、答复期限、默认处理方式和逾期升级对象。关键决策尽量以可检索的文字记录沉淀,而不是只留在会议口头沟通里。

跨时区团队还要明确响应窗口和紧急事项定义。不要把所有问题都标成紧急,否则真正影响关键路径的事项反而难以识别。

八、不同情况下的取舍:角色设计越细,不一定越好

1. 轻量规则与完整矩阵之间如何选择

轻量规则启动快、维护成本低,适合少团队、低风险、短周期项目;完整责任矩阵更利于多团队协作和审计追踪,但需要持续维护。如果项目中频繁发生交接争议、决策等待或责任推诿,就说明轻量规则可能已经不足。

判断维度 轻量角色清单更适合 完整责任矩阵更适合
团队数量 单团队或少量协作方 多个职能团队并行参与
决策风险 影响范围小、可快速修正 涉及合规、安全或重大业务影响
依赖复杂度 依赖少且由团队内部控制 外部输入多、交接节点频繁
维护成本 低,适合快速启动 较高,需要定期维护和责任人确认

2. 专家集中负责与培养备份之间如何选择

让资深专家负责高风险工作,通常能提高判断质量,但也容易形成单点依赖。若项目周期短、风险高且专家可投入,集中负责可能合理;若该能力长期会被多个项目复用,应同步安排备份成员参与评审和知识交接。

培养备份有短期成本,不能假装它不会影响当前速度。可以采取分层策略:专家保留最终评审权,备份成员先负责材料准备、常规检查和问题归类,逐步承担低风险部分。

3. 固定成员投入与共享资源之间如何选择

固定成员有利于减少上下文切换、保持项目连续性,但会占用较多稳定资源;共享资源使用更灵活,却可能出现排队、响应延迟和优先级争议。关键路径任务、需求变化频繁或知识高度上下文相关时,更适合固定投入;标准化、边界清楚的专业服务可以共享,但需要预约和服务期限。

4. 统一流程与团队自治之间如何选择

大型组织往往需要统一最低标准,例如责任字段、风险升级和决策记录格式;但不同项目的任务结构、合规要求和交付节奏并不相同。统一规则应限定在真正需要跨项目可比和治理的部分,执行细节可以由团队按情境调整。

如果所有项目都被要求填同一套复杂字段,管理数据可能整齐,却未必更真实。更好的做法是设定不可缺少的最小信息集,再允许项目按风险增加必要信息。

九、如何判断角色管理是否产生了实际价值

1. 看等待和返工,不只看任务完成率

任务按期完成率能够反映交付结果,但不能单独解释协同问题。项目负责人还应观察决策等待时间、依赖逾期次数、返工原因和关键成员投入兑现情况。若任务完成率提高,却伴随大量加班和隐性返工,说明资源机制可能只是把压力转移给了成员。

指标应服务于诊断,而不是用来给成员简单排名。一个团队的等待时间上升,可能是决策权限不清,也可能是外部输入变化;先查原因,再决定调整角色或流程。

2. 给指标定义一致的口径

例如,“依赖按期确认率”可以定义为按约定日期获得可用输入的依赖项数量,除以同期到期依赖项总数。若团队一边把“对方回复了”算按期,一边把“输入可用且通过验证”算按期,比较结果就没有意义。

口径应短而明确,并标注数据周期、分母范围和排除规则。项目初期不必追求数据平台,先用统一表格记录,也比凭印象判断更可靠。

3. 将结果指标与过程指标结合起来看

交付延期是结果,角色和资源问题通常发生在更早的过程节点。把结果指标与过程指标结合,能更快找到改善方向。例如,延期前是否已经出现依赖逾期、关键成员投入下降、决策等待增加或需求频繁变更。

角色怎么做?项目成员协同管理:资源管理从0到1

十、工具与治理:先确定管理动作,再配置系统

1. 先定义数据责任,再决定字段

项目管理平台中的每个字段都应有明确的数据维护人和使用场景。任务负责人可能负责更新执行状态,项目负责人检查跨任务风险,决策者记录批准或取舍。若所有数据都要求项目经理维护,系统很快会变成额外的文书工作。

对于中大型组织,可以围绕角色、任务、依赖、风险、变更和决策记录建立统一视图,但不必一次配置所有流程。先从影响项目交付的核心场景试点,验证成员是否愿意维护、管理者是否能据此采取行动。

2. 自动化适合提醒和汇总,不适合代替责任判断

可以自动提醒即将到期的任务、汇总逾期依赖、提示没有负责人或验收人的交付物。这类自动化减少遗漏,但不能自动决定谁承担责任,也不能替业务负责人判断风险是否可接受。

如果自动化规则的输入数据不可靠,提醒只会变成噪声。上线规则前,先明确字段定义、状态转换条件和异常处理方式,再小范围运行并观察误报率。

3. 使用工具的取舍应看组织协作复杂度

小团队用共享文档和任务表可能已经足够;多个业务线、跨职能团队和复杂权限要求,则需要更稳定的协作平台来统一信息和记录。选型时应关注是否能支持项目层级、责任与权限配置、跨团队依赖、变化留痕和管理视图,而不是只比较功能列表长短。

采用PingCode等项目管理平台时,可以先挑选一个跨团队项目做试点,设定明确评估问题:是否减少重复询问,是否更早发现依赖风险,是否让决策记录更容易查找。若只证明“任务都能录进去”,还不足以说明工具解决了协同问题。

十一、常见问题:角色与资源协同中的实际判断

1. 一个成员能不能承担多个角色

可以。小项目中一人兼任多个角色很常见,关键在于角色职责之间是否冲突。例如,同一人既提出方案又独立验收方案,可能缺少必要的独立检查;涉及高风险决策时,应评估是否需要另一位成员复核。

2. 项目负责人是否必须是每个任务的负责人

不必。项目负责人主要负责整体目标、跨团队协调、风险升级和决策机制运转。如果所有任务都由项目负责人亲自承担,团队会形成单点瓶颈,成员也容易等待项目负责人分配每一步工作。

3. 没有正式授权时,怎么处理责任不清

先把争议具体化:缺的是执行人、结果负责人、咨询意见还是决策权限。再向有资源配置或业务授权的人提出明确选项,例如调整范围、指定决策者、增加投入或接受风险。不要只说“职责不清”,而要说明它阻塞了哪项交付、影响什么时间和结果。

4. 成员总是被其他项目占用,应该怎么做

先记录实际投入与承诺投入的差异,判断是偶发冲突还是长期资源争抢。若属于长期冲突,应由项目组合或部门层级确定优先级,或者调整项目范围和排期。单靠成员加班补位,无法解决组织层面的资源分配问题。

5. 如何避免角色管理变成繁琐表格

只记录会影响执行、决策、风险和审计的信息。每个字段都要能回答“谁会使用它、用于什么行动、多久更新一次”。如果没人据此作出判断,就应考虑删除或改为按需记录。

十二、结尾:资源管理的起点,是让责任可以被看见

项目成员协同管理,不是把所有人安排得更满,而是让正确的人在正确的时间,拥有完成工作所需的权限、信息和支持。角色设计的价值,也不在于角色名称有多专业,而在于问题出现时,团队能否迅速知道谁执行、谁决策、谁提供意见、谁推动升级。

从0到1,不必先建立庞大的管理体系。先选一个正在推进的项目,列出关键交付物和依赖;逐项确认执行人、结果负责人、咨询者和决策者;核实核心成员的真实投入时间;再用几项过程指标观察等待和资源冲突是否减少。

我最看重的判断标准是:项目发生变化时,角色机制能不能帮助团队更快做出取舍,而不是制造更多填表工作。下一步可以从一张责任清单开始,挑出最容易卡住的三项交付物,先把责任、权限和依赖说清楚,再决定是否需要更复杂的流程或工具。

常见问题解答(FAQ)

1. 项目刚启动时,角色应该怎么划分?

我第一次负责一个跨部门项目时,大家都在群里接任务,但遇到延期没人知道该找谁拍板。角色是按部门、职级来分,还是按项目里的实际责任来分?

先按“谁对结果负责、谁执行、谁提供专业意见、谁需要知情”划分角色,不要直接照搬部门架构。以一个6人版本迭代项目为例,可以设项目负责人1人、产品负责人1人、研发执行者2人、测试负责人1人、业务验收人1人;同一人可以兼任多个角色,但每项关键交付物只能有一个最终责任人。

启动时把角色写进任务说明,并约定需求变更由谁确认、技术方案由谁评审、验收由谁签字。这样做的判断依据是:出了问题时,团队能迅速定位决策人和执行人,而不是在群聊里重新讨论“这事归谁”。

2. 项目成员协同管理,怎样避免多人负责等于没人负责?

我遇到过一个任务同时标了产品、研发和测试三个人,结果每个人都以为对方会先推进。把任务拆得更细会不会增加管理成本?

多人可以协作,但不要让多人共同承担一个无法区分的最终责任。把“完成登录功能”拆成可验收的结果,例如“确认登录规则”“提交接口实现”“完成异常场景测试”,每项分别指定一名负责人和明确的协作者。

一个实用检查方法是:随机抽取进行中的任务,若负责人不能在30秒内说清下一步、阻塞点和完成标准,通常说明责任或任务边界还不够清楚。任务拆分以能够独立验收为准,不必拆成每小时都要汇报的小动作;通常一个任务跨越多个角色或持续数周时,才值得进一步拆解。

3. 从0到1建立资源管理,应该先统计工时还是先排优先级?

我手上有多个项目,成员经常同时被安排紧急需求,但我没有可靠工时数据。先要求大家填工时,还是先做一张资源排期表?

先做未来两周的粗粒度容量盘点,再逐步补充工时数据;一开始就要求精确填报,往往会得到耗时却不可信的数字。可以按人记录每周可投入天数、已承诺工作和不可用时间,例如成员每周可投入5天,已有任务占4天,就只剩1天容量;若计划任务需要2天,应在排期前调整范围或优先级。

排期时建议预留约15%至20%的缓冲,用来吸收评审、返工和临时支持,并把高优先级任务按业务价值与截止日期排序。这里的核心判断不是“谁看起来最忙”,而是团队承诺的工作量是否超过真实可用容量。

4. 项目成员之间发生资源冲突,项目负责人应该怎么处理?

我负责的两个项目都把同一位研发同事列为关键成员,一个要求本周上线,另一个也临近验收。我不想只靠谁催得更急来分配资源,有没有可执行的判断办法?

先把冲突变成可比较的选择,而不是让成员自行在两个负责人之间周旋。分别列出两项工作的业务影响、最晚决策时间、延迟后果、替代人员和拆分可能性,再由有优先级决策权的人确认取舍;例如项目甲延期会影响合同交付,项目乙可先完成不依赖该研发的部分,就可以让该成员优先处理甲,同时为乙安排替代方案或调整范围。

决定后记录负责人、调整后的日期和受影响事项,并在每周计划会上复核。若同一资源冲突连续两周出现,问题通常已不是个人排期,而是项目组合承诺超过团队容量,需要管理层重新排序或补充资源。

核心关键词

读者评论

姚
姚舒然

我们以前也做过责任矩阵,启动时填得很完整,成员调整后却没人维护,后来还是靠私聊找人。把关键里程碑和核心成员变动作为更新节点,确实比每周重填更可行。

胡
胡云舟

确认可用时间”这点很实际。团队里专家常被多个项目共享,只写投入比例不够,最好像文中说的约定具体时段和响应时间。不过临时故障还是会打乱安排,关键岗位的备份机制可能需要更早准备。

彭
彭雨桐

小项目我倾向于不单独做复杂角色表,任务里写清交付物、最终确认人和阻塞升级对象就够了。参与者一多或涉及风险审批时,再扩展责任矩阵,避免流程本身变成额外负担。

文章包含AI辅助创作:角色怎么做?项目成员协同管理:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535936

赞 (0)
飞飞飞飞
资源管理岗位教程:项目成员数据分析,避坑指南
上一篇 36分钟前
资源池管理指南:项目成员如何做好资源管理,协同管理全流程
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
