资源分配最容易出错的时刻,往往不是项目缺人,而是每个人都看起来“有空”:计划表上某位工程师只被安排了两项任务,实际却还在处理线上故障、评审需求、帮同事排查问题,最后承诺的交付日期仍然失守。资源分配怎么做,不能只看任务数量或成员名义上的空闲时间,而要同时看可用工时、技能匹配、任务依赖、优先级和不确定性。本文从项目成员能直接执行的动作出发,讲清楚如何从零建立资源管理习惯,并用一个明确标注为情景模拟的跨职能项目,演示从估算、排程到每周校准的完整过程。
一、先讲核心结论:资源分配不是“把任务平均分给所有人”
1. 先分配可用能力,再分配具体任务
我判断一份资源计划是否可信,通常先问三个问题:这个人本周期真正能用于项目的时间有多少?他是否具备完成任务所需的能力?任务开始前需要哪些输入已经准备好?如果这三个问题没有答案,表格里填满姓名和日期,也只是把不确定性排成了整齐的样子。
项目成员可以先记住一个简单原则:先算可用容量,再确认工作量,最后按优先级和依赖关系排入日历。容量是供给,估算是需求,优先级决定取舍,依赖关系决定工作能否开始。这四项缺一项,排程就可能出现“纸面有资源、现场没产出”的情况。
例如,一名成员每周名义工作时间为40小时,并不意味着项目能获得40小时。会议、日常支持、休假、评审和临时事务都要扣除。若这些固定事项占去14小时,且团队保留6小时应对变化,这个人本周可承诺的项目工作量就只有20小时左右,而不是40小时。
2. 资源不只指人,还包括时间、技能与决策能力
在项目管理语境里,资源通常包括人员、时间、预算、设备、数据、外部服务和审批能力。对多数软件或业务项目来说,最容易被低估的不是成员数量,而是稀缺技能和关键决策人的可用时间。多安排几名通用成员,未必能替代一位掌握系统架构、合规判断或业务规则的人。
因此,我会把资源分配拆为两个层面。第一层是容量管理:成员在一段时间内能投入多少。第二层是能力匹配:这项工作由谁做风险最低、返工最少。前者解决“有没有时间”,后者解决“能不能做、做得是否合适”。
3. 对成员而言,好的资源计划应能指导行动
如果计划只写“开发:张某,5天”,成员仍然不知道任务是否已具备开始条件、需要交付什么、谁负责验收,以及遇到冲突时应先停哪件事。可执行的分配至少要写清任务结果、负责人、时间窗口、预计投入、前置条件和风险信号。
资源计划不是给管理者看的静态表格,而是成员用来判断今天做什么、遇到冲突找谁、什么情况需要升级的工作约定。一旦它无法帮助成员做出这些判断,就应当调整表达方式,而不是继续增加表格字段。

二、为什么资源分配容易失真:计划面对的是动态工作,不是静态名单
1. 成员同时服务于项目、部门和日常运营
项目成员通常并非全职属于一个项目。开发人员可能需要处理线上问题,设计师要支持多个产品线,业务专家既参加项目讨论,也承担日常审批。排资源时若只统计项目任务,就会把其他工作当成不存在;等冲突发生,成员就被迫在多个承诺之间自行选择。
这类问题尤其容易被误判为“执行力不足”。实际上,成员可能已经在做正确的事,只是项目负责人、职能负责人和业务负责人对优先级没有达成一致。资源计划应暴露冲突,不能把冲突隐藏在个人加班里。
2. 工作量与日历时间不是一回事
“需要三天”至少有两种含义:连续三个工作日内完成,或者累计投入24小时。对一个每周只能投入12小时的兼职项目成员来说,24小时工作量可能横跨两周;而若还受评审排期或外部输入约束,实际日历周期可能更长。
我建议团队在讨论估算时区分工作量与历时。工作量描述需要多少有效投入,历时描述从开始到可交付所跨越的时间。前者帮助判断容量,后者帮助安排依赖和发布日期。把两者混为一谈,通常会把兼职投入、等待时间和审批时间都漏掉。
3. 瓶颈通常藏在少数角色,而非总人数不足
项目看起来有十几名成员,并不代表十几个人都能推进当前关键任务。某阶段可能只有一名安全评审、一名数据负责人或一位熟悉遗留系统的工程师。其他成员即使有空,也无法直接替代瓶颈角色。
因此,资源盘点不能只问“总共有多少人”,还要问“关键路径上有哪些不可替代的能力”。当某类工作集中到一个人身上,新增普通人手未必能缩短周期;反而可能增加交接、培训和沟通成本。
4. 不确定性会让精确排期看起来比实际更可靠
早期需求尚未确认时,给每项任务精确到小时的工期,容易制造虚假的确定感。估算精度应随信息成熟度提高:需求模糊时,用区间和假设;方案明确后,再细化任务;执行中用实际进度校准剩余工作量。
例如,“接口联调约需2至4天,前提是测试环境和字段定义已就绪”,比“接口联调3天”更诚实,也更利于决策。区间并非不专业,而是把尚未解决的不确定性显式呈现出来。
5. 跨团队协作的等待时间常被误算为成员低效
一项工作可能只需要负责人投入半天,但要等两天拿到业务确认,再等一天完成环境权限开通。若计划只记录实际操作时间,就会低估交付周期;若把等待时间全算成员工作量,又会高估容量占用。
我会把“执行时间”和“等待时间”分别记录。执行时间用于评估工作量和人员容量,等待时间用于识别流程、审批或依赖瓶颈。只有两种时间都可见,团队才知道该补人、改流程,还是提前准备输入。

三、先拆常见误区:看上去公平,不一定有效
1. 误区一:每个人分到差不多的任务就是公平
平均分配任务数量,忽略了任务复杂度、技能差异和责任风险。两个人各接三项任务,一人可能三项都是明确的小改动,另一人却承担跨系统方案、客户沟通和上线把关。用任务数量衡量公平,会让真正承担关键责任的人长期超载。
更合理的做法是比较投入区间、复杂度、并行切换和风险责任。公平不是每个人看起来一样忙,而是负荷透明、优先级一致、关键工作有合理回报或轮换机制。
2. 误区二:有空的人就应该接任务
空闲容量只是一个条件,不是派工理由。任务还要看能力、上下文、依赖和交付风险。把紧急任务交给“看起来空”的新成员,可能需要资深成员额外指导,结果总成本更高,关键路径也未必缩短。
我会区分可直接承担、需要结对承担和暂不适合承担三种情况。让新人参与是培养策略,不应把培养成本伪装成零成本产能;如果任务对交付日期极敏感,应明确由谁兜底、何时检查、失败时如何切换。
3. 误区三:成员报了工时,就能准确预测未来
成员的估算很重要,但估算并不是承诺书。新领域任务、需求变更、环境故障和跨团队等待都会改变实际情况。若团队把初始估算当作绩效承诺,成员就会倾向于报保守数字、隐藏风险,反而损害计划质量。
我更关注估算依据是否可追溯:已知什么、未知什么、采用了哪些假设、哪些信息会导致重估。这样即使后来发生偏差,也能判断是估算经验不足、需求变化,还是外部条件失效,而不是简单寻找“谁估错了”。
4. 误区四:利用率越高,团队效率越高
把每个人的日程排满,看上去意味着资源利用充分,但只要一个前置任务延误,后面的安排就会连锁挪动。成员没有空档处理突发问题,也没有时间完成知识交接和质量检查,系统反而更脆弱。
资源计划应追求交付稳定,而非个体日历上的满载。对变化频繁的团队,预留缓冲不是浪费,而是为应急、返工和协调付费。缓冲过少,延期风险上升;缓冲过多,资源可能闲置,关键在于依据历史波动定期调整。
5. 误区五:工具里有负责人,就代表资源已经落实
任务系统中的负责人字段,最多说明谁在推动,不代表他有足够时间,也不代表依赖已满足。一个人可以负责协调,却由其他人实际执行;也可能在系统里被指派,但其职能负责人尚未确认投入。
我建议至少区分任务负责人、执行人、审核人和依赖提供方。小团队可以合并角色,但要明确谁对结果负责、谁提供能力、谁做最终判断。字段不必复杂,责任边界必须清楚。

四、专业判断逻辑:按容量、能力、依赖和风险逐层决策
1. 第一步:建立真实容量,而不是套用标准工时
容量计算可以从个人的可工作时间开始,再扣除固定事务、已确认的非项目责任和计划缓冲。计算周期应与团队的交付节奏一致:周节奏团队可按周核对,跨月项目则需要同时查看近期周容量和中期趋势。
一个实用公式是:可承诺项目容量=可工作时间-固定事务-已确认的非项目工作-必要缓冲。这不是用来监控每一分钟,而是用来避免同一份时间被多个负责人重复承诺。若成员同时服务多个项目,应把项目之间的投入窗口共同确认。
容量不要只记一个总数,也要标注时间段。例如某位专家本月可投入32小时,但只能在第2周和第4周参加评审。对排期而言,32小时的总量和具体可用日期同样重要。
2. 第二步:把工作拆到可估算、可验收的粒度
一项任务若无法说清开始条件和完成标准,通常还不适合做精确资源分配。任务拆分并不意味着把工作切成大量琐碎步骤,而是要切到负责人能解释投入、成员能识别阻塞、团队能确认完成的程度。
我常用以下问题检查拆分是否足够:
- 交付物是什么,谁会使用或验收?
- 任务开始前必须具备哪些需求、数据、权限或环境?
- 哪些工作可以并行,哪些必须等待前一项完成?
- 估算里是否包含自测、评审、修复和交接?
- 若实际投入超过预估,什么信号出现时需要重新评估?
任务拆分后,不要把全部不确定性平均摊进每项估算。可以把已知工作和探索性工作分开,给探索阶段设置时间盒,到期根据发现决定继续、缩减范围或调整方案。
3. 第三步:按能力匹配,而不是按职位名称匹配
职位名称只能提供粗略线索,不能替代能力证据。同为开发人员,可能分别擅长前端交互、数据治理、性能优化或遗留系统维护;同为业务分析人员,对某条业务流程的熟悉程度也可能差异很大。
能力匹配可以用简单矩阵表达:对每项关键能力标注“可独立完成”“需要结对”“尚不具备”。这不是给员工贴标签,而是帮助团队识别培养安排和交付风险。矩阵应定期更新,尤其在成员完成新类型任务后。
当只有一人具备关键能力时,应考虑知识扩散,而不是不断把任务堆给此人。结对、代码评审、操作手册和轮岗都能降低单点风险,但要承认它们会占用短期产能。
4. 第四步:依据依赖关系排顺序,识别真正的瓶颈
资源分配应围绕任务网络,而不是孤立任务清单。先标出前置条件,再找出决定最早交付日期的关键路径。若某项任务延误会阻塞多个后续工作,它的资源保障优先级通常高于单纯“看起来重要”的并行任务。
但关键路径上的任务也不一定都要加人。对于高度专业、需要连续思考或多人协作成本很高的工作,增加人员可能导致更多沟通和返工。应先判断限制因素是人手不足、输入未就绪、决策太慢,还是任务本身不可并行。
5. 第五步:把风险转成可观察的触发条件
“可能延期”不是有效的风险管理描述。要进一步写清风险来源、影响对象、触发信号和应对动作。例如:“若周三前仍未确认字段定义,接口联调无法启动;届时由业务负责人在当日决定先冻结首版范围,或把交付日期顺延两天。”
有了触发条件,成员就不必等到最后一天才报告坏消息。风险处理也不再依赖管理者临时拍脑袋,而能依照预先约定的规则升级。
6. 第六步:从承诺与结果的差异中校准估算
每个周期结束时,比较计划投入、实际投入、等待时间和完成结果。不要只看“工时差了多少”,还要查明偏差来自需求变化、任务拆分不足、能力匹配不当、突发工作,还是外部依赖。
若一个团队连续数周低估某类任务,不应简单把未来估算乘以固定系数。应先区分任务类型和偏差原因:重复性工作可以用历史数据校准,新探索任务应保留区间,受审批影响的任务则要单独跟踪等待周期。

五、情景模拟:一个跨职能项目怎样从冲突排到可执行
1. 项目背景与初始问题
下面是一组情景模拟数据,不代表某家企业的真实项目,也不是行业基准。假设一家中型企业要在六周内上线一项客户服务流程改造,涉及需求梳理、产品设计、系统开发、数据迁移、测试和业务培训。
项目组有产品负责人1名、业务专家1名、设计师1名、开发人员2名、测试人员1名,另有安全与运维人员按需支持。最初的排期把所有人都按每周40小时计算,并把功能、迁移和培训并行放进同一个四周窗口。第一周就暴露出三个问题:业务专家还承担日常审批;测试人员需要等接口稳定后才能开始完整测试;安全评审只有固定的少数时段。
如果只看总人数,项目似乎人手充足;若看有效容量和依赖,就会发现业务规则确认、安全评审和接口联调才是关键约束。项目负责人若仅通过加班补足缺口,可能短暂推进任务,却没有解决计划本身不成立的问题。
2. 先盘容量,发现名义投入与真实投入的差别
项目团队重新确认未来一周的可投入时间。以下数字均为情景模拟,按成员、岗位职责和现有会议安排估算,并非适用于所有团队的固定比例。
| 角色 | 名义工时 | 固定事务与其他责任 | 变化缓冲 | 项目可承诺时间 | 主要限制 |
|---|---|---|---|---|---|
| 产品负责人 | 40小时 | 12小时 | 6小时 | 22小时 | 需确认需求并协调决策 |
| 业务专家 | 40小时 | 20小时 | 6小时 | 14小时 | 日常审批与业务规则答疑 |
| 设计师 | 40小时 | 10小时 | 6小时 | 24小时 | 同时支持另一条产品线 |
| 开发人员甲 | 40小时 | 12小时 | 6小时 | 22小时 | 负责接口与数据权限 |
| 开发人员乙 | 40小时 | 10小时 | 6小时 | 24小时 | 需要先熟悉旧系统模块 |
| 测试人员 | 40小时 | 12小时 | 6小时 | 22小时 | 依赖稳定环境和可测版本 |
表里的可承诺时间不是要求成员精确填报每一分钟,而是团队对容量的共同估算。业务专家只有14小时可用于项目,意味着如果需求确认需要18小时,团队必须调整范围、引入替补或重新安排日常职责,不能把缺口默默转移给他个人。
3. 再拆工作量,避免把等待错算成投入
团队把首版工作拆成需求规则确认、流程原型、接口开发、权限配置、数据迁移演练、系统测试和业务培训。每项任务记录投入区间、前置条件和验收责任,不再用一个“项目开发两周”概括全部工作。
例如,数据迁移演练估计需要开发人员投入16至24小时,前提是数据字段映射得到确认;业务确认等待可能额外占用两个工作日的历时,但不等于开发人员连续工作两天。测试准备可以提前进行,但完整回归测试必须等待接口版本可用。
4. 调整顺序,把瓶颈前置解决

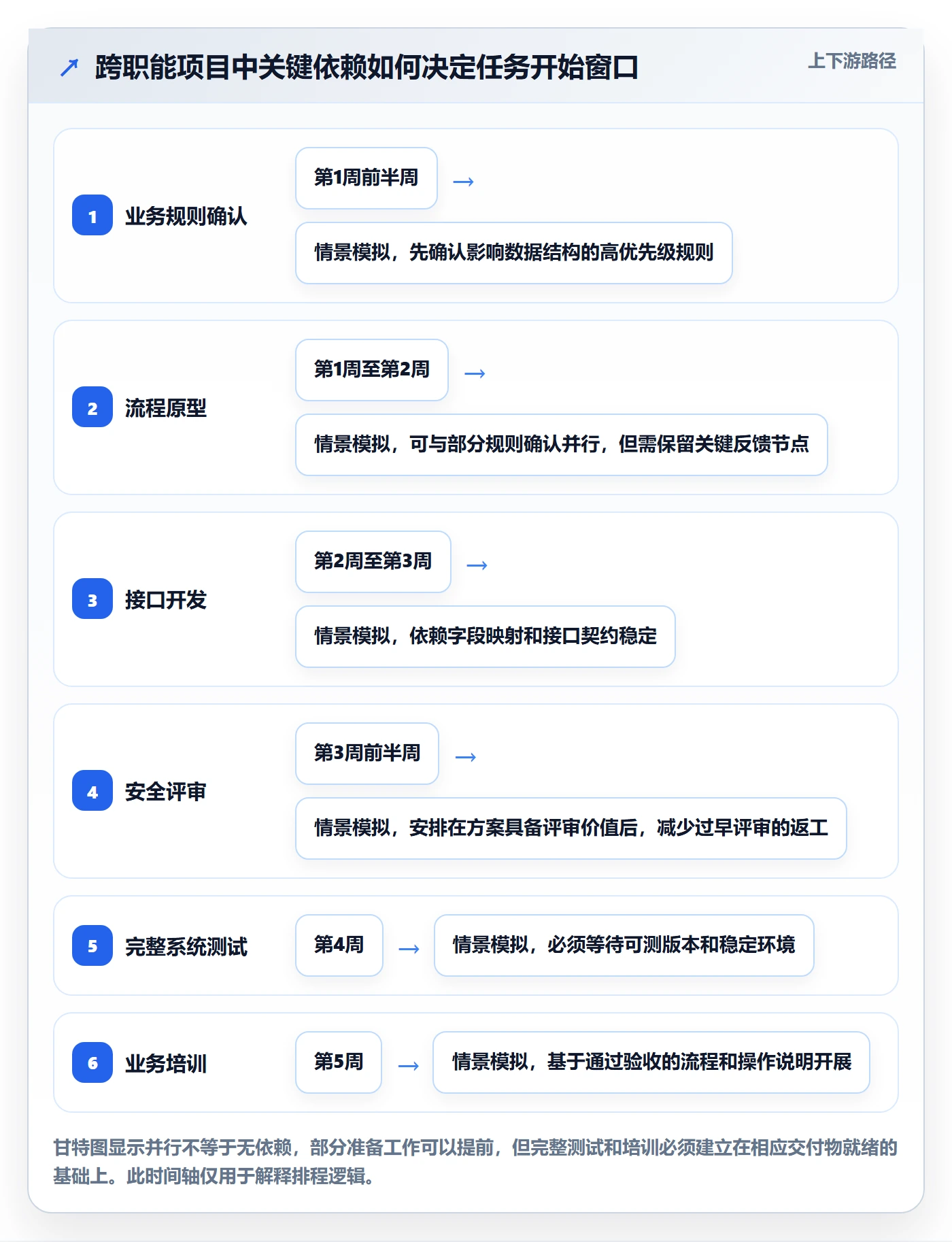

项目组做出的关键调整不是简单增加人手,而是把业务规则确认拆为两次:先确认影响数据结构和接口的关键规则,再确认不影响首版上线的细节。这样业务专家先投入有限时间解除关键路径上的阻塞,产品负责人则记录未决事项,避免所有问题都挤在同一次长会议里。
同时,开发人员甲和业务专家在固定时间窗口结对确认字段映射;设计师并行完成不依赖最终数据规则的页面框架;测试人员提前准备测试场景和数据清单,但不把“测试准备完成”误报为“系统测试完成”。安全评审预约到开发方案稳定后的窗口,避免过早评审造成重复工作。
5. 每周根据事实重排,而不是维持旧计划的表面完整
团队每周查看四类信息:各角色实际投入与预计投入的差异、已完成交付物、等待中的依赖、未来两周的关键资源冲突。若字段定义未按约定时间确认,就启动事先确定的决策:冻结首版字段范围,或调整上线日期,而不是把延迟压到开发和测试阶段。
在这个模拟案例里,第一轮修订后,项目没有因为“人更多”而立刻加速,而是减少了等待和重复确认。任务推进速度的改善应通过真实的交付周期、缺陷和返工数据验证,不能用一次排期会后的乐观判断代替。


六、从0到1建立资源管理:项目成员可以照着做的步骤
1. 建一份足够小的资源清单
刚开始不必搭建复杂系统,先用一张表记录项目角色、关键能力、可投入时间段、固定责任、已承诺事项和替补人选。重要的是让信息能被相关成员看见并及时更新,而不是追求字段数量。
清单应以具体周期为单位,并明确更新时间。例如每周计划会前由成员更新可用窗口,项目负责人核对跨项目冲突。若同一成员同时服务多个团队,应由相关负责人共同确认,避免每个项目各自假设自己拿到了全部容量。
2. 把任务需求与成员供给放在同一视图里
只有人员表没有任务需求,无法判断供需缺口;只有任务表没有容量信息,也无法判断计划是否可行。至少要让两类信息能相互对照:这个周期需要哪些技能、需要多少投入,现有成员分别能提供多少时间和能力。
当团队规模较小、任务少且成员稳定时,表格足够。若团队超过百人、项目并行多、跨部门依赖复杂,单靠个人维护的表格容易出现版本冲突和口径不一致,这时可以考虑具备项目组合、工作负载、权限和报表能力的项目管理平台。
例如,面向中大型企业及100人以上组织的PingCode,可作为项目管理平台的一个示例,用于集中呈现任务进度、人员安排和跨项目协作信息。工具是否适用,仍需结合组织的数据权限、流程复杂度、集成要求和维护能力评估;软件本身不能替代容量协商,也不会自动解决优先级冲突。
3. 设定清楚的承诺规则和升级方式
团队要约定资源承诺的最小规则:谁能确认成员投入、容量以什么周期更新、任务变更由谁批准、出现冲突时找谁决策。没有规则时,成员容易同时接到多个“优先任务”,然后被迫自己承担取舍责任。
成员收到新任务时,可以按以下顺序响应:
- 确认任务交付物、截止时间和验收人。
- 检查本周期已有承诺,估算新任务对其他工作的影响。
- 说明自己的可用容量和所需技能支持,不承诺超出已确认的时间。
- 若任务冲突,请相关负责人确定优先级或调整范围。
- 将最终取舍和新日期更新到团队共同使用的计划中。
4. 固定短周期复核,并允许计划发生变化
资源分配不是每天重新开一场大型会议。可以在固定节奏中,用短会处理容量变化、关键阻塞和优先级冲突。会议不需要逐条朗读任务,只讨论会改变交付日期或资源安排的事项。
如果当前工作稳定、团队人数少,每周一次复核通常足够;如果存在上线窗口、重大依赖或高频突发任务,可以提高关键角色的检查频率。复核频率应由变化速度和风险决定,而非机械地越频繁越好。
5. 记录实际投入的目的应是学习,不是监视
成员记录投入或剩余工作量,应服务于容量预测、成本核算和流程改进。若记录被直接用于比较个人“忙不忙”,数据就会失真。岗位不同、任务复杂度不同,单纯比较投入小时数没有意义。
更好的复盘问题是:哪类任务总是被低估?等待主要发生在哪个环节?哪些技能过度集中?计划缓冲是否与实际波动匹配?这些问题能推动团队调整流程和能力分布,而不是把资源管理变成个人计时考核。

七、不同情况下怎么做:按项目成熟度和资源结构选择策略
1. 小团队、单项目、任务相对稳定
小团队不需要先上复杂的资源管理流程。用一张共享表或任务看板,记录每个人每周可投入时间、任务负责人、预计工作量和阻塞即可。重点是让成员在接新任务前能够看见既有承诺。
此时最值得做的是减少多任务切换。若一个人同时推进五项工作,即使每项都只占少量时间,也会消耗大量上下文切换成本。可以约定每人同时处于进行中的重要任务上限,完成或明确阻塞后再接下一项。
2. 多项目共用少数专家
当架构、安全、数据或业务专家同时服务多个项目时,资源冲突往往不是局部排期能够解决的。应先由项目组合层面确认项目优先级和专家服务窗口,再让各项目按窗口准备输入。否则专家每天被不同团队临时拉会,实际工作时间会被切成碎片。
如果专家无法增加投入,取舍应发生在项目范围、顺序或日期上。让专家“尽量挤一挤”不是有效方案,因为它没有说明其他工作要让位给什么,也没有形成可执行承诺。
3. 新项目、需求尚未稳定
项目早期不宜把整个周期都排成精确到人的日历。先安排需求澄清、技术验证、风险探索和关键决策,再根据新信息滚动细化后续任务。对于未知较多的工作,设置时间盒,并约定时间盒结束后的继续或停止条件。
这类项目更应展示区间、假设和决策点。例如在方案验证前,团队可以承诺完成某项技术试验,不应过早承诺全部功能的准确完工日期。管理者要把“不确定”转化为下一步验证,而非要求成员给出虚假的精确数值。
4. 固定日期上线、法规或客户窗口不可移动
固定日期并不意味着所有资源可以无限加码。先明确不可移动的范围和验收底线,再确定哪些功能可以分阶段交付、哪些风险必须在上线前关闭。如果范围和日期都不可调整,就要尽早确认所需资源是否真实可用,并识别无法并行的关键路径。
上线前的测试、回滚和业务准备不能因为“开发赶完了”而被压缩成形式。若必须做取舍,应公开说明风险、影响面和批准人,让决策者承担知情选择,而不是让执行成员独自承担质量后果。
5. 工作高度突发,日常支持占比大
对于运维、客服、应急处理或持续运营团队,按固定迭代容量排满计划往往不现实。应回看历史波动,区分基线工作与突发工作,设置值班轮换或专门的响应容量。项目工作只使用扣除运营负荷后的剩余空间。
如果突发工作长期超过预留容量,这不是成员需要永久加班的信号,而是组织需要重新评估服务范围、人员配置、自动化投入或服务等级。缓冲连续被用尽,应触发管理决策,而不应被视为新的正常状态。
6. 新成员承担重要任务
让新成员参与关键工作,可以形成能力梯队,但必须把指导和复核成本算进资源计划。比较稳妥的方式是给出清晰的子任务、安排结对支持、设置中途检查点,并定义资深成员接手的触发条件。
如果时间窗口极紧、失败代价高,可以让有经验的成员担任最终责任人,新成员负责可控范围内的交付。这样既能培养能力,也不会把学习任务误当作已经具备的成熟产能。
八、什么时候用什么工具:表格、任务系统与管理平台的边界
1. 表格适合透明、简单、低并发的场景
当团队人数少、项目并行有限、资源变化不频繁时,表格成本最低,也容易按团队习惯修改。它适合容量盘点、风险备注和简单的时间窗口确认。要避免多人各自复制文件,最好指定唯一维护位置和更新时间。
表格的短板是数据容易过期,跨项目汇总依赖人工,权限和历史变更也可能不够清晰。出现多个项目重复争抢同一成员,或每周都需要人工合并排期时,就应重新评估工具方式。
2. 任务系统适合围绕交付物协作
任务系统适合把工作拆分、负责人、状态、优先级和依赖关系连接起来。它能帮助成员看见下一步工作和阻塞,但未必天然具备组织级容量视图。任务字段越多不代表管理越成熟,只有能支撑行动和决策的字段才值得保留。
如果团队主要问题是任务无人跟进或状态不透明,先改善任务定义和更新习惯;如果问题是多人跨项目超配,光增加任务状态仍然不够,还需要容量或组合视图。
3. 项目管理平台适合复杂协作,但需要治理基础
当组织拥有多个部门、多个项目和共享资源,且需要统一权限、流程、报表或集成时,项目管理平台可能更适合集中管理。选择前应验证它是否支持组织实际需要的资源视图、工作项关系、权限设置、数据导出和系统集成。
工具上线前最好先选一个有代表性的团队试运行,观察成员是否愿意维护数据、管理者是否能据此解决真实冲突、报告口径是否一致。如果只是把原来的混乱流程搬进新系统,工具会让混乱更可见,却不会自动让它消失。
| 方式 | 适合的复杂度 | 主要优势 | 常见边界 | 升级信号 |
|---|---|---|---|---|
| 共享表格 | 小团队、少量项目 | 上手快,修改灵活 | 汇总依赖人工,容易过期 | 多人重复争抢,版本常冲突 |
| 任务系统 | 任务较多、交付协作明显 | 跟踪负责人、状态与依赖 | 不一定能呈现组织级容量 | 项目之间无法判断成员是否超配 |
| 项目管理平台 | 多部门、多项目、治理要求高 | 集中协作、权限和报表可统一 | 配置与治理需要投入 | 需要组合视图、统一流程或系统集成 |
九、不同情况下的取舍:资源有限时要公开决定放弃什么
1. 日期不能动时,优先讨论范围和风险
若交付日期是合同窗口或法规节点,首先评估哪些范围可以缩减、拆分或延后。不能把所有功能、日期和质量要求都当作不可变条件,再要求成员用加班填补矛盾。项目负责人应把取舍选项及其后果交给有权决策的人。
缩减范围也不是随意删功能。应优先保留安全、合规、数据正确性和核心业务路径,谨慎处理能否通过后续版本补齐的辅助能力。每一项缩减都要明确对用户和运营的影响。
2. 范围不能动时,重新谈日期或资源条件
如果完整范围确实必须交付,就需要重新评估关键能力是否能够增加、外部依赖是否能提前、审批是否能加快,以及新增成员是否有足够的知识和环境支持。新增人手对可并行任务更有价值,对需要单一专家持续决策的工作未必有效。
增加资源前,先列出具体任务、所需技能、入场时间和交接成本。若新成员需要两周熟悉系统,而项目只剩一周,名义增加的人数可能无法在关键窗口产生实际容量。
3. 质量底线不能动时,压缩低价值并行工作
当质量、安全或法规要求不可降低,可以暂停低优先级项目或减少并行任务,让关键人员集中完成高风险工作。减少并行数量可能比让每个人同时做更多事更有效,因为它降低了切换成本和等待中的工作。
但暂停项目也有代价,例如市场机会延迟、外部承诺受影响或团队重新启动成本上升。决策者应比较这些代价,而不是把“质量优先”简化为一句口号。
4. 不能增加人手时,改任务顺序与交付切片
在人员无法增加的情况下,团队可以尝试拆小交付、提前验证关键假设、减少不必要的审批往返,或把工作按依赖重新排序。最有效的改进常常不是压缩每项任务的执行时间,而是降低等待和返工。
若任务彼此高度耦合,切片过细反而会增加集成成本。每次拆分都要确认能否独立验收、是否减少风险、是否引入额外交接。切片的目的是更早获得有效反馈,而不是让看板上出现更多任务卡片。

十、资源管理的风险信号:出现这些情况就该重新排
1. 同一个成员反复成为多个项目的关键路径
如果某位专家频繁被列为不同项目的不可替代资源,说明组织存在单点依赖。短期要统一排优先级和时间窗口,中期要安排知识转移、替补培养或流程标准化。继续把全部关键事项集中到此人身上,会让任何一个临时事件都可能造成多个项目延期。
2. 计划投入长期低于实际投入
计划和实际连续多个周期偏差明显,可能是容量计算漏了会议和支持工作,也可能是需求不清、估算粒度不合适或任务经常被打断。不要只把未来工时统一调高,而要按任务类型和偏差来源分别处理。
3. 阻塞任务数量增加,完成任务却没有同步增加
工作看起来很忙,已完成交付物却没有增长,通常意味着并行过多、依赖未解决或验收标准不清。此时继续给成员派更多任务,只会增加在制品。可以先限制新任务进入,让团队清理阻塞并完成已有承诺。
4. 加班成为常态,缓冲却从未出现在计划里
若团队长期依赖加班守住日期,说明容量计划可能过于乐观,或需求、运营负荷和项目优先级没有得到组织层面的协调。加班偶尔用于应对例外,不应成为默认的容量补丁。
管理者应检查哪些责任被反复低估、哪些决策迟迟未做、哪些项目实际优先级高于计划中的其他工作。资源管理的作用之一,就是让组织明确承认时间有限,而不是把短缺转嫁给个人。

十一、结尾:先把冲突说清楚,比把日历排满更专业
1. 资源分配真正管理的是选择,而不只是人数
资源管理的核心,不是把每个人安排得没有空档,而是让团队知道有限的时间应该投向哪里、哪些工作暂时不做、什么变化会触发重新决策。可用容量、技能、依赖和风险都摆在台面上,资源冲突才可能被组织解决,而不是被成员用加班遮住。
对项目成员来说,最实用的下一步并不复杂:先盘点自己未来一周的真实可用时间;确认正在承担的任务和前置条件;对新任务说明容量影响;遇到冲突时要求有权负责人明确优先级;周期结束后记录估算偏差和等待原因。
2. 从一个小周期开始建立可信计划
不要一开始追求覆盖全组织的完美资源系统。先选一个团队和一个短周期,试着把名义工时折算成可承诺容量,把任务拆到可估算和可验收,再用实际投入、等待时间和交付结果复盘。只要计划能更早暴露冲突、帮助成员做出取舍,它就已经比一张填满姓名和日期的表格更有价值。
我最看重的资源计划,不是承诺最多的那份,而是最早让团队看见“不可能同时满足什么”的那份。看见约束后,组织才能决定调整范围、日期、顺序或资源;看不见约束,所谓执行力往往只是把代价推迟到最后一刻。
常见问题解答(FAQ)
1. 资源分配从哪里开始?
我第一次参与项目排期时,团队一上来就把每个人的任务排满了,结果需求一变,所有日期都得重算。我想知道,资源分配是不是应该先估工时,还是先看成员的空闲时间?
先明确交付范围和优先级,再估算任务工作量,最后匹配人员与时间;不要先把成员日历填满再倒推计划。可以先把项目拆成可在数天内完成、且有明确交付物的任务,记录每项任务的预估工时、所需技能、依赖关系和负责人。比如一个两周迭代有 5 名成员,不代表有 50 个完整人日可用:会议、支持工作和休假都会占用时间。
初排时可按每人每天约 5 至 6 小时的有效项目时间估算,再根据团队实际记录校正。这个数不是行业定额,而是减少“名义满负荷、实际做不完”的起点。
2. 怎么判断成员是否已经超负荷?
我看到排期表上每个人都有任务,但有人总是延期,也有人看起来很忙却说不清在忙什么。我不确定应该按任务数量、工时,还是截止日期判断负荷,怎样识别真正的资源冲突?
不要用任务数量判断负荷:一项两小时的任务和一项三天的任务不能等价比较。先统计同一时间段内已承诺的工作量,再加上例会、值班、审批等固定占用,并检查任务是否需要同一名成员在相近日期完成。
举例来说,某成员一周可投入 30 小时,其中会议与支持工作约 8 小时,已有任务估算 24 小时,那么表面上只超出 2 小时,但几乎没有空间处理返工和突发问题。可将计划负荷与实际完成工时连续对照两到三个周期;若估算偏差长期较大,应先修正估算和任务拆分,而不是简单要求成员“提高效率”。
3. 关键成员被多个项目同时需要时,应该怎么分配?
我所在的团队有一位测试成员同时支持几个项目,每个项目负责人都认为自己的任务最紧急。以前我们靠临时沟通协调,常常到临近上线才发现资源撞车,我想知道有没有更可靠的处理办法?
先把冲突从个人层面提升为项目组合层面的取舍:列出各项目的业务优先级、最晚需要该技能的日期、延迟影响,以及能否通过拆分、替代人员或调整范围解决。比如测试成员一周有 30 小时可用,三个项目分别提出 18、12、10 小时需求,总需求 40 小时;
这时不能靠把三份计划都标成“已确认”来消除冲突,应由有决策权的人明确哪些工作先做、哪些延期或缩小范围。可以固定每周检查一次未来两至四周的关键技能冲突,并记录决定及原因。这样做的重点不是让每个人都满意,而是让取舍可见、可追溯。
4. 项目计划中要留多少缓冲时间?
我以前按每项任务的理想工时直接排期,稍有需求变更或返工,里程碑就会延期。后来有人建议统一预留固定比例的缓冲,但不同任务的不确定性差很多,我想知道该怎么留才不至于过多或过少?
不要给所有任务机械地增加同一比例。先识别不确定性来源:需求未确认、外部依赖、首次使用的技术、审批等待,还是测试返工;再把缓冲放在风险较高的任务或里程碑附近,并说明它保护的是什么。
举例来说,若一个接口任务估算 3 天、对方团队尚未确认字段,风险主要是等待与返工,可以把依赖确认设为前置检查点,并在里程碑前保留约 1 天机动时间;若任务已有稳定流程和历史数据,则不必照搬同样缓冲。项目结束后比较估算与实际耗时,按团队真实偏差调整。
缓冲应是对已知不确定性的管理,不是隐藏不合理承诺的空白时间。
核心关键词
文章包含AI辅助创作:资源分配怎么做?项目成员入门指南:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535580
读者评论
我们团队以前按每人40小时排满,线上支持一来就整体延期。把日常维护和缓冲单独算出来后,承诺确实更接近实际;不过缓冲比例还是得靠团队自己的历史数据调整。
文中区分工作量和历时很实用,尤其是评审、权限申请这类等待,经常被误算成执行慢。想请教一下,跨团队项目里通常由谁维护这些等待节点,避免记录一阵后又没人更新?
能力矩阵适合识别瓶颈,但如果直接拿来评价个人,可能会让成员不愿意承认自己需要结对。我们尝试把它只用于任务安排和培养计划,效果会好一些。
