项目成员第一次接手资源管理,最常见的困惑不是“怎么填工时”,而是“我报了工作量,为什么还是没人知道我下周有没有空”。在一个模拟的中型产品项目中,团队有 12 名成员、3 条并行需求线,负责人最初只收集任务工时,却没有记录成员的可用时间、技能匹配和已承诺工作。结果看板上任务都有人,实际交付却反复延期。资源管理的入门关键,不是把人变成表格里的数字,而是让成员能看清承诺、负荷、依赖和变化,并在风险发生前发出信号。
一、先讲核心结论:成员管理资源,先管承诺,再管工时
1. 资源管理不是填一张工时表
我把项目资源管理理解为一套持续的协作约定:谁在什么时间段内,能够以什么能力投入多少精力,承担哪些已经确认的工作;当优先级、工作量或可用时间变化时,团队如何重新协商。这个定义里,工时只是输入之一,不是管理目的。
如果成员只在任务结束后补录“实际用了几小时”,团队得到的是历史账目,却很难判断下周能否接下新需求。相反,如果成员能提前说明未来一周的可用时间、已承诺任务和阻塞因素,负责人就能在任务分派前识别冲突。资源管理的价值首先体现在减少未经确认的承诺,而不是提高填报频率。
2. 入门阶段只需把四件事说清楚
对项目成员而言,开始资源管理不需要先建立复杂的能力模型。先把四个问题回答清楚,通常就足以支持多数日常安排:我什么时候有空、我已经答应做什么、这些工作大致需要多少精力、什么情况会让我无法按约交付。
- 可用时间:本周或本迭代里,扣除会议、休假、支持工作后的有效投入。
- 已承诺工作:已经确认的任务、缺陷处理、评审、值班和跨团队支持。
- 工作量估计:对任务投入的区间判断,而不是看起来精确、实际无法兑现的单点数字。
- 风险与依赖:等待决策、外部接口、环境准备、技能支持等可能改变交付节奏的因素。
这四项信息应当服务于排期讨论。如果一个字段既没人据此做决定,也无法帮助成员暴露风险,就值得考虑是否要收集。入门期把信息量控制住,往往比一开始追求全面更重要。
3. 用“可承诺容量”替代“日历总工时”
项目成员最容易算错的是把工作日直接换成可投入时间。例如,一周五个工作日看起来有 40 小时,但固定会议、协作答疑、代码评审、临时支持和必要缓冲都要占用时间。把 40 小时全部分给任务,等于默认其他工作不存在。
我建议用一个简单的估算框架:可承诺容量=工作时间-已知固定事务-常规协作预留-风险缓冲。这里的数字不必一开始就精确到分钟,重点是让“看起来有空”和“确实能接活”区别开来。团队可先以周为单位观察,再根据任务类型校准。
例如,某成员本周有 40 小时工作时间,固定会议与评审约 8 小时,常规支持预留 5 小时,项目任务的可承诺容量就不是 40 小时,而是约 27 小时。若此时再排入 32 小时的任务,冲突不是成员执行不力,而是计划在形成时就超过了容量。

二、背景和真实场景:成员为什么需要参与资源管理
1. 任务有人负责,不代表资源已经落实
在模拟案例里,项目负责人把 18 项工作分别分给 12 名成员,表面上每项都有责任人。问题在于,有些成员同时承担产品需求、线上问题和团队公共事务;有些任务依赖同一位技术专家;还有两项工作需要外部团队先提供接口。看板上“已分配”并不能证明任务有足够时间、合适技能和可执行条件。
这类错配尤其容易发生在多人协作的组织:成员的工作来源不止一个项目,优先级也可能由不同负责人决定。成员不参与资源信息的更新,负责人只能依据旧计划分派任务;成员若只被动接受安排,冲突通常要到交付节点才暴露。
2. 项目成员掌握着计划看不到的信息
计划表能展示任务与日期,却不一定知道成员已经被临时安排支持客户、需要参加关键评审,或者某个任务对特定技能有依赖。资源数据的第一手来源往往就是成员本人。管理动作如果绕开成员,只从任务表推算负荷,容易把“不知道”误判成“有空”。
这也是成员参与的实际意义:成员不是被统计的对象,而是资源计划的共同维护者。负责人负责明确优先级和协调冲突,成员负责提供真实可用时间、任务进展和风险信号。两者的责任边界清晰,资源管理才不会沦为单向催报。
3. 人数越多,越需要区分“可见”与“可控”
小团队常靠口头沟通就能掌握大致负荷;当项目线、协作方和任务数量增加,记忆和即时消息就容易失效。对于中大型企业及 100 人以上组织,PingCode 可作为项目和协作信息的管理载体,用于集中呈现任务、责任人、迭代安排与进度状态。它能够帮助团队提升信息可见性,但不能替代成员对承诺的确认,也不能自动判断每项任务是否适合某个人。
我不会把“使用了管理平台”当作资源管理成熟的证据。更有用的判断是:成员能否看到自己已承诺的工作,负责人能否识别跨项目冲突,变更是否留下记录,团队是否能从过去的偏差中调整估算。工具负责承载流程,资源判断仍需要人来完成。

三、常见误区:看起来在管资源,实际上在制造噪声
1. 把满负荷当成高效率
排期表被填满,看上去像是资源利用充分;但只要出现一个线上问题、一个评审返工或一个外部依赖延迟,原计划就没有空间吸收变化。团队长期按满负荷安排,还会让成员把风险隐藏起来,因为说“我已经没有余量”常被误解成不愿承担。
资源管理的目标不是让每个人每天都有任务,而是让关键工作在可持续的容量内完成。适度缓冲不是浪费,它是应对变化的风险预算。不同团队需要多少缓冲,应根据任务不确定性、支持工作频率和历史偏差来校准,不能照搬统一比例。
2. 用工时精度制造虚假的确定性
把任务估成 7.5 小时,未必比估成“约 1 天”更准确。对探索性工作、需求尚未澄清的事项或外部依赖较强的任务,过度精细的估算容易掩盖不确定性。数字越细,不代表信息越可靠;如果成员不敢表达估算区间,排期就会把未知伪装成确定。
我更愿意让成员说明估算依据和置信程度。例如,“预计 2 至 3 天,前提是接口文档确认;若接口仍未定,先安排半天验证”。这比单独报一个数字更便于负责人做取舍,也能把依赖条件放到计划里。
3. 只登记任务,不登记容量变化
任务列表通常能看到新增事项,却未必能看到成员的休假、值班、临时支持、跨团队评审和突发修复。结果是任务增加了,容量却仍沿用旧数据。成员在这种情况下被要求“再挤一挤”,实际是在把计划缺口转成个人加班。
入门规则应当足够简单:只要变化会影响已承诺交付,就更新容量或风险;不影响计划的微小波动,不必制造额外录入。这样既能维护计划可信度,也不会让成员陷入每小时报数。
4. 把个人忙碌程度等同于项目贡献
有些成员会议很多、消息回复频繁,看起来非常忙,但关键任务可能没有推进;另一些成员工作时间较安静,却在解决高风险技术问题。用在线时长、任务数量或工时合计评价贡献,会鼓励“容易计数的工作”,并挤压质量、协作和预防性工作。
资源信息应用于安排和协作,不应未经定义就直接变成个人绩效排名。若团队要评价结果,应明确质量、交付、协作和复杂度等维度,并考虑任务差异。否则成员会优化指标,而不是优化项目结果。
5. 把资源管理工具当成自动排班器
工具可以提示某人同时承担多项任务,却不一定知道任务优先级、替代人员的熟练程度、交接成本和业务损失。自动化能辅助发现冲突,但“把哪项工作延后”仍是管理决策。把提示当成结论,容易造成错误分派。
在团队使用项目管理平台时,我建议先定义字段口径、更新责任和冲突处理规则,再决定是否启用更多自动化能力。字段没有统一理解,自动汇总只会更快地产生不一致的数据。

四、专业判断逻辑:判断资源问题,而不是盯住单一数字
1. 先判断工作是否可比,再比较负荷
两个人各有 20 小时任务,不代表负荷相同。一个人的工作可能是边界清楚、重复性高的执行任务,另一个人的工作可能包含方案探索、评审等待和跨团队协调。若只看工时,容易忽略认知切换、任务不确定性和协作成本。
比较负荷前,我会先确认任务是否具备相近的范围清晰度、依赖程度和交付复杂度。若无法直接比较,就用区间和风险标签补充,而不是强行把每项工作折算成一个看似可比的数字。
2. 先查瓶颈,再讨论平均分配
资源问题常常集中在关键技能、关键审批或特定环境,而不是每个人都缺时间。团队平均负荷看起来合理,仍可能因为只有一名成员能完成数据库迁移、发布审批或特定系统排障而发生排队。
因此,资源盘点要同时看“人”和“能力”。对关键能力至少要问三个问题:当前由谁掌握,任务高峰会不会重叠,有没有可行的备份或交接方案。若瓶颈暂时不可消除,排期就应保护该能力的时间,而不是继续把任务压到唯一专家身上。
3. 用风险而不是忙碌程度触发升级
成员说“我很忙”是一个信号,但还不足以支撑资源决策。更有用的信息是:哪项承诺会受影响、预计影响多少、影响的前提是什么、需要谁做什么决定。把忙碌转换成可执行的风险描述,负责人才能采取行动。
例如,“本周工作很多”无法直接处理;“如果今天仍未收到接口字段定义,联调至少顺延一个工作日,需要产品负责人确认是否先做不依赖接口的部分”,就包含了触发条件、影响范围和下一步动作。
4. 将容量、负荷、风险分开看
可用容量回答“能投入多少时间”,工作负荷回答“已经承诺多少工作”,风险则回答“计划可能因什么原因变化”。三个概念相互关联,却不能互相替代。单看容量,可能漏掉技能不匹配;单看负荷,可能漏掉任务不确定性;只看风险,又可能没有明确的资源影响。
| 观察维度 | 需要回答的问题 | 适合的证据 | 常见误判 |
|---|---|---|---|
| 可用容量 | 成员实际能投入多少时间? | 工作日、休假、固定会议、值班与支持安排 | 把日历总工时当成任务时间 |
| 已承诺负荷 | 成员已经答应完成哪些工作? | 任务范围、估算区间、交付时间、优先级 | 只统计任务数量,不看复杂度 |
| 能力匹配 | 成员是否具备完成任务所需的经验和权限? | 技能要求、评审人、环境权限、备份人员 | 认为有时间就等于能接任务 |
| 执行风险 | 什么变化会影响交付? | 依赖状态、待决策项、变更记录、阻塞时长 | 等到截止日期才升级 |
5. 追求够用的数据质量,不追求形式完整
资源数据并非越多越好。数据至少要满足三个条件:成员知道如何填写,负责人知道如何解释,团队知道依据它做什么决策。如果一个字段长期无人更新,或者更新后从不影响排期,它的管理价值就值得重新审视。
我会优先维护少量关键字段:时间范围、容量变化、已承诺事项、估算区间、优先级、阻塞原因和责任人。等这些信息能稳定支撑计划,再考虑增加技能标签、成本归集或跨项目分析等内容。
五、案例解析:12 人团队如何从“任务已分配”走到“承诺可兑现”
1. 案例边界与数据口径
下面的案例是情景模拟,不代表某家企业的真实经营数据,也不应被当作行业统计。它用于演示资源管理动作如何改变团队的判断方式。团队共 12 人,包含产品、设计、研发和测试角色,同时推进三个需求方向,并承担日常线上支持。
第一周,负责人按任务数量分派工作,没有统一收集容量。团队计划中的任务估算总量为 220 小时,而成员扣除固定会议、支持与已知休假后的可承诺容量约为 180 小时。表面差额是 40 小时,但计划中没有明确标出谁超载、哪项任务能延期,以及哪些工作依赖外部确认。

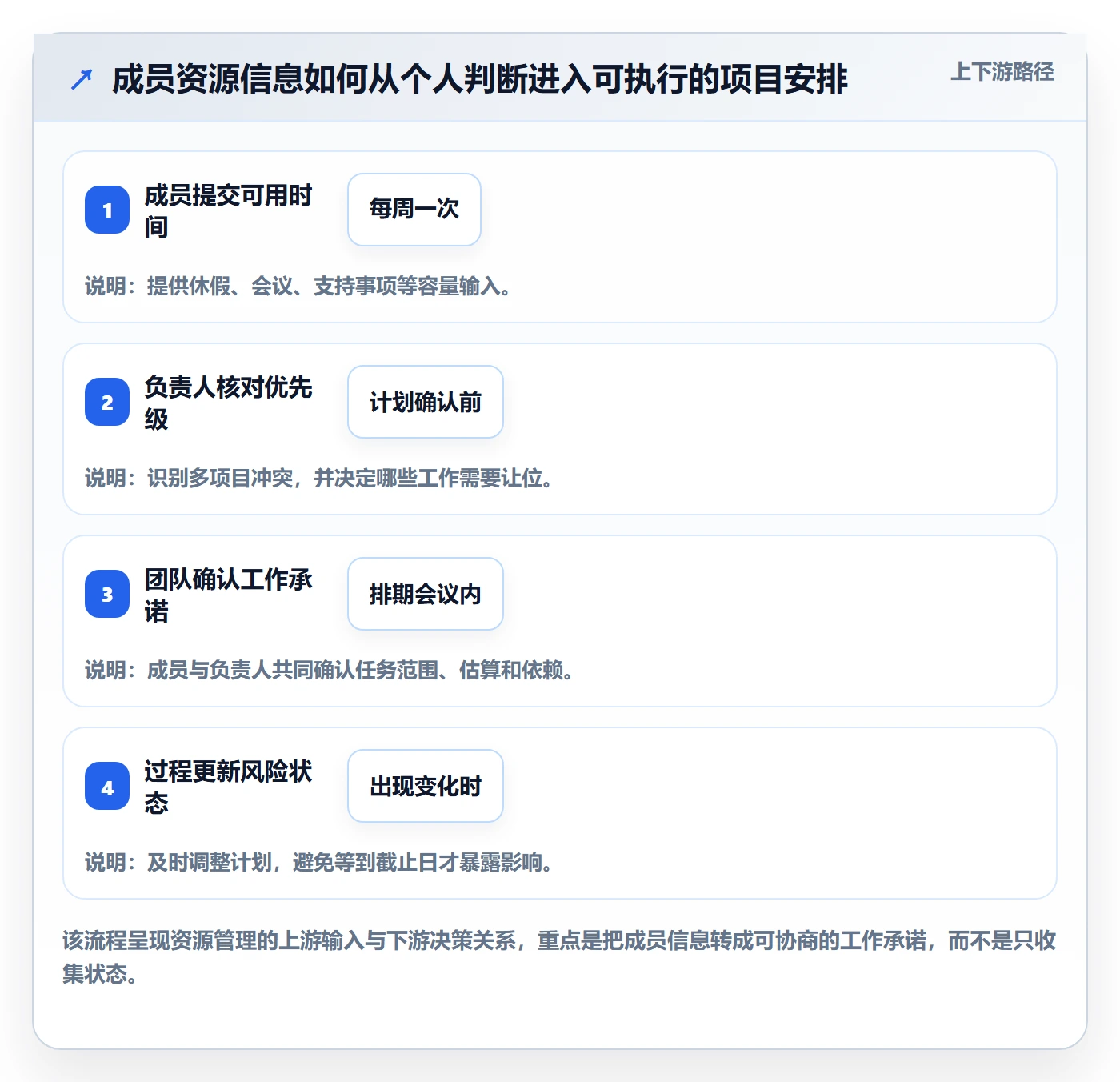

2. 先做一次成员侧的资源盘点
团队没有要求成员填写复杂报表,而是让每个人用十分钟完成一张周度盘点:本周可用时间、已有承诺、预计新增事项、关键依赖和最需要协调的冲突。项目负责人随后把信息按成员和工作流汇总,重点核对三类问题:容量缺口、关键技能集中、依赖未就绪。
盘点发现,40 小时的表面缺口并非平均分布。两名研发成员承担了大部分跨项目评审;一名测试成员的任务虽不多,却被三个方向的集成测试同时占用;另有 16 小时工作依赖外部接口定义,短期内并不能立即开工。
3. 把“任务总量超出”拆成可选择的问题
如果只说总量超出 40 小时,团队很容易把讨论变成“大家再加把劲”。实际拆解后,负责人发现问题可分为四种:可延后的低优先级工作、尚未满足条件的依赖任务、必须由特定技能完成的工作,以及可以通过缩小范围提前交付的事项。
- 延后:把非关键的视觉优化移到下一迭代,释放约 12 小时。
- 拆分:把一个较大的数据迁移任务拆成验证、执行和回滚准备,先承诺验证部分。
- 等待条件:接口未确认前,不把联调任务算作本周确定交付。
- 转移与结对:安排一名成员参与关键技术任务的结对工作,为后续备份建立基础。
这一步的重点不是把人均负荷平均化,而是让每项调整都有明确理由。延期是优先级决策,拆分是范围决策,等待是依赖判断,结对则是能力风险控制。不同问题用不同手段,不能都靠增加工时解决。
4. 一轮调整后的模拟观察

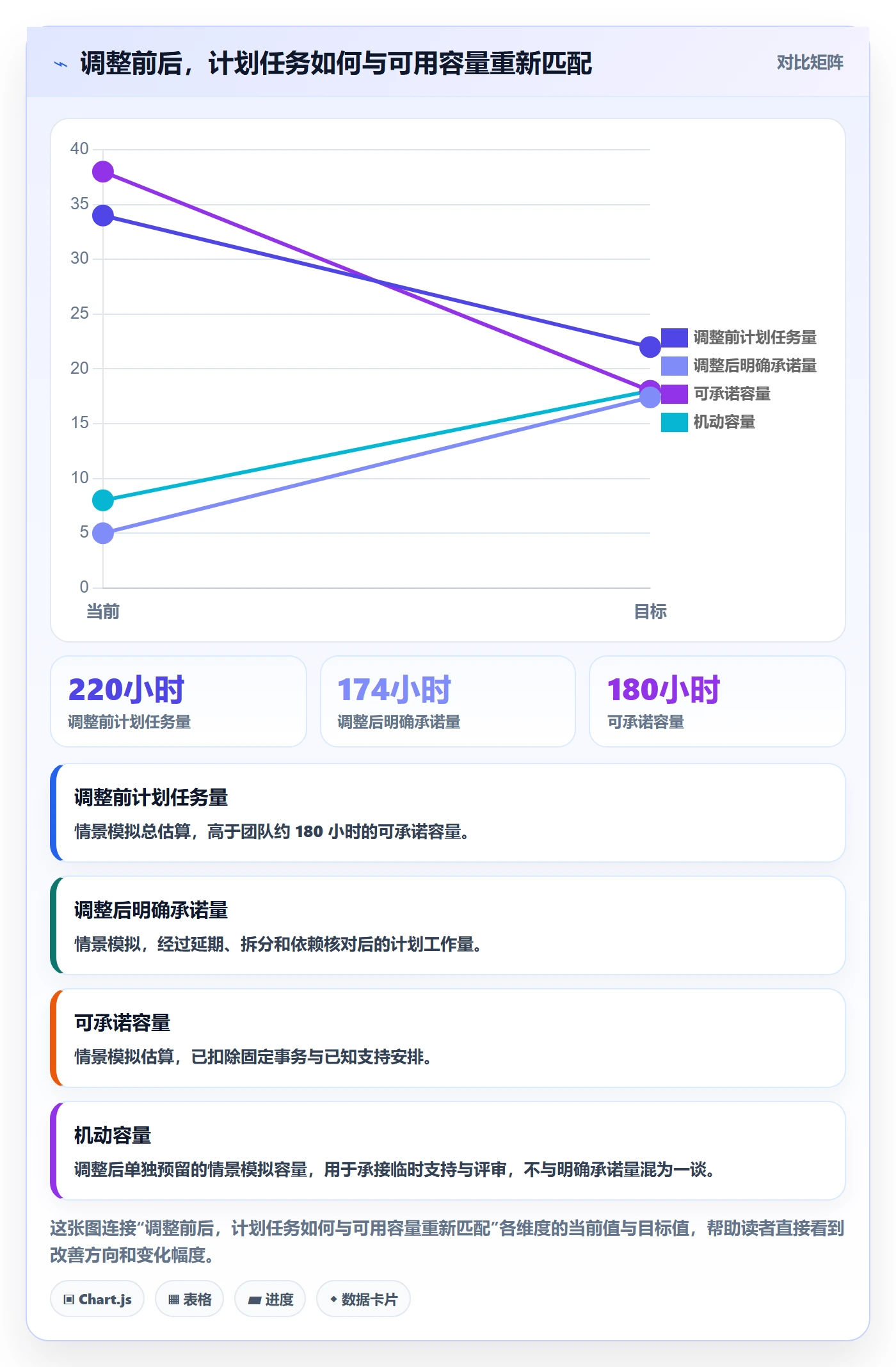

调整后,团队把本周明确承诺的任务由 220 小时降至 174 小时,并为线上支持和临时评审保留约 18 小时机动容量。由于这是案例推演,数字只用于说明决策结构,不能直接当作目标值。真正值得关注的是:计划中的确定性交付减少了,但承诺可信度提高了。
在模拟的两周观察中,团队把“计划外新增事项”单独记录,并标记其来源。若新增事项持续超过预留容量,就应重新讨论人力、范围或优先级;若新增事项主要来自某一个工作流,则应解决上游需求质量或支持机制,而不是继续扩大所有成员的缓冲。

5. 案例中真正改变结果的不是软件,而是决策顺序
团队可以用表格、共享看板或项目管理平台维护这些信息。工具选择会影响更新成本、可视化和协作效率,但案例里最关键的变化发生在工作顺序上:先核对容量,再确认优先级;先暴露依赖,再承诺交付;发现冲突时先调整工作范围或顺序,而不是默认成员加班。
如果组织已经使用 PingCode,可以把任务、负责人、迭代和风险状态集中关联,减少成员在多个渠道重复汇报的成本。使用时应先统一“容量”“估算”“阻塞”的口径,并明确谁维护、谁审核、谁能调整计划。否则平台数据齐全,也可能只是把口径不一的表格搬到了线上。
六、成员可直接执行的资源管理入门方法
1. 每周计划前,先做五分钟容量盘点
成员不必每天重新计算所有时间,但在周计划或迭代计划前,应快速核对本周的休假、值班、固定会议、已承诺工作和临时支持。若这些事项变化不大,可以复用已有安排;若出现明显变化,就更新计划依据。
盘点时不必追求精确到小时。先保证“哪些时间不能投入、哪些任务已经承诺、还有多少可调整空间”被说清楚。对估算不确定的事项,可以用区间和条件表达,避免把猜测写成确定承诺。
2. 接任务时,确认范围、优先级和验收条件
任务分配时,成员应确认自己交付什么、不负责什么、优先级如何、谁提供输入、完成的判断标准是什么。很多超时并非执行速度慢,而是任务边界不清,过程中不断增加工作内容,最初的资源估算自然失效。
如果任务无法在现有容量内完成,不应只回复“做不完”。更好的表达方式是说明当前承诺、预计差额、受影响的交付以及可选方案。例如,缩小范围、延后低优先级任务、增加协作人或调整截止时间,让负责人能作出真实取舍。
3. 工作过程中,只在变化影响计划时更新
资源管理并不意味着把每个工作小时都汇报出来。成员应在关键变化发生时更新状态:任务范围变化、依赖超期、临时支持占用明显增加、实际工作量持续超出估算,或者原本负责的人员无法继续投入。
更新内容应包含事实与影响,尽量避免只写“有风险”。例如,记录“接口确认预计晚两天,当前开发可先完成不依赖接口的校验逻辑;若周三前仍未确认,联调日期需要调整”。这样的信息既能帮助负责人决策,也能减少来回追问。
4. 每个迭代结束后,复盘估算偏差的来源
估算偏差不应被简化为“成员估得不准”。复盘时可以把差异分成几类:范围变化、依赖等待、返工、突发支持、技能学习成本和纯粹估算误差。分类之后,才能知道该改需求澄清流程、依赖管理、任务拆分方式,还是估算校准。
若某类工作连续数个周期都低估,应调整估算依据或增加验证步骤;若偏差主要来自临时支持,则应把支持工作纳入容量模型;若成员反复等待外部确认,则应把依赖交付纳入计划。复盘的目的不是追究个人误差,而是让下一轮计划少踩同一个坑。

七、不同情况下的行动建议:按问题类型选动作
1. 如果你是项目成员,且同时服务多个项目
不要只向每位负责人分别承诺时间,因为单个项目的计划可能都合理,叠加起来却超过容量。你需要把已经确认的工作放到同一视图中,标出优先级、截止时间和固定支持安排,再请负责人共同确认冲突由谁裁决。
当多个负责人给出互相冲突的要求时,不建议成员私下自行选择并承担后果。把冲突具体化:两项工作各自的影响、完成时间、需要谁做优先级决定。资源分配的权衡应由有权限的负责人承担,而不是让成员通过加班隐性解决。
2. 如果你是新成员,对任务估算没有把握
不要为了显得可靠而给出过度乐观的单点估算。可以先将任务拆成理解、验证、实现、评审和交付几个部分,对未知部分标注假设。若经验不足,主动邀请熟悉该领域的同事做短时间评估,或者先承诺一个验证阶段,再据结果更新后续计划。
新成员的早期估算偏差通常包含学习系统、权限流程和团队约定的成本。团队如果不把这些因素讲清楚,就容易将熟悉工作方式的成员估算直接套给新人。对新成员而言,透明说明不确定性比假装精确更有利于建立可信度。
3. 如果你承担关键技能,频繁被不同任务打断
先记录打断来自哪些事项、发生频率和对原任务的影响,再与负责人讨论固定支持窗口、轮值、结对或备份培养。单纯要求“少打断我”通常无法改变组织的工作方式;用可观察的影响说明打断成本,才有机会调整支持机制。
如果短期内无法培养替代者,应减少关键人员同时承担的并行任务,保护连续工作时间,并明确紧急事项的入口和响应边界。长期看,知识交接和备份人员培养可能降低单点风险,但它们需要投入时间,不能假设交接会自动发生。
4. 如果你的项目持续出现计划外工作
把临时工作分来源记录,例如线上故障、客户支持、需求变更、质量返工或外部协作。若临时工作稳定重复出现,它就不应一直被当作偶发噪声,而应纳入容量和优先级管理。否则团队每轮都会排满计划,再把重复发生的工作称为“意外”。
如果计划外事项高度集中在某一时段或某一角色,试着设置值班、轮转或专门的支持容量;如果事项来自需求反复变化,就应改善需求确认和变更决策;如果主要来自质量问题,则应检查测试策略和返工原因。不同来源对应不同治理方式。
5. 如果团队刚开始使用资源管理平台
先选择一个项目或一条工作流试运行,不必立刻要求全组织统一所有字段。试运行时观察三件事:成员每周维护信息需要多久,负责人是否真的依据数据调整计划,团队是否减少了重复询问和临时冲突。
若平台配置复杂、成员不愿维护,先删减低价值字段;若数据有了却无法支持决策,先调整口径和会议流程;若跨项目冲突仍不可见,再考虑建立统一的资源视图。平台的推广顺序应由实际瓶颈决定,而不是由功能清单决定。
八、不同情况下的取舍:没有一种资源方案适合所有团队
1. 精细填报与低负担维护之间
精细工时有利于成本核算和历史分析,但会增加成员维护负担,也可能让团队把时间花在解释数字上。低负担维护更适合变化快、任务类型多的团队,但对成本追踪和长期产能分析的支持有限。
如果组织需要审计成本或按合同归集工时,可以采用更细的记录,但要明确目的、权限、保存周期和使用边界;如果主要目的是团队排期,周度容量和任务区间往往已经够用。不要因为系统能够记录更多,就默认成员必须填写更多。
2. 专人专项与多任务并行之间
专人专项有利于形成连续工作时间,减少上下文切换,但当人员请假或需求变化时,替代能力较弱。多任务并行提高了资源调度的表面灵活性,却容易造成频繁切换、任务延迟和隐性排队。
对高度依赖专有知识的工作,应逐步建立备份和交接机制;对短周期、紧急且可拆分的工作,可以接受一定程度的并行,但要控制同时推进的事项数量。团队需要看的是任务完成流和等待时间,不只是每个人名下有多少任务。
3. 统一规则与团队自治之间
组织统一字段和节奏,有利于跨团队汇总,但不同工作类型的估算方法并不总能统一。完全自治能贴合团队实际,却可能让跨团队协作无法比较。可行的折中方式是统一最小口径,例如容量、优先级、责任人、风险和变更记录;任务拆分与估算方法则允许团队按业务特点调整。
如果管理层需要跨团队看板,应明确哪些指标可以横向比较、哪些只适合团队内部使用。把不具备同一口径的数据强行排名,容易让团队为了看起来更好而改变填报方式,反而降低数据质量。
4. 短期交付与长期能力建设之间
让熟练成员快速完成任务,通常是短期最省时的选择;安排成员结对、文档化和轮岗,则可能为长期降低单点风险。两者不是非此即彼,但需要明确投资目标和时间范围。如果每次都以“当前太忙”为由取消交接,关键技能就会长期集中在少数人身上。
在高风险节点,优先保障交付可能合理;在项目间隙或低风险任务中,可以安排备份人员参与。团队应把能力建设作为实际工作排入计划,而不是放在无人承担的“以后再做”清单里。

九、如何判断资源管理是否真的起作用
1. 看计划外冲突是否更早被发现
资源管理有效,不一定意味着冲突消失,而是冲突更早出现、影响更小、处理责任更清楚。团队可以观察排期确认前发现的容量冲突数量、截止前才暴露的冲突数量,以及因资源错配导致的临时改派次数。
这些指标最好按团队自身的基线观察,不要一开始就设定看似漂亮的目标。若前期记录不完整,可先用一个迭代建立基线,再看趋势。数据变化应结合工作内容解释,不能把所有改善都归功于某个工具或某项流程。
2. 看成员维护信息是否产生决策回报
成员愿意更新信息,通常因为他们能看到更新带来的实际变化:冲突得到协调、重复汇报减少、任务范围被澄清、优先级由负责人确认。如果成员持续填报,却没有任何计划调整,流程就会被视为额外行政负担。
可以定期问成员两个简单问题:哪些字段最难维护,哪些信息曾经帮助你避免冲突?回答如果长期集中在“都没用”,就该重做流程,而不是继续催促填写。
3. 看偏差来源是否逐渐可解释
计划误差不可能完全消失,但团队应逐渐知道误差来自哪里。若实际投入总比计划高,却说不清是范围扩张、支持工作、依赖等待还是返工,说明团队缺少有效的复盘分类。可解释性比短期内把偏差压到某个数字更能支持长期改进。
对于组织管理层,资源报告应同时呈现结果和限制:哪些任务如期交付、哪些容量被临时工作占用、哪些关键技能存在单点风险、哪些估算仍处于高不确定性。只报利用率,无法呈现计划的真实健康度。
十、结尾:把资源管理做成协商机制,而不是成员报数
1. 独特观点:好计划不是把人排满,而是让承诺有边界
我判断一个团队的资源管理是否成熟,不看计划表有多满,也不看工时记录有多细,而看成员能否说清楚自己承诺了什么、负责人能否解释为什么这样排序、计划变化时团队能否及时重新协商。资源管理的核心,是让承诺、容量和风险彼此对得上。
成员不需要从第一天就掌握复杂的资源建模。先把可用时间、已承诺工作、估算依据和风险变化说清楚,再通过复盘逐步校准。负责人也不应把成员的透明表达当成拒绝任务,而应把它视为计划可靠性的输入。
2. 下一步:从一个周期、一个团队开始验证
如果你准备在团队里落地,可以先做一个四周的小试点:第一周统一字段和口径,第二周按容量确认承诺,第三周记录变更与阻塞,第四周复盘估算偏差和维护成本。试点目标不是证明某套工具有效,而是判断这套约定是否帮助团队更早发现冲突、减少无效沟通。
- 选择一条工作流或一个项目作为试点,避免一开始覆盖所有团队。
- 确定最小信息集:可用时间、已承诺任务、估算区间、依赖和风险。
- 约定更新时点与决策责任,明确谁能调整优先级和交付范围。
- 每周记录冲突、计划外工作和维护耗时,不将情景推演数字当作绩效目标。
- 四周后决定保留、删减或调整机制,再考虑是否扩大到其他团队。
资源管理不是把每个人的时间切得更碎,而是让团队知道哪些工作真正能承诺、哪些变化必须重新决策。先建立可信的协商规则,再谈自动化和规模化,项目成员才会从被统计者变成计划的共同维护者。
常见问题解答(FAQ)
1. 项目成员做资源管理,第一步应该管什么?
我刚开始负责一个小项目,成员经常同时接多个任务,到了临近交付才发现有人忙不过来、有人在等依赖。我不确定应该先统计工时、任务数量,还是先把每个人的职责说清楚。
先管“谁负责什么、何时可用、当前有多少承诺”,不要一上来就追求精确工时。可以用一周试运行:给每项工作标负责人、预计投入、开始与截止时间、依赖项,再让成员每周更新一次剩余工作量。比如一个 5 人团队中,测试人员同时承担版本验收和线上问题处理,任务数量看起来不多,实际可用时间却被突发支持切走约三分之一;
把支持时段单独列出后,排期才更接近现实。职责和可用性先清楚,工时数据才有解释价值。
2. 怎样判断成员是否已经超负荷,而不是只看任务数量?
我看到有的同事手上只有两项任务,却连续几天加班;另一些人任务更多,进度反而稳定。我想找一个不靠主观印象的判断方法,也担心把资源管理做成盯人打卡。
不要用任务数直接判定负荷,优先比较成员在同一时间段内的承诺工时与可用工时,并把会议、值班、评审等固定占用计入。可先用容量比例做预警:承诺工作量达到可用容量的 80%,90% 时,检查是否存在并行任务过多或紧急插单;这不是通用的绩效线,而是适合短周期排期的风险提示。
例如每周可投入 30 小时的人,若已排 29 小时计划工作,再加上临时支持就很容易延误。判断时还要看任务切换和阻塞,不能把超负荷简单归因于个人效率。
3. 项目成员之间发生资源冲突,应该由谁来协调?
我参与的项目里,两个负责人都把同一位开发人员排进了本周计划,双方都认为自己的需求更紧急。我不想靠谁声音大就优先谁,但也不知道怎样把取舍依据讲清楚。
资源冲突应由对整体交付负责的项目负责人或明确授权的协调者裁决,而不是让成员私下加班消化。先把冲突写成可比较的信息:交付期限、延误影响、依赖关系、替代人选和预计投入,再与相关负责人确认优先级。举例来说,若一项工作阻塞 3 个下游任务,另一项延期两天只影响内部演示,通常前者优先;
但如果演示对应已确认的客户验收节点,判断可能相反。裁决后同步调整计划,并记录被推迟工作的影响,避免冲突在下一周原样重现。
4. 资源管理试行两周后,怎样判断这套做法是否有效?
我准备让团队先用表格记录成员安排,不想为了管理而增加一堆填报。我应该观察哪些变化,才能判断这套方法值得继续,还是需要删减字段或换一种做法?
试行前先选 3 个可观察指标,并记录基线:计划任务按期完成率、临时插单数量、因人员冲突造成的延期次数。两周后看趋势和原因,不要只看填表完整率;例如按期完成率从 70% 升到 85%,同时冲突延期从 4 次降到 1 次,才说明排期信息可能产生了实际帮助。
若更新记录每人每周耗时超过 10 分钟,却没有改善决策,就应删掉难以使用的字段。资源管理的价值不在于数据更细,而在于更早发现容量缺口并做出可解释的取舍。
核心关键词
文章包含AI辅助创作:角色落地方案:项目成员开展资源管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535551
读者评论
我们团队试过按周报可用时间,最大的改善不是估算更准,而是临时支持终于能被摆到台面上讨论。难点在于各项目负责人都可能改优先级,最好也把冲突由谁拍板写清楚。
容量扣减项列得实用,不过会议和答疑时间每周波动很大。我们后来用近期几周的实际情况做区间,而不是固定扣一个数,排期会更贴近现实。
同意不要把工时直接用于绩效排名。还想知道技能备份怎么落地:关键任务安排新人跟做会增加短期投入,但如果一直不留交接时间,瓶颈还是会反复出现。
