资源管理做不好,团队常见的症状不是“人不够”,而是同一位关键成员同时被三个项目排期、临时任务不断插队,直到交付前才发现真正的瓶颈早在几周前就已经形成。管理者要解决的不是把每个人排满,而是让有限的人力、时间、预算和专业能力,持续流向当前最重要、最可交付的工作。
一、先讲核心结论:资源管理不是排满日历,而是管理取舍
1. 团队资源管理要回答四个问题
我判断一个团队的资源管理是否有效,通常不先看排期表有多整齐,而是看管理者能否清楚回答四个问题:团队有哪些可用能力;这些能力当前被哪些工作占用;哪些工作更值得优先投入;需求变化时,团队如何重新分配资源。
这四个问题缺一不可。只知道人员名单,不知道能力和可用时间,资源盘点就不完整;只知道项目计划,不知道工作之间的依赖关系,排期就容易建立在假设上;只知道优先级,不敢暂停低价值工作,优先级就只是口号;只会调整任务,不同步调整交付承诺,计划就会不断失信。
我的核心判断是:资源管理的最小有效单位不是“人”,而是“某种能力在某段时间内可以投入多少”。例如,“某位工程师每周可投入40小时”不一定准确,因为还要扣除会议、支持、评审、维护和突发工作。管理者真正需要知道的是:本周团队能拿出多少可用于项目交付的工程能力,以及这份能力已经承诺给哪些工作。
2. 先保护可交付能力,再讨论利用率
管理者常把高利用率当成好管理的证明。实际情况往往相反:当团队成员每周的计划工作已经填满,任何紧急缺陷、客户问题、需求澄清或审批延迟都会直接变成加班、延期或质量损失。计划没有余量,看起来效率高,实际上脆弱。
以每周40小时为例,若把会议、协作和日常支持扣除后,某角色可稳定用于计划工作的时间是28至32小时,那么把40小时全部排满就是把非计划工作当成不存在。不同团队的基准不同,不能把这个区间当作行业标准;它适合作为初次盘点时的估算起点,再用实际工时和交付记录校正。
资源管理的目标不是让每个人看起来忙,而是提高重要工作按承诺完成的概率。因此,管理者要同时观察产出、等待、返工、切换和负荷,而不能只看任务数量或工时利用率。
3. 把资源管理做成周期性决策
一次排期不能解决长期资源问题。市场需求会变化,项目会遇到依赖阻塞,成员会休假或承担支持任务。更可行的做法是设置固定节奏:季度层面决定投资方向,月度层面调整项目优先级,每周确认承诺和阻塞,每日只处理必要的短期协调。
这个节奏的重点不是多开会,而是让不同层级的决定各归其位。高层不必每天调整单个任务,项目负责人不应独自决定公司级资源倾斜,团队成员也不必靠私下协调争取资源。每一类变化都要有对应的决策人、依据和记录。
| 管理层级 | 主要决策 | 建议检查节奏 | 常见输出 |
|---|---|---|---|
| 组织层 | 业务方向、预算边界、关键能力建设 | 季度或重大变化时 | 投资优先级、停止或延后清单 |
| 项目组合层 | 跨项目能力分配、资源冲突、依赖协调 | 每月 | 项目容量、关键岗位分配、风险项 |
| 团队层 | 近期工作承诺、任务顺序、阻塞处理 | 每周 | 可交付计划、负责人、完成条件 |
| 执行层 | 当天协作、异常升级、任务状态更新 | 按工作需要 | 进展、阻塞、需要的决策 |
二、为什么团队总觉得资源不够:先看真实工作场景
1. 人数充足,关键能力却排不上
某团队有十多名成员,人数看起来足以支撑多个项目,但能独立完成某项核心技术评审的只有一两人。若三个项目都把这项能力排在同一周,团队就会出现“人很多、关键资源不够”的局面。简单把任务均摊给所有成员,既无法消除能力约束,也可能制造更多返工。
资源盘点因此不能只按部门、职级或姓名统计,还要看能力的稀缺程度、熟练度、可替代性和培养周期。一个经验丰富的成员可以处理更多复杂问题,但如果所有关键判断都依赖他,团队就形成单点风险。短期借用他的时间能救交付,长期却可能挤压知识传递和能力建设。
2. 计划工作之外的需求没有进入账本
不少团队的正式计划看起来并不拥挤,成员却持续加班。原因常是支持请求、线上问题、客户沟通、跨部门评审、合规处理和内部运营没有进入统一记录。管理者看到的是项目任务,员工承担的却是项目任务加上大量隐性工作。
我会把这类工作分成三类:必须持续承担的服务工作;偶发但高影响的突发工作;可以预约或批量处理的请求。前两类要在容量中留出空间,第三类则要设定入口、响应时限和优先级。把所有杂务归为“其他”,会让真正的资源消耗无法被管理。
3. 多项目并行造成的切换成本被低估
一个人同时参与多个项目,并不等于其有效产出可以按比例叠加。不同项目的目标、沟通对象、工具和上下文都需要切换。若一个成员每天在几个任务之间来回切换,日历上的时间虽然被填满,连续完成复杂工作的时间却可能所剩无几。
这也是为什么我更关注“并行工作数”和“等待时间”,而不是只看任务工时。任务本身可能只需两天,但如果依赖确认、评审排队或优先级反复变化,日历周期就可能拉长到两周。管理者若只催执行者加速,很容易误把系统等待当成个人效率问题。
4. 需求变化被当作免费的调整
新需求插入计划时,常见做法是要求团队“尽量兼顾”,但不明确哪些原有事项因此延后。这样做等于把资源变化隐藏起来,最后由执行者用加班、降低测试深度或推迟维护来承担成本。
每一项新增优先事项都应该带来明确的资源交换:增加什么,减少什么,谁批准,影响哪个交付日期。若新增工作没有可见的替代项,管理者就应把它视为尚未完成决策,而不是已经分配成功。
| 表面症状 | 可能的系统原因 | 优先核查的数据 | 管理动作 |
|---|---|---|---|
| 关键成员持续加班 | 稀缺能力集中、临时任务未计入 | 能力分布、突发工作占比、加班时段 | 限制并行项目,培养备份能力 |
| 计划频繁延期 | 承诺超过真实容量、依赖等待未估算 | 计划完成率、等待时间、范围变更次数 | 校准容量并显式记录依赖 |
| 成员都很忙但产出有限 | 任务切换过多、工作未完成就被打断 | 在制工作数、任务切换频率、返工率 | 限制并行工作,设定完成优先规则 |
| 项目之间争抢同一岗位 | 项目优先级缺少统一决策 | 关键岗位负荷、项目价值、延期成本 | 由组合层统一排序和取舍 |

下图是一个用于团队诊断的情景模拟,不代表行业统计。它展示一种常见的因果链:隐性工作和过度并行先占用容量,随后带来等待与延期。实际团队应以自己的工时记录、任务流转和交付数据替换示意值。

三、拆解常见误区:看上去在管资源,实际在制造风险
1. 误区:把满负荷等同于高效率
满负荷会让日程表显得漂亮,却不给系统留下吸收变化的空间。只要出现突发缺陷、审批延误或关键成员缺席,原计划就会整体移动。更重要的是,满负荷会让团队无法开展复盘、自动化、文档整理和能力培养;这些工作短期不一定带来可见交付,长期却决定团队能否降低成本。
我不会把“留白”理解成无所事事。留白要有用途,例如应对不可预测支持、处理跨团队依赖、完成技术债或保护深度工作。管理者应说清楚这部分容量的边界和使用规则,而不是把它当作可以随时挪用的免费资源。
2. 误区:用工时精确到小时,假装预测很准确
对于高度重复、过程稳定的工作,小时估算可能有价值。对于探索性任务、跨团队协作或需求尚未澄清的工作,精确到小时往往只制造虚假确定性。估算值可能被当作承诺,后续一旦偏差,团队就会把时间花在解释数字,而不是暴露风险。
不确定性高的任务,更适合先定义验证范围和时间盒。例如,先投入两天验证数据来源是否可用,再决定是否进入完整开发。此时管理者需要的不是一个貌似精确的总工时,而是一个能缩小不确定性的下一步。
3. 误区:平均分配,才叫公平
每个人分到相同数量的任务,并不意味着分配公平。不同任务的复杂度、责任风险、协作负担和技能要求差异很大。新人承担较多低复杂度任务可能是合理培养;专家承担关键评审可能是合理安排;但如果专家长期只做救火、没有时间培养替代者,就形成了不公平的系统依赖。
资源分配应同时看工作量和工作性质。管理者要检查谁承担了大量不可见的协调、答疑和审核,谁持续承担高风险责任,谁有机会参与能力提升。只按任务卡数量分配,容易奖励容易拆分的工作,却忽略高认知负荷任务。
4. 误区:所有任务都可以靠加人提速
新成员加入团队后,需要理解业务、环境、代码或流程,也需要其他成员投入时间培训。短期内团队净产能可能下降,关键成员还会被带教和答疑进一步占用。因此,加人可能适用于可以并行拆分、入门成本可控、交付周期足够长的工作,却不一定能解决临近期限的复杂任务。
如果瓶颈是决策等待、需求频繁变动、测试环境不稳定或单一审批人排队,再增加执行者未必有效。应先判断瓶颈发生在哪里,再决定是补人、减范围、改流程、补技能,还是推迟期限。
5. 误区:工具上线就等于资源透明
管理软件可以帮助团队记录任务、责任人、进度和依赖,但工具不会自动识别真实容量,也无法替管理者决定哪些工作应该停止。如果输入数据缺少更新责任、分类口径混乱,软件只是更快地展示不完整信息。
当组织考虑使用项目管理平台时,我会先问三个问题:团队是否有统一的工作对象定义;谁负责维护状态;管理者准备基于哪些视图做什么决策。工具选型要围绕这些问题,而不是先比较功能数量。对于中大型企业及100人以上组织,跨部门权限、项目组合视图、流程配置和数据治理通常比单个团队的任务看板更重要。
| 误区 | 看似合理的做法 | 实际风险 | 更稳妥的替代办法 |
|---|---|---|---|
| 满负荷管理 | 把每个成员的日历全部填满 | 突发事件导致整体延期和加班 | 基于历史工作构成留出缓冲 |
| 平均分配任务 | 让所有人承担相同数量的事项 | 忽略复杂度、风险和隐性协作 | 结合能力、责任和负荷综合分配 |
| 临期加人 | 用新增成员填补时间缺口 | 培训和协调成本可能大于增量产出 | 先判断瓶颈,再决定增人或减范围 |
| 依赖工具自动化管理 | 认为系统数据天然准确 | 数据不维护,报表反而误导决策 | 先建立口径、责任和复核机制 |
四、专业判断逻辑:用一套可复核的方法分配资源
1. 盘点资源:从人数清单转向能力地图
资源盘点至少要包含人员、能力、时间、约束和风险。人员是承担工作的人;能力是完成工作所需的专业技能和经验;时间是某个周期内可投入的容量;约束包括审批、设备、预算、地域和依赖;风险则关注单点专家、长期过载和不可替代职责。
能力地图不必一开始做得复杂。团队可先用三档描述:能独立交付、可在指导下完成、尚未具备。再补充证据,例如最近完成过什么工作、是否能独立处理异常、是否能评审他人产出。这样比只写“熟悉某技术”更有决策价值。
我建议把能力地图限制在当前业务相关范围,避免为了完整而建立庞大的技能字典。盘点的目的是识别当前约束和培养机会,不是给员工打分。若成员担心数据被用于简单排名,信息会变得失真,团队也会倾向隐瞒薄弱点。
2. 估算容量:区分理论时间和可承诺时间
理论工时通常是合同或排班层面的时间,可承诺容量则要扣除休假、例会、支持工作、培训、跨团队协作和维护任务。管理者可以用过去若干周的数据估算各类时间占比,再根据近期变化调整。样本太少时,应明确标注为初始估值,不要把估计当成事实。
容量计算可以采用简单公式:某周期可承诺容量,等于可用工作时间减去固定职责、已知支持工作和风险缓冲。公式本身不复杂,关键是分类口径一致。例如,团队若把代码评审算在项目工时里,就不能在另一份报表里再作为额外负担重复扣除。
下面的计算示意仅用于说明口径。若一名成员每周名义工作40小时,固定会议和协作8小时,支持工作估计5小时,休假及其他已知事项平均2小时,团队还预留4小时处理变化,那么初始可承诺容量为21小时。实际值需依据组织制度和历史数据校准。
可承诺容量 = 可用工作时间
固定职责时间
已知支持与维护时间
已确认的休假及其他占用
风险缓冲
示意:
40小时 – 8小时 – 5小时 – 2小时 – 4小时 = 21小时
3. 排优先级:价值、时限、风险与替代成本一起看
项目优先级不能只按提出人级别或客户声音大小排序。我会至少评估四个维度:预期业务价值、时间敏感度、失败或延迟的风险、替代方案的成本。价值高但时限宽松的工作,可能适合分阶段投入;价值中等但有合规期限的事项,可能必须按时完成;收益不清楚且成本高的工作,则需要先做验证。
可以用定性分档降低讨论成本,而不必装作每个维度都能精确量化。比如每项工作分别标记高、中、低,再由负责人说明证据和不确定性。若要使用数值评分,必须公开评分定义,并避免把分数当成自动决策。决策者仍需解释为什么当前选项优于被延后的选项。
优先级的真正作用,不是让所有人都觉得自己的工作重要,而是让组织在资源冲突时有一致的取舍依据。因此,优先级排序必须产生实际后果:低优先级事项要能被延后、缩小或停止。
4. 匹配工作与能力:先处理约束岗位
资源分配应从最稀缺的能力开始,而不是从最容易安排的工作开始。先标出关键岗位和技能约束,再看哪些项目在同一时段争用这些能力。若瓶颈角色已满,管理者可以考虑调整顺序、拆小交付、安排备份、引入外部支持或改变方案。
对可培养的能力,安排工作时要留出指导和复核时间。把新人直接按熟练成员的产能估算,会造成计划失真;只让新人做边缘任务,则可能长期无法形成替代能力。合理的做法是明确学习目标、导师投入和逐步扩大的责任范围。
5. 管理在制工作:限制同时开始的事项
团队往往过于关注“开始了多少”,忽视“完成了多少”。工作一旦启动,就会占用沟通、记忆和协调成本。管理者可按团队实际情况设定在制工作上限,例如限制每个成员同时承担的核心交付任务数量,或限制团队进入执行阶段的高优先级事项总数。
上限不是僵硬的配额,而是触发讨论的信号。当团队已达到上限,新工作若要插入,就必须明确结束、暂停或移出其他事项。这样做会让冲突显性化,避免所有工作都进入进行中状态,却没有足够资源真正完成。
6. 设定复核节点:让计划能够被修正
资源计划不是承诺不变,而是根据事实更新。复核时要关注需求变更、任务实际耗时、等待依赖、缺陷返工、成员缺席和新风险。若某项工作偏离计划,第一步不是追问谁没努力,而是确认原估算基于什么假设、哪些假设已经失效。
复核应尽量采用短周期、低成本的方式。项目组合层每月看能力冲突和价值变化;团队层每周看承诺与阻塞;个人层无需每天填写繁重工时,除非业务法规或核算要求确实需要。数据采集成本本身也属于资源成本。
7. 让责任和权力匹配
负责交付的人如果没有调整范围、提出延期或升级资源冲突的权力,就只能承担结果却无法控制条件。相反,能够调动资源的人若不对优先级变更和承诺影响负责,团队会不断收到未经评估的任务。
组织应明确谁能批准新增工作、谁可以调整项目顺序、谁负责容量估算、谁维护数据、谁处理跨部门冲突。授权边界越清晰,资源争抢越少依赖个人关系,也越容易复盘。
| 判断维度 | 需要回答的问题 | 可用证据 | 常见决策 |
|---|---|---|---|
| 业务价值 | 这项工作解决什么问题,价值如何验证? | 客户影响、收入机会、成本变化、风险降低 | 启动、试点或暂缓 |
| 时间敏感度 | 延期一个周期会损失什么? | 合同期限、监管节点、市场窗口、依赖日期 | 锁定时段或调整交付范围 |
| 能力约束 | 是否存在只有少数人能完成的环节? | 技能地图、排队时间、历史复核记录 | 培养备份、换方案或错峰 |
| 执行不确定性 | 关键假设是否已验证? | 探索任务、依赖确认、技术验证结果 | 先做时间盒验证 |
| 机会成本 | 做这件事会挤掉什么? | 被延后项目的价值和延期代价 | 明确替代项并记录批准人 |
资源决策的顺序可以概括为:先验证价值和约束,再估算可承诺容量,随后匹配稀缺能力,最后确定并行上限和复核节点。它比单纯做一张人员排期表多了判断环节,但能减少计划建立在未经验证的假设上。

五、案例与数据观察:把资源冲突从争抢变成可见的决策
1. 情景案例:一个百人以上组织的跨团队排期
以下是基于常见企业管理场景构造的情景案例,数值为示意数据,不代表某家企业的实际结果。某中大型产品组织有约180名员工,跨产品、研发、测试、设计、运营和客户支持等团队。季度内有三个重点工作同时争用架构评审、数据分析和测试验证能力。
原有做法是各项目负责人分别找关键成员协商。排期表里,关键专家同时出现在多个项目中;项目经理都认为自己的工作已获得口头确认;团队成员则通过加班完成临时插入事项。项目状态表面正常,到了交付前才暴露测试资源拥堵和评审等待。
管理者先没有增加人手,而是把过去六周的工作拆成项目交付、支持维护、评审协调和突发问题四类。盘点后发现,关键专家每周用于正式项目的计划时间约为24小时,评审和临时支持平均占用约10小时,原排期却按40小时估算。
接下来,组织做了三项调整:把评审需求提前进入统一队列;将其中一个低价值功能拆成后续阶段;安排一名中级成员跟随专家参与复核,逐步承担标准化评审。管理者没有承诺立刻减少专家工作量,而是先降低重复解释和临时插队,再把节省出的时间投入能力复制。
2. 变化应看过程指标,不只看结果数字

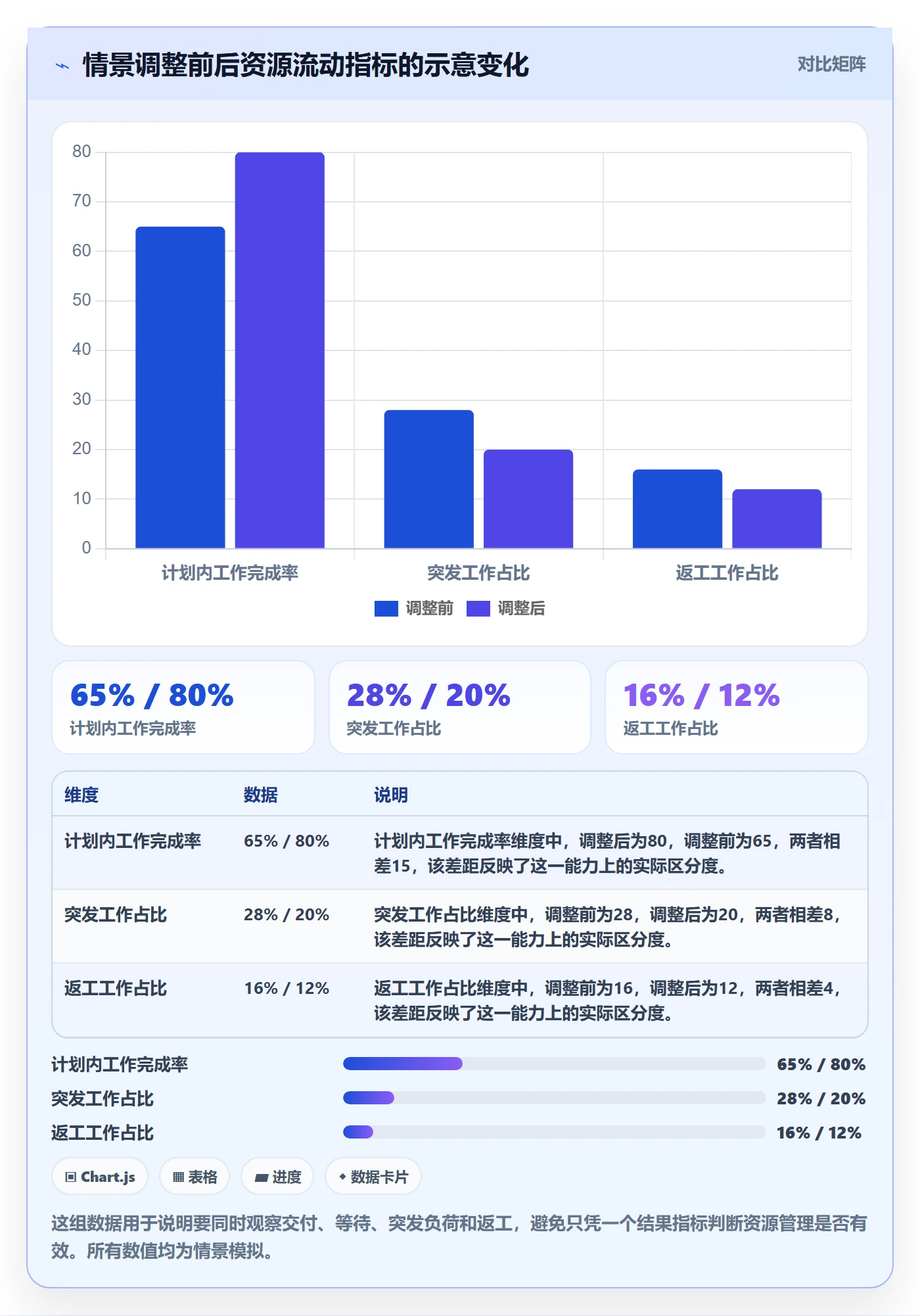

假设调整前,跨项目评审平均等待4个工作日,计划内工作完成率约为65%,关键岗位突发加班较多。调整后,若评审等待下降到2个工作日、计划内完成率提升到80%、插入事项有明确替代项,这些结果仍需结合项目难度和需求波动解释,不能直接断言变化完全由某一项措施造成。
我更看重过程证据是否支持结果解释。若完成率提高,但返工率显著增加,可能只是通过降低质量换取速度;若等待时间下降,但专家承担的工作没有减少,可能只是压力转移;若资源看板更完整,却没有任何低优先级工作被延期或停止,说明透明度提升尚未转化为决策。
企业可以选取少量指标建立基线,而不必一开始追求全面分析。建议至少保留计划完成率、关键能力等待时间、突发工作占比、返工率和在制工作数量,并明确统计周期、分母定义与数据责任人。
| 观察指标 | 建议口径 | 能回答的问题 | 不能单独说明什么 |
|---|---|---|---|
| 计划完成率 | 周期内按原承诺完成的事项数 ÷ 周期开始时承诺事项数 | 承诺与实际交付是否匹配 | 不能单独评价个人效率 |
| 关键能力等待时间 | 从提出评审或支持请求到开始处理的工作日 | 瓶颈岗位是否形成队列 | 不能区分需求优先级是否合理 |
| 突发工作占比 | 突发工作投入时间 ÷ 团队同期记录工作时间 | 计划外工作对容量的侵蚀程度 | 不能说明所有突发工作都应消除 |
| 返工率 | 因需求、质量或依赖问题返做的工作量占比 | 交付质量和前置澄清是否充分 | 需要统一返工分类和记录标准 |
| 在制工作数 | 周期内已开始但尚未完成的工作项数量 | 并行是否过多、完成是否受阻 | 不同工作复杂度不能只按件数比较 |
下表用情景模拟展示案例中可能观察到的变化。它不是效果保证,也不应被当作组织绩效承诺。企业应先采集自己的基线,再按相同口径比较,避免把不同项目、不同周期的数据直接混在一起。

3. 使用管理平台时,先验证决策链是否闭合
在规模较大的组织中,某项目管理平台可以承担需求登记、负责人维护、项目状态汇总、依赖追踪和权限管理等工作。PingCode可作为此类组织工具场景的例子,尤其适合需要跨团队协作、统一项目过程和形成管理视图的团队。工具的适用性仍需结合企业流程、权限、集成要求和实施成本评估,不能仅凭产品名称判断。
部署前,我会先用一个真实业务流程做试点,而不是先把所有部门一次性迁入。选择一个存在跨团队依赖、工作类型清楚、负责人愿意参与的项目,验证从需求进入、优先级确认、资源承诺、状态更新到复盘的全过程是否通畅。
试点要检查的不是“页面是否好看”,而是系统能否回答关键管理问题:哪些工作尚未明确负责人;谁同时承担多个高优先级任务;哪些事项正在等待同一类能力;哪些变更影响了既有承诺;哪些数据需要人工核对。若系统无法让这些问题更容易被发现,工具实施就还没有形成管理价值。
对100人以上组织,尤其要提前考虑数据权限、部门边界、流程差异和历史系统集成。统一不等于所有团队必须使用完全相同的流程。可统一项目、状态、责任和优先级等必要口径,同时允许不同团队保留合理的执行细节,避免把平台实施变成流程僵化工程。
六、操作步骤:从第一周开始建立资源管理闭环
1. 第一步:定义管理范围与决策问题
在盘点之前,先说明本轮资源管理要解决什么问题。是团队持续延期,是关键岗位排队,是多个项目争抢人员,还是预算与交付结果不匹配?问题不同,数据范围和参与者也不同。若没有明确问题,资源盘点容易变成表格收集,结束后没有任何决策变化。
管理者可先圈定一个部门、一个项目组合或一类关键能力,定义覆盖周期和参与范围。首次实践不必追求覆盖全公司。范围太大时,沟通成本和数据质量风险都会上升;范围太小时,又可能看不到跨团队约束。选择存在真实冲突的边界做试点最有价值。
2. 第二步:建立工作清单和统一分类
把计划内项目、支持维护、合规事项、内部运营、培训和突发工作纳入同一张工作清单。每项工作至少记录业务目标、负责人、需要的能力、预期周期、依赖关系和当前状态。对于尚未澄清的事项,标记为待评估,而不是提前放进承诺计划。
分类要足够简单,能够稳定维护。若分类细到几十种,成员会把大量时间花在选择标签;若分类只有“项目”和“其他”,管理者又无法识别支持工作和维护工作的真实成本。团队可以先采用五至八个大类,运行一个月后再根据实际分析需要调整。
3. 第三步:盘点能力、可替代性和实际容量
邀请团队负责人和关键成员核对能力清单。每种关键能力要标明可独立承担人数、可在指导下承担人数、培养周期和当前排队情况。成员应有机会确认自己的能力记录,减少管理者凭印象判断带来的偏差。
随后按照历史数据估算可承诺容量。若没有工时系统,不必立刻要求每个人精确填报时间,可以先通过团队级工作分类、任务周期和短期抽样估计。抽样只用于改善计划,不宜演变为对个人的无差别监控。
4. 第四步:形成优先级和不做清单
让业务负责人说明每项重要工作的价值、期限、风险和验证方式。资源协调会议上,不只讨论哪些事项要开始,也要明确哪些事项要延后、缩小、暂停或取消。无法形成不做清单的团队,通常也无法真正管理资源。
对于价值或范围不确定的事项,先安排探索阶段,限制投入上限,并设定继续、转向或停止的判断条件。这样既不会过早承诺大量资源,也不会因为不确定而无限期搁置重要问题。
5. 第五步:按稀缺能力完成排期
先锁定关键能力的时间,再为其他工作安排执行顺序。检查同一成员是否同时承担过多高优先级任务,检查评审、测试、数据分析、审批等共享角色是否在同一时间段超载。对依赖关系复杂的项目,先确认前置条件和决策窗口,再对外承诺日期。
排期时要区分目标日期和承诺日期。目标日期用于方向讨论,承诺日期应建立在范围、能力、依赖和风险都经过核对的基础上。若条件尚未满足,管理者应说明仍待验证的假设,而不是把不确定性藏进一个确定日期。
6. 第六步:设置容量缓冲和工作上限
根据过去的突发工作、缺陷处理和支持请求,为团队预留合理缓冲。缓冲比例不是固定公式,应通过实际记录迭代。若团队处于稳定阶段,缓冲可以较低;若组织正在迁移系统、处理高频客户问题或经历重大变更,就应提高应对空间。
同时设定在制工作上限。上限可以按团队、角色或工作阶段制定,重点是让资源冲突显性化。任何突破上限的情况都需要明确原因、负责人和被挤出的事项,避免“只增加、不减少”的无声扩张。
7. 第七步:每周复核承诺与变化
每周复核不应变成逐条念任务状态。会议要聚焦三类事项:计划与实际出现明显偏差的工作;正在等待关键能力或外部依赖的工作;需要管理层做取舍的新增需求。普通进展可以通过异步更新处理,把共同时间留给决策。
每项升级事项要给出可选方案,例如保持范围并推迟日期、保留日期并缩小范围、临时增加外部支持,或暂停另一项工作。管理者可以比较各方案的成本和风险,而不是让团队只带着“资源不够”的结论来开会。
8. 第八步:每月复盘数据并修正机制
月度复盘要查看趋势,而不是挑选单周异常做结论。观察计划完成率、等待时间、突发工作占比、返工、在制工作数和加班变化,判断问题是容量估算偏差、优先级冲突、流程等待还是能力结构不匹配。
复盘的输出至少包括一项机制调整,例如改变工作入口、减少并行项目、补充备份能力、调整会议、自动化重复任务或修订容量假设。若每月只生成报告,却没有改变资源分配方式,管理闭环就没有完成。
- 明确问题:写清楚当前要改善的资源冲突和业务影响。
- 限定范围:选择一个真实存在跨角色协作的团队或项目组合。
- 统一工作分类:让计划、支持、维护、突发和培养工作都能被识别。
- 盘点能力与容量:找出关键岗位、可替代性和真实可承诺时间。
- 完成优先级取舍:为新增工作明确替代项,形成不做或延后清单。
- 建立执行规则:设定工作上限、缓冲、责任人和升级路径。
- 按周检查变化:处理偏差、等待和依赖,不把会议变成状态朗读。
- 按月修正机制:用同口径数据检验改变是否有效,再决定扩大范围。
七、不同情况下的行动建议:不要用同一套办法处理所有团队
1. 小团队:先把隐性工作和能力风险说清
小团队通常不需要复杂的资源系统,最重要的是让工作和风险可见。可以用共享看板、简单表格或轻量管理平台记录负责人、优先级、依赖和状态。每周花固定时间核对新增工作与旧承诺之间的交换,避免团队成员分别接受来自不同管理者的任务。
小团队通常存在成员身兼多职和岗位不可替代的问题。管理者要把关键操作、客户知识和系统维护经验做最低限度的记录,并安排交叉熟悉。对真正无法短期替代的能力,应尽早规划外援、流程简化或业务范围调整,而不是等成员休假才发现单点风险。
2. 快速增长团队:先管理入口,再扩大产能
快速增长团队常同时面对新项目、客户需求、内部流程补齐和人员扩张。此时容易因为业务机会多而把所有请求都接入执行队列。建议设置统一入口,先区分必须做、值得做、待验证和暂不做,再按能力与业务价值安排顺序。
扩招要同步建设带教机制和工作标准。若新人加入后仍由少数专家口头答疑,扩张会让核心成员更忙。可将常见问题整理成操作指南、检查表和评审标准,让培训成本逐步下降。短期不必期待新增成员立刻按成熟成员产能贡献。
3. 多项目组织:从项目各自优化转向组合层取舍
当项目数量增加到项目负责人无法彼此协调时,组织需要组合层决策。组合层不必替代团队执行,而是处理跨项目能力冲突、统一优先级和重大范围变化。若每个项目都独立承诺稀缺岗位的时间,局部看来合理,整体一定会互相冲突。
建议按月查看关键能力需求曲线,识别资源高峰。能够错峰的项目,调整启动时间通常比临时加人更有效;无法错峰时,再比较延迟成本、范围缩减和外部支持成本。组合层的职责是做组织级取舍,而非要求所有项目都保持原日期。
4. 客户支持或运营团队:用服务等级保护计划工作
支持与运营工作具有不确定性,完全按项目式排期容易失真。团队可以按紧急程度设定响应等级和处理队列,为高优先级事件明确响应人,同时安排轮值,避免所有人都被随时打断。常见请求可通过知识库、自助流程或批量处理降低重复消耗。
如果紧急事项长期占据大部分容量,问题可能不在人员排班,而在产品质量、服务边界或客户预期。管理者应按问题类型统计重复请求,寻找源头改进机会。只增加轮值人数,可能只是把问题分摊,并没有减少需求产生。
5. 远程与跨时区团队:重点管理交接和等待
远程团队难以依赖即时口头沟通解决所有问题。任务记录要写清楚背景、完成定义、依赖、决策和下一步负责人。跨时区协作时,应优先减少等待往返:一次提供完整信息、设定异步响应窗口、记录需要同步讨论的关键分歧。
管理者不应把在线时长当作资源投入的替代指标。更可靠的观察是交付结果、队列等待、决策响应和返工情况。会议时段要兼顾时区公平,不要长期要求同一批成员承担不合理的夜间协作。
6. 高不确定性项目:先买信息,再扩大投入
探索性项目不适合一次排出很长的细致计划。可以设置短周期验证,把问题拆成可观察的假设,例如用户是否接受、数据是否可获取、技术路径是否可行。每个阶段结束后,再根据证据决定继续、转向或停止。
这种方式并不是降低责任,而是把资源投入与信息成熟度匹配。早期投入有限,允许团队证明方向;证据逐渐增强后,再增加能力和预算。管理者需要预先说明阶段门槛,避免试点不断延长,却没有明确的成功标准或退出机制。
八、不同情况下的取舍:资源管理没有零成本答案
1. 追求速度,还是保护质量
当期限固定时,常见选择是压缩范围、增加资源、降低质量控制或接受延期。前三者看上去都能保住日期,但成本不同。压缩范围需要重新定义交付价值;增加资源要计算培训和协调;降低质量控制可能带来后续缺陷和声誉损失。管理者应把这些代价放在同一张决策桌面上。
我通常优先讨论范围和分阶段交付,而不是先牺牲质量。若质量要求由法规、安全或客户合同决定,就不应把它当作可随意压缩的弹性项。若必须承担风险,应由有权决策的人明确批准并记录,而不是默认由执行人员自行降低标准。
2. 专家效率,还是团队可替代性
让专家亲自处理所有复杂任务,短期产出可能更高,却会加剧单点依赖。让新人参与则需要导师时间,短期效率可能下降。组织应按工作风险和未来需求分配:高风险、时间紧的事项可由专家主导;重复性较高、可复核的事项适合安排成员参与,逐步扩大独立承担范围。
培养备份不是免费的,但如果关键能力长期只有一人掌握,人员流动、休假和项目高峰带来的风险更大。管理者可以把交叉培训作为显式容量项,而不是要求员工在本职工作之外自行完成。
3. 统一流程,还是保留团队自治
大型组织需要一定统一,否则项目状态、优先级和容量口径无法比较。但统一过度会让不同性质的工作被迫套用同一流程。更合理的边界是统一必要的信息和决策规则,允许团队根据交付方式调整执行细节。
例如,项目名称、责任人、优先级、状态定义和关键依赖可以统一;具体任务拆分、评审频率和技术实践则可以因团队而异。若流程改变不能减少重复沟通或提高决策质量,就需要重新评估它是否值得增加维护成本。
4. 追求数据精细,还是控制采集成本
更精细的数据不一定带来更好的决策。逐小时填报、层层审批和大量标签会消耗执行容量,也可能让成员为了满足报表而调整记录方式。数据精度只有在足以改变决策时才有价值。
建议从少量可行动指标开始。若发现等待时间是瓶颈,再提高依赖记录精度;若问题是突发工作,就细分突发类型;若要核算成本,再增加必要的工时数据。让数据采集随决策问题扩展,而不是先建一套无人使用的庞大指标体系。
5. 追求灵活插单,还是保护团队承诺
企业需要处理真正紧急的事项,但“紧急”不能成为常规插队理由。团队可制定插单门槛,例如明确业务影响、决策人、期望时限和替代事项。门槛越清晰,真正紧急的工作越容易被快速识别,普通需求也更难伪装成紧急事项。
插单后应同步修改计划并通知相关方。若某些团队每天都在处理紧急任务,管理者就要复盘需求来源和服务模式,判断是否需要轮值、专门支持容量或根因治理,而不是无限期维持高压状态。
| 取舍场景 | 选项一 | 选项二 | 管理者要显式确认的代价 |
|---|---|---|---|
| 固定日期遇到范围超载 | 缩小范围并分阶段交付 | 保持范围并接受延期 | 客户价值、后续成本、合同约束 |
| 稀缺专家任务过多 | 专家集中处理短期关键事项 | 投入时间培养备份能力 | 当期速度与长期单点风险 |
| 多个团队需要统一管理 | 统一核心数据和决策规则 | 保留团队执行自治 | 可比性、适应性和维护成本 |
| 需求频繁插入 | 设置插单门槛和轮值容量 | 继续由所有成员随时响应 | 响应速度、专注时间和公平性 |

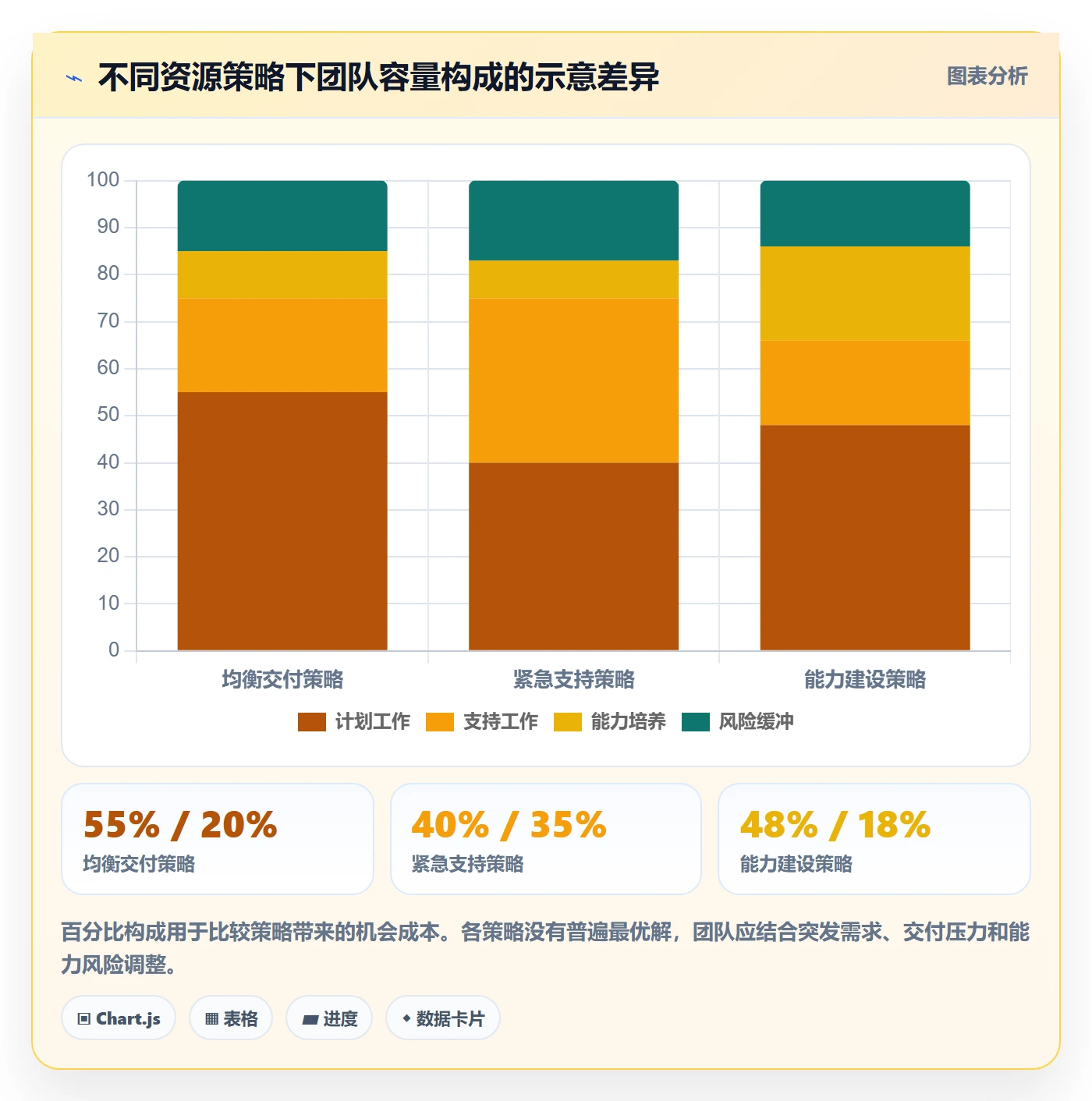

不同取舍会形成不同的负荷结构。下图为情景模拟,目的是展示管理者可以比较“计划工作、支持工作、能力培养和风险缓冲”的容量组合,而不是建议所有团队采用同一比例。

九、衡量是否做好:用结果、过程和风险三类信号交叉验证
1. 结果信号:重要承诺是否更可靠
结果层应观察重要工作是否按约定完成、业务目标是否实现,以及投入是否符合预期。完成率提高值得关注,但还要确认范围有没有变化、质量是否达标、外部条件是否不同。最好把交付结果与最初承诺、变更记录和验收结果一起复核。
若项目按时完成却没有达到业务目标,资源可能被高效投入到错误方向;若业务价值实现但成本超出很多,组织仍需要评估投入产出。因此,资源管理不能只追求“任务完成”,还要确认工作是否值得做、做成后是否产生预期结果。
2. 过程信号:瓶颈是否从局部转移到系统
过程层要观察等待、在制工作、返工和突发工作。若某类评审等待下降,但下游测试队列变长,说明瓶颈可能只是迁移;若任务开始速度提高而完成速度不变,说明团队可能只是增加了在制工作。
可以按关键阶段画出工作流转时间,区分实际执行时间和等待时间。执行时间偏长可能需要流程优化、技能补充或范围调整;等待时间偏长则要检查审批、依赖、环境和跨团队协作。两种问题的解决措施不同,不能都归因于“执行效率不足”。
3. 风险信号:组织是否过度依赖少数成员
风险层要跟踪关键能力的备份人数、连续超负荷情况、休假期间的可替代性和知识集中度。一个团队即使短期交付良好,如果重要流程只有一人掌握、关键决定依赖个人记忆,也可能在人员变动时出现系统性故障。
风险指标不应成为对个人的惩罚工具。能力集中是组织设计问题,管理者要提供文档、交叉培训、配对工作和复核时间。若发现同一成员长期加班,第一反应应是检查工作结构与资源分配,而不是把加班当作可靠性的证明。
4. 建立读数规则,避免指标反向激励
每个指标都需要明确分母、周期、数据来源和解释边界。例如,计划完成率应以周期开始时的承诺事项为基准;若不断把未完成事项从计划里删除,数字就失去意义。突发工作占比要统一“突发”的定义,否则团队之间无法比较。
当指标成为考核目标时,成员可能改变记录行为。管理者应把指标用于团队改进和资源决策,而非机械排名。必要时用多个信号交叉验证,例如完成率与返工率一起看、利用率与加班及等待一起看,减少单指标带来的误判。
十、结尾:资源管理的关键,是把机会成本说清楚
1. 独特观点:资源短缺往往是优先级短缺的表现
很多组织说“资源不够”,实际问题不是绝对人数不足,而是太多工作同时被定义为必须优先完成。只要组织不愿明确延后、缩小或停止事项,团队就只能把冲突转化为加班、返工和延期。
因此,资源管理最重要的产物,不是更复杂的排期表,而是一组能被复核的选择:谁在什么时间承担哪类工作,依据是什么,哪些事项因此被推迟,计划变化由谁批准。透明的取舍比表面上的全员满负荷更能保护交付。
2. 下一步怎么做
如果你现在就要开始,可以先选一个正在发生资源冲突的团队,用两周时间完成一轮轻量诊断:列出所有正式与隐性工作,识别关键能力和实际可用时间,统计正在并行的核心事项,再让负责人说明新增工作会替代什么。
随后用一个月试运行固定节奏:每周检查容量和阻塞,每月复核计划完成、等待时间、突发工作和返工。先修正口径和决策规则,再考虑扩大工具覆盖范围。若团队已经超过100人且跨多个部门协作,可以在流程稳定后评估是否需要项目管理平台承载统一信息、权限和组合视图;工具应服务于决策,而不是替代决策。
判断资源管理有没有真正做好,只需看一个问题:团队新增一项重要工作时,组织是否能够明确说明它从哪里获得资源、它挤掉了什么,以及谁承担这个选择的责任。如果答案清楚,资源管理已经从“催人做更多”迈向了“让重要工作更有机会做成”。
常见问题解答(FAQ)
1. 资源管理如何避免“谁忙谁有理”,让团队把人力用在关键任务上?
我负责的团队最近同时推进几个项目,大家都说手头排满了,但关键里程碑还是反复延期。我想知道,怎样判断是真的人手不足,还是任务优先级和分配方式出了问题?
先别用“忙不忙”分配资源,先把未来两到四周的任务、负责人、预计工时、截止时间和依赖关系放到同一张表里。评估时重点看三件事:关键任务是否有明确负责人,负责人是否同时承担过多高优先级工作,任务是否因等待审批或前置交付而停滞。一个可操作的规则是,个人同时承担的重点工作尽量不超过两项;
超出时,管理者必须明确哪项延期、降级或转交,而不是继续把新任务叠上去。比如团队有8人、每人每周可投入约30小时,扣除会议、支持和休假后,实际可规划工时可能只有180小时左右,不能按240小时满额承诺。这里的数字应依据团队历史记录校准,核心是按可用产能而不是名义人数做计划。
2. 企业管理者如何制定资源优先级,减少项目之间反复抢人?
我发现每个部门都能说明自己的项目很紧急,最后管理层只能临时开会协调,团队也经常刚切换任务又被要求切回去。我该用什么标准判断先做什么,才能让取舍过程更透明?
建议把优先级拆成可比较的维度,而不是由声音最大的人决定。可先用业务影响、交付时限、风险降低、战略关联四项评分,并为每项设定统一的1至5分,再由跨部门负责人共同确认权重;例如业务影响占40%、时限占25%、风险占20%、战略关联占15%。
评分不是自动决策器,遇到法规期限、重大客户承诺等硬约束时应单独标注。每周固定一次资源评审,只讨论新增需求、关键人员冲突和需要管理层拍板的取舍;已承诺项目不应因为临时插单就默默失去资源,而应同步记录被挤出的任务及其影响。
这样做的判断依据,是让机会成本可见:接受一个新任务,也意味着明确说明另一个任务将怎样变化。
3. 怎样识别团队的真实产能,避免计划总是过度承诺?
我以前按团队人数和每人工作日估算项目工期,结果计划看起来很充足,实际却不断被会议、客户问题和跨部门协作打断。我想知道,有没有一种不复杂、又能逐步提高准确度的产能估算方法?
不要把排班工时直接当成项目产能。连续记录四至六周,把时间粗分为项目交付、日常支持、会议协作、返工和等待等类别,再用团队实际完成量反推可承诺范围。比如某人每周名义工时40小时,过去一个月平均有10小时用于会议与协调、6小时用于支持工作,那么计划时就不应再把40小时全部分给项目;还要为突发事项留出缓冲。
对不确定性高的工作,可用区间估算,例如预计5至8个工作日,并说明依赖条件,而不是报一个看似精确的数字。若连续几周完成量低于计划,先检查需求变更、等待和返工,不要立刻把差额归因于个人效率。产能数据用于改进承诺质量,不应变成单纯排名或惩罚指标。
4. 团队资源管理需要哪些固定操作步骤,才能形成闭环?
我希望把资源管理从临时救火变成稳定流程,但担心流程过重,反而让团队花更多时间填表。我想知道哪些步骤值得固定下来,以及管理者每周具体该检查什么?
可以采用轻量的五步闭环:先登记任务及预期结果,再评估所需角色和工时;随后按优先级分配负责人并确认依赖;执行中每周检查进度、阻塞和剩余工时;最后在任务结束后对比计划与实际,记录偏差原因。
管理者每周不必逐项盘问所有工作,重点看逾期风险、关键人员超载、无人负责的任务、等待时间异常和新增需求对既有承诺的影响。建议只保留能触发行动的字段,例如负责人、优先级、预计完成时间、状态、阻塞原因和下一步决策。若一个字段长期没人据此采取行动,就应考虑删除。
资源管理是否有效,不看表格有多完整,而看冲突能否更早暴露、取舍能否留下记录、承诺能否逐步接近实际。
核心关键词
文章包含AI辅助创作:资源管理如何做好团队?企业管理者最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535471
读者评论
我们团队以前也把每个人排到满负荷,后来发现真正拖慢进度的是审批和需求反复确认。文中提到先找瓶颈再分配资源比较实用,但实际落地时还需要明确谁有权暂停低优先级项目,否则排期表还是会越堆越满。
能力地图的思路值得尝试,不过员工可能会担心被用来做绩效排名,导致填写时有所保留。最好把能力盘点和培养计划、备份岗位绑定,并说明数据用途,否则很难获得真实信息。
文章对隐性工作和多项目切换的提醒很有共鸣。我们目前用某项目管理平台记录正式任务,但客户答疑和线上支持仍散落在群聊里,容量估算依旧不准。工具之外,统一入口和定期复盘同样重要。
