资源管理做不好,常见症状不是“人不够”,而是同一批人同时被多个项目认领,关键岗位被临时任务切碎,最后每个项目都显示有人负责,却没有一个项目能按计划交付。资源分配的核心不是把工时填满,而是在需求、能力、优先级和不确定性之间做可解释的取舍:让最重要的工作在约定时间内获得合适的人,同时让组织知道为此放弃了什么、承担了什么风险。
一、先讲结论:分配资源不是填满日历,而是控制承诺
1. 把“有空的人”改成“能交付的能力”
我判断一项资源分配是否合理,首先不看某个人的日历空不空,而看他是否具备这项工作的能力、是否有足够连续时间、是否能在依赖条件具备时完成交付。一个后端工程师日历上还有两天空闲,并不意味着可以承接一个需要三天连续开发、且依赖架构评审的任务。
如果只按工时做加减法,组织会得到一种看似精确、实际脆弱的计划:每个人都被分配到百分之百,任何评审延迟、线上故障或需求返工都会导致计划连锁失效。资源分配的目标不是让每个人的负荷达到上限,而是让组织的关键交付能力稳定。
2. 先排优先级,再讨论谁来做
当所有需求都被标成“紧急”时,资源分配并没有真正开始。管理者必须先明确哪些工作与收入、合规、安全、客户承诺或战略窗口直接相关,哪些工作可以延期、缩小范围或停止。没有优先级排序,团队只能用催促声量决定资源去向。
我建议把资源分配看作一个组合决策:先选择要做的工作,再确定完成这些工作的能力组合和时间窗口。项目数量越多、岗位越稀缺,这个先后顺序越重要。若先把人员铺给每个项目,再试图提高优先级,通常只能通过加班或频繁调人来补救。
3. 管理者要同时控制四类风险
第一类是能力风险:看似分配了人,实际上关键技能不匹配。第二类是容量风险:计划工作量超过有效产能。第三类是依赖风险:某个评审、供应商、系统权限或关键岗位成为全局瓶颈。第四类是变更风险:新需求进入后没有明确挤出什么,导致原计划悄悄变成不可兑现的承诺。
在管理会上,我更愿意问“这项工作依赖哪个稀缺角色、哪个假设最容易失效”,而不是只问“谁还空着”。前一个问题能暴露系统风险,后一个问题往往把风险推给个人自行消化。

二、资源分配为什么容易失真:真实管理场景里的约束
1. 计划表记录的是需求,不一定是可用产能

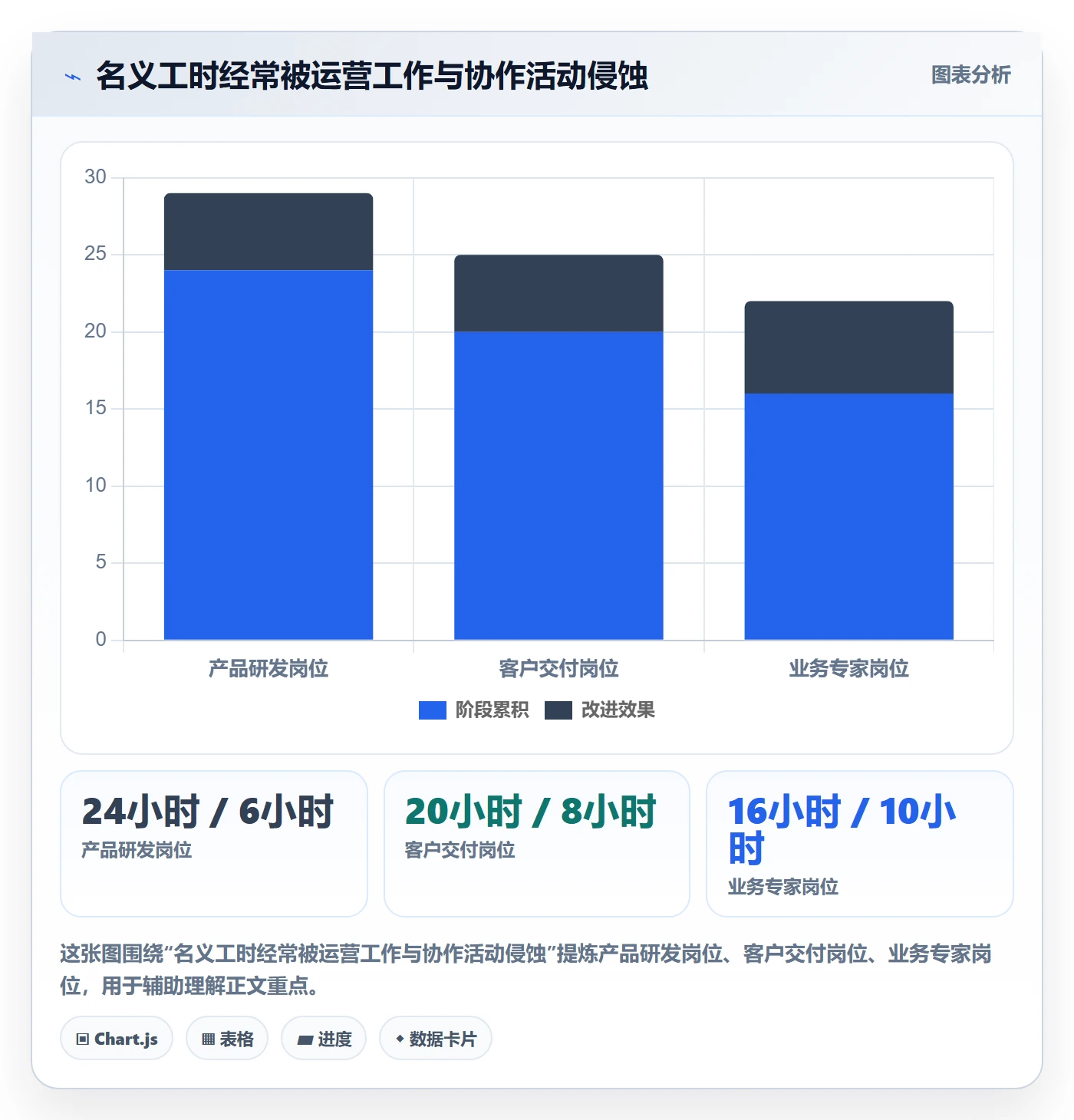

部门计划里写着一个团队有十个人,不代表团队每周能提供四百小时的项目产能。请假、例会、招聘面试、培训、支持轮值、跨部门沟通、故障处理和返工都要占用时间。更重要的是,这些时间并非均匀分布:某位专家可能只有少量会议,却是所有方案评审的唯一把关人。
因此,我通常把“名义容量”和“可承诺容量”分开。名义容量是理论工作时间;可承诺容量则是在扣除日常运营、必要协作、已知休假和风险缓冲之后,确实能用于新增交付的时间。两者混为一谈,计划就会从第一天开始透支。
2. 资源不是同质单位,技能与协作成本会改变产能
把十个不同岗位的人都换算成“十个人月”,容易制造虚假的可替代性。熟悉遗留系统的人、能完成安全审查的人、能与重点客户沟通的人,可能各自是稀缺资源。临时把不熟悉领域的员工调入项目,并不会立刻获得等量产能,反而会带来指导、返工和沟通成本。
我做能力盘点时,会记录技能深度、可独立承担的任务类型、经验所在业务域,以及是否需要他人复核。技能矩阵不是给人贴永久标签,而是帮助管理者看清:哪些工作只有一人能做,哪些工作可以在短期辅导后扩展承担范围,哪些能力需要通过招聘、培训或外部支持补齐。
3. 项目之间争的是瓶颈,不是平均工时
一个产品项目可能需要多名开发人员,却只需要少量安全评审时间;多个项目同时启动时,争夺的未必是开发人数,而是同一位安全专家的评审窗口。若按项目平均分配人头,每个项目都像是得到资源,实际却会排队等候瓶颈角色。
这也是为什么我会先检查工作流中的约束岗位,再检查团队总体人数。若所有项目都依赖同一名架构师、数据分析师或审批负责人,增加其他岗位的人数可能只会扩大等待中的工作量。
4. 组织变更会让资源信息迅速过期
一份月初编制的资源计划,可能在几天内就因客户升级、关键员工请假、监管要求变化或线上事故失效。问题不在于计划会变,而在于组织是否知道变化影响了哪些承诺,以及谁有权批准重新排序。
有效的资源管理不追求一次性预测准确,而是建立稳定的更新节奏和变更规则。对计划而言,透明地承认不确定性,比在表格里维持一个看似准确却无人相信的数字更有价值。

三、常见误区:看起来公平,实际上让交付更不稳定
1. 误区:每个项目都分到一点人,才算公平
平均分配看起来没有偏袒,结果却可能是所有项目都缺少完成关键阶段所需的完整团队。软件开发、流程改造、市场活动和客户交付,通常都需要一定连续性。人员被拆成多个小份额后,切换成本、等待时间和沟通成本会上升,项目会出现“资源都在忙,里程碑仍然不动”的现象。
公平不是每个项目获得相同数量的人,而是依据组织优先级、风险、工作量和承诺价值,使用一致的规则做取舍。管理者应能解释为什么某项工作先做、为什么某个团队暂缓,以及暂缓带来的代价由谁确认。
2. 误区:利用率越高,组织效率越高
如果团队长期按百分之百甚至更高负荷排期,任何不确定事项都只能通过加班、压缩质量活动或推迟其他项目处理。高利用率还会放大排队:当关键岗位没有空隙,新增任务只能等待,前序延迟则会传导到后续环节。
我会把“忙碌程度”和“交付效率”分开看。忙碌程度反映工作占用,交付效率还要看工作是否完成、等待多久、返工多少、质量是否达标。若一个团队任务很多但在制品持续积压,进一步提高利用率通常不是首选动作,先限制并行工作、疏通瓶颈更可能有效。
3. 误区:临时借人可以立即补上缺口
临时调人需要交接、权限开通、业务背景同步和质量校验。若任务周期短、领域门槛高,新增成员在熟悉阶段可能暂时增加原团队负担。借人不是没有价值,但应评估其进入成本、可承担的任务边界和预计形成产能的时间。
一种较稳妥的做法,是让临时成员先承担边界清晰、耦合较低的工作,同时安排固定的辅导与评审节奏。不要把“已经调来”直接等同于“已经形成产能”。
4. 误区:用加班填补长期能力缺口
短期加班可用于处理可控、时限明确的突发任务,但不适合弥补持续的需求超载和稀缺技能缺口。长期依赖加班会降低恢复时间,增加错误、离职和质量事故风险,而且会让管理层误以为既有人员配置足以支持更多承诺。
如果同一岗位连续多个周期超负荷,管理者应调整范围、日期、优先级或能力供给。把结构性问题包装成个人努力问题,只会让风险延迟暴露。
5. 误区:资源表越细,决策就越科学
把每个人每小时排到具体任务,看似精细,却可能很快过期。细到小时的计划适合短周期、流程稳定、工作内容明确的作业;面对探索性工作、需求变化或跨团队依赖,过度精细会诱使团队维护表格,而不是管理真实变化。
资源计划的颗粒度应和决策周期相配。组合层面可以按月或季度看能力与优先级;团队执行层面按周调整;只有对临近的关键交付、排班或受监管作业,才需要更细粒度的安排。
四、专业判断逻辑:先看约束,再算容量,最后承诺

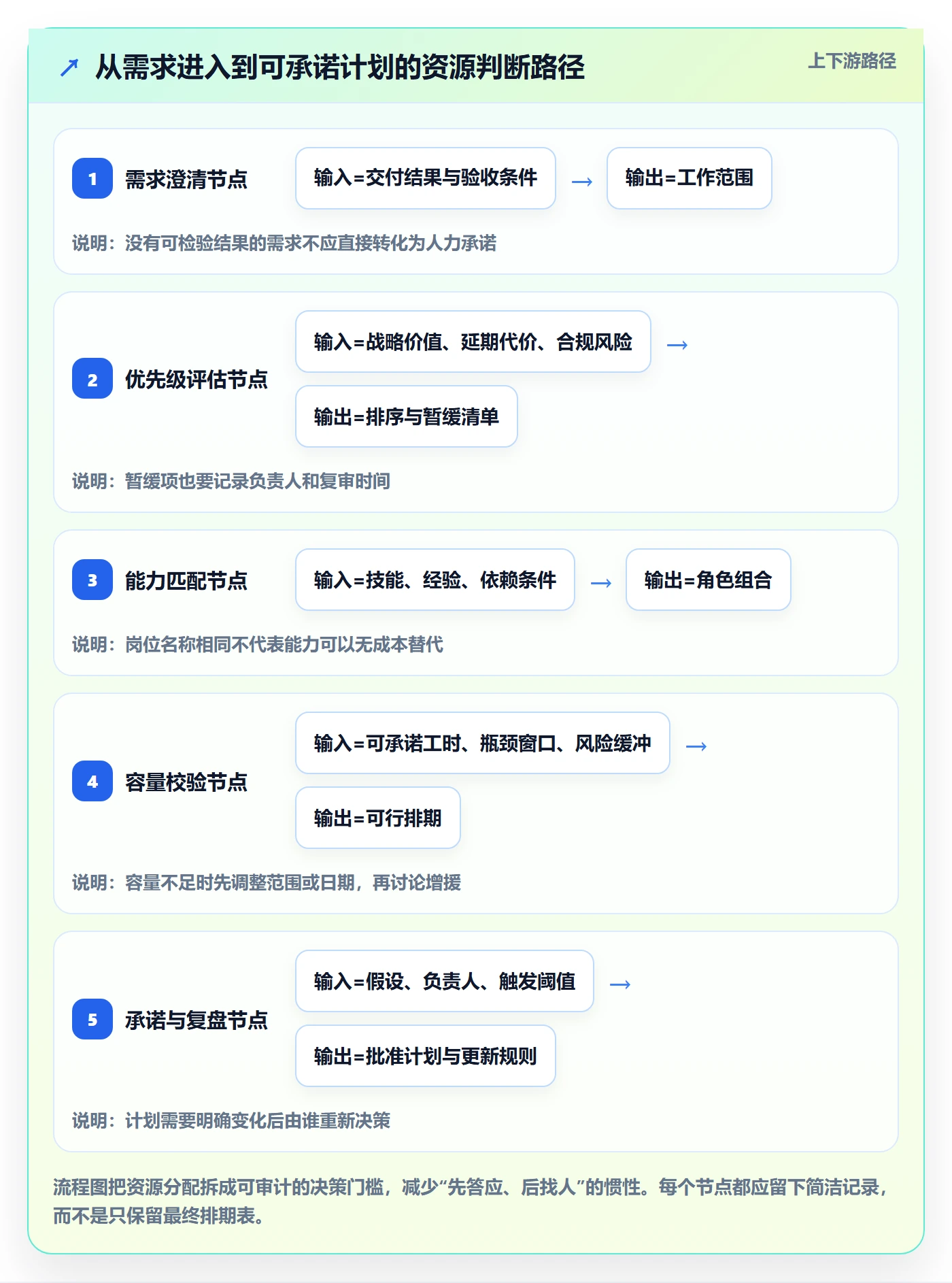

1. 明确资源分配的对象和决策周期
先界定管理对象:是员工、技能、设备、预算、供应商窗口,还是多个资源的组合。再确定决策周期:年度预算解决长期供给,季度组合解决项目排序,月度计划解决团队容量,周度安排解决执行冲突。不同层级若使用同一张表,很容易把战略取舍与日常排班混为一谈。
我建议每个资源决策都记录四项信息:要完成的结果、所需能力、可用时间窗口、不可妥协的约束。例如“需要两周内完成客户数据迁移方案”,比“需要一名数据人员”更能支持准确分配。
2. 建立可承诺容量,而不是使用满额工时
可以用简单的估算框架帮助讨论:可承诺容量等于名义工时,减去固定职责、已知缺席、运营支持、必要协作和风险缓冲。这个结果不是绩效目标,而是计划输入。不同团队的扣减比例不应照搬,因为支持轮值、会议密度、工作不确定性和服务窗口各不相同。
若没有历史数据,可以先连续记录四至八周的时间去向,区分计划工作、临时工作、协作、故障和返工。数据不必一开始就精确到每个动作,重点是识别哪些类别长期侵蚀计划容量。
3. 用瓶颈岗位决定可并行项目数
项目是否能同时启动,不能只看项目团队总人数,还要看关键约束岗位能否支持相同的并行量。若某专家每周可提供十二小时评审,而每个项目平均需要四小时,就不能假定同时启动五个项目都不会排队;还要考虑评审时点是否重叠、任务是否需要返工,以及专家是否承担其他职责。
我会追问三个问题:瓶颈是谁或什么?瓶颈当前排队多长?增加其他资源能否缩短队列,还是只会增加等待中的工作?如果答案显示瓶颈没有变化,新增非瓶颈人员可能不会提高整体吞吐。
4. 把优先级变成可执行的取舍规则
优先级不宜只靠负责人直觉。可以建立统一评分维度,例如战略贡献、客户或收入影响、合规与安全紧迫性、机会窗口、交付成本、依赖成熟度和延期代价。评分不是为了制造精确排名,而是让讨论围绕相同事实展开。
我会特别关注“延期代价”和“准备就绪度”。一个价值很高但依赖尚未解决、需求仍在变化的项目,未必适合立即投入全部资源;一个价值稍低、但已具备明确范围和上线窗口的任务,可能更适合先完成。排优先级不是比较口号,而是比较行动条件和机会成本。
5. 以范围、日期、容量三角选择承诺
当容量不变时,管理者通常只能调整范围或日期;当范围与日期都不动时,就必须确认是否真的能增加合适资源,并计算引入资源的准备成本。不存在同时固定范围、日期、质量和容量,还能靠“加强管理”消除冲突的可靠方法。
对外承诺时,我会把假设和缓冲讲清楚,例如关键评审必须在某日期前完成、数据接口按期开放、某岗位需要固定时间块。若假设失效,团队要触发重新评估,而不是等到最后一周才解释为什么延期。

五、操作步骤:把资源决策变成每周可运行的机制
1. 建立统一需求池
所有占用重要资源的工作都应进入同一需求池,包括项目、客户承诺、运营改进、故障治理、合规任务和内部建设。需求池不意味着所有工作必须用一种方法执行,而是保证管理层能看到它们正在争夺哪些能力、时间和预算。
每项需求至少记录负责人、预期结果、目标日期、估算工作量、所需技能、依赖事项、优先级依据和延期影响。资料不足时标记为“待澄清”,不要用未经确认的估算制造确定性。
2. 盘点岗位能力与替代性
能力盘点不需要一开始就建立复杂的人才档案。先从当前组合里最容易形成单点风险的角色入手,记录谁能独立完成、谁能在复核下完成、谁正在学习、谁可以在短期内接替。对于高风险岗位,要安排知识交接和备份训练,而不是等人员离开时才发现没有替代者。
若使用管理平台或项目管理工具记录资源信息,应先统一技能分类、角色定义和更新时间。中大型组织,尤其是百人以上、多项目并行的团队,可以把项目需求、成员能力、工作负荷和依赖关系放在同一套管理流程中。以 PingCode 为例,组织可将其作为项目与协作管理场景的承载方式之一,但具体配置仍要依据权限边界、数据治理、团队习惯和现有系统集成要求评估,不能把购买工具当成资源治理本身。
3. 估算可用容量并识别不确定性
按角色或团队计算容量时,应区分已确认工作、固定运营职责、已知缺席和未计划工作。对稳定工作,可使用历史中位数或滚动平均值作为参考;对变化较大的工作,最好给出区间而不是单点估算。
可以把估算写成“预计二十至二十八人天,主要不确定性来自接口联调和数据质量”。这比写成“二十四人天”更诚实,也更有利于管理者决定是否预留缓冲、先做验证,或推迟承诺。
4. 按优先级形成资源组合
组合资源时,先保障法定、合规、安全和已签约的刚性承诺,再评估高价值战略工作,然后安排运营改进和内部建设。这个顺序不是所有组织的固定规则,具体还要看行业约束与组织战略,但排序规则应事先透明,避免临时会议里谁声音大谁获得资源。
对于低优先级但持续占用稀缺能力的工作,要明确选择:缩小范围、改变交付方式、外包、自动化、转交其他团队、延期或停止。长期保留“先做着看”的状态,会让组织的真实容量被隐性消耗。
5. 明确责任人、依赖和保护时间
资源分配不仅是把名字放进计划,还要明确负责人能否做决定、依赖方何时交付、评审人员何时可用。对瓶颈岗位可预先安排固定评审窗口,减少临时插队;对关键成员应保护一定的连续工作时间,避免一天被多个项目反复拆分。
保护时间不等于拒绝协作,而是把协作请求集中到可管理的节奏。若关键人员每天都在处理零散咨询,团队可能误以为他“有参与”,实际上真正需要完成的深度工作一直没有发生。
6. 设定变更触发条件和重新分配权限
计划一旦被批准,新增需求就不能自动挤进来。组织应规定哪些变化需要项目负责人调整,哪些需要部门负责人批准,哪些需要组合层面重新排序。例如新增工作超过约定容量、关键假设失效、合规风险升级或里程碑预计偏差超过阈值时,应触发重新决策。
我倾向于把变更记录写成“新增了什么、挤出了什么、谁批准、对日期或范围有什么影响”。这句话能显著减少隐性加码,也能让管理层看到真正的机会成本。
7. 每周检查流动情况,每月检查组合结构
每周会议关注近期开工、完成、阻塞、人员冲突和新出现的风险,重点是移除障碍而非逐人汇报忙碌程度。每月或每个组合周期,重新评估项目优先级、瓶颈负荷、未完成工作量和能力缺口。
如果资源冲突每周都在重复出现,问题通常不只是执行不到位,而可能是项目启动过多、优先级不清、能力供给不足或变更治理失效。重复冲突应上升为组合治理问题,而不是每次靠临时协调解决。
8. 用结果指标复盘资源决策
不要只追踪人员利用率。建议同时看计划兑现率、关键岗位排队时间、在制品数量、临时插单比例、返工率、延期原因和加班趋势。指标应能帮助判断资源分配机制是否有效,而不是只用于评估个人是否足够努力。
每个周期复盘时,区分估算偏差、外部依赖、需求变更、能力错配和执行问题。只有把原因分类,管理者才能决定下一步是补充人员、改进流程、减少并行项目,还是改变需求准入规则。

六、案例与数据观察:一个多项目团队如何停止“全员救火”
1. 案例背景:项目很多,真正的瓶颈只有几个
下面是一个经过匿名化处理的情景案例,用于说明判断方法,数字为样本推演,不代表某一家企业的真实经营数据。某企业有约一百五十名产品、研发、测试和交付人员,同时推进多个客户项目与内部改进工作。管理层最初的判断是研发人手不足,因此提出招聘和加班两种补救方案。
资源盘点后,团队发现问题并非所有岗位都短缺。开发人员确有较高负荷,但更明显的限制是两名资深架构人员承担了大部分方案评审,数据迁移又依赖少数熟悉旧系统的成员。与此同时,部分项目在关键依赖没有确认前已经启动,新增客户需求仍通过群消息直接进入团队。
2. 先找造成等待的环节,而不是先增加总人数
团队把过去六周的任务按等待原因分类,发现不少任务并非正在被开发,而是在等待架构确认、数据口径、客户反馈或环境权限。若只统计“分配了多少开发工时”,这些等待会被误判为人员不足;若只看负责人列表,每个任务似乎都有所有者,却没人负责清除依赖。
管理团队采取了三项调整:暂停两个准备度不足的项目;为架构评审设置每周固定窗口并明确准入条件;把需求变更纳入统一审批,新增工作必须同步确认范围和日期变化。需要补充的人员则集中用于数据迁移和测试自动化,而不是平均分散到每个项目。
3. 结果观察:改善来自减少并行和明确约束

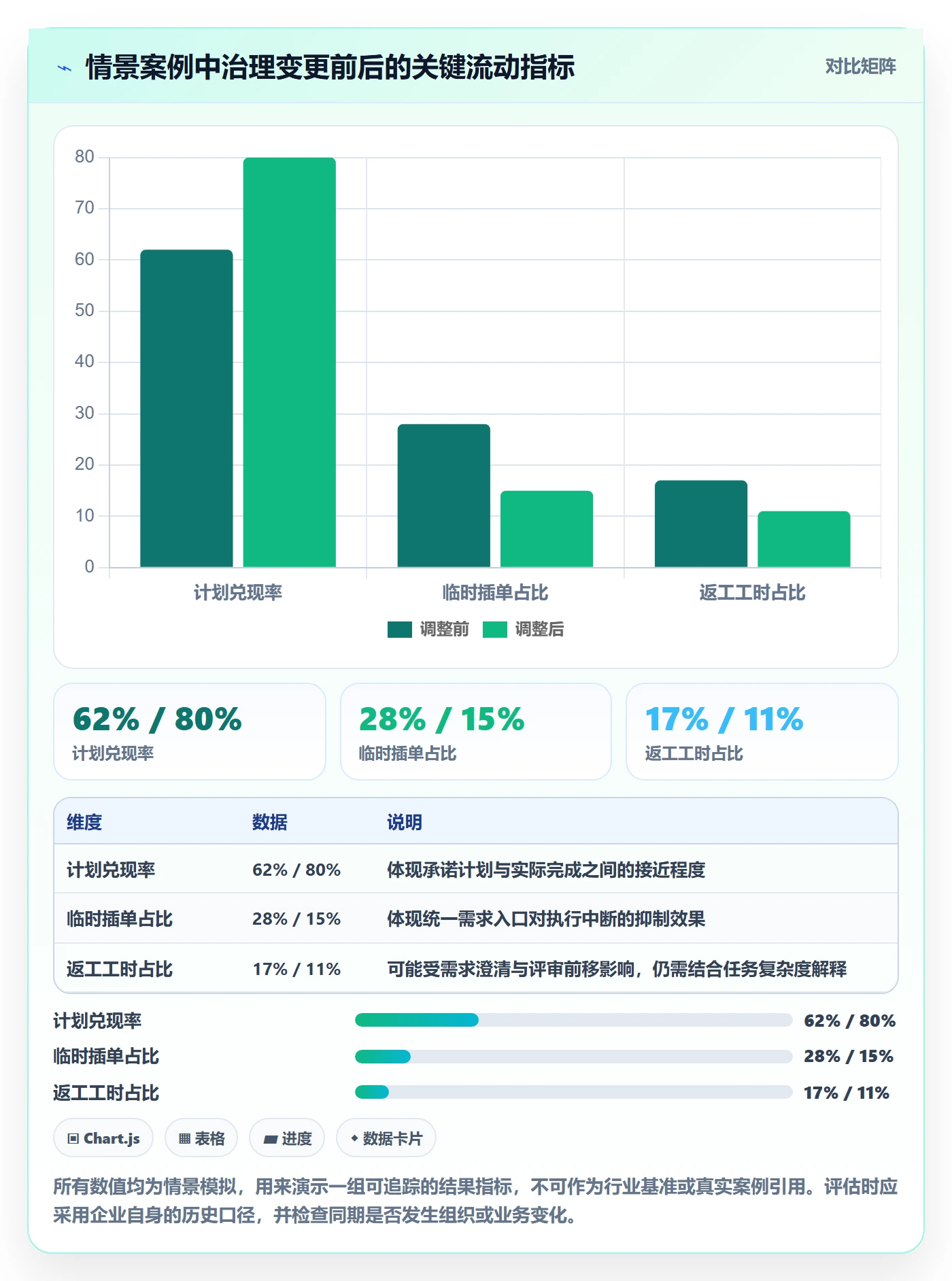

在这个情景推演中,团队用八周观察计划兑现率、评审等待时间、临时插单和返工情况。假设数据显示,计划兑现率从百分之六十二提高到百分之八十,架构评审等待从平均九个工作日降到四个工作日,临时插单占比从百分之二十八降到百分之十五。这里的变化不是任何通用规律,而是用于展示:治理需求入口、减少低准备度并行工作,可能比单纯增加总工时更快改善交付。
团队没有把“所有项目都更快”作为唯一结论。部分暂缓项目的启动时间变晚,管理层也必须接受这一代价。真正的收益是优先项目的承诺更可信,瓶颈暴露更早,组织不再假设每项需求都能同时推进。

4. 案例的关键启示:把管理动作与因果链连接起来
如果计划兑现率提高,却同时压缩了测试、降低了安全审查或延后了其他重要承诺,这不能直接称为资源分配成功。因此,复盘时必须检查质量、客户影响、团队负荷和暂缓项目的成本,避免只挑选对调整有利的指标。
对管理者而言,案例的价值不是照抄百分比,而是复制问题拆解方式:先区分工作时间与等待时间,再确定等待是否来自瓶颈或依赖,随后改变流程或资源组合,最后用前后口径一致的数据验证。若没有这一链条,结果即使变好,也难以判断为什么变好,更难以复制。
七、不同情况下的行动建议:按组织成熟度和风险类型选择做法
1. 资源数据很少时:先做轻量盘点,不急着上复杂模型
当团队没有可靠历史工时和交付数据时,先用角色、技能、项目、关键依赖和可用时间做一张简明视图。连续记录四至八周的计划工作、临时工作、运营支持和等待原因,逐步建立自己的容量基线。不要用外部公司的平均利用率替代本企业证据。
此阶段最重要的不是精确预测,而是让隐性冲突可见。管理者可以先选一个部门或一组关键项目试运行,确认数据采集不会造成过重行政负担,再决定是否扩大范围。
2. 需求高度变化时:用短周期承诺和滚动重排
产品探索、客户服务和新业务试点经常遇到需求变化。此时不宜把全部人员提前锁定数月,而应保留短周期计划,先承诺最近一段时间的工作,再按证据滚动调整。管理层要区分“方向变化”与“临时插单”,前者可能要求重排组合,后者应明确由谁承担机会成本。
对探索性工作,可先分配小规模团队验证关键假设,达到预设门槛后再增加资源。这样既避免过早投入,也减少多个团队同时围绕未经验证的方向展开完整建设。
3. 合规、安全或客户承诺刚性较强时:预留专用能力与缓冲
受到监管时限、安全审查或合同条款约束的工作,不能仅按一般项目优先级处理。应提前识别不可替代的专业角色、审查周期、外部审批窗口和证据留存要求,并预留必要的能力和时间缓冲。
若这些任务长期与普通项目争夺同一资源,企业应考虑建立专用轮值、跨团队备份或外部支持机制。外部人员能够补充专业意见,但涉及内部数据、决策责任和长期运营能力时,仍需明确企业内部负责人。
4. 人员规模增长、跨团队协作复杂时:建立组合级规则
在百人以上的组织中,资源冲突往往跨越部门边界,单个团队负责人无法独立解决。需要建立组合评审机制,统一项目准入、优先级、容量口径和升级路径。每个部门仍应保留执行自主权,但不应私自对同一瓶颈能力重复作出互相冲突的承诺。
管理平台可以支持项目状态、角色需求、依赖和决策记录的可视化,但治理规则必须先于系统配置。工具选型时要评估权限控制、审计能力、数据同步、配置成本和团队采用难度,避免把一套新的填报流程叠加到旧流程上。
5. 长期存在岗位短缺时:区分短期补位与结构性供给
若某个岗位连续多个周期超负荷,应先判断缺口性质。若是短期峰值,可通过项目顺序调整、外部支持或临时轮值解决;若是持续需求超过现有供给,则要考虑招聘、培训、自动化、服务外包或重新设计流程。
招聘不是立即生效的容量按钮。招聘需要时间,入职后还存在熟悉业务和形成独立产能的过程。若业务窗口迫近,管理者应同时制定短期风险方案和长期能力建设方案,不能把未来可能到岗的人计入当前承诺。

八、不同情况下的取舍:每一次分配都要说清楚放弃什么
1. 选择专职团队,还是共享资源池
专职团队有利于积累领域知识、减少切换和等待,适合目标明确、周期较长、优先级稳定的工作。缺点是人员可能被锁定在局部范围,需求变化时不容易重新调度,也可能形成团队之间的能力孤岛。
共享资源池能应对波动、提升稀缺技能利用机会,但协调成本更高,优先级争夺容易转移到资源池负责人身上。采用共享模式时,必须有统一准入、排序和服务窗口,否则共享只会把局部混乱变成全局排队。
2. 选择内部培养,还是外部补充
内部培养更适合需要长期掌握业务语境、数据权限或核心决策能力的岗位,收益通常需要时间兑现。外部补充可加快获得短期专业能力,适合边界清晰、可验收、可交接的工作,但需评估保密、协作和后续维护成本。
判断时不要只比较单价。应计算招聘或采购周期、上手时间、复核成本、知识留存、离场风险以及未来是否仍持续需要该能力。短期缺口与长期能力建设可以采用不同方案,而不是用一种措施解决所有问题。
3. 选择提高利用率,还是保留缓冲

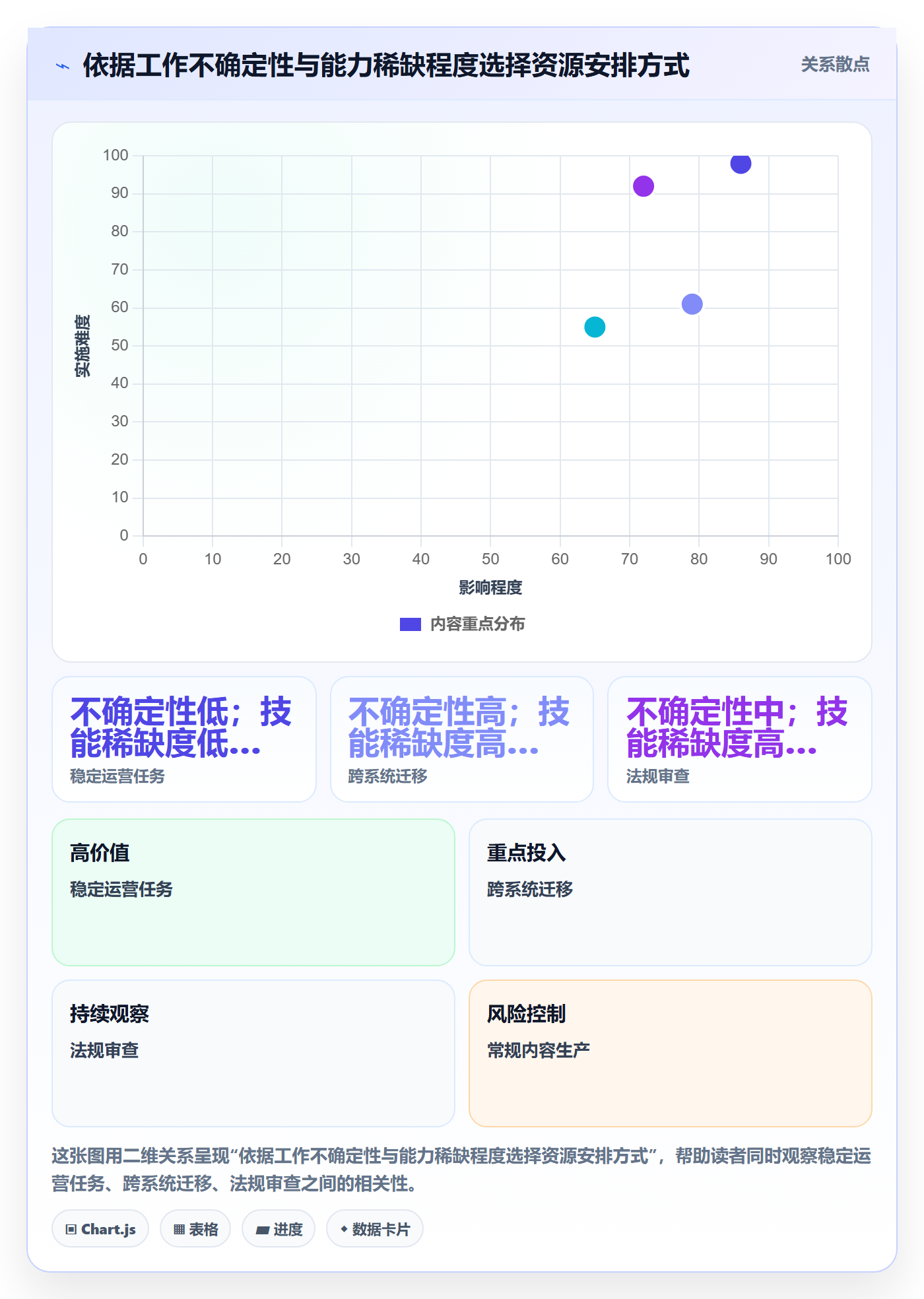

提高利用率在工作稳定、依赖少、任务可快速切换的场景里,可能提升有限资源的使用效率。保留缓冲则更适合高不确定性、故障频繁、依赖复杂或客户承诺严格的环境。缓冲不是浪费,而是为波动和紧急事项购买反应能力。
缓冲也不能无上限。管理者应根据历史波动和风险等级解释缓冲规模,并定期检视实际使用情况。若缓冲长期被低价值任务侵占,说明需要加强边界;若缓冲总是远远不足,说明计划容量可能建立在过于乐观的假设上。
4. 选择并行启动,还是排队完成
并行启动有助于应对多个重要窗口,但会提高切换、协作和依赖管理成本。排队完成能减少在制品、提高聚焦,却意味着部分需求需要等待。管理者应比较延迟成本与并行成本,而不是默认所有项目都必须立即开工。
可从瓶颈岗位开始观察:如果关键任务大量等待,团队同时启动的项目已经超出瓶颈承受能力,减少并行项目往往比继续扩展任务队列更有效。若业务窗口确实不能错过,则要明确增加瓶颈能力的成本和可行时间。
5. 选择快速交付,还是完整范围
当资源不足且日期固定时,可考虑分阶段交付:先完成对用户或合规结果最关键的范围,再安排后续能力建设。但分阶段不是把质量活动推迟,也不是隐藏未完成事项。每个阶段都应有明确的验收标准、风险说明和后续责任人。
如果无法安全地缩小范围,应该重新谈日期或追加合适资源。管理者不应通过不透明的质量折扣来制造“按期交付”的表象,尤其是涉及安全、数据准确性和客户权益的工作。
九、资源管理的衡量方式:少看单点,多看相互制约的信号
1. 计划兑现率要和变更率一起看
计划兑现率可以显示承诺与完成的距离,但若团队通过不断缩小范围、推迟低优先级工作或修改统计口径来提高数字,它就会失去解释力。因此应同时记录计划中的变更次数、变更原因、变更批准人和对外部承诺的影响。
一个团队兑现率不高,可能是估算问题,也可能是外部依赖不稳定或临时工作过多。指标的价值在于打开调查入口,而不是直接给团队贴上“效率低”的标签。
2. 利用率要和在制品、等待时间一起看
利用率高而等待时间也高,通常提示工作系统已经拥堵;利用率适中但关键资源有大量空闲,则可能说明排程、能力匹配或需求准备存在问题。不同岗位和业务模式需要不同的合理区间,不宜设一个全公司的统一目标。
在制品数量和等待时间能帮助识别工作是否堆积。对项目组合而言,减少尚未完成的并行项目,可能比让每个人多接几个任务更能改善整体交付速度。
3. 质量、负荷和客户影响必须进入复盘
资源安排若换来更高产出,却增加故障、返工、投诉、离职或团队疲劳,说明账面效率可能掩盖了长期成本。应把质量结果、加班趋势、员工缺勤、客户反馈和关键知识依赖纳入周期复盘,并结合保密和隐私要求控制数据使用范围。
测量员工负荷的目的应是发现系统性超载和资源缺口,而不是追踪每个人每分钟做了什么。过度监控会损害信任,也会诱导员工优化可见活动而非真实交付。
4. 建立指标字典,保证不同团队用同一口径
同一个“完成率”,可能有人按任务数量计算,有人按工作量计算,还有人按里程碑计算。跨团队比较之前,应定义分母、统计周期、排除项和数据责任人。没有指标字典,图表很容易制造虚假差异。
组织可以从少数指标开始:可承诺容量、计划兑现率、瓶颈等待时间、在制品数量、临时插单比例、返工工时和关键岗位备份覆盖率。只有当某项指标能支持具体决策时,才值得持续采集。
十、最后的行动顺序:从一张表到一套可信的资源决策
1. 未来两周先做一次资源冲突扫描
列出正在进行和准备启动的工作,标注目标、截止日期、关键能力、依赖、负责人和已承诺工作。重点找出同一稀缺岗位是否被多个项目重复占用,以及哪些任务因为前置条件未满足仍被算作“正在推进”。
扫描结果不必马上变成大型系统项目。先在管理会上确认冲突事实,形成暂缓、继续、缩小范围或重新排期的决定,并记录每个决定的责任人。
2. 下一个周期建立真实容量基线
用实际数据区分计划交付、运营支持、临时工作、协作、等待和返工。按团队和角色观察差异,不要把一个部门的时间结构直接套到另一个部门。对于仍无法估算的工作,使用区间并标明不确定性来源。
3. 为关键岗位设定备份和变更阈值
选出最容易形成单点依赖的岗位,确定备份培养计划、知识交接范围和评审替代机制。再为新增需求、关键依赖延迟和容量超载设定触发条件,明确谁有权重新分配资源。
4. 每个周期复盘“为什么分配有效或失效”
不要只问项目是否按期完成,还要问最初的假设是否成立、哪类工作挤占了计划容量、瓶颈是否转移、质量和团队负荷是否变化,以及暂缓工作造成了什么代价。将经验转化为新的准入规则、估算方法或能力建设计划,资源管理才会逐步从救火走向治理。
十一、结语:资源分配的成熟度,体现在敢于拒绝不可兑现的承诺
我对资源管理的核心判断是:资源并不是一张可以无限拆分的名单,而是组织在特定时间内能够可靠交付的能力组合。把每个人排满,不等于创造了更多产出;把每个项目都列入计划,也不等于组织拥有足够的执行能力。
真正有效的分配机制,能说清楚为什么做、由谁做、依赖什么、何时复核,以及新增工作会挤出什么。它接受预测会有偏差,但不接受风险长期隐藏;它允许计划调整,但要求调整留下依据;它追求效率,也保护质量、协作和恢复能力。
下一步可以从一个实际团队开始:先盘点关键工作和瓶颈岗位,再估算可承诺容量,随后按统一规则排序,最后用计划兑现率、等待时间、插单比例和质量结果复盘。当组织能把“不做什么”也纳入资源决策,资源分配才从排班表升级为真正的风险控制机制。
常见问题解答(FAQ)
1. 企业做资源分配,第一步应该先分人还是先排项目?
我手上同时有几个项目时,常常会先把团队成员排进计划表,结果项目一延期,其他安排也跟着乱了。我想知道,资源分配到底应该从哪里开始,才能减少反复调整?
先排项目优先级和关键约束,再分配人员。建议先列出项目的业务价值、截止时间、延期代价、所需技能和不可变约束,再决定哪些项目先做、哪些暂缓。一个实用顺序是:确认必须交付的事项,估算关键岗位所需工时,核对现有人员可用时间,最后才确定负责人和排期。
若一开始就按“谁有空”分人,容易让高价值项目被低优先级任务挤占。
2. 怎样识别资源分配中的过载风险,而不是只看员工是否满负荷?
我发现计划表上每个人看起来都有任务,但真正到交付时,测试、审批或某个技术岗位总是堵住。我不确定应该看利用率、任务数量,还是其他指标来提前发现风险。
不要只看任务数量或工时总和,要重点检查稀缺岗位和关键路径上的负荷。可以按周统计每个岗位的已承诺工时与可用工时,并把会议、支持工作、休假和突发处理计入容量。例如,某岗位一周可用40小时,已排38小时,表面利用率为95%;若还要承担日常故障支持,这种排法几乎没有缓冲。
可将持续超过约85%的计划负荷设为复核信号,而不是绝对红线;关键是观察连续数周的趋势,并确认是否存在单点依赖。
3. 资源不足时,管理者应该加人、延期,还是缩小范围?
我遇到过项目临近节点才发现关键人员不够,临时加人后反而花了更多时间沟通和交接。我想知道,面对资源缺口时有什么判断顺序,避免为了保日期牺牲质量或让团队长期透支?
先判断缺口是否集中在关键路径,再比较增加资源、调整范围和变更日期的实际代价。短期、任务边界清晰的工作可以考虑借调有经验的人;若任务耦合高、交接成本大,新增人员未必能立即提速。建议把可选方案写成同一张决策表:预计交付日期、质量风险、额外成本、对其他项目的影响。优先削减低价值或可后置范围;
若核心交付不可缩减且人员无法有效补充,应尽早调整日期并说明依据,而不是用隐性加班掩盖缺口。
4. 资源分配后如何设置风险控制和调整机制?
我担心资源计划一旦发布,团队就会把它当成固定承诺;但需求变化、请假和线上问题都可能让计划失效。我想知道复盘多频繁才合适,怎样调整才能不变成每天临时改任务?
把资源计划当作滚动预测,而非一次性承诺,并预先规定调整触发条件。可每周核对已完成工作、未来两周的岗位负荷、关键依赖和新增需求;出现关键人员缺席、需求范围变化、关键任务偏差超过约一周或重要依赖未按期交付时,再启动专项调整。变更时记录原因、受影响项目、批准人和新的交付预期,同时保留少量缓冲用于突发事项。
这样既能及时响应,也能避免所有临时需求都直接打乱团队当前工作。
核心关键词
文章包含AI辅助创作:资源管理如何做好资源分配?企业管理者风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535244
读者评论
我们团队过去按每个人的空闲工时排任务,后来发现评审都卡在同一位专家手里。把瓶颈窗口单独列出来后,排期确实更接近实际。
可承诺容量这个思路有用,不过记录四到八周的时间去向也会增加维护成本。实际执行时,可能先粗分支持、协作和项目工作,再逐步细化更容易坚持。
优先级最终还是要有人拍板。我们遇到过评分结果相近、但各部门都不愿意延期自己项目的情况;把暂缓项和复审时间一起公开,至少能减少反复争论。
