岗位流程与规范真正失效,通常不是员工“不够自觉”,而是管理者无法回答三个问题:某项工作由谁负责、做到什么程度算完成、异常发生后多久必须升级。企业管理者做资源管理入门,不能先从买系统或增加审批开始,而应先把岗位责任、流程节点、资源投入和结果指标连成一条可验证的链路。本文给出一套可从小范围试行的指标框架,并用明确标注的情景模拟说明如何判断流程是否值得优化。
一、先讲核心结论:资源管理不是“把人排满”
1. 资源管理看的是供需匹配,不是忙碌程度
岗位资源管理的核心,是让合适的人在合适的时间,以清楚的职责和可接受的成本,完成对业务有价值的工作。一个团队每个人都很忙,不代表资源配置有效;如果关键任务反复等待、返工频繁、岗位之间互相推诿,忙碌可能只是流程摩擦的外在表现。
我判断一套岗位流程是否健康,会先看四个层面:需求是否明确、责任是否唯一、执行是否可追踪、结果是否可复核。只看产出数量,可能鼓励员工拆分任务刷完成数;只看工时利用率,又可能把学习、协作、风险处置等必要工作误判为“闲置”。
入门阶段不要急着追求复杂的综合评分。先为每个关键岗位选出少量能触发管理动作的指标,明确口径、数据源、责任人和复盘频率,再逐步增加分析维度。指标不是装饰报表的数字,而是帮助管理者决定“下一步做什么”的信号。
2. 建议先建立四组指标,而不是堆满一张仪表盘
对多数企业而言,岗位流程与资源管理可以从四组指标开始:需求与产能、流程与交付、质量与返工、成本与能力。每组先选一至三个核心指标,另设少量风险指标用于提示异常。指标数量过多时,管理者往往无法说明指标变化意味着什么,更难形成行动闭环。
| 指标组 | 要回答的问题 | 入门指标示例 | 不宜单独使用的指标 |
|---|---|---|---|
| 需求与产能 | 团队承接的工作是否超过可用能力 | 需求准入率、有效产能占用率、关键岗位负荷 | 个人工时填报率 |
| 流程与交付 | 工作是否按约定路径推进 | 周期中位数、按期交付率、等待时间占比 | 任务关闭数量 |
| 质量与返工 | 交付是否一次达到要求 | 返工率、一次验收通过率、缺陷逃逸率 | 问题发现数量 |
| 成本与能力 | 资源投入是否可持续、能力是否匹配 | 单位交付成本、关键岗位备份覆盖率、培训后独立上岗周期 | 培训时长 |
这四组指标不需要在同一天全部上线。管理者可以先选一个跨岗位、重复发生、对业务结果影响明显的流程,观察其端到端表现,再决定是否扩展到其他岗位。这样的起点比先建立全公司统一的复杂考核表更容易获得真实数据。
3. 指标必须连接管理动作
一个指标只有在越过阈值后能触发具体行动,才有管理价值。例如“关键岗位负荷连续两周超过计划上限”可以触发重新排序需求、临时调整职责或补充资源评估;“验收返工率上升”则应先检查需求定义和验收标准,而不是立即要求员工加快速度。
我建议每项核心指标都写清五个字段:定义、计算方式、数据来源、观察周期、触发动作。缺其中任何一个,跨部门讨论时都可能出现“大家用同一个名称,实际算的是不同东西”的情况。

二、背景与真实场景:岗位规范为什么常常写了却没有用
1. 组织变化快于岗位文件更新
企业岗位职责通常在组织成立、扩编或审计要求增加时形成,但业务变化会持续发生:新产品上线、客户分层、交付模式调整、跨职能协作增多。旧文件仍然写着“负责协调”,实际工作却可能变成需求澄清、进度跟踪、风险升级和结果验收。职责名称没有更新,工作边界已经改变。
这会造成一种常见错位:员工知道自己每天在做什么,管理者却不知道哪些工作属于岗位职责、哪些是临时补位、哪些重复发生却无人正式负责。结果是团队靠熟人关系和个人记忆运行。人员一旦请假、调岗或离职,流程就容易出现断点。
2. 管理者看到的是结果,员工承受的是流程摩擦
当交付延期时,管理者容易先看到最终日期;员工可能看到的是需求迟迟未确认、审批人不清楚、多个部门重复收集相同信息,或关键岗位同时承接了过多优先级都很高的任务。若只对延期结果问责,实际原因就会被压缩成“执行不到位”。
我更愿意把一条流程拆成输入、处理、等待、交接、验收和反馈。对管理者来说,真正可优化的部分往往不是员工实际处理工作的时间,而是工作在不同角色之间等待确认的时间。流程看起来很长,并不必然意味着每个员工动作都慢。
3. 一张岗位说明书无法代替流程规范
岗位说明书回答的是“这个岗位承担什么责任”,流程规范回答的是“某类工作从开始到结束如何传递”。两者有关联,但不能互相替代。岗位职责写了“负责采购需求”,不等于已经明确需求由谁发起、预算由谁审核、紧急采购怎样升级、验收信息如何回传。
因此,管理者要同时维护岗位责任和流程路径。前者避免责任空白或重复,后者减少每次协作都临时商量的成本。关键岗位还应补充权限边界、替补角色、异常处理规则和交付定义。
4. 以中大型组织为例,系统价值在于让规则可运行
在中大型企业和 100 人以上的组织里,跨部门协作、权限管理、流程留痕和数据汇总会越来越难依赖口头同步。以 PingCode 为例,企业可以把项目任务、角色责任、流程状态和交付信息放在可追踪的工作空间中,用来减少分散表格与消息中的信息断裂。它主要服务中大型企业及 100 人以上组织,但是否适用仍取决于企业流程成熟度、集成需求和治理能力。
工具不会自动修复含糊的规则。如果业务部门连“谁有最终验收权”都没有达成一致,把现有混乱搬进系统只会让混乱更容易被复制。建议先梳理流程,再配置工具;先验证一个典型场景,再推广到更多团队。

三、常见误区:看起来可量化,不代表能指导管理
1. 把忙碌率当成资源利用率
忙碌率常被理解为“工作时间越满,资源利用越充分”。这类理解忽略了任务切换、突发工作、沟通协作、学习和必要缓冲。若某岗位每天排满任务,遇到一次紧急问题就会挤压全部计划,最终表现为延期、加班或质量下降。
管理者更应关注有效产能是否匹配承诺,以及负荷过高是否持续。短期峰值可能是合理的项目冲刺;连续数周超负荷则需要调整优先级、缩减需求或增加能力。相反,单周空闲也不必然说明岗位冗余,可能是需求波动、工作等待或任务分配不均。
2. 只看按期率,不看承诺是如何形成的
按期交付率能提示团队履约情况,但若承诺日期由上游随意设定、需求中途频繁变化,单独考核按期率就会把系统性问题转嫁给执行人员。反过来,团队也可能通过把日期设得很宽松来提高按期率,让指标变好却没有改善客户体验。
因此,按期率必须与需求冻结规则、变更频率、延期原因分类一起看。对外承诺前要确认工作范围、依赖事项和关键岗位产能;发生变更后要保留原始承诺与调整原因,避免“改日期就算按期”的统计方式掩盖实际波动。
3. 用任务数量评价岗位贡献
任务数量具有直观性,却不等于工作价值。一个任务可能需要数小时处理,另一个可能涉及多部门协调和高风险决策;若岗位考核只看关闭数量,员工会倾向拆小任务、优先处理容易结项的事项,复杂但重要的工作反而被延后。
比较岗位产出时,至少要把工作类型、复杂度和质量纳入分析。对重复性高的工作,可以关注处理量与一次通过率;对项目型工作,可以结合里程碑兑现、风险处置和业务验收;对支持型岗位,则要说明服务对象、服务范围和响应等级。
4. 用平均值掩盖长尾问题
平均周期可能被少数极慢的事项拉高,也可能把大多数快速处理的事项和少数长期卡住的事项混在一起。管理者除了平均值,还应观察中位数、较长分位区间和超时比例。中位数显示典型体验,长尾指标则帮助定位少量但影响显著的阻塞。
举例来说,一组工作中大多数事项在三天内完成,但少数事项要等待数周。此时只看平均值,团队可能争论“整体是不是变慢”;若进一步按流程节点和等待原因切分,就能识别问题集中在审批、信息缺失还是关键岗位负荷。
5. 指标越多,管理越精细的错觉
报表增加不会自动带来管理精度。每增加一个指标,就增加了定义、数据维护、解释和复核成本。若指标没有明确行动归属,团队会把时间花在解释数据而非改善流程,甚至出现多个报表口径冲突。
入门阶段采用“少数结果指标加少数过程指标”更稳妥。例如,一个结果指标观察按期交付,一个过程指标观察等待时间占比,再配一个质量指标观察返工率。只有发现问题后,才增加用于定位原因的细分指标。
6. 把所有流程都标准化到同一程度
高频、稳定、风险明确的工作适合标准化;探索性强、需求变化快的工作需要保留判断空间。若把创新任务也压进过细的审批规则,员工会花更多时间证明自己遵循流程,组织反而失去响应变化的能力。
流程规范应按风险和重复度分层。低风险的日常事项可采用轻量规则;高风险、强合规、影响客户或资金安全的事项,应规定复核点和留痕要求;创新型工作则应把重点放在目标、边界和阶段性验收,而不是规定每一步怎么做。

四、专业判断逻辑:从业务目标倒推岗位指标
1. 先识别业务结果,再界定岗位责任
每项岗位规范都应能回答:这个岗位主要为哪类业务结果负责?结果由哪些可观察的交付物体现?哪些事项由岗位主责,哪些事项需要协作?如果目标写成“提升效率”“加强协同”,却没有进一步说明交付物和责任边界,后续很难判断指标是否有效。
我通常先把业务目标拆成结果,再从结果反推流程。例如,若目标是缩短客户问题解决周期,就要识别问题受理、分级、派发、处理、复核和回访等环节,并明确每个环节的责任角色。只有把流程节点说清楚,才能区分岗位处理慢和流程等待久。
2. 以“输入,处理,结果,反馈”建立指标链
单看最终结果容易错过问题出现的时间点。输入指标帮助判断需求是否具备处理条件;过程指标观察任务如何流动;结果指标说明业务目标是否实现;反馈指标则判断交付质量和后续修正成本。四类指标组成一条链,能减少把结果波动简单归因于员工的问题。
| 链路环节 | 管理问题 | 指标例子 | 可能的行动 |
|---|---|---|---|
| 输入 | 任务进入流程时是否完整 | 需求一次完整率、优先级确认率 | 调整准入模板或补充需求确认责任人 |
| 处理 | 工作停在哪里、由谁推动 | 节点等待时长、跨岗退回次数 | 明确交接条件、授权或替补安排 |
| 结果 | 承诺是否兑现 | 按期交付率、周期中位数 | 重新评估产能、排序或承诺机制 |
| 反馈 | 交付是否满足要求 | 一次验收通过率、返工工时占比 | 完善标准、培训或前置复核 |
3. 指标定义要让不同部门算出同一个答案
以“按期交付率”为例,至少要说明分母是全部到期事项还是已完成事项,日期按原始承诺还是最新承诺,延期事项是否排除客户变更,跨部门交付由谁确认完成。若定义不一致,部门之间的比较会成为口径争论,而非管理洞察。
我会把指标说明写成可复核的规则,并保留少量样本供业务和数据团队共同核对。遇到边界情形时先记录处理原则,而不是临时改口径。定义稳定后,再讨论阈值和目标值;先定目标再拼凑算法,容易制造错误激励。
4. 按岗位类型选指标,不强求全员同一把尺
相同的指标名称,在不同岗位可能代表不同工作机制。客服岗位的响应时间可以较直接地反映服务速度;专业职能岗位的工作常包含判断、审核和风险控制,单纯缩短处理时间可能牺牲质量。企业可以保留少量共同指标,例如质量、安全或协作体验,同时为不同岗位配置差异化指标。
岗位分类不必一开始就精细到每个职位。先按工作性质分为重复操作、项目交付、专业审核、客户支持和管理协同等类型,再检验指标是否能反映该类工作的真实价值。分类太粗会失真,过细则会让维护成本失控。
5. 阈值要触发诊断,而不是自动惩罚
指标越过阈值是调查信号,不是自动证明某个人做得不好。延期可能来自外部依赖,返工可能来自需求变更,资源负荷升高也可能是季节性峰值。管理者应先核实事实与原因,再决定是调整流程、分配资源、培训能力还是采取绩效措施。
一项成熟的流程至少应包含正常路径和异常路径。异常路径要说明谁负责判断、升级到哪一级、允许等待多久、需要记录什么。只写“及时反馈”或“必要时上报”不够具体,因为不同人对“及时”和“必要”的理解可能完全不同。

五、具体案例与数据观察:用一个试点验证指标是否有用
1. 情景设定:跨部门交付总延期,先别急着加人
以下案例为情景模拟,用来演示分析方法,不是某家企业的实际数据。设想一家拥有多个业务团队的企业,每月约有 80 项跨部门交付。管理者发现按期率下降,第一反应是补人或要求团队加班,但现有数据只有总完成数和延期数量,无法判断问题来自需求不清、审批等待、关键岗位拥堵还是质量返工。
试点团队先选一条重复发生、涉及三个以上岗位、业务影响明确的流程,记录需求进入、正式受理、开始处理、交接、验收和关闭的时间点。团队没有给个人增加复杂填报,而是复用已有系统状态和必要的人工标记,只增加延期原因分类。
2. 试点前后对比:把结果拆成管理可解释的变化

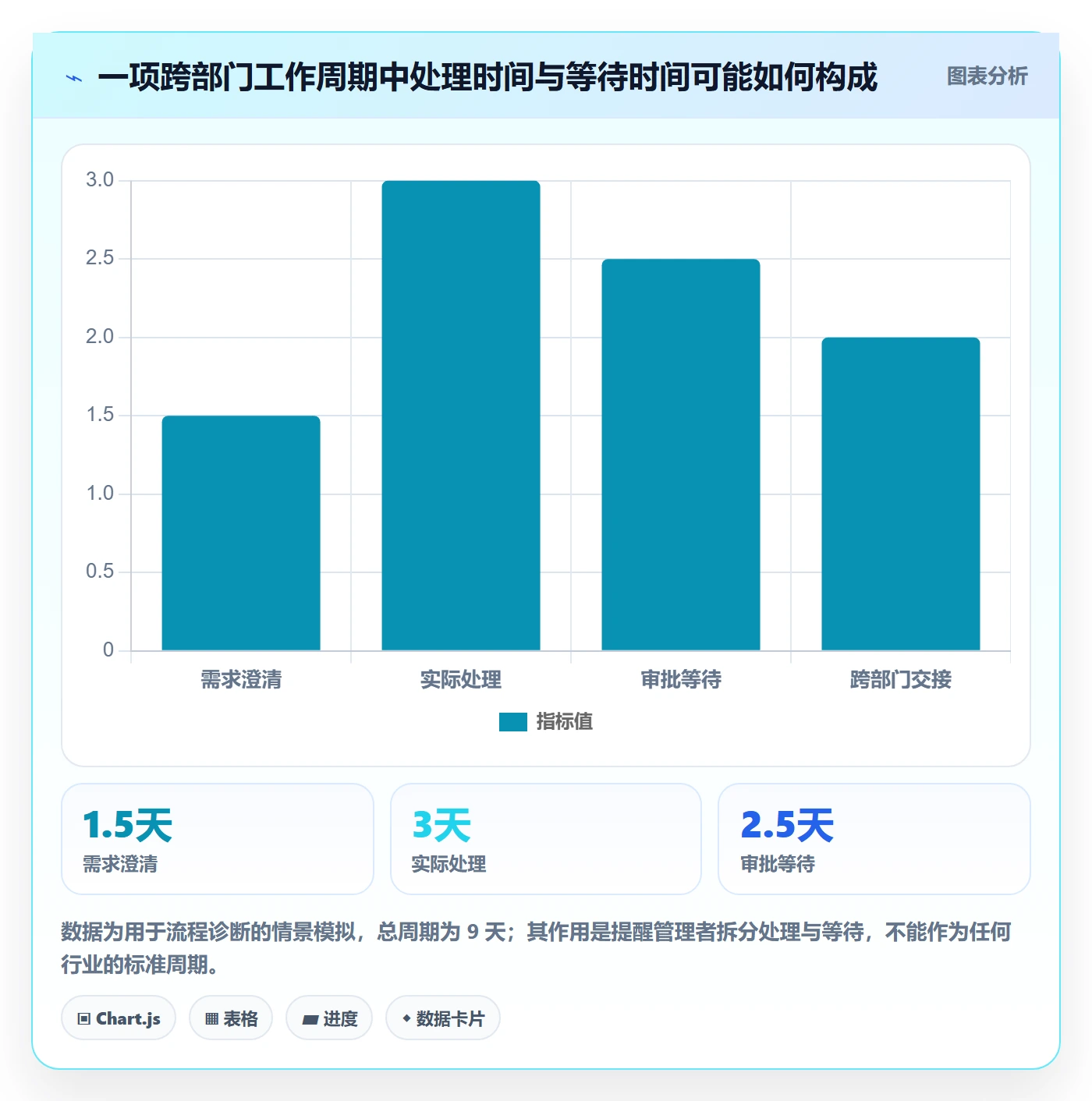

在这个情景模拟中,试点前按期交付率为 68%,周期中位数为 12 天,退回补充信息占提交事项的 22%,验收后返工工时占比为 16%。完成四周的规则调整后,模拟结果分别为 82%、9 天、11% 和 10%。这些数字只展示一种可能的变化路径,不应被引用为企业通用基准,也不构成系统上线效果承诺。
这个比较的重点不是“上线后数字变好”,而是每个变化都要有对应机制解释。需求补充模板可能减少入口退回;明确受理责任可能减少等待;固定验收条件可能降低返工。若仅看到周期变短,却没有输入质量和返工情况,就无法判断团队是消除了浪费,还是把检查和风险转移到了后续环节。
| 观察项 | 试点前情景模拟 | 试点后情景模拟 | 需要复核的原因 |
|---|---|---|---|
| 按期交付率 | 68% | 82% | 核对承诺日期是否被修改、是否存在范围缩减 |
| 周期中位数 | 12 天 | 9 天 | 拆分处理时间与等待时间,确认缩短发生在哪个节点 |
| 需求退回率 | 22% | 11% | 抽样检查是否真正减少信息缺失,而非降低退回标准 |
| 返工工时占比 | 16% | 10% | 核对验收标准是否一致、返工是否被转移到其他岗位 |
3. 延期原因要能转化成不同的解决方案
试点团队将延期原因分为需求不完整、优先级冲突、审批等待、关键岗位负荷、外部依赖和返工六类。分类不宜过细,否则填报者会疲于选择;也不能只用“其他”,否则管理者无法发现可复用的改善机会。

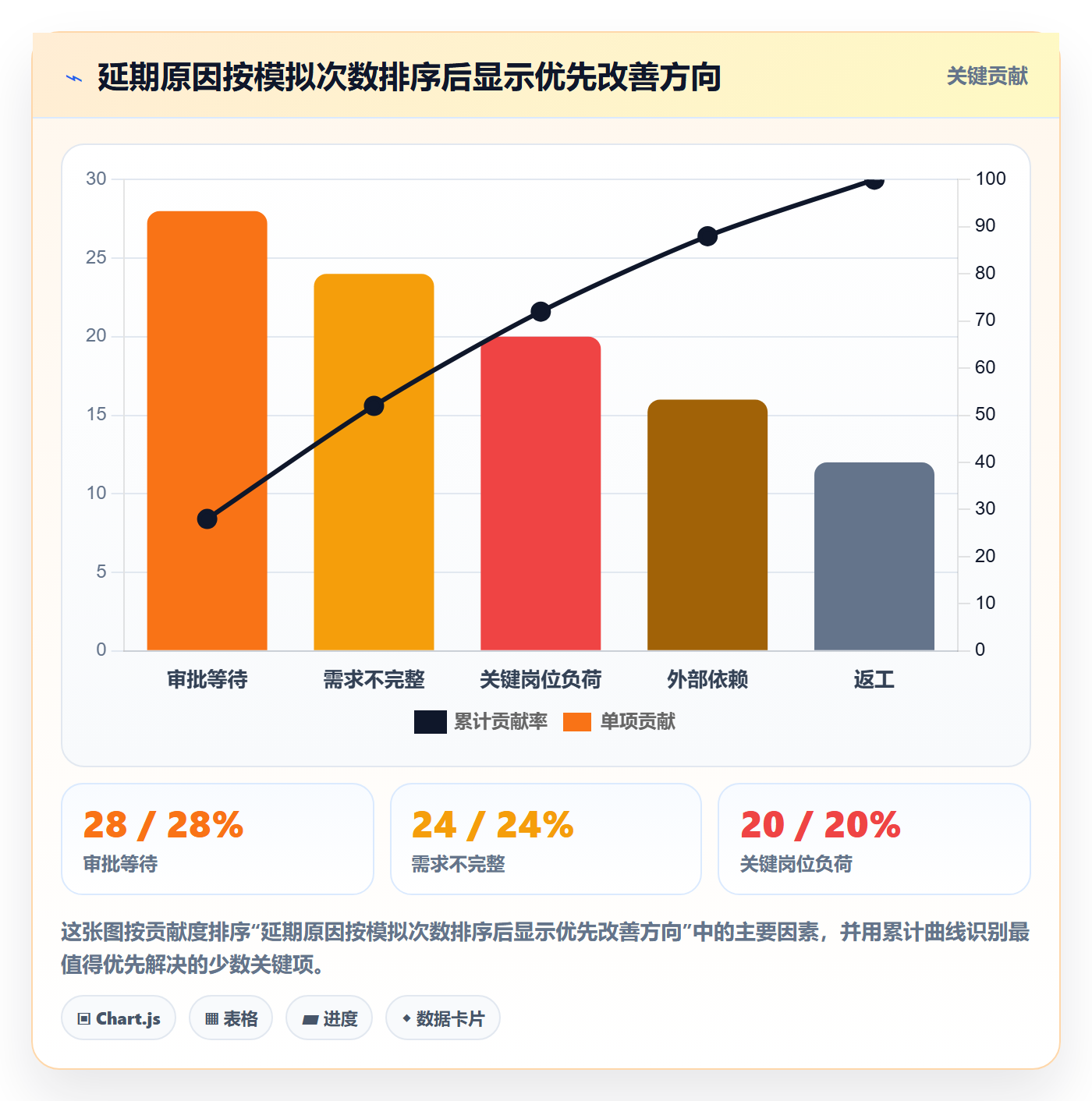

以下是另一组情景模拟数据:100 项延期中,审批等待占 28 项,需求不完整占 24 项,关键岗位负荷占 20 项,外部依赖占 16 项,返工占 12 项。若管理者只看总延期数量,可能首先追加人手;按原因拆分后,最先值得验证的可能是审批授权和需求准入规则。

4. 把试点做成可复核的小实验
为避免把季节波动误判为改进效果,试点要明确观察窗口和纳入范围。可先选一条流程、一组岗位和相近类型的事项,记录试点前后相同口径的数据。如果业务量、团队构成或需求复杂度发生明显变化,应在复盘中说明,而不是把所有变化归因于某项制度。
试点复盘至少回答四个问题:结果有没有改变?过程哪个节点改变?是否出现新的成本或风险?改善是否能在其他团队复制?如果结果变好但员工额外填报大量数据,或某个岗位工作量显著增加,就要重新评估净收益。
5. 系统数据、访谈和抽样核查要相互校验
流程系统能提供状态、时间戳和责任变更记录,但未必能解释为什么等待;员工访谈能补充原因,但容易受到记忆偏差和个别体验影响。相对稳妥的方法是用系统记录找到异常节点,用访谈解释机制,再抽样检查原始事项,确认解释是否成立。
如果企业通过 PingCode 等协作平台追踪项目和工作项,可以先梳理现有字段、状态、权限和报表,再判断缺少哪些数据。尤其要检查一个任务在不同状态之间的含义是否明确,责任人是否唯一,关闭状态是否等于业务验收。工具中的字段越多不一定越好,关键是业务人员愿意按统一规则维护。
六、不同情况下的行动建议:从轻量规则开始落地
1. 初创或小团队:先把责任和交接讲清楚
小团队成员往往身兼多职,建立复杂岗位矩阵的维护成本可能高于收益。此时优先写清关键流程的负责人、协作人、验收人和替补人选,并把常见异常的处理方式记录在一页流程说明中。
小团队可以先选三个指标:关键任务按期完成率、需求补充次数和返工次数。每两周复盘一次,重点讨论规则是否清楚、任务优先级是否冲突,不必建立个人排名。若数据量太小,比例会受少数事项影响,最好同时查看具体案例。
2. 规模扩张期:建立岗位容量和需求准入机制
团队快速扩张时,最常见的问题不是没有人,而是需求进入速度超过了岗位承接能力。管理者应建立统一的需求入口和优先级规则,让业务发起人说明目标、期限、验收条件和依赖事项。没有关键输入的需求应先澄清,不宜直接塞进执行队列。
规模扩张期还要关注关键岗位单点依赖:某项工作是否只有一个人能完成、其缺席会造成多大影响、哪些知识尚未沉淀。建立交叉备份和操作规范,短期可能增加培训成本,但能降低人员变动或高峰期的交付风险。
3. 多部门协作复杂:把交接条件变成明确规则
跨部门流程要避免用“交给下一个部门”代替交接标准。应定义交接所需信息、接收方确认方式、退回原因和响应时限。交接条件明确后,管理者才能区分上游输入不完整与下游响应迟缓。
如果流程涉及多个审批层级,应逐项确认每一级是否具有独立决策价值。对低风险、可逆的事项,可以评估授权或并行处理;对高风险事项,则保留必要复核。审批减少不等于控制失效,关键是保留与风险相匹配的控制点。
4. 强监管或高风险岗位:优先保证可追溯和权限边界
涉及资金、安全、隐私或合规责任的岗位,不能为了提速省略必要的授权、复核和记录。指标设计应同时关注处理时效、差错率、越权事件、审计证据完整度和异常处置闭环时间。
对于这类流程,建议明确谁可以发起、谁可以审核、谁可以批准、谁负责复核,以及人员缺席时的授权边界。过程留痕不是单纯增加行政负担,而是为了在问题发生后还原决策链路,并避免关键权限集中在单一人员手中。
5. 远程或分布式团队:减少依赖即时口头同步
分布式协作中,时区差异、会议时间和信息传递延迟会放大隐性等待。管理者应将任务状态、决策结论、负责人和下一步动作记录在团队可查的位置,并为需要回应的事项设置合理的时限和升级路径。
不要把在线时长或即时回复速度当作贡献指标。更值得观察的是工作承诺是否清楚、交接信息是否完整、异步决策是否及时、阻塞是否被主动暴露。对于需要高频实时响应的岗位,应单独定义服务时段和覆盖安排,不应把这一要求套用到所有职位。
6. 已经使用管理软件:先治理数据,再扩展功能
已有系统的企业可以先做一次轻量数据盘点:检查岗位和人员信息是否一致、状态定义是否混乱、历史事项是否长期未关闭、报表是否有多个版本。很多“系统不好用”的问题,实际来自流程规则不统一、权限配置不合理或字段无人维护。
扩展功能前先问清楚要解决什么问题、谁会使用、如何衡量收益。若只是想把线下表格搬进系统,可能需要先判断表格究竟承载了哪些业务规则;若多个团队需要共享同一项目视图、留存协作过程或追踪负责人,就应评估平台的权限、集成、审计和规模适配能力。
七、不同情况下的取舍:标准化、灵活性与数据成本
1. 统一指标与岗位差异之间如何取舍
企业需要一定程度的统一,才能跨部门看趋势和识别系统问题;但强行让所有岗位使用相同指标,会忽略工作性质差异。比较稳妥的做法是建立“共同底座加岗位指标”:共同底座用于观察协作、质量、安全等组织层面表现,岗位指标用于衡量该岗位真正负责的交付。
如果岗位职责高度相似,可以统一核心口径;若工作结果难以横向比较,应先建立同类岗位群组,再进行对标。没有可比条件时,宁可比较同一岗位自身的趋势,也不要制造看似公平、实则误导的排名。
2. 高标准流程与快速响应之间如何取舍
每增加一个审批或复核点,可能降低某类风险,但也可能增加等待成本。是否保留控制点,应看风险发生的概率、影响程度、可逆性和发现难度。高影响且难以事后纠正的事项,通常值得投入更严谨的复核;低风险且可快速回滚的事项,可以考虑简化。
制度设计不应只问“要不要审批”,还要问审批能否并行、是否可以授权、哪些条件触发升级、审批超时如何处理。明确异常路径,往往比单纯增加审批层级更能兼顾安全和效率。
3. 数据精度与维护负担之间如何取舍
精确到每个动作的工时数据,可能帮助分析少数复杂岗位,也可能带来大量填报负担和行为扭曲。若企业尚未证明工时数据能够支持资源决策,先从流程时间戳、状态变更、返工和需求类型等较易取得的信息入手,通常更稳妥。
数据采集成本要进入决策账本。可用“采集时间、维护责任、数据校验成本、管理收益”四项判断是否值得新增字段。只有当新增数据能帮助改变资源配置、减少风险或识别瓶颈时,才值得长期维护。
4. 个人问责与流程复盘之间如何取舍
个人责任不能被流程问题完全取代,但流程缺陷也不能被简单包装成个人执行问题。合理的复盘要区分:规则是否清楚、资源是否可用、责任人是否知情、风险是否及时暴露、个人是否按约定行动。只有在规则明确且资源条件基本具备时,才适合进一步讨论个人履责。
如果组织习惯把每次延期都归结为个人失误,员工可能学会隐瞒风险、保守承诺或规避复杂任务。管理者应鼓励尽早暴露阻塞,同时对有明确职责却反复不执行的情况保留问责机制。心理安全和责任边界不是二选一,前者帮助问题浮出水面,后者确保约定能够兑现。
5. 自建流程与采购工具之间如何取舍
低复杂度、低协作频率的流程,使用清楚的文档和表格可能已经足够。若流程涉及大量角色、权限、依赖关系、跨部门追踪和审计要求,继续依赖分散表格的协调成本就可能超过工具成本。评估时要把实施、集成、培训、数据治理和后续维护一并计算,而不是只比较订阅价格。
对中大型组织,可通过小范围试点评估 PingCode 等管理平台是否能匹配现有流程和规模要求。试点重点不是功能数量,而是关键岗位是否愿意使用、数据能否准确沉淀、权限是否适配、与现有系统能否协作,以及团队能否在试点结束后继续维护规则。
| 组织特征 | 优先做法 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 规模小、流程简单 | 轻量岗位责任表与基础指标 | 启动快、维护成本低 | 跨流程分析能力有限 |
| 规模扩张、需求增加 | 统一需求入口与容量复盘 | 减少隐性超载和随意插单 | 需求方需要遵守准入规则 |
| 跨部门依赖多 | 流程节点、交接标准和状态追踪 | 等待原因更容易定位 | 需要统一字段和责任口径 |
| 监管与审计要求高 | 权限分离、审批留痕和异常升级 | 提高可追溯性与风险控制能力 | 流程速度可能有所牺牲 |
八、管理者的落地路线:用四周完成一次小闭环
1. 第一周:选流程,不先选系统
挑选流程时可以用四个条件筛选:重复发生、涉及多个岗位、业务影响明确、当前存在可观察的问题。不要一开始选择最复杂、历史争议最多的流程;选择一个边界相对清楚的场景,更容易在短周期内获得可解释的数据。
选定后画出实际流程,不要只抄制度文件。分别访谈发起人、执行人、审批人和验收人,确认每个节点的输入、输出、等待条件和异常路径。访谈重点是“最近一次具体事项如何处理”,而不是泛泛询问“流程顺不顺”。
2. 第二周:定义指标与口径
为试点确定一至三个结果指标和一至三个过程指标,并写下计算规则。建议至少包含一个业务结果,例如按期交付率;一个流程诊断指标,例如等待时间占比;一个质量指标,例如返工率或一次验收通过率。
开始采数前,找相关岗位共同核对样本,确保同一个事项在不同人看来有相同的起止点。若存在边界争议,就记录处理方式并在试点后复核。切勿为了显得精确,过早设置复杂目标值。
3. 第三周:试运行规则,收集异常而非追求完美
试运行时重点观察规则是否可执行、工作状态是否容易理解、责任人是否知道何时升级。遇到例外事项时先记录原因,不要急着为每个例外增加一条新制度。若某类例外重复出现,才考虑把它纳入正式流程。
团队还应检查新规则有没有把负担转移给某个岗位。例如需求入口更规范后,是否让一个岗位承担了大量重复补录;审批减少后,风险复核是否失去责任人。流程改善应该看端到端结果,而非只看某一个部门的局部效率。
4. 第四周:复盘结果,决定继续、调整或停止
试点结束时,至少对比试点前后的结果和过程指标,并抽样核对具体事项。分析时注明样本数量、时间范围、业务类型和特殊事件,避免用小样本比例做过度推断。若数据量不足,可以延长观察期,而不是强行得出结论。
复盘后有三种合理结果:继续推广、修改后再试、停止当前方案。停止不代表试点失败;如果试点发现新增控制成本远高于收益,或者核心问题并非该流程造成,及时停止也是有效的资源管理决策。
5. 建立持续复盘节奏,避免指标变成一次性项目
流程稳定后,可以按月或按季度复盘,不必每周要求管理层检查所有指标。管理者应关注趋势和异常,业务负责人负责解释流程变化,数据责任人负责口径稳定,岗位员工则提供实际执行反馈。
每次复盘要留下行动记录:发现了什么、采取了什么措施、谁负责、何时回看、结果如何。若行动没有责任人和复核日期,复盘很容易变成重复讨论;若指标改善后没有确认是否产生副作用,也可能错把局部优化当成整体改进。

九、下一步:把指标变成岗位之间共同遵守的工作约定
1. 先完成一页式岗位流程卡
管理者可以从一页式流程卡开始,写清流程目标、适用范围、主责岗位、协作岗位、输入条件、交付物、验收人、异常升级路径和核心指标。它不是为了替代全部制度文件,而是让参与者能够快速确认“这件事从哪里开始、交给谁、怎样算结束”。
2. 先用一个月回答三个问题
第一,工作主要卡在哪个节点,卡住的原因能否从数据和样本中相互验证?第二,岗位负荷是否与需求优先级匹配,是否存在关键岗位单点依赖?第三,改进是否同时改善了交付结果、质量和执行成本?这三个问题足以支撑初步的资源管理判断。
3. 管理判断要建立在可解释的数据上
本文的核心判断是:岗位流程管理不是把员工变成可计量的资源,而是让组织承担起设计清晰规则、合理配置能力和及时处理阻塞的责任。指标的意义,不在于给每个人贴上高低标签,而在于让管理者看见需求如何进入、工作如何流动、价值如何交付,以及风险如何被发现。
下一步不妨选一条最常延期或返工的流程,找齐实际参与岗位,记录一段时间的真实节点数据,再用少量指标做一次复盘。先确认问题发生在哪里,再决定是改岗位职责、调整流程、补充能力还是引入管理工具。能推动一次具体决策的指标,才是值得长期维护的指标。
常见问题解答(FAQ)
1. 企业管理者入门资源管理,先看哪些关键指标?
我刚开始统筹多个岗位和项目,表格里有工时、进度、负荷率等一堆数字,不知道该先盯哪几个。要是只能每周看一次,我该用什么指标尽早发现资源配置出了问题?
入门阶段建议先看四项:关键岗位负荷率、计划与实际工时偏差、关键任务等待时间、跨项目资源冲突次数。负荷率可按“已承诺工时÷可用工时”计算,但不要把100%当成理想目标;临时需求、会议和请假都会占用容量。
比如某岗位每周可投入30小时,已排任务27小时,负荷率就是90%,若连续两周高于85%且关键任务等待时间上升,就该检查是否存在单点依赖或排期过满。先看趋势和异常,再追问原因,比单看项目完成率更能提前发现风险。
2. 岗位流程与规范应该细化到什么程度?
我担心流程写得太简单,出了问题没人知道谁负责;但写得太细,团队又可能把时间花在填表上。我该怎么判断一项工作需要规定哪些步骤和交接信息?
流程应细化到能明确责任、输入、交付物和异常处理,不必把每个操作动作都写成规定。以需求评审为例,至少写清提出人提交哪些信息、谁判断优先级、谁确认资源、结论记录在哪里,以及信息不全时退回给谁。可以先挑返工率高、经常等待或涉及多个岗位的流程试行两周;若每次执行仍要口头补充同一类信息,就补上对应规则。
判断标准不是流程页数,而是新人能否据此完成交接、管理者能否据此定位卡点。
3. 怎样识别团队资源过载,而不是单纯任务排得紧?
我看到团队成员日历排满了,但项目进度看起来还正常,所以不确定这算不算过载。之前也遇到过任务延期才发现关键岗位只有一个人能处理,我想知道有没有更早的判断方法。
不要只用日历是否排满来判断,应同时检查负荷、切换和等待。可按岗位汇总未来两到四周的承诺工时,并记录任务被打断次数、待交接任务数量和关键技能是否只有一人掌握。若负荷率持续超过可用容量、同一成员同时承担多个高优先级任务,且待处理事项不断累积,即使当前进度尚未延期,也属于早期过载信号。
此时先暂停低优先级工作、拆分任务或培养备份人选,不要用加班把结构性缺口暂时盖住。
4. 资源管理指标多久复盘一次,怎么避免变成形式?
我打算建立周报,但担心团队每周更新数字,管理者却没有据此调整安排。哪些指标适合周看,哪些应该按月看?复盘时怎么把数据真正转成行动?
周度复盘适合看未来两周的岗位负荷、任务等待时间、资源冲突和计划偏差,因为这些信号仍有机会通过调序或借调处理。月度复盘再看工时估算准确度、返工原因、关键岗位备份覆盖情况等较慢变化的指标。
每次复盘只需对最明显的两三项异常写明责任人、处理动作和截止日期,例如把某岗位下周承诺工时从32小时调整到26小时,并确认哪些任务顺延。下一次会议核对动作是否完成及指标是否变化;如果连续几周只有报数、没有决策,就应删减指标或明确谁有权调整资源。
核心关键词
文章包含AI辅助创作:岗位流程与规范:企业管理者资源管理入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534930
读者评论
我们试过统计岗位负荷,最后发现不同岗位的可用工时口径差很多。先把计算方式和异常情况说清楚,比急着横向排名更重要。
文中把等待时间单独拆出来很实用。实际协作中,审批等待和交接经常被算进执行周期,但优化时责任人并不相同。
指标少一些确实更容易落地,不过返工率也要区分需求变更和执行缺陷,否则最后可能还是变成对员工的单向考核。
