资源管理团队最常见的失控,不是“没人干活”,而是管理层都在调资源,却没有人对资源冲突的最终结果负责:业务负责人临时插入高优先级需求,职能经理保护本部门产能,项目负责人承诺交付,执行团队则在多个任务之间来回切换。表面上每个人都在协同,实际交付周期却越来越长。《资源管理团队教程:管理层协同管理,避坑指南》的核心不是教管理者把人排满,而是建立一套能共同做取舍、及时暴露冲突、持续校正承诺的机制。
一、先讲核心结论:资源协同不是排班,是共同承担取舍
1. 先统一“资源管理”究竟要解决什么
我把资源管理定义为:在明确的业务目标、人员能力、时间窗口和风险边界下,持续决定“谁在什么时间做什么、哪些事情暂时不做”。这一定义刻意不把资源管理等同于排期,因为排期只是呈现结果,真正有价值的是排期背后的取舍规则。
如果管理层只要求团队提高利用率,资源很容易被塞满;如果只要求项目按期交付,团队可能通过加班掩盖优先级冲突;如果只看部门预算,关键岗位又可能被低价值工作长期占用。单一目标会把局部效率包装成整体效率。
2. 管理层协同的三个必要条件
在我参与的跨部门资源复盘中,最能缩短争论时间的不是更复杂的甘特图,而是三项信息同时可见:需求的业务价值、资源的真实容量、变更造成的机会成本。缺少任一项,会议往往会退化成“谁声音大、谁先拿人”。
- 同一优先级口径:管理层知道哪些目标优先,也知道冲突时由谁裁决。
- 同一容量口径:团队按可投入的净工时或人天估算,而不是把名义人数直接当作可用产能。
- 同一变更口径:新需求进入时,同时指出它会挤出什么、推迟什么、增加什么风险。
3. 判断协同机制是否有效,不看表格有多全
资源管理表里有多少字段,不是成熟度的可靠指标。我更看四个结果:优先级冲突是否能在执行前暴露;变更是否留下明确的决策记录;关键岗位是否长期超载;跨团队承诺是否能根据事实更新。
建议把“资源利用率”当作诊断指标,而不是管理目标。利用率低,可能是等待审批、能力错配或需求不足;利用率高,也可能意味着没有缓冲、风险无法吸收。把利用率推到极限,往往会让延期集中出现在最关键的交付节点。

二、背景和真实场景:为什么管理层都参与了,资源仍然失控
1. 典型场景:同一个专家被三条业务线同时预订
一家有多个产品团队的企业,计划在同一季度推进新功能、客户交付和基础设施升级。数据分析负责人既要支持新功能评估,又要处理重点客户的临时分析,还要参与平台改造。三个项目负责人都将其标注为“已确认”,职能经理却没有收到统一的负荷视图。
这类问题通常不是某个人没有配合,而是“确认”的含义不一致。项目负责人把口头答应当作承诺,职能经理把能力可用当作人力可用,管理层则把项目计划当作资源已经锁定。最终,任务在表面上并行推进,真正的工作却排队等待同一个人。
2. 资源冲突通常藏在三个层次
第一层是时间冲突。同一人被多个项目安排在同一个时间段。它最容易被甘特图发现,却不是唯一风险。
第二层是能力冲突。人员名额看似充足,但真正掌握系统架构、合规审核、数据建模或客户现场知识的人只有少数。用总人数掩盖关键能力集中,是资源计划失真的常见来源。
第三层是决策冲突。项目负责人、职能经理和业务负责人分别对进度、人员成长和业务收益负责,却没有约定冲突时谁有最终裁决权。资源因此不是被计划卡住,而是被组织治理卡住。
3. 100人以上组织更需要把“项目视角”和“职能视角”放在一起
小团队的资源冲突可以靠日常沟通迅速解决;团队规模扩大后,信息会分散在多个部门、项目和层级里,单靠熟人协商难以保持口径一致。尤其是多个业务线共享研发、测试、设计、数据、安全或交付岗位时,资源占用不再只是团队内部问题。
对于中大型企业及100人以上组织,工具可以帮助管理者建立统一视图,但工具不能代替治理规则。例如,PingCode可用于组织项目计划、团队任务和进度信息的协同;是否适合某个组织,仍要结合现有流程、权限要求、集成方式和数据治理要求评估。先定义谁能做决定,再讨论用什么工具呈现决定。
4. 资源管理的输入,往往比排期算法更重要
我通常先检查四类输入:需求是否有明确负责人;交付范围是否足以估算;人员能力是否经过确认;团队有没有把支持工作、维护工作和突发事件算进容量。输入缺失时,精细化排期只会制造精确的错误。

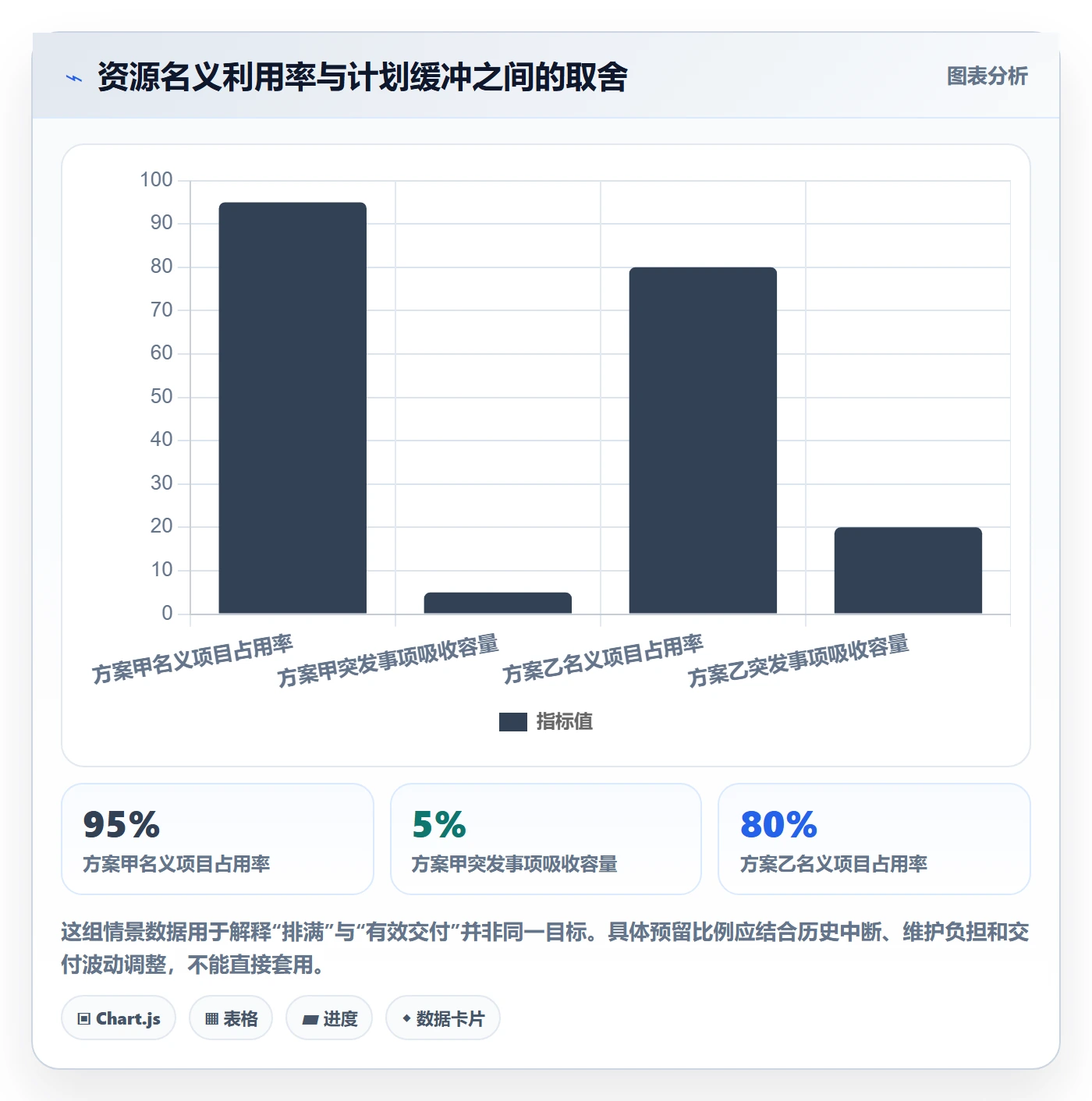

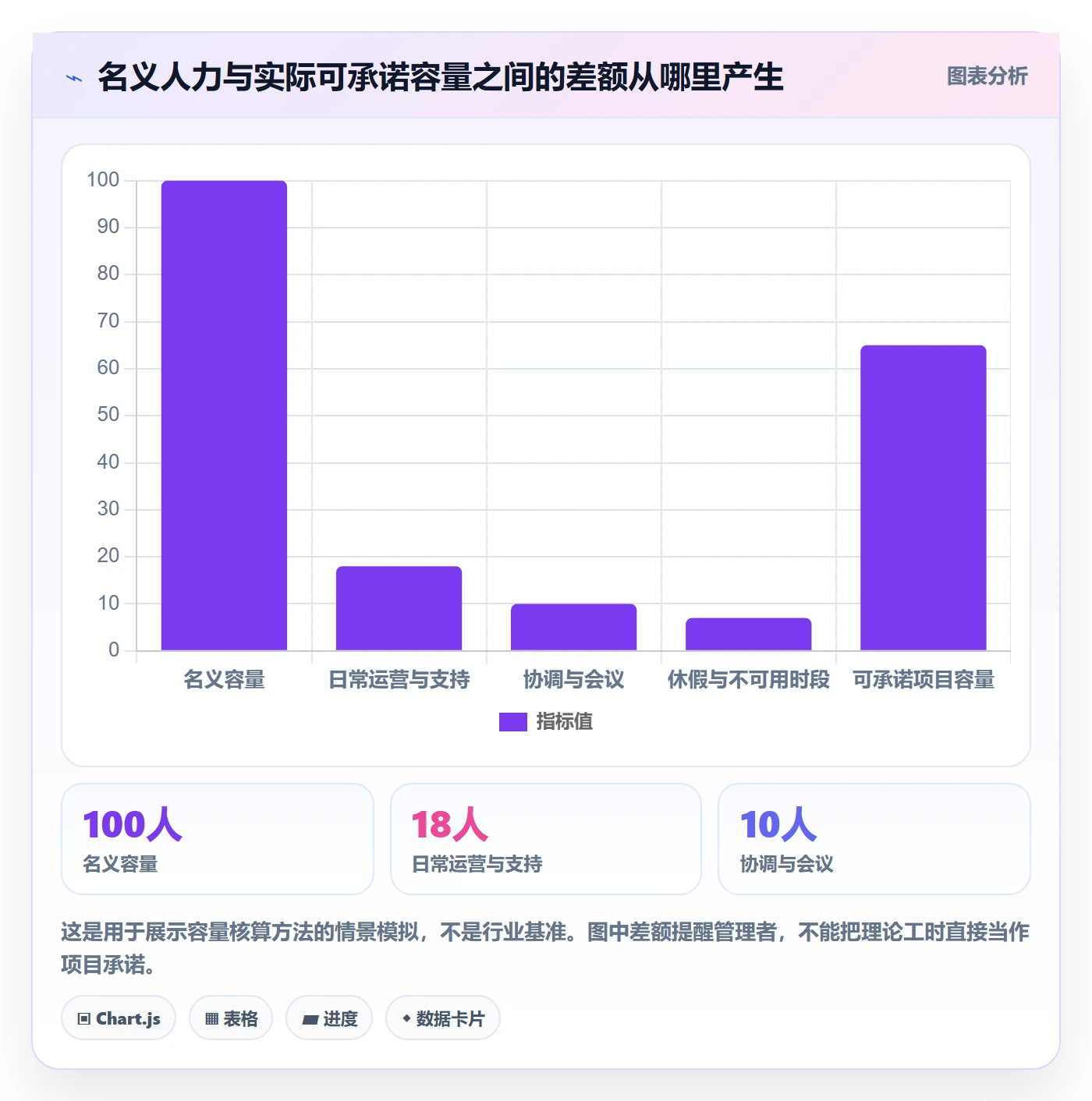

例如,一个团队名义上有10名工程师,不能直接推导出每周可用于项目的400小时。假设每人每周40小时,例会、支持、代码评审、休假和日常维护都会占用一部分时间。若采用情景估算,项目净容量可能只有名义工时的65%至80%;这只是规划假设,不能未经本地验证就当作固定行业标准。
三、常见误区:看起来在管理资源,实际上在转移风险
1. 误区一:把满负荷当成高效率
当所有人每周都排满,管理者容易误以为没有闲置。但满负荷意味着任何需求变化都要挤占既有任务,团队没有时间处理意外、复盘、知识沉淀和质量问题。看板上没有空白,不等于系统没有浪费。
高利用率还会扩大排队效应:一个依赖项延迟,后续人员不能提前完成自己的工作;由于没有缓冲,整个计划只能向后移动。管理者需要问的不是“为什么有人没排满”,而是“团队保留了多少应对不确定性的容量,缓冲对应什么风险”。
2. 误区二:把百分比填报当作资源事实
“张某在项目A投入50%、项目B投入30%、项目C投入20%”看起来清晰,实际可能只是项目负责人各自填报的理想比例。若没有时间窗口、工作内容和优先级,这些百分比既不说明本周做什么,也无法解释冲突发生时如何调整。
百分比适合中长期的粗粒度规划,不适合替代短期承诺。对于关键岗位,可以进一步记录工作包、开始窗口、预计完成时间和依赖条件;对于稳定的小型团队,则不必把每个人每小时的安排都录入系统。
3. 误区三:让项目负责人单独“抢人”
如果项目负责人必须靠反复沟通、升级和争抢才能拿到资源,组织实际上是在奖励争抢能力,而不是业务价值。更强势的人更容易获得关键岗位,风险较高但不善表达的项目则可能持续被挤压。
修正方式不是取消项目负责人的资源需求权,而是把请求放进统一的决策入口。请求要说明业务结果、期限依据、所需能力、占用时间、未投入的后果以及替代方案,让管理层可以按同一标准比较。
4. 误区四:只看项目开始日期,不看完成条件
很多计划把任务开始时间写得很精确,却没有写明完成的验收条件、外部依赖和可替代人员。结果是资源被预订,工作却因需求不清、审批未完成或环境未准备好而无法启动。
资源锁定应与准备度挂钩。需求仍在探索时,可以预留范围或能力窗口,不宜把关键人员完整锁定数周;交付条件明确、依赖就绪后,再进入较强的资源承诺。
5. 误区五:把所有冲突都升级给最高管理者
升级机制的作用是解决跨部门目标冲突,不是替代日常协调。若每个任务争议都需要总经理拍板,决策队列会变长,管理层也会被大量低价值问题占用。
更有效的设计是分层授权:团队级冲突由项目负责人和职能经理按既定规则处理;跨部门优先级冲突由组合负责人或业务管理层裁决;涉及预算、法规、安全或重大客户承诺的事项,再进入更高层级。
6. 误区六:买了工具就认为协同已经完成
工具可以提高信息可见性,却不能自动解决优先级互斥、职责重叠和决策迟缓。若组织在工具上线前没有统一项目定义、资源角色、权限边界和状态口径,系统只会把原来的混乱更快地复制到屏幕上。
在评估PingCode或其他项目管理平台时,我会把注意力放在实际协作闭环:能否关联目标、需求、计划和执行状态;不同管理角色是否能看到所需信息;资源变化是否可追溯;团队是否愿意按流程维护数据。功能清单很长,并不等于适配度高。

四、专业判断逻辑:把资源问题转化为可裁决的管理问题
1. 先区分“能力不够”与“决策不清”
项目延期后,管理者常会得出“需要增员”的结论,但新增人员未必能解决根因。若真正问题是多个负责人反复改变优先级,增加人手可能只是让更多人同时等待;若瓶颈集中在少数专业能力上,全面扩编也可能成本过高。
我会先问四个问题:工作是否有明确负责人?需求是否足够稳定?限制是否集中在某个能力或审批节点?冲突是否因不同领导给出相反优先级而发生?答案能帮助判断,下一步应是补能力、改流程、重新定优先级,还是扩大资源。
2. 用“价值、紧迫度、能力稀缺、风险”比较资源请求
资源请求不应只按预计收益排序,也要看交付窗口是否真实、能力是否可替代、延迟会不会触发合规或客户风险。我的判断表通常采用少量维度,避免评分模型看起来客观、实则给主观判断套上数字外衣。
| 判断维度 | 管理层需要追问 | 常见证据 | 容易误判的情况 |
|---|---|---|---|
| 业务价值 | 该工作支持哪个明确目标?结果如何验收? | 业务指标、客户承诺、战略目标 | 把“重要项目”当作价值证据 |
| 时间窗口 | 期限来自外部约束,还是内部期望? | 合同节点、法规日期、市场窗口 | 把管理者希望的日期当作不可变日期 |
| 能力稀缺 | 是否只有某些人员掌握必要能力? | 技能矩阵、历史交付、知识依赖 | 把岗位名称等同于真实胜任能力 |
| 延迟风险 | 推迟会造成什么可量化后果? | 收入影响、合规风险、客户影响 | 只报最坏情况,不讲概率和替代方案 |
| 机会成本 | 投入该事项后,什么工作会让位? | 被延期的里程碑、释放的人员时间 | 只批准新增工作,不同步调整旧承诺 |
3. 资源决策要有明确的“谁提出、谁确认、谁裁决”
一套简单的责任划分,往往比增加更多审批层级有效。项目负责人负责提出需求并解释结果;职能经理负责确认能力、可用时间和人员发展影响;组合管理角色负责比较跨项目优先级;最终裁决者对资源冲突的取舍负责。
若同一个人承担所有角色,也要把角色切换写清楚。否则,会议中说“这个人可以支持”,执行时却无人确认具体投入时间,承诺仍然是模糊的。
4. 用三层时间视图管理不同性质的不确定性
我不建议对所有任务采用同样精度。越远期的计划越应保持弹性,越近期的工作越需要具体到负责人、交付物和依赖项。
- 季度视图:用于讨论业务组合、关键能力和预算边界,主要看方向与容量区间。
- 月度视图:用于校准跨团队依赖、关键岗位负荷和里程碑,处理资源错配。
- 周度视图:用于确认近期工作、阻塞和变更,避免每天重新争论长期优先级。
如果组织要求提前数月精确指定每个人每周投入比例,就必须承认一个现实:精度提高的同时,维护成本和虚假确定性也会上升。远期资源计划的主要作用应是发现容量缺口,而不是提前锁死每一小时。
5. 把变更视为资源决策,而不是计划表上的一行字
新需求进入时,需要至少回答五项:为什么现在要做;影响哪一个目标;需要什么能力和时间;挤出或推迟什么工作;谁有权批准这次交换。若只有新增事项,没有退出事项,团队就会持续累积承诺。
真正的变更控制不是拒绝变化,而是要求变化带着代价进入。这能保护团队不被“先答应、以后再想办法”拖入慢性超载。

五、案例与数据观察:一次跨部门资源复盘如何从“争人”转向“换承诺”
1. 案例背景:三项工作争用同一类稀缺能力
以下是匿名化的情景案例,用于说明分析方法,不代表公开客户数据或行业统计。一家中大型企业同时推进客户交付、平台升级和新产品试点,三个工作流都需要数据分析能力。最初,各团队都把同一名资深分析师列为“已确认”,但没有统一的容量核验。
复盘时,我们没有先争论哪个项目更重要,而是把每项工作拆成结果、窗口、能力和替代方案。客户交付有明确的合同节点;平台升级的部分工作可拆分,早期设计可由另一名成员承担;新产品试点的探索分析则可以先缩小范围。
2. 先拆开“必须由专家做”与“专家习惯亲自做”
团队的初始判断是所有分析工作都需要资深人员。进一步查看交付物后,发现有些工作确实需要专家判断,有些属于数据清理、常规报表和流程记录,可以由团队成员执行并接受复核。
这一步通常比重新画排期更重要。若管理者把所有工作都绑定到最稀缺的人,产能上限就由最稀缺岗位决定。通过工作分解和知识转移,可以让专家集中处理判断性任务,而不是承担所有执行细节。
3. 调整后的资源安排:保住关键节点,缩小非关键范围
管理层确认客户交付节点优先;平台升级先保留架构评审和风险识别,把部分低风险实现工作移至下一周期;新产品试点保留必要的可行性分析,但暂缓完整市场分析。资深分析师仍参与三个工作流,但不再被三个团队以全量投入方式预订。
这个安排没有让任何一个负责人得到“全部资源”,却让每个工作流都获得了与其风险和价值相匹配的投入。最重要的是,延后项被明确写入记录,避免团队把范围缩小误认为项目仍然按原计划完整交付。
4. 观察指标:不要只追踪资源占用,还要追踪决策质量

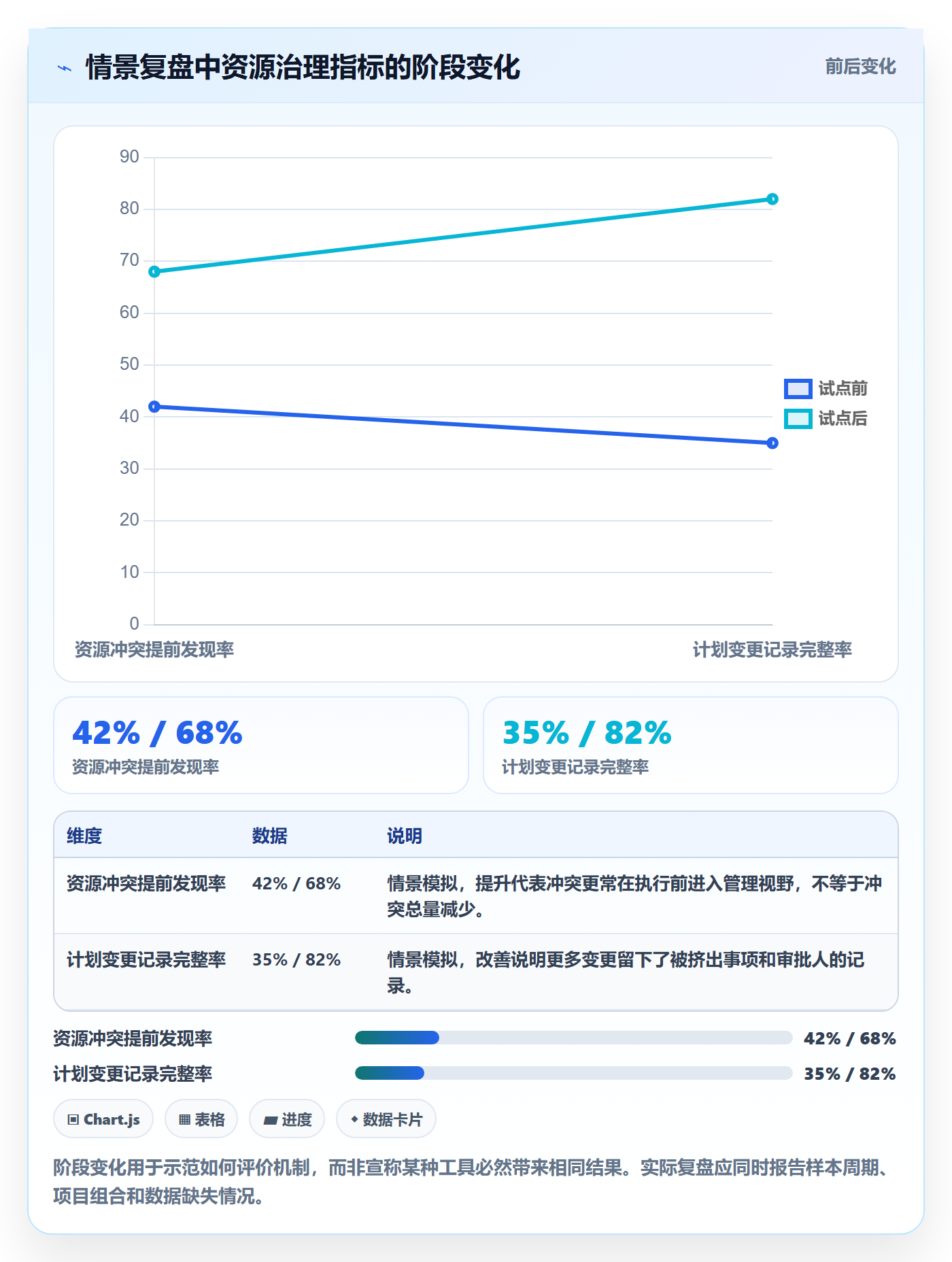

这类复盘可以连续观察四到八周,至少记录资源冲突暴露时点、管理决策耗时、承诺变更次数、关键岗位并行工作数和延期原因。若只观察某一周的利用率,很容易被短期波动误导。
| 观察指标 | 记录口径 | 适合回答的问题 | 解释时的注意点 |
|---|---|---|---|
| 资源冲突提前发现率 | 执行开始前发现的冲突数 ÷ 全部冲突数 | 计划阶段是否看见了资源依赖 | 冲突总数突然下降,也可能是漏报 |
| 优先级裁决耗时 | 从提交完整请求到作出决定的工作日 | 决策权和升级路径是否清楚 | 要区分等待补充信息与等待拍板 |
| 关键岗位并行任务数 | 按周统计每名关键人员的进行中工作项 | 是否存在过度切换与任务堆积 | 需按工作项规模和类型解释 |
| 计划变更影响范围 | 每次新增事项影响的项目、里程碑和人天 | 组织是否把机会成本说清楚 | 变更多不一定坏,未说明代价才是风险 |
在情景推演中,如果决策记录能同时显示“批准什么”和“因此延后什么”,管理层就能比较不同方案的真实代价。建议不要用一个综合分数掩盖差异:客户风险、产品价值和技术债务可能不能直接相加,必要时应由有授权的管理者明确取舍。

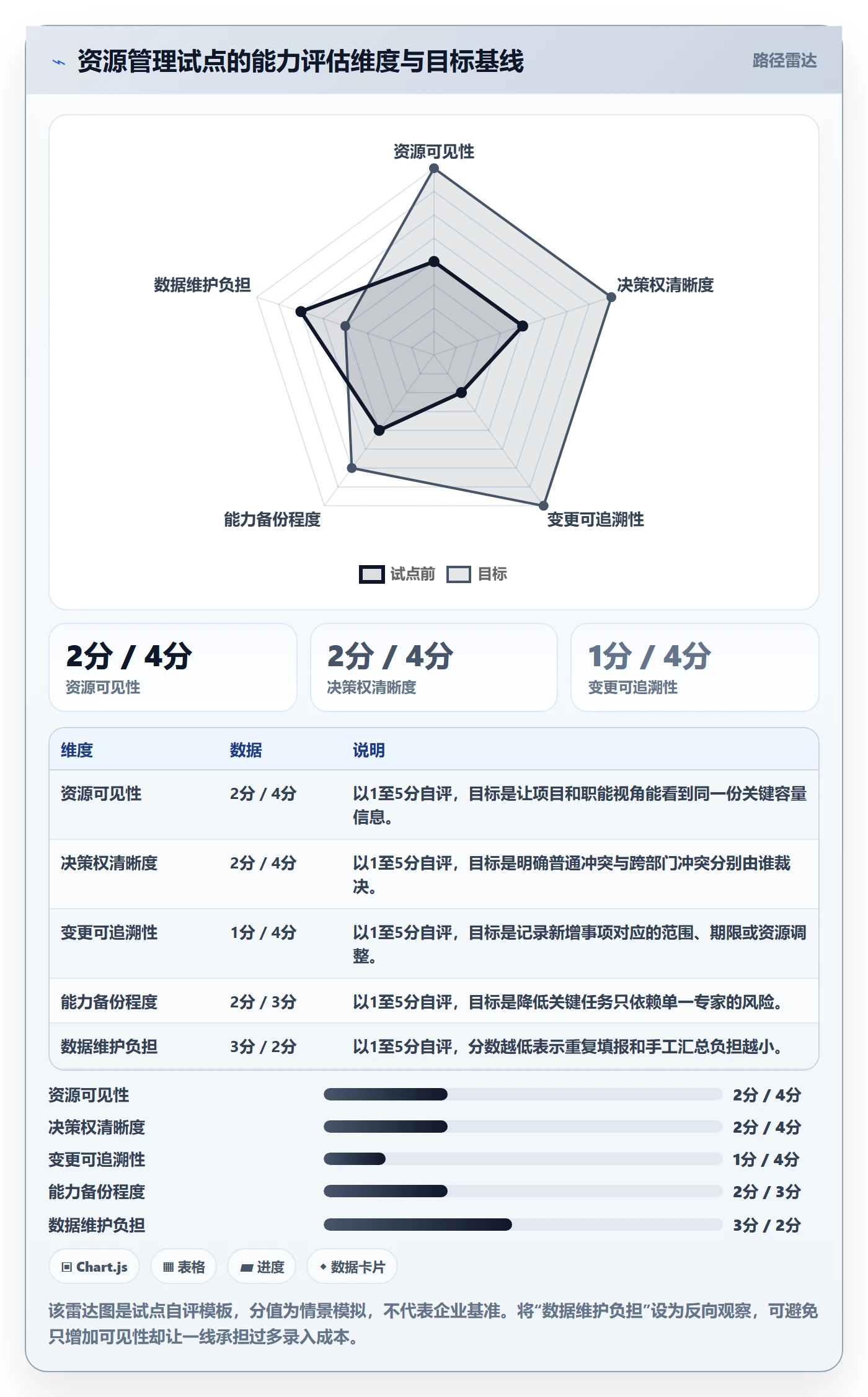

5. 用工具时,先验证闭环,而不是先追求数据齐全
如果团队采用PingCode或其他项目管理平台开展协同,可以先从一个资源冲突最频繁的业务组合试点。重点检查需求、项目、团队任务和变更记录是否能互相追溯;不同角色是否能在不重复填报的前提下看到所需状态;管理者是否能根据数据找到需要裁决的冲突。
试点期间,别把“字段填满率”当作成功指标。更重要的是,冲突是否提前出现、决策是否留下依据、团队是否减少重复汇报。若系统无法支持现有治理流程,应先调整流程或集成方式,不要为了迁就系统而制造双重台账。
六、行动建议:按组织成熟度分步搭建资源管理机制
1. 资源管理刚起步:先建立单一事实来源
如果团队现在主要依靠聊天记录和个人表格,不必一开始就做复杂的资源预测。先把项目、负责人、目标、关键岗位、计划窗口和风险状态放到一个能被相关角色共同维护的视图中。
- 选定一个业务组合或部门作为试点范围,不要同时改造全公司。
- 统一“已提出、待评估、已承诺、执行中、已暂停”等状态定义。
- 明确每个资源请求的提出人、确认人和最终裁决人。
- 每周检查冲突、阻塞和变更,不要求团队填报无法验证的精确百分比。
- 四周后复盘数据是否真正帮助做出取舍,再决定扩展范围。
2. 多项目并行:建立周期性资源评审
当一个部门同时承担多个项目,临时沟通很难覆盖所有依赖。可以建立月度资源评审,重点看未来四到十二周的容量压力、关键能力缺口和跨项目冲突;周会则处理近期变更和执行阻塞,避免把两类决策混在一起。
会议材料应简短而有裁决价值:资源需求、目标收益、时间依据、瓶颈能力、替代方案、影响项目和需要的决策。若某个请求没有这些信息,先退回补充,不要在会议上用十几分钟猜测它真正要什么。
3. 关键岗位稀缺:做能力地图与备份计划
如果团队持续依赖少数专家,单纯增加利用率约束解决不了问题。管理者可以把能力分为关键判断、专业执行、流程性任务三类,分别标注当前胜任人数、可培养人员和知识风险。
- 关键判断由专家负责,但要记录判断依据和交接条件。
- 可标准化的执行工作安排备份人员,通过复核逐步培养能力。
- 低风险流程工作优先自动化或沉淀模板,减少专家被事务性任务占用。
- 对高风险单点依赖设定恢复方案,明确专家离岗或切换任务时如何处理。
4. 项目组合变化快:设置容量缓冲和变更门槛
若业务需求频繁变化,长周期资源锁定会不断失效。可以为团队设置可解释的缓冲区,例如用历史突发支持工作、维护投入和依赖波动估算,而非直接照抄固定比例。缓冲应被视为一种风险预算,不能默认任何人都可随时占用。
新增需求超过缓冲时,必须由有权角色决定:增加资源、缩小范围、延后期限、暂停其他事项,或接受风险。每种选择都要留下责任人和后续检查点。
5. 采用管理平台:先做小范围验证,再决定推广
选型时,建议用真实工作流做验证,而不是只看演示。挑选一个跨部门项目,测试从需求提出、资源确认、任务执行、变更审批到复盘的全过程。重点观察重复录入、权限冲突、数据更新成本和管理层获取信息的速度。
对于中大型企业,PingCode等管理平台可能帮助团队聚合项目与执行信息;但是否适用,仍取决于企业的流程复杂度、既有系统、数据权限和实施能力。采购前应让项目负责人、职能经理、执行团队和信息化管理人员共同参与试用,并预先定义成功标准。

七、不同情况下的取舍:没有一种资源机制适合所有团队
1. 选择高精度排期,还是保留弹性
如果工作内容稳定、依赖明确、人员技能可替代,较细的短期排期能帮助协调交付。但如果需求变化频繁、关键依赖尚未确定,过早锁定人员会产生大量重排成本。此时更适合先分配能力窗口和容量区间,临近执行再细化。
我的判断是:排期精度应跟着信息成熟度走。计划越远、未知越多,越应表达为范围和假设;计划越近、条件越清楚,越适合转化为具体承诺。
2. 选择统一资源池,还是由团队自行配置
共享资源池能提高稀缺能力的统筹效率,也可能造成审批排队和责任模糊;团队自治有利于响应速度,却可能重复配置能力、产生局部囤积。关键不在于哪种模式更先进,而在于资源是否真的稀缺,以及跨团队依赖是否频繁。
| 组织特征 | 更适合的方式 | 需要接受的代价 | 控制风险的做法 |
|---|---|---|---|
| 团队规模小、工作稳定、技能重叠高 | 团队内自主分配 | 跨团队统筹能力相对弱 | 建立轻量依赖登记与定期同步 |
| 多个部门共享少数稀缺专家 | 集中能力池加周期性评审 | 可能产生排队与审批成本 | 设置明确服务窗口、优先级和备份培养计划 |
| 业务线相对独立、需求快速变化 | 团队自治并保留少量公共能力 | 可能出现局部重复建设 | 定期比较能力重叠与共享收益 |
| 合规或安全职责需要独立把关 | 专业职能保持独立审查权 | 交付速度可能受到审批窗口影响 | 提前介入设计,明确风险等级与响应时限 |
3. 选择提高利用率,还是优先降低切换成本
若任务短小、切换成本低、工作可以并行,适度提高利用率可能带来更多产出;若任务依赖复杂、恢复上下文耗时,减少并行任务通常比填满每个人的日程更有效。可以从关键岗位开始,观察进行中事项数量、等待时长和返工情况,而不是对所有团队一刀切。
当管理层无法证明新增并行任务带来的产出高于切换和等待成本时,应先尝试减少在制工作,而不是要求团队再挤出一点时间。
4. 选择自主协商,还是强制优先级机制
团队间信任高、目标一致时,自主协商成本低,也能保护本地判断;若长期出现资源争夺、承诺互相矛盾或不同高层反复插单,就需要更明确的优先级规则和升级路径。
正式机制不必意味着僵化。它可以规定哪些事项必须升级、需要哪些证据、多久内裁决、变更如何通知受影响团队。规则的目标是缩短争论,而不是让所有决定都走审批。
5. 选择加人、外包、延后还是缩范围
增加人员适用于工作量稳定、技能可培养、团队有带教能力且新增产能能够被吸收的场景。外包适合边界清晰、验收标准明确、外部交付风险可控的工作;若任务高度依赖内部知识、频繁变化或涉及敏感信息,外包未必更省成本。
缩小范围适合交付目标可以分阶段验证、部分能力能先产生业务价值的场景;延后适用于价值仍在但当前窗口或能力条件不足的事项。真正需要避免的是“什么都不调整,只要求大家更努力”,因为这把组织决策成本转嫁给了执行者。
6. 选择精细追踪,还是减少管理开销
对重大、跨部门、高风险项目,记录更多资源决策证据是合理的;对小型、低风险、周期短的工作,过度记录会让管理成本高于协同收益。可以按风险分层:高风险项目保留完整决策轨迹,普通工作采用轻量状态和异常升级。
值得保留的不是每一个填报字段,而是那些能改变决策、解释延期或帮助团队学习的数据。若某个字段连续数月无人用于判断或复盘,应考虑删除或自动化。
八、避坑清单与下一步:用一次真实冲突检验机制
1. 先做一周的资源冲突盘点
不要从重写制度开始。用一周时间收集当前最影响交付的资源冲突,限定在可观察的范围内,例如关键岗位、重点项目或跨部门依赖。每个冲突记录工作目标、涉及人员、发生时间、等待原因和最终处理方式。
- 找出最常重复出现的三类冲突,而不是试图解决所有问题。
- 区分冲突来自容量不足、技能稀缺、需求变化还是决策迟缓。
- 核查名义资源与净容量之间的差异,包含支持、维护和不可用时间。
- 找出未经正式决策却已经被团队视为承诺的工作。
2. 选一个真实项目,演练“新增事项挤出什么”
挑选一个当前确实存在的新增请求,让管理层按统一模板作出决定。不要先争论某个工具能否自动生成报表,而是确认业务价值、时间依据、能力需求、替代方案和机会成本。若无法回答“投入后什么让位”,这个请求就还没有成为可比较的资源决策。
演练后复盘三个问题:是否有人拥有最终裁决权;决策需要的信息是否容易获取;受影响团队是否知道决定和理由。若答案是否定的,下一步应修改授权、信息流或通知机制。
3. 设置少量指标,并明确数据来源
建议先选三到五项指标,例如冲突提前发现率、裁决耗时、关键岗位并行任务数、变更记录完整率和计划偏差原因。每项指标都要定义分子、分母、统计周期和数据来源,避免不同团队对同一个名称采用不同算法。
公开研究可以为组织提供方向,但不能代替本地数据。比如,关于多任务切换、排队和在制工作对交付流动的影响,管理者可以参考相关的流程与运营研究;具体资源比例和改进幅度则必须由团队自己的项目记录验证。没有来源的数据不要包装成行业基准,推演数据要明确标注为情景模拟。
4. 预先设置停止条件,避免机制越做越重
试点需要明确什么情况下继续、调整或停止。例如,若团队填报时间持续增加,但决策速度和冲突可见性没有改善,就要减少字段或改变数据采集方式;若关键资源仍由私下沟通决定,则应先解决管理授权,而不是增加更多系统报表。
如果采用管理平台,至少观察一个完整的计划,执行,变更,复盘周期。试点结束后,保留真正被使用的视图和流程,删除重复台账。工具的价值不在于数据越多越好,而在于重要冲突能更快被看见、被讨论并被决定。
5. 最后总结:不要优化“人有多忙”,要优化“承诺有多可信”
资源管理团队教程的核心,不是让每个人的日程更满,而是让管理层对目标、能力、容量和机会成本有共同认知。一个健康的资源机制允许团队说“不”,但这个“不”必须说明边界、风险和替代方案;也允许管理层改变优先级,但改变必须同步调整已有承诺。
下一步,先找出一个重复发生的资源冲突,按“目标,能力,容量,取舍,责任人,复盘指标”完整走一遍。若这套流程能让一次冲突从争人变成共同换承诺,再考虑扩展到更多项目、团队和管理平台。资源协同真正成熟的标志,不是没有冲突,而是冲突出现后,组织能用清晰、可追溯且可执行的方式做出选择。
常见问题解答(FAQ)
1. 资源管理团队如何让管理层协同,而不是变成逐级催进度?
我负责的项目经常要多个部门一起投入人手,平时看起来大家都在忙,到了关键节点却发现核心工作没人接。我想知道管理层怎样参与,才能真正解决资源冲突,而不是多开几次会、让团队反复汇报?
把管理层协同的重点从“听进度”改成“做取舍”。建议先建立一张资源决策表,至少列出项目、关键岗位、投入比例、需求周期、当前冲突、影响范围和待决策事项。团队每周更新事实,管理层只处理跨部门优先级、关键人员冲突和范围变更,不必逐项审批日常任务。
比如两项工作都需要同一位测试负责人时,要明确哪项先做、另一项延期多少,而不是把两项都标成最高优先级。判断协同是否有效,可以看决策后资源安排是否改变、责任人是否明确、受影响的日期是否同步调整;如果会议结束后这些都没变化,会议大概率只是在增加汇报成本。
2. 资源需求应该按人数申报,还是按技能和实际投入时间申报?
我以前做资源计划时,习惯写“需要两个人”,但实际执行中有人只能投入一半时间,也有人虽然人数够,却缺少关键技能。后来我发现计划总是显得充足,交付却不断延期,想知道怎样描述需求才更可靠?
不要只填人数,应同时写清技能、投入比例和时间窗口。例如“1名数据分析师,投入约50%,连续3周,负责指标口径核对”比“需要1人”更可排期。资源表可以采用“角色或技能,需求人日,开始与结束时间,可接受替代方案”四项结构,并区分已承诺、待确认和临时支援。
判断计划是否可信,重点看关键路径上的角色是否有明确负责人,以及投入估算是否扣除了例会、支持工作和休假等非项目时间。若需求尚未确认,不要把它计入已落实资源;否则计划表会制造虚假的安全感。
3. 多个项目争抢同一批骨干时,管理层用什么规则排序更公平?
我所在团队经常出现几个项目同时找同一位资深同事,大家都说自己的事情最紧急,最后通常是谁声音大谁先拿到人。我担心这种方式会让长期重要但不够紧迫的工作一直被挤压,能不能用一套简单规则减少争论?
先统一排序依据,再讨论具体项目。可按四项评估:业务影响、交付时限的刚性、延迟成本、是否存在可替代人员;每项用1至5分打分,并由管理层确认权重。分数不是自动决策机器,而是把隐含的判断摊开,避免只凭职位或表达强度分配资源。
出现同分时,优先保护不可替代技能对应的关键路径,并检查是否能通过缩小范围、错峰或培养替补来化解冲突。每次调整后要记录被延后的工作及其影响日期,否则短期看似解决了资源争抢,实际只是把风险转移给了另一个团队。
4. 资源计划多久更新一次,才能既及时又不让团队陷入反复填表?
我见过资源计划每周都改,团队花不少时间更新表格,但实际安排还是靠临时沟通;也遇到过计划一个月不动,等发现冲突时已经来不及调整。我想知道怎样设定更新节奏,才能兼顾准确性和维护成本?
采用固定节奏加触发更新通常比频繁全量重填更有效。普通团队可每周检查未来两到四周的关键岗位安排;如果项目阶段变化快,再缩短检查周期。出现关键人员离职或请假、需求范围改变、里程碑偏移、外部依赖延误等情况时,应立即更新相关资源,而不是等到例会。更新时只要求负责人确认变化项,并保留上次基线,便于识别偏差。
可以观察两个信号:计划维护时间是否持续挤占交付时间,以及资源冲突是否总在临近截止时才被发现。前者说明机制过重,后者说明更新频率、预警窗口或信息来源需要调整。
核心关键词
文章包含AI辅助创作:资源管理团队教程:管理层协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534759
