资源管理资源教程:管理层风险控制,避坑指南

资源管理最危险的时刻,往往不是“人手不够”,而是管理层看到一张利用率接近百分之百的报表,误以为组织运行良好。实际项目中,团队可能同时出现关键岗位超负荷、低优先级工作挤占产能、交付延期却无人能解释等问题。资源管理的核心不是把每个人排满,而是让管理层看清资源承诺、风险敞口和调整代价,并在风险变成损失之前采取行动。

一、先讲核心结论:资源管理是风险控制,不是排班游戏

1. 管理层要看的不是“忙不忙”,而是承诺能否兑现

我判断资源管理是否有效,通常先问三个问题:组织承诺了什么,兑现承诺需要哪些关键资源,哪些变化会让承诺失效。若管理层只能看到每个人分配了多少工时,却无法回答这三个问题,那么系统记录得再细,也只是把不确定性数字化了。

资源管理的管理价值,不在于让每个人的时间表更满,而在于让组织更早发现“承诺超过能力”的情况。这里的资源不只包括员工,还包括预算、设备、外部供应商、关键审批人、数据和稀缺专业能力。不同资源的可替代性不同,不能用同一张“利用率”报表一概而论。

例如,一名普通测试人员短期缺席,团队或许能通过调度缓冲;但掌握特定行业规则、系统架构或合规签字权的人离开,影响可能同时传导到多个项目。管理层应关注资源的关键度、替代成本和受影响范围,而不只是投入小时数。

2. 管理层需要一套“承诺,能力,风险”视图

我建议把资源管理拆成三层。第一层是承诺:已批准的项目、服务水平、上线日期和监管节点。第二层是能力:人员可用时间、技能覆盖、预算额度、外部依赖和必要缓冲。第三层是风险:冲突、缺口、依赖失效及其对业务结果的影响。

三层之间要能追溯。管理者看到某项工作延期风险时,应该能继续追问:它依赖谁、占用多少关键产能、影响哪项业务承诺、有哪些可选措施,以及每种措施的成本。若风险只显示红色预警,却没有责任人、触发条件和决策时限,预警本身并没有控制风险。

这套逻辑也解释了为什么“所有人都很忙”并不等于资源紧张已经被管理。忙碌是现象,资源缺口是原因,业务承诺失效才是结果。管理层必须把三者连起来。

资源管理资源教程:管理层风险控制,避坑指南

3. 资源利用率不应成为单一绩效目标

把利用率当作唯一目标,会诱导团队把每个空档都填满。短期看,账面产出可能上升;长期看,突发任务没有缓冲、跨团队协作缺少窗口、关键人员无法处理异常。系统越精细地安排每个人,组织可能越脆弱。

我更愿意把“可用产能”拆成已承诺产能、必要缓冲和可调度产能。缓冲不是浪费,而是为了应对需求变化、返工、故障和审批等待所保留的风险承受能力。缓冲比例不应靠口号统一规定,应根据任务不确定性、交付周期和风险容忍度确定。

例如,稳定的内部例行工作可以采用较紧凑的安排;探索性研发、外部依赖多的实施项目,则应保留更大的机动空间。资源计划如果没有为不确定性留位置,就等于默认所有预测都不会出错。

二、背景和真实场景:资源风险通常藏在部门边界之间

1. 项目组合扩大后,局部最优会变成整体冲突

在小团队里,负责人常能凭经验知道谁在做什么。项目数量增加、部门增多、交付周期交错后,这种默契开始失效。业务部门各自争取资源,项目经理按里程碑排期,职能经理按专业线安排人员,财务按预算周期审批,最终每个局部计划看起来合理,整体却可能同时依赖同一位专家。

这类冲突往往不是某个人排错了日历,而是决策权和信息分散造成的。项目负责人知道任务优先级,却未必掌握其他项目的占用;职能经理知道人员能力,却未必知道高层承诺;管理层看见预算和进度,却未必看见技能瓶颈。资源风险因此经常在多张表格的交界处形成。

我建议把“资源冲突”定义得比时间重叠更广:同一能力被多个高优先级事项同时依赖、预算被多个承诺重复占用、关键审批集中在单一角色、外部供应商窗口与内部准备错位,都属于资源冲突。

2. 一张利用率报表无法说明交付能力

利用率通常是已分配工作量与可用工作量的比值。但这个比值依赖口径:可用工时是否扣除休假、会议、支持任务和培训?已分配工作是否包含等待、返工和临时请求?跨项目协助是否重复计算?如果口径不统一,部门之间看似可以比较的百分数,实际可能说的是不同事情。

即使口径统一,利用率也不能直接代表产出。高利用率可能意味着工作安排合理,也可能意味着团队没有空间处理突发故障;低利用率可能代表管理松散,也可能代表技能错配或需求尚未准备好。管理者需要结合交付结果、等待时间、返工率和关键技能覆盖度解释数字。

在管理软件落地时,我会先检查“资源是否有真实状态”,再看“报表是否漂亮”。如果任务状态长期不更新、分配时间是估算值、实际投入没有校准,精细化图表只会放大录入偏差。采用 PingCode 这类面向中大型企业和百人以上组织的管理平台时,也应先建立明确的数据责任和工作口径,再讨论仪表盘。

3. 管理层风险往往不是突然出现,而是逐步积累

资源问题通常有早期信号:关键任务持续延期、同一专家反复被临时借调、项目计划频繁改期、加班常态化、外部依赖一直没有确认、需求变更没有同步更新容量估算。这些信号单看都可能被解释成个别波动,连续出现时才说明组织承诺和可用能力正在脱节。

我的判断习惯是看趋势,不只看某一周的截面。一个团队连续两个月超负荷,比某周临时高峰更值得关注;关键岗位连续三个计划周期被多项目占用,比某个项目申请加人更能说明组合层面的结构性风险。

资源管理应该给管理层提供“提前量”:当团队尚未延期时,已经能看到关键技能缺口;当预算尚未超支时,已经能看到承诺占用逼近上限;当核心人员尚未离职时,已经能识别单点依赖。否则,系统只是在记录已经发生的损失。

资源管理资源教程:管理层风险控制,避坑指南

三、常见误区:看起来精细的管理,可能让风险更难被看见

1. 误区一:把所有人员都排满,等于提高效率

排满计划会让账面利用率上升,但计划没有弹性时,任何需求变化都要通过加班、延期或挤占其他任务来消化。更麻烦的是,团队会逐渐把“计划已满”当作拒绝沟通的理由,管理层反而失去重新排序工作的机会。

高利用率还可能制造虚假精确感。计划看起来以小时为单位,实际工作却受需求清晰度、协作等待和审批周期影响。若管理层把精确排期理解为确定承诺,偏差发生后,组织可能把问题归咎于执行者,而不是容量假设错误。

更稳健的目标是让关键资源在可控利用率下服务最重要的承诺,而不是追求所有资源的最高利用率。对有明显突发工作的岗位,计划应留出明确的维护和响应容量;对高度依赖外部审批的工作,则要把等待风险纳入排期。

2. 误区二:平均产能足够,说明团队能按期完成

平均值会隐藏关键瓶颈。如果一个项目需要产品、架构、安全、数据和测试五类能力,其中一类人员不足,其他岗位有空闲也无法直接替代。团队总人数充足,不代表关键技能组合充足。

管理层容易用“总人天”核算项目规模,却忽略任务之间的先后关系和能力约束。某个核心评审只有一位合格人员能完成,即使该人员只需投入数小时,也可能决定整条交付路径的最早日期。这是典型的瓶颈资源问题。

我会要求计划同时展示岗位或技能维度的供需,而不只展示团队总量。对稀缺能力,还要追踪备份人员、授权范围、交接所需时间和外部采购周期。真正的风险往往不是“缺多少人”,而是“某种能力是否有替代”。

3. 误区三:风险分数高就代表管理得好

很多组织会给风险打概率和影响分数,但分数本身不会降低风险。一个标记为“高风险”的事项,如果没有风险所有者、触发阈值、缓解动作和决策期限,只是被正式命名的担忧。

风险评估还容易产生虚假客观性。两位负责人对“发生概率百分之三十”的理解可能不同,一人依据历史数据,另一人凭经验估计。如果评分口径不一致,风险热力图颜色再鲜明,也不能支持跨项目排序。

我建议风险评分服务于排序,而不是取代判断。管理层至少要看到风险暴露金额或业务影响范围、最晚决策时间、可选措施、措施成本和剩余风险。对难以量化的影响,应使用明确的情景描述,不要为了填表硬造数字。

4. 误区四:上了管理平台,数据自然会准确

软件能让信息集中、流程可追踪,但不能自动解决分类混乱、责任不清和激励错位。若管理层鼓励“报喜不报忧”,团队就可能把风险延后登记;若工时填报只为考核,数据会被优化成符合预期的样子;若资源变更审批太慢,人员会在正式系统之外私下调度。

工具上线前,我会问几个比功能清单更重要的问题:谁负责维护人员能力和可用状态?计划变更由谁确认?实际投入用于预测还是绩效考核?管理层能否接受透明暴露资源不足?这些问题没有答案,系统越复杂,维护成本越高。

工具选择应围绕工作机制,而不是让组织迁就产品页面。对于跨项目、跨职能、存在复杂审批和追踪需求的中大型组织,PingCode 可以作为管理平台的评估对象之一;但上线前仍应通过真实项目验证权限、流程、报表口径和团队使用负担,不能因为平台功能丰富就推定适配。

5. 误区五:削减缓冲就能解决资源短缺

缓冲常被误解为闲置。管理层看到计划中留有空档,可能要求把空档分配给新项目,却没有同步评估变更风险。结果是原计划的可靠性下降,突发工作出现后又通过加班补偿,成本从看得见的资源缓冲转移成看不见的疲劳、返工和延期。

缓冲应根据风险来源分类。需求不确定性需要方案验证和优先级调整;人员缺席风险需要备份与交接;外部依赖风险需要提前确认窗口;故障响应风险需要保留服务容量。把这些缓冲混成一个“闲置百分比”,既无法解释用途,也难以讨论取舍。

当资源确实不足时,最诚实的做法通常是让管理层在范围、日期、质量、成本和风险之间选择,而不是要求团队同时保证所有指标。没有代价的“再挤一点”不是资源策略,只是把风险推迟到更难处理的时间。

四、专业判断逻辑:从资源清单走到可执行的风险决策

1. 先定义资源单位,再谈资源容量

资源清单应覆盖人员、技能、预算、设备、供应商和关键决策节点,但不必把所有东西都量化到同一种单位。人员可用工时、设备可用班次、预算可用金额、审批资源可用时段,彼此不能简单相加。管理层需要的是各类资源的供需关系,而非一个看似全面的总分。

每类资源至少要说明:资源对象、可用范围、时间窗口、占用方式、限制条件、数据负责人和替代方案。例如,“安全评审能力”不能只写一个岗位名称,还应写清哪些变更必须评审、谁具备授权、峰值需求在何时出现、备用人员是否可以独立签字。

对人员数据,尤其要区分名义工作时间和可用于项目的时间。会议、支持、培训、休假、运维值守等都可能占用产能。若没有统一口径,可先选择一个有代表性的团队,做四至六周的抽样校准,再决定是否推广全组织填报。

2. 把需求分为已承诺、待评估和探索性

所有工作都以同等确定度进入资源计划,会造成需求膨胀。已批准且有明确交付责任的工作,应进入正式承诺;正在评估的工作,应显示容量区间或预留条件;探索性请求则先用小规模验证资源,达到决策门槛后再扩大投入。

这种分层能减少“先抢资源、后补理由”的情况。管理层也更容易判断哪些工作可以暂缓,哪些必须保护,哪些只是需要进一步验证。若新的高优先级事项要进入已满的组合,应明确指出它将替代或挤压哪项既有承诺。

组织可以设置组合评审节奏,例如每月审视一次中期容量,每周处理紧急变化。节奏不必追求频繁,而要保证计划变化能及时进入同一决策机制,避免管理层在不同会议上分别作出互相冲突的承诺。

3. 用技能供需矩阵发现瓶颈与单点依赖

技能供需矩阵的目的不是给员工贴标签,而是识别任务对能力的依赖,以及能力覆盖不足会造成什么后果。矩阵可按“无覆盖、单人覆盖、双人覆盖、可外部补充”等状态展示,并结合未来几个月的需求峰值。

我建议将能力拆成可验证的层级。例如“能独立执行”“能复核”“能承担最终责任”。仅仅参加过培训,不应自动等同于可独立承担关键任务。涉及合规、财务授权或安全决策时,更要明确资格和授权边界。

当发现单点依赖时,措施不一定是立刻招聘。可以选择培养备份、调整交付顺序、购买外部服务、减少范围、延后非关键任务或重新设计流程。选择取决于缺口持续时间、替代成本和风险后果。

4. 用情景推演代替单点预测

项目日期和资源需求本身带有不确定性。只给出一个预测日期,会把假设隐藏起来。更有效的方式是做至少三种情景:基准情景、资源受限情景和高不确定情景。每种情景都说明触发条件、交付影响和管理选项。

例如,基准情景假设关键审批按计划完成;资源受限情景假设核心专家同时被另一个项目占用两周;高不确定情景假设需求范围变化并需要额外验证。这里不是要把复杂模型包装成精确预测,而是帮助管理层看到关键变量改变后会发生什么。

情景推演尤其适用于重大项目组合、季节性业务、并购整合、系统迁移和监管节点。对于简单、重复且波动低的工作,过度建模反而增加维护负担,应使用轻量容量检查。

资源管理资源教程:管理层风险控制,避坑指南

5. 把预警设计成决策触发器

预警要回答四件事:什么条件触发、谁负责确认、最晚何时决策、可采取什么动作。例如,关键岗位未来六周的需求超过可用容量一定范围时,不应只发通知,还应要求项目组合负责人在评审会上决定降范围、调序、补充能力或接受延期风险。

阈值应按业务特点设置。对高风险交付,较小的容量缺口就可能触发升级;对可弹性调整的内部工作,可以容忍较大的波动。阈值建立后,应定期回看误报与漏报:预警太敏感会造成疲劳,太迟钝则失去提前量。

管理层还要区分指标和行动。比如“关键技能未来四周供需比”是指标,“暂停新承诺并重排优先级”是动作。系统如果只提供指标,不提供决策路径,责任会在不同角色之间来回推诿。

五、具体案例与数据观察:一个项目组合如何暴露资源风险

1. 案例边界:用匿名化情景讨论,不把模拟当作统计结论

下面的案例是基于常见组织管理问题构造的情景推演,不代表某家企业的公开经营数据,也不是行业基准。设想一家约三百人的数字化服务组织,同时推进六个客户项目和两项内部平台建设,管理层最初采用各项目自行报人天的方式做季度资源计划。

计划表显示总体容量基本平衡,多个团队利用率达到九成以上。但在交付前的评审中,三个项目同时需要同一位架构负责人,两个项目又共同依赖一名熟悉旧系统的工程师。表格没有呈现技能交叉依赖,项目经理也没有统一的资源冲突升级机制。

随着需求调整,其中一个项目借走架构负责人两周,另外两个项目只能等待。各项目随后通过增加会议、临时加班和压缩测试来追回进度。管理层最初以为是执行效率问题,进一步梳理后才发现真正的瓶颈是单点能力和优先级没有统一。

2. 第一步:把“缺人”还原为具体的能力缺口

我们先按任务拆解项目需求,而不是直接要求每个项目报人数。结果发现,问题并非所有岗位都缺人:日常开发容量尚有余地,架构评审和旧系统迁移能力却出现集中冲突。把资源总量换成关键技能视图后,管理层才看到“整体够用”和“关键处无法交付”可以同时成立。

接着,团队把任务分成必须由特定人员完成、可经培训后由他人承担、可以外部采购三类。这个区分避免了把所有短缺都转化为招聘需求,也让决策可以比较:培养备份需要时间,外部顾问有采购成本,调整项目顺序会影响客户承诺。

3. 第二步:把资源冲突放到组合层面决策

在项目层面,每位负责人都能证明自己的事项“很重要”;组合层面则需要比较战略价值、合同节点、延期损失、风险和替代可能。管理层决定保护一个明确的监管交付,调整一个可拆分的平台功能,并为旧系统迁移安排备份培养和外部支持。

这个决策并非没有代价。平台功能晚一个周期上线,外部支持增加预算,内部专家还需要安排知识转移。不同之处在于,代价被提前说清并由有权者承担,不再由执行团队通过隐性加班和测试压缩来埋单。

若使用 PingCode 等管理平台支撑这类过程,应把项目、任务、责任人、依赖关系和变更记录连接起来,使管理层能追溯一次资源调整影响了哪些承诺。平台不替代组合决策,但可以减少信息在表格、邮件和会议纪要之间丢失。

4. 第三步:用前后对比验证管理机制,而非只看产出数量

情景推演中,团队选取了三个周期观察四类变化:关键岗位冲突次数、临时改期比例、未经计划的加班小时、关键任务风险提前暴露时间。对比数据只用于演示验证方法,组织实施时应从自身系统记录和抽样访谈取得真实基线。

如果冲突次数下降,但延期和加班没有改善,说明冲突可能只是被隐藏或转移;如果延期下降却依靠长期加班,成本并没有消失;如果预警提前了但管理层没有采取行动,则需要改进决策机制,而非继续增加报表。

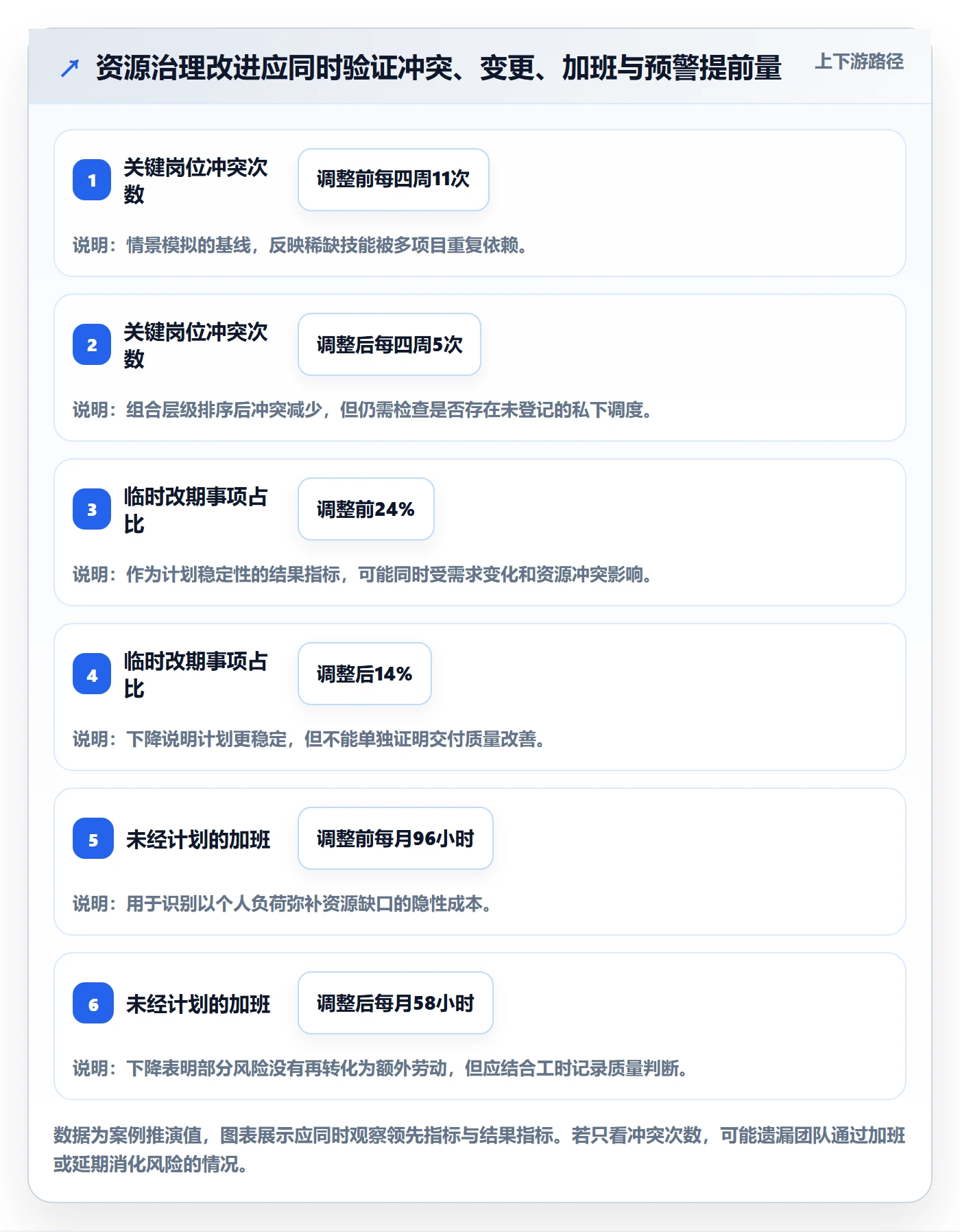

观察维度 调整前情景值 调整后情景值 管理层应如何解读
关键岗位冲突次数 每四周11次 每四周5次 组合优先级与共享依赖可视化后,冲突得到提前处理。
临时改期事项占比 24% 14% 仍有变更,但计划稳定性改善;需继续确认变更是否被转移到范围调整。
未经计划的加班 每月96小时 每月58小时 减少隐性补偿是重要结果,不能只看项目是否按期。
关键风险平均提前暴露时间 7天 23天 预警更早,为调序、外采或缩减范围留下决策窗口。

以上数字是情景模拟,不是实际企业调查结论。真实项目应明确统计口径,例如“关键岗位冲突”是否只计已影响里程碑的冲突,“加班小时”是否包含周末工作,“提前暴露时间”从首次登记还是首次确认开始计算。口径一致,前后对比才有意义。

资源管理资源教程:管理层风险控制,避坑指南

5. 案例中真正改变结果的,不是多加一张报表

这类问题的关键转折点,是管理层接受了一个现实:资源不足时必须有人做取舍。之前每个项目都被默许为“最高优先级”,因此冲突没有决策出口;调整后,项目负责人提交影响和选项,组合负责人在固定节奏内拍板。

第二个变化是把关键能力建设纳入计划。备份培养需要短期投入,不能指望员工在空闲时自然完成。组织为交接、复核和实操安排了正式容量,并设置能力验证条件。这样做的成本可见,单点依赖逐渐下降。

第三个变化是将资源数据用于预测和治理,而非直接用于个人排名。团队更愿意登记风险,管理层也更容易看到计划假设是否偏离。数据透明并不自动带来信任,但用途清楚、口径稳定、反馈及时,能降低“暴露问题就受罚”的顾虑。

六、不同情况下的行动建议:按组织阶段选择治理力度

1. 团队规模较小、项目少:先把承诺和冲突说清

小团队不必先建设复杂资源模型。每周用一张共享清单记录重要工作、负责人、预计投入、截止日期、依赖和冲突即可。重点是让所有新增工作都能看到它会挤压什么,而不是追求每个人每天的时间记录。

团队负责人应明确哪些事情属于计划内,哪些是临时支持,并每周检查一次容量变化。若临时请求占据大量时间,应把它作为一类工作记录,而不是让它从计划之外悄悄消耗产能。

小团队的主要风险通常是负责人依赖和技能单点。相比部署复杂软件,先做关键流程交接、权限备份和关键任务说明,往往更快见效。等项目组合和协作边界真正复杂起来,再提高系统化程度。

2. 项目数量增多、跨部门协作频繁:建立组合级容量评审

当同一批人员服务多个项目,部门各自排期很容易产生重复承诺。此时应设立固定的组合容量评审,参会角色至少包括业务决策者、职能负责人、项目组合负责人和财务或运营代表。会议不应逐项汇报状态,而应集中处理资源冲突、优先级变化和重大风险。

每次评审需要有统一输入:已承诺工作、未来容量、技能缺口、依赖项、资源冲突、延期代价和可选方案。决策结果应记录为“批准、调整、暂停、拒绝或待补充信息”,并标注责任人和生效时间。

若组织使用 PingCode 这类管理平台,可在试点中验证跨项目视图、依赖追踪、权限配置、变更记录与报表导出是否符合实际。先挑选两个到三个跨部门项目做闭环,不要一开始就要求全公司统一填报所有活动。

3. 关键能力高度稀缺:优先降低单点依赖

如果任务由少数专家掌握,招聘可能是必要选项,但通常不是唯一选项。可以先评估工作能否标准化、知识能否沉淀、审批权限能否分层、低风险任务能否授权,以及外部能力是否可临时补充。

对于关键岗位,应建立备份覆盖计划:候选人是谁、需要什么培训、何时能独立承担、谁负责复核、紧急情况下如何授权。仅在组织架构图上增加一个替补名字,不代表风险已经降低。

若培养成本很高且未来需求持续,招聘或长期外部合作更合理;若需求只是短期峰值,临时支持、任务调序或供应商服务可能更经济。判断时要把采购、交接、质量控制和知识流失成本都纳入比较。

4. 需求变化快、探索性工作多:用阶段门控制资源承诺

探索性工作不应一开始就按完整项目配置所有资源。可以先设定小额验证阶段,明确要验证的假设、时间上限、成功条件和停止条件。达到门槛后再扩大投入;未达到门槛时,及时停止或转向,避免沉没成本不断推动继续投入。

阶段门不能变成繁琐审批。轻量试验可由团队负责人批准,涉及大额预算、客户承诺或合规风险的事项再升级。决策材料应聚焦证据和下一步投入,不要要求团队为尚未验证的收益编造精确预测。

对于变化频繁的业务,管理层应提高滚动计划频率,但降低远期承诺的精确度。近期开工事项可以细化,远期需求应使用区间和情景,不应把季度前景写成确定无误的个人排班表。

5. 受监管或高可靠性业务:把控制点写入流程与授权

受监管场景中,资源安排不只是效率问题,还涉及职责分离、审批授权、可追溯性和审计证据。管理层应明确哪些任务需要独立复核,哪些岗位不能由同一人完成,关键签字人在缺席时由谁合法接替。

这类组织需要把人员资格、流程版本、审批记录和关键交付物关联起来。若系统只能显示“某人已分配”,却不能证明其具备适当权限或完成必要复核,资源信息对风险控制的价值有限。

当合规要求与交付速度冲突时,不宜通过绕开流程来提高表面效率。更合适的方案是提前预留审批容量、简化低风险环节、准备合格备份,并让例外处理保留清晰记录。

七、不同情况下的取舍:资源决策没有免费的选项

1. 加人还是调整范围:看缺口持续时间与交接成本

加人适用于需求持续、任务可拆分、交接成本可控且预算允许的情况。若任务高度依赖背景知识,短期加人可能先增加核心人员的培训负担,未必能立刻提高产出。管理层应比较新成员到岗时间、学习曲线、管理成本和产能爬坡速度。

调整范围适用于核心价值可以保留、非关键功能可延期或交付目标本身需要重新谈判的情况。它的代价是减少短期功能覆盖,却可能显著提升关键承诺的可靠性。范围调整要明确受影响对象和后续补齐条件,不能只把任务挪到下一周期却不重新评估容量。

我通常会先问:短缺是一次性峰值还是长期结构问题?任务能否拆分?额外人员多久能产生有效产出?延迟或缩减范围的业务代价是什么?这些答案决定了加人还是重新排序,而不是利用率高低本身。

2. 外包还是内部培养:比较可控性,而不只是单价

外部服务适用于能力成熟、交付边界清晰、需求有期限且知识保密风险可控的工作。它能较快补足短期容量,但合同管理、沟通协调、质量验收和知识转移都会产生额外成本。

内部培养适用于能力长期重要、知识需要持续积累、工作与业务情境高度相关的领域。培养不会马上解决近期缺口,但能降低未来单点依赖。培养时间应被视为正式资源投入,不能要求员工在超负荷之余无偿完成。

还有一种常被忽视的折中:内部人员负责架构、验收和关键判断,外部团队承担边界清晰的执行工作。这样既能保留关键知识,也能应对短期容量峰值,但必须提前定义接口、验收标准和责任边界。

3. 追求高利用率还是保留缓冲:取决于波动与恢复能力

需求稳定、任务标准化、故障影响较低的团队可以维持较紧凑的计划,但仍需要最低限度的休假、培训和异常处理空间。需求变化大、依赖多、故障代价高的团队则应保留更明显的缓冲,因为其计划误差和恢复成本更高。

缓冲的价值要通过结果衡量:突发工作是否能及时响应、交付周期是否更稳定、加班和返工是否下降。若长期保留大量缓冲却没有风险解释和复盘,就需要重新校准;若每次都把缓冲填满并频繁延期,说明组织承受波动的能力被高估了。

不要把所有团队设定成同一个利用率目标。管理层可以规定最低服务容量、关键风险缓冲和计划口径,但具体配置应由业务波动、依赖结构和风险后果决定。

4. 集中资源调度还是分散授权:看信息集中度与响应速度

集中调度适用于资源稀缺、项目冲突频繁、优先级需要跨部门比较的组织。它能减少重复承诺,却可能让决策排队,导致团队等待批准。集中机制应设定决策时限和授权边界,避免任何调整都要层层审批。

分散授权适用于需求局部、变化快速、团队具备清晰目标和稳定容量边界的环境。它可以提高响应速度,但需要透明登记跨团队依赖,并建立冲突升级机制。否则,各团队各自最优,最终仍由关键人员承担隐性冲突。

比较实用的方式是“边界集中、日常分散”:管理层决定战略优先级、关键资源上限和风险容忍度,团队在这些边界内自行安排执行。重大冲突或承诺变更再进入组合评审。

5. 精细工时追踪还是轻量容量估算:看决策是否需要这份精度

细粒度工时适合成本核算、合同计费、受控项目审计或需要分析工作结构的场景,但会增加填报负担,也可能诱导员工关注记录而非结果。若组织没有明确用途,要求每个人每天按小时填报,常常带来高维护成本和低可信度。

轻量容量估算适合以交付预测和资源冲突管理为目的的团队,可以用团队周容量、岗位级投入区间和关键里程碑需求。它精度较低,却可能足以支持优先级决策。精度不应高于决策所需,否则只是把错误假设精确地记录下来。

选择前应做小范围试点,比较数据获取成本、使用频率、预测改善和管理动作变化。如果增加记录后,管理层没有调整任何决策,就要重新审视这些字段是否值得长期维护。

八、落地与复盘:让资源治理成为持续机制

1. 第一个月:建立最小可用的资源口径

不要一开始就收集所有人的全部工作细节。先确定优先保护的业务承诺、关键资源类型、未来滚动周期、责任人和变更规则。组织可以选一个项目组合做试点,重点验证信息是否能支持真实取舍。

试点中的基础字段可以包括:事项名称、业务优先级、负责人、目标日期、关键技能需求、容量区间、依赖关系、风险状态、变更原因和决策记录。字段越少越容易维护,但必须覆盖管理层决策所需的信息。

试点结束时不要只问“大家觉得系统好不好用”,还应检查重复录入、数据更新及时性、冲突发现时间、决策处理时长和团队额外负担。没有改善决策效率的数据字段,应考虑删减或自动化。

2. 第二个月:用真实冲突校准规则

资源管理机制真正经受考验的时刻,是两项重要工作争用同一资源。组织应记录冲突如何提出、依据什么排序、由谁拍板、多久反馈,以及受影响承诺如何更新。若流程只在无冲突时运行,尚未验证其管理价值。

复盘时区分“计划错误”“需求变化”“能力缺口”“决策延误”和“执行偏差”,避免把所有延期都归因于资源不足。不同原因需要不同措施:计划错误要改善估算,需求变化要控制变更,能力缺口要培养或采购,决策延误要调整授权。

如果组织开始采用 PingCode 等管理平台,应在这个阶段观察团队是否能在日常工作中自然更新数据,还是需要运营人员反复催报。前者说明工作机制与工具连接较好,后者提示流程设计或使用成本仍需优化。

3. 第三个月:把前瞻指标和结果指标配对

前瞻指标帮助发现风险,例如关键技能未来容量缺口、待确认依赖数量、关键任务单点覆盖情况;结果指标用于检验影响,例如里程碑延期率、返工、计划外加班和预算偏差。只看前瞻指标,可能把风险报告得很多却不知是否改善;只看结果指标,则往往已经错过干预时机。

指标不宜太多。管理层仪表盘可以围绕几类决策问题组织:承诺是否超过能力、关键资源是否有冲突、风险能否提前处理、措施是否降低了业务损失。每个指标都应有口径、数据源、更新频率和责任人。

发现指标异常时,先追问数据质量和背景,再决定升级。数字是讨论起点,不是对团队的自动判决。若管理者用单一指标惩罚团队,数据就会失去真实反映问题的功能。

4. 每个季度:重新检查优先级、能力结构和风险容忍度

资源计划不是年度预算的附属表。战略重点、客户需求、技术路线和外部环境变化后,原有优先级可能失效。季度复盘时,应重新检查哪些承诺仍然值得保护、哪些项目需要退出或缩减、哪些关键能力需要建设。

复盘还要检查组织是否把风险转移给了员工、供应商或未来周期。例如,延期减少但加班上升,预算未超支但返工增加,项目如期交付却留下高额维护负担,都可能说明风险只是换了位置。

如果连续多个周期都靠同一批关键人员救火,管理层应把它视为系统性设计问题,而不是对“能者多劳”的认可。持续依赖个人牺牲,最终会带来离职、知识断层和恢复能力下降。

九、结尾:把资源管理变成一场有边界的承诺

1. 我的判断:好的资源计划敢于显示“不能同时做到”

资源管理的成熟度,不取决于表格有多少字段,也不取决于团队能否把日历排得密不透风。它取决于组织是否敢于公开资源约束,是否能比较不同承诺的价值,是否愿意在成本、范围、时间和风险之间作出明确选择。

最值得警惕的不是资源不足,而是管理层在不知道真实容量的情况下不断增加承诺。一旦冲突被隐藏,执行团队就会用加班、返工、测试压缩和个人经验填补缺口,短期似乎没有发生管理决策,长期却积累了更高的业务风险。

2. 下一步怎么做:先完成一次小型资源风险盘点

接下来一周,管理者可以挑选一个正在进行的项目组合,完成四项检查:列出已承诺工作;标出未来六到十二周的关键技能需求;找出被多个项目共同依赖的资源;记录每个冲突的决策人、最晚决策时间和可选方案。

随后选一个真实冲突召开组合评审,明确是补充能力、调整顺序、缩减范围、推迟承诺还是接受风险。把决定及其代价记录下来,并在下一次评审中检查结果。不要一上来就追求全组织统一系统,先验证这套决策机制是否能减少盲目承诺。

当业务边界变复杂、项目数量增加、依赖关系难以用人工维护时,再评估管理平台是否能帮助统一工作视图和决策记录。工具是机制的放大器:机制清楚时,它能让风险更早被看见;机制混乱时,它只会让混乱变得更整齐。

常见问题解答(FAQ)

1. 资源管理中,管理层如何发现关键岗位已经超负荷?

我看团队资源表时,发现每个人都有任务,整体利用率也不低,但几个关键节点还是反复延期。我不确定该看工时、任务数量,还是交付结果,才能提前识别超负荷。

不要只看任务数量或平均利用率,要同时看未来两到四周的关键岗位负荷、任务依赖和缓冲时间。可以用“已承诺工时÷可用工时”做初筛:例如某岗位两周可用工时为64小时,已承诺72小时,负荷率为112.5%,就应标记为红色;但还要核对其中是否包含会议、支持和休假。

更关键的是看单点依赖:若多个高优先级任务都必须经过同一名测试负责人,即使团队总体利用率只有75%,该岗位仍是交付风险。管理层应优先调整范围、顺序或备份人员,而不是要求超负荷成员继续加班。

2. 资源管理风险评估应该多久做一次?

我以前习惯在项目启动时排一次人力,之后只有延期才重新调整。现在项目并行变多,我想知道按周检查是否足够,哪些变化出现时应该立即重评?

对变化较少、周期短的工作,每周滚动检查通常够用;涉及多个项目、外部依赖或关键岗位稀缺时,建议每周查看未来四周,并在重大变更发生后立即重评。触发条件可以设为:关键人员可用时间减少超过20%、优先级调整、里程碑提前或延期、外部交付物延误超过一个工作日。实际判断重点不是会议频率,而是资源承诺能否及时更新。

若每周会议上反复发现数据过期,先缩短更新滞后、明确责任人,再增加会议次数。

3. 管理层怎样避免资源计划里的“虚假可用”?

我看到计划表上有人还有空闲时间,但实际一问才知道他们要处理临时需求、评审和跨团队支持。我担心照着表格分配任务会让计划看起来合理,执行时却不断失真。

把“可用工时”与“理论工时”分开记录,并为非项目工作留出明确容量。比如每周40小时的岗位,若固定会议、支持和日常事务平均占12小时,排期上限就不应仍按40小时计算;可以先按28小时规划,再根据连续几周的实际记录校准。不要把所有零散时间都预先塞满,给突发问题留出缓冲。

管理层还应抽查计划与实际工时的差异:若某类岗位连续三周实际投入比计划高出15%以上,应修正容量假设,而不是把偏差归因于个人执行不力。

4. 发现资源冲突后,管理层应该先加人还是调整项目范围?

我遇到两个项目争同一位专业人员的情况,双方都说自己的任务更紧急。直觉上加人最快,但我也担心新人上手需要时间,反而增加沟通成本;想知道该按什么顺序决策。

先确认冲突是否发生在真正的关键路径上,再比较延期损失、替代方案和新人上手成本。可以按“必须按期完成的事项、可延后事项、可缩减范围”列出选项,并估算每种选择影响的里程碑与客户承诺。若工作高度依赖领域知识,临时增加一名新人未必能立即释放核心人员;优先级排序、拆分交付或延后低价值工作可能更有效。

只有在任务可并行、交接成本可控且需求持续存在时,增配人员才更可能解决问题。决策后应写明被推迟的事项、负责人和复查日期,避免资源冲突转成隐性延期。

核心关键词

读者评论

邵
邵诗涵

我们团队以前也把利用率当核心指标,结果关键架构师长期被多个项目同时占用,表面上没有闲人,实际上评审和上线都在排队。后来改看关键技能的峰值需求和备份情况,冲突反而更容易提前暴露。这个思路比单看总人天实用。

陶
陶嘉禾

文中提到数据责任很关键,这点比较有感。实际使用某项目管理平台时,人员可用时间、临时支持和会议经常没有及时更新,报表看起来很完整,预测却不准。建议上线初期先选一个团队校准口径,不要一开始就要求全公司填得很细。

吕
吕若溪

我认同不能把缓冲简单当成闲置,但缓冲比例确实不容易定。我们做稳定运维和探索性项目时,所需弹性差别很大,统一设一个百分比并不合理。更重要的是说明缓冲对应什么风险,以及什么时候可以释放或重新分配。

文章包含AI辅助创作:资源管理资源教程:管理层风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534625

赞 (0)
飞飞飞飞
人员管理方法大全:管理层资源管理风险控制落地清单
上一篇 43分钟前
资源分配流程与规范:管理层资源管理风险控制关键指标
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
