资源分配落地方案:管理层开展资源管理的效率提升案例解析

资源分配失灵,往往不是因为团队“人不够”,而是管理层把资源当成静态名单:谁归哪个部门、每月有多少人天、项目排在第几位。真正的损耗藏在需求反复变更、关键岗位被多个项目争抢、任务切换和等待决策中。下面以一个明确标注为情景模拟的中型企业案例,拆解怎样把资源盘点、优先级、容量约束、调整机制和结果复盘连成一套可执行方案。核心判断是:资源管理的效率,不看排了多少人,而看关键工作能否在可承受的负荷下持续交付。

一、先讲结论:资源分配不是“把人填满”

1. 管理层要优化的是流动,而不是利用率

不少管理会议把资源问题归结为“利用率不够高”。于是,各部门把每个人的日历尽量填满,项目计划也按满负荷排期。短期看,表格非常饱满;实际执行时,一个紧急需求、一场故障、一次范围变更,就会让多个项目一起延期。

原因在于,满负荷不等于高产出。只要工作具有不确定性,团队就需要一定的缓冲来吸收变化。若每个人都没有空档,任何突发工作都只能通过打断既有任务来处理,任务切换、沟通等待和重新进入上下文的成本会迅速累积。

我建议管理层把资源效率拆成四个问题:关键工作有没有足够的合适技能;团队是否承担了超过可用容量的承诺;优先级冲突能否及时裁决;已分配的资源是否真正用于当前最重要的工作。四项都能回答,资源表才不只是“人头统计表”。

观察对象 低效表象 管理层真正要判断的事
人力利用率 人人排满,项目仍然延期 负荷是否超过稳定交付能力,是否留有处理变化的余量
项目排期 每个项目都有计划日期 关键岗位是否同时被多个项目占用,依赖是否真实可行
资源申请 申请理由都写“业务紧急” 需求的价值、时限、风险和机会成本是否可比较
项目结果 忙碌程度高,交付价值不明 投入是否转化为可验收成果,以及哪些工作应停止

2. 资源决策要同时看价值、容量和风险

只按业务价值排序,可能把团队推向超载;只按容量排期,可能让低价值工作占满关键岗位;只看风险,又容易让管理层陷入“所有事情都不能停”的防守状态。因此,资源决策至少要同时评估价值、时限、技能匹配、依赖关系、容量和延迟风险。

我的实务判断是:管理层首先需要一个明确的“停止或延后”机制。若所有项目都被称为最高优先级,排序就没有意义。资源分配真正的管理价值,不只是批准新项目,而是能解释为什么某项工作先做、另一项工作后做,以及由此接受了什么代价。

3. 先建立可用容量,再讨论承诺量

团队的名义人数不是可用容量。年假、例行运维、支持工单、培训、跨团队协作和管理职责都会占用时间。即使没有重大突发事件,计划时把全部工作时间都当成项目时间,也会持续制造虚假的承诺。

建议先用近八至十二周的实际数据估算团队容量,再依据工作类型留出缓冲。没有历史数据时,可以先采用保守的试运行假设,再按月校准;不要把某个统一利用率当成所有团队都适用的目标。

资源分配落地方案:管理层开展资源管理的效率提升案例解析

二、背景与真实场景:资源冲突通常从“看起来合理”开始

1. 多项目并行让局部最优变成整体拥堵

设想一家有研发、产品、测试、实施和客户支持团队的企业。季度开始时,管理层批准了客户定制、平台升级、合规改造和内部效率优化四类工作。每项工作单独看都有理由,项目负责人也都完成了计划,但四类工作同时依赖架构师、测试负责人和资深实施人员。

部门负责人按本部门目标分配人力,项目经理按里程碑申请资源,销售团队则在客户承诺后提出交付日期。每个角色都在完成自己的职责,但没有人对跨项目的总负荷负责。结果不是某个项目突然失败,而是评审排队、关键人员被频繁打断、测试窗口重叠,项目日期逐周向后滑动。

2. 资源瓶颈往往集中在少数技能和决策节点

资源问题常被描述成“缺人”,但进一步检查后,缺的可能不是总人数,而是某类能力。例如,团队有足够的开发人员,却只有一位熟悉数据迁移的工程师;测试人数充足,却只有一个环境能承载验收;实施团队具备人手,但客户数据准备和业务决策尚未到位。

因此,资源盘点要从“部门有多少人”深入到“关键工作需要什么技能、在哪个时间窗口、受哪些依赖约束”。若只按岗位人数平均摊派,容易把瓶颈技能隐藏在总体数字里。

3. 管理会议里的冲突,通常是信息结构出了问题

当项目负责人各自用不同表格申报需求,管理层看到的会是不同口径:有人报人天,有人报人数,有人报日期,有人只说“急”。会议于是变成表达能力竞争,谁讲得更有压力,谁更容易拿到资源。

解决方式不是让每个人多做一份汇报,而是统一决策输入。每项资源申请至少要说明预期成果、最晚需要时间、所需技能、预计投入、依赖条件、不投入的后果和可替代方案。信息齐了,管理层才能比较,而不是靠印象拍板。

4. 案例边界:用情景模拟展示方法,不冒充企业实测

为避免把示例数据误当成真实客户成效,本文后续案例均采用“北辰科技”这一虚构企业设定。企业约有240名员工,其中研发、产品、测试、实施和支持岗位约130人,同时运行十余项跨部门工作。案例中的工时、周期和效率变化均为情景模拟,用于说明测算方法,不是公开调查结论,也不是任何工具的实测承诺。

如果企业希望用工具承接这套机制,可以把项目组合、工作项、人员能力、工时估算、风险和变更记录放在统一视图中。以PingCode为例,管理者可将项目规划和团队工作信息作为决策输入;但工具本身不会替管理层决定优先级,也不会自动消除技能稀缺或业务冲突。实施效果取决于数据口径和决策纪律。

三、常见误区:看起来在管资源,实际是在制造等待

1. 误区一:把利用率越高当成越有效

利用率适合帮助理解容量,不适合单独充当绩效目标。若管理层要求每个人持续达到极高利用率,团队可能会把时间切碎,优先接受容易计量的小任务,推迟需要连续专注的复杂工作。

更重要的是,利用率的分母经常不清楚。有人按合同工时计算,有人扣除会议时间,有人把支持工作算入产出,有人只统计项目工时。分母不同,数字就不可比。管理层若只看百分比而不检查口径,容易用一个看似精确的数字做错误决策。

建议把利用率当作诊断信号,而不是硬性追逐的终点。持续偏低时,检查需求是否不足、等待是否过多或技能错配;持续过高时,检查超时、返工、在制工作和延期风险。一个团队的健康状态要看交付稳定性与负荷变化,而非单月的满载程度。

2. 误区二:按项目平均分人

平均分配容易执行,却忽略项目的价值差异、复杂度和依赖关系。给四个项目各分配四分之一资源,看上去公平,实际可能让关键合规工作无法按期完成,也让低优先级工作继续占用稀缺技能。

资源公平不等于每个项目拿到相同份额。更合理的原则是:在明确业务优先级的前提下,保障关键交付,并让未获资源的工作有透明、可解释的排期。对管理层而言,能说明取舍,比形式上的平均更重要。

3. 误区三:只记录“分配给谁”,不记录“为什么”

一张人员分配表能回答谁在做什么,却不一定能解释为何这样分、条件发生变化后如何重排。没有决策依据,人员调整就容易变成临时拉人;每次重新讨论,都要重新争论项目价值和承诺时间。

我建议把资源决定与需求假设绑定:这个项目因何优先,当前依赖是否满足,投入多少后预计获得什么结果,何时复核。条件变化时,复核原决策,而不是简单叠加更多资源。

4. 误区四:项目启动后不再重新排序

项目立项时的价值判断会过期。客户需求可能取消,市场窗口可能变化,监管期限可能提前,关键技术风险也可能暴露。若资源排序只在季度初做一次,团队就可能持续投入已经不再值得做的工作。

重排不意味着频繁改计划。需要调整的是明显改变资源决策的事项,例如收益假设变化、关键依赖失效、交付风险显著上升,或出现更高优先级的外部承诺。普通执行波动应由项目团队处理,不必每次都上升到管理层。

5. 误区五:把加人当作所有延期的解法

延期可能来自任务拆分过大、决策等待、接口返工、验收标准不清或环境不可用。此时增加人员,未必能加速交付,反而增加沟通成本和交接成本。尤其在项目后期,新增成员需要理解背景,原有成员还要投入时间辅导。

在批准加人前,我会先问三个问题:当前限制交付的瓶颈是什么;新增人员能否直接承担瓶颈工作;加入后是否会引入更多依赖。如果这三点没有答案,先解决流程或依赖问题通常更稳妥。

6. 误区六:用工具上线代替管理机制上线

工具能提高信息可见性,但不能自动统一优先级、解决部门目标冲突,也不能判断一个项目是否应该停止。若企业只把旧表格搬到系统里,重复字段、模糊口径和过期数据也会一起搬进去。

以PingCode这类项目管理平台为例,适合承载团队协作、项目状态和计划信息的统一管理;但企业仍需先确定谁维护容量数据、谁有权调整优先级、什么条件触发升级。先定规则再配置工具,通常比先配置一套复杂流程更有效。

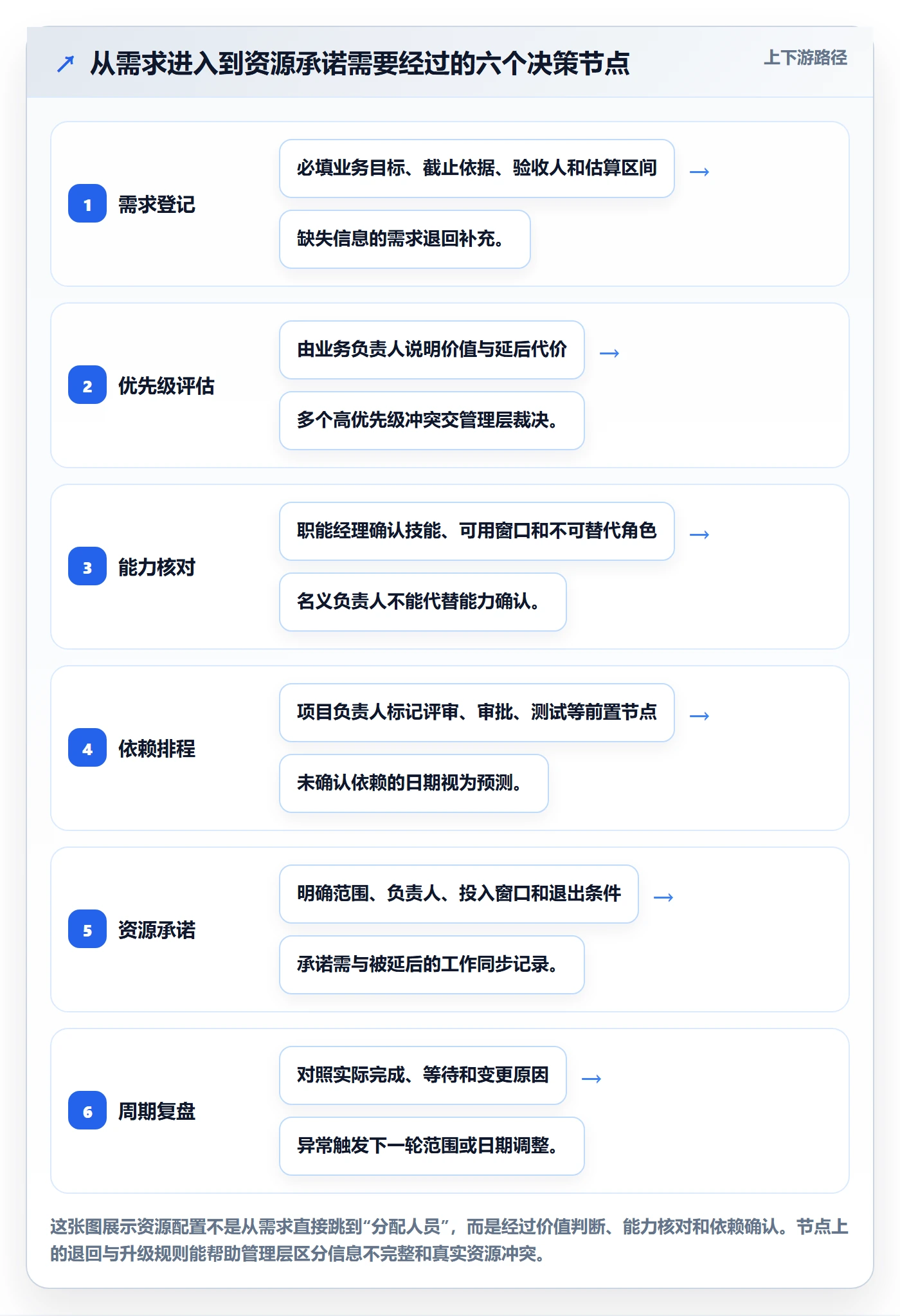

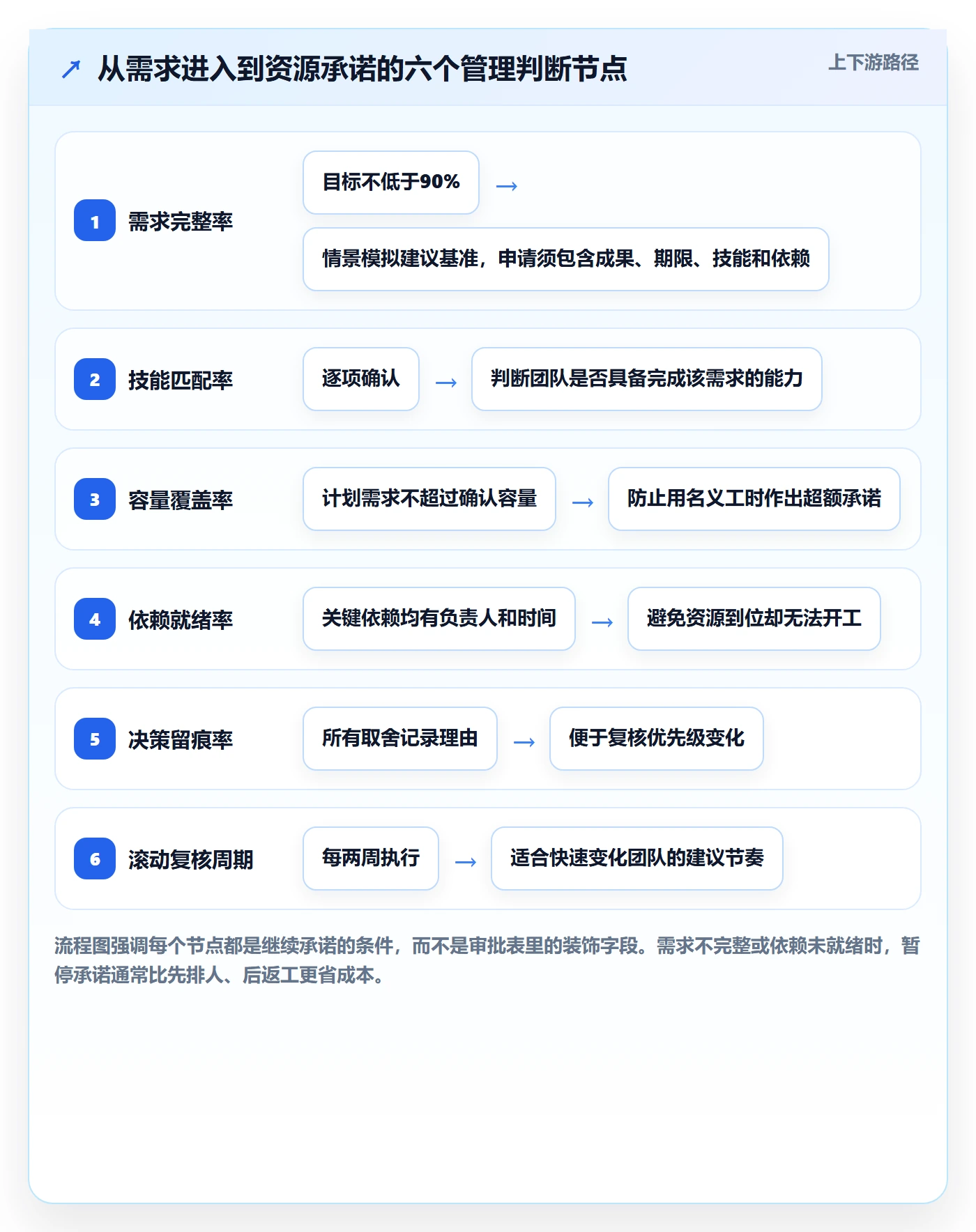

四、专业判断逻辑:把需求变成可比较、可调整的承诺

1. 先统一资源单位和统计口径

不同工作不一定都适合用人天衡量。研发交付可以估算人天或工作量区间,客户支持可以看工单量与处理时长,架构评审可能需要按专家时段管理。管理层应选择能支持决策的单位,而不是为了统一而把所有工作硬换成一个精度虚假的数字。

实际操作中,可先定义三层口径:可用容量以团队或技能组为单位;需求量用区间而非单点估算;实际投入记录到足以发现偏差的粒度。若估算误差本来就有百分之二十以上,填写到小数点后两位并不会让计划更准确。

对象 建议口径 适用说明 不宜做法
稳定产品团队 每两周可交付工作量或团队容量 适合需求持续流入、团队相对固定的场景 把每个人的日历逐小时填满
跨部门项目 关键技能人天区间与里程碑窗口 重点看专家、评审、测试和实施窗口 只报项目总人天,不报技能结构
运维支持团队 事件量、响应时间、计划维护容量 需要区分常规工作与不可预测事件 把未发生的事件容量全部分给项目
稀缺专家 每周可承接的专注时段和决策时段 适合架构、合规、数据迁移等瓶颈岗位 假定专家能同时支持所有项目

2. 对需求进行组合排序,而不是只给项目打分

很多团队用单一评分模型给项目排序,但评分容易制造精确幻觉。若分数差异来自主观估算,管理层可能会把微小差别当成客观结论。更稳妥的做法是把排序分成“不可延后”“战略优先”“常规改进”“暂缓观察”等决策层级,再记录支持证据和复核条件。

比较时,至少要看四类信息:业务收益或风险避免;时间约束是否真实;实现所需的关键技能;延后之后的代价。关键不是算出唯一正确分数,而是让取舍逻辑能被检查、能在条件变化时更新。

判断维度 管理层要问的问题 可接受的证据
业务价值 交付后改变哪个业务结果? 收入、成本、客户留存、风险暴露或运营效率的测算
时间约束 日期是法规、合同或市场窗口要求,还是内部偏好? 外部截止日期、合同条款、依赖节点和错过窗口的后果
能力匹配 是否需要稀缺技能或不可替代的决策人? 技能清单、既往经验、能力覆盖和替代方案
执行准备度 需求、数据、环境和责任人是否准备好? 验收标准、依赖确认、数据到位和负责人承诺
机会成本 接下这项工作会挤掉什么? 被延后项目、未实现收益和新增风险的明确记录

3. 用技能矩阵揭示“总人数充足、关键能力不足”

技能矩阵不应该变成给员工贴标签的绩效表。它的用途是识别能力覆盖风险:哪些能力只有一人掌握,哪些工作没有备份,哪些技能能通过培训或外部支持补齐。建议采用简单分级,例如“可独立负责、可在指导下完成、需要培养、当前不具备”,并定期由本人和主管共同校准。

管理层需要特别关注“单点依赖”。某个关键流程只由一名员工掌握时,短期可以通过排期保护其时间,长期则应安排知识转移、结对和文档化。把唯一专家塞进更多项目,不是扩大能力,而是放大系统风险。

4. 以团队容量承诺,避免个人排程的虚假精度

对稳定协作团队,优先按团队整体承诺工作量,通常比逐人预分配更有弹性。团队内部可以根据任务需要调整分工,但对外承诺仍应基于团队历史完成能力。只有涉及稀缺专家、合规签字或现场实施窗口时,才需要对特定个人或角色做更精细的约束。

容量不是一个永久固定数。新成员加入、人员离职、支持负荷变化、节假日和重大故障都会改变可用容量。计划应按固定周期滚动更新,保留承诺版本和调整原因,避免每次更新都覆盖历史而无法复盘。

5. 把在制工作量纳入判断

资源分配不能只看计划开始和结束日期,还要看当前有多少工作已经启动但尚未完成。并行任务越多,成员切换越频繁,跨团队协调越复杂,完成时间就越不稳定。管理层应推动团队限制同时进行的工作,而不是不断把新需求塞进队列。

如果关键岗位的在制工作持续增加,但完成量没有同步增长,通常说明系统已经拥堵。此时,比“再开一个项目”更合理的动作可能是暂停低优先级工作、清除阻塞或先完成已启动项目。

6. 设置升级阈值,让问题在变成延期前被看见

管理机制需要清晰说明哪些变化由项目负责人自行处理,哪些变化必须升级。例如,关键岗位需求超过已确认容量、外部截止日可能失守、关键依赖连续多次未完成,或资源变更会影响其他项目的承诺,就应触发跨项目决策。

阈值不必一开始就设得很复杂。可以从“影响两个以上项目的资源冲突”“关键里程碑预计偏差超过一周”“稀缺技能出现单点故障”这类可观察条件开始,再根据管理会议的实际处理成本调整。

资源分配落地方案:管理层开展资源管理的效率提升案例解析

五、案例与数据观察:从“所有项目都开工”到“明确承诺边界”

1. 案例设定:表面缺人,根因是关键岗位被重复承诺

在虚构的北辰科技案例中,季度初有四项重点工作:合规改造、客户交付升级、平台稳定性优化和内部运营自动化。管理层已批准全部启动,但资源申请表把工程师总人数当作可用容量,没有区分常规支持、技能结构和依赖条件。

项目推进三周后,架构师每周被三个项目同时预约,测试团队在同一时间承接两个验收窗口,实施负责人还要处理客户现场问题。团队的体感是“忙不过来”,但粗略工时表显示人员投入充足。进一步拆解后发现,真正的问题是关键技能的重复承诺和过高的在制工作。

2. 第一步:把计划需求与可用容量放在同一张表里

管理小组先按技能组,而不是按部门总人数,计算未来六周的可用容量。假设架构评审能力每周可用40小时,常规运营和例行评审占用16小时,变化缓冲预留6小时,因此可以承诺给新项目的容量为18小时,而不是表面上的40小时。

随后,四个项目按里程碑列出关键技能需求。计算结果显示,三个项目把同一位架构师的时间排在同一周;测试资源的总需求比可用窗口高约35%。这解释了为什么“所有人都很忙”仍无法按计划交付:瓶颈能力被超额预订,而非总人力不足。

3. 第二步:拆开紧急程度与业务重要性

管理层对四项工作重新评估。合规改造有明确外部期限,延期会提高风险;客户交付升级有合同节点,但其中一项功能可以分阶段验收;平台稳定性优化的收益较高,但可以先交付风险最高的部分;内部自动化能节省时间,却没有必须在当季完成的外部约束。

因此,管理层没有简单地按项目整体“开或关”,而是把工作拆成可独立验收的阶段。先保护合规核心、合同必需功能和高风险稳定性改进;自动化工作延后一个迭代,客户项目则调整为分批交付。这样,优先级转化成了可执行的范围和时间承诺。

4. 第三步:用限流和决策窗口减少上下文切换

团队把同时进行的重点工作从四项降到三项,架构评审集中在固定时段,测试窗口按项目风险安排,减少临时插队。新增需求不再直接抢占执行中任务,而是先进入待排序队列;只有符合升级条件,才触发管理层临时决策。

这项调整看起来像“少做了一项”,实质上是把资源从低优先级并行工作转移到关键交付。它的成效不能只看新增工作开工数,而应观察已启动工作的完成率、延期趋势、关键岗位等待时间和返工量。

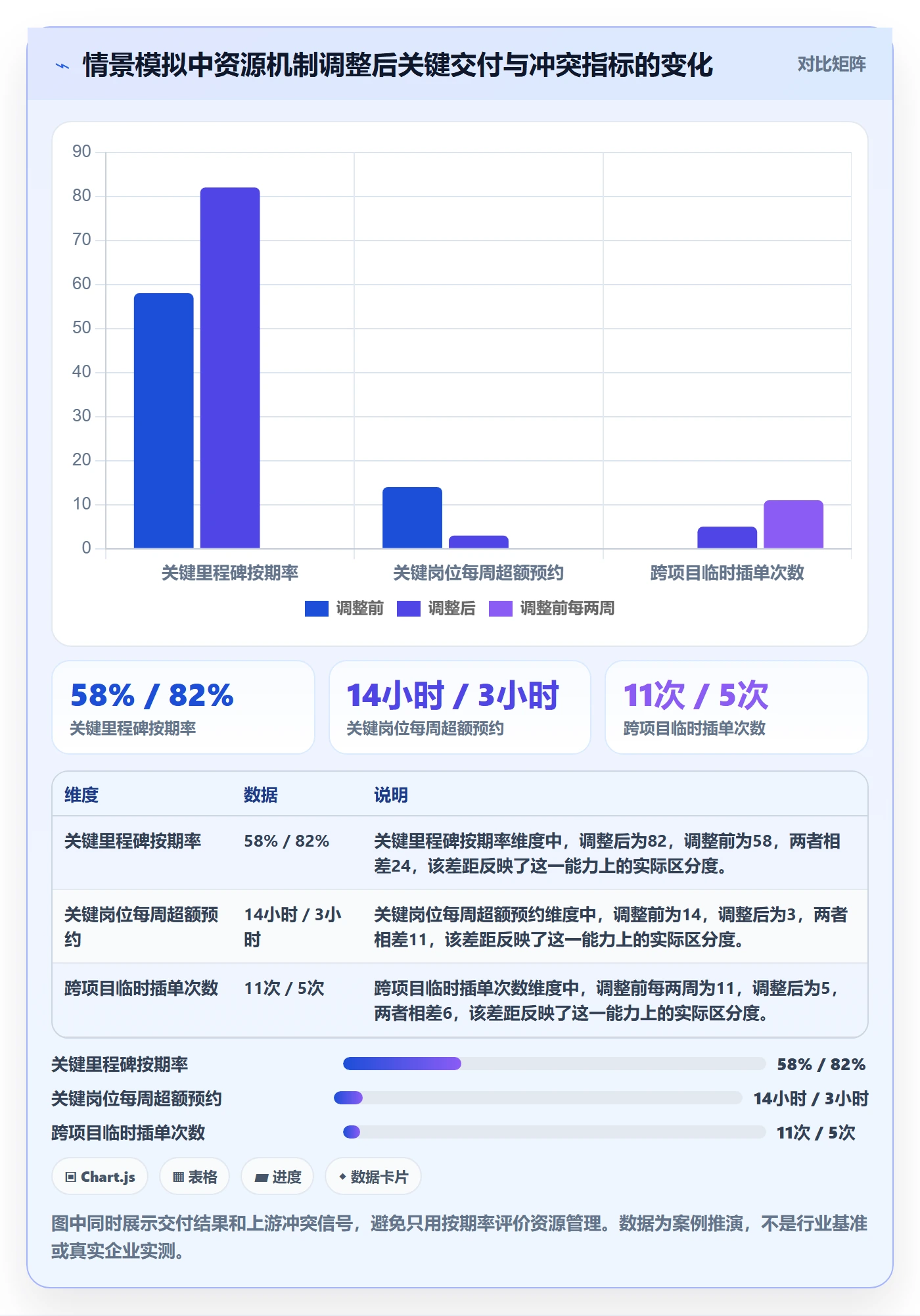

5. 用一组模拟数据观察机制是否起效

为了说明如何验证,案例采用八周前后对照的情景模拟。设定初期四项工作全部并行,需求变更频繁;调整后,将资源约束显性化、限定在制工作,并建立每两周复核机制。下表中的数据是用于演示的假设值,企业不能直接把它当作可复制的效果承诺。

观察指标 调整前 调整后 应如何解读
关键里程碑按期率 约58% 约82% 模拟结果显示,减少超额承诺后,关键节点更可控
关键岗位每周超额预约 约14小时 约3小时 资源冲突减少,但仍需保留风险缓冲
平均同时进行重点工作数 4项 3项 在制工作减少,优先级更集中
跨项目临时插单次数 每两周约11次 每两周约5次 队列和升级规则降低了临时抢占
需求变更后的重新排期时间 平均约4.5个工作日 平均约2个工作日 统一口径和决策记录缩短了重新对齐时间

这组模拟数据最值得关注的不是某个百分比,而是变化之间的因果链:容量被拆清后,超额预约下降;在制工作减少后,关键节点更稳定;统一的升级规则减少了插单等待;决策记录让重新排期不必从头争论。

资源分配落地方案:管理层开展资源管理的效率提升案例解析

6. 把结果拆成领先指标和滞后指标

里程碑按期率是滞后指标,等到项目延期时问题已经发生。资源管理还需要观察领先信号,例如关键岗位超额预约、依赖未就绪数量、需求变更频率、在制工作数和阻塞时长。领先指标不能保证成功,但能让管理层更早发现系统是否接近失稳。

同时,不要把指标做成越多越好。若管理层每周查看几十个数据点,却没有明确的决策动作,仪表盘只会增加维护成本。建议先选三到五个与当前瓶颈直接相关的指标,并明确每个指标越过什么范围时由谁采取什么行动。

7. 工具在案例中的作用:统一事实,不代替取舍

在这种场景里,工具的合理作用是减少信息分散:把项目、工作项、负责人、时间窗口、需求变化和风险关联起来,让管理者能从团队、项目和关键技能三个角度查看负荷。采用PingCode时,可先挑选一两个跨部门项目试运行,验证数据维护成本和决策速度,再决定是否扩展到更大范围。

不要把系统里填报的计划工时直接当成事实。计划数据是承诺,实际数据是执行记录,两者口径不同;若用实际填报精度去推断复杂工作的真实时长,也可能产生误导。管理者应把工具数据与访谈、交付结果、依赖状态和团队反馈结合起来。

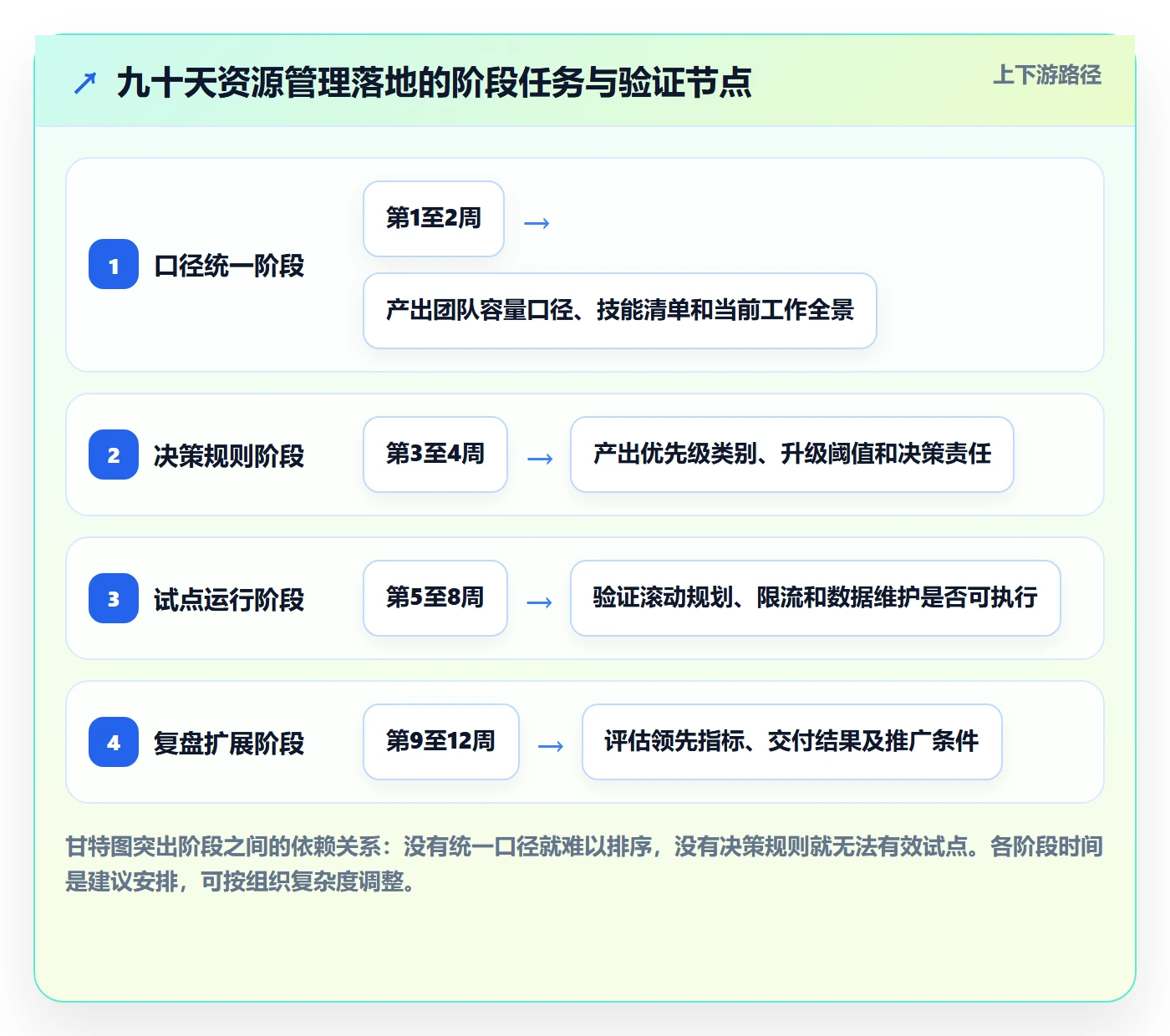

六、落地方案:用九十天建立可持续的资源管理闭环

1. 第一个阶段:统一口径与资源清单

前两周不要急着改组织结构或上线复杂流程,先把资源口径统一。明确哪些工作算项目交付,哪些算运营支持,哪些属于会议、培训或管理职责;确认团队和技能组的边界,识别稀缺岗位和单点依赖。

  1. 列出当前在执行、已批准待启动和准备申请的工作。
  2. 记录每项工作的责任人、预期结果、时间约束、关键技能和依赖项。
  3. 按团队或技能组估算可用容量,注明数据来源和假设。
  4. 标记存在单人依赖、重复预约和外部截止日期的事项。
  5. 明确数据维护责任人,避免资源信息无人更新。

这一阶段的目标不是拿到完美数据,而是让管理层第一次看到全局负荷,并知道哪些数字可信、哪些只是粗估。对不确定性高的团队,宁可给出区间和置信度,也不要伪装成精确预测。

2. 第二个阶段:确定优先级和决策权限

第三至第四周,管理层需要明确优先级规则。哪些需求可以由部门负责人决定,哪些必须跨部门评审,哪些变化必须升级到高管会议,最好形成一页简明的决策约定。复杂的审批层级会拖慢反应,权限完全不清又会让冲突反复回到最高层。

  • 设定项目组合层面的优先级类别,并说明对应的资源保障方式。
  • 明确需求申请必须提供的最小信息,缺少关键条件时不作资源承诺。
  • 设置冲突升级条件,例如影响两个以上项目或触及外部截止日期。
  • 要求每次资源调整记录被延后或被挤出的工作。
  • 为紧急事件设定例外流程,并要求事后复盘例外是否合理。

3. 第三个阶段:试点滚动规划与限流

第五至第八周,选择一个有真实跨团队依赖、但规模可控的业务单元试点。采用两周一次的滚动复核,先确认已有承诺是否仍成立,再讨论新需求。重点观察会议是否缩短决策时间,团队是否减少同时推进的工作,以及数据维护是否可持续。

试点期间不建议一次性把所有部门纳入统一资源计划。不同团队的工作性质不同:支持团队面对随机事件,产品团队面对持续需求流,实施团队受客户窗口约束。统一的是决策原则,具体容量算法可以不同。

4. 第四个阶段:复盘指标与扩展边界

第九至第十二周,判断试点是否值得扩大。除了按期率,还应检查排期变更次数、关键岗位超额预约、在制工作、需求响应时间和团队加班情况。若交付数据改善但加班明显增加,不能简单认定机制成功;那可能只是把资源风险转移给员工。

如果数据质量不足,先修复口径和维护责任,不要急着扩张。如果管理会议能做出清晰取舍,但团队仍频繁等待依赖,下一步应改进跨团队协作。如果流程运行稳定,再考虑扩大到更多项目组合。

资源分配落地方案:管理层开展资源管理的效率提升案例解析

5. 建立适度的管理节奏,而不是增加会议

资源管理不应变成另一套庞大的汇报制度。建议把例行检查分为三个层级:团队每周看工作流和阻塞;项目负责人每两周检查依赖与里程碑;管理层按月或按季度审视项目组合和容量边界。出现明确升级条件时,才召开临时决策。

每次管理讨论都应以决策为结束,而不是以“再跟进一下”为结束。记录内容至少包括决定、理由、受影响项目、责任人、复核日期和需要补充的数据。没有责任人和复核时间的决定,通常会在下一次会议重新讨论。

6. 选择工具时,先测维护成本,再看功能丰富度

评估项目管理工具或项目管理平台时,我会先看四个问题:能否从项目和技能组视角查看负荷;变更是否留有记录;不同角色能否维护自己负责的数据;现有工作方式是否需要大量重复录入。功能越多不一定越合适,若数据维护成本高于决策收益,系统很快会被绕开。

试点工具时,可以用一项跨部门项目和一个团队作为样本,记录每周维护时间、信息缺失比例、资源冲突识别速度以及管理会议后的执行率。若选择PingCode,应先验证它与企业现有流程和数据规范的适配程度,再逐步扩展;不应仅凭功能列表推断落地效果。

7. 预先定义失败信号

管理方案也要有停止或调整条件。如果团队需要长期花大量时间填报,但资源冲突并没有更早暴露;如果管理层看见冲突却没有权限调整优先级;如果计划更新频繁到成员无法稳定工作,都说明流程设计需要修正。

建议在试点开始时就写明“什么情况下不扩展”。例如,连续两轮复核仍无法确认容量口径,或数据维护负担明显高于决策价值,就先简化字段;若冲突主要来自业务战略频繁变化,则应优先处理战略治理,而不是继续加码排程工具。

七、不同情况下的行动建议:不要用同一套容量算法解决所有问题

1. 小团队:先限制并行工作,再做复杂预测

十几人的团队通常没有条件建立精细的多层资源治理。最有效的起点往往是明确当前最重要的两三项工作,限制并行任务,确保每项工作都有负责人和验收标准。用简单的看板、周计划和容量估算,就能发现多数冲突。

小团队还应避免把管理时间全部投入到工时统计。若团队只有一位关键专家,优先保护其连续专注时间,并培养备份,比做一套详细的个人利用率报表更有价值。

2. 百人以上组织:建立跨团队项目组合视图

当组织超过百人,跨部门依赖和优先级冲突会明显增加,单靠部门负责人之间的口头协调通常难以支撑。需要统一项目申请信息、跨团队技能视图、管理层决策节奏和调整留痕,同时允许各团队使用适合自己的执行方式。

这类组织可以考虑用统一平台承接项目和协作信息。像PingCode这类工具更适合在明确管理规则后作为信息载体,而不是先购买、再期待工具自动生成组织能力。规模越大,越要提前处理角色权限、数据责任和项目状态定义。

3. 需求波动大的业务:以缓冲和快速重排为主

客户支持、运营活动或探索性产品工作,需求波动较大。此类团队不宜把长期容量全部锁定在固定项目上,应把固定承诺与机动容量分开,监测需求到达量、处理时长和高峰周期。

机动容量不是闲置,也不是可以随意占用的“空余人力”。它承担应急和变化吸收功能。若管理层持续把这部分容量分配给常规项目,突发事件仍会通过加班和插单完成,最终只是把成本隐藏起来。

4. 强合规或强合同约束:优先确认时间窗口和责任链

合规、审计、客户合同和现场实施工作,可能有无法移动的时间窗口。此时,资源分配应先确认截止日、签字责任、数据就绪、环境准备和外部参与方,再讨论人力配置。人员有空不代表项目可以立即开工。

如果关键节点不可移动,应提前准备替代人员、备选窗口和升级路径。把关键依赖排在实际执行人员之前确认,可以减少“人已经等在现场,条件仍未满足”的浪费。

5. 技术探索项目:采用阶段性资源承诺

探索项目的价值和工作量不确定,不适合一开始就承诺完整预算和固定交付日期。可先给出短周期验证资源,定义要回答的问题和停止条件;验证结果达到预设标准后,再进入下一阶段。

这种方式不是降低对项目的重视,而是把大额资源投入拆成可检查的决策点。管理层要避免只因前期已投入,就不断追加资源;沉没成本不能自动成为继续投资的理由。

6. 资源长期紧张:先查结构性瓶颈,再决定招聘

如果多个周期都出现同一技能组超额预约,且团队已经减少并行工作、排除低价值需求、降低返工,仍无法满足业务目标,才应认真评估招聘、外包、自动化或能力转移。持续性的能力缺口与短期排期冲突,不是同一种问题。

招聘能够补充长期能力,但招聘周期、融入成本和岗位匹配风险都要纳入计划。外包适合边界清楚、可验收且不高度依赖内部隐性知识的工作;对核心架构和长期产品知识,外部支持未必能替代内部能力建设。

八、不同情况下的取舍:资源分配没有无代价的“最优解”

1. 追求高利用率,还是保留交付缓冲

高利用率适合需求稳定、任务可预测且交接成本低的工作;缓冲更适合需求变化频繁、故障影响大或关键技能稀缺的团队。两者之间没有适用于所有团队的固定比例,管理层需要根据波动、返工和外部承诺来决定。

若团队近期常有紧急事件、需求变更和跨部门等待,就不应把缓冲当成浪费。若业务稳定、工作标准化且有可靠的替代能力,可以适当提高计划负荷。关键是观察实际结果,而不是复制其他企业的利用率数字。

选择 收益 代价 更适合的条件
提高计划负荷 短期可承接更多已知工作 更易受突发需求影响,延期和加班风险上升 需求稳定、任务可替代、返工率低
预留容量缓冲 应对变化更灵活,关键承诺更稳 短期看似有部分时间未被项目占用 波动大、故障多、关键岗位稀缺

2. 逐人分配,还是团队整体承诺

逐人分配适合需要明确责任、现场排班或专业签字的任务,但计划维护成本高,也容易制造个人过载。团队整体承诺适合协作稳定、成员技能相近的团队,灵活性更好,但需要明确团队内部如何决定优先次序和验收责任。

多数组织不必二选一。对普通工作按团队容量规划,对稀缺专家和不可替代岗位单独保护,对责任明确的交付节点落实到人。资源视图应服务于真实约束,而不是追求图表形式统一。

3. 统一治理,还是保留团队自治

统一治理可以让管理层比较项目、识别跨团队冲突,但过度集中会让每个小调整都等待审批。团队自治反应更快,却可能把局部最优当成整体最优,忽略其他团队的资源影响。

合理做法是统一战略优先级、容量边界、升级条件和数据口径,把日常任务排序交给团队。管理层负责决定“做什么、为什么、投入到什么程度”,团队负责决定“怎样组织工作、怎样完成交付”。

4. 购买工具,还是先改流程

当信息分散、项目状态难以核实、调整记录缺失时,工具可以降低协作成本;当优先级冲突无人裁决、容量口径各说各话时,工具解决不了根因。企业应根据问题来源选择顺序,避免把流程问题包装成系统问题。

如果已经有成熟流程,但维护仍依赖多人重复更新,工具可以帮助集中信息;若流程尚未形成,先用轻量模板试运行,观察决策是否改善,再决定是否投入更完整的平台。工具采购应回答“减少了什么决策成本”,不只是“增加了哪些功能”。

5. 保住原计划,还是接受范围和日期调整

当容量不足时,管理层通常有三种选择:减少范围、延后日期或增加资源。三者都可能产生代价。减少范围要确保核心价值仍成立;延后日期要评估外部窗口和合同影响;增加资源要确认新增人员能补上真实瓶颈。

不应把“按原范围、原日期、不增加资源”作为默认承诺。那往往只是把管理层不愿作出的选择,转化成团队加班和质量风险。透明承认取舍,通常比维持表面计划更能保护客户信任和组织能力。

九、管理层的资源会议:把争论变成决策

1. 会议前先准备最少但足够的信息

资源会议不需要逐项汇报所有任务。会前材料应突出变化:新增需求、容量缺口、关键依赖风险、项目价值变化和需要管理层裁决的冲突。对没有变化、没有风险、没有决策请求的项目,不必占用会议时间。

  • 本周期已确认的团队容量及其统计口径。
  • 关键技能的负荷、重复预约和单点依赖。
  • 正在执行的优先级承诺及预计偏差。
  • 新增需求的成果、时间约束、依赖和机会成本。
  • 需要管理层作出的具体选择及可选方案。

2. 会议中围绕“选择题”而不是“状态汇报”展开

一条有效的资源议题应能被表达为选择题。例如:“若本月启动合规改造,客户项目的非核心功能需延后两周;若不启动,则存在某项已识别风险。管理层选择哪种风险?”这比“我们人手不够,请支持”更有助于决策。

主持人要防止议题不断扩展成所有历史问题的复盘。可以先确认事实,再确认约束,最后比较方案;若缺少必要数据,明确由谁补充、何时再议,不要在信息不足时用更长的讨论代替证据。

3. 会议后要记录被放弃的机会

资源决策不仅要记录得到什么,也要记录没得到什么。某项工作被延后、某个需求被拒绝,都是机会成本的一部分。管理层应在复核时检查当初的取舍是否仍成立,而不是只追责执行团队未能完成所有计划。

保留决策记录还有一个实际价值:当人员变动或业务环境变化时,新负责人能理解现有安排的来由,减少重复争论。没有记录的资源决定,会随着人员变动逐渐退化成“大家一直都是这么做”。

十、如何证明方案有效:用一组少而有用的指标

1. 领先指标看拥堵和失衡

领先指标用于发现交付风险正在形成。建议从关键岗位超额预约、在制工作数量、依赖阻塞时间、临时插单次数和需求变更频率中选取少数几项。每项指标都要有明确口径,最好能追踪趋势,而不是只看单周数值。

2. 滞后指标看交付和成本

滞后指标包括里程碑按期率、交付周期、返工比例、客户验收结果和加班时长。资源机制改善若只让计划表更整齐,却没有提升交付稳定性或降低隐性成本,就需要重新评估设计。

3. 把指标与行动绑定

例如,若某个关键技能连续两周超额预约,就重新排序并检查替代能力;若在制工作上升而完成量不变,就限制新工作启动;若临时插单增加,则复核需求入口和紧急定义。指标的用途是触发行动,不是形成更多颜色丰富的汇报材料。

资源分配落地方案:管理层开展资源管理的效率提升案例解析

4. 结果归因要防止把外部变化误算成管理成效

一次按期率上升,不足以证明资源机制有效。同期可能发生需求减少、项目范围缩小、人员增加或客户验收标准放宽。复盘时应把这些变化一起记录,尽量比较相近类型的工作,并结合团队访谈判断是流程改善还是环境变化造成的结果。

如果组织规模允许,可以采用分阶段试点:先在一个业务单元实施,再与未实施的相近团队比较指标变化。但比较前要确认业务复杂度和需求波动大致相当,否则看似严谨的对比仍可能误导决策。

十一、最终建议:先做一次资源盘点,再决定上什么系统

1. 下一周可以完成的三个动作

资源管理不必等到年度规划或系统采购完成后才启动。管理层可以先在一周内做三件事:列清当前在做的重点工作;找出被两个以上项目重复预约的关键岗位;把所有“必须立即开始”的申请放在同一张表里,要求它们说明不开始的具体后果。

这项盘点通常会暴露出一个不舒服但重要的事实:组织并非缺少更多工作,而是缺少对已承诺工作的退出和调整机制。只要所有旧承诺都不可撤销,新需求就只能靠超时、加人或降低质量来消化。

2. 下一次管理会议可以问的五个问题

  • 哪些关键工作正在被重复承诺给不同项目?
  • 计划中的容量有多少被运营支持、会议和不确定性占用?
  • 如果新增一项高优先级工作,具体哪项工作会被延后?
  • 当前最影响交付的是人手、技能、依赖、决策,还是在制工作过多?
  • 哪些指标越过阈值后,管理层会实际采取什么行动?

3. 独特观点:真正的资源管理,是管理承诺的可撤回性

很多资源管理方案强调分配,却很少讨论撤回。组织一旦批准项目,就容易把承诺当成不可改变;但业务事实会变化,资源决策也必须有复核条件。成熟的资源管理,不是让每项承诺都永不改变,而是让承诺在变化时能够有依据地重排。

我建议把资源视图视为一张“承诺地图”,而不是一张“忙碌地图”。它既要显示资源投向哪里,也要显示每项投入换取什么结果、依赖是否成立、发生变化时谁有权调整。先从关键技能和高风险项目开始,做一轮容量盘点与优先级复核;当管理层能够清楚说出做什么、暂缓什么以及为何如此,再考虑把流程扩展到整个组织。

常见问题解答(FAQ)

1. 资源分配落地时,管理层应该先看项目优先级还是员工当前负荷?

我负责的几个项目都被标成了高优先级,团队成员也各自报了工时,但实际推进时还是有人忙不过来、有人在等依赖。我不确定应该先定项目排序,还是先按员工负荷做分配,才能避免计划刚发布就失效。

先确定项目之间的优先级,再检查关键岗位的实际负荷;只看其中一项都容易失真。可先用统一口径评估每个项目的业务价值、交付期限、失败影响和依赖关系,再把任务拆到具体角色,汇总未来两到四周的计划工时。

举例来说,若一名测试人员每周可投入约30小时,却被排入40小时已确认任务,新增任务就不是“再协调一下”,而是必须明确延期、减范围或借调资源。判断是否分配合理,重点看关键角色是否超载、项目间优先级是否有取舍,而不是表格里的总工时是否看起来平均。

2. 怎样把资源管理从一次性排计划,变成持续有效的管理机制?

我见过团队开会时把人和任务都排好了,但一周后需求变更、人员请假,原计划就没人维护。我想知道资源管理需要多频繁更新,才能既及时又不把团队拖进反复填表和开会。

把资源管理设计成短周期滚动机制,而不是一次性排满整个季度。可以每周更新未来两到四周的任务与可用工时,每月复核项目优先级和人员配置;只有出现重大变更、关键岗位超载或交付风险时,才触发额外协调。

实践中要区分“已承诺工作”和“预留容量”,例如把每周可用时间的约10%至20%留给故障、评审和临时需求,具体比例按团队波动情况校准。若每次更新都要求所有人重填完整计划,机制通常会很快变成形式;更有效的做法是只更新发生变化的任务,并记录变化原因和决策结果。

3. 管理层如何判断资源冲突该通过加人、延期还是缩减范围解决?

我遇到过项目落后后,第一反应就是申请加人,但新人加入后还要熟悉业务,短期内反而占用骨干时间。我想知道遇到资源缺口时,有没有一套判断顺序,避免只用加班或加人掩盖问题。

先确认缺口来自哪里,再选择处置方式:若是短期、边界清晰的重复性工作,可考虑临时支援;若任务依赖少数专家或新增人员需要较长熟悉期,加人未必能改善近期交付。管理层可以依次核对任务是否必须本期完成、是否能拆分或延后、范围是否可收敛、是否存在可替代技能,最后再评估补人。

决策时同时看交付日期、质量风险和新增协作成本,并把取舍写明。例如,将非关键报表延后两周,可能比让核心工程师同时带新人和赶工更稳妥。关键不是把所有缺口填平,而是明确组织愿意承担哪一种代价。

4. 资源管理效率提升案例应该用哪些指标证明方案有效?

我不想只用“按时完成的项目变多了”来汇报,因为项目范围和难度每个月都在变。我想知道哪些指标能说明资源分配确实改善了,而不是团队只是加班更多或把风险推迟暴露。

至少同时观察交付、负荷和预测准确性,避免单一指标误导。可跟踪关键里程碑按期率、关键岗位超载比例、计划工时与实际工时偏差,以及临时插单对原计划的影响;若加班时长同步上升,即使按期率改善,也不能直接认定效率提升。建议先记录四周基线,再试行资源评审机制四至八周,用相同口径比较,并按项目类型解释差异。

例如,计划与实际工时偏差持续缩小、超载比例下降且里程碑表现稳定,才更能说明分配质量改善。数据应服务于决策,不宜把个人利用率设成唯一考核指标,否则团队可能倾向于报满工时、隐藏缓冲。

核心关键词

读者评论

汪
汪依诺

把支持工单、会议和缓冲从名义工时里扣除,这个思路比较贴近实际。我们团队以前按满负荷排期,临时故障一来就全盘顺延。不过缓冲比例最好结合各团队近几个月的数据逐步校准。

邹
邹子涵

技能矩阵能看出关键岗位的单点依赖,但维护起来容易变成一次性盘点。实际落地时,可能还要明确谁负责更新,以及人员变动或能力变化后多久复核一次。

邱
邱晓彤

文中把案例数据标注为情景模拟,这点很必要。资源冲突有时并非排期问题,而是业务负责人迟迟不做取舍;如果没有明确的停止或延期权限,统一看板也只能让冲突更显眼。

文章包含AI辅助创作:资源分配落地方案:管理层开展资源管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534561

赞 (0)
飞飞飞飞
资源管理方法大全:管理层资源管理效率提升落地清单
上一篇 3小时前
岗位实操方法:管理层提升资源管理效率的效率提升方法与模板
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
