一个团队看起来“人人都很忙”,不代表资源被有效使用:研发负责人手里有多个项目,关键测试岗位却连续两周被三个项目同时预订;管理层看到的资源利用率是 92%,实际交付却一再延期。资源管理真正要解决的,不是把每个人的日历填满,而是识别需求、能力、优先级和交付承诺之间的冲突。本文给出一套从资源占用识别、容量核算、冲突决策到复盘校准的操作方法,并用明确标注的情景模拟数据说明如何避免把“高利用率”误当成“高效率”。
一、先讲核心结论:资源占用不是把人排满
1. 管理资源占用,先管理承诺而不是日历
我判断一套资源管理机制是否有效,通常先看一个问题:管理层能不能在承诺交付日期之前,发现关键岗位或关键设备已经超载。若只能在延期发生后解释“大家都很忙”,那更像是事后统计,不是资源管理。
资源占用,是某个岗位、人员、设备、预算或共享服务,在一定时间内被某项工作预订或实际消耗的容量。它至少有三个口径:计划占用、已承诺占用和实际占用。三者混在一个数字里,管理层就很难判断团队究竟是工作量估错、临时需求过多,还是执行效率出现偏差。
核心结论是:资源管理的目标应当是可兑现的交付能力,而不是最大化人员忙碌度。当利用率接近满载,临时需求、返工、请假、技术故障等正常波动都会迅速转化为延期。留出合理缓冲并非浪费,而是购买应对变化的能力。
因此,管理层不应只问“每个人还有多少空闲时间”,还应追问:哪些工作已经承诺?承诺依据是什么?最稀缺的资源在哪里?如果需求继续增加,哪一个交付日期、质量标准或范围需要调整?
2. 用四个数字建立资源占用的共同语言
在项目组合评审中,我建议至少区分容量、计划占用、已承诺占用和实际占用。容量是扣除假期、会议、支持工作后真正可用于项目的时间;计划占用是尚未正式确认的需求估算;已承诺占用是管理层或业务方已经接受的工作;实际占用则来自工时、任务流转或设备运行记录。
例如,一个团队名义上有 10 名工程师,每人每月 160 小时,看起来有 1,600 小时容量。若扣掉例行支持、会议、休假和培训后,每人平均可投入项目的时间为 112 小时,那么可用容量只有 1,120 小时。继续使用名义工时做排期,会把缺口藏在日历里。
这四个数字也能解释不同类型的偏差:计划占用远高于已承诺占用,说明需求池膨胀;已承诺占用高于可用容量,说明管理层已经过度承诺;实际占用持续超过估算,可能是工作拆分不清、依赖等待或返工偏多。
3. 优先看瓶颈,不要只看平均利用率
平均利用率会掩盖岗位之间的差异。一个团队总体利用率为 78%,并不意味着交付安全:如果 3 名测试工程师已经排到下个月,而 5 名业务分析师仍有空档,那么瓶颈仍然是测试能力,不是团队总人数。
我会把资源视图从“全员总工时”拆到技能、角色、地点和时间窗口。重点关注无法快速替代的资源,例如具有特定业务知识的架构师、只有一名熟悉某系统的运维人员,或需要预约的共享实验设备。资源稀缺性越高,越需要提前设定优先级规则和替补方案。
在实践中,平均值适合做趋势观察,峰值和分布更适合做决策。管理层应查看未来 4 至 12 周的岗位负荷,而不只是当前月份的团队总利用率。
二、背景与真实场景:资源冲突通常不是人数不够
1. 三类资源问题最容易被误诊
第一类是总量不足。业务需求长期超过团队净容量,增加人员、调整范围或延长周期,至少需要讨论其中一项。第二类是结构错配。团队总工时看似足够,但关键技能集中在少数人身上,项目之间争抢同一能力。
第三类是时间错配。资源总量和技能都够,需求却集中在同一时间窗口。例如,多个项目都要求在季度末完成安全评审,安全团队全年平均负荷不高,季度末仍然可能形成排队。
这三类问题不能用同一种办法处理。总量不足需要组合取舍;结构错配需要培养备份、跨团队调配或调整工作拆分;时间错配则需要错峰、提前预约或改变里程碑安排。先分型,再谈扩编,通常比直接增加人头更有效。
2. 从“谁有空”转向“谁能完成这项工作”
某位员工日历上有空档,不等于他能接下任何任务。任务可能要求特定权限、行业经验、技术栈或决策资格。把“空闲时间”直接等同于“可交付容量”,会导致资源表面上匹配,实际执行时却出现学习、交接和返工成本。
因此,资源池不应只是人名与工时的清单,至少还要描述角色、技能等级、可投入比例、已有承诺和替补关系。技能信息不必一开始就细化到几十个标签,先从影响交付的关键能力入手,例如上线审批、数据迁移、性能测试和法规审查。
当团队规模达到一定程度,多个项目并行、需求变化频繁,资源信息散落在表格、会议纪要和个人日历中,管理成本会快速上升。以 PingCode 为例,中大型企业及 100 人以上组织可以把项目、任务、负责人、计划周期和状态放在同一协作视图中,辅助识别负荷和依赖。但工具本身不会替组织决定优先级;如果没有统一的估算口径和决策责任人,系统只会更快地呈现冲突。
3. 管理层需要的是可行动的视图,而不是更多报表
资源报表的价值不在于列出多少字段,而在于能否支持一个明确动作。比如:未来六周哪项关键能力会超载?哪些项目的计划尚未经过资源确认?哪些已承诺工作可以调整范围?哪个冲突需要由业务负责人而非项目经理裁决?
我通常把资源信息分成三层。执行层需要知道本周任务、阻塞和可用时间;项目层需要知道里程碑、角色负荷和依赖;管理层需要知道组合优先级、风险窗口和取舍选项。把所有层级都塞进同一张复杂表格,结果往往是谁都看不懂。
有效的资源机制,应当让每一层看到适合自己的信息,同时使用一致的数据口径。管理层不必查看每个人每天的细项,但必须能够下钻到关键岗位的冲突来源。
三、常见误区:看上去精细,实际上更容易失真
1. 把 100% 利用率当作管理目标
这是最常见的误区之一。对可预测、重复性强的标准工作,较高利用率可能有经济意义;但对需要处理临时需求、探索问题和跨团队依赖的知识工作,满载会让任何波动都变成排队。
如果团队每个周期都计划满负荷,会议变更、客户反馈、缺陷修复和人员请假只能通过加班消化。短期看,资源表很“漂亮”;长期看,返工和延期不断增加,计划可信度下降,管理层逐渐失去预测能力。
利用率应是诊断信号,不应成为绩效目标。当利用率偏低,应检查需求是否不足、资源技能是否错配或估算是否过高;当利用率过高,则应检查缓冲、排队、加班和交付稳定性,而不是简单要求员工“再挤一点”。
2. 把工时填报当作真实产能
工时记录适合观察投入变化,不等同于产出质量。某任务记录了 40 小时,不能单独说明它创造了多少价值;漏填、补填、不同人理解不一,也会让工时数据失真。
如果填报要求过细,员工会把时间花在编码类别和补记录上;如果只填项目总工时,管理层又无法识别支持工作和返工的占比。更实际的做法是先选一项管理用途,例如估算校准或支持负荷观察,再决定需要记录哪些信息。
我倾向于用区间和分类补足精确工时的不足。例如,把计划投入分为 0.25、0.5、0.75、1.0 个全职投入比例,并单独标记支持、缺陷修复和探索任务。对需要成本核算的业务,再采用更严格的填报制度。
3. 把计划排到个人,却没有核对依赖和切换成本
某工程师同时负责三个项目,每个项目都只占 30%,表面上合计 90%,似乎合理。但如果三个项目都要求在不同系统间频繁切换,每次切换都要重新建立上下文,实际可交付时间可能明显低于 90%。
此外,任务之间可能存在先后依赖。某位专家即便只投入几个小时,只要他的审批是下游工作的前置条件,就可能影响整个项目的关键路径。资源表若只显示工时,不显示依赖关系,就会低估关键岗位的风险。
排期时应同时检查个人负荷、任务切换、关键路径和等待时间。对高认知负荷工作,连续时间块通常比被多个项目切碎的零散时段更有价值。
4. 以平均值掩盖关键岗位的峰值冲突
团队月均负荷为 75%,无法说明某周是否有两个上线任务同时争抢同一位发布负责人。管理层如果只看月度平均数,可能在临近上线时才发现资源冲突,此时调整范围和时间的成本都更高。
建议至少同时观察周级峰值和滚动周期趋势。对需求不稳定的团队,使用 4 至 12 周滚动视图;对工作高度规律、周期较长的团队,可以按月观察,但仍要标记关键里程碑周。
不要为了追求预测精度,把全年的排期伪装成确定承诺。越远期的预测,越应以区间、风险等级或情景方案表示,而非精确到小时的数字。
5. 让工具字段替代管理判断
资源管理软件可以汇总任务、人员和计划,却无法自动判断两个需求哪个更重要,也无法替管理层承担取舍后果。把所有项目都标记为“高优先级”,不是优先级管理,而是把决策推回执行团队。
如果组织没有明确的需求入口、优先级负责人和冲突升级机制,工具上线后常出现两套真相:系统里资源充足,会议上却不断插单;计划表已经确认,实际工作仍由私聊和临时会议决定。
引入平台前,应先确认谁负责维护数据、多久更新一次、哪些字段是决策必需、异常由谁处理。只有流程和责任明确,工具视图才可能成为可信的共同事实。
四、专业判断逻辑:把资源占用拆成可验证的决策链
1. 先计算净容量,再接受需求
净容量不是合同工时或岗位编制,而是扣除固定职责后可用于计划工作的时间。一个简化公式是:净容量 = 名义工时 − 假期与培训 − 例行会议 − 支持与运维 − 其他固定职责。
例如,某岗位每月名义工时为 160 小时,平均有 16 小时休假与培训、24 小时固定会议、28 小时生产支持,那么该岗位用于项目计划的净容量约为 92 小时。这里的数字只是计算示例,组织应使用自己的历史记录校准,不宜直接套用。
净容量应按角色或技能组计算,而不只是按部门总人数计算。尤其要把经常被遗漏的支持、审批和跨团队协调工作纳入,否则项目排期会系统性高估可投入时间。
2. 区分需求估算、资源预留和正式承诺
需求估算回答“这件事大约要多少工作量”;资源预留回答“在某个时间窗口保留多少能力”;正式承诺则意味着组织接受了范围、日期和责任之间的约束。三者不能混用。
业务方提出的需求可以先进入候选池,不必马上占用正式容量。完成初步估算和价值评审后,再做资源预留。只有优先级、关键角色和时间窗口得到确认,才进入承诺状态。
这种分层机制可以减少“先占坑再说”的情况。长期占用资源但没有明确决策的需求,应设置有效期;到期后重新评估,避免过期预留挤压真正重要的工作。
3. 用优先级、风险和替代性综合判断冲突
当两个项目争抢同一个岗位时,不能只看谁先提出需求,也不能只看谁的负责人级别更高。我建议至少比较业务价值、时间敏感性、延期代价、风险暴露和资源替代性。
业务价值可以用收入、客户影响、合规要求或战略目标表达;时间敏感性需要区分硬性期限和偏好日期;延期代价要说明损失由谁承担;替代性则评估是否能拆分工作、引入备份人员或改变交付顺序。
如果指标无法精确量化,采用 1 至 5 级评分也可以,但要记录评分依据和责任人。评分不是为了制造数学上的客观,而是让分歧显性化,避免管理层用含糊口号掩盖取舍。
4. 同时看负荷、队列和完成率
资源负荷告诉我们“工作压了多少”;队列告诉我们“工作等了多久”;完成率告诉我们“承诺兑现得如何”。单独看其中一个容易误判。
例如,某审批角色负荷只有 60%,但任务平均等待两周,可能是工作集中在固定窗口、审批人响应不及时,或信息不完整导致反复退回。此时增加同类人手未必解决问题,先改善入口质量和处理节奏可能更有效。
管理层可以把这些指标放在一起观察:负荷很高且等待时间延长,通常需要减少需求或扩充能力;负荷不高但等待时间长,应排查流程和批次处理;完成率下降而实际投入增加,应关注返工、范围变化和依赖阻塞。
5. 为预测保留不确定性,而不是给出虚假的精确度
对未来资源需求,精确到每个人每一天的预测很容易制造确定性错觉。需求越远期,估算误差通常越大。用情景区间更诚实,例如“基准情景需要 3 至 4 人周,若外部接口延迟则增加 1 人周”。
对关键项目,可以建立基准、上行和下行情景。基准代表最可能计划,上行情景代表需求或风险增加,下行情景代表延期、范围缩减或资源释放。决策者由此看到的不只是一个数字,而是风险发生后可选的路径。
情景规划不是让团队为所有可能性提前备人,而是识别哪些变化值得触发重新规划,以及触发后由谁做决定。
五、具体案例与数据观察:一个资源冲突如何被提前发现
1. 案例设定:三个项目争用同一测试能力
下面是一个情景模拟案例,数据用于展示分析方法,不代表某个企业的真实经营结果。某中型产品团队同时推进客户功能升级、内部数据迁移和基础设施改造,团队共有 12 名工程师、3 名测试人员和 1 名发布负责人。
按历史记录估算,测试岗位每月净容量约为 360 小时。三个项目提交的测试需求分别为 160、140 和 110 小时,合计 410 小时,表面缺口为 50 小时。更重要的是,三个项目都把验收安排在同一月的最后两周。
如果只看全团队平均利用率,测试岗位会被显示为约 114% 负荷;如果只看月度总量,可能会建议临时加人。但进一步拆解发现,数据迁移项目有一部分回归测试可以提前完成,基础设施项目的部分验证可以由开发人员按清单自测,真正需要测试人员集中处理的是客户升级项目的关键路径。
2. 先看原因:需求集中和能力边界叠加
冲突并非单纯由人手不足造成,而是三种因素叠加:测试需求估算未经统一口径校准;三个项目里程碑被安排在同一时间;不同类型的验证工作没有区分必须由测试岗位执行的部分。
团队把测试需求拆为专项验证、自动化回归、开发自测和上线前确认四类。进一步确认后,发现部分基础检查可以前移,另有一部分工作需要测试人员参与但不必在最后一周完成。这样一来,团队没有增加总容量,却降低了峰值冲突。
这一分析提醒管理层:总量缺口和时点缺口不是一回事。增加人手可以缓解总量不足,但如果关键工作都在同一时间进入队列,新人也未必能及时替代熟悉系统的测试人员。

3. 再做取舍:先保护关键路径,再优化可替代工作
团队没有简单地把三个项目平均削减 12% 测试时间,而是先确认每项工作的风险和可替代性。客户升级涉及外部客户使用,核心流程回归由测试人员负责;数据迁移的重复性校验通过脚本提前执行;基础设施项目保留高风险故障场景的独立验证。
与此同时,项目负责人把原定同一周的两个非硬性验收节点错开一周。这个调整不改变最终发布承诺,却降低了关键岗位的峰值负荷。管理层需要承担的决策也变得具体:是否接受某项非关键报告晚一周,而不是要求所有团队“想办法按时”。
这种做法的重点不是用开发自测替代专业测试,而是根据风险分层安排工作。低风险、重复性检查适合前置或自动化;涉及数据完整性、客户影响和不可逆操作的验证,应保持清晰责任和独立复核。
4. 看结果时不只看利用率

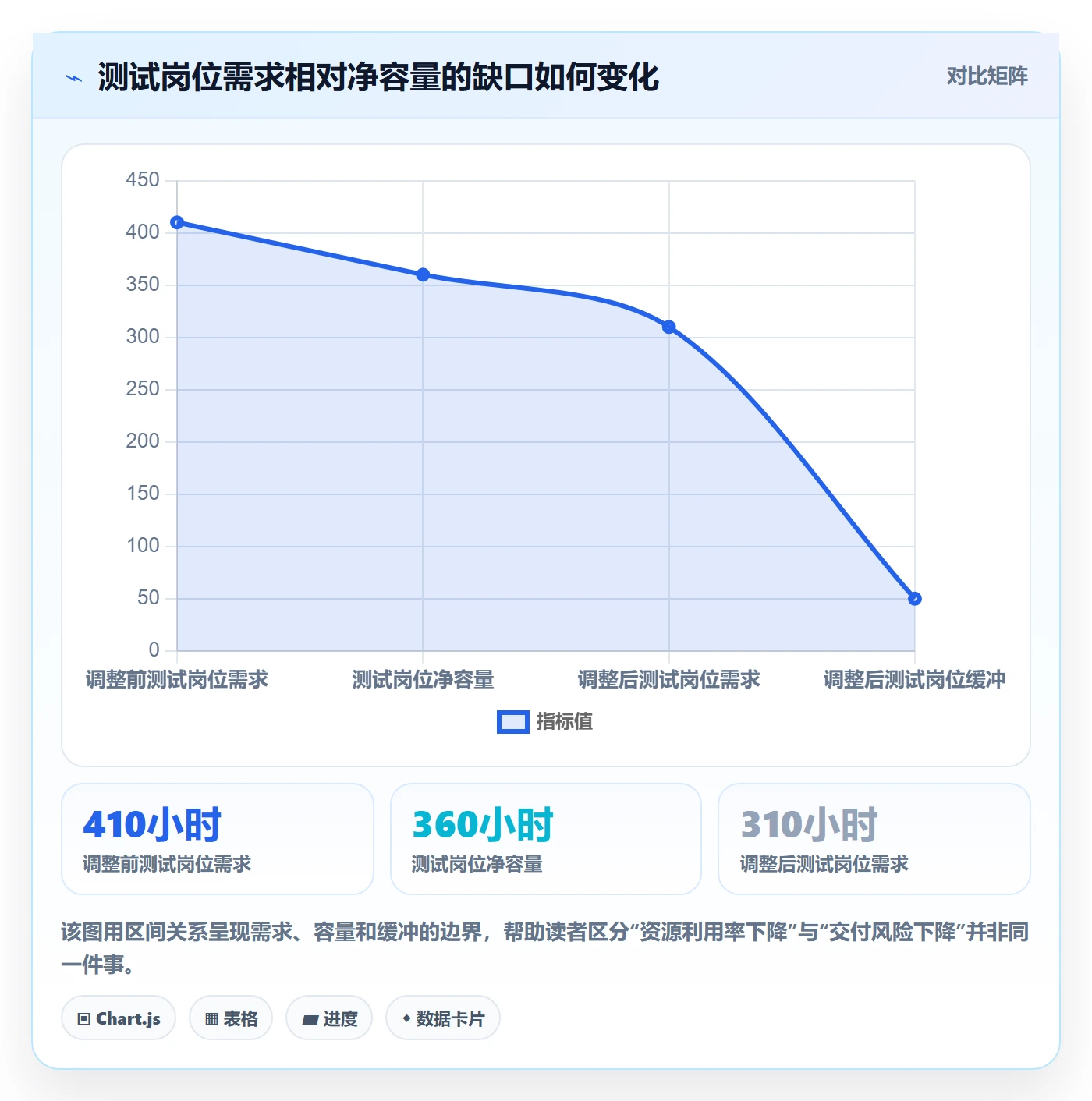

在这组情景模拟中,调整前测试岗位需求为 410 小时,超过 360 小时净容量 50 小时。调整后,测试岗位需求降为 310 小时,留下约 50 小时容量缓冲。其他岗位承担了部分前置和自动化工作,但这些投入必须计入其自身容量,不能当作免费产能。
若管理层只报告“测试利用率从 114% 降到 86%”,容易忽略工作转移带来的成本。更完整的复盘应同时看测试排队时间、开发自测缺陷发现率、缺陷逃逸情况、里程碑变更次数和总返工投入。
建议把复盘结论分成两类:一类是可以复用的流程改进,例如提前验证和统一估算口径;另一类是仅对本次项目有效的特例,例如某个模块有现成脚本。只有区分可复用经验与偶发条件,后续排期才不会过度乐观。

5. 用前导指标观察风险,而不是等延期后才统计
项目结果指标通常滞后:延期发生后才知道计划失准。更适合提前干预的前导指标包括关键岗位未来四周负荷、未确认资源的承诺数量、需求变更频率、任务等待时间和临时插单占比。
下表的数据仍为情景模拟,目的是说明应如何把结果和过程放在一起复盘。组织实施时,应根据自己的任务类型和历史基线建立阈值,不要把示意值直接当成行业标准。
| 观察维度 | 调整前情景 | 调整后情景 | 管理层应追问 |
|---|---|---|---|
| 测试岗位峰值负荷 | 114% | 86% | 峰值下降是需求错峰,还是工作被隐性转移? |
| 关键验收排队时间 | 约 8 个工作日 | 约 4 个工作日 | 排队缩短是否伴随验收质量变化? |
| 未经资源确认的承诺 | 3 项里程碑 | 0 项 | 是否仍存在会议外的口头插单? |
| 开发自测承担量 | 未单独统计 | 45 小时 | 承担团队是否有能力、清单和复核机制? |

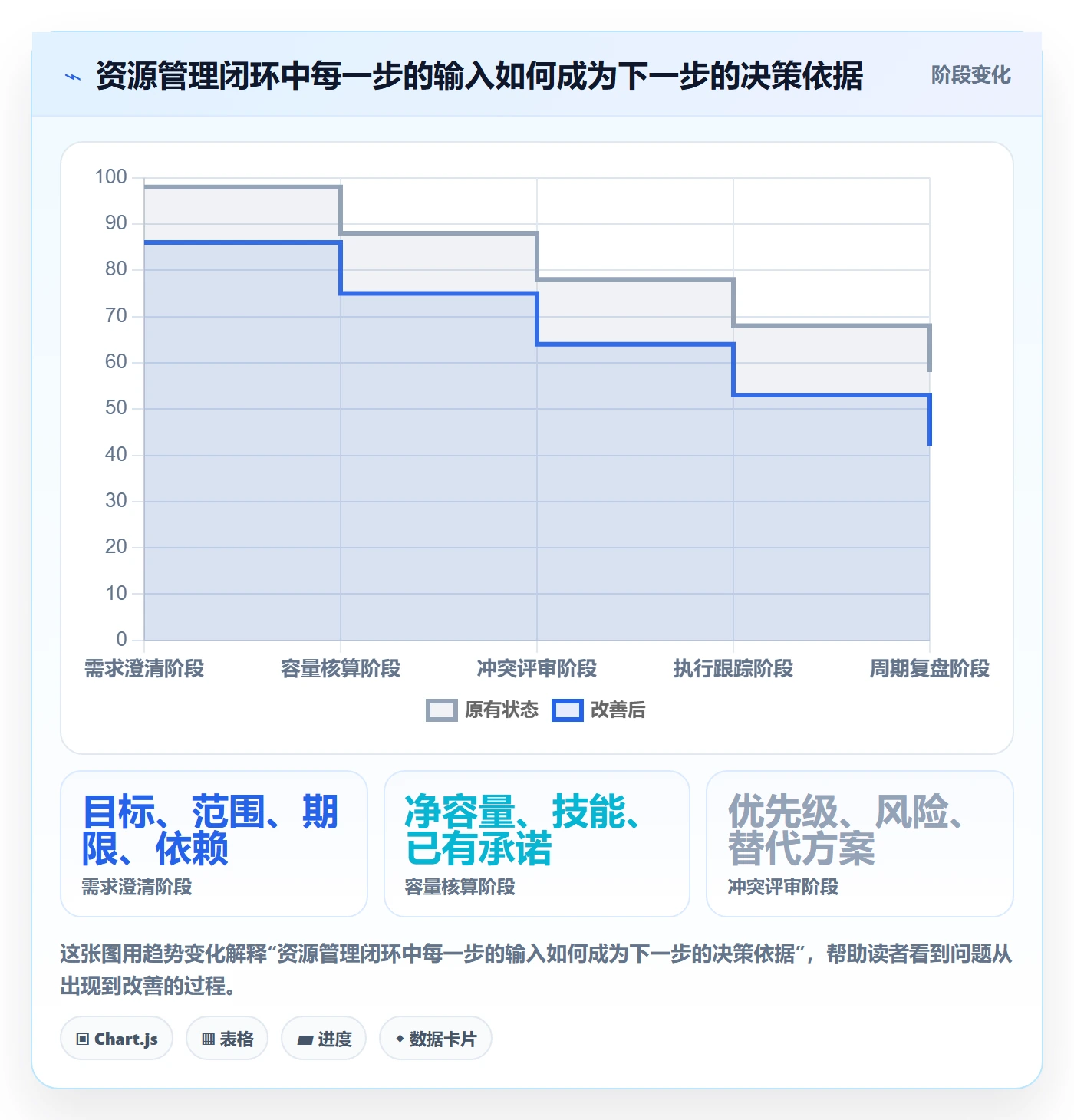

六、落地教程:建立从需求进入到复盘校准的闭环
1. 先定资源口径和粒度
启动资源管理时,不要试图一次性记录所有人的每小时活动。先选能影响决策的粒度:关键岗位按周观察,普通任务按迭代或项目阶段观察;设备按预约时段管理;预算按周期和成本中心管理。
组织需要明确容量口径:是否扣除会议?支持工作如何估算?一个人同时承担多个角色时如何分配?兼职参与项目的比例由谁确认?不同团队若各自定义利用率,跨团队组合视图就无法比较。
建议把口径写成简短的规则说明,并为特殊情况设例外流程。规则的目标不是消灭所有差异,而是让差异可解释。例如,研发团队和客户支持团队的有效容量算法可能不同,但各自的计算方式应透明。
2. 建立资源清单和技能备份关系
资源清单的起点可以是岗位或能力组,而不是完整的人力档案。记录关键岗位、人员或设备、可用时间窗口、主要技能、当前承诺、替补人选和不可用日期。信息应以管理工作所需为边界,避免无关的个人敏感信息。
对于关键技能,标明“单点依赖”比假装团队人人可替代更有用。某项能力只有一人掌握时,应在风险视图中明确标记,并安排知识转移、交叉培训或外部支持计划。
资源台账必须有维护责任人和更新节奏。若没人负责,名册中的离职人员、过期承诺和陈旧技能标签会让决策变得更差。初期可以每周更新关键岗位、每月复核资源结构。
3. 设置需求入口和资源评估门槛
所有新增工作应经过统一入口,至少说明目标、期望日期、范围边界、业务价值、依赖和验收方式。信息不完整的需求可以进入待澄清状态,但不应直接占据正式容量。
资源评估可以分成快速筛选和详细评估。低风险、小范围工作使用轻量估算;跨团队、涉及关键系统或具有硬性期限的工作,再做角色级容量检查和风险评审。
入口流程的价值不是增加审批层级,而是减少未经讨论的承诺。紧急需求可以有快速通道,但必须记录它挤占了什么工作、谁批准了调整,以及后续如何恢复原计划。
4. 按滚动周期做容量评审
建议每周检查未来 4 至 6 周的关键岗位冲突,每月复核未来 2 至 3 个月的组合需求。近端计划应更具体,远端计划应保留区间和风险标记。
评审会议不必逐项朗读任务。会前系统生成冲突列表,会议集中处理超载、技能单点、里程碑重叠、未确认承诺和需求变化。没有异常的团队不需要为了报表而重复汇报。
如果组织项目多、角色交叉明显,可以通过 PingCode 这类项目管理平台统一查看项目任务、负责人、计划周期和状态,减少信息散落带来的重复核对。实施时应先选一个业务单元试点,验证数据维护成本、视图可读性和冲突处理流程,再决定是否推广。
5. 形成冲突升级规则
资源冲突不能只靠项目经理私下协调。组织应明确不同级别的冲突由谁裁决:团队内部冲突由负责人处理,跨项目冲突由项目组合负责人处理,涉及战略目标或客户承诺的冲突则由业务管理层决定。
升级时应提供可比较的选项,而不是只报告“资源不够”。例如,方案 A 保持日期并缩减范围;方案 B 保持范围并延后两周;方案 C 调入替补资源但增加交接成本。每个方案都要说明影响和假设。
裁决结果需要回写计划。若会议决定把某项目延后,资源视图、里程碑日期和对外沟通都要同步更新,否则组织仍保留着多个互相矛盾的承诺。
6. 复盘估算偏差并调整规则
每个周期结束后,比较计划投入和实际投入,但不要只追责估算偏差。还要标注偏差来源:需求变化、依赖等待、返工、支持中断、人员缺席或技能学习。不同原因应对应不同改进措施。
可以采用滚动中位数或区间观察估算偏差,避免少数极端项目扭曲判断。若同一类工作连续多个周期都低估,说明估算模型或工作拆分需要调整;若只在外部依赖延迟时超出,则应增加依赖缓冲,而不是普遍提高所有任务估算。
复盘结果要回到下一轮容量规划,例如调整支持工作预留比例、增加某类关键技能备份,或改变需求入口的最小信息要求。没有规则变化的复盘,通常只是一次会议记录。

七、不同情况下的行动建议:不要拿同一套阈值管所有团队
1. 项目数量少、团队规模小:用轻量规则避免过度建设
小团队通常没有必要先搭建复杂的资源管理体系。用一张共享视图记录关键任务、负责人、预计投入、时间窗口和阻塞原因,再每周讨论冲突即可。优先解决口头插单、任务重复和单点依赖。
当团队成员兼任多个角色时,按角色估算比按姓名排满每一天更实用。负责人可以把工作分为交付、支持、运营和改进四类,先弄清固定工作占比,再决定哪些项目能被承诺。
轻量并不等于随意。至少要有明确的优先级负责人、需求入口和冲突升级办法。否则,再小的团队也会被多个“紧急任务”同时拉扯。
2. 中大型组织、多项目并行:建设组合级容量视图
项目数增加、跨部门依赖增多后,仅靠负责人之间协调会逐渐失效。管理层需要按技能组和时间窗口查看需求组合,并为关键岗位设置滚动容量评审。
此时可以考虑在项目管理平台中统一项目、任务、负责人、计划和状态,但不宜把系统部署本身当作资源治理。先确定项目组合层级的决策人、数据责任人和例外通道,再选择支撑这些流程的功能。
对于超过 100 人、多个业务线共用专业资源的组织,建议从一至两个瓶颈岗位试点,例如测试、数据、安全或架构评审。先验证排期准确性、数据更新成本和决策速度,避免一开始要求全员录入过多细节。
3. 需求波动大、经常插单:管理队列和预留缓冲
客户支持、线上运营和故障响应团队常面对无法完全预测的工作。将全部容量提前分配给项目,会让紧急任务持续打断计划。应为支持和突发任务设置显式容量预留,并基于历史周期校准预留比例。
预留不是长期闲置的许可证。若某个周期突发需求较少,可以把部分容量用于债务清理、自动化或文档建设;但重新承诺前要保留必要的应急空间。
插单必须记录来源和影响。若高优先级插单长期占比过高,说明需求治理或产品规划存在结构性问题,不能把它归咎于团队执行能力。
4. 关键技能高度集中:优先降低单点风险
若某人掌握唯一的上线权限、业务规则或系统知识,继续追求该人员高利用率会增加组织风险。应识别其关键任务,安排文档化、影子参与和备份人员,并在短期容量评估中为知识转移预留时间。
交叉培训会在短期内降低可交付工时,这是投资成本,不是管理失败。是否值得投入,取决于该能力中断可能造成的延期、事故或客户影响。
如果短期内无法培养替补,应调整项目组合,减少对单点资源的并发需求,并把风险明确呈报给决策者。不能用“这个人效率很高”掩盖不可替代性。
5. 设备、实验室或共享环境占用:用预约规则处理峰值
对测试设备、实验室、演示环境和高成本机器,资源占用不只是人员工时,还涉及预约时段、准备时间、清理时间和故障维护。只记录设备运行时间,可能低估实际占用。
预约规则应包含用途、负责人、准备条件、取消时限和替补时段。对使用率高但排队严重的设备,先分析峰值和预约失约率,再判断是增加设备、延长开放时间,还是改善排程。
设备利用率也不宜越高越好。若每次使用都没有维护和校准窗口,短期利用率上升可能换来更高故障率和更长停机时间。
6. 预算和外包资源占用:把财务承诺纳入同一视图
外部顾问、供应商和临时承包能力,常被排除在内部资源视图之外,直到合同额度或采购流程成为瓶颈。建议将预算额度、采购提前期、合同期限和交付责任纳入项目计划,但要区分财务占用与实际工作容量。
外部资源并非可随时增加的弹性人力。安全审查、权限开通、知识交接和合同变更都可能需要时间。若项目依赖外部能力,应把采购与准入周期作为排期输入,而不是在资源冲突出现后才启动采购。
当成本与交付能力发生冲突,管理层应比较继续外包、培养内部能力、减少范围或调整时点的长期成本,而不只看当前合同单价。
八、取舍与避坑:资源管理越精细,治理成本也越高
1. 精确记录与维护成本之间的取舍
更细的工时和技能数据可以支持更具体的分析,但会增加填报、校验和解释成本。若记录结果没有对应决策用途,团队容易把精细化理解为行政负担,随后出现补填、估填和形式化。
我的建议是从决策倒推数据:如果管理层需要判断月度容量,只记录月度角色投入可能够用;如果必须核算客户项目成本,才需要更细的任务级数据。不要因为系统能记录,就要求所有人记录。
2. 集中调度与团队自主性之间的取舍
集中式资源池能提高跨项目可见性,但也可能让团队负责人失去对局部排期的控制。完全分散的模式响应快,却容易出现重复承诺和局部最优。
较稳妥的做法是分层授权:团队在已批准容量内自行安排;跨团队瓶颈和战略项目由组合层裁决;日常任务不逐项上收到管理层。集中管理规则和冲突,不集中管理每一个工作细节。
决策权限需要与责任匹配。若组合层可以调走团队资源,也应承担相关项目范围、时间和沟通影响的决策责任。
3. 资源缓冲与短期效率之间的取舍
缓冲会让某些时段看起来没有被充分使用,但能吸收变化。缓冲过少,团队对小波动非常脆弱;缓冲过多,则可能让关键能力未能用于高价值工作。
缓冲比例不应照搬固定行业数字,应从需求波动和故障历史中估算。可以比较不同缓冲假设下的延期风险、临时加班和机会成本,再由管理层决定风险偏好。
缓冲也要分层:团队层面的日常波动缓冲、关键岗位的应急缓冲、项目组合层面的战略机动容量,承担的用途不同,不应混为一笔“空闲资源”。
4. 自动化与人工判断之间的取舍
自动化适合汇总容量、提示冲突、追踪状态和生成趋势;优先级裁决、风险容忍度和跨团队取舍仍需要明确的管理责任。系统可以提示某岗位未来四周超过容量,但不能替代管理层决定哪个项目延后。
自动化规则如果建立在错误数据上,会以更快的速度放大错误。上线初期应抽样核对系统数据与实际工作,尤其关注兼职投入、支持工作、口头插单和跨项目共享能力。
更成熟的机制会把自动提醒和人工复核结合起来:规则负责找异常,负责人解释原因,决策者确认调整。不要把“系统里没有红色告警”当成“没有风险”。
5. 统一标准与业务差异之间的取舍
企业需要统一容量、承诺和优先级的基本定义,但不同业务的工作模式并不相同。产品研发、客户支持、市场活动和设备维护的工作节奏、可预测性和质量风险都不一样。
因此,统一的是定义和治理原则,不一定是每个团队的利用率目标、填报粒度和排期周期。允许差异,但要求团队解释差异;要求可比较的关键结果,不要求所有工作都被压进同一种模板。
6. 何时应暂停扩展资源管理机制
如果试点团队仍不能稳定更新数据,冲突解决会议没有决策人,或者管理层拿利用率去排名个人,那么继续扩大系统覆盖面只会扩大问题。此时应暂停推广,先修正治理规则和管理行为。
同样,如果数据采集成本超过决策收益,就应删减字段、缩短周期或改用抽样观察。资源管理不是数据越多越成熟,而是能够以合理成本减少错误承诺和无效等待。
九、管理层可直接使用的检查清单
1. 决策前检查
-
需求是否说明目标、范围、期望日期、验收标准和关键依赖?
-
资源估算是否基于净容量,而不是名义工时或部门人数?
-
是否识别关键技能、单点依赖和替补资源?
-
已承诺工作是否与新需求放在同一时间窗口比较?
-
若容量不足,是否提供范围、日期、成本和风险不同的替代方案?
-
谁有权确认优先级,谁承担冲突裁决后的交付影响?
2. 执行中检查
-
关键岗位未来四至六周是否出现峰值超载?
-
任务等待时间是否延长,即使表面负荷并不高?
-
临时插单是否记录来源、批准人及其挤占的工作?
-
实际投入增加时,增加来自范围变化、返工、支持还是等待?
-
设备预约、采购流程和外部依赖是否有提前期风险?
-
资源视图是否与实际执行情况一致,还是存在会议外的另一套安排?
3. 周期复盘检查
-
计划与实际偏差是否按原因分类,而非只统计总工时?
-
估算偏差是否集中在特定工作类型或团队接口?
-
负荷下降是否真正带来排队减少、交付稳定或质量改善?
-
缓冲是否用在预期用途,还是被不断转成新承诺?
-
是否需要补充技能备份、自动化、流程改进或容量调整?
-
本轮经验是否改变了下一周期的估算口径和决策规则?
十、结语:资源管理的价值,是让取舍提前发生
1. 从追求忙碌转向追求承诺可信
管理资源占用,最容易走偏的方向,是把所有人、所有设备都填到满格,再用利用率证明团队高效。真正值得追求的,是重要工作有能力按承诺完成,风险能够提前暴露,临时变化有明确处理办法。
资源数据的意义也不在于证明谁忙、谁闲,而在于揭示组织的工作如何流动:需求从哪里进入,哪些能力形成队列,等待和返工发生在哪里,以及管理层可以通过什么取舍解除瓶颈。
2. 下一步:先从一个瓶颈岗位开始验证
如果你的团队还没有统一资源视图,不必先做全公司大改造。选择一个经常影响交付的岗位或共享资源,连续观察 4 至 6 周,记录净容量、已承诺工作、实际投入、等待时间和临时插单。
然后召开一次有决策人的评审,只处理三件事:哪些承诺超出容量,哪些工作可以错峰或拆分,哪些风险需要管理层明确接受。用复盘结果修订资源口径,再决定是否扩大到其他团队。
资源管理最重要的独特判断是:空闲不自动等于浪费,忙碌也不自动等于产出。当管理层能在延期之前看见瓶颈,并愿意明确调整范围、时间或优先级,资源管理才真正从一张占用表变成提升组织效率的决策机制。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源管理资源占用教程:管理层效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534551
读者评论
我们之前只看部门月均利用率,结果关键测试岗位在上线周还是排不过来。改成按周看峰值后,冲突确实更早暴露,但数据维护也增加了不少,得控制字段数量。
净容量里把支持和会议扣掉很有必要。我们团队的工时记录经常漏掉临时故障处理,直接拿名义工时排项目,日期基本都会偏乐观。
优先级评分能把争议摊开,但分数不该替代负责人决策。实际遇到客户紧急需求时,还是要明确谁有权调整范围或交付日期,否则表格更新了,插单照旧。
