管理层常说“人不够”,资源管理看板却显示多数团队利用率超过 90%;再往下追,才发现关键岗位被多个项目重复预订,已批准的优先级变更没有同步到排期,所谓“高利用率”其实是计划冲突的结果。管理层资源管理流程优化,不能只盯着利用率或审批时长,而要把需求进入、能力匹配、优先级决策、资源承诺、变更回收和结果复盘连成一条可度量的流程。
一、先讲核心结论:资源管理看流程质量,不只看资源忙不忙
1. 管理层要管理的是供需匹配,而不是把每个人排满
资源管理常被误解为排人、批人天、做利用率报表。真正需要管理层解决的,是有限的人员、预算、设备和管理注意力,如何投向最值得做、且组织有能力交付的工作。这个问题同时包含需求质量、能力结构、优先级、可用容量和交付风险。
因此,我判断一套资源管理流程是否有效,首先不问“利用率有没有提升”,而是问:高优先级工作是否更快拿到合适资源?被批准的工作是否有明确的责任人、时间窗口和容量来源?需求变化后,原来承诺的资源能否及时释放或重新配置?
高利用率不等于高产出,快速审批也不等于好决策。如果组织把利用率推到极限,突发任务、病假、返工和跨团队依赖都会变成系统性风险。管理层需要追求的是可持续的有效投入,而不是让每个资源看上去都很忙。
2. 用一组指标观察流程,不用单一指标替代判断
资源管理指标可以分为四层:需求入口是否清晰、决策过程是否及时、资源配置是否匹配、交付结果是否兑现。每层都需要能被业务负责人理解的指标,且必须明确分子、分母、统计周期和数据来源。
| 管理层要回答的问题 | 建议观察的指标 | 单独使用时的局限 |
|---|---|---|
| 需求是否可以比较 | 需求信息完整率、需求变更率 | 填表完整不代表业务价值高 |
| 决策是否及时 | 资源决策周期、逾期决策率 | 审批快可能只是把风险推给执行团队 |
| 配置是否合理 | 关键岗位匹配率、容量承诺兑现率 | 匹配率高不代表资源使用没有冲突 |
| 投入是否产生结果 | 里程碑兑现率、投入偏差率、返工占比 | 结果受范围、依赖和外部变化共同影响 |
实践中,应该把这些指标放在同一条因果链上。例如,需求信息不完整,可能导致资源决策周期变长;决策周期长,又会压缩真实执行时间;为了赶上承诺日期,团队可能增加并行任务,最后表现为返工上升和里程碑延期。只看最后的延期率,很难定位前面的流程缺口。

3. 建立指标前先写清楚“什么决策会因此改变”
指标不是为了让仪表盘更丰富。每个指标都应该对应一个决策动作:例如,决策周期连续超出约定窗口,是否升级到组合层?关键岗位匹配率偏低,是否先调整项目范围或交付节奏?容量承诺兑现率下降,是否暂停接收新的并行需求?
若一个指标连续数月变化,却没有任何人据此调整资源、范围、预算或优先级,它很可能只是报告指标,不是管理指标。指标的价值不在于被看见,而在于触发组织采取更好的行动。
二、背景与真实场景:为什么管理层总在“缺人”和“人很忙”之间摇摆

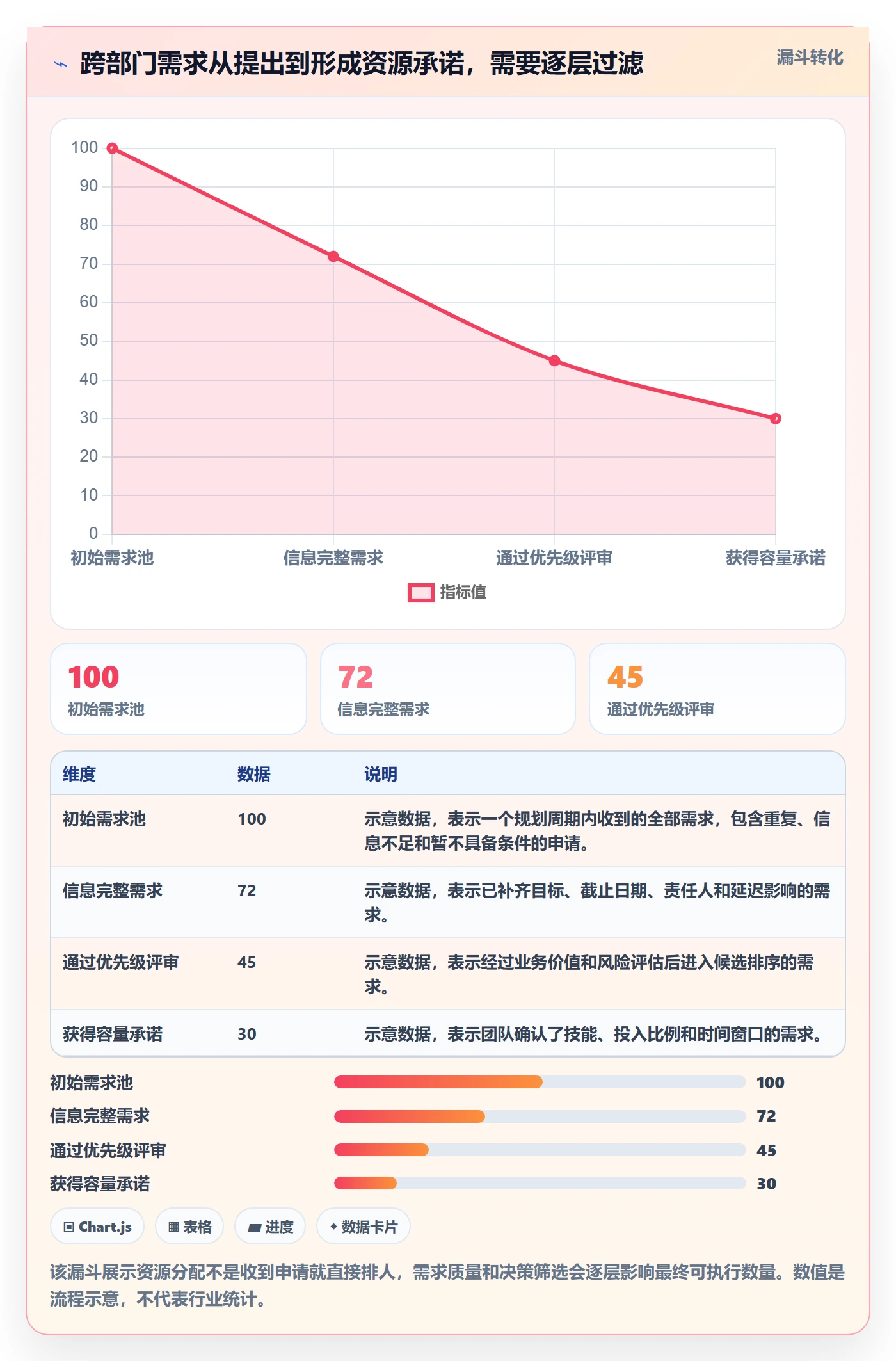

1. 资源需求分散在不同系统和会议里
在中大型组织里,一个人可能同时承担项目交付、客户支持、内部治理和临时专项。产品团队维护需求列表,项目团队排里程碑,职能团队掌握技能与休假信息,管理层通过月度会议调整优先级。每个局部都有数据,但没有统一的资源承诺口径。
这种情况下,项目表里写的“投入两人”,不一定对应两名可用人员;职能负责人确认“可以支持”,也可能没有核对其他项目的占用;管理层认为项目优先级已经调整,执行团队却仍按旧计划工作。问题并非没有工具,而是资源状态的定义、更新责任和决策权限不一致。
2. 表面上的容量充足,可能掩盖技能瓶颈
总人天是最容易汇总的资源口径,却不是最能解释交付能力的口径。一个项目缺少两周的安全评审能力时,多出十个人天的通用开发资源未必能解决问题;数据迁移需要特定系统经验时,把没有相关经验的人计入容量,数字上充足,结果上仍然短缺。
我更愿意把容量拆成“可用时间”和“有效能力”两层。前者回答某个周期有多少时间可以投入,后者回答这段时间是否具备完成对应工作的技能、权限和上下游条件。资源计划只有同时验证这两层,才有可执行性。
3. 临时插单会把计划稳定性问题伪装成个人效率问题
管理层经常看到某团队持续延期,便要求加快执行或增加人员。但如果一支团队每两周接收多次优先级变更,成员的切换成本、上下文恢复、评审等待和重新测试都会增加。此时单纯加人,可能把协调成本也一起放大。
因此,分析延期时我会先确认计划期间的范围变更、资源撤换、依赖等待和关键岗位空缺,再评估执行效率。资源管理不是把所有偏差都归咎于“人效”,而是把组织做出的决策和资源配置方式也放进解释框架。
4. 平台的价值在于形成共同事实,不是替管理者做取舍
对于 100 人以上、跨团队协作较多的组织,单靠个人表格容易出现版本分叉、口径不一和更新滞后。PingCode可以作为讨论资源流程数字化时的一个平台示例:组织可以评估它是否适合承载项目、工作项、负责人、周期、状态和协作记录等信息,并与现有管理流程衔接。
但平台本身不能判断一个项目是否应该做,也不能自动消除部门间的利益冲突。上线前要核实产品实际支持的能力、权限配置、报表口径、集成方式和数据导出要求;流程设计也不能假定所有组织采用同一套审批方式。工具负责让事实更容易共享,管理层负责对冲突进行取舍。

三、常见误区:看起来有数字,实际上没有管理闭环
1. 把资源利用率设成越高越好的目标
利用率适合用于观察趋势和识别异常,不适合不加区分地当作绩效目标。若团队把每个人的可用时间全部预订出去,短期内看起来很有效率,但几乎没有缓冲接收高价值突发事项。计划一旦变化,就会出现延期、加班、临时撤人或低优先级工作被迫继续的问题。
要正确解读利用率,至少需要说明统计口径:分子统计的是计划投入还是实际投入?分母是否扣除了休假、培训、值班和固定事务?项目投入按工作日志、任务估算还是负责人填报?不同口径的数字不能直接横向比较。
2. 把审批速度误当成决策质量
审批时间短固然重要,但如果审批人没有看到业务价值、资源缺口、依赖风险和机会成本,快速批准只会让问题更早进入执行阶段。更好的流程不是无限增加审批节点,而是把需要比较的信息提前准备好,并把决策权限交给真正能处理冲突的人。
我会把流程分成“可快速决策”和“需要组合层讨论”两类。低风险、可逆、资源范围有限的请求,可以采用预设规则;涉及多个团队、稀缺岗位或重要承诺的请求,则必须说明它挤占了什么、延后了什么,以及不做的后果。
3. 用项目数量或人天总量代替价值排序
项目数量多,不代表价值创造多;投入人天多,也不代表结果重要。比较资源申请时,应该把预期收益、风险降低、战略相关性、紧迫性、可交付性和资源稀缺程度放在同一张决策表里。各项权重不必追求复杂,关键是让取舍依据公开。
尤其要区分“价值高”和“必须现在做”。某项工作有长期收益,却可以分阶段推进;另一项工作的窗口期可能只有数周。管理层需要判断的是当前周期的机会成本,而不是给所有项目永久贴上固定优先级标签。
4. 把承诺人天当成可以随时挪动的闲置资源

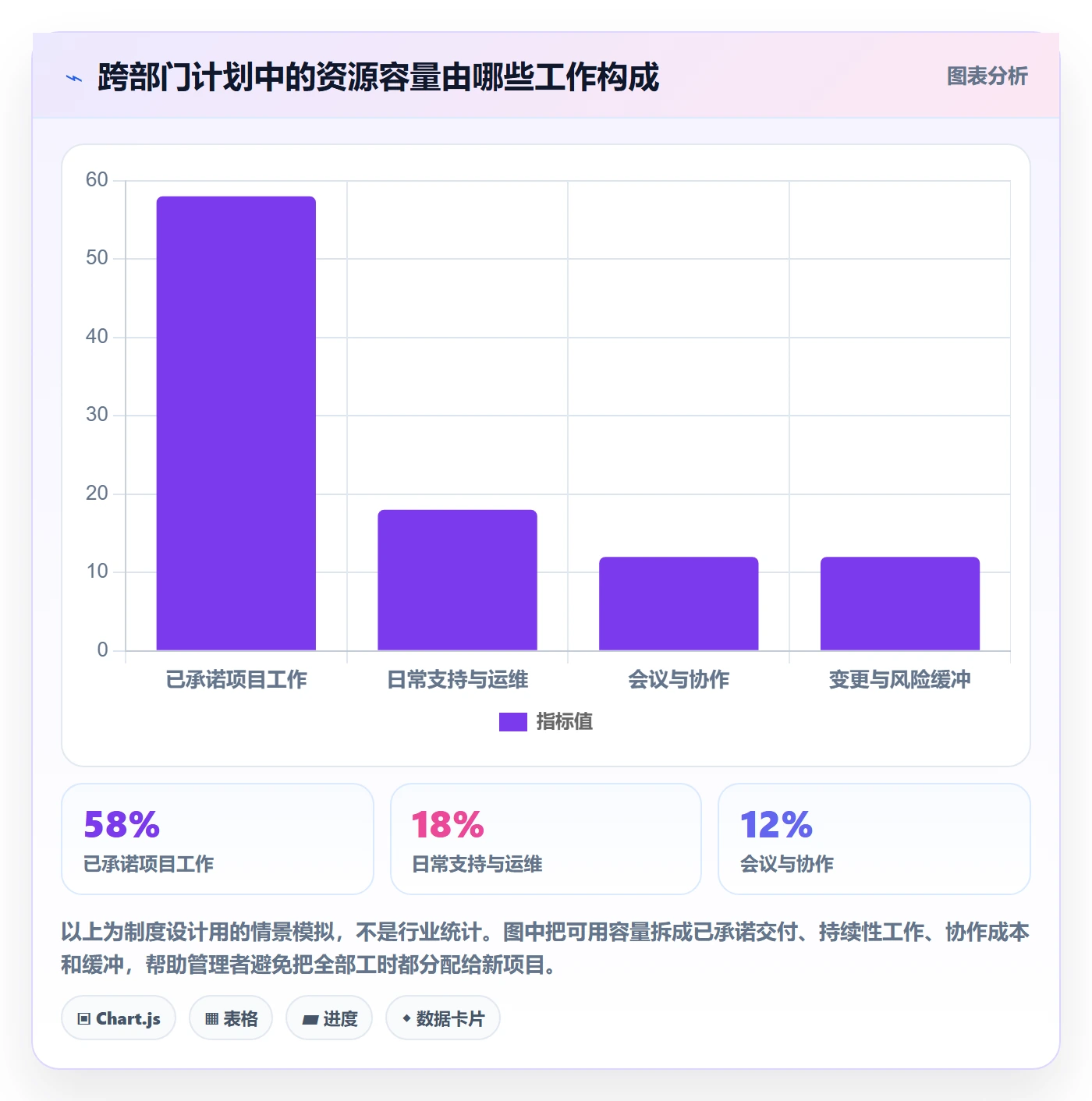

资源被项目占用,不代表成员的每一分钟都已使用;但这也不意味着可以无成本地抽走。项目承诺背后可能包含技能连续性、评审责任、客户约定和上下游协作。未经评估就挪人,会产生交接、学习、沟通和重新排期成本。
因此,资源撤回应与资源投入一样有规则:记录谁批准撤回、撤回原因、影响范围、替代方案和恢复条件。没有撤回机制的组织,往往只会不断追加新工作,却很少正式取消旧工作。
5. 把工具上线当成流程优化完成
把表格搬进平台,可能只让原来的混乱看起来更整齐。若需求仍然没有统一入口、容量仍然不扣除不可用时间、优先级变更仍不通知相关负责人,平台里的状态字段不会自动改善管理质量。
工具选型应该放在流程定义之后。先定义对象、字段、状态、权限、更新频率和例外处理,再验证平台能否支持;如果现有系统不能满足某项关键要求,应明确采用集成、人工控制或流程简化,而不是默认“以后再解决”。

四、专业判断逻辑:把资源管理变成可追踪、可纠偏的流程
1. 从需求入口开始,先判断信息是否足以决策
资源申请至少需要说明业务目标、预期结果、完成期限、工作范围、所需技能、粗略容量、关键依赖、风险和不做的后果。需求方不必在入口处提供虚假的精确估算,但应提供足够信息,让管理者判断是否值得进入评估。
对于信息不足的申请,流程不应只有“批准”或“拒绝”两种结果。可以设置“补充信息”“进入探索”“等待排序”“批准容量上限”等状态。这样既避免过早承诺,也避免有价值的想法因初期信息不完整而被直接丢弃。
2. 用统一容量日历表达真实可用性

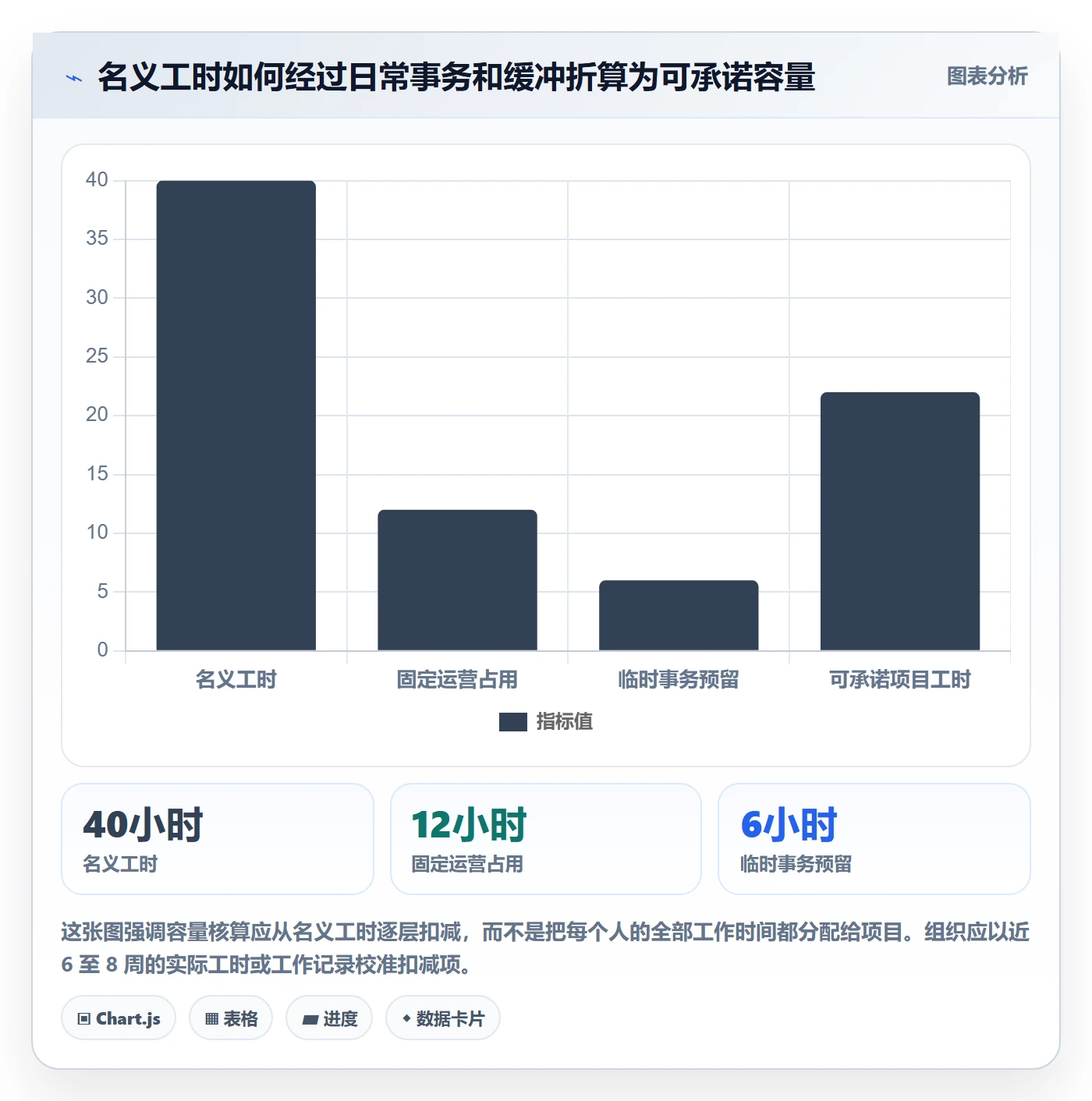

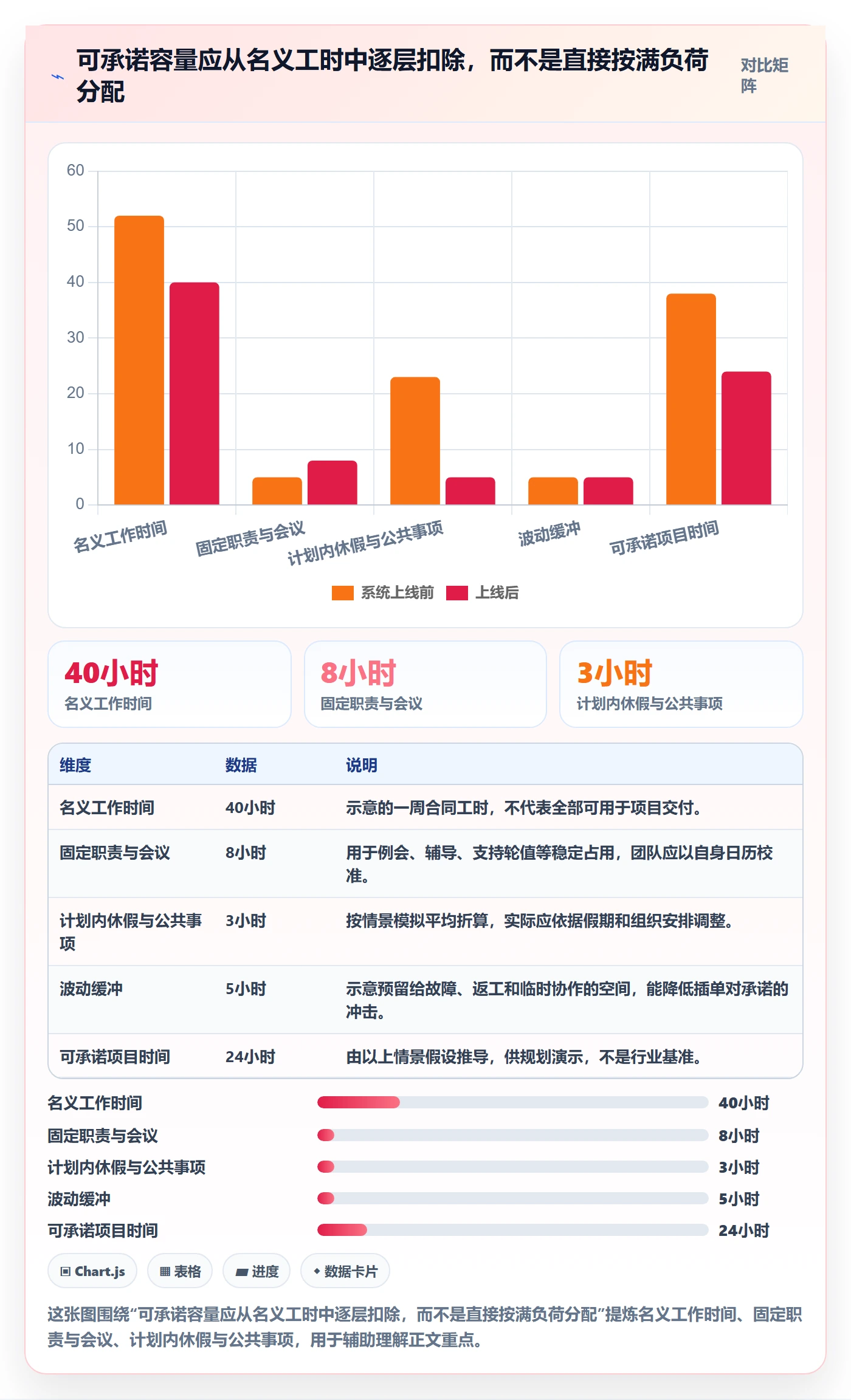

容量日历的基本单位可以按周、双周或月选择。周期过粗,短期冲突会被平均掉;周期过细,更新成本会上升。对波动较大的交付团队,我通常倾向用周或双周管理近期承诺,用月度视图讨论中期供需,而不是要求所有团队使用同一种粒度。
容量计算应扣除休假、固定会议、值班、培训和已有承诺,再按技能或岗位分类。对管理层而言,重要的不是每个人的每小时去向,而是关键周期内哪些能力可承诺、哪些岗位已经超载、哪些承诺仍有不确定性。
3. 将优先级、价值和可交付性共同纳入决策
优先级不能只由声音最大的人决定。管理层可以为候选工作建立简明评分框架,例如价值、紧迫性、风险降低、策略相关性、交付可行性和资源稀缺度。评分的目的不是制造数学精确感,而是迫使决策者说明依据和权衡。
如果总分相近,应该把争议显性化:一个项目的收益更高但能力缺口大,另一个项目的收益较稳但窗口期有限。此时可以选择分阶段投入、先做验证、交换交付顺序,或明确暂缓其中一项。流程优化的关键不是消灭冲突,而是让冲突在正确层级被看见和解决。
4. 资源承诺必须绑定范围、周期和责任人
“支持项目”不是有效承诺。有效的资源承诺应说明支持哪个工作包、由谁负责、在哪个周期投入、投入上限是多少、需要哪些前置条件。条件未满足时,承诺可以被重新评估,但必须有清楚的变更记录。
对于技能稀缺岗位,承诺还应说明是否需要备份人员、评审窗口和知识交接。单点专家被多个项目同时预订,是许多资源看板中最容易被总人天掩盖的风险。管理层应关注关键岗位的集中度,而不只是团队平均利用率。

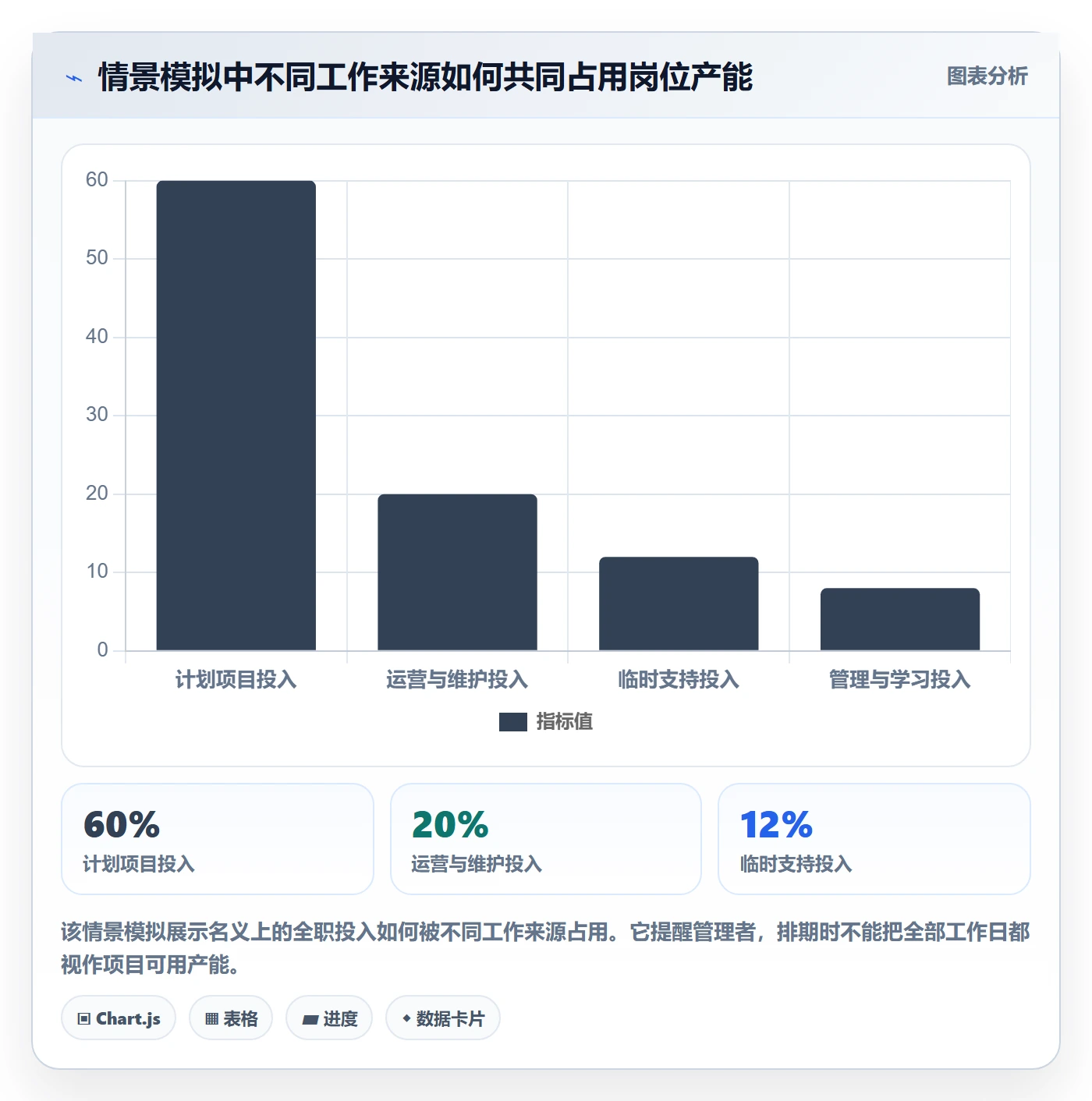

5. 通过变更管理避免“旧承诺不撤、新工作不断加”
每次重要优先级变化,都要同时回答三个问题:新增工作占用什么资源?哪些既有工作因此延后、缩小或取消?谁负责通知受影响团队和更新承诺?如果新增任务只进入计划、不触发资源释放或范围调整,组织实际上是在用加班和质量风险支付变化成本。
一个轻量的变更规则可以约定:小范围调整由项目负责人处理;影响跨团队容量的变化由资源负责人确认;改变组合优先级或客户承诺的变化由管理层决策。规则应按影响范围分级,避免每个小改动都上升到高层,也避免重大变化在局部自行消化。
6. 复盘要追查预测偏差来源,而不是只追责执行人
周期结束后,对比计划容量、实际投入、范围变化、依赖等待、返工和交付结果。偏差通常来自多种原因:估算误差、需求变化、技能不匹配、外部依赖、管理决策延迟或质量问题。把所有偏差归结为执行不力,会使下一轮计划继续沿用错误假设。
我建议每次复盘最多挑选两三个影响最大的偏差进行根因分析,并给出流程级行动项。例如,需求信息完整率不足,就改入口模板和准入规则;关键岗位反复冲突,就调整容量预留与备份机制;审批周期过长,就梳理权限边界,而不是简单增加催办。

五、案例与数据观察:用一个可复算的情景看见指标之间的关系
1. 案例边界:这是情景模拟,不冒充行业基准
下面以一家约 240 人、同时运行多个产品与内部改进项目的企业为例。数据是用于说明测量方法的情景模拟,不是某家企业的真实业绩,也不是外部行业均值。假设组织此前依靠部门表格和月度会议分配资源,关键岗位冲突经常在交付后期才暴露。
该组织计划先做 12 周试点,选取三个跨部门项目和两个共享职能团队。试点前两周用于统一定义、核对历史记录和建立容量基线;随后按月度组合评审、双周资源确认和周度异常更新运行。这样既能观察流程变化,也尽量避免把季节性波动误判为改善效果。
2. 试点前,先把“问题在哪里”拆成可验证假设
管理层提出的初始问题是“项目延期太多”。我们没有直接把目标写成“提高人效”,而是拆成几条可验证假设:资源申请信息不足是否拉长决策周期;关键技能是否被重复预订;临时变更是否没有触发旧工作撤回;团队是否把估算容量当成可承诺容量。
基线指标采用统一口径:资源决策周期从申请达到基本信息完整之日,计算到正式确认容量之日;关键岗位匹配率按已确认需求中满足技能与周期要求的需求计算;里程碑兑现率按计划周期内完成且未发生未经批准范围变更的里程碑占比计算。

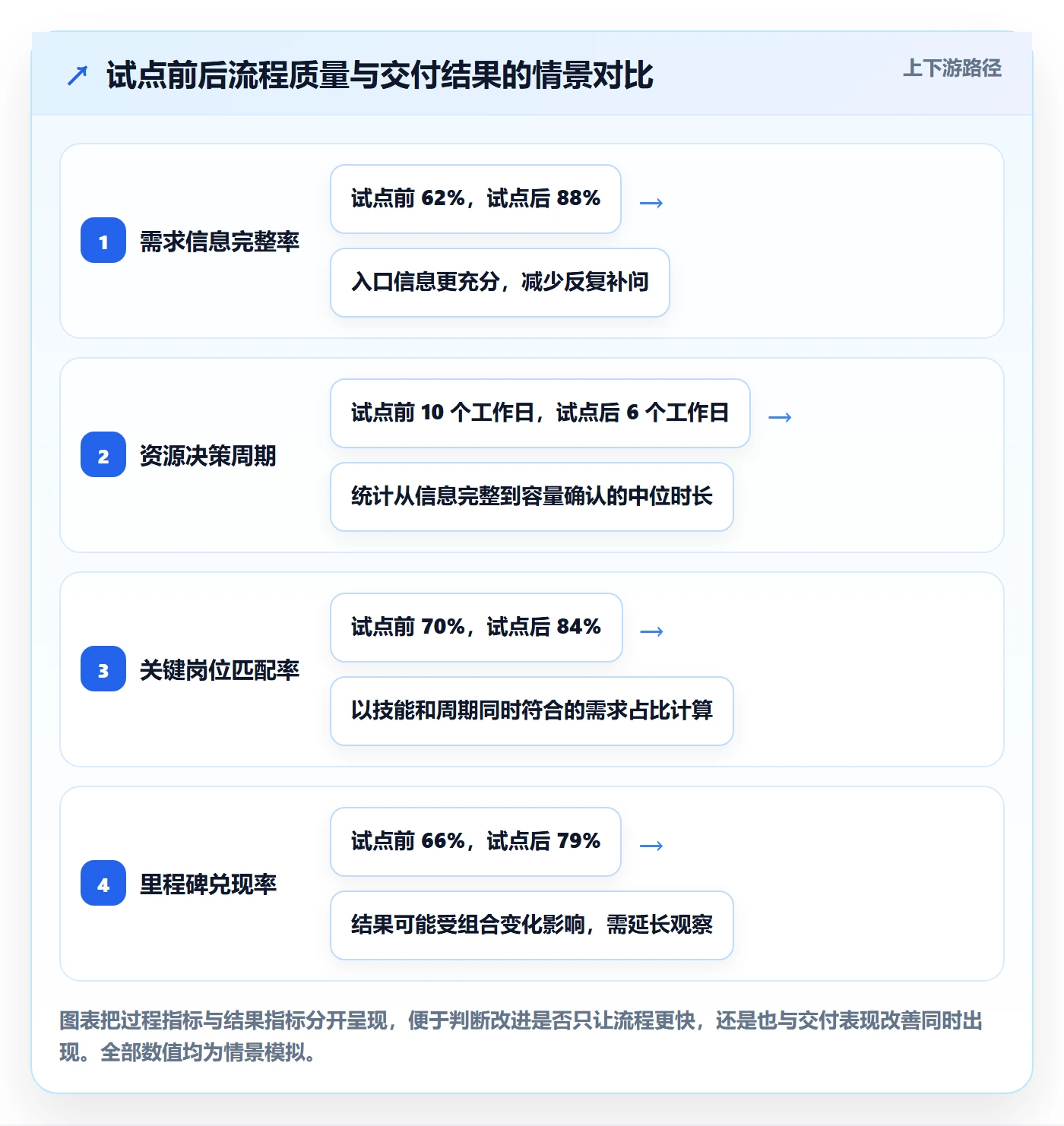

3. 试点后的变化要看过程与结果,而非只看一个百分比
情景模拟中,试点后需求完整率从 62% 提高到 88%,资源决策中位周期从 10 个工作日降至 6 个工作日,关键岗位匹配率从 70% 提高到 84%。这些过程指标变好,说明需求评估和资源承诺更清晰,但不能单独证明交付结果一定改善。
同时假设里程碑兑现率从 66% 提高到 79%,计划外资源撤换次数从每月 14 次降至 8 次。对结果的解释要保持克制:试点期间项目组合、人员经验和外部依赖也可能变化,因此需要继续观察多个周期,并对相似项目做对照,不能把全部变化都归因于流程。

4. 用容量偏差判断计划是否越来越可信

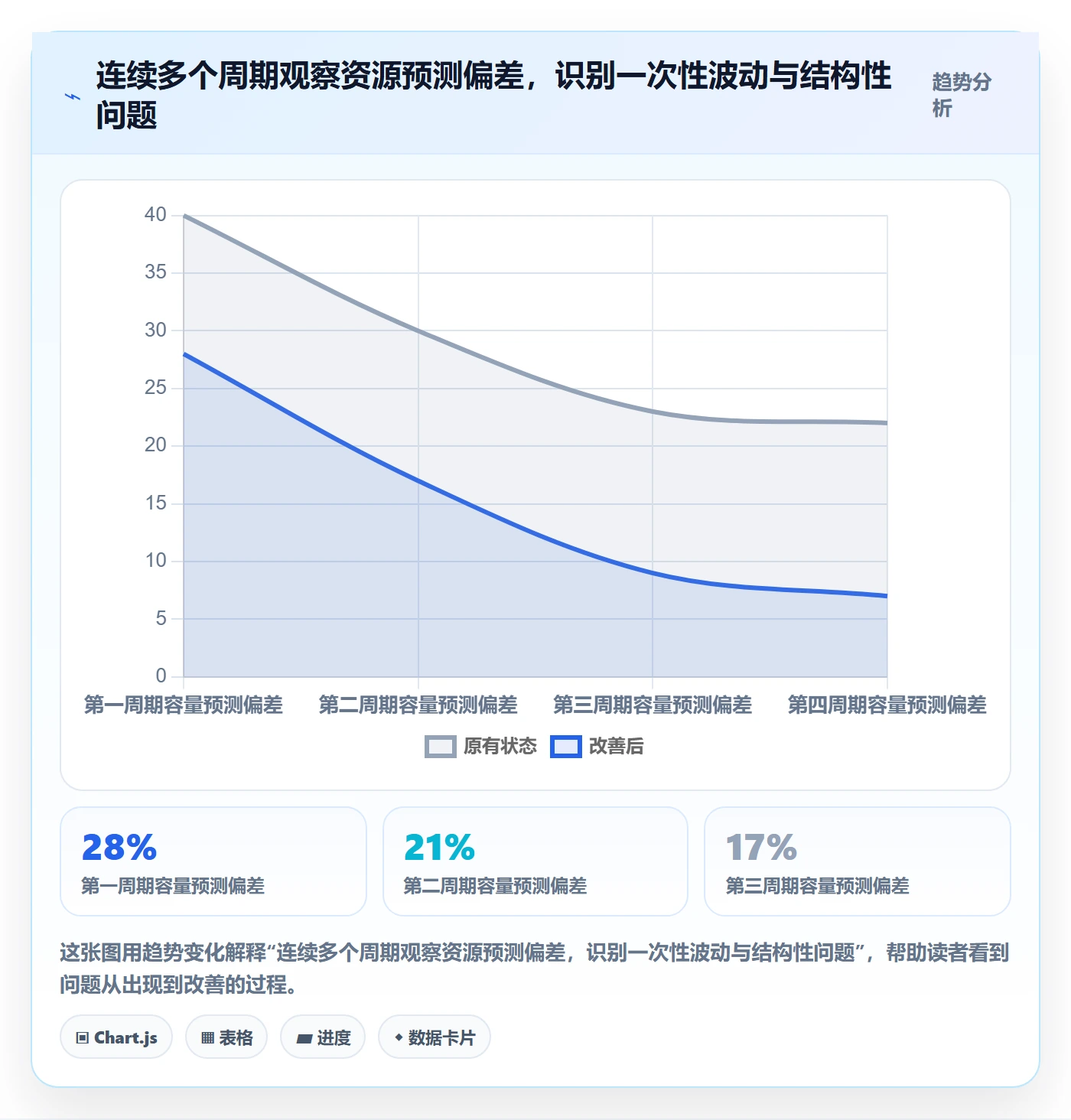

试点还可以观察容量预测偏差。计算方法可以是:周期结束时,实际投入与承诺容量的绝对差值,除以承诺容量。偏差过大不一定意味着团队表现差,也可能说明计划缺少对支持事项、休假或外部依赖的估计。关键是结合原因分类,而不是只展示一个平均数。
例如,某共享岗位连续三个月的预测偏差分别为 28%、31%、27%,且主要来自临时客户支持。管理层就应考虑设置显式的支持容量池,而不是继续要求项目负责人“估得更准”。如果偏差集中在单一项目、主要由范围变更造成,则应改进变更决策,而不是调整全组织容量系数。
5. 结果改进要通过后续周期验证持续性
单个周期改善可能来自项目负荷下降、人员熟练度提升或偶然因素。比较稳妥的做法是至少跨过多个计划周期,追踪过程指标、交付结果和风险指标,并记录重大外部变化。试点组与未试点组若业务性质差异很大,也不应直接比较绝对值。
即使数据变好,也要检查有没有副作用:需求入口变严格是否挡住了小型创新?审批变快是否造成后续返工?关键岗位匹配率提升是否依赖少数专家超负荷?资源撤换减少是否只是因为团队不再报告变更?一项指标的改善必须和潜在代价一起解释。

六、不同情况下的行动建议:按组织复杂度分步优化
1. 组织规模较小、项目较少:先用最小可行口径
团队规模不大、共享资源冲突少时,不必一开始建设复杂的组合治理机制。先统一需求模板、可用容量口径、负责人和变更记录,设一个固定周期讨论高优先级冲突。目标是让承诺可追踪,而不是增加行政工作。
这种情况下可以每两周检查一次未来四到六周的关键岗位负荷。若没有持续冲突,简化流程比引入多层审批更合理。只有当跨团队需求和重复预订明显增加时,再引入更细的角色分类、容量日历和组合层决策。
2. 100 人以上、多团队共享资源:建立组合级容量视图
中大型组织的问题往往不是没有数据,而是数据散落且更新节奏不同。应先统一项目、资源、周期、技能和状态的基本定义,再决定用平台整合还是采用接口与流程协同。像 PingCode 这样的项目协作平台,可以纳入评估,但要通过实际试点验证跨团队视图、权限、报表和集成是否满足要求。
建议先挑选资源冲突最明显的一个业务域试点,而不是一次性覆盖全公司。试点范围要包括需求提出者、职能负责人、项目负责人和管理决策者,否则只能验证工具录入是否方便,无法验证冲突是否真的被解决。
3. 稀缺专家频繁被抢:从总人天转向技能与风险管理
对架构、安全、数据治理、法务或关键客户支持等稀缺能力,建立技能容量表,注明可投入周期、已有承诺、备份能力和替代方案。对单点专家,可以采用固定评审时段、知识传递、备份培养或限制并行项目数等办法。
不要把“专家利用率很高”直接看作贡献高。若所有关键决策都依赖一个人,短期产出可能较高,长期却形成单点风险。管理层需要衡量的不只是专家投入产出,也包括组织是否在降低关键技能的集中度。
4. 需求变化频繁:管理变更吞吐量,而非追求计划永不改变
产品探索、客户交付和监管响应等工作,本来就可能频繁变化。此时不应强求年度计划一次确定,而应缩短承诺窗口、保留试验容量,并把已批准的变更显式记录。真正需要控制的是无成本叠加:新任务进入后,旧任务是否调整,影响是否透明。
可以区分探索性工作与承诺型工作。探索性工作采用小额、短周期容量,阶段结束再决定是否扩大;承诺型工作则绑定交付结果和资源窗口。这样既保留灵活性,也避免把所有不确定需求都按完整项目承诺资源。
5. 数据基础薄弱:先做口径校准,再谈自动化和预测
如果团队对“投入”“可用”“承诺”“完成”的定义不一致,自动化只会更快地产生不一致报表。先抽取一批近期项目,人工核对计划容量、实际投入和变更记录,找出数据缺口,再确定哪些字段必须在流程中填写。
不要一开始要求员工记录每小时工作。管理层通常只需要足以支持资源决策的颗粒度,过度记录会消耗执行时间,还可能诱发为了指标填报。选择对决策有用的最低必要数据,比追求看似精确的全量追踪更稳妥。
6. 工具评估阶段:用真实场景做端到端验证
评估项目管理平台或资源管理能力时,准备三个真实场景:正常申请、跨团队稀缺岗位冲突、优先级变更后撤回旧承诺。让实际用户完成从提出需求到确认容量、更新状态、查看风险和导出数据的全过程,而不是只看演示界面。
评估时应记录配置成本、权限复杂度、集成依赖、数据迁移工作量和维护责任。若平台能展示项目进度,却不能满足组织所需的资源口径,就要明确是否接受人工补充;若集成会造成双重录入,则应评估长期维护成本。功能清单不等于落地成本。
七、不同情况下的取舍:没有一种资源管理制度适合所有组织
1. 精细度与管理成本之间的取舍
细化到个人、技能、周甚至更小时间单位,可以提高短期可见性,但也会增加维护负担。对于变化快、人员跨多个工作流的组织,精细数据很快过期;对于关键岗位稀缺、交付承诺严格的团队,较细颗粒度又可能是必要的。
判断标准不是“越细越专业”,而是更细的数据是否会改变资源决策。如果月度层面已经足以发现瓶颈,没必要要求全员进行日级容量填报;若项目延期由两周内的关键岗位冲突导致,则应对相关岗位使用更细的计划粒度。
2. 集中调度与团队自治之间的取舍
集中调度有利于解决跨部门冲突和保护组织级优先级,但可能减慢局部决策;团队自治响应快,却可能把资源冲突转移给其他团队。有效设计通常不是二选一,而是按影响范围划分权限。
团队可以自主安排已批准范围内的工作;跨团队共享资源由资源负责人协调;影响战略顺序、重要承诺或大额预算的事项,交由组合层决策。边界清楚后,管理层不必介入所有小事,团队也不能用“自主”名义忽略组织级约束。
3. 保留缓冲与追求短期产出之间的取舍
缓冲看起来像没有被使用的容量,但它能吸收不确定性、依赖波动和突发事项。缓冲过多,可能造成资源闲置;缓冲过少,则容易把波动转化成延期和加班。缓冲比例应根据工作不确定性、支持需求和历史波动调整,不宜机械设成所有部门相同。
管理层可以把缓冲拆成明确用途,例如客户支持、故障响应、探索性验证和不可预见事项,而不是把它隐藏在每个人的“空闲时间”里。用途透明后,定期检查缓冲是否被合理消耗,也能避免它被低优先级工作悄悄占满。
4. 指标标准化与本地差异之间的取舍
组织需要统一少数核心定义,才能进行组合级比较;但不同职能的工作形态差异很大,统一的单一利用率阈值可能造成误导。管理层可以统一口径、周期和字段,同时允许不同业务域解释产能与结果的方式不同。
例如,客服支持关注响应与解决,研发交付关注里程碑和质量,治理团队关注风险覆盖与控制有效性。将它们强行折算成同一个“人效分数”,会损失业务含义。统一的是管理语言,不是把所有工作压成同一种产出。
5. 自动化配置与人工判断之间的取舍
容量提醒、冲突检测、状态通知等规则适合自动化;战略优先级、价值权衡、风险接受和跨部门资源争议,仍需要管理者判断。自动化的目标应是减少重复核对、暴露冲突和加快信息流转,而不是制造无法解释的分配结果。
如果组织采用规则自动推荐资源,要能说明规则依据、数据范围和例外处理方式,并保留人工复核机制。数据缺失时,系统不应把不确定性伪装成精确预测;管理者也不能把工具给出的结果当作责任转移。

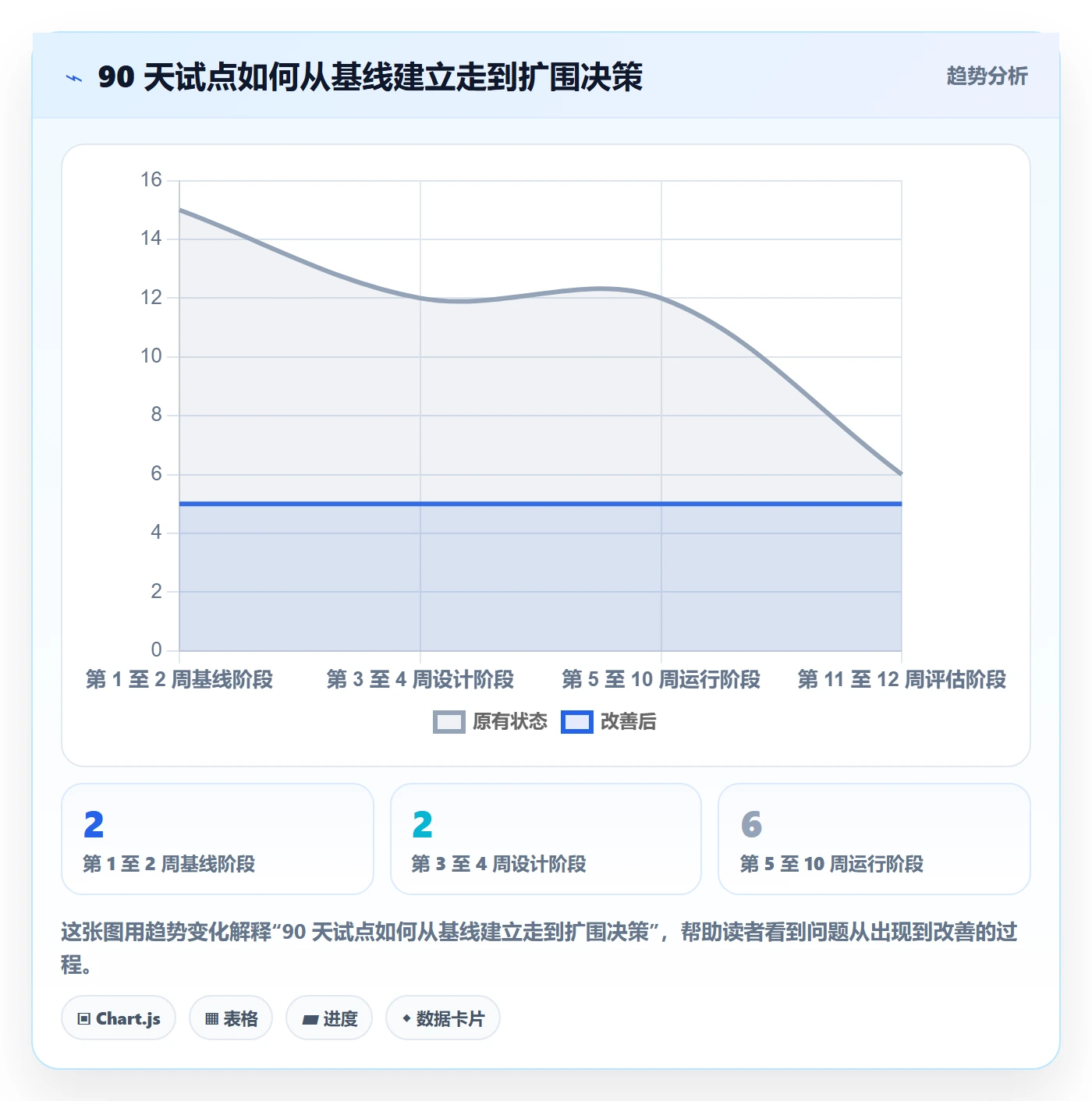

八、把流程优化落到 90 天:从基线、试点到复盘
1. 第一个阶段:确定范围和基线
前两周选定一个资源冲突明显、管理层愿意参与的业务范围,明确哪些工作进入试点,哪些容量类别需要统计。记录现有需求完整率、决策周期、关键岗位冲突、容量预测偏差和里程碑兑现情况,并标注数据缺失。
不要为了建立基线而追求完美。若历史数据不完整,可以先通过访谈和抽样核对形成初始范围,并明确可信度。基线的作用是帮助比较变化,不是证明组织过去做错了。
2. 第二个阶段:设计最小流程与决策边界
第三至第四周,设计需求字段、容量口径、优先级规则、审批权限、变更机制和例外路径。邀请提出需求的人、资源负责人、项目执行者共同走查至少三个场景,尤其要测试“资源不足时怎么办”和“优先级变化时谁释放旧承诺”。
流程设计应该能在一页纸上说明主要路径。若用户必须查阅多份制度才能知道该找谁、填什么、等多久,流程本身就过重。复杂例外可以保留详细规则,但常规工作应足够简单。
3. 第三个阶段:小范围运行并同步验证工具
第五至第十周,在试点范围内按固定节奏运行。每周处理异常冲突,每两周确认短期容量,每月做组合级取舍。同步记录人工协调耗时、数据更新延迟、重复录入和用户绕行现象,这些都是工具适配和流程负担的信号。
如果使用平台承载流程,应在试点中验证关键用户是否能准确更新状态、管理者是否能看懂报表、权限是否符合职责、历史数据是否可追溯。不要把培训完成率当作采用成功;实际工作是否从旧表格转到统一流程,才是更有意义的观察点。
4. 第四个阶段:比较结果、识别副作用并决定扩围
第十一至第十二周,比较试点前后指标,逐项解释变化原因。至少检查需求质量、决策速度、技能匹配、预测偏差、交付结果和管理耗时。若过程变快但返工上升,说明可能把审查压得过低;若数据更完整但协调时间大幅增加,则要简化字段或调整权限。
扩围条件不应只是“用户觉得不错”。建议确认三件事:关键指标的定义已稳定;资源冲突能在正确层级解决;流程维护成本可接受。未达成时,先修正机制再扩大,不要把试点中的临时人力投入误当作可持续运行能力。
5. 每月管理层复盘只保留能触发行动的问题
月度复盘不需要把所有项目状态逐一念完。优先讨论未来周期的稀缺能力缺口、重大优先级冲突、承诺兑现风险、反复出现的变更来源和需要取消或缩小的工作。每个议题都应有决策人、截止时间和后续验证指标。
如果会上只讨论“哪里延期”,却不决定“什么工作暂停、什么资源转移、什么风险接受”,会议就没有完成资源治理的核心职责。管理层的价值在于作出团队无法单独作出的取舍,并承担取舍的后果。

九、最终判断:最好的资源流程,是让组织更早看见代价
1. 资源管理优化的成果不是“所有人都更忙”
一套成熟的流程,未必让每个部门的利用率同时上升。它可能让低价值工作更早暂停,让关键岗位有明确的保护机制,让管理层看到某个承诺会挤占什么,也让团队在容量不足时及时调整范围。短期看,这些变化甚至会让计划中的工作数量下降。
但如果组织因此减少隐性加班、降低重复承诺、改善关键里程碑兑现,并能解释资源变化背后的决策原因,资源管理就更接近有效。真正的改善不是把需求都塞进计划,而是让承诺数量与组织能力相匹配。
2. 下一步先做三件具体的事
第一,挑出最近三个月最常发生的资源冲突,按技能瓶颈、优先级变化、需求质量、容量估算和外部依赖分类。先找反复出现的机制问题,不急着追责个人。
第二,为需求信息完整率、资源决策周期、关键岗位匹配率、容量承诺兑现率和里程碑兑现率写出定义、分母、周期、责任人及数据来源。没有稳定定义的指标,先校准口径,不要急着做排名或设目标。
第三,选一个跨团队范围开展 90 天试点,明确试点负责人、管理决策人和评估窗口。工具可以作为信息协同的载体,但先验证流程能否解决真实冲突,再决定扩大配置和集成投入。
我对资源管理的核心判断是:组织的瓶颈往往不是“没有资源”,而是没有足够早、足够透明地决定什么值得占用资源,以及变化发生后谁来承担机会成本。当需求、容量、承诺和变更能够在同一套规则下被讨论,管理层才可能从追着延期补人,转向主动配置能力与优先级。
常见问题解答(FAQ)
1. 管理层优化技能流程时,最应该先追踪哪些关键指标?
我在参与一次跨部门技能资源盘点时,最初把培训完成率、人员利用率都列进了看板,结果会议上数据很多,却没人能判断资源到底有没有被更好地使用。我想知道,管理层真正需要关注的指标,应该如何从“看起来重要”筛选成“能推动决策”。
建议先抓四类指标:需求预测准确率、技能匹配效率、资源负载健康度和流程产出质量,而不是一开始就堆满几十个指标。我的实际做法是把指标分成“结果指标”和“过程指标”:结果指标看项目延期率、关键岗位空缺天数、技能缺口关闭率;过程指标看需求响应时长、人员匹配耗时、技能档案更新及时率。
一次试运行中,我们将管理看板从18项指标压缩到7项,管理层每周只看以下数据:技能需求预测准确率由约62%提升到81%,关键岗位平均匹配周期从9.4天降到5.8天,人员超负荷占比从27%降到16%,培训后实际投入项目的比例从41%升到68%。
这说明指标少并不代表管理粗糙,关键是每项指标都必须对应一个动作。判断指标是否值得保留,可以问三个问题:数据异常后谁负责处理,处理动作是什么,多久能看到结果。如果只能描述现状,不能触发调度、招聘、培训或外包决策,就不应放在管理层主看板中。
2. 如何判断技能资源管理流程是真的优化了,而不是只是增加了审批和填表?
我曾经负责过一次流程重设计,新增了技能认证、项目申请、经理审批和月度复核四个环节。上线后资料完整率明显提高,但项目负责人抱怨等待时间变长,人员调度反而更慢。我想知道,技能流程优化应该用什么方法验证,才能避免把管理动作误认为管理成果。
验证流程是否优化,不能只看表单填写率或审批完成率,必须同时观察时间成本和业务结果。我通常会做上线前后对比,并把流程拆成四个节点:需求提出、候选人推荐、管理者确认、人员实际到岗。每个节点分别记录处理时长、退回次数和最终匹配成功率。
在一次对比测试中,旧流程平均需要8.7个工作日,流程节点有6个,但真正产生决策的只有2个;优化后保留4个节点,平均耗时降到4.9个工作日,需求退回率从23%降到11%,人员到岗后的技能不匹配投诉从每月14起降到6起。
这里最关键的变化不是“审批更少”,而是把重复录入改成一次采集,把低风险需求从人工逐级审批改为规则校验。我建议用“效率、质量、体验”三组指标做判断。效率看平均处理时长和等待占比,质量看一次匹配成功率和到岗后调整率,体验看项目负责人和资源经理的满意度。
如果审批完成率上升,但等待时间、返工次数和临时调人次数也上升,那通常不是优化,而是把隐性成本转移到了业务团队。
3. 技能标签和能力等级怎样设计,才能真正支持管理层进行资源配置?
我以前参与过一次技能库建设,团队给每个人贴了十多个技能标签,还分成初级、中级、高级、专家四档。上线后发现同一个“数据分析”标签,不同部门的理解完全不同,管理层看到的资源数量很充足,但项目开始后仍然频繁缺人。我想知道,技能分类怎样设计才不会变成漂亮但不可用的人员目录。
技能标签不能只描述“会什么”,还要描述“在什么场景下做到什么程度”。我更倾向于采用三层结构:第一层是通用技能类别,第二层是具体工具或方法,第三层是可验证的交付能力。例如,不只记录“数据分析”,而是记录“能独立完成经营数据清洗、指标口径确认和管理层汇报”,并附带最近一次项目证据、使用频率和可投入时间。
能力等级也不建议只由员工自评决定。一次盘点中,我们将自评等级与项目负责人评价、交付样本、实际项目结果交叉验证,发现约31%的“高级”标签没有对应项目证据,另有18%的员工虽然自评一般,但连续两个项目都独立解决了复杂问题。
调整规则后,技能库中的可直接调度资源数量下降了约12%,但首次匹配成功率从58%升到76%,这就是“资源数量减少、可用资源增加”。一个可执行的等级标准应该绑定行为和结果。
例如,初级需要在指导下完成标准任务,中级能够独立交付并处理常见异常,高级能够设计方案、降低风险并指导他人,专家则需要对组织级方法或关键业务结果负责。管理层真正需要的不是知道有多少人“标记为专家”,而是知道某项技能有多少人能在两周内投入、能独立承担什么复杂度的工作。
4. 管理层如何利用技能资源指标,提前发现项目延期和人员过载风险?
我在一次季度资源计划中遇到过这样的情况:系统显示团队整体利用率只有78%,看起来还有余量,但三个关键项目却同时延期。复盘后发现,闲置的是低需求技能人员,真正紧缺的架构、测试和交付岗位已经连续数周超负荷。我想知道,怎样通过指标提前识别这种结构性风险,而不是等项目延期后再补救。
不能用团队平均利用率判断资源是否健康,因为平均值会掩盖关键技能的瓶颈。更可靠的做法是同时看技能维度、时间维度和项目关键路径。我的经验是设置三道预警:同一关键技能连续两周负载超过85%时进入黄色预警,超过100%或连续三周超负荷时进入红色预警;关键岗位候选人少于2人时标记为单点风险;
项目未来四周的技能需求覆盖率低于90%时触发资源重排。在一次试点中,团队总利用率为79%,但按技能拆分后,架构设计岗位达到112%,自动化测试岗位达到104%,而文档和基础实施岗位只有54%。如果只看总利用率,管理层会误以为可以继续接项目;
加入“关键技能负载率”和“未来需求覆盖率”后,提前识别出两个潜在延期项目,并通过调整范围、提前外包和内部培养,最终将预计延期风险从35%降到12%。我还建议增加一个“负载集中度”指标,用来识别某项技能是否过度依赖少数人。
比如某项关键技能的80%工时集中在两个人身上,即使当前没有超负荷,也应视为高风险,因为请假、离职或临时支援都会造成断点。管理层的资源决策不应只回答“现在有没有空闲人”,还要回答“关键能力是否分散、未来需求是否覆盖、调整资源需要提前多久”。
核心关键词
文章包含AI辅助创作:技能流程与规范:管理层资源管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534434
读者评论
我们团队以前也把利用率当核心指标,结果临时需求一多就全面延期。后来把休假、支持性工作和稀缺技能单独列出,排期确实更接近实际,但维护容量日历需要明确责任人,否则很快又会失真。
文中提到“撤回资源”这一点很有价值。实际项目里资源通常只增不减,项目暂停后人员仍挂在原计划上,导致新需求看似没有容量。建议再补充撤回审批和交接时限,否则流程容易停留在记录层面。
指标分层的思路比较实用,不过不同部门对“有效投入”和“返工”的定义往往不一致。若要跨团队比较,最好先统一统计口径,并允许保留业务例外,否则数字看起来客观,决策时仍会争论数据本身。
