资源分配实操方法:实施团队提升资源管理效率的最佳实践方法与模板

资源分配实操方法:实施团队提升资源管理效率的最佳实践方法与模板

实施团队最常见的资源管理失灵,不是“人手不够”,而是同一个人被三个项目同时按满工时:项目计划里每周有五天交付,客户现场又临时要求支持,内部还安排了培训和售前。表格看起来人人有任务,实际却没人能说清哪项工作可以延期、哪个承诺已经超载。我的判断是,资源分配的核心不是把每个人填满,而是让团队在约束变化时,仍能及时知道优先级、可用能力和交付代价。本文会给出一套可落地的容量计算方法、排期流程、风险判断规则,以及可复制的资源分配模板。

一、先讲核心结论:资源分配不是排满日历

1. 资源管理要优化的是交付结果,而不是表格利用率

我做资源盘点时,首先会问三个问题:团队承诺了什么,承诺需要哪些能力,出现冲突时谁有权决定取舍。若这三个问题没有答案,即使表格填得很细,也只是在记录忙碌,而不是管理资源。

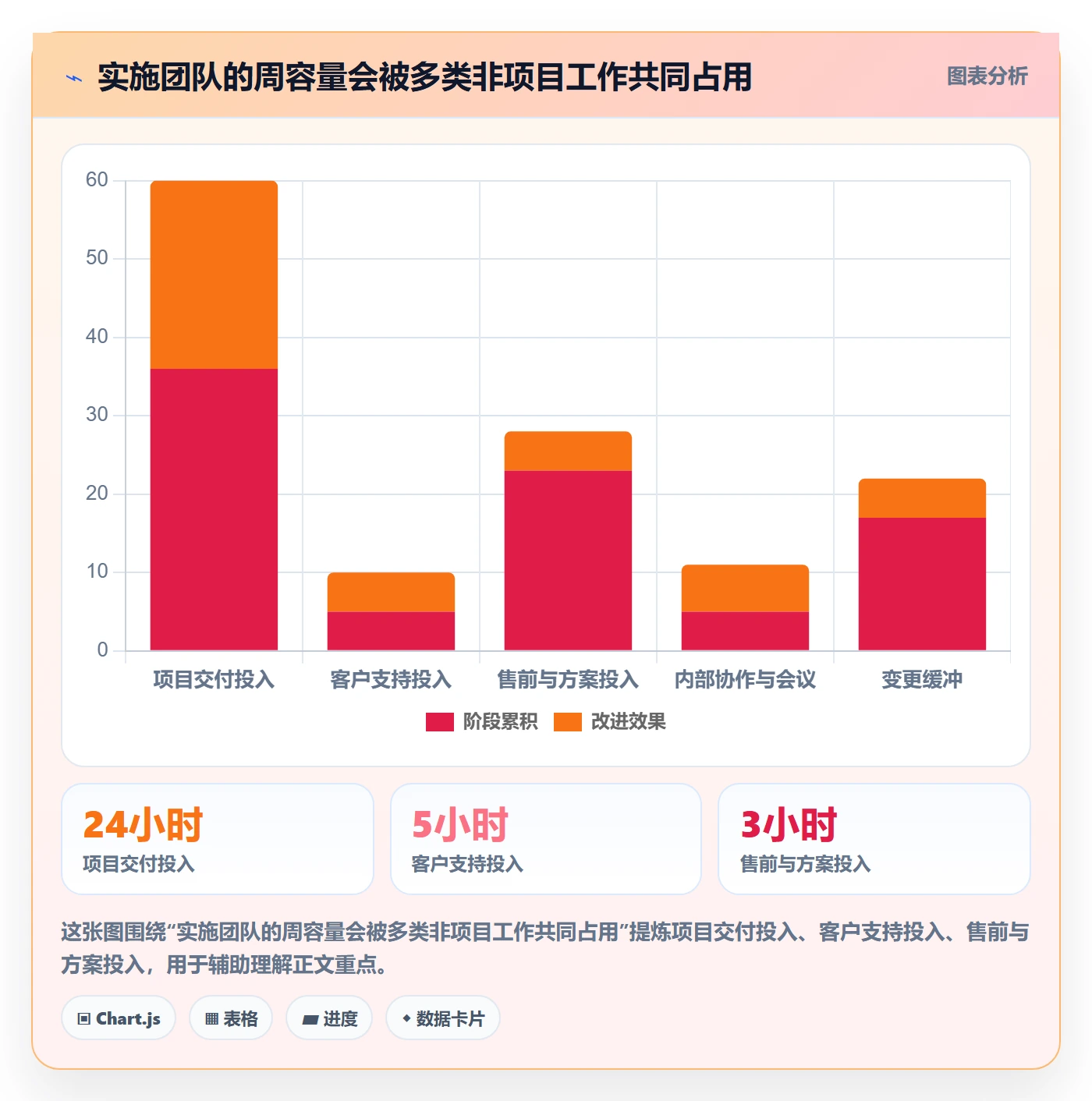

实施项目中的资源通常包括人员、可投入时间、专业能力、客户窗口、环境权限、设备和外部依赖。只统计“某人有多少空闲天数”,会漏掉关键约束:比如只有一位工程师能配置客户的单点登录,只有客户每周二能开放测试环境,或某项审批需要安全团队提前五个工作日介入。

我建议把资源分配的目标定义为:在明确优先级和风险的前提下,以可持续的投入完成最重要的交付。这比“每个人利用率越高越好”更接近真实管理目标。高利用率一旦没有缓冲,任何需求变更、返工或客户延迟都会迅速变成延期。

2. 先建立四个管理口径

一个团队至少要统一可用容量、计划投入、实际投入和缓冲容量四个口径。否则项目经理看到的“满负荷”,可能只是把休假、会议和支持工时都当成了可交付时间。

口径 定义 常见误用 管理用途
名义工时 日历工作时间,例如每周五个工作日 直接当作项目可用时间 作为计算起点,不直接用于承诺
可用容量 扣除休假、固定会议、支持值班等后的可分配时间 遗漏临时支持与非项目工作 判断团队真实接单能力
计划投入 已承诺给项目或任务的工作量 把任务跨度当成人员工时 识别超配与优先级冲突
缓冲容量 用于吸收变更、返工、等待和突发支持的预留 认为缓冲等于闲置 保护交付承诺与团队节奏

3. 用“角色能力 × 时间窗口 × 交付优先级”做分配

资源分配不应只按项目名称分组,也不应只按员工姓名填表。更实用的判断单位是:谁具备哪种能力、在哪个时间窗口可投入、承担什么优先级的交付。一个有空档的测试人员,不一定能替代需要客户网络经验的实施工程师;一个总工时尚未超载的人,也可能在同一周被多个关键评审争用。

当团队对资源冲突采用统一规则,讨论就能从“谁先要到人”转向“哪项承诺更重要、延期成本是什么、有没有替代方案”。这是资源管理从协调型工作转向决策型工作的关键一步。

资源分配实操方法:实施团队提升资源管理效率的最佳实践方法与模板

二、背景和真实场景:为什么实施团队特别容易超配

1. 实施工作的需求来源是多头的

产品研发团队的工作通常可以通过版本计划和需求池集中管理;实施团队的工作入口则更分散。客户项目、上线保障、问题排查、售前支持、方案评审、内部培训和跨项目救火,可能由不同负责人发起,却都落到同一批专业人员身上。

这种结构很容易形成“隐形任务”。项目计划里没有记录的一小时客户答疑、临时数据核对、环境问题排查,单次看似不大,累积起来却会挤占重要交付。项目经理如果只看正式任务,就会高估团队容量;职能经理如果只看人员负荷,又可能看不到客户里程碑的后果。

2. 工作量不等于日历跨度

一项任务“持续两周”,不代表需要投入十个人天。它可能只是工程师投入两天,等待客户提供数据五天,再投入三天完成联调。反过来,一个日历跨度只有三天的任务,也可能要求两名工程师连续投入并占用客户环境窗口。

我会把工作量、持续时间和等待时间分开记录。工作量用于算人力,持续时间用于排日历,等待时间用于识别依赖风险。三者混为一谈,最常见的后果就是资源表看起来可行,真实交付却被客户准备、审批或环境问题拖住。

3. 瓶颈往往是稀缺能力,而不是总人数

一支十人的团队,可能有七位通用实施顾问、两位测试人员和一位数据迁移专家。项目总人天看起来足够,但当三个客户都在同一周要求数据迁移,团队仍然无法按期完成。决定吞吐量的常常是稀缺角色、不可替代的技能或少数固定窗口,而不是总人数。

因此,管理者需要绘制能力供需,而不只是统计人员空闲率。把“数据迁移”“身份认证”“复杂接口联调”等能力作为资源池来管理,才能提前发现真正的瓶颈,并通过培养备份、错峰安排或范围调整来缓解。

4. 典型失控场景:计划没有错,输入条件变了

例如,团队已经安排顾问甲在周一至周三完成客户甲的流程配置,周四到周五支持客户乙验收。周一上午,客户甲的关键业务负责人临时取消访谈;与此同时,客户乙提前要求准备一场额外演示。原计划里人员没有“超配”,但一旦窗口变化,项目之间便开始争抢同一资源。

这不是简单的排期错误,而是缺少变更后的重新分配机制。成熟的资源管理不要求预测所有变化,而要求变化发生后能快速回答:谁受影响、影响哪些里程碑、有哪些替代安排、由谁批准取舍。

资源分配实操方法:实施团队提升资源管理效率的最佳实践方法与模板

三、常见误区:看起来精细,实际上会误导决策

1. 把利用率越高当成管理越好

如果某位工程师连续数周都排到每周四十小时以上,表面上资源利用率很好,实际上团队已经没有吸收意外的空间。任何一次返工或客户变更,都会通过加班、延期或挤压其他项目来消化。

我更关注计划负荷是否超过可持续容量,而不是月末利用率是否漂亮。对于存在高频变更的实施团队,预留一定机动空间往往比把每个工作日都填满更经济。缓冲不是浪费,而是对不确定性的显性定价。

2. 按百分比切人,却不写清工作结果

“顾问每周投入客户甲 50%、客户乙 50%”看上去很公平,但没有说明两项工作的优先级、交付物和冲突处理方式。当两个客户都要求同一天下午参加关键会议时,百分比不能替负责人做决策。

我会把百分比作为容量估算的辅助字段,而不是承诺本身。每个投入比例都要对应可验证的结果,例如完成配置评审、提交迁移校验报告、支持某个验收窗口,并注明关键日期与责任人。

3. 把任务跨度直接换算成人天

任务持续十个工作日,不等于十个人天;任务排在一个周内,也不等于团队只投入了五天。没有区分投入时间和等待时间,资源需求容易被高估或低估,项目经理也无法判断延误究竟来自人力不足,还是外部依赖未满足。

建议至少记录三个字段:预计投入人天、预计日历跨度、外部等待条件。初始估算不需要精确到小时,但必须能支持排期和复盘。

4. 让所有项目按“先申请先得”拿资源

先申请先得适合处理同优先级、可替代的短期需求,不适合处理存在合同里程碑、客户上线风险或业务影响差异的项目。紧急程度也不应由谁喊得更急决定,而应由事实支持:影响多少用户、是否阻塞验收、延迟一天的成本、是否存在可行替代方案。

没有清晰的升级机制时,资源争抢会转化为私下协调。久而久之,组织会奖励“抢人能力”,而不是让项目负责人准确表达需求和风险。

5. 只看个人负荷,不看团队组合

个人负荷表可以发现某人被排满,却不一定能发现技能池整体失衡。例如所有项目都需要同一位架构顾问做评审,但团队有多名实施顾问处于空档。此时问题不是人不够,而是关键能力集中在少数人身上。

因此我通常同时查看三个视图:项目维度的投入、人员维度的负荷、能力维度的供需。任何单一视图都可能遗漏重要风险。

看起来合理的做法 实际风险 更稳妥的替代动作
把每个人每周排满 小幅变更就触发加班或延期 按历史波动预留机动容量
用投入百分比表示承诺 冲突时无人知道谁先谁后 绑定交付物、日期和优先级
按项目总人天判断人手充足 稀缺能力和时间窗口仍可能短缺 拆到角色、能力和关键周检查供需
只在项目启动时排一次资源 需求变化后计划迅速失真 采用滚动预测和固定节奏再平衡

四、专业判断逻辑:先算容量,再排优先级,最后做承诺

1. 先按角色计算可用容量

容量计算的第一步不是打开排期表,而是确认统计周期和扣减项。我建议以周作为团队级管理单位,以天作为现场执行单位。太短的周期容易产生无意义的频繁调整;太长的周期则掩盖关键窗口和短期冲突。

一个可用的计算方式是:可分配项目容量 = 名义工时 − 固定非项目工时 − 已确认支持任务 − 休假与培训 − 预留缓冲。项目投入应按实际角色能力分别计算,不能把团队总工时简单相加后再平均分配。

举例来说,一名顾问每周名义工时为 40 小时,固定会议 5 小时,客户支持值班 4 小时,培训与内部协作 3 小时,预留缓冲 4 小时,则该周适合用于新项目承诺的容量约为 24 小时。这里的数字只是计算示范,团队应根据自身历史数据校准。

2. 再把需求拆成可排期的工作包

项目需求应拆到能够识别角色、成果、持续时间和前置条件的工作包。实施类工作常见工作包包括需求澄清、方案设计、环境准备、配置开发、数据迁移、联调测试、培训、验收和上线保障。

拆得过粗,无法识别周级冲突;拆得过细,维护成本会压过管理收益。我的判断标准是:只要某项工作会触发独立的资源冲突、风险升级或客户承诺,就值得单独成为一个工作包。

每个工作包至少记录:交付结果、责任角色、预计人天、计划开始与结束时间、前置条件、信心等级、依赖方。信心等级不需要复杂评分,分成高、中、低即可,重点是把不确定性显性化。

3. 用优先级规则处理资源冲突

优先级应由组织预先约定,不能等到冲突发生后临时争论。一个实用的判断顺序是:安全、合规或生产事故;已经确认的关键里程碑;高影响客户问题;其他承诺交付;内部优化与可延期工作。不同企业的排序可能不同,但必须有人负责最终裁决。

冲突评估可以同时看四项:延迟影响、客户或业务风险、替代资源可得性、变更成本。项目负责人提交的是事实和选项,资源负责人或项目治理角色作出取舍,并记录取舍带来的后果。

判断因素 需要回答的问题 决策用途
交付影响 延期会错过哪个里程碑,影响谁? 判断事项的真实紧迫度
业务风险 是否涉及生产、安全、合规或关键运营? 识别不可随意延期的工作
替代性 是否有备份人员、远程支持或错峰方案? 判断能否转移或拆分工作
变更代价 改派人员会造成多少交接、重做或等待? 避免只看短期空档而忽略切换成本

4. 最后才确定资源承诺和预警阈值

资源承诺需要有状态。需求提出不等于已承诺,初步预留不等于正式排定,正式排定也不代表不允许调整。建议至少设置“待评估、暂定、已确认、执行中、已释放”几个状态,让团队能分辨意向和承诺。

预警阈值要基于真实容量,而不是统一套用某个利用率数字。可以把连续两周超过可分配容量、关键能力只有一人可用、同一周多项目争抢固定窗口、工作包依赖未确认等情况定义为预警。阈值的作用是触发讨论,不是替代判断。

资源分配实操方法:实施团队提升资源管理效率的最佳实践方法与模板

五、具体案例与数据观察:把资源冲突从事后救火提前到周计划

1. 案例背景:多项目并行,瓶颈能力集中

下面用一个情景模拟展示分析方法,不代表任何企业的真实客户数据。某实施团队有 12 人,同时承担 6 个客户项目和常规支持。团队中有 5 位实施顾问、3 位集成工程师、2 位测试人员、1 位数据迁移专家和 1 位项目负责人。

在一次周度盘点中,团队总的计划投入看起来只有可用容量的 86%,似乎仍有空档。但按能力拆开后,数据迁移专家未来两周的需求达到可用容量的 135%,测试人员在验收周达到 118%,而部分通用实施顾问只有 72%。总量不超,并不意味着关键资源没有超配。

这类数据最容易被平均值掩盖。把 12 人的工时合并计算,会得出“还有余量”;把角色拆开看,才会发现团队实际被两个能力瓶颈限制。

2. 处理步骤:先改顺序,再考虑加人

第一步,我会把迁移工作拆成数据清理、映射确认、试迁移、校验和正式迁移,并核实哪些步骤必须由稀缺专家执行,哪些步骤可以由客户或通用顾问准备。

第二步,把客户数据准备责任前移。若客户能在专家进场前完成模板整理和字段确认,就可以减少专家等待时间,而不是简单增加专家工时。

第三步,将低风险项目的培训或内部优化错峰到关键迁移周后,并提前安排测试人员参加验收窗口。这样改变的是任务顺序和准备条件,而不是不加分析地要求团队延长工作时间。

第四步,若调整后仍超过容量,再比较三种选项:培养临时备份、购买外部支持、与客户协商变更日期。选择时应把交接成本、质量风险和客户影响一并算入。

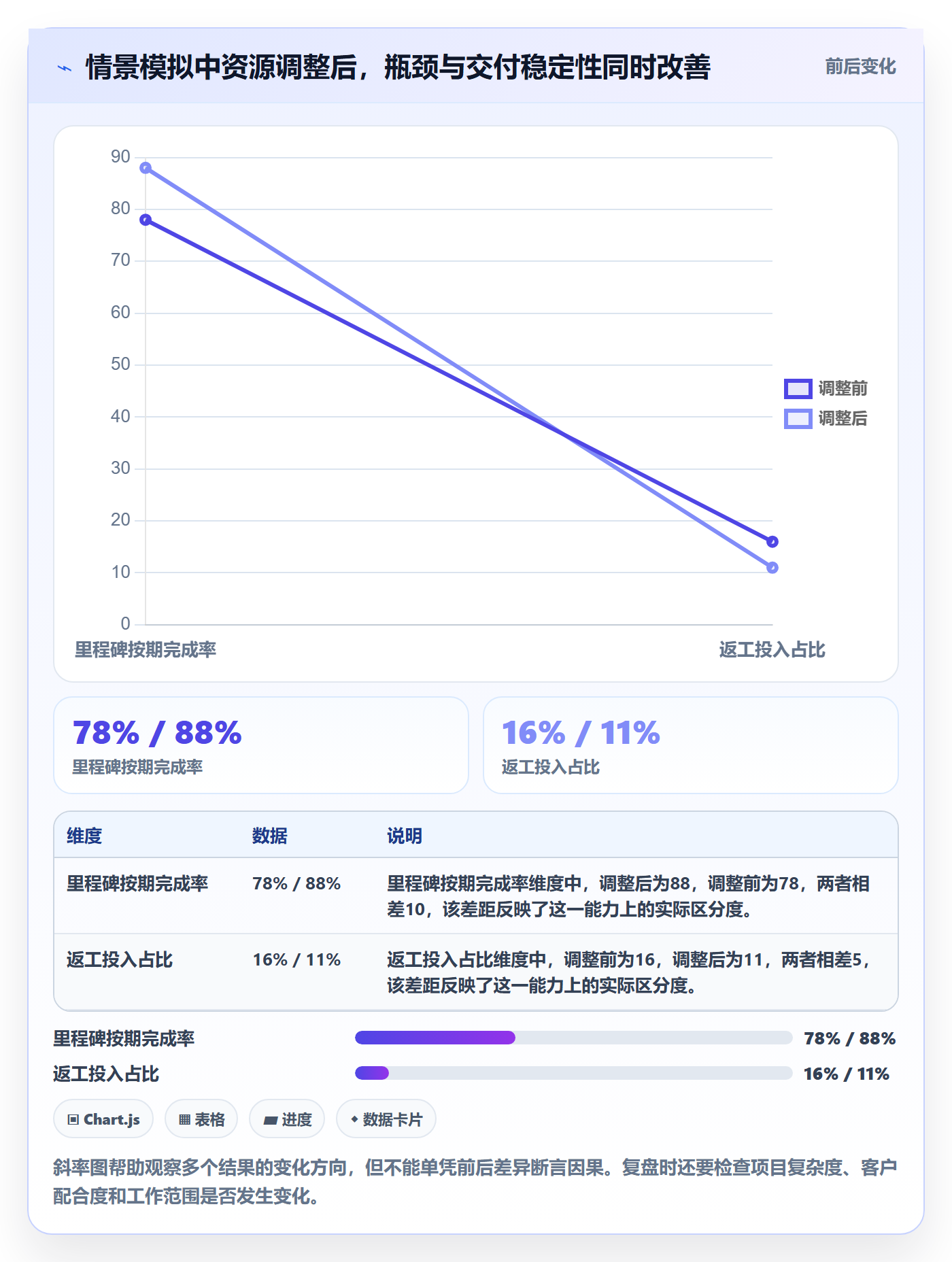

3. 用指标观察调整是否有效

资源管理不能只看“排期表是否变绿”。至少要追踪计划负荷、关键角色超配周数、临时改派次数、里程碑按期率和返工投入。指标要能对应行动:如果按期率提升但临时改派次数急剧增加,可能只是靠频繁救火维持结果。

下表中的数值为情景模拟,用于展示如何建立前后对照,不是行业基准。实际复盘应使用团队自己的连续数据,并说明统计周期、样本范围与口径。

观察指标 调整前,四周观察 调整后,四周观察 应如何解读
关键角色超配周数 6 个角色周 2 个角色周 检查需求错峰与准备前移是否减少瓶颈
临时改派次数 每四周 14 次 每四周 8 次 改派减少通常意味着计划更稳,但不能单独说明交付更好
里程碑按期完成率 78% 88% 应与工作范围和客户依赖同时核对,避免只看日期
返工投入占比 项目工时的 16% 项目工时的 11% 可用于检验准备质量和交接质量是否改善

资源分配实操方法:实施团队提升资源管理效率的最佳实践方法与模板

4. 企业级平台如何帮助形成统一视图

对于项目数量多、角色跨项目共享、治理流程较复杂的组织,手工表格往往会遇到版本不一致、更新责任不清和跨项目可见性不足的问题。以 PingCode 为例,中大型企业及 100 人以上组织可考虑将项目计划、工作项、责任人、周期和状态放在统一管理视图中,再结合角色或团队维度检查负荷。

工具的价值不在于自动替管理者作出资源取舍,而在于减少信息散落:项目负责人能看到工作包和交付节点,资源负责人能识别跨项目冲突,团队成员能确认自己的任务和变化记录。是否适用,取决于组织是否已有清晰的数据口径、职责分工和更新习惯;若这些基础缺失,先上工具只会把混乱电子化。

我会先用一个部门、两到三个并行项目验证三件事:计划数据是否能稳定更新,跨项目冲突是否更早暴露,周度资源会议是否缩短。再决定是否扩展到更多团队,而不是一开始就追求全组织配置完整。

六、可直接使用的资源分配模板与周度操作流程

1. 资源需求登记模板

需求登记表的目标不是收集越多字段越好,而是让资源负责人能够判断“要什么人、何时要、为什么要、可以如何调整”。建议把客户承诺、实际投入和不确定性放在同一行,避免只记录一个含糊的百分比。

字段 填写方式 示例
项目与工作包 写清项目名称和可验证的任务结果 客户甲:完成单点登录联调
所需角色与能力 写岗位和必要技能,不只写姓名 集成工程师;具备身份认证配置经验
预计投入 填写预计人天,说明估算信心 3 人天;中等信心
计划窗口 填写开始、结束与不可移动日期 6 月 10 日至 12 日;客户测试窗口固定
前置条件 列明数据、权限、环境、客户确认等依赖 客户在 6 月 7 日前提供测试账号
优先级与原因 给出等级,并说明业务依据 高;阻塞上线验收
替代方案 说明可否错峰、拆分或由备份人员承担 可由备份工程师远程支持,但需提前交接
确认状态 区分申请、暂定和正式承诺 暂定,等待客户测试窗口确认

2. 周度资源盘点模板

周度盘点不需要开成一场逐项汇报会。会前由项目负责人更新需求和依赖,会中只讨论超配、冲突、关键变更和需要决策的事项。下面的模板可以直接复制到电子表格或团队协作平台中。

周期 角色或人员 可用容量 已承诺投入 支持及固定占用 净余量 风险状态 需作出的决定
第 24 周 数据迁移专家 24 小时 30 小时 4 小时 -10 小时 超配 错开低优先级项目,或批准备份支持
第 24 周 测试人员甲 26 小时 22 小时 4 小时 0 小时 无缓冲 确认验收范围是否固定,避免临时追加
第 24 周 实施顾问乙 25 小时 18 小时 3 小时 4 小时 可承接有限任务 评估是否可承担迁移准备或客户培训

3. 每周四十分钟的资源再平衡流程

周度会议的重点是决策,而不是逐人朗读日历。我通常把会议控制在四十分钟左右,先确认事实,再处理例外事项,最后明确责任人和更新时间。

  1. 会前更新:项目负责人在会议前一天更新未来四周的工作包、预计投入、客户依赖和日期变更。
  2. 核对容量:资源负责人检查休假、固定占用、支持值班和已确认承诺,标记角色超配与无缓冲周。
  3. 处理高风险冲突:只讨论影响里程碑、客户上线、合规或关键能力的冲突,要求提出至少一个替代方案。
  4. 确认取舍:决策者明确哪个工作先做、哪个工作调整,以及对客户和项目日期的影响。
  5. 更新承诺:记录决定、责任人、截止时间和通知对象,避免会后仍存在多个版本。
  6. 检查上周决定:核实变更是否落实,观察改派、等待和返工是否产生新的风险。

4. 容量与优先级的简易评分规则

团队规模较小或资源管理刚起步时,不需要先做复杂的算法模型。可以给工作项的影响、紧迫性和替代性分别做低、中、高判断,再由负责人结合容量与依赖条件决策。分数只是辅助排序,不能取代管理者对客户后果和交付风险的判断。

维度 低 中 高
延迟影响 可顺延,暂无外部承诺 影响阶段计划,但可协商调整 阻塞上线、验收或关键业务节点
风险程度 局部返工,影响可控 可能扩大范围或增加成本 涉及生产、安全、合规或重大客户影响
替代性 多人可承担,交接简单 有备份人员,但需短期交接 只有单一专家或固定窗口不可移动

七、不同情况下的行动建议:先处理最影响交付的约束

1. 团队小、项目少:先建立轻量规则

人数不多的团队可以从一张共享表格开始,不必为了“专业化”先引入复杂系统。重点是统一容量口径、记录四周滚动计划、标明支持工作,并明确谁有最终取舍权。

当每周只有少量资源冲突时,固定安排一次短会就够了。与其每天改表,不如在变化达到预设条件时触发更新,例如关键里程碑移动、客户窗口改变、稀缺角色出现超配或工作范围显著变化。

2. 项目多、人员跨项目:建立角色池和统一需求入口

项目数量增加后,个人之间的临时协调容易造成信息不对称。此时应建立统一需求入口,让项目负责人用一致字段提交资源需求,并把共享角色作为独立资源池管理。

不要把所有人都视为可互换资源。可以先按高频能力分类,例如实施配置、数据迁移、集成、测试、培训和上线保障,再识别哪些能力只有一人掌握。对稀缺能力要分别设置备份培养计划和升级规则。

3. 客户变化频繁:缩短承诺周期,扩大风险可视性

若客户需求经常变化,不宜把未来数月的排期当成确定承诺。可以把近一到两周作为较稳定的执行窗口,把后续计划标记为预测,并随客户输入、环境准备和范围确认逐步提高承诺等级。

在这种情形下,项目经理应把变更影响明确地呈现出来:增加了多少投入、挤占了哪位角色、推迟了哪个工作包、是否需要客户确认新的日期。只说“资源不够”无法支持有效决策。

4. 关键能力单点:优先做知识转移,不要无限加班

如果某项工作只能由一位专家完成,短期可以通过错峰、远程协助或限制同时启动的项目降低风险;中期则应安排影子学习、操作手册、同行评审和实际演练,建立可用的备份能力。

知识转移的衡量标准不是“资料写完了”,而是备份人员能否在真实任务中独立完成关键步骤。对于低频、高风险的复杂工作,定期演练比临时找人顶班更可靠。

5. 组织扩大到百人以上:把治理规则和数据口径一起扩展

当跨部门项目增多、人员共享范围扩大,手工台账会逐步暴露权限、版本和汇总成本问题。此时可以评估统一项目管理平台,把工作项、责任、进度、风险和资源视图连接起来,同时保留必要的线下治理讨论。

以 PingCode 为例,适合将其作为中大型组织项目管理流程数字化的考察对象之一,尤其是团队需要跨项目查看任务与进展时。选型时应验证实际场景:能否按角色或团队观察负荷,变更能否留痕,权限是否符合组织要求,报表是否能支持每周资源决策。产品能力要通过试点验证,不能只凭功能清单推断效果。

八、不同情况下的取舍:没有一种排法能同时满足所有目标

1. 利用率与韧性之间的取舍

高利用率可以让短期账面产出看起来更好,却会降低团队吸收突发任务的能力;留出缓冲会减少可立即承诺的工时,却能降低变化带来的连锁延期。选择取决于业务波动、客户变更频率、任务可替代性和延迟成本。

如果工作高度可预测、任务可拆分、外部依赖少,可以把计划排得更紧;如果客户窗口变化大、生产问题频繁或角色稀缺,就应保留更大缓冲。不要把某个固定利用率当成所有团队通用的绩效目标。

2. 专家集中与分散培养之间的取舍

把复杂任务交给最熟练的专家,短期质量通常更稳;长期过度集中会让团队形成单点依赖,专家也会成为所有项目的排队瓶颈。把任务分给较少经验的成员,短期可能需要培训和复核,却能逐步扩大团队吞吐能力。

合理做法通常不是二选一:高风险节点由专家负责或复核,准备、资料整理、基础配置等标准化工作逐步下放。这样既守住质量,也让知识转移与项目交付同时发生。

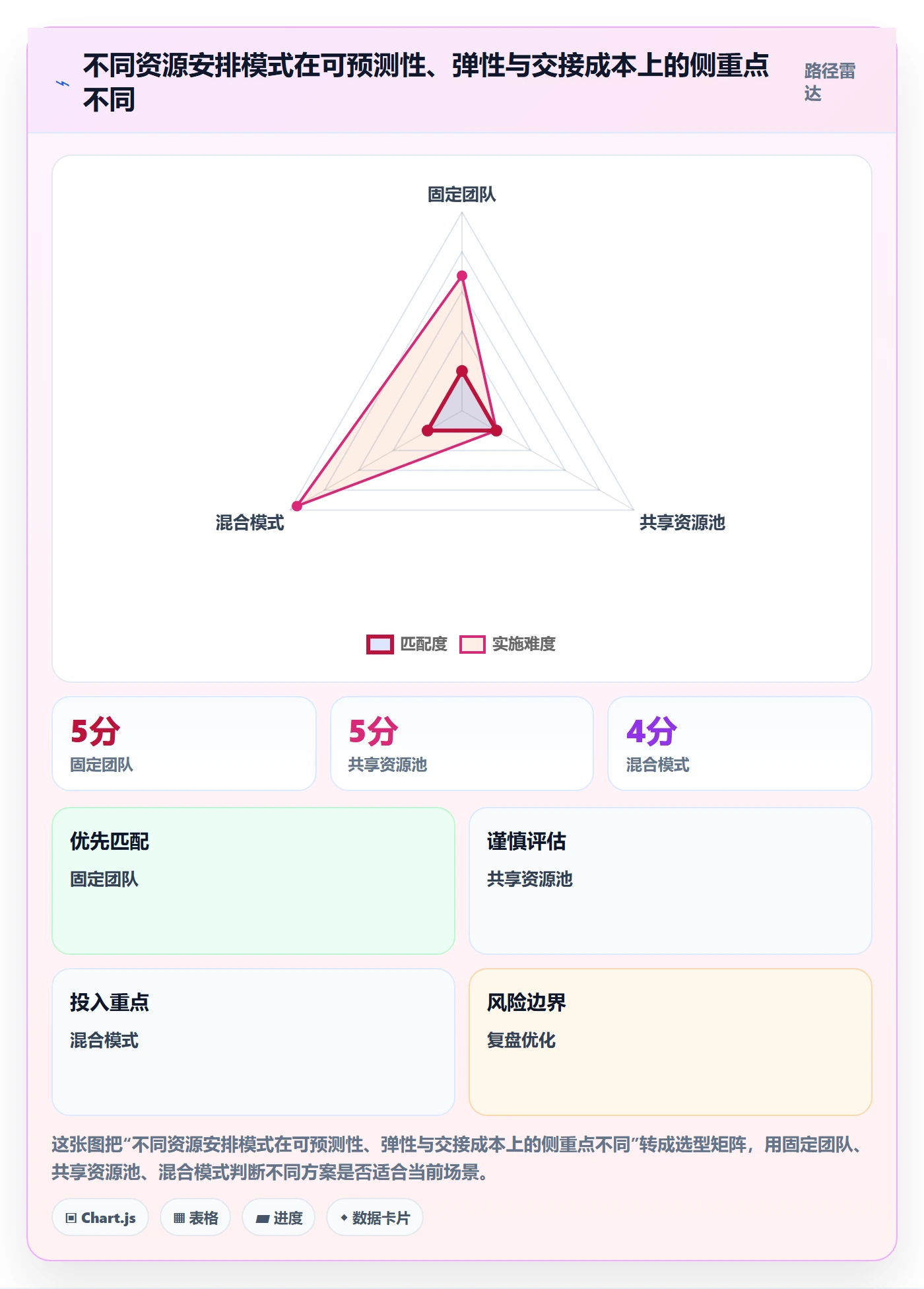

3. 固定团队与共享资源池之间的取舍

固定团队更熟悉客户背景,交接成本低,适合长期服务、业务复杂且关系稳定的项目。共享资源池能够提高稀缺专家的覆盖范围,适合需求波动较大、能力可复用的工作,但需要更严格的排期和交接机制。

混合模式往往更现实:核心实施成员相对固定,稀缺专家按阶段共享,测试和培训等角色按窗口参与。管理者要关注人员切换造成的上下文损失,并将交接时间纳入容量,而不是假设换人没有成本。

4. 精细化预测与维护成本之间的取舍

资源预测越精细,越能识别局部冲突,但数据维护成本也越高。若团队每天花大量时间更新小时级排期,最终可能得到一张看似准确、实际很快过期的表。

我通常建议按管理决策需要选择粒度:团队容量按周,关键客户窗口按天,复杂上线或停机操作按小时。只有当更细的粒度能够改变决策时,才值得增加维护成本。

资源分配实操方法:实施团队提升资源管理效率的最佳实践方法与模板

九、复盘与持续改进:让资源计划逐步接近真实

1. 记录估算偏差,而不是追责谁估错了

每个项目阶段结束后,可以比较预计投入与实际投入,并将差异分类为范围增加、客户等待、技术不确定、返工、人员切换或支持插入。若只记录“超出三个人天”,团队无法知道下一次该改估算、改流程,还是改客户准备要求。

估算偏差的用途是校准未来容量,而不是把个人估算准确率当作惩罚指标。对复杂、首次实施的工作,应允许较宽的估算区间;重复性工作则应逐步形成更可靠的历史基线。

2. 同时看领先指标和结果指标

里程碑按期率、返工投入和项目毛利属于结果指标;关键角色超配、依赖未确认、临时改派、未来两周无缓冲属于领先指标。只看结果,往往在问题已经发生后才知道资源计划失灵。

团队可以每月复盘少量核心指标,避免为了看板完整而堆积几十项数字。选择标准是:指标变化后,是否会触发明确的管理动作;如果不会,就不必长期维护。

3. 每次调整都保留决策记录

资源调整应记录时间、原因、受影响工作、批准人、客户沟通和回看日期。三个月后复盘,团队才能知道为什么发生延期,避免把临时取舍误认为原计划失误,也避免相同的冲突反复出现却没有组织学习。

尤其是“谁优先使用稀缺专家”这类决策,必须留痕。记录不需要冗长,几句话足以说明当时掌握的信息和选择理由。透明记录能减少事后争议,也能帮助管理者识别长期结构性瓶颈。

十、结尾:资源管理的关键,是让取舍早于救火

1. 从一张容量表开始,但不要停在容量表

资源分配做得好,不意味着每个人都一直很忙,也不意味着计划永不变化。它意味着团队知道自己能承诺什么,理解不同承诺之间的冲突,并在变化发生时用清晰规则重新安排。

我的独特判断是:实施团队最值得管理的资源,不是已经被填满的工时,而是可被及时调用的稀缺能力,以及团队对变化的响应余量。只追求利用率,会让这些真正决定交付稳定性的因素变得不可见。

2. 下一步先做三件事

  1. 盘点真实容量:抽取过去四至八周的数据,分开统计项目交付、客户支持、售前、会议、休假和返工,不要直接把名义工时当作可用工时。
  2. 识别能力瓶颈:按角色和关键技能查看未来四周需求,找出单点能力、无缓冲周和多项目争抢窗口。
  3. 试行周度再平衡:先用一个团队、两到三个项目运行四周,记录冲突、改派、里程碑和返工变化,再决定是否扩大流程或引入管理工具。

当团队能把资源需求说清楚,把容量算明白,把取舍留记录,资源管理才真正从“找人救火”变成“主动保障交付”。

常见问题解答(FAQ)

1. 实施团队做资源分配时,应该先排工时还是先排优先级?

我以前排计划时,习惯先把每个人的可用工时填满,结果高优先级客户的关键任务反而被挤到后面。现在我想知道,资源分配的起点到底应该是人员日历,还是项目和任务的优先级?

先排优先级,再核对可用工时。工时表只能说明“谁有多少时间”,不能判断“这些时间该投向哪里”。可以先按合同节点、业务影响、依赖关系和延期成本给任务排序,再将任务分配到具备相应技能的人员日历中。

举例来说,团队有 5 人,每人每周名义上可工作 40 小时,但扣除会议、支持和休假后,实际可计划时间可能只有约 28 至 32 小时;若仍按 40 小时排满,计划从第一周就会失真。建议按周滚动规划,先锁定关键路径与高风险任务,再安排一般性工作,并保留约 10% 至 20% 的缓冲。

缓冲比例不是固定标准:客户需求变化频繁、跨团队依赖多时应留得更多;工作高度标准化时才适合压低。

2. 实施项目怎么识别真正的资源瓶颈,而不是只看谁最忙?

我看过团队周报,几乎每个人都写着任务饱和,但项目还是不断延期。我不确定问题是人手不足,还是关键岗位、审批环节或任务交接造成了排队,应该看哪些信号来区分?

不要只比较个人工时,要观察任务在流程中的等待时间和岗位负荷。连续两周以上出现同一角色的待办积压、任务开始时间晚于计划、其他成员因等待该角色无法继续,通常比“大家都很忙”更能说明瓶颈所在。可按周记录各角色的计划工时、实际工时、未完成任务数和等待天数。

例如,实施顾问任务完成率为 90%,但数据迁移岗位的待处理任务从 3 项增至 8 项,且平均等待时间由 2 天升至 6 天,瓶颈更可能在数据迁移环节,而不是全员缺人。处理时先确认积压是临时峰值还是持续趋势,再考虑调整任务顺序、交叉培训、减少非必要审批或增加短期支援;不要仅凭一周的忙碌情况扩编。

3. 资源分配模板至少要包含哪些字段,才能用于实施项目的周度调整?

我用过只记录项目名称、负责人和截止日期的表格,开会时看起来清楚,但遇到人员冲突时还是不知道该先挪哪项工作。我想做一个不复杂、每周能更新的模板,哪些字段是必需的?

周度模板至少应包含项目或客户、任务、优先级、负责人及所需技能、计划工时、实际工时、开始与截止日期、依赖项、风险状态、调整决定和更新时间。另建议增加“承诺等级”,区分已对客户承诺、内部目标和可调整事项;否则团队容易把所有日期都当成同等紧急。

一个实用的判断方式是:当某人超负荷时,先看任务是否有外部承诺,再看延期影响和替代负责人是否具备技能,而不是简单把工时平均分给其他人。模板每周更新一次即可,重大变更即时补录;字段若多到需要专人维护,团队通常会绕开它。先用 2 至 3 周验证哪些字段真正影响决策,再删掉没人使用的列。

4. 多个客户同时要求实施团队加急时,怎样分配资源才不靠谁催得急?

我遇到过几个客户在同一周都提出“必须优先”,团队最后按催得最频繁的人安排,原定里程碑因此被打乱。我想建立一套能解释给客户和内部团队听的规则,既处理紧急事项,也避免每次都临时改计划。

把“紧急”拆成可核验的条件,并使用统一的优先级规则。可评估四项:合同或法规时限、对客户业务的影响、延期损失、是否阻塞其他任务;每项按 1 至 3 分评分,总分用于排序,但合同硬性节点或安全风险应设为直接升级条件,不应被简单平均分抵消。

评估后由项目负责人或资源协调人确认插单,同时明确被挪走的任务、影响日期和通知对象。比如,新请求评分高但依赖尚未准备好时,立即投入实施人员未必能缩短交付周期;先让客户补齐数据或安排一次范围确认,可能更有效。每周复盘插单数量、被延期任务和加急原因;

若加急长期集中在需求澄清或数据准备阶段,改进前置流程通常比持续加人更能提升资源利用效率。

核心关键词

读者评论

贾
贾若宁

我们团队以前也把任务排到接近满负荷,结果客户一改需求就只能靠加班补。后来按周保留缓冲,并把支持、会议单独登记,延期情况确实少了。难点是非项目工时很难持续准确记录。

钱
钱舒然

按能力池而不是只看人员数量这一点很实用。我们曾经有多人空闲,却都不能替代唯一会做复杂接口联调的人。建议再补充备份人员培养和交接成本的量化方法,否则发现瓶颈后仍然来不及调整。

林
林景行

文章强调优先级裁决,但实际落地时最容易卡在权限上。项目经理知道哪个任务更重要,却未必有权调动别的项目资源。最好明确冲突升级时限和最终决策人,否则再细的模板也可能停留在记录层面。

文章包含AI辅助创作:资源分配实操方法:实施团队提升资源管理效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534226
