实施团队最常见的资源管理失误,不是“人不够”,而是把尚未确认的需求、已经承诺的交付和员工可用工时放进同一张表里,误以为总工时相等就代表计划可行。结果往往是项目表上人人有任务,现场却有人等接口、有人被临时需求打断,还有关键岗位同时被三个项目争抢。做好资源管理,核心不是把人排满,而是让需求、能力、时间、依赖和交付结果进入同一套可校验的数据流程。
一、先讲核心结论:资源管理不是排满日历,而是控制承诺
1. 资源管理要同时回答四个问题
我判断一套资源管理机制是否有效,通常不先看排期表,而是看它能否回答四个问题:团队未来要交付什么,哪些能力是瓶颈,当前承诺是否超过真实产能,计划偏差发生后谁有权调整。只要其中一个问题没有明确答案,排期就容易变成对乐观预期的视觉包装。
这里的“资源”不只是员工人数和工时。对实施团队来说,资源还包括关键技能、客户可配合时间、环境与账号、接口窗口、审批时限、外部供应商支持,以及可以连续投入的时间段。一个团队可能有十名工程师,却只有一名熟悉特定接口的人员;总人力看似充足,项目仍会卡在单点能力上。
我的核心判断是:资源计划的单位应从“人”升级为“能力 × 时间 × 约束”。只有先知道谁具备什么能力、何时可投入、投入会被什么依赖打断,工时才有解释力。否则,工时合计只是一个不能直接兑现的总数。
2. 资源管理的目标是提高承诺可信度
资源利用率很容易被当成管理目标,但高利用率并不自动等于高产出。如果每个人每周都被排到满负荷,任何一次客户延期、需求澄清或生产故障都会把计划推向连锁失约。对高度依赖客户协同的实施工作而言,预留适量弹性不是浪费,而是为不确定性付费。
我更关注三类结果:承诺日期是否可信,关键能力是否有替补,计划变化能否及时反映到预测中。资源管理不是让表格看起来整齐,而是提前暴露“不能同时满足”的选择,让负责人在冲突扩大之前决定优先级、范围或日期。
下表给出一组用于说明管理取舍的情景模拟数据,不代表行业基准。模拟团队为 12 人,统计周期为四周,比较的是计划占用率与交付结果之间的关系。
| 计划方式 | 计划占用率 | 临时事项缓冲 | 按期交付比例 | 主要风险 |
|---|---|---|---|---|
| 全部排满 | 约 95% | 约 5% | 情景模拟为 70% | 小幅变更就挤占关键任务,延期集中暴露 |
| 按能力配置并留缓冲 | 约 80% | 约 20% | 情景模拟为 88% | 短期表面利用率较低,需要解释预留产能用途 |
| 只看总工时 | 约 85% | 不区分能力与等待 | 情景模拟为 76% | 总量达标,但关键岗位与客户窗口仍可能冲突 |
这组数据的价值不在于证明某个固定占用率适合所有团队,而在于提醒管理者:利用率要和按期交付、等待时间、返工及变更承受力一起解读。建议先以团队自己的历史数据做基线,再按交付类型和客户协作模式设定缓冲,而不是把某个百分比直接变成考核线。

二、背景和真实场景:为什么实施团队比单一职能团队更难排资源
1. 项目工作的边界不断变化
实施项目通常同时存在合同范围、现场事实和客户预期三种边界。合同里写的是标准交付项,现场调研发现的却可能是历史数据质量问题;客户提出的“顺手帮忙”又可能变成新的接口、报表或流程调整。若资源计划只依据最初的项目清单,计划从建立那天起就可能落后于实际工作。
这类变化不一定都是不合理需求。问题在于是否能分清它属于范围内澄清、缺陷修复、客户责任未完成,还是需要重新评估的新增工作。资源管理如果没有变更分类,所有事项都会被塞进“项目支持”或“临时协助”,然后由执行人员默默消化。
2. 客户配合是资源约束的一部分
实施团队的计划不仅依赖内部人员。客户关键用户是否能参加访谈,业务负责人是否能确认规则,信息安全人员是否能开放权限,生产环境是否有可用窗口,这些都决定任务何时能开始或验收。把这些事项当作“外部因素”,不代表它们就不会影响内部人力成本。
例如,工程师计划周一完成配置,但客户权限到周四才开放。若计划没有记录等待状态,管理者可能认为工程师未按计划完成;若人员已被排去其他项目,周四再回来时又需要重新了解上下文。真正的成本不只是等待的四天,还包括切换、重新沟通和恢复工作状态的时间。
3. 瓶颈岗位决定交付速度
团队总人数并不能直接代表交付能力。项目可能同时需要业务顾问、数据工程师、接口开发和测试人员,但真正稀缺的只有某一类技能。若关键岗位只有一人可用,其他岗位再充足也未必能让项目越过瓶颈。
这也是为什么我不建议用“每个项目分几个人”作为唯一分配规则。更有效的看法是把项目拆成有依赖关系的工作包,标注每个工作包所需能力、预计投入、最早可开始时间和完成条件。此时资源冲突才会从“某某太忙”变成可讨论的事实:同一位接口专家在同一周被安排了多少个必须同时完成的工作包。
4. 多项目环境会放大切换成本
当实施人员同时支持多个客户,日历上的空闲时间不等于可用产能。半天调试、两小时会议、异步答疑和临时故障处理被拆散以后,剩余时间可能不足以完成一段需要连续专注的配置或排障工作。工作被切成碎片,任务耗时可能上升,但传统工时统计未必能解释原因。
我会把“连续可用时间”作为排期检查项。比如某项数据迁移预计需要一天,若工程师这一周每天只有两小时不被打断,任务就不应简单按八小时折算为“一天完成”。实施工作中的上下文恢复和环境准备是隐形成本,尤其在跨客户轮转时更明显。

三、常见误区:看起来在管资源,实际上只是在记人名和工时
1. 把满负荷当成效率
满负荷计划看起来容易解释:每个人有明确任务,团队没有闲置。但它默认任务都能按预期启动、客户能及时配合、需求不会改变、系统不会出故障。这些假设在真实实施环境中很少同时成立。
计划占用过高时,团队通常不会立刻停工,而是开始用加班、跳过评审、压缩测试或延后文档来弥补。短期看似保住了日期,长期却可能把成本转移到返工、交接缺失和上线后支持。管理者看到的是“任务完成了”,却没有看到完成质量和后续维护代价。
2. 只按人数分配,不看技能深度
“这个项目给三个人”不等于项目拥有所需能力。三名通才可能无法替代一名熟悉关键接口的工程师;一名资深顾问也不可能同时出现在两个客户现场。能力标签还要区分熟练程度:能独立负责、能在指导下完成、只具备基础认知,这三种状态不能混为一谈。
能力管理也不应演变成给员工贴永久标签。技能矩阵的作用是识别风险和培养路径,不是把某人固定在某一类任务上。技能等级需要结合近期项目记录、交付质量和本人意愿定期校准,否则会因人员成长或岗位变化而失真。
3. 把工时填报当成资源分析
工时数据可以解释投入发生在哪里,却不能单独回答投入是否合理。若所有时间都记在“项目实施”下,管理者无法区分配置、需求澄清、客户等待、返工、内部支持和缺陷处理。分类过粗,后续的成本分析就只能得出“项目用了很多人”这种低价值结论。
但分类也不是越细越好。如果每个任务都要填写十几种编码,团队会为了完成填报而随意选择,数据质量反而下降。我建议从决策用途反推分类:如果要判断变更成本,就要把范围外工作单独标记;如果要判断客户协同瓶颈,就要记录等待原因;如果要判断技能缺口,就要关联任务所需能力。
4. 把计划与实际差异简单归咎于个人
计划偏差可能来自估算错误,也可能来自需求不完整、客户延迟、环境不可用、依赖团队未交付、优先级被临时调整。若每次偏差都被解释为执行者效率低,团队会逐渐减少风险上报,管理者得到的预测反而更乐观、更不可靠。
偏差分析应先问“系统里哪项假设不成立”,再讨论责任归属。一个人连续三次估算偏低,可能需要辅导;但若整个团队在客户数据准备上都持续等待,就更应调整启动条件和客户责任清单,而不是要求每个人“提高效率”。
5. 把软件看成资源决策的替代品
管理平台可以帮助汇总任务、角色、时间和风险,但它不会自动解决优先级冲突。若管理层没有明确谁能决定项目排序、范围变化如何审批、冲突如何升级,再完整的仪表盘也只能更快展示混乱。
在中大型企业或 100 人以上组织里,某些团队会用 PingCode 这类项目管理平台协同项目、工作项、迭代与进展信息。采用平台的价值应落在数据口径统一、跨团队依赖可见和历史记录可追溯上。真正的关键仍是先确定资源对象、状态定义、权限和决策节奏,而不是先买工具再期待流程自然长出来。
四、专业判断逻辑:把资源管理拆成六个连续环节
1. 统一需求入口并区分工作类型
我建议先建立统一的资源需求入口,不要求所有团队使用同一套复杂流程,但至少要避免通过邮件、即时消息、会议纪要和口头承诺分别形成互不相通的任务池。需求进入后,先标记工作类型、客户或项目、期望时间、业务影响、所需能力和责任人。
工作类型至少应能区分:合同内交付、已批准变更、缺陷修复、客户支持、内部建设、预研,以及尚未评估的请求。未评估事项不能直接进入承诺计划。否则,管理者会把“有人提了需求”误认为“团队已经承诺交付”。
2. 把目标拆成可估算的工作包
“完成某客户上线”不是可排资源的任务。至少要拆到可以判断负责人、输入条件、完成标准和依赖关系的工作包,例如数据盘点、字段映射、规则确认、环境配置、联调、验收和切换。工作包太大时,进度状态容易长期停留在“进行中”,风险也会被拖到最后才暴露。
估算时不要只问“要几天”,还要记录估算依据和不确定性。一个基于成熟模板的标准配置,和一个依赖客户历史数据治理的迁移任务,不能用同样的确定性表达。可以用区间估算,例如“预计 3 至 5 人天,待样本数据验证后收窄”,比写一个看似精确的 4 人天更诚实。
3. 建立能力供给地图
能力地图不必一开始就覆盖全公司所有技能。优先列出会影响未来一到两个季度项目承诺的关键能力,并记录具备者、熟练度、可用时间、替补情况和培养计划。对于高风险技能,还应记录知识是否沉淀在文档、代码仓库、配置模板或交接材料里。
我会把能力分成三个判断层次:是否有人能做,是否有足够的人能并行做,是否有人能在关键人员不可用时接替。第一层解决“能不能交付”,第二层解决“能不能按期交付多个项目”,第三层解决“能不能稳定交付而不依赖单点英雄”。
4. 先排依赖和硬约束,再排个人任务
排期时先标出不可移动的约束,例如客户上线窗口、法规审批、外部系统联调时间、现场出差安排和关键评审,再确认工作包的前后依赖。之后才讨论具体人员。否则,团队很容易先把人分配完,再发现任务的输入条件尚未具备。
如果一个任务必须等客户提供数据,资源计划应显示“等待客户数据”,并设置到期时间和升级责任,而不是让执行人员把它记作已开始。状态清楚,管理者才能决定是否把人员短期转投其他任务,或坚持保留连续投入以避免重新启动成本。
5. 用产能而不是合同工时做承诺
团队可承诺产能需要扣除会议、休假、支持轮值、培训、管理工作和已知协作活动。最简单的做法是按角色和周期估算可用工时,再用过去几个周期的实际交付量校准。不要把每周 40 小时直接当成 40 小时可用于项目工作的产能。
校准不意味着追求精确到小时。资源预测本质上是区间和概率判断。对执行稳定、边界明确的工作,可以给较窄区间;对新客户、新接口或数据质量未知的工作,应扩大区间并设置验证节点。关键是把不确定性留在计划里,而不是等偏差发生后再补写原因。
6. 建立变更和冲突的决策机制
资源冲突无法靠执行人员自行协调彻底解决。项目经理可以提出方案,职能负责人可以评估能力影响,但最终需要有明确的优先级决策者。发生冲突时,选择通常只有几类:推迟日期、减少范围、增加资源、改变顺序,或者接受风险。任何选择都有代价,不能把“都要、都不变”当成可执行方案。
变更评估要同步查看新增工作量、被挤占的工作、客户承诺、关键岗位冲突和对验收的影响。对于紧急事项,可以设置快速通道,但必须有明确的审批人、影响记录和事后复盘。没有入口的“紧急”,会逐渐吞掉所有正常计划。

五、数据分析全流程:从原始记录到可执行决策
1. 先定义决策问题,再决定采集什么数据
数据分析经常从“我们有哪些报表”开始,最后得到一堆无法改变行动的图表。我建议反过来问:本季度最需要做出的资源决策是什么?例如是否增加某类岗位、哪些项目要重新排期、客户等待是否导致成本失控、某项能力是否需要培养。决策问题不同,所需数据也不同。
如果要决定是否补充接口能力,单看人员利用率没有意义;还要看相关工作包需求量、当前可独立承担人数、等待时间、外包成本和未来项目管线。如果要判断项目为何延期,就要把内部执行、客户等待、需求变更、外部依赖和返工分开观察。
2. 定义最小数据集与统一口径
建议从最小可用数据集起步,避免一开始就追求全量采集。每个工作包至少记录项目或客户、工作类型、负责人及所需能力、计划投入区间、实际投入、状态、计划开始与结束时间、依赖对象、阻塞原因、变更记录和完成结果。
指标口径也必须写清楚。例如,“资源利用率”是实际项目工时除以可用工时,还是计划工时除以合同工时?“按期完成”是按最初基线,还是按最后一次批准后的日期?口径不同,同一个团队可能同时呈现出“利用率正常”和“持续延期”,管理者却以为数字矛盾。
对于团队初期,建议先统一三类状态:可执行、执行中、被阻塞。被阻塞时再记录责任来源和下一步动作。与其建立二十种状态但大家理解不一致,不如先把三个基础状态定义清楚,再根据分析需要逐步扩展。
3. 做数据质量检查,而不是直接画图
图表不会修复脏数据,只会让脏数据显得更可信。分析之前,我会检查重复工作项、无负责人任务、计划日期早于输入条件、实际工时集中在少数类别、状态长期不更新,以及计划变更没有保留历史基线等问题。
尤其要区分“没有记录”和“实际为零”。某个项目没有填报支持工时,不等于没有发生支持;可能只是人员把时间记在其他项目。若管理者拿缺失值当作零,项目成本比较会产生系统性偏差。
对低质量数据,先说明覆盖率和限制,再做结论。比如“本季度有 78% 的工作包记录了阻塞原因,因此等待时间分析只代表已完整填报部分”,比给出一个没有口径说明的平均等待天数更负责任。
4. 选择适合问题的分析方法
资源分析不是只有月度柱状图。看趋势时可以用折线图;判断技能供需,可用岗位需求与可用能力的对照表或热图;分析项目阶段转化,可用漏斗;追踪从基线到当前预测的变化,可用瀑布图;查找估算偏差,则可按工作类型分组比较计划与实际区间。
分析时要避免只看平均值。一个团队平均偏差为零,可能是部分任务低估、部分任务高估相互抵消。按客户类型、工作类型、复杂度和执行角色分层,通常更能找到可行动的原因。样本量很小的分组要标注,不宜把偶然差异包装成稳定规律。
5. 把指标分为结果、过程和风险三层
结果指标回答交付是否兑现,例如按期完成比例、里程碑偏差、一次验收通过率。过程指标回答资源如何流动,例如工作包排队时间、等待时间、返工投入、变更评估周期。风险指标回答未来可能失守的地方,例如关键能力单点依赖、未来四周负荷、未确认需求占比。
只看结果指标往往太晚,只看过程指标又可能忽略用户价值。更稳妥的做法是让每个管理问题至少有一个结果指标和一个过程或风险指标。例如,若按期率下降,同时客户等待时长上升,就应优先处理输入条件;若按期率下降、返工投入上升,则更可能需要检查需求澄清与质量门槛。
6. 用趋势和例外驱动行动,不让报表止于展示
分析结束必须形成动作:谁负责,何时完成,预期影响哪个指标,何时复查。若发现关键能力未来六周需求超过可用产能,动作可以是调整项目顺序、培养替补、引入外部支持或重新谈判日期。没有动作责任人的分析,只是对过去的描述。
我倾向于用“例外管理”减少会议噪音:正常项目异步更新,会议重点讨论超出阈值的变化,例如关键岗位连续两周超载、客户等待超过约定天数、预测日期相对基线持续后移、变更未完成评估却已开始执行。阈值应从团队历史分布中建立,不要直接照搬别的组织。

7. 建立可复用的资源仪表盘
资源仪表盘不必堆满几十个图。面向团队负责人,通常需要看到未来四到六周按能力的需求与供给、项目承诺变更、阻塞事项及其责任来源、风险最高的工作包,以及计划与实际偏差。面向管理层,则更关注交付组合、关键能力缺口、重大客户风险和需要裁决的冲突。
仪表盘的每个数字都要能追到明细。若“某岗位过载”无法点击查看具体项目、时间段和所需能力,管理者就难以判断它是持续瓶颈,还是某一周的临时峰值。汇总适合发现异常,明细适合做决定,两者必须连接。
六、案例与数据观察:一个多项目实施团队如何识别真正的瓶颈
1. 案例边界与分析假设
以下案例是为说明分析方法而构造的情景模拟,并非某家企业的公开经营数据。设定一个负责企业系统实施的团队,共 12 人,同时支持 6 个项目,角色包括项目经理、业务顾问、数据工程师、接口工程师和测试人员。团队发现,项目数量增加后延期增多,初步判断是“整体人手不足”。
我不会马上接受这个结论。先拆开看各岗位的未来四周需求、可用产能、客户等待、变更投入和工作切换,再检查延期集中在哪些阶段。这样做的目的不是为任何一个岗位开脱,而是把“人不够”转化为能够验证的因果假设。
2. 第一轮分析:总人数不是主要解释变量

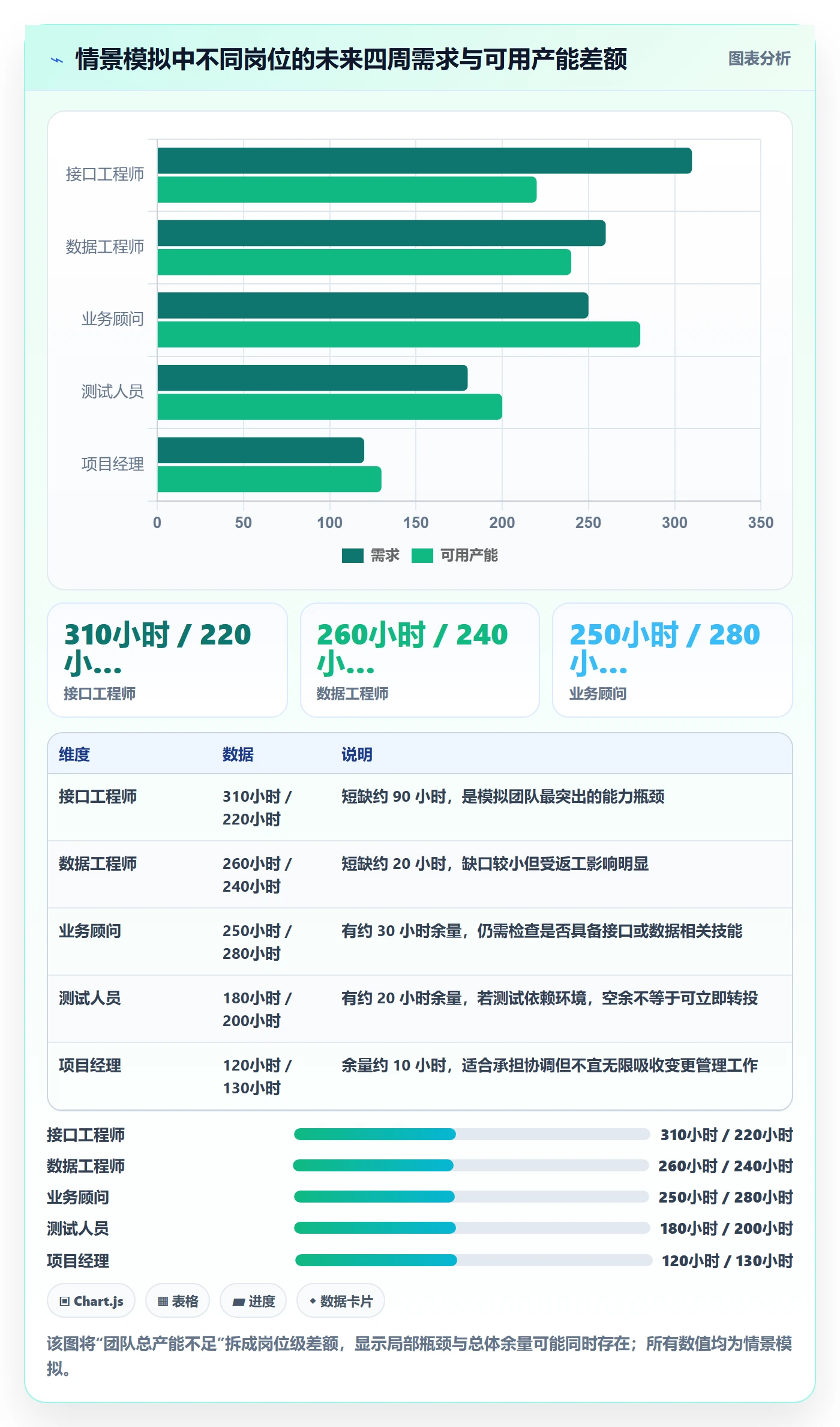

模拟数据显示,未来四周团队总需求约为 1,120 小时,可用项目产能约为 1,020 小时,表面上存在 100 小时缺口。但按角色拆分后,接口工程需求约 310 小时,可用产能约 220 小时;数据工程需求约 260 小时,可用产能约 240 小时;其他角色整体仍有一定余量。
这说明团队并非所有岗位都缺人,而是接口能力和数据处理能力存在局部瓶颈。若直接补充两名通用实施人员,可能增加总人数,却未必降低关键任务队列。管理者需要比较招聘、内部培养、短期外援、范围调整和项目顺序调整的成本与时间。
3. 第二轮分析:瓶颈背后还有输入和排队问题
继续看工作包状态后,模拟发现约 27% 的接口任务在等待客户确认字段或开放测试环境,约 16% 的数据任务因样本质量问题返工。也就是说,能力缺口是真实的,但不是延期的唯一来源。如果接口工程师只解决技术执行,而客户确认迟迟不到位,新增产能仍可能被等待吞噬。
因此,我们把行动拆成两条线:一条处理能力供给,包括培养一名替补工程师、在高峰期购买有限外部支持;另一条处理前置条件,包括在项目启动前完成接口清单、字段确认和测试环境检查。两条线分别追踪,避免将所有改善期待压在招聘上。
4. 第三轮分析:追踪承诺变化而不只看最终日期
如果只看最终延期天数,团队很难知道问题何时发生。我们在模拟案例里保留了每次批准后的计划基线,区分初始承诺、正式变更后承诺和当前预测。结果发现,部分项目在客户数据迟交后仍保持原日期,直到上线前一周才集中推迟;另一些项目则及时调整范围,避免把不现实日期继续传递给客户。
这两种项目最终可能都延期,但管理质量不同。前者的风险长期被隐藏,客户来不及调整资源;后者较早透明地暴露约束,并给出替代计划。资源管理的成熟度,不能只用“有没有延期”评价,还要看预测何时变得可信、变更是否被及时决策。
| 分析对象 | 情景模拟发现 | 可能的解释 | 建议动作 |
|---|---|---|---|
| 接口工程能力 | 未来四周需求 310 小时,可用 220 小时 | 关键技能缺口约 90 小时,存在并行项目冲突 | 短期调整关键任务顺序,培养替补并评估限时外援 |
| 客户输入等待 | 约 27% 的接口任务出现等待 | 一部分人员压力由前置条件不完整造成 | 把字段确认和环境开放列为启动门槛,设置客户责任人 |
| 数据返工 | 约 16% 的数据任务因样本质量返工 | 数据准备与质量验证发生得太晚 | 在正式迁移前做小样本验证,明确异常数据处理方式 |
| 预测更新 | 部分项目直到上线前一周才改日期 | 风险上报与决策存在滞后 | 设置滚动预测和升级阈值,保留每次批准后的基线 |

5. 用小规模试点验证指标是否真的改善
我会选择一到两个项目做四周试点,而不是立刻要求所有团队更换填报方式。试点只追踪少数指标:关键岗位未来四周超载时长、工作包等待时间、正式变更评估周期、预测日期偏差和返工投入。每周复核一次口径与采集负担,发现数据无法稳定获取时,先调整定义,不要为了报表完整制造大量人工工作。
在模拟设定中,试点目标可以写成“将接口岗位未来四周未决超载从 90 小时降至 40 小时以内”,同时要求客户前置条件完成率提升,并观察按期率是否改善。这样比“提高资源利用率”更容易指导行动,也能防止管理层通过压缩缓冲来美化利用率数字。

七、不同情况下的行动建议:先判断约束,再选管理动作
1. 项目少、团队规模小:先把入口和承诺记清楚
小团队不需要立刻购买复杂平台或建立庞大的技能数据库。先用一份共享看板记录项目、工作包、负责人、预计投入区间、依赖和状态,每周固定时间检查冲突。最重要的是所有新需求都能被看到,且“待评估”与“已承诺”有明确区分。
团队只有几个人时,人员画像和口头沟通仍有价值,但要注意关键知识不能只存在个人记忆里。至少把接口说明、客户约定、配置决策和未完成事项留在可交接的位置。否则,人员休假或转项目就会让原本可用的产能突然归零。
2. 多项目并行、关键岗位稀缺:按能力建立滚动预测
当多个项目争抢同一类专家,应按周或双周查看未来四到六周的需求,不要只在项目启动时分配一次资源。识别同一时间段的冲突后,再由有权负责人决定项目顺序、里程碑日期或范围。
对高风险单点岗位,建议同时准备三种方案:短期的外部支持或跨团队借调,中期的影子学习与任务拆分,长期的招聘或组织能力建设。外部支持适合明确边界和短期峰值;若任务持续发生,长期依赖外援可能提高成本并造成知识流失。
3. 客户现场变化频繁:把等待和变更纳入资源模型
若客户输入经常延迟,不要用一个固定的“客户配合系数”粗略估算所有项目。按等待原因记录数据,包括权限、数据、业务确认、审批和环境窗口,并观察不同客户、阶段和工作类型的差异。这样才能针对高频阻塞建立启动清单或服务约定。
频繁变更的项目要设置短周期重新预测,避免长期计划失去意义。每次范围变化都要说明它占用了哪些能力、影响哪些里程碑、是否挤占其他承诺。客户提出新增事项时,不能只回答“可以做”,还要同步给出成本和取舍。
4. 交付标准稳定、任务重复较多:沉淀模板并关注吞吐
若实施流程相对稳定,可以把重复任务抽象为标准工作包、检查清单和估算区间,再用历史数据判断实际周期。此时可以重点看吞吐量、返工率和阶段等待,识别哪些步骤适合模板化或自动化。
但标准化不等于所有客户按同一流程机械执行。应保留异常路径,并明确何时需要退出模板、重新评估工作量。若团队为了追求标准任务数量而把复杂工作拆成多个看似完成的小任务,仪表盘可能更漂亮,客户实际结果却没有改善。
5. 组织处于快速增长期:先统一决策边界,再扩展系统
当团队扩大到多个交付小组,单靠一位负责人熟悉所有人的技能和项目状态已经不可持续。这时需要统一工作类型、资源状态、能力定义、项目优先级和升级规则。可由项目管理办公室、交付运营或职能负责人维护口径,但决策责任应与实际权限匹配。
如果使用项目管理平台,应先定义团队如何表达需求、项目、任务、依赖、风险和实际投入,再配置字段和报表。平台选型要检验跨项目视图、权限和审计、数据导出、流程适配、集成能力与维护成本;不要只根据界面功能数量判断是否适用。
八、不同情况下的取舍:没有一种资源策略能同时最优
1. 高利用率与高韧性之间的取舍
提高计划占用率可以减少账面空闲,但会降低吸收紧急工作和需求变化的能力。预留缓冲能提升响应韧性,却可能让短期利用率看起来不够理想。对于业务稳定、依赖少、任务可替换的团队,可以采用较紧的计划;对于客户协同多、环境不确定或关键岗位单点的团队,应保留更多弹性。
缓冲不应是无法解释的空白。要把它与明确风险关联,例如支持轮值、客户变更、环境故障或关键技术验证。若连续多个周期缓冲都未被使用,可以重新评估;若缓冲每周都被超额消耗,说明团队的名义计划可能长期低估真实工作。
2. 专家集中与团队冗余之间的取舍
把专家集中到少数人身上,短期内有利于保证质量和解决复杂问题,也便于形成技术标准;但容易形成排队、过载和知识孤岛。培养多个可独立承担的人员需要带教时间,短期产能可能下降,却能降低未来单点风险。
判断是否需要冗余,不能只看岗位人数,还要看故障影响、项目并行程度、知识交接成本和需求波动。对低频、影响有限的工作,外部支持或按需借调可能更合适;对高频、影响上线或合规的关键能力,内部至少要有可替补安排。
3. 统一流程与团队自主之间的取舍
统一流程能让跨团队数据可比,也便于组合资源;过度统一则可能让低风险小项目承担高复杂度审批成本。可以统一数据定义和决策边界,同时允许团队按风险等级选择轻量或完整流程。
例如,所有项目都使用统一的工作类型和风险状态,但小型标准项目可以简化评估,大型跨系统项目则要求正式依赖图、能力检查和变更审批。这样既保留组合视角,又避免“一套流程套所有项目”。
4. 内部培养与外部引入之间的取舍
内部培养更有利于积累组织知识和稳定交付,但需要时间,而且培养对象仍要投入真实项目才能形成能力。外部引入可以较快补足成熟经验,却可能受合同期限、知识转移和成本约束。对于已经确定的长期能力缺口,培养和招聘往往比反复购买短期支持更稳妥。
做决定时可以比较“获得可独立交付能力的时间”,而不是只比较招聘周期和培训周期。若项目下月就要上线,短期外援可能是必要的;若同类需求每季度重复出现,外援应同时承担文档、带教或交接目标,否则组织会不断为同一能力重复付费。
5. 自动化与人工判断之间的取舍
自动化适合稳定、规则明确、重复频繁的工作,例如需求提醒、超载提示、状态汇总和历史数据聚合。人员优先级、客户关系、范围谈判和风险接受仍需要有责任的人做判断。把自动计算结果直接当作最终分配,可能忽略任务复杂度、人员成长目标和现场关系。
平台输出“未来负荷 110%”时,管理者要追问分母如何计算、哪些活动被扣除、任务估算是否可信、是否存在客户等待。自动化的职责是更早发现问题、减少重复整理,不是替组织承担取舍责任。
九、团队可以直接执行的 30 天启动方案
1. 第 1 周:统一需求和状态定义
第一周不要急着建设全面报表。先列出当前需求从哪里进入,找出邮件、会议、即时消息和项目系统中的重复入口,确定一个主入口。统一合同内工作、变更、缺陷、支持和内部建设的基本分类,并明确“待评估”“已承诺”“执行中”“阻塞”“完成”的含义。
同时确定资源计划的时间粒度。若工作变化快,可按周滚动;若交付周期长而依赖稳定,可按双周或月度组合预测。节奏不必追求频繁,关键是更新周期与决策速度相匹配。
2. 第 2 周:建立工作包和能力清单
选取未来一个月确定要做的项目,把“项目整体”拆成有输入、输出和负责人工作包。为每个工作包补上预计投入区间、所需能力、关键依赖和完成条件。同步列出团队当前最稀缺的三到五项能力,区分具备者、可培养者和外部可获得资源。
这一周也要识别缺失信息。若工作包无法估算,就记录原因,而不是强行填一个数字。需求未澄清、客户样本未提供和技术路径未知,都是重要的计划事实。
3. 第 3 周:做第一次供需核对和冲突决策
把未来四到六周的能力需求与可用产能按周期对照。可用产能要扣除已知休假、支持轮值和固定协作时间,并标明估算的不确定性。找到冲突后,逐项讨论推迟、减范围、调顺序、增资源或接受风险,不要让执行人员自行用加班消化。
对每项决定记录责任人和复查日期。若管理者选择继续承诺原日期,也要记录接受的风险和预期影响,这能帮助团队在后续复盘中判断是估算问题、优先级问题还是决策假设失效。
4. 第 4 周:检查数据质量和行动结果
第四周不应只问“仪表盘做出来了吗”,而要检验数据是否支持了一个真实决定。抽查工作包状态和工时分类,检查阻塞原因是否能对应到责任人和下一步动作,再比较团队预测与实际发生的偏差。
如果采集数据的成本很高,先删减不能支持决策的字段;如果某个关键问题没有数据,补充最小记录方式。管理机制的目标是让决策更好,而不是让团队把大量时间花在为管理系统生产数据。
十、结论:资源管理真正管理的是不确定性与承诺
1. 回到最重要的管理判断
实施团队的资源管理,表面上是在分配人和时间,实质上是在管理交付承诺所依赖的能力、输入、依赖和变化。只看人数会漏掉技能瓶颈,只看工时会漏掉等待和切换,只看利用率会漏掉风险,只看最终是否延期又会错过预测质量和决策过程。
我建议团队先做三件事:把所有需求收进统一入口,把工作拆到能估算和标注依赖的粒度,把未来几周按能力核对供需。随后再用结果、过程和风险指标构成闭环。先让少量关键数据可信,再逐步扩展自动化和平台能力。
2. 下一步怎么做
如果团队当前主要靠经验排期,下一周就从未来四周项目开始,列出工作包、所需能力和客户前置条件,找出第一个真实冲突。不要先追求一套完美资源模型,先确认“哪项承诺最可能失守,原因是什么,谁能决定取舍”。
资源计划不是对未来的保证,而是对当前假设的公开表达。当假设被记录、偏差能追溯、冲突有决策人、数据能引出行动,团队才真正从“忙不忙”的讨论走向“能否可靠交付”的管理。
常见问题解答(FAQ)
1. 实施团队如何识别真实可用的人力,而不是只看成员总人数?
我们团队有 12 个人,排期时看起来人手充足,项目却总是延期。我想知道,除了人数,还要扣除哪些时间,才能算出真正能投入项目的产能?
先按人逐周计算可用工时,而不是用人数乘标准工时。可用工时可按“工作日工时-休假-例会与行政事务-已承诺的运维或售前支持”估算,再乘以专注系数。比如一名成员每周标准工时 40 小时,扣除 8 小时会议、4 小时支持工作,若专注系数按 0.8 估算,可用于计划的工时约为 22.4 小时。
专注系数不是通用常数,应根据团队过去 6 至 8 周的实际投入与计划投入校准。排期时还要标注关键技能和不可替代岗位:团队总工时有余量,不代表具备某项交付所需的测试、数据迁移或现场实施能力。
2. 实施项目出现资源冲突时,应该先调整排期还是先补人?
两个客户项目同时进入上线准备阶段,测试和实施顾问都被重复安排了。我担心单纯延后其中一个项目会影响客户关系,但临时补人又可能来不及,应该怎样判断?
先判断冲突是短期峰值、长期容量不足,还是技能错配,再决定动作。可以把未来 4 至 6 周按周拆开,统计每个关键角色的需求工时与可用工时;若仅某一周超出容量,优先协商里程碑、拆分非关键工作或借调熟悉流程的人,通常比临时招聘更快。
若连续数周超载,且延期会影响合同节点或多个项目的关键路径,才评估增援、外包或调整项目组合。举例来说,测试需求连续三周达到可用容量的 120%,而实施顾问只有其中一周超载,问题更可能是测试资源结构性不足,而非整个团队都缺人。临时增援前要核对上手时间、权限和交付责任,避免把管理成本也忽略。
3. 实施团队的数据分析全流程应该从哪些数据开始?
我们已经记录了工时、任务状态和项目进度,但每次复盘都只是看几张汇总图。我想知道怎样把这些数据串起来,真正解释延期原因,而不是增加更多报表。
从一个决策问题开始,例如“哪些因素最常导致上线日期变更”,再确定所需数据。实用流程是:统一项目、任务、成员和时间字段;检查缺失值与重复记录;按周汇总计划工时、实际工时、阻塞时长、变更次数和里程碑偏差;最后按项目阶段、工作类型和阻塞原因分组分析。
比如发现延期项目的实际工时普遍高于估算,不应立刻断定团队效率低,先检查需求变更、客户等待和返工是否被分别记录。可以先抽查 10 个延期任务的原始记录,确认分类规则一致,再发布趋势结论。指标应能触发行动;若某张图既没有负责人,也没有对应的管理决策,就暂时不必纳入固定周报。
4. 资源管理指标如何设置,才能避免团队为了数字而工作?
管理层希望用利用率和按期交付率评估实施团队,但我见过成员为了提高利用率,把支持和沟通时间记得很随意。我想知道哪些指标适合一起看,才能减少误判?
不要把单一利用率当作绩效结论。建议把计划负荷、按期里程碑率、返工工时占比、阻塞等待时长和需求变更量放在同一张趋势表中,并按项目类型或阶段分组。例如利用率持续接近满载,同时阻塞时间上升、里程碑延期增多,通常说明缓冲不足或跨团队依赖失控,而不是产出更高。
指标口径要固定:明确哪些工时算项目投入,延期从哪个基准日期计算,返工如何归类;每月抽样核对工时记录,并允许成员标注无法归类的工作。指标用于发现系统问题和安排资源,不宜直接按个人利用率排名,否则容易诱发少报沟通、延迟暴露风险等行为。
核心关键词
文章包含AI辅助创作:团队管理指南:实施团队如何做好资源管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/534027
