实施团队的资源管理,最容易被误判为“人手不够”:项目延期时加人,需求堆积时催进度,月底再用工时表解释忙碌程度。可真正拖垮交付的,往往不是总人数不足,而是关键岗位被多个项目同时占用、技能与任务错配、需求变更没有同步重排,以及计划和实际之间缺少反馈。优化流程不能只盯利用率;我更关注资源需求是否可预测、分配是否有依据、异常是否能及时纠偏,以及团队能否在不透支成员的前提下稳定交付。
一、先讲核心结论:资源管理不是把每个人排满
1. 先定义“优化”究竟要改变什么
实施团队资源管理的目标,不应是让每个人每天都有任务,也不应是让利用率数字尽可能接近百分之百。合理的目标,是在需求变化、人员能力差异和项目优先级冲突的现实条件下,让合适的人在合适的时间承担合适的工作,同时把风险提前暴露出来。
因此,我会把流程优化的结果拆成四种可观察变化:资源需求更早被看见,分配依据更清楚,计划变更能传导到排期,复盘结果能反过来校准估算。只有这四件事形成闭环,管理者才不是在月底统计“谁很忙”,而是在项目开始前就能判断“哪里会卡住”。
核心判断:资源管理的关键指标不是一张孤立的利用率报表,而是一组能连接“需求,能力,分配,交付,复盘”的指标。使用率只能说明时间去向,不能单独说明分配是否合理、交付是否可靠,更不能证明团队有余力接新项目。
2. 用指标组合代替单指标追逐
我建议把指标分为四层:投入层看可用产能、技能覆盖和负荷;过程层看需求确认、分配、变更和阻塞;结果层看里程碑达成、返工、验收和交付周期;健康层看加班、上下文切换、关键岗位单点依赖和预测误差。
这四层不能互相替代。例如,项目按期率上升,如果代价是持续加班和返工增加,就不是稳健的资源优化;利用率下降,如果是团队刻意留出故障处理和客户变更缓冲,也不一定是浪费。管理者需要看方向、口径和因果关系,而不是看到一个百分比就下结论。
| 指标层 | 要回答的问题 | 可选指标 | 常见误读 |
|---|---|---|---|
| 投入 | 团队实际能承接多少工作? | 可用产能、技能覆盖率、负荷率 | 把合同人数直接当作可用人数 |
| 过程 | 资源是如何被需求和分配的? | 需求确认周期、计划变更率、阻塞时长 | 把排期完成等同于资源到位 |
| 结果 | 资源安排是否改善交付? | 里程碑达成率、返工率、验收周期 | 把按期交付全部归功于排人 |
| 健康 | 当前表现能否持续? | 加班负担、切换频次、单点依赖 | 把成员忙碌当成团队效率 |
落地时不必一开始就建设复杂仪表盘。先选择三个管理问题:团队能否接下新增项目、关键岗位是否会成为瓶颈、当前排期是否可信。每个问题配一到两个指标,再明确由谁维护、何时更新、触发什么动作。指标与动作脱节,报表越多,团队只会多一项填报任务。
二、背景与真实场景:为什么实施团队尤其容易“看起来很忙”
1. 实施工作的产能不是一张总工时表
实施团队的工作通常跨越需求澄清、方案设计、环境准备、数据迁移、配置开发、培训、试运行、验收和售后衔接。不同阶段需要的岗位并不相同:某阶段需要顾问把流程讲清楚,某阶段需要技术人员解决接口问题,临近上线时又需要测试、项目经理和客户关键用户共同参与。
所以,“本月还有多少人天”并不能回答“下周能不能启动两个新项目”。如果可用产能集中在通用配置岗位,而新项目卡在数据治理和接口联调,团队总工时看起来充足,关键路径仍然没有人。资源管理必须把岗位、技能、时间窗口和工作阶段一起看。
2. 项目并行会制造隐形损耗
一名顾问同时参与多个项目,不一定等于资源利用充分。项目切换需要重新读取背景、确认待办、找客户对齐信息,还会让临时问题挤占计划工作。排期表只记录“项目A四小时、项目B四小时”,却没有记录切换成本,常常高估实际可交付时间。
在我见过的管理讨论中,“大家都排满了”经常被当作执行力强的证据。但如果一个人每天都在多个群、多个客户、多个项目间跳转,排满可能只是计划颗粒度不够,或组织把不确定性转嫁给了个人。评估资源负荷时,至少要把会议、支持、内部协作、休假和突发问题从名义工时中扣除。
3. 需求变化比排期失误更常见
不少项目的资源冲突并非源于最初排错,而是范围、客户准备度、接口条件或验收标准发生变化,却没有进入统一的变更机制。项目计划仍显示原日期,人员却被临时调去救火;新项目继续按旧产能承诺,最终造成连续延期。
因此,实施资源管理不能只在立项时排一次人。它需要有固定的滚动周期,例如每周确认未来四至八周的资源需求,每次重要范围变更都更新岗位负荷与里程碑风险。具体周期应依项目周期、客户变化频率和团队规模调整,而不是照搬固定模板。
4. 资源管理需要统一事实来源
如果项目经理用自己的表格排人,部门负责人用另一张表统计工时,实施顾问又在任务工具里更新状态,管理会议就会先花时间核对“哪个版本是真的”。这种情况下,即使指标设计得好,也会被重复录入和口径不一致拖垮。
对于中大型企业和百人以上组织,常见挑战不是缺少一张计划表,而是项目、任务、负责人、工时、风险和需求变更分散在多个流程中。以 PingCode 这类项目管理平台为例,适合讨论的重点不是“某个功能是否能自动排出最优人选”,而是团队能否把项目计划、任务状态、责任人、工作记录和风险变化放到可追溯的工作流里。平台能否解决问题,最终仍取决于字段设计、数据责任和管理规则。
首次评估平台时,我会先追问三个问题:成员是否需要重复录入同一信息?管理者能否从项目视图追溯到任务状态?需求变更后,资源计划是否能找到责任人并更新?如果这三项都没有答案,先不要急着讨论复杂预测模型。
三、常见误区:指标看起来合理,执行起来却会伤害交付
1. 误把利用率当作效率
利用率有价值,但它不是效率的同义词。若将“投入项目的登记工时”除以“可工作工时”,得到的只是特定口径下的时间占比。它没有告诉我们这段时间是否产生了可验收成果,也没有告诉我们工时登记是否完整、任务是否被估小、成员是否承受了过量并行。
如果把高利用率直接与绩效、奖金挂钩,成员会倾向于把所有活动记入项目,减少培训、知识沉淀和主动协助;项目负责人也可能把工作拆得更细、更容易填满。结果是数字变好,团队的长期交付能力变弱。建议将利用率用于容量诊断和趋势观察,不作为单一个人绩效排名依据。
2. 把总人数当成可调度产能
“团队有二十人”并不等于任何新项目都能立即启动。人员可能处于休假、培训、客户现场、支持值班、待验收或关键路径任务中;即使名义上有空档,也可能缺少对应技能、行业经验或客户沟通能力。
产能估算应至少区分名义工作时间、固定事务、已承诺项目、不可预见缓冲和可调度余量。资源不能仅按人头相加,还应按岗位与技能分组。一个团队总计有八十人天余量,不代表其中有四十人天可以用于接口开发。
3. 只统计已登记工时,不看遗漏与偏差
工时数据的完整性取决于记录习惯和流程设计。有的成员只在月底补填,有的项目经理把会议时间记到项目管理,有的团队干脆漏掉内部协调和客户等待。直接用这些记录预测未来,很可能把记录差异误当成生产率差异。
我通常先抽样检查数据,而不是先展示全员排行。随机选取若干项目,对照日历、任务记录、客户会议和交付物,识别漏记、归类错误及事后估算。数据质量不够时,先修口径和习惯;在低质量数据上加自动化,只会更快地输出不可靠结论。
4. 只奖励按期,不分析返工与范围变化
按期率是重要结果,但它受项目难度、客户配合、范围变更、环境限制和外部供应商影响。两个项目都按期,一个可能靠清晰的前期确认平稳交付,另一个可能靠大量临时加班和未登记返工完成。只看按期率,很难区分可复制的管理能力与偶然补救。
建议同时记录按期率、范围变更次数、验收返工、关键岗位加班和延期原因。指标不一定要做成复杂模型,但要能说明“按期是怎么做到的”。如果团队连续数月通过延长工时提高按期率,管理者应将其视为风险,不应视作流程已优化。
5. 过度细化排期,造成计划维护本身成为工作
把每个人每小时都排进计划,看起来精确,实际上常常不耐变。实施项目有许多需要客户确认的事项,任务依赖和突发问题也会变化。过细的排期让项目经理频繁维护表格,成员则把注意力放在“计划有没有更新”,而不是交付和问题解决。
计划精度要与决策周期匹配。未来一至两周可以细到任务和负责人;更远的阶段,通常只需掌握岗位需求、关键里程碑和风险区间。计划不是对未来的承诺书,而是当前最有用的预测。每次预测变化都应留下原因,而不是悄悄改掉旧日期。

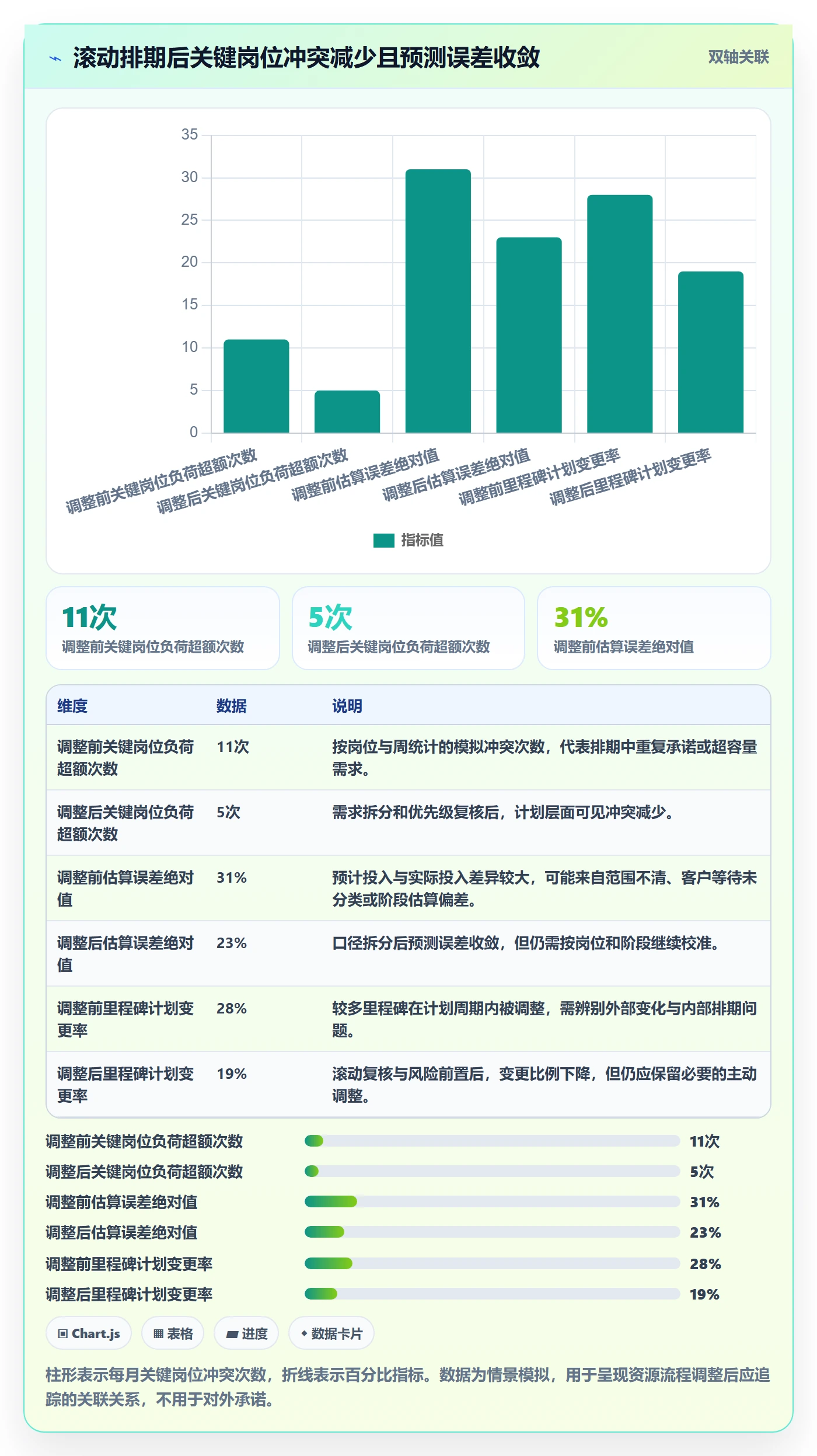

下图为用于内部诊断的情景模拟,不是行业基准。它展示一种常见现象:只按高利用率管理时,按期率可能没有同步提升,返工和加班反而增加。具体团队应以自身基线验证。

四、专业判断逻辑:把指标做成可行动的管理闭环
1. 从决策问题反推指标,而不是从系统字段出发
指标设计的第一步不是问“平台里有哪些报表”,而是问“管理者需要作出什么决定”。例如,是否接受新项目、是否需要延后启动、是否跨组借调、是否增加外部支持、是否把某位专家从低优先级任务中释放出来。
如果指标不能改变任何决策,它大概率只是展示用数据。建议将每个核心指标写成一张简短的定义卡,至少说明名称、计算公式、数据来源、统计频率、责任人、适用范围、阈值以及触发动作。对于口径争议较大的指标,还应写清哪些项目或时间不纳入统计。
| 指标 | 建议口径 | 管理用途 | 触发后的动作 |
|---|---|---|---|
| 可调度产能 | 可工作时间扣除固定事务、已承诺任务和明确休假后的剩余容量,按岗位统计 | 判断能否接新项目 | 不足时调整启动时间、范围或外部支持 |
| 负荷率 | 未来指定周期内已分配工作量除以可调度产能 | 发现超排与空档 | 复核估算、依赖和并行项目数 |
| 计划变更率 | 周期内发生资源或里程碑调整的计划数除以有效计划数 | 衡量计划稳定性 | 分类分析需求变化、估算误差和外部等待 |
| 技能覆盖率 | 关键岗位需求中已有合格人员覆盖的比例 | 识别单点瓶颈 | 培训、结对、借调或调整启动批次 |
| 预测误差 | 预测工作量与实际工作量的绝对偏差,按项目阶段和岗位分组 | 校准估算能力 | 更新估算参数并检查范围定义 |
| 交付健康度 | 按期、返工、加班、验收和风险等多个结果联合观察 | 判断改善是否可持续 | 回看导致结果变化的具体流程节点 |
2. 先分清产能、负荷、利用率和效率
这四个概念经常被混用,实际回答的是不同问题。产能是某岗位在某周期内可能提供的工作能力;负荷是已经分配或预计需要承担的工作量;利用率是某类时间投入占可工作时间的比例;效率则要结合成果、质量、返工和周期来判断。
比如,某顾问每周名义工作时间为四十小时,固定团队会议和内部支持占六小时,项目任务计划为三十六小时。若不扣除固定事务,计划负荷会显著超出可用时间。若只看已登记的客户项目工时,又可能忽略方案评审和知识交接。定义不同,结论自然不同。
我的做法是把容量先按周或月计算,再按岗位和技能分层;对于日常支持较多的团队,预先将支持池单独列出,不要把它伪装成项目空闲时间。对于不确定性较高的新项目,使用范围或区间估算,并记录估算依据,而不是给出一个看似精确、实际无法兑现的单点数值。
3. 给指标设阈值,必须配套行动
阈值不是装饰性红黄绿灯,而是预先约定的决策边界。负荷率达到某个警戒水平时,团队需要检查关键任务是否重复分配;关键技能覆盖率偏低时,应考虑结对、培训或延后项目启动;预测误差持续偏大时,应检查需求拆分和估算过程。
不建议在没有基线数据时直接制定全公司的统一阈值。不同岗位、项目阶段和客户类型的负荷特征差异很大。先收集一个完整排期周期的数据,再按团队历史分布设观察区间;随后在例会中检验阈值是否太敏感、太迟钝,逐步校准。
4. 用领先指标解释结果指标
延期和超支是滞后结果,等它们出现时,资源冲突往往已经持续数周。领先指标应关注资源风险形成的过程,例如需求是否完成岗位拆解、客户关键角色是否确认、关键依赖是否就绪、未来几周负荷是否超过可调度产能、关键人员是否同时承诺多个里程碑。
领先指标不能保证项目一定成功,但能为管理者争取纠偏时间。若某岗位未来三周的需求已经超过可用产能,管理者可以提前调整启动批次、重新确认优先级或安排结对交接,不必等到上线前才临时抽调人员。
5. 通过分层复盘避免平均数掩盖问题
团队平均负荷率可能正常,但少数专家已经长期超负荷;平均预测误差可能很低,却是因为超估项目和低估项目相互抵消。平均值适合观察总体方向,不适合单独用于资源决策。
我会至少按项目阶段、岗位、项目复杂度、客户准备度和团队小组切分指标。注意不要无限细分,避免样本过少导致误判。每次拆分都应服务于一个明确问题,例如“接口岗位为什么总在验收前形成瓶颈”,而不是为了把仪表盘做得更复杂。

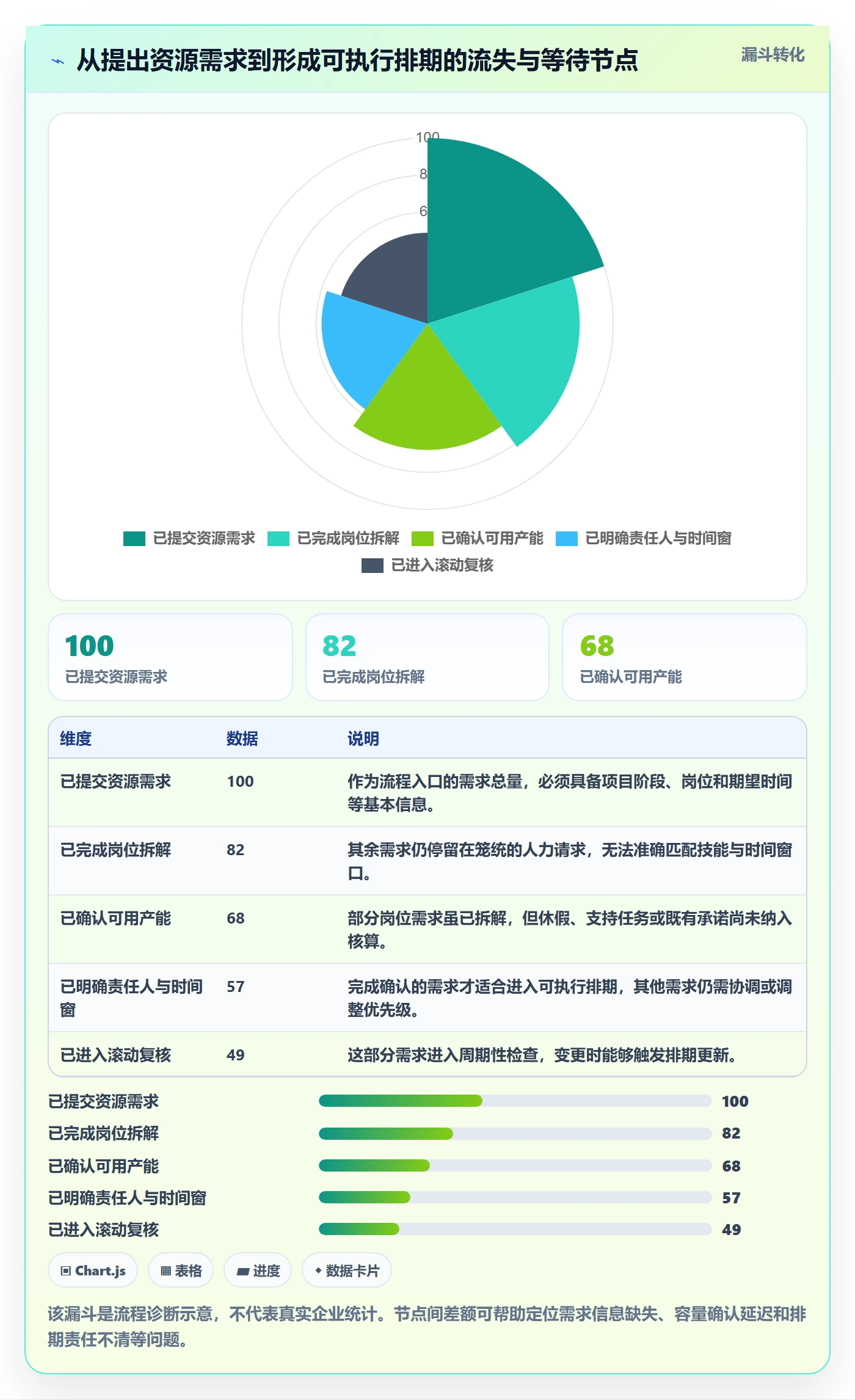

资源管理的核心路径可以概括为:需求被拆成岗位与技能,岗位需求进入滚动容量计划,项目负责人确认优先级和依赖,计划变化更新排期,交付结果进入复盘,复盘结果再校准估算与规则。下图中的数据为建议基准示例,团队应根据自身历史分布设置预警线。

五、案例与数据观察:用模拟团队看清指标如何改变决策
1. 场景说明:二十四人实施团队同时服务多个项目
以下是用于说明计算逻辑的模拟案例,不代表任何企业的真实经营数据。团队有二十四名成员,项目经理、顾问、配置开发、数据迁移、测试和客户支持等岗位并存,多个项目在需求确认、配置、上线和验收阶段交叉推进。
团队最初以项目经理个人排期表为主,月底汇总工时。管理层看到平均利用率接近九成,认为资源几乎没有余量;但两名接口人员经常被多个项目重复预订,数据迁移岗位在上线前集中超负荷,客户支持任务又不断打断计划工作。实际问题不是所有岗位都缺人,而是容量信息没有按技能和时间窗口汇总。
团队先选取最近一个滚动周期,按岗位整理可工作时间、已承诺项目任务、固定支持、休假和临时变更,再对照里程碑延期原因。此举没有立即改变人员配置,却揭示了两个管理事实:部分普通配置工作可以提前完成,关键接口工作却依赖少数专家;此外,一些项目虽然计划工时充足,但客户未按期提供数据,导致人力提前待命或临时转去别的项目。
2. 用岗位容量而不是总工时做排期
团队将资源需求从“需要两个人”改成“需要什么岗位、具备什么技能、在哪些周投入多少、前置条件是什么”。例如,数据迁移任务不再只写“安排一名顾问”,而是标明数据清洗能力、客户数据到位时间、迁移演练次数和验收责任人。
这类拆解增加了前期确认工作,但显著提高了需求的可调度性。项目负责人可以看出任务是否能由一般顾问承担,还是必须占用稀缺专家;部门负责人也能比较不同项目的优先级,而不是根据谁先在群里催人来安排资源。
3. 用预测误差推动估算改进
团队把预计工作量和实际投入按岗位、阶段进行对比。观察发现,若只看项目总工时,超估和低估会互相抵消;按阶段拆分后,前期需求澄清往往被低估,客户数据准备和接口联调的等待时间则被混进“实施工时”,造成预测口径不一致。
针对这一点,团队没有简单增加所有项目的估算,而是分别记录人员实际投入、客户等待、返工和范围变更。这样才能分辨是工作本身变复杂、客户配合延迟,还是需求定义不清。对实施团队而言,把等待时间与有效工作时间分开记录,往往比给所有项目统一增加百分比更有决策价值。
4. 用预警而非月末追责处理冲突
在模拟流程中,团队每周检查未来四周的岗位负荷。若某岗位在关键周出现超额承诺,先核对需求优先级、任务前置条件和计划可信度,再讨论是否调整启动日期、安排结对、拆分交付范围或寻求外部支持。重点不是立刻把每个红色预警都变成加人申请,而是找出冲突的成因。
例如,接口岗位超载可能因为两个项目共用同一位专家,也可能因为接口范围尚未澄清;测试岗位负荷集中,可能是测试计划晚于开发计划,也可能是多个客户验收窗口被安排在同一周。只有把风险放回具体项目流程中,才能选择合适的动作。
5. 模拟数据如何解读,不能怎样解读
下面的比较是情景模拟,用来演示管理动作可能影响哪些指标。它不构成产品效果承诺,也不等于特定团队必然取得的改善幅度。真实组织应记录调整前后的同口径数据,并尽量控制项目规模、阶段、复杂度和客户准备度差异。
| 观察项 | 调整前模拟值 | 滚动管理后模拟值 | 应如何理解 |
|---|---|---|---|
| 未来四周关键岗位负荷超额次数 | 每月 11 次 | 每月 5 次 | 表示可见的冲突减少,不等于项目风险自动消失 |
| 里程碑计划变更率 | 28% | 19% | 需区分主动优化与被动改期,不能把所有变更都视为坏事 |
| 返工工时占比 | 16% | 12% | 可能反映需求确认改善,也需核查工时分类是否一致 |
| 关键岗位加班人次 | 每月 34 人次 | 每月 22 人次 | 反映负荷压力变化,需同时观察项目规模和上线高峰 |
| 估算误差绝对值 | 31% | 23% | 提示预测更接近实际,但仍要按岗位和阶段拆分 |
读这张表时,不能把每个变化都归因于资源流程。若调整后项目组合更简单,延期和返工也可能自然下降;若团队减少了工时记录,返工占比甚至可能“改善”却没有真实变化。最基本的验证方法,是固定统计口径,记录项目类型与阶段,并保留调整原因。
可以把案例中的数据变化拆为管理过程,而不是只展示结果:需求明确后,岗位需求才可估;容量核实后,排期才可信;冲突提前暴露后,项目优先级才有机会调整;变更有记录后,复盘才能识别估算偏差。图表展示的是这一链条的一个模拟结果,不是因果证明。

6. 平台如何嵌入流程,而不是替代管理判断
以 PingCode 这类项目管理平台为例,管理团队可以先围绕项目、任务、负责人、迭代或阶段、计划时间、状态、风险和实际工作记录建立统一的关联关系。不同组织的字段和工作流应结合项目管理方法调整,不需要把所有信息一次性塞进系统。
我会优先验证三件事:一是任务和项目计划是否能追溯到负责人及时间窗口;二是范围或计划变化是否有记录和责任人;三是管理者能否按岗位、项目和周期查看负荷与状态。若平台只能展示当前负责人,却不能呈现冲突产生的原因,资源决策仍需要靠额外的流程补齐。
实施团队不应期待工具自动识别每个成员的真实能力,也不应把数据看板当作自动调度器。平台可以帮助统一记录、呈现关联、降低重复汇总和提升可追溯性;优先级判断、客户承诺、技能成长和人员安排仍然需要管理者负责。
六、流程优化的落地步骤:先让数据可信,再扩大自动化
1. 盘点工作类型与岗位边界
先列出团队真实承担的工作,不要只记录正式项目任务。实施团队常见工作还包括售前支持、内部方案评审、客户答疑、培训、故障排查、知识沉淀和跨项目协助。遗漏这些工作会虚增可用产能,也会把必要支持误认为“计划外干扰”。
随后定义岗位和技能的最小集合。岗位分类太粗,无法识别资源瓶颈;技能标签太细,维护成本又会迅速上升。建议先从过去三到六个月反复出现的任务类型和关键能力入手,确定能够改变排期决策的技能维度。
2. 明确资源需求的入口信息
项目提出资源需求时,至少说明项目优先级、预期阶段、需要的岗位或技能、投入时间窗、预计工作量、依赖条件、客户准备情况和交付节点。字段不必繁多,但缺少关键条件时,需求应先标记为“待澄清”,不能伪装成已确认排期。
这一步能够避免“先借一个人顶着”逐渐变成长期承诺。尤其是临时支持,要记录开始时间、预计持续时间和退出条件,否则临时安排容易一直占用关键岗位,却没有任何项目为这部分容量负责。
3. 建立滚动容量计划
每个固定周期检查未来几周的岗位供需。短周期计划可以精细到任务和负责人,较远周期则关注阶段、关键岗位和风险区间。每次更新时,保留上次预测和变化原因,便于区分正常滚动与计划失控。
容量计划需要设置不可随意挪用的时间,例如法定休假、值班轮转、已确认的培训和必要的内部支持。缓冲不是“闲置人员”,而是应对不确定性的组织能力。缓冲比例没有放之四海皆准的数字,最好依据历史突发工作和项目变更情况逐步校准。
4. 设定冲突协调规则
资源冲突发生时,先确认哪些项目优先级已由组织明确,哪些只是提出需求的时间早。建议规定冲突升级路径:项目负责人先核对范围和日期,资源负责人确认岗位容量,必要时由业务负责人决定延后启动、调整范围、跨组借调或外部支持。
如果所有冲突最终都由实施经理私下协调,组织就无法看见真实的优先级取舍。公开的决策记录可以减少反复争论,也让团队知道延期究竟是因为资源不足、客户依赖未满足,还是业务优先级发生变化。
5. 建立计划变更与实际偏差的回路
当需求范围、客户条件、项目日期或资源安排发生变化时,记录变化时间、原因、影响岗位、受影响里程碑和决策人。变更记录不必写成长篇报告,但必须足以支持后续复盘。
周期结束后,对比计划与实际投入、预测与结果、问题发现时间与实际影响。复盘不是为某个成员解释“为什么没有完成”,而是识别流程中可以改进的部分:需求是否过晚拆解、责任是否不清、估算是否漏掉客户等待、关键技能是否过度集中。
6. 控制指标数量,防止管理成本反噬
试点阶段可先保留五至八个核心指标,其余指标放在专项分析中。管理者要观察每项指标的维护成本:数据从哪里来、是否需要重复录入、更新是否及时、是否真的触发了动作。如果某项指标连续几轮没有改变任何决定,就应重新评估其必要性。
在项目协作平台中配置流程时,先建立最小可用字段和必要状态,再观察团队是否能稳定使用。不要一开始就要求所有成员填写大量细分工时、技能矩阵和风险标签;流程的目标是降低协调成本,不是把协调成本转移给一线成员。
7. 试点后再扩展到组织级治理
适合试点的范围通常是一个项目群或一个相对完整的交付小组,最好包括多个项目阶段和至少一种关键岗位冲突。试点要覆盖一个足以观察排期变化的周期,并记录实施前后的基线、口径变化和团队反馈。
扩展前检查三项条件:数据是否足以支持决策,岗位定义是否能被不同团队理解,冲突处理是否有明确责任人。若试点结果只是报表更整齐,却没有减少重复协调或更早暴露风险,就不应该急于全组织推广。

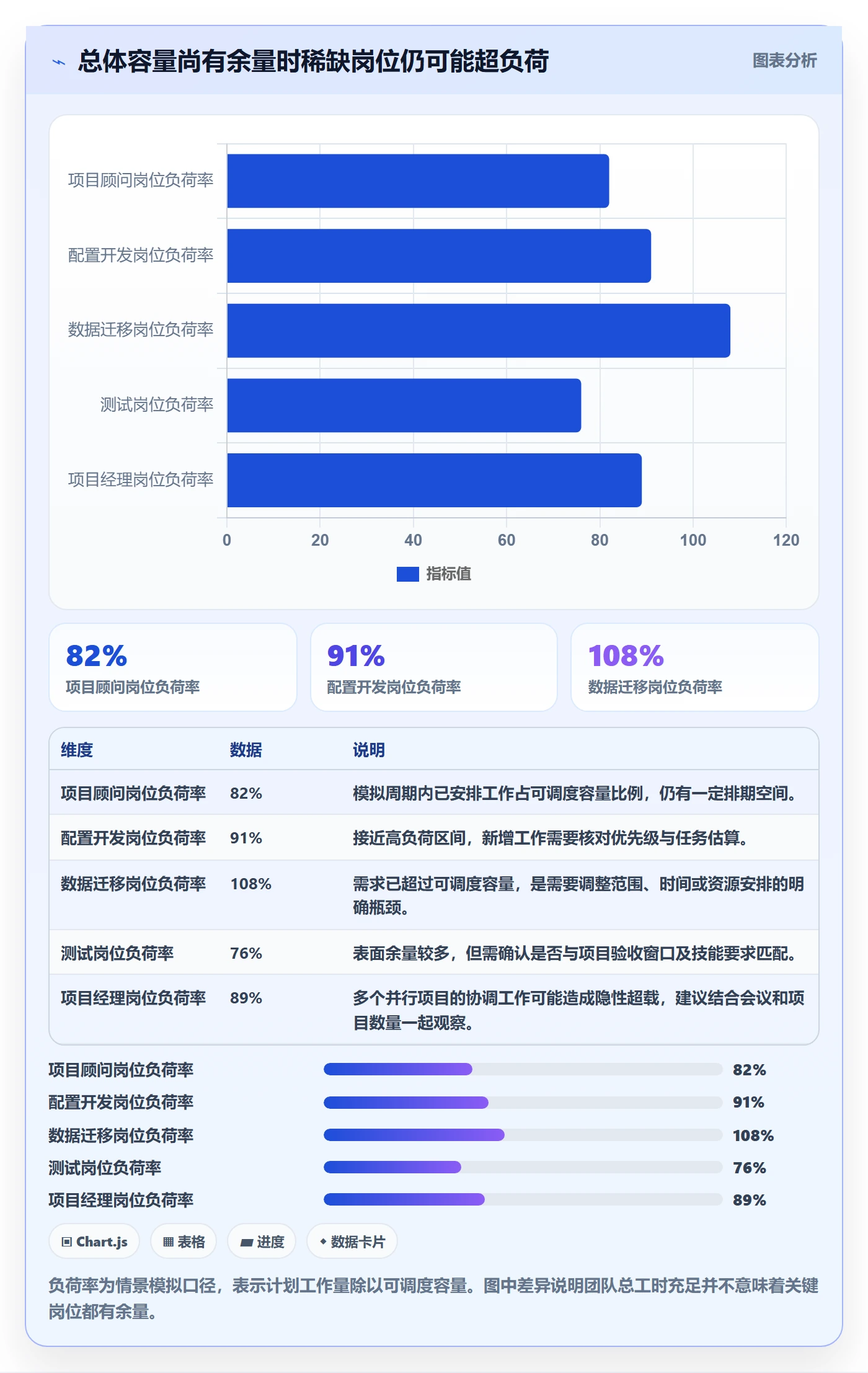

不同岗位的容量约束并不相同。下图使用情景模拟示意同一团队中岗位负荷差异,提醒管理者不要只看团队总平均值。

七、不同情况下的行动建议:从预警信号选择管理动作
1. 团队还没有可靠的工时和排期数据
不要立即推动复杂的生产率分析,也不要用缺失数据推导成员绩效。先统一项目、任务、岗位、计划时间和实际记录的基本口径,再抽样核查数据完整度。可以选择少量项目试点,重点观察需求是否能按阶段拆解、负责人是否明确、计划变更是否有记录。
在这一阶段,管理价值主要来自减少信息断层,而不是算出精确的单位成本。先建立可追溯、少重复、能被团队接受的记录机制,等数据积累到足以区分不同项目和岗位,再逐步增加预测与分析。
2. 多项目并行,关键人员持续超负荷
先不要把“再招人”当成唯一答案。核对关键人员承担的任务是否真的必须由其完成、任务能否通过结对或标准化转移、多个项目的优先级是否清楚,以及是否存在未经批准的并行启动。
短期措施可包括调整项目启动顺序、限制关键专家的并行项目数、把知识交接安排进计划、重新确认客户里程碑。中长期则应建立备份能力和岗位梯队,避免组织长期依赖少数“救火专家”。
3. 新项目多,项目经理经常无法回答能否接单
应先建立以岗位和时间窗口为单位的容量视图,再把售前预测与正式项目承诺区分开。对于尚未签约或需求不清晰的机会,可用范围估算和情景分析,不要把未确认需求当成确定占用,也不要假装它完全不存在。
接单决策至少比较三种方案:按原计划启动、延后启动或拆分范围。每种方案写清会占用哪些岗位、影响哪些现有项目、对客户承诺有什么影响。这样商业团队和交付团队可以在同一张资源事实图上讨论,而不是在签约后才发现关键岗位已被排满。
4. 项目按期率低,但团队认为自己一直很忙
把延期项目按阶段和原因分类,区分需求变更、客户依赖、技术阻塞、资源冲突、估算偏差和内部审批等待。然后检查里程碑前的领先指标,例如数据是否按期提供、接口条件是否确认、关键岗位是否已承诺、验收标准是否确定。
如果延期主要来自客户准备不足,应调整合同协作机制、客户责任清单或阶段门槛;若主要来自关键岗位冲突,应改善排期与优先级治理;若主要来自返工,应强化需求澄清和验收标准。不能用加班掩盖原因,否则下一个项目仍会出现同样的问题。
5. 组织已使用管理平台,但数据仍然不可信
先检查数据从流程的哪个节点失真。是任务没有拆到岗位,是负责人没有及时更新,还是项目计划与实际执行分成两套记录?与其新增一份人工报表,不如删掉重复字段、明确更新责任、在日常工作节点收集必要信息。
以 PingCode 这类平台为例,平台是否适用,要通过本组织的工作流验证:项目与任务关系是否清晰,角色权限是否符合协作要求,计划变更是否可追溯,报表能否支持管理者的决策。不能只看演示中的页面或功能列表;要让实际项目负责人和一线成员完成一个完整周期的试用。
6. 团队没有成熟的专职资源管理角色
不一定要先设置全职资源经理。可以由实施负责人或交付运营角色承担周期性容量协调,但必须明确其权限:能否提出优先级冲突、能否要求项目补充需求信息、能否推动管理层作出取舍。没有决策通道的资源协调职责,最终只会变成维护表格。
当项目数量、跨团队依赖和资源冲突持续增加,且协调时间已经明显挤占交付管理工作时,再考虑设置专职角色。是否设岗应依据协调复杂度和组织收益判断,而不是因为某种成熟度模型写了“应该有”。
八、不同情况下的取舍:没有一套指标适合所有团队
1. 标准化与灵活性的取舍
统一流程有利于跨项目对比、资源共享和组织级决策,但过度统一可能忽略不同业务线的实施差异。可以统一核心字段与决策规则,同时允许项目阶段、交付物和风险分类按业务需要扩展。
我倾向于先统一“哪些事实必须看得见”,再讨论“每个团队的执行步骤是否完全一致”。项目优先级、岗位需求、责任人、时间窗口、变更原因等核心信息应有共同口径;特殊行业流程则可在不破坏核心口径的前提下增加细节。
2. 高利用率与抗波动能力的取舍
高利用率可能提高短期可计费投入,但降低应对突发问题的空间。缓冲留得过多,会造成实际产能没有被合理使用;缓冲留得过少,则容易在客户变更、生产问题和关键人员缺席时触发连锁延期。
取舍应依据历史波动和交付约束,而不是追求某个普适百分比。高不确定性、客户依赖多、上线风险高的项目,应为关键阶段预留更充足的弹性;需求稳定、工作标准化程度高的项目,才适合更紧密地安排产能。无论采用何种水平,都要跟踪加班、延期和应急工作,判断缓冲是否够用。
3. 细粒度工时与填报负担的取舍
更细的工时分类能帮助识别成本和估算误差,却会增加记录负担,并提高分类不一致的概率。若工时数据用于项目盈利、合同核算或重大交付复盘,细分可能有价值;若团队只是需要判断岗位负荷,按周或按阶段汇总可能足够。
可以先试用最少的分类,例如客户项目工作、内部支持、等待与返工,再检查它们是否能改变管理判断。若成员无法区分某两类工作,或主管从未使用这些差异,就应合并,而不是为了“数据更丰富”保留复杂分类。
4. 集中调度与团队自治的取舍
集中调度适合资源高度共享、优先级冲突频繁的组织,能避免多个团队重复承诺同一关键专家;它的代价是决策链可能变长,局部团队也可能认为自身需求不被理解。团队自治能提高响应速度,却可能形成局部最优和跨项目资源争抢。
常见折中方式是分层决策:团队在明确容量范围内自主安排,跨组稀缺岗位、重大里程碑冲突和优先级变化进入统一协调。只要升级条件明确,既不必把所有排期集中审批,也不至于让冲突全靠私下协商解决。
5. 使用平台与保留表格的取舍
平台的优势通常在于关联信息、状态追踪、权限、历史记录和跨项目汇总;表格的优势是启动快、结构灵活、临时分析成本低。项目数量少、团队单一、流程尚未稳定时,简单表格可能更经济;当重复录入、版本冲突和跨团队依赖成为日常问题时,平台化更值得评估。
迁移时不必追求一次性消灭所有表格。先找出哪些表格在重复维护同一事实,哪些表格承载特殊的临时分析。把稳定的项目和任务事实沉淀到共同工作流中,保留必要的专项分析空间。平台是否带来收益,应看重复录入是否减少、信息能否追溯、冲突是否更早发现,而不只是看上线了多少模块。
6. 追求预测准确与接受不确定性的取舍
预测越精细,不代表越准确。项目早期需求尚未澄清时,过度精确的工时数字只会制造虚假信心。此时使用区间、风险等级和关键假设更诚实,也更便于管理者调整承诺。
当需求逐步明确、类似项目积累足够后,可以提高估算颗粒度。估算应随着信息成熟而更新,并保留版本差异。管理者要接受一个现实:资源计划不是保证未来不会变化,而是让变化出现时能够快速识别影响并重新作出选择。
九、结尾:先把冲突看见,再谈效率提升
1. 真正有价值的指标会改变讨论方式
实施团队资源管理的改进,不是把每个人的时间切得更碎,也不是把利用率推到更高,而是让组织能更早回答三个问题:未来哪些岗位会成为瓶颈,哪些项目承诺之间存在冲突,什么条件变化会迫使团队重新排期。
如果一套指标不能帮助管理者做出接单、排期、优先级、培训或支持方式的决定,它就还没有成为管理工具。反过来,如果指标引发的是追责、填表和隐瞒风险,而不是协调与改进,说明口径或激励设计需要调整。
2. 下一步从一个周期、一个团队开始
建议你先选一个项目群或交付小组,建立岗位容量、关键技能覆盖、未来负荷、计划变更、预测误差和交付健康度的基线。不要一开始追求全公司覆盖,也不要在数据尚不可靠时承诺具体改善百分比。
一个周期结束后,复核数据是否可信、冲突是否更早暴露、管理动作是否真正发生、填报负担是否合理。再决定要不要调整指标、增加流程自动化或扩展到更多团队。资源管理的成熟,不是把所有人排满,而是能解释为什么这样分配、风险在哪里,以及出现变化时如何有依据地重新选择。
常见问题解答(FAQ)
1. 实施团队资源管理流程优化,最值得优先跟踪哪些关键指标?
我想优化实施团队的资源管理流程,但指标一多就容易变成填表任务。我应该先看哪些数据,才能判断流程是真的改善了,而不是只是报表更完整?
建议先跟踪四类指标:资源负荷准确率、关键岗位利用率、需求响应时长和项目里程碑准时率。资源负荷准确率可用“实际投入工时与计划工时的偏差”衡量;关键岗位利用率要与交付质量一起看,不能单独追求越高越好;需求响应时长反映调配效率;里程碑准时率则检验资源调整是否真正改善交付。
比如连续四周发现顾问负荷长期超过计划的120%,同时里程碑延迟增加,通常比单看利用率高更能说明团队存在过载风险。初期控制在4至6项指标,并为每项明确口径、数据来源和复盘周期,避免同一指标在不同项目中被不同方式计算。
2. 如何判断实施人员是合理忙碌,还是已经被过度分配?
我看到团队成员的排期几乎排满,表面上利用率很高,但项目还是频繁延期。是排期方法有问题,还是人员真的不够?我该结合哪些数据判断?
不要把排期满格等同于有效产能。可按周对比计划工时、实际工时、未计划支持工时和交付结果,并区分项目交付、内部协作、售后支持与休假等时间。举例来说,某岗位连续三周计划利用率达到95%,但临时支持占实际工时的20%,且任务切换频繁,这更像是缓冲不足和工作被打断,而非产能充分利用。
可先将可排期容量按实际可工作时间的80%至85%设置,再观察四周的加班、延期和临时插单变化;若交付稳定性提升,说明此前的满负荷排期掩盖了风险。这个比例是启动评估的参考值,应根据团队历史数据校准。
3. 实施项目发生资源冲突时,应该按什么规则进行优先级排序?
我负责多个并行项目,经常遇到两个项目同时争抢同一位关键顾问的情况。过去通常是谁催得急就先安排谁,但这样会不会让团队陷入反复救火?
建议用统一的冲突规则,而不是按催促强度分配。可以依次评估合同或监管承诺、对客户业务的影响、里程碑延误成本、替代人员可用性和资源调整所需时间,并让项目负责人记录调整理由。一个实用做法是为每个冲突登记受影响项目、所需技能、最晚决策时间和可接受的替代方案;每周复盘冲突数量及其导致的延期。
若连续两周同一岗位反复成为瓶颈,问题通常不只是排期不够细,还可能是技能集中、需求预测滞后或项目启动节奏失衡,应从岗位培养和项目组合层面处理。
4. 怎样判断资源管理流程优化是否真的有效,而不是只让审批变快?
我正在缩短资源申请和审批流程,但审批时间下降后,项目交付并没有明显改善。我该怎么设计评估,才能分清流程提速和实际业务效果?
把流程效率指标与交付结果指标配对观察。效率侧可看资源申请至确认的中位时长、临时调配比例和排期变更次数;结果侧看里程碑准时率、实际与计划工时偏差、返工或升级问题数量。建议先记录优化前4至8周的基线,再连续观察至少一个完整项目周期;同时按项目复杂度和团队规模分组,避免把项目结构变化误判为流程成效。
比如审批中位时长从5天降到2天,但临时调配比例上升、工时偏差扩大,就说明流程可能只是更快地接受了不完整需求。有效优化应同时减少等待和降低交付波动,不能只以审批速度作为成功标准。
核心关键词
文章包含AI辅助创作:岗位流程与规范:实施团队资源管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533820
读者评论
以前我们也把利用率当核心指标,结果项目经理不断拆任务、补工时,报表看起来很满,验收返工却没减少。后来把加班、返工和需求变更一起看,才发现真正的问题是前期确认不足。指标少一点,但能触发具体调整,反而更有用。
文章提到按岗位和技能看产能,这点比较符合实施现场。团队总人数不少,但接口、数据迁移这类岗位经常排不开,通用顾问也很难直接替代。实际落地时,技能标签和可投入时间的维护成本不低,建议先从关键岗位做小范围试点。
我比较认同滚动排程而不是一次性排满。客户配合度、环境准备这些事情很难完全预估,排得过细反而让项目经理天天改表。不过计划变更率还要区分客户原因、内部估算偏差和供应商依赖,否则复盘时容易把不同问题混在一起。
