角色管理指南:实施团队如何做好资源管理,入门指南全流程

角色管理做得好不好,不能看系统里有多少个角色,而要看项目负责人能不能在需求变化时回答三个问题:谁有可用时间,谁具备所需能力,调配他会挤占哪项承诺。很多实施团队并非缺少人员,而是把角色当成岗位名称、把资源当成人头数量,结果出现“表上每个人都很忙,关键任务却无人能接”的局面。本文给出一套从角色定义、能力盘点、容量计算、项目匹配到复盘调整的实施流程,并用明确标注的情景模拟数据说明如何落地。

一、先讲核心结论:角色管理不是给人贴标签,而是管理可交付能力

1. 角色、人员、资源是三个不同层次

我做实施规划时,会先把三个容易混用的概念拆开。角色描述组织需要什么能力,人员是实际提供能力的人,资源则是人员在特定时间段内可投入的工作容量。三者混为一谈,排出来的计划看似完整,执行时却常常无法兑现。

例如,“实施顾问”是角色,“李工”是人员,“李工在未来四周每周可投入两天实施工作”才是可用于计划的资源信息。若只记录李工属于实施顾问,却没有记录他的客户现场、内部会议、休假和技能范围,项目经理就无法判断他能否承担新项目。

我的核心判断是:角色管理的最小有效单位,不是岗位名称,而是“角色能力 × 可用时间 × 责任边界”。这三个条件要同时明确,排班和调配才有实际意义。

2. 先把管理目标从“人员利用率”转向“交付风险可见”

高利用率并不自动代表高效率。一个实施顾问连续数周排满,可能只是说明计划没有给客户变更、返工和跨项目协作留空间。相反,适度保留缓冲,可能让团队在出现问题时更快响应,降低关键里程碑延期的概率。

因此,我建议管理者先问:团队要解决的是人员闲置、关键角色冲突、技能断层,还是项目承诺失真?不同问题对应不同的角色管理措施。若没有先定义目标,团队容易把资源管理做成一张越来越复杂、却不能支持决策的排期表。

  • 人员闲置:检查需求预测、项目启动节奏和技能覆盖,而不是先压缩休整时间。
  • 关键角色冲突:识别稀缺技能与多项目依赖,建立跨项目优先级规则。
  • 项目承诺失真:把可用容量和不确定性纳入计划,明确计划假设。
  • 技能断层:安排培养、结对或外部补充,而不是仅靠加班填坑。

对中大型企业而言,角色管理还承担着协作治理的功能。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,组织在评估工具时,不能只问是否能建角色字段,还要确认能否把角色、工作项、项目计划、权限和进度信息放在同一套可追踪流程里。字段能否配置只是起点,管理规则是否可执行才决定价值。

3. 先定边界,再选工具

角色管理系统化之前,至少要明确四条边界:角色由谁维护、资源由谁确认、冲突由谁裁决、数据按什么周期更新。若这些责任没有分配,系统里很快会出现过期技能、虚假可用时间和无人解释的排期冲突。

我通常把工具定位为“规则的执行与证据的记录载体”,而不是替代管理判断的自动决策器。工具可以帮助汇总资源负荷、呈现任务依赖、追踪变更,但它不能自行决定两个客户项目发生冲突时哪个优先,也不能替主管判断某人是否具备独立带项目的能力。

二、背景和真实场景:为什么实施团队尤其容易在角色上失控

1. 项目需求变化快,人员供给却有明显惯性

实施项目通常经历售前承诺、启动、调研、配置或开发、验证、培训、上线和稳定运行等阶段。不同阶段所需角色并不相同:启动期需要方案与业务梳理能力,配置期需要产品和技术理解,测试期需要质量意识,切换期则需要强协调与现场响应。

如果资源计划只按“每个项目配置几个人”来做,就忽略了阶段差异。一个项目可能开工时需要两名顾问,进入验证阶段后需要的却是测试负责人、客户关键用户和技术支持。人员数量没有变化,能力结构已经变化。

实施团队还经常遇到需求不确定性。客户审批可能延迟,数据准备可能不合格,接口依赖可能等待第三方。原定某位顾问下周释放出来,实际却被遗留问题占用。资源计划不是一次排定后就永久有效的承诺,而是随着证据变化持续校正的预测。

2. 多项目共享专家,容易形成“单点繁忙、多人等待”

团队规模扩大后,最紧缺的往往不是一般执行人力,而是少数能够处理复杂问题的角色,例如解决方案架构、数据迁移、集成技术、质量把关或关键客户沟通。多个项目都希望占用这些专家,表面上每个项目都只申请少量时间,叠加后却可能远超实际容量。

这种问题常被误判为某位专家“配合不够”。更深层的原因通常是组织没有记录专家承担的隐性工作:评审、答疑、故障处理、方案把关、内部辅导。这些工作散落在即时消息、会议和临时请求中,不进入计划,却实实在在消耗容量。

我会把专家工作分成三类:明确交付的项目工作、跨项目支持工作、不可预测的应急工作。前两类要进入容量估算,第三类则要通过缓冲或值班机制承接。若三者都被当成“有空再做”,专家就会被无限切碎。

3. 角色边界不清,会让协作成本藏在返工里

客户现场出现数据问题时,实施顾问、数据工程师和客户管理员可能都认为对方负责。问题表面上是响应慢,实际是责任边界没有定义。另一类常见情形是项目经理负责追进度,但没有权力确认资源优先级,最终只能不断催促人员,却无法改变跨项目冲突。

角色管理不仅要写“负责什么”,还要写“不负责什么、何时升级、谁做最终决定”。边界描述越接近真实工作中的决策点,越能减少接口争议。仅列出“协助项目推进”“支持客户成功”这类宽泛职责,几乎无法帮助团队排计划。

4. 工具上线不是管理机制自动成熟

团队引入项目管理平台后,常见的第一步是把现有表格搬进系统。若旧表格里的角色定义、排期口径和责任规则本来就不一致,数字化只是让不一致更容易传播。管理者会看到更整齐的看板,却不一定获得更可信的容量判断。

以 PingCode 为例,评估其在实施团队资源管理中的适配性时,应先明确团队需要管理的对象与流程,例如项目、工作项、角色责任、进度和跨团队协作,再验证平台配置是否能支持既定治理方式。不能因为系统可以记录某个字段,就默认该字段足以支持资源决策。字段设计要从决策问题出发,而不是从表单能填什么出发。

三、常见误区:看起来像在管资源,实际只是在整理名单

1. 把岗位名称直接当成项目角色

岗位名称是组织结构的一部分,项目角色则是交付责任的一部分。某位产品经理在一个项目里可能负责需求确认,在另一个项目里可能只提供咨询;某位实施顾问可能能独立处理标准配置,却不能承担复杂集成方案。只按岗位名匹配项目,会把能力差异隐藏起来。

改进方法是给角色定义可观察的任务和交付物。例如,“数据迁移负责人”应说明负责数据范围确认、映射规则评审、迁移验证还是切换决策。角色定义越能对应工作产出,就越容易判断人员是否适任,也越方便复盘缺口。

2. 认为每个人每周可工作五天,所以可排五天项目工作

可工作时间不等于可用于项目交付的时间。例会、培训、内部支持、招聘面试、休假和行政工作都占用容量。若团队按名义工作日排满项目,就会把未被记录的协作工作变成加班和延期。

容量应该有口径,而不是凭感觉。团队可按周或双周估算净可用容量,并明确扣除项。若不同职能的会议负担差异明显,不能用一个统一折扣覆盖全员;应从实际工时记录、排期和访谈中校准。

3. 把利用率当成唯一绩效指标

利用率适合观察资源占用,不适合单独评价个人或团队贡献。若为了提高利用率而把每周排满,人员将没有时间做知识沉淀、客户沟通和问题预防。项目临时变化一来,团队只能通过延期或加班吸收冲击。

我会把利用率与预测准确率、里程碑兑现率、返工率、关键角色冲突次数一起看。高利用率若伴随延期增加、变更处理变慢,就不是资源效率改善,而可能是缓冲不足的信号。

4. 把所有人当成可以互换的容量单位

两名人员的总工时相同,不代表交付能力相同。一个人具备复杂客户沟通经验,另一个人擅长标准配置;一个人可以独立完成数据迁移,另一个人需要指导。把他们都折算为“一个人天”,会掩盖能力差异和辅导成本。

资源管理需要考虑熟练度,而不是只有技能标签。可以采用简单的能力等级,例如“了解、可在指导下完成、可独立完成、可指导他人”。等级标准必须与实际任务对应,不能只由个人自评决定。

5. 角色越细越专业,管理就越准确

角色拆得过细会造成维护成本上升。团队可能为每个小任务建立一个独立角色,结果人员技能多、角色字段更多,排期人却不知道该选哪一个。相反,角色过粗又会失去判断价值。

合理粒度应看它是否影响不同的分配决策。如果两个角色的责任、技能门槛、可用人员和排期方式基本相同,通常可以合并;如果它们的技能稀缺程度、交付风险或授权边界不同,就应分开。

6. 只在项目启动时盘点一次资源

一次性盘点只能反映某个时间点。实施过程中,客户变更、人员请假、项目延期和新项目签约都会改变容量。若角色和可用时间不随变化更新,系统中的“资源计划”会越来越像历史档案。

建议建立固定更新节奏,并把重大变化作为触发条件。例如项目范围变化、关键里程碑延期、核心人员离岗或新项目启动时,必须重新核对受影响角色和时间窗口。

四、专业判断逻辑:怎样把角色管理设计成可执行机制

1. 从交付链路反推角色,不从组织架构照搬

我会先画出项目交付链路,再标注每个节点需要做出的决定、完成的工作和验收的结果。然后从工作反推角色,而不是把部门组织图复制成项目角色清单。

举例来说,若客户上线前必须完成数据核对,就要明确谁负责数据清洗规则、谁负责迁移执行、谁负责业务验收、谁有权批准切换。把这些责任清楚地分到角色后,才能识别哪些工作需要同一人兼任,哪些工作必须相互复核。

可以使用以下顺序梳理:

  1. 列出交付阶段与关键工作项。
  2. 标记每项工作的输入、产出和验收条件。
  3. 确认执行者、审批者、协作者和知会对象。
  4. 识别不可兼任、必须复核或需要升级的责任。
  5. 将重复出现的责任归并为稳定角色。

2. 用“角色卡”替代只有名称的角色清单

每个重要角色都应有一张简洁的角色卡。角色卡不是职务说明书,而是为了资源匹配和交付协作提供最少必要信息。建议至少包含角色目标、主要交付物、关键技能、授权范围、常见协作方、预计投入方式和替补要求。

字段 需要回答的问题 容易出现的写法 更可执行的写法
角色目标 这个角色存在是为了保证什么结果? 负责项目支持 确保迁移数据通过约定规则验证
关键交付物 交付什么,谁验收? 配合完成上线 提交迁移核对报告,由业务负责人确认
技能要求 需要哪些可观察能力? 熟悉业务 能独立分析字段映射、异常记录和回滚条件
授权边界 能决定什么,什么情况必须升级? 负责协调 可调整验证顺序;影响上线窗口时须升级项目负责人
替补要求 关键人员缺席时,谁能接续? 暂无 至少配置一名能执行标准迁移核对的替补

角色卡不宜一开始追求完整百科。先覆盖高风险、高频率和稀缺角色,再根据项目复盘补充。若角色卡写得很详尽,却没有人据此做资源匹配,维护成本会超过收益。

3. 用能力矩阵识别匹配关系,但避免伪精确评分

能力矩阵能把“谁会什么”从口头印象变成可讨论信息。矩阵中的等级应有行为定义,而非简单的主观分数。例如“可独立完成”要指明能否在没有持续指导的情况下,按约定标准交付并识别常见风险。

可以从四级开始,避免评分过于复杂:

  • 了解:理解基本概念,尚不能承担交付责任。
  • 在指导下完成:能执行标准工作,但遇到偏差需要及时协助。
  • 可独立完成:能按标准交付,并处理常见异常。
  • 可指导他人:能处理复杂情境、复核成果并培养他人。

能力证据可来自已验收交付物、项目复盘、同伴评审和现场观察。自评适合用来发起讨论,不宜直接作为唯一依据。对于高风险角色,最好增加实际任务演练或由资深人员复核。

4. 按时间窗口计算净容量,并给不确定性留位置

资源计划至少要有明确时间窗口和计算口径。一个简单的估算方法是:净可用容量等于可工作时间,减去固定协作时间、休假和已承诺的非项目工作,再乘以技能适配系数。技能系数不是用来给人贴标签,而是提醒计划者:某人承担陌生或复杂任务时,实际产能可能低于熟练人员。

举例说明,以下数字是情景模拟,不是行业基准。某顾问未来两周理论工作时间为 80 小时,例会和内部支持占 12 小时,已批准休假占 8 小时,其他项目已有承诺占 36 小时,则剩余容量为 24 小时。如果新任务是其熟悉领域,可以按接近 24 小时规划;若涉及新模块且需要复核,计划投入应进一步保守。

对于跨项目共享专家,我倾向于把工作分成已承诺交付、预留支持和应急缓冲三类,而不是把所有剩余时间全部分配出去。缓冲比例应由团队历史波动校准:临时支持多、需求变化大的团队需要更宽裕;工作稳定且可预测的阶段可以适度收窄。

5. 用责任矩阵澄清协作,而不是增加更多审批

责任矩阵的价值是让团队知道谁执行、谁最终负责、谁需要参与和谁只需知会。矩阵不必覆盖每个小任务,只需覆盖高风险决策、跨角色交接和容易出现责任争议的节点。

如果每个事项都要求多人审批,责任矩阵会变成流程负担。我的判断标准是:某个决策是否影响范围、进度、质量、成本、客户承诺或上线风险。只有涉及这些重要后果的决策,才值得明确升级路径和最终责任人。

6. 让冲突处理规则先于冲突发生

多个项目争抢同一角色时,不能把决定权留给最会催促的人。组织应设定冲突排序规则,并明确谁有权裁决。排序可考虑客户承诺、业务影响、不可逆风险、里程碑临近程度和替代资源可行性。

冲突处理不是简单地把人员给“最重要项目”。有时短时支援可以缓解瓶颈,但也可能让另一项目的关键节点失守。决策者需要看到受影响的工作、替代方案、延期成本和调整后的承诺,才能做出可解释的取舍。

适合的处理流程通常包括:资源负责人汇总冲突、项目负责人说明影响、职能负责人评估替代方案、授权决策者确定优先级、相关项目同步更新计划。每一步都应有记录,防止同一问题反复争论。

五、案例与数据观察:用一个情景模拟看资源机制如何改变决策

1. 案例背景:不是人不够,而是关键能力集中在少数人身上

以下案例为情景模拟,用于展示分析方法,不代表某家企业的真实经营数据。假设某企业实施团队有 36 人,同时推进 8 个项目。团队共有 9 名实施顾问、5 名技术集成人员、4 名数据专家、3 名测试人员、4 名项目经理,其余人员分布在支持、培训和客户运营岗位。

项目启动时,管理者查看人员名单,认为团队总人数足够。但进一步拆分后发现,真正能独立承担复杂接口评审的数据与集成专家只有少数,且都被多个项目分散占用。常规任务有人员可接,关键决策却需要等待同一批专家。

如果只看全团队的平均利用率,瓶颈会被平均值掩盖。对这类团队,更有价值的做法是按角色和能力等级观察容量,特别关注稀缺角色的未来数周负荷及替补情况。

2. 先观察瓶颈输入,而不是只看延期结果

在情景模拟中,团队把 8 个项目的未来四周计划按角色汇总,发现数据迁移和集成评审的需求都集中在第二、第三周。项目经理原先分别给各项目安排了专家支持,却没有把这些承诺放在一起核对,导致同一专家的时间被重复分配。

这种输入端集中是后续延期的上游原因。仅统计已经延期的里程碑,发现问题时往往为时已晚;更有用的是在承诺形成时识别角色需求峰值、不可替代技能和计划依赖。

角色管理指南:实施团队如何做好资源管理,入门指南全流程

3. 计算净容量后,讨论才从“谁先要到人”转向“怎样兑现承诺”

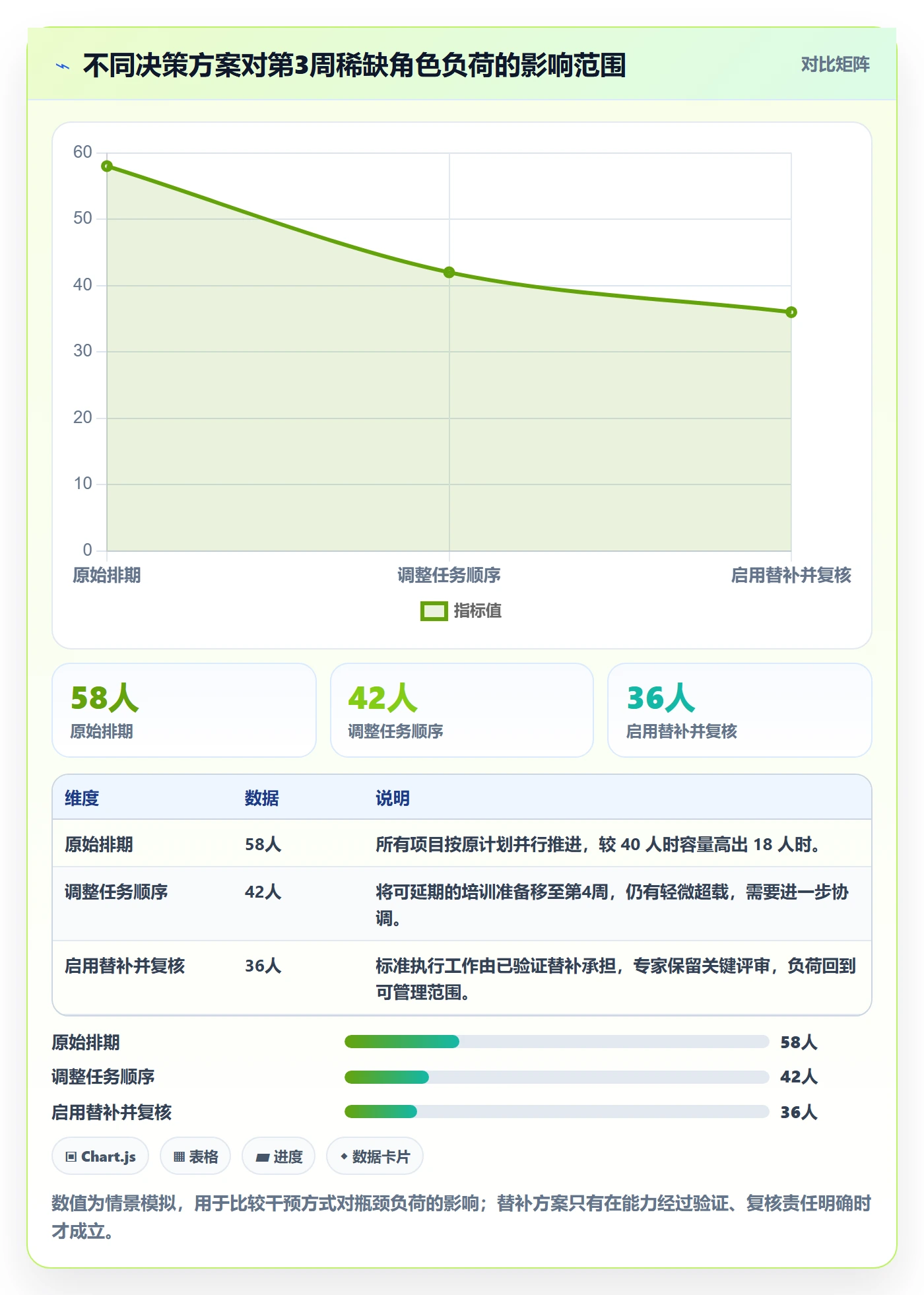

假设上述情景中,数据与集成专家每周合计可用于跨项目支持 40 人时。这个容量已经扣除了固定会议、内部支持和已知休假。第 3 周的需求达到 58 人时,缺口不是 18 人时那么简单:其中一部分任务可以提前或延后,一部分可以由合格替补执行,少数则必须由专家亲自判断。

我会把任务分成三类:必须由专家完成的决策、可由替补完成但需复核的工作、可以调整时间的非关键支持。这样做的好处是将“所有人都来抢专家”转变为可讨论的方案组合,而不是简单地取消某个项目的需求。

角色管理指南:实施团队如何做好资源管理,入门指南全流程

4. 评估结果时,不要把一次调整成功误认为长期规律

在这个模拟案例里,通过调序和替补复核,团队让专家负荷回到可管理区间。但这不意味着每次遇到冲突都应使用替补,也不意味着 40 人时可以永久作为固定容量。团队还要复盘实际投入与预测差异,判断超载来自需求估算偏低、临时支持过多,还是技能替补机制不成熟。

资源管理要留下“预测与实际”的差异记录。比如预计迁移核对 12 小时,实际花费 20 小时,原因可能是源数据质量、客户确认延误、规则反复变化或人员熟练度不足。若只记录总工时增加,团队下次仍会在相同环节低估容量。

角色管理指南:实施团队如何做好资源管理,入门指南全流程

5. 观察哪些指标,才能知道机制真的改善了决策

不建议一开始就追求几十个指标。实施团队可以先选少量能推动行动的指标,并给每个指标定义口径、周期和负责人。指标必须能够回答“接下来做什么”,否则只是报表装饰。

指标 建议口径 它能帮助判断什么 需要避免的误用
角色负荷率 已承诺角色工时 ÷ 同期净可用工时 识别瓶颈角色和过度承诺时间窗 不应直接作为个人绩效排名
资源预测准确率 计划投入与实际投入的偏差,按角色和工作类型分组 识别估算偏差来自哪里 不要只看全团队平均值
关键角色冲突次数 同一时间窗口内,已确认需求超过可用容量的事件数 判断是否需要培养替补或调整项目组合 冲突被提前解决后仍应记录,不等于管理失败
关键交付等待时间 工作具备输入条件后,等待所需角色开始处理的时间 发现瓶颈是否造成队列积压 要区分等待资源与等待客户输入
角色替补覆盖率 关键角色中至少有一名经验证替补的比例 衡量组织是否过度依赖单点专家 有名字不等于有能力,必须验证可独立承担范围

六、从零到落地:实施团队可采用的全流程

1. 第一步:明确资源管理要解决的业务问题

启动时不要先设计全量角色目录。先选一个具体问题,例如“跨项目专家冲突导致评审等待”“项目启动承诺经常超出顾问容量”或“关键岗位离开后无人接手”。问题越具体,越容易判断需要采集哪些数据。

我建议用一页纸写清目标、范围、试点团队、观察周期和成功信号。例如:试点 3 个项目,重点观察数据迁移与集成角色,运行 6 周,检查是否能提前发现时间冲突、是否减少临时改派、是否提高预测与实际投入的吻合程度。此类目标应在试点前确定,不能在结果出来后随意改口径。

2. 第二步:建立角色目录,优先覆盖关键交付角色

先从项目交付链路中选出 8 至 15 个最常用或最高风险的角色作为初版,不必一次覆盖全公司。筛选标准包括是否影响里程碑、是否需要专门技能、是否频繁跨项目共享、是否容易引发责任争议。

角色目录要避免过度依赖职称。可以按交付责任命名,例如“方案评审负责人”“迁移验证执行者”“客户培训负责人”。角色名称应便于项目团队理解,也要尽量稳定,避免不同团队用不同叫法描述同一职责。

3. 第三步:盘点技能证据和替补关系

邀请人员与直属负责人共同确认能力矩阵,不要把盘点变成公开排名。评估的目的在于分配工作、找出培训机会和降低单点风险,不是给人员贴永久标签。对意见不一致的角色,可以用小任务演练、交付物复核或结对观察来补充证据。

替补不是名册里多一个名字,而是能力、时间和交接条件同时成立。若替补只能在专家全程陪同下完成任务,组织仍然依赖专家,只是把依赖包装成了两个人参与。

4. 第四步:统一容量口径,先做到可解释

团队不一定要立刻进行精确工时核算,但必须统一基本口径:统计周期是什么、净可用时间如何扣除、内部支持如何记录、临时任务怎样纳入、休假和培训如何处理。不同部门若使用不同口径,资源汇总就没有可比性。

初期可从周或双周容量开始,避免把预测粒度做得过细。项目任务的不确定性较大时,按小时排到未来数月会制造虚假精度。较近时间窗口可以细化,远期则应以角色需求区间和风险标记为主。

5. 第五步:设定需求提交和冲突裁决流程

项目提出资源需求时,应至少说明角色、时间范围、投入程度、工作内容、所依赖的输入和最迟需要日期。只写“要一名技术支持”无法用于有效匹配,至少要说明是方案评审、接口联调、故障定位还是上线值守。

资源负责人汇总需求后,先检查角色匹配和容量冲突,再由有授权的人作优先级决策。若需求信息不完整,应退回补充,而不是让资源负责人代替项目经理猜测真实工作量。

6. 第六步:在计划中标记假设、风险与置信度

计划不是事实。客户数据尚未到位、接口方案未确认、人员能力需要复核时,都应将其写成计划假设或风险条件。可以用“已确认、待确认、依赖外部条件”这类状态区分承诺成熟度。

远期资源计划宜表达为范围,而非单点数字。例如某阶段预计需要 1 至 2 名顾问投入两周,等待范围确认后再锁定资源。这样做并非逃避承诺,而是诚实地呈现输入条件尚未确定。

7. 第七步:建立滚动复盘,而不是只在延期后追责

建议按固定节奏更新近期容量,并在重大变更时触发专项调整。复盘会议聚焦几个问题:计划与实际差异最大的是哪些角色;差异来自需求变化、估算错误还是技能不匹配;哪些冲突可以通过提前安排避免;是否需要培养替补或调整承诺方式。

复盘应讨论机制和事实,不应把所有偏差都归咎于个人执行。若项目范围反复变化,却仍按原计划考核资源准确率,指标就会惩罚无法控制的人,也无法帮助组织改进。

8. 第八步:用工具固化流程,并保留人工判断入口

当角色定义和工作规则已经明确,再选择工具承载数据、流程与协作。评估 PingCode 这类项目管理平台时,可以用真实试点需求验证:角色信息是否便于维护,计划和实际工作是否能关联,跨项目视图是否满足资源负责人判断,权限是否符合组织治理,变更是否留痕,数据是否可导出并用于复盘。

评估时不要只看演示环境中的理想流程。应拿一项真实项目工作,从需求提交开始走到资源确认、任务执行、变更处理和复盘,观察需要多少次重复录入、谁需要维护信息、异常情况如何处理。工具的界面流畅,不等于管理口径已经统一。

若团队规模较小、项目较少、角色高度稳定,简单表格也可能足够。若组织跨部门协作多、项目并行多、角色权限复杂,继续依赖个人维护的表格则可能难以保持数据一致。工具选择应由协作复杂度驱动,而不是由“数字化”口号驱动。

七、不同情况下的行动建议:先解决最影响交付的那一类问题

1. 团队人数少、项目不多:先用轻量规则避免重复建设

小团队通常可以用一张角色卡清单、一份滚动计划和固定的周度冲突检查开始。重点是明确谁负责更新、怎样计算可用时间、谁决定项目优先级。没有必要为每个岗位建立复杂能力等级或审批流。

这类团队尤其要避免把个人熟悉度当成组织能力。关键任务至少要形成简单的操作说明和交接记录,避免某人请假就让项目停摆。先做知识备份,通常比先买更复杂的工具更有收益。

2. 团队人数过百、项目并行多:建立分层治理与共同口径

对于中大型组织,资源管理常常跨团队、跨区域和多个业务线。应明确集团层面的角色定义原则和数据口径,同时允许业务团队保留必要的专业差异。完全中央化会削弱一线响应,完全分散则会导致角色名称和容量口径无法比较。

可以采用“统一底层规则、局部授权维护”的方式:核心角色、能力等级和容量口径统一;具体项目资源由业务团队提出;跨团队冲突交由具有授权的治理角色协调。管理平台要服务这种责任分层,而不是把所有变更都集中到一个管理员手里。

在这种规模下,PingCode 的评估重点不应只是“能否管理项目”,还应关注是否能适配组织已有的项目分类、协作边界和权限要求。建议先选具有代表性的部门试点,再根据数据维护成本与决策效果判断是否扩展。

3. 专家稀缺、常被打断:建立专家服务入口和支持配额

专家如果每天被零散消息打断,表面上响应很快,实际却难以完成需要连续专注的工作。团队可以设置服务入口、固定答疑时段、问题分级和升级条件,将支持需求集中起来,再由专家判断是否需要亲自介入。

对于重复出现的问题,应将解决方案沉淀为模板、检查表或培训材料。专家时间应优先投入到高风险判断和疑难问题,而非重复回答可以通过文档解决的问题。这样做的目标不是限制协作,而是降低每次协作的上下文切换成本。

4. 项目需求高度不确定:按阶段做资源承诺,避免远期锁死

客户需求尚未确认时,不应过早把精确人员和时数全部锁定。可以先确认阶段性资源窗口和所需能力范围,待输入条件满足后再落实具体人员。对于高不确定任务,增加检查点比一次性做出过度精细的排期更可靠。

如果变化频繁,要把变化本身作为可分析的数据:哪些客户环节导致等待,哪些需求变更造成返工,哪些假设最常失效。只有识别波动来源,团队才能决定是提高缓冲、改变合同承诺、加强前置验证,还是培养更灵活的多技能人员。

5. 正处于快速扩张期:先避免单点依赖,再追求精细度

扩张期常出现新人快速增加、项目数量同步增长、管理制度追不上业务的情况。此时最重要的是确保关键角色有明确责任、关键技能有替补、容量预测有基本口径。若先追求复杂的个人能力评分,数据维护成本可能压过真正的交付改善。

扩张期也需要区分“新人可承担的工作”和“必须由资深人员签核的工作”。通过分层任务、结对和阶段验收逐步扩大独立承担范围,比直接把新人按一名完整容量加入排期更稳妥。

八、不同情况下的取舍:没有一种角色管理方案适合所有团队

1. 角色粒度:统一可比较,还是保留专业差异

角色越统一,跨团队汇总越容易;角色越细,专业分工越清楚。取舍点在于角色差异是否会改变资源分配、授权或质量风险。若会改变,就应保留差异;若只是各团队叫法不同,则更适合统一命名。

不要把所有团队都压进同一套过度宽泛的角色体系,也不要让每个团队从零发明自己的名称。可先定义通用核心角色,再通过扩展字段或专业子角色表达必要差异。

2. 资源缓冲:减少闲置,还是保留应变能力

缓冲意味着短期看起来有一部分容量没有被项目占满,但它可以承接变更、问题处理和跨项目支持。完全没有缓冲,往往会把小幅波动放大成加班、延期和质量风险。

缓冲大小应由历史数据和业务波动决定,而不是照抄某个固定比例。团队可以观察临时支持的频率、需求变化幅度和延期恢复时间,再逐步调整。处于稳定阶段时可以收紧;上线密集或客户变化较多时则应更谨慎。

3. 多技能培养:提高灵活性,还是接受更长的培养周期

培养多技能人员能降低单点依赖,但不代表每个人都要成为全能型角色。技能扩展需要时间,也可能降低短期产出。若某角色高度专业、需求稳定且风险高,维持专家深度加可靠替补,可能比要求全员学习更经济。

若技能交叉能显著减少等待,或关键工作可以拆成标准化步骤,则更适合建立多技能梯队。可以用“小范围实践,复核,独立承担,指导他人”的路径扩大能力,而不是一次性把培训完成等同于可独立交付。

4. 集中治理:一致性更强,还是响应速度更快

集中调配能看见全局冲突,却可能增加决策等待;团队自治响应更快,却可能出现资源被局部占用、跨团队承诺互相冲突。对于共享专家多、项目依赖强的组织,需要更强的跨团队协调;对于业务边界清晰、人员稳定的小团队,局部自治通常更轻。

可以把决策分层:团队负责人处理不影响其他团队的常规调配,跨团队或影响关键承诺的冲突由更高层级裁决。这样既保留局部效率,也能防止关键资源被单个团队长期占用。

5. 系统化程度:管理透明度更高,还是维护负担更重

系统化可以提高信息可见性、变更追踪和跨项目汇总能力,但也会带来字段维护、权限治理、流程培训和数据质量管理成本。若项目少、信息简单,系统化的边际收益可能有限;若并行项目多、交付责任复杂,靠私人表格传递信息的风险通常会随规模上升。

在评估 PingCode 或其他项目管理平台时,建议将实施成本拆成配置、迁移、培训、日常维护和管理变更五部分。不要只比较许可证费用,也不要把功能数量当作收益。真正要比较的是:平台是否减少重复录入、是否提前暴露冲突、是否让责任和变更可追踪,以及团队是否愿意持续维护数据。

九、常见问题:角色管理落地时最容易卡住的细节

1. 角色名称应该按部门还是按工作命名?

优先按工作责任命名,必要时再关联部门。部门名称变化通常比交付责任变化更频繁,直接用部门名称作为项目角色,可能让职责含义随组织调整而变得模糊。角色名要能让项目成员快速理解自己需要交付什么。

2. 能力矩阵多久更新一次?

不必每月对所有角色重新评分。建议在新项目结束、关键工作验收、能力培训完成、人员岗位变化或替补机制调整时更新相关记录。关键角色可按季度或半年度检查一次,普通角色则结合实际变化维护。

3. 团队还没有历史数据,怎样估算容量?

先用明确假设建立初始计划,同时把预计投入、实际投入和偏差原因记录下来。初期数据不够精确并不可怕,最重要的是口径一致、能够复盘。经过几个项目周期后,再用实际数据校准估算,而不是长期依靠主观印象。

4. 利用率高但项目仍延期,应该怎么办?

先检查角色匹配、等待时间、返工和工作切换,而不是继续提高排期密度。团队可能把时间花在低优先级任务上,也可能关键角色容量不足,或输入条件不完整导致工作反复。应按角色、阶段和延迟原因拆分观察。

5. 应不应该记录每个人的详细工时?

取决于决策需要和维护成本。若团队需要估算项目成本、识别工作类型偏差或满足合规要求,适度工时记录可能有价值;若只为了提高监控感而采集大量细粒度数据,容易增加负担并引发对个人监督的误解。应先明确数据用途、可见范围和保留周期。

十、结尾:把角色管理做成持续校准的能力

角色管理最容易走偏的地方,是把它做成静态名单、繁复评分或利用率竞赛。真正有效的机制,应该能在项目承诺之前暴露能力缺口,在多个项目争抢资源时给出可解释的决策,在人员变化时降低交付中断风险。

我的独特判断是:资源管理的成熟度,不取决于预测能否精确到每个人每天,而取决于组织能否及时发现预测失效,并用可信的规则重新承诺。角色清晰、容量口径一致、冲突有裁决机制、经验能沉淀,往往比一张看似精细的长期排期表更有价值。

下一步不必从全公司大改开始。先选一个有明显瓶颈的项目群,挑出 3 至 5 个关键角色,建立角色卡和能力证据,统一未来四周的净容量口径,再每周记录一次需求与实际差异。运行一个完整项目周期后,判断哪些字段真正帮助决策、哪些流程只是增加维护工作,再决定是否扩大范围或引入项目管理平台支撑。

常见问题解答(FAQ)

1. 实施团队为什么要先做角色管理,而不是直接分配任务?

我以前以为资源管理就是把任务平均分给每个人,谁有空谁就接。真正参与多个实施项目后,我发现同一个人同时承担项目经理、需求顾问和客户沟通时,表面上任务量不高,实际上每天都在被上下文切换消耗。到底应该怎样从角色而不是姓名开始设计资源分配?

角色管理的核心不是给成员贴职位标签,而是先明确项目中哪些责任必须有人承担,再判断一个人能否同时承担多个角色。实施项目通常至少需要项目统筹、业务顾问、技术顾问、测试与培训支持、客户接口人等责任位。如果直接按姓名派任务,最容易出现“一个人什么都会,所以什么都找他”的隐性瓶颈。

我在梳理实施团队时,会先做一张责任矩阵,至少记录四项:角色、关键产出、投入阶段、不可替代程度。例如,项目经理负责计划、风险和升级处理;业务顾问负责流程确认和需求边界;技术顾问负责接口、权限和部署;测试负责人负责验收证据。每个角色再标注主责人、备份人和客户侧协作人。

一个实用判断方法是看“关键产出是否只有一个人能完成”。如果某项工作只有一个人掌握,人员请假或被其他项目占用时就会形成单点风险。建议把角色风险分成三档:只有一名熟练人员属于高风险;有一名主责和一名可接替人员属于可控;至少两人能独立完成且有文档沉淀,才算稳定。

角色管理先于任务分配,原因就在于它能把“谁现在有空”转化为“谁对结果负责、谁能够接替、谁需要培养”。

2. 实施团队如何判断成员的真实可用容量,而不是只看工时表?

我曾经按照每人每周五天、每天八小时去排计划,结果计划总是延期。后来我把会议、客户答疑、返工和环境等待都拆开统计,才发现团队名义上有一百小时,真正可以用于新任务的时间不到六十小时。实施项目应该怎样计算一个更接近现实的资源容量?

不要把合同工时或打卡时长直接当成可分配容量。实施团队的时间通常会被客户会议、内部同步、问题排查、环境等待、文档整理和返工切碎,尤其是高级成员,他们的有效产出时间往往低于普通成员。我建议采用“名义容量,固定占用,风险缓冲,可计划容量”的计算方式。

比如某顾问每周名义容量为40小时,固定会议和客户沟通占8小时,日常支持占6小时,项目切换损耗约4小时,再预留6小时风险缓冲,那么可计划容量只有16小时。公式可以写成:可计划容量=名义工时-固定占用-支持工作-切换损耗-风险缓冲。

下面是一组更接近实施现场的排期对比: “理想排期”:40小时名义容量,计划投入40小时,预计完成率通常低于75%。“稳健排期”:40小时名义容量,计划投入24至28小时,预留12至16小时处理沟通、返工和突发问题,延期率明显更低。

“高风险排期”:40小时名义容量,计划投入32至36小时,仅预留4至8小时,适合短周期、需求稳定且环境成熟的任务,不适合首次实施。资源容量还要按角色区分。项目经理被会议占用较多,技术顾问可能受环境和接口依赖影响,业务顾问则容易被客户临时问题打断。因此不能只统计“人天”,还要统计连续可用时间。

例如一项需要连续两天完成的配置工作,即使成员本周还有12小时零散时间,也不代表这项工作可以顺利安排。资源管理要同时看总量、连续性和技能匹配,这比单纯看工时表更可靠。

3. 多项目并行时,如何避免关键角色被反复抢占?

我见过最常见的并行项目问题是:每个项目都只申请一两个小时的专家支持,单看都不多,加起来却把专家的一周切成了十几个时间片。项目看似都在推进,实际上没有一个项目能连续完成关键工作。实施团队应该怎样处理这种“低时长、高打断”的资源冲突?

多项目资源冲突的本质通常不是总工时不足,而是关键角色的注意力被频繁切换。尤其是架构、数据、接口和疑难问题处理这类角色,如果每天被不同项目临时拉走,切换成本会比任务本身更高。我在安排并行项目时,会把资源分成三类:共享专家、项目核心成员和临时支持成员。

共享专家不适合按小时零散预约,而应采用“服务窗口”管理。例如每周二、周四上午集中处理接口和技术问题,其他时间不接受非紧急插单;项目核心成员则尽量保持连续投入,至少保证一个完整半天不被跨项目会议打断;临时支持成员只处理边界清晰、验收标准明确的任务。

可以使用一个简单的优先级评分:项目紧急度、客户承诺等级、任务阻塞影响、延迟成本分别按1至5分打分,总分高的项目优先获得共享资源。但分数不能替代判断,还要设置“不可打断条件”。例如上线前的数据核对、客户验收前的缺陷关闭、生产环境故障处理,这些任务一旦开始就不应被普通需求插队。

建议每周做一次资源冲突清单,记录项目、所需角色、预计时长、最晚开始时间、延迟后果和替代方案。如果一个角色连续两周超过80%的工作时间被不同项目抢占,就应当视为结构性风险,而不是继续要求个人加班。解决办法通常有三个:调整项目顺序、培养备份角色、把零散支持改成集中服务窗口。

我的判断标准是,资源安排是否让关键角色拥有连续产出时间,而不是日历上是否塞满了工时。

4. 实施团队怎样建立角色备份,避免关键人员离开后项目失控?

我曾经接手过一个进行到中期的项目,原负责人离职后,团队发现很多关键决定只存在于聊天记录和个人记忆里。虽然交接文档有几十页,但真正需要的客户约束、历史取舍和未解决风险都没有写清楚。角色备份到底应该备份什么,怎样判断备份已经生效?

角色备份不是让第二个人“看过资料”,而是让第二个人在限定条件下能够独立完成关键动作。很多团队把备份理解成共享文件夹和会议旁听,结果主责人一离开,备份人员仍然不知道哪些问题不能承诺、哪些客户习惯不能忽略、哪些配置改动会产生连锁影响。我建议对每个关键角色建立三层备份内容。

第一层是可重复流程,例如需求确认、版本发布、验收准备、问题升级的步骤和模板;第二层是判断规则,例如什么情况可以直接处理,什么情况必须请项目经理或客户确认;第三层是项目背景,包括历史决策、客户特殊约束、未关闭风险和关键联系人。只有第一层而没有后两层,备份人员通常只能照流程做简单任务,遇到例外就会停摆。

备份是否有效,不能用“参加过交接会”来判断,而要做一次替补演练。可以让备份人员独立完成一项真实但风险可控的工作,例如主持一次需求澄清、输出一份配置方案、处理一条中等级别客户问题,再由主责人按准确性、完整性、沟通质量和升级判断四项打分。

每项满分5分,平均达到4分以上,且没有出现重大边界判断错误,才可以视为基本可接替。资源管理上还应给备份角色预留学习容量。若主责人长期满负荷,备份培养一定会被推迟。比较稳妥的做法是每个关键角色至少安排一名备份人,每两周完成一次实际任务共担,每月更新一次风险和决策记录。

对于高风险角色,还要明确“离岗触发机制”:请假超过几天、连续多次无法响应或项目进入上线阶段时,备份人自动进入主责状态。这样做的价值不只是防离职,也是防请假、跨项目调动和突发故障。

核心关键词

读者评论

胡
胡文博

我们团队之前只按岗位排人,后来发现同是实施顾问,能独立处理复杂接口的人其实很少。把能力等级和可用时间分开记录后,冲突更容易提前暴露;难点是这些信息需要有人定期核实。

丁
丁可欣

容量里扣除会议、内部支持和休假这点很实际。我们做周计划时还会给突发客户问题留余量,否则表面排得很满,实际一有变更就只能挤占其他项目。

向
向清越

角色卡适合先从高风险工作试起,不太适合一开始就覆盖所有岗位。想请教一下,能力等级如果由直属主管评定,怎样减少不同主管之间的尺度差异?

文章包含AI辅助创作:角色管理指南:实施团队如何做好资源管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533653

赞 (0)
飞飞飞飞
资源流程与规范:研发团队资源管理最佳实践关键指标
上一篇 44分钟前
技能怎么做?实施团队入门指南:资源管理从0到1
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
