资源管理如何做好资源分配?研发团队落地方案与操作步骤

研发团队做资源分配,最容易出现的误判,是把“每个人看起来都有活干”当成“资源已经分配合理”。我见过不少团队排满了迭代计划,却仍然频繁延期:关键工程师同时挂在三个项目上,测试资源在版本末尾集中排队,需求变更没有触发容量重算。问题通常不在于团队不够忙,而在于分配没有把工作优先级、真实产能、依赖关系和不确定性放在同一张决策桌上。

一、先讲结论:资源分配不是排满日历,而是控制承诺

1. 先分配团队容量,再分配个人任务

我判断一套资源分配方案是否可执行,第一步不是看任务有没有负责人,而是看团队承诺是否超过可用容量。这里的容量不是合同人数乘以工作日,而是扣除会议、支持、请假、评审、技术债处理和不可预见工作之后,团队真正可以投入项目的时间。

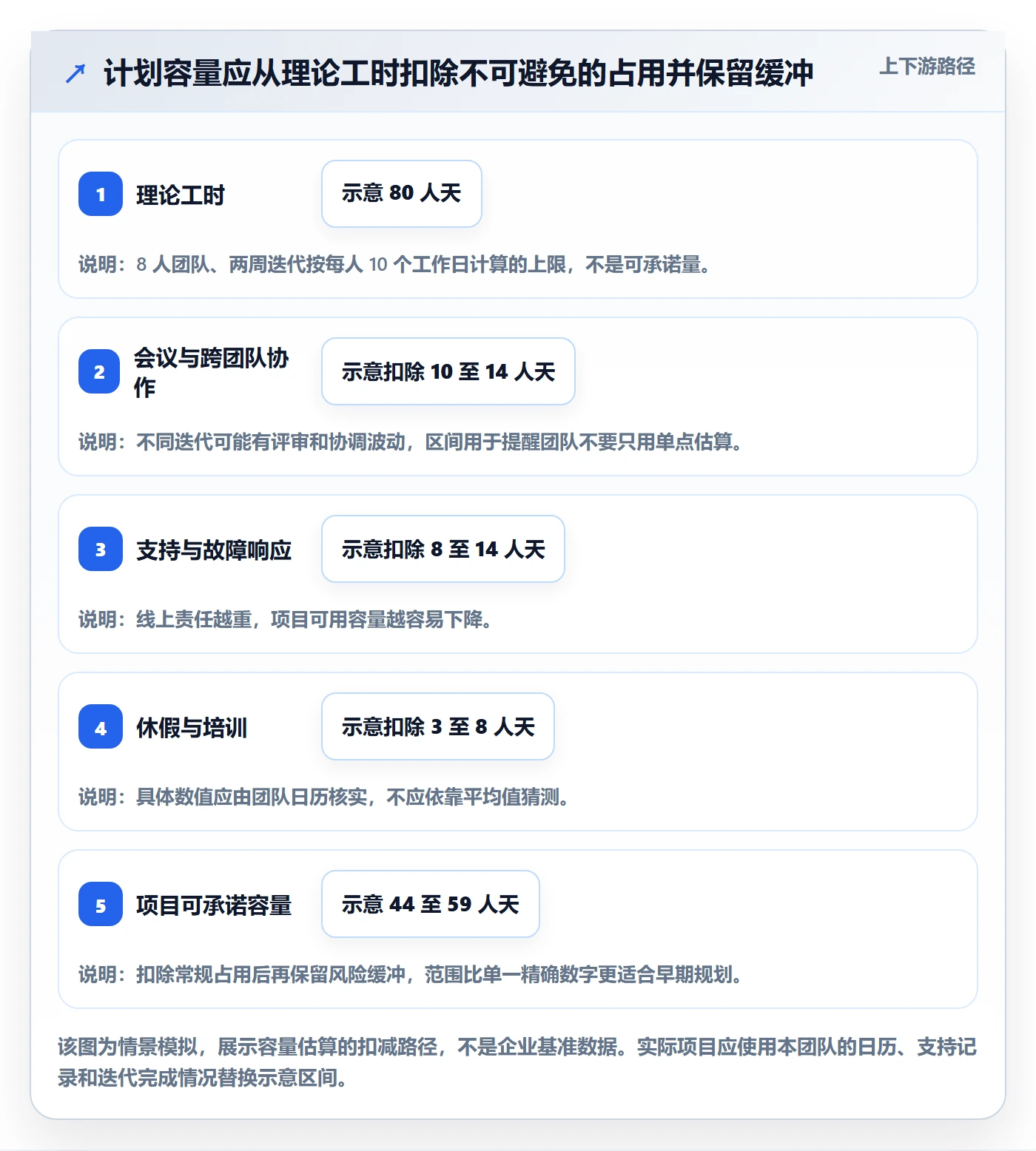

比如,一个 8 人研发小组在两周迭代中,理论上有 80 人天。若按团队过去 6 个迭代的记录,平均有 25% 的时间用于会议、线上支持和跨团队协作,那么可承诺容量约为 60 人天。再为高风险需求保留 10% 缓冲,可计划工作量就不应超过 54 人天。这个数字不是绩效指标,而是避免计划建立在“所有人每天都能连续编码”的幻想上。

对于稳定团队,我更愿意用历史交付数据校准容量;对于新组建团队,则先用保守估计,运行两到三个迭代后再调整。容量是团队级承诺边界,个人工时只是估算输入,不能直接替代。

2. 优先级、容量、技能和依赖必须一起判断

只有“业务优先级高”不够。一个高优先级项目如果缺少具备特定领域知识的工程师,或者依赖尚未确认的外部接口,硬塞进近期计划只会制造更高的切换成本。资源分配的判断至少要回答四个问题:这件事是否值得做、什么时候必须做、需要什么技能、有哪些前置依赖。

我通常把资源决策拆成两层。第一层决定团队之间的容量比例,例如产品线甲占 50%、产品线乙占 30%、平台与技术债占 20%。第二层才在各团队内部安排具体人员和任务。先做团队级分配,可以避免高层会议不断直接指定某位专家,导致同一个人被多个项目重复承诺。

3. 给变化设规则,比做一次完美计划更重要

研发计划一定会变,关键是变化是否进入同一套决策机制。新增紧急需求时,不能只追加工作而不撤出原计划;需求范围扩张时,不能让研发团队默默承担全部成本;关键人员请假时,也不能假定任务仍按原工期完成。

我建议给每次变更配一条“交换规则”:增加一项工作,必须说明它替换什么、推迟什么,或由谁补充容量。这样做看起来更严格,实际能减少口头承诺和事后争论。资源分配不是一次性把人塞进项目,而是持续管理承诺的增减。

决策对象 需要确认的问题 常见误判 推荐输出
团队容量 扣除支持、会议和休假后还剩多少 按名册人数直接乘工作日 团队可承诺人天或迭代容量
项目优先级 延迟的业务影响和时间窗口是什么 谁声音大就先做谁的需求 有依据的排序及延迟代价
技能匹配 是否依赖稀缺技能或单点专家 只看人数,不看能力结构 技能覆盖和替补安排
执行承诺 范围、依赖和变更规则是否明确 计划满载,却没有缓冲 可追踪的任务、负责人和调整记录

二、研发资源为什么经常分不明白

1. 需求进入速度快于团队消化速度

在多产品线或中大型组织中,资源冲突往往不是单个项目内部的问题,而是多个业务单元同时把“重要且紧急”的需求推给同一批研发人员。产品经理看到的是自己项目的排期,部门负责人看到的是整体优先级,研发人员面对的却是一天里被不同项目切换十几次的现实。

如果需求入口没有统一的排序机制,每个团队都可能得到局部合理、全局冲突的计划。一个项目计划占用架构师 30%,另一个项目也占用 30%,平台改造再占用 30%,表面上总量是 90%,实际却可能因为会议和上下文切换,让三边都拿不到可连续工作的时间。

资源规划应先建立跨项目的需求视图,而不是让各项目各自维护一份互相看不见的承诺表。企业团队使用 PingCode 等项目管理平台时,可以把项目、迭代、任务和人员投入放在同一管理视图中;但工具只能呈现和追踪规则,不能替管理者决定哪个业务目标应该让位。

2. 人数相同,不代表可替代性相同

研发团队常把资源写成“后端 5 人、前端 3 人、测试 2 人”,但这种统计对交付判断帮助有限。真正影响排期的可能是只有一人熟悉支付结算、只有一人有生产发布权限,或者只有一人能处理某个历史系统的数据库迁移。

从资源管理角度看,团队既有容量问题,也有能力结构问题。总人天充足,不代表关键技能充足;任务清单看起来均匀,也不代表关键路径上的工作可以并行。要把技能、系统权限、业务知识和审批职责纳入资源视图,否则“有空的人”可能并不能接手最重要的任务。

3. 隐性工作没有进入计划,导致可用容量虚高

线上故障响应、客户问题定位、代码评审、内部技术咨询、版本发布、数据修复和安全检查,常常散落在聊天消息、会议纪要或个人待办中。它们没有出现在项目计划里,却实实在在占用了人员时间。

如果团队一边承诺 100% 项目工作,一边继续承担日常支持,那么延期并不意外。更危险的是,管理者会把延期解释成执行力不足,进而增加汇报和催办,进一步挤压有效开发时间。先把不可避免的工作显性化,往往比再安排一次进度会更有用。

4. 资源利用率被误当成资源效率

资源利用率接近 100% 看起来很漂亮,却不一定带来更多交付。任务之间存在等待、评审和依赖时,个人满负荷会让队列变长:一个需求卡在接口确认,工程师已经投入下一个任务,随后又被叫回原需求,切换和恢复上下文都要付出成本。

我不会把“每个人每天都有任务”作为分配成功的证据。更有意义的结果指标是承诺完成率、交付周期、阻塞时间、返工率和紧急插单对原计划的影响。团队效率不是把每个人的日程塞满,而是让高价值工作尽量稳定地流过系统。

资源管理如何做好资源分配?研发团队落地方案与操作步骤

三、常见误区:看上去公平,实际会拖慢交付

1. 按人数平均分项目

把团队平均拆成几组,确实容易解释,也能让每个项目都有负责人,但项目复杂度、业务价值、依赖风险和技能需求并不平均。给低优先级项目配置和核心版本同样的人力,可能造成关键窗口错失;给高复杂度项目配置过少的人手,则会形成长期排队。

平均分配适合目标相近、工作类型稳定、技能结构接近的团队,不适合多个产品线争用稀缺专家的环境。应先按价值和交付窗口分配团队容量,再检验每个项目是否有足够技能覆盖。

2. 按个人工时精确到每天

精细日历可以帮助识别冲突,却不能把不确定的软件开发变成精确制造。把每个工程师的时间排到 100%,会让估算误差、突发支持和依赖等待没有空间。日历适合看会议、休假和关键活动,不适合替代团队容量规划。

当管理者要求每个人说明每天做了什么,却不追问任务为何等待、需求为何反复变化,团队就会把精力花在证明忙碌上。短期看似透明,长期可能压低协作和主动暴露风险的意愿。

3. 把多项目并行当作灵活调度

一个工程师同时支持三个项目,表面上提高了覆盖率,实际会增加上下文切换。不同代码库、业务规则、会议节奏和交付节点都要重新加载。对复杂任务而言,短时间碎片投入通常不等于等比例产出。

我更倾向于设定并行限制:关键岗位尽量减少同时进行的高优先级工作,团队层面也控制在少数重点目标内。确实需要共享专家时,应安排固定支持窗口、明确决策时限,并把等待时间作为项目风险记录,而不是默认为专家随叫随到。

4. 用加班填补资源缺口

加班可以应对短期、可界定的异常,但不适合作为长期容量方案。如果缺口来自需求持续超载、关键技能单点或工作方式低效,持续加班只会延后问题暴露,并提高疲劳、缺陷和人员流失风险。

判断是否加班前,我会先问:工作是否真的不可延期?能否缩小范围?是否存在可以暂缓的低价值事项?团队是否能获得额外支持?如果这些问题没有答案,单纯增加工时通常只是把资源冲突转换成健康和质量风险。

5. 把工具里的分配图当作真实状态

管理平台显示某人有 40% 空闲,不代表此人就能立即接手另一项工作。数据可能滞后,也可能没有记录支持任务、临时评审和复杂问题排查。工具视图必须与团队实际工作方式相匹配,并定期核验。

工具配置越复杂,越需要明确维护责任。若每个人都要在多个系统重复录入同一工时,数据质量很可能下降。优先把项目、迭代、任务状态、负责人和依赖维护好,再决定是否需要精细记录工时。

四、专业判断逻辑:用一套可解释的规则做取舍

1. 先定义分配对象和时间范围

资源讨论之前,先说清楚“分配什么”和“分配多久”。对象可以是团队、技能组、个人或设备环境;时间范围可以是季度、月度、迭代或单次发布窗口。不同层级的数据不能混在一起:季度规划决定方向和容量比例,迭代规划确定近期承诺,日常调度解决短期阻塞。

我通常用季度做容量方向盘点、每个迭代做承诺确认、每周做例外调整。过于频繁地改季度计划,会让团队失去稳定性;只在季度末复盘,则容易错过早期纠偏窗口。

2. 按业务价值和延迟代价排序

需求优先级不要只分“高、中、低”,还要说明排序依据。对于难以直接比较的项目,可以从业务影响、时间窗口、风险降低、合规约束、客户承诺和机会成本等维度讨论。分数不必假装精确,真正重要的是让决策者看到差异来自哪里。

如果两个项目都被标为最高优先级,就必须继续问:其中一个推迟一个迭代会造成什么损失?另一个错过窗口会怎样?只要比较到具体后果,很多“都紧急”就会变成可以解释的先后顺序。

3. 用瓶颈技能校验容量,而不是只看总人天

对于每项工作,标出关键技能、系统权限和外部依赖。然后检查关键路径上是否存在单点:某一名工程师是否同时负责设计、实现和发布?测试是否只能在开发完成后开始?安全审查是否需要固定人员排队?这类问题会决定项目最早何时可以交付。

有时增加普通开发人力不会缩短工期,因为瓶颈在领域专家或接口审批;这时更有效的方案可能是拆分交付范围、提前完成风险验证、安排知识转移,或者与依赖团队确定服务窗口。

4. 依据历史记录校准估算与缓冲

团队如果有 6 至 10 个迭代的记录,可以观察承诺量和实际完成量之间的差异,按工作类型、团队和变更情况分组。不要拿一个团队的平均速度直接套给另一个团队,更不要把短期高峰当成稳定产能。

新团队缺乏历史记录时,可以用保守容量开始,并在每个迭代结束后复盘偏差来源。估算不是要把每个任务猜到小时,而是识别风险、形成可比较的计划,并在实际数据出现后更新假设。

资源管理如何做好资源分配?研发团队落地方案与操作步骤

5. 把风险和依赖纳入排序,而不是事后解释延期

一项需求即便价值很高,如果关键依赖尚未验证,也未必应该直接进入完整开发。可以先分配小规模探索容量,确认接口、数据、权限或性能假设,再决定是否投入大团队。这样不会让高价值项目无限等待,也避免把大量资源押在未经验证的前提上。

风险可以按发生概率和影响程度分级,但分级本身不是目的。要把高风险对应到明确动作:提前做技术验证、指定依赖负责人、设置决策日期,或者准备范围降级方案。没有动作的风险清单只是另一种文档负担。

6. 让分配决策留下可追溯记录

每次资源调整,至少记录决策日期、受影响项目、增减容量、调整理由、替代方案和复核时间。这样当项目延期时,团队能区分估算偏差、需求变更、依赖阻塞和容量挤占,而不是把所有结果归结为“执行不力”。

记录不必复杂。管理平台中的项目字段、任务关联、版本计划和变更记录,只要能追溯“谁在何时决定了什么”,就比多套没有维护的表格更可靠。对使用 PingCode 的中大型组织,重点应放在统一项目视图和跨团队依赖追踪,而不是先把所有人都纳入高频工时填报。

五、可落地操作步骤:从盘点到持续调整

1. 第一步:建立资源清单和技能地图

先列出团队、岗位、关键技能、系统权限、主要项目和不可替代责任。技能地图不需要做成复杂的人才评级,重点是发现资源风险:某项关键能力是否只有一人掌握?是否有人可以在两周内接手?权限、文档和知识是否集中在个人手中?

可以按“独立承担、需要协作、尚未覆盖”三档记录技能成熟度。这样比简单写“熟悉/不熟悉”更便于安排辅导和替补,也能防止技能表被误用为绩效排名。

2. 第二步:统计真实可用容量

选定计划周期,核对工作日、休假、发布窗口、固定会议、值班安排和已知支持任务。再参考近几个周期的突发工作量,为不可预测事项留出缓冲。若团队之前没有可靠记录,可以先连续记录一个迭代,不必急着追求精确到个人小时。

容量表至少要区分项目工作、运行维护、会议协作、培训休假和缓冲。若某项长期占用超过预期,应进一步判断它是可优化工作、固定服务责任,还是组织层面的结构性负担。

3. 第三步:整理项目池并统一价值判断

把正在进行、待启动、已承诺和候选项目放在同一视图中。每个项目写清目标、业务收益或风险控制目标、期望窗口、最低可交付范围、关键依赖和延期代价。

跨部门评审时,争论应围绕“如果不做,会失去什么”和“现在做,会挤掉什么”,而不是围绕需求提出者的职位或表达力度。高价值项目也可以拆成分阶段交付,以减少一次性占用大量容量。

4. 第四步:按团队级比例分配容量

先决定各条产品线和平台工作的容量比例,再由团队负责人安排具体任务。例如,团队可以在一个周期内给核心客户需求 50% 容量、稳定性改进 25%、技术债和开发效率 15%、探索验证 10%。比例只是初始计划,具体数值应依据业务阶段和历史负担调整。

不建议把比例当成永久配额。如果线上事故显著增加,稳定性工作就应上调;如果重要业务窗口临近,可以临时提高客户需求容量,但同时要说明被压缩的工作及复核时间。

5. 第五步:做关键技能和依赖校验

把项目的关键任务与技能地图对照,检查是否出现同一人承担多个项目关键路径、测试资源集中到版本末尾、依赖团队没有明确交付时间等情况。必要时先安排技术验证、知识转移或依赖会,而不是等排期冲突变成延期。

跨团队依赖最好写成明确交付物和日期,而不是“需要某团队支持”。例如,“在第 2 周周三前提供可用于联调的接口环境”比“协助接口开发”更可管理。

6. 第六步:拆出可承诺范围和风险缓冲

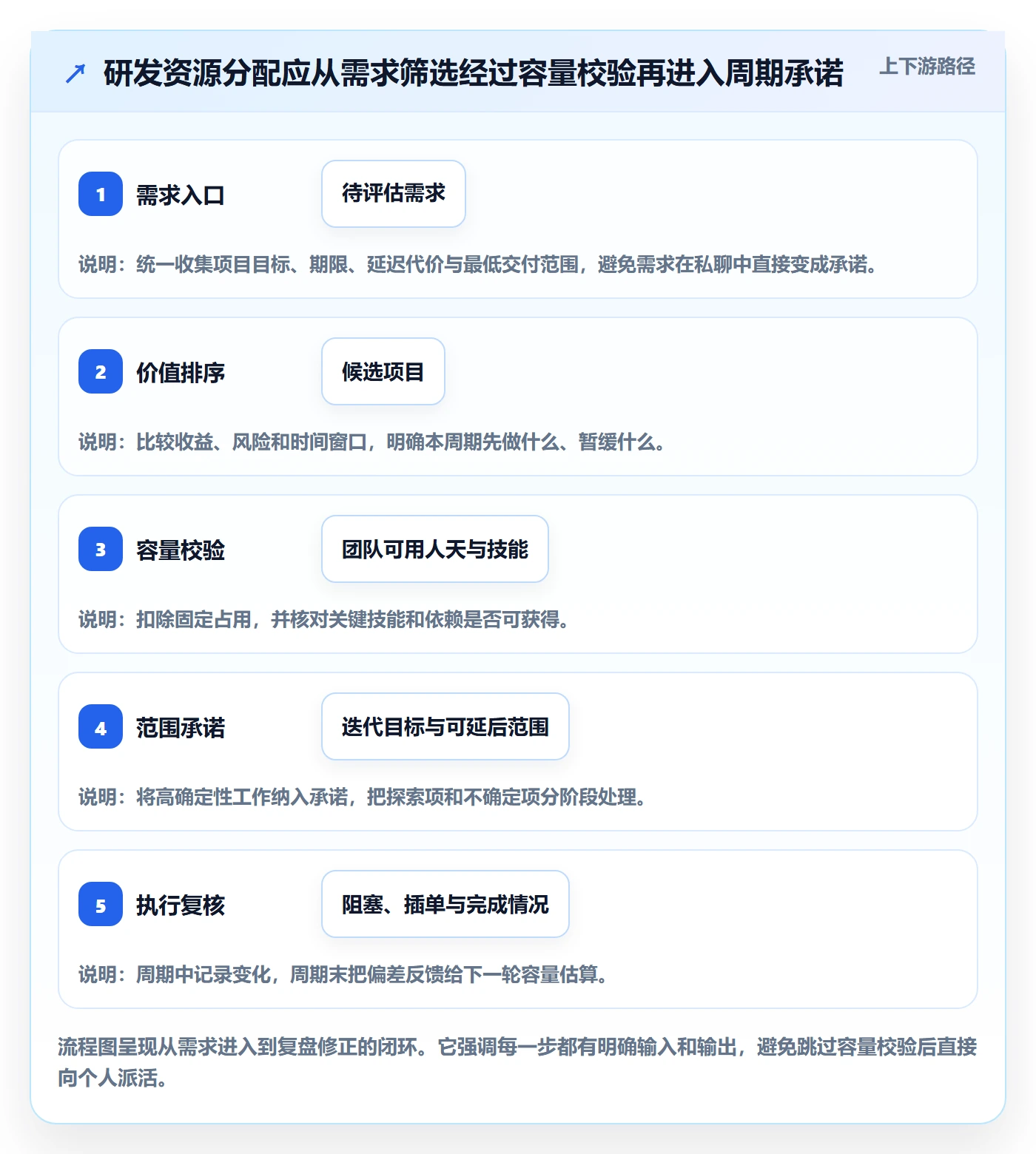

把需求拆成可以独立验收的工作,确定本周期必须完成的范围和可以后移的范围。对高不确定任务,先设置验证任务,并在结果出来后再承诺后续容量。把所有需求都装入计划,通常只会让计划看起来完整、执行时不断改写。

缓冲不是懒散或浪费,而是用来吸收已知的估算误差和突发事件。缓冲大小应根据团队历史波动调整;如果长期没有使用,也要检查是否配置过多;如果每次都迅速耗尽,则可能是需求入口和支持工作没有管理好。

7. 第七步:发布承诺并设置变更门槛

迭代开始时,向相关方说明目标、范围、负责人、依赖、容量和风险。新增需求进入时,先判断是否符合既定插单条件,例如严重故障、法规期限或明确的重大客户承诺。其他需求进入候选池,等待下一次容量评审。

如果确需插单,公开其影响:新增工作占用多少容量、哪项原计划退出、是否改变交付日期。这个机制不是为了阻止业务变化,而是让变化成本可见。

8. 第八步:用短周期复核修正计划

每周检查一次阻塞、依赖、支持负担和关键人员冲突;每个迭代结束时比较承诺与完成情况。复盘重点不是问“谁没有完成”,而是问“什么类型的工作最常被低估”“哪类支持最常打断计划”“哪些依赖长期没有负责人”。

若团队使用 PingCode 等项目管理平台,可以将迭代计划、任务状态、负责人、缺陷和依赖关系纳入统一追踪,并用周期性数据识别容量偏差。若组织没有统一平台,也可以先用一张共享表格跑通流程;工具的价值在于减少信息分散,不在于替代业务取舍。

阶段 关键动作 产出物 建议责任角色
资源盘点 统计技能、权限、休假和固定支持责任 团队容量表、技能地图 研发负责人、技术负责人
需求排序 比较价值、期限、风险和延迟代价 有依据的项目优先级 业务负责人、产品负责人
容量分配 先分团队比例,再校验关键技能和依赖 周期承诺与依赖清单 研发经理、项目负责人
执行跟踪 记录阻塞、变更、插单和支持工作 可追溯的计划状态 团队全体、项目负责人
周期复盘 分析承诺偏差和系统性负担 下一周期的容量修正 团队负责人、相关业务方

资源管理如何做好资源分配?研发团队落地方案与操作步骤

六、案例推演:8 人研发小组如何避免三个项目同时抢人

1. 场景与初始计划

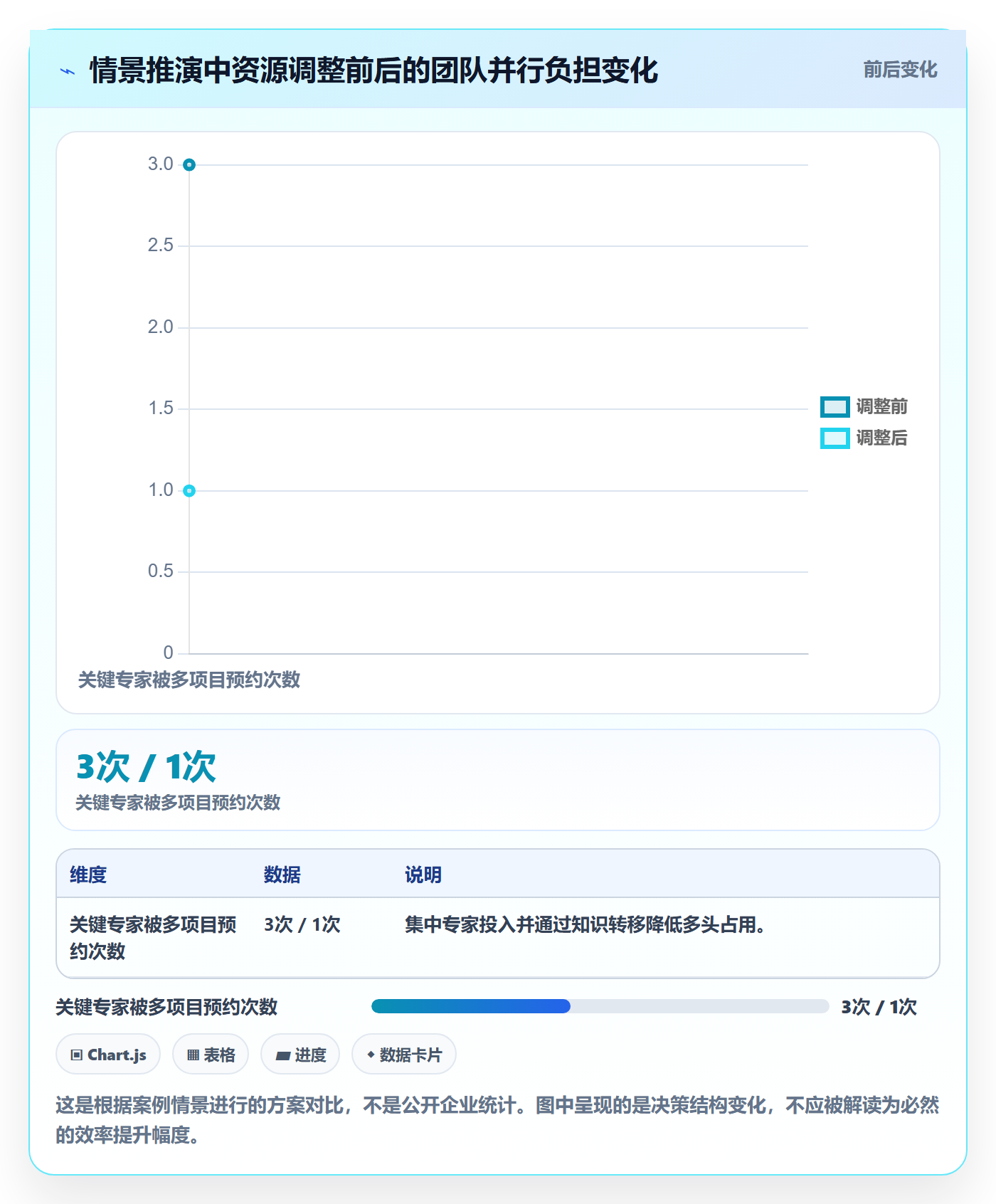

下面是一个匿名化的情景推演,不对应某一家企业的实测数据。某研发小组有 8 人,负责一个核心业务系统,计划在两周内推进三个项目:客户合同功能、稳定性改造和内部数据平台。三个项目的负责人都认为本周期必须启动,且都需要同一位资深后端工程师参与关键设计。

团队最初按人数平均分配,三个项目都得到开发承诺。计划表看起来没有冲突,但关键工程师的时间被三个项目分别预约,测试工作又集中在迭代后半段。团队没有把线上支持列入容量,因此两次临时问题处理后,客户合同功能的联调窗口被挤压。

2. 把隐性工作与关键技能摊开

复盘后,团队先统计最近几个周期的支持工作,发现每两周平均有约 8 至 12 人天用于线上问题和紧急协作。这个区间是该情景中的团队记录,不可直接套用到其他组织。扣除支持、会议和休假后,团队可用于承诺工作的容量约为 48 至 56 人天,而不是名义上的 80 人天。

再看技能分布,客户合同项目依赖特定领域知识,资深后端工程师是当前唯一熟悉历史规则的人。稳定性改造需要平台工程经验,内部数据平台则可拆成小规模验证任务。此时,“三个项目都做”并不是公平,而是在把稀缺技能当作无限资源。

3. 调整优先级和交付范围

经过业务讨论,团队确认客户合同功能有已约定的业务窗口,因此优先保证最小可交付范围;稳定性改造中与近期故障直接相关的部分保留,其余改到下一周期;数据平台先投入少量容量验证数据来源和权限边界,暂不承诺完整开发。

资深工程师不再同时承担三个项目的日常执行,而是集中在客户合同关键设计和知识转移上。团队另安排一名工程师共同参与,形成可替补能力。测试人员从迭代中段开始参与接口和验收条件评审,而不是等开发全部结束后再集中测试。

4. 观察结果,而不是只看“是否按期完成”

在这个情景推演中,团队把“本周期完成全部三个项目”改成“确保一个核心范围、完成一项风险修复、验证一个探索假设”。衡量时不仅看交付,还记录临时插单、阻塞时间、测试等待和关键人员投入是否集中。

这种调整的价值不在于某个百分比一定提高,而在于计划变得可解释:如果合同功能延期,团队能够识别是范围变化、依赖问题还是容量不足;如果稳定性改造再次发生故障,也能根据记录决定是否提高下一周期容量。

观察项目 原计划方式 调整后方式 管理意义
关键工程师安排 三个项目同时预约 集中关键路径并安排知识转移 降低单点冲突,形成替补能力
项目范围 三个项目都追求完整推进 核心交付、风险修复、探索验证分层 以业务价值决定承诺边界
支持工作 未进入资源计划 参考历史记录预留容量区间 减少计划虚高和反复改写
测试介入 开发后期集中排队 提前参与验收和接口评审 更早暴露质量与依赖风险

资源管理如何做好资源分配?研发团队落地方案与操作步骤

七、不同团队情况,资源策略也应该不同

1. 团队规模较小、项目较少时

小团队不需要先建立复杂的资源管理体系。优先维护一张共享计划表,明确本周期目标、负责人、关键依赖、支持工作和可延后事项即可。每周做一次简短复核,尤其要检查核心人员是否被过度分散。

小团队最重要的不是精细分摊每个人的百分比,而是避免把稀缺技能放在多个同时进行的关键路径上。若某个项目只有一人能负责,先安排结对、文档化和权限交接,通常比继续增加任务分配列更有效。

2. 多产品线共享研发资源时

当多个产品线争用同一研发团队,必须有跨项目的优先级决策者和统一容量视图。每条产品线单独优化排期,很容易让共享专家被重复承诺。建议固定周期开展资源评审,先比较全局项目,再确认各团队的容量比例。

这类组织可以通过 PingCode 等项目管理平台统一呈现项目进度、任务状态和依赖关系,帮助负责人发现同一资源被多处占用的问题。上线时应先统一项目和任务的基础字段、负责人维护规则及状态口径,再逐步扩展工时或报表,避免一开始就把系统配置得过重。

3. 需求变化频繁、探索性强时

探索型项目不宜承诺过多固定范围。可以先设定时间盒和验证目标,例如投入一个短周期确认技术可行性、用户行为或数据质量,再决定是否扩大投入。资源计划应把“研究假设”与“产品交付”区分开,避免探索任务失败后被误判为没有产出。

需求频繁变化时,计划更新频率可以更高,但变更仍要有交换规则。对每次范围变化记录原因、影响和下一次决策日期,团队才知道哪些变化属于必要学习,哪些是未经排序的反复加码。

4. 线上运行压力较高时

对承担生产支持的团队,必须先建立值班、故障响应和维护工作机制。不要把所有人都当作随时可投入项目的全职研发。可以由轮值人员承接日常支持,团队同时预留事故容量;当支持量长期超出预留范围时,应启动稳定性专项或调整服务承诺。

如果关键系统的事故响应持续挤占开发时间,问题可能不是资源分配技巧,而是产品架构、发布机制、监控覆盖和变更风险的综合结果。继续把项目计划做得更精细,无法替代对运行成本根因的治理。

5. 处于快速扩张或重组期时

团队成员和职责持续变化时,历史速度的参考价值会下降。应适当降低承诺强度,重新确认技能、权限、团队边界和接口责任。新成员的到岗不等于当天就增加等量产能,培训、代码熟悉和协作磨合都需要时间。

重组期的资源计划应缩短承诺周期、提高风险复核频率,并把关键知识转移列入正式工作。避免将“新增人数”直接换算为交付能力,否则招聘、入职和业务增长之间的时间差会被计划掩盖。

八、不同情况下的取舍:没有一种分配方式适合所有团队

1. 集中投入与多项目共享之间

集中投入适合目标明确、交付窗口紧、切换成本高的项目,优点是协作链条短,缺点是其他工作可能等待。多项目共享适合低依赖、可碎片化、支持型工作,优点是覆盖面广,缺点是切换和协调成本上升。

取舍时看工作是否需要连续专注、关键依赖是否密集、变更频率是否高。不能仅凭组织架构要求每个人同时支持多个项目,也不能把所有工作都集中到单一项目而忽视运行维护。

2. 预留缓冲与提高短期利用率之间

容量缓冲会让短期计划看起来没有排满,但它能吸收故障、估算误差和必要的跨团队协作。对于外部依赖多、需求变化快或承担生产支持的团队,缓冲价值更高;对于工作稳定、流程成熟的团队,可以依据历史波动逐渐缩小缓冲。

如果缓冲每次都被紧急需求占用,应该先判断是否有稳定的需求入口,而不是简单增加缓冲比例。如果缓冲长期闲置,则检查容量估算和工作范围是否过于保守。缓冲应由数据校准,不应成为没有边界的空档。

3. 按人分配与按团队分配之间

按个人分配便于明确负责人和技能责任,但容易形成过细的资源占用与频繁派工。按团队分配有利于团队内部自组织,但如果目标、优先级和依赖不清晰,团队可能无法将容量转化为可预测交付。

多数研发组织更适合先做团队级容量承诺,再在团队内部按技能和任务复杂度分工。只有在技能稀缺、跨团队共享或明确需要专家服务窗口时,才进一步管理到个人层面。

4. 记录工时与记录交付流动之间

工时记录能帮助识别支持负担、项目成本和资源使用趋势,但若用于逐日监督,容易造成填报负担和行为扭曲。交付流动数据更适合观察工作从进入到完成的时间、等待和阻塞,但未必能直接回答费用或成本归属问题。

如果管理问题是“支持工作为什么不断挤压项目”,可以先记录工作类型和占用区间;如果问题是“项目成本如何归集”,则可能需要更正式的工时口径。先明确决策问题,再选择数据,不要因为工具支持某个字段就要求全员填报。

决策情境 优先选择 主要收益 需要承担的代价
关键窗口明确、切换成本高 集中投入重点项目 缩短协调链条,保护连续工作时间 其他项目可能延后
工作稳定、任务可独立完成 有限度共享资源 提高技能覆盖和人员调度弹性 需要控制并行数量和上下文切换
线上支持负担波动大 明确轮值并预留支持容量 减少计划被突发问题反复打断 短期项目承诺容量下降
探索性需求不确定 时间盒验证、分阶段扩大投入 先降低关键假设风险 前期不承诺完整交付日期
跨部门成本核算要求高 选择必要范围的工时记录 便于成本归属和资源分析 维护成本增加,需防止过度监控

九、用什么指标判断资源分配是否改善

1. 看承诺完成率,但不要单独看它

承诺完成率可以反映计划是否稳定,但团队若通过少承诺、隐藏工作或压缩质量来提高该数字,指标就失去意义。应同时观察变更数量、紧急插单、缺陷和交付范围,判断完成率提升是否来自真实改善。

更有效的做法是按工作类型拆分承诺偏差:功能开发、缺陷修复、生产支持和技术债可能有完全不同的波动特征。团队据此调整容量,而不是给所有工作套一个统一折扣。

2. 看交付周期和阻塞时间

从工作进入到完成的周期,可以帮助团队识别队列和等待。若任务实际开发时间不长,却长期卡在需求澄清、代码评审、测试排队或依赖团队,继续增加开发人员可能并不能改善整体交付。

阻塞时间要配合原因记录使用。只有“阻塞 3 天”而没有阻塞类别,难以指导改进;若能区分等待决策、等待环境、等待接口和等待人员,就更容易找到资源瓶颈所在。

3. 看关键人员集中度和单点风险

可以检查关键系统、项目或发布活动是否依赖单一人员,并观察这些人员同时承担多少项关键任务。指标不是为了限制专家承担工作,而是为了提前安排备份、知识转移和权限治理。

若团队短期无法消除单点,应把风险明确纳入计划,避免将该专家的全部可用时间都默认为项目容量。长期来看,培养替补能力可能比不断优化排期更有价值。

4. 看临时工作对原计划的侵蚀程度

记录每个周期临时插入工作占团队容量的比例,并区分必要事故、紧急客户需求和可提前规划的重复事项。如果临时工作长期占用较大比例,说明资源冲突不是偶发问题,而是需求入口、产品稳定性或服务边界需要调整。

资源管理的目标不是把临时工作压到零,而是知道它从哪里来、占用多少、是否能够减少,以及发生后如何影响原承诺。

资源管理如何做好资源分配?研发团队落地方案与操作步骤

十、管理软件怎么用,才不会把资源管理变成填表

1. 先统一最小必要数据

资源管理平台至少应能关联项目、迭代、任务、负责人、状态、优先级和依赖。若组织需要成本分析,再增加工时或费用维度;若需要管理多团队技能共享,则补充技能、团队和服务窗口信息。

字段越多不等于管理越成熟。每增加一个必填字段,都应说明谁维护、何时维护、用于哪项决策。如果一个字段没人用来做判断,也没有下游动作,就要考虑删除或改为非必填。

2. 让数据从日常工作中自然产生

项目计划、迭代任务和缺陷处理本来就是团队每天要管理的对象,尽可能在同一工作流程中更新状态,减少重复录入。平台与研发协作流程相匹配时,管理者才能看到更接近真实的工作状态;若工具要求额外填报,团队通常会优先完成交付而延迟维护数据。

对于 100 人以上的组织,统一项目视图尤其重要,因为资源冲突经常跨越多个团队。以 PingCode 为例,可以围绕项目和迭代建立任务关联、责任归属与依赖跟踪,再根据治理成熟度逐步加入报表和容量视图。不要把“上线工具”当作目标,真正目标是让资源决策基于同一套事实。

3. 把权限和治理边界提前说清楚

人员投入信息可能涉及组织管理和成本数据。应明确哪些角色能看到个人工时、谁可以调整项目优先级、谁负责确认容量、变更由谁批准。缺乏权限边界时,数据可能被误读为个人绩效排名,团队也会减少如实记录。

工具配置还应与实际组织结构相适应。产品线、研发团队、平台团队和共享服务团队的责任不同,不宜用一个简单的人员利用率数字统一考核所有角色。

4. 从一个真实痛点开始试点

选择一个资源冲突明显、业务范围可控的团队,先试运行两个到三个周期。观察需求是否能统一进入、容量是否可估、变更是否可追溯、团队是否减少重复协调,再决定是否扩展。试点的重点是验证流程,不是展示看板数量。

如果数据仍无法支持决策,先检查维护频率、口径一致性和责任归属,不要马上增加更多报表。一个能被团队持续更新的简单视图,通常比内容丰富但过时的资源大屏更有用。

十一、团队今天就能开始的行动清单

1. 本周完成一次容量盘点

选一个接下来的迭代,列出团队工作日、休假、会议、值班、已知支持任务和项目承诺。先得到一个容量区间,不必为了小数点后的精确度争论。盘点后,团队要能回答:本周期真正可承诺的工作量是多少?

2. 把同时争抢团队的项目放到同一张表上

为每个项目写明目标、延迟代价、期望窗口、最低可交付范围、关键技能和依赖。让业务负责人共同确认优先顺序。若所有项目都被标成最高优先级,就要求决策者说明哪个项目推迟的代价更大。

3. 找出一个最危险的资源单点

检查最关键的系统、项目和发布环节,找出只有一人能完成的工作。下一步不一定是立即招聘,可以安排结对、文档补齐、权限交接或拆分验证任务。先消除最可能让交付停摆的单点风险。

4. 建立新增需求的交换规则

约定什么情况允许插单、谁批准、如何记录影响、什么工作退出原计划。规则不需要复杂,但必须让新增工作有成本、有取舍、有负责人。

5. 迭代结束时复盘偏差来源

把未完成工作分成估算偏差、需求变更、依赖等待、临时支持、技能瓶颈和质量返工等类别。下一周期的容量调整,应针对出现频率高且能改变的原因,而不是简单把每个人的计划再压紧一些。

十二、结语:资源分配的核心,是让取舍看得见

研发资源管理做得好,不是每个人都很忙,也不是所有项目都能同时按期完成,而是团队知道当前为什么做这件事、它占用了什么能力、哪些工作因此推迟,以及发生变化时谁有权重新排序。

我更看重三件事:先按团队真实容量做承诺,再按关键技能和依赖检查可执行性,最后用明确的变更规则持续修正。工具可以帮助团队共享项目状态和追踪资源冲突,但不能替代业务优先级、管理责任和专业判断。

下一步可以从一个迭代开始:盘点真实容量,把并行项目放在一起排序,找出一个关键技能单点,并约定插单时必须撤出什么。只要这四件事能持续执行,资源分配就会从“谁来催、谁先拿人”逐渐转变为有依据、可追溯、能复盘的团队决策。

常见问题解答(FAQ)

1. 研发团队如何判断资源分配是否合理?

我负责的项目总是排期满满,但迭代结束时,有的任务延期,有的人却在等依赖。我想知道,资源分配到底该看每个人手上有多少任务,还是看团队能否按期交付?

不要只数任务数量,要同时看可用工时、技能匹配、依赖关系和在制任务。可以先按人统计未来两周的可投入时间,扣除会议、值班和休假,再把任务拆成可估算的工作项。例如,一名工程师两周有 80 小时名义工时,例会和值班占 20 小时,实际可用于项目的时间约为 60 小时;

若已承诺 55 小时,再分配新任务就只剩很小的缓冲。判断是否合理,重点看延期是否集中在特定技能、依赖或关键人员上,而不是要求每个人的任务看起来一样多。

2. 研发资源分配可以按什么步骤落地?

我想把团队的资源管理从临时协调变成固定流程,但担心流程太重,反而耽误开发。有没有一套能在每周执行、又能及时发现冲突的具体步骤?

可以采用轻量的周度流程:第一步,列出未来两到四周的目标、交付物和负责人;第二步,把工作拆到能在数天内完成的粒度,并标明估算工时、所需技能与前置依赖;第三步,先安排必须完成的工作,再分配常规需求,最后保留约 15% 至 20% 的容量应对缺陷和突发事项;

第四步,逐项检查是否有人超载、关键技能是否只有一人掌握、任务是否被依赖卡住;第五步,每周根据实际完成情况调整。这个比例是起始假设,不是固定标准:若团队突发需求长期高于预留容量,应先减少承诺或处理需求入口,而不是持续压缩缓冲。

3. 多项目争抢同一名研发人员时,应该怎么分配?

我遇到过一个工程师同时被三个项目列为关键成员,每个项目都说自己的需求最紧急,最后大家都在等他。我不确定应该由谁拍板,也不想用平均分配把三个项目都拖慢。

先把冲突从个人日程问题提升为项目优先级决策。为每个需求记录业务影响、截止时间、延后代价、预计投入和依赖对象,再由有权调整项目范围或日期的负责人共同排序。若一项工作需要连续两天专注,通常不宜拆成每天零散的一小时;频繁切换会增加上下文恢复成本。

实际排期时,优先让关键人员完成当前最能解除团队阻塞的工作,并明确其他项目的延期或缩减范围,而不是把同一人的时间重复承诺给多个项目。

4. 如何避免资源分配计划很快失效?

我以前做过资源排期表,刚排完看起来很完整,过几天就被线上问题、需求变更和请假打乱。我想知道要维护到什么频率,才能既跟得上变化,又不让团队把时间都花在更新表格上?

资源计划应当是持续校准的预测,不是一次排定的承诺。固定每周检查未来一至两周的人员负荷、任务状态和新增事项;只有发生人员变动、关键依赖延误、范围变化或突发事件时,才重排受影响的部分。建议同时记录计划工时与实际工时的偏差:若连续数个迭代都低估同类任务,就调整估算依据;

若突发工作反复挤占计划,则单独统计其占比并据此留出容量。维护时优先更新负责人、状态、预计完成时间和阻塞原因,避免为了追求表格精确而要求成员频繁填报细枝末节。

核心关键词

读者评论

丁
丁宁

我们团队也把线上支持单独记下来后,迭代承诺确实更接近实际。不过历史数据要按团队和工作类型拆开看,直接用平均完成量,遇到人员调整时还是容易失真。

袁
袁嘉宁

容量按团队算我认同,但技能覆盖表维护起来不轻松,尤其是隐性业务知识很难量化。实际落地时,可能还得给知识交接留出明确时间。

马
马思妍

每次插单都要求说明替换什么,能减少无声加活;但线上故障很难预先判断优先级。团队最好也约定哪些故障可以中断当前工作,避免规则只停留在计划层面。

文章包含AI辅助创作:资源管理如何做好资源分配?研发团队落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533619

赞 (0)
飞飞飞飞
技能管理指南:研发团队如何做好资源管理,最佳实践全流程
上一篇 48分钟前
岗位怎么做?研发团队最佳实践:资源管理从0到1
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
