资源管理技能全流程:研发团队落地方案与一文讲清

研发团队的资源管理,最容易在“大家都很忙”时暴露问题:关键项目延期,负责人说缺人;成员却说每天都在开会、救火和切换任务。真正的矛盾往往不是总人力不足,而是团队没有把能力、时间、优先级和依赖放在同一张可验证的决策图上。资源管理技能全流程的核心,是持续回答三个问题:该做什么、由谁在什么时间做、出现变化时如何重新分配。

一、先讲核心结论:资源管理不是排满日历

1. 管理的对象是可交付能力,而不是人头

我判断一套资源管理方法是否有效,不看排期表填得多满,而看团队能否在需求变化时说清楚:哪些承诺可以继续,哪些必须延期,变化会影响谁、影响多少,以及谁有权做取舍。若只有“某人本周有空”这一类信息,团队掌握的只是局部空闲,不是可用产能。

一个研发成员的工作时间并不等于可分配给项目的时间。代码评审、线上值守、技术支持、跨团队沟通、休假、学习和突发问题都会占用容量。把每个人每周五天全部排入项目,表面上提高了利用率,实际上压缩了处理不确定性的空间,最后通常通过加班、延期或降低质量来偿还。

因此,资源管理的基本单位应是“在某个时间窗口内,可由具备相应能力的人完成的、经过优先级确认的工作量”。人数只是输入之一,技能、专注时间、依赖关系、任务粒度和决策权同样重要。

2. 先建立决策闭环,再考虑工具

完整流程至少包括需求入口、优先级判断、能力与容量盘点、资源匹配、执行跟踪、变更处理和复盘。每个环节都要有明确的责任人和输入输出。若需求入口不受控,后面再精细的排期也只是给混乱加上表格;若优先级没有决策机制,资源冲突最终仍会落到个人身上。

我通常把资源管理拆成三类决策:第一,是否做;第二,何时做;第三,由什么组合的能力来做。团队把这三类决策混在一场排期会上,常会陷入“每个需求都很重要”的争论。分开处理后,优先级由业务价值和风险决定,时间由容量和依赖决定,人员由技能与成长目标决定。

资源计划不是一次性承诺,而是滚动预测。越接近执行窗口,信息通常越准确;越远期,越应该表达为范围、情景或置信区间,而不是精确到某个人某一天的确定排期。

3. 关注流动效率,而非表面利用率

“每个人都在做事”并不等于团队在交付价值。工作同时启动太多,会增加等待、切换和协调成本;任务还可能因为评审者、测试环境或外部团队没有空档而停滞。管理者应同时观察在制工作、等待时间、交付周期、返工和承诺兑现情况,而不是只追问每个人的工时是否填满。

在我看来,资源管理的一个反直觉目标,是给关键工作留出可恢复的余量。计划上保留缓冲并非管理松懈,而是承认研发工作存在不确定性。若每次突发都只能靠加班解决,团队的计划就没有真正容纳现实。

资源管理技能全流程:研发团队落地方案与一文讲清

二、背景和真实场景:资源冲突通常怎样发生

1. 需求持续进入,优先级却没有同步变化

在许多研发团队里,路线图上的工作并不是唯一入口。销售承诺、客户升级、合规要求、线上故障、技术债和管理层临时事项,都会绕过既有计划进入团队。每件事单独看都合理,但没有对应的退出机制,团队就会同时背负旧承诺和新任务。

我见过一种典型现象:周会上每项需求都被标成高优先级,执行人员却只能在多个任务间切换。问题并不是团队“不够努力”,而是决策系统没有迫使发起方回答“如果现在做这个,哪个现有工作要后移”。当优先级不改变资源分配,所谓优先级只是标签。

实用的入口治理不要求所有工作都走同一种审批,而是要求每类工作至少记录价值、截止原因、影响范围、预计投入、责任人和需要的能力。对故障响应、法定合规等工作可以有快速通道,但快速通道必须留下事后记录,并明确它挤占了什么计划。

2. 稀缺技能成为隐形单点

资源数量相同,能力结构不同,交付结果可能截然不同。一个团队可能有多位前端工程师,却只有一位成员熟悉核心数据迁移;也可能有充足开发能力,却缺少能在发布窗口作出风险判断的测试或运维人员。若计划只按总人数估算,瓶颈往往会在执行后半段才显现。

稀缺技能的风险不只在于“只有一个人会”,也在于这个人同时承担代码审查、方案答疑、故障响应和项目实现。表格里看起来他负责多个工作,实际每一项都在排队。团队应区分直接执行容量和共享服务容量,避免把一个专家的整周重复分配给多个项目。

资源盘点不应把技能矩阵变成给员工打分的工具。更好的用途是发现工作依赖、培训机会和风险集中点。技能等级可以采用“可独立完成、需协助、正在学习、暂不可承担”等可行动描述,而不是用看似精确却缺少定义的分数评价个人。

3. 多项目共享人员造成隐形排队

当一个成员同时参与多个项目,项目经理看到的可能是“每个项目只占他两天”,但成员实际要承担多次上下文切换、不同会议和不同交付节奏。切换的成本不仅是重新打开代码和文档,还包括恢复问题背景、等待别人回应以及重新确认决策。

这类问题常被误判为个人效率低。若同一位专家被安排在三个项目的关键路径上,任何一个项目的临时变更都会牵连另外两个项目。改进方式不是让专家更快,而是减少并行责任、明确服务时段,或培养第二个具备相邻能力的成员。

资源管理因此必须从个人视角扩展到团队流动视角。成员的可用性、团队的工作队列和外部依赖应放在一起看。否则,局部排期看起来合理,整体交付却仍会被最慢的等待环节限制。

4. 远期计划的精确感容易误导决策

提前数月把任务精确到个人、日期和工时,容易给管理层一种“事情已经被控制”的感觉。实际上,远期需求范围、技术方案、外部依赖和成员可用情况都可能变化。越早做出的精确分配,越容易在变化发生后变成重新排期的负担。

对于远期资源规划,我更倾向于用情景而非确定排期。例如,基准情景按现有优先级推进;加速情景需要增加某类能力或削减范围;风险情景则明确依赖延迟时哪些承诺会移动。这样的计划承认不确定性,却能更早暴露决策成本。

三、常见误区:看起来在管资源,实际上在制造阻塞

1. 把利用率接近百分之百当作效率目标

满载计划对稳定、重复、变异较小的工作可能有参考价值,但研发任务通常包含探索、评审、返工和突发问题。把所有成员都排满,任何一个任务超出预估都会向后传递,形成连锁延期。日历越满,管理者越难辨别真正的瓶颈。

更重要的是,利用率高低本身没有脱离场景的好坏。运维值守团队需要足够容量处理突发;探索性研发需要时间验证假设;交付明确的小型维护工作则可能采用较紧凑的排期。管理者应问“容量投向是否符合目标”,而不是一味提高数字。

判断过载时,优先检查承诺工作是否持续超过团队的稳定交付能力,以及等待和加班是否同步增长。如果利用率上升而交付周期变长,这通常不是生产力提升的证据。

2. 只按人数和工时估算项目

“需要五个人做两个月”不是完整的资源估算。五个人可能缺少关键技能,或全部需要同一位架构师审批;两个月也可能包含等待法务、安全审核、测试环境和外部接口的时间。仅用人月表达项目规模,容易把能力结构和流程约束藏起来。

项目估算至少应分为工作量、角色能力、日历周期和依赖等待。工作量是需要完成的任务量;角色能力说明任务需要何种经验;日历周期还要考虑并行关系与排队;依赖等待则包括外部团队、环境、审批和决策。四者不能互相替代。

当估算不确定时,可以用区间表达,例如“需要三至五人周,关键依赖按时到位时预计四至六周”。区间不是逃避承诺,而是把假设显性化。若管理层要求单点日期,也应同时列出实现该日期的条件和需要放弃的范围。

3. 用工时填报代替资源决策

工时记录能回答某段时间投入到哪里,却无法单独回答需求是否值得做、任务是否应该并行、技能是否稀缺。填报越细,不代表决策越好;如果每周花大量时间追补工时,管理成本甚至会反过来挤压交付。

我会先问记录的用途:合规核算、成本分摊、容量预测,还是项目复盘。不同用途需要不同粒度。若目的是容量预测,通常记录到项目或工作类别即可;若是外部合同核算,才可能需要更细的任务级记录。数据粒度应由决策需求决定。

需要区分“投入时间”和“产出价值”。高投入可能意味着任务复杂,也可能意味着需求反复、依赖等待或返工严重。工时数据必须和交付周期、缺陷、变更、等待原因一起解释,不宜单独用于评价个人绩效。

4. 让资源管理变成人员争夺战

当部门用“谁的人”“借多久”来谈资源,容易把团队边界变成谈判筹码。短期借调可能解决一个项目的排期,却让原团队失去上下文、增加交接和支持成本。资源共享并非不可行,但必须明确工作优先级、决策权、服务窗口和退出条件。

跨团队支持最容易遗漏的是隐藏工作。专家给出一小时建议,之后可能还要审方案、回答问题、处理上线异常。若只记录初次会议,需求方会低估实际占用,供给方则不断被碎片化。建立服务目录、支持时段和升级规则,通常比口头“有空帮一下”更可靠。

5. 把工具上线当作流程建设完成

系统能提高信息的可见性,却不能替代优先级决策和责任划分。若需求入口混乱、技能数据过期、工作状态不可信,仪表盘只会更快展示错误。工具实施后若没人维护规则,资源视图很快就会与现实脱节。

对于一百人以上、存在多个研发团队和跨团队依赖的组织,PingCode可以作为项目、迭代、需求和协作信息的承载平台示例。它的价值不应被理解为自动算出“谁有空”,而在于帮助组织把工作项、责任关系和进展状态放到可追踪的协作链路中。是否适用,仍要看团队流程、权限模型、集成需求和数据维护能力。

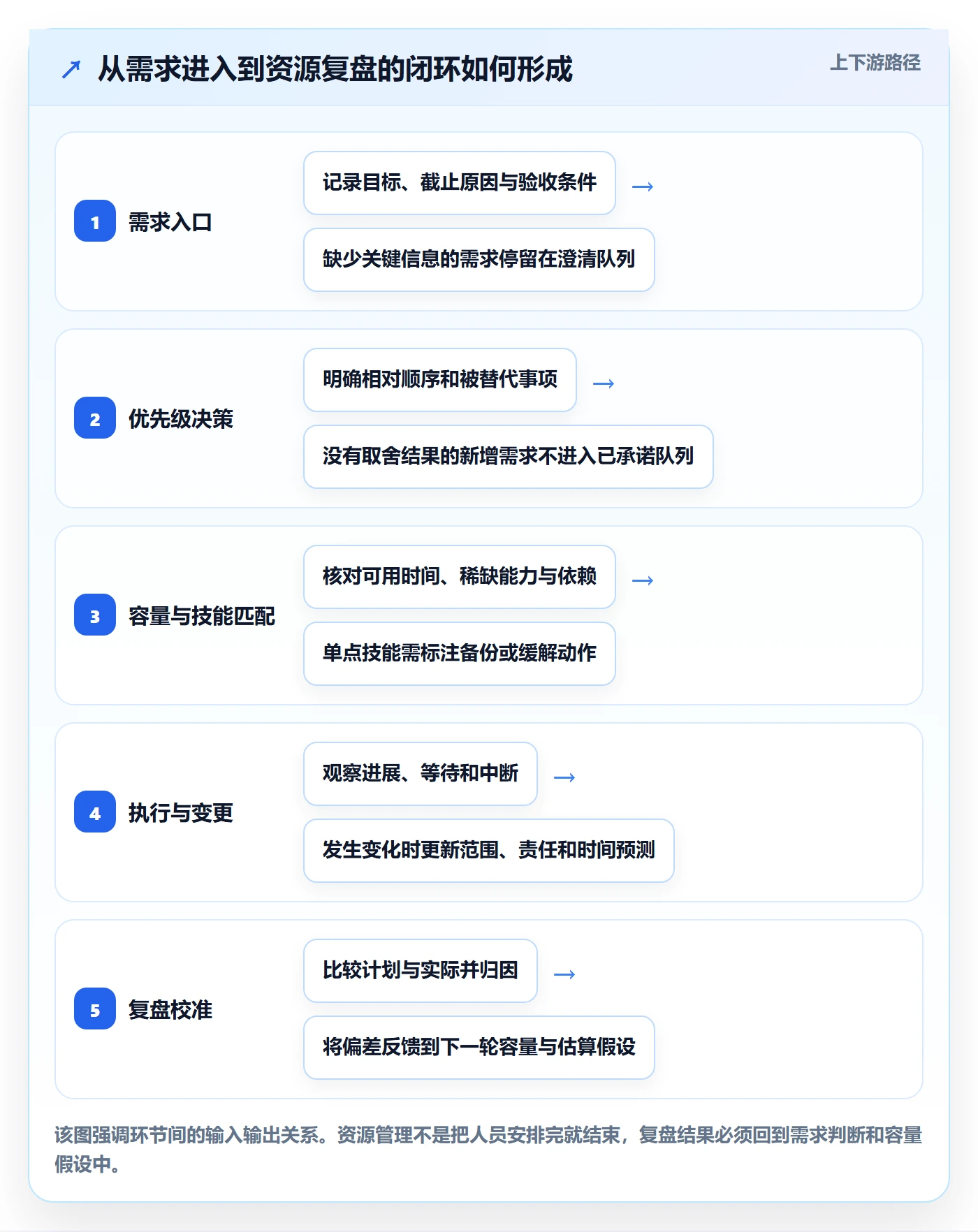

四、专业判断逻辑:用一套可复核的规则做资源分配

1. 先统一工作分类和需求入口

第一步不是给所有工作加更多字段,而是确保团队知道“工作从哪里来”。我建议至少区分产品交付、线上运维、客户支持、技术债、合规安全、探索验证和组织事务。分类数量应控制在足以支持决策的范围,过细的标签会增加维护负担。

每个新工作项需要有业务发起人、目标或问题、期望时间、影响对象、初步范围、依赖和验收条件。信息不全的需求可以进入待澄清队列,但不应直接被算作团队已承诺的工作。这样能避免需求刚出现,就默认挤占已确认项目。

对紧急事项设置明确入口和紧急条件。比如线上服务出现重大影响、法规截止窗口临近,才允许触发快速响应;一般性的“领导关注”“客户催促”不自动等于最高优先级。紧急定义越清晰,例外通道越不容易被滥用。

2. 再确定优先级,而不是先分配人

资源分配之前,先比较工作价值、风险、时效和成本。可以采用简化评分帮助讨论,但评分不是自动决策器。某个需求价值高,不一定意味着立刻开始;若关键依赖未准备好,先投入人员可能只会形成等待。

我通常要求优先级讨论留下两个结果:当前队列的相对顺序,以及每次新增高优先级工作所替代或推迟的事项。若没有被挤出的工作,管理者需要检查团队是否真的有容量,还是计划已经被隐性超载。

如果多个业务目标冲突,最后应由有权承担业务取舍的负责人决策。项目经理和技术负责人可以提供成本、风险和可行性分析,但不能替业务方决定哪项收益更重要。

3. 盘点能力与容量,分清事实和假设

能力盘点应围绕工作需要建立,而不是简单列出员工技能清单。团队需要知道哪些能力是关键路径、哪些能力有替代者、哪些工作可以通过结对或培训扩展供给。对高风险能力,可以标注单点依赖和预计缓解时间。

容量盘点先看团队在过去若干个迭代或周期内实际完成了多少,再调整未来计划。可用数据包括完成工作数量、规模区间、投入类别和中断原因。历史数据不能机械预测未来,但比“每人每周默认五天项目时间”更接近真实情况。

对于新团队或工作类型发生明显变化的团队,历史数据不充分时,不必伪造精确基线。可先用一到两个周期建立观测区间,同时明确假设,再逐步校准。初期目标是提高预测质量,而非追求小数点后的准确。

4. 匹配资源时同时看技能、连续性和成长性

任务分配通常要兼顾四件事:完成所需能力、上下文连续性、人员负荷和团队成长。如果只按“谁最熟”分配,关键专家会越来越忙;如果只为培养新人安排工作,又可能使高风险交付承担不必要的不确定性。

一种较稳妥的做法是把关键任务分成主责和备份。主责负责结果,备份通过评审、结对或分阶段交付建立能力。备份不应被当作免费容量;其投入要计入计划,否则培养工作会在计划外发生。

成员意愿和发展方向也应进入讨论,但不应成为无限承诺。管理者需要解释为什么某人承担某项工作,以及如何避免同一成员长期承担高压、低可见度的支持任务。公平不等于平均分配,而是分配依据透明、负担可见、机会可讨论。

5. 用滚动窗口管理不确定性

资源计划可以分成近期承诺、下一阶段预测和远期情景。近期窗口的信息较完整,应落实到负责人、任务和依赖;下一阶段可以采用能力组或工作主题表达;更远期则优先保留情景和范围,不必过早指定个人。

每次滚动评审时,团队检查新信息是否改变了范围、优先级、依赖或容量。若变化没有影响任何计划,可能只是信息更新;若改变了关键路径,就应明确调整承诺。计划更新不等于管理失败,拒绝更新才会让计划失去可信度。

6. 变更必须包含影响分析和决策权限

资源变更常见来源包括新需求、成员休假、技术方案调整、依赖延期和线上事件。变更流程不必复杂,但至少回答:发生了什么、影响哪些目标、需要多少能力和时间、当前工作如何处理、谁批准取舍。

普通优先级变化可以在团队周期评审中处理;影响多个团队的变化应由相应负责人协同决策;重大线上事故则进入既定事件响应机制。所有变更都由同一场会议处理,会让紧急事项和常规取舍混杂,降低决策速度。

最重要的一条规则是:新增工作不能只增加,必须同时说明它如何改变已有承诺。这个规则不限制业务变化,而是让成本与收益一起进入决策。

7. 用复盘校准计划,不用复盘追责个人

复盘应区分估算偏差、需求变化、等待、返工、技能缺口和突发中断。若某个任务延期,先找系统性原因:是否缺少验收条件,是否依赖长期未确认,是否只有一位评审人,是否把维护容量排除在计划外。

团队还要检查预测是否逐步改善。如果每次都高估可用容量,问题可能在容量假设;如果工作量相近但周期差异很大,问题可能在依赖或任务拆分;如果结果稳定但业务价值低,优先级机制需要调整。

资源管理技能全流程:研发团队落地方案与一文讲清

五、具体案例和数据观察:一个多团队研发组织怎样改排期

1. 案例边界与数据口径

以下案例是用于说明方法的情景模拟,不是某企业的公开业绩,也不代表行业基准。假设一家约一百五十人的软件组织,由多个产品研发团队组成,团队共同依赖平台、测试和安全能力。组织的问题是路线图延迟、专家被多项目共享、临时支持没有纳入计划。

模拟中的“项目投入比例”指每个周期计划投入的团队容量比例;“计划外工作比例”指周期内新增、原计划未包含的工作占实际投入的比例;“承诺完成率”指周期开始时确认的工作中,按约定验收完成的占比。各指标必须保持固定口径,不能一会儿按任务数、一会儿按工时计算。

在案例中,改进前并非没人填排期,而是不同团队对状态、容量和紧急程度的定义不一致。有的把待评审工作算作完成,有的把支持任务放在即时通信记录里,有的则把专家时间按多个项目分别计算。看板上看似有数据,跨团队比较时却不能直接使用。

2. 改进前先找出计划外工作来源

团队连续观察四个周期,把临时支持、线上故障、客户问题和需求变更归入统一工作类别。模拟观察显示,计划外工作占实际投入约百分之二十六;其中约三分之一来自重复性支持与未明确的交接责任,约四分之一来自中途改变优先级,其余分散在故障和范围澄清。

这个分布改变了管理判断。原先团队以为延期主要源自估算不准,数据却显示,部分延期来自未被计划记录的工作。于是改进动作不是先要求所有工程师估算得更细,而是先建立支持入口、服务轮值和变更记录。

同时,团队盘点了关键能力的替代情况。模拟中有六项关键能力只有一人能独立承担,另外四项虽有备份,但备份成员没有实际参与过上线或评审。这个结果帮助管理者区分“名义备份”和“可以承担工作的备份”。

3. 把容量、优先级和依赖同时放进评审

组织把每个周期的资源评审改成三步。先确认业务目标和不可变的截止约束;再核对关键技能及计划外容量;最后讨论项目顺序和被推迟的工作。以前会议主要围绕每个人的任务清单展开,调整后重点转向队列、依赖和取舍。

对线上支持,团队设立轮值角色,并把支持容量单独列出。轮值成员在当期减少项目承诺,非轮值成员遇到一般问题先通过统一入口提交;达到明确故障等级后才触发紧急响应。这样做不是为了减少问题报告,而是避免所有人同时被轻微问题打断。

对稀缺技能,团队采用主责加备份的方式。备份成员在低风险阶段参与设计和评审,关键上线前进行演练。培训投入写入计划后,短期可交付容量会略降,但组织不再把专家的所有空档都视为可立即转化的产能。

4. 用一致口径看变化,而不是挑好看的指标

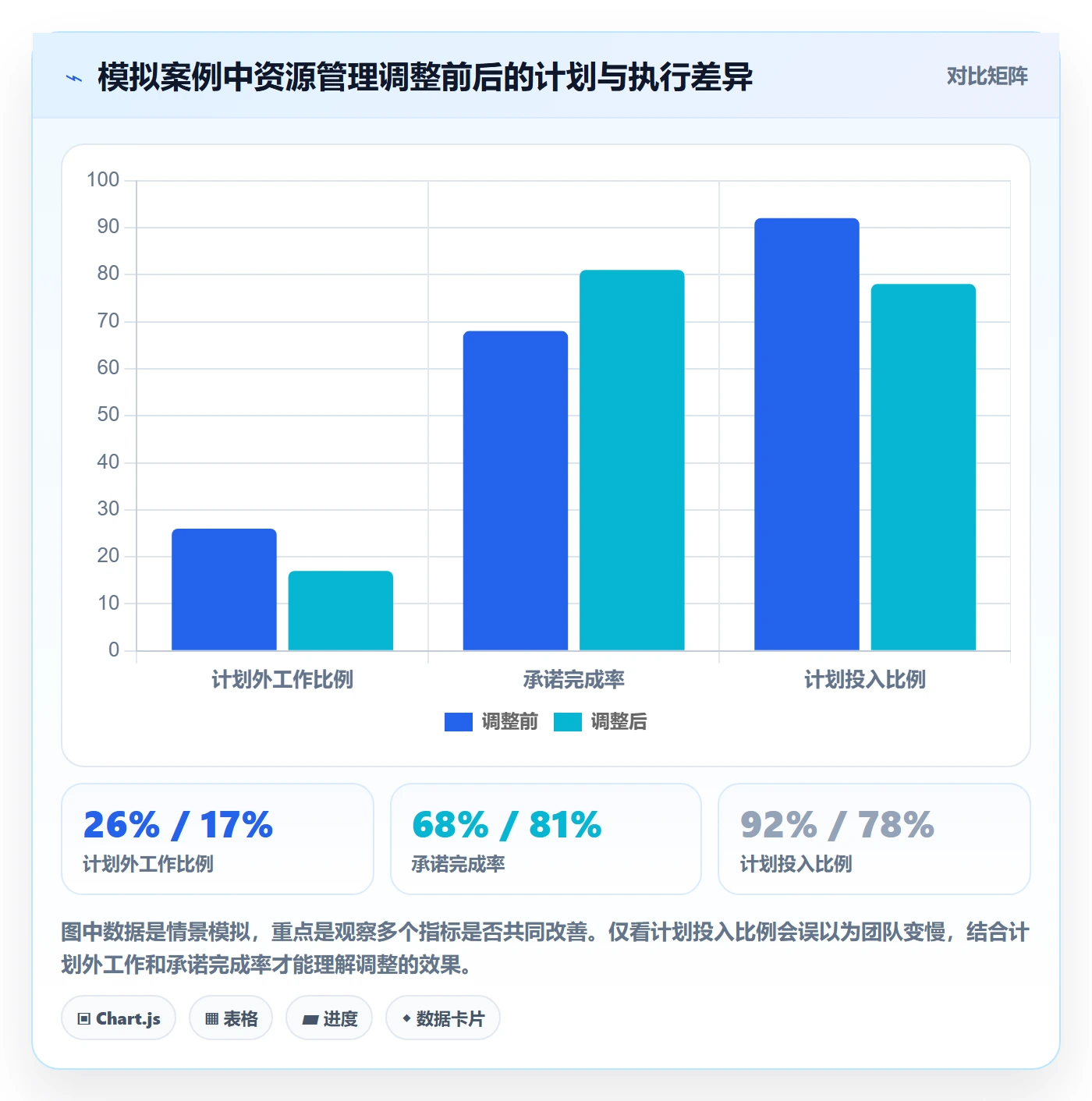

经过若干周期的情景模拟,计划外工作比例从百分之二十六下降到百分之十七,承诺完成率从百分之六十八上升到百分之八十一。同期,项目计划投入比例从表面上的百分之九十二调整为百分之七十八。看上去计划投入比例降低了,但可预测性提高,团队也减少了临时加班。

这组变化不能证明某一种制度必然带来相同效果。它说明,在这个假设案例中,减少隐性工作、明确支持边界和统一变更规则,比把日历填得更满更有用。若只拿承诺完成率作为目标,团队仍可能通过降低任务难度或推迟高风险工作来“改善数字”。

因此,结果指标必须成组观察。至少同时查看承诺完成率、计划外工作比例、交付周期、线上质量或返工情况。若完成率上升但缺陷增加,资源分配并未真正改善,只是成本转移到了质量环节。

资源管理技能全流程:研发团队落地方案与一文讲清

5. 观察数据时要防止三类误读

第一,不要把周期之间的差异全部归因于管理动作。需求难度、人员变动、线上事件和季节性业务都可能影响结果。若要判断某项机制是否有效,应至少比较多个周期,并记录同期发生的变化。

第二,不要将团队间原始交付数量直接排名。不同团队的任务粒度、产品风险、工作类型和依赖复杂度不同。可以比较趋势和流程指标,但跨团队对标必须先统一定义,并保留业务背景。

第三,不要用个人工时或完成任务数替代团队产出。个人指标容易诱导拆小任务、回避协作或把复杂支持工作隐藏起来。资源管理数据用于找系统瓶颈和改善决策,不应被直接转换成简单的个人绩效排名。

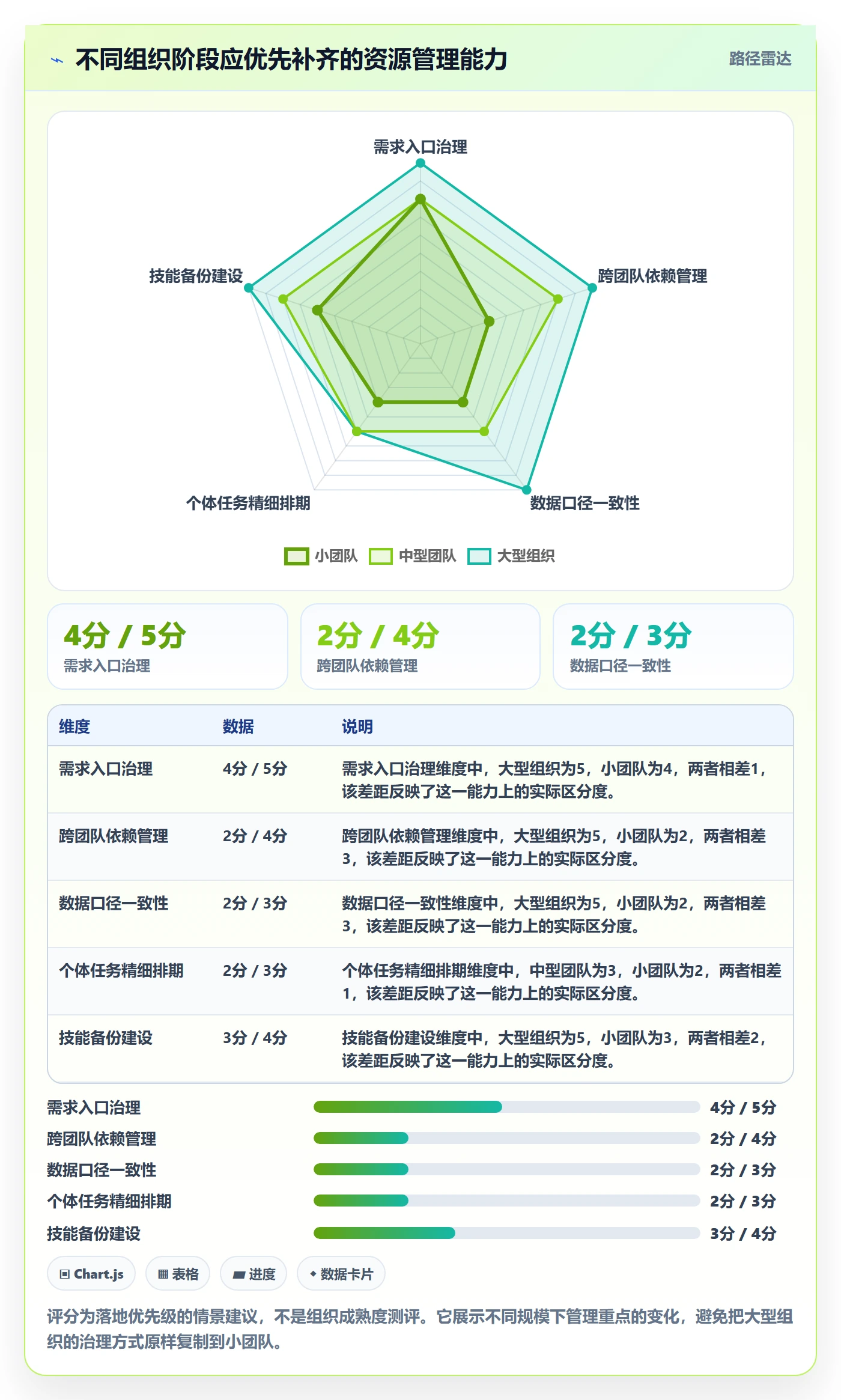

六、不同规模和成熟度下的落地方案

1. 小团队:先解决入口和并行过多

十人左右的团队通常不需要复杂的人力规划系统。可以用一张共享看板记录工作来源、负责人、优先级、状态、依赖和预计窗口,每周用三十分钟检查新增工作与关键阻塞。小团队的优势是沟通链短,重点是不要让口头承诺成为唯一记录。

如果成员同时参与很多事项,优先限制在制工作,而不是增加排期细节。团队可约定每人同一时间只承担少量主要任务,紧急支持由轮值成员先接入。若每项工作都必须由所有人了解,团队可能需要改善文档和交接,而不是扩大会议规模。

小团队的取舍是管理精度与维护成本。暂时没有稳定数据时,不必做复杂预测模型;先记录计划外工作、周期内完成情况和等待原因,连续观察几个周期,再决定是否引入更系统的能力盘点。

2. 中型团队:把团队容量和跨团队依赖连起来

数十人规模的组织往往已经出现共享专家、多个项目并行和职能边界。建议采用团队级容量视图,而不是让管理者直接分配每个人的每小时。容量规划以团队或能力组为单位,具体成员分配留给实际承担交付的团队负责人。

跨团队工作需要标记提供方、需求方、期望时间、服务范围和依赖状态。对共享的测试、安全、平台或数据能力,使用可预约窗口、服务目录或明确的支持队列,避免所有项目都把同一专家默认为即时可用。

这个阶段适合建立周期性资源评审,但必须控制参会范围。业务负责人讨论优先级,研发负责人评估能力与风险,项目协调角色汇总依赖和影响。会后要形成明确的决定、责任人和下一次检查时间,不要把会议记录当成执行机制。

3. 大型组织:治理共同规则,而非集中控制每个任务

对于一百人以上组织,管理难点通常不是缺少一个总表,而是多个团队的数据定义不一致,关键能力分布不透明,优先级冲突没有统一升级路径。此时应先建立共同的工作分类、计划口径、状态定义和变更原则,再逐步汇总跨团队视图。

集中管理不等于总部替每个团队安排任务。更合理的分工是:组织层决定业务目标、投资边界和重大冲突;团队层决定实现方式、实际排期和技术风险;跨团队协调机制处理接口、共享能力和关键依赖。权责越清晰,资源信息越容易保持真实。

当组织采用项目管理平台时,应先定义核心对象和流程,再配置字段、权限、报表和集成。以PingCode为例,中大型团队可以评估其项目协作与需求跟踪能力是否适配现有工作流,并确认不同角色是否能在合适的层级查看任务、依赖和进展。部署前应验证迁移成本、系统集成、权限治理、报表口径和日常维护责任,不能只根据功能列表决定选型。

4. 新团队或快速变化团队:用短周期校准而非硬套历史

新组建团队、转型团队或产品方向快速变化的团队,历史产能不一定能代表当前能力。此时可以先采用短周期计划,明确假设和风险,用实际交付校准估算。不要因为历史数据缺失就默认每个人全部时间可用于项目,也不要用不成熟的数字制造虚假确定性。

探索型工作适合设置阶段性验证目标,例如先验证关键技术路径、用户假设或依赖可行性,再决定是否扩充团队投入。探索阶段的产出不一定是可发布功能,也可以是风险被排除、技术方案被验证或业务假设被证伪。

如果团队方向持续变化,应把“变化本身”纳入资源判断:每次调整要说明为什么变化、已经投入的工作如何处理、是否保留未完成成果。频繁切换却不复盘沉没投入,会让团队把资源损失误认为执行不力。

资源管理技能全流程:研发团队落地方案与一文讲清

七、工具、数据与治理:让信息成为决策依据

1. 资源视图至少需要哪些信息

有效的资源视图不需要把所有个人信息都集中起来,但必须能回答关键决策问题。对每项工作,建议记录目标、优先级、责任团队、所需能力、预计窗口、依赖、当前状态、风险和变更历史。对团队容量,记录可用于交付的时间区间、支持负荷、休假和其他已知约束。

技能信息应限制在与工作分配和能力建设有关的范围内。记录“可以独立维护某服务”“需要结对完成数据迁移”比记录一串模糊分数更有用。技能矩阵要有更新责任和有效期,不能把多年以前的培训经历当作当前胜任能力。

数据治理还包括权限和用途说明。员工需要知道资源数据用于计划、协作和能力建设,不应在没有说明的情况下被转作微观监控。涉及个人敏感信息时,应遵守组织政策和适用法规,尽量只收集完成管理决策所需的数据。

2. 先定义指标,再配置仪表盘

我建议从少量指标开始。团队层面可关注计划外工作比例、承诺完成率、交付周期中位数、等待时间、在制工作数量、返工或线上质量。每个指标都要写清分子、分母、统计窗口、数据来源和例外处理。

例如,承诺完成率若按“任务数量”计算,小任务会和大型任务拥有同样权重;若按估算规模计算,估算误差又可能影响结果。因此,团队应选择适合自身工作的口径并保持一致,避免为了让数字变好而频繁更换定义。

单一指标容易被优化到失真。若团队只看完成数量,可能把任务切得越来越小;只看利用率,可能减少必要的学习和技术维护;只看周期,可能避开不确定性高但重要的工作。指标应形成互相制衡的组合,并配合定性复盘。

3. 工具选型应从决策场景倒推

选工具前,先明确谁需要看什么、在哪个决策点使用、数据多久更新一次、哪些现有系统要连接。若团队的主要问题是需求入口,优先评估需求管理和工作流能力;若问题是跨团队依赖,重点看关系追踪、权限和汇总视图;若问题是容量预测,则应验证时间数据和计划数据的口径能否匹配。

评估时最好用真实流程做小范围试点,而不是只看演示。选三到五个具有代表性的场景:临时故障、跨团队需求、人员休假、关键技能单点和范围变更。观察系统能否完整呈现决策过程,以及成员是否愿意在日常工作中维护数据。

如果一个工具需要大量重复录入才能形成看板,或无法解释数据如何汇总,管理成本可能高于收益。相反,若现有协作平台已经能记录需求、计划、责任和变更,先统一规则和视图,可能比立刻更换系统更划算。

4. 让工具不替代管理沟通

资源信息的价值在于让讨论更具体,不是让管理者远程猜测成员工作状态。看板能显示任务停留多久,却未必知道等待原因;工时能显示投入,却不能说明需求价值。重要决策仍需结合一线成员、技术负责人和业务发起人的信息。

当系统状态与现实不一致时,应把它当作流程问题的信号,而不只是要求员工“更新一下”。状态长期不更新可能说明字段太复杂、更新责任不清、系统与工作习惯脱节,或管理者从未根据数据作出有用决定。

数据的可信度取决于使用方式。如果每次报表都只用于追问谁落后,成员会倾向于保守填写或隐藏风险;如果数据帮助团队提前调整范围、处理阻塞、减少不合理承诺,维护数据才有正向回报。

八、不同情形下的取舍:没有一种分配方式适合所有团队

1. 选择专职团队还是共享专家

专职团队有利于建立上下文连续性,适合目标稳定、工作量较持续、知识需要长期沉淀的产品或平台。但专职也可能造成能力闲置,尤其是需求波动很大、某类专业工作偶尔出现时。

共享专家有利于集中稀缺能力,适合低频、高难度且可通过服务窗口管理的工作。但共享资源容易排队,并带来优先级冲突和切换成本。若专家工作成为多个项目的关键路径,组织应评估培养备份、建立能力组或将部分能力嵌入团队,而不是长期依赖临时协调。

决策时比较的不只是人力成本,还要算等待成本、交接成本、知识风险和能力闲置成本。某种模式短期看更省人,不一定在交付周期和风险上更便宜。

2. 选择高利用率还是更多缓冲

当工作稳定、依赖少、突发率低时,可以尝试提高计划利用率,但仍需保留处理异常的机制。若需求变化频繁、线上支持较多或跨团队依赖明显,应留下更多缓冲。缓冲的比例应由历史中断和业务风险校准,而不是套用统一数字。

缓冲不应成为没有边界的空闲。管理者可以说明缓冲用于什么:故障、评审积压、范围澄清、技术风险或训练备份能力。若缓冲长期没有被使用,说明计划可能过于保守;若缓冲每周期都被快速耗尽,说明容量假设或入口治理存在问题。

取舍的关键不是“满载还是空载”,而是明确承担哪种风险。满载可能提高短期投入比例,却增加延期和加班风险;留缓冲可能减少即时可见产出,却提高对变化的响应能力。

3. 选择项目型分配还是能力型分配

项目型分配适合目标清晰、团队稳定、跨职能交付边界明确的工作。它能减少协调成本,让成员围绕共同成果协作。若组织频繁拆散成员或让多人跨多个项目,项目型团队的优势会被削弱。

能力型分配适合稀缺专业资源、共享平台服务或需求波动较大的能力组。它能集中培养深度和方法标准,但可能形成排队,使项目团队对关键资源缺少控制。组织需要用服务优先级、容量窗口和升级机制限制排队成本。

很多组织采用混合模式:稳定产品团队负责端到端交付,少量共享能力组提供安全、数据、平台或架构支持。混合模式不是折中就自动有效,必须明确哪些工作由团队自主完成、哪些需要共享能力组介入,以及服务冲突由谁决定。

4. 选择集中统筹还是团队自治

集中统筹适合处理组织级优先级、预算边界、重大依赖和稀缺能力冲突。它能避免多个部门分别承诺同一批资源,但若集中到具体任务级,决策速度可能下降,中央计划也会快速过时。

团队自治适合依赖变化快、技术判断需要贴近执行现场的环境。团队可以更快调整工作顺序,但若缺少共同目标和跨团队协调,局部最优可能损害整体交付。好的治理不是二选一,而是明确哪些决策上收、哪些决策留给团队。

我倾向于把业务优先级与资源边界集中治理,把任务拆分与短期执行交给团队。这样既能保持组织方向一致,也保留研发团队对实现过程的专业判断。

九、可直接执行的九十天落地计划

1. 第一个月:看清工作从哪里来

前四周不急着上复杂制度,先建立真实工作清单。把产品交付、支持、故障、合规、技术债、探索和组织事务归类,记录新增来源、责任团队、截止理由和大致投入。目标是发现计划外工作和关键依赖,而不是立刻评价谁做得多。

同时统一几个最基本的状态定义,例如待澄清、已承诺、进行中、等待依赖、待验收和已完成。明确“已完成”必须满足什么验收条件,避免不同团队用不同口径汇总。

月底举行一次资源复盘,挑出最明显的三类阻塞:例如重复支持、单点技能、需求频繁插入。每类只选择一项可验证的改进动作,避免一次性推出过多规定。

2. 第二个月:建立容量和变更机制

第二个月开始记录团队在一个周期内的实际投入结构,至少区分项目交付、支持、会议协作、维护和突发。根据历史观察设置初步容量区间,并标记数据尚不充分的部分。没有依据的精确数字,不如明确标注的假设。

建立变更规则:新增高优先级工作必须说明业务原因、影响范围、需要能力、对现有承诺的影响和审批人。对于紧急事件,定义触发条件和事后复盘要求。让每次插入都可以被看见,而不是在周期末才发现。

如果组织存在跨团队共享资源,选一个高频能力试点服务窗口或排队机制。记录请求进入、开始处理和完成的时间,区分排队等待与实际处理时间。若等待占比很高,再讨论扩充能力或改变工作切分。

3. 第三个月:评估效果并决定工具化程度

第三个月比较计划外工作、承诺完成、交付周期、等待和质量变化。不要只看某一项是否改善,而要检查是否发生指标转移:例如完成率提高但缺陷增多,或者项目投入上升却导致支持积压。

根据试点反馈决定是否需要工具配置、系统集成或更完整的能力视图。若小团队用共享看板就能有效决策,可以继续保持轻量;若多团队无法统一追踪依赖、权限或变更,再评估项目管理平台和资源视图。

九十天的目标不是建立永久不变的制度,而是证明团队能够持续识别容量、解释变化、作出取舍并复盘结果。机制能否被日常采用,比流程文档写得多完整更重要。

4. 每周资源评审可以遵循的顺序

  1. 先看目标是否变化:业务价值、截止约束、范围和风险是否有新信息。

  2. 再看工作队列:哪些事项已承诺,哪些仍在澄清,是否有工作未经决策进入执行。

  3. 检查容量和技能:休假、支持负荷、稀缺能力、关键评审者和外部依赖是否发生变化。

  4. 讨论取舍:新增工作若进入,哪些任务推迟、缩小范围或取消,由谁确认。

  5. 更新计划和责任:记录决定、行动负责人、完成时间及下一次检查点。

  6. 周期结束后复盘预测偏差:区分中断、等待、需求变化、估算和能力问题。

会议的产出应是可追踪的决定,而不是每个人都重新讲一遍任务状态。状态可以异步更新,会议时间用于冲突、风险和取舍。若没有任何冲突或决策事项,评审可以缩短或取消,不必为了流程本身制造会议。

十、结尾:资源管理的真正能力,是让取舍可见

研发团队的资源管理技能,不是把每个人塞进一张更精致的排期表,也不是把所有工作都换算成工时。它是一种组织能力:及时发现真实需求,判断优先级,理解容量和技能约束,明确谁承担什么风险,并在条件变化时重新作出选择。

我最看重的判断标准,是新增工作是否伴随明确的资源影响,关键技能是否有可验证的备份,计划是否能根据现实滚动更新。只要这三件事开始变得可见,团队通常就能从“忙而失控”走向“有选择地交付”。

下一步可以从一个团队、一个周期开始:统一工作分类,记录计划外投入,找出最常见的三类等待,再把新增需求必须说明被替代事项写进评审规则。先用事实校准容量,再决定是否需要更复杂的流程和工具。资源管理做得好,不是让所有人一直满载,而是让有限的能力持续流向最值得做、也最有可能完成的工作。

常见问题解答(FAQ)

1. 研发团队的资源管理全流程应该怎么落地?

我负责的团队经常出现需求排得很满、临近发布却发现测试和开发都超载的情况。我想知道资源管理是不是只要维护一张人员排期表,还是要覆盖从需求进入到项目复盘的整个过程?

建议把资源管理拆成需求评估、容量规划、任务分配、过程监控和复盘调整五步,而不是只做排期。需求评估时先确认范围、优先级和依赖;容量规划时核对成员可投入时间;分配任务时明确负责人和验收条件;执行中按周检查负荷与阻塞;项目结束后比较预估和实际投入。

比如,一个 8 人团队每人每周名义上有 40 小时,但扣除会议、支持和休假后,实际可计划时间可能只有 25 至 30 小时。容量应按可用工时估算,不能把名义工时全部排满。

2. 研发资源应该按人天估算,还是按可用容量规划?

我排计划时习惯把任务拆成人天,再把每个人的任务加起来,但实际交付经常比计划晚。我不确定问题是估算不准,还是没有把会议、线上支持和跨团队协作算进去。

人天适合表达工作量,容量规划则回答团队在特定时间内能承接多少工作,两者不能互相替代。可以先按角色和人员统计未来一周的可用工时,再预留缓冲:例如,团队每周可用 200 小时,其中 20% 用于缺陷处理、评审和突发支持,则计划工作量控制在约 160 小时。

这个比例不是固定标准,应根据过去 4 至 8 周的实际打断情况调整。若任务估算总是偏差很大,先记录预估与实际工时的差异,按任务类型校准,不要靠把每个人排满来制造计划确定性。

3. 多项目并行时,怎样判断研发人员是否被过度分配?

我所在的团队同时支持多个项目,负责人常常把同一位关键开发安排在几个计划里。我看到每个项目的排期都合理,但合起来就不断延期,想知道应该用什么信号识别这种隐性冲突。

不要只看单个项目的任务是否排得下,要按人员汇总同一时间段内的承诺,并检查关键角色的切换成本。可设置两类预警:未来一周已分配工时超过可用容量的 85%,以及同一关键成员同时承担多个高优先级交付。85%是便于启动讨论的管理阈值,不是行业定律;若团队突发工作多,阈值应更低。

出现冲突时,先由业务负责人确认项目优先级,再调整范围、日期或人员,避免让员工通过加班去填补没有做过优先级决策的计划。

4. 项目管理工具能否解决研发资源管理混乱?选型时看哪些能力?

我想用工具统一看项目排期和人员负荷,但担心上线后只是多维护一套数据,管理者仍然靠会议临时协调。我应该重点验证哪些能力,才能判断工具是否真的适合团队?

工具只能放大已有的管理规则,不能替团队决定优先级或消除不合理承诺。选型时重点验证四件事:能否按成员查看跨项目负荷,能否显示可用容量与已分配工作量,需求变更后能否追踪影响,能否区分计划投入与实际投入。建议用一个真实迭代做两周试运行,记录排期更新耗时、超容量任务数和阻塞发现时间;

若数据录入负担明显增加,却没有更早发现冲突,就不应急于全员推广。优先选能接入现有流程、字段可精简且权限清晰的方案,并明确由谁维护容量数据、多久更新一次。

核心关键词

读者评论

罗
罗嘉禾

文中把“可用产能”和名义工时分开,这点很有共鸣。我们团队以前按每人每周五天排计划,结果评审、值班和临时支持一来,延期几乎成了常态。现在会预留缓冲,但如何确定缓冲比例,仍需要结合历史数据。

赵
赵亦辰

技能矩阵确实能发现单点依赖,不过实际维护比较难。人员能力变化、项目结束和临时支援都可能让信息迅速过期,若没有固定更新责任人,最后还是会回到口头协调。

石
石佳宁

我比较认同先做优先级决策、再分配人员的做法。现实中最难的是让新增紧急需求明确挤掉哪项工作,很多管理者只要求加人或压缩周期,却不愿意承担取舍责任。

文章包含AI辅助创作:资源管理技能全流程:研发团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533544

赞 (0)
飞飞飞飞
岗位管理指南:研发团队如何做好资源管理,落地方案全流程
上一篇 1小时前
团队怎么做?研发团队落地方案:资源管理从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
