资源管理岗位教程:研发团队实操方法,避坑指南

研发团队的资源管理,最容易犯的错不是“人不够”,而是把每个人的时间都填满。排期表看起来没有空档,项目却频繁延期;管理者看到的是工时利用率,工程师感受到的却是需求切换、等待评审和临时救火。资源管理岗位真正要解决的,不是把人塞进更多任务,而是让有限的人力在正确的时间投入正确的工作,并能及时发现计划与现实之间的偏差。

一、先讲核心结论:资源管理不是排满日历

1. 岗位的核心产出是可执行的资源决策

我判断一个研发团队的资源管理是否有效,不先看表格是否齐全,而看三个问题能否被回答:当前关键项目缺什么能力、未来几周哪些工作会争抢同一批人、计划发生变化时谁有权决定取舍。回答不了,资源表再漂亮也只是登记簿。

资源管理岗位要把业务目标、人员能力、项目依赖和可用时间连接起来。它既不是单纯统计工时,也不是替所有项目经理分派任务,更不是用一张甘特图证明每个人都很忙。岗位的价值,是把隐性的冲突提前暴露出来,让有权决策的人基于同一套事实做选择。

  • 向前看:识别未来四至八周的能力缺口、关键依赖和高风险节点。
  • 向内看:区分承诺工作、运维工作、技术治理和临时插单,避免把它们混成一个数字。
  • 向上看:把资源冲突翻译成业务影响,例如延期范围、交付风险、质量代价,而不是只说“人手不足”。
  • 向后看:复盘预测与实际偏差,校准估算、投入比例和应急余量。

2. 先管理瓶颈,再谈整体利用率

研发产能不是所有岗位工时简单相加。一个项目可能有十名开发人员,却只有一位熟悉核心架构的工程师;也可能测试人员、数据工程师或安全评审人员成为交付瓶颈。此时团队总工时看上去充足,交付仍会被瓶颈角色卡住。

因此,资源规划的基本单位不能只有“人天”,还要包含能力和依赖。对每项关键工作,至少记录需要的技能、可替代人员、预计投入、最早开始时间、前置条件和决策责任人。否则“有资源”只是名义上有人,未必意味着工作可以启动。

3. 资源计划要表达不确定性,而不是假装精确

我不建议把三个月后的计划写成精确到每天、每个人的承诺。需求优先级、线上故障、人员休假和技术发现都会改变计划。合理做法是对近期采用较细粒度的承诺,对远期采用能力区间和情景假设,并标明置信程度。

时间范围 建议计划粒度 计划表达方式 管理重点
未来一至两周 任务与具体责任人 明确承诺、依赖与验收条件 排除阻塞,控制临时插单
未来三至六周 角色或技能组 投入区间、关键里程碑、风险假设 协调跨项目冲突,调整优先级
六周以后 团队能力与大致容量 情景预测、范围假设、关键人才需求 做招聘、外包、延期或缩范围决策

资源管理岗位教程:研发团队实操方法,避坑指南

二、背景和真实场景:为什么研发资源总在“够用”和“不够”之间摇摆

1. 一个团队同时面对多种工作,单一项目视角会漏账

研发团队的时间通常被多类工作共同占用:新功能、客户定制、线上故障、版本维护、代码重构、安全整改、技术支持、评审与协作。项目计划往往只呈现新功能的任务,却没有把其他工作计入容量。于是每个项目都按“满产能”排,所有项目合在一起却超过真实供给。

我在资源盘点中会先把工作分成“承诺交付、维持运行、能力建设、不可预测事件”四类。分类不是为了增加管理层级,而是避免把稳定性工作误判为低优先级,也避免临时支持一直躲在口头沟通里。若一个团队长期有四分之一时间用于线上支持,就不能再按完整工作周承诺项目交付。

2. 组织越大,资源冲突越可能发生在团队边界

小团队里,负责人往往知道谁在做什么;当研发组织扩展到多个产品线、平台组和交付团队后,信息分散在项目计划、即时消息、工单系统和个人日历中。单个团队看自己都合理,跨团队组合起来却可能出现同一位架构师被三个项目同时预约的情况。

这类冲突通常不是某个人没有安排好,而是组织缺少共同的容量口径和升级路径。尤其在百人以上组织中,资源管理更需要清晰的数据责任:谁维护需求优先级、谁确认技能和可用性、谁批准跨团队调配、谁承担变更造成的交付影响。工具可以汇总信息,却不能替组织完成这些授权。

3. “忙”与“有效产出”之间隔着切换成本

人员被分配到多个项目,不等于这些项目都能按比例获得产出。任务切换会带来重新理解上下文、恢复开发环境、协调评审和等待反馈等成本。即使每个项目只占某人的一部分时间,碎片化的安排也可能让重要任务无法形成连续推进。

因此,我会关注每个人同时承担的活跃工作数,而不只关注总投入比例。对需要深度设计、复杂调试或跨模块协作的工作,连续时间往往比名义工时更有价值。资源表上显示“每周投入两天”,如果这两天被拆成四个半天,实际效果可能明显不同。

4. 数据口径不一致,会让管理者争论数字而非决策

一个负责人用“可用工时”表示扣除假期后的理论工作时间,另一个负责人用“可承诺产能”表示扣除支持和会议后的时间,两者都可能正确,却不能直接比较。若没有口径说明,月度利用率会变成争论现场:有人认为团队空闲,有人认为已经超载。

资源管理岗位要把口径写在数据旁边。例如,容量按人天还是按百分比计算;例行支持是否计入;请假和培训如何扣除;未确认的需求是否进入预测。数字不附口径,就不是管理信息,只是一个看似准确的数。

三、常见误区:看起来专业,实际会把计划带偏

1. 把利用率设成越高越好的目标

利用率适合用于理解投入结构,不适合作为所有团队共同追逐的单一绩效目标。若管理者把接近百分之百的排满视为优秀,员工就会倾向于隐藏缓冲、推迟技术债、压缩测试或把支持工作移出报表。短期看起来产能提高,后续返工、缺陷和延期却会把成本还回来。

我更愿意把利用率和交付稳定性、未计划工作比例、质量指标一起看。对于以探索和创新为主的团队,预留试验时间可能是必要投入;对于维护团队,突发事件占比高,过低的排满程度可能是合理缓冲。判断标准不是某个统一百分比,而是计划是否能持续兑现且风险是否透明。

2. 只统计工时,不记录工作类型与结果

工时表能说明时间去了哪里,却不能单独说明投入是否有效。如果一名工程师记录了大量会议时间,问题可能是会议过多,也可能是系统设计必须跨组协同;如果测试投入减少,可能意味着自动化改进,也可能只是测试被延期。脱离工作类型和结果,工时数据很容易被误读。

我建议让资源数据服务于决策,而不是为了填报而填报。团队级别通常只需要可靠的分类投入、容量预测和变化原因;只有在合同核算、合规审计或特定成本管理场景,才需要更细的个人工时。采集颗粒度越细,维护成本和行为扭曲风险也越高。

3. 把资源冲突交给协调者“想办法解决”

资源管理人员经常被要求同时满足所有项目:不延期、不加人、不减范围,也不影响质量。现实中,这些目标可能互相冲突。协调者可以揭示选项和影响,却不应被默认为拥有业务优先级决定权。

遇到冲突时,应由有权调整目标或范围的决策者选择。例如,两个项目争用同一名专家,管理者可以调整先后顺序、缩减其中一项范围、寻找替代方案或接受延期。资源管理岗位的责任是把取舍摆到桌面上,不是用加班和隐性透支替决策者消化矛盾。

4. 把所有人的能力当成可互换的数字

“研发十人”不是一个可直接使用的产能单位。熟悉某个核心服务的工程师、新加入团队的开发人员、负责系统测试的人员和安全专家,能力组合不同,不能通过人数相加得出可交付能力。技能标签也不能只写“前端”“后端”这样的宽泛分类。

能力信息应够用但不越界。可以记录与工作直接相关的能力等级、近期实践经验、可替代人选和培养需求,不应把资源规划扩展成对个人价值的粗暴排名。规划的目标是降低单点依赖、安排合理搭档、识别组织能力缺口,而不是给人贴永久标签。

5. 把工具上线当成管理机制已经建立

资源管理平台可以连接需求、项目、团队和工作进度,减少重复维护,但它无法自动判断某个需求是否真的优先,也无法替负责人批准跨组调人。如果角色责任、优先级规则和更新节奏都不清晰,工具只会更快地展示混乱。

以服务中大型企业、适用于百人以上组织的 PingCode 为例,我会把它放在“统一项目与资源信息的工作台”位置,而不是把它当成管理制度本身。落地前先定义团队、项目、需求状态、人员能力和变更审批规则,再决定哪些数据需要纳入平台。工具是否合适,应以减少重复录入、提升冲突可见性和支持决策为标准。

四、专业判断逻辑:从业务目标推导资源,而不是从人头推导目标

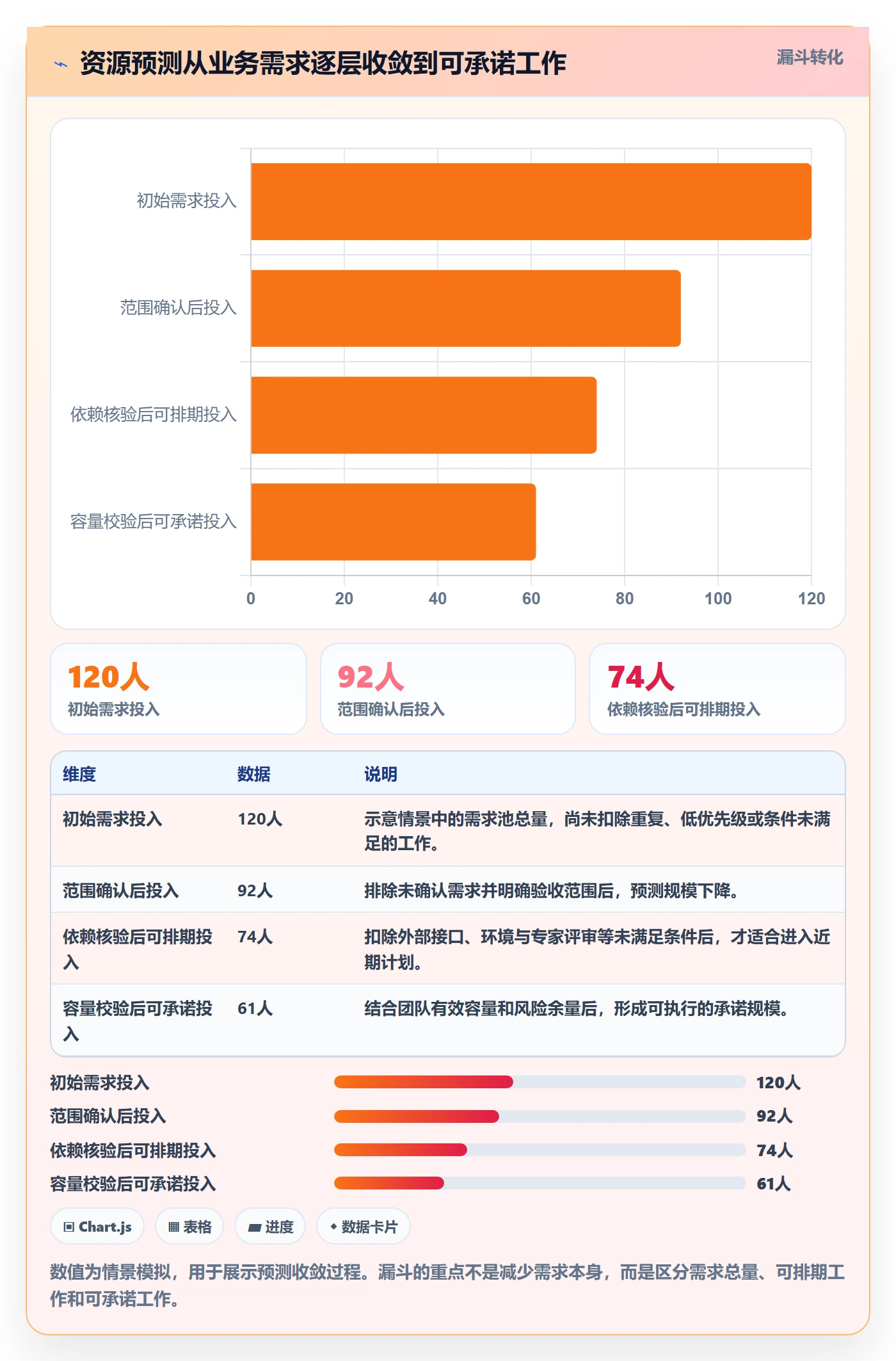

1. 从交付目标拆出可验证的工作

资源预测的起点应是目标和工作,不是现有人员名单。先明确交付结果、范围边界和验收条件,再拆解关键活动、依赖关系、所需技能及不确定性。对需求尚未澄清的工作,不应给出伪精确的投入数字;可以记录估算区间和待确认假设。

  1. 确认目标:项目要改变什么业务结果,什么条件才算完成。
  2. 拆分工作:识别设计、开发、测试、上线、迁移、支持等必要活动。
  3. 标注依赖:记录外部接口、平台能力、审批、数据准备和专家评审。
  4. 估算投入:按角色和技能组给出区间,并说明估算依据。
  5. 定义风险:指出关键假设失效后,最可能影响哪个里程碑。

2. 先算有效容量,再谈分配比例

有效容量不是合同工时,也不是日历上的工作日总数。可以从团队历史观察出发,扣除休假、固定会议、支持值守和常规协作,再根据当前阶段调整。若历史数据不可靠,先用两到三个迭代作为基线采样,并将结果标注为暂定值。

可以用一个简化模型检查容量,但不必把它包装成精确预测:

有效容量 = 可用工作时间

已确认的休假与培训

例行支持与值守投入

必要的团队协作时间

已承诺的非项目工作

可分配容量 = 有效容量 × 计划投入系数

计划风险余量 = 可分配容量 – 已承诺工作投入

模型里的“计划投入系数”不是固定行业标准,应由团队交付历史、工作性质和故障波动共同校准。对于变更频繁、线上责任重的服务团队,保留更大空间可能比提高表面利用率更理性;对于范围稳定、依赖少的短期专项,投入系数可以相对高一些。

3. 用能力矩阵识别瓶颈和替代路径

能力矩阵的目的不是给员工打分,而是让团队看到关键工作依赖谁、有哪些备份、哪些能力需要培养。对关键能力,可用“可独立负责、可协作完成、需指导、尚未覆盖”等描述,比一到五分的精细评分更容易维护,也更容易讨论。

能力项 当前可独立承担人数 备份覆盖 典型风险 可采取动作
核心服务架构 1 低 评审或故障处理形成单点 安排结对设计与文档演练
自动化测试框架 2 中 并行项目增加时排队 提前预约测试支持并培养第三人
数据迁移 3 高 环境和数据准备时间易被低估 把迁移演练纳入里程碑前置条件

4. 冲突处理要遵循固定顺序

当多个项目争夺同一资源时,我建议先判断冲突是否真实,再讨论解决方案。计划中重复预约不一定代表实际冲突:某些工作可以错峰,某些任务可以由其他人承担;相反,表面上分配比例不高,也可能因为同一人必须在多个高优先级工作之间切换而形成实质阻塞。

  1. 核对时间窗口、技能要求和前置依赖,去除信息错误造成的假冲突。
  2. 确认冲突对业务结果的影响,区分关键路径和可延后工作。
  3. 检查替代方案,包括换人、结对、缩范围、错峰或外部支持。
  4. 让具备优先级授权的人作出取舍,并记录被放弃方案的后果。
  5. 更新计划和相关团队承诺,避免决定只停留在会议纪要里。

5. 预测要同时看容量、流入和完成速度

只看剩余工作量,容易忽略新需求持续流入;只看历史完成量,又可能忽略团队成员变化、依赖阻塞或工作类型变化。比较稳妥的预测方法,是同时观察未来需求流入、团队有效容量、历史完成情况和关键路径依赖,给出范围而不是一个看似确定的日期。

若团队使用敏捷迭代,可以观察相同团队、相近工作类型的历史完成量,但不要把速度指标用于跨团队排名。团队规模、需求切分、质量门槛和支持负担不同,数字不具备直接可比性。资源管理适合用这些数据校准计划,不适合把它变成个人绩效排名工具。

资源管理岗位教程:研发团队实操方法,避坑指南

五、案例与数据观察:一次跨项目资源盘点怎样改变计划

1. 案例背景:三条交付线共享同一批关键角色

下面的案例为脱敏后的情景推演,不对应某家企业的公开经营数据。某研发组织约有一百二十名研发与测试人员,三个业务项目在同一季度推进,同时共享平台、测试和架构能力。最初计划由各项目负责人分别维护,团队负责人每周靠会议汇总冲突。

计划表显示三个项目均能按期完成,但资源盘点发现,两个项目都把同一位架构师视为全职支持对象;测试团队有多项集中上线任务;平台组还需要承担线上值守。更重要的是,计划没有把客户支持和版本维护放进同一容量口径,项目的总承诺明显高于团队可用资源。

2. 先还原工作结构,再讨论是否加人

我会先把最近八周的工作按统一分类回看,而不是立即得出“需要招聘”的结论。情景样本中,团队每周名义可用时间为一千三百二十小时,已确认休假和培训占六十小时,固定协作与评审约一百四十小时,线上支持与维护平均占二百二十小时。扣除这些项目后,不能再把所有剩余时间都作为无风险项目容量。

下一步把三个项目按角色展开,发现测试资源的峰值集中在同一周,而开发资源虽然总量尚可,关键架构评审只有一个可用窗口。调整后,团队把其中一个非关键需求延后两周,将架构评审前置,另安排一名工程师与核心专家结对,降低单点依赖。解决办法不是简单把每个人的排期挪一格,而是改变工作顺序和能力覆盖。

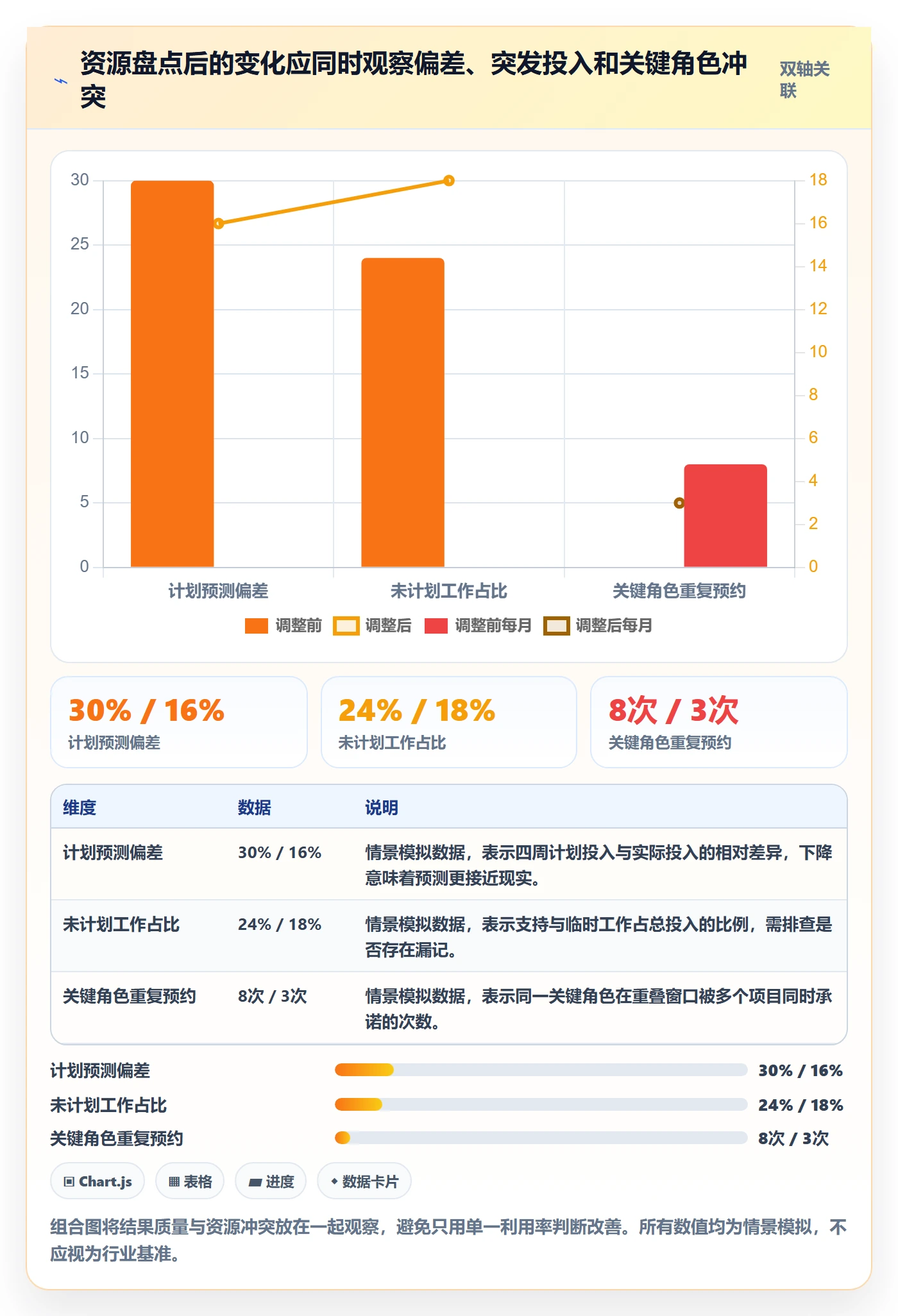

3. 用三组指标验证盘点是否有用

资源治理是否有效,不能只看盘点会议是否按时召开。我建议至少观察预测偏差、未计划工作占比和关键岗位冲突次数。预测偏差持续偏高,说明容量或估算口径不可靠;未计划工作比例升高,说明团队缓冲不足或优先级入口失控;关键岗位反复冲突,则说明能力集中或跨项目协调机制有缺口。

观察指标 情景调整前 情景调整后 应如何解读
未来四周计划预测偏差 约 30% 约 16% 示意值;范围、口径和样本周期一致时,下降才有解释意义。
未计划工作投入占比 约 24% 约 18% 示意值;下降可能来自入口治理,也可能是漏记,需结合支持工单核对。
关键角色重复预约次数 每月 8 次 每月 3 次 示意值;衡量冲突可见性和排期协调,不代表关键人员工作量已经合理。

资源管理岗位教程:研发团队实操方法,避坑指南

4. 结果不能只归功于一个工具或一次会议

这类变化通常来自几个动作共同作用:统一工作分类、把支持投入纳入容量、明确项目优先级、提前暴露关键依赖、为冲突设定决策人。平台能够让计划和实际状态更容易被看见,但如果团队不更新状态、负责人不处理冲突,仪表盘只会更整齐地展示过期信息。

如果采用 PingCode 或其他项目管理平台,我会先挑一个跨团队项目做小范围验证,观察负责人维护数据所花的时间、冲突发现提前量、计划调整后的同步速度,以及需求变更能否追溯。验证结果达到预期后再扩展,不应先购买复杂功能,再倒逼团队填写大量并不影响决策的字段。

六、岗位实操方法:建立从周度调度到季度复盘的闭环

1. 第一步:确定资源盘点对象和时间边界

资源盘点的对象不应无限扩大。先明确纳入哪些团队、哪些项目、哪些工作类型,以及预测到未来几周。对于近期,需要能够落实到人和任务;对于中期,关注角色容量与依赖;对于更远期,重点讨论能力建设和人员供给,而非逐日排班。

我通常会先找一条业务线或一个跨组项目做试点,确认采集口径和决策节奏可行,再推广到其他团队。试点范围太大,数据难以校验;范围太小,又看不到真正的跨团队冲突。适合的起点通常是包含两个以上团队、至少一个共享关键角色的交付场景。

2. 第二步:建立最小可用的数据字段

字段太少,资源管理无法支撑判断;字段太多,维护工作会反过来消耗研发时间。我建议先从能影响决策的字段开始,之后根据实际问题再补充,不要把“未来可能有用”当成收集理由。

  • 工作项:项目、需求或维护事项的名称与唯一标识。
  • 优先级:业务负责人确认的优先级及最近一次调整时间。
  • 所需能力:必要角色、特殊技能和替代条件。
  • 投入估算:区间、估算单位、口径和置信程度。
  • 时间窗口:最早可开始时间、目标里程碑和硬性截止条件。
  • 依赖信息:外部团队、环境、数据、评审和审批要求。
  • 风险说明:可能变化的假设,以及变化对范围或日期的影响。
  • 数据责任人:谁更新状态、谁确认承诺、谁批准变更。

3. 第三步:按固定节奏管理变化

资源计划不是一次性文件。若每周都重新全面排程,团队会把大量时间花在维护计划;若一个月才看一次,临时变化又会积累成无法挽回的延期。我建议把计划稳定性和更新频率分开:固定节奏检查近期执行,重大变更走明确的触发机制。

节奏 参与者 检查内容 需要形成的结果
每周团队检查 团队负责人、项目负责人、关键角色代表 阻塞、插单、工作切换、近期容量变化 任务调整、责任人和待决事项
双周跨项目协调 产品、研发、测试及业务决策者 共享资源冲突、优先级变化、里程碑风险 明确取舍、范围变化和对外承诺
月度能力复盘 研发管理层、团队负责人、资源管理岗位 预测偏差、关键岗位负载、能力单点和支持成本 培养、招聘、外部支持或流程改进决策

4. 第四步:让资源冲突带着选项进入会议

会议不应从“谁缺人”开始,而要带着影响和选项进入。资源管理岗位可以提前准备一页冲突说明:冲突涉及什么角色、从何时开始、影响哪些交付、有哪些替代方案、每种方案的成本是什么。这样决策者更容易作出真实取舍,也能避免会议陷入重复描述背景。

  • 选项一:维持优先级,调整另一个项目范围。
  • 选项二:错开关键工作窗口,接受部分里程碑后移。
  • 选项三:安排替代人员并投入结对时间,承担短期效率下降。
  • 选项四:增加外部支持,但明确交接、权限、质量和管理成本。
  • 选项五:增加资源后重新评估到岗时间和培训周期,不把招聘当作即时产能。

5. 第五步:复盘预测误差,而不是追责某个人

每个周期结束后,比较计划投入和实际投入,重点问差异是由哪类因素造成:需求频繁变更、估算偏差、支持事件、依赖等待、人员能力不匹配,还是计划本身缺少缓冲。只有把原因分类,团队才知道该修正估算、治理入口、改善依赖,还是增加某项能力。

复盘不应把所有偏差都归因于执行不力。若需求范围在执行中多次改变,原计划当然会失真;若估算建立在未知条件上,预测落差也不能简单由个人承担。成熟的资源管理强调对计划假设负责,并持续改善预测质量。

七、不同情况下的行动建议:按团队成熟度和问题类型分层处理

1. 小型团队:先把共享工作记清楚

小团队未必需要复杂平台。负责人可以先使用轻量任务板和一张容量表,重点记录项目承诺、支持轮值、休假、关键依赖和每周未计划工作。表格维护不应超过团队可以接受的成本,否则团队会绕过流程,数据反而更不可信。

此阶段的首要目标,是看清谁在多个项目之间切换、哪些工作总被临时插入、哪些事情只能由一个人完成。先限制并行工作和明确优先级,往往比增加更细的工时统计更有效。

2. 中型团队:建立角色级容量和变更规则

当项目数量增加,团队开始共享测试、架构或平台人员时,单个项目计划已经不够。建议建立跨团队资源视图,以角色或能力组观察未来四至六周的投入,同时明确变更优先级的审批人和通知范围。

不要让资源协调会变成逐人读表。会议只讨论两类内容:计划与容量之间的实质缺口,以及需要业务决策的取舍。没有冲突的项目不必每周重复汇报,状态更新可以由负责人异步完成。

3. 百人以上组织:把资源信息纳入组合治理

组织规模达到百人以上后,资源管理通常需要稳定的跨团队口径、权限边界和系统化的信息维护。平台的价值会逐渐显现:统一项目、需求、团队和工作状态,减少多份表格之间的重复录入,帮助管理层看到能力缺口和计划变化。

以 PingCode 这类项目管理平台为例,比较适合在已有项目治理基础上承载协作数据与跟踪流程。引入前应先确认组织是否具备稳定的项目负责人、团队边界、优先级机制和数据责任人;否则平台配置越复杂,越可能把未解决的治理问题固化在字段和审批流里。

4. 故障频繁的服务团队:先保护稳定性容量

如果线上事故和客户支持占用明显,不宜用普通产品团队的工作周容量去套。应单独记录值守、故障处理、复盘和维护投入,并观察突发工作分布。如果某些服务持续占用大量人力,需要进一步判断是架构稳定性、告警质量、发布策略还是客户问题治理,而不只是把支持时间计入后继续排满计划。

5. 需求剧烈变化的团队:提高预测频率,降低远期承诺

变化频繁不代表团队不能规划,而是规划方式应更重视情景。可以对近期里程碑承诺范围,对远期设置基准、乐观和保守三种假设,并为优先级变化设定触发条件。每次需求变更都应说明新增工作挤出了什么,而不能只往原计划上叠加。

6. 关键技能单点明显的团队:把培养计入资源计划

当某个能力只由一人掌握,短期交付通常会优先占用这位专家,但长期依赖会越来越重。资源计划应给结对、文档、演练和轮岗留出空间,并明确培养目标是否完成。培训时间不是“空闲”,而是降低未来资源风险的投资。

八、取舍与边界:哪些事值得做,哪些看似精细却不划算

1. 精细工时与低管理负担之间的取舍

更精细的数据有助于成本核算和合同管理,但也意味着更多录入与核对。若组织的决策只是判断未来六周的技能缺口,记录到每小时通常没有必要。若需要满足项目结算、法规或审计要求,则应保留更严谨的记录,并区分业务管理数据与法定记录,避免用同一套口径满足彼此冲突的目的。

2. 资源共享与团队稳定性之间的取舍

让专家同时支持多个团队,可以提高资源覆盖面,却可能增加切换成本和等待时间。对于短时评审、咨询或疑难排查,共享专家很有效;对于需要持续上下文和快速反馈的核心开发,稳定的小队通常更有利。不能仅因某人“还有百分比容量”就把他拆给更多项目。

3. 追求效率与保留缓冲之间的取舍

缓冲不是浪费,但也不是不受约束的空白。合理缓冲应对应明确风险:支持波动、审批周期、关键依赖或需求不确定性。若长期缓冲未被使用,团队可以检视容量假设;若缓冲总被迅速吃掉,则应重新评估计划入口、故障负担和资源供给。

4. 集中调度与团队自主之间的取舍

集中式资源管理适合解决跨团队优先级冲突、共享能力瓶颈和组织级能力投资,但不适合替代团队日常安排。团队对执行方式和短期任务有更丰富的现场信息。较好的分工是:组织层面决定目标优先级和跨团队取舍,团队层面决定如何完成工作,并及时反馈容量变化。

5. 平台标准化与业务差异之间的取舍

统一平台可以减少信息孤岛,但不意味着所有团队必须使用完全相同的流程。产品探索、平台维护、客户交付和安全治理的工作模式不同。应统一关键概念和汇报口径,对执行流程保留必要弹性;否则团队会为了符合流程而制造无意义数据。

管理选择 适用情况 主要收益 主要代价 建议边界
细粒度个人工时 合同结算、审计、成本核算 可追溯到具体工作投入 填报与校验成本高,可能扭曲行为 只对有明确用途的范围启用
角色级容量预测 跨项目协调、共享角色排期 较早发现技能瓶颈 需要维护能力与可用性信息 聚焦关键角色,不必为每个岗位建复杂矩阵
集中式优先级决策 项目间资源冲突明显 减少各团队各自为政 决策可能远离执行现场 集中决定取舍,分散安排执行
项目管理平台统一协作 多团队、多项目、数据分散 减少重复维护,增强可见性 配置、治理和推广需要投入 先统一必要数据与责任,再扩大使用范围

资源管理岗位教程:研发团队实操方法,避坑指南

九、落地避坑清单:从第一次盘点开始少走弯路

1. 避免一开始就追求全组织、全字段、全流程

一次性要求所有团队迁移数据,会迅速暴露口径差异、历史数据缺失和使用习惯问题。先选择业务价值明确的试点,跑通需求、容量、冲突、决策和复盘,再逐步扩展。试点成功的标准不是“所有字段都填了”,而是关键问题比以前更早发现、决策更快落地。

2. 避免把预测数字伪装成承诺

容量预测依赖假设。需求范围未定、依赖未确认或关键岗位没有备份时,应标注风险和置信程度,不要把估算区间压成一个日期后向上级汇报。尤其是远期计划,明确“当前假设下的预测”比给出虚假的确定性更专业。

3. 避免只看静态快照,不看变化轨迹

一张月初资源图看不出中途发生了什么。至少保留关键变更的时间、原因、影响范围和审批者。这样在复盘时才能区分计划初始质量与执行过程中受到的外部变化,也能发现重复出现的变更来源。

4. 避免把个人容量公开成简单排名

公开展示每个人的“空闲百分比”,容易引发抢人,也会把复杂工作压缩成可被争抢的数字。对跨团队协调,优先展示团队或能力组的供需差距;确有需要时,再向授权负责人提供个人级细节。资源透明的目标是提高协作效率,不是制造新的竞争。

5. 避免把招聘作为所有缺口的第一答案

如果问题来自优先级过多、需求入口失控、关键能力单点或工作切换,增加人员未必会解决根因。招聘还涉及到岗周期、熟悉业务和协作磨合。资源缺口分析应先区分是数量不足、技能不匹配、时间窗口冲突还是组织机制问题,再决定是否招聘或采用其他方案。

十、下一步怎么做:用四周建立一个可验证的资源管理闭环

1. 第一周:确定问题和共同口径

选一个有真实跨项目冲突的团队或业务线,明确未来四至六周需要解决的问题。统一容量、工作类型、优先级和风险标注口径,指定数据维护人和决策人。先收集能支持本次决策的最少字段,不要一上来重建全套管理制度。

2. 第二周:盘点容量与关键能力

核对休假、支持、维护、固定协作和已承诺工作,估算有效容量;同时标出关键技能、可替代人员和依赖条件。发现数据不完整时,明确缺口和责任人,不要通过猜测填满表格。

3. 第三周:召开一次以取舍为中心的资源协调会

会前整理真实冲突、影响和备选方案。会议上明确项目优先级、范围调整、人员安排或延期接受方,并把结论同步到项目计划。没有决策权限的人可以提出建议,但不应替业务负责人承担最终取舍。

4. 第四周:对比计划与实际,决定是否扩大

检查计划预测偏差、未计划工作占比、关键角色冲突和数据维护成本。若信息更清楚、决策更快,且团队没有被额外填报拖垮,再扩大范围;若数据仍然失真,先修正口径和责任,而不是增加报表或自动化配置。

5. 用四个问题判断岗位是否真正创造了价值

  • 我们是否比以前更早发现了关键岗位或依赖风险?
  • 资源冲突是否有明确的决策人和可执行的解决方案?
  • 计划变化是否能够解释原因,并及时同步到受影响团队?
  • 预测是否逐步贴近现实,同时没有以质量和长期能力建设为代价?

如果四个问题都能得到具体例子,资源管理就开始从报表工作转向组织能力;如果只能展示更完整的表格,却说不出哪些决策因此改变,就应该重新审视流程和数据价值。

十一、结语:真正的资源管理,是管理承诺与变化

研发资源管理岗位的独特价值,不在于算出一个看起来精确的利用率,而在于识别计划依赖什么、容量受到什么限制、变化会挤出什么,并让有权的人及时作出取舍。它连接业务优先级、人员能力和真实工作流,既要尊重团队执行现场,也要把组织层面的冲突摊开。

我更愿意用一句话概括这项工作的成熟度:不是让每个人始终满负荷,而是让团队知道自己在承诺什么、为什么承诺,以及条件变化时该如何调整。下一步不必先买工具或做全组织大改造,可以从一个跨团队项目开始,统一容量口径,标出关键角色和支持负担,按固定节奏处理冲突,再用实际偏差检验预测。能持续做出更好的取舍,才是资源管理真正的成果。

常见问题解答(FAQ)

1. 研发团队的资源管理岗位具体负责什么?

我理解资源管理就是排期和催进度,但研发团队里产品、开发、测试都由不同负责人管理,很多任务还会临时插入。这个岗位到底要管到什么程度,才不会变成替所有人做决定?

资源管理岗位的核心不是替团队分配每一分钟,而是把需求、人员容量、技能约束和交付风险放到同一张可讨论的图上。日常工作通常包括核对任务优先级与负责人、识别关键技能是否冲突、跟踪实际投入和剩余工作量,以及在计划变化时提供调整选项。

比如一次迭代有 6 名研发成员,但只有 1 人熟悉某个关键模块,不能简单按 6 人平均分配任务;应明确该成员的评审、开发和支持时间,并安排备份或拆分工作。岗位有建议权和风险预警责任,优先级与人员归属仍应由相应业务和技术负责人确认。

2. 如何估算研发团队的可用资源,避免排期看起来很满、实际却做不完?

我现在排计划时会按人数乘工作日估算容量,但会议、值班和临时问题经常把计划打乱。有没有一种简单的方法,能让我在排期前就看见这些损耗,而不是到了迭代末才发现超载?

不要把工作日总数直接当成可用于项目的工时。可以先按成员逐项扣除休假、固定会议、值班和已承诺的支持工作,再为不确定性留出缓冲;例如一名成员在两周迭代内有 10 个工作日,扣除 2 天休假、约 1 天会议和值班安排后,计划容量就不应仍按 10 天计算。

缓冲比例不宜照搬固定数字,应根据团队近几次迭代中临时任务和返工的实际记录调整。一个实用检查是:对比计划投入与过去 3 至 5 个迭代的实际完成量;若计划长期高于实际,先修正容量假设,而不是要求成员持续加班。

3. 研发任务频繁插入时,资源管理岗位应该怎样处理?

我们经常在迭代中途接到线上问题或高优需求,原计划被挤掉后,团队还要解释为什么延期。我担心每次都重新排期会让计划失去意义,但不调整又会形成隐性加班,应该怎么判断?

临时任务不应只作为新增工作塞进原计划,而要明确它挤占了什么。建议记录插入时间、原因、预计投入、实际投入和受影响的任务,再由优先级负责人决定是延期、缩小范围还是替换其他工作。例如某项线上修复占用 2 人天,就在计划中同步标出被推迟或取消的事项,并通知相关干系人。

判断是否需要重新排期,可以看任务是否改变交付范围、关键路径或团队容量;只影响少量非关键工作时,可记录并局部调整,若影响里程碑或多人协作,则应正式更新计划。这样既能响应变化,也能留下改进容量预测的依据。

4. 怎样判断研发团队的资源管理做得有效,而不是只是在维护表格?

我见过团队把人员、工时和任务都登记得很完整,但项目还是不断延期,大家也觉得填表增加了负担。除了表格是否更新,还有哪些信号能判断资源管理真正帮助了交付?

看资源管理是否有效,重点是它有没有提前暴露冲突并促成决策,而不是记录字段有多全。可以观察几类信号:关键岗位是否出现持续超载、临时插入任务是否有明确取舍、预测交付日期与实际日期的偏差是否逐步缩小,以及成员是否频繁在多个高优任务间切换。建议先用一个月建立基线,不急着设定漂亮目标;

每周抽查计划容量、实际投入和未完成原因,区分估算偏差、需求变化、依赖阻塞和返工。若数据采集耗时明显,却不能触发排期或优先级调整,就应删减字段或改为按风险记录,而不是继续增加报表。

核心关键词

读者评论

蔡
蔡舒然

我们团队试过按技能和项目拆容量,确实比只看人天更容易发现瓶颈。但能力矩阵很依赖持续更新,忙起来后最先被放弃的就是维护,最后还是会回到凭经验排期。建议补充最低维护频率和责任人。

龙
龙若溪

文章对“利用率”作为单一指标的提醒很实际。以前我们把临时支持和技术债都算成低产出,结果项目表面按期,后续缺陷和返工反而增加。比较难落地的是冲突升级机制,很多公司并没有真正明确谁能决定延期或缩范围。

许
许嘉禾

分层预测的思路适合中大型团队,但小团队未必有足够历史数据支撑投入系数。我们只有几个人时,人员请假或一次线上故障就会让样本失真。相比建立复杂模型,我更倾向于每周复盘承诺与实际偏差,先把口径稳定下来。

文章包含AI辅助创作:资源管理岗位教程:研发团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533133

赞 (0)
飞飞飞飞
角色怎么做?研发团队流程优化:资源管理从0到1
上一篇 2小时前
技能管理方法大全:研发团队资源管理实操方法落地清单
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
