岗位管理方法大全:研发团队资源管理入门指南落地清单

岗位管理方法大全:研发团队资源管理入门指南落地清单

研发团队岗位管理最容易被误解的地方,是把“岗位有人”当成“资源够用”。我见过团队编制表上前端、后端、测试都齐全,项目却仍然连续延期:真正卡住交付的不是人数,而是某个关键能力只掌握在一两个人手里、需求优先级反复变化,或者团队把大量时间花在跨项目切换上。岗位管理的目标不是把每个人填进一张组织图,而是让岗位责任、能力供给、项目需求和人员成长形成可验证的闭环。

一、先讲核心结论:岗位管理不是编制表,而是资源供需机制

1. 岗位、职级、角色和任务不能混为一谈

岗位管理首先要把四个概念分开。岗位回答“组织长期需要什么工作”,例如后端开发、测试开发、产品经理;职级回答“承担该类工作的人具备何种能力与影响范围”;项目角色回答“某个具体项目中此人负责什么”;任务回答“这段时间要交付什么”。把四者混成一张表,最后往往会出现岗位名称越来越细、实际责任越来越模糊的情况。

例如,“高级后端工程师”是岗位与能力层级的组合,不代表他在每个项目里都天然担任技术负责人;“项目负责人”是阶段性角色,也不应自动成为固定岗位。岗位稳定、角色随项目变化、任务随迭代调整,才是研发组织较容易运行的结构。

我的判断是:岗位体系要足以支持招聘、配置、评价和培养,但不必把每种工作场景都新建成一个岗位。如果两个岗位在主要产出、能力要求和协作对象上高度相似,通常应先尝试统一岗位定义,再用专业方向或项目角色区分,而不是继续拆分名称。

2. 资源管理的核心是发现“能力瓶颈”,不是数人头

人数是最容易统计的资源,却不是最能解释交付的资源。一个团队有十名开发人员,不代表能同时稳定支撑十条工作线。若其中只有一人掌握核心服务的发布权限、只有一人熟悉数据迁移,名义上的人数并不能消除关键路径风险。

我会把研发资源至少拆成四类:可投入时间、可独立承担的能力、协作与决策能力、不可轻易替代的关键知识。前两类决定常规产能,后两类决定系统在变化和突发问题下是否稳健。岗位管理的价值,是把这些供给与未来工作需求放到同一套语言中讨论。

实践中可以先建立一张“需求,能力,人员”映射表:每项重要交付对应必要能力,能力再映射到可承担人员,并标明熟练度、可用时间和替补情况。若某项关键能力只有一人可承担,团队看到的就不再只是“任务有人接”,而是明确的单点风险。

3. 先建立最小闭环,再逐步增加管理精度

岗位管理不必从庞大的岗位字典、胜任力模型和绩效表格开始。我更建议先回答五个问题:团队有哪些稳定工作类型;每类工作由谁负责;当前项目需要哪些能力;哪些能力供给不足;下一步通过招聘、培养、借调或调整范围如何补齐。

只要这五个问题能以相对一致的口径每月更新,团队就已经拥有了岗位管理的最小闭环。岗位说明书写得再完整,如果没人根据实际项目校正能力需求,仍然只是静态文档。

下面的图是一个资源供需检查框架示意,不代表行业平均值。它强调的不是人数,而是需求能力、独立承担者数量与风险余量之间的关系。

岗位管理方法大全:研发团队资源管理入门指南落地清单

二、背景和真实场景:研发团队为什么越忙越缺人

1. 人数充足但项目仍延期,通常是结构性短缺

在研发管理中,“缺人”可能指完全没有可用人员,也可能指缺少特定技能、缺少可连续投入的时间,或者缺少能做取舍的人。若把这些情况都归结为增加编制,组织容易招到人,却没有解决交付瓶颈。

例如,一个团队有多名开发者,但主系统架构只由一名工程师掌握。新需求需要他评审接口、处理线上问题、指导新人,三个项目都把他排进计划表。每个项目看起来都有技术支持,实际可用时间却被会议、故障和上下文切换切碎。此时增加一名普通开发人员,不一定能立刻缓解架构评审和故障响应的拥堵。

另一个常见场景是测试工作被当作“开发完成后的最后一道工序”。团队按开发人数配置项目,却未按测试设计、环境维护、数据准备和回归验证的工作量配置能力。项目进入后半程后,测试集中积压,大家看到的表象是“测试人手不够”,更深层的原因可能是测试活动介入过晚、质量责任没有分散到整个交付过程。

2. 多项目并行会把名义产能放大成虚假产能

我在做资源盘点时,常见一种表格:每个人在三个项目里的投入比例分别是40%、30%和30%,加起来恰好100%。这看似精确,却忽略了切换成本、会议冲突、紧急事项和任务依赖。计划上的百分比并不会自动变成连续可用的工作时间。

如果一个工程师上午参加项目甲的评审,下午处理项目乙的缺陷,第二天又要回到项目丙的代码上下文,他的时间可能确实被分配满了,但有效产出未必等于一整块连续工作时间。对于需要复杂推理、系统调试或跨模块设计的工作,投入被切碎尤其容易造成等待和返工。

因此,资源管理不能只问“这个人本月被分配了多少比例”,还要问“这项任务需要多长的连续专注时间”“等待谁的决定”“发生紧急事件时谁会让路”。资源表若不包含这些条件,数字越精细,有时越容易给人虚假的确定感。

3. 组织变大后,岗位定义需要从个人经验变成协作协议

小团队可以依靠口头默契运转:大家知道谁熟悉哪个模块,临时协调也能找到人。团队扩展到多个产品线、多个地点或多个项目后,记忆和私下沟通就不再足够。新员工不知道遇到接口争议找谁,项目经理不知道谁有能力承担关键任务,主管也难以判断工作量究竟是过载还是分配不均。

对于百人以上的研发组织,岗位管理尤其需要清晰的责任边界与数据口径。规模变大不是一定要引入复杂系统,但至少要让角色、技能、项目占用、工作状态和决策记录能够相互关联。否则每次资源协调都要重新询问一遍,组织的信息成本会持续增加。

如果团队已经在使用研发协作平台,可以考虑用其承载项目、工作项、负责人、迭代、状态和跨团队依赖等信息。以 PingCode 这类服务中大型企业及百人以上组织的研发管理平台为例,它适合用来展示项目需求与任务的流转、负责人和进度;但岗位能力、人员评价和组织决策仍需管理者定义,工具不会自动替团队做出合理配置。

三、常见误区:这些做法看起来规范,实际会制造噪声

1. 误区一:岗位名称越细,管理越精确

岗位名称细化到“某技术栈某业务线某类接口开发工程师”,表面上能描述当前工作,实际可能把组织锁定在当前技术和项目结构里。业务调整后,岗位名称很快过时,员工也可能因为岗位标签不匹配而无法流动。

判断是否需要新增岗位,我会看三件事:工作产出是否长期稳定;所需能力是否与已有岗位明显不同;招聘、培养或评价是否需要独立规则。如果只有项目名称或工具栈不同,通常先在岗位下设置专业方向、能力标签或业务经验要求即可。

岗位字典的目标不是覆盖所有任务,而是提供一组稳定、可沟通、可维护的工作分类。一个岗位如果没有独立的用人需求、能力标准或发展路径,只是把短期分工固化成长期身份,管理成本可能大于收益。

2. 误区二:把岗位说明书当作日常管理的终点

岗位说明书常见的问题不是写得不认真,而是内容与实际决策脱节。职责写了“负责系统稳定性”,但没有说明谁处理线上告警、谁批准高风险变更、谁维护故障复盘结论;能力要求写了“具备沟通能力”,却没有可观察的行为例子。

我建议岗位说明书至少包含四部分:岗位使命、主要产出、关键责任边界、能力要求及证据。能力证据不能只写“熟练掌握”,而要尽量描述可观察结果,比如能独立设计某类服务的容错方案、能组织跨团队故障复盘并推动行动项完成。

说明书发布后还要进入项目配置、招聘面试、试用期目标、绩效反馈和培养计划。若这几个环节各自使用不同版本,说明书就会变成归档文件,而不是管理工具。

3. 误区三:把“忙”当作资源不足的证据

团队成员日程排满、加班增加,确实是负荷风险信号,但不能直接证明需要扩编。忙可能来自需求过多、变更频繁、返工比例高、会议过密、责任不清或技术债阻塞。只看工时而不看产出和等待,可能把流程问题误诊为人数问题。

在提出增员申请前,我会先检查过去几个迭代的工作流:需求进入后等待多久,开发完成到验证完成等待多久,返工占比多少,紧急任务挤占计划任务多少,关键人员的并行项目数是多少。若大量时间用于等待审批或重复返工,新增人员可能只会增加协作负担。

反过来,如果需求稳定、流程瓶颈已经改善、任务仍长期超过团队可交付能力,而且缺口集中在可以明确描述的能力上,扩编就更有依据。增加人数应当是经过瓶颈定位后的选项,而不是资源管理的默认答案。

4. 误区四:用单一绩效分数代表岗位价值

研发工作通常有团队依赖、技术风险和长期建设等特征。只看个人关闭任务数,可能鼓励拆小任务、回避复杂工作;只看按时交付,又可能让员工不愿暴露风险;只看线上缺陷数,则可能忽略测试覆盖、架构改造和问题预防的贡献。

岗位评价应结合结果、质量、协作和能力成长,且不同岗位的权重不必完全相同。开发岗位可观察交付质量、设计与维护能力、问题解决和协作;测试岗位可以观察风险识别、自动化收益、质量反馈及时性和缺陷闭环;技术负责人还要承担技术决策质量、团队辅导和跨团队风险管理。

指标不是越多越公平。管理者需要明确每个指标希望引导什么行为,以及它可能诱发什么副作用。不能解释行为后果的指标,不应轻易进入正式评价。

5. 误区五:把资源表做成“全员百分比拼图”

要求每位员工的时间在多个项目中分配到100%,可能带来表面上的精确,尤其在高不确定性项目中更明显。需求变化、线上事件和临时决策无法被提前精确切分。若主管把分配比例当成承诺,成员就会在冲突发生时不断解释“实际投入为什么偏离表格”。

更有效的做法是区分承诺投入、预留容量和临时缓冲,并为关键工作保留明确的优先级规则。资源表可以表达大致占用,但应与项目优先级、任务依赖和调整机制一起使用,而不是单独作为考核依据。

误区 看起来的好处 实际风险 更稳妥的替代做法
岗位越拆越细 描述更具体 岗位过时、内部流动受限 稳定岗位加专业方向与能力标签
忙就申请增员 回应压力快 未解决返工、等待和优先级问题 先分析流动时间与阻塞原因
个人工时精确分配 计划看似可控 忽略切换成本和突发工作 用容量区间、优先级与缓冲管理
用单一指标评人 容易排序 诱发局部优化与指标博弈 结合岗位产出、质量和协作证据
说明书写完即结束 文档齐全 招聘、配置、培养口径各自为政 把岗位定义接入实际管理流程

四、专业判断逻辑:从业务目标推导岗位与资源需求

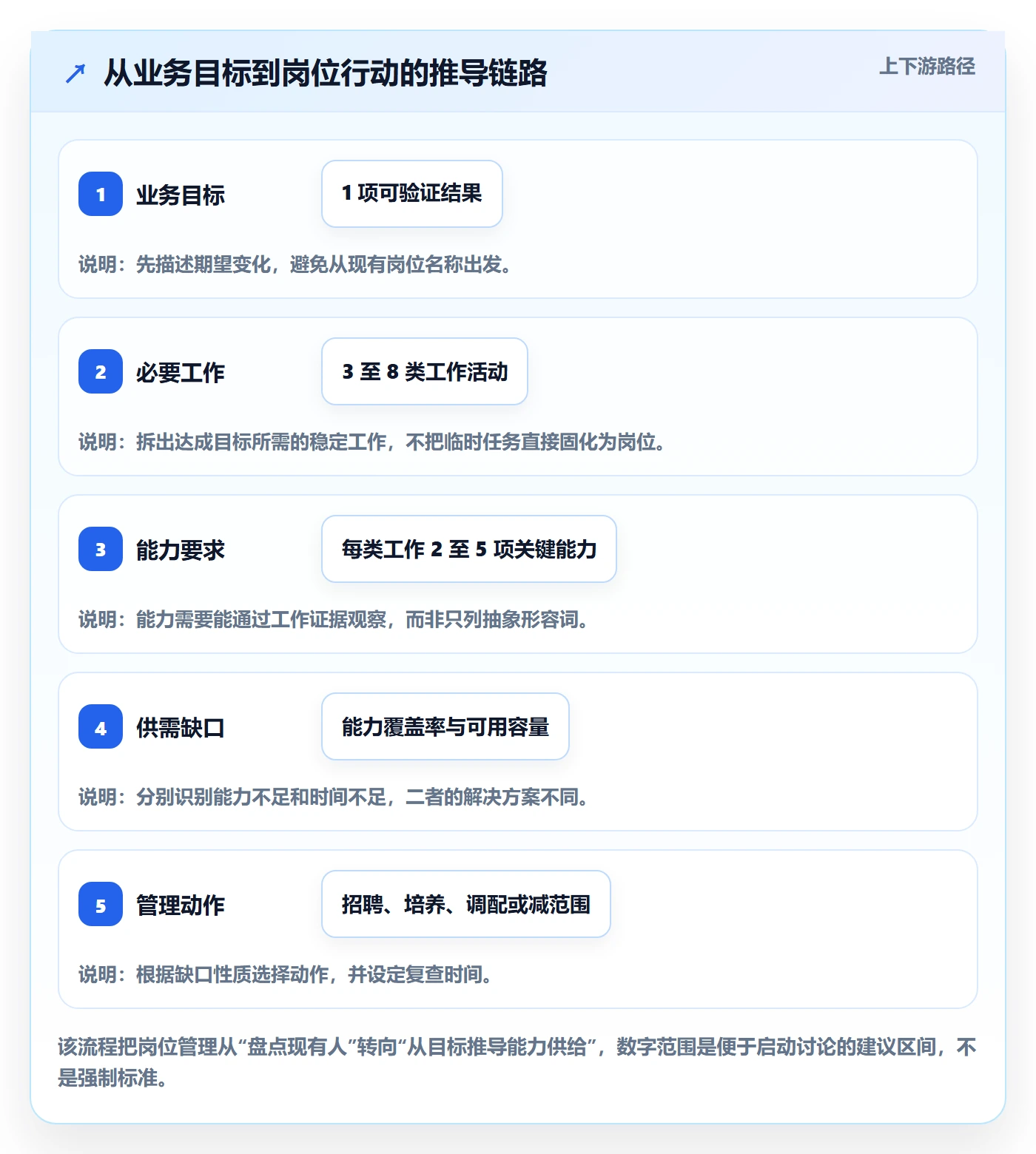

1. 先从业务工作反推能力,不从现有人头反推组织

资源盘点常见的顺序错误,是先把现有员工列出来,再为每个人找一个岗位名称。这样容易把历史分工误当成未来需求。更合理的顺序是先明确业务目标,再识别为了达成目标必须完成的工作,之后判断这些工作需要什么能力、什么责任边界,最后评估现有供给和缺口。

比如业务目标是缩短关键客户问题的修复时间,需要拆出告警识别、影响判断、代码定位、发布决策、客户沟通和复盘改进等工作。这里可能需要的不只是更多开发人员,还包括明确的值班机制、故障指挥责任、系统可观测性能力和发布授权边界。

这套推导方式能够避免岗位规划只围绕组织结构图展开。结构图是管理关系的呈现,不是业务能力需求本身。

2. 用“工作量、能力、连续性、风险”四个维度判断缺口

我通常用四个问题判断资源供需是否失衡。第一,工作量是否超过团队可持续承接范围;第二,团队是否拥有完成工作所需的能力;第三,关键任务是否能获得连续投入;第四,某项重要工作是否过度依赖个人。

工作量不足但能力缺失时,优先考虑培养、外部支持或缩小范围;能力充足但连续性不足时,优先减少并行项目、合并工作窗口或明确优先级;工作量和能力都不足且缺口持续存在,才是比较清晰的招聘信号;若主要风险是单点依赖,则要通过结对、文档、轮岗和共同负责降低风险。

这种区分很重要,因为不同缺口需要不同干预。招聘适用于长期、稳定且可重复的能力需求;短期峰值可能适合调整范围或阶段性支援;知识集中则需要组织设计,不一定能靠招一个同级别的人立即解决。

3. 用证据等级控制决策的确定性

岗位和资源决策常常信息不完整。为了避免管理者把估算包装成事实,我建议在盘点中标注证据等级:系统记录、可复核交付数据、团队访谈、管理者估算、未经验证的假设。不同证据强度应对应不同决策承诺。

例如,系统记录显示某类工作项连续多个迭代排队,这是较强的瓶颈证据;团队反馈“总觉得人不够”是重要信号,却还不足以直接推出新增岗位。访谈能够解释记录背后的原因,数据能够验证范围,二者结合比单独依赖任何一方可靠。

对于首次建立岗位体系的团队,不必等所有数据完美后再行动。可以先记录估算并设复查日期:先试行一个月,再看等待时间、交付波动和关键人员占用是否变化。好决策不要求一开始绝对准确,而要求假设公开、结果可复核、偏差能纠正。

4. 区分容量、承诺和产出

容量是团队在特定时间范围内可用于工作的资源上限;承诺是团队根据目标、风险和优先级接受的工作范围;产出是实际完成并达到质量标准的结果。三者相关,但不是同一个数字。

若把容量等同于承诺,团队会把所有可用时间塞满,导致突发问题没有缓冲;若把承诺等同于产出,又会忽视需求变更、质量问题和外部依赖。管理者应同时看计划变化、完成情况和质量反馈,寻找偏差原因,而不是简单把偏差归咎于个人效率。

研发团队可以按过去若干个迭代的实际完成量估计可承诺范围,但要注明团队规模、假期、工作类型和变更情况。历史完成量只适用于相似条件下的计划,不是对未来的绝对保证,也不应被直接用来比较不同团队。

5. 把关键岗位风险纳入资源决策

岗位管理除了回答“谁能做”,还要回答“如果这个人暂时不可用,工作会发生什么”。可以为关键能力设定替补覆盖情况、知识集中度、交接难度和业务影响等级。风险越高,越需要安排备份和降低依赖,而不是只在人员离职时才开始补文档。

我会把风险分为三类:能力单点,只有少数人能完成;权限单点,只有少数人能批准或执行;信息单点,关键背景和判断依据没有进入团队共享空间。三种风险的处理方式不同,分别需要培养与结对、权限机制调整、决策记录和知识整理。

岗位管理方法大全:研发团队资源管理入门指南落地清单

五、落地清单:用六周建立可运行的岗位管理基础

1. 第一周:明确范围和决策责任

启动前先明确岗位管理要解决什么问题。是项目排期总被关键岗位卡住,是招聘需求说不清,还是团队扩张后责任边界混乱?如果目标不明确,工作很容易变成收集所有人的简历式信息,最后产出一份没人使用的表格。

我会在启动会上确认四项内容:纳入哪些团队和岗位;由谁维护岗位定义;谁提供项目需求和资源信息;哪些决策需要主管或业务负责人批准。岗位管理涉及员工个人信息和评价,应遵循最小必要原则,避免收集与管理目的无关的敏感资料。

  • 范围:先选一个研发组织或一条产品线试点,不要一开始覆盖全公司。
  • 目标:写成可观察的问题,例如降低关键能力单点、提高资源冲突发现速度。
  • 责任人:岗位负责人维护定义,项目负责人维护需求,主管确认调配决策。
  • 节奏:确定每月盘点、季度复核和重大项目启动时的临时检查规则。

2. 第二周:建立简洁的岗位目录

岗位目录应先覆盖稳定且重要的工作类型,不追求一次性穷尽。每个岗位保留足够区分度,岗位名称尽量采用组织内能理解的通用语言,专业方向和技术栈放在补充字段中。

一份可启动的岗位目录可以包含岗位名称、岗位使命、主要产出、主要协作对象、决策边界、关键能力和常见发展方向。能力条目建议控制数量,优先列出会影响工作独立性、质量或风险的能力,不要把所有可能有用的知识点都塞进去。

可以用以下问题检查岗位定义是否清楚:新员工能否理解这个岗位主要交付什么;项目负责人能否据此找到合适的人员;主管能否区分该岗位与相邻岗位的责任;员工能否看出提升能力的具体方向。如果答案大多是否定的,岗位描述仍需重写。

3. 第三周:建立能力矩阵,但避免把人贴成永久标签

能力矩阵是供需讨论工具,不是给员工盖章。可采用四级描述:了解概念、能在指导下完成、能独立承担、能指导他人并处理复杂情况。等级的关键不在数字,而在每一级都能对应行为证据。

例如,“能独立处理某类服务故障”可用故障定位记录、处置过程、复盘质量和风险控制作为证据;“能指导他人”则需要观察知识传递和团队能力扩散,不能只依据工龄或职位名称。

能力评估最好由员工自评、主管观察和项目证据共同构成。出现分歧时,不应立刻争论标签,而应讨论具体工作:任务复杂度是什么,员工获得了什么支持,结果如何,下一次怎样验证能力。这样矩阵才能用于培养,而不是制造防御心理。

4. 第四周:把项目需求转成可比较的资源需求

项目需求不要只写“需要两名开发”。应进一步说明需要哪些能力、从何时开始、预计持续多久、是否必须全时投入、依赖什么决策,以及可以接受的替代方案。项目负责人不必把工期预测到小时,但需要解释需求背后的工作范围。

可以给需求增加优先级、置信度和时间窗口。高优先级但低置信度的需求,适合先做探索或缩小范围;确定性高且长期存在的需求,才适合进入稳定编制和招聘规划。这样能避免短期预测被误当作长期岗位需求。

项目资源冲突出现时,管理者要明确裁决顺序。可依次比较业务价值、时间敏感性、依赖关系、风险后果和替代方案。没有裁决规则时,资源分配往往变成谁更着急、谁声音更大,而不是组织整体价值最大。

5. 第五周:建立资源审查会,而非无限增加审批

资源审查会的目的不是逐项批准每个人的工时,而是处理跨项目冲突、关键能力短缺和优先级调整。参会人应包括能解释业务需求的人、能调整项目范围的人和能协调人员的人;没有决策权的人过多,会议容易变成信息汇报。

一次有效审查会可以控制在四类议题:能力供需变化、关键人员过载、项目之间的冲突、需要管理层裁决的取舍。会议材料尽量使用同一口径:项目目标、需要能力、时间窗口、当前阻塞、影响及备选方案。

会后要留下决策记录,包括决定、责任人、有效期限和复查条件。资源安排不是永恒承诺,项目优先级变化后应允许重新协商,但不能只靠口头通知让团队自行消化。

6. 第六周:复盘数据和行为变化

试点六周后,不要只检查岗位文档是否完成,而要观察管理行为是否改变。比如关键能力缺口是否更早暴露,资源冲突是否更快得到裁决,岗位定义是否帮助招聘面试和项目配置,员工是否更清楚能力提升路径。

如果指标没有改善,先检查机制是否被使用,再检查设计是否合适。数据采集口径不一致,可能让变化不可见;管理层不愿明确优先级,资源表再准确也不能解决冲突;岗位能力定义过于抽象,则无法指导培养和配置。

六周只是试点周期,不是证明制度有效的统计结论。团队应根据业务周期继续观察,至少覆盖一次项目计划、执行、交付和复盘,以免只看到短期填表完成率。

阶段 关键产物 负责人 完成判断
明确范围 试点目标、范围、决策人、复核节奏 研发负责人或组织负责人 能说清本次要解决的具体管理问题
建立目录 岗位使命、产出、责任边界、能力要求 岗位负责人及主管 相邻岗位能区分,员工能理解要求
盘点能力 能力证据、覆盖人选、单点风险 主管与项目负责人 关键能力有证据,不只依赖职级判断
映射需求 项目能力需求、时间窗口、替代方案 项目负责人 能解释需求来源和优先级
审查调整 冲突决策、责任人、复查日期 有跨项目协调权的负责人 决策明确且进入后续跟踪
复盘改进 指标变化、机制问题、下一轮调整 试点负责人 形成可执行改进项,而非只汇报完成率

六、案例与数据观察:一次资源盘点如何从“缺人”变成可执行决策

1. 案例背景:三条产品线共用一支研发团队

下面的案例是一个用于说明分析方法的情景模拟,不代表某家企业的真实经营数据。假设一家约一百二十人的研发组织中,三个产品项目共用同一支平台工程团队。项目负责人都反馈资源紧张,管理层最初的直觉是增加开发岗位。

盘点后发现,三个项目对平台团队的需求并不一样:项目甲主要需要接口改造,项目乙需要数据迁移和稳定性保障,项目丙需要持续处理线上问题。团队总人数看上去够用,但数据迁移能力集中在一人,发布审核也依赖少数负责人;此外,多个项目同时进入关键阶段,任务切换频繁。

如果只按项目提交的增员申请汇总,管理者可能得到“需要再加几名开发人员”的结论。把需求拆为能力、时间窗口和风险后,才发现实际问题由三部分构成:短期工作峰值、关键能力单点和项目优先级冲突。

2. 盘点过程:先对齐工作流,再讨论岗位数量

团队在两周内整理了过去若干个迭代的工作项记录、项目排期、线上问题与人员访谈。数据不用于比较个人绩效,而是用于确认工作在哪里排队、哪些任务需要同一类能力、哪些工作被临时打断。

分析显示,阻塞并非平均分布。需求澄清阶段的等待主要与决策责任不清有关;开发阶段有较多跨项目切换;测试与发布前的压力则来自共享环境和少数审核人。此时盲目增加开发人数,可能只扩大待审核的队列。

团队随后采取了几项组合措施:把一个非紧急项目的范围拆小并延后;为数据迁移安排结对与文档演练;明确发布审核的替补机制;减少关键工程师同时承担的项目数;对探索性需求先做短周期验证,再决定是否进入完整排期。

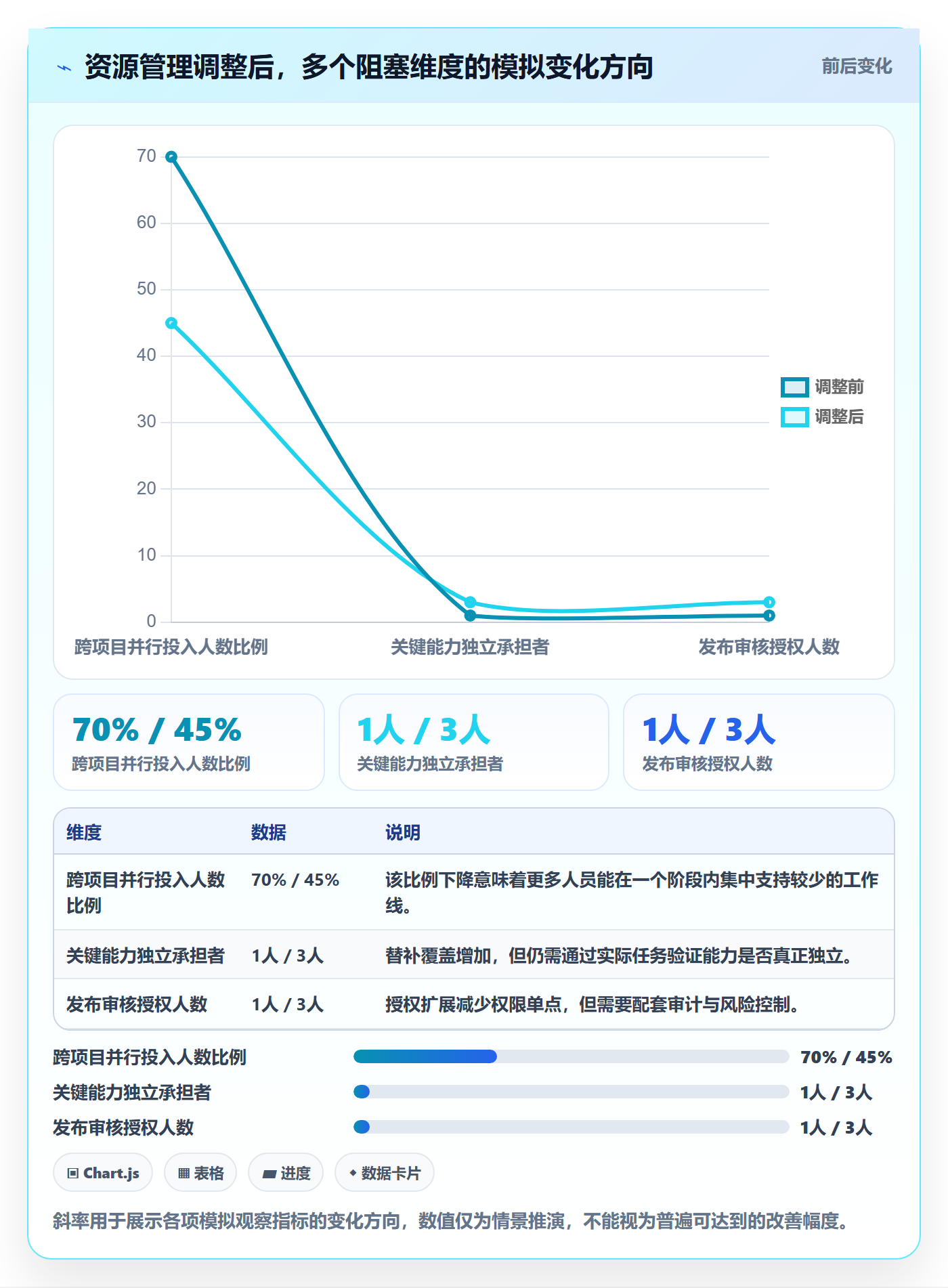

3. 情景模拟对比:管理动作比单纯加人更接近瓶颈

下表中的数值是为了演示管理者如何比较方案而设置的模拟观察口径。它们不是行业基准,也不是特定工具的产品效果。实际团队应使用自己的项目记录,并对不同类型工作分别计算。

观察项 调整前情景 组合调整后情景 判断含义
跨项目并行投入人数比例 约70% 约45% 并行项目减少后,专注时间更容易形成
关键数据迁移能力独立承担者 1人 3人可在复核下承担 通过结对和演练降低单点风险,但仍需继续验证独立性
需求澄清到可开发状态的中位等待时间 8个工作日 5个工作日 决策责任清晰后,前置等待有所缩短
发布审核替补覆盖 1个角色可批准 3名授权人员轮值 权限机制扩展后,降低负责人缺席导致的发布阻塞
短期新增编制 拟申请3人 先申请1个明确长期缺口 其余压力通过范围、调度和能力转移处理,后续按证据复核

这个案例最重要的不是“最后只招一人”,而是招聘申请从笼统的开发人数变成了可解释的长期能力缺口。其他压力通过优先级、责任边界和知识转移处理,避免把所有管理问题都转成固定人力成本。

需要注意,调整后几周的数据不能证明因果关系。需求结构、项目阶段和人员变化都可能影响结果。更可靠的做法是连续观察多个周期,并记录重大外部变化,避免把同期发生的变化简单归功于某项管理动作。

岗位管理方法大全:研发团队资源管理入门指南落地清单

4. 如何避免把案例数据误用成承诺

管理者容易把案例中的比例当成目标,例如要求所有团队把跨项目投入压到某个固定数字。这样的做法忽略了团队工作类型、组织规模、产品阶段和协作方式。资源指标更适合用来触发问题调查,而不适合脱离业务环境成为排名工具。

如果团队希望设置基线,应先定义统计口径:按人数还是按工作时间计算;短期支援是否计入;休假和培训如何处理;并行项目如何定义;任务切换以工作项变更还是上下文转换记录为准。口径不清,趋势图也可能只是口径变化的图。

对于每个数字,我会同时问三个问题:它说明了什么;它不能说明什么;如果指标变好,可能诱发什么副作用。比如平均等待时间下降,可能来自流程变快,也可能来自团队把难处理的工作排除在统计范围之外。指标必须和例外案例、质量反馈一起看。

七、不同情况下的行动建议:不是所有团队都需要同一套岗位制度

1. 小型研发团队:先让责任清楚,不急着建设完整职级体系

十几人到数十人的团队通常需要先解决谁负责什么、哪些工作必须互为备份、项目优先级由谁裁决。岗位名称可以相对宽泛,但每位成员的主要责任和成长方向应清楚。此时过早设计复杂职级层级,可能消耗大量管理时间,却没有增加实际协作能力。

建议用一页岗位目录、一张关键能力覆盖表和每月一次资源讨论启动。能力覆盖表只记录当前业务关键能力及承担者,不必把每个员工全部技能都盘点一遍。对于核心模块,至少明确一名备份学习者,并安排真实任务而不只是阅读文档。

小团队的主要风险是关键人员过载和知识集中。资源调整优先考虑减少同时启动的工作、安排结对、形成交接材料和建立明确的升级路径。若人员少到无法覆盖必须的专业工作,可考虑外部专业支持或缩小产品范围,而不是把一人长期当作多个岗位使用。

2. 快速增长团队:先统一岗位语言,再控制招聘和内部流动的断层

快速扩张时,岗位定义容易跟着每次招聘变化,团队间同名岗位的责任却完全不同。建议先统一最小共同定义,再保留团队级补充要求。比如所有测试岗位共同要求风险识别和质量反馈,各产品线再补充业务领域、自动化平台或设备兼容性等要求。

招聘需求要尽量从能力缺口推导,而不是复制上一轮职位描述。面试评价应围绕岗位所需的实际工作证据,避免把学校、公司背景或抽象的“文化匹配”当成能力替代物。新人入职后,岗位要求还要连接到试用期目标和导师安排。

在快速增长阶段,岗位体系要留出调整空间。团队结构变化可能比制度更新快,建议定期检查岗位定义是否仍对应稳定工作,并记录变更理由。岗位名称一旦与招聘、薪酬和发展路径绑定,修改就需要充分沟通,不能频繁随意更换。

3. 多项目、多产品线组织:优先治理共享资源和冲突裁决

多项目组织的核心问题不是资源表不够详细,而是共享人员被多个负责人同时视为可调用资源。应明确项目优先级的决策人、冲突升级路径和人员调配的通知方式。若项目负责人没有权力调整范围,就不能要求他们独自消化资源冲突。

共享资源可以按服务模式划分:稳定专属团队适合边界清晰、长期需求稳定的产品;平台服务团队适合提供标准化能力并管理队列;短期任务小组适合跨职能探索,但需要明确退出条件。不要把三种模式混用后仍要求所有任务按同一套承诺管理。

对于反复被抢占的关键角色,先分析需求是否真实共享。如果不同项目都依赖同一位架构师做日常决策,问题可能不是排班,而是决策能力没有通过标准、模板和培养机制扩散。长期仍由一人审批的流程,往往是组织设计问题。

4. 高合规或高风险团队:优先保证权限、追溯和职责分离

涉及金融、医疗、工业控制或敏感数据的研发组织,岗位管理还要考虑职责分离、访问授权、审批链和审计记录。岗位能力强不等于可以拥有所有系统权限;效率提升也不能以削弱必要的风险控制为代价。

此类团队需要把岗位职责与系统权限映射,但应避免简单地“某岗位默认拥有某权限”。权限应结合业务需要、环境等级和个人授权审批,并定期复核。高风险操作可使用双人复核、最小权限和可追溯变更记录。

关键岗位替补也必须经过合规授权和演练。临时让未授权人员接手,可能让风险从交付延误转移为审计或安全事件。资源计划中应提前安排授权培养,而不是等到负责人休假时再临时绕过流程。

5. 远程或跨地域团队:岗位边界要能异步协作

远程协作减少了随时当面确认的机会,岗位责任和任务状态需要更容易被他人理解。团队应记录决策背景、任务验收条件、阻塞原因和交接信息,减少信息只留在会议或私聊里的情况。

跨地域团队的资源估算还要考虑工作时区、交接窗口和关键讨论时间。名义上同属一个岗位的人,如果工作时间完全不重叠,协作成本可能高于同地团队。遇到需要紧密配合的任务,应明确异步协议、响应预期和紧急升级方式。

管理者也要避免把“在线时长”作为贡献代理。更适合观察交付质量、信息完整度、协作响应和风险暴露及时性。远程岗位的评价标准若仍依赖办公室可见度,容易低估异步贡献并放大沟通偏差。

八、工具与数据:怎样让系统支持管理,而不是增加填表负担

1. 先明确数据对象,再决定用什么工具记录

岗位管理涉及组织岗位、员工能力、项目需求、任务分配、工作状态和决策记录。并不是所有信息都应该塞进同一个系统。研发项目协作工具擅长呈现需求、任务、负责人、进度和依赖;人力资源系统更适合承载员工档案、组织关系和招聘信息;知识库适合保存岗位定义、流程和复盘材料。

如果团队已经使用 PingCode 等研发管理平台,可以优先把项目层面的资源需求、工作项负责人、迭代计划和依赖关系放在研发协作流程里,减少另建一张无人维护的任务表。至于人员能力、职级标准和薪酬等敏感数据,应按组织权限和数据治理要求管理,不应仅因平台方便就扩大可见范围。

工具选型时,我会先做一个最小场景验证:能否追踪一个跨团队需求从提出到完成;能否看到负责人、依赖和状态;发生变更后能否追溯原因;管理者能否用现有记录回答资源冲突问题。若这几个场景都无法跑通,先优化流程和数据定义,比采购更多模块更重要。

2. 避免重复录入和“为了报表而填表”

一个任务如果已经在研发协作系统中维护,再要求员工每天把同一状态抄到资源表、周报和部门看板,数据很快就会失真。重复录入不仅浪费时间,还会出现多个版本互相矛盾,管理者无法判断哪个才是事实。

资源管理应尽可能从已有工作记录提取信息,并只补充那些系统本身看不到的管理数据,例如能力替补情况、连续投入要求和调配原因。任何新增字段都应先回答:谁使用它、多久使用一次、它影响什么决策、谁负责维护。

如果一个字段连续几个月没有引发任何讨论或行动,应该评估是否删除。数据治理不是字段越多越成熟,而是关键数据定义稳定、来源明确、权限合适、能够支撑具体决策。

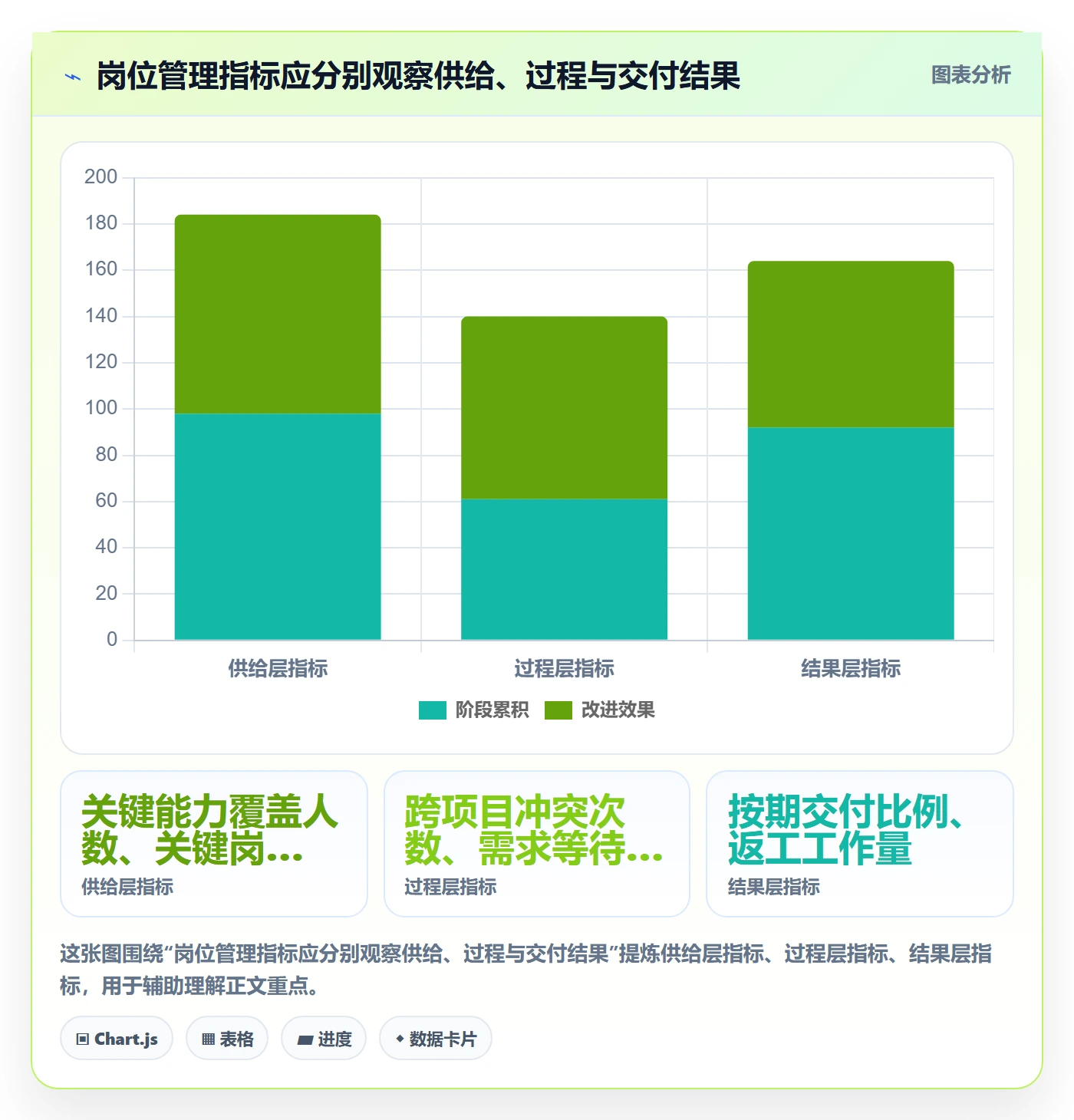

3. 建议优先追踪少量能推动行动的指标

岗位管理不需要一开始就建立几十个指标。可以从三个层次选择少量指标:供给层观察关键能力覆盖和关键岗位空缺;过程层观察资源冲突、等待和计划变更;结果层观察交付稳定性、质量反馈和关键风险关闭情况。

这些指标要与工作类型相匹配。开发、测试、运维和平台工程的工作节奏不同,不能只凭单一完成数量横向排名。团队层面的趋势通常更适合发现流程问题;个人层面的数据需要结合任务难度、支持条件和岗位责任解释,不能脱离上下文使用。

我建议每个指标配一条行动规则。例如关键能力只有一名可独立承担者时,触发知识转移计划;某类需求连续多个迭代排队时,检查优先级和容量;计划频繁变更时,复盘需求来源与决策过程。没有行动规则的仪表盘只是展示界面。

岗位管理方法大全:研发团队资源管理入门指南落地清单

九、不同方案的取舍:效率、稳定性与灵活性不能同时最大化

1. 专属团队还是共享资源

专属团队有利于稳定协作、积累领域知识和形成明确责任,适合长期产品线和目标相对稳定的工作。代价是资源可能局部闲置,团队之间也容易形成边界墙。共享资源能提高专业人员的利用率,却会引入排队、冲突和切换成本。

判断时看需求是否稳定、依赖是否频繁、专业能力是否稀缺、优先级能否统一。若同一专业人员长期被多个项目高频调用,共享模式可能已经不适合;若需求偶发、专业能力昂贵且任务边界清晰,共享服务可能更合理。

不要仅以“利用率更高”判断共享模式胜出。高利用率意味着缓冲减少,突发任务更容易排队。对于高不确定性工作,留出一定容量可能比把每个人排满更能保障整体交付。

2. 广谱岗位还是专业化岗位

广谱岗位让成员可以跨工作类型支援,适合需求变化快、团队规模小的环境,能够减少某个小任务没人接的情况。专业化岗位有利于深度积累、质量控制和处理复杂问题,但在需求波动时可能形成局部闲置或交接瓶颈。

更常见的有效做法不是极端二选一,而是建立“T 型能力”:成员具备一定跨领域协作能力,同时在一两个关键方向达到独立承担水平。对于高风险专业工作,不能仅因为组织希望灵活,就假设所有人都可以快速替代。

岗位设计需要关注可替代性的真实成本。某能力是否可替代,不能只看岗位名称相同,而要看任务复杂度、领域知识、授权要求和质量风险。把“可以临时帮忙”误认为“能够独立承担”,会让资源计划过度乐观。

3. 招聘补缺还是内部培养

招聘适用于长期需求稳定、内部短期难以培养、工作量足以形成持续岗位的能力缺口。内部培养适用于业务知识重要、团队有时间窗口、能力可以通过真实任务逐步建立的场景。两者可以并行,但要明确时间差:招聘无法立即解决熟悉业务和协作网络的问题,培训也不能保证短期就形成独立能力。

招聘前应写出“入职后三到六个月要解决什么工作问题”,并把能力要求与面试证据对应。培养计划则应写清导师、实践任务、风险控制和验收标准。只安排课程而没有真实任务,通常不能证明能力已经转化为工作产出。

若工作只是阶段性峰值,招聘固定编制可能造成长期闲置;若需求持续存在且关键工作长期积压,靠加班和培养硬扛也可能损害稳定性。管理者应比较总成本,包括招聘周期、培养时间、外部支持、延期损失和持续维护成本。

4. 统一标准还是团队自治

统一标准有助于跨团队招聘、调配和公平沟通,尤其适用于规模较大、岗位流动频繁的组织。过度统一则可能忽略产品差异、技术风险和团队成熟度,使统一模板与实际工作脱节。

我更倾向于“核心标准统一,工作实例由团队补充”。组织层面统一岗位使命、能力级别定义和评价原则;团队补充本业务的典型任务、技术环境、风险要求和协作对象。这样既避免每个团队重新发明一套语言,也保留必要的业务适配。

标准越影响招聘、晋升和薪酬,越需要明确治理程序和申诉机制。不能由单一主管随意更改岗位要求,再用新标准追溯评价过去的工作。制度变更应有生效时间、适用范围和沟通说明。

5. 选择工具还是先调整流程

工具的优势是减少信息分散、支持过程追踪和提高协作可见性;工具的边界是无法代替优先级裁决、岗位定义、人员发展和管理责任。如果组织仍然允许多个负责人同时对同一个人作出互相冲突的承诺,再强大的看板也只能把冲突展示出来。

若团队当前问题是任务状态散落在聊天记录、文档和不同表格中,可以优先通过研发管理平台统一项目工作流和协作记录。若问题是主管不愿作出取舍、关键能力长期只有一人掌握或评价规则前后矛盾,应先调整管理机制,再决定工具如何配合。

工具采购应设置试点范围和退出条件。试点期间观察使用者是否减少重复录入、管理者是否更快获得可靠信息、跨团队协作是否更顺畅。若使用率高但决策质量没有变化,也要检查系统是否只承担了打卡和填报功能。

十、结尾:岗位管理的下一步,是把不确定性变得可讨论

1. 独特观点:最好的岗位体系不是最完整的,而是最能暴露瓶颈的

岗位管理容易被文档数量、岗位名称和能力表格牵着走,但真正有用的体系,应能让团队更早发现能力缺口、资源冲突和责任空白。它不必准确预测每个人每周的全部时间,却要能说明哪些项目正在争夺同一能力、哪些承诺没有可靠供给、哪些工作过度依赖个人。

我认为研发资源管理的成熟,不是团队永远没有冲突,而是冲突能被及时看见,并由有权的人基于业务价值作出取舍。资源不足有时是真实的,但“缺人”并不是诊断结论,只是需要继续追问的起点。

2. 下一步行动清单

如果你准备开始落地,不必先购买系统或启动全组织岗位重构。先挑一个最常发生资源冲突的团队,按下面的顺序做一次小范围盘点,尽量在两到四周内形成第一轮可复核结果。

  1. 选定一个具体问题,例如关键工程师被多个项目同时占用,或某类能力只有一名承担者。
  2. 列出未来一个季度的重要工作,标明所需能力、时间窗口、优先级和可替代方案。
  3. 用统一的能力等级记录独立承担者,并为每个关键判断附上工作证据。
  4. 检查等待、切换、返工和权限阻塞,判断瓶颈属于工作量、能力、连续性还是风险。
  5. 在招聘、培养、调配、缩小范围和调整优先级之间作出选择,写清依据与复查日期。
  6. 一个周期后复盘实际变化,保留有效字段,删除没有引发行动的数据。

岗位管理最终要服务于人和业务:让员工知道怎样成长,让团队知道怎样协作,让管理者知道该把有限资源投向哪里。先把一个真实瓶颈讲清楚,再逐步建立岗位语言、能力证据和资源机制,通常比一开始追求一套完美制度更稳妥。

常见问题解答(FAQ)

1. 研发团队岗位管理最容易踩的坑是什么,如何建立可执行的岗位管理方法?

我所在的研发团队曾经把岗位管理理解成维护一张人员名单,结果项目延期时,大家都说“人已经配满了”,但关键任务仍然没人真正负责。我想知道,岗位管理到底应该管什么,怎样避免岗位名称、实际职责和项目任务彼此脱节?

岗位管理的核心不是统计有多少开发、测试和产品人员,而是把岗位、责任、能力和当前交付任务对应起来。一次针对约30人的研发团队梳理时,我们把每个人的岗位信息拆成四层:组织岗位、项目角色、可独立承担的任务类型、当前可投入容量。

梳理后发现,团队表面上有6名开发人员,真正能够独立处理线上高优先级故障的只有2人,另有2人长期被会议和临时支持占用,名义上的人力并没有转化为有效产能。建议先建立岗位管理清单,至少包含岗位名称、主要责任、决策边界、必备能力、可替代人员、当前项目、每周可投入工时和风险备注。

岗位名称只能说明“这个人属于什么职能”,不能直接代表“这个人现在能交付什么”。在实际分工时,可以使用四级能力标记:L1代表需要指导,L2代表能够独立完成常规任务,L3代表能处理复杂问题,L4代表能制定规范并辅导他人。项目分配优先看任务所需能力等级和可投入容量,而不是只看部门归属。

岗位管理是否有效,可以用三个指标验证:关键任务是否都有唯一负责人、人员计划变更后能否在一天内更新、核心岗位是否存在至少一名可替补人员。若这三个指标都无法满足,继续增加岗位分类通常不会解决问题,先补齐责任和容量数据更重要。

2. 如何根据项目需求配置研发岗位,避免出现忙闲不均?

我经常遇到一种情况:前端开发排期已经排到下个月,测试人员却在等待提测,产品经理同时被多个项目拉扯。管理者看起来投入了足够多人,但项目还是不断延期,我想知道岗位配置应该按人数、工时,还是按关键路径来判断?

岗位配置应按关键路径上的有效工时判断,而不是按团队总人数判断。一次迭代计划中,团队有8名研发成员,纸面总工时按每人每周40小时计算是320小时,但扣除会议、支持、评审、请假和环境维护后,真正可用于迭代交付的工时只有约218小时,折损率接近32%。如果直接用320小时承诺任务,延期几乎是必然结果。

更稳妥的做法是建立岗位容量表。例如,开发岗位可投入工时为120小时,测试岗位为48小时,产品和设计岗位合计为30小时,剩余时间作为协作与风险缓冲;然后把需求拆成分析、设计、开发、联调、测试和发布几个环节,分别检查每个岗位是否形成瓶颈。

可以采用“需求工时÷有效容量”的方式计算负载率:低于70%通常说明仍有缓冲,70%至85%适合常规排期,超过85%就应减少承诺范围或增加支援,超过100%则说明计划本身不可执行。还要特别关注岗位之间的等待关系。比如开发任务只需要60小时,但测试环节有48小时容量且集中在迭代末尾,测试仍可能成为瓶颈。

我的判断是,资源管理不应追求每个人都满负荷,而应让关键路径保持连续,并保留约15%至20%的缓冲处理需求变更和线上问题。

3. 研发岗位职责如何划分,才能减少重复负责和互相甩锅?

我们团队的问题不是没人做事,而是同一件事常常有两三个人参与,却没有人对结果负责。比如线上缺陷出现后,开发说测试没发现,测试说需求没有写清楚,产品又说技术方案不是自己决定的,这种岗位职责应该怎么落到项目任务上?

岗位职责划分不能停留在“开发负责编码、测试负责测试”这类宽泛描述,而要落到具体交付物和决策节点。建议对每项关键任务设置四类角色:最终负责人只能有一人,执行者可以有多人,提供意见的人需要明确输入内容,被告知的人只接收结果。

以“支付流程改造”为例,产品岗位可以负责业务规则确认,技术负责人负责方案和非功能指标,开发负责实现,测试负责人负责验证策略,发布负责人负责上线检查,但最终是否具备上线条件必须指定唯一责任人。实践中最容易出问题的是“共同负责”。

我们曾将“接口性能达标”同时写给开发负责人和测试负责人,结果两人都认为对方会跟进,最后上线前才发现压测数据缺失。改成“开发负责人提交优化后的接口和基准数据,测试负责人完成验证,技术负责人最终确认是否达标”后,交付边界明显清晰。

岗位说明建议至少写清四件事:负责什么结果、不负责什么事项、需要在什么节点介入、出现争议时谁做最终决策。每周复盘时,可以统计无明确负责人的任务数、重复审批次数和因职责不清导致的返工工时。如果一个月内职责争议导致的返工仍占研发工时的5%以上,说明问题不在人员态度,而在责任设计没有嵌入任务流程。

4. 岗位管理应该使用表格还是项目管理平台,什么时候值得工具化?

我一开始用电子表格维护岗位、技能和排期,人数少的时候确实很方便,但项目一多就出现版本不一致、更新滞后和权限混乱。现在团队大约40人,我不确定应该继续优化表格,还是引入某项目管理平台,怎样判断工具化不是为了增加管理负担?

工具选择应由信息变化频率和协作复杂度决定,而不是由团队人数单独决定。表格适合岗位数量少、项目较少、更新频率低的场景,例如10人以内团队维护基础岗位清单、能力等级和月度计划,成本低且容易调整。

但当岗位数据同时关联多个项目、人员每周都会发生投入变化,或者需要追踪任务状态、审批记录和历史变更时,表格很容易出现“看起来完整,实际上已经过期”的问题。可以用一个简单判断标准:如果每周需要人工合并两次以上版本,或者超过20%的人员计划变更无法追溯来源,就已经接近工具化临界点。

选择某项目管理平台时,不要先看功能数量,建议先用一个真实迭代做小范围试运行,重点测试四个动作:能否按岗位和能力筛选人员,能否看到个人在不同项目的有效容量,岗位变更是否保留记录,任务负责人调整后是否能同步影响排期。

我们曾对比过“单一资源表”和“岗位与任务关联”的方式,前者维护时间约每周2小时,但无法解释延期原因;后者初期配置约半天,之后每周维护约40分钟,却能快速发现测试岗位在迭代末端集中超载。工具化的收益不在于把表格搬到线上,而在于让岗位信息与项目任务、工时容量和风险提醒形成关联。

若工具只能展示人员名单,却不能反映谁能做什么、何时可投入以及变更由谁批准,那么它只是更漂亮的通讯录。

核心关键词

读者评论

周
周文博

我们之前也试过把每个人的时间按比例分到多个项目,计划表很满,实际却总被评审和临时故障打断。后来改成按周明确优先级和预留时间,至少更容易看出冲突在哪里。

曾
曾欣然

把关键能力的替补情况单独列出来很实用。不过熟练度怎么评估容易变成主管主观判断,最好结合独立完成过的任务或实际演练,不然表格看起来清楚,配置时还是不够可靠。

廖
廖佳宁

文章把岗位、项目角色和任务分开讲,我觉得对小团队也有帮助。但团队人数少时,岗位体系不宜一开始做得太细,先把责任边界和交接方式说清楚,往往比建完整能力模型更急。

文章包含AI辅助创作:岗位管理方法大全:研发团队资源管理入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533108

赞 (0)
飞飞飞飞
资源分配实操方法:研发团队提升资源管理效率的实操方法方法与模板
上一篇 2小时前
资源流程与规范:研发团队资源管理入门指南关键指标
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
