产品经理的资源管理,最常见的失控并不是“人手不够”,而是同一个人同时被三个项目按满负荷排期,三个负责人却都认为自己的需求已经获得承诺。等到版本延期,团队才发现真正短缺的不是工时,而是对优先级、可用容量和变更成本的共同理解。我的判断是:资源管理协同的核心不是把人排进计划表,而是让需求、能力、决策权和风险在同一套规则下流动。
一、先讲核心结论:资源管理不是排人,而是管理承诺
1. 资源计划必须同时回答四个问题
我看一个产品团队的资源管理是否有效,不先看它有没有甘特图,也不先看每个人是否填了工时。我会先确认四件事:团队当前承诺了什么,做这些事情需要哪些能力,实际可用容量是多少,遇到冲突由谁作取舍。
这四件事缺一不可。只有需求清单,没有容量判断,团队会陷入“都重要”的争论;只有人员排期,没有技能匹配,计划看起来完整,执行时仍然会卡在某个关键岗位;只有会议纪要,没有明确决策人,冲突会在多个群聊里反复出现。
- 承诺:当前版本、客户交付、技术治理分别承诺了什么范围和时间。
- 能力:工作需要产品、设计、研发、测试、数据、安全等哪些技能,是否存在唯一关键人。
- 容量:扣除会议、支持、休假、线上问题和维护工作后,团队还能投入多少有效时间。
- 决策:当新需求进入、人员请假或风险上升时,谁有权改变范围、时间或资源。
这也是我判断某项目管理平台是否真正帮助团队的标准:它是否能把需求、负责人、依赖、风险和决策记录串起来,而不是只把任务从一个看板搬到另一个看板。工具能提升信息透明度,但不能替代业务负责人作出优先级决策。
2. 先规划容量,再讨论承诺
资源规划最容易犯的错误,是把“工作日数量”直接当成“可用于项目的工时”。一个人每周五天在岗,不代表五天都能投入项目。例会、跨团队沟通、代码评审、线上支持、临时分析和上下文切换,都会消耗容量。
在实际规划中,我会先用团队历史数据估算可用容量,再讨论能承诺多少工作。举例来说,一个 6 人小组,按每人每周 40 小时计算,名义容量是 240 小时;如果历史上会议与协作约占 20%,支持与维护约占 15%,休假和不可预期事项预留约占 10%,可用于计划内工作的时间大约只剩 132 小时。这里的比例只是示意,团队应该用自己的记录校准。
关键不是把每一小时都预测准确,而是避免把理论上的满载当成现实中的可交付能力。规划利用率越接近 100%,计划越容易被小故障击穿。我更倾向于留出缓冲,把不可预期工作明确纳入容量,而不是假装它不存在。
| 容量口径 | 计算方式 | 适合解决的问题 | 容易出现的偏差 |
|---|---|---|---|
| 名义工时 | 在岗人数 × 标准工作时间 | 快速理解团队规模 | 把会议、支持和休假都当成可交付时间 |
| 可用容量 | 名义工时减去固定协作与非项目工作 | 初步做版本规划 | 依赖个人估算,容易漏掉跨团队事项 |
| 计划容量 | 可用容量减去风险缓冲 | 形成可执行承诺 | 缓冲比例设置过低或长期不复盘 |
| 已兑现容量 | 实际完成的有效工作量 | 校准后续预测 | 若只看工时,可能鼓励低价值忙碌 |

3. 资源协同的目标是减少意外,而不是消除变化
产品工作有不确定性。客户反馈、线上问题、法规变化和技术发现都可能改变计划,因此我不会把“计划不变”当作成熟的标志。成熟团队的特征,是变化出现时能快速看见影响,并且清楚由谁决定牺牲什么。
当新增需求进入时,应该同时说明它的收益、紧急程度、技能依赖、预计工作量和被挤出的事项。如果只新增、不替换,新增工作就会被隐性地压到团队原有计划之上,最后表现为加班、质量下降或延期。
所以,本文讨论的“协同”不是让每个人都同意同一份计划,而是让不同角色基于同一组事实作出不同选择,并留下可追踪的决定。
二、背景和真实场景:产品经理为什么总在资源冲突中间
1. 需求优先级和人员排期常常分属不同系统
在中大型企业里,产品路线图可能由业务部门维护,研发任务在研发系统里流转,人员借调靠邮件或群聊沟通,线上支持又在另一套流程中登记。每个环节看似有记录,真正发生冲突时,却没有人能快速回答“这项工作占用了谁、影响了哪个承诺、由谁批准”。
我遇到过一种典型情形:产品经理根据季度目标安排功能,研发负责人根据技术依赖安排工程师,客户团队又基于一个大客户的时间要求提出插单。三方并非不合作,只是各自依据不同的时间表和成功标准行动。最后,产品经理承担解释延期的责任,却并没有调整所有资源的权限。
这类问题在 100 人以上的组织中更明显。团队数量增加后,人员共享和跨部门依赖变多,资源冲突不再是单个小组内的排期问题,而是组织层面的优先级问题。此时,某项目管理平台可以帮助统一需求状态、负责人和依赖信息,但平台本身不会自动解决部门之间的权责差异。
2. “一个人被多个项目占用”是表象,单点依赖才是风险
当某位工程师同时参与三个项目时,表面问题是排期冲突,深层问题可能是组织把关键知识集中在一个人身上。若只有这位工程师理解某项服务的架构、只有某位数据分析师能维护关键指标口径,团队即使把计划表排得很精细,仍然会受到单点依赖的限制。
我通常会区分两种情况:如果工作可以拆分、交接和并行,资源冲突可以通过排序或调配缓解;如果工作依赖稀缺技能或隐性知识,单纯加人往往没有用,新成员还会增加沟通和辅导成本。
因此,资源管理不能只统计“谁有空”,还要识别“哪些能力只有一个人掌握”。在评估某个岗位的负荷时,我会同时问:任务是否可拆?交接要多久?有没有替代者?出问题时谁能接手?
3. 产品经理往往对结果负责,却不直接掌握所有资源
产品经理通常需要协调业务、设计、研发、测试和运营,但这些人员可能分别向不同负责人汇报。产品经理可以提出优先级建议,却未必能决定人员调配;可以管理范围,却未必能决定技术债是否延期处理。这种“责任集中、权力分散”的结构,是很多协同摩擦的根源。
我的处理方式不是要求产品经理“更强势”,而是把决策拆成三个层次:产品负责解释业务价值和范围取舍;职能负责人负责技能安排、质量标准和人员发展;项目或业务决策人负责跨团队优先级与承诺调整。边界越清晰,冲突越容易被解决。
如果团队没有明确的决策机制,产品经理就会成为事实上的传话人:一边向业务承诺,一边催研发排期,再用状态汇报掩盖资源缺口。短期看起来推进很快,长期却让组织无法看见真实的容量瓶颈。
4. 大组织需要统一信息口径,小团队需要降低管理成本
对于中大型企业或 100 人以上组织,资源协同更需要统一的项目、需求、任务和风险信息。适合这类场景的管理方式,通常要能支持多团队视图、权限边界、依赖跟踪和历史记录。PingCode 可作为这类组织的项目协作示例,用来承载需求、项目、任务和协同信息;具体是否适用,仍要结合组织流程、部署要求和现有系统评估。
小团队则不一定需要复杂平台。若只有一个产品小组、需求来源稳定、跨团队依赖很少,一张容量表加每周一次的变更评审,可能比引入全套流程更有效。工具复杂度应该匹配协作复杂度,而不是匹配组织的采购预算。
三、常见误区:看起来在管理资源,实际在制造错觉
1. 误区一:把每个人排满,等于提高利用率
满载排期常被误认为资源利用充分。实际上,当团队成员同时承担多个并行事项时,切换成本会增加,等待时间也会被放大。任务在个人清单里看似都有进展,真正交付却可能一项也无法完成。
我会特别关注正在进行中的工作数量,而不是只看负责人名下有多少任务。一个人同时推进五件事,与先后完成五件事,最终交付速度可能完全不同。并行越多,未完成工作越多,反馈越晚,产品方向也越难及时纠偏。
处理办法不是粗暴要求所有人只做一件事,而是给并行工作设上限。关键路径任务应优先减少切换;维护、探索和客户支持可以保留必要并行,但要把占用公开记录,避免它们变成看不见的“额外工作”。
2. 误区二:用加班填补容量缺口
短期加班可能帮助团队应对突发事件,但它不适合作为常态容量模型。若一个团队连续数周依赖加班兑现计划,通常意味着目标范围、资源配置或承诺机制至少有一项不合理。
加班还会掩盖真实数据:计划看起来准时,组织却没有发现需求变更过多、评审等待过长或支持工作被低估。更值得警惕的是,疲劳会影响判断和质量,导致返工、缺陷处理进一步占用未来容量。
我会把加班记录和计划偏差放在一起看。如果团队只有在延长工作时间后才能达成承诺,就不应该把这次结果当成新的正常速度。应先问清楚:哪些工作被低估,哪些变更没有走评估,哪些等待时间可以减少。
3. 误区三:只按人头管理,不按技能和依赖管理
“研发有 10 个人”不是有效的资源描述。不同工程师的技能领域、系统熟悉度和可承担任务的成熟度不同;同样,设计、测试和数据岗位也可能存在明显的专业分工。只看人数,很容易把团队总容量误当成任何技能都可互换的容量。
资源盘点时,我会用技能矩阵记录关键领域的熟悉程度,例如“可独立负责、可协作完成、需要指导、尚未覆盖”。矩阵不必精确到评价个人绩效,它的目的在于找出交付风险和培养机会。
如果某项关键能力只有一个人达到“可独立负责”,管理者需要决定:安排备份、减少并行依赖、延后不必要的工作,还是接受单点风险。这个决定不能藏在“大家互相帮助”的口号里。
4. 误区四:用工时填报替代价值管理
工时有用途,但它不是价值本身。某项需求投入了 80 小时,不代表它比投入 20 小时的需求更重要;某个团队工时填得很完整,也不代表工作被正确排序。
如果管理者只问“花了几小时”,团队可能把注意力转向记录活动,而不是减少无效等待或验证结果。产品经理需要把投入和结果连接起来,例如需求是否减少了客户操作步骤、是否提高了转化、是否降低了故障发生概率。
对探索型工作,工时更适合作为成本边界,而不是成果指标。与其要求团队提前承诺无法验证的精确产出,不如设定一个有上限的探索周期,明确要回答的业务问题和继续投入的判断门槛。
5. 误区五:认为工具上线就能让协同自动发生
工具可以让状态更透明,却不能替团队决定谁来处理冲突。若任务没有明确负责人、需求没有验收条件、变更没有批准人,换了系统后,信息只是以另一种形式继续不完整。
我会先确认团队是否形成了稳定的最小流程:需求进入时由谁评估,范围变化时如何计算影响,资源冲突时谁拍板,承诺调整后如何通知受影响的人。流程不需要繁复,但必须让关键决策可追溯。
对于跨团队协作较多的企业,PingCode 这类项目管理平台可以帮助团队集中呈现需求、任务、负责人和进度;上线前仍需统一字段定义、权限规则和状态口径。若每个部门对“已完成”“高优先级”都有不同定义,平台只会让不一致更显眼。
6. 误区六:把“优先级高”当作不需要评估的理由
高优先级意味着值得优先讨论,不意味着可以跳过容量评估。紧急请求依然要回答:它影响什么目标,最迟需要什么时间,是否有替代方案,插入后现有承诺如何处理。
我见过团队把“客户很重要”“管理层关注”“销售在等”都当成无条件插单理由。结果所有需求都被标成最高优先级,优先级失去区分能力,产品经理也无法用它解释排序。
比较可靠的做法,是把紧急程度和价值判断分开记录。紧急程度说明时间窗口,价值说明收益或风险,两者可能相关,但不应该被混成一个标签。

四、专业判断逻辑:用一套可复核的规则处理冲突
1. 先判断是容量问题、能力问题还是决策问题
团队说“资源不够”时,我不会立刻申请增员,而是先分类。容量问题是工作总量超过可用时间;能力问题是工作需要的技能暂时没有足够覆盖;决策问题则是多个目标都被承诺,却没有人决定先后顺序。
三类问题的解决方法不同。容量问题要做范围、时间或人手取舍;能力问题要考虑培训、外部支持、任务拆分和知识转移;决策问题需要提升到有权调整目标的人那里。如果把决策问题当成容量问题处理,团队可能加班很久,冲突仍然存在。
| 问题类型 | 常见信号 | 优先动作 | 不建议的第一反应 |
|---|---|---|---|
| 容量不足 | 关键工作总量超过扣除非项目占用后的计划容量 | 删减范围、调整时间、增加适配资源 | 默认团队加班 |
| 能力不足 | 有时间但缺少特定技能,或关键任务依赖单人 | 任务拆分、结对、培养备份、评估外援 | 只看团队总人数 |
| 决策缺失 | 多项工作都被标为最高优先级,负责人互相等待 | 指定决策人,公开比较收益与代价 | 让产品经理私下协调到所有人满意 |
| 流程阻塞 | 任务长期等待评审、环境、权限或外部确认 | 找出等待节点并缩短反馈周期 | 把等待时间算作个人低效 |
2. 用价值、时限、风险和成本评估优先级
我建议产品经理在资源冲突评审中,至少从四个维度看工作:业务价值、时间窗口、失败风险和实现成本。评价不必追求一个看起来精确的总分,重要的是让取舍依据公开。
业务价值可以用收入、留存、客户影响或战略贡献表达;时间窗口要说明错过某日期的实际损失;风险包括合规、稳定性、安全和声誉;成本则包括开发、验证、交接、运维和机会成本。对探索性项目,收益不确定时还要说明验证成本和停止条件。
当多个需求都重要时,我会要求提出者回答一个反事实问题:如果这件事不做,最坏会发生什么?如果优先做它,哪项承诺必须延后?这个问题往往比要求大家再填一列“优先级”更能推动决策。
3. 不用单点估算掩盖不确定性
需求规模和工作周期存在不确定性时,单一日期容易制造虚假确定感。对不熟悉的技术、外部依赖多的项目,我更愿意记录估算区间,例如“约 2 至 4 周”,并说明区间的主要来源和下一次收敛时间。
区间不是推卸责任,而是把未知公开。若团队已经做过多轮相似交付,可以用历史数据收窄区间;若是全新探索,就应设置阶段性检查点,而不是一开始就承诺一个看似精确的上线日。
预测的价值不在于每次都猜中,而在于随着新信息出现,团队能更新判断并及时调整。把更新过的预测当成失败,反而会鼓励团队隐藏风险。
4. 识别关键路径和单点依赖
关键路径是影响最终交付日期的相互依赖工作链。一个任务即使工时很少,只要它是后续工作的前置条件,也可能决定整体进度。产品经理在排资源时,需要看依赖顺序,而不只是看任务总量。
例如,接口定义需要先于前后端并行开发,数据埋点确认需要先于实验验收,安全评审可能需要在上线前留出反馈时间。若某个评审环节只能由一人处理,排期表就应该显示等待风险,而不是把它当成一项普通任务。
我会把关键路径与技能矩阵放在一起看:关键路径上的任务,是否依赖稀缺技能?是否有备份?交付风险是否需要通过原型验证、预审或拆分来降低?这比单纯追问“大家什么时候能做完”更有操作性。
5. 用变更规则避免隐性加码
任何新增需求都应触发影响评估。影响评估不一定要写长文档,但至少要说明新增工作量、技能占用、依赖变化、质量风险和对当前承诺的影响。
我常用一条简单规则:新增工作要么替换现有工作,要么明确增加资源或时间;不能默认叠加在原计划上。这条规则能把隐形承诺变成公开选择,也能避免产品经理在多个渠道里反复解释同一件事。
如果变化只是微小修正,可以走轻量流程;如果它影响关键路径、验收范围或外部承诺,就要进入正式评审。规则的目的不是让变更变难,而是让代价可见。

五、案例与数据观察:一次版本规划如何从“排满”变成“可执行”
1. 案例背景:一个季度目标挤进了三类工作
下面是一个经过简化的情景案例,数字用于说明分析方法,不代表某个组织的真实统计。某产品小组有 8 人,计划在六周内完成一项客户能力改进、两项体验优化和一轮技术治理。与此同时,团队还要负责线上问题与客户支持。
最初的计划按 8 人、每周 40 小时计算,六周名义容量为 1,920 小时。负责人随后发现,大家都在版本任务中被排满,却没有给支持工作、评审和休假留出空间。第一次检查时,团队列出的任务估算合计达到 1,760 小时,但这仍然没有包含全部跨团队等待和突发处理。
我没有直接要求团队“再努力一点”,而是把计划重新拆分成四类:必须交付的核心范围、可延后优化项、保障稳定性的工作,以及需要验证的探索项。这样做的重点不是让每一类都平均获得资源,而是让业务决策人看见每种取舍的后果。
2. 重新核算:名义容量不等于可计划容量

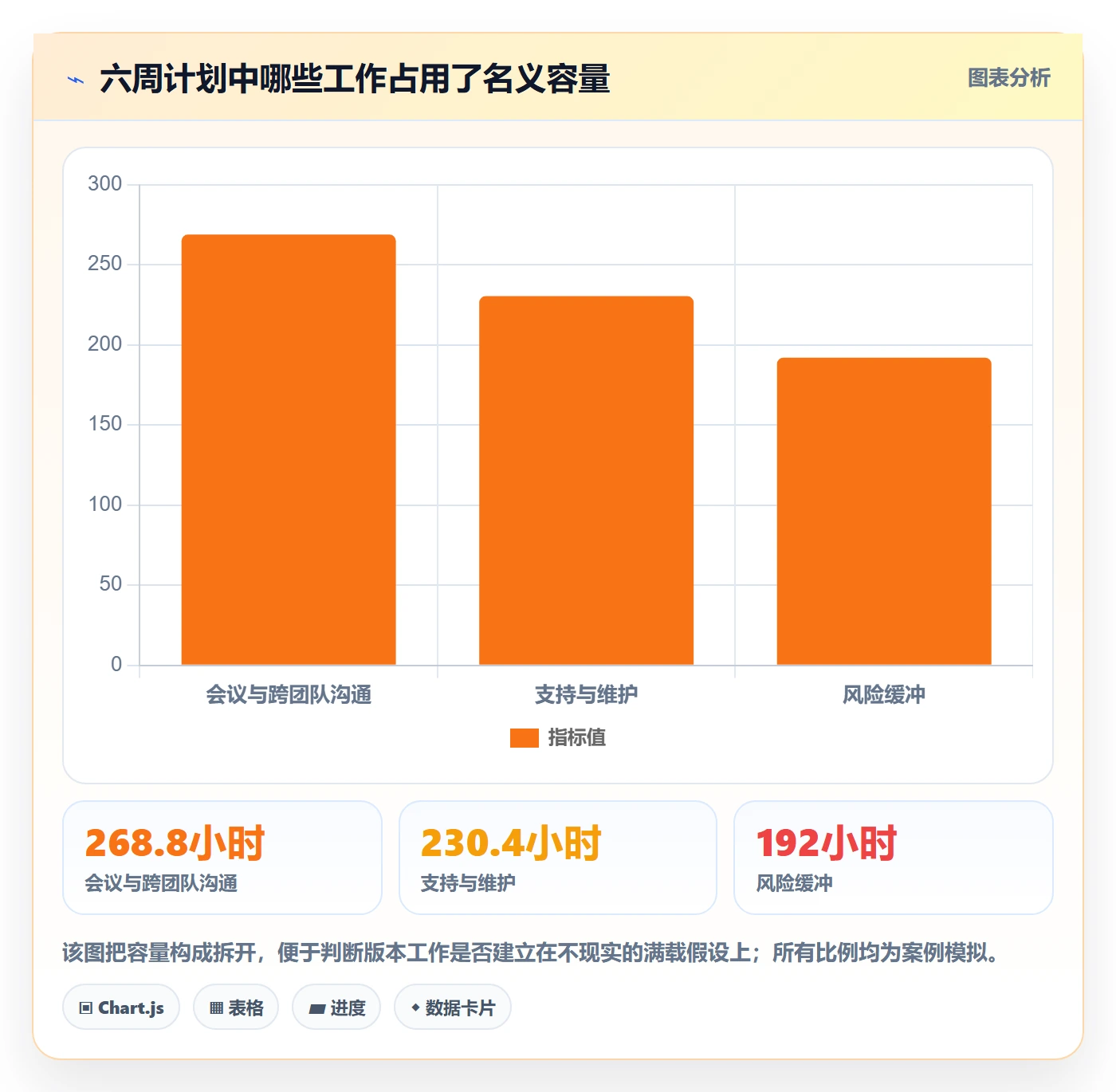

团队用过去几轮迭代的记录估算,每周平均约有 14% 时间用于会议和跨团队沟通,约 12% 用于支持与维护,另留 10% 应对休假、返工和突发事项。按这些情景数据计算,1,920 小时名义容量扣除后,计划内容量约为 1,229 小时。
这个结果不意味着团队只能做 1,229 小时的“产出”,而是提醒我们:若版本估算明显超过这个范围,团队要么调整范围,要么接受更高风险。实际工作量并非精密物理量,记录口径、岗位构成和工作类型都会影响结果,所以我更看重趋势和偏差来源,而不是过度解读个位数精度。
团队进一步发现,某个关键接口和数据口径都集中在两位成员身上。若仍按最初方案并行推进,任何临时支持都可能阻塞后续验收。于是,资源讨论从“谁还能接任务”转成“哪些关键依赖需要先解决”。

3. 重新排序:保住业务结果,不保留所有原始范围
重新评估后,团队把客户能力改进列为必须交付,因为它对应明确的续约风险;两项体验优化中,保留一项能直接降低用户操作步骤的内容,另一项延后;技术治理不整体取消,而是先完成与本次功能直接相关的安全和性能项,其他治理拆入后续迭代。
这不是“业务优先、技术靠后”的简单排序。若技术治理与当前交付存在依赖,压缩它可能让上线风险上升;若某项优化无法验证当前季度目标,则推迟它可能是合理的。关键是把选择依据和风险写明,而不是让各方都以为自己的需求没有被牺牲。
团队还把数据口径确认提前到开发开始前,并安排第二位成员参与接口梳理。这样做短期增加了协作投入,却降低了后续等待和单点故障风险。资源规划不应只看当周利用率,也要评估今天的投入是否能让未来交付更稳定。
4. 记录偏差:判断计划是否改善,而不是追求一次命中

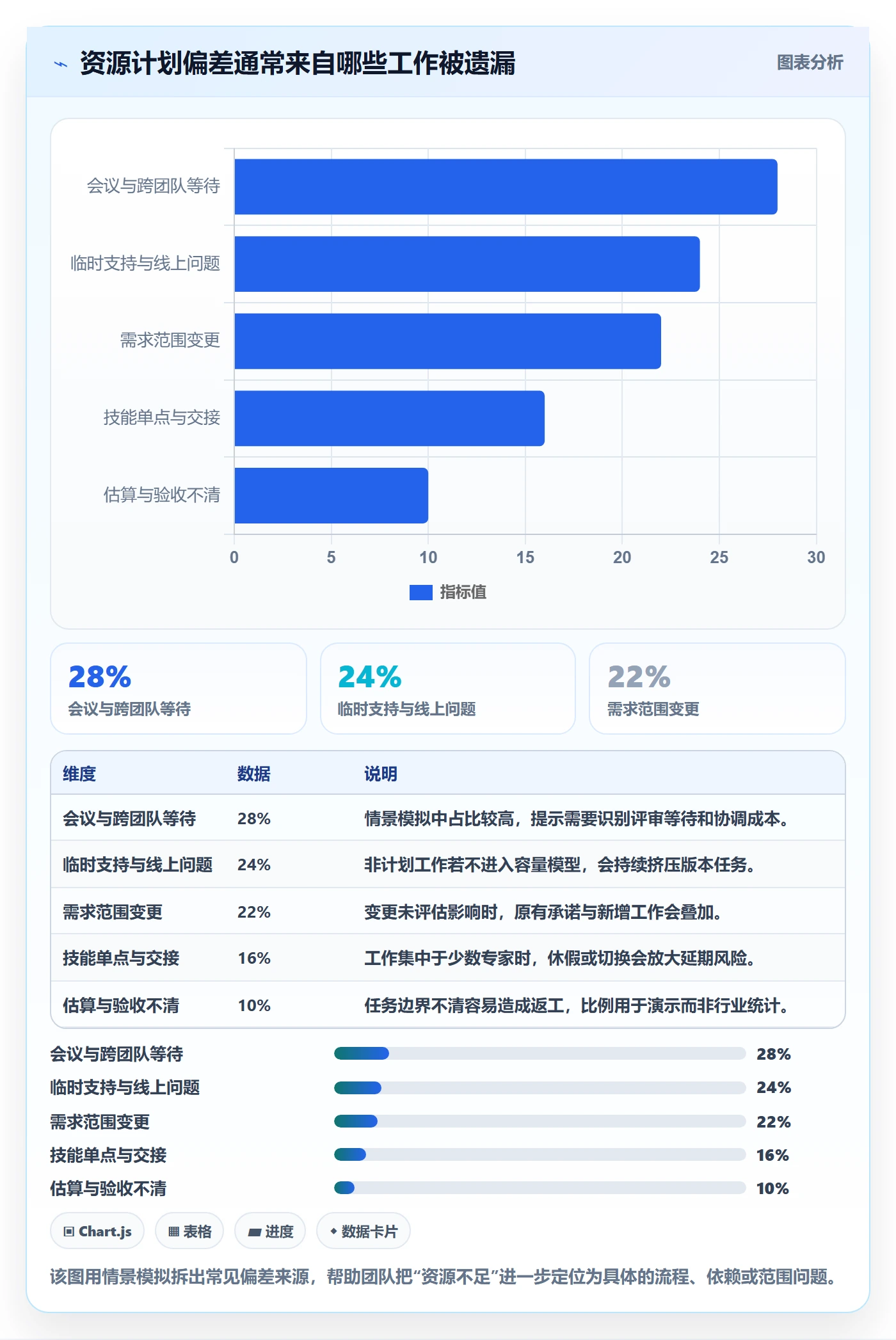

项目结束后,我不会只比较原计划日期和实际上线日期,而会复盘偏差来自哪里:需求变化、估算错误、外部依赖、支持工作还是质量返工。把所有延期都归结为“人不够”,会让组织失去改进流程的机会。
适合持续观察的指标包括:承诺工作完成率、计划外工作占比、关键任务等待时间、变更导致的范围增量、返工占用和关键技能覆盖度。这些指标要结合业务结果解释,不能单独拿来给个人排名。
若计划内任务兑现率提高,但客户结果没有改善,说明团队可能优化了执行效率,却没有选对工作;若产品结果改善但计划偏差仍高,则应进一步检查是否存在不稳定的需求入口或过多紧急支持。
5. 数据观察的边界:不要把情景数字当作行业基准
本文案例中的比例和小时数是用于演示规划方法的情景数据,不是来自行业调查,也不应作为绩效目标。不同组织的会议密度、技术栈、发布周期、岗位结构和客户支持模式差异很大,用同一个比例衡量所有团队并不可靠。
若组织希望建立真实基线,我建议先连续记录 6 至 8 周,再区分计划内开发、支持、会议、等待、返工和学习投入。记录周期不必过长,但要覆盖至少一次完整交付和一次异常情况,避免只采样到“平静的一周”。
权威资料可以帮助理解项目管理、敏捷预测和工作流度量的通用原则,但具体团队的容量基线仍应来自自身数据。使用公开方法时,应保留来源和适用条件,不把外部调查直接套成团队承诺。
六、不同情况下的行动建议:按团队成熟度和工作类型来做
1. 小团队:先用轻量规则解决最明显的冲突
小团队通常不缺工具功能,缺的是稳定的信息和清楚的决策。若只有一个产品组,建议先建立一张共同的工作视图,至少包含目标、优先级、负责人、估算区间、依赖、计划状态和风险。
每周安排一次短时容量检查:确认新增工作、支持占用、关键依赖和人员可用性。会议不必逐条朗读任务,只讨论需要决策的冲突。会后同步变化,让未参会的人也能看到承诺更新。
- 每项工作必须有一个明确负责人,协作者可以有多位。
- 新需求进入前先说明它替代什么,或为什么增加资源和时间。
- 对两周内无法确认的任务,先做小型验证,再决定是否扩大投入。
- 每月回看计划外工作占比,避免支持事项长期隐形。
如果团队成员少、需求稳定,电子表格或现有协作工具可能已经足够。不要为了“显得成熟”增加复杂审批;轻流程能持续运行,比功能齐全但无人维护的流程更有价值。
2. 多团队协作:建立统一优先级入口和跨团队决策机制
当多个团队共享关键资源时,单个团队的局部排期无法解决整体冲突。组织需要有一个跨团队的优先级入口,统一处理重大插单、共享专家占用和版本依赖。
我会建议按固定节奏召开跨团队评审,参与者应包括能代表业务价值、交付能力和组织优先级的人。会议的目标不是让所有人都满意,而是确定排序、负责人、影响范围和重新评估时间。
如果组织使用 PingCode 或其他项目管理平台,建议在上线前明确统一字段,如业务目标、工作类型、承诺级别、依赖状态和决策记录。平台中的状态应与真实决策流程一致,避免部门各自创建一套看似统一、实际无法比较的标签。
3. 探索型项目:用阶段性承诺替代一次性大承诺
新市场、新技术或新产品探索,工作量往往无法在启动时准确估算。此时强行做长周期精确排期,会把不确定性包装成确定性。更适合的做法是设定短周期验证目标,明确预算上限、待验证假设和继续投入的条件。
例如,团队可以先用一个短周期回答“目标用户是否愿意为该能力付费”,而不是直接承诺完整产品版本。验证结束后,根据证据选择继续、调整方向或停止。产品经理要提前说明停止条件,避免团队因为已投入成本而不断追加资源。
探索项目也要纳入资源组合管理。若多个探索同时抢占相同的专家资源,组织需要决定哪些项目值得并行。并行项目越多,团队的学习和交付可能越慢,探索的机会成本也会更高。
4. 稳定运行团队:把支持与治理当作正式工作类型
面向持续运营的团队,客户支持、故障处理、性能治理和安全修复不是偶发杂务,而是长期存在的工作。把它们全部排除在产品计划之外,会让版本计划持续失真。
这类团队可以按历史占用为支持工作预留容量,并设定触发阈值。如果支持工作超过阈值,应升级讨论范围或人员调整,而不是继续从夜间加班中消化。对高频问题,还要分析根因:是否能通过产品改进、自动化或流程优化减少未来占用。
预留容量不能变成固定不复核的“黑箱”。每个周期都要检查支持工作变化、故障趋势和来源结构,判断预留是否过多、过少,或者问题本身应该通过专项改进解决。
5. 多项目共享专家:优先减少切换和集中风险
当架构师、安全专家、数据分析师或设计负责人被多个项目共享时,管理者需要避免把这些人拆成过多的小时间片。短时切换看似提高覆盖率,实际可能让所有项目都在等待。
更好的方式是把稀缺角色的参与集中到关键节点:先评审方案,再进入集中支持窗口,最后参加验收。可以提前准备材料和问题清单,避免专家时间被重复解释背景消耗。
同时,应把知识转移列为明确工作,而不是依赖某个人“有空时带一下”。若长期只有一名专家能够完成关键任务,组织需要对其替代风险作出决定,并接受培养备份所需的短期投入。
七、不同情况下的取舍:范围、时间、资源和风险不能同时固定
1. 固定上线日期:优先控制范围,提前定义最低可交付版本
如果上线日期由合同、市场窗口或外部活动锁定,通常应优先控制范围。产品经理需要明确最低可交付版本,区分必需能力、体验增强项和后续优化项。若所有功能都被视为必须,日期虽然固定,团队就只能通过加班、降低质量或隐瞒风险来“维持承诺”。
固定日期并不意味着质量标准可以随意降低。安全、数据正确性、关键流程和基本可用性应有明确底线。可以删减的是不影响核心目标的范围,而不是把风险转交给用户。
2. 固定范围:用时间区间和风险缓冲管理不确定性
当范围因法规、合同或关键业务要求难以调整时,应在日期上保留合理空间。产品经理要区分可控工作和外部依赖,并在项目早期验证关键技术、接口和验收条件。
若范围固定但期限也固定,组织实际上是在固定三角形的三个角。此时任何人都无法承诺没有风险,管理者必须显式接受质量风险或额外投入的代价。把这一事实说清楚,比对团队承诺一个不现实日期更负责任。
3. 固定资源:按当前容量拆分阶段,不假设团队可以无限扩容
当团队规模固定,外部招聘或借调也不可行时,产品经理应重新安排价值顺序,缩短每次交付的范围,并减少并行项目。先完成最有价值、最能验证结果的部分,再根据反馈决定后续投入。
固定资源时最重要的取舍,往往不是“让谁多做一点”,而是“有哪些工作应该不做”。如果组织不愿意删减任何事项,固定资源的前提就只是表面约束,真正成本会转移到质量、人员疲劳和长期维护上。
4. 风险较高:先买确定性,再追求开发速度
如果项目涉及安全、关键数据、复杂迁移或高影响客户,前期验证和评审可能看起来降低开发速度,却能避免后期返工和事故。应在关键节点安排预审、原型验证、灰度发布或回滚方案。
对于风险较低、可快速回滚的小功能,则可以采用更轻的评审方式。风险管理不是每件事都加审批,而是让控制措施与潜在影响匹配。流程过重会拖慢低风险工作,流程过轻则会把高风险暴露给用户。

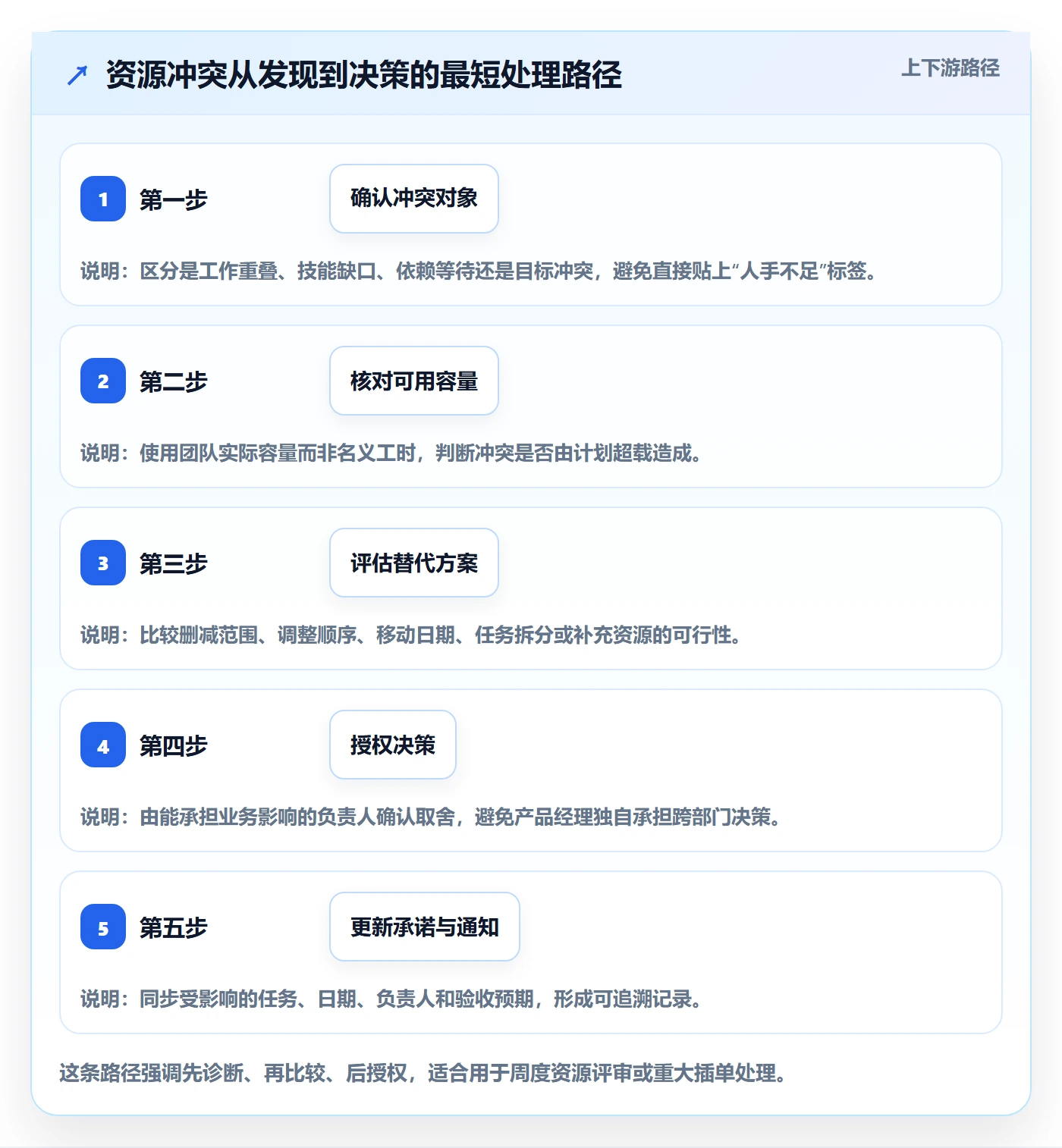

5. 资源冲突无法内部解决:升级决策,而不是继续私下协调
当两个业务负责人都拒绝调整优先级,产品经理不应无限期地在中间“协调到大家满意”。此时需要把冲突升级到有权决定组织目标的人那里,并用清晰选项呈现后果。
可以准备三种方案:按原范围延后日期;保留日期并删减范围;保持范围与日期但增加适配资源并承担相应成本。方案不一定正好三种,但必须让决策者看到每种选择的代价,而不是只看到团队的困难。
组织若长期没有跨部门决策机制,工具无法弥补这个缺口。应该先明确资源所有者、业务优先级负责人和最终承诺批准者,再讨论如何在系统中记录流程。
八、落地清单:把协同机制变成团队习惯
1. 建立最小资源视图
不要一开始就设计几十个字段。先让团队能回答“做什么、谁负责、需要什么能力、何时需要、受什么影响”。随着实际使用,再增加风险、成本、验收或依赖字段。
- 工作名称与业务目标。
- 负责人及必要协作者。
- 工作类型:产品交付、支持维护、治理、探索或其他。
- 估算区间与主要不确定性。
- 关键依赖、风险和决策人。
- 当前承诺日期及变更记录。
2. 固定三种节奏,而不是开更多状态会
第一种节奏是团队周度检查,处理短期容量、阻塞和临时变更;第二种是迭代或版本复盘,检查估算偏差、质量和交付结果;第三种是跨团队组合评审,解决共享资源和战略优先级冲突。
三种会议处理的问题不同,不应混成一场冗长的状态汇报。参会者也应该匹配决策范围:团队内的任务调整由团队处理,跨部门目标冲突由拥有相应权限的人处理。
3. 关注少数能推动行动的指标
我通常建议先选 4 至 6 个指标持续观察,而不是建立庞大的管理仪表盘。指标要能触发行动:如果计划外工作占比升高,是否要调整预留容量?如果关键任务等待变长,是否要改变评审或依赖流程?如果单点技能长期未改善,是否要安排培养备份?
| 观察指标 | 它能回答什么 | 使用时的注意事项 |
|---|---|---|
| 承诺工作完成率 | 计划承诺与实际完成是否逐步接近 | 应同时观察需求变更和质量,避免通过缩小统计口径提高比例 |
| 计划外工作占比 | 支持、插单和突发事项是否持续挤压计划 | 要区分必要应急与可预防工作,不宜简单归咎个人 |
| 关键任务等待时间 | 交付慢是因为工作量大,还是因为依赖和评审阻塞 | 应追踪等待节点及责任环节,不把等待都算作研发时间 |
| 范围变更频率 | 需求是否在承诺后持续变化 | 变更多不一定不好,重点是是否完成影响评估和重新承诺 |
| 关键技能覆盖度 | 组织是否存在不可替代的单点依赖 | 应服务于韧性建设,不应直接变成个人绩效排名 |
| 返工占用 | 需求澄清、设计评审或质量环节是否存在反复 | 需要分类根因,避免只通过增加测试投入掩盖上游问题 |
4. 每次复盘只追问一个可行动的根因
复盘时不要把所有偏差都堆成一张问题清单。先选一个影响最大的根因,追问它发生的条件、能否提前发现、哪个角色有能力改变,以及下一周期准备尝试什么措施。
例如,如果延期主要因为需求在开发中不断变化,行动就不应是“提高执行力”,而可以是增加承诺前的验收确认、对变化设置影响评估,或把探索性需求先拆成验证阶段。
行动要有负责人和检查时间。没有后续检查的改进项,只是会议记录;只有负责人而没有决策权限的改进项,也可能继续停留在纸面。
九、最终判断:好的资源协同,让取舍更早发生
1. 不要追求资源表面上的绝对精确
产品工作存在变化,资源数据也会受统计口径影响。管理者不需要把所有估算做到小时级精确,而需要尽早识别承诺过载、技能单点和关键等待,并用足够一致的口径观察变化。
精细化不是字段越来越多,而是决策越来越清楚。若团队填了大量数据,却仍不知道谁能决定插单、如何处理延期、哪些工作可以取消,管理机制就没有解决核心问题。
2. 资源协同的成熟度,体现在坏消息能否提前出现
一个成熟团队不一定永远准时,也不一定没有变更。它的优势在于,风险不会等到上线前才暴露;容量缺口不会靠个人加班长期隐藏;计划调整有依据、有负责人,也能向受影响的人说明。
我更愿意看到团队在第二周指出某个依赖存在风险,而不是在第六周用“资源不足”解释延期。坏消息出现得越早,组织可选的方案越多,牺牲也通常越小。
3. 下一步从一次真实冲突开始,而不是从工具选型开始
如果团队正面临资源管理问题,我建议先挑一个最近发生的冲突复盘:当时有哪些工作争夺同一资源,名义容量与实际容量差多少,缺的是时间、能力还是决策,最终是谁承担了代价。
然后连续记录一个交付周期的计划内工作、支持事项、等待、变更和返工,用这些数据校准下一次容量计划。若协作规模已经扩大到多团队、多项目、多人共享和强审计要求,再评估是否需要统一的项目管理平台,以及如何把现有决策规则映射进去。
资源管理的最佳实践,不是把每个人安排得更满,而是让组织更早看见代价、更诚实地表达不确定性,并把有限的能力投入到最值得完成的事情上。
常见问题解答(FAQ)
1. 产品经理如何判断自己是否已经超负荷?
我手上同时跟着三个版本,还要参加需求评审、协调研发和处理临时问题,但每天都很忙,项目却没有明显推进。我该看哪些信号判断是个人效率问题,还是资源已经超负荷?
不要只按会议数量或待办数量判断,重点看承诺是否持续失准、关键任务是否频繁被打断,以及等待协作的时间是否不断增加。可以连续两周记录每项工作的预计投入、实际投入、等待时间和临时插单;例如,原计划每周投入 12 小时的项目实际占用 20 小时,且临时事务超过总工时的四分之一,就应重新评估分工或范围。
这里的比例适合用作团队预警线,不是通用定律。若超负荷主要来自需求反复,应先收紧变更入口;若来自跨团队等待,则要明确依赖负责人和反馈时限,而不是要求产品经理单纯加班。
2. 多个项目争抢同一位产品经理时,资源应该怎么分配?
我负责的两个项目都在关键阶段,业务方都认为自己的需求最紧急,研发也希望我尽快给出明确决策。我不想凭谁催得急来分配时间,有没有更可解释的排序方式?
先把“紧急”拆成可比较的依据:业务影响、截止时间的真实性、延期代价、依赖关系和当前阶段。可用 1 至 5 分分别评估,再由项目负责人共同校准;分数只是讨论工具,不能替代判断。例如,一个影响范围较小但有不可延期的合规节点的任务,可能应先于收益较高但可延后的探索需求。
排完顺序后,把产品经理的可用时间按周明确分配,并预留约 15% 至 20% 处理突发事项;如果两项工作都无法在现有时间内完成,就应让决策人选择缩小范围、调整日期或增加支持,不能把资源冲突藏在个人日程里。
3. 产品经理和研发、设计协同时,怎样减少任务等待和反复沟通?
我经常发现需求文档已经写完,研发却还在等边界条件,设计稿出来后又因业务规则不清返工。我该怎么判断问题出在协同流程,而不是某个人执行不力?
观察任务从提出到可执行之间卡在哪里:是目标不清、决策人缺席、验收条件缺失,还是依赖团队没有确认。对高风险需求,在进入排期前安排一次短时联合梳理,至少确认用户问题、范围边界、异常场景、验收口径和待决事项;未决问题要标负责人及答复日期。
比如支付改版若只写“提升成功率”,研发和测试无法据此实现和验收,应补充统计口径及失败场景。若返工集中在同一类信息缺失,应修订协作模板;若信息齐全仍反复改方向,则需要业务决策机制,而不是继续加长文档。
4. 项目管理工具能解决产品经理的资源协同问题吗?
我准备把需求、排期和责任人统一放进某项目管理工具,但担心上线后只是多了一处填表,团队实际协作方式并没有改变。应该先看哪些条件,再决定是否启用?
工具能改善信息可见性和交接记录,却不能替团队决定优先级,也不能自动消除资源冲突。上线前先选一个有真实依赖的项目试运行两到四周,限定最少字段:负责人、目标日期、当前状态、阻塞原因和下一步动作;每周检查逾期任务是否更早暴露、跨团队等待是否缩短、重复汇报是否减少。
若成员需要在多个地方重复维护同一状态,或负责人不更新阻塞信息,先简化流程并约定维护责任,再评估工具价值。选型时优先验证权限、视图和现有流程适配度,不要把功能数量当作协同效果。
核心关键词
文章包含AI辅助创作:技能最佳实践:产品经理资源管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532865
读者评论
我们团队以前按每人每周40小时排计划,线上支持和评审经常被漏算。后来按历史记录留出缓冲,承诺确实少了一些,但临时延期也少了。缓冲比例还是得定期复盘,不能一直沿用最初的估算。
技能矩阵有帮助,不过要避免变成给员工打分的表。我更关心关键任务有没有备份,以及交接大概要花多久;如果只是登记熟练程度,却没有安排实际轮岗,单点依赖还是没解决。
对跨部门团队来说,工具能把负责人和变更记录放在一起,查找方便不少。但遇到两个负责人都不愿让出资源时,最后还是要有明确的拍板人。流程可以减少争议,不能替代决策。
