产品经理团队最容易被误判为“人不够”的时刻,往往不是需求突然暴增,而是同一批人同时挂在多个项目上:排期表显示每个人都只有八成负荷,实际上关键评审不断延期,需求反复转交,版本承诺却没有减少。资源管理数据分析的关键,不是把人头、工时和任务数汇总得更漂亮,而是让组织看清:谁在什么角色、哪个流程节点、以何种能力投入,最终形成了多少可交付价值。
一、先讲结论:资源指标要回答“哪里卡住”,而不是“谁最忙”
1. 指标体系的核心不是工时,而是投入与结果之间的因果链
我判断一套产品经理资源分析是否有用,通常先问三个问题:资源从哪里进入流程,在哪个节点发生等待或返工,最终转化成什么结果。若系统只能回答“某人本月登记了多少小时”,却无法解释需求为什么延迟、评审为什么拥堵、上线后问题为什么变多,那么这套数据对管理决策的帮助有限。
建议把资源分析拆成五层:角色供给、工作负荷、流程流动、交付质量、业务结果。角色供给说明团队有哪些可用能力;工作负荷说明这些能力被什么工作占用;流程流动揭示等待、切换和返工;交付质量衡量输出是否稳定;业务结果则检查投入是否推动了目标。
一条重要判断是:资源利用率高,不等于资源配置好。如果每个人都长期接近满负荷,系统就缺少处理临时需求、突发故障和复杂评审的缓冲。高利用率可能让局部看起来高效,却使端到端交付更脆弱。
2. 先区分“忙碌程度”“有效投入”和“结果贡献”
忙碌程度常由任务数、会议时长或登记工时描述;有效投入要看这些工作是否推动了流程前进;结果贡献则要看产出是否改善用户体验、业务指标或交付可靠性。三者有联系,但不能互相替代。
例如,一位产品经理参加大量需求讨论,会议时长很高,却可能因为需求入口不清而反复澄清。另一位产品经理会议较少,但能通过明确边界、数据分析和一次决策,让研发团队更早开始验证。只看会议时长,前者显得投入更多;看流程停留时间与返工率,结论可能相反。
3. 用一组最小可行指标启动,而不是一次铺满仪表盘
团队刚开始建立分析体系时,我更倾向于先选八项左右的指标:角色负荷率、并行项目数、需求进入到决策的周期、等待时间占比、计划外工作占比、需求返工率、承诺完成率、关键业务结果达成率。每项指标都要定义口径、责任人、刷新频率和使用场景。
先用这些指标定位一个具体问题,例如“为什么产品评审连续三周排队”,比同时做几十个图表更容易形成行动。指标数量不是成熟度,能否把数据转成角色调整、流程改造或范围取舍,才是成熟度。
| 分析层 | 优先观察的问题 | 可选指标 | 常见决策 |
|---|---|---|---|
| 角色供给 | 关键能力是否有人承担 | 角色覆盖率、关键能力备份率 | 补位、培养、外部支持 |
| 工作负荷 | 时间是否被过多并行任务切碎 | 负荷率、并行项目数、计划外工作占比 | 限流、拆分职责、调整优先级 |
| 流程流动 | 工作卡在哪个节点 | 周期时间、等待时间占比、交接次数 | 优化审批、明确入口、减少交接 |
| 交付质量 | 输出是否稳定、是否反复返工 | 返工率、需求变更率、承诺完成率 | 补足定义、改善评审、控制变更 |
| 业务结果 | 投入是否产生目标价值 | 目标达成率、采用率、转化变化 | 继续投入、调整方案、停止项目 |

二、背景和真实场景:产品经理的资源问题常藏在角色与流程交界处
1. 产品经理不是一个可互换的工时单位
同样是一名产品经理,负责新业务探索、平台能力建设、复杂合规流程或成熟产品迭代,所需的知识、决策方式和协作对象并不相同。将所有人折算成相同的“人月”,会遮蔽能力差异;把所有产品工作都归为需求撰写,又会低估研究、决策、协调和上线验证的投入。
我建议把角色拆成“职责”与“能力”两套视图。职责描述谁对结果负责,例如业务目标、用户研究、需求决策、跨部门协同;能力描述完成职责所需的技能,例如数据分析、流程设计、行业知识、实验设计。一个人可以承担多个职责,但应明确主责,避免多个角色都以为对方会处理关键节点。
资源配置真正要解决的不是“谁还有空”,而是“当前瓶颈需要什么能力、什么决策权、什么连续投入”。某个项目缺的是用户研究能力,增加一位只负责需求录入的人,不会解除瓶颈;缺的是业务决策及时性,再增加执行人也可能只是让等待队列变长。
2. 多项目并行会把看似充足的资源变成碎片
很多组织按每个产品经理的项目百分比分配工作,例如项目甲占四成、项目乙占三成、项目丙占三成。表格里合计刚好百分之百,现实里却可能意味着每天都要切换主题,重新补上下文,并在不同会议、评审和临时事项之间移动。
切换成本很少在计划表中显式出现。团队如果只按登记工时管理,很容易把“分配比例之和为百分之百”误读成资源可行。更实用的观察是并行项目数、每周跨项目切换次数、连续专注时段,以及每个项目从开始到决策的等待时间。
并行数量不是越少越好。大型企业的产品经理可能必须同时处理稳定运营、平台治理和新业务探索。但如果每个人都承担太多需要高频决策的工作,组织会出现“所有事情都有人管,真正需要时没有人能连续投入”的假象。
3. 流程节点会放大角色定义不清的成本
常见的阻塞点不是某个角色完全缺失,而是职责边界模糊:需求提出方认为产品经理负责补齐背景,产品经理认为业务负责人应确认收益,研发等待范围稳定,测试等待验收标准。每个人都完成了自己理解的动作,工作仍然停在原地。
因此,资源数据要能够关联到流程节点。只看某人任务关闭数量,无法判断其是否在等待决策;只看整个项目周期,也无法分辨时间花在研究、评审、开发协作,还是排队等审批。按节点记录进入时间、离开时间、返工原因和责任角色,才能识别组织设计问题。
4. 大型组织更需要统一口径,但不应追求一刀切
在一百人以上的组织里,产品团队往往跨业务线、区域和技术平台,指标口径不统一会让汇总数据失去可比性。比如有的团队把需求提出算作开始,有的从进入开发算起;有的把紧急故障计入计划外工作,有的排除在外。看似相同的周期指标,实际测量的是不同过程。
统一口径不代表统一流程。业务线可以保留自己的交付节奏,但至少应统一角色定义、数据字段、状态含义和时间计算方式。使用 PingCode 这类面向中大型企业的项目管理平台时,我会优先检查其工作项、流程状态、角色权限和跨项目报表能否支撑这些口径,而不是先看仪表盘是否丰富。
更稳妥的方式是“核心口径统一,局部流程可配置”:集团层面定义少量共同指标,业务团队保留必要的阶段差异,并在报表中标明适用范围。这样既能做跨团队诊断,也不至于用一个平均数抹平复杂业务的真实差别。
三、常见误区:看起来量化,实际可能把团队带偏
1. 把利用率当作效率,会鼓励把人排满
利用率通常按实际投入工时除以可用工时计算。它可以帮助识别明显空置或超载,但不能独立证明工作有效。若组织设定“所有产品经理必须达到九成利用率”,团队可能把会议、沟通和临时任务全部登记为有效投入,甚至为了填满时间而接受低优先级事项。
高利用率还会减少缓冲。只要一个审批延迟、关键人员休假或线上问题发生,原定计划就会被挤压。此时表面上每个人都满负荷,实际交付却更容易波动。管理者应把利用率视作容量信号,而不是个人绩效排名。
2. 任务数量不能代表贡献大小
一个人关闭二十个小任务,另一个人推动一个涉及多部门的关键决策,任务计数可能明显偏向前者。若组织拿任务数比较产品经理,团队就会倾向于拆碎工作、快速关闭,而不是承担复杂但重要的系统性问题。
任务数只在任务颗粒度稳定、工作类型相近时,才可能用于辅助分析。更好的办法是按工作类型分层,再观察其周期、复杂度、返工和结果。例如把探索、策略决策、交付协同、运营优化分开看,避免用一套计数标准评价不同性质的工作。
3. 需求吞吐量增加,不必然意味着价值增加
每月上线需求数上升,可能来自范围切小、质量门槛降低,也可能意味着团队接收了更多低价值请求。若没有业务结果、用户采用和后续维护成本的配套观察,吞吐量只能说明输出变化,无法说明结果改善。
我会把“交付量”与“价值验证”分开呈现:前者回答做了多少,后者回答用户是否使用、关键行为是否改变、业务目标是否改善。两类数据出现背离时,应优先追查价值假设和目标选择,而不是要求团队继续加速交付。
4. 人均指标会掩盖复杂度差异和协作贡献
人均交付数、平均周期或人均工时看起来适合比较团队,但平均数容易掩盖分布。少数极复杂项目会拉长平均周期;多个简单需求又会让吞吐量显得偏高。不同团队面对的合规约束、技术依赖、用户规模和上线风险也可能完全不同。
横向比较前,应先做业务分层,至少按工作类型、复杂度、依赖数量或风险等级分组。无法保证可比性时,趋势变化比团队排名更有参考价值;同一团队在流程调整前后的变化,通常比跨团队“谁更快”更容易解释。
5. 把个人工时追踪做成监督,会破坏数据质量
如果登记工时直接与绩效、奖金或裁员判断挂钩,数据就会失去作为诊断工具的价值。员工会优化填报方式,而不是帮助团队识别流程摩擦。管理者看到的可能是更整齐的时间记录,却不是更真实的资源流向。
工时数据适合用于容量规划、成本估算和工作类型分析,不宜单独用于评价个人价值。团队应提前说明收集目的、数据访问范围、保留周期和使用边界。能用事件时间、流程状态和交付数据回答的问题,不必额外追踪更细粒度的个人活动。
| 错误做法 | 表面收益 | 潜在副作用 | 更稳妥的替代 |
|---|---|---|---|
| 设定统一高利用率目标 | 日历看起来排得更满 | 缓冲消失、临时工作挤压计划 | 观察负荷区间与超载持续时间 |
| 按任务数评优 | 计算简单、更新及时 | 鼓励拆碎任务,弱化复杂工作 | 按工作类型和结果组合分析 |
| 只追踪需求吞吐量 | 交付速度易展示 | 可能增加低价值输出和维护负担 | 结合采用、质量与业务结果 |
| 跨团队直接排名 | 容易形成竞争叙事 | 忽视复杂度、依赖和风险差异 | 先分层,再看趋势和流程原因 |

四、专业判断逻辑:先定义口径,再判断瓶颈,最后才调整资源
1. 先画出角色流程,而不是先做指标看板
资源分析的第一步,是把一项典型工作从进入到验证的路径画出来。以新功能为例,流程可能包括机会识别、问题研究、范围决策、方案评审、交付协同、上线验证。每个阶段都要标明输入条件、主责角色、决策人、完成标准和可能的等待方。
流程图不需要追求复杂。关键是把“谁做什么”以及“什么状态才算完成”讲清楚。若需求研究结束的定义只是“已完成访谈”,却没有问题结论和证据记录,团队就无法判断资源投入是否支持了决策。
建议把角色责任写成可检查的动作。例如,业务负责人确认目标与收益假设;产品经理形成问题定义、范围和优先级建议;技术负责人评估方案与依赖;数据或运营角色定义验证方式。最终责任应有明确归属,协作责任则可以多人共同承担。
2. 指标必须有口径卡片,避免同名异义
每个核心指标都应有一张口径卡片,至少包含定义、分子分母、统计对象、排除条件、时间窗口、数据来源、更新频率、责任人和预期用途。指标定义不是文档装饰,而是保证讨论围绕同一事实的基础。
以“需求周期”为例,若起点是提出请求,终点是上线,指标会包含排队、分析、开发和发布等待;若起点是进入开发,测量的则是另一段流程。两者都可用,但名称和用途必须区分。把它们混成一个数,会让团队对改进效果产生错误判断。
| 指标 | 建议口径 | 适合回答 | 不能单独回答 |
|---|---|---|---|
| 角色负荷率 | 已承诺工作量除以可用容量,按角色或团队聚合 | 容量是否长期超出可承受范围 | 个人贡献或工作价值 |
| 需求决策周期 | 从进入合格需求池到形成明确决策的历时 | 需求是否在分析与评审环节排队 | 功能交付到用户手中的完整时长 |
| 等待时间占比 | 流程总历时中处于等待状态的时间比例 | 流程是否受审批、依赖或资源队列阻塞 | 等待本身是否都可消除 |
| 计划外工作占比 | 计划周期内新增且未纳入初始承诺的工作量占比 | 计划稳定性和突发事项影响 | 突发事项是否可以拒绝 |
| 需求返工率 | 进入评审或交付后因定义不完整等原因重新打开的需求比例 | 前置澄清与验收定义是否有效 | 所有变更是否都是质量问题 |
| 关键能力备份率 | 关键职责中至少有一名可独立接替人员的比例 | 组织对单点依赖的暴露程度 | 备份人员是否已具备充分实践经验 |
3. 用分布和时间序列替代单月平均数
平均数很容易受极端项目影响。评估周期时,我更愿意同时看中位数、四分位范围和超出阈值的比例;分析负荷时,则看连续几周处于超载区间的人数、计划外工作的波动和关键角色的空档。
单月数据也容易被节假日、发布窗口或一次大型活动影响。至少看一个完整业务周期,并标注重大事件。若能按项目类型分组,便可以区分流程变慢与工作组合变复杂;若只有总平均值,团队可能把业务变化误判为人员效率下降。
4. 用对照和反例检验因果关系
看到“评审等待时间下降、交付周期也下降”,不能立即认定是评审机制改进导致。可能同期减少了项目复杂度,也可能团队暂停了高风险工作。较好的验证方式是分阶段试点、比较相近工作类型,或检查变化是否发生在预期的流程节点。
实践中,我会把假设写成可反驳的句子,例如:“需求进入评审前增加业务目标和验收标准,能减少评审返工,且不会显著增加进入评审的等待时间。”随后观察返工率、评审排队时间和最终承诺完成率,确认是否出现预期的组合变化。
当指标改善但团队体验变差,或交付变快但线上问题明显增加时,应把它视为反例,而不是把不一致的数据删掉。反例可能揭示指标遗漏了质量、风险或协作成本。
5. 给指标设置“决策阈值”,不只设置目标值
目标值描述希望达到的状态,决策阈值则说明何时应该采取行动。比如,关键角色连续四周负荷超过团队设定上限,触发项目限流评估;某流程节点的等待时间连续两个周期高于历史区间,启动原因分析。阈值应根据本组织的历史基线逐步建立,不宜照搬外部数字。
阈值也要区分信号与定论。一次异常可能是偶发事件,连续出现、多个相关指标同步变化,才更值得调整资源或流程。管理者可以设置观察区、预警区和行动区,避免看到一个红色数字就立刻加人或改流程。
五、案例与数据观察:一次模拟诊断如何找到真正瓶颈
1. 案例背景:人手没有减少,承诺完成率却连续走低
下面用一个标注为情景模拟的案例说明分析步骤,数字用于展示诊断方法,不代表某家企业的真实业绩。某中大型企业有六个产品小组,产品经理共十二人,负责业务功能、内部平台和合规改造。团队连续两个季度反馈“需求越来越多,人手不够”,管理层考虑招聘三名产品经理。
初看台账,团队平均角色负荷率约为百分之八十七,月均投入工时也比上一季度增加。与此同时,承诺完成率从百分之八十二降到百分之六十八,需求从提出到完成决策的中位时间从十二天升到十九天。单看负荷,确实像是人员不足;但其他数据提示,问题可能不只在容量。
| 观察项 | 第一季度 | 第二季度 | 初步解释 |
|---|---|---|---|
| 产品经理平均负荷率 | 78% | 87% | 投入趋紧,但尚不能说明所有角色都缺人 |

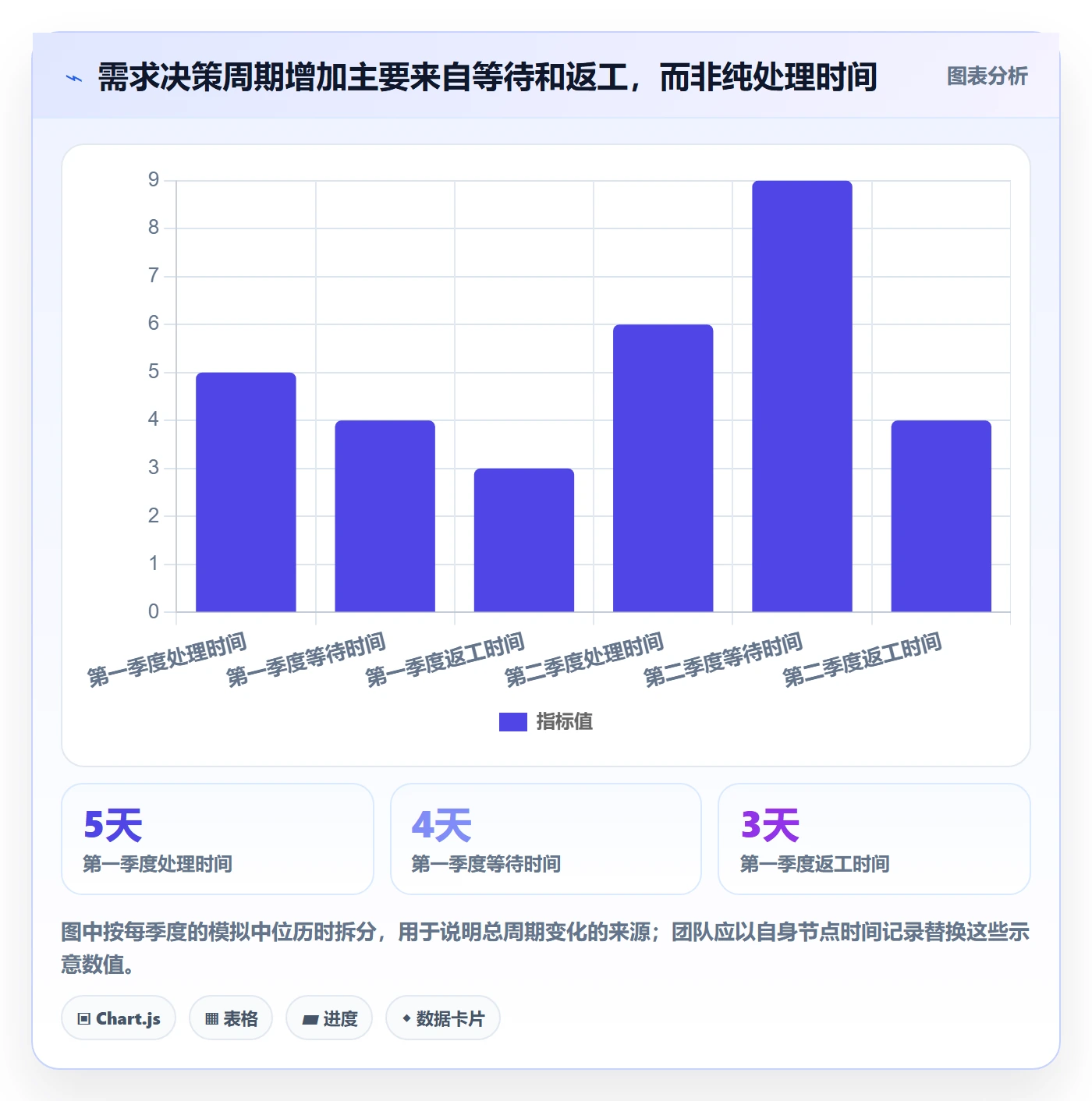

| 承诺完成率 | 82% | 68% | 计划兑现能力下降,需检查计划外工作与范围变更 |
| 需求决策中位时间 | 12天 | 19天 | 决策前环节变慢,可能存在排队或输入不完整 |
| 每人并行项目数中位数 | 3个 | 5个 | 切换成本可能增加,需按职责和项目类型细分 |
2. 第一步:把“人不够”拆成容量、切换和等待三种假设
我不会先把招聘当作结论,而会把问题拆成三个可检验假设。第一,关键角色的实际需求超出容量;第二,并行项目增加造成大量切换;第三,需求输入或审批机制不稳定,导致人员在等待与返工中消耗时间。
为了验证,团队把工作分为产品发现、需求决策、交付协同、运营与合规四类,并记录了四周的流程时间和计划外工作。结果显示,产品经理在不同项目间平均每周切换次数由九次升至十四次;新需求进入评审后,因目标、范围或验收条件不完整而退回补充的比例由百分之二十一升至百分之三十七。
这并不意味着所有延误都能归咎于需求入口。团队同时发现,合规项目需要外部审批,等待时间难以完全压缩;若把这部分等待计入产品经理的个人绩效,会错误归因。因此,分析要把可控的内部等待与外部依赖分别记录。
3. 第二步:对照各节点的停留时间和返工情况
流程记录显示,需求从进入池到完成决策共十九天,其中产品经理实际处理时间约六天,等待业务确认和跨部门评审约九天,其余时间用于补充信息和重新评审。团队此前只看总周期,因此把大部分问题归结为“产品经理写需求慢”。拆开后发现,等待与返工占据了主要增量。
更细的比较也显示,业务功能类需求的评审退回比例较高,平台类需求的外部依赖等待更长,合规类需求则在审批节点集中排队。三类工作若用同一个周期目标衡量,会把不同问题混为一谈:前者需要补足需求入口,后两者更需要管理依赖和安排决策窗口。

4. 第三步:小范围调整流程,观察指标是否按预期改变
团队没有立即招聘,而是先做了四周的小范围试点。新需求进入评审前,提出方需要提交问题背景、目标用户、预期影响和验收线索;评审会议固定每周两个窗口;涉及多个部门的事项提前指定决策人;每位产品经理同时承担的重点项目暂时控制在三个以内,突发事项另行标注。
这些改变不是为了增加表单,而是把过去隐性的等待条件显性化。入口信息不充分的需求先退回补齐,避免在评审会议上才发现关键背景缺失;评审窗口固定后,团队也能减少临时协调和反复约会。

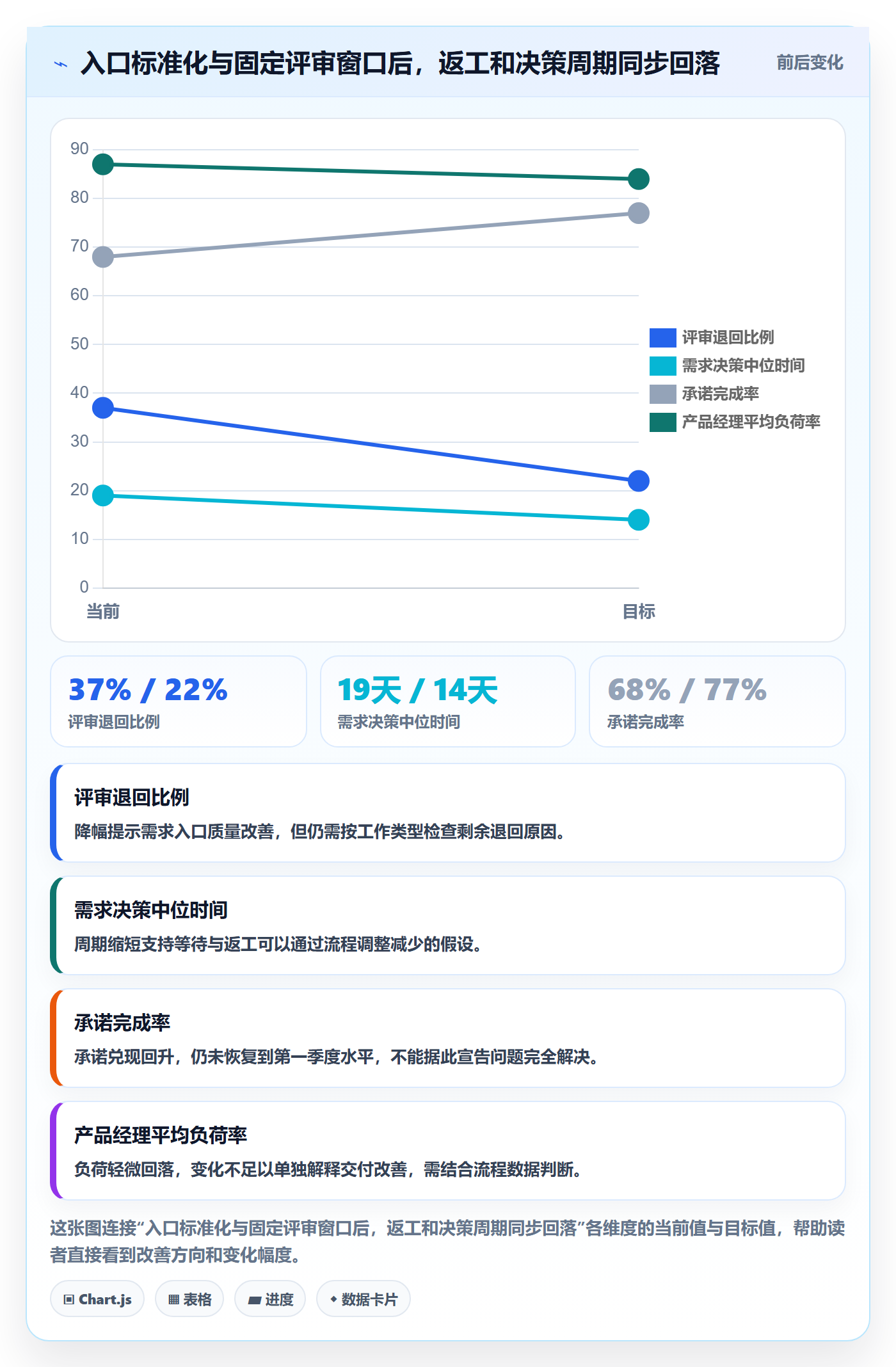

试点四周后,模拟观察结果为:需求评审退回比例从百分之三十七降至百分之二十二,决策周期中位数从十九天降至十四天,承诺完成率从百分之六十八回升至百分之七十七。与此同时,产品经理负荷率仍在百分之八十四左右,说明改善并非来自新增人员或简单降低工作量。

5. 第四步:保留反例,避免把试点结果过度推广
试点并未让所有工作都变快。合规项目的周期仍受外部审批影响,平台项目的跨团队依赖也没有显著减少。若只公布整体中位周期,管理层可能误以为固定评审窗口对所有项目都同样有效。
因此,团队把结果按工作类型拆开:业务功能类的退回率下降最明显;平台类需要增加依赖负责人和预先评审;合规类则应把外部等待单独展示,提前规划审批周期。资源调整也因此从“统一加三个人”转成“重新配置入口责任、平台协同和合规预留容量”。
| 工作类型 | 主要瓶颈 | 优先动作 | 不宜采用的简单办法 |
|---|---|---|---|
| 业务功能 | 目标与验收条件不完整,评审返工偏多 | 强化需求准入和业务决策人责任 | 单纯要求产品经理增加文档 |
| 平台建设 | 跨团队依赖与接口决策等待 | 提前暴露依赖,安排联合评审 | 只压缩产品经理分析时间 |
| 合规改造 | 外部审批周期较长且波动大 | 单独管理审批窗口并设置容量缓冲 | 把外部等待全部算作个人低效 |
6. 案例能说明什么,不能说明什么
这个案例说明,资源不足是一个需要验证的诊断结果,而不是看到高负荷就自动成立的结论。需求入口质量、并行项目数、决策等待和外部依赖,都可能让同一批资源表现出不同的交付能力。
它不能证明所有组织都应该限制每位产品经理同时负责三个项目,也不能证明需求准入机制一定能提升承诺完成率。项目复杂度、组织决策方式、产品阶段和行业约束都会改变结果。可复制的是诊断顺序:拆分假设、记录流程、按类型分层、做小范围验证,再决定是否增加或重新配置资源。
六、不同情况下的行动建议:让指标直接对应管理动作
1. 如果团队负荷高,而且关键角色连续超载
先区分是总容量不足,还是少数关键角色成为瓶颈。按角色而非只按部门汇总工作量,识别产品发现、业务决策、数据分析、平台协同等能力是否集中在少数人身上。如果某一能力长期只有一人能承担,招聘可能有帮助,但培养备份、减少低优先级项目和调整决策权也可能更快见效。
容量不足较明确时,先做工作组合取舍,再讨论补人。把项目分为必须持续、可以延后、需要停止或缩小范围几类。若所有项目都不允许延期,新增人员也可能只是让组织在更高成本下继续超载。
2. 如果总负荷看似正常,但周期持续变长
优先检查等待时间占比、并行项目数和交接次数。若工作多数时间停在“待业务确认”“待评审”或“待其他团队输入”,应明确等待责任和响应时限;若切换次数高,考虑减少同时启动的重点项目,而不是要求每个人提高处理速度。
如果流程节点很多,但每个节点的停留时间都不高,问题可能在交接总量和上下文恢复。此时可尝试合并重复审批、提前进行跨角色评审,或让同一组角色从问题定义持续参与到结果验证。
3. 如果需求吞吐量上升,但业务结果没有改善
这时不应继续把更多资源投入交付速度,而要回到目标和价值假设。检查需求来源是否与产品目标关联,用户是否采用功能,关键行为是否发生变化,维护成本和线上问题是否同步增加。若交付增加而采用率不动,说明产出与价值之间的链条可能断了。
可以把项目分成探索、验证、扩展三个阶段,设置不同的投入门槛。探索阶段强调快速获得证据,验证阶段关注目标行为是否出现,扩展阶段才投入稳定交付与规模化运营。这样能避免早期假设尚未验证时,就投入大量执行资源。
4. 如果计划外工作挤压了承诺项目
先将计划外工作分类:线上故障、客户紧急需求、合规要求、管理临时事项、需求变更等。不同来源需要不同治理动作。故障应看根因和重复发生率;客户请求应有优先级和承诺机制;临时事项则要有明确的接受人和影响评估。
团队可以给计划周期预留容量,但预留比例应从历史数据推算。例如回看过去八到十二周的计划外工作量分布,观察常态水平和峰值,不要拍脑袋固定一个百分比。预留不足会导致频繁失约,预留过多又会形成资源闲置,应随着工作稳定性变化调整。
5. 如果关键职责高度集中在少数人身上
关键能力备份率低,短期容易表现为排期等待,长期则是组织单点风险。建议列出关键决策、业务知识和跨团队接口,判断哪些事项必须由特定人员拍板,哪些可以通过文档、评审机制或授权规则降低依赖。
备份不等于找一个人临时顶班。需要让候补人员参与真实决策、复盘和用户验证,并逐步扩大责任范围。对于短期无法培养的能力,可以先减少依赖该能力的项目数量,或安排外部专家支持,但要明确知识转移计划,避免形成新的长期单点。
6. 如果团队规模较大、数据分散在多个系统
先统一最小公共数据模型,再决定是否更换工具。至少确认人员角色、项目、需求、流程状态、计划周期、变更原因和结果指标能否建立关联。平台应支持权限控制、跨项目视图和口径一致的报表,但工具无法代替业务定义。
在 PingCode 这类项目管理平台中,可优先验证工作项字段是否能表达角色、工作类型、优先级和计划外来源,流程状态是否能区分处理与等待,报表是否能按团队和项目类型切分。不要为了“数据完整”强制团队录入无法用于决策的字段;每个新增字段都应对应一个明确分析问题。
7. 如果数据质量不稳定,先修口径与采集流程
当字段漏填、状态长期不更新或不同团队定义不一致时,不要用更复杂的模型掩盖基础问题。选择少量关键字段做抽样核验,找出漏填发生在哪个节点、为什么填报成本高、哪些信息可以自动生成。
数据质量改进应围绕工作流,而不是单独设置数据专员催填。比如,只有进入评审前才要求补齐目标与验收条件;需求状态由实际事件驱动更新;计划外原因通过有限选项记录,并保留必要的补充说明。填报越贴近工作发生时,数据越不依赖事后回忆。
| 观察到的信号 | 优先排查 | 建议动作 | 复核指标 |
|---|---|---|---|
| 负荷持续偏高 | 角色集中、低优先级工作、突发任务 | 限流、调整工作组合、补足关键能力 | 超载持续周数、承诺完成率、关键能力备份率 |
| 周期增长但负荷平稳 | 等待节点、项目并行、交接次数 | 明确决策责任、减少并行启动、合并评审 | 等待时间占比、并行项目数、中位周期 |
| 交付增加但结果不变 | 目标假设、采用情况、质量和维护成本 | 暂停低证据项目,强化上线验证 | 采用率、目标达成率、缺陷与维护投入 |
| 计划频繁失约 | 计划外工作来源、范围变更、容量预留 | 分类突发事项,建立变更与承诺规则 | 计划外工作占比、范围变更率、承诺完成率 |
| 数据互相矛盾 | 指标定义、字段质量、统计边界 | 统一口径卡片,抽样核验数据 | 字段完整率、状态及时率、口径一致率 |
七、取舍与边界:哪些指标值得长期看,哪些不该拿来考核个人
1. 过程指标适合诊断,不适合直接当绩效结论
周期、等待、返工和并行项目数能够帮助团队找到流程瓶颈,但这些指标受业务复杂度、外部依赖和决策环境影响。若将某个过程指标直接绑定个人奖励,团队可能优化数字而不是改善协作。
更合理的使用方式是团队共同复盘过程指标,找出能够控制的改进项。个人绩效讨论可以参考角色责任、决策质量和合作反馈,但要结合工作背景、目标难度和组织授权,不应由单一计数器替代判断。
2. 结果指标重要,但必须考虑滞后和外部因素
业务结果比任务完成更接近价值,但产品经理往往不是结果的唯一决定因素。市场变化、销售策略、技术稳定性、客户结构和预算决策都会影响结果。尤其是长周期产品,短期数据可能不足以判断一个探索项目是否正确。
建议把领先指标与滞后指标结合。领先指标可以是问题验证完成率、关键用户访谈覆盖、试验启动时间;滞后指标可以是采用率、续用情况、转化变化或运营成本。领先指标帮助过程管理,滞后指标用于验证方向,两者不能互相冒充。
3. 时间追踪要在决策价值与填报成本之间取舍
精确到分钟的工时数据,只有在成本核算、合同计费或特定项目预算管理中才可能值得持续维护。对多数产品团队而言,按工作类型、项目和周期记录投入区间,可能已经足以支持容量分析。采集粒度越细,维护成本和行为扭曲风险通常越高。
我倾向于先用工作项、流程时间和少量定期抽样建立判断。如果仍无法回答“资源主要花在什么工作上”,再增加更细的投入记录。不要为了数据看起来完整,要求所有人每天回忆并修订大量时间条目。
4. 标准化和灵活性之间要保留边界
统一字段与流程能提升汇总和比较能力,但过度标准化会把探索型工作强行塞进交付型流程。新产品探索需要容纳假设变化,稳定运营则更需要可预测和审计记录,两者的工作状态、完成标准和节奏都不应完全相同。
应统一的是数据的基本语义,例如角色、工作类型、状态含义和结果归属;可以灵活的是具体审批路径、阶段数量和项目节奏。平台配置应支持差异,但跨团队报告要能识别差异,不能把所有流程强行压成同一条平均线。
5. 外部基准只能做参照,内部趋势更适合做决策
很多团队会寻找“行业最佳利用率”或“标准需求周期”。这些数字若没有清楚的样本范围、工作定义和业务背景,就很难直接迁移。相同的百分比在不同组织里可能代表完全不同的容量和风险。
更有效的做法是先建立自身历史基线,再看策略调整前后的变化。外部数据可以帮助提出问题,例如是否存在明显异常;真正的资源决策仍要回到本组织的角色结构、工作组合、流程约束和业务目标。
八、下一步怎么做:用一个月建立可行动的资源分析闭环
1. 第一周:选一个具体问题,画出角色流程
不要从“建立全公司的资源管理体系”开始。选一个近期反复出现的问题,例如需求评审排队、产品经理同时负责过多项目、计划外工作挤压版本承诺。把关键流程画出来,标出主责角色、决策人、输入条件和完成标准。
本周的交付物应是一张简洁流程图和一份指标口径草案,而不是一套完整仪表盘。团队需要先对“问题是什么”达成一致,避免不同部门用不同定义讨论同一个词。
2. 第二周:采集少量数据,优先记录时间和原因
围绕所选问题采集三到五项指标。例如研究需求评审拥堵时,可以记录进入评审日期、评审完成日期、退回原因、责任角色和工作类型。尽量使用已有工作记录,减少额外填报,并在样本中抽查数据是否准确。
不要一开始就追踪所有员工的详细工时。若核心问题是评审等待,节点时间和退回原因通常比更细的个人活动记录更直接。数据采集的目的,是验证假设,不是填满数据库。
3. 第三周:分层分析,找出能够控制的瓶颈
按工作类型、团队或复杂度拆分数据,观察中位周期、等待时间、返工比例和并行项目数。把可控因素与外部约束分开,例如内部审批等待、业务决策缺席、客户反馈周期和监管审批分别记录。
在复盘会上,至少提出两个可能解释,并主动寻找反例。若大家只围绕单一解释讨论,很容易把既有判断重新包装成数据结论。能够让原有假设被修正的数据,通常比支持原有判断的数据更有价值。
4. 第四周:做小范围调整,预先定义成功与停止条件
针对最可能的瓶颈设计低风险试点,例如固定评审窗口、明确需求准入条件、限制重点项目并行数量,或指定关键决策责任人。开始前先写下预期改变哪些指标、观察多长时间、可能带来的副作用,以及何时停止试点。
试点后同时复核结果、质量与团队体验。若周期缩短但返工上升,不能简单宣布成功;若某个节点变快却让其他角色负担增加,也要把成本纳入判断。可持续的改进应减少系统总摩擦,而不是把压力转移给另一个角色。
5. 把复盘结论转成角色、流程或组合决策
复盘不能停在“数据证明很复杂”。最后要明确行动属于哪一类:增加或培养角色能力、调整项目优先级、缩减并行工作、修改流程责任、改善工具配置,或停止低价值事项。每个动作都应有负责人、期限和复核指标。
若试点证据表明关键能力确实长期不足,再讨论招聘或跨团队调配;若主要问题是等待和返工,优先修正流程;若业务结果缺少改善,则重新检查目标和价值假设。先区分容量问题、流程问题和价值问题,再决定资源投向,是避免“缺人”成为万能解释的关键。
6. 用轻量看板维持闭环,不把看板变成展示工程
长期看板可以分为三块:容量与角色风险、流程与交付健康、业务结果与质量。每块保留少量能触发行动的指标,附带口径说明和历史趋势。一个数字若连续几个周期都不会引发任何讨论或决策,就应评估是否仍有展示价值。
在组织层面,可以按月复盘资源组合,按周检查流程阻塞,按季度评估能力结构与业务目标。不同节奏对应不同问题:周度适合处理等待和突发事项,月度适合调整工作组合,季度适合讨论能力培养和中长期资源配置。
九、总结:资源分析的价值,在于把“缺人”还原成可验证的问题
产品经理资源管理最容易走偏的地方,是把人当作可任意切分的工时,把流程问题翻译成个人效率问题,再用一个利用率或任务数量给出看似明确的答案。这样的数据往往易于汇总,却未必能指导团队做出更好的选择。
我更看重一条能够被验证的解释链:角色能力是否匹配,工作是否过度并行,流程在哪个节点等待,返工从何而来,交付是否转化为业务结果。指标应帮助团队解释链路、识别反例并作出取舍,而不是制造更多个人排名。
下一步可以从一个具体瓶颈开始:选定一类工作,画出角色流程,统一三到五项指标口径,采集一个完整周期的数据,再做一次小范围调整。只有当数据能改变项目优先级、责任边界、流程设计或能力投入时,资源管理分析才真正从报表走到了管理实践。
常见问题解答(FAQ)
1. 产品经理做资源管理时,最应该先看哪些指标?
我负责的项目总是有人看起来很忙,版本却照样延期。我想知道该盯哪些指标,才能分辨是真缺人、任务估算不准,还是协作流程出了问题?
先看四项:计划负荷率、关键岗位负荷率、需求交付周期和计划偏差。计划负荷率可按“已承诺工作量÷可用工作量”计算;如果团队每周可用于项目的时间是 160 小时,已承诺工作量达到 176 小时,负荷率就是 110%,排期从一开始就缺乏缓冲。
不要只看团队平均值:整体负荷率 85% 时,唯一的测试人员可能已达 125%,瓶颈仍会导致延期。建议按周看趋势,并将会议、支持和休假从可用工时中扣除;指标用于定位问题,不宜直接作为个人绩效排名。
2. 如何判断项目延期是资源不足,还是需求变更造成的?
我遇到过项目一再延期,会上大家都说是人手不够,但需求范围也在不断增加。我应该怎样记录和比较,才能避免把所有问题都归结为资源不足?
把每次基线计划与实际情况按周对照,至少记录需求新增或变更工时、各角色可用工时、已完成工作量和阻塞时间。举例来说,原计划 240 小时,期间新增需求估算 48 小时,而可用资源没有增加,那么延期首先应归因于范围扩张,而不是单纯缺人;若范围稳定、关键岗位持续超负荷且任务排队增加,资源约束的可能性更高。
估算不必假装精确,统一使用小时或人日即可,重点是变更发生时留下记录,并注明估算人和依据。
3. 产品经理怎样制定需求流转流程,避免资源被反复打断?
我这边经常有人直接找研发插需求,原本排好的工作因此被暂停,最后每个项目都说自己最紧急。我想建立一套不拖慢响应、又能保护团队专注时间的流程,该从哪里开始?
可以设一个统一入口,并明确四个状态:待澄清、已评估、已排期、执行中。需求进入排期前,至少补齐目标用户、预期结果、验收条件、优先级理由和依赖项;紧急插单则要求提出方说明不处理的业务后果,并由指定负责人批准,同时记录它挤掉了哪项原计划工作。试运行时观察每周插单数、在制任务数和被中断任务的恢复时间。
如果流程只是增加审批、却没有减少插单或返工,就应精简字段或调整授权,而不是继续加表单。
4. 资源管理数据应该按什么粒度分析,才不会让指标失真?
我把团队工作量按月汇总后,报表看起来人人都还有余量,但临近发布时某些角色又忙不过来。我不确定是统计周期太粗,还是任务拆分和工时记录方式有问题?
资源排期通常按周观察,比按月汇总更容易暴露角色瓶颈;具体到执行层,任务应拆到能在数天内验收的粒度,但不必要求每个人逐小时填报。分析时同时展示角色、项目和时间区间,并区分可用工时、承诺工时、实际投入和等待时间。
月度 80% 的总体利用率可能掩盖某一周测试岗位 120% 的负荷,因此决策看周趋势,复盘看月趋势。若工时记录长期偏差很大,先统一“投入时间”的口径并抽样核对,再用数据做容量判断。
核心关键词
文章包含AI辅助创作:角色流程与规范:产品经理资源管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532821
读者评论
我们团队也遇到过每个人排期不到满载、评审却总排队的情况。后来发现瓶颈在少数人掌握关键业务背景,单看工时确实看不出来。文中把角色能力和流程等待放在一起分析,这点比较实用。
指标口径统一很重要,但跨业务线实际推进时,状态定义往往很难完全一致。比起追求所有流程相同,我更关心报表能否注明统计范围和排除条件,否则周期数据放一起还是容易误读。
我对利用率数据比较谨慎。团队一旦把它和个人绩效绑定,填报就可能变成应付工作。相比逐小时追踪,记录需求在哪个节点等待、返工原因是什么,对调整协作方式更有帮助。
