资源占用管理指南:产品经理如何做好资源管理,风险控制全流程

资源占用管理最容易出问题的时刻,往往不是团队没人可用,而是每个人看起来都“已经排满”,关键项目却仍在延期。产品经理要管理的不是一张写满姓名和百分比的排期表,而是稀缺能力在不同目标、时间窗口与风险之间的分配过程。我的核心判断是:先识别真正的瓶颈,再决定承诺多少;先保留应对变化的余量,再谈把利用率推到多高。否则,排得越满,组织面对变更时越脆弱。

一、先讲结论:资源管理不是把人排满,而是管理承诺与风险

1. 资源占用率高,不等于交付能力强

资源占用管理常被误解为“让每个人有事做”。但对产品团队来说,工作量并不会因为日历被填满而自动转化为交付。设计、研发、测试、数据分析和业务审批之间存在依赖关系;一个关键角色在多个项目之间切换,可能造成等待、返工和决策延迟。

我更愿意把资源管理定义为:在明确目标、能力、时间窗口和不确定性的前提下,持续决定哪些工作进入、哪些工作延后、哪些风险需要缓冲。排期只是这个决策的可视化结果,不是管理本身。

管理目标不是最大化每个人的表面忙碌程度,而是让重要工作在可承受的风险水平下完成。如果所有人都满载,团队就没有空间处理线上故障、需求变化、技术债和临时决策;这时,一个小意外就会把整条交付链推迟。

2. 把管理对象分成四层,避免只盯人天

我通常将资源占用拆成四层:容量、能力、依赖和承诺。容量回答“某段时间内可投入多少”;能力回答“团队是否具备完成任务的技能”;依赖回答“谁的交付会阻塞其他人”;承诺回答“组织已经对外或对内答应了什么”。四层中任何一层缺失,资源表都可能给出虚假的确定感。

  • 容量:扣除休假、会议、值班、培训和固定运营后,实际可用于项目的时间。
  • 能力:岗位名称相同,不代表技能和经验可以互换;熟悉核心系统的人可能是稀缺资源。
  • 依赖:任务需要哪些前置成果、审批或环境,谁的等待会形成关键路径。
  • 承诺:项目优先级、范围、日期和服务水平,是否已经被相关方接受。

3. 用“可承诺容量”而不是“名义容量”做计划

名义容量是团队人数乘以工作时间,适合粗略估算,不适合直接承诺。假设一个六人研发小组每人每周名义工作五天,看起来有三十人天;但扣掉例会、值班、支持、休假和跨团队协作,真正可用于新项目的容量可能只有二十人天左右。

我建议团队为容量建立明确口径:哪些工作算在项目内,哪些属于日常运营;休假和固定职责如何扣除;会议是按个人实际投入扣除,还是按团队平均比例估算。口径稳定比估算精确到小数点更重要,因为管理者需要的是可比较、可复盘的数字。

4. 先保留弹性,再优化利用率

团队越接近满载,越需要关注变更对交付的放大效应。若每个人的任务都排到最后一天,项目间又共享同一位专家,临时故障就会引发连锁推迟。缓冲不是浪费,而是对不确定性的显式定价。

下面的比例是用于规划讨论的情景模拟,不是行业统计基准。团队应根据历史缺陷、支持负荷和需求变更情况校准,而不是照抄数值。

资源占用管理指南:产品经理如何做好资源管理,风险控制全流程

二、背景与真实场景:资源冲突通常藏在跨项目协作里

1. 一个看起来合理、实际脆弱的排期

在多项目并行的产品组织里,常见场景是:项目甲要求月底上线,项目乙要求同一位架构师完成方案评审,项目丙则需要测试负责人提前准备回归环境。每个项目单独看都有合理性,汇总后却会发现三项工作占用了同一个人的同一段时间。

更隐蔽的问题是,项目计划往往按岗位平均分配任务,却没有区分“可替代工作”和“不可替代决策”。文档整理可以由其他成员接手,核心数据迁移方案的拍板却可能只有一位专家能完成。若资源表只显示“架构师投入百分之三十”,而没有标明具体交付物和时间点,就无法看出冲突发生在哪里。

2. 资源冲突经常先表现为等待,而不是超负荷

当稀缺角色同时服务多个项目时,最初的表现未必是加班,而是任务在等待。产品经理等技术评估,研发等接口定义,测试等稳定版本,业务等验收口径。每个等待看似只增加一两天,叠加后却会侵蚀关键路径。

因此,我会同时观察资源占用和任务流动。若某类工作开始后长期停滞,或大量任务处于“等待评审、等待确认、等待环境”状态,问题可能不是执行人员不够努力,而是瓶颈资源没有形成可用时段,或者输入条件未准备好。

3. 资源需求需要按时间窗口拆开

只看季度总人天很容易掩盖峰值冲突。例如,一个项目需要设计师总计十天,另一个项目也需要十天;季度总量似乎可接受,但两者都要求在同一周完成关键方案,实际就会冲突。资源计划至少应落到与工作节奏相匹配的时间粒度,常规迭代可按周,关键上线窗口可能需要按日。

时间粒度也不宜盲目变细。若需求尚未澄清,按小时排期会制造精确幻觉;若工作已经进入发布冻结和验收阶段,只看季度总量又太粗。计划粒度应随确定性提高而逐步细化。

4. 中大型组织需要把资源管理连到工作系统

对于百人以上、多项目并行的组织,资源信息常散落在排期表、会议纪要、需求平台和个人日历里。真正的难点不是缺一张表,而是不同系统中的项目状态、优先级、负责人和投入口径不一致。

例如,PingCode 这类面向中大型企业及百人以上组织的项目管理平台,可以作为项目、需求、迭代与工作进展的协作载体之一。工具能帮助团队把工作项、负责人、状态和计划关联起来,但它不会自动决定谁应优先做什么;优先级冲突仍需要业务负责人和产品负责人共同裁决。

三、常见误区:为什么表格越细,计划反而越不可信

1. 把百分比当成精确工时

“某工程师本月投入项目百分之五十”听起来明确,实际可能意味着每周两天集中工作,也可能意味着每天被零散会议打断一半。两者的交付效果不同。对需要连续专注的任务,碎片化投入会带来上下文切换成本,不能简单用百分比相加。

我会追问三个问题:这部分投入对应什么成果?投入是否连续?遇到优先级冲突时谁有权调整?如果无法回答,百分比更像意向标记,而不是可执行承诺。

2. 把个人忙碌当成项目进展

任务数量多、会议密度高,不代表关键路径在推进。资源管理要区分“活动量”和“可验收成果”。例如,设计师参加多场评审,可能仍未产出可交付的交互稿;研发每天处理问题单,也可能没有消除最主要的上线风险。

我会优先追踪阶段性成果:需求是否完成决策、接口是否冻结、关键方案是否通过评审、测试环境是否可用、上线条件是否满足。工作时长可以帮助分析容量,不应单独作为产出指标。

3. 把所有岗位当成可互换的人力单位

“缺两个人天”并不等于“找任意两个人补上就行”。熟悉架构、合规、特定业务规则或历史系统的人,可能需要较长的接手时间;匆忙替换会增加培训、沟通和返工成本。

正确做法是识别能力稀缺度和替代成本。某项工作若只依赖一个人,应考虑知识转移、结对设计、交叉评审或降低范围,而不是仅在资源表里追加一个普通人力单位。

4. 用加班填补每一次计划缺口

加班可以用于处理偶发、边界清楚的紧急工作,却不适合作为长期容量来源。若计划持续依靠加班兑现,说明需求进入机制、承诺日期或团队能力配置至少有一项失真。更重要的是,加班可能压缩复盘、测试和恢复时间,短期看似追上进度,后续缺陷和人员疲劳却会增加。

我会把加班视为风险信号,并记录它解决了什么、引发了什么、能否通过范围调整或资源调度避免再次发生。若同一团队连续多个周期依赖额外工时,优先处理结构性原因,而非继续把它写进计划。

5. 把缓冲藏在每个人的估算里

有人会在工期估算中悄悄加出余量,担心公开缓冲被压缩;也有人把缓冲全放在项目末尾,结果中间关键路径已经失控。隐性缓冲既无法审计,也不利于跨项目协调。

缓冲应当与风险对应,并让组织看得见。需求不确定、外部依赖多、历史缺陷高的工作,应有更明确的预留;成熟、重复、输入稳定的工作则可以使用更紧凑的计划。缓冲大小应由证据决定,而不是由表达信心的方式决定。

6. 只做静态计划,不设变更规则

资源计划一定会变化。问题不在于变更本身,而在于变更是否有入口、影响评估和决策人。若新增需求只通过私聊交给某位同事,原计划却没有同步更新,组织会同时相信两套互相矛盾的承诺。

所有影响关键资源的变更,都应说明新增工作、被挤出的工作、交付日期变化和风险接受人。这样做不是增加审批负担,而是让成本显性化。

四、专业判断逻辑:用一套可复核的顺序做资源决策

1. 先判断工作是否值得进入计划

资源冲突常被误诊为人手不足,但更早的问题可能是工作入口过宽。每个新需求都进入开发,团队自然无法给既有承诺留出空间。产品经理需要先判断需求的价值、紧迫度、战略关联和失败代价,再讨论谁来做。

我会要求需求进入计划前,至少说清目标用户、预期结果、范围边界、成功信号和不做的后果。信息不足的需求可以进入探索队列,但不应占用确定性项目的承诺容量。

2. 再核对真实容量与能力匹配

需求值得做,不代表当前团队能按期做。核算容量时先扣除休假、值班、支持与固定事务,再确认关键技能是否可用。若某个里程碑必须由特定角色完成,应该把该角色的时间窗口显式标出,而不是把团队平均容量当作可自由调度的资源池。

一个实用的检查方法是分别看团队容量和关键角色容量。团队总量充足但测试负责人、数据工程师或安全评审人员过载,仍然会形成系统瓶颈。

3. 把依赖画成先后关系,而不只是清单

依赖清单能回答“需要谁”,但不一定回答“何时需要”和“晚了会怎样”。我会把关键依赖记录为前置成果、最迟可用时间、提供方、验收口径和失败后的备选方案。这样才能区分普通协作与关键路径依赖。

若依赖方不能承诺日期,就不要把它当作已经确认的输入。可以设置条件计划:依赖按期到位时走方案甲,未到位时缩减范围或调整发布窗口。条件计划比单一日期更诚实。

4. 通过优先级与替代方案处理冲突

当多个项目争抢同一资源时,产品经理不应只问“谁先提出”,而要比较延迟代价、用户影响、战略价值、合规要求和替代路径。优先级不是谁声音最大,也不是每个项目都标成最高。

若冲突不可避免,我会把选择摆到决策桌面上:保项目甲日期,则项目乙缩范围或延期;保护两边日期,则增加人员、牺牲其他工作或承担质量风险。管理者需要选择代价,而不是让团队用隐性加班替组织做决定。

5. 设置预警阈值和升级路径

资源管理要在延期发生之前暴露问题。可以为关键角色设置容量预警,例如未来两周计划占用超过某个团队自定阈值时,要求重新评估;关键依赖逾期、需求频繁变更、未完成任务持续增加,也应触发升级。

阈值不是通用答案。对于高运维负荷团队,百分之八十的排期可能已经紧张;对任务稳定、外部支持充足的团队,阈值可以不同。关键是形成一致口径,并结合历史实际偏差校准。

6. 用分层计划处理不同确定性

近端计划应具体,远端计划应保留选项。未来一到两周,可以落实到负责人、工作项和依赖;更远的周期则优先描述目标、能力需求和关键决策,而不是提前分配精细工时。

我会把工作分成承诺、候选和探索三个状态。承诺项拥有清楚的范围与容量;候选项在条件满足后进入计划;探索项先投入有限时间验证假设。这样可以减少尚未验证的需求过早挤占确定性工作。

五、案例与数据观察:一次“人够用、关键角色不够用”的计划重排

1. 案例背景与口径说明

下面是一个匿名化的情景案例,用于展示分析方法,不代表某一家企业的真实经营数据。一个产品团队同时推进客户自助配置、计费改造和移动端体验优化,团队共有十二名成员,涵盖产品、设计、研发和测试。

项目负责人最初按总人天估算,认为三项工作都能在同一迭代窗口完成。复核后发现,三项工作都需要同一位资深测试人员参与核心验收;计费改造还依赖一名熟悉账务规则的工程师,而该工程师同时承担线上支持。

2. 先查清计划容量,而不是立刻加人

初版计划把十二人都按每周五天计算,得到六十人天的名义容量。团队核对后,扣除了固定会议、值班、支持、已知休假和跨部门评审,认定本周可用于项目的计划容量为四十三人天。这个数字仍是规划估算,实际投入会随突发事务变化。

进一步按能力拆分后发现,总容量不是主要矛盾:测试关键角色只有四个可用人天,账务规则专家可用于项目的时间只有三个半人天。若仍按总人天平均分配,就会高估三项工作并行推进的可能性。

3. 用优先级与范围调整,而不是平均切割

团队评估了三个项目的业务窗口和延误影响:客户自助配置有明确客户试用节点,计费改造涉及准确性与账务风险,移动端优化则可以分阶段交付。最终,团队先保护计费改造的规则评审与测试窗口,同时让客户自助配置优先完成核心路径;移动端非关键体验优化移到下一周期。

这次调整没有让所有人“更忙”,却减少了关键角色同时切换的次数。团队将不可延迟的检查点和可延迟的体验增强分开,使项目不必因局部资源冲突而全部延期。

4. 看关键岗位的峰值,而非只看平均占用

下表数据属于上述案例的情景模拟。占用率按各角色可用于项目的计划容量计算,体现同一时间窗口中的峰值压力,不应被当成跨行业基准。

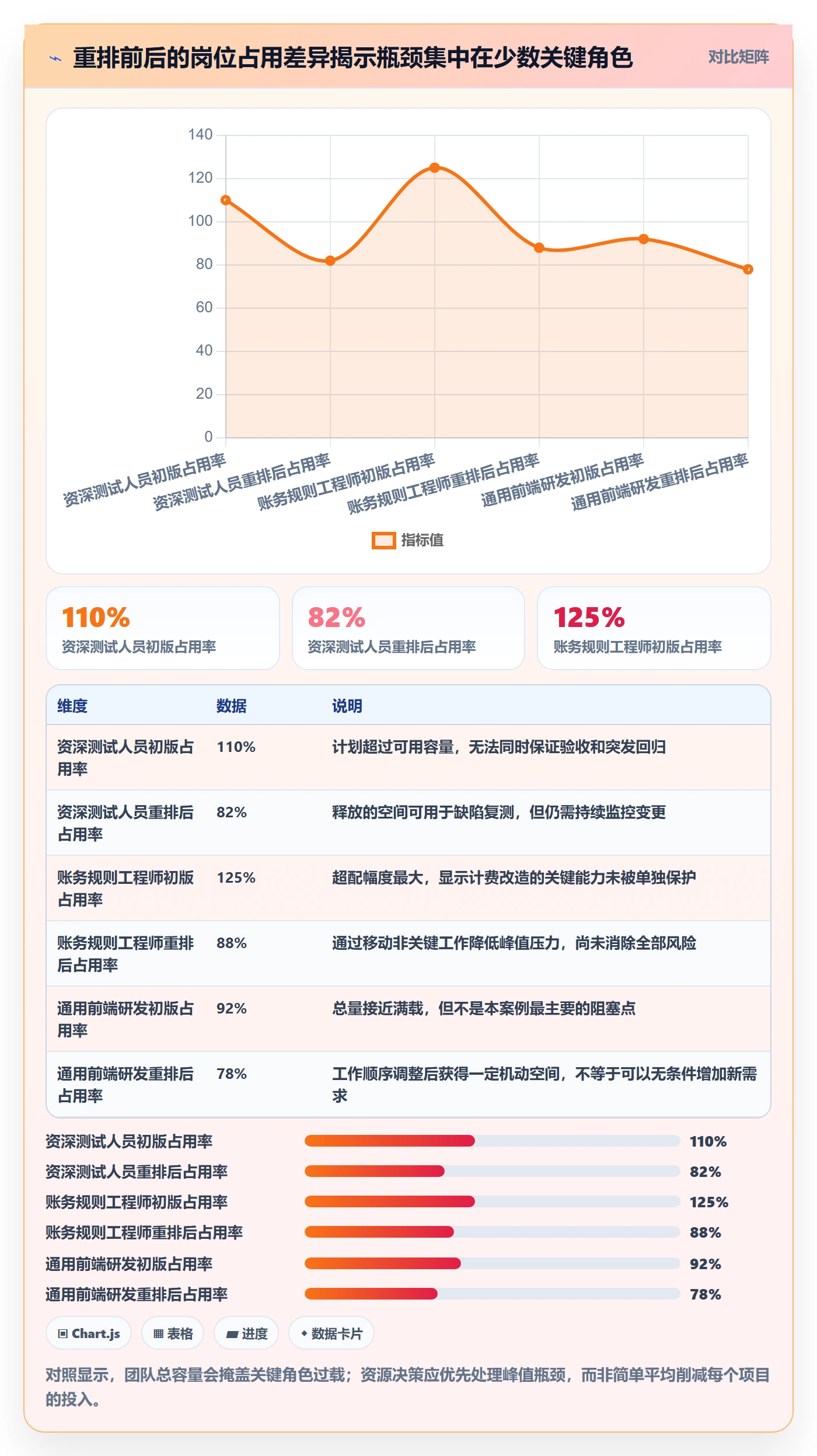

关键角色 初版计划占用 重排后占用 决策含义
资深测试人员 约110% 约82% 初版安排存在明显冲突;重排后保留部分处理缺陷与回归的空间。
账务规则工程师 约125% 约88% 计费工作需减少并行任务,并保护关键评审时间。
通用前端研发 约92% 约78% 总体不算最紧张,但仍需避免把剩余容量误认为可立即投入。

资源占用管理指南:产品经理如何做好资源管理,风险控制全流程

5. 记录重排代价,防止只汇报“计划变好了”

计划重排不是免费优化。移动端体验增强被推迟,意味着相关用户价值晚一些实现;客户自助配置的非核心需求也被暂缓,意味着首个版本功能更窄。团队需要把这些代价写清楚,并与业务方确认是否接受,而不能只展示资源占用率下降。

项目复盘可以比较计划变更次数、关键依赖等待时间、未完成工作量、缺陷返工和加班投入。若占用率下降但交付周期没有改善,可能说明瓶颈在决策、输入质量或环境,而不是资源数量。

6. 用因果链检验管理动作是否有效

不能把“采用了新表格”直接当作效率提升的原因。更可靠的验证链条是:计划输入更一致,关键角色冲突更早暴露,冲突决策更快,等待时间下降,最终交付结果改善。每一环都要有可观察的证据。

因此,团队可以在重排后的两个到三个周期里记录预测与实际差异。若计划占用更合理,却仍频繁延期,就继续检查需求变更、质量返工、审批时延和跨团队依赖,而不是继续压缩缓冲。

六、落地流程:把资源管理嵌入产品工作节奏

1. 建立统一的资源口径

开始做资源管理前,先写清楚组织如何定义容量、项目投入和日常运营。不同团队可以采用不同参数,但不能在同一张管理看板上混用不同口径。

  • 明确统计周期:按周、迭代或月份核算,避免同一指标跨周期比较。
  • 列出扣除项:休假、值班、会议、支持和培训分别如何处理。
  • 区分工作类型:项目交付、运维支持、技术债和探索工作分别记录。
  • 统一单位:人天适合宏观计划,工时适合短周期执行,二者转换规则应固定。
  • 标记估算可信度:粗估、已评审和已承诺不应被显示为同等确定。

2. 做一张“资源需求,交付物,依赖”清单

资源清单不应只有姓名和百分比。每条需求至少对应一项可验收交付物、一段需要投入的时间窗口、必要前置条件和决策责任人。这样才能判断投入是否合理,也能在冲突出现时讨论调整哪一项。

例如,“资深测试投入百分之四十”信息不足;“在第二周投入两天完成核心账务场景回归,前提是版本冻结且测试数据可用”则更接近可执行承诺。后者允许团队讨论时间窗和前置条件,而不只是争论百分比。

3. 先排不可替代节点,再排可移动任务

先把上线窗口、合规审查、客户试点和关键评审等不可轻易移动的节点标出,再安排可调整的工作。对于稀缺角色,优先保护其对关键路径影响最大的时间段,减少在多个项目之间来回切换。

可移动任务可以进入候选队列,但要注明触发条件。例如,某功能只有在核心接口按期冻结后才进入开发;否则先完成风险较低的基础工作。明确条件可以减少团队在等待中反复改计划。

4. 建立周期性检查,而非每天推翻计划

资源计划应有固定复核节奏。团队可以在每周检查近端容量和依赖,在迭代复盘时校准估算偏差,在月度或季度层面审视能力结构与项目组合。检查频率要与决策速度匹配,过频会产生管理噪声,过疏则无法及时发现冲突。

日常执行中,只有出现明确触发条件时才重新评估,例如关键角色缺席、范围实质变化、前置交付逾期或线上事件升级。小幅度波动不必每次都改动全局计划。

5. 让变更进入同一条决策链

任何新增工作都应显示它对已有承诺的影响。产品经理可以使用一个简短的变更说明:新增价值是什么、需要哪些角色、预计占用多久、替代或挤出的工作是什么、最迟何时需要决定。

若变更影响跨项目优先级,应由有权承担业务代价的人决策。产品经理负责呈现选项与影响,不能在没有授权的情况下替组织承诺额外资源。

6. 复盘预测误差,改进估算而不是追责个人

复盘时对比计划投入和实际投入,但要把差异拆成原因:输入不完整、突发支持、技术难度判断偏差、需求变更、依赖等待、返工或缺席。若只问“为什么没按时完成”,容易把系统问题变成个人责任。

团队可以维护滚动历史数据,例如相似工作从开始到完成的周期分布、计划偏差区间、关键依赖等待时长。样本不足时不要过度解释单个周期;积累多个周期后,再调整估算参数和缓冲策略。

七、不同情况下的行动建议:先按问题类型选动作

1. 团队规模小、工作单一

小团队不必一开始就上复杂资源模型。先用一页表格记录工作项、负责人、可用时间、依赖和风险,确保新增任务不会悄悄挤占既有承诺。

重点是限制并行工作。若两三个人同时开始许多任务,完成速度可能下降;把少数高价值工作做完,再启动下一批,通常比让每个人都处在多任务状态更容易管理。

2. 多项目共享稀缺专家

当多个项目依赖同一位架构师、设计负责人、数据专家或测试负责人时,先做能力地图与未来几周的时间窗安排。保护关键决策时段,避免把专家的时间切成大量零碎会议。

同步建立替代能力:结对评审、知识文档、轮值机制或能力培养。若长期没有替代者,资源表上的高占用只是症状,组织需要处理单点依赖风险。

3. 需求频繁变化、探索工作较多

对不确定性高的工作,不要把完整开发容量提前锁死。先分配有限的探索容量,用原型、用户访谈、技术验证或数据分析解决关键假设;达到约定证据门槛后,再决定是否进入正式交付计划。

探索阶段的目标不是证明项目一定成功,而是尽早识别不值得继续的方向。若验证失败能减少后续大量投入,这部分容量就发挥了风险控制价值。

4. 线上支持和项目交付同时发生

对支持负荷明显的团队,应将值班和突发处理作为真实需求纳入容量,而不是假设它们不会发生。可按历史支持量设置滚动预留,并定期比较预留与实际使用情况。

若支持量持续超过预留,优先查找问题来源:系统稳定性、故障处理流程、产品设计缺陷或客户使用障碍。临时增加预留只能缓解计划冲突,不能替代根因治理。

5. 项目已经延期或资源冲突已经发生

先暂停新增承诺,找出关键路径上真正阻塞的任务。随后比较三种方式:减范围、延日期、增加可替代资源。若任务依赖稀缺专家,盲目加人可能增加沟通成本;若工作可拆分且接口清楚,补充资源才可能有效。

对外沟通时要说明事实、影响、可选方案和建议决策日期。不要只报一个新的乐观日期;应交代该日期建立在哪些假设上,以及假设未满足时的替代安排。

6. 百人以上组织需要跨团队组合管理

中大型组织需要明确项目组合的优先级与容量边界。团队可以在项目协作平台中维护工作、状态、负责人和依赖,但还需要统一的治理规则来处理跨部门冲突、共享专家和优先级变更。

适合从少量关键指标开始:关键角色未来几周的峰值占用、阻塞工作数量、跨团队依赖逾期时间、计划与实际偏差。指标应帮助决策,而不是变成新的汇报负担。若信息采集成本高于管理收益,应先简化流程。

八、取舍原则:资源管理没有一个适合所有团队的最优比例

1. 满载与缓冲之间的取舍

高利用率能减少闲置,但会降低团队吸收波动的能力;较多缓冲能提升应变空间,却可能让稳定工作显得不够紧凑。选择取决于需求波动、支持负荷、延迟代价和恢复能力,而不是某个统一百分比。

若业务窗口固定、故障影响大、依赖复杂,通常要为不确定性留更多空间;若任务高度重复、输入稳定、替代人员充足,可以采用更紧凑的排期。每次调整都要说明换来了什么、承担了什么。

2. 专家集中与能力分散之间的取舍

把工作集中给专家,短期质量和速度可能更稳定,但会形成单点依赖;把任务分散给更多人,有利于能力扩散,却需要交接、指导和复核时间。高风险工作可以由专家把关,同时安排其他成员参与,逐步降低未来替代成本。

是否值得培养替代者,要比较风险暴露和培养成本。如果某技能只偶尔使用,建立外部支持或正式服务窗口可能更合理;如果它影响多条关键路径,内部能力扩散通常更有长期价值。

3. 快速交付与范围完整之间的取舍

当关键资源不足时,范围拆分往往比全量延期更有弹性,但前提是功能可以独立交付、风险能被控制,且后续版本有可信安排。若删减范围会破坏核心体验、数据一致性或合规要求,就不能为了守日期而勉强拆分。

产品经理应清楚区分“可以晚点做的增强项”和“不能缺失的完整性条件”。这个区分最好在资源冲突出现之前完成,否则团队容易在压力下把不可妥协的质量要求也当成可削减范围。

4. 统一规则与团队自主之间的取舍

统一口径有利于跨项目比较和资源协调,但过度统一会忽略团队工作方式差异。治理层应统一数据定义、优先级规则和变更责任;团队可以保留适合本地工作的估算方式、检查频率和任务粒度。

判断规则是否值得统一,可以问:它是否影响跨团队决策?是否减少重复沟通?是否能被稳定执行?如果某项表单字段没有明确用途,先不要要求所有团队填报。

5. 工具自动化与人工判断之间的取舍

工具适合汇总状态、提示超载、追踪依赖和保留决策记录;它不适合独立裁决哪个客户更重要、哪项风险可接受,或谁应承担延期成本。把自动化用于发现异常,把判断留给有上下文的人,通常比追求全自动排期更稳健。

引入平台时,先检查它能否支持组织的决策流程,而不是只看功能数量。数据源不一致、责任人不明确、优先级规则缺失时,再多的仪表盘也只是把混乱展示得更漂亮。

九、衡量是否真的做好资源管理

1. 从利用率指标转向结果与风险指标

利用率可以描述资源分配状态,却不能单独说明管理质量。更有用的指标应组合观察:计划承诺兑现情况、关键依赖等待时间、工作在制数量、返工情况、计划偏差和突发工作吸收能力。

不要为追求指标好看而把实际问题藏起来。例如,项目准时率提高但大量工作被移出统计范围,或者占用率下降却造成重要需求长期排队,都不能算真正改善。

2. 指标要有口径、周期和责任人

每项指标都应说明定义、数据来源、统计周期和负责解释的人。比如“计划偏差”可以按工作量、里程碑日期或交付范围计算,不同口径不能直接混为一谈。

如果团队处于流程调整期,先建立基线再看变化。单周期波动可能来自节假日、故障或特殊项目,不能急着归因于某项管理动作。观察多个周期,更有利于区分趋势与偶然事件。

3. 用预警而不是排名推动改进

资源管理的主要用途是帮助团队提前发现风险,不是给个人或团队做简单排名。不同团队承担的运营负荷、任务复杂度和依赖数量不一样,拿单一利用率横向比较,容易诱导过度排满。

更有效的做法是设置团队自己的警戒线,并观察触发后是否采取了行动。例如,当关键角色持续超出团队阈值,是否有范围调整、优先级裁决或能力备份;如果没有,预警只会成为看板上的红色提示。

4. 复盘管理动作的副作用

每项优化都有可能产生副作用。减少并行工作可能使某些需求排队时间变长;增加专家评审可能提升质量但拖慢决策;提高预测精度可能增加维护计划的成本。

复盘时既要问“改善了什么”,也要问“谁承担了代价”。当副作用可接受且公开透明,取舍才是管理决策;若代价被转嫁给一线团队或用户,就需要重新评估方案。

十、下一步:先用一个周期验证自己的资源假设

1. 从最小可行的资源视图开始

不要先设计庞大的管理制度。选一个正在进行的迭代或项目组合,列出目标、可用容量、关键角色、依赖、计划交付物和主要风险。保持字段足够少,让团队愿意持续更新。

2. 找出一个真实瓶颈并做决策

从过去延期或等待最长的工作中,找出一个最具体的瓶颈:是需求输入不完整、某位专家超载、审批窗口太晚,还是支持工作不可预测。围绕这个瓶颈调整优先级、时间窗或替代方案,不要同时改动所有流程。

3. 约定观察结果与复盘日期

开始前写明希望改善什么,例如减少关键角色冲突、缩短依赖等待或降低计划偏差;同时记录可能的副作用。一个周期结束后,依据实际数据判断是否继续、调整或撤销,而不是因为已经投入了工具和流程就坚持到底。

4. 把资源管理变成持续的承诺校准

产品经理真正要做的,不是承诺所有需求都能进入计划,而是让组织知道每项承诺需要什么、挤压什么、风险在哪里。资源表、项目平台和会议只是载体,关键在于冲突出现时能否及时作出透明决策。

资源管理的独特价值,不是让团队看起来没有空档,而是让每一份容量都与清楚的目标、可接受的风险和明确的取舍相连接。下一步可以从一个迭代开始:核对实际容量,标出关键角色和依赖,保留有依据的缓冲,并记录每次变更挤出的工作。连续观察几个周期后,团队就能用自己的数据替代猜测,形成真正适合自身节奏的资源管理机制。

常见问题解答(FAQ)

1. 产品经理如何识别团队资源已经超载?

我手上同时有几个需求,大家看起来也都排满了,但每个需求的进度似乎还在往前走。我该看哪些信号,才能分辨这是正常忙碌,还是资源已经超载并会影响交付?

不要只看成员是否“满负荷”,要同时看可用工时、并行任务数和交付波动。可以先按人周估算:每周可投入项目的工时,扣除例会、支持、休假等固定占用后,再与已承诺工作量比较。比如一名工程师每周名义工时为40小时,扣除约12小时固定事务后,可用于项目的约为28小时;

若已分配32小时,账面超出约14%,还未计入返工和突发问题。这个比例是预警线而非精确预测,实际应结合过去几周的延期和加班记录校准。另一个更敏感的信号是任务切换:同一人同时负责多个高优先级事项时,即使工时没超,等待、交接和重新进入状态也会拖慢交付。

建议每周记录承诺工时、实际工时、未完成事项及阻塞原因,连续两周出现超配或关键任务延期,就应先减并行任务、调整范围或重新排期,而不是继续要求团队“提效”。

2. 资源管理时,产品经理应该如何给需求排优先级?

我经常遇到销售承诺、用户反馈和技术改造同时争抢同一批人力的情况,单靠“谁更着急”很难做决定。我想知道怎样把优先级和资源投入联系起来,避免排完顺序却仍然无法交付。

把优先级从需求清单变成资源决策:每项需求至少写明预期价值、时限依据、所需角色与人周、依赖项,以及延迟的代价。可以用“价值与风险是否足以覆盖投入”做初筛,再由相关负责人共同确认,而不是把一个看似精确的评分公式当作自动答案。举例来说,两个需求都估算为4人周:一个能减少关键流程流失,且有数据验证;

另一个只是重要客户提出、尚无复现证据。前者通常更值得优先配置,但若后者有明确合同节点或合规期限,判断可能反转。每次排期时还应明确被挤出的工作及其影响,并为紧急问题预留少量容量,例如先按团队可用工时的10%作为试行缓冲,再依据实际突发量调整。

若缓冲长期耗尽,说明不是团队“不够努力”,而是计划纳入的工作超出了真实产能。

3. 项目资源风险应该怎样提前发现和控制?

我负责的项目目前没有明显延期,但关键岗位只有一位同事掌握核心信息,外部依赖也有几项还没确认。我担心等问题真正发生时才升级已经太迟,想知道风险清单具体该怎么用。

风险清单要能触发动作,而不只是记录“可能延期”。每条风险写清发生条件、影响范围、责任人、触发信号、缓解措施和备用方案。例如,关键模块只有一名熟悉人员,可把“该人员连续两天无法投入或关键评审未通过”设为触发信号;缓解措施是安排代码走读和文档交接,备用方案是缩减首期范围或调入具备相关经验的人。

外部依赖则应记录确认人和最晚答复日期,不能把“对方应该来得及”当作计划依据。每周评审时,优先检查高影响且临近触发条件的风险,并记录措施是否降低了可能性或影响。风险分级可用概率与影响的粗略等级辅助沟通,但数字本身不能替代判断;真正有用的是触发后谁在何时做什么,以及该动作是否需要管理层批准。

4. 资源计划变更时,产品经理如何避免反复救火?

我做项目排期时,常遇到临时需求插入或人员被借调,原来的计划很快失效。每次我都重新协调一遍,但团队仍然觉得承诺不可靠,有没有更稳妥的变更处理方式?

把资源变更设成有记录的决策,而不是私下加任务。变更请求至少写明新增工作、所需角色与时间、业务依据、影响的既有事项,以及提出者和批准人;评估后明确选择“替换、延后、缩小范围或增加资源”,不能默认所有工作都保留。

比如一个临时事项需要某工程师投入3人日,就应同时指出原计划中哪项工作因此延后,以及对里程碑的影响。建立每周固定的资源评审窗口,只有安全、合规或重大业务中断等明确定义的紧急情况才走即时通道;紧急通道也要在事后补录决策。

可以追踪每月计划外投入占比和变更导致的延期次数:如果计划外工作持续偏高,说明需求入口、容量缓冲或决策机制需要调整,而不是简单把排期做得更细。

核心关键词

读者评论

孔
孔思妍

我们以前也按人天排计划,后来发现测试和架构评审才是经常卡住的环节。把关键角色的可用时间单独列出来,比团队总容量更能提前看出冲突。

董
董若溪

缓冲留多少确实不能照搬固定比例。我们值班和临时支持波动很大,按历史数据估算后,计划反而更贴近实际;想知道文中案例最后是怎么处理共享测试资源的。

武
武静怡

把新增工作对应的延期或被挤出的事项摆明面上,这点很实用。不过实际协作中,临时需求常由多个负责人分别提出,变更入口由谁统一维护也需要明确。

文章包含AI辅助创作:资源占用管理指南:产品经理如何做好资源管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532724

赞 (0)
飞飞飞飞
资源管理角色教程:产品经理效率提升,避坑指南
上一篇 40分钟前
团队流程与规范:产品经理资源管理制度设计关键指标
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
