产品经理的资源管理效率,往往不是“手上有多少人”的问题,而是“承诺了多少事、每件事需要什么能力、这些能力何时能到位”的问题。我见过一种很典型的项目状态:需求评审时每项工作都有人负责,进入执行后却同时卡在同一位设计师、同一名后端工程师和同一个测试窗口上。团队看起来很忙,交付日期却一再后移。解决办法不是把排期表填得更细,而是把资源从“姓名清单”改造成一套可核对的供需决策机制。
一、先讲核心结论:资源管理不是排满人,而是管理承诺
1. 资源效率的关键,是让需求、能力和时间对得上
我判断一个产品团队的资源管理是否有效,不先看工时表填得有多完整,而看三个问题能否在一个工作日内回答:未来四周最稀缺的能力是什么;哪些承诺因此可能延期;如果新增一项需求,团队要明确放弃或延后的是什么。
如果答案只能靠产品经理逐个私聊、翻聊天记录、问研发负责人,团队就没有形成资源管理闭环。资源信息存在,却没有被整理成可以做决策的证据。表格、项目管理平台和会议纪要都只是载体,真正的管理对象是团队的交付承诺与可用能力之间的差额。
我建议把资源管理拆成四个动作:先估算需求,再确认可用能力;识别瓶颈后排优先级;发生变化时重算影响;最后复盘估算偏差。它不是一次性排期,而是持续校准。
2. 不要把“忙碌”当作“高利用率”
把每个人的日历塞满,表面上提高了利用率,实际可能增加等待、切换和返工。产品开发中的工作通常依赖前序输入:需求澄清完成,设计才能稳定;接口方案明确,开发才能并行;代码进入测试,缺陷才会暴露。某个环节排满,不代表整个系统的交付速度变快。
因此,我更关注瓶颈资源的有效产出,而不是全员的排期占用率。设计、架构、数据分析、测试环境等稀缺能力,一旦被多个项目争用,局部延迟就可能沿依赖链传导。管理的目标不是让所有人始终有事做,而是让关键工作尽量少等待、少返工,并在承诺变化时及时重新决策。
3. 用四个问题检验一项资源安排
- 需求是否具体:任务有交付物、验收标准和截止时间,还是只有“支持一下”“尽快完成”这样的模糊表述?
- 能力是否匹配:执行者是否具备所需技能、领域知识和权限?同一职能不等于能力可以互换。
- 时间是否真实:排期是否扣除了会议、支持、休假、紧急缺陷和并行工作?
- 变化是否有代价:新增任务时,是否明确说明它挤占了什么,而不是默认团队可以额外吸收?
四个问题中只要有一个没有答案,排期就更像愿望清单。此时应先补信息,不宜急着给出确定日期。
二、背景和真实场景:产品经理为什么总觉得资源不够
1. 资源不足常常是供需口径不一致
产品经理说“需要一个后端两周”,研发负责人听到的可能是“这个人两周内只能做这一项”;团队成员理解的却可能是“有空时抽两周完成”。同样的数字,含义完全不同。若不约定工时口径、工作范围和依赖条件,资源争论会变成各自坚持自己的估计。
我建议把资源需求描述成“能力类型、投入量、时间窗口、交付物、依赖条件”五项,而不是只写负责人姓名和起止日期。例如:“熟悉计费服务的后端工程师,约 8 人日,在第 3 至第 4 周完成账单试算接口;前提是字段口径在第 2 周周三前冻结。”这种写法能直接暴露需求是否有前置条件。
2. 组织忙碌不等于可投入时间
一个每周工作五天的成员,不意味着每周有五天可以投入某个项目。团队例会、客户问题、代码评审、线上故障、招聘面试和跨项目咨询都会占用时间。若排期直接按日历天数计算,通常会高估可用产能。
没有统一适用于所有团队的“有效工时比例”。成熟度、支持负担和岗位差异都会改变实际可投入时间。与其引用一个看似精确的行业常数,不如用本团队过去六至八周的记录估算:承诺了多少人日、完成了多少、临时支持占用了多少、等待依赖花了多久。样本有限时,明确标注为团队观察值,不要伪装成行业基准。
3. 关键问题常出现在跨项目共享资源
某位专家同时支持三个项目,看起来可以最大化利用率,却可能把三个项目都变成排队系统。每个项目都觉得自己只占用少量时间,专家却不断切换上下文,结果是任务启动了很多,完成得很少。
我会优先看资源的“并行项目数”和“等待时间”,而不是只看分配比例。若某项工作必须由特定人员完成,就要把他的可用时段作为约束资源管理;若工作可以拆分或通过文档、评审机制转移知识,则应评估降低单点依赖的成本。
4. 中大型组织更需要明确资源决策边界
在超过百人的组织中,产品经理通常不能直接调动所有职能资源。团队可能有矩阵汇报、职能负责人审批、多个产品线争用专家、统一质量门禁等安排。此时,个人维护一份排期表并不足以形成组织级共识,需要明确谁提出需求、谁确认容量、谁裁定冲突,以及变化由谁批准。
例如,使用 PingCode 这类面向中大型企业及百人以上组织的项目管理平台时,可以把需求、迭代、负责人、依赖和风险放在同一协作链路中,便于跨团队查看状态。但平台不能替代资源决策:如果优先级没有负责人裁定、容量没有职能主管确认,系统只会更快呈现冲突,不会自动消除冲突。
5. 建立资源判断的输入口径
资源管理开始前,我会要求团队先对齐几个定义:一个“人日”是否指完整专注工作日;估算包含不包含评审、联调和缺陷修复;任务是否允许多人并行;紧急支持由谁计入;计划版本何时冻结。这些口径不统一,后续图表和模板都可能制造虚假的精确感。
下面的数字只用于说明情景,不是行业统计。假设一个小组每周名义上有 25 人日,经团队六周记录发现,例会、支持和临时任务平均占 7 人日,剩余约 18 人日才能用于计划工作。若按 25 人日排满,纸面上看没有缺口,实际却已超出可承诺能力。

三、常见误区:看起来精细,实际上降低决策质量
1. 把人名填进甘特图,就以为完成了资源规划
任务分配到人,只说明有人负责,不说明此人有足够时间、能力合适,也不说明前置工作已经就绪。尤其当同一人同时出现在多个项目的关键任务中,甘特图可能展示了计划,却没有揭示计划间的竞争关系。
改进方法是增加资源视图:按周汇总每个人或每类能力的需求、可用量和冲突。任务级计划用于执行,容量视图用于决策。两者缺一不可。
2. 用百分比精确表达不确定工作
“某工程师下个月投入 30%”看起来可计算,但不一定可执行。若任务需要连续半天完成,分散在每天若干小时的投入可能造成反复进入上下文;若投入比例没有对应交付物,也无法判断是否兑现。
对于探索性工作,先约定一个短周期和阶段产出,例如三天完成技术验证并给出方案、风险和剩余估算。对执行性工作,再按可交付的工作包估算。不要用精确百分比包装不确定性。
3. 用“加人”解决所有延期
新增人员只有在任务可以拆分、人员有相应能力、沟通成本可控时才可能缩短周期。如果任务依赖单一专家审批,或新增成员需要大量熟悉业务的时间,临时加人可能增加培训和协调成本。
我会先定位延期原因:是产能不足、需求变更、技术不确定、等待决策,还是返工。如果瓶颈是需求迟迟未冻结,加开发资源并不能解决问题;如果是测试环境排队,增加开发人员反而可能制造更多待测工作。
4. 把所有工作都当成可交换的人日
“两个人各做五天”并不总等于“一人做十天”。工作可能依赖领域经验、系统权限、客户关系或特定资质。资源计划不能只比较数量,还要核对技能与任务的适配程度。
对于可替代性低的工作,应记录替代方案、知识交接成本和备份人员。对于可标准化的工作,则可以通过操作手册、评审清单和自动化测试降低对单一成员的依赖。
5. 把利用率作为唯一绩效目标
利用率高容易被误读为效率高。团队长期没有余量时,一个临时缺陷就会挤掉计划工作;所有成员都满载,反而没有人能处理突发风险。资源管理需要留有缓冲,但缓冲应有用途和依据,而不是随意留白。
缓冲可以根据工作不确定性设置:成熟、重复、依赖稳定的工作,缓冲可以较少;新业务、外部接口多、技术方案未验证的工作,应保留更大的风险空间。具体比例应通过团队复盘校准,不能把某个固定比例照搬成普遍规律。
6. 把平台数据当作天然事实
任务字段填得齐,不代表数据可靠。有人把待确认任务报成已承诺,有人把支持工时记在项目外,还有人把估算不断修改却不留历史。看板呈现得越漂亮,越需要追问数据口径。
我会把平台用于统一记录和暴露变化,而不是把“系统里有数据”当成准确性的证明。至少保留计划版本、估算更新时间、阻塞原因和实际完成时间,才能区分计划误差、需求变更和执行偏差。
四、专业判断逻辑:从资源需求走到可执行承诺
1. 先定义交付,再估算工作量
资源需求必须从具体交付物开始。一个模糊需求可能包含调研、原型、技术验证、开发、测试、上线观察等不同工作,涉及不同角色和不同时间窗口。若只估“做一个功能要两周”,很难识别真实瓶颈。
我会把需求拆成可验收的工作包,每个工作包尽量满足三个条件:负责人明确、完成标准可检查、依赖可追踪。拆分不追求任务数量多,而是让风险和等待能够被发现。
2. 区分容量、需求和承诺
容量是团队在某个时间窗口里可供计划的能力;需求是工作预计消耗的能力;承诺是团队确认愿意承担的交付范围。三者不是同一个数。
当需求大于容量时,产品经理的工作不是让团队“再努力一点”,而是组织决策:降低范围、延后日期、调整优先级、拆分阶段,或补充能力。没有决策,只把超额需求塞进排期,等同于把风险转移给执行人员。
3. 先找瓶颈,再做全局排序
对每个时间窗口,按能力类型汇总需求。例如设计、后端、数据、测试、安全评审分别需要多少人日,再与经过校准的可用容量比较。任何一种关键能力超载,都可能成为项目组合的瓶颈。
接下来判断冲突任务的价值、紧急度、依赖性和延期代价。优先级不是把所有项目标成“高”,而是在真实冲突下做选择。若两个需求都重要,就要说明一个先做、一个延后,或者拆出一个最小可验证范围。
4. 把不确定性放进估算,而不是藏起来
估算不是承诺的替代品。对于不确定工作,可以给出区间和假设,例如“预计 5 至 8 人日,若外部接口文档完整,倾向低值;若需反复联调,可能接近高值”。这样比写一个看似精确的 6.5 人日更有决策价值。
不确定性还可以通过阶段门降低:先用少量资源做验证,满足条件后再投入完整开发。验证阶段应写清楚要回答的问题、停止条件和后续决策,避免探索任务无限延长。
5. 使用一个轻量资源核算公式
团队可以先用简单公式建立讨论基础,再根据实际复杂度增加维度:
计划可用容量 = 名义容量 − 固定协作负担 − 已知支持工作 − 风险缓冲。
容量缺口 = 已排序工作需求 − 计划可用容量。
这个公式不是预测模型,也不能处理所有技能差异。它的价值是迫使团队把被忽略的工作显性化。若岗位之间不能互换,还要按角色分别计算;若任务存在强依赖,则还要画出时间顺序,而不能只比较总人日。
6. 变更必须触发重新决策
新增需求、人员休假、线上事故、范围扩大、外部依赖延误,都会改变容量或需求。发生变化后,我建议先更新影响,再决定是否调整承诺。只在群里说一句“大家注意一下”,不会自动更新原计划。
资源变化记录应至少包含变更来源、影响对象、预计偏差、决策人和下一次检查时间。这样复盘时才能判断延期是因为估算偏差、执行问题还是组织中途改变了优先级。
五、具体案例与数据观察:怎样从冲突清单变成可执行方案
1. 情景说明:三个需求争用同一组能力
下面是一个匿名化的情景推演,不代表某家企业的真实统计。假设一个 12 人的产品研发小组计划在四周内推进三个工作:客户权限升级、账单异常修复和数据看板改版。账单修复有明确客户影响,权限升级涉及安全审查,看板改版则有市场发布窗口。

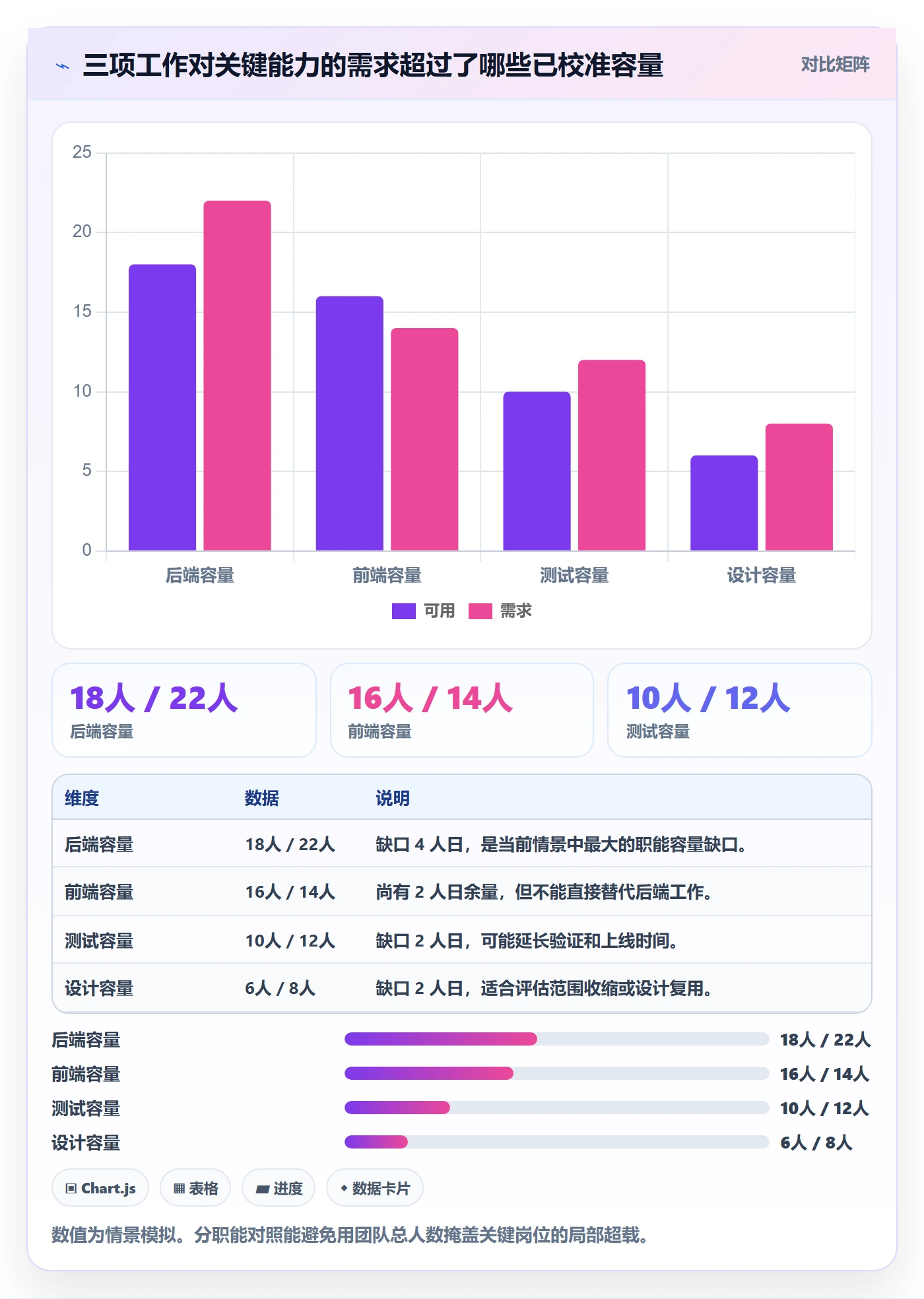

初版计划把三项工作都标为最高优先级。按能力拆分后发现,四周内的需求分别是:后端 22 人日、前端 14 人日、测试 12 人日、设计 8 人日;团队校准后的可用容量分别是 18、16、10、6 人日。总人数看起来够用,后端、测试和设计却分别出现缺口。
如果只看总人日,团队可能会得出“加一名开发即可”的结论。按能力拆分后,真正的限制并非单一开发总量:测试短缺 2 人日,设计短缺 2 人日,后端短缺 4 人日。若不处理三个不同的约束,新增一名后端也不能让全部项目按原日期交付。

2. 追问任务内容,而不急着争抢人
进一步检查工作包后,团队发现账单异常修复必须先完成字段口径确认;权限升级中的部分后台配置可以复用现有组件;数据看板改版中,视觉探索占用的设计时间较多,但首期只要求验证核心指标能否支持业务决策。
这一步改变了资源讨论的方向。团队没有先争论“谁应该多投入”,而是确认哪些工作可以缩小、复用、延后或拆阶段。产品经理需要把范围选择的业务后果讲清楚,不能只把任务从一个人移到另一个人名下。
3. 用明确取舍替代隐性加班
经过评审,团队决定优先保障账单异常修复和权限升级的核心安全能力;看板改版先做指标定义和低保真验证,视觉完善延至下一周期。测试负责人在发布前设置回归范围,设计负责人安排一次集中评审,减少零散切换。团队没有假设所有工作仍按原范围同时完成。
新方案的价值不在于把某项任务“挤进”原有容量,而在于说清楚哪些交付按期、哪些阶段化、哪些延后,以及这样做的风险。每个选择都应有负责人和复核时间,避免“先缩小范围”变成没有验收标准的长期模糊状态。
4. 记录计划与实际的差异
执行中,团队可以每周记录计划人日、实际投入、阻塞等待和变更工作。假设四周后发现后端实际消耗 25 人日而非预估的 22 人日,关键原因是外部接口联调反复;测试实际消耗 13 人日,原因是权限边界的回归范围扩大。这些结果应作为下一轮估算的本地证据,而不是据此宣称所有类似项目都会增加固定比例。
我会把偏差拆为至少四类:估算偏差、需求变化、依赖等待和返工。它们需要的改进措施不同。估算偏差可以校准拆分与参照案例;需求变化需要治理入口;依赖等待需要提前确认接口和责任人;返工则要检查需求质量、设计评审或测试策略。

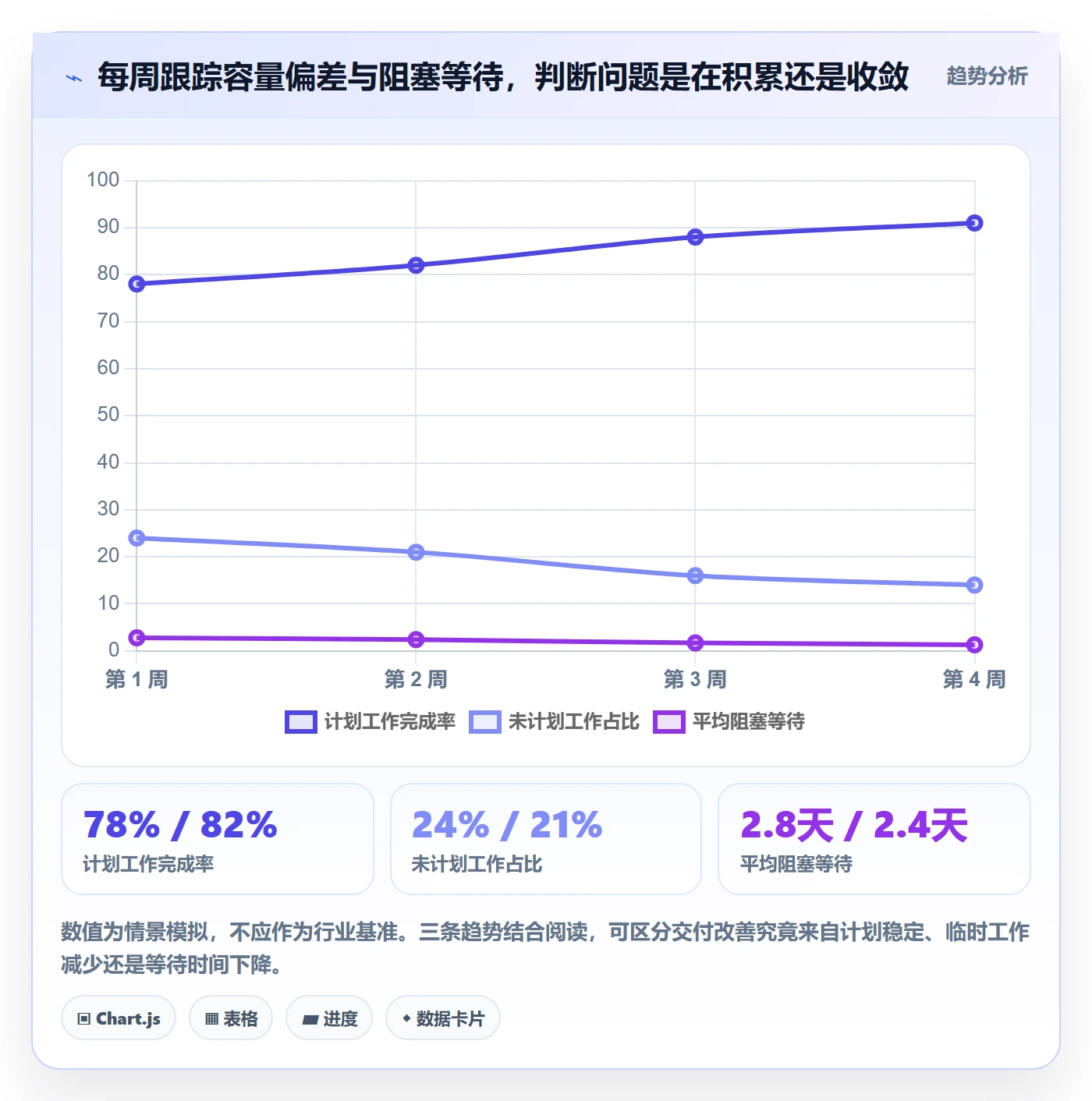

5. 观察流程指标,不只看最终日期
一个项目按期上线,不一定代表资源管理做得好,也可能是团队靠加班弥补了计划错误。相反,某个项目延期也不一定是团队效率低,可能是明确识别风险后做了负责任的范围调整。
因此,建议同时追踪交付结果和过程信号:计划工作按期完成比例、未计划工作占比、阻塞等待时长、关键岗位负载、承诺变化次数、缺陷返工工时。每项指标都需要固定口径和周期,不必一开始全部上报;先选择能触发决策的三至五项。

6. 把平台用于协作证据,而不是排期装饰
在 PingCode 这类项目管理平台中,可将需求与迭代关联,将负责人、预估工作量、依赖、风险和状态放在同一记录链路里。团队负责人可以查看跨项目的关键资源冲突,产品经理可以追踪需求变化,执行成员也能了解任务为何调整。
配置时应克制字段数量。若每次更新都要填写一长串与决策无关的信息,成员会倾向于补齐形式数据。起步阶段保留任务类型、估算、负责人、时间窗口、依赖、阻塞原因和变更记录即可;等团队能稳定使用,再根据具体治理需要增加字段。
工具适合解决信息分散、状态不透明和跨团队追踪困难的问题,不适合替管理者决定价值排序、批准超额承诺或替代专业判断。尤其在中大型组织里,系统权限、项目边界和职能负责人职责应先明确,否则同一条资源记录可能被多个团队各自解释。
六、可直接使用的资源管理模板
1. 资源需求登记模板
资源需求模板的目的不是收集越多信息越好,而是让职能负责人能够判断需求是否真实、是否具备启动条件、是否与其他承诺冲突。下面的字段可以放入表格、项目管理平台或需求评审文档。
| 字段 | 填写说明 | 示例 |
|---|---|---|
| 需求名称 | 使用可识别的交付物描述,避免只写部门或项目代号。 | 账单异常自动识别与提示 |
| 业务目标 | 说明要解决的用户或经营问题。 | 减少用户因账单差异发起的人工咨询 |
| 交付物与验收条件 | 写出完成后可以检查的结果。 | 支持三类异常识别;测试用例覆盖约定边界 |
| 所需能力 | 按角色或技能描述,不只写具体姓名。 | 计费后端、测试、产品分析 |
| 预计投入 | 写明人日区间及是否包含评审、联调和修复。 | 后端 8 至 11 人日,含联调,不含新增范围 |
| 时间窗口 | 注明最早启动时间、目标完成时间和硬性窗口。 | 第 3 周启动,第 4 周完成验证 |
| 前置依赖 | 列出输入、决策、权限、环境或外部团队依赖。 | 第 2 周周三前冻结异常字段口径 |
| 优先级依据 | 说明用户影响、风险、时限或机会成本。 | 已出现多起账单争议,需先降低错误提示风险 |
| 可调整范围 | 指出能否拆阶段、降级或延后。 | 首期仅覆盖高频三类异常,其余纳入后续版本 |
| 决策与更新时间 | 记录确认人、确认日期及最后更新时间。 | 产品与研发负责人确认;每周三复核 |
2. 周度容量盘点模板
周度容量盘点的单位可以是人日,也可以是团队约定的工作量单位,但一个团队内必须统一。盘点时不要把名义工时直接填入可用容量,要分别记录固定协作、已知支持和风险缓冲。
| 角色或能力 | 名义容量 | 固定协作 | 已知支持 | 风险缓冲 | 计划可用容量 | 已承诺需求 | 缺口或余量 |
|---|---|---|---|---|---|---|---|
| 后端开发 | 填写本周期理论人日 | 填写评审与会议 | 填写支持与维护 | 按本团队不确定性校准 | 名义容量减去以上项目 | 汇总已批准工作 | 容量减去需求 |
| 前端开发 | 填写本周期理论人日 | 填写评审与会议 | 填写支持与维护 | 按本团队不确定性校准 | 名义容量减去以上项目 | 汇总已批准工作 | 容量减去需求 |
| 设计 | 填写本周期理论人日 | 填写评审与沟通 | 填写临时设计支持 | 按本团队不确定性校准 | 名义容量减去以上项目 | 汇总已批准工作 | 容量减去需求 |
| 测试 | 填写本周期理论人日 | 填写测试评审与发布协作 | 填写缺陷回归支持 | 按发布风险校准 | 名义容量减去以上项目 | 汇总已批准工作 | 容量减去需求 |
3. 变更影响评估模板
新增需求不一定要拒绝,但必须呈现代价。变更评估至少回答:影响哪些已承诺工作、改变哪个时间窗口、是否增加风险、由谁做取舍。对于紧急线上问题,可以先按应急机制处理,再补录影响,避免流程本身阻碍止损。
- 变更内容:新增、删除或调整了什么需求与验收标准?
- 变更原因:用户影响、合规要求、经营窗口还是依赖变化?
- 资源影响:新增哪些能力需求,预计消耗多少工作量,依据是什么?
- 冲突对象:挤占了哪些已承诺工作,是否影响关键路径?
- 可选方案:增加资源、减少范围、调整日期、分阶段交付或拒绝变更。
- 决策结果:由谁批准,何时生效,下一次复核时间是什么?
4. 复盘记录模板
复盘不是追究谁“报低了工时”,而是找出预测与现实之间的系统性差异。建议按项目或周期保存以下记录,至少连续观察数轮后再调整估算规则。
| 复盘维度 | 记录内容 | 后续动作 |
|---|---|---|
| 估算偏差 | 哪些工作包实际投入显著偏离区间? | 细化拆分、补充参照案例或修正假设 |
| 需求变化 | 哪些变更发生在承诺后,原因是什么? | 完善变更入口和决策责任 |
| 依赖等待 | 等待哪个团队、决策、接口或环境? | 提前确认输入和责任人 |
| 返工来源 | 返工由口径不清、设计缺漏还是测试遗漏造成? | 在前序阶段增加验证或评审 |
| 实际支持负担 | 临时问题占用了多少容量,是否集中在特定岗位? | 建立轮值、知识转移或专门支持安排 |
| 承诺兑现情况 | 完成比例与日期偏差如何,范围是否改变? | 校准下一周期承诺和缓冲 |
七、不同情况下的行动建议与取舍
1. 小团队:优先追踪瓶颈与变更,不要先上复杂模型
团队规模较小、工作类型相对集中时,用一张周度容量表、一个需求清单和一次固定评审通常足够。产品经理要重点记录谁是关键瓶颈、哪些任务互相依赖、临时工作从哪里进入。
此时的取舍是:不要为了“资源管理成熟度”过早引入精细到小时的填报。维护成本高于决策收益的字段,应删掉。团队先把承诺与变化说清楚,比追求工具配置复杂更重要。
2. 多项目共享专家:减少并行切换,优先保护连续工作时间
当多个项目争用同一位架构师、数据专家或测试负责人时,应把冲突集中到项目组合层面处理。可采用预约时段、固定评审窗口、集中答疑或明确轮值,避免每个项目都以“只占一点时间”为由打断专家。
取舍是:某些项目可能要等待固定窗口,短期看不如随叫随到灵活,但整体上更容易获得完整、可预测的支持。若必须支持紧急事件,应定义紧急级别和升级人,不能让所有需求都自称紧急。
3. 需求高度不确定:先买信息,再承诺完整交付
新业务、技术探索或用户需求尚未验证时,不应把完整开发量直接纳入确定承诺。先安排短周期探索,明确要验证的假设、成功条件和停止条件,再根据结果更新资源估算。
取舍是:探索会占用当前容量,且短期不一定产生可上线功能;但它可能减少后续大规模返工。若探索没有明确决策出口,就容易变成持续消耗资源的研究工作。
4. 有固定发布窗口:倒排关键路径,但保留范围弹性
监管窗口、市场活动或客户合同可能让发布日期难以调整。此时要先画出关键路径,确认最晚决策时间、集成时间、回归时间和上线审批时间,并为非关键功能设置可裁剪范围。
取舍是:固定日期不代表固定范围。若日期和质量要求不可动,就必须接受范围优先级变化;若范围全部不可动,则要提前确认资源和风险,而不能等到临近发布才讨论加班。
5. 团队长期过载:先区分结构性不足与计划失真
如果多个周期都出现同一岗位超载、未计划工作长期偏高、关键任务反复等待,才更可能是结构性容量不足。若实际工作量远高于计划,问题也可能来自需求入口失控、支持工作未计量、估算质量差或并行项目过多。
取舍是:补人能增加容量,但会带来招聘、培训和协作成本;减少项目并行可以缩短等待,却可能让部分机会延后;外部支持能缓解短期峰值,但知识沉淀和质量控制需要安排。应先用数据说明瓶颈,再选择成本最低且可持续的方式。
6. 正在使用管理平台:先统一数据责任,再扩大自动化
若团队已有 PingCode 等项目管理平台,可先明确哪些字段由需求提出者维护、哪些由执行负责人更新、哪些由管理者审批。自动化提醒适合推动状态更新和风险暴露,不适合自动判断优先级或代替负责人承诺。
取舍是:统一平台有助于降低信息分散,但也会增加维护纪律要求。若团队尚未对估算和容量口径达成共识,先用少量字段试运行;待数据能支撑实际讨论,再考虑跨项目视图、提醒规则和管理报表。
八、资源管理效率如何衡量:指标要能触发行动
1. 先选少量指标,避免只为汇报而统计
指标的价值不在于数量,而在于它是否能引发具体决策。团队可以从以下指标中选三至五个:计划工作完成率、未计划工作占比、关键岗位容量缺口、平均阻塞等待时间、承诺变更次数、返工工时占比。
每个指标都应写清分子、分母、时间窗口和数据来源。例如“计划工作完成率”可以定义为周期开始时已承诺且按验收条件完成的工作量,除以周期开始时承诺的总工作量。中途新增工作如何处理,也必须提前规定,否则各周期无法比较。
2. 建议按“信号,判断,动作”使用指标
- 信号:连续多个周期某能力出现容量缺口,或阻塞等待明显上升。
- 判断:检查缺口是否由临时事件、需求变更、估算偏差或长期岗位不足造成。
- 动作:根据原因调整范围、顺序、支持安排、依赖机制或人员配置。
不要仅凭单周数据调整组织结构。小样本容易受突发事件影响,应结合多周期趋势和具体案例复核。指标可以提示“哪里值得调查”,不能自动给出“谁的问题”。
3. 同时观察效率、稳定性与质量
只看交付速度可能鼓励过度承诺;只看按期率可能鼓励缩小任务或降低验收标准;只看利用率可能抬高切换和等待成本。更稳妥的方式是同时观察交付结果、计划稳定性和质量结果,例如交付周期、承诺变更、阻塞时长与缺陷返工。
数据之间若发生冲突,优先回到具体工作流核查。例如按期率上升但返工工时也上升,可能是团队以质量为代价兑现日期;计划完成率下降但未计划工作骤增,则可能是支持负担改变,而不是执行效率突然变差。
九、常见问题与简明回答
1. 产品经理需要维护每个人的详细工时吗?
通常不需要从逐小时记录开始。若决策只需要知道每周大致容量和主要冲突,按工作量区间或人日记录更合适。只有在成本核算、合规要求或复杂跨团队服务场景确实需要时,才考虑更细的工时粒度,并评估记录成本。
2. 估算偏差很大,应该怎样改善?
先把工作按类型拆分,区分开发、联调、测试、评审和支持;再记录估算时的假设以及实际偏差原因。不要用统一比例修正所有任务。重复工作可以参考历史案例,探索性工作则先用小规模验证降低不确定性。
3. 资源冲突应该由产品经理还是职能负责人裁定?
产品经理负责讲清业务价值、范围和延期代价;职能负责人确认能力、专业风险和可用容量;涉及多个产品线的冲突,应由组织约定的组合决策者裁定。职责不明确时,先建立升级路径,不要把冲突变成成员私下协调。
4. 项目管理平台能否自动算出团队最优排期?
平台可以汇总任务、容量、依赖和状态,帮助识别冲突;“最优”仍取决于业务优先级、技能适配、风险承受能力和资源替代成本。自动排期适合生成候选方案,最终承诺必须由了解业务与团队约束的人确认。
5. 团队需要预留多少缓冲?
没有适用于所有团队的固定比例。可以先观察过去数个周期的支持工作、估算误差和等待,再按任务不确定性设置缓冲。新业务、依赖多、外部条件不稳定时适当增加;成熟、重复、输入明确的工作可以降低,并定期用实际数据校准。
十、总结:让每一次新增承诺都显出它的代价
资源管理真正的效率,不是让排期表看起来没有空白,也不是把每个人的时间切到更细,而是让团队尽早看见能力缺口、依赖等待和变更代价。产品经理的价值,是把“人不够”转化为可讨论的选择:什么先做,什么缩小,什么延期,什么需要补充能力。
我的建议是从下一个迭代开始做一个小实验:按能力类型盘点可用容量;把已承诺工作和临时支持分开;每周记录一次容量缺口与阻塞;发生新需求时写出被挤占的事项;周期结束后按原因复盘偏差。先连续执行三至四个周期,再决定是否需要更复杂的工具、指标或资源治理流程。
判断资源管理是否有效,最后看一个朴素的问题:团队能否在承诺之前说清楚“凭什么能完成”,也能在条件变化时说清楚“接下来要牺牲什么”。当这两句话都能被具体证据支持,资源管理才从排期工作变成了真正的交付能力。
常见问题解答(FAQ)
1. 产品经理怎样判断资源管理效率低,问题究竟出在排期还是优先级?
我手上的需求总是越排越满,到了迭代中途又不断有人插单。我该先优化排期,还是先重新判断哪些需求值得做?
先别急着把工期估得更细,先回看最近两个迭代的计划与实际:统计计划内工作按期完成率、临时插单占比、跨团队等待时间和返工时间。比如某团队计划完成 20 项任务,实际只完成 13 项,期间新增 5 项插单;如果延期任务主要卡在设计确认和数据权限,而不是开发工时不足,根因就不是排期精度,而是依赖和准入机制。
我的判断顺序是:先区分需求价值与硬性期限,再识别依赖、可用人力和不确定性,最后才细化排期。用一张表记录“需求、目标、负责人、预计投入、依赖、最晚决策时间、风险、是否承诺”,连续复盘两轮后再调整规则,通常比一次性重做全年资源计划更有效。
2. 产品经理如何制作一份能用于决策的资源管理模板?
我试过用一张表登记所有需求,但信息越填越多,最后大家还是凭感觉抢资源。我想知道模板里哪些字段是真正必要的,怎么避免它变成另一份没人维护的表?
模板的目的不是收集更多字段,而是让资源冲突能被看见、能被比较、能及时决策。建议先保留九项:需求或项目、目标指标、优先级依据、负责人、关键角色投入、预计开始与结束时间、外部依赖、风险与置信度、下一次决策日期。投入量可以先按人日或每周百分比统一口径,不要同时混用“人天”“故事点”和模糊的高低档。
以一个 6 人跨职能小组为例,若设计每周只能投入 3 天,就应把设计可用容量写出来,而不是只登记开发人力。每周只更新状态变化、投入偏差和新增依赖;若某字段连续三次评审都没有影响任何取舍,就删掉或改成可选项。
3. 多个项目争抢同一位设计师或技术专家时,产品经理该怎么分配资源?
我经常遇到两个项目都说自己紧急,而且都需要同一位关键同事支持。我不想只靠谁催得更频繁来排优先级,有没有更公平、可复核的办法?
把争抢资源的问题从“谁先开口”改成“哪项工作在当前窗口最值得占用稀缺能力”。可以用四项做快速比较:业务影响、期限刚性、延迟成本、资源替代性;每项按 1 到 5 分评估,并写一句证据,避免分数看似精确却没有依据。举例来说,项目甲可能影响关键客户续约,期限不可移动,且没有替代设计资源;
项目乙有明确价值,但上线可延后两周。即使两者都重要,也可先为甲锁定设计师的固定时段,为乙安排低保真验证或延后详细设计。每次分配同时记录被挤出的工作、影响和复审日期;若所谓紧急事项不断改变,应升级讨论优先级规则,而不是让关键同事长期超负荷。
4. 怎样判断资源管理措施真的提升了效率,而不只是让团队填表更勤?
我推动大家每周更新资源表后,表格看起来完整了,但项目延期似乎没有明显减少。我该看哪些指标,才能判断这个方法是否有效?
不要用表格填写率或会议次数证明效率提升,应比较措施实施前后的交付结果,并尽量控制项目规模和团队构成差异。可观察四个指标:承诺工作按期完成率、临时插单占比、阻塞等待时长、已投入但因优先级变化而取消的工作量。比如连续记录 4 周基线,再运行 4 周新机制;
若插单占比从 30% 降至 18%,但等待时长上升,就说明需求准入改善了,跨团队依赖仍是瓶颈。每周记录口径要固定,取消、暂停和延期不能混为一类。样本较小时不要急着宣称因果,先看趋势并访谈具体卡点;只有当指标改善且团队没有靠加班换结果,才算资源管理真正变有效。
核心关键词
文章包含AI辅助创作:资源实操方法:产品经理提升资源管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532699
读者评论
我们团队也遇到过设计和测试被多个项目同时占用的情况。按周汇总需求比单看任务负责人更容易发现冲突,不过临时支持工时很难记全,容量估算还是要定期回看。
把新增需求对应到要延后的事项,这点在实际协作里很关键。但如果优先级最终没人拍板,表格做得再细也只能记录争议,想了解文中提到的决策边界通常怎么落地。
我对固定缓冲比例比较谨慎,团队业务波动差异很大。我们试过先记录几周的故障和会议占用,再按岗位分别估容量,数据不算精确,但比直接按日历排满靠谱。
