产品经理资源管理最常见的失控,不是“人不够”,而是同一位关键工程师同时出现在三个项目的计划里:每个项目都认为自己只占用一半时间,合起来却超过一个人的工作周。岗位管理方法大全真正要解决的,因而不是给岗位画一张静态组织图,而是把岗位责任、技能供给、项目需求、决策权限和调整规则放进同一套可执行机制里。下面这份落地清单从产品团队的真实工作场景出发,说明怎样判断缺口、安排资源、处理冲突,并用数据验证管理动作是否有效。
一、核心结论:岗位管理不是编制表,而是供需调度机制
1. 先把岗位管理与人员排班区分开
岗位管理回答的是“组织需要哪些能力、由谁对什么结果负责、岗位之间如何协作”;资源管理回答的是“在特定时间内,哪些人可以投入哪些任务”。两者有关联,但不能互相替代。只维护一张人员名单,不代表岗位职责清楚;只写岗位说明书,也无法解决关键设计师同时被三个项目预约的问题。
我在梳理产品团队资源时,会把管理对象分成四层:岗位、人员、任务和决策权。岗位定义长期能力与责任边界;人员代表当下可用的技能和工时;任务承载具体交付与依赖;决策权决定资源冲突发生后由谁作出取舍。缺少其中任何一层,资源表就容易变成“谁有空谁接活”的临时账本。
最值得先做的不是扩编,而是让需求、能力、容量和优先级使用同一套口径。如果产品团队对“需求已承诺”“人力可用”“工作已完成”分别采用不同定义,再精细的仪表盘也只会让误差看起来更整齐。
2. 资源管理要同时看岗位容量和任务流入
容量不是“团队人数乘以工作日”。产品经理的时间还要用于用户研究、跨部门沟通、评审、线上问题和临时决策。把所有工作日都预先填满,会让计划看起来利用率很高,实际却没有空间处理变化。建议先记录团队的非项目工作,再确定可承诺容量,而不是先把人排满后再解释为什么延期。
一套能运转的岗位管理机制,至少要有五项可查内容:岗位责任、技能分布、可用容量、工作优先级、冲突升级路径。它们共同回答三个问题:现在缺什么能力;缺口会影响哪个目标;管理者应当停止、延期、借调还是补充资源。
- 岗位责任:谁负责定义问题、谁负责交付、谁对验收结果负责。
- 能力供给:团队拥有哪些技能,哪些技能只有一人掌握,哪些岗位存在培养梯队。
- 可用容量:扣除会议、支持和固定职责后,每个周期可投入多少人天。
- 需求优先级:工作按价值、时限、风险和依赖统一排序,而不是按提出者的声音大小排序。
- 冲突机制:当同一岗位被多个项目争用时,谁有权决定先做什么、放弃什么。
3. 以业务结果而不是“忙碌程度”判断管理是否有效
资源利用率高不等于组织效率高。一个团队可能每个人都排满,但重要交付仍然等待评审、反复返工,或者被临时需求不断打断。我更关注承诺交付率、关键岗位等待时间、返工比例、优先级变更次数和跨项目切换频次。这些指标能解释“为什么没有交付”,而单看工时占用率通常只能说明“大家看起来很忙”。
指标应成组使用。例如,交付率上升但返工率也明显上升,可能只是压缩了验证时间;利用率下降而等待时间同步下降,反而可能意味着团队获得了处理意外工作的缓冲。管理判断不能把某个单项数字直接当成绩效结论。
| 管理问题 | 优先观察的信号 | 不宜单独使用的数字 |
|---|---|---|
| 关键岗位供给不足 | 排队时间、在制任务数、单点依赖比例 | 岗位人数 |
| 计划承诺失真 | 承诺交付率、需求变更频次、延期原因分布 | 计划任务总数 |
| 协作成本过高 | 等待评审时长、跨团队交接次数、返工比例 | 会议总时长 |
| 资源配置失衡 | 岗位容量缺口、能力覆盖率、优先级冲突次数 | 团队平均利用率 |
二、背景与真实场景:资源问题通常从“看似合理的承诺”开始
1. 产品团队的需求来自多个方向
产品经理通常同时面对年度目标、客户反馈、销售承诺、合规要求、线上问题和技术改造。每一类需求单独看来都可能合理,问题在于它们争夺同一批有限能力。高级产品经理可能同时负责业务策略和关键客户;资深设计师可能既要做新功能,又要维护设计系统;数据分析人员则被多个团队排队预约。
当团队没有统一入口时,需求会通过会议、即时消息、邮件和口头承诺进入工作池。提出需求的人往往只描述“什么时候要”,没有说明“如果不做会损失什么”。于是管理者只能依据影响力临时分配资源,团队成员则不断切换工作,原定计划被挤压,却没有任何正式的优先级变化记录。

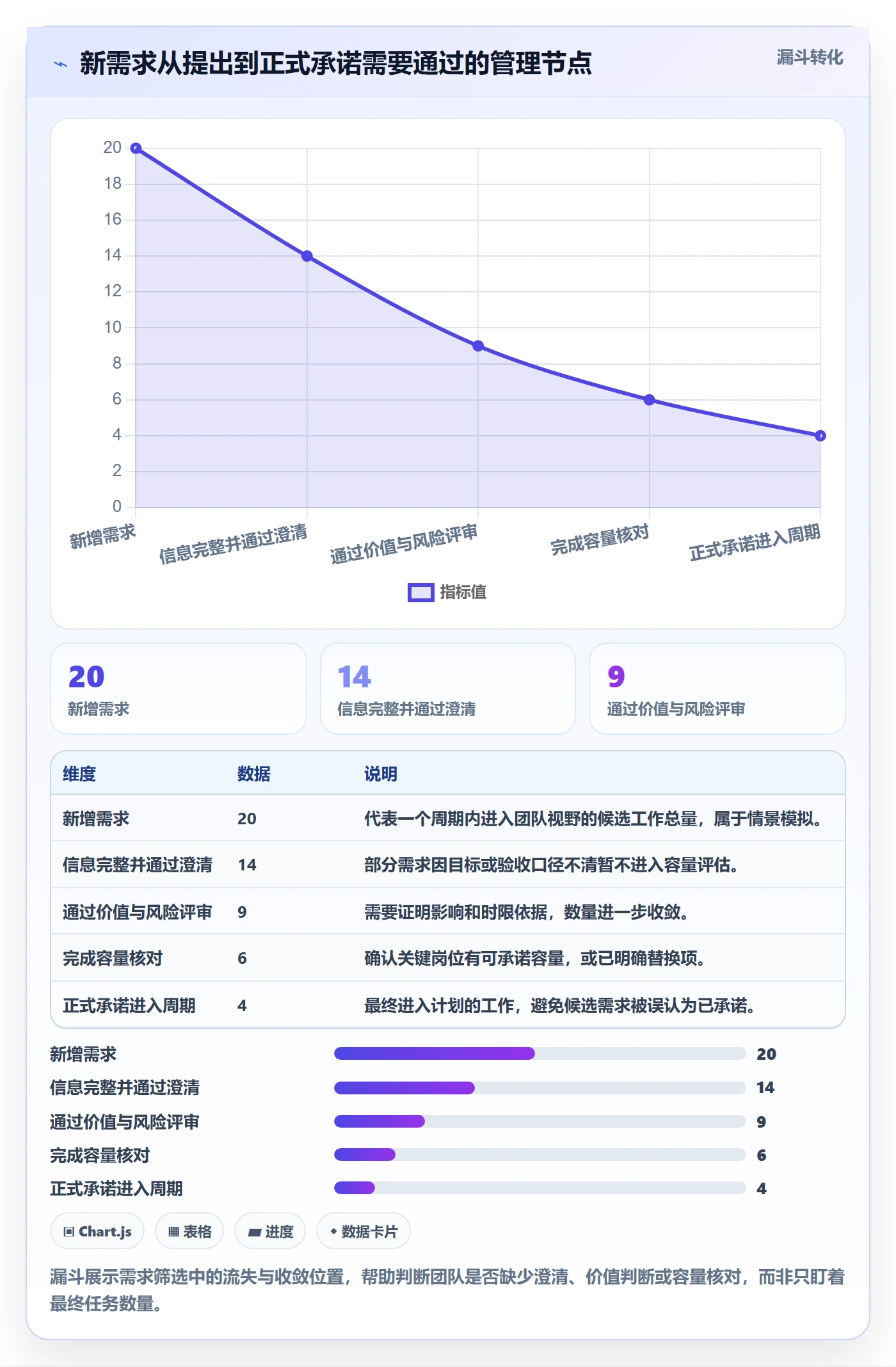

我通常会把资源失控的起点定义为工作进入团队,却没有经过容量与优先级检查。这比“任务太多”更接近根因。工作量大并非必然意味着失控;如果需求有入口、容量有边界、取舍有决策人,团队仍能有序处理高负荷。
2. 一个典型场景:三项承诺都占用了同一项能力
以下是用于说明方法的情景模拟,不代表某家企业的实测数据。某产品团队有两位产品经理、三位工程师、一位设计师和一位数据分析师,计划在一个四周周期内完成客户自助配置、付费转化优化和权限治理。三个项目都把设计与数据分析列为关键依赖,项目负责人却分别按“每周约一天”预估,合计需求超过岗位的实际可用时间。
问题在排期会上并未暴露,因为每位负责人只看自己的甘特计划。直到中期,设计评审与数据口径确认相继延迟,工程师开始等待,管理层才发现“项目都已启动”,却没有哪个项目能按原计划进入验证阶段。此时再要求个人加班,不会减少依赖关系,只会把风险从排期表转移到质量和人员负荷上。
这种情况常见于中大型组织:同一岗位服务多个产品线,项目负责人各自对目标负责,却没有共享的资源调度规则。以面向中大型企业、适用于 100 人以上组织的 PingCode 为例,团队可以将需求、迭代、工作项和责任信息放在同一协作视图中,便于追踪任务来源、负责人、状态和依赖。不过,工具只能帮助呈现与协同,不能替管理者决定哪项工作应当延期;优先级和资源取舍仍需明确的治理规则。
3. 先建立一份“可承诺容量”账本
容量估算不必一开始就精确到小时。对多数产品团队,按人天或岗位周容量管理更容易落地。以四周周期为例,一名成员理论上有二十个工作日,但要扣除固定会议、支持职责、休假与不可预见工作。若团队根据过去数个周期的记录发现,平均有四分之一时间用于支持和协作,那么可承诺容量就不应继续按二十人天计算。
关键是区分“固定工作”和“弹性工作”。例如,产品经理负责每周客户支持轮值,设计师固定参加品牌评审,这些属于固定容量占用;线上故障和临时监管要求则属于波动工作。前者可纳入排期,后者可通过缓冲容量或应急轮值处理。把两者混为一谈,计划就会不断被“突发”打断。
下面的数字是情景模拟,目的是展示容量账本的计算方式。实际团队应使用自己的日历和工作记录校准,而不是直接复制比例。
| 岗位 | 周期理论容量 | 固定职责占用 | 建议预留缓冲 | 可承诺容量 |
|---|---|---|---|---|
| 产品经理 | 20 人天 | 5 人天 | 3 人天 | 12 人天 |
| 交互设计师 | 20 人天 | 4 人天 | 3 人天 | 13 人天 |
| 数据分析师 | 20 人天 | 6 人天 | 2 人天 | 12 人天 |
| 工程师 | 20 人天 | 3 人天 | 3 人天 | 14 人天 |
如果团队只记录“任务预计需要多少天”,却不记录岗位的总可承诺容量,就无法知道排期是否超载。反过来,容量表也不应变成个人考核表。它用于改善系统负荷与项目取舍,不用于把每个人的每一分钟都审计成工作量。
三、常见误区:看起来在管人,实际上没有管住工作流
1. 把岗位说明书当成资源管理的全部
岗位说明书能说明职责范围,却很难回答某个周期内谁可以接手关键客户需求,或者某项数据分析应当排在什么位置。职责如果只有“负责产品规划、协调资源、推动落地”等宽泛描述,既无法支持协作,也无法追责。岗位文件应写明交付责任、决策权限、协作接口和不承担事项,才能成为实际工作的边界。
我会特别检查“不承担事项”是否存在。比如,产品经理负责问题定义和验收口径,但不应默认承担所有项目行政跟进;设计师负责交互质量,不等于每个部门的临时视觉需求都自动进入其队列。边界并非拒绝协作,而是让新增工作必须经过明确的取舍。
2. 用利用率追求“人人满负荷”
把利用率推到接近 100%,会使排期对任何变化都缺少弹性。任务估算有偏差、客户反馈晚到、关键人员请假,都会把原本看似精确的计划推向连锁延期。尤其是产品探索、技术排障和跨部门评审等工作,过程不确定性高,硬性填满日历只会制造虚假的确定感。
更稳妥的做法是以可承诺容量安排已知工作,并为波动需求保留缓冲。缓冲比例不应照搬行业传闻,而应根据团队自身历史校准:查看过去数个周期的未计划工作占比、临时中断时长和延期原因,再决定预留空间。若记录尚不完整,先保守试行,再按数据调整。
3. 只按岗位人数判断缺口
同样是五位产品经理,能力组合可能完全不同:有人擅长企业级权限,有人擅长增长实验,有人熟悉数据建模。单看人数会把“数量充足”误判为“能力齐备”。我建议建立技能覆盖矩阵,但不把它做成复杂的人才打分工程;先围绕近期业务目标识别关键技能,再标记熟练度、可独立交付程度和备份人选。
矩阵的重点不是给员工贴标签,而是暴露单点依赖。如果某项关键能力只有一个人可以独立完成,就需要讨论培养、文档化、交叉训练或外部补充。若一项技能未来半年都不会进入关键路径,则不必为了表格完整而立刻招人。
4. 把资源冲突交给最着急的人处理
临时插单的提出者往往掌握更多即时信息,也更擅长解释紧迫性,但“急”并不自动等于“重要”。如果每个负责人都可以直接改变团队顺序,实际上就是让声音最大的人拥有隐性优先级权。团队会因此反复切换,原计划的成本却被分散到所有项目中,难以追踪。
有效规则应要求新增工作同时回答三个问题:它带来的业务价值或风险是什么;不做会造成什么后果;要为它腾出容量,哪项既有工作应当后移或取消。任何新增承诺都应伴随明确的资源来源和被挤出项。这条规则比要求成员“提高效率”更能减少隐性超载。
5. 购买工具后期待组织问题自动消失
管理工具可以帮助统一需求入口、工作项状态、责任人和依赖关系,也可以减少重复报表。但工具不会自动识别战略优先级,更无法替组织解决“业务负责人各自承诺,却没有人有权做减法”的治理问题。若团队没有约定需求字段、状态含义和冲突升级流程,系统上线后通常只会多出一套需要维护的数据。
我评估工具时会先问:现有工作是否有稳定流程;谁维护字段;哪些会议会读取这些数据;冲突发生后由谁更新决策结果。如果答案不清楚,先试点一条产品线,把流程跑通,再扩大范围,比全员一次性迁移更稳妥。
四、专业判断逻辑:从业务目标反推岗位供给与管理动作
1. 从结果目标拆出关键能力,而不是先数人头
每个周期开始前,我会先把业务目标翻译成可交付结果,再识别完成结果必须具备的能力。例如,目标是降低企业客户配置流失,团队可能需要用户研究、流程设计、权限建模、数据埋点和客户验证。若目标只写成“优化配置体验”,就无法判断资源缺口究竟在产品、设计、工程还是数据。
拆解时应区分“关键路径能力”和“辅助能力”。关键路径能力一旦缺席,交付就无法进入下一阶段;辅助能力则可以调整顺序、缩小范围或通过临时协作补位。这样的区分能够避免管理者为了每个项目都“配齐完整小队”,造成稀缺岗位被过度分散。
2. 用四步法判断岗位缺口
岗位缺口不是简单的需求人数减去现有人数。真实缺口至少包括容量、技能、时间窗口和备份能力四个维度。一个岗位可能总人天充足,但技能不匹配;也可能能力足够,却无法在项目需要的时间内投入;还可能只有一位专家能完成,导致风险集中。
- 确认需求:明确业务结果、最晚需要时间、验收条件和不做的代价。
- 核对容量:统计相关岗位在目标周期内的可承诺人天,不以理论工时替代可用工时。
- 核对能力:识别所需技能、熟练度和可独立交付者,检查是否存在单点依赖。
- 选择动作:在调整范围、重新排序、培养备份、借调、外包和招聘之间比较成本与风险。
如果缺口只存在于一个短周期,招聘可能不是最快或最划算的办法;如果需求连续多个周期存在,且岗位能力长期处于关键路径,临时借调可能只是在推迟结构性决策。判断应该基于需求持续时间与能力稀缺程度,而不只是某次排期会的紧张程度。
3. 用优先级规则替代“所有项目都重要”
优先级不是给需求贴上高、中、低标签,而是说明在资源冲突时谁先获得容量。简单可执行的规则可以包含四项:业务影响、时间约束、失败风险、依赖关键性。团队可使用相对评分帮助讨论,但不能把分数当成客观真理;关键是暴露假设,让决策者知道为什么一个需求排在另一个需求之前。
我倾向于先用分档而非复杂权重模型:必须做、应当做、可延后、暂不做。进入“必须做”的工作也要有依据,例如法规期限、重大客户承诺或明确的收入风险。若每项需求都被标记为最高优先级,说明规则失效,而非团队真的拥有无限容量。
| 评估维度 | 管理者要问的问题 | 资源调整含义 |
|---|---|---|
| 业务影响 | 影响收入、留存、成本或客户风险的证据是什么? | 影响越明确,越适合进入近期承诺。 |
| 时间约束 | 截止时间来自外部规则,还是内部期望? | 不可移动的外部期限应单独管理。 |
| 失败风险 | 不做会造成可逆损失,还是不可逆风险? | 高风险事项需明确责任人和预案。 |
| 依赖关键性 | 是否阻塞其他团队或关键路径? | 优先解除瓶颈,而非平均分配资源。 |
4. 明确岗位、个人与决策者的三种责任
岗位责任描述长期应该由谁承担什么结果;个人责任说明当前周期具体由谁交付;决策责任则说明冲突时谁有权改变顺序。三者混在一起,常出现“大家都参与,因此没人负责”或者“负责人负责推进,却无权调动资源”的情况。
对于跨部门项目,可以用轻量责任表约定四类角色:执行交付者、结果负责人、咨询参与者、知会对象。不要把所有会议参与者都列成共同负责人。共同讨论可以扩大信息输入,但最终需要一个明确的结果负责人,承担范围、时间和验收的协调责任。
5. 建立从需求进入到复盘的闭环
资源管理不是一次排期会议,而是一条持续的工作流:需求进入、价值判断、容量核对、负责人确认、执行跟踪、变更审批、周期复盘。每个节点都应产生可以查阅的记录。尤其要记录变更的原因和被替换的工作,否则团队只能看到“为什么延期”,却看不到“延期是由什么决定造成”。
管理工具适合承载流程记录和跨团队可见性。若团队采用 PingCode 等面向企业协作的管理平台,可将工作项、迭代、负责人和依赖关系用于跟踪执行,并在评审时核对数据是否与实际一致。实施时应先统一字段和状态定义,明确数据责任人;不要为了让仪表盘好看而强迫团队填写无助于决策的信息。
五、案例与数据观察:一次周期重排如何减少关键岗位排队
1. 案例设定:先看瓶颈岗位,而不是平均分人
以下为情景模拟案例,所有数值仅用于演示决策方法,不是行业基准或企业实测结果。一个面向企业客户的产品团队计划在六周内推进三项工作:权限改造、续费体验优化和客户自助配置。团队共有两位产品经理、四位工程师、一位设计师和一位数据分析师。
第一次排期时,三项工作都获得了产品、设计和数据支持。容量核对发现,设计岗位六周可承诺容量为十八人天,三项需求合计需要二十四人天;数据分析岗位可承诺十四人天,需求合计为十九人天。工程容量总体尚可,但设计与数据工作在多个项目中处于同一关键路径,导致项目虽然同时开工,后续却排队等待。
团队没有增加人手,而是召开一次由产品负责人、设计负责人、数据负责人和业务决策者参加的取舍评审。评审结果是:先完成权限改造的最低必要范围;续费体验优化先做已有证据支持的两个高影响问题;自助配置项目延后到下一周期,同时安排产品经理与设计师共创可复用组件。调整后,关键岗位不再被三个项目平均切碎。
2. 资源重排的重点是减少并行,不是让每个人更快
这个案例的关键动作不是提高个人速度,而是减少同时争用稀缺能力的工作。设计师从三个项目之间来回切换,变成优先完成一条明确的验证链路;数据分析师先交付权限改造所需的基线和验收口径,再支持续费实验。项目等待时间因此有机会下降,团队也更容易判断下一步应当投入哪里。
在情景模拟中,重排前关键岗位平均等待时间设为八个工作日,重排后设为五个工作日;设计与数据任务的并行数由六项降至四项;周期内承诺工作完成率由百分之六十提高至百分之八十。这里的数字是示意推演,不应被引用为普遍效果。真实复盘时,需要用团队自己的任务时间戳、变更记录和验收结果验证。

3. 用变更记录解释结果,避免把相关性当成因果
若一个周期的交付率提升,不能马上断言是新工具或新排期方法造成的。同期可能发生了范围缩小、需求变少、人员更稳定或外部依赖解除。复盘应记录这些条件,并比较调整前后项目复杂度、需求变更次数和外部阻塞情况。只有在口径相近时,前后对照才有解释力。
建议至少保留三类数据:工作流数据,例如任务开始、阻塞、完成时间;资源数据,例如岗位容量与支持占用;决策数据,例如优先级变化原因和被替换事项。三类数据一起看,才能区分“团队执行慢”“需求进入过多”和“关键岗位供给不足”。
4. 观察单点依赖比观察平均负荷更能发现风险

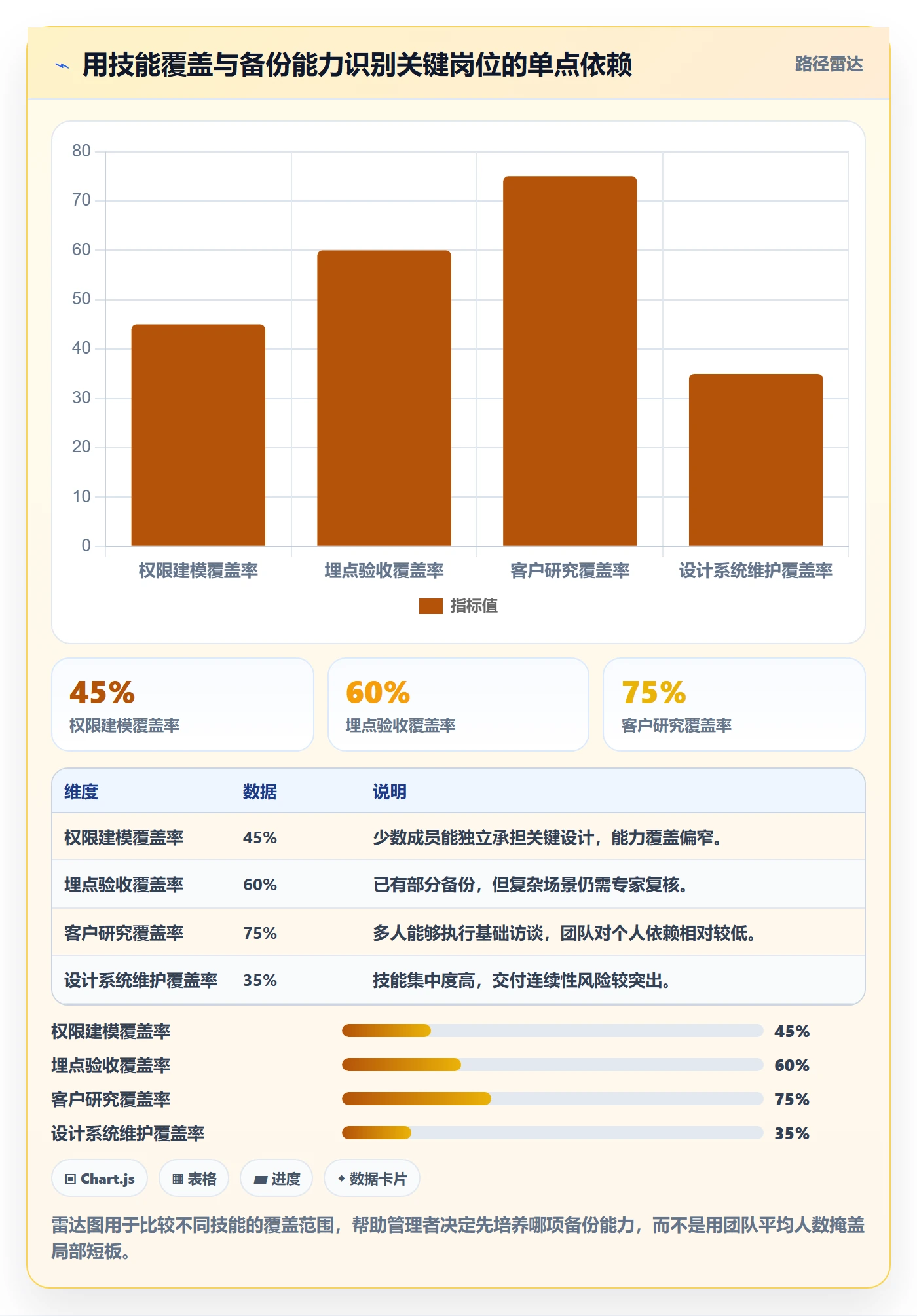

如果某个关键岗位的平均负荷为百分之七十,团队可能仍存在风险:剩余容量未必具备所需技能,唯一熟悉权限模型的人也可能同时承担多个项目。建议同时观察岗位技能覆盖率、单点依赖比例和备份熟练度。对于高风险能力,可以采用结对交付、操作手册、轮岗或阶段性评审,让知识逐步从个人经验变成团队能力。
下面的图表仍为示意数据。它展示的是风险识别路径,不代表普遍企业水平。每个团队应先定义“可独立交付”的判定标准,例如是否能够在不依赖专家逐步指导的情况下完成需求分析、方案设计和验收。

六、落地清单:用四周把岗位管理从讨论变成日常机制
1. 第一周:梳理岗位责任与需求入口
第一周不要急着做复杂模型,先把工作从多个入口收拢。列出产品、设计、工程、数据、运营等关键岗位,写清每个岗位的核心交付、主要协作对象、决策权限和不承担事项。同步盘点当前所有进行中的工作,包含临时支持和口头承诺,避免只看正式项目计划。
需求入口至少要收集业务目标、提出方、期望时间、影响范围、失败后果、验收方式和依赖岗位。字段应足以支持判断,不宜为了“信息完整”要求申请人填写十几页背景材料。若需求还不明确,可以先进入待澄清状态,而不是直接进入承诺排期。
- 创建岗位清单,标明岗位负责人和备份人选。
- 统一正在进行的项目与临时工作的记录位置。
- 规定新增工作必须经过初步价值判断和依赖识别。
- 明确谁可以将工作从候选状态移入已承诺状态。
- 记录当前最频繁发生的三类资源冲突。
2. 第二周:测量容量与技能,不追求虚假精确
第二周利用日历、工单或任务记录估算固定职责、支持负荷和可承诺容量。采样范围可以从过去两到三个周期开始;如果历史数据不完整,就先记录一个周期,明确标注为初始观察值。对技能的判断要结合实际交付,不能只依赖自评或岗位名称。
对于产品经理,能力矩阵可覆盖问题定义、用户研究、业务分析、需求拆解、数据判断、跨团队推进和验收设计。对设计岗位,可覆盖研究、信息架构、交互、视觉系统和可用性验证。矩阵不必追求全覆盖,优先标记未来两个周期直接影响业务目标的技能。
3. 第三周:建立容量评审与冲突决策会议
会议的目标不是逐条念任务,而是确认几个决策:候选工作是否进入承诺;关键岗位容量是否超限;有冲突时谁让路;新增工作挤出什么。会议参与者应包含能够说明业务价值的人和能够确认岗位容量的人,不需要把所有执行成员都拉进长时间评审。
为了避免会议沦为争抢资源的场合,所有项目应使用相同的优先级口径,并提前共享需求信息。会前由项目负责人提交容量影响和依赖;会上聚焦争议项;会后记录决定、依据、责任人和复核日期。对未达成共识的事项,设定升级对象与决策时限。
| 会议环节 | 输入 | 输出 |
|---|---|---|
| 需求筛查 | 目标、影响、期限、风险 | 进入评估、待澄清或暂缓 |
| 容量核对 | 岗位可承诺人天、固定职责、缓冲 | 可行、需缩小范围或存在冲突 |
| 优先级决策 | 价值排序、依赖、被挤出工作 | 进入承诺队列的工作及调整项 |
| 结果复核 | 阻塞、变更、交付与质量数据 | 规则修订和下一周期行动 |
4. 第四周:复盘规则是否改善了工作流
第四周不以“表格填完了”作为成功标准,而要检查规则是否真的减少了无序插单、关键岗位排队和重复沟通。选取少量指标,比较试点前后的趋势,并检查是否存在反作用。例如,项目等待变少,但团队返工增加,说明可能过早把任务推入执行。
复盘应输出具体修改,而不是一句“继续优化”。例如,将临时需求分成生产事故、外部合规和一般优化三类;生产事故走快速响应通道,但要求事后补齐影响记录;一般优化必须通过容量评审。规则越具体,团队越容易在压力下执行。

七、不同情况下的行动建议:缺人、缺技能、缺时间不是同一种问题
1. 需求短期激增:先控制并行和范围
当业务需求短期激增,而现有团队总体能力匹配时,优先采取的动作通常不是马上招聘,而是明确停止、延期或缩小一部分工作。招聘需要时间,新增成员也需要熟悉业务;若需求高峰只持续一个周期,招聘可能在人员到位时已经失去价值。
可以先将需求分成必须立即处理、可缩小范围后推进、可延后、应取消四类。对于必须立即处理的工作,明确它挤出了什么;对于可以缩小范围的项目,优先交付验证关键假设所需的最小部分。若管理层拒绝取消任何工作,就应将“容量不足”作为显性决策记录,而不是默认由团队加班消化。
2. 长期关键能力缺口:培养与招聘并行评估
如果同一技能连续多个周期都处于关键路径,团队反复依赖同一名专家,且需求预测显示未来仍会持续,结构性补充能力就值得认真评估。选项不只有招聘,还包括内部培养、岗位轮换、外部顾问、标准化工具或改变产品方案。比较时要看能力形成时间、业务连续性、知识沉淀和总成本。
内部培养适合需求持续、能力可拆解且现有员工有成长空间的场景;招聘适合业务规模已经稳定扩大、现有团队难以在合理时间内培养到所需熟练度的场景;外部支持适合阶段性专业需求,但必须设计知识交接,否则项目结束后能力仍然归零。
3. 人数不少但交付仍慢:检查依赖和切换成本
若团队人数看起来充足,任务却持续等待,先检查工作是否在关键岗位处排队、是否过多任务同时启动、是否存在反复等待决策或评审。增加人手未必能解决单点审批、需求不清或交付接口混乱的问题。尤其在跨团队协作中,瓶颈可能来自决策权,而不是执行能力。
可以追踪每项工作在“等待信息、等待评审、等待决策、等待专岗”上的时间。若任务大部分时间处于等待状态,应先改善流程;若实际投入时间很长且需求稳定,则可能是容量不足或能力缺口。两种问题需要不同的管理动作。
4. 组织快速变化:先确定临时规则的有效期
业务方向频繁调整时,岗位职责和优先级规则可能需要阶段性版本。不要假设一次组织设计可以长期适用于所有变化,也不要每次变化都完全推翻流程。可以设定临时责任人、试行周期、决策范围和复核日期,试行结束后根据实际冲突决定是否固化。
临时规则必须写明退出条件。例如,某产品线在市场验证期间由一个小队统一调度设计资源;当客户需求稳定、交付节奏可预测后,再评估是否回到共享岗位模式。没有退出条件的临时安排,往往会悄悄变成永久组织结构。
八、不同情况下的取舍:集中配置、共享岗位与专职团队
1. 共享岗位:弹性高,但调度成本也高
共享岗位适合需求波动较大、工作类型相似、专业人才稀缺的团队。设计、数据、安全评审等能力往往由多个项目共同需要,共享安排可以避免每条产品线重复配置。但共享模式需要明确服务入口、优先级和响应时间,否则团队成员会被多个负责人同时拉取。
当共享岗位的需求高峰交错,资源利用效率可能较好;当多个项目长期同时需要相同能力,共享反而会增加排队和协调成本。管理者应观察项目等待时间,而不仅看共享岗位的忙碌程度。若排队持续增长,说明当前共享规模或优先级机制已经不适配。
2. 专职小队:上下文稳定,但容易形成能力孤岛
专职小队适合目标稳定、协作频繁、端到端交付需要紧密配合的产品领域。产品、设计、工程和数据成员长期围绕一个业务问题工作,可以减少跨项目切换,缩短反馈回路。但如果每个小队都需要完整配置稀缺专家,组织可能出现能力重复不足、个人发展受限和标准不一致等问题。
专职化不应等同于隔绝。可以保留跨团队的专业评审、设计系统维护、分析方法共享和定期轮岗,让稳定交付与组织能力建设并存。小队之间还需要统一的优先级和依赖协商机制,否则局部效率提升可能变成整体目标冲突。
3. 借调与临时支援:适合短期峰值,必须设计交接
借调适合特定项目进入关键阶段、团队有短期容量缺口且支持者具备相近技能的情景。借调开始前应明确投入比例、周期、管理责任、原团队的工作调整和交付范围。只说“帮两周”但不说明交付边界,通常会让借调者同时背负两边的任务。
若借调人员承担关键知识工作,应安排文档、结对和复盘,避免项目结束后重新出现同样的单点依赖。临时支援的成功标准不只是按期完成,也包括原团队是否同步完成资源交接,以及支持结束后新团队能否独立维护。
4. 招聘与外包:把持续能力和可模块化工作分开判断
招聘适合持续存在、需要组织内部长期积累的核心能力。外包适合交付边界清晰、验收标准明确、知识产权和安全要求可控的模块化工作。若工作高度依赖内部业务判断、不断变化且需要频繁协作,外包可能把协调成本转移给产品团队,未必更省时。
决策时不要只比较工资与合同费用。还要计算招聘周期、培养时间、管理成本、交接风险、返工概率和长期维护成本。若当前瓶颈是需求频繁变更,外包增加的沟通链路可能放大问题;若需求清晰、专业工作短期峰值明显,外部支持反而可能是合理选择。
| 方式 | 适用条件 | 主要收益 | 主要代价 |
|---|---|---|---|
| 共享岗位 | 需求波动且专业能力稀缺 | 跨项目调配灵活 | 排队与优先级协调增加 |
| 专职小队 | 业务目标稳定、协作频繁 | 上下文连续、反馈更快 | 稀缺能力可能重复配置不足 |
| 临时借调 | 短期峰值且技能相近 | 响应快、无需长期扩编 | 原岗位工作与知识交接受影响 |
| 招聘 | 长期、稳定的能力需求 | 沉淀组织能力和领域知识 | 招聘与培养周期较长 |
| 外部支持 | 范围清晰、验收可定义的工作 | 快速补充阶段性专业产能 | 沟通、合规与维护成本需控制 |
九、指标与工具:让数据服务决策,而不是制造填报负担
1. 建立一组小而有解释力的指标
岗位管理的指标不宜越多越好。试点阶段可以从五项开始:关键岗位等待时间、承诺交付率、临时插单比例、需求变更频次、单点依赖比例。每项指标都要定义分子、分母、时间窗口和排除条件。比如“承诺交付率”要说明按任务数还是按工作量计算;“插单”要说明紧急事故是否纳入。
指标的作用是发现系统性问题,不是给个人排榜。若某人的任务周期总是较长,可能是分配给他的工作更复杂、依赖更多,不能仅凭平均时长认定执行效率较低。管理者应把定量数据与项目上下文、成员反馈和质量情况一起分析。
2. 区分领先信号与滞后结果

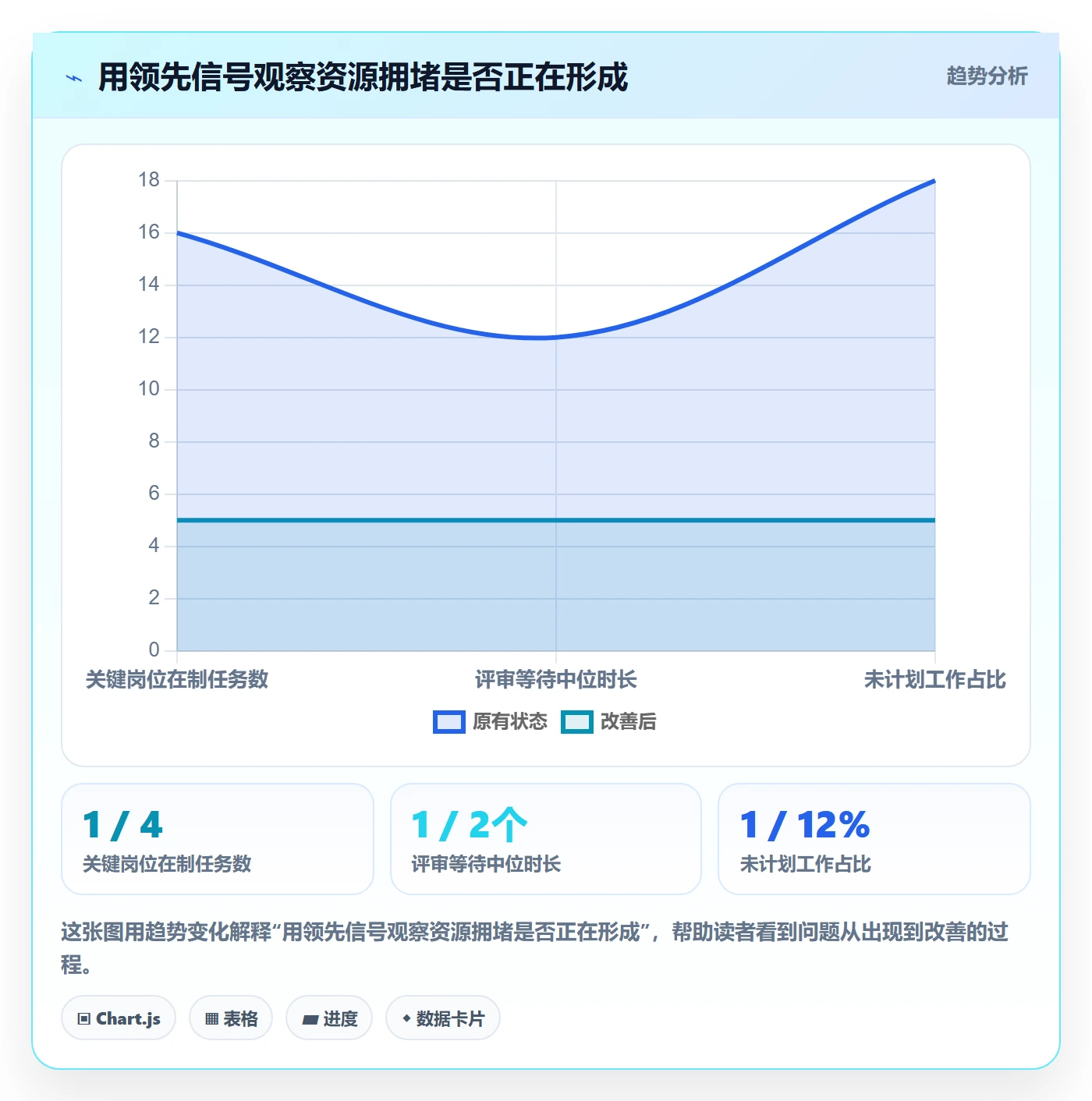

交付结果通常是滞后指标:延期已经发生后,团队才看到完成率下降。更早的信号包括在制任务增加、关键岗位等待变长、需求变更增多和未评审工作积压。管理者要同时观察领先信号和最终结果,才能在项目真正延期之前调整并行数量或缩小范围。
若仪表盘只显示完成数量,团队可能在周期末通过拆分任务或改变状态来改善数字。为防止这种情况,应让指标定义稳定,并定期抽查任务记录是否反映真实交付;同时关注质量与业务结果,避免用“完成更多工作项”替代真正价值。

3. 工具选型先看流程适配,再看功能清单
选择管理工具时,我会先确认团队要解决的是需求收敛、任务协作、跨项目依赖、容量可视化,还是管理层组合决策。不同问题需要的能力不同。一个系统若能记录任务,却无法让决策者看到冲突和依赖,可能只改善了执行层的信息录入;一个系统若功能很全,但团队不愿维护字段,也难形成可靠数据。
评估时可用一个真实周期试点,而不是只看演示环境。挑选一条产品线,把需求从提出到验收完整走一遍,记录重复录入、信息缺失、状态维护和报表校验耗时。对于 100 人以上的中大型组织,权限、跨团队视图、流程配置和数据治理尤为重要;但规模本身并不意味着必须购买复杂系统,实际流程成熟度仍是前提。
例如,PingCode可以作为产品与研发协作管理平台的候选方案来评估,重点观察它是否适配团队的工作项、迭代、依赖和跨团队协作方式,而不是把上线本身当作资源管理的完成。试点时应先定义使用边界、数据负责人和成功标准;如果现有流程尚未达成共识,先做流程试点通常比大范围迁移更稳妥。
4. 设定数据治理边界,避免把系统变成监控工具
任务状态、容量估算和变更原因属于工作管理数据,应服务于排期、协作和改进。若团队认为这些数据会被用于简单的个人排名,成员就会倾向于低报估算、隐藏阻塞或拆分任务,数据质量反而下降。管理者应明确数据用途与访问范围,并用团队级趋势推动流程改进。
数据治理还包括字段责任和口径变更。谁负责维护项目优先级,谁更新任务依赖,谁确认周期容量,都要有明确角色。若一个字段没人负责,它很快就会过时;若同一指标在不同报表中定义不同,管理者应先统一口径,再讨论趋势,而不是挑选对自己有利的版本。
十、复盘与结尾:先解决资源冲突的机制,再决定是否增加资源
1. 每个周期结束都回答五个问题
周期复盘不需要开成全面的组织诊断会议,但必须覆盖资源配置的关键事实。建议围绕五个问题讨论:哪些工作按承诺完成;哪些关键岗位出现排队;哪些需求改变了优先级;哪些工作被挤出或缩小;下周期最值得改动的一条规则是什么。
讨论要区分事实、解释和行动。事实是“评审等待从两天增加到五天”;解释可能是“两个高优先级项目同时进入评审”;行动则可以是“下一周期分批进入评审,并由负责人提前确认材料完整”。如果只停留在“协作要加强”,就难以检查行动是否有效。
2. 用小范围试点验证,而不是一次性重做组织
岗位管理涉及职责、资源和权力,范围过大时容易陷入长期设计讨论。更可行的方式是选择一条产品线或一个跨部门项目,先运行四周:统一需求入口、记录岗位容量、限制并行任务、公开冲突决策,再根据结果决定是否扩展。试点应事先明确范围、负责人、指标和退出条件。
如果试点有效,要总结可迁移的规则,而不是复制所有细节。不同产品线的需求稳定度、客户结构和技术依赖可能不同,适合共享岗位的团队不一定适合专职小队。扩展时应保留调整空间,同时保持关键口径一致,让组织可以比较和学习。
3. 最终行动清单:下一个工作日可以开始做什么
如果团队目前没有成熟的岗位管理机制,不必等到组织架构调整或系统上线之后再开始。先用一张表盘点所有进行中的工作和关键岗位,核对下一周期可承诺容量;对每一项新增需求,写明它要创造的价值、最晚时间和会挤出的既有工作。仅这一步,通常就能暴露隐藏的超额承诺。
- 列出未来一个周期内所有已承诺工作,纳入口头承诺和支持性工作。
- 识别最稀缺的三项岗位能力,标出当前可独立交付者与备份人选。
- 按真实日历估算固定职责和缓冲,形成岗位可承诺容量。
- 召集有取舍权的负责人,明确冲突时的优先级和升级路径。
- 选择一至两项指标跟踪变化,例如关键岗位等待时间和临时插单比例。
- 周期结束后检查质量、业务结果和人员负荷,决定规则保留、调整或退出。
4. 独特观点:资源管理的成熟度,体现在组织能否公开做减法
岗位管理最容易被误解成“把每个人安排得更满”。在我的判断里,成熟度恰恰体现在组织能否承认容量有限,并且在需求冲突时公开说明为什么做、为什么不做,以及由谁承担取舍责任。没有明确拒绝机制的团队,表面上接受了所有需求,实际上把代价转嫁给延期、返工、质量风险和人员耗竭。
因此,下一步不应先问“还差几个人”,而应先问:哪些工作进入了系统却没有经过评估;哪项能力正在形成瓶颈;团队是否知道谁有权改变优先级;被挤出的工作是否有记录。如果答案清楚,再决定培养、借调、招聘或引入工具,资源投入才会真正对应业务问题。
常见问题解答(FAQ)
1. 产品经理岗位管理的第一步是什么:先定岗位职责,还是先做资源盘点?
我以前以为岗位管理就是把产品经理按初级、中级、高级分层,再给每个人分配几个项目。真正执行后才发现,同样是3名产品经理,有人同时承担需求分析、项目推进和客户沟通,有人只负责单一模块,直接比较人数几乎没有意义。我想知道,怎样做资源盘点才能反映真实产能,而不是只得到一张人员名单?
我更建议先做“工作盘点”,再做岗位盘点。实际操作时,我会把每位产品经理过去4周投入的工作拆成五类:需求探索、方案设计、项目协同、上线运营、临时支持,并记录每类工作占用的小时数。这样做的关键,是把“人”转换成“可交付能力”,否则岗位分级很容易停留在职级描述上。
例如,一个产品经理月度可用工时按160小时计算,不建议全部作为项目产能。扣除会议、沟通、休假、学习和突发事项后,稳定可承诺的项目工时通常只有100至120小时。如果某人登记了3个项目,每个项目计划投入50小时,表面上只是超出20小时,实际上还没有计算临时需求和跨部门沟通,延期几乎是必然结果。
我会建立一张岗位资源表,至少包含岗位、主要职责、可独立承担的工作类型、月度可用工时、当前项目占用、固定事务占用、风险备注和替补人员。盘点后不要急着调整岗位,而是先看两个比例:一是核心工作占比,二是临时事务占比。临时事务超过总工时25%的产品经理,通常不是能力不足,而是岗位边界没有被组织真正承认。
我的判断标准是:岗位管理的起点不是“谁有空”,而是“谁具备完成某类交付的能力,以及这种能力还能被调用多少”。只有完成这一步,后续的排期、招聘和外包决策才有依据。
2. 产品经理的资源容量应该如何计算,怎样避免把人排到满负荷?
我曾经按照每人每月160小时排计划,结果项目表看起来没有超载,实际却连续两个月延期。后来我发现,大量时间消耗在评审、同步、返工和临时需求上。产品团队到底应该预留多少缓冲,才能既不浪费资源,也不让计划失真?
我在做资源计划时不会使用“月度工时等于可交付工时”的算法,而会采用三层容量法。第一层是名义工时,例如标准月工时160小时;第二层是稳定可用工时,通常取名义工时的70%至75%,用于扣除会议、沟通、休假和日常管理;第三层是可承诺工时,再从稳定可用工时中预留15%至20%的突发缓冲。
按这个口径计算,160小时的名义工时,稳定可用工时约为112至120小时,最终适合写入项目承诺的工时通常只有90至100小时。如果团队长期以140小时甚至160小时作为排期基准,短期看似提高了利用率,长期会通过加班、返工和延期把成本补回来。我还会把工作按确定性分成三档。
已经完成范围确认的版本迭代,可以按实际历史数据排期;需要跨部门确认的需求,工时上浮20%至30%;探索性需求、复杂流程改造或涉及外部客户的项目,则不适合只用工时估算,应设置阶段性验证点。例如先投入2周完成问题验证和原型评审,验证通过后再释放后续开发资源。
判断资源是否过载,不能只看总工时,还要看并行项目数和切换频率。我通常把同时承担4个以上核心项目视为风险信号,即使总工时尚未超标,也可能因为上下文切换造成效率下降。一个更实用的规则是:每位产品经理最多保留2个主项目,其他工作进入候选池;当新需求进入时,必须明确它替代了哪个已有任务,而不是直接叠加。
真正成熟的容量管理,不是把每个人填满,而是让计划在发生正常波动时仍然可执行。资源利用率达到80%左右,往往比纸面上的100%更接近健康状态。
3. 多个项目同时争抢同一名产品经理时,应该怎样做资源分配?
我遇到过这样的情况:两个业务负责人都认为自己的需求最紧急,甚至直接把任务派给同一名产品经理。产品经理夹在中间,只能不断解释和加班,最后两个项目都不满意。我想知道,资源冲突应该由谁决策,怎样建立一套不靠个人关系的分配规则?
资源冲突不能交给产品经理个人协调,也不能简单按照谁先提出需求来排序。比较有效的做法,是建立一个小型的资源评审机制,由业务负责人、产品负责人和交付负责人共同确认优先级,产品经理负责提供事实数据,不负责独自承担取舍后果。
我通常会给每个需求设置五个评分项:业务影响、用户影响、时效约束、战略匹配度、延期代价,每项按1至5分评分,同时标记是否存在法规、合同或重大客户承诺。评分不是为了制造精确的数学结果,而是迫使各方把“很重要”解释成可比较的事实。例如,一个需求如果只是某位负责人希望尽快上线,时效约束可以打2分;
如果合同明确要求本季度交付,则可以打5分。资源分配时,我不会把所有人力直接给最高分项目,而是先识别关键路径。一个项目可能只需要产品经理投入每周16小时,却因为缺少这16小时而完全无法启动;另一个项目虽然看起来更大,但已经有明确方案,暂时只需要每周6小时支持。
此时,前者的边际资源价值更高,应该优先保障关键路径,而不是机械比较项目总预算。为了避免反复争抢,我会把资源分成三类:已承诺资源、弹性资源和应急资源。已承诺资源只能因更高等级事项被替换;弹性资源可以支持短周期任务;应急资源只处理重大故障、合规事项和明确的客户风险。
实践中,团队至少保留10%左右的弹性容量,能显著减少临时插单对主计划的破坏。最终要形成一条公开规则:任何新增任务都必须说明目标、截止时间、预估投入、替代任务和不做的后果。如果提需求的人无法说明替代关系,就不能默认获得资源。这样做的价值,不是让所有人满意,而是让每次取舍都可解释、可追踪、可复盘。
4. 岗位管理工具应该记录哪些数据,如何判断某项目管理平台是否真正适合产品团队?
我试过把任务、工时、人员和项目全部放进同一个系统,但最后只得到一堆没人维护的数据。管理层看到了计划完成率,产品经理却觉得系统增加了填表负担。我现在更关心的是,岗位管理工具到底应该记录什么,怎样在上线前判断它能不能支持真实的资源决策?
选择工具时,我不会先看功能数量,而会先验证它能否完成一个完整闭环:需求进入、资源评估、负责人确认、执行跟踪、变更记录和复盘分析。如果只能记录任务状态,却无法看到某位产品经理在未来4周的容量、项目之间的占用关系和新增任务的替代项,它更像任务清单,不是真正的资源管理工具。
我建议用一周的真实数据做试运行,而不是让供应商演示理想流程。选取一个同时包含版本迭代、临时需求和跨部门协作的项目,要求团队完成四个动作:登记资源角色,填写预计投入,模拟一次需求插入,输出一份未来4周的容量视图。
试运行时重点观察三个指标:计划录入时间是否超过原来流程的30%,资源数据是否能被负责人理解,需求变更后排期是否能自动或半自动反映影响。数据字段不宜一开始就做得过多。我的最小字段集合通常包括:人员或岗位、项目、工作类型、预计投入、实际投入、开始结束时间、优先级、状态、阻塞原因、替代任务和决策人。
特别是“替代任务”与“决策人”两个字段,很多团队会忽略,但它们决定了资源变化能否被追责和复盘。工具上线后,我会每周查看四个管理指标:资源计划变更次数、临时任务占比、项目延期与资源冲突的关联度、计划工时与实际工时的偏差。
比如某团队连续4周临时任务占比超过30%,问题通常不在工具,而在需求入口和优先级机制;如果计划与实际偏差长期超过25%,则需要重新校准估算方法,而不是要求成员更频繁地填表。判断某项目管理平台是否适合团队,最重要的标准是它能否帮助管理者做出取舍,而不是界面是否复杂、报表是否漂亮。
一个字段少但能推动资源决策的系统,通常比功能全面却没人维护的系统更有价值。
核心关键词
文章包含AI辅助创作:岗位管理方法大全:产品经理资源管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532658
读者评论
我们团队也试过按人天排容量,最难估的不是会议,而是线上支持和临时评审。把这些固定轮值单独记下来后,排期确实少了些意外,不过缓冲比例还是得按团队自己的记录来定。
文章强调新增需求要说明挤出哪项工作,这点很实用。但实际跨部门项目里,决策人有时不在同一条汇报线上,冲突升级流程如果没有明确时限,规则容易停留在纸面上。
技能矩阵能看出单点依赖,不过熟练度怎么判断比较容易产生分歧。我们后来用“能否独立完成某类交付”作为判断依据,比简单打分更容易讨论,也更方便安排备份培养。
