技能管理方法大全:产品经理资源管理流程优化落地清单

技能管理方法大全:产品经理资源管理流程优化落地清单

产品团队最常见的资源错配,不是“没人会做”,而是“没人知道谁在什么时间能做、做到什么程度、做这件事会挤掉什么”。技能管理如果只停留在员工技能表,产品经理得到的往往是一份过期名单;如果把技能、容量、任务、成长和复盘连成闭环,资源安排才可能从临时救火转向可解释、可调整的决策。本文给出一套可以按团队规模裁剪的落地方法,并用明确标注的情景模拟展示如何验证效果。

一、先讲核心结论:技能管理不是盘点名单,而是管理可用能力

1. 把“谁会什么”改成“什么能力能在何时解决什么问题”

我判断一套技能管理机制有没有价值,不先看技能标签有多少,而看它能否回答三个问题:当前交付需要什么能力,团队里哪些人可以在目标时间内提供这种能力,以及调用这项能力会带来怎样的机会成本。

“熟悉数据分析”很难直接用于排期,因为它没有说明熟悉到什么程度、能否独立完成、最近是否实践过,也没有说明这项能力适用于增长分析、用户研究还是经营报表。更有用的记录是“能独立定义漏斗口径并完成事件埋点验收,近两个季度有两个上线项目验证”。

技能管理的最小有效单元,不是一个技能名称,而是“能力描述+熟练证据+可用时间+应用场景”。只有这四项连在一起,产品经理才有条件把能力用于项目决策。

2. 用五个环节形成闭环

一套可落地的流程至少要覆盖需求拆解、能力建模、容量校验、任务匹配和结果复盘。任何一个环节缺失,都会让技能数据变成摆设:不拆能力,需求只能按职位分人;不校验容量,匹配会忽略已有工作;不复盘,团队无法知道技能判断是否准确。

  1. 拆需求:把产品目标转成具体交付任务和能力要求。
  2. 建能力档案:记录技能等级、证据、应用范围和更新时间。
  3. 核容量:确认成员可投入时间、工作负荷、关键依赖及不可用窗口。
  4. 做匹配:在能力、连续性、交付风险、成长目标之间进行权衡。
  5. 复盘调整:比较预估与实际,修订能力判断、分工方式和流程规则。

这五步不等于增加五套表格。小团队可以用一张轻量清单;跨部门团队则需要明确的数据责任人、更新时间和审批边界。关键不是工具数量,而是每一步都有人负责、都有可检查的产出。

3. 先优化决策,再考虑系统化

团队经常希望先采购平台、导入技能字典,再期待效率自动提升。我更建议先找一个真实项目验证流程:例如一次版本交付、一次复杂需求评审或一次跨部门资源协调。先证明这些信息确实改变了分工和决策,再决定哪些字段需要系统维护。

如果组织已经超过百人、项目并行较多、跨团队依赖频繁,可以考虑用 PingCode 这类面向中大型组织的项目管理平台承接需求、工作项、协作与进度信息;但技能定义、授权规则和数据治理仍需要组织自己做决定。平台能承载流程,不能替代管理判断。

二、背景与真实场景:产品经理为什么需要管理技能资源

1. 产品工作依赖的是组合能力,不是单一岗位名称

一个产品需求通常同时涉及问题识别、数据验证、交互设计、技术评估、商业判断和上线观察。小团队里这些工作可能由几个人兼任;大团队里则分布在产品、设计、研发、数据、运营和合规等多个职能。

传统排人方式常从岗位或部门出发:这个需求属于哪个产品线、应该由哪个职能接手。真正进入执行后,才发现需要的不是泛化的“数据支持”,而是能定义实验口径、检查样本偏差并解释结果的人;需要的也不是“资深设计师”,而是做过复杂权限配置、理解企业用户操作路径的人。

岗位名称能够帮助组织划分责任,但不总能代表项目所需的具体能力。产品经理需要把工作拆到可讨论的能力层面,才看得见资源缺口和可替代方案。

2. 资源冲突常常是信息延迟,而不是态度问题

跨团队项目出现延期时,管理者容易把问题归因于“配合不积极”。但不少冲突源于信息不对称:需求方不知道某位专家已承担多个关键项目;团队负责人不知道新项目的实际工作量;成员知道风险,却没有一条低成本的方式把风险呈现出来。

技能档案如果只记录“谁会什么”,仍解决不了这种冲突。它必须与工作负荷、可用时间、依赖关系和决策优先级一起看。否则,组织只是更快地找到一个已经排满的人。

3. 远程协作和专业分工放大了技能数据的时效性问题

在面对面的小团队里,成员能力可能通过日常协作自然显现;团队扩张、人员跨地点协作或专业领域分化后,管理者不再能凭记忆准确掌握每个人近期做过什么。旧项目经验仍有参考价值,却不能自动说明现在仍有空余容量,也不能证明成员可以独立承担相同难度的新任务。

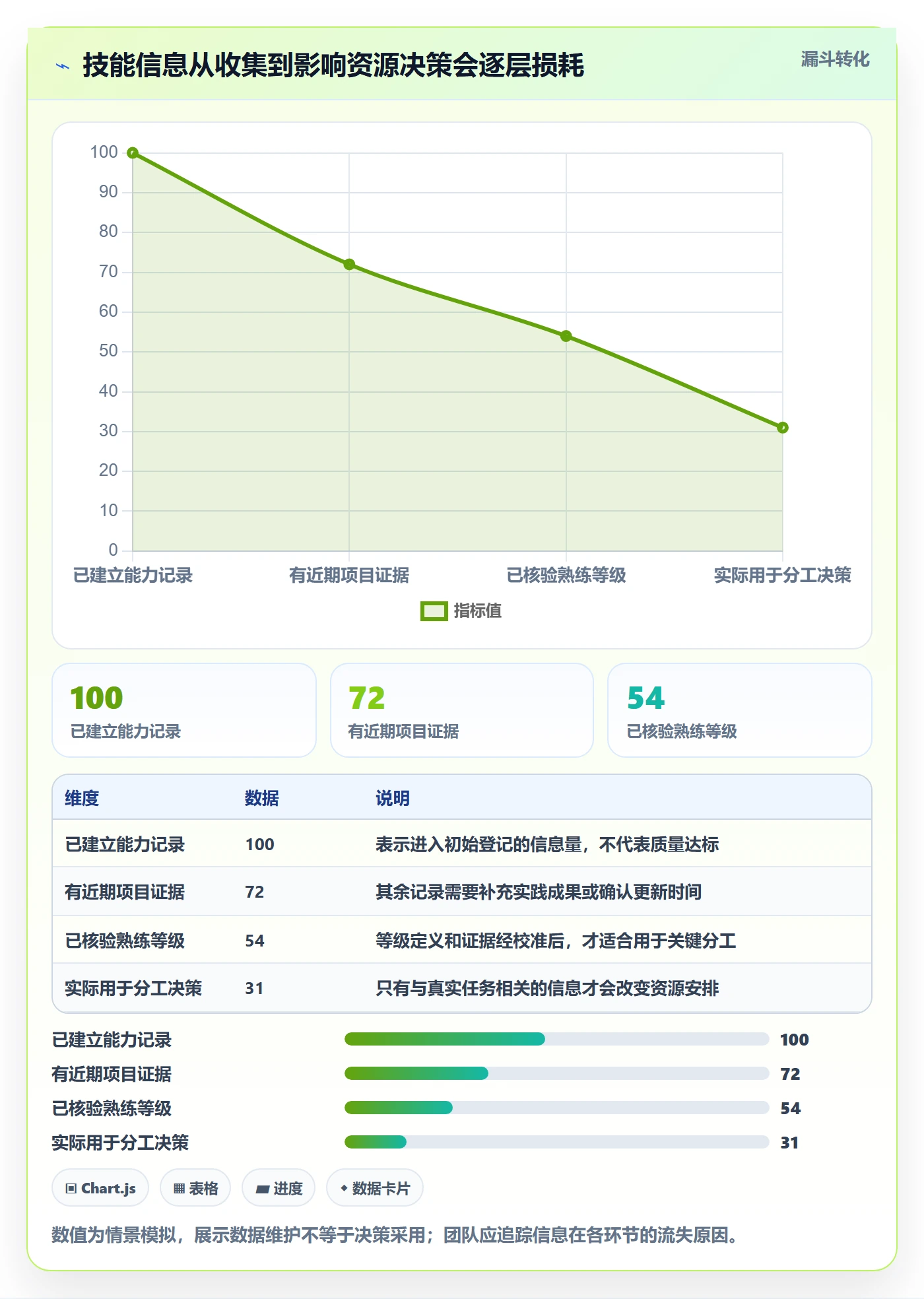

因此,技能信息需要有更新时间和证据来源。能力档案不是永久标签,而是随着项目实践变化的工作数据。越关键、越稀缺的能力,越应关注最近一次应用时间、成果质量和是否依赖他人把关。

4. 一个跨部门项目的情景模拟

以下案例为情景模拟,用于展示方法,不代表真实客户数据。某企业准备在六周内上线一项面向企业客户的权限改造。项目涉及产品规则梳理、复杂交互设计、后端权限模型、数据验证和客户支持培训。

项目初次排期只按部门分配责任:产品一人、设计一人、研发两人、数据一人。评审时才发现,负责数据的同事没有参与过权限场景的事件建模;唯一做过类似企业权限方案的设计师同时承担两个高优先级版本;研发负责人虽然有经验,但只能在第三周后投入。

此时如果只追求“把人补齐”,可能会增加会议和临时协调,却不一定降低风险。更好的做法是先把关键能力和时间窗口显性化,再讨论缩小首发范围、借调专家、安排结对或改变上线顺序。

技能管理方法大全:产品经理资源管理流程优化落地清单

三、常见误区:看起来在管理技能,实际上在制造表格

1. 误区一:技能标签越多,管理越精细

给成员贴上几十个技能标签,容易制造精细化的错觉。标签数量增加,不等于分工更准确;如果没有等级定义、证据和应用边界,同一个标签可能代表“听说过”“参与过”“能独立完成”甚至“可以指导他人”。

我建议先限制技能字典规模。围绕团队近期项目,把最影响交付的能力整理出来;低频、边缘、难以验证的能力先不进入正式字典。字段是否值得保留,应该由它能否改变分工或培训决定来判断。

2. 误区二:把自评等级当作事实

自评有价值,因为它能反映成员意愿、信心和发展方向;但它不能单独证明能力水平。不同人对“熟练”的理解差异很大,有人把看过教程算作熟悉,有人则只有独立交付过才会给自己高分。

因此,自评应作为线索,而不是最终等级。关键技能要结合项目产物、同伴评审、任务复杂度和实际结果进行校准。要特别避免让等级直接变成绩效排名,否则成员会倾向于夸大能力或回避暴露短板。

3. 误区三:只盘点能力,不记录容量

某位同事是团队里最适合处理复杂数据问题的人,不代表他现在能接新需求。若技能系统没有容量信息,管理者会反复把任务压给“最靠谱的人”,短期看似稳妥,长期却会造成关键成员过载、知识集中和团队脆弱。

能力匹配要同时看可用工时、已承诺任务、支持性工作和休假窗口。容量数据不必假装精确到小时,但必须能揭示明显冲突,并允许团队对估算进行修正。

4. 误区四:把培训计划等同于技能管理

培训解决的是学习输入,不必然带来工作能力。成员参加课程后是否能完成真实任务,仍需实践机会、反馈和适当的风险控制。把“参加过培训”写成“掌握技能”,会高估团队可用能力。

我更关注学习链路是否完整:学习目标是否对应工作任务,是否安排低风险练习,是否有同行反馈,是否在真实项目中获得过验证。缺少应用和验证的培训,应该记录为学习进度,而不是成熟产能。

5. 误区五:技能表更新一次就能长期使用

技能会因实践、工具、职责和业务变化而改变。一个曾经熟悉增长实验的人,离开相关工作两年后,可能仍理解基本方法,却不一定熟悉当前的数据规范;一个参与过一次架构评审的人,也不一定能独立承担下一次复杂决策。

不同类型的能力应设定不同的复核节奏。高频项目能力可在每个项目结束后更新;低频高风险能力应在调用前确认;基础通用能力可以按季度或半年复核。更新周期应与风险和变化速度有关,而不是统一规定一个日期。

6. 误区六:技能匹配变成给人贴标签或限制发展

如果能力档案被用来决定谁“永远做某类活”,技能管理就会锁定分工。高能力成员不断承担同一类任务,其他人没有实践机会;团队短期效率可能上升,长期却形成单点依赖。

匹配结果应区分“当前能独立承担”“适合结对成长”和“暂不适合单独负责”。这样既能保护交付,又不把能力等级变成固定身份。能力管理的目标是增加团队的可用选项,而不是减少成员的成长空间。

四、专业判断逻辑:怎样判断该找谁、该培养谁、该调整什么

1. 从交付任务反推能力,而不是从员工档案寻找任务

先定义交付物,再识别能力要求。比如“完成用户研究”仍然太宽泛,可以进一步拆成招募合适样本、设计访谈提纲、主持访谈、编码分析、归纳机会点和验证结论。每一项工作对能力水平、参与方式和风险容忍度的要求并不相同。

这一步可以避免常见的“先看谁有空,再把工作塞给他”。先把任务定义清楚,才知道哪些能力必须由资深成员独立承担,哪些可以由初级成员在指导下完成。

2. 用“熟练度+证据+范围”校准能力等级

等级定义不宜追求复杂,重点是所有人理解一致。产品团队可以从四级开始:了解概念、能在指导下完成、能独立完成、能处理复杂情况并指导他人。每一级都要配上行为证据,而不是只写形容词。

等级 建议定义 可接受的证据 分工含义
了解概念 能解释基本术语和常见流程,尚未独立交付 培训练习、评审讨论、基础方案 安排观察、练习或明确步骤的辅助工作
指导下完成 能按方法执行,关键判断需要他人确认 一次受指导交付、结对记录、修改反馈 承担可控子任务,设置检查点
独立完成 能处理常见场景并对结果负责 近期完整交付、质量验收、相关方反馈 可独立负责标准任务
复杂问题与指导 能处理例外情况、识别风险并帮助他人提升 复杂项目结果、决策记录、辅导案例 承担高风险任务或关键评审,也需留意负荷

等级之外还要写清能力范围。例如“能独立做用户访谈”不一定等于“能独立研究医疗场景”;“能分析增长漏斗”不一定等于“能设计企业客户权限指标”。能力档案越接近真实场景,匹配越不容易过度承诺。

3. 区分“人才适配度”和“当前可用性”

人才适配度看成员是否具备执行任务的能力;当前可用性看其能否在需要的窗口投入。两者不能合并成一个分数,否则“最适合的人”会被误读成“应该现在接任务的人”。

实际判断至少考虑四个维度:能力匹配、容量窗口、业务连续性和成长价值。能力不足但可结对的任务,可能适合培养;能力很强但没有窗口的人,可能需要替代方案;有空但缺关键经验的人,则需要降低任务范围或增加校验。

4. 将风险、机会成本和可逆性纳入匹配决策

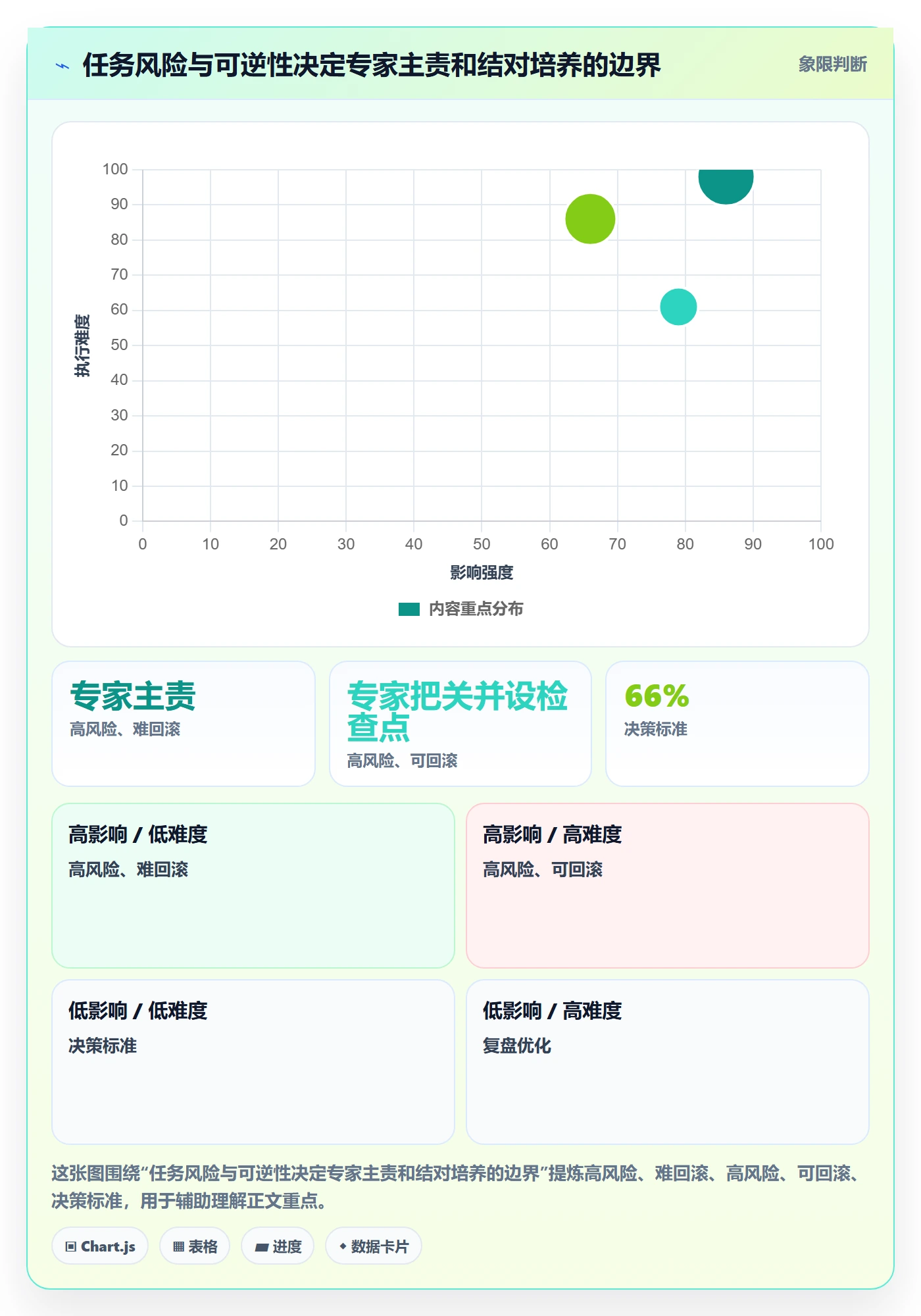

并非所有任务都需要最资深的人。对于低风险、可回滚、边界清晰的工作,可以把任务交给正在成长的成员,并设置评审点;对于涉及合规、数据安全、核心计费或不可逆客户影响的工作,则应提高经验门槛,确保关键环节有人把关。

我会优先问三个问题:出错的影响有多大,错误能否及时发现和回滚,任务是否能拆出一个安全的练习范围。若风险高且不可逆,就不能只为了培养而降低门槛;若风险低且可逆,过度依赖资深成员反而浪费学习机会。

5. 用“关键能力覆盖率”识别团队脆弱点

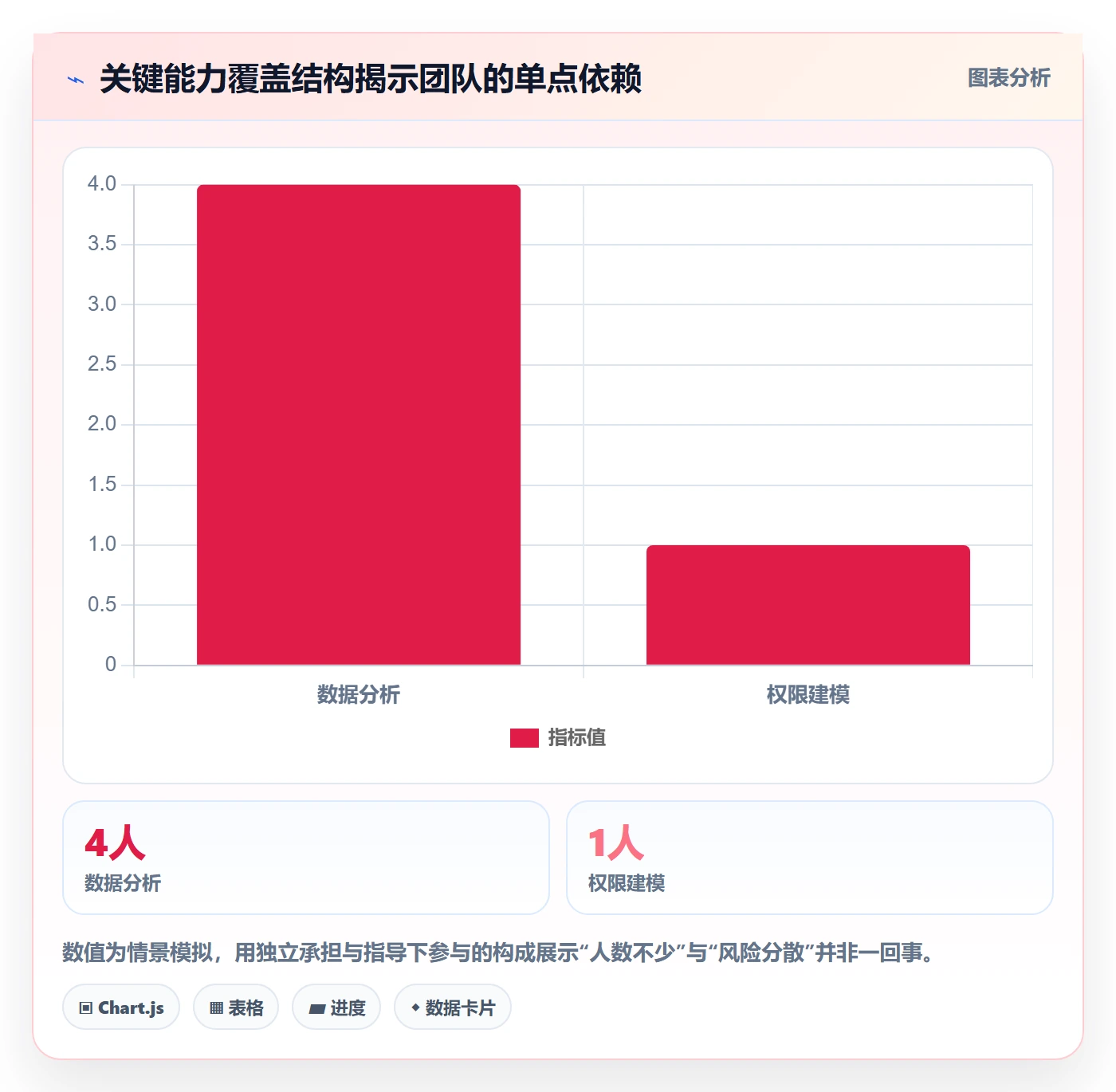

团队能力健康度不只看平均水平,也要看关键能力由多少人能够独立承担。某项能力的平均熟练度很高,但只有一人可以处理复杂场景,仍然存在单点风险。相反,若有多人可以完成标准任务,即使团队缺少顶尖专家,日常交付可能更稳定。

建议至少区分三类覆盖:能够独立负责的人数、能够在指导下参与的人数、当前没有覆盖的人数。对关键能力还要标记替代人选和转移知识的计划。覆盖人数不是唯一目标,知识质量和近期实践也需要一起看。

技能管理方法大全:产品经理资源管理流程优化落地清单

6. 匹配时显式记录取舍,不制造虚假的精确分数

把所有因素加权成一个总分,看似客观,却可能隐藏重要前提。能力匹配分高,不代表容量可用;成长价值高,不代表任务风险可接受。评分可以帮助筛选候选人,但最终决策仍需说明为什么选择、放弃了什么,以及如何控制风险。

对关键分工,我会用一句话记录决策理由:“由甲负责规则梳理,乙参与并在评审后独立维护;原因是甲有近期企业权限经验,乙具备基础能力,且本次范围可拆分;风险控制为第二周进行场景评审。”这比“匹配度92分”更便于复盘。

五、案例与数据观察:从错配到可验证的资源调整

1. 情景模拟中的初始方案为什么不稳

继续使用前述权限改造情景模拟。初始方案的困难不只是人手少,而是关键能力与投入窗口错开:设计经验集中在一人身上,研发评审晚于方案决策,数据验证人员缺少相关经验。若直接照原排期推进,团队可能在后期集中发现规则遗漏。

我们把项目工作拆为“业务规则、交互方案、技术评审、数据验证、支持准备”五类交付,并为每项工作标记负责人、协作者、评审人和时间窗口。再把不确定性高的规则和数据口径提前,将可后移的支持材料放到开发稳定后处理。

2. 调整方案不是“多借一个人”,而是重排关键路径

情景模拟中的调整包括三项:第一,将设计师的投入集中在前两周完成高风险权限路径,避免其被会议和低风险修改切碎;第二,让数据人员从第三周开始与有权限经验的同事结对,先完成口径设计和样例校验;第三,在研发负责人正式投入前,由团队指定替代评审人检查接口边界,待负责人加入后完成一次专项复核。

这套安排的核心不是把所有工作提前,而是把不可逆的判断提前验证,把可并行的准备工作拆开,把依赖稀缺专家的任务尽量缩短。若关键方案必须等待某个人,而没有替代评审或范围缩减选项,项目计划就应明确暴露这个依赖,而不是用乐观估算掩盖。

3. 用一组示意指标验证流程,而不是宣称普遍收益

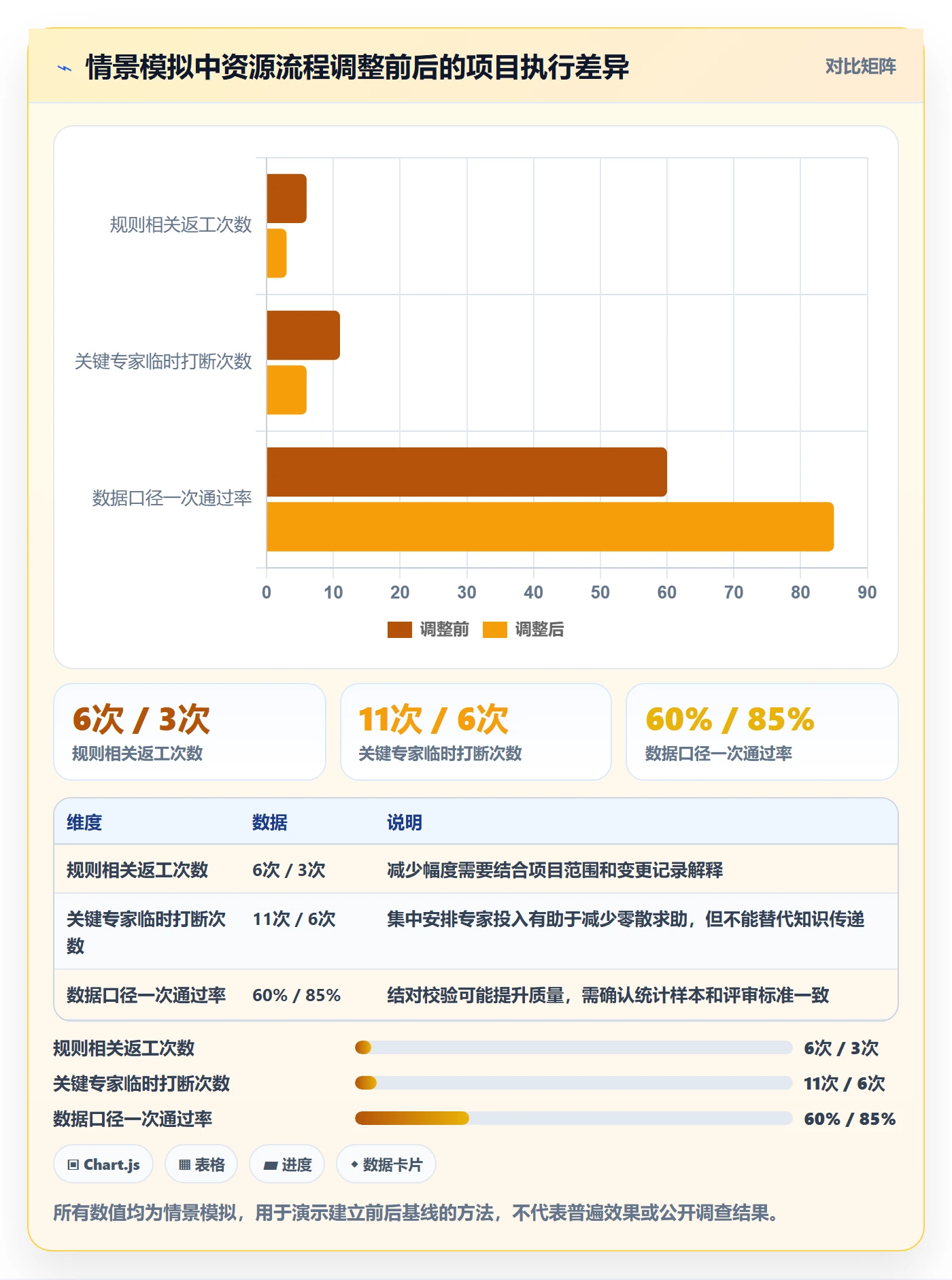

以下为情景模拟数据,用于说明项目团队可以怎样评估调整效果,不是行业基准,也不应被解读为所有团队都能达到的结果。设定项目周期为六周,比较流程调整前后的评审等待、返工和资源负荷。

观察指标 调整前示意值 调整后示意值 观察口径
关键评审等待时间 8个工作日 3个工作日 从提交评审到获得可执行结论
规则相关返工次数 6次 3次 因规则遗漏或定义不一致产生的返工
关键专家被临时打断次数 11次 6次 计划外协助、紧急答疑或重复确认
数据口径一次通过率 60% 85% 首次评审通过的数据定义占比

这组数字能说明流程改善的观察方式,却不能单独证明技能管理是唯一原因。项目范围、人员变化、决策速度和需求稳定性都可能影响结果。真正要做的是保存基线,记录变更,并在多个项目中观察指标是否持续改善。

技能管理方法大全:产品经理资源管理流程优化落地清单

4. 记录过程变量,避免把结果归功于单一措施

如果只看延期或准时上线,团队很难判断技能管理到底改变了什么。建议同步记录过程变量,例如关键任务是否找到合适负责人、评审是否按时发生、需求变更是否影响原估算、专家是否被临时打断,以及成员是否获得了实际练习机会。

过程数据能帮团队区分两种情况:流程已经改善但项目仍被外部依赖拖延;或者项目按时上线,却是靠成员加班和临时救火换来的。只有把成本、风险和结果放在一起,才能判断做法是否可持续。

5. 用项目复盘更新能力证据,不用一次成败定等级

项目结束后,不建议简单地给成员“升一级”或“降一级”。更可靠的复盘方式是记录具体任务、复杂度、协作方式、质量表现和支持程度。例如成员完成了数据口径设计,但关键假设由导师提出,那么证据可以支持“能在指导下完成”,而非直接判定为完全独立。

还要检查任务环境是否公平。若成员未能交付,是能力不足、时间不足、需求不断变化,还是缺少必要授权?把所有结果都归因于个人能力,会让档案失真,也会削弱成员提供真实反馈的意愿。

六、落地流程清单:把技能管理嵌入产品工作节奏

1. 第一步:选一个业务问题作为试点

不要从全公司技能盘点开始。先选择一个重复出现、影响交付且能够观察结果的问题,例如需求评审总在等某位专家、数据分析任务经常返工,或多个项目争抢同一位设计师。

试点最好有明确负责人、周期和可观察指标。产品经理负责把需求与任务拆清楚,职能负责人协助校准能力,项目负责人提供容量和依赖信息。试点结束后再决定是否扩展,不要一开始就把流程铺到所有团队。

2. 第二步:建立精简能力字典

围绕试点项目列出必要能力,优先写成可观察的行为,而不是抽象标签。例如“能为企业权限方案建立角色与资源映射,并识别越权风险”,比“权限能力强”更容易校验。

每项能力至少写清适用场景、等级定义、证据类型和复核频率。出现同义词或重复字段时,应合并;长期无人使用的技能项,可以归档。字典不是越完整越好,而是要能支持实际决策。

3. 第三步:设计能力记录模板

能力档案不需要一开始塞进大量个人信息。建议围绕工作使用场景设计字段,并明确哪些内容对团队可见、谁能修改、什么情况下需要复核。

字段 记录要点 使用目的
能力名称与场景 使用动词描述任务,并写明适用范围 减少泛化标签引起的误匹配
熟练等级 使用团队统一的行为定义 辅助安排独立任务、结对任务或练习任务
证据与时间 记录项目产物、评审结果和最近应用时间 避免把过期经验当作当前能力
可用性与约束 记录近期投入窗口、已有承诺和必要交接 区分“适合”与“现在有空”
成长意愿 由成员选择希望练习的任务方向 在不增加不可接受风险的前提下安排发展机会
复核责任人 明确成员、负责人或评审者的更新职责 防止档案长期无人维护

4. 第四步:在需求评审时完成能力拆解

需求评审不只讨论“做不做”,还要判断需要哪些能力、哪些是关键路径、哪些可以并行、哪些工作能由成长成员参与。产品经理可以把关键能力需求作为评审输入,但不要把能力拆解变成冗长的人事评估。

对于不确定性高的需求,先做小规模验证或技术预研,再决定资源配置;对于边界明确的常规工作,可以直接进入容量确认。能力拆解的精细度应与风险相称,低风险小任务不必写成复杂模型。

5. 第五步:做容量会审并呈现冲突

团队可以按周查看未来四至八周的关键投入,而不一定计算每个人精确到小时的可用容量。要特别标记共享专家、关键评审人、跨项目会议负担和已承诺的支持工作,因为这些负荷常常不会出现在普通排期中。

当出现冲突时,至少列出几种可讨论方案:调整顺序、缩小首发范围、延后非关键工作、设置替代评审人、安排结对培养或增加外部支持。只有展示选项和代价,资源冲突才可能变成管理决策,而不是成员之间的拉扯。

6. 第六步:明确匹配方案与风险控制

分工表除了负责人,还应写明协作者、评审人和交接条件。对于由成长成员承担的任务,要规定支持方式和检查点;对于高风险任务,要明确谁拥有最终决策权、出现异常后如何回滚或升级。

分工确认后,产品经理应把关键依赖同步给相关方。任务开始后的临时变动,需要更新容量和交付判断,不能只在聊天里口头调整而不留下记录。

7. 第七步:在复盘中更新规则,而不只是更新档案

复盘时要检查技能判断和流程是否匹配:等级定义是否太宽、证据是否充分、容量估算是否漏掉支持工作、评审是否太晚、结对是否真正让成员获得实践。若相同问题重复出现,优先改规则或工作设计,而不是反复提醒个人“提高意识”。

每次复盘只选择少量改进项,指定负责人和检查时间。持续的小幅修正通常比一次性设计庞大制度更容易被团队接受,也更容易看出哪些变化真正有效。

8. 根据规模决定工具承载方式

小团队可用共享表格和固定会议维护最小信息;多个产品线并行时,应把能力需求、任务状态、责任人、依赖和项目进度连接起来,减少重复录入。若组织已超过百人且跨团队协作复杂,可评估 PingCode 这类面向中大型组织的项目管理平台,用于承载工作项、需求流转、协作记录和进度视图。

工具评估应从具体场景开始:项目负责人能否看到关键依赖,职能负责人能否维护容量,成员是否有权限更新自己的证据,管理者是否能获得必要的汇总视图。若这些问题没有答案,先梳理流程和权限,再谈功能清单。

七、不同情况下的行动建议:不要用一套流程解决所有问题

1. 十人以内的产品团队:先建立可见性,不急于分级体系

小团队常常彼此熟悉,真正的难点不是找不到谁会什么,而是临时需求打断、工作负荷不可见和关键知识集中。建议只记录高频、关键能力和未来数周的投入安排,使用短会确认冲突,并把结对任务纳入排期。

此阶段不必追求复杂打分。比起给每个人评定十项技能等级,明确“本周谁负责、谁能替补、谁需要一起做”通常更有价值。若人员流动或项目数量增加,再逐步补充能力证据和复核机制。

2. 多产品线、百人以上组织:优先处理共享资源和决策边界

规模扩大后,技能档案容易变成多个部门各自维护、口径不一的资料库。此时要先明确数据责任:成员维护个人经历和意愿,职能负责人校准能力口径,项目负责人更新任务和依赖,组织层面只查看与资源决策相关的汇总信息。

对共享专家应设置明确的请求入口、优先级规则和服务容量,避免项目经理通过私下关系争夺资源。可以使用适合中大型组织的协作平台管理需求和工作项,但必须保留人工协调与升级机制,因为优先级冲突通常需要业务判断。

3. 高不确定性探索项目:控制投入承诺,保留调整空间

探索项目早期,需求和验证路径变化快。此时技能匹配不宜一次锁定完整团队,而应先配置最小核心能力,设定短周期检查点,再根据证据增加投入。把成员长期排满,会让组织为尚未验证的假设支付过高机会成本。

对于关键假设,可以让不同专业人员共同评估,但要区分提出观点、执行验证和最终决策的责任。减少角色模糊,往往比增加更多参会人更有效。

4. 合规、安全、财务等高风险领域:经验门槛应高于培养目标

在错误代价高、难以回滚的工作中,不能把“培养机会”放在风险控制之前。初级成员可以参与资料整理、测试用例或受控演练,但核心判断应由具备相关经验的人把关,且需要记录审批与复核责任。

与此同时,高门槛任务也需要安排知识转移。不能因“只有专家能做”就永远维持单点依赖。可以通过影子参与、双人评审、案例复盘和分阶段授权逐步扩大覆盖,但每一步都要有可验证的能力证据。

5. 人员流动较大或快速扩张的团队:把知识迁移纳入离岗与入职流程

人员变动频繁时,技能数据的价值不只是排项目,也包括降低交接成本。应记录关键决策、系统边界、常见风险和可复用产物,而不是只保留“某某是专家”这样的个人标签。

新成员加入后,不要依赖自我介绍推断能力。可安排小型真实任务、同伴评审和阶段性反馈,在不影响关键交付的情况下逐步确认独立范围。离岗时则要识别正在执行的任务、未完成决策和替代人选。

6. 团队正在推进组织变革:先建立安全感,再提高透明度

如果成员担心技能信息会直接用于裁员、薪酬排名或处罚,数据质量很可能下降。管理者应清楚解释数据用途、访问范围、纠错方式和保留期限,并让成员知道如何补充上下文。

透明不等于所有人看到所有个人信息。团队通常需要了解能力覆盖和资源风险,但不一定需要公开每个人的详细发展评语。根据用途分层授权,既保护隐私,也避免把资源规划变成人员标签化。

八、不同情况下的取舍:效率、成长、公平与风险如何平衡

1. 让最强的人做,还是让更多人学会做

在临近上线且错误代价高时,让经验最足的人主责通常更稳;但如果团队永远这样分配,关键能力会越来越集中。较好的折中是让资深成员负责关键判断,成长成员承担边界清晰的子任务,并安排明确的反馈和验收。

是否值得培养,要看项目风险、剩余时间和任务可拆分程度。不能为了培训让成员承担超出准备程度的高风险责任,也不能以“没人能替代专家”为理由取消所有学习机会。

技能管理方法大全:产品经理资源管理流程优化落地清单

2. 效率优先,还是公平分配成长机会

如果所有有挑战的任务都分给表现最好的成员,短期交付可能更快,却会固化机会差异;若平均分配复杂任务,则可能增加返工和风险。更合理的判断是先识别任务是否适合拆分,再把成长机会分布到可安全承担的部分。

管理者还应检查机会是否总流向同一类人。成员的可见度、表达方式和过往项目资源都可能影响被选中的概率。定期审查任务分配记录,有助于发现“谁总被信任、谁总被安排辅助工作”的长期模式。

3. 标准化,还是保留专业判断

标准化能降低不同经理之间的判断差异,也便于跨团队协作;但过度标准化会把复杂能力压缩成固定选项,忽略领域差异。建议标准化字段、等级描述和证据要求,同时允许能力范围和特殊风险附注。

例如“独立完成”可以是统一等级,但具体要求要按场景定义。团队不需要强迫所有专业线使用完全相同的能力字典,只需要在跨团队协作时能理解彼此的能力边界和交付标准。

4. 数据透明,还是保护个人发展信息

资源决策需要一定透明度,否则成员无法理解分工,负责人也难以发现覆盖缺口;个人成长目标、反馈记录和敏感评价则不必对所有人开放。应区分团队资源视图与个人发展视图,明确数据用途和访问权限。

当记录可能影响晋升、薪酬或人员调整时,评估标准和申诉机制要更严格。能力档案应允许成员纠正事实错误、补充证据,并了解管理者如何使用数据。没有信任基础的数据透明,容易变成监控感。

5. 统一工具,还是允许各团队自主管理

统一工具有利于跨团队汇总、权限管理和审计,但如果字段和流程不贴合实际工作,团队会在系统之外维护另一套表。完全自主管理则容易产生口径分裂,组织看不见共享资源冲突。

可采取“统一最小数据、保留局部方法”的折中:统一任务状态、能力等级定义、更新时间和责任人等基础口径;各团队可按业务增加场景字段。工具选型要验证团队是否真的愿意使用,而不只看演示中的功能数量。

九、落地检查清单与衡量指标:从“做了”走向“有效”

1. 启动前检查:先确认问题值得解决

  • 能否说清当前最痛的资源问题,而不是笼统地说“人才不够”。
  • 是否有一个范围可控的试点项目或重复场景。
  • 是否明确能力档案、容量信息和项目数据分别由谁维护。
  • 是否与成员说明数据用途、访问范围和纠错方式。
  • 是否记录试点开始前的基线,避免事后凭印象评价效果。

2. 运行中检查:确保信息跟着决策更新

  • 任务开始前,是否识别了关键能力、负责人、评审人和替代方案。
  • 容量变化后,是否同步更新项目计划和交付预期。
  • 关键技能的等级是否有近期证据,而非只有自评标签。
  • 成长任务是否设置了适当的指导、检查点和风险边界。
  • 共享专家是否有集中请求和优先级处理方式。

3. 复盘时检查:指标能否解释变化

建议将指标分为过程、结果和健康度三类。过程指标帮助定位流程变化;结果指标观察交付和返工;健康度指标检查关键能力是否集中、成员是否过载、成长机会是否被少数人垄断。单看一类指标,容易得出片面的结论。

指标类别 可观察指标 解释时需要注意
过程 关键评审等待时间、能力需求补充次数、容量冲突提前发现比例 定义起止时间和统计范围,避免不同项目口径不一致
交付 需求返工次数、关键任务准时完成率、首次评审通过率 需求范围变化、外部依赖和质量标准都会影响结果
资源健康 关键能力独立承担人数、专家临时打断次数、成员负荷分布 平均值可能掩盖少数成员过载,需查看分布和异常情况
成长 结对任务完成数、成员独立承担范围变化、实践证据更新率 参与次数不等于能力提升,需结合成果质量与反馈判断

指标不要一次铺得太多。试点阶段选三到五项最能回答问题的指标即可,并记录分子、分母和数据来源。例如“评审等待时间”应明确从需求提交到评审结论,还是从预约到会议结束;“按时完成率”应说明是否包含范围变更导致的重新计划。

技能管理方法大全:产品经理资源管理流程优化落地清单

4. 评估是否扩展:看问题是否减少,而非字段是否填满

试点后,如果关键冲突更早暴露、任务匹配理由更清楚、专家临时打断减少,且成员没有因此承担更多隐形工作,可以考虑扩展。若表格填得很完整,但项目仍靠私下协调、数据长期过期、成员不愿更新,就应先调整流程和激励,而非扩大覆盖范围。

扩展时按相似业务单元逐步复制,不要直接全组织推广。每个团队都应保留本地验证空间,尤其是产品、研发、数据、客户支持等工作性质差异较大时,统一规则需要经过实际项目检验。

十、结尾:把技能管理做成持续校准的资源决策系统

1. 真正有用的能力档案,必须能经受项目检验

技能管理最容易走偏的地方,是把“记录得完整”误认为“管理得有效”。记录只有进入分工、容量安排、结对培养和复盘,才有业务价值。对于无法影响任何决策的字段,应考虑删除;对于被频繁使用的判断,应补充证据和更新机制。

2. 先把关键任务和关键风险做透明

产品经理不必一开始解决所有人才和组织问题。下一步可以选一个近期项目,写出三项最关键的交付能力、每项能力的负责人和替代方案,再核对这些人的可用窗口与证据时效。若发现能力集中、时间冲突或判断依据不足,就把它们变成评审中的明确决策项。

3. 从小闭环开始,持续调整适用边界

我更愿意把技能管理看作一种团队资源决策能力,而不是一份静态的人才地图。它既要让组织知道当前能做什么,也要帮助组织知道哪些事不该承诺、哪些人需要保护、哪些能力值得培养,以及培养的风险应由什么机制承担。

下一步行动:选一个未来四至六周内会发生的项目,建立精简能力清单,核对容量和关键依赖,保存流程基线,并在项目结束后用证据修订判断。先让一个项目的资源决策更透明,再把验证有效的做法扩展到相似团队。

常见问题解答(FAQ)

1. 产品经理团队如何建立可执行的技能管理清单?

我想梳理团队成员的技能,但担心最后只得到一张没人维护的能力表。清单应该记录哪些信息,才能真正帮助项目排期和人员培养?

清单应围绕具体工作任务,而不是抽象评价“沟通能力强”或“产品思维好”。建议每项技能记录技能名称、可观察行为、熟练等级、证据、最近验证时间和下一步行动。例如,“需求分析”可分为:能独立整理用户反馈、能区分问题与方案、能用数据验证优先级;证据可以是已完成的需求文档或复盘记录。

熟练度可设为 1 至 4 级,并明确每一级的行为标准,避免不同主管凭感觉打分。清单的合格标准不是字段齐全,而是能回答三个问题:谁可以承担某项任务、哪些环节存在单点依赖、下一步培养什么能力。

2. 技能盘点应该多久更新一次,怎样避免信息过时?

我担心季度盘点做完就被搁置,项目变化后,表里的能力情况很快失真。是每月统一更新更合适,还是应该按项目节点更新?

不要把更新频率和盘点会议绑定。更实用的做法是设置“事件触发”:成员完成关键任务、承担新职责、交付质量出现明显变化或接受专项训练后,补充技能证据;每季度再由成员和主管共同校准一次。比如某产品经理第一次独立完成复杂需求评审,可记录评审材料、参与角色和评审结果,而不是立刻仅凭一次表现提高等级。

可用“最近验证日期”识别过期数据:超过两个季度没有新证据的技能标记为待复核,不直接视为退步。这样既减少频繁填表,也能避免把历史表现误当成当前能力。

3. 怎样把技能差距转化为产品经理资源配置和项目排期?

我排期时经常只看人手是否有空,却没看任务所需技能,结果关键环节只能临时找人救火。我该如何把技能信息用于资源分配,又不把成员锁死在固定角色里?

先把项目拆成可分配的工作包,再为每个工作包标注必需技能、熟练度门槛、预计投入和风险等级;随后对照成员已有证据,而不是只看技能标签。例如,涉及新业务规则的需求验证,可以安排一位有相关经验的人负责关键判断,同时让正在培养中的成员共同访谈和整理结论。

高风险工作不宜由唯一熟练者独自承担,至少安排一名备份参与评审或交接。排期时可记录技能覆盖率,即已由达到门槛的成员覆盖的关键工作包占比;若覆盖不足,优先调整范围、补充协作或安排短期培养,而不是把“有人可用”误判为“任务能稳妥完成”。

4. 怎样衡量技能管理流程是否真的改善了团队效率?

我不想用培训次数或技能表填写率来证明流程有效,因为这些数字高了也未必说明交付变好。哪些指标更能反映技能管理对项目的实际帮助?

建议将指标分为能力覆盖、交付结果和流程负担三类,并观察趋势而非孤立数字。能力覆盖可看关键工作包是否有合格负责人和备份;交付结果可看因技能缺口导致的返工、评审退回或临时换人次数;流程负担可看排期与技能核对所花的时间。

举例来说,团队可先选两个迭代记录基线,再连续三个迭代跟踪:若返工次数下降、关键任务备份增加,而盘点耗时没有明显上升,才说明流程可能有价值。样本较小时不要轻易归因,应同时记录需求复杂度、人员变动和范围调整,避免把项目难度变化误算成技能管理的成效。

核心关键词

读者评论

潘
潘予安

我们团队以前也做过技能盘点,最大问题确实是更新不及时,最后只能靠负责人记忆排人。后来把“最近一次独立交付”和“当前可投入时间”加进去,排期会更接近实际。不过容量数据很难长期维护,如何降低填写成本,文章还可以再给些具体做法。

叶
叶雨桐

能力等级按证据划分比简单打分更可靠,尤其适合跨部门协作。但我觉得还要注意成员对“复杂问题”的理解差异,同一份产出由不同评审人判断,结果可能仍不一致,最好配合少量真实案例作为统一标尺。

韩
韩俊杰

文章强调培养和交付要平衡,这点比较实用。实际项目中,很多成长任务会因为节点紧张被取消,所以建议把结对任务直接纳入排期和风险预案,而不是临时安排。否则技能管理容易只服务于眼前救火,难以真正形成能力覆盖。

文章包含AI辅助创作:技能管理方法大全:产品经理资源管理流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532585
