资源管理资源教程:PMO最佳实践,避坑指南

资源管理资源教程:PMO最佳实践,避坑指南,真正要解决的不是“把每个人排满”,而是让有限的人力、技能和时间投入最重要的工作。我见过不少资源表格看起来精确到小时,项目却仍然延期:原因通常不是缺一张表,而是需求未经排序、能力信息失真、冲突没有决策人。下面我用一套可落地的管理框架,说明 PMO 如何从需求、供给、分配、执行到复盘建立闭环,并标明哪些示例数据是情景模拟,避免把经验判断误当成行业统计。

一、先讲核心结论:资源管理不是排班,而是持续做取舍

1. PMO 管的不是“谁有空”,而是“什么值得占用稀缺能力”

资源管理常被简化成一张人员排期表:项目经理填开始时间和结束时间,职能经理报可用人天,PMO 汇总冲突。但这只回答了“计划上谁在做什么”,没有回答更重要的问题:这件事是否优先、需要什么能力、投入是否有产出、出现冲突时谁有权决定。

我判断一套资源管理机制是否有效,通常先看三个结果:高优先级项目能否及时获得关键技能;资源冲突能否在承诺之前暴露;计划偏差发生后,组织能否调整范围、时间或供给,而不是只要求团队加班。三者缺一,资源表格很容易变成事后解释工具。

核心判断是:资源分配应以需求优先级和能力约束为起点,以可兑现的承诺为终点。不能把“人在名单里”当成“资源已经可用”,也不能把“项目排上了”当成“项目已经得到组织支持”。

2. 用四层闭环替代单次排期

我建议 PMO 将资源管理拆成四层:需求层识别工作量和技能;供给层核实人员实际可用能力;决策层比较优先级并解决冲突;执行层持续校准计划与实际。它不是一次性流程,而是按固定节奏反复运行的管理闭环。

  1. 需求:项目申请说明交付物、时间窗口、技能组合、估算依据和不做的后果。
  2. 供给:团队说明净可用时间、已有承诺、关键技能、休假和支持工作。
  3. 决策:按价值、时限、风险和能力稀缺度排序,明确接受、延期、缩范围或补充供给。
  4. 校准:比较计划与实际,记录偏差原因,并更新后续容量和估算假设。

如果组织只做前两步,得到的是资源台账;如果只做第三步,容易变成高层拍板;只有形成四层闭环,PMO 才能把资源信息转化为可执行的业务决策。

3. 先保护关键路径,再讨论利用率

资源利用率高并不等于组织效率高。一个团队每个人都排到 100%,看似没有闲置,但遇到线上事故、需求变更或关键人员请假时,整个计划没有缓冲。资源管理需要保留合理弹性,尤其是关键岗位、共享专家和跨项目依赖岗位。

我更关注“关键承诺是否兑现”和“重要技能是否被错误占用”,而不是单独追求满负荷。利用率可以帮助发现容量变化,却不应该成为压缩全部空档的命令。

资源管理资源教程:PMO最佳实践,避坑指南

二、背景和真实场景:为什么一张资源表解决不了冲突

1. 项目制组织里,需求和供给往往分属不同管理链条

项目经理负责交付日期,却未必能决定人员安排;职能经理掌握人员,却可能不了解项目之间的业务优先级;PMO 能看见全局,却未必拥有调配权。于是每个人都在做局部合理的选择:项目经理争取核心人员,职能经理保护团队稳定,管理层不断增加新需求。

冲突的根源不是某个人“不配合”,而是组织没有定义统一的决策规则。若谁的声音最大谁先拿资源,团队会学会夸大紧迫性;若平均分配,关键项目会被低优先级工作稀释;若只看当前忙闲,未来的技能缺口会被忽略。

2. 共享专家比普通人天更容易成为瓶颈

一个项目需要 20 人天,并不意味着 20 人天可以随意拆给任何人。实际工作可能需要一名熟悉特定系统的架构师、一位具备合规经验的测试人员,或者某个只能由少数人完成的审批动作。总容量充足,不代表关键能力充足。

因此,资源计划至少要区分“人数或人天”和“技能或角色”。只记录总人天,会掩盖结构性短缺;只记录技能名称,又可能把能力标签变成静态档案,无法反映熟练度、可投入时间和替代方案。

3. 计划里的可用时间,不等于真正可交付时间

不少团队按每人每周 40 小时估算容量,再从中扣除会议和休假。但临时支持、代码评审、客户沟通、故障响应、知识交接等工作经常没有进入计划。资源表上看似有空,实际工作却已被切碎。

我建议把可用容量拆成日历容量、已承诺容量和可分配容量。日历容量是合同工时扣除假期;已承诺容量包括项目、运维和明确的协作工作;可分配容量才是能够新增承诺的部分。三者口径不一致时,不要急着讨论“谁没有效率”,先统一计算边界。

容量口径 计算思路 适用用途 常见误用
日历容量 工作日容量扣除休假和法定非工作时间 做上限估算 直接当作项目可投入工时
已承诺容量 已确认项目、运维、支持和管理工作 识别当前负荷 漏掉零散协作和临时支持
可分配容量 日历容量减去已承诺容量及必要缓冲 评估新增需求 把缓冲误认为闲置,全部填满

4. PMO 的职责是让冲突可见、可比较、可决策

PMO 不一定要直接管理每个成员,也不应替代职能经理做专业判断。它的价值在于建立共同口径:哪些需求必须进入组合评审,冲突依据什么排序,谁负责批准例外,决策多久复核一次。

对于中大型企业和 100 人以上组织,跨部门依赖、权限边界和数据维护成本通常会更明显。此时可用项目管理平台承载需求、计划、工时与风险信息,但工具不能代替决策规则。以 PingCode 为例,它更适合作为中大型组织承载项目协作与资源信息的数字化入口;具体是否匹配,仍需看组织的流程、权限、集成和数据治理要求。

资源管理资源教程:PMO最佳实践,避坑指南

三、常见误区:看起来精确,实际上更容易误导

1. 误区:把利用率当作唯一绩效指标

利用率适合用来观察容量是否长期偏离预期,不适合单独评价个人或团队。不同岗位的工作性质不同:产品负责人可能需要大量访谈和判断,架构师需要留出设计与评审时间,运维岗位需要承接不可预测事件。统一要求所有人达到同一个比例,容易让必要工作变成“看不见的工作”。

尤其要警惕把工时填报率等同于产出质量。填报很完整,只能说明记录较充分;它不能证明估算准确、需求有效或交付价值高。绩效判断应结合交付结果、质量、风险和协作负担,并明确指标用途。

2. 误区:用人天相加,掩盖技能瓶颈

一个项目缺少 10 人天的普通开发工作,与缺少 2 人天的安全评审,解决方式不同。前者可能通过拆分任务、调整范围或补充人员应对;后者可能卡住发布门槛,且替代者需要更长的熟悉时间。

容量分析应至少做到角色级,关键岗位进一步做到技能级。对于需要高熟练度的工作,可以记录能力等级、可替代人选和替代所需时间,而不是只在人员档案里打一个“会”或“不会”的标签。

3. 误区:项目一旦进入计划,就默认资源已经锁定

路线图、立项清单和资源承诺不是同一件事。项目进入计划可能只表示业务意向;资源承诺则应明确人员或角色、投入区间、起止时间、优先级、依赖条件及调整权限。如果这些要素没有确认,团队不应把该计划当作可对外承诺的交付日期。

我建议在项目状态中区分“待评估”“候选”“已批准”“资源已承诺”“执行中”。这样能避免高层演示材料里的项目数量被误读为实际可交付项目数量。

4. 误区:平均分配资源就等于公平

平均分配容易执行,却忽略了项目的业务价值、法规时限、客户影响和风险暴露。公平不等于每个项目得到相同人天,而是使用透明、可复核的规则,让不同需求在同一套标准下比较,并说明没有获得资源的原因。

如果管理层选择把资源留给紧急客户问题,PMO 应记录这项选择挤占了哪些原有承诺、带来什么后果、由谁接受风险。没有成本记录的插单,表面上只是“快速响应”,实际可能把延期成本转嫁给团队和其他业务。

5. 误区:把工具上线当成资源管理改革完成

工具能统一字段、减少重复录入、展示负荷和历史变化,但它不会自动识别伪需求,也不会替组织决定哪个项目该延期。如果流程没有统一,数字化只会更快地产生不一致的数据;如果权责不清,仪表盘越漂亮,争议可能越集中。

选择项目管理工具时,我会先画出资源决策过程,再检查工具是否支持所需对象、权限、审批、变更记录和数据导出。不要先从“有没有资源甘特图”开始选型,要先明确谁维护数据、谁批准承诺、过期信息如何处理。

6. 误区:把超额工作当成可持续供给

临时加班可能让一次交付赶上节点,但不应被写入长期容量基线。若一个团队连续几个周期都依靠额外工时交付,原计划的供给假设就不成立。需要查明是需求估算偏差、人员配置不足、返工过多,还是优先级不断变化,而不是简单地把超负荷当成团队“还能再挤一点”。

资源管理资源教程:PMO最佳实践,避坑指南

四、专业判断逻辑:从需求、容量、优先级到承诺

1. 先定义资源对象和时间粒度

管理资源之前,先确定组织究竟在管理什么:个人、岗位、技能、团队还是外部供应商。日常协作可能以团队容量为单位,关键专家排期则必须落到个人或技能;供应商工作还涉及合同额度、采购周期和交付边界。粒度过粗会漏掉瓶颈,粒度过细会造成维护负担。

时间粒度也要按决策场景选择。组合层看季度或月度容量,项目层看周,关键路径任务在临近交付时才需要更细。若组织用小时级精度管理半年后的计划,通常只是制造虚假确定性。

2. 用“可用容量”而不是名义工时做判断

可以用一条简单公式统一初步口径:可分配容量等于工作日容量减去休假、已承诺项目工作、稳定性支持、管理协作和预留缓冲。公式不是为了得到绝对精确的数字,而是让不同团队的估算边界一致。

例如,某团队 6 人,一个月名义容量为 120 人天。扣除 12 人天假期、72 人天已承诺项目工作、18 人天运维支持和 6 人天必要协作后,账面可分配容量为 12 人天。若未预留波动缓冲,这 12 人天也不能自动视作可承诺容量。

管理层若要求新增 20 人天工作,合理讨论不是“大家再挤一挤”,而是比较几种选择:延期已有项目、缩小新增范围、增加合适技能供给、降低非关键支持,或者接受更高风险。每种方案都应写明影响对象和决策人。

3. 优先级要同时考虑价值、时限、风险和稀缺能力

我不建议把优先级简化成一个看似精确的总分。复杂组织可以先用明确的评审维度,再由组合会议讨论权重和例外。可用维度包括业务价值、法规或客户时限、延误损失、战略关联、关键技能占用、依赖项目数量及可逆性。

分数的作用是让理由显性化,不是把判断伪装成数学真理。若一个低分项目承担法规硬期限,可以通过规则明确例外;若两个项目得分相近,则要看资源瓶颈和延误后果,而不是机械地让小数点决定优先级。

4. 识别瓶颈时看队列,而不只看忙碌程度

某个专家长期忙碌,并不自动说明该岗位就是瓶颈。更有效的证据是:关键任务是否持续等待该角色、等待时间是否逐步上升、是否有多个项目同时排队、替代人员是否能在合理周期内接手。若任务排队主要来自审批或需求未准备好,增加该技能供给未必能解决问题。

因此,PMO 应记录任务等待原因。至少区分等待人员、等待决策、等待输入、等待环境和等待外部依赖。把所有等待都归为“资源不足”,会导致错误招聘、错误外包或错误排期。

5. 承诺前设置最低准入条件

我建议项目进入资源承诺阶段前,至少具备:明确的业务负责人、可验收的交付物、合理的范围边界、关键依赖、角色级工作量估算、技能供给确认和风险说明。缺少其中任何关键项,都可以先进入候选池,而不是直接承诺发布日期。

准入条件不是为了增加审批手续,而是让组织避免过早把不确定性转成团队义务。需求越不稳定,越应采用分阶段承诺:先承诺评估和验证,再依据证据决定完整交付规模。

资源管理资源教程:PMO最佳实践,避坑指南

6. 设定决策节奏,避免每天重开同一场会

资源决策可以分成三个节奏:季度或月度组合评审负责方向与容量边界;双周或月度资源协调负责项目间调整;每周执行检查处理短期风险和变化。不是所有组织都需要三个正式会议,但需要明确不同层级解决什么问题,避免日常协调被升级成反复争论。

会议输出必须包括决定、依据、影响、责任人和复核日期。只记录“讨论了资源问题”,下一次仍会从头争论。对于无法在会议内解决的冲突,要设定升级路径和最长等待时间。

五、案例与数据观察:从一张表看清真正的瓶颈

1. 情景说明:一个多项目产品团队的月度资源冲突

下面是为说明分析方法构造的情景案例,不代表某家企业的真实运营数据。某产品组织有 120 名员工,分属产品、研发、测试、安全和运维团队,同时推进 9 个项目。月初汇总显示整体计划利用率为 87%,看起来容量尚可;但其中 3 个项目都需要同一名安全架构师参与上线评审。

项目经理最初提出增加 2 名开发人员。PMO 进一步核对后发现,开发团队并非主要等待点:开发任务完成后,项目还要等待安全评审和环境验证。此时继续增加开发供给,只会让更多工作堆积在瓶颈之前。

2. 先拆分等待时间,再决定调资源

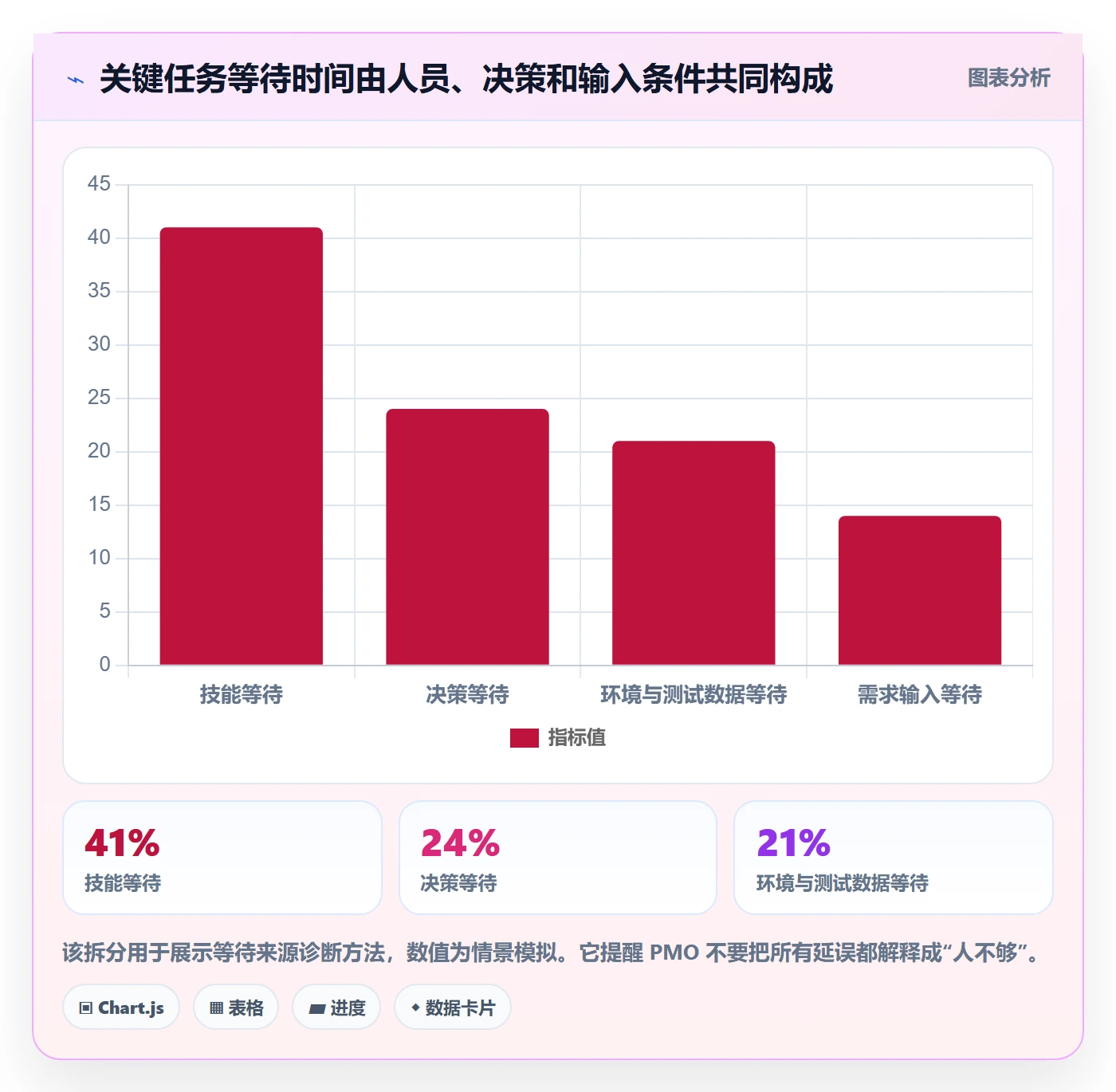

PMO 将近期关键任务的等待时间按原因分类,得到以下情景模拟结果:人员技能等待 41%,决策等待 24%,环境和测试数据等待 21%,需求输入等待 14%。这组分布说明,人员瓶颈确实存在,但不应把全部延误都归因于缺人。

随后团队采取了三项措施:将安全评审按风险分级,高风险任务仍由专家把关;安排另一名工程师进行有监督的能力培养;把环境和数据准备前移到开发阶段。决策等待则通过设定业务负责人和响应时限处理。

这个案例的关键不是某种百分比,而是诊断顺序。先确认工作在哪个环节排队,再判断是增加资源、移除等待,还是降低并行项目数。如果只看部门总利用率,最重要的约束很容易被平均值掩盖。

资源管理资源教程:PMO最佳实践,避坑指南

3. 调整后的计划必须同时写出代价

模拟方案中,团队没有把 9 个项目都保持原发布日期,而是将 2 个低优先级项目延后一个评审周期,释放关键专家容量;另为高风险评审培养备份人员,但不让新人独立承担最终审批;同时把环境准备列为开发启动条件。

这种调整的代价也要公开:两个项目的业务收益晚一个周期兑现;备份人员在培养期间需要专家投入;流程前置会增加项目早期的准备工作。若只展示按期率提升,却不说明延期项目和培养成本,资源调整就无法被公平评估。

PMO 可以用“计划变更记录”保存每次取舍:决策日期、被调整项目、受影响里程碑、业务理由、风险接受人、复核时间。积累几个周期后,组织才能看出频繁插单的实际代价,并判断是否需要调整项目组合或供给结构。

4. 用预测区间表达不确定性

远期计划不宜只给出一个日期。对于需求、关键依赖或技能供给仍不确定的项目,可以使用最早、最可能、最晚三种情景,或给出一个合理时间区间。随着输入条件改善,再逐步收窄范围。

我更愿意看到“在依赖按期完成的条件下,预计第 2 至第 3 周进入评审”,而不是一个没有条件说明的精确日期。前者能支持管理决策,也能暴露日期成立的前提;后者容易被当成承诺,在条件变化后却无人追踪。

资源管理资源教程:PMO最佳实践,避坑指南

六、行动建议:按组织成熟度和冲突类型分阶段落地

1. 数据基础薄弱:先统一最小字段,不要先追求全量工时

如果团队连项目、人员、角色和工作类型的口径都不一致,第一阶段不要推行复杂的技能矩阵和小时级填报。先统一一组最低限度字段:需求负责人、项目优先级、交付时间窗、工作角色、估算人天、关键依赖、当前状态和数据更新时间。

同时明确字段责任。项目经理负责需求和工作量,职能经理确认人员与技能供给,PMO 负责口径、组合视图和冲突升级。没有责任人的字段,最终会变成“每个人都能改、没有人负责”的公共数据。

2. 冲突频繁:建立固定评审和冲突升级规则

若资源冲突每周都要临时协调,先不要增加审批层级,而应设定固定节奏和排序规则。规定哪些冲突可由项目经理与职能经理解决,哪些需要 PMO 汇总,哪些必须由业务负责人做组合取舍。

升级时提交一页式决策材料即可:冲突资源、受影响项目、各方案的日期和成本后果、推荐方案、风险接受人。材料越能直接比较方案,越不容易陷入“谁先开口就先拿到人”的协调方式。

3. 关键技能短缺:同时考虑培养、替代、范围和外部供给

关键岗位短缺并不只有招聘一种解法。若工作可拆分,可以把专家时间集中到设计评审和高风险决策,把标准化执行交给团队;若能力可培养,可建立结对、影子评审和授权边界;若需求可以延期,可先调整项目组合;若短期必须交付,可评估外部供给,同时明确知识转移和安全责任。

每种选择都有边界。培养人员需要时间,外部供给需要管理接口,缩范围可能影响价值,推迟项目则有业务机会成本。PMO 的任务不是保证每个需求都得到资源,而是让决策者在了解成本后选择。

4. 变化速度高:缩短承诺周期,不要频繁重排全部计划

对市场需求变化快的团队,可以采用滚动式计划:近期几周做较细的人员与任务安排,中期用角色容量和项目窗口管理,远期只保留方向和情景假设。变化发生时优先调整未承诺工作,避免已进入关键路径的任务每天被重排。

滚动计划不等于没有计划。每次调整仍要记录变更原因、受影响范围和新旧承诺差异。若计划持续变动却没有可追溯记录,团队无法区分正常学习与管理失控。

5. 人员信息敏感:优先管理岗位容量和授权视图

并非所有管理者都需要查看每个人的详细工时或能力档案。可以按职责设置视图:组合决策者看团队和角色容量,项目经理看获批的项目投入,职能经理看所属人员安排,个人查看自己的任务和冲突。必要时只呈现区间或汇总,减少不必要的个人数据暴露。

引入系统时要把权限设计和数据用途一起说明。员工若认为数据会被用于脱离语境的个人排名,往往会降低填报质量。透明解释“为什么收集、谁能看、保存多久、用于哪些决策”,是数据可信度的一部分。

6. 用 30 天启动资源管理试点

  1. 第 1 周:选范围。挑选项目交叉、关键技能紧张且管理者愿意参与的业务单元,不要一开始覆盖全公司。
  2. 第 2 周:统一口径。确定容量公式、项目状态、角色定义、优先级维度和更新责任人。
  3. 第 3 周:跑一次组合评审。识别过载、技能瓶颈和等待队列,形成明确的接受、延期、缩范围或补充供给决定。
  4. 第 4 周:复盘偏差。对照实际投入、等待原因和变更记录,调整流程字段与会议节奏,再决定是否扩大范围。

试点成功不以“数据填得多”为标准,而要看冲突是否更早暴露、决策是否更快、承诺是否更可信,以及团队是否能解释偏差。若数据完整度提升却没有改变决策质量,应该先改机制,而不是继续增加填报字段。

七、工具与治理:系统要服务于决策,而不是制造新的台账

1. 先列出业务问题,再评估工具能力

选型前,我会把问题写成具体动作:能否看到多项目的角色负荷?能否区分计划投入和实际投入?能否保留审批与变更记录?能否按权限查看团队或个人信息?能否与现有流程和数据源衔接?能否导出数据供复盘?这些问题比“功能多不多”更有判断价值。

对于中大型企业及 100 人以上组织,工具评估还应覆盖项目结构、权限体系、跨部门协作、历史数据迁移、身份管理、审计要求和支持能力。PingCode 可作为此类组织评估项目管理平台时的一个例子,但是否适合仍要以实际试点验证为准,不应仅凭产品介绍或单一功能作决定。

2. 资源数据至少分清计划、实际和预测

很多报表把三类数字混在一起:计划投入是承诺或基线,实际投入是已发生记录,预测投入是基于当前状态对未来的判断。三者用途不同。若把预测当实际,可能错误评价团队;若把实际当计划,又无法识别偏差;若计划从未冻结,预测准确度也难以评估。

建议每次变更保留版本或时间戳。管理者才能回答:当时的容量判断依据是什么?后来发生了什么变化?偏差来自估算、需求还是供给?保留历史不是为了追责,而是为了让下一轮决策更接近真实。

3. 建立数据质量检查,而不是要求“尽量更新”

资源数据的质量可以通过更新时间、字段完整度、实际与计划偏差、未归类工作比例和冲突关闭时长来观察。不同指标要设定用途与解释边界。例如,数据更新及时率低可能是流程负担太重,也可能是责任不明;不应直接解释为个人不负责。

发现异常时,先抽样核对工作流。若多个团队都漏记同类支持任务,说明分类或流程设计有问题;若某个字段长期无人维护,要确认它是否真正影响决策。没有管理用途的字段可以删除,减少维护负担。

4. 自动化适合提醒和汇总,不适合取代价值判断

自动化可以提醒超载、识别空档、汇总关键技能需求、提示资源承诺将过期,也可以把计划变化推送给责任人。但优先级、风险接受和业务价值取舍,需要组织中的责任人判断。把复杂决策交给未经解释的自动评分,会让责任变得模糊。

如果使用智能分析,应向使用者说明输入数据、计算逻辑和适用范围,并允许人工复核。尤其在人员安排、绩效评价和组织调整等敏感场景中,不能让不透明的评分成为唯一依据。

八、不同情况下的取舍:没有一种资源策略适合所有团队

1. 项目少、团队稳定:优先简单规则

如果组织项目数量少、人员固定、跨项目冲突较低,可以用轻量容量表和月度复盘管理。不必建立复杂审批链,也不必要求每个人按小时填报。重点是确认关键岗位负荷、明确项目外工作,并及时处理变更。

此类组织应避免过度设计。系统和流程的维护成本如果高于它减少的协调成本,管理方法就需要简化。

2. 项目多、共享资源多:接受组合层面的取舍

当多个项目共享专家、环境或测试能力时,项目经理无法单独优化全局。需要组合层建立统一排序、受控的插单机制和升级路径,并允许某些项目被明确延期。若领导要求所有项目同时优先,PMO 应说明这在有限容量下无法成立。

这类组织使用更正式的资源视图和项目管理平台通常有帮助,但前提是数据责任和决策权明确。否则系统只会把冲突展示得更清楚,无法让冲突消失。

3. 需求高度不确定:用分阶段投入换取选择权

探索性项目早期不适合承诺完整团队和精确日期。可以先批准小规模验证,设置阶段目标和停止条件;通过客户验证、技术验证或风险评估后,再决定扩大投入。这样做的成本是阶段评审和重复切换,收益是避免在错误方向上持续投入。

如果业务窗口极短,组织可能选择先快速投入,再承担不确定性带来的返工风险。关键不是哪种方式永远正确,而是要把风险明确交给有权接受的人,而不是默认由执行团队消化。

4. 关键岗位供给不足:先区分短缺与低效

如果瓶颈来自人员数量不足,补充供给可能有效;如果瓶颈来自需求等待、审批拖延、工作方法不稳定或返工,招聘不一定解决问题。可以通过任务等待分布、工作重开率、评审排队长度和角色负荷变化来验证根因。

短缺长期存在时,还要比较内部培养、招聘、供应商支持、自动化和范围调整的总成本。外部供给见效可能更快,但需要交接和知识管理;内部培养慢,却有助于形成长期能力。决策周期越短,越要避免只比较采购价格而忽略管理成本。

资源管理资源教程:PMO最佳实践,避坑指南

5. 交付压力高:不要用加班掩盖组合问题

短期危机中,延长工作时间可能是合理的应急选项,但必须限定周期、范围和恢复安排。若每个项目都被定义成紧急,组织就没有真正的优先级;若加班成为默认容量,长期质量、留任和故障风险都可能受影响。

PMO 应记录应急投入的持续时间、涉及人员、返工和后续恢复安排。复盘时重点判断压力源是否可避免:插单审批太松、项目同时启动过多、需求变更没有代价,还是关键技能没有备份。只感谢团队“顶住了”,不足以防止下一次重复发生。

九、PMO 的检查清单与复盘方式

1. 每轮资源评审前检查输入是否可信

  • 项目是否有清晰的业务负责人和可验收交付物。
  • 工作量是否按角色或关键技能拆分,而非只有总人天。
  • 人员可用性是否扣除了休假、运维、协作和已承诺工作。
  • 需求变更、外部依赖和关键日期是否有明确说明。
  • 资源数据是否在约定时间内更新,是否存在过期承诺。

2. 每轮评审后检查决定是否真正落地

  • 新增项目是否有资源承诺状态,而不是停留在口头认可。
  • 延期或缩范围是否通知受影响业务方,并记录原因。
  • 资源冲突是否有明确责任人、下一步动作和复核日期。
  • 未获资源的项目是否进入候选池,避免反复重复申请。
  • 例外插单是否记录挤占的容量和接受风险的决策人。

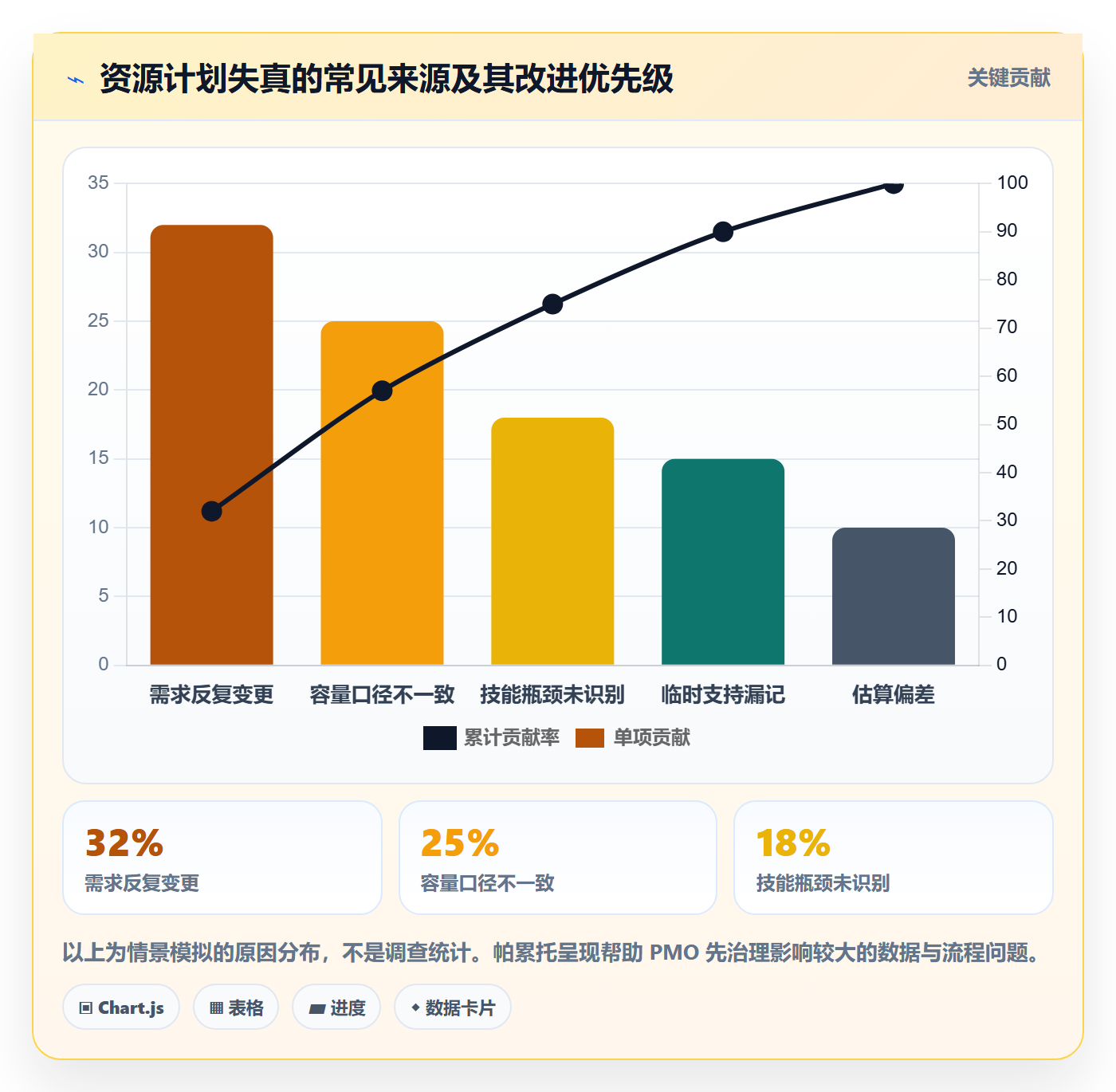

3. 复盘时区分“预测错了”和“计划变了”

计划偏差至少分为四类:初始估算误差、需求范围变化、供给变化和依赖等待。不同原因对应不同改进方式。估算误差要按任务类型积累历史;范围变化需要变更控制;供给变化需要容量更新;依赖等待需要改善接口和决策链路。

不建议每次延期都通过统一比例修正全部估算。某类工作估算偏差大,不代表其他工作也有相同偏差。以工作类型、团队和不确定性区间分组,比给整个组织加一个安全系数更有解释力。

4. 用少量指标形成可执行的管理看板

资源看板不需要堆满图表。PMO 可以先跟踪按期交付率、关键岗位负荷、承诺变更次数、资源冲突关闭时长、等待原因分布、计划与实际偏差。每个指标都要配套定义、数据负责人、更新时间和决策用途。

比如“关键岗位负荷”应明确按周还是按月计算,是否包含运维支持,多少负荷触发预警;“承诺变更次数”应区分业务主动调整与供给突发变化。没有口径说明的数字,容易引发新的争论。

资源管理资源教程:PMO最佳实践,避坑指南

十、总结:资源管理的成熟度,体现在敢于拒绝和及时修正

1. 好的资源管理不是让每个人更忙,而是让重要工作更可靠

PMO 的资源管理能力,不应以表格数量、填报精度或人员利用率单独衡量。更有价值的信号是:业务需求能否被比较,瓶颈能否在承诺前识别,冲突能否由正确的人作出取舍,计划变化能否留下可解释的记录。

真正的成熟组织会接受容量有限,也会公开说明取舍。它可以选择延期、缩范围、培养能力、采购外部供给或承担风险,但不会假装所有项目都能同时得到最高优先级,也不会把资源缺口悄悄转成一线团队的加班义务。

2. 下一步从一个真实冲突开始,而不是从一套大系统开始

建议下一周就选一个正在发生的资源冲突,按“需求是否完整、供给是否真实、等待发生在哪个环节、优先级依据是否一致、决策人是否明确”逐项核对。先用一张简洁表格记录方案和代价,复盘后再决定是否需要更完整的流程或项目管理平台。

我的最终判断是:资源管理的第一件事不是把人排满,而是让每一项资源承诺都有依据、有边界、有责任人,也有退出或调整的机制。当 PMO 能把这些条件建立起来,工具才会放大管理能力;否则,精致的计划只会让错误的承诺看起来更可信。

常见问题解答(FAQ)

1. PMO做资源管理,应该先建资源池还是先统一项目排期?

我接手过一个项目组合,团队先花两周整理人员技能、部门和可用工时,结果项目负责人仍按各自的表格抢人,资源池很快就过时了。我想知道,资源管理的第一步到底应该是建一份完整台账,还是先解决项目之间的排期冲突?

建议先建立能支持决策的最小资源视图,再用真实排期验证它,而不是先追求完整的人才数据库。至少记录人员或角色、所属团队、每周可投入工时、已承诺项目、关键技能和数据更新时间;随后挑选几个有冲突的项目,按周对比需求与供给。

比如某位测试工程师每周可投入40小时,已承诺32小时,又被新项目申请16小时,超出的8小时就是需要管理层明确取舍的容量缺口。这个做法的判断依据是:资源池的价值不在字段齐全,而在能否尽早暴露冲突。等排期机制稳定后,再逐步补充技能等级、成本和替补人选等信息。

2. 项目资源负载率控制在多少,才不容易造成延期?

我在项目计划里常看到人员被排到接近满负荷,表面上看每个人都没有闲置,实际遇到线上故障或需求变更就会连锁延期。我不确定负载率是不是越高越好,也不知道 PMO 应该怎么给团队设警戒线。

不要用一个统一的负载率目标覆盖所有岗位。可以先用“已承诺工作量÷可用工作量”按周计算,再根据工作类型设预警:例如关键支持岗位可把持续超过85%作为黄色信号,连续数周接近或超过100%则进入红色评审;这些是可试行的管理阈值,不是适用于所有组织的行业定律。

需要同时区分计划工时和实际工时,并为突发支持、评审和协作预留容量。判断时重点看连续趋势和关键路径:短期峰值可能可接受,但核心岗位长期满载、且无替补,通常比团队平均负载偏高更值得处理。

3. 多个项目同时争抢同一名专家,PMO如何做资源优先级决策?

我遇到过两个项目都声称自己是公司重点,一个影响客户交付,一个关系到内部平台升级,最后双方都把专家排进计划,实际只能靠临时协调。我想知道,PMO怎样判断先支持谁,才不会变成谁声音大就给谁资源?

把“谁更着急”改成可复核的取舍规则。可由管理层事先确认评分维度,例如合同或合规承诺、战略贡献、延期损失、依赖项目数量和是否存在替代人选;权重应由组织结合年度目标确定,不宜由 PMO 临时拍脑袋。

评审时要求项目负责人提交最晚需要日期、缺人造成的具体影响、可接受的范围缩减方案,以及替代资源所需的交接时间。若两个项目都高优先级,PMO应呈现选项及代价,例如项目甲按期交付但项目乙延期两周,或两边各投入一部分导致两者都延误,由有决策权的人确认。

PMO负责把冲突和影响说清楚,不应暗中替业务承担优先级决定。

4. 资源管理台账多久更新一次,才能避免数据失真?

我见过台账刚整理完就与实际情况对不上:有人临时支援别的团队,有人手上的任务已经结束却还占着工时。我想知道是要求所有人每天更新,还是每周集中核对更实际,怎样才能让数据既新又不增加太多填报负担?

更新频率应由决策节奏决定,而不是越频繁越好。若项目组合每周进行资源评审,可要求项目负责人每周固定时间更新未来数周的需求与承诺,人员变动、关键任务完成或重大插单则触发即时调整;实际投入可按组织需要月度抽样核对,不必把每个人都变成全天填报工时的记录员。

建议在台账上标明负责人、更新时间和数据状态,并把过期数据单独标识。例如超过两个评审周期未确认的容量,不应被当作可靠的可用资源直接分配。判断质量时可抽查已排期人员与项目负责人确认结果是否一致;如果反复不一致,先修订更新流程和责任边界,而不是继续增加字段。

核心关键词

读者评论

宋
宋书瑶

我们之前也按每人每周40小时排期,后来发现评审、故障支持和沟通都没算进去。按实际工作校准容量后,计划看着没那么满,反而更可信。

沈
沈诗涵

关键技能比总人天更容易卡进度,这点很有共鸣。不过能力等级怎么维护、多久复核一次,实践中挺费精力,最好先从少数瓶颈岗位试行。

林
林嘉宁

把“计划中”和“资源已承诺”分开很实用。想了解文中建议的周度复核,遇到临时插单时由谁记录被挤占的原承诺,才能避免延期责任最后落到执行团队。

文章包含AI辅助创作:资源管理资源教程:PMO最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532406
