团队管理中最容易被误判的资源问题,往往不是“人不够”,而是同一个人被多个项目同时当成可用资源:项目计划里写着他每周投入三天,部门负责人又安排了两天临时工作,线上故障还随时可能打断任务。结果是每个项目都觉得自己拿到了资源,团队却没有一个人能按计划完成工作。PMO做好资源管理,关键不是把人员排满,而是让需求、能力、优先级、可用时间和变更影响形成一条可追溯的决策链。
一、先讲核心结论:资源管理不是排人,而是管理承诺
1. 资源计划的价值,在于揭示承诺是否可信
我判断一份资源计划是否有用,不先看表格是否整齐,而是看它能不能回答五个问题:谁需要什么能力、何时需要、预计投入多少、这个投入从哪里来、需求变化时由谁决定取舍。如果只能回答“项目需要两名开发”,却说不清需要哪种技术、在哪几周投入、现有任务如何让位,这就还不是资源计划,只是人头申请。
PMO的职责不是替每个项目经理争取更多人,而是帮助组织形成可信的资源承诺。所谓可信,至少包含三个条件:需求经过统一口径描述;供给使用真实可用容量而非名义人数;发生冲突时,决策依据和让步对象都能被看见。
一个重要判断:资源利用率高,不等于组织效率高。把每个人排到百分之百,表面上减少了闲置,实际上会压缩处理突发事项、评审、协作和学习的空间。越是依赖跨团队协作、外部审批和不确定需求的组织,越不能把满负荷当成管理目标。
2. PMO要管理四类对象,而不只是人员名单
在实际管理中,资源至少有四类:人员与技能、时间与容量、预算与外部采购、关键设备或环境。很多PMO只维护人员表,却没有把测试环境、数据权限、供应商窗口和业务专家时间纳入计划,最终仍会在关键节点卡住。
不同资源的管理方式并不相同。人的容量需要考虑休假、会议和支持工作;预算需要确认审批周期和付款节点;环境资源需要管理排队、权限和变更窗口;稀缺专家则要管理上下文切换和决策等待。把它们都压成“资源数量”,会掩盖真正的约束。
| 资源对象 | 常见约束 | PMO应追问的问题 | 适合的管理单位 |
|---|---|---|---|
| 人员技能 | 稀缺专长、经验差异、跨团队借调 | 需要什么能力,谁能独立交付,替代人选是谁 | 技能等级、可投入人天 |
| 时间容量 | 会议、支持、休假、并行任务 | 这段时间的实际可用容量是多少 | 周、迭代或人天 |
| 预算与采购 | 审批、合同、付款和交付周期 | 资金何时可用,采购是否赶得上里程碑 | 金额、审批周期、到货时间 |
| 共享设施 | 环境冲突、数据准备、使用窗口 | 是否存在排队,冲突由谁裁决 | 时段、并发数、预约窗口 |
3. 先把“满负荷”改成“有边界的承诺”
PMO可以把管理目标从“每个人都安排满”改为“每个关键承诺都能解释”。计划中要区分已承诺工作、待确认需求、日常运营和缓冲容量。缓冲不是浪费,而是对需求波动、故障、返工和跨团队等待的现实准备。
容量管理要同时看总量和结构。例如,团队有十名工程师,不代表任何一个项目都能拿到十人可用容量;其中可能只有一人熟悉某个遗留系统,另外两人承担线上支持,还有人需要参与评审和安全治理。资源的可替代性,比总人数更能决定排期风险。

二、背景与真实场景:资源冲突通常藏在项目计划之外
1. 多项目组织面对的不是单一排期问题
在多项目并行的组织里,资源冲突经常发生在三个层面。第一层是同一专家被多个项目同时预约;第二层是部门日常工作与项目工作使用同一批人;第三层是项目优先级变化后,旧承诺没有同步撤销。第三层最容易被忽略:新项目获得资源,并不意味着旧项目自动减少范围或延期。
PMO如果只在立项时核对一次资源,后续很容易出现“纸面可行、执行失真”。项目启动时,负责人承诺某位架构师投入一半时间;两个月后,架构师又成为安全整改和线上问题的唯一决策人。项目计划仍然显示资源充足,但实际排期已经失去依据。
2. 一个典型的情景案例:三条计划争用一位专家
下面是一个用于说明决策过程的情景模拟,不代表某家企业的真实统计。某中型企业同时推进客户门户升级、内部数据治理和合规改造。三个项目都需要同一位数据架构师:门户项目要求他在四周内参与方案评审,数据治理需要他连续支持六周,合规改造则把他列为关键路径负责人。
初始计划把该专家的每周容量按五天计算,三个项目分别申请三天、三天和两天,合计八天。每个项目单独看似乎都“只要一点支持”,放在一起却超过了一周工作容量。部门负责人如果只做临时协调,通常会让专家自行加班;这并没有消除冲突,只是把组织决策隐藏成个人负担。
PMO先把需求拆成决策、评审和执行支持三类,再核对不可替代性。结果发现,门户项目需要的是两次关键评审,其他工作可以由团队内高级工程师完成;数据治理确实需要连续投入,但可以将数据字典梳理交给业务分析师;合规改造的监管检查节点不可移动。冲突因此从“谁拿走架构师”转成“哪些工作必须由架构师完成”。
该情景的关键不在于精确计算八天还是七天,而在于把任务与技能绑定。若不拆任务,组织只能在项目之间争人;拆开后,才可能通过授权、替补、范围调整和时间移动解决约束。
3. 资源信息要同时有计划数据和运行数据
项目计划描述未来的承诺,运行数据描述实际发生的工作。二者必须能对照。只看计划,会不知道承诺是否兑现;只看工时,会看到工作消耗,却未必知道是否在正确优先级上消耗。
我建议PMO至少维护以下信息:角色与技能、实际可用容量、项目需求时间窗、已承诺比例、日常运营占用、需求置信度、替补方案、冲突决策人和最后更新时间。尤其要记录数据更新时间,过期的资源表比没有资源表更危险,因为它会制造确定性错觉。

4. 资源治理不能替代项目治理
资源冲突经常暴露出更深的问题:项目太多、优先级不清、范围没有边界,或高层同时要求所有项目按期完成。PMO可以提供数据和决策机制,但不能通过更精细的排班掩盖不合理的项目组合。
当需求总量长期超过可用能力,正确动作通常是减少并行、调整范围或移动日期,而不是持续提高个人负荷。PMI的项目管理框架强调以价值、交付和适应性为中心;具体组织仍应结合自身治理体系,把资源决策放到组合管理层面,而不是把所有压力留给项目经理和执行团队。
三、常见误区:看似提高利用率,实际放大交付风险
1. 误区一:把编制人数当作项目容量
“团队有二十人”不是容量结论。有人处于试用或培训阶段,有人承担运维值班,有人需要参与多个项目,还有人具备的技能并不匹配当前任务。以编制人数直接推算交付能力,会导致项目计划建立在并不存在的可用时间上。
更可靠的做法是按角色和时间窗核算。以未来八周为例,分别估算每周可用工作日,再扣除休假、固定支持、必要协作和已承诺任务。对高不确定工作,不要把估算压成一个看似精确的单点数字,可以使用区间并标记置信度。
2. 误区二:用利用率作为个人绩效指标
利用率能够反映时间分配,却不能独立说明产出价值。若团队用“忙碌程度”评价个人,成员会倾向于接更多任务、拆小任务、延迟暴露风险,甚至把等待时间伪装成工作时间。结果是局部看起来满负荷,整体交付周期反而变长。
我更愿意把利用率用于识别系统性异常,而非给个人排名。例如,连续数周高负荷且延期增加,说明需要检查并行任务和依赖;持续低负荷则要区分需求不足、技能错配、审批等待还是排期管理问题。指标需要触发调查,不应直接成为惩罚依据。
3. 误区三:一张资源表解决所有问题
资源表是信息载体,不是决策机制。若表格没有统一定义、数据负责人和更新节奏,项目经理会各自填写“百分比投入”,有人填计划比例,有人填实际比例,还有人填可用比例。看起来能汇总,实际不能比较。
在工具选择上,企业可以从共享表格起步,但当项目数量、角色维度、权限要求和变更频率增加后,需要能关联项目、任务、负责人、时间和风险的管理方式。对中大型企业及百人以上组织,像PingCode这类项目管理平台可以作为统一承载的例子:重点不是购买某个工具,而是验证它能否把需求、项目计划、任务执行和资源视图连接起来,并支持组织现有的权限与流程要求。
4. 误区四:项目经理先到先得
先提交申请的人不一定应该先获得资源。若以申请时间决定分配,紧急且高价值的事项可能被低价值工作占用;若以职位影响力决定,则资源配置容易变成非正式博弈。PMO应建立明确的优先级规则,并公开哪些类别可以越级处理。
优先级不能只看收益,还要纳入合规、客户承诺、风险暴露、依赖关系和机会成本。一个低收入但有明确监管截止日期的项目,可能需要优先于一个预期收益较高但可延期的内部优化项目。关键是把理由写出来,而不是只给项目贴“高优先级”标签。
5. 误区五:新增资源一定能缩短工期
增加人员不一定能线性缩短周期。新成员需要熟悉业务、代码、流程和决策路径;如果工作高度依赖核心专家,新人甚至会增加专家的辅导负担。项目已经接近交付时临时扩编,常常无法赶上关键节点。
增加资源前,先确认工作是否可以并行、是否有清晰的任务边界、是否具备可用环境和知识材料。若瓶颈是审批或单点决策,增加执行人员不会解决瓶颈;如果瓶颈是可拆分的测试工作,经过充分准备后增加人员才可能有效。
6. 误区六:把缓冲视为浪费
没有缓冲的计划只是在假设所有依赖都按时完成、需求不变、没有缺陷、没有休假。这样的计划不是更有纪律,而是把不确定性转嫁给执行团队。缓冲需要有明确用途、使用条件和恢复机制,不是随意留白。
例如,关键系统迁移可以设置技术风险缓冲,跨部门审批可以设置等待缓冲,核心专家安排可以预留少量不可预约时段。不同缓冲不能混为一个“万能余量”,否则风险发生时仍然不知道由谁决定使用。

四、专业判断逻辑:从需求定义到冲突裁决形成闭环
1. 第一步:先定义需求,而不是先报人头
每一项资源申请都应描述要完成的工作、所需能力、投入时段、预期产出和不可替代程度。项目经理提出“需要一位高级工程师两个月”,PMO应继续追问:高级体现在哪项能力?两个月内要完成什么?每周需要几天?哪些任务可以交给现有成员?
需求定义的目标不是增加审批负担,而是让资源分配能被比较。两项申请如果一个有清晰交付物,另一个只是“希望多一点支持”,PMO就有理由要求后者先补充业务依据,而不是把模糊请求直接转化为人力承诺。
2. 第二步:核算可用容量,并区分确定性
容量核算要从现实工作时间开始。可采用“日历工作时间减去休假、固定运营、已承诺任务和必要协作”的方式,得出可计划容量。对于不同岗位,扣除项不应统一套用:客服支持岗位的中断负荷可能更高,研究型岗位的连续专注时间更重要。
再为数据标记置信度。已批准的假期和固定值班属于较确定信息;尚未确定的项目需求属于较低确定信息;临时故障可以用历史区间估计,但不能假装精确。容量视图应显示“确认值”和“预测值”,避免把不确定信息包装成承诺。
3. 第三步:用统一规则比较优先级
我通常建议采用评分辅助、会议裁决的方式,而不是完全自动排序。评分可以纳入战略匹配、客户价值、合规期限、风险降低、依赖关键性和延迟成本;同时明确哪些因素是门槛条件,哪些因素只是加分项。
评分不应制造虚假的客观性。两个项目即使分数接近,仍可能因监管期限、客户合同或技术依赖而需要管理层判断。PMO的职责是让差异可见、让理由可记录,并确保相似情况按相似规则处理。
| 评估维度 | 判断问题 | 可采用的证据 | 常见误用 |
|---|---|---|---|
| 战略匹配 | 是否支撑明确的年度目标 | 战略目标、投资组合决议 | 所有项目都声称“战略重要” |
| 客户与收入 | 延误会影响哪些客户承诺或收入 | 合同节点、客户反馈、收入区间 | 只看潜在收入,不看实现概率 |
| 合规与风险 | 是否有不可移动的外部期限 | 法规要求、审计问题、风险记录 | 把内部偏好包装成监管硬期限 |
| 资源稀缺性 | 能力能否替代或培养 | 技能矩阵、替补名单、培训周期 | 把“只有某人会”当作永久事实 |
| 延迟成本 | 推迟一个周期的实际损失是什么 | 客户影响、运营成本、机会成本 | 用未经验证的高额估算争资源 |
4. 第四步:先消除冲突,再承诺排期
发现容量超载后,PMO不应直接把冲突推给资源负责人“自己协调”。可以按顺序评估:任务能否拆分、能否替代技能、能否改变顺序、能否减少范围、能否调整里程碑,最后才讨论新增人员或外包。
每个冲突都要明确决策人。跨部门项目组合冲突通常需要业务负责人或组合治理会议裁决;同一团队内的工作顺序可由部门负责人确定;技术方案和人员替代性则需要相应专业负责人判断。PMO负责组织事实和追踪决定,不应在没有授权时替业务方决定价值取舍。
5. 第五步:把资源承诺变成可追踪的基线
资源承诺要写清楚:角色或技能、投入区间、开始和结束时间、产出、负责人、前置条件、替补方案和复核日期。若项目只记录“某人支持项目”,当其同时加入其他工作时就无法判断冲突是否构成计划变更。
在项目启动后,资源基线不是不可改变的合同,而是变更管理的起点。业务优先级变化、依赖延误或需求扩张时,应同时更新范围、时间和资源影响。只改其中一个维度,会制造隐性欠账。
6. 第六步:按节奏复核,而不是等到延期才发现

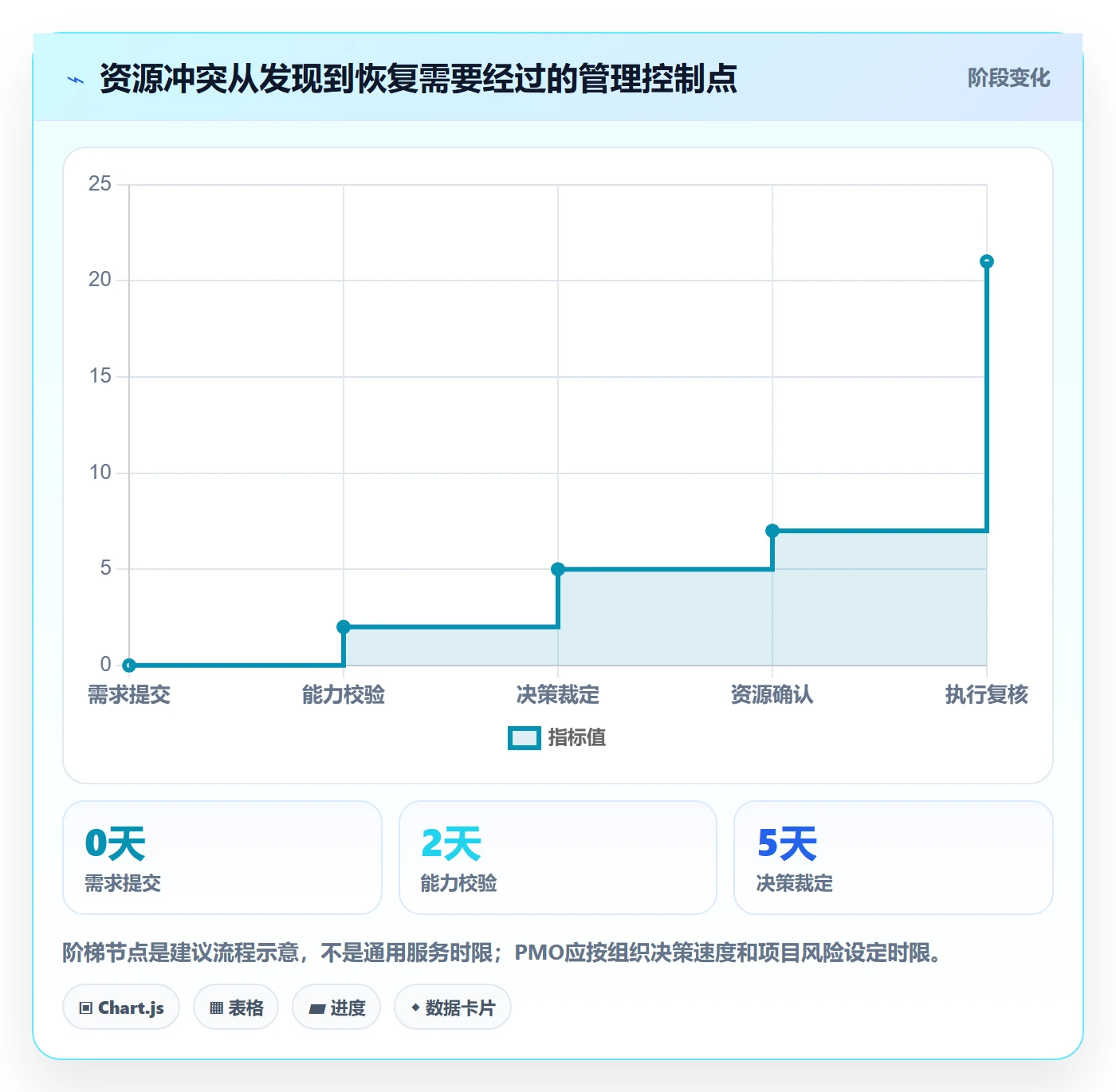

PMO可以设置周度团队层面检查和月度组合层面复核。周度检查关注未来两到六周的过载、空档、关键角色冲突和实际投入偏差;月度复核关注项目数量、战略优先级变化、需求流入和能力建设。
复核会议不必逐人逐任务念表格。更有效的议程是:本周期新增了哪些需求;哪些承诺发生变化;关键路径上是否出现单点资源;哪些低优先级工作需要暂停;哪些风险需要升级。会议结束后记录决定、负责人和下次检查时间。

五、具体案例与数据观察:把“争人”改造成“改工作设计”
1. 情景案例的决策过程
回到前述三项目争用数据架构师的情景。PMO将申请拆成九项工作:两次方案评审、数据模型设计、数据字典整理、接口影响分析、合规映射、数据质量检查、迁移决策和上线支持。随后分别标记技能要求、截止日期、可替代性和预估投入。
分析结果是假设性的,但决策逻辑具有普遍性:两次评审必须由架构师参与;数据字典整理可以由业务分析师负责;数据质量检查可由数据工程师执行;合规映射由合规负责人提供规则、架构师审核边界;上线支持保留一个明确的决策窗口,其余由值班团队承担。
这样做并没有让架构师的总工作消失,而是把他的时间从低价值的执行性支持中释放出来。更重要的是,项目团队获得了可执行的责任边界,不必每天临时确认“专家今天能不能来”。
| 原始需求 | 重新拆分后的工作 | 安排方式 | 管理理由 |
|---|---|---|---|
| 架构师支持数据治理六周 | 模型决策、评审与关键问题升级 | 架构师集中参加关键节点 | 保留不可替代的判断能力 |
| 架构师负责数据字典 | 术语梳理、字段说明和业务确认 | 由业务分析师牵头,架构师抽查 | 执行工作与专业裁决分离 |
| 架构师参与全部合规任务 | 规则解释、映射和技术审核 | 合规负责人提供规则,架构师审核技术边界 | 避免专家承担不需要其专长的整理工作 |
| 三个项目均要求随时响应 | 固定评审窗口和升级通道 | 提前预约,紧急事项按风险升级 | 减少切换成本和隐性排队 |
2. 用小规模试点验证资源模型

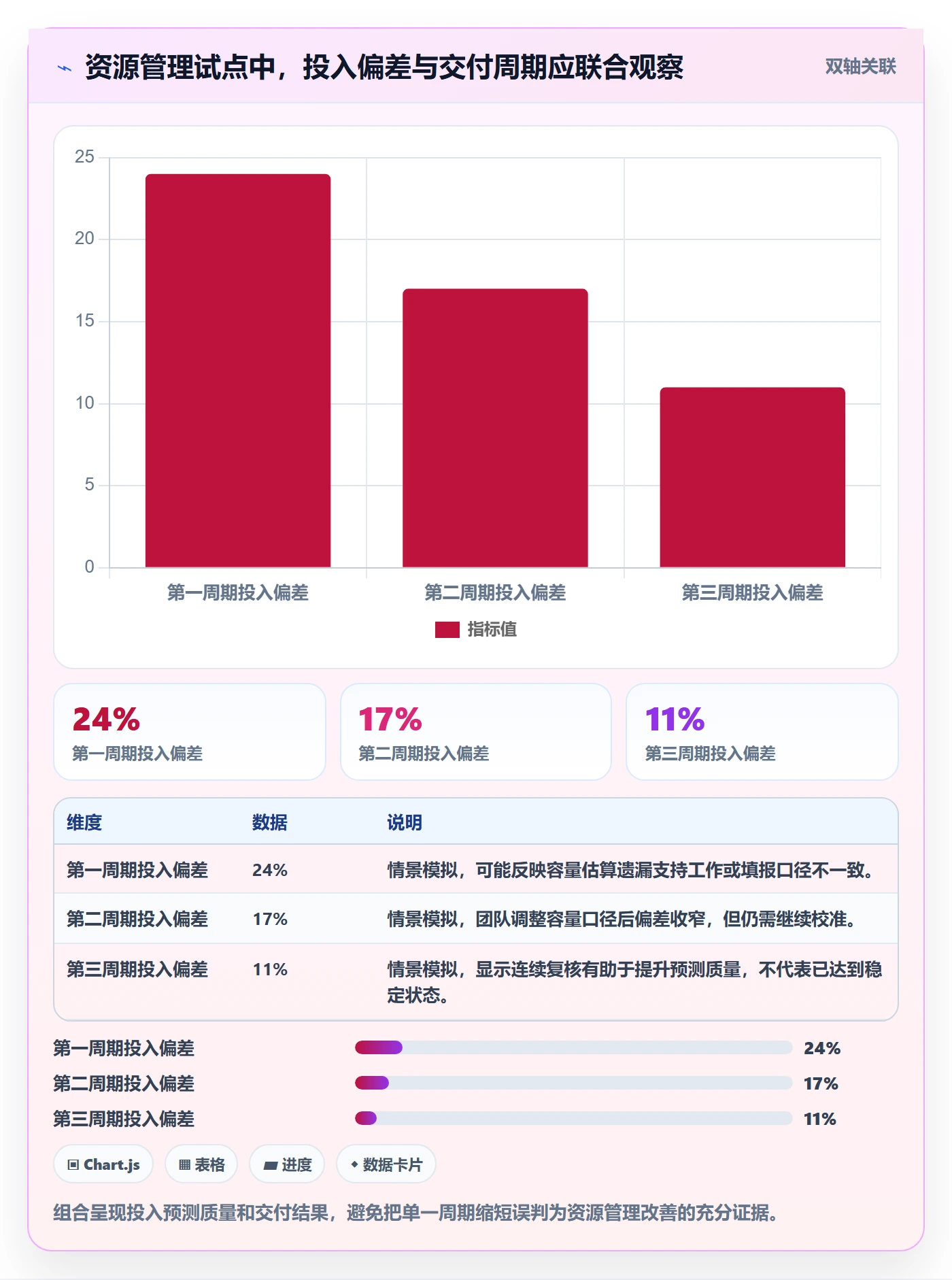

如果组织目前没有可靠的历史数据,我不建议一开始就建立复杂的资源预测模型。可以选择一个跨部门项目群,连续跟踪六到八周:计划投入、实际投入、支持工作、等待时间、变更次数和关键角色冲突。试点的目标不是证明某个公式正确,而是找出容量计算中最常漏掉的工作。
例如,某团队计划每人每周投入三十小时项目工作,实际记录后发现平均每周还有五至八小时被线上支持、评审和临时协调占用。这个结果不应被直接推广成企业通用比例,而应作为该团队当前运营结构的观察值,再判断哪些占用可以减少、哪些必须保留。
对数据质量也要保持克制。工时记录可能受填报习惯影响,会议时间不一定等于有效工作时间,任务完成时间也会受到外部等待影响。因此最好结合计划偏差、交付周期、返工和等待时间进行交叉验证,而不是根据一个单一指标下结论。
3. 工具和流程应当一起设计
当组织使用项目管理平台承载资源管理时,先设计数据口径,再配置字段和工作流。像PingCode这样的项目管理平台可作为中大型团队的工具讨论对象,但选型时不应只看是否有资源视图,而要验证项目、任务、人员、权限、变更记录能否形成一致的数据链。
我会要求试点回答几个具体问题:项目计划变化后,资源视图是否能及时反映;部门负责人是否能看到团队未来负荷;项目经理是否只能访问授权范围;需求与实际执行是否可追溯;数据导出和审计是否满足企业要求。演示环境里看起来完整,不代表真实流程中能持续更新。
工具的效果最终取决于责任机制。如果资源表每周都要靠PMO人工追着几十个负责人填报,系统只是把原有的手工汇总搬到了线上。更好的设计是让数据在项目计划和执行过程中自然产生,同时由明确的角色对关键字段负责。
4. 观察结果时,区分领先指标和滞后指标
延期、超预算和客户投诉属于滞后结果,能告诉我们问题已经发生。未来四周关键角色负荷、未裁决冲突数量、计划与实际投入偏差、需求变更频率,则更像领先信号,可以提前干预。

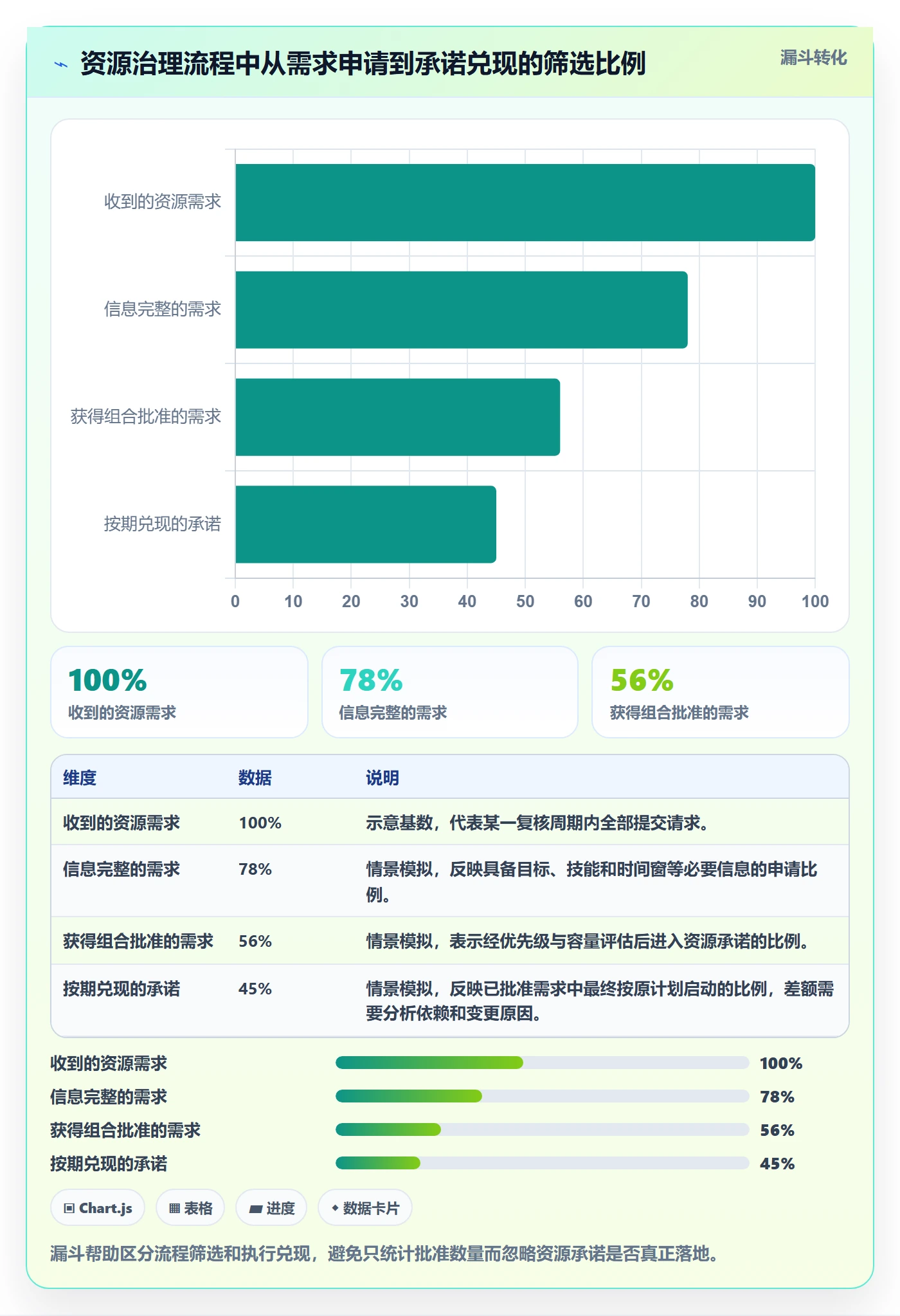

指标不宜越多越好。PMO可以用少量指标形成仪表盘:关键角色超载率、未来四周未决资源冲突、项目计划兑现率、跨项目切换频次、需求决策平均等待时间。每个指标都要定义分母、时间窗、更新频率和触发动作。

六、最佳实践全流程:从需求进入到资源复盘
1. 建立统一的资源需求入口

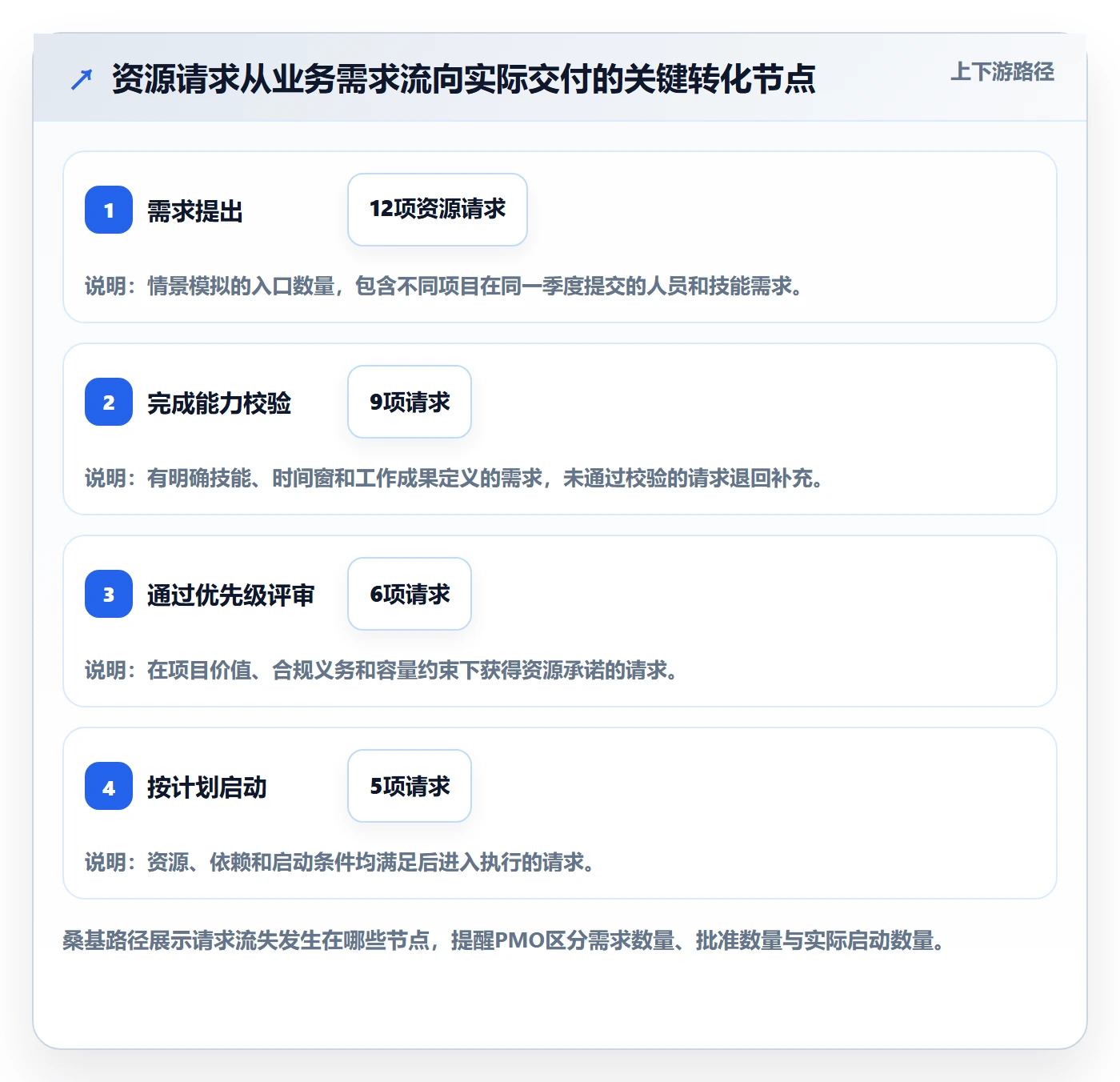

PMO应规定资源申请的最小信息集,避免项目经理通过邮件、即时消息和会议分别提出互不一致的需求。入口可以是系统表单、项目组合流程或固定会议,但必须保留版本、提交人和时间戳。
需求字段建议包括:业务目标、交付物、所需技能、预计投入、需求时间窗、优先级理由、依赖条件、可替代方案和未获资源时的影响。若项目尚处概念阶段,可用区间估算并标记低置信度,不必强迫团队提供虚假精度。
2. 做容量核算和技能匹配
容量核算的第一张表应按团队、角色、周次展示,而不是先按个人姓名排到每天。这样能先看到某类能力整体不足,再判断是否需要培养、借调或采购。对于敏感的个人信息,应遵守企业的权限和数据保护要求,资源管理不等于无限制公开员工排班细节。
技能矩阵不应只用“会或不会”二元标签。可采用入门、可独立完成、可指导他人等层级,但评级标准要基于实际工作证据,例如近期交付、评审记录或认证结果。矩阵应定期复核,避免几年未更新的能力标签误导排期。
3. 组合评审并作出明确取舍
每次组合评审都要明确三个出口:批准并分配资源、附条件批准、暂缓或拒绝。附条件批准应写出条件,例如先完成数据授权、补齐业务负责人、确认替代人选。没有条件的“原则同意”很容易被理解成资源已经承诺。
资源不足时,PMO应将选项摆在决策者面前:保日期改范围、保范围改日期、降低服务水平、拆分阶段、增加预算或停止低优先级工作。任何选择都有成本,管理者的职责不是消灭取舍,而是选择组织愿意承担的成本。
4. 落实到项目计划和团队执行
资源决定必须进入项目计划,至少标明角色投入、里程碑依赖和替补安排。团队成员需要知道自己当前承担的优先级,而不是同时从三个项目负责人那里收到“这个最急”的信息。
任务执行层面要把跨项目工作透明化。若某位专家每周只在周二和周四参加项目决策,相关项目应据此设计评审节奏;若任务需要连续专注时间,不能把投入切成大量零碎时段后仍假设产出不变。
5. 监控偏差并及时升级
出现偏差时,先判断原因属于容量估算错误、工作范围增加、实际效率变化、依赖等待还是优先级改变。不同原因对应不同措施:估算错误需要更新模型,范围变化需要变更审批,依赖等待需要升级外部责任人,优先级改变则需要重新分配承诺。
建立触发阈值时,应从组织历史数据出发。比如可以试行“未来四周关键技能需求超过可用容量百分之十时升级”,但这只是建议起点,不是普适标准。低风险内部项目和高风险监管项目,不应使用完全相同的容忍线。
6. 项目结束后复盘资源预测
项目复盘不只看是否按期,还要比较计划投入与实际投入、关键技能使用情况、人员切换频率、等待时间和返工。复盘重点不是追责某个人估算不准,而是识别系统性偏差:某类工作是否长期低估,某个部门是否总在临时支持,某项能力是否存在单点依赖。
将复盘结果回写到估算假设、容量模型和技能发展计划中,资源管理才会从每次重新填表变成组织学习。若项目连续出现同一种缺口,却从未调整计划口径或团队能力建设,说明组织只是记录了问题,没有真正吸收经验。
- 提出需求:明确目标、交付物、技能和时间窗。
- 核算容量:扣除运营、休假、协作和已承诺工作。
- 评估优先级:基于价值、期限、风险和延迟成本比较。
- 裁决冲突:先拆任务和替代,再讨论范围、日期与新增资源。
- 落地承诺:更新项目基线、责任人和替补方案。
- 滚动复核:观察未来窗口的容量变化和领先风险。
- 结束复盘:校准估算、流程和技能建设假设。

七、不同情况下的行动建议:按组织成熟度选择做法
1. 资源数据尚不完整的团队
如果团队连项目清单、角色归属和固定运营负荷都没有可靠记录,不要急着实施复杂的优化算法。先做一个简洁的资源盘点:未来八周有哪些项目,关键技能由谁承担,固定支持工作占用多少,哪些承诺尚未裁决。
此阶段的重点是建立共同语言。统一“投入百分比”代表计划还是实际,统一人天口径,明确数据更新时间。先做少量、准确、可复核的数据,比一次性上线一个字段繁多却无人维护的资源系统更有价值。
2. 项目数量快速增长的组织
当项目数量增长快于团队容量,优先做项目组合治理。梳理所有在执行、待启动和概念阶段的项目,识别重复目标、低价值并行和长期悬而未决的项目。项目越多,不代表组织产出越多;过多并行会增加切换、等待和协调成本。
可建立固定的月度组合评审,并对新增项目设置入口门槛。新项目进入前,必须说明它将使用哪些能力、会挤压哪些现有承诺,以及若不启动的影响。这样能把资源争论前移到立项阶段,而不是等到项目延期后再补救。
3. 关键专家单点依赖明显的组织
如果多个项目都离不开同一专家,短期要保护其决策时间,减少低价值会议和重复答疑;中期建立替补和知识传递;长期评估能力建设、岗位设计或外部补充。不要把“关键人物很忙”当成长期稳定状态。
替补计划不能只是名单。应明确替补人需要完成什么训练、在哪些任务上可以独立决策、遇到什么情况必须升级。对合规、安全和关键架构决策,可以采用双人审核或阶段性授权,避免一次性把所有风险转移给新人。
4. 需求频繁变化、业务响应速度优先的团队
需求波动大的团队不适合把每个人的未来数月全部锁定在详细排期里。可以采用短周期容量承诺,保留一部分可调整容量,并规定紧急需求的进入条件和替换规则。敏捷并不意味着没有计划,而是承认预测范围会随着时间拉长而变得不确定。
关键是明确缓冲由谁控制、什么情况下可以使用、使用后如何补回。若任何人都能随时抽走团队容量,所谓灵活就会变成无序;若所有容量都锁死,团队又无法应对真实变化。
5. 受监管或高风险项目占比较高的组织
此类组织应把合规期限、审计证据、职责分离和审批窗口纳入资源计划。资源承诺要留存决策记录,尤其是为何接受风险、为何移动里程碑、哪些控制活动不能被压缩。
速度仍然重要,但不能以牺牲必要控制为代价。对关键岗位要安排替补,对审计和安全评审预留时间,对供应商交付和外部审批设置风险区间。PMO要确保风险缓冲不是被日常项目默默消耗。
6. 多地协作或外包比例较高的组织
跨地区团队要把时区、交接时间、语言和协作窗口纳入容量。名义上投入同样的工作日,实际可协作时间可能明显不同。外包团队则需要考虑合同范围、变更流程、知识产权、交付验收和人员更替风险。
不能把外部人员看成可以即时调用的内部容量。采购周期、入场培训、账号权限和环境准备都可能影响可用日期。若外部人员承担关键任务,还要确认知识沉淀和退出交接安排,避免项目完成却把能力留在供应商侧。
八、不同情况下的取舍:没有无成本的资源决策
1. 保日期还是保范围
当关键资源不足时,最常见的取舍是保发布日期还是保全部范围。若目标是保日期,通常需要缩减非核心功能、拆分后续版本或降低部分交付深度;若目标是保范围,通常要接受日期变化或增加投入。PMO应让业务负责人明确选择,而不是默许团队通过加班承担全部代价。
判断时要看价值是否集中在核心部分。如果产品的关键价值可以通过最小可用范围验证,分阶段交付可能更好;如果监管要求或合同验收规定完整范围,则不能任意拆分,需要先核对边界和审批条件。
2. 深度利用稀缺专家还是培养替补
短期由专家完成,通常风险较低、速度较快,但会加剧单点依赖;让替补参与,初期可能更慢,却能提高未来容量韧性。我的判断是:高风险、不可重复的决策由专家把关,可重复的执行任务逐步授权,复盘时再扩大替补权限。
如果项目期限极紧,培养工作不能以牺牲关键交付为代价;但也不能因为期限紧,就连续多年不做能力转移。可以将知识传递拆成小块嵌入真实工作,例如共同评审、结对处理和有边界的独立负责。
3. 增加人员还是降低并行度
增加人员适合任务可拆分、环境成熟、职责清楚且 onboarding 成本可控的场景。降低并行度适合团队频繁切换、多个项目都卡在同一能力、需求总量长期高于容量的场景。前者增加局部产能,后者减少系统中的切换和排队。
如果团队已经有大量未完成工作,继续启动更多项目通常不是加速。可以先暂停低优先级工作,把有限能力集中到接近完成且价值明确的事项上。项目组合层面的“少做一些”,往往比单个项目层面的“每个人再努力一点”更有效。
4. 集中式资源调度还是团队自主分配
集中式调度有利于统一优先级、减少重复占用,适合共享专家多、项目冲突频繁的组织;缺点是决策可能排队,PMO容易变成审批瓶颈。团队自主分配响应快,适合稳定、边界清楚的团队;缺点是跨团队冲突容易被局部优化掩盖。
许多组织更适合混合模式:组合层面决定项目优先级和稀缺能力分配,团队层面决定日常任务和短周期调整。权限边界要写明白,哪些变化团队可自行处理,哪些必须升级,哪些属于业务负责人裁决。
5. 追求精确预测还是保持适度弹性
预测越精细,数据维护成本和虚假精确风险也越高。对稳定运营任务,可以采用较精细的容量排程;对探索型项目和需求快速变化的工作,更适合区间估算、短周期承诺和频繁校准。
不要把“预测不准”简单归因于团队能力不足。可能是需求本身不稳定,也可能是依赖方没有按时提供信息。预测需要表达不确定性,而不是承诺一个没有依据的准确日期。专业的计划不是看起来最确定,而是明确哪些假设一旦变化就需要重新决策。
| 决策场景 | 优先考虑 | 主要收益 | 主要代价 |
|---|---|---|---|
| 日期刚性、范围可拆 | 保日期、分阶段交付 | 尽早实现核心价值 | 部分需求延后,需管理版本预期 |
| 范围刚性、资源可补 | 增加合适能力或调整里程碑 | 维持完整交付要求 | 招聘、采购或协作成本上升 |
| 团队切换频繁 | 降低并行项目数量 | 减少上下文切换和排队 | 部分项目启动时间延后 |
| 专家单点依赖 | 专家把关并培养替补 | 降低长期脆弱性 | 短期辅导成本和速度损失 |
| 需求高度不确定 | 短周期承诺与容量缓冲 | 提升调整能力 | 远期计划精度下降 |
九、PMO的衡量方式:用少量指标推动正确行动
1. 选择能触发决策的指标
指标只有能改变行动才有管理价值。PMO可以从四类指标开始:容量风险、交付兑现、资源流动和组织韧性。每类选一到两个足够,避免仪表盘变成无法维护的数字墙。
容量风险可看关键角色未来四周超载率和未决冲突数量;交付兑现可看资源承诺按期兑现率与计划偏差;资源流动可看项目间切换次数和需求决策等待时间;组织韧性可看关键技能替补覆盖率和单点依赖数量。
2. 明确指标口径与反作用
例如“资源承诺兑现率”可以定义为按计划获得所需能力的需求数,除以已批准需求总数。但若组织为了提高比例,拒绝批准所有不确定需求,指标就会变好看,却可能损害创新和响应能力。因此还应观察被拒需求的业务影响和延迟成本。
“关键角色超载率”也要定义什么叫超载、统计窗口多长、哪些工作计入容量。不同岗位不能一概而论。指标需要配合定性复核,尤其要检查团队是否通过漏报支持工作、延长工作时间或压缩质量控制来满足表面目标。
3. 建立指标到行动的映射
每个指标应对应一类行动。例如,未决冲突超过阈值,进入组合治理会议;替补覆盖率偏低,安排能力建设;投入偏差持续扩大,校准估算口径或检查范围变更;决策等待时间过长,则审视授权边界和审批层级。
如果指标上升却没有行动,团队会逐渐把填报看成形式工作。PMO应在复盘中确认指标是否导致了实际决策,也要定期删除无效指标。衡量体系本身同样需要维护。

十、下一步怎么做:先解决一个真实冲突,再扩展机制
1. 用两周完成最小可行盘点
如果PMO刚开始建立资源管理,可以在两周内完成一个轻量盘点:列出未来八周的重点项目、关键技能、固定运营工作和已经确认的资源冲突。不要追求覆盖所有细节,先保证重点项目和关键角色的数据可复核。
同时挑选一项正在发生的资源冲突,完整记录需求、容量、优先级、决策和后续影响。真实问题比抽象制度更能暴露组织缺少什么:可能是没有优先级规则,可能是日常支持不可见,也可能是没有人有权决定暂停项目。
2. 用一个周期验证流程,而不是一次性推广
接下来选择一个项目群试运行统一需求入口、容量核算和冲突裁决流程。试运行期间,观察数据填报成本、决策等待时间、资源兑现情况和项目经理反馈。流程太复杂就删减字段;信息不足则补充能改变决策的字段。
不必把所有团队同时纳入。先在项目依赖密集、共享专家明显的范围试点,确保每周有人维护数据、每月有人裁决组合冲突。试点结束后再决定是否扩大,以及工具、权限和治理机制需要如何调整。
3. 把管理重点放在系统约束,而不是个人忙碌
当交付延期时,不要第一时间问“谁没有把时间排好”。先查需求是否过量、关键技能是否集中、支持工作是否未纳入、决策是否等待、范围是否不断扩张。很多看似个人效率问题,根因其实是组织没有明确取舍。
PMO最有价值的贡献,是让隐性冲突显性化,让优先级从口头判断变成有依据的选择,让资源承诺与项目结果可以复盘。它不是替团队把每一小时填满,而是帮助组织把有限能力放到最值得完成、最需要及时完成的工作上。
最后的独特判断是:资源管理的成熟,不体现在计划有多精确,而体现在计划失效时组织能多快做出诚实的取舍。下一步可以先盘点未来八周的关键角色与已承诺工作,再挑一个正在发生的冲突,按“拆需求、算容量、比优先级、定取舍、回写基线、复盘偏差”的路径完整处理。只要这条链路跑通一次,PMO就有了从表格管理走向组织决策的起点。
常见问题解答(FAQ)
1. PMO如何建立可执行的资源管理流程,而不是停留在资源台账?
我负责过一个同时推进十多个项目的团队,最初每周都更新资源表,但项目仍然频繁延期。我想知道,PMO到底应该管理“人头数量”,还是管理真正可交付的产能?
资源管理的起点不是统计每个人有多少空闲时间,而是把项目需求翻译成可核验的能力、工时和时间窗口。我通常按“需求拆解,能力匹配,产能校验,承诺确认,每周纠偏”五步执行。先把项目拆成可交付工作包,例如接口开发、测试用例、数据迁移和上线支持,再为每个工作包标注所需技能、预计工时、最晚开始时间和依赖关系。
在一次复盘中,团队名义上有18名研发人员,但扣除会议、支持、请假和历史缺陷处理后,月度可用产能只有约720小时,账面排期却使用了960小时,超配幅度达到33%。调整后,我们将个人可分配产能按月度可用工时的70%至80%作为项目承诺上限,剩余部分留给缺陷、沟通和突发事项。
这个调整看似降低了资源利用率,实际上让项目延期率从约40%降到15%左右。建议PMO同时维护两张表:一张是资源能力表,记录技能等级、可投入周期、关键限制和替补人选;另一张是项目需求表,记录工作包、工时、优先级和截止日期。只有当两张表按周交叉校验时,资源台账才会变成决策工具。
某项目管理工具可以用于集中维护这些信息,但工具不能替代产能口径,尤其不能把“人在岗”直接等同于“可交付”。
2. PMO如何处理多个项目争抢同一名核心成员的问题?
我遇到过三个项目同时需要同一名架构师的情况,项目负责人都认为自己的任务最紧急,最后只能靠领导临时拍板。我想建立一套透明规则,既不让核心成员被反复打断,也不让项目优先级变成部门博弈。
不要用“谁先申请谁优先”解决资源冲突,因为最早提出需求的项目不一定对组织价值最高。更稳妥的做法是建立资源冲突评分,至少包含业务价值、外部承诺、延期损失、不可替代性和依赖阻塞五项指标,并为每项设置1至5分。
一次实际排期中,我们将“客户验收前置任务”评为高外部承诺,将“有两名可替代人员的内部优化”评为低不可替代性,最终把核心架构师优先投入前者,同时为后者安排架构评审和异步答疑,而不是让其完全停摆。我建议采用“主责时间块+咨询时间块”的分配方式。
例如核心成员每周投入某项目20小时,其中16小时用于主责交付,4小时集中处理其他项目的技术咨询,避免全天候被临时消息切碎。测试中,单个核心成员每天被打断超过6次后,实际深度工作时长通常不足4小时;将咨询窗口固定到每天两个时段后,任务切换明显减少,关键工作包的完成时间缩短约20%。
PMO还应明确升级规则:资源冲突超过一个工作日未解决,必须进入组合层评审;若调整资源导致原项目里程碑变化,必须同步记录影响、责任人和补救方案。某项目管理平台适合记录决策链路,但最终应由业务价值和延期损失驱动分配,而不是由声音最大的人获得资源。
3. 如何判断项目是真缺人,还是计划和工作拆解出了问题?
我曾经接手一个项目,项目经理连续三周申请增加两名开发人员,但加入新人后进度仍然没有明显改善。我想知道,PMO应该用哪些信号判断资源不足,避免用加人掩盖流程、范围或估算问题。
判断缺人之前,先检查三个指标:工作包是否足够细、关键路径是否真的被资源约束、已投入工时是否产生了对应产出。如果任务名称仍然是“完成系统开发”,没有拆成接口、权限、异常处理和测试准备等可验收结果,那么增加人员往往只会增加沟通成本。多人并行开发还可能引入更多集成和返工,尤其是在架构边界没有定义时。
我在项目诊断中通常做一张四象限表。第一类是高负荷、高产出,说明可能是真缺人;第二类是高负荷、低产出,优先查阻塞和返工;第三类是低负荷、高产出,说明存在可调度能力;第四类是低负荷、低产出,通常要检查任务定义和人员匹配。
曾有一个项目显示开发团队连续两周投入约420小时,但有效完成量只相当于260小时,进一步追踪发现约30%的时间消耗在需求澄清和接口反复修改上,真正的问题不是人数,而是需求基线不稳定。增加人员前,PMO可以做一次短周期验证:冻结新增范围,清理阻塞事项,重新拆分工作包,并用一周观察吞吐量。
如果有效产出提升,说明主要矛盾在流程;如果关键路径仍然持续超负荷,且没有可替代资源,再申请补充人员。我的判断标准是:资源申请必须同时说明缺口工时、缺口发生在哪条关键路径、补充后预计减少多少延期风险,而不能只写“团队忙不过来”。
4. PMO如何用数据监控资源利用率,避免把团队管理成一直加班?
我以前把资源利用率设成越高越好,结果报表显示团队利用率超过95%,但项目延期、离职和缺陷数量都在上升。我想知道,资源利用率到底应该控制在什么范围,哪些数据才值得PMO每周关注?
资源利用率不是越高越好,它必须和工作类型、项目阶段以及突发事项比例一起解释。对于研发、咨询和运营混合团队,我更倾向于把70%至80%作为稳定交付区间,把80%至90%视为短期冲刺区间,连续两周超过90%就需要预警。
因为日常会议、客户沟通、缺陷处理、知识传递和临时支持并不会消失,排期填满100%只是把不可避免的工作推迟到加班时间。建议PMO每周看四组数据:计划工时与实际工时偏差、关键路径人员负荷、阻塞等待时长、返工工时占比。
一次团队分析中,表面利用率为92%,但其中约18%的工时用于返工,12%的时间用于等待需求和环境,真正转化为有效交付的比例并不高。调整后,我们把返工和等待单独标记,不再把它们包装成“高利用率”,并为关键岗位保留约15%的缓冲,四周后周末加班次数下降,缺陷修复周期也缩短。
资源看板最好同时展示趋势和异常,而不只展示排名。可以设置三档信号:绿色为70%至80%,黄色为80%至90%或关键岗位连续两周超负荷,红色为超过90%、关键路径延误或返工率明显升高。
某项目管理工具能够帮助自动汇总工时和任务状态,但PMO必须结合访谈解释数据,否则团队会为了降低红色指标而少报工时,最终让报表失去决策价值。
核心关键词
文章包含AI辅助创作:团队管理指南:PMO如何做好资源管理,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532367
读者评论
我们以前也按每周五天估算可用工时,后来把值班、评审和临时支持单独记下来,排期才接近实际。文中强调容量要从工作结构推导,这点比较有用;不过初期数据不准时,最好先观察几周再拿来做承诺。
把资源冲突拆成具体任务和能力需求,比直接争人更容易讨论。但专家替补也不是把任务交出去就行,交接和复核同样占时间,计划里最好把这部分算进去。
利用率不适合直接当个人绩效指标,我认同。我们遇到过表面排满、实际被审批和依赖卡住的情况。相比追求某个利用率数字,定期看等待原因和并行项目数,可能更能发现问题。
