团队实操方法:PMO提升资源管理效率的协同管理方法与模板

团队实操方法:PMO提升资源管理效率的协同管理方法与模板

PMO资源管理最常见的失灵,不是“没有资源表”,而是表里人人都有名字、项目看起来也都排满了,到了交付节点却同时出现关键岗位冲突、任务等待和临时加人。我的判断是:资源管理不是把人平均分到项目,而是让需求、能力、优先级和可用时间在同一套规则里对齐。下面这套方法从需求入口、产能核算、冲突决策到复盘指标逐步展开,并附上可直接改造的模板。文中案例数字均为情景模拟,用于演示计算方法,不代表行业统计。

一、先讲核心结论:PMO管理的不是“人头”,而是可兑现的交付能力

1. 资源管理的目标是减少承诺与产能之间的偏差

很多团队把资源管理理解为“谁有空就安排谁”。这会把注意力放在人员名单上,却忽略了真正影响交付的变量:工作类型、技能匹配、任务依赖、可用工时、优先级和切换成本。一个有空的人,不一定有能力接手当前任务;一个技能匹配的人,也可能已经被多个项目以不同口径重复预订。

因此,我建议PMO把管理对象从“人”改成“可兑现的能力单元”。例如,不能只写“后端工程师两人”,还要说明所需技能、投入时段、交付物、是否必须由特定人员承担,以及需求的确定程度。这样才有可能判断资源缺口究竟是数量不足、技能不匹配,还是需求本身还不清楚。

2. PMO应建立协同规则,而不是代替业务负责人做所有分配

PMO的价值不在于拿着一张表给所有人排班,而在于让各项目基于共同事实讨论取舍。项目负责人负责说明交付目标和需求,职能负责人负责确认技能与可用性,PMO负责统一口径、揭示冲突、推动决策,并跟踪承诺是否兑现。

如果PMO越过业务负责人直接把人塞进项目,表面上决策更快,实际容易形成“谁声音大谁拿资源”的隐性机制。相反,规则透明后,管理层可以看到延后某项需求会带来的业务影响,再决定是调整范围、节点,还是增加产能。

3. 先管理瓶颈,再追求全员利用率

团队经常把利用率作为资源管理的首要指标,甚至希望每个人都接近满负荷。但在多项目环境里,100%排满意味着任何临时问题都没有缓冲,人员一旦休假、需求返工或依赖延迟,计划就会连锁失效。

我更关注关键岗位的负荷和等待时间。比如设计、测试、架构评审等岗位可能只有少数人具备相应能力。即使整体人员利用率只有七成,某个稀缺技能的资源池也可能已经超载。PMO应先识别瓶颈,再判断瓶颈上的工作能否拆分、错峰、标准化或减少返工。

管理对象 容易产生的误判 建议观察的事实
人员利用率 把忙碌等同于高效 有效交付工时、等待工时、返工工时
项目需求 把需求方的估算当成确定承诺 需求成熟度、优先级依据、依赖条件
岗位能力 把岗位名称当成技能证明 技能等级、经验范围、替代人选
资源冲突 只看同一周是否重复排人 冲突时段、关键路径影响、可调整窗口

团队实操方法:PMO提升资源管理效率的协同管理方法与模板

二、背景与真实场景:为什么有资源表,项目仍然缺人

1. 多项目并行让同一份产能被反复承诺

在产品研发、数字化建设和专业服务团队中,资源通常并不专属于单一项目。一个测试人员可能同时支持版本发布、客户问题和内部验证;一位架构师可能被多个项目邀请参加评审。每个项目负责人都可能认为自己只占用了少量时间,但这些“少量”叠加后,已经超过该岗位的可用产能。

这种冲突尤其容易藏在粒度不一致的计划里。项目甲按周估算,项目乙按人天估算,项目丙只标注“关键阶段参与”。如果没有统一口径,PMO很难判断这些承诺是否重叠。最终常见结果是:资源表显示安排合理,实际执行却靠加班、临时换人和不断推迟任务来维持。

2. 需求变化频繁时,静态年度排期会迅速失真

年度计划适合表达方向,不适合独立承担短周期的资源调度。业务优先级、客户承诺和技术依赖会发生变化,如果每次变更都只更新项目日期,不重新核算受影响岗位,资源计划就会逐渐变成历史记录。

我会把资源计划拆成三个时间层次:近端承诺、滚动预测和远期需求。近端需要相对准确,通常按周或双周确认;中期用来识别关键技能的容量缺口;远期只表达方向和范围,不把未成熟需求当成确定排期。团队节奏不同,窗口长度可以调整,但必须明确每一层的可信度。

3. 名义人数不等于有效产能

一名全职员工每周并不一定能为项目贡献完整的一周工时。固定支持、休假、培训、评审、沟通和管理职责都会占用时间。不同团队的净产能差异很大,PMO不应该套用一个看起来方便的“每人每周固定产出”数字。

我建议先按团队实际记录建立基线,连续观察数个周期,再决定是否采用标准折算。对于尚无记录的团队,可以用试运行估值,但要标注“暂估”,并在实际复盘后修正。错误的精确数字比诚实的不确定性更危险,因为它会让决策者误以为计划已经有充分依据。

4. 协同问题常常不是工具问题,而是决策权没有说清

资源冲突发生时,如果没人知道谁能决定优先级,团队就会采用最省事的办法:先满足催得最急的人,或者让个人自己协调。这种做法会把管理冲突转化为员工的隐性加班,也使得资源分配难以追溯。

对中大型企业及100人以上组织,跨项目依赖、职能矩阵和多层审批会放大这种问题。以PingCode这类面向研发协作的项目管理平台为例,工具可以帮助团队汇总工作项、计划和进度信息,但平台本身不会替组织定义谁有权改变优先级,也不会自动判断一个岗位是否真的可替代。先定规则,再谈配置工具,顺序不能倒置。

团队实操方法:PMO提升资源管理效率的协同管理方法与模板

三、常见误区:看似精细的资源管理为什么反而拖慢协作

1. 误区一:把每个人的日程排满,就是效率高

排满日程会制造一种“资源利用充分”的观感,却把变化成本转嫁给执行团队。只要一个依赖晚到半天,后续工作就可能被迫改期;如果关键岗位同时承担多个紧急任务,切换上下文还会吞掉大量有效时间。

我会把“高负荷”与“高产出”分开看。高负荷只能说明需求压在团队身上,不说明价值已经交付。评估时至少同时看计划兑现率、等待时间、返工比例和关键岗位超载情况。若利用率上升而等待时间和延期也上升,说明系统可能是在堆积工作,而不是提高产出。

2. 误区二:按项目平均分配资源

平均分配容易显得公平,却未必符合业务价值。一个项目需要连续投入关键技能才能完成,而另一个项目的工作可以延后一周;如果强行各分一半,两边都可能无法形成可交付结果。资源决策应回答“哪项工作现在最值得完成”,而不是“每个项目是否拿到同样的人天”。

公平更适合体现在规则透明、理由可追溯和机会可复核上。PMO应把优先级依据、延期影响和替代方案记录下来,让团队知道为什么某项需求获得资源,而不是把公平误解为份额均分。

3. 误区三:一个人只能属于一个项目,才能避免冲突

完全专职能减少切换,但并不是所有岗位、所有阶段都值得专职。对稀缺专家来说,阶段性参与可能更经济;对需要持续上下文的研发任务,频繁拆分投入则可能造成更高的协调成本。

我会先判断任务的连续性和切换代价,再决定是否拆分人员时间。可以把一个人的工作按“连续交付块”安排,而非每天在多个项目间来回切换。若确实需要共享,应明确固定投入窗口和应急升级路径,避免所有项目都默认可以随时插队。

4. 误区四:用估算精度掩盖需求不成熟

资源表精确到小时,并不代表需求已经足够明确。需求范围还在变化时,精确工时只是在给不确定性披上数字外衣。尤其是探索性工作,前期更适合采用短周期验证、区间估算和阶段性决策,不宜过早锁定长期产能。

PMO可以要求需求同时说明估算范围和置信度。例如“需要约两至三人周,当前置信度中等,依赖接口方案确认”。这比“需要2.4人周”更有助于管理层理解风险,也便于后续根据新信息更新预测。

5. 误区五:把工具里的状态当成真实状态

工具中的“进行中”可能意味着已经开工,也可能只是计划开始;“已分配”可能只是项目负责人写入名字,并未获得职能负责人确认。没有清晰定义字段和更新责任,系统会快速积累看似完整、实际不可信的数据。

不论使用电子表格、项目管理平台还是企业级资源系统,都要先规定状态含义、数据责任人和更新时间。工具应减少重复录入,不能把同一份计划分散在邮件、表格、会议纪要和系统里,再要求PMO人工拼接。

表面做法 隐藏风险 更好的处理方式
全员排满 缓冲消失,变化只能靠加班吸收 保留明确缓冲,并区分计划产能与应急产能
平均分配 关键路径任务拿不到连续资源 按业务价值、时效和依赖影响排序
所有人专职 稀缺专家可能形成等待瓶颈 按任务连续性选择专职、共享或阶段投入
精确到小时 不确定需求被误认为确定承诺 同时记录估算区间、假设和置信度
只看系统状态 过期数据形成虚假的可视化 建立字段定义、更新时间和抽查机制

四、专业判断逻辑:建立一套可重复的资源决策流程

1. 先定义资源口径,再收集需求

在开始排人之前,先统一资源单位。常用口径包括人天、小时、岗位容量或标准化工作量。对于多技能、多层级团队,单用“人数”很难说明供需关系;对于任务边界尚不清楚的项目,也不宜过早拆到小时。

我建议PMO至少统一以下口径:时间窗口、净产能计算方式、技能分类、需求状态、优先级定义和资源确认状态。若不同部门有合理的特殊口径,可以保留,但必须提供换算规则,避免在同一张看板上把不可比的数据当成可比数据。

2. 将需求分层,避免所有事项都进入正式排期

资源需求可以分为已承诺、待评估、探索验证和应急支持等类别。已承诺需求需要有负责人、交付物和明确窗口;待评估需求还需要补充范围或依赖;探索验证适合用时间盒控制投入;应急支持则应预留容量或制定升级机制。

这种分层能防止“先把名字写上去再说”。未完成评估的需求可以进入候选池,但不能与正式承诺使用相同视觉状态。否则管理层看到的是一张满负荷计划,却无法分辨其中哪些是已批准工作,哪些只是愿望清单。

3. 用优先级规则处理冲突,不用个人关系处理冲突

冲突决策至少应考虑业务价值、时效、风险、依赖关系和延迟成本。某些组织会使用打分模型,但模型只是讨论辅助,不应取代负责人判断。关键是让不同项目采用同一组问题,而不是让每个项目各自证明自己最重要。

实操中,我会要求冲突提报包含三个选项:维持当前资源并调整范围、延后节点并保留范围、增加资源并说明成本。这样管理层面对的是明确的取舍,而不是笼统的“缺人”。如果没有选项,会议很容易变成重复表达紧急程度。

4. 做技能供需核对,而不只做总量核对

总工时看起来充足,并不意味着需求可以按期完成。PMO应把需求按技能拆分,形成“岗位或能力,时段,需求量,可用量”的供需视图。技能颗粒度应足够支持决策,但不宜细到每个工具版本或细枝末节,否则维护成本会超过收益。

对关键能力,还要记录替代人选和替代代价。若一项工作只能由一个人完成,这既是资源风险,也可能是组织知识风险。是否培养备份、外部采购或调整方案,应由业务影响和成本共同决定。

5. 采用滚动计划,不把预测伪装成承诺

资源管理需要一个稳定的更新节奏。我通常建议近端计划按周或双周校准,中期预测按月滚动,远期需求按季度或业务阶段复核。具体周期要结合组织变化速度和交付节奏,不需要为了形式追求统一。

每次滚动更新时,重点不是把所有任务重写,而是识别变化:新增需求、估算变化、人员不可用、依赖延误和优先级调整。计划更新应该说明变更原因和受影响事项,否则团队会把频繁调整当作管理噪音。

决策维度 需要问的问题 可采取的动作
业务价值 延迟会影响收入、客户、合规还是内部效率? 重排顺序,明确价值和延迟成本
时效与窗口 是否存在不可移动的外部节点? 锁定必要窗口,避免把偏好日期当硬约束
技能瓶颈 是否只有少数人能完成关键工作? 安排备份、拆分工作或调整方案
依赖关系 下游工作是否已准备好接收? 检查前置条件,避免提前占用资源
变化成本 切换项目或延后任务会造成什么损失? 比较调配成本与延期成本

团队实操方法:PMO提升资源管理效率的协同管理方法与模板

五、团队实操案例:用一轮资源冲突复盘验证方法是否有效

1. 场景设定:同一个测试岗位被三个项目同时需要

下面用一组情景模拟说明完整判断过程。某研发团队同时推进客户版本、内部平台改造和合规整改,三项工作都需要测试能力。客户版本要求在四周内验证核心流程,平台改造正处于集成阶段,合规整改则有外部审查日期。

表面看,团队有三名测试人员,似乎可以平均安排。但实际情况是,一名成员熟悉客户业务流程,一名成员掌握自动化测试框架,另一名成员刚完成轮岗,当前主要承担回归测试。能力不能简单互换,且三项工作都在同一时间段进入高峰。

2. 先把需求拆成可比较的工作包

我不会先问“每个项目分几个人”,而会先要求项目负责人把需求拆成工作包,并写出完成条件。客户版本包括核心流程验证、缺陷复测和上线前回归;平台改造包括接口联调、自动化脚本调整和集成回归;合规整改包括证据核验、权限路径验证和整改复测。

拆分后,团队发现合规整改中的部分证据整理可以由业务代表先行完成,测试人员只需负责关键路径验证;平台改造的脚本调整可由自动化测试人员集中处理;客户版本则需要保留熟悉业务的测试人员连续投入。原本“三个项目都缺人”的问题,变成了不同技能和时间窗口的具体缺口。

3. 用延迟影响和替代方案做决策

在情景模拟中,团队为每个项目准备了三种方案:保持原范围并延后节点、保持节点并缩减非关键范围、调整其他项目的顺序并释放技能容量。经过确认后,管理层没有把所有工作同时标成最高优先级,而是让客户版本优先保障核心流程,合规整改先完成必须验证的范围,平台改造将非关键脚本优化移到下一滚动周期。

这类取舍并不意味着平台改造不重要,而是承认同一时段的关键能力有限。PMO把决策理由和影响写进记录,项目负责人据此更新交付范围和计划。这样一来,资源团队不必靠口头承诺同时服务三个“最高优先级”项目。

4. 复盘要看过程指标,也要看交付结果

只看最终是否按期,很难知道改进来自合理调度还是团队加班。复盘应同时看排期兑现率、关键技能冲突次数、等待时长、返工和临时插单。若交付按期但加班显著增加,说明计划可能把风险转嫁给了员工;若工时利用率下降但等待减少,也可能意味着资源配置更健康。

情景模拟中,改进前后的数据仅用于演示如何设定观察指标。实际团队应先建立自己的基线,再设目标,不应直接把这些数值当成行业承诺。关键是用同一口径持续记录,并将指标与决策动作对应起来。

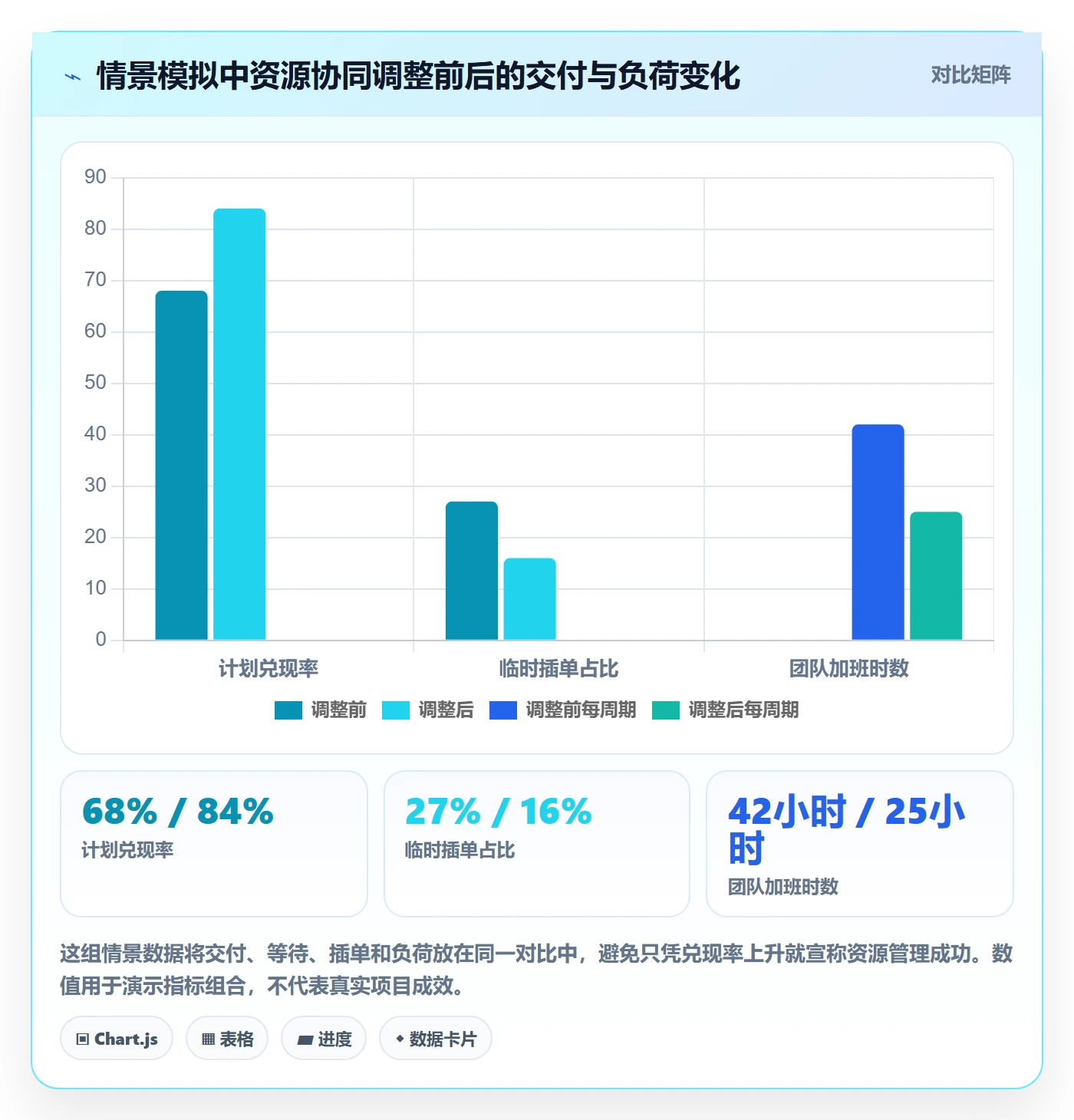

观察项 调整前情景 调整后情景 如何解读
关键岗位重复承诺 每周期6次 每周期2次 需求与人员窗口开始在同一口径下校验
任务平均等待时间 5.2个工作日 3.1个工作日 工作包顺序调整后,瓶颈处排队有所下降
计划兑现率 68% 84% 正式承诺减少后,计划更接近团队实际能力
临时插单占比 27% 16% 需求入口和优先级机制降低了绕过流程的请求
团队加班时数 每周期42小时 每周期25小时 仍需持续观察,不能仅凭单周期认定改善稳定

表中数字是情景模拟数据,不是实际客户案例或公开行业基准。它们的用途是展示:评估资源管理不能只看一个“效率提升百分比”,还要追踪冲突、等待、兑现和加班之间是否出现同步改善。

团队实操方法:PMO提升资源管理效率的协同管理方法与模板

5. 从案例中提炼可复用的经验

第一,先拆工作,再谈人员。第二,把技能和时间窗口纳入核对,不要只看总工时。第三,优先级冲突必须转化为明确的范围、节点和成本选择。第四,结果指标要同时覆盖交付和负荷。第五,所有模拟数据都应在复盘时换成组织真实记录,不能为了让项目看起来成功而保留旧假设。

六、可直接改造的协同管理模板

1. 资源需求申请模板

这张表的作用不是增加审批负担,而是让资源需求在进入排期之前具备最低限度的可判断信息。PMO可以按团队规模删减字段,但不建议删除负责人、交付物、时间窗口、技能要求、优先级依据和未满足时的影响。

字段 填写要求 示例
需求编号 由PMO或系统生成,便于追踪变更 REQ-2025-014
需求名称 描述工作结果,不只写项目名称 完成新支付流程核心路径验证
需求负责人 对范围、时间和验收条件负责 项目负责人姓名或岗位
所需能力 填写岗位及必要技能,不写模糊的“高级人员” 测试能力、支付业务经验、接口验证
预计投入 给出区间或人天,并说明估算假设 8至12人天,接口稳定后可确认
时间窗口 注明最早开始、最晚完成及不可移动节点 第3至第5周,发布候选日前完成
交付物与验收条件 可由项目干系人判断是否完成 核心路径通过,阻断级缺陷清零
优先级依据 说明价值、风险、客户或合规影响 影响已确认客户试点,不完成则推迟上线
前置依赖 列出输入、外部团队和依赖日期 接口联调环境在第2周可用
未满足时的影响 给出延期、缩范围或风险接受等选择 可先覆盖关键路径,完整回归顺延一周
需求置信度 标注高、中、低并说明不确定来源 中:接口方案尚待评审确认

2. 能力与产能台账模板

能力台账的目标不是给员工打分,而是让组织知道哪些工作需要什么能力、当前能由谁承担、哪些岗位存在单点风险。数据应由职能负责人确认,个人可以补充技能信息,但不能把未经验证的自评直接当作排期依据。

资源或能力组 可用人数 每周期净产能 当前已承诺 剩余可用量 替代风险
自动化测试 2人 每周48小时 每周40小时 每周8小时 中:脚本维护集中在1人
业务流程测试 3人 每周72小时 每周64小时 每周8小时 高:核心流程经验集中
接口验证 2人 每周48小时 每周32小时 每周16小时 低:已有交叉培训

表格中的“净产能”应来自实际记录或明确的折算假设。若暂时没有足够数据,可先按周记录计划工时和实际工时,并区分项目交付、运营支持、会议、培训和等待。通常经过几轮滚动校准,就能发现某些岗位长期被低估或被重复预订。

3. 资源冲突决策记录模板

决策记录的重点是让取舍可追踪,而不是给每次讨论制作冗长会议纪要。发生冲突时,记录问题、选项、影响、决策人和复核时间。若优先级变化,应明确哪个原有承诺受到影响,不能只更新新增项目的排期。

字段 记录内容
冲突摘要 资源、时段、涉及项目及需求编号
冲突原因 能力不足、需求重叠、估算变化或依赖延误
方案甲 维持范围,调整交付时间,并说明业务影响
方案乙 维持时间,缩减非关键范围,并说明验收变化
方案丙 调入资源或外部支持,并说明成本与到位时间
决策结论 选择方案及理由
决策责任人 具备相应优先级决策权的角色
受影响方确认 项目负责人、职能负责人和相关团队
复核条件 何时检查假设是否成立,什么情况需要重新决策

4. 周期性资源例会模板

资源例会不是逐项念表,而是解决需要跨项目决策的例外事项。会前由PMO整理变化和冲突,参会者只讨论需要共同判断的事项。没有变化、没有冲突、没有决策请求的内容,可以通过异步方式更新。

  1. 核对事实:确认近端人员不可用、需求变化、依赖状态和已完成工作,先纠正数据,再讨论方案。

  2. 审查瓶颈:查看哪些技能池超出可承诺产能,哪些任务等待关键能力,哪些资源存在重复预订。

  3. 处理变更:逐项说明新增需求会影响的原有承诺,不允许只增加工作、不说明容量从何而来。

  4. 形成决策:记录范围、时间、资源和风险选择,明确谁负责更新计划与通知受影响团队。

  5. 检查上轮行动:确认依赖、培训、外部采购或范围调整是否完成,并识别未兑现原因。

七、不同组织阶段的行动建议与工具取舍

1. 小团队:先用简单台账跑通规则

小团队通常不需要一开始就采购复杂的资源管理系统。可以用一张需求表、一张能力台账和固定的周度协调会,先解决需求入口、冲突决策和更新责任。重点不是工具功能多,而是每个需求有人负责、每项承诺有依据、变化能够被看到。

但简单不等于随意。若需求表由不同项目负责人各自维护,字段口径很快就会分裂。建议安排一名PMO或运营负责人管理主数据,设置明确的更新时间,并定期抽查已承诺工作是否真实开展。

2. 多项目团队:建立滚动预测和技能供需视图

当项目数量增加、资源共享变得频繁时,团队应开始建立跨项目的滚动预测。此时最重要的是能看见瓶颈技能的未来需求,而不是追求完整的全组织排班。若某些岗位只在特定阶段参与,可以采用阶段性容量预留,避免长期占用。

还要把项目级和职能级责任分开。项目负责人提出交付需求,职能负责人确认资源能力和安排可行性,PMO维护统一视图并促成优先级决策。三方共同确认后,计划才算真正承诺。

3. 中大型组织:先解决数据治理,再扩大系统化范围

对中大型企业及100人以上组织,资源协同通常横跨部门、业务线和项目组合。此时电子表格可能仍适用于局部,但如果多个团队维护不同版本,汇总成本和错误风险会快速增加。可以评估将项目计划、需求状态、工时或容量信息接入统一平台,减少重复录入和信息滞后。

如评估PingCode等项目管理平台,应把重点放在实际工作流是否支持本组织的决策过程,而不是只看功能清单。需要核对项目和工作项能否形成统一视图、权限是否匹配矩阵组织、数据是否便于导出、状态更新是否能融入现有工作习惯,以及平台能否与人力、工时或财务系统对接。平台适合承载可重复的流程,不适合替代管理层做价值判断。

4. 资源高度稀缺:优先减少需求和建立备份

若团队的核心问题是某类专家严重不足,单纯提高排期精度只能让短缺更清楚,不能消除短缺。PMO应和业务负责人一起评估需求是否可延后、是否能缩小范围、是否能通过标准化降低专家投入,或是否值得培养第二梯队。

对长期存在的单点能力,建议区分“短期保交付”和“中期降风险”。短期可以通过外部支持、阶段集中投入或调整交付顺序处理;中期则要制定知识传递、交叉培训和替代方案。不能把关键人员持续加班当作常态产能。

组织情况 优先动作 适合的工具形态 主要取舍
单团队、少量并行工作 统一需求字段和周度冲突处理 简洁台账或轻量项目看板 人工灵活,但需要明确数据责任人
多个项目共享岗位 建立滚动预测和技能容量视图 跨项目计划与资源视图 可视性提高,但维护口径需要治理
多部门、多业务线 统一决策权、权限和数据定义 企业级协同平台与必要集成 系统化成本增加,实施需要分阶段
稀缺专家成为瓶颈 缩减需求、培养备份、检查外部支持 能力台账加风险监控 短期增加投入,换取长期韧性

八、衡量效果、避免指标误导,并决定下一步怎么做

1. 建立一组能触发行动的指标

指标不是为了证明PMO工作量,而是帮助团队识别问题并采取动作。建议从少量指标开始,每个指标都明确口径、更新频率、数据来源和触发后的处理方式。若某个指标持续被记录,却从未引发决策,应考虑删除或重设。

指标 建议口径 适合触发的行动
计划兑现率 周期内按约定完成的承诺项占比 拆解未兑现原因,区分估算、依赖和插单影响
关键技能负荷率 已承诺需求工时除以可承诺工时 检查超载、调整顺序或补充能力
资源冲突次数 同一人员或能力在同一窗口重复承诺的次数 检查需求入口和计划更新是否及时
任务等待时间 任务满足开工条件到实际开始的时间 识别瓶颈、前置条件或排队问题
临时插单占比 周期内未经常规评估的新增需求占比 检查应急入口、业务优先级和容量预留
加班与返工工时 额外工作和重复工作的实际记录 判断交付改善是否以团队透支为代价

利用率可以保留,但不建议单独设为绩效目标。不同岗位的工作形态不同,支持岗位可能需要保留响应余量,专家岗位可能因评审和决策产生高杠杆价值。若强行让每个岗位达到同一利用率,团队很可能会把学习、预防和知识分享挤出计划。

2. 设立数据质量检查,防止资源视图变成装饰

PMO可以每月抽查一定比例的需求记录,核对负责人、估算、状态和实际执行情况是否一致。抽查不应被当作追责工具,而是用来发现字段定义不清、更新成本过高或流程与实际工作脱节的问题。

例如,若项目负责人普遍不更新资源状态,未必只是个人疏忽,也可能是更新入口太分散、字段重复或系统无法反映真实工作。改善数据质量时,应先删掉无决策价值的字段,再考虑提醒和自动化。要求团队维护大量无人使用的数据,只会增加抵触。

3. 结合风险等级决定管理强度

并不是所有项目都需要同样密度的资源跟踪。对高价值、高风险、跨部门依赖多或技能单点明显的工作,应提高复核频率;对范围稳定、影响有限的工作,可以减少会议和审批。管理强度应跟风险走,而不是让所有项目都套用最复杂的流程。

项目组合层面可以按风险等级设置不同检查方式:高风险项目每周确认瓶颈和依赖,中风险项目按双周滚动,低风险工作以例外上报为主。具体频率不是标准答案,PMO要观察管理成本是否低于由此避免的延期和返工成本。

团队实操方法:PMO提升资源管理效率的协同管理方法与模板

4. 用四周试点验证,而不是一次性全面铺开

如果团队目前还没有统一资源管理方式,我建议先选一个具有代表性的项目组或职能资源池试点四周。第一周统一字段并盘点已有承诺;第二周识别技能容量和主要冲突;第三周运行一次正式的优先级决策;第四周复盘等待、插单、兑现和数据维护成本。

试点的成功标准不应只设“所有人都填了表”。更实用的判断是:团队是否能更早发现资源冲突,负责人是否能在会议中做出范围或时间取舍,员工是否少承担隐性协调,PMO是否减少重复汇总。若流程增加了很多维护工作,却没有提高决策质量,就应该简化。

5. 根据实际情况做取舍

如果需求变化快:缩短近端计划周期,明确应急容量和插单条件;不要把远期预测伪装成确定承诺。

如果技能稀缺:优先核对能力匹配和替代方案,不要把总人数充足误判为产能充足。

如果项目很多但数据分散:先统一字段、状态和责任人,再决定是否需要平台化;不要急于把不同系统的数据拼成一个看似完整的报表。

如果管理层频繁改优先级:每次调整都记录被挤出的工作和业务影响,否则资源计划永远只记录新增承诺。

如果团队已持续满负荷:先削减低价值需求、控制并行工作或增加缓冲,不要把“再提高一点利用率”当作首选方案。

如果资源管理会议过长:把无冲突、无变化的项目改为异步更新,会议只处理需要跨团队决策的事项。

6. 下一步:从一张真实的冲突清单开始

PMO不必先做一套宏大的资源治理体系。下一步可以选一个未来四周内会发生的资源冲突,列出相关需求、技能、时段、交付影响和可选方案,再请项目负责人、职能负责人和决策人共同核对。用这一次讨论校准字段和规则,通常比先设计一份覆盖所有可能性的复杂制度更有效。

我的核心观点是:资源管理的成熟度,不取决于表格有多细或系统有多少功能,而取决于团队能否在资源不足时做出透明、及时、可追溯的取舍。当需求入口清楚、产能口径可信、优先级有决策权、冲突有记录,PMO才能从“催大家更新资源表”转向真正改善协同效率。

常见问题解答(FAQ)

1. PMO怎样建立可执行的资源管理台账?

我现在用表格统计成员和项目,但每周都要追着负责人更新,数据很快就过期了。想做一份能支持资源协调的台账,具体应该记录哪些字段,更新频率又该怎么定?

台账不要从“人员名单”开始,而要从决策所需信息开始。建议至少记录:成员或技能角色、所属团队、当前项目、未来两周可投入工时、已承诺工时、关键技能、负责人、数据更新时间。可以先用“未来两周滚动视图”,每周固定一天由项目负责人确认变动,成员只核对异常项,避免让所有人重复填报。

判断台账是否有效,可以看两个指标:关键岗位的负荷是否能解释到具体项目,以及临时调度时能否在一天内找到可用人选。若表格需要大量手工汇总,先统一字段和口径,再考虑接入某项目管理工具;工具不能弥补“可用工时”和“已承诺工时”定义不一致的问题。

2. 项目资源冲突时,PMO应按什么规则协调?

我遇到两个项目同时争抢同一位技术骨干的情况,双方都说自己的任务最紧急,最后只能靠领导临时拍板。有没有一套不完全依赖职位高低、又能快速执行的判断顺序?

先把冲突从“谁更重要”转成“延误代价与替代可能性”的比较。建议依次核对:是否涉及合规、安全或客户承诺;延期会影响哪些里程碑;该成员的技能是否稀缺且不可替代;任务能否拆分、错峰或由其他人接手。

可用一张冲突单记录两个项目的截止日期、影响范围、所需工时、替代方案和决策人,并约定超出团队授权范围时在一个工作日内升级。不要只比较项目优先级:高优先级项目的某项工作如果可延期且容易替代,未必应该占用唯一的稀缺资源。

3. 怎样识别团队过载,而不是只看成员的忙碌程度?

我发现有人日历排满、消息不断,但项目进度还是反复延期;也有人看起来很忙,实际工作却没有明确交付物。PMO该用什么方法判断是真正的资源过载?

不要用会议数量或主观忙碌感作为过载结论,先按角色统计未来一至两周的承诺工时,并把支持、评审和突发任务单独列出。一个可试行的预警口径是:计划负荷连续两周超过可用工时的 85%,或关键任务没有可接替人员时,要求项目负责人提交减负方案;85%是管理阈值示例,应依据团队的突发工作比例调整,而不是通用标准。

还要检查工作是否被拆成可验收的交付物:如果工时很高却没有阶段成果,问题可能是任务定义或等待依赖,而不只是人手不足。

4. PMO如何用模板推动资源协同,而不增加填表负担?

我准备给项目团队发资源申请表,但担心大家把它当成额外行政工作,随便填写甚至不更新。模板应该保留哪些内容,怎样才能让它真正帮助做决策?

模板应只收集会改变分配决定的信息。资源申请可保留六项:项目与交付物、所需技能、投入比例或工时、起止时间、延迟影响、可接受的替代方案;PMO补充审批状态、冲突项和决定理由。把填写时点嵌入项目启动或范围变更流程,不要另设一套重复报送。

试运行四周后检查三件事:申请到决策的平均耗时、因信息缺失退回的比例、已分配工时与实际投入的偏差。若模板字段长期无人使用就删掉;若某个字段经常改变决策,就保留并明确填写口径。

核心关键词

读者评论

余
余沐阳

我们团队试过按人天排资源,后来发现测试和架构岗位的冲突最难处理。固定投入窗口比每天改排期更有效,但前提是职能负责人真的参与确认,否则表格很快又会变成项目经理单方面填写。

何
何若宁

这套方法更适合多项目、多人协作的团队。小团队如果照搬全部字段,维护成本可能高于收益。我更倾向于先保留技能、可用时间和冲突原因三个核心字段,运行几周后再逐步细化。

赵
赵知夏

资源看板能让冲突更直观,但不能解决数据滞后的问题。实际使用中,任务状态和剩余工时经常没人及时更新,最终还是靠周会上核对。缓冲工时也应定期根据故障、请假和返工记录调整,而不是长期固定一个比例。

文章包含AI辅助创作:团队实操方法:PMO提升资源管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532333

赞 (0)
飞飞飞飞
资源管理如何做好角色?PMO落地方案与操作步骤
上一篇 1小时前
资源管理方法大全:PMO资源管理落地方案落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
