团队最佳实践:PMO资源管理数据分析,常见问题

PMO资源管理最常见的失真,不是缺少数据,而是同一个人同时被三个项目按“100%可用”计算。报表看起来人力充足,项目却持续延期;负责人看到利用率偏低,团队成员却在加班。这类矛盾通常不是员工不配合,而是数据口径把“在岗、可排、已承诺、实际投入”混成了一个数字。要让资源数据真正服务决策,PMO必须先把资源状态和时间口径分开,再用需求、承诺、执行、结果四层数据验证配置是否合理。

一、先讲核心结论:资源分析不是算利用率,而是识别配置风险

1. 一个数字无法回答所有资源问题

PMO经常被要求回答“团队现在忙不忙”“下季度还能不能接项目”“为什么项目延期”。这三个问题看起来都与人力有关,实际需要的口径并不相同。忙不忙看实际投入和工作负荷;还能不能接项目要看未来可用能力与已承诺需求;项目延期则要进一步查看关键角色、任务依赖、等待时间和变更情况。

如果只拿“利用率”回答全部问题,很容易把组织管理变成单指标排名。高利用率不等于高产出,低利用率也不一定是浪费。某位架构师可能只有六成工时记在项目任务上,但其余时间正在处理设计评审、技术决策和跨团队依赖;若系统只统计工单工时,PMO可能会误判其闲置。

我的判断是:资源管理的核心分析对象不是人,而是“能力在时间窗口内被需求占用的方式”。人只是承载能力的主体;项目优先级、技能稀缺度、任务时点、投入承诺和交付结果,才决定配置是否合理。

2. 先把四种资源状态分开

我建议将资源数据至少拆成四种状态:名义容量、可分配容量、已承诺容量、实际投入。四者有明确先后关系,不应互相替代。名义容量代表排除法定假期后的理论工时;可分配容量还要扣除非项目职责、培训、支持轮值等固定占用;已承诺容量来自已批准计划;实际投入则是执行中真实发生的时间或工作量。

例如,一位员工一个月有160小时名义容量,固定支持工作占24小时,部门例会和培训占8小时,可用于项目的理论时间就不是160小时,而是128小时。若已经承诺112小时,剩余空间只有16小时;再考虑技能匹配和任务时点,这16小时未必能用于任何项目。

状态 回答的问题 常见误用
名义容量 理论上有多少工作时间 直接当作可接项目工时
可分配容量 扣除固定职责后可用于任务的容量 忽略技能和时间窗口限制
已承诺容量 已批准计划占用了多少资源 把草案需求也算作确定承诺
实际投入 执行过程中真实投入了多少 仅凭工时判断产出或效率

3. 资源分析最终要支持三类决策

第一类是项目组合决策:在资源不足时,哪些项目先做、哪些项目延后或缩小范围。第二类是配置决策:稀缺角色应该投入哪个阶段,是否需要跨团队调配或外部补充。第三类是治理决策:预测偏差来自需求变化、估算误差、等待依赖,还是管理流程本身。

因此,一张有价值的资源报表,不能只显示“某团队利用率92%”。它至少需要说明统计周期、容量口径、角色分布、承诺与实际的差异,以及该差异对项目里程碑的影响。报表的价值不在于精确到小数点,而在于能够推动一个可执行的决定。

团队最佳实践:PMO资源管理数据分析,常见问题

二、背景和真实场景:为什么资源表看起来充足,项目仍然缺人

1. 项目组合复杂后,资源冲突会从“人头不足”变成“能力错配”

在小团队里,负责人通常知道谁在做什么,协调可以通过会议和即时沟通完成。项目数量增加后,多个部门同时提出需求,资源计划逐渐从口头承诺变成表格、系统和审批流程。此时看似人力总量足够,真正短缺的往往是特定角色、特定时间段的能力。

例如,一个产品上线计划可能需要两名测试人员连续投入三周,而研发部门的总人数并不紧张。问题在于测试人员还承担线上故障响应;若资源表只显示“测试团队可用人数”,就会把轮值占用和项目窗口隐藏起来。项目在总量上不缺人,在关键节点上却缺少能够立即投入的人。

这也是为什么资源管理应从“部门人数”逐步转向“角色、技能、时间窗口、优先级”四个维度。资源能否替代,不只取决于岗位名称,还取决于经验、权限、业务知识和交付阶段。

2. 需求端、计划端和执行端经常使用不同语言

需求方可能说“下个月需要一名资深工程师支持两周”,项目经理把它录成“0.5人月”,部门经理则理解为“优先级较高但尚未正式承诺”。执行团队最后可能只在工时系统中留下零散记录。看似这些信息都指向同一需求,实际上它们的确定性和粒度完全不同。

要避免这种断层,我会要求每条资源需求至少具备五个字段:角色或技能、开始与结束日期、预计投入比例、需求状态、所属项目或工作流。对关键岗位再增加负责人、替代人选和依赖条件。没有开始日期和需求状态的“资源需求”,通常只能用于趋势观察,不能直接用于排期。

3. 资源预测需要保留不确定性,而不是伪装精确

许多团队习惯给未来三个月排出精确到小时的计划,然而越远期的需求越可能变化。若把初步估算当成确定承诺,预测表会变成虚假的精确;若完全不做预测,又无法提前识别招聘、外包或项目取舍的必要性。

更稳妥的方式是按确定性分层:已批准需求、待审批需求、机会性需求。预测时可以为不同状态设置不同权重,但权重必须由组织根据历史偏差校准,不能把一个看似专业的系数当成普遍规律。权重的作用是表达风险,不是制造准确感。

在资源工具上,PMO应关注数据能否从需求、计划一路追踪到执行。对于100人以上的组织,跨部门、跨项目的权限、字段和历史记录往往比单一团队的排班功能更重要。例如,使用PingCode这类面向中大型团队的协作与项目管理平台时,评估重点应放在是否能统一项目与需求口径、保留变更记录、支持角色视图,并让资源计划与任务执行相互关联。工具本身不会替组织定义资源规则,规则仍要由PMO和业务负责人共同制定。

4. 一条数据链比一张漂亮看板更重要

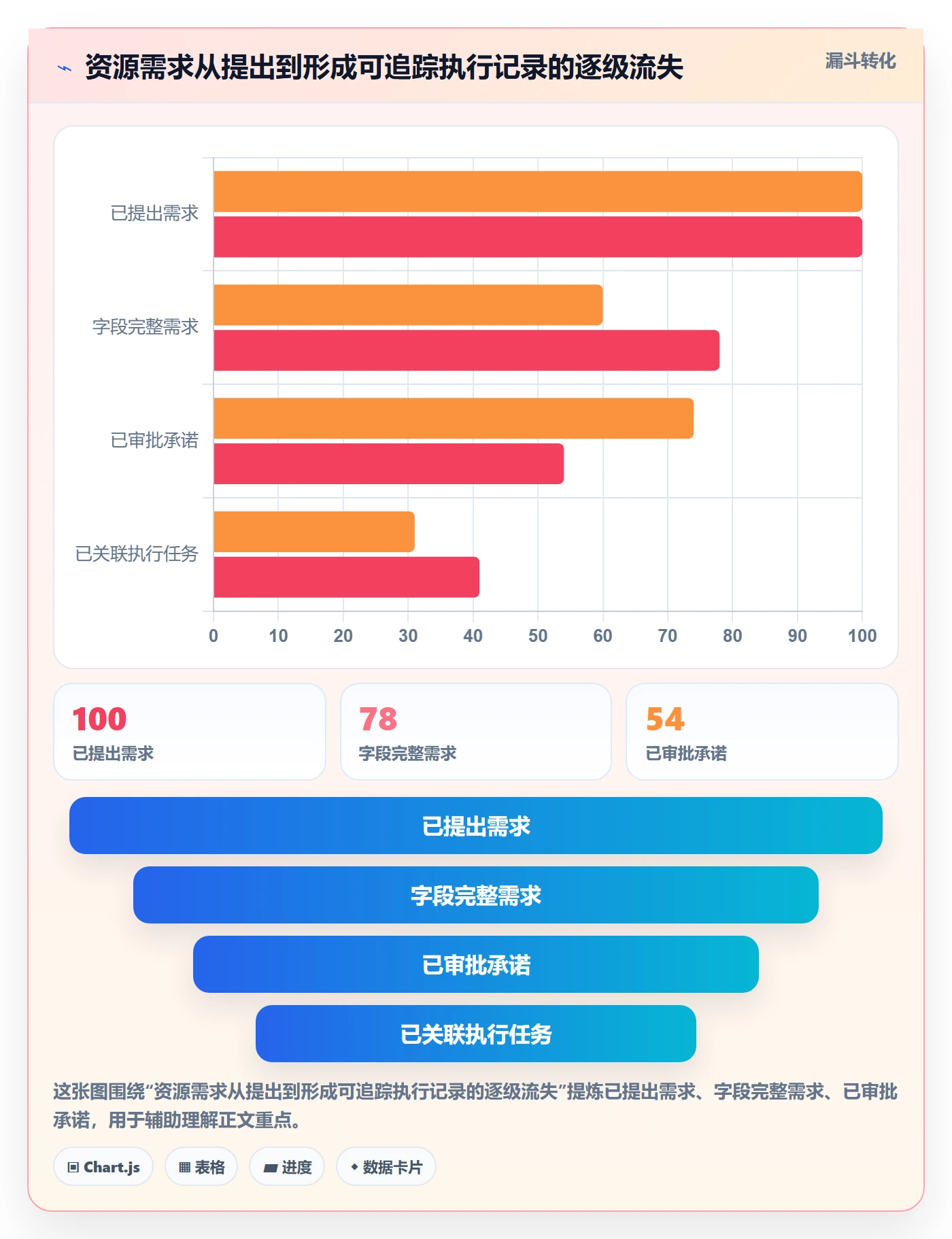

资源分析的基础链条可以概括为:需求提出、容量核算、资源承诺、任务分解、实际执行、偏差复盘。每一步都要有能够追溯的关联标识。如果计划表中的“某项目投入”无法对应到具体需求和交付任务,实际工时也无法回到计划条目,那么月末只能讨论谁填得不准,而不是为什么发生偏差。

我通常先抽查一条关键需求:从业务申请单开始,检查它是否进入项目计划,是否落实到角色和时间窗口,是否对应具体任务,最终是否有执行记录和验收结果。若其中任何一段断开,优先修复链路,而不是先增加更多图表。

团队最佳实践:PMO资源管理数据分析,常见问题

三、常见误区:看起来合理的指标,为什么会误导决策

1. 把利用率当成越高越好的绩效指标

利用率适合用来观察容量被占用的程度,不适合单独评价员工贡献。若管理者将其与绩效直接挂钩,团队会自然优化“可计量投入”:把讨论、辅导、质量改进等难以计时的工作挤出系统,或把任务拆得更碎以增加记录。最终数字更漂亮,组织协作未必更好。

高利用率还会降低应对变化的弹性。若某个关键团队长期接近满负荷,一次故障、需求变更或人员请假就可能把计划推迟。这里的重点不是给所有团队强行设定相同的“健康利用率”,而是观察容量余量是否与工作不确定性相匹配。

专业判断:利用率是压力和容量的诊断信号,不是个人价值的直接度量。对稳定、可预测的重复工作,可以更关注产出节拍;对探索性、支持型和高不确定工作,应同时看等待时间、返工、交付质量和服务水平。

2. 把工时记录当成真实工作量

工时记录有价值,但它是被记录的投入,不等于任务难度、产出价值或团队全部劳动。记录完整度可能因部门习惯、项目阶段、管理要求而不同。某团队每天及时填报,另一个团队只在月底补录;直接比较两组投入,结论很可能反映填报纪律,而非生产效率。

我建议先用抽样核验估计记录可靠性。随机抽取一到两周的任务,检查计划工时、实际记录、交付物和人员反馈是否相互印证。若任务完成了但工时缺失,需改善记录流程;若工时完整却无对应产出,则要继续检查任务定义、返工和等待,而不是简单认定“投入浪费”。

3. 用人头数替代技能容量

“研发团队有30人”无法回答“本月能否完成安全评审”。真正影响结果的可能只有两位具备特定经验且有权限的成员。技能信息如果只存于个人简历或管理者记忆里,资源计划在关键岗位上就会反复踩坑。

技能矩阵也不应做成静态标签墙。标签要有熟练程度、最近使用时间、可独立承担的任务类型和验证依据。对稀缺技能,至少要识别单点依赖、备份路径和培养周期。否则矩阵显示“有人会”,却无法证明这个人能在目标日期内承担工作。

4. 把计划偏差都归因于团队执行力

当实际投入高于估算时,常见解释是“执行不够高效”。但偏差也可能来自需求范围扩张、跨部门等待、环境不稳定、测试返工、审批时延和临时支持。若PMO不把这些原因拆开,团队会被要求加快速度,真正的系统性瓶颈却继续存在。

建议将偏差分类控制在可行动的范围内,例如:估算偏差、范围变更、依赖等待、质量返工、临时插单、资源缺席。分类过细会提高填报成本,分类过粗又无法指导行动。每季度复核一次分类是否能对应到具体改进责任人,不能行动的类别就应合并或重定义。

5. 只看月度平均值,错过关键周的资源峰值

月度平均数会抹平时间上的冲突。一个角色月均负荷只有80%,但第一周承担两个项目的上线准备,第三周又要完成合规评审,仍然可能在关键窗口过载。资源计划至少要能按周观察,对跨项目依赖密集的角色,必要时按天检查。

同样,月度总量相同的两种排期,风险可能完全不同。一种是稳定地每周投入相近工时,另一种是在交付前集中堆叠工作。对后者,PMO应观察任务拥塞、关键路径和返工风险,而不只是月末总工时。

误区 表面现象 更可靠的检查方式
利用率越高越好 报表利用率持续上升 同步观察延期、返工、故障和容量缓冲
工时等于工作量 投入数据齐全 核对交付物、记录完整度与等待时间
人数等于能力 团队编制充足 按技能、权限、经验和时间窗口盘点
偏差等于执行差 实际工时超过估算 拆解变更、依赖、质量和临时插单
月均值代表全月状态 月度负荷看似正常 下钻周级峰值与关键节点冲突

四、专业判断逻辑:从数据口径走到资源决策

1. 先定义分析对象和时间窗口

开始分析前,我会先问三个问题:分析的是项目、团队、角色还是个人?时间窗口是历史复盘、当前滚动计划还是未来预测?结果将用于审批、调配、招聘还是项目优先级调整?这三项不明确,报表很容易把不同决策场景混在一起。

例如,历史复盘可以用月度数据观察估算偏差,但未来排期更适合按周看瓶颈角色。个人投入分析涉及管理敏感性,应限制访问范围;项目组合分析则重点看角色供需和优先级。数据粒度越细,隐私与维护成本越高,不应为了“看得更细”而无限收集。

2. 建立统一且可复核的容量公式

一个实用的基础口径可以是:可分配容量等于名义工作时间,减去法定休假、固定职责、已确认支持任务及其他不可调配时间。资源缺口则是某一时间窗口内的已批准需求,减去匹配角色的可分配容量。关键在于每个扣减项都要有定义和数据来源。

实际应用时,不建议把全组织所有工种都压成相同的小时规则。研发、设计、销售支持、运维值守和项目治理的工作形态不同。统一的应是字段和口径说明,而不是要求每类工作都用相同的生产率假设。

容量还要考虑技能匹配。可以把某技能的可用量视为具备该能力的成员容量之和,再根据熟练程度、可独立程度和时间重叠进行调整。权重可用来做情景模拟,但必须明确标记为组织内部估算,不要对外包装成客观生产率。

3. 用“需求确定性”管理预测,而不是把不确定性藏起来

未来资源需求可以按确定性分为已批准、待决策、机会性三档。已批准项目进入基准计划;待决策项目用于风险情景;机会性需求只用于观察潜在峰值。PMO可以同时展示基准情景和压力情景,而不是把所有需求简单相加后声称团队一定缺人。

每个预测周期结束后,回看上一期预测与实际之间的偏差:哪些需求没有启动,哪些项目临时增加范围,哪些资源因支持工作被占用。通过多个周期的历史偏差,团队才能判断预测是系统性偏乐观,还是需求端频繁变化。

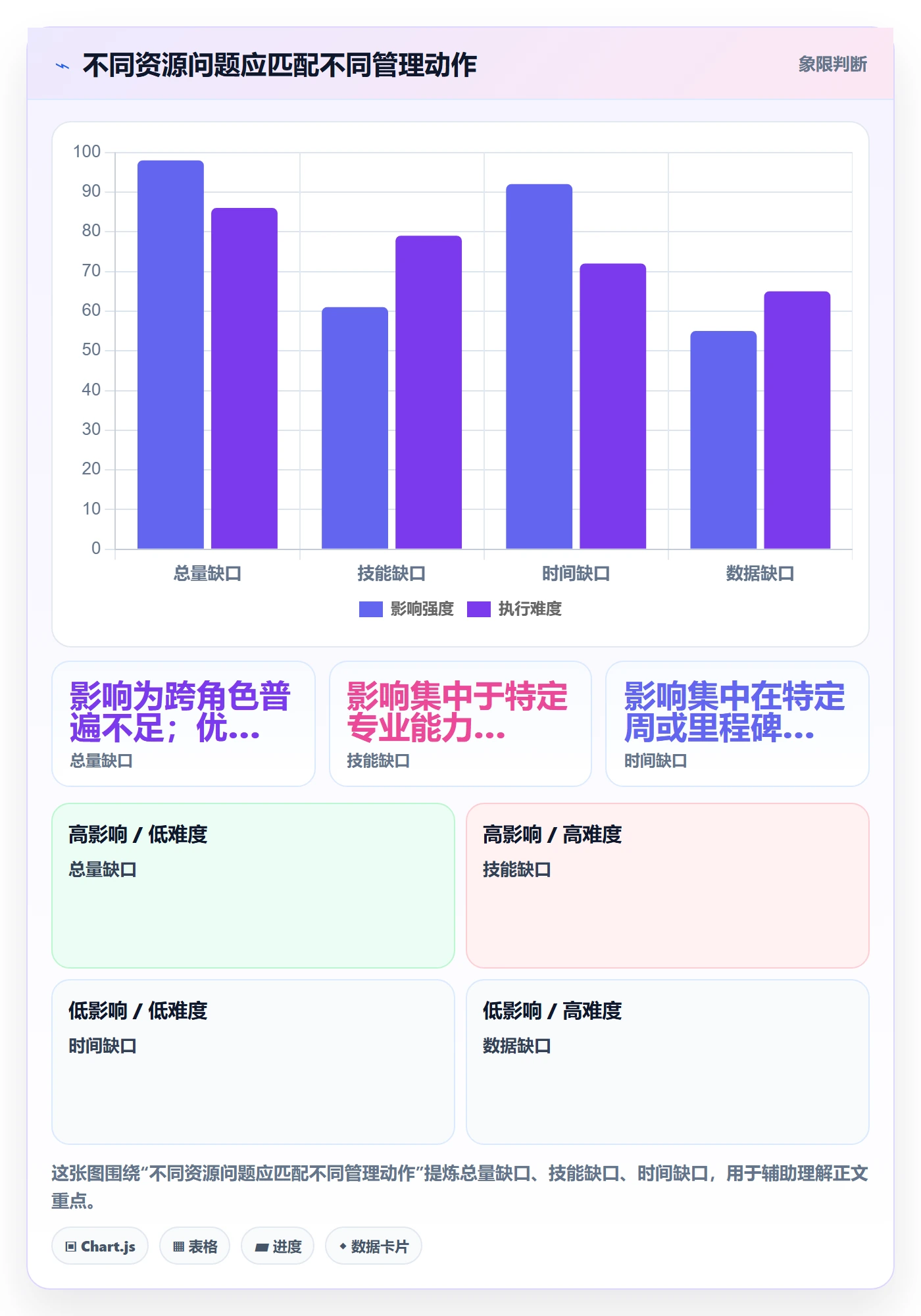

4. 把资源缺口分成总量缺口、技能缺口和时间缺口

总量缺口是同一周期整体可分配容量小于需求;技能缺口是总量尚可,但关键能力不足;时间缺口是人员具备能力却无法覆盖需要的关键日期。三者对应的行动完全不同:总量缺口可能需要砍范围或补人;技能缺口适合培养、引入专家或购买外部服务;时间缺口则可能通过错峰、阶段调整和任务拆分处理。

如果团队只报告“缺5人”,管理层就难以判断应该招聘什么岗位、从哪里调配,或者是否该推迟项目。把缺口拆分后,才能从人数口号转为可选方案,并把每种方案的成本、风险和交付影响摆在一起。

5. 设定触发条件,让报表推动行动

资源看板需要关联触发条件。例如,关键技能连续数周超过可分配容量、一个关键岗位只有单一备份、已批准需求持续超过基准容量、某项目预测日期反复后移。触发条件不一定是统一的百分比阈值,应结合工作类型、历史波动和风险承受能力制定。

每个触发条件还要绑定责任人和动作:谁确认数据、谁评估优先级、谁决定调配或延期、何时复核。没有责任人和复核日期的告警,只是颜色变红,不是管理机制。

团队最佳实践:PMO资源管理数据分析,常见问题

五、案例与数据观察:用一个项目组合看清隐性拥塞

1. 案例边界:以下数字是情景模拟,不是行业统计

为了说明分析方法,下面构造一个中型企业项目组合情景:组织有120名项目相关成员,PMO同时跟踪18个项目;其中研发、测试、产品、设计和运维角色均参与跨项目协作。以下数字用于展示口径和推理,不代表某个真实客户,也不应被当作行业基准。

初始报表显示,整体计划利用率为86%,项目负责人据此认为团队仍有14%的空间。进一步按角色和周粒度拆分后发现,测试团队的未来四周承诺需求达到可分配容量的112%,而产品角色在部分周只有68%;运维团队平均负荷为84%,但上线周的值守与发布工作叠加后,单周超过可分配容量。

这里的关键发现不是“测试缺人、产品富余”这么简单。测试任务集中于上线前的验收阶段,产品的空档可能发生在需求冻结之后;两类能力无法直接互换。若只看月度总量,角色间的时间错配和上线窗口会被平均值掩盖。

2. 逐层钻取:从总体利用率找到真正的约束

我会先看组织总量,再看角色,再看时间窗口,最后关联关键路径。只有在这四层都能追溯后,才判断缺口是否需要增加外部资源。若项目并非都同等重要,PMO还需要把资源占用和项目优先级一起展示,避免资源调配只按“谁先申请”决定。

在这个情景中,项目组合里有6个项目处于关键交付阶段,另有5个项目仍在探索或方案评审阶段。若所有项目都保持同样的资源承诺,关键角色会被多线切分,任务切换和等待增加。PMO可以与发起人讨论:是否把低确定性的工作放缓,将稀缺测试资源集中到已批准且接近交付的工作流。

3. 观察差异:承诺负荷与实际负荷必须并列

只看承诺计划,容易把所有资源需求都当成会发生;只看实际工时,则无法提前识别尚未执行的未来冲突。两者必须并列:计划负荷揭示未来风险,实际投入揭示执行过程。两者差异持续扩大,往往说明预测流程需要调整。

下表中的数值均为情景模拟。它的目的不是提供通用阈值,而是示范一个PMO如何把“总体正常”拆成“角色、周次、项目阶段”的诊断视图。

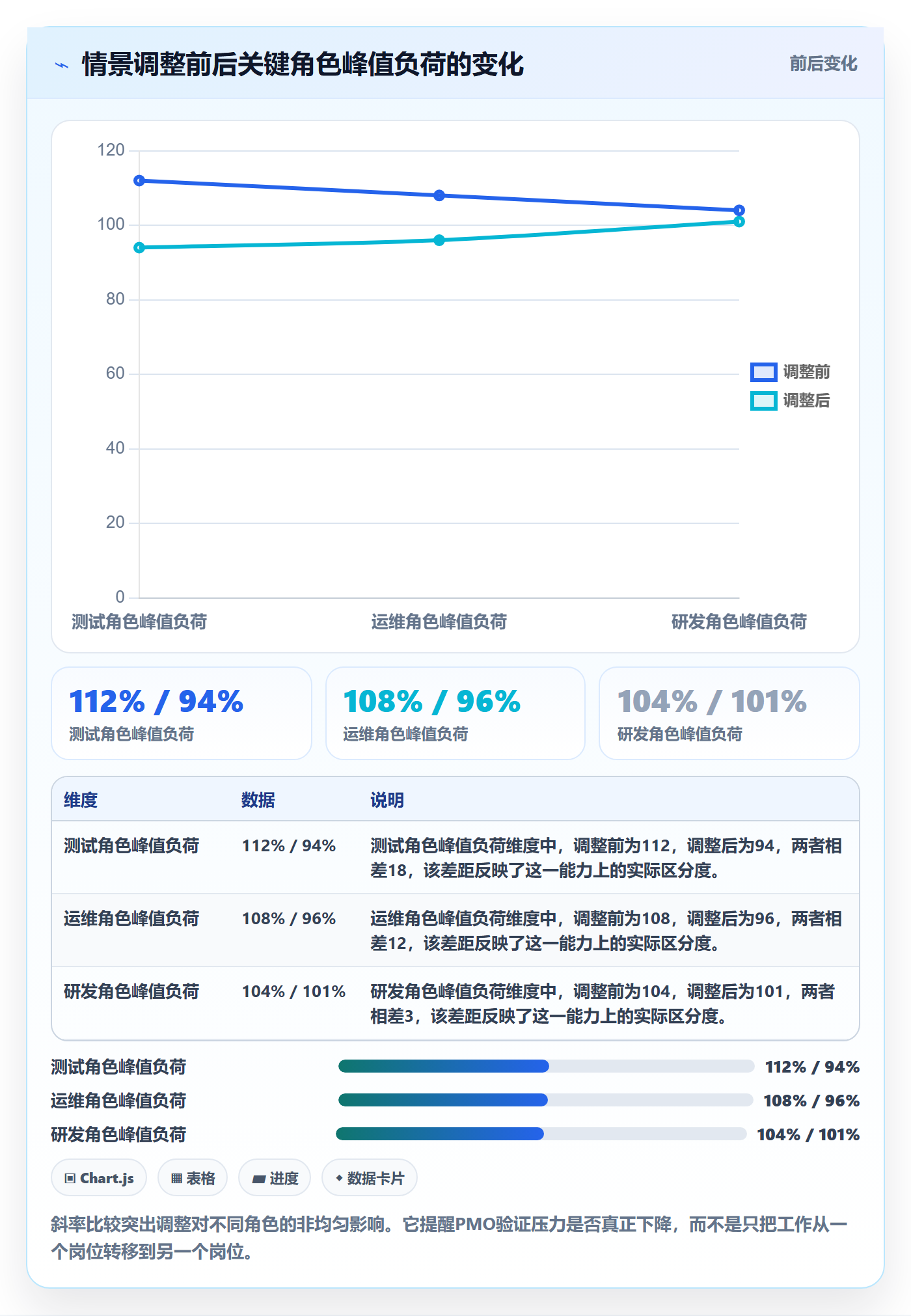

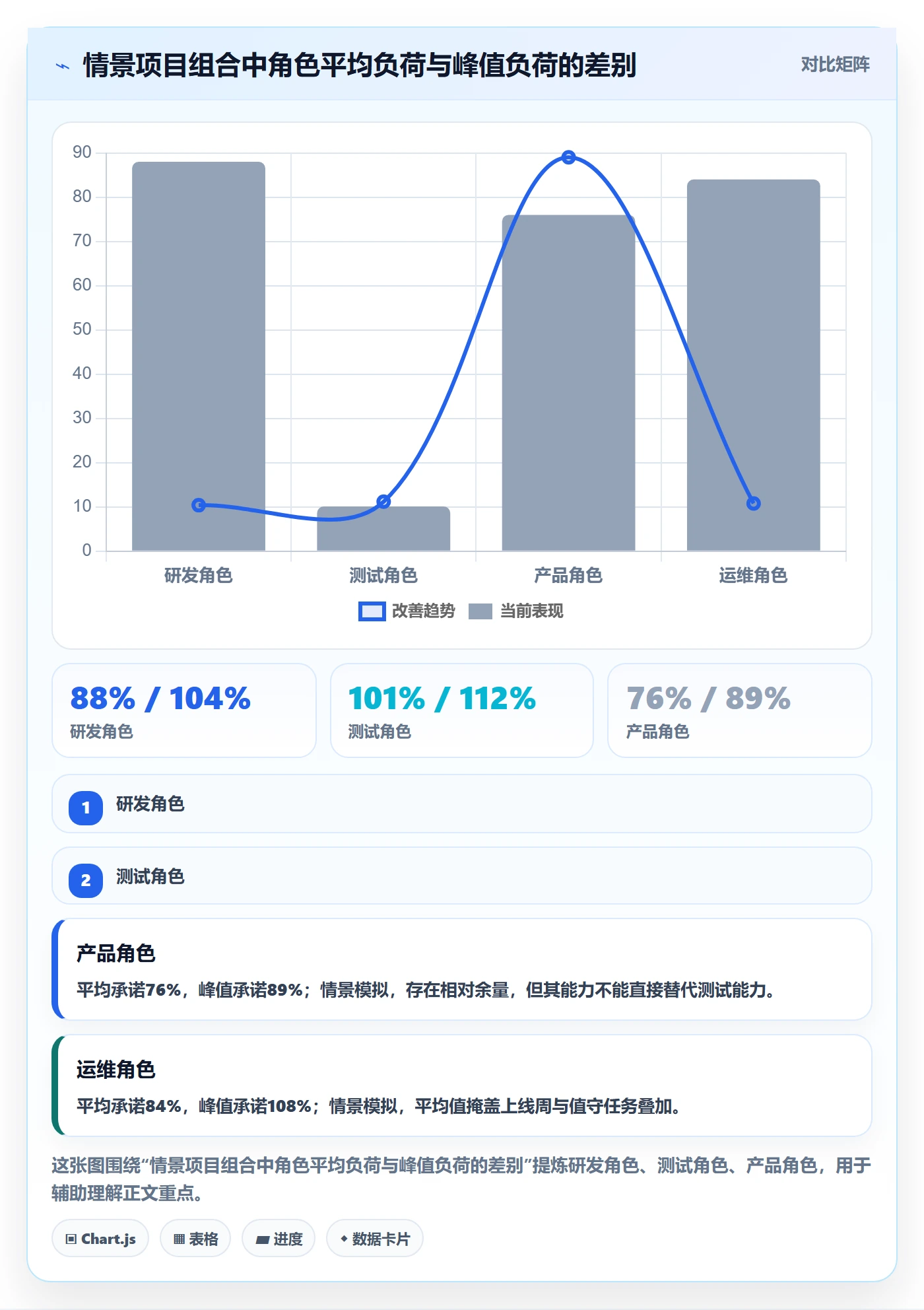

角色 四周平均承诺负荷 峰值周承诺负荷 同周期实际负荷 初步解释
研发 88% 104% 91% 峰值可能与关键功能集中开发有关,需核查任务拆分和依赖。
测试 101% 112% 106% 承诺与实际同时偏高,需讨论范围、上线节奏或外部支持。
产品 76% 89% 73% 平均值低不代表可替代测试,应检查工作是否能前移。
设计 81% 97% 79% 接近评审节点时负荷上升,可考虑分阶段交付并提前锁定评审。
运维 84% 108% 96% 上线和支持工作造成短期拥塞,需与项目排期共同安排值守。

4. 采取行动后,验证的不只是人力节省

在情景模拟中,PMO没有先申请新增编制,而是把低确定性项目的测试验收拆成两个批次,将其中一项上线窗口后移两周;同时提前安排产品评审,减少后期集中确认需求的等待。运维团队则把非关键发布错开,保留故障响应余量。

这种调整是否成功,不能仅看测试负荷下降了多少。还要检查项目里程碑是否稳定、返工是否增加、延期是否从一个团队转移到另一个团队,以及被延后的项目是否接受了明确的影响说明。若只把压力从测试移到运维,整体问题并没有解决。

建议为每项调整记录调整前后的三个结果:关键角色峰值负荷、交付节点偏差、质量或返工信号。若采用外部支持,还要记录引入周期、交接成本、权限限制和知识沉淀情况。短期容量增加并不自动等于有效产能增加。

团队最佳实践:PMO资源管理数据分析,常见问题

团队最佳实践:PMO资源管理数据分析,常见问题

5. 数据质量也要成为分析结果的一部分

资源分析不应把数据完整度当作后台清理事项。若某个部门的实际投入记录缺失率较高,PMO就应在报告中标记这一限制,避免管理层把低负荷误读成真实空闲。可靠的报表应同时呈现数字和数字的可信边界。

可以按团队抽查计划与任务关联率、实际记录及时率、需求字段完整率、状态更新延迟等质量指标。它们不必组成新的绩效排名,而是帮助管理者判断本次分析是否足以支持重要决策。数据质量不足时,先做小范围验证通常比建立复杂模型更稳妥。

团队最佳实践:PMO资源管理数据分析,常见问题

六、不同情况下的行动建议:先解决眼前冲突,再完善治理机制

1. 如果组织刚开始做资源分析

不要一上来就搭建覆盖所有岗位的复杂技能模型。先选一个项目组合或一个跨部门团队,统一最小字段和容量口径,连续观察一个到两个计划周期。重点不是第一张报表有多完整,而是数据能否被业务负责人共同解释。

启动阶段可以先收集项目、角色、时间窗口、投入比例、需求状态、固定职责和实际投入。实际投入若难以可靠采集,可以先用任务完成状态、关键里程碑和风险记录辅助验证,不必为追求小时级精确而增加大量填报负担。

2. 如果当前已经出现关键岗位拥塞

先确认拥塞是持续性的还是短期峰值。持续性拥塞要评估项目组合、外部资源和长期能力建设;短期峰值可尝试调整交付顺序、拆分范围、错开发布、提前完成依赖工作。不要在未确认瓶颈之前直接全员加班,因为加班会降低质量并掩盖计划问题。

当稀缺岗位承担多个项目时,指定一个跨项目协调人统一排序,比让每个项目经理分别“协商抢人”更有效。每次调配都应明确牺牲了什么、保护了什么,以及何时重新评估。

3. 如果项目计划经常变化

把计划分为基准计划和滚动预测。基准计划代表已经批准的承诺,滚动预测吸收新信息,但不能随意覆盖历史版本。每次变化至少记录原因、提出方、影响项目、受影响角色和决策人。

若临时插单频繁,PMO应检查插单是否有明确的优先级机制和容量来源。没有明确来源的插单,本质上是在无声挤占其他项目资源。让被挤占的工作和影响可见,管理层才有条件做真正的优先级取舍。

4. 如果管理层要求比较部门效率

先确认工作类型是否可比。若团队承担的项目阶段、支持比例、质量责任和依赖环境不同,直接比较人均工时或利用率并不公平。跨部门分析应优先比较流程与结果,例如等待时间、返工率、准时交付比例、服务请求响应时间,并对项目复杂度做必要分层。

如确实需要建立对比指标,应先用试点验证其解释力,并允许团队说明特殊职责。指标一旦用于评价,就会改变行为;如果计量逻辑遗漏重要工作,人员会转而优化指标而不是优化交付。

5. 如果准备引入资源管理系统

先梳理组织要解决的问题,再评估工具。常见需求包括多项目容量视图、角色与技能管理、计划版本追踪、实际执行关联、权限分层、数据导出和审计记录。不能只看演示界面是否漂亮,更要用真实流程测试“需求变更后,哪些计划会受影响、谁能看到、历史如何追溯”。

对于100人以上、项目较多且跨团队协作频繁的组织,试点应覆盖至少一个完整计划周期,并包含真实的资源冲突场景。评估PingCode等项目管理平台时,可以重点验证项目与需求、任务、资源计划之间的关联是否顺畅,角色权限能否适应矩阵式组织,历史版本是否可追踪。试点结论应基于用户操作、数据完整性和决策效率,而不是单纯依赖厂商演示。

系统上线前还要确定数据治理责任:谁维护人员角色,谁更新项目状态,谁确认容量规则,谁负责处理重复或失效需求。工具可以降低同步成本,但如果字段没有责任人,过一段时间仍会产生过期数据。

6. 如果数据可信度还不够

不要急着把数据接入高风险决策。先缩小范围,以抽样方式检查需求记录、计划承诺、任务和实际记录是否一致。让参与者知道数据用于改进资源配置,而不是立即用于个人绩效排名,通常更有利于暴露真实问题。

可设定阶段性目标,例如提升需求字段完整率、减少计划版本丢失、提高关键任务关联率。每个质量目标都应对应一个流程改进,不要只要求“大家填准确”。如果填报入口复杂、重复录入、责任不清,质量差是流程设计问题,不只是态度问题。

团队最佳实践:PMO资源管理数据分析,常见问题

七、不同情况下的取舍:资源决策没有零成本选项

1. 提高利用率与保留弹性之间的取舍

提高利用率可以减少短期闲置,但也会压缩吸收突发需求的空间。保留弹性会让报表看上去不够“满”,却可能提升组织对故障、变更和高优先级任务的响应能力。适合的缓冲取决于工作不确定性和服务承诺,不宜用一个统一比例要求所有团队。

对稳定且可预测的工作,可以用较细的排期优化容量;对运维支持、客户问题处理和探索性项目,应更重视响应余量。判断时要看历史波动、紧急任务比例和延误后果,而非只看月均利用率。

2. 内部调配与外部采购之间的取舍

内部调配能保留业务知识,启动沟通成本较低,但可能挤压原团队工作;外部采购可以补充短期能力,却需要交接、权限、安全和质量管理。若需求持续存在且能力与战略相关,长期培养或招聘可能更合适;若需求短期、边界明确,外部服务或阶段性支持可能更经济。

比较方案时,不要只比较薪酬或服务费。还要计算交接成本、管理跨度、入场时间、知识依赖、质量风险和退出成本。尤其对关键系统和核心业务流程,外部人力增加不一定能立刻转化为可交付能力。

3. 项目延期与范围缩减之间的取舍

延期保护范围完整,却可能错过市场窗口或产生依赖成本;缩减范围能更快交付,但必须确保核心价值和质量底线没有被破坏。资源紧张时,PMO应把方案的影响显性化:哪些功能保留、哪些目标推迟、风险由谁接受、后续补齐成本是多少。

若项目之间存在强依赖,单独延期一个项目可能让多个后续项目等待。此时应从组合层面分析,而不是只让项目经理各自优化局部日期。资源决策需要同时考虑工作流整体吞吐和业务价值顺序。

4. 统一标准与团队自治之间的取舍

组织需要统一基本字段、状态定义和容量口径,才能跨项目汇总;但不同团队的工作模式并不相同。过度统一会迫使团队填写不适用字段,过度自治又会让数据无法比较。

可采用“统一骨架、局部扩展”:全组织共用项目标识、角色、日期、需求状态和计划版本等核心字段,各职能团队保留必要的专业字段。定期检查扩展字段是否真正支撑决策,不能带来解释价值的字段就应删除。

5. 透明共享与敏感信息保护之间的取舍

资源冲突需要透明,但透明不等于所有人都能查看个人细节。项目组合层面通常需要看到角色容量、团队负荷和风险;个人层面的工作记录、请假或健康信息则应严格按职责授权。PMO要尽量让决策者看到做决策所需的最少信息。

数据权限应伴随使用目的和保存周期一起设计。若资源系统可能用于个人评价,就应明确指标定义、访问范围和申诉机制,并避免把不完整的工时数据直接用作排名。

八、建立可持续的PMO资源分析节奏

1. 周度看风险,月度看结构,季度看能力

周度复核重点是近期峰值、关键任务冲突和变更影响,适合由项目经理与资源负责人快速处理。月度复核关注不同角色的持续负荷、预测偏差和项目组合调整。季度复核则讨论能力缺口、招聘培养、长期外包与组织结构,不宜把所有问题都留到年度预算时才处理。

不同层级的会议应使用不同数据颗粒度。周会不需要讨论所有人员的全部工时;季度会也不应陷入逐项核对任务。PMO要确保每种会议都能做出相应层级的决定,并记录未决事项和复核日期。

2. 让每张报表对应一个决策问题

一份资源报告可以包含多张视图,但每张视图都应回答明确问题:哪些项目在争夺同一角色?未来四周哪个岗位可能过载?需求预测与实际执行差异来自哪里?哪些资源配置调整会影响关键里程碑?

如果一张图只能证明“有很多数据”,却无法引导下一步行动,就应删掉或重做。报表越多,不一定透明度越高;对管理者而言,重复视图会增加理解成本,也容易让不同部门挑选对自己有利的口径。

3. 用偏差复盘改进估算与流程

每个计划周期结束后,不应只追问“为什么没按计划完成”,还要比较预测、承诺和实际之间的变化。对偏差较大的任务,记录可验证的原因:需求变更发生在何时、依赖等待多久、返工由什么触发、人员缺席是否可预测。

复盘不是为了让下一次计划更乐观,而是为了让误差变得可解释。若项目类型不同,应分类型看偏差;若团队经常在需求冻结前启动详细排期,就应改善决策门槛,而不是简单给估算加一个固定缓冲。

4. 为指标设置防误用说明

每项核心指标都应有定义、适用边界、数据来源和不可推断事项。比如“实际投入率”可以说明记录工时与可分配容量的比例,但不能单独推断员工效率;“资源缺口”可以说明某窗口内需求超过容量,但不能证明必须招聘,因为需求可能还未排序或可以调整。

这类说明不是形式主义,而是对指标的使用约束。组织越依赖数据做决策,越需要解释数字不能说明什么。这样可以减少指标被脱离情境引用,也降低团队对资源透明化的抵触。

团队最佳实践:PMO资源管理数据分析,常见问题

九、结语:把资源报表从“谁很忙”变成“组织如何选择”

1. 独特观点:资源分析的价值在于暴露取舍,而非消除取舍

PMO资源管理数据分析并不能让所有项目同时获得全部资源,也无法保证每个预测都准确。它真正的作用,是让组织看见容量被什么占用、需求有多确定、关键能力卡在哪里,以及改变计划会带来什么后果。

当资源报表只显示利用率,管理层看到的是忙闲;当它把需求、容量、角色、时间、执行和结果连起来,管理层才能做项目优先级、范围、时间和能力建设之间的选择。好的资源治理不是追求每个人永远满载,而是让有限能力投入最值得、最可交付的工作。

2. 下一步怎么做

如果你正在启动资源分析,可以从一个项目组合开始,先统一四种资源状态和最小字段;如果已经有报表,抽查几条需求从申请到交付的完整链路;如果长期拥塞,先区分总量、技能、时间和数据缺口,再比较调配、错峰、范围调整、培养与外部支持。

接下来一个周期,建议只选三个动作:明确容量口径、按周识别关键角色峰值、为资源调整记录决策和结果。到周期结束时,复核预测偏差是否减少、关键交付是否更稳定、团队是否少了无效加班和临时抢人。能持续改善这三件事,资源管理数据才真正从报表走进了管理。

常见问题解答(FAQ)

1. PMO做资源管理分析,最先应该看哪些数据?

我们团队现在主要看各项目的人员投入和进度,但每次管理层问“为什么延期”,我只能临时拼表。我想知道资源分析到底该从哪些数据起步,才能既回答问题又不把团队拖进填表工作?

先从能解释决策的最小数据集开始:人员、项目、角色、计划投入工时、实际投入工时、时间周期、任务或交付物、状态。再补充请假、支持性工作和临时插单等非项目投入,否则“项目工时占满”可能只是统计口径遗漏了日常支持。

判断数据是否够用,可以先用一个月记录回答三个问题:谁在什么项目上投入、计划与实际偏差多大、偏差主要由什么事项造成。不要一开始追求几十个字段;字段越多,录入越容易失真。举例来说,某团队按周统计计划与实际投入,发现核心开发人员实际投入超计划约20%,追问后才发现大量时间用于线上故障处理。

这个数字本身不是绩效结论,而是提示PMO需要把运维支持单独分类。

2. 项目资源负荷率怎么算,超过多少才算资源过载?

我看到有的报表把投入除以可用工时,有的又按任务估算工时计算,结果同一个人能显示出不同负荷率。我们应该采用什么口径?超过100%就一定代表排期有问题吗?

可先统一一个可复核的口径:负荷率=某周期内已承诺的工作量÷该周期可用于项目工作的工时。分母应扣除法定假期、已知休假以及团队约定的非项目时间;分子要说明是否包含已完成工作、未完成承诺和待审批需求,不能把不同状态混算。

100%不是自动判定过载的红线:短期冲刺可能合理,连续数周接近或超过100%,同时伴随延期、加班或返工,才是更强的风险信号。实操中可以按岗位设观察区间,例如把连续两周高于85%作为复核提示,而非绩效标准;再检查工作优先级、技能匹配和依赖等待。

高负荷率也可能来自估算口径偏差,不应仅凭单个数字给个人贴标签。

3. 资源分析表里计划投入和实际投入差距很大,应该怎么定位原因?

我们做月度复盘时经常看到某些项目实际工时远超计划,但负责人通常解释为“需求变了”或“事情比较复杂”。我该怎么把这种差异拆开,判断问题是估算、变更还是执行过程造成的?

先把偏差拆成可验证的原因,而不是直接归结为估算不准。建议至少区分需求范围变化、缺陷返工、外部依赖等待、临时支持、人员切换和初始估算偏差,并为每类原因记录对应事项或变更依据。比如计划投入100人时、实际投入140人时,不能只写“超出40%”;

若其中20人时来自批准的新增需求、12人时来自返工、8人时无法归因,下一轮决策就完全不同。按项目和岗位对比偏差,再观察是否反复发生:同类任务持续低估,可能需要校准估算;大量时间花在等待,可能应调整依赖管理;频繁插单则需要明确需求入口和优先级。分类不要细到没人愿意填写,先保证主要原因能稳定区分。

4. PMO如何用资源数据判断项目该加人、调人还是调整范围?

项目负责人常说缺人,希望PMO协调资源,但每个项目都声称自己最紧急。我们手里有负荷率、进度和工时数据,却不知道怎样把它们转成公平、可执行的资源决策。是应该优先救延期项目,还是优先保障战略项目?

不要用单一负荷率决定调人,建议把决策拆成优先级、交付风险、资源瓶颈和调整成本四项。先确认项目是否属于已批准的高优先级,再看关键路径是否受某个稀缺技能限制;若瓶颈是等待决策或外部依赖,加人通常不会缩短周期。

可做一个轻量情景比较:维持现状、调入一名具备所需技能的人、减少一项低优先级范围,分别评估预计完成时间、对其他项目的影响和交接成本。比如调人预计能提前一周,但会让另一个已承诺里程碑延后两周,这未必是净收益。最终应由项目组合优先级和明确的业务取舍支撑,而不是把资源协调变成谁声音更大的竞赛;

每次调整都记录决策人、依据和复核日期。

核心关键词

读者评论

冯
冯诗涵

我们之前也遇到过多个项目重复占用同一人的情况,后来把需求状态和已批准承诺分开,排期确实清楚了一些。不过固定职责的工时怎么定,仍需要定期和实际情况核对。

丁
丁知夏

按周看负荷比看月均值更有用,尤其是测试和运维这类容易被临时事项打断的岗位。只是细化到每天可能增加维护成本,团队规模和工作节奏不同,粒度恐怕也要调整。

邹
邹承宇

文中提到工时不能直接代表产出,这点很实际。我们做复盘时还会把等待依赖和需求变更单独记下来,否则超出估算的部分很容易被笼统归为执行问题。

文章包含AI辅助创作:团队最佳实践:PMO资源管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532178

赞 (0)
飞飞飞飞
资源占用管理指南:PMO如何做好资源管理,数据分析全流程
上一篇 45分钟前
资源管理资源全流程:PMO数据分析与一文讲清
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
