资源分配管理最容易失控的时刻,通常不是项目缺人,而是同一个人同时被三个项目按“全职”计算:项目计划里有他,部门排期里也有他,临时需求又默认他能马上接手。PMO如果只汇总各项目的需求人数,得到的往往不是资源计划,而是一份重复承诺清单。要做好资源管理,关键不是把每个人排满,而是把需求、能力、可用时间、优先级和风险放到同一套决策机制里,并让超出容量的请求显性化。
一、先讲核心结论:资源管理不是排满日历,而是管理承诺
1. PMO要管理的是资源组合,不只是项目排期
资源分配管理常被误解为“把人放进项目计划”。实际上,PMO要同时回答四个问题:组织当前能交付多少工作、哪些工作值得优先投入、关键能力是否匹配、投入变化会把风险推向哪里。只回答“谁有空”,没有回答“为什么做、能不能做完、挤掉了什么”,资源决策就缺少经营含义。
我倾向于把资源管理定义为一条闭环:需求进入、能力核对、容量测算、优先级排序、承诺确认、执行监控、偏差纠正和复盘。任何一个环节缺失,资源台账都可能看起来很完整,却无法支持决策。例如,计划表中记录了某位架构师每周投入两天,但没有记录他的值班、评审和跨项目支持负担,这个“两天”就不是可靠容量。
PMO的核心职责不是替所有部门抢人,而是让资源冲突可见、让优先级有依据、让变更有代价。这也意味着PMO不一定拥有人员任命权,但必须推动业务负责人、职能经理和项目负责人共同承担资源承诺。
2. 先区分“需求”“容量”和“承诺”
资源需求是项目希望获得的投入;可用容量是人员在特定周期内扣除固定工作、休假、支持职责和必要缓冲后,能够交付的有效时间;资源承诺则是组织经过优先级判断后正式批准的投入。三者不能混为一谈。
例如,一个项目提出需要两名测试工程师各投入四周,这只是需求。团队排除版本维护、缺陷响应、休假和其他已批准工作后,可能只能提供一名工程师三周,这是容量。经过组合评审后,项目最终获批一名工程师两周,则这是承诺。把需求直接写成承诺,是资源冲突最常见的起点。
- 需求:由项目目标和交付范围推导,表达“需要什么”。
- 容量:由人员、技能、时间窗口和固定负担推导,表达“实际能提供什么”。
- 承诺:由优先级、风险和机会成本共同决定,表达“组织决定投入什么”。
3. 资源计划必须带上风险和取舍
一个可靠的资源决策,至少要呈现投入量、时间窗口、关键技能、依赖关系、置信程度和被挤压的事项。仅有人员姓名和工时,没有说明项目延期后果、技能替代性和未投入工作的影响,管理层就无法比较方案。
我建议PMO在每次资源评审中明确记录三种结果:批准、附条件批准、暂缓。附条件批准不是模糊通过,而是写清条件,例如“待外部接口在本月十日前冻结后释放两名开发人员”。暂缓也要记录重新评估时间和触发条件,避免需求在会议后变成隐形承诺。
| 管理对象 | PMO需要核实的内容 | 常见误判 |
|---|---|---|
| 人员容量 | 可投入时间、固定职责、休假、支持负担 | 把名义工时当成净产能 |
| 技能容量 | 技能等级、经验、认证、替代人选 | 把人数相同当成能力相同 |
| 时间窗口 | 需求发生时间、技能可用时间、依赖节点 | 只看总人天,不看是否能在关键窗口投入 |
| 业务优先级 | 收益、合规、客户承诺、战略影响 | 谁催得急就先给谁资源 |
容量估算不是精确预测未来,而是建立可以被检验的承诺。PMO应把估算误差、临时工作占比和关键岗位利用情况持续记录,逐步形成适合本组织的容量基线。

二、背景和真实场景:为什么“看起来人很多”仍然会交付失速
1. 多项目组织常见的不是缺人,而是能力错配
在中大型组织里,资源冲突往往集中在少数稀缺角色:架构师、数据工程师、安全专家、资深测试、产品运营或具备特定行业经验的交付人员。组织总人数可能充足,但关键岗位被多个项目同时依赖;其他岗位即使暂时有空,也无法无成本地替代。
项目经理通常按照项目边界申请资源,部门经理则按照职能边界管理人员,PMO必须处理两套视角之间的落差。项目希望在本季度上线,职能部门还要承担稳定性、质量和日常支持责任。如果资源评审只看项目计划,部门固定工作就会被当成“隐形工作”,最后通过加班、延期或质量下降暴露出来。
我在组织诊断中会先问一个反直觉的问题:“最近三个月,团队里最忙的人为什么忙?”如果答案是“项目多”,我会继续追问忙碌时间由计划工作、支持工作、返工、等待和临时任务分别构成多少。高负荷不等于高产出;如果忙碌主要来自等待依赖、重复汇报和返工,继续加人可能只会增加协调成本。
2. 资源冲突通常沿着四条路径扩散
第一条路径是关键人员被重复预订。多个项目各自使用不同版本的排期表,项目负责人以为获得了资源,部门经理也以为只是“初步确认”,直到执行阶段才发现同一人员无法同时参加多个关键活动。
第二条路径是工作切换过多。一个人同时参与多个项目,看上去利用率很高,但频繁切换会增加上下文恢复时间。对需要连续专注的开发、分析和方案设计工作而言,把投入拆成每天零散的一小时,未必等于真正获得了一小时有效产出。
第三条路径是关键路径被局部优化。项目为了按期交付把某项任务提前,导致另一项目失去共享测试环境或审批人员;单个项目看似合理,组合层面却产生新的等待和延期。
第四条路径是临时工作没有进入正式计划。线上故障、客户升级、审计整改和紧急销售支持常被称作“插单”,但如果组织长期存在这些工作,它们就不是偶发噪声,而是容量模型必须纳入的常态负荷。
3. 100人以上组织需要把资源规则从关系协调升级为机制
小团队有时可以依靠负责人即时沟通来调配工作;随着团队和项目数量增长,口头协调会遇到三个瓶颈:信息散落在不同系统,决策依赖少数管理者记忆,资源承诺缺少统一版本。此时,引入统一的项目组合视图、资源台账和变更记录,价值不在于“把数据搬上平台”,而在于减少重复确认并留下可复核依据。
例如,某些中大型团队会使用项目管理平台汇总项目、任务、负责人、时间和风险信息。若以PingCode作为流程承载示例,适合优先关注的不是界面功能多少,而是能否将项目状态、负责人、工作项、依赖和变更记录关联起来;同时还要验证资源容量数据是否能与组织已有的人事、财务或工时口径衔接。工具不能自动替代优先级决策,也不应被当成资源分配规则本身。
工具选型时,我会要求团队现场演示一个真实场景:同一位关键人员被两个高优先级项目申请时,系统能否快速呈现投入冲突、时间窗口、项目风险和审批责任人。若只能显示静态人名和任务数量,却无法解释容量口径和变更历史,组织仍然要回到线下表格做真正的判断。

三、常见误区:看起来精细的排期,可能在掩盖风险
1. 误把高利用率当成高效率
不少资源计划把目标设成“每个人都接近满载”,因为空闲被直觉地理解成浪费。但当每个人都排满后,任何需求波动都会变成延期;人员之间也没有缓冲处理评审、缺陷和突发事件。高利用率提高的是计划表的密度,不必然提高整个系统的吞吐量。
PMO应区分可计划容量和缓冲容量。对需求稳定、任务可拆分且替代性强的工作,缓冲可以较小;对依赖多、风险高、变更频繁的工作,预留空间更重要。缓冲不是“闲置人员”,而是组织为不确定性购买的响应能力。
2. 误把人天相加当成能力匹配
同样是十人天,初级工程师完成的工作范围可能不同于资深工程师;不同领域的专业能力也不能简单互换。把所有角色折算成统一人天,适合做粗略组合测算,却不适合直接做岗位承诺。
资源需求单应至少说明技能类别、熟练程度、连续投入要求和可替代性。对于关键岗位,还需要记录“只有一人掌握”的单点依赖。若项目计划依赖一名专家连续参与六周,PMO就要把专家缺席、并行冲突和知识转移成本纳入风险评估,而不是只写六周投入。
3. 误把按比例分配等同于按结果分配
把资源按百分比分散到多个项目,容易造成每个项目都拿到一点、但没有任何项目获得完成关键任务所需的连续投入。特别是研发、系统设计、需求分析等需要专注的工作,碎片化投入可能使实际周期明显变长。
分配时应从交付节点反推最小有效投入。例如,一个项目需要在两周内完成接口方案评审,投入某专家每天一小时未必可行;连续安排两天集中评审可能更有效。PMO要管理的是可交付的工作包,而不是机械地把每周工时切成多个百分比。
4. 误把工具中的“已分配”当成正式承诺
系统里的资源排期可能有不同状态:草案、待确认、已批准、执行中。若没有明确状态定义,项目负责人可能把暂定资源当成已锁定资源,部门经理则认为尚未作出承诺。工具只是记录机制,流程状态和责任人必须先定义。
建议把以下字段作为最小配置:需求提出人、资源负责人、申请时间窗、技能要求、预计投入、承诺状态、审批记录、变更原因和替代方案。状态名称可以简洁,但不能让“初步意向”与“正式承诺”在界面上无法区分。
5. 误把延期归因于“执行不力”而忽略容量假设
一个项目延期,表面上可能是负责人推进不足,深层原因却可能是资源承诺从未真实成立:关键岗位在多个计划里重复出现、需求中途增加、外部依赖没有按期到位,或支持任务被遗漏。复盘时只追究项目经理,组织会错过修正资源模型的机会。
更有用的复盘会追问:当初的容量假设是什么?什么时候发生偏差?谁有权调整优先级?哪些信号出现时本应升级?这类问题不是为了回避责任,而是把个人表现与系统条件区分开来。

四、专业判断逻辑:把资源申请变成可比较、可复核的决策
1. 先统一资源口径,再讨论优先级
资源讨论常陷入“项目都很重要”,根本原因之一是每个团队的输入口径不同。有的报人数,有的报人天,有的报百分比,还有的只报岗位名称。PMO应先统一时间单位、周期范围、技能分类和状态定义,否则比较结果只是格式一致,含义仍然不同。
我建议以周或月作为基础周期,关键岗位同时记录连续投入窗口。短周期适合发现近期冲突,长周期适合识别能力缺口;单一时间尺度无法同时满足两类判断。对于跨季度项目,还要标记需求峰值,而不是只用季度平均数掩盖某几周的拥堵。
2. 先看硬约束,再做业务价值排序
资源优先级不是简单的分数游戏。首先要识别不能违反的硬约束,例如法规时限、客户合同、生产安全、关键系统稳定性和不可逆的外部依赖。硬约束确定后,再比较业务价值、战略贡献、成本、风险和延迟后果。
对每个资源需求,PMO可以要求申请方回答五个问题:不投入会发生什么?最迟何时需要?是否存在范围缩减方案?能否通过外部服务或自动化替代?拿到资源后,预期交付结果如何验证?这些问题能把“需要一个人”转化为“投入之后解决什么问题”。
(1)业务价值看结果,不只看项目名称
业务价值可以用收入机会、成本节约、客户影响、风险降低、战略能力建设等维度表达。不同项目不必强行换算为一个精确货币分值,但要说明比较依据和不确定性。一个高收益但证据薄弱的项目,未必应压过一个收益较小但有明确合规时限的项目。
(2)延迟成本要和工作量分开估算
投入量回答“完成需要多少资源”,延迟成本回答“晚做会损失什么”。例如,某功能延迟一个月可能导致客户合同风险,也可能只是内部便利性下降。两者必须分开记录,否则资源少的项目会因为需求写得大而自动落后,业务影响却被低估。
(3)置信度要显式呈现
需求估算若来自已验证方案,置信度通常高于仍处于探索阶段的估算。对不确定性高的需求,可以先批准短周期探索资源,再依据证据决定是否进入完整交付。分阶段承诺通常比一次性锁定全部资源更能降低错误投入。
3. 使用资源冲突矩阵定位真正的瓶颈
PMO可以将“人员或技能 × 时间窗口”作为冲突矩阵的两个维度,叠加项目优先级和工作依赖。矩阵不必复杂:标出每个关键岗位在未来几周的已承诺容量、申请容量和可用容量,再识别超配点。真正需要升级的,通常是关键窗口的集中冲突,而不是全年总人天超过上限。
例如,团队每月有八名测试人员,并不意味着某一周有八名可用测试人员。部分人员可能负责回归、部分承担线上问题,另有人员尚未掌握本项目所需的专项能力。PMO要同时看总量、时间和技能三个维度。
4. 决策时比较方案,而不是只回答“给不给”
资源评审至少应准备两到三个方案:按原范围投入、缩减范围后投入、调整时间窗口或采用替代方案。管理层通常更容易判断“方案A风险是什么、方案B牺牲什么”,而不是在单一申请上做抽象的通过或驳回。
| 方案 | 资源影响 | 交付影响 | 适用前提 |
|---|---|---|---|
| 维持原范围并增加资源 | 需要明确可获得的技能和投入窗口 | 可能维持目标日期,但需防止新增资源带来协调成本 | 任务可并行,且人员有足够熟悉时间 |
| 缩减范围并维持资源 | 资源需求较稳定 | 优先交付高价值、强依赖部分 | 业务方接受分阶段交付 |
| 调整日期并保持范围 | 避免短期挤占多个关键岗位 | 交付延后,但质量和工作连续性可能更稳 | 延迟成本低于临时扩容成本 |
| 引入外部能力或替代技术方案 | 增加采购、管理和知识交接成本 | 可能缓解稀缺技能瓶颈 | 工作边界清楚,外部交付质量可验证 |

五、具体案例和数据观察:一名关键工程师同时被三个项目需要
1. 案例背景:三份计划都写了“已确认”
下面是一个脱敏后的情景推演,用于展示资源决策方法,不代表某个企业的真实经营数据。某产品团队同时推进客户定制、平台升级和稳定性治理,三项工作都需要一名熟悉核心服务的高级工程师。客户定制要求在六周内完成,平台升级已进入集成阶段,稳定性治理则有明确的故障风险。
三个项目各自的计划都把这名工程师标成“已确认”。进一步核对后发现,他每周可规划的项目时间约为32小时,除此之外还承担值班支持和方案评审。三项工作分别申请每周24小时、20小时和16小时,合计60小时,远超可用容量。问题不是工程师不配合,而是三份计划使用了不同的承诺口径。
| 需求 | 申请投入 | 关键窗口 | 主要风险 |
|---|---|---|---|
| 客户定制 | 每周24小时 | 未来六周 | 错过客户验收窗口 |
| 平台升级 | 每周20小时 | 未来四周 | 接口方案缺少关键评审 |
| 稳定性治理 | 每周16小时 | 未来八周 | 已知故障风险持续存在 |
| 可规划容量 | 每周32小时 | 同期 | 还需保留值班和突发事件缓冲 |
2. 先拆工作包,再找可以替代的投入
资源评审没有立即决定把工程师按比例分给三个项目,而是先把申请拆成具体任务。客户定制中,需求澄清和客户评审必须由熟悉业务的工程师参与,但部分测试脚本可由测试人员承担;平台升级需要工程师参加两次关键设计评审,之后有一部分实施工作可以交给另一位经过指导的开发人员;稳定性治理则分成风险定位、修复和验证三个工作包。
拆分之后,团队发现“必须由该工程师本人完成”的工作量小于各项目最初申请的总投入。与此同时,团队也发现稳定性问题的影响面大于原计划描述,不能因为没有客户截止日期就无限后置。PMO要求各项目负责人分别提交范围缩减方案、替代人员培养方案和延迟影响,而不是仅重复资源需求。

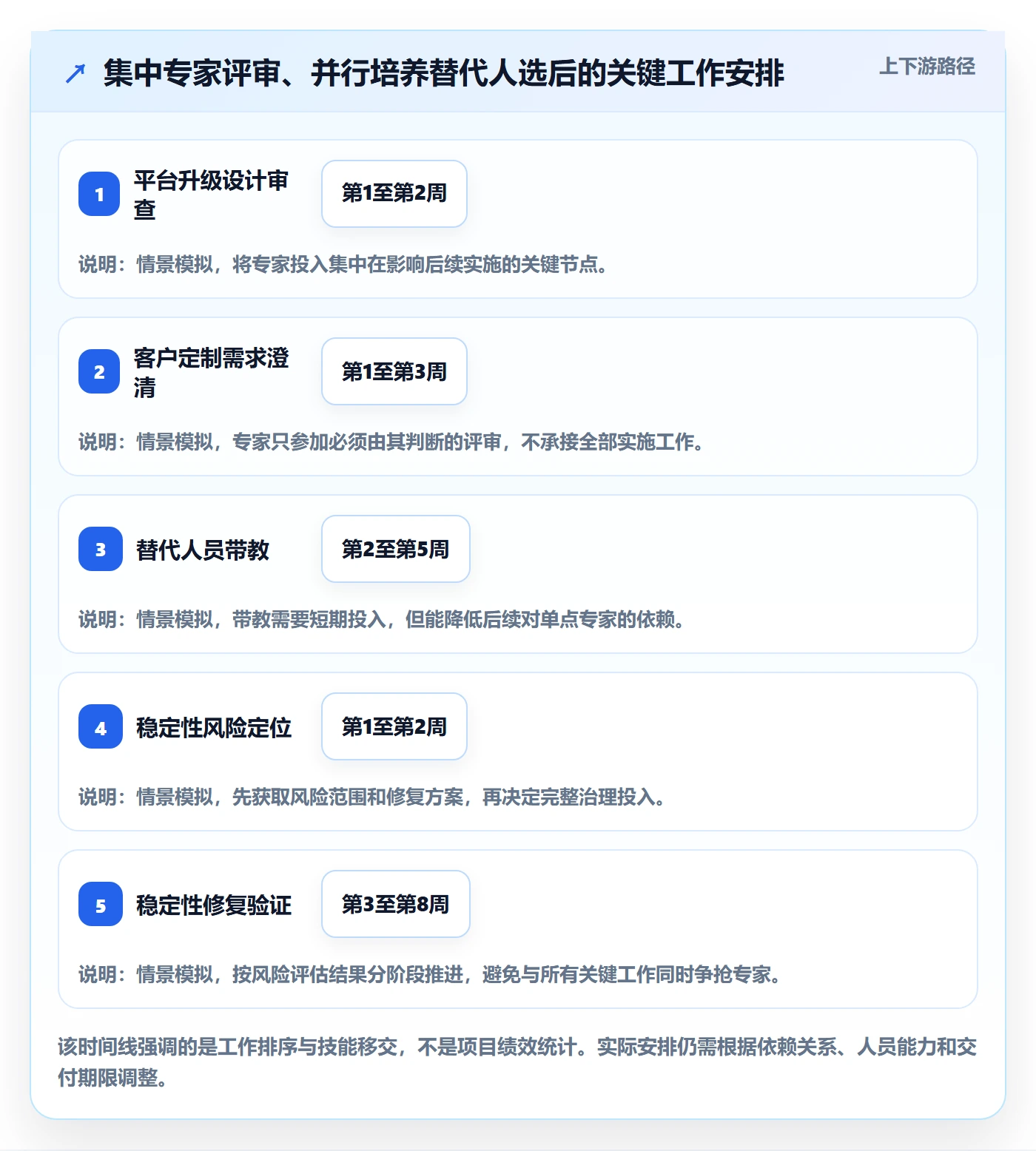

3. 决策结果:集中关键投入,分阶段释放资源
经业务负责人、职能经理和项目负责人共同评审,团队安排该工程师在前两周集中完成平台升级的设计审查,并在客户定制的关键澄清会议上投入固定时段。实施工作由另一位工程师在指导下承担;稳定性治理先完成风险定位和临时缓解,再依据评估结果决定是否增加修复投入。
这种安排没有让任何项目“获得全部申请资源”,但把关键路径上的专家工作集中起来,减少了每天在三个项目间切换的情况。平台升级保住了设计窗口,客户定制保住了客户确认节点,稳定性治理则没有因为争抢专家资源而被完全搁置。
若以情景模拟观察,原始方案按三项项目各自计划执行,专家申请投入为每周60小时;统一评审后,专家承诺约为每周32小时,其他工作通过拆包、培养替代人选和调整顺序完成。这个差异不应被解读为“节省了28小时”,因为替代工作会增加其他人员投入;它真正说明的是,原始计划存在28小时的未验证超配。

4. 这个案例揭示的不是“专家不够”,而是组织没有管理单点依赖
如果同一名专家连续多个季度成为资源争议焦点,解决办法不应只是增加加班或建立更复杂的审批表。PMO需要推动知识沉淀、结对工作、关键岗位备份和工作标准化,并将替代能力建设纳入项目计划。培养第二人会占用短期容量,却可能降低未来项目延期和人员缺席带来的组合风险。
因此,资源管理不能只看未来几周的排期。对长期稀缺能力,PMO还要记录需求预测、人员成长周期和招聘或外包周期。如果培养一名合格替代者需要数月,而业务需求每月都在增加,那么短期排期优化只能缓解症状,不能消除结构性缺口。
六、全流程做法:从需求进入到风险关闭
1. 需求进入:没有清晰结果,不进入正式资源池
资源申请不能只写“需要两名开发”“希望尽快支持”。申请人应说明目标结果、工作范围、技能要求、开始和结束时间、关键依赖、估算依据以及不投入的后果。资料不完整时可以进入待澄清状态,但不应被计入正式承诺。
PMO可以把申请表控制在一页或一个表单屏幕内,避免为了完整而堆砌字段。重点不是收集尽可能多的信息,而是确保每一项信息都能改变决策。若某字段从未用于优先级比较、风险判断或后续复盘,就应考虑删除或改为选填。
2. 能力核对:人数、技能和连续时间一起审查
核对资源时,先检查岗位类别和技能,再检查时间窗和投入连续性。若岗位要求与人员经验不匹配,应记录学习成本和指导人,不要把“有人可以参与”直接当成“已有交付能力”。对于特殊技能,团队可建立基础能力等级,但等级必须有工作证据支撑,例如完成过类似交付、通过实操评估或能够独立处理相关任务。
如果项目需要连续专注,PMO应优先安排完整工作块,而不是只满足周总工时。对于评审、咨询和决策型工作,按小时安排可能可行;对于复杂实施和问题排查,分散投入的真实成本往往更高。
3. 容量测算:用历史负荷校准,不用理想化假设
初始容量模型可以从理论工时扣除固定职责、休假培训和常见支持工作,再保留风险缓冲。运行一到两个周期后,要用实际数据校准:每月临时任务占比如何、计划投入与实际投入差距多大、哪些团队经常被线上事项打断、哪些岗位存在季节性峰值。
若组织没有成熟的工时记录,不必一开始就要求每个人逐小时填报。可以先对关键岗位进行四到六周抽样,按计划交付、运维支持、会议协作、返工等待和其他事项分类。抽样结果要说明范围和方法,不能把小样本包装成全组织精确事实。
4. 优先级评审:按组合价值排序,明确决策权
资源需求超过容量时,PMO组织组合评审,但决策责任要由有权调整业务目标的负责人承担。PMO提供事实、冲突和方案,不应在没有授权的情况下替业务部门承诺日期或牺牲范围。
建议设定清晰的评审层级:团队级处理可在本团队容量内调整的冲突;部门级处理跨团队能力争用;组合级处理涉及战略、客户承诺、重大风险或预算重排的事项。升级不是为了让更多人参加会议,而是让决策来到真正拥有取舍权的人那里。
5. 承诺确认:把条件写进计划,而不是写在会议纪要角落
资源通过后,系统或台账中应记录承诺状态、责任人、投入窗口、投入比例和前置条件。若资源依赖某项审批或供应商交付,应把条件与资源释放时间关联起来。条件未满足时,项目不能默认继续使用同一份容量假设。
资源负责人确认的重点,不是“人员名字是否正确”,而是“人员是否了解承诺、固定职责是否被考虑、其他项目是否已同步更新”。未经资源负责人确认的排期,应该标为待确认,而不是已批准。
6. 执行监控:监控偏差原因,不只监控百分比
项目执行期间,PMO每周或每两周观察关键人员的计划与实际投入、未完成工作、需求变更、依赖等待和风险等级。若只看投入百分比,可能发现某人投入不足,却不知道是任务等待审批、环境不可用,还是人员被临时调走。
当计划与实际偏差超过组织设定阈值时,触发简短的偏差分析。阈值可以先从连续两周偏差超过约20%作为建议基准开始试行,再根据岗位特点调整;这个数字不是行业标准,也不能取代判断。关键是持续偏差要有原因、责任人和处理动作。
7. 变更控制:新增需求必须重新说明挤占了什么
变更流程不应只控制范围和预算,也要控制资源承诺。新增客户需求、故障升级、监管要求或管理层插单进入时,申请人需要说明新增工作将影响哪项既有承诺。PMO要把“做新工作”与“保留所有原目标”分开评估。
变更批准后,应同步更新原项目计划、资源视图和风险登记册。若只在临时会议中调整,没有更新正式记录,几周后各团队会继续依据旧版本做决策,冲突便会再次出现。
8. 复盘和风险关闭:把一次冲突变成组织学习
项目结束或阶段完成后,复盘需求估算误差、关键岗位重复预订、计划外工作比例、延期原因、资源替代效果和变更次数。复盘结果应反馈到下一轮容量预测、技能培养和项目优先级,而不是只留在项目文档里。
风险关闭也要有标准。例如,单点依赖风险不能因为项目按期上线就自动消失;如果替代人员尚未能独立承担工作,风险仍然存在。PMO应确认措施已经改变风险状态,再关闭事项。

七、不同情况下的行动建议:先判断问题类型,再选管理动作
1. 项目数量少、团队稳定:先做轻量化容量检查
若团队规模较小、项目依赖有限,PMO不需要立即建设复杂的资源管理平台。先用一张共享表记录人员技能、固定职责、未来四至八周承诺和冲突状态,再每周做一次短会核对。重点是统一“待确认”和“已承诺”的含义,防止表格简单却口径各异。
当需求变化不频繁、资源负责人彼此熟悉时,轻量机制成本较低。但如果同一冲突反复出现、人员跨团队借调频繁,或会议开始依赖某一位管理者的个人记忆,就该升级机制。
2. 项目多、关键岗位集中:建立组合级资源评审
当多个项目竞争相同技能,PMO应按固定节奏做组合级评审,至少覆盖高优先级项目、关键岗位和未来一至两个周期。评审重点不是逐条检查所有任务,而是识别资源峰值、未确认承诺、关键依赖和可能失去的业务窗口。
若组织使用项目管理平台,可将项目、工作项、负责人、状态和依赖统一呈现,再通过流程规定审批责任和更新频率。试点范围最好先聚焦一两个资源冲突最明显的业务域,验证容量定义、角色分类和实际使用成本,再扩大推广。
3. 临时任务占比高:先建立应急容量池
如果团队经常被故障、客户升级或突发审计事项打断,单纯要求项目排期更准确不会解决问题。PMO应统计临时任务发生频率、持续时间、涉及技能和业务来源,建立符合实际的应急容量池或轮值机制。
应急容量池不能成为任何人都可以随意使用的“空白资源”。需要明确触发条件、审批责任、最大占用周期和恢复原计划的动作。超过阈值的突发工作应升级,由业务负责人决定是否暂停其他承诺。
4. 关键技能短缺:并行考虑培养、外包和范围调整
对于短期内难以招聘或培养的稀缺技能,PMO不应只给出“缺人”的结论。可以比较内部培养、跨团队借调、外部专家支持、采购服务、自动化替代和范围缩减的周期及风险。
外部支持适合边界明确、成果可验收、知识转移可安排的工作;若任务高度依赖内部系统背景和持续决策,外包可能带来额外交接成本。内部培养见效较慢,却能降低长期单点依赖。两者的选择应看需求持续时间,而不是只看眼前的人天单价。
5. 资源信息分散:先治理数据定义,再考虑工具升级
若项目台账、人员表、工时记录和财务预算互不对应,先定义唯一标识、角色分类、更新责任和数据更新时间。没有一致定义时,工具集成只会更快地产生不一致的数据。
评估工具时,可以用真实资源冲突场景做验收:临时新增一项高优先级需求,能否看见受影响项目、关键岗位容量、审批记录和替代方案?如果只能展示图表,却不能维护责任和变更过程,工具对治理的帮助有限。
八、不同情况下的取舍:没有一种资源策略适合所有组织
1. 集中投入与多项目共享,取舍在连续性和覆盖面之间
集中投入能减少切换、提高工作连续性,适合有明确关键路径、深度工作需求高的任务;缺点是其他项目可能短期得不到支持。多项目共享覆盖面更广,却容易造成碎片化和协调负担。PMO应根据任务性质判断,而不是把固定比例分配当作默认规则。
2. 高利用率与容量缓冲,取舍在短期效率和响应能力之间
高利用率有利于减少显性闲置,但会放大波动影响;容量缓冲增加短期余量,却能帮助组织应对突发事项、评审和依赖延迟。对于稳定、可预测的重复工作,可以提高排期密度;对于高变化、高风险和关键交付工作,应保留适当缓冲。
PMO不必追求所有团队使用同一利用率目标。不同职能的工作节奏不同:支持团队需要响应余量,研发团队需要连续专注时间,审核岗位可能存在阶段性峰值。把所有岗位压到同一个数字,属于指标整齐而管理失真。
3. 内部培养与外部采购,取舍在速度和长期能力之间
外部采购通常能较快补充特定经验,但会增加采购、交接、权限和成果验收成本;内部培养短期占用资深人员时间,长期可能形成稳定能力。若需求是一次性且交付边界清楚,外部支持可能合适;若需求持续且涉及核心知识,内部培养通常更值得评估。
4. 精细工时追踪与抽样估算,取舍在数据颗粒度和管理负担之间
逐小时记录可以提供细粒度数据,但也可能引发填报成本、形式主义和错误精确感。对多数组织,先对关键岗位进行抽样、结合实际交付和故障记录,往往足以发现容量结构问题。只有在计费、合规或合同管理确实需要精确工时时,才有理由进一步提高记录颗粒度。
5. 统一标准与团队自治,取舍在可比性和业务适配之间
统一标准有助于跨团队比较,便于组合层面作决定;完全统一又可能忽略岗位差异和业务节奏。可以统一最小口径,例如需求状态、时间窗口、技能类别和变更记录,同时允许团队根据工作性质设定不同的容量估算方法。
| 决策维度 | 偏向统一管理时 | 偏向团队自治时 | 更适合的条件 |
|---|---|---|---|
| 资源状态 | 跨项目比较更容易 | 适应本团队工作方式 | 组织规模较大时统一状态,小团队可简化字段 |
| 容量模型 | 组合预测更可比 | 更贴合岗位实际 | 统一底层口径,岗位层面允许差异 |
| 资源审批 | 重大冲突有明确责任 | 小范围调整速度更快 | 设定分级授权,避免所有申请都层层审批 |
| 工具使用 | 信息集中、追踪方便 | 实施阻力较小 | 先确定最小必需数据,再逐步扩展覆盖面 |
九、如何判断资源管理机制正在发挥作用
1. 不要只看利用率,要看计划质量和交付结果
资源管理成效不能由一个利用率数字代表。PMO可以同时跟踪资源申请到承诺的周期、已承诺资源变更次数、关键岗位重复预订次数、临时工作占比、计划投入与实际投入偏差、项目关键节点按期率和单点依赖数量。
这些指标需要结合解释。承诺周期缩短可能代表流程更顺畅,也可能代表审批过快;关键岗位利用率下降可能是缓冲增加,也可能是需求预测失真。每个指标都应明确数据来源、统计周期、责任人和预期用途。
2. 先设基线,再定改进目标
若组织从未统计资源变更,就不应一开始宣称某项指标已经改善。可以先运行四到八周建立基线,再与下一周期比较。图表中的模拟数值只能帮助理解计算思路,真实目标应基于组织自身数据和业务约束。
若样本量较小,建议按团队或岗位组观察,不要过度解释单个月的波动。关键岗位只有少数几人时,某一位人员请假就可能显著改变百分比;这时,绝对数量和具体情境比单一比例更有意义。
3. 用领先指标提前发现风险,用结果指标验证影响
资源风险通常先表现为申请待确认时间变长、关键岗位申请量增加、计划外工作上升或变更频率变高;随后才表现为延期、缺陷增加或加班。领先指标用于提前干预,结果指标用于检验决策是否有效,两者不宜互相替代。

十、下一步怎么做:用一个周期建立可运行的资源闭环
1. 第一周:找出最值得管理的资源冲突
不要从全组织所有岗位开始。先找出近期延期最多、需求争用最明显或业务影响最高的一个领域,识别三到五类关键技能,收集未来六至八周的需求、固定职责和已承诺事项。数据不完美也可以启动,但必须标注来源、更新时间和可信程度。
2. 第二周:统一状态和容量口径
明确什么是需求、什么是待确认、什么是批准承诺;统一时间单位、技能分类、投入窗口和变更记录。邀请项目负责人和资源经理共同检查一两个真实冲突,确认口径能够解释现场情况,而不是只满足表格格式。
3. 第三周:开展首次组合评审
把冲突事项整理成可比较的方案,区分硬约束、业务价值、延迟成本和估算置信度。每项决策记录审批人、承诺条件、受影响项目和重新评估时间。会议结束后,应能回答“谁做什么、从何时开始、什么条件下调整”。
4. 第四周及以后:用偏差校准模型
每周更新关键变化,每月复盘容量假设、计划外工作、承诺变更和交付影响。若发现某类岗位长期满载,不要只要求资源经理继续协调;进一步判断是业务需求超过组织能力、流程浪费过多、技能结构不匹配,还是项目组合中存在低价值工作。
资源管理真正成熟的标志,不是每个人的日历都被排得整整齐齐,而是组织能够在资源不足时作出透明的选择:哪些工作继续、哪些工作调整、哪些能力需要培养,以及每种选择会带来什么后果。
十一、结语:资源管理的价值,在于让取舍早于危机发生
PMO做好资源管理,不是把人变成表格里的可移动单位,也不是用软件制造“已经安排妥当”的错觉。它的价值在于把隐性的超配、技能缺口和优先级冲突提前摆到台面上,让业务负责人在延期、加班和质量损失发生之前作出选择。
我的建议是从一个高冲突领域开始,先统一容量口径,再明确资源承诺状态,随后用真实偏差修正模型。每次批准资源,都同时记录投入结果、被挤压的事项和触发重新评估的条件。资源不是分得越满越好,而是投到最值得、最可交付、风险最可控的工作上。
常见问题解答(FAQ)
1. PMO如何识别资源分配中的隐性超载?
我看项目计划时,团队成员的工时总和似乎没有超过满负荷,但交付还是频繁延期。我想知道,资源超载是不是不只看每周工时,还要看哪些容易被忽略的因素?
要同时检查名义工时、任务切换、关键技能稀缺度和承诺是否重叠。比如一位架构师每周可投入40小时,计划表只排了32小时,但若分散在6个项目、每天被会议和临时评审打断,实际可用于深度工作的时间可能远低于32小时。PMO可先用连续4周的数据校准个人可用产能,再把例会、支持工作和缓冲时间纳入基线;
不要把“排得下”误判为“做得完”。
2. 资源冲突时,PMO应该按什么顺序决定项目优先级?
我遇到过两个项目都声称自己是最高优先级,负责人也都要求同一位专家本周支持。只按谁催得急来分配,容易伤害长期目标,我想建立一套可解释、能复盘的判断办法。
先统一比较口径,再讨论具体人员:依次评估战略贡献、法规或客户承诺、延期损失、可替代性和延后成本,并记录每项判断的依据。举例来说,若一个合规节点逾期会导致业务无法上线,而另一项内部优化推迟两周影响有限,通常应优先保障前者;但还要检查是否能通过缩小范围、调整顺序或引入替补降低冲突。
PMO应让决策人确认取舍,并记录被延后项目的影响和重新评估日期,避免优先级变成口头标签。
3. PMO如何把资源风险预警从报表变成可执行动作?
我看过资源利用率周报,红色预警很多,但会议结束后没人知道谁要做什么。对我来说,预警只有能触发明确决策才有价值,我想知道阈值和后续动作应该怎样设计。
阈值要结合团队自身基线,而不是照搬统一比例。可先试行一个月:若关键岗位未来两周承诺容量超过可用容量的90%,或关键任务预计延误超过一个工作日,就标记为需处理;触发后指定责任人,在限定时间内选择调序、减范围、借调或升级决策。每条预警至少写明受影响里程碑、最晚决策时间和备选方案。
复盘误报与漏报后再调整阈值,避免把报表颜色当作风险管理本身。
4. 项目变更后,PMO怎样评估资源和风险影响?
我碰到过需求增加后,团队先口头答应,几周后才发现测试和交付资源根本没跟上。我想知道变更评审要检查哪些资源影响,才能避免只改需求、不改计划。
每次变更都应同步评估新增工作量、所需技能、可用时间、依赖关系及对现有承诺的挤压,并明确影响落在哪个里程碑。可以用简表记录“变更内容,新增人日区间,稀缺角色,受影响任务,风险缓解方案,批准人”;估算采用区间比单点更诚实,例如测试工作增加3至5人日,就要确认这部分产能来自哪里。
若没有可用资源,应在批准时同步选择延期、减范围或补充资源,而不是默认团队加班吸收。
核心关键词
文章包含AI辅助创作:资源分配管理指南:PMO如何做好资源管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532122
读者评论
我们团队试过按百分比分配专家,结果每个项目都拿到一点,但关键评审节点还是排队。后来改成按交付节点集中投入,沟通成本确实低了,不过对临时需求的响应会变慢,需要提前留出机动时间。
容量数据最难的不是建表,而是把值班、售后和返工如实记录。若这些工作仍靠个人填报,台账很快会失真。建议先抽样统计一两个月,再确定固定扣减比例。
文章对大型组织的场景比较贴近,但小团队未必需要复杂的组合评审。人员少、项目少时,用统一状态和每周一次冲突检查就够了,流程过重反而可能增加管理成本。
