PMO最常见的资源管理困境,不是“没有人”,而是同一个人同时被三个项目列为关键成员:项目计划里有他的名字,部门负责人也认为他仍要承担日常工作,员工本人则不知道本周究竟先交付哪件事。此时再增加一张资源表,通常只会让冲突更清楚,不会让冲突消失。角色管理真正要解决的,是把组织目标、责任边界、能力供给和决策权限连起来,让资源能够被识别、协调、调整和复盘。
一、先讲核心结论:角色管理不是给人贴标签
1. 角色是交付责任,不是岗位名称
我在设计项目治理机制时,会先把“角色”定义为:为了交付一项明确结果,某个责任主体需要承担的职责、权限、投入时间和协作关系的组合。它与岗位名称有关,但不能画等号。一个部门经理在项目里可能是资源审批者;一个资深工程师可能担任技术负责人;一位产品经理在某个阶段也可能承担业务验收责任。
岗位说明书回答的是“这个职位长期负责什么”,项目角色回答的是“这项交付由谁负责、谁决策、谁参与、谁需要被告知”。如果把两者混为一谈,组织往往会出现两个极端:要么认为某个岗位天然应该包办所有相关事项,要么因为职责描述不完整,所有人都能参与讨论,却没有人对结果负责。
2. 资源管理的最小单元应当是“角色,能力,容量,时间”
只统计人员姓名和所属部门,不能支持有效调度。PMO至少要知道:项目需要什么角色、角色要求哪些能力、需要投入多少容量、在哪个时间窗口投入,以及需求是否已经被确认。资源管理的基本记录,不应只是“张某,研发”,而应类似“后端工程角色,需要具备支付接口经验,未来六周每周投入两天,当前由部门负责人确认”。
角色说明需求,能力说明能否胜任,容量说明能否承担,时间说明何时需要。这四项缺一,资源冲突就容易被掩盖。有人能力合适但没有容量;有人有空闲但能力不匹配;有人现在可以投入,却无法覆盖上线关键期。把这几种情况混成一个“资源不足”结论,会导致错误的招聘、外包或排期决策。
3. PMO的职责不是“分人”,而是建立可执行的协调机制
PMO通常没有直接管理所有员工的行政权。因此,角色管理不能依赖PMO替部门经理排班,而要建立共同认可的规则:项目如何提出需求、部门如何承诺供给、冲突由谁裁决、变化如何更新、承诺如何复盘。
我更倾向于把PMO的核心责任概括为三件事:让需求可比较,让冲突可见,让决策可追溯。最终分配权可以在项目委员会、业务负责人或职能部门手中,但PMO需要让他们看到同一套事实,而不是各自拿着不同版本的表格争论。
4. 先做小闭环,再做全组织资源平台
不少组织一开始就希望建立覆盖全公司的角色字典、能力库、工时填报和自动排期系统,结果项目定义尚未统一,数据入口却越来越多。我的判断是,角色管理应先选一个业务域、一个项目群或一类关键角色,验证从需求提出到资源承诺再到实际复盘的闭环。
只有当规则在小范围内跑通,组织才知道哪些字段真的有用、哪些审批只是增加等待、哪些角色分类需要拆分。先把协作规则做对,再把规则系统化;不要用软件替代尚未达成共识的管理设计。
| 管理对象 | 需要回答的问题 | 常见错误 | 建议记录 |
|---|---|---|---|
| 角色 | 交付中承担什么责任 | 直接照抄岗位名称 | 职责、交付物、决策边界 |
| 能力 | 完成工作需要什么经验 | 只看职级或部门 | 技能、领域经验、熟练程度 |
| 容量 | 实际能投入多少时间 | 把合同工时当作可用工时 | 可承诺投入、已分配投入、缓冲 |
| 时间窗口 | 何时需要投入 | 只填项目总周期 | 阶段、起止周、峰值需求 |

二、背景和真实场景:角色管理为什么会在项目群里失灵
1. 矩阵组织中,员工通常同时服务多个目标
项目型组织里,员工往往既属于职能部门,又承担一个或多个项目的工作。部门管理者关注专业能力、团队稳定和日常运营;项目负责人关注里程碑、范围和交付质量;业务负责人关注价值兑现和市场窗口。三方的目标合理,但优先级并不总是一致。
例如,某位数据工程师一周可安排的工作时间看似充足,但他同时要维护线上任务、支持两个项目的数据接口,还要参与一个临时经营分析。若资源表只显示“每周可投入三天”,而不记录已承诺事项、服务窗口和紧急任务规则,项目经理就会把三天当作确定容量,最终在关键周才发现承诺无法兑现。
2. 角色需求不稳定,早期估算容易被误认为承诺
项目立项早期,需求通常还处于估算状态。产品范围未冻结、方案尚未评审、关键依赖未确认时,项目计划中的角色投入只是预测,不是部门的正式承诺。很多资源争议并非因为谁违约,而是因为组织没有区分“预估需求”“待确认需求”和“已承诺供给”。
我建议在资源视图中至少采用三种状态:预测、待承诺、已承诺。预测用于组合层面的容量测算;待承诺表示需要职能负责人给出判断;已承诺才可进入基线计划。状态分层能减少一个常见误解:把早期排期图上的名字,误当成资源已经锁定。

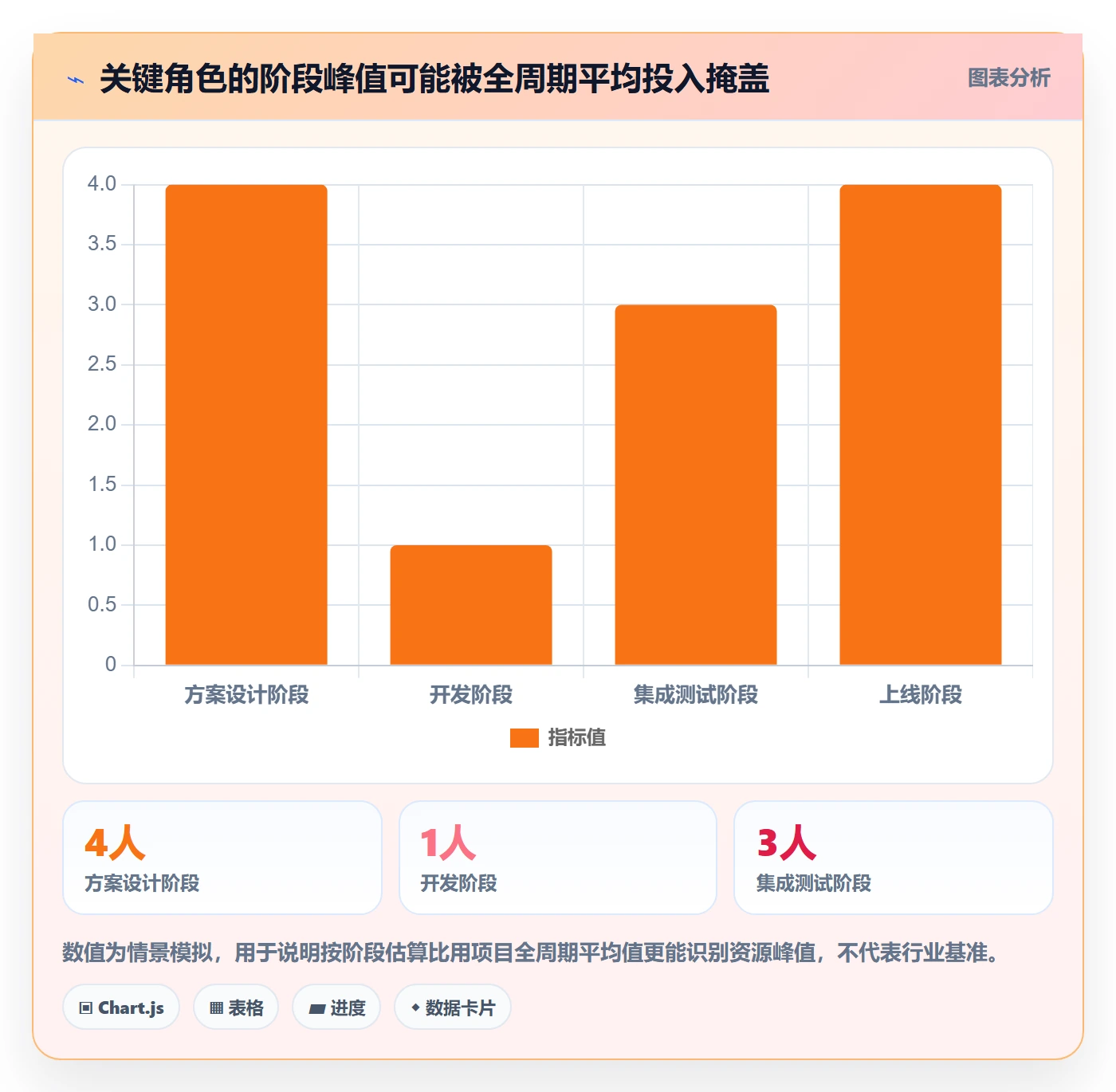

3. 关键角色的需求往往呈现峰值,而不是平均值
项目资源需求通常不是一条平滑曲线。架构评审、集成测试、安全审查和上线切换等阶段,某些专业角色会集中出现需求峰值。若只看项目全周期平均投入,可能得出“每周只需半天”的结论,却忽略在三周内必须完成大量评审和问题处理。
PMO应按阶段观察角色需求,尤其是稀缺角色和单点依赖角色。关键判断不是某项目总共用了多少人天,而是多个项目的峰值是否落在同一个时间窗口,以及组织有没有替补、错峰、降范围或外部支持的选项。
4. 人员信息、项目计划和实际工作经常分散在不同系统
现实中,项目计划可能在项目管理工具里,人员归属在组织目录里,工时在财务或考勤系统里,技能信息则留在经理的经验判断中。数据分散并不必然要靠一次性整合解决,但PMO必须知道每类信息的权威来源,并制定更新责任。
以面向中大型企业的 PingCode 为例,组织可以把项目、迭代、需求和任务等协作信息放在项目管理平台中,用项目工作项承载交付责任,再按组织实际情况连接人员、部门或资源台账。它更适合承担协作与项目执行视图,而员工能力等级、绩效评价、薪酬等敏感信息不宜为了“资源管理完整”而无边界地混入项目空间。是否适合采用,还要看权限、数据治理和现有系统架构。
5. 组织规模越大,口头协调的隐性成本越高
小团队可以通过负责人每天沟通解决资源冲突;当项目、部门和地域增加后,口头协调会形成信息不对称。一个项目得到口头支持,另一个项目却以为资源已经被锁定;负责人变更后,原先的承诺也可能无人接手。
这不是“沟通不够努力”,而是缺少可追溯的承诺机制。PMO需要把资源变更记录成可核验的事实:谁提出了变化、影响哪些项目、由谁批准、替代方案是什么、何时生效。记录的目的不是追责,而是防止组织反复为同一件事重新讨论。

三、常见误区:看上去在管资源,实际只是在整理名单
1. 误区一:把岗位名称直接当成项目角色
“研发”“测试”“产品”是过于宽泛的分类。同一个研发岗位可能负责后端接口、数据处理、客户端性能或技术方案;同一个测试岗位可能承担自动化建设、业务验收或安全测试。岗位分类方便组织管理,却不足以指导项目匹配。
正确做法不是无限细分角色,而是按交付差异划分。例如,只有当职责、能力门槛、投入方式或风险责任存在显著不同,才值得拆成两个角色。若拆分后无法影响排期、匹配或决策,就很可能只是增加维护成本。
2. 误区二:把“百分比投入”当作精确承诺
“某人投入项目百分之五十”看起来清楚,但常常缺少分母、周期和工作边界。百分之五十是相对标准工时、相对实际可用时间,还是相对项目阶段需求?是连续半天,还是每天穿插处理?如果这些问题没有答案,百分比并不比“部分投入”更精确。
对跨项目角色,我更愿意用“每周可承诺人天”或“固定服务窗口”表达,并标注时间范围和例外条件。比如,“未来四周,每周二、周四各半天用于项目评审;线上紧急问题按值班规则处理”。这种承诺更容易执行,也便于发现会议、支持任务对计划投入的侵蚀。
3. 误区三:把总工时填满当作资源利用率高
人被安排到百分之百,并不等于组织效率高。项目之间存在等待、切换、审批和突发问题,角色如果没有缓冲,任何一个任务延期都会把压力传导给后续工作。名义利用率越高,计划抵御变化的空间越小。
PMO不应以“每个人是否排满”作为唯一绩效指标,而应一起看承诺兑现率、计划变更频次、关键任务等待时间、返工和加班。合理容量需要给运营工作、不可预见工作和协作切换留空间。具体缓冲比例应根据业务波动和工作类型测算,不宜套用一个固定百分数。
4. 误区四:用RACI表代替资源计划
RACI可以说明谁负责、谁批准、谁咨询、谁知会,但它不会自动告诉我们某位负责人何时可用、需要多少投入、是否具备相应能力。RACI是责任分配工具,不是容量排期工具。
我会把两者分开使用:RACI回答“责任关系”,资源计划回答“投入条件”。在项目工作包层面,可以先确定唯一的最终责任人,再为执行角色估算投入和时间窗口。若一个工作包有多个A,说明决策边界可能不清;若工作包有R却没有可用容量,说明计划只完成了纸面分工。
5. 误区五:认为工具上线后,资源数据会自动变准
工具能减少重复记录、提供视图和留痕,却无法自动知道员工真实可用时间,也无法替代部门负责人对能力和优先级的判断。没有数据责任人、更新节奏和变更规则时,系统只是更整齐地保存过期数据。
选型时应先问:谁维护角色需求?谁确认供给?谁能看到跨项目容量?资源冲突的裁决结果如何回写?如果这些问题回答不清楚,先做流程试点往往比先买复杂模块更稳妥。对已有项目协作平台的组织,可以从项目计划、任务和里程碑数据出发,再决定是否需要独立的容量视图或集成。
6. 误区六:把资源冲突归咎于个人“不配合”
员工拒绝接下额外任务,不一定是态度问题。可能是已有承诺冲突、上下游依赖未排除、需求变化未审批,也可能是角色边界不清导致工作无限扩张。若组织只追问“为什么不支持项目”,而不追问谁有权调整优先级,冲突会转化为隐性加班和质量风险。
我处理这类问题时,会先还原事实:原有承诺是什么,新增工作来自哪里,影响哪些里程碑,谁拥有最终排序权。完成事实核验后,再讨论人员安排。当争议源于优先级,不能让员工通过加班替管理层做决策。
| 表面现象 | 可能的根因 | 不建议的动作 | 建议核查 |
|---|---|---|---|
| 关键人持续延期 | 多项目承诺重叠或需求峰值冲突 | 简单要求“提高配合度” | 核对承诺容量、时间窗口和优先级 |
| 工时记录完整但计划仍失真 | 记录口径与项目估算口径不同 | 继续增加填报字段 | 确认工时用途、粒度和录入责任 |
| 角色名称越来越多 | 缺少拆分标准或治理责任人 | 为每个项目创建新角色 | 检查差异是否影响能力、决策或排期 |
| 资源申请反复被退回 | 需求没有交付物、周期或优先级依据 | 提高审批层级 | 补齐需求信息和替代方案 |
四、专业判断逻辑:从角色目录走到资源组合决策
1. 第一步:从交付物拆出真正需要的角色
角色目录不应从组织架构图开始,而应从近期项目的交付物开始。先看项目要交付什么,再问完成交付需要哪些责任和能力。例如,一个数据迁移项目可能需要业务数据负责人、数据工程、质量验证、安全评审和业务验收角色。项目的阶段不同,角色投入也不同。
每个角色至少要有名称、职责、主要交付物、决策权限、能力要求、常见协作对象和投入估算口径。名称应足够稳定,描述则应保留具体边界。这样既能让不同项目复用角色,也能避免把角色目录做成只有名称、没人知道怎么使用的词汇表。
2. 第二步:区分角色责任与执行人选
在需求尚未通过资源确认之前,应先描述需要什么角色,而不是直接在项目计划中指定某位员工。先定角色,后选人,可以减少“因为认识某个人就把任务分给他”的倾向,也让管理者评估能力匹配和工作负荷。
实际分配时,再根据能力、业务背景、可用时间、地域或合规要求筛选人选。对关键角色应明确主责和备份。备份不必与主责投入相同,但需要知道关键决策、资料位置、交接条件和应急响应路径。否则,所谓备份只是一份名单。
3. 第三步:建立容量口径,而不是追求虚假的精确值
容量估算应从工作时间中扣除必要的日常运营、公共事务、休假和已承诺工作,并考虑会议与任务切换。若组织尚无可信的工时数据,可先按团队层级估算容量,再通过几轮实际交付校准,不要把未经验证的精确小数当成事实。
我建议将容量分为三层:理论容量、可计划容量和已承诺容量。理论容量是可工作的时间上限;可计划容量扣除稳定运营和必要缓冲;已承诺容量则是已经分配给项目或明确服务工作的部分。PMO更需要管理后两层之间的空间,而不是用理论容量制造“看起来还有人”的错觉。

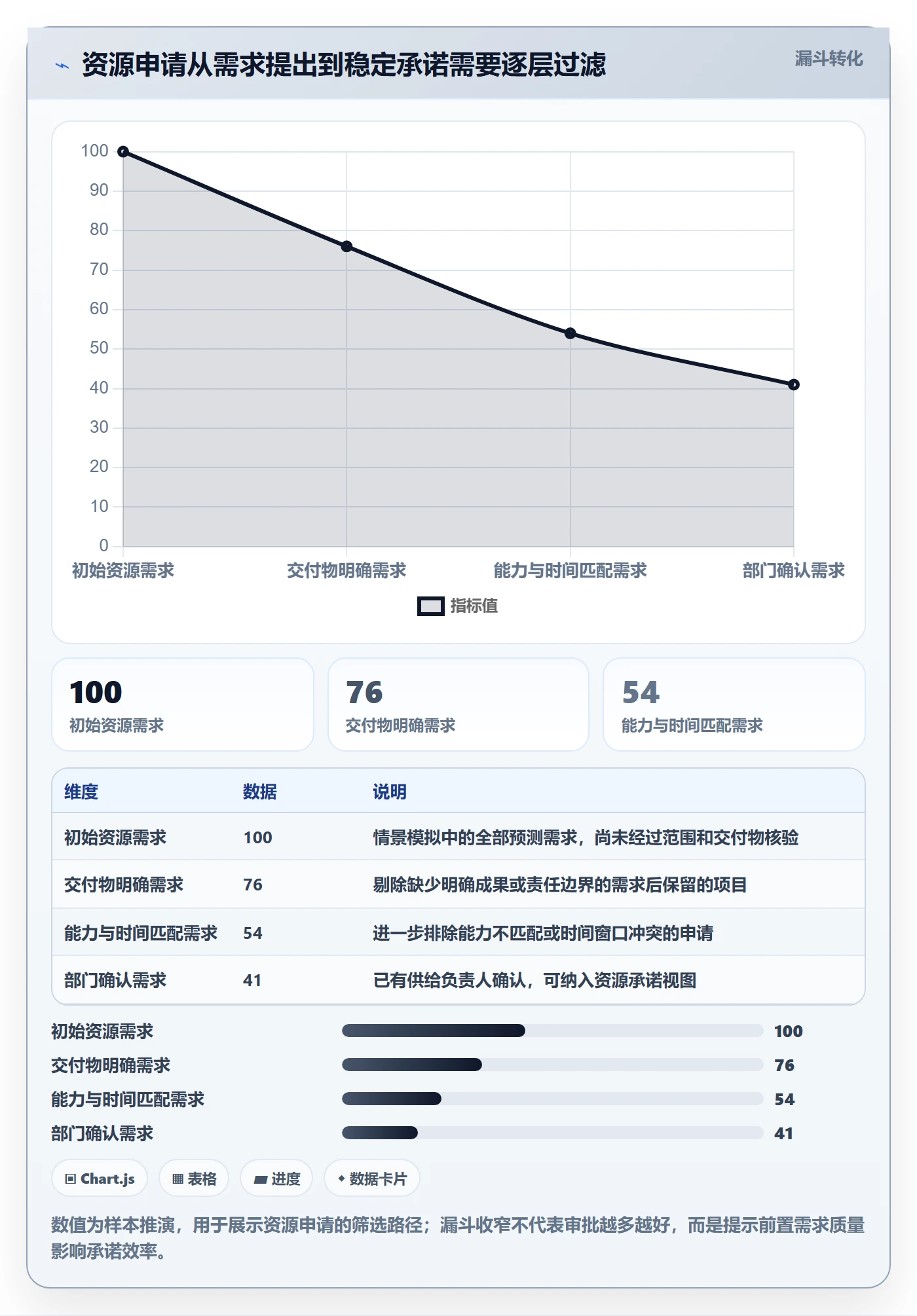

4. 第四步:把需求分成预测、申请和承诺
预测需求用于项目群规划,允许存在不确定性;正式申请应附上交付物、投入区间、技能要求、优先级和替代方案;承诺则要由有权管理该角色供给的负责人确认。三种状态应能在视图中区分,并约定谁有权更新。
当需求发生变化时,不应直接覆盖原计划。要保留变更前后的投入、影响里程碑、决策人和理由。历史变化可以帮助PMO判断估算偏差来自范围波动、供给不稳定还是角色定义不清,而不是把所有延期归因于“资源不足”。
5. 第五步:用约束优先,而不是平均分配稀缺角色
稀缺角色的配置不宜简单按项目数量平均分配。PMO应先识别业务价值、法定或安全要求、关键路径、替代可能性、延迟成本和依赖关系。一个需要两小时专业评审的任务,未必应该长期占用关键专家;但一个没有替代人的上线决策,也不能仅按投入小时数比较。
我的判断顺序通常是:先排除必须执行的合规或安全工作,再看战略与业务价值,然后比较延迟损失、关键路径影响和替代选项,最后讨论资源投入。若两个项目优先级都高,PMO要把取舍呈现给有权决策者,而不是私下让员工同时承诺。
6. 第六步:把角色风险纳入项目组合治理
项目组合层面应持续关注少数真正限制交付的角色,而不是追踪所有人的每小时去向。可用几个指标识别风险:高峰期需求覆盖率、关键角色集中度、单点角色数量、资源申请至确认的周期、承诺兑现率,以及因角色缺位造成的等待时间。
这些指标需要解释背景,不能单独排名部门。比如某团队承诺兑现率低,原因可能是需求频繁变更而非供给管理差;某角色利用率偏高,可能是其专业价值高,也可能是没有形成知识传承。指标的作用是提出调查问题,不是自动给团队贴上好坏标签。


五、案例与数据观察:把资源争议从“抢人”变成“做选择”
1. 示例背景:三个项目争用同一类专家角色
以下是一个用于说明管理方法的情景模拟,不是公开企业的真实案例,也不代表行业平均值。某中大型组织同时推进客户数据整合、内部流程升级和移动端改版,三个项目都需要数据架构角色。项目负责人分别提出每周三天、两天和两天的投入,总计七天,但团队中只有一名可独立承担架构评审的专家。
最初的讨论集中在“哪个项目更重要”。我会先把问题拆成四项:各项目所处阶段、延迟影响、角色替代可能性、需求是否为峰值。梳理后发现,数据整合项目处于方案冻结前,缺少架构决策会直接阻塞后续开发;流程升级项目可以将部分评审后移;移动端改版只需要一次接口设计评审,可由另一位有经验的工程师在专家指导下完成。
2. 决策不是简单削减,而是调整投入结构
团队采用的处理方式是:为数据整合项目保留每周两天的连续评审窗口;为流程升级项目安排隔周集中评审,并要求先提交决策材料;移动端项目由备份工程师负责日常接口设计,专家只在关键节点复核。这样没有把任何项目直接判定为“不重要”,而是重新设计了任务和支持方式。
这里的关键不是“专家少投入了几天”,而是专业能力从重复参与转向关键决策。若专家仍在三个项目中零散参加会议,实际切换成本可能更高,且每个项目都误以为自己得到持续支持。把投入转成固定窗口和明确交付物,反而更容易形成可执行承诺。
3. 以阶段化需求暴露冲突,而不是以项目总量争论
PMO将三项需求按周拆开后发现,冲突集中在方案冻结的两周,而不是整个项目周期。于是项目委员会批准了短期集中投入,并将两个项目的非关键评审错开。这个结果说明,资源冲突有时不是总量不足,而是峰值没有被错开。
若只比较总人天,组织可能会立即提出招聘或外包;若看时间分布,则可以先试行错峰、材料预审、授权替代或阶段性专家支持。新增人力仍可能是正确选择,但应在证明问题是长期供给不足后作出,而不是把短期峰值直接转化为固定成本。

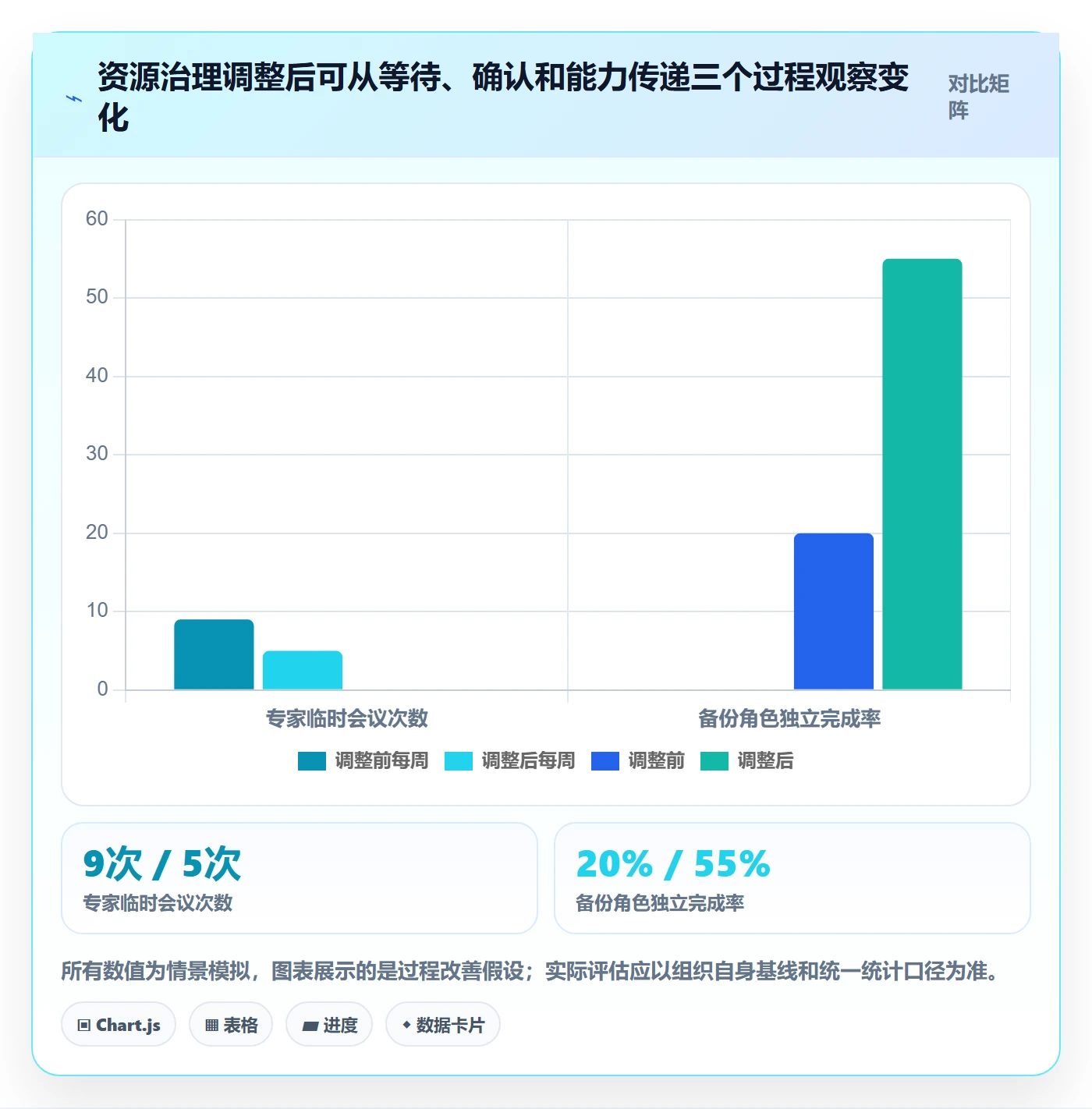

4. 用过程指标检查安排是否真的改善
这个情景中,PMO不把“项目都按期完成”作为唯一证据,而是同时记录资源确认周期、关键评审等待天数、专家临时会议次数、因评审缺席造成的返工和备份角色独立完成率。这样既能看交付结果,也能判断新的安排是否把压力转移给了团队其他成员。
下表中的数值同样是示意数据,用于展示一种评估方式。实际组织应使用自己的项目周期、数据口径和基线,不应把这些数字当成行业目标。
| 观察维度 | 调整前情景 | 调整后情景 | 管理解释 |
|---|---|---|---|
| 资源承诺确认周期 | 平均8个工作日 | 平均4个工作日 | 明确申请字段和决策人后,减少反复补信息 |
| 关键评审等待时间 | 平均6个工作日 | 平均3个工作日 | 固定评审窗口降低临时预约造成的等待 |
| 专家临时会议次数 | 每周约9次 | 每周约5次 | 材料预审和备份授权减少低价值切换 |
| 备份角色独立完成率 | 约20% | 约55% | 明确复核边界后,备份逐渐承担常规任务 |
5. 组织软件如何参与,而不越过管理边界
若项目群已有协作平台,资源治理可以先从需求与交付视图做起:每个资源申请关联项目、里程碑、工作包、角色、时间窗口和负责人;资源承诺状态在变更时留痕;关键角色可以按项目群查看需求峰值。像 PingCode 这类面向中大型组织的项目管理平台,可作为项目协作和交付信息的承载方式之一,帮助团队把工作项与项目过程关联起来。
但平台是否能实现某一项具体资源能力,取决于当前版本、配置方式、权限设计和组织集成方案,实施前需要逐项验证。更重要的是,平台不应成为员工全天候可用状态的监控器。资源数据应服务于项目计划、容量协调和管理决策,并按最小必要原则控制访问,不把敏感的人事信息与普通项目协作信息混为一谈。

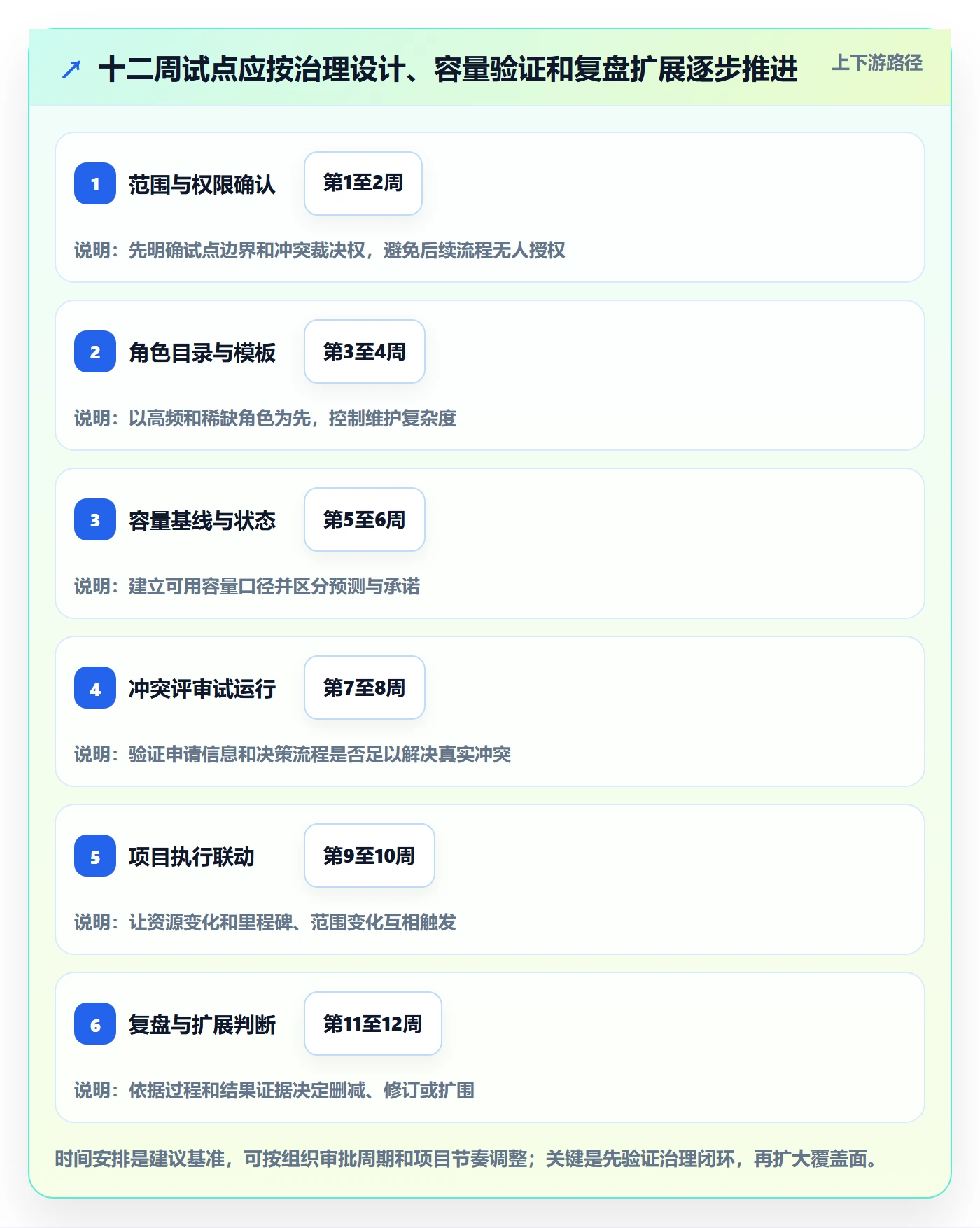

六、落地清单:用十二周建立可复用的角色管理闭环
1. 第1,2周:选定范围并明确治理目标
试点不要一上来覆盖所有部门。优先选择项目依赖多、资源冲突频繁、管理者愿意参与且项目周期足以观察的业务域。确定试点范围后,写清要解决的问题,例如“缩短关键角色承诺周期”,而不是笼统设定“提升资源管理水平”。
同时确定决策权限:项目负责人能提出需求,职能负责人能确认供给,项目委员会或业务负责人能裁决跨项目优先级,PMO维护规则和数据视图。若权限仍不清楚,先由管理层作出授权,不要把责任推给工具管理员。
2. 第3,4周:整理角色目录与需求模板
从试点项目的交付物中抽取高频角色,优先整理影响关键路径、经常发生冲突或能力替代困难的角色。角色目录先控制在可维护的范围内,避免一开始追求全公司统一分类。
每个资源申请至少包含以下信息:
- 关联项目、里程碑和具体交付物。
- 所需角色及必要能力,而不仅是部门或职级。
- 投入估算、时间窗口和持续周期。
- 优先级依据、延迟影响和依赖关系。
- 可接受的替代方案,例如错峰、拆分任务、降低范围或借调支持。
- 申请人、资源确认人和最终冲突裁决人。
3. 第5,6周:建立容量基线和承诺状态
不必等所有人员的工时都准确,才开始管理容量。先为关键角色建立团队级基线,记录理论容量、稳定运营需求、已承诺项目投入和可计划容量。对数据不确定的部分标注估算来源与可信程度,避免把估算冒充精确事实。
引入预测、待承诺、已承诺三种状态,并约定更新频率。对于项目密集型组织,每周滚动检查关键角色的未来四至八周容量通常比每季度静态盘点更有用;具体周期要根据业务节奏和排期提前量调整。

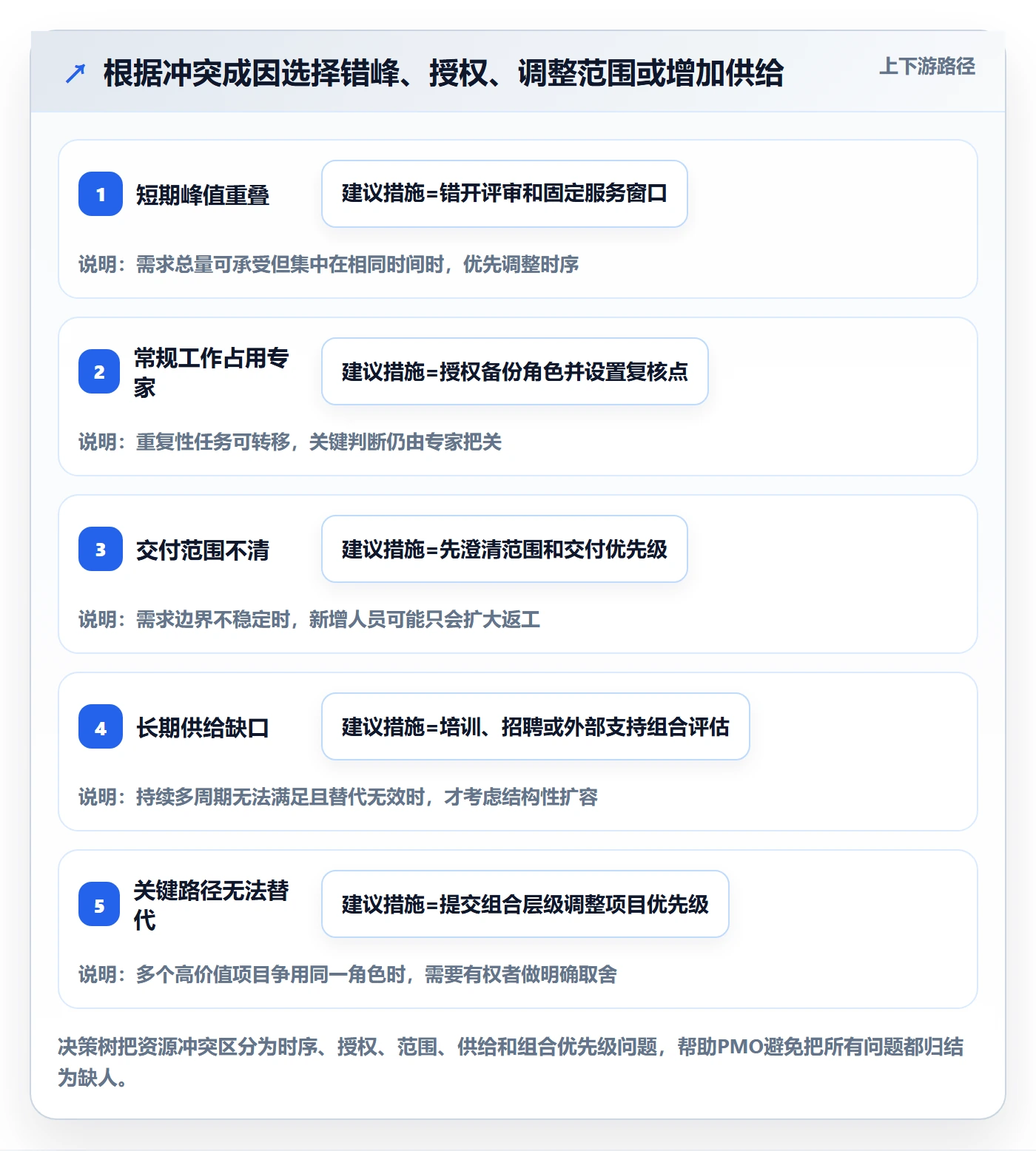

4. 第7,8周:运行资源冲突评审
建立短而有准备的冲突评审,而不是让所有项目定期汇报全部资源。会议只讨论无法由项目和职能团队内部解决的事项:需求重叠、关键角色供给不足、优先级矛盾或重大变更。申请材料应提前提交,避免会议时间用于补齐基本信息。
评审时按固定顺序处理:确认事实和口径,识别关键路径与延迟后果,比较能力替代和时间错峰,再由授权者决定投入。决策结果要记录责任人、生效时间、受影响项目和复核日期。没有这些信息,会议纪要很难成为可执行的承诺。
5. 第9,10周:连接项目执行与资源变更
资源计划要与项目里程碑、工作包和范围变化关联。若项目延期、范围增加或关键依赖变化,负责人应触发资源影响评估;若资源供给变化,也应检查哪些项目节点需要重排。两边只更新一边,计划就会产生“项目已变、资源仍旧”或“人已调整、项目不知情”的断层。
使用项目管理平台时,先验证最小工作流:需求记录能否关联项目对象,状态变更是否能追溯,权限是否适合跨部门协作,报表能否按角色和周期查看。不要为了展示“自动化”而把所有流程塞入复杂审批;只有能减少遗漏、缩短等待或提高决策可见性的自动化才值得保留。
6. 第11,12周:复盘、删减和扩大范围
试点复盘时,不要只问用户是否喜欢新表格。应比较试点前后的资源确认周期、关键角色等待时间、承诺兑现率、资源变更频率和因人员冲突造成的返工,并访谈项目负责人、职能经理和实际执行者,找出指标变化背后的原因。
最后做一次减法:删除无人使用的角色字段,合并无法区分的角色,简化没有决策价值的审批,明确仍需人工判断的事项。只有当规则被不同团队稳定执行,才扩展到新的项目群或业务域。
7. PMO每周、每月、每季度的动作清单
每周:检查未来关键时间窗口的需求峰值、待确认申请和重大变更;找出承诺与实际执行差异最大的角色;把需要裁决的问题提交给相应决策人。
每月:复盘资源承诺兑现率、申请周期和关键角色等待时间;核查角色目录是否出现重复或过时定义;确认备份角色是否获得了实际任务和指导。
每季度:评估长期供需缺口,区分短期峰值、结构性技能短缺和需求估算偏差;决定培训、内部流动、外部支持、招聘或项目组合调整的组合方案;检查权限和数据可见范围是否仍然合理。
| 阶段 | 交付物 | 验收问题 | 常见风险 |
|---|---|---|---|
| 范围定义 | 试点边界、治理目标、决策权限 | 是否明确谁能承诺和裁决 | 范围过大,责任无人承担 |
| 角色设计 | 角色目录、能力描述、申请模板 | 角色是否能指导实际匹配 | 分类过细或只剩岗位名称 |
| 容量管理 | 容量基线、承诺状态、滚动视图 | 是否区分预测与正式承诺 | 把估算数据当作精确事实 |
| 冲突治理 | 评审机制、决策记录、替代方案 | 争议是否能在授权层解决 | 会议很多,决定无法落地 |
| 复盘扩展 | 指标基线、改进事项、扩展条件 | 是否证明闭环有效且可维护 | 只看工具使用率,不看交付结果 |

七、不同情况下的行动建议:先解决最痛的那一类问题
1. 项目少、团队小:先用轻量规则,不急着建复杂系统
若项目数量有限、主要人员关系稳定,建议先用共享角色目录、简单容量视图和固定的月度协调机制。资源需求仍要有责任人、时间窗口和优先级,但不需要给每个人建立复杂能力画像,更不需要强制记录每个小时。
小团队最值得关注的是关键人是否单点依赖、兼职投入是否经常被临时工作打断,以及项目负责人能否及时发现排期冲突。团队规模扩大或跨部门协作增加时,再升级数据结构和系统能力。
2. 项目多、部门多:把治理重点放在共同口径和升级路径
多部门环境里,PMO首先要统一角色需求、承诺状态、容量单位和更新时间,不必追求一次性统一所有部门的人员管理制度。可以先在项目组合层约定最低标准,各部门保留适合自身工作的细节规则。
同时明确冲突如何升级:什么情况由项目经理和职能经理解决,什么情况进入组合评审,什么情况需要业务高管决定。没有升级条件时,所有争议都会涌入PMO;升级条件清晰后,PMO才能把精力用于准备事实、分析选择和跟踪决策。
3. 关键角色稀缺:优先保护关键窗口,减少无效切换
当专家数量少、项目需求同时集中时,首要任务不是把专家平均分给各项目,而是找出必须由专家承担的判断与可以授权的常规工作。可通过材料预审、集中评审、固定服务时段、明确备份责任、任务拆分和交付模板降低切换成本。
如果稀缺是长期结构性问题,再考虑培养、招聘、外部顾问或重新安排项目组合。短期外部支持适合填补峰值或提供专项知识;若组织必须长期依赖外部人员做核心判断,则要评估知识沉淀、连续性和安全边界。
4. 需求频繁变化:不要用静态人力计划假装稳定
在产品探索、客户交付和新业务阶段,需求变化本身可能是业务事实。此时应缩短资源承诺周期,按近端确定、远端预测的方式安排资源:近期任务确认具体责任人和时间,较远期保留区间和情景方案。
变化发生后,应先评估范围、价值和延迟影响,再决定是否增加人手。很多团队以为追加人员可以挽回所有延期,但在工作高度依赖、交接成本高时,新增人员可能进一步增加沟通成本。小范围、可拆分的任务更适合增援;高度耦合的关键路径任务则要谨慎。
5. 资源信息质量低:先明确数据责任,不要先追求仪表盘
如果人员容量、角色能力和项目计划互相矛盾,先设权威来源:组织归属由谁维护,项目需求由谁维护,供给承诺由谁确认,实际投入用什么口径记录。允许早期数据标记“估算”“待确认”,比制造一个看似完整的总览更诚实。
数据质量提升需要与决策收益绑定。每增加一个字段,都应说明谁填写、谁使用、多久更新、错误会影响什么决策。没有明确用途的字段,很快就会变成负担或被随意填充。
6. 已有项目管理平台:先做流程适配,再做系统整合
若组织已经使用项目管理平台,先盘点项目工作项、里程碑、人员权限和报表能力,判断能否满足角色需求、承诺状态、变更留痕和跨项目视图。不要因为平台有某个功能名称,就假定它符合组织的容量口径或权限要求。
对于 PingCode 这类主要服务中大型企业及百人以上组织的项目管理平台,评估时应围绕实际项目治理场景验证:项目结构是否适配,跨项目视图是否足够,权限能否按角色和范围控制,数据能否与现有组织目录或其他系统协同。产品能力、部署方式和配置边界应以当前实际版本及实施验证为准。
7. 已有工时系统:保留用途边界,避免把工时当成资源真相
工时记录可以用于成本核算、项目核算或合规要求,但不一定适合直接推导未来容量。历史工时说明过去发生了什么,未来容量还要考虑计划任务、运维责任、休假、技能匹配和突发工作。用历史平均值推算未来时,必须说明适用条件。
若需要结合工时系统和项目系统,先统一项目、部门、角色和时间口径,明确谁有权访问明细数据。管理层通常需要趋势和偏差,未必需要看到每个人的全部活动细节。控制数据粒度,既能降低抵触,也能减少无关信息暴露。

八、不同情况下的取舍:角色管理没有一种指标适合所有组织
1. 精细度与维护成本之间的取舍
精细容量数据有助于识别冲突,但数据越细,填写、校验和维护成本越高。若决策只需要知道某团队未来六周是否能提供某角色,按人天或容量区间管理可能已经足够;若需要精确核算成本或受监管的工作记录,才有理由采用更细粒度。
我的建议是从决策所需的最小精度开始。若管理层无法说明细到小时会改变什么决策,就先不要要求全员按小时填报。精度不是成熟度本身,能支撑正确决策且长期有人维护,才是可用的数据设计。
2. 统一规则与部门自主之间的取舍
统一规则有利于跨项目比较,也可能忽视不同专业的工作方式。比如,设计评审、客服运营、研发交付和现场实施的容量口径不一定相同。强行用一个工作日模型,可能会让数据看似统一,实际不可比。
可以采用“组织级最低共同标准加部门级扩展字段”:全组织统一角色状态、承诺责任、变更记录和时间窗口;具体技能标签、工作负荷模型和服务规则由部门补充。这样既保留组合决策的共同语言,也给专业团队留出合理空间。
3. 高利用率与交付韧性之间的取舍
提高已承诺容量可能让短期看板更好看,但会减少应对变化的空间。业务高度稳定、任务可预测的团队可以采用更紧的排期;需求波动大、关键任务耦合高的团队则需要保留更大缓冲。缓冲不是“闲置”,而是为不确定性支付的保险成本。
判断缓冲是否合理,要看其是否减少了突发延期、加班、返工和高优先级任务挤占。若长期缓冲过大且无实际波动,可调整估算;若缓冲被持续消耗且管理层仍要求百分之百排满,说明组织正在用计划承诺掩盖风险。
4. 内部培养与外部引入之间的取舍
内部培养周期较长,但有利于积累组织知识和建立可持续的替补能力;外部引入能更快填补专项缺口,却可能带来交接、依赖、采购、安全和连续性成本。两者不是二选一,关键在于区分知识能否沉淀、需求持续多久以及外部人员能否承担核心决策。
如果技能短缺是长期且战略关键,培养与内部轮岗应进入能力规划;如果是短期峰值或一次性专项任务,外部支持可能更经济。对于安全、架构或关键业务判断,可以由外部人员提供专业输入,但组织内部仍需保留最终责任人和知识接收机制。
5. 集中调度与团队自治之间的取舍
集中调度能看到跨项目冲突,适合稀缺角色、重大项目和高风险依赖;团队自治能加快日常决策,适合角色充足、工作边界清楚的团队。若所有资源都要经过中央审批,响应速度会下降;若完全依靠团队自行协调,组合层面的冲突又可能不可见。
较稳妥的方式是分层治理:团队内部可以在授权容量内调整,跨团队、跨项目或影响关键里程碑的变化进入组合评审。PMO不需要控制每一次人员调整,但必须规定何时需要升级,以及调整后谁负责同步受影响的项目计划。
6. 自动化与人工判断之间的取舍
系统适合做数据聚合、冲突提示、状态通知和历史留痕,不适合仅凭一个利用率数字自动决定谁优先。自动化规则应聚焦重复、边界清晰的工作;价值排序、风险接受和人员发展等事项,仍要由有权限的人结合上下文判断。
如果规则无法解释、结果无法申诉,自动分配反而会降低信任。上线任何资源自动化前,至少要确认输入数据责任、规则版本、异常处理人和人工覆盖路径。自动化不是为了减少所有人工参与,而是把人工从重复核对中释放出来,留给真正需要判断的地方。
九、衡量是否有效:看决策质量,而不只看资源利用率
1. 建议采用一组互相制衡的指标
单一指标容易诱导行为。只看利用率,团队可能把日程排满;只看项目按期率,可能通过压缩质量换取准时;只看资源申请周期,可能导致未经充分评估就快速承诺。PMO应结合输入、过程、结果和风险指标。
| 指标类别 | 可观察指标 | 需要追问的问题 |
|---|---|---|
| 需求质量 | 资源申请一次通过率、需求变更频次 | 申请是否附有交付物、时间窗口和替代方案 |
| 协调过程 | 资源确认周期、冲突解决周期 | 等待来自信息不足、权限不清还是供给短缺 |
| 交付结果 | 关键里程碑等待时间、承诺兑现率 | 人员安排是否支持关键路径,而非只满足计划外观 |
| 可持续性 | 关键角色加班趋势、备份独立承担率 | 交付是否依赖少数人持续超负荷 |
| 风险控制 | 单点角色数量、关键岗位替代覆盖率 | 核心知识和决策是否有可执行的接续方案 |
2. 设定指标时先统一分母和统计窗口
“资源承诺兑现率”需要先定义什么叫承诺、什么叫兑现、按项目还是按角色统计、按周还是按月观察。若项目范围发生变化,原承诺是否仍作为分母?若某角色投入被批准调整,是违约还是正常变更?这些口径不明确,报表上的百分比就无法比较。
对于资源申请周期,应明确从申请完整之日开始计时,而不是从最初写下一个模糊想法时开始。对于关键角色等待时间,应区分等待评审、等待决策和等待执行。把不同原因混为一项,会让改进措施指向错误环节。
3. 指标异常要触发诊断,不要自动触发惩罚
某部门连续出现资源承诺偏差,PMO应先分析需求变更、突发运营、数据口径和团队容量,再讨论责任。指标是组织学习的入口,不是用于掩盖系统问题的评分表。尤其在试点阶段,公开指标要解释样本规模、范围和不确定性。
当样本量较小,单个项目就可能显著改变比例。与其宣称某项措施让指标“提升了若干个百分点”,不如同时说明观察周期、项目数量和变化原因。诚实展示限制,比用未经验证的数据制造确定感更有助于管理层决策。

十、常见问题:角色管理落地时最容易卡在哪里
1. 角色和能力标签需要细到什么程度
细到能影响匹配和决策即可。若两种标签对应的职责、能力门槛、投入方式和风险都相同,可以暂时合并;若一个角色需要特定领域经验或承担不同决策责任,则值得拆分。角色目录应由实际项目使用情况驱动,定期合并无效标签。
2. 员工不填工时,是否就无法管理容量
不是。容量可以从团队级基线、既有项目承诺、运营安排和阶段性估算开始。工时记录适用于特定成本或合规场景,但并非容量治理的唯一输入。先把承诺状态、时间窗口和变更机制做清楚,通常比要求全员按小时追踪更能改善资源协调。
3. 部门负责人和项目经理意见不一致,谁说了算
这取决于组织授权,而不是PMO临场判断。应事先规定职能负责人对供给可行性的确认权、项目负责人对交付需求的提出权,以及跨项目优先级的最终裁决权。争议发生时,PMO负责呈现事实和影响,不能替代没有被授予的业务决策。
4. 项目管理平台能否自动完成资源分配
平台可以辅助呈现项目需求、人员安排、工作项和容量冲突,但是否具备适合组织的资源视图、自动规则或集成能力,需要结合实际版本和配置验证。自动分配还依赖可信数据和明确优先级。没有治理规则,自动化只会更快地重复错误判断。
5. 关键人员长期超负荷,先招聘还是先重排项目
先判断超负荷是短期峰值、范围扩张、需求估算偏差、技能稀缺还是项目组合过载。若任务可错峰或缩减,调整计划可能比招聘更快;若多个周期持续出现稳定缺口,且外部支持或内部替代也无法解决,才进入招聘、培养和项目组合调整的结构性评估。
6. 资源管理需要记录到个人层面吗
取决于决策目的。稀缺角色调度往往需要个人或小团队层面的可用性;组合规划可能只需要按角色、部门和时间窗口汇总。采用最小必要粒度,并清楚说明数据用途、访问权限和保留周期,可以减少无关监控,也更容易获得团队信任。
十一、结尾:角色管理的价值,是让组织更早看见并处理取舍
我认为,成熟的角色管理不以“每个人都被安排得很满”为成功标准,也不以拥有一张庞大的人员技能表为终点。它真正的价值,是让组织在承诺之前看清责任和容量,在冲突发生时找到有权决策的人,在变化之后知道哪些项目受到影响,并在复盘时积累下一次可以复用的经验。
如果你正在启动PMO资源管理改进,下一步不必先采购系统或设计全公司角色体系。先挑出最近三个月最常发生冲突的五类角色,回看各自的需求来源、时间峰值、承诺状态和等待原因;再选一个项目群跑完“需求,确认,执行,变更,复盘”的闭环。
角色管理不是把人装进表格,而是让责任、能力、容量和时间形成可讨论、可决策、可追溯的共同语言。当PMO能把“缺人”拆解成可验证的问题,并呈现错峰、替代、范围调整、能力建设和项目优先级等选择,资源管理才真正从行政协调走向交付治理。
常见问题解答(FAQ)
1. PMO 做角色管理,应该先按岗位分人,还是先按项目分权?
我在整理项目资源时发现,同一个人既要做项目经理,又要负责部门审批,按岗位给权限和按项目给权限经常对不上。想先定一套角色规则,但不确定从岗位职责开始,还是从项目场景开始更稳妥。
建议先从项目场景和需要完成的动作入手,再映射到岗位。先列出立项、排期、资源申请、变更、验收等关键环节,分别确认谁负责、谁审批、谁只能查看;再把稳定重复的职责归并成角色,例如项目经理、资源负责人、项目成员和管理层。
这样做的判断依据是:岗位名称在不同部门往往含义不同,但“能否调整排期”或“能否批准资源占用”是可验证的权限边界。一个可执行的起步清单是选取近期 5 个项目,逐项记录实际操作人、审批人和所需数据范围,先解决高频冲突,再形成角色模板。
2. 项目角色和系统权限如何拆分,才能避免权限越给越大?
我担心权限收得太紧会让项目推进变慢,放得太宽又容易出现成员修改关键计划、查看不该看的资源信息的情况。有没有一种办法,既能让团队少申请权限,也能把风险控制住?
把“角色”与“权限范围”分开设计:角色定义可以执行什么动作,范围定义可以对哪些项目、团队或数据执行。比如项目经理可以维护项目计划,但只限于自己负责的项目;PMO 可以查看跨项目资源负载,但未必需要修改每个项目的任务。
落地时优先遵循最小权限原则,并为高风险操作设置审批或留痕,例如调整基线、确认资源调拨和关闭项目。可以用每月一次的抽查验证规则:检查离职或转岗账号、长期未使用的高权限,以及临时授权是否到期。权限是否合理,不看角色数量多少,而看常见任务能否顺畅完成、关键变更是否可追溯。
3. PMO 如何用角色管理提升资源分配效率,而不是增加审批流程?
我们做资源协调时,经常要逐个问项目经理谁有空,信息汇总完又发现工时口径不一致。想建立角色和资源管理清单,但不希望最后变成多填一张表、多走一道审批。
角色管理只有和可比较的资源信息连接起来,才会改善分配效率。建议先统一三个字段:人员可投入比例、技能或职责标签、已承诺项目及时间段;再由资源负责人维护跨项目视图,项目经理负责确认本项目的需求和变更。
举例来说,若某位测试人员名义上投入两个项目,但一个项目按 100% 申报、另一个按 50% 申报,汇总结果就无法指导决策;因此应先约定投入比例按周更新,并区分“计划投入”和“已确认投入”。试运行时可记录资源申请从提出到确认的平均耗时,以及重复冲突次数。
若审批步骤增加而这两项没有改善,就应简化流程,而不是继续叠加角色。
4. 角色管理落地清单应该包含哪些内容,如何判断制度真的有效?
我见过角色矩阵制定得很完整,但上线后大家仍然靠私聊找人授权,过几个月权限表也没人维护。我想知道清单除了角色名称和权限,还应该包含什么,怎样避免它只停留在文档里?
一份能落地的清单至少应覆盖角色定义、适用范围、关键操作权限、责任人、授权与回收条件、例外审批人、复核周期和变更记录。上线前挑选一个项目群试运行,邀请项目经理、资源负责人和成员分别完成常见任务,记录卡点及绕行操作;发现权限申请集中在少数动作上时,先判断是角色设计缺口还是流程不清,不要直接给所有人扩权。
运行后可每月检查未处理的权限申请、超期临时授权和角色冲突,并每季度确认职责变化。有效的标准不是矩阵看起来完整,而是新成员能按规则获得所需访问、人员变动后权限能及时调整,且关键资源决策有明确责任人与记录。
核心关键词
文章包含AI辅助创作:角色管理方法大全:PMO资源管理效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532080
读者评论
我们团队以前也用百分比表示投入,实际执行时经常因为会议和临时支持被打乱。改成按周承诺人天并标注固定服务窗口后,排期确实更容易核对,但前提是部门负责人愿意及时确认,单靠项目经理维护表格还是会失真。
文章提到区分预测、待承诺和已承诺,这一点很实用。我们过去把立项阶段的人员名单直接当成锁定资源,后面变更时容易互相埋怨。现在会把资源状态和确认人一起记录,不过跨部门项目中,谁有最终裁决权仍需要在制度里明确。
RACI和容量计划分开使用这个观点值得注意。我在实际项目中遇到过责任人已经明确,但关键阶段只能投入零碎时间的情况,最后还是由其他成员补位。相比继续细化表格,我更关心计划投入与实际投入的偏差能否定期复盘,并真正影响下一轮估算。
